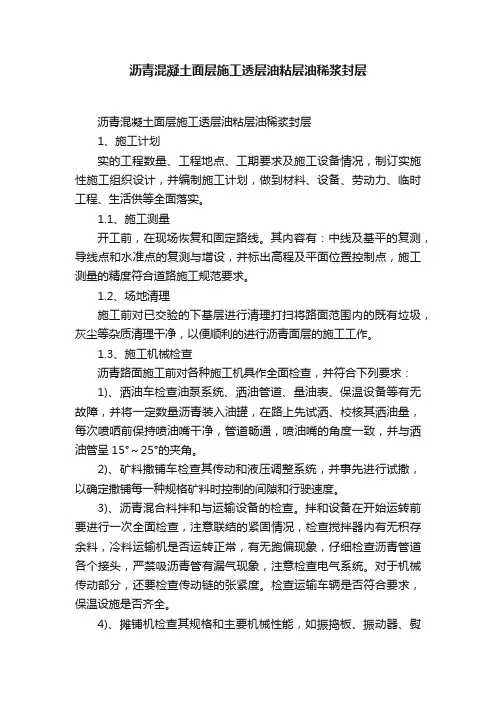

沥青混凝土面层施工透层油粘层油稀浆封层
沥青路面面层施工 透层、粘层、封层路面施工
二、透层
施工技术要求:
(1)气温低于10℃或大风、即将下雨时不得喷洒透层油。 (2)透层油洒布前需对基层进行各项验收,合格后方可进行洒布。 (3)沥青洒布前用吹风机除去基层灰尘;遮盖路缘石及人工构造物,避 免污染。 (4)半刚性基层的透层油宜在基层碾压成型后表面稍干、但尚未硬化时 喷洒,其透入深度不小于3mm。 (5)粒料类基层上洒布透层油时,宜在铺筑沥青层前1~2d洒布,其透 入深度不小于5mm。
01 认识沥青路面 02 透层、粘层、封层施工 03 层铺法施工 04 热拌沥青混合料厂拌法
02
透层、粘层、封层施工
一、沥青路面功能层的应用
导读 沥青路面结构层之间根据不同的目的和 作用设置的透层、粘层和封层,称为功能 层。 图为某项目沥青路面结构,从图中可以 看出,该路面包括微表处面层、改性乳化 沥青稀浆封层、乳化沥青透层、半刚性基 层等结构层。
2)稀浆封层 石屑或砂、填料(水泥、石灰、粉煤灰、石粉等)与乳化沥青、 外掺剂和 水,按一定比例拌和形成流态状态的沥青混合料。铺筑厚度3cm以下。
四、封层
施工机械:专用摊铺机、专用压路机
三、封层
施工技术要求:
(1)气温低于10℃或大风、即将下雨时不得施工微表处或稀浆封层。 (2)微表处和稀浆封层施工前,应彻底清除下承层的泥土、杂物。 (3)按配合比依次或同时输出矿料、填料、水、添加剂和乳液进行搅拌。 (4)拌合好的混合料流入摊铺槽,开动摊铺机匀速前进。 (5)摊铺完后,提起摊铺槽,将摊铺机移出摊铺点,清洗摊铺槽。
四、封层
定义:路面结构中用于阻止水下渗的功能层。主要有微表处和稀浆封层 两种。 适用范围:无机结合料稳定类或冷再生类材料基层与沥青面层之间宜设 置封层。
四、封层
路面透层、封层、黏层施工 稀浆封层施工工艺
下承层准备
施工放样
备料
封层机就位
早期养护
找平
图5-9 稀浆封层施工工艺流程
摊铺
1 下承层准备
➢ 铺设上封层的下卧层 必须彻底清扫干净
车辙
坑槽
➢ 车辙、坑槽、裂缝进行处理或挖补。
裂缝
灌缝
➢ 原路面宽度大于5mm的裂缝应进行灌缝处理。
➢ 原路面深的车辙(如车辙 深超过10mm)应事先进行 填补。原路面的拥包等隆 起型病害应进行处理。
➢ 原路面必须有足够的结构强度。原路面整体结构强度不足的,不应 采用稀浆封层罩面;原路面局部结构强度不足的,必须根据具体情 况选择合适的方法进行补强。
➢ 原路面为沥青路面时,一般不需喷洒粘层油。 ➢ 原路面为非沥青路面,宜预先喷洒粘层油。 ➢ 用于半刚性基层沥青路面的下封层时,应先在半刚性基层上喷洒透
行车碾压的位置时,或者为了满足某些特殊需要,可使用6t~10t轮胎压路 机对已破乳并初步成型的稀浆混合料进行碾压。 ➢ 稀浆封层用于下封层时,宜使用6t~10t轮胎压路机对已破乳并初步成型的 稀浆混合料进行碾压,使混合料具有更好的封水作用。 ➢ 稀浆封层能够满足开放交通的要求后应尽快开放交通。
介绍了稀浆封层施工工艺流程,主要包括下承层准备、施工 放样、备料、封层机就位、摊铺、找平、成型养护等。
层油。
➢ 铺筑试验段:稀浆封层正式施工前,应选择合适路段摊铺试验段。试验 段长度不小于200m。当工程量较小或工期较短时,可将第一天的施工段 作为试验段。通过试验段的摊铺,确定施工工艺。根据试验段的摊铺情 况,在设计配合比的基础上做小范围调整,确定施工配合比。
➢ 通过试验段得出的施工配合比和确定的施工工艺经监理或业主认可后, 作为正式施工依据,施工过程中不允许随意更改,必须更改时,应得到 监理或业主的认可。
沥青透层、粘层、封层的区别!
沥青透层、粘层、封层的区别!沥青透层指基层碾压后6小时内必须喷洒透层油,透层油采用乳化沥青PC-2,用量可按1.5升每平方米通过试洒确定,透入深度不小于5mm。
喷洒透层油后铺筑乳化沥青PC-1下封层,乳化沥青用量每平方米1.0升,集料粒径采用0.5~1cm,厚度不宜小于0.6厘米。
铺筑沥青混凝土之前,在下封层上、上下面层之间及路缘石、雨水口、检查井等构筑物侧面必须喷洒粘层油,粘层油采用乳化沥青PC-3,用量每平方米0.5升。
多雨潮湿地区的高速公路、一级公路的沥青面层空隙率较大,有严重渗水可能,或铺筑基层不能及时铺筑沥青面层而需要通行车辆时,宜在喷洒透油层后铺筑下封层。
必须严格地区分下封层与透层油的区别:下封层的目的在于封闭表面,不一定要求透下去;透层油要求渗透到一定深度。
同时,其作用和目的也有很大的区别。
现在一些工程因为在半刚性基层上喷洒透层油渗透不下去,便将透层油上撒集料和砂作为下封层,因此,它也许能够起到封闭的作用,但不能代替透层油。
稀浆封层一般用于二级及二级以下公路的预防性养护,也适用于新建公路的下封层。
下封层是设在半刚性基层表面上,为了保护基层不被施工车辆破坏,利于半刚性材料养生,同时也为了防止雨水下渗到基层以下结构层内,以及加强面层与基层之间结合而设置的结构层。
下封层虽有多种做法,实践证明沥青单层表处是经济、有效的方法之一。
沥青透层、粘层、封层的作用和适用条件:(1)透层的作用和适用条件透层的作用为:使沥青面层与非沥青材料基层结合良好,在基层上浇洒乳化沥青、煤沥青或液体沥青而形成的透人基层表面的薄层。
符合下列情况,应浇洒透层沥青:①沥青路面的级配砂砾、级配碎石基层。
②水泥、石灰、粉煤灰等无机结合料稳定土。
③粒料的半刚性基层上必须浇洒透层沥青。
(2)粘层的作用和适用条件粘层的作用:为加强路面的沥青层与沥青层之间、沥青层与水泥混凝土路面之间的粘结而洒布的沥青材料薄层。
符合下列情况,应浇洒粘层沥青:①双层式或三层式热拌热铺沥青混合料路面在铺筑上层前,其下面的沥青层已被污染。
透层、粘层、封层、稀浆封层的区别
透层、粘层、封层、稀浆封层的区别当前道路建设中,普遍采用的是沥青混凝土路面。
为达到更高的质量标准,路基、路面及其结构组成部门进行了许多优化和改进。
为了提高路面的承载力、耐久性和提高抗水毁能力,沥青混凝土路面各层间的处理也越来越得到重视,透层、粘层、封层的作用也显得越来越重要。
透层、粘层、封层、稀浆封层各有作用,不能混淆。
下面我们就结合实际道路项目,来说说各处理层的作用、对材料的要求以及施工要点。
Part.1透层透层是适用于无机结合料基层表面的有机结合料渗透层,用于一般路段的下面层与基层之间的层问处理。
➤透入基层表面孔隙,增强基层和面层间的粘结➤有助于结合基层表面集料中的细料➤在完成基层的铺装后,适时洒布透层油还可以减少基层的养生费用,提高养生质量➤经过透层油渗透成型以后的基层,表面的开口孔隙被填充,从而得到一个渗透深度上的防水层➤在由于某种原因推迟铺筑面层的情况下,透层可为基层提供临时性防护措施,防止降雨和临时行车的破坏按规范要求,透层油需渗入到基层5~10 mm以内,要经过充分渗透固结后,才能在其上做粘层或封层,否则只会在基层表面形成一层油膜,一经车辆行驶或搓动,就很容易被车轮粘走、卷皮或磨掉,不仅起不到固结、联结、封闭、防水的作用,还会导致上面沥青混凝土层的推移、脱落等损坏。
Part.2粘层粘层的作用:为加强路面的沥青层与沥青层之间、沥青层与水泥混凝土路面之间的粘结而洒布的沥青材料薄层。
➤粘层的作用在于使各层面之间、面层与构造物之间粘结成一个整体➤粘层主要起胶结作用,对材料的要求也主要在粘结强度和抗剪强度方面粘层材料通常采用乳化沥青或改性乳化沥青,改性乳化沥青较之乳化沥青在强度方面有较大改善,慢裂乳化沥青洒布后流淌严重,一般采用快裂型的改性乳化沥青较为适宜。
Part.3封层封层的作用:封闭表面空隙、防止水分浸人面层或基层而铺筑的沥青混合料薄层。
封层分为上封层和下封层。
上封层铺设在沥青混凝土面层上面,起封闭水分及抵抗车轮磨耗的作用。
沥青混凝土面层施工透层油粘层油稀浆封层
沥青混凝土面层施工透层油粘层油稀浆封层沥青混凝土面层施工透层油粘层油稀浆封层1、施工计划实的工程数量、工程地点、工期要求及施工设备情况,制订实施性施工组织设计,并编制施工计划,做到材料、设备、劳动力、临时工程、生活供等全面落实。
1.1、施工测量开工前,在现场恢复和固定路线。
其内容有:中线及基平的复测,导线点和水准点的复测与增设,并标出高程及平面位置控制点,施工测量的精度符合道路施工规范要求。
1.2、场地清理施工前对已交验的下基层进行清理打扫将路面范围内的既有垃圾,灰尘等杂质清理干净,以便顺利的进行沥青面层的施工工作。
1.3、施工机械检查沥青路面施工前对各种施工机具作全面检查,并符合下列要求:1)、洒油车检查油泵系统、洒油管道、量油表、保温设备等有无故障,并将一定数量沥青装入油罐,在路上先试洒、校核其洒油量,每次喷哂前保持喷油嘴干净,管道畅通,喷油嘴的角度一致,并与洒油管呈15°~25°的夹角。
2)、矿料撒铺车检查其传动和液压调整系统,并事先进行试撒,以确定撒铺每一种规格矿料时控制的间隙和行驶速度。
3)、沥青混合料拌和与运输设备的检查。
拌和设备在开始运转前要进行一次全面检查,注意联结的紧固情况,检查搅拌器内有无积存余料,冷料运输机是否运转正常,有无跑偏现象,仔细检查沥青管道各个接头,严禁吸沥青管有漏气现象,注意检查电气系统。
对于机械传动部分,还要检查传动链的张紧度。
检查运输车辆是否符合要求,保温设施是否齐全。
4)、摊铺机检查其规格和主要机械性能,如振捣板、振动器、熨平板、螺旋摊铺器、离合器、乱板送料器、料斗闸门、厚度调节器、自动找平装置等是否正常。
5)、压路机检查其规格和主要机械性能(如转向、启动、振动、倒退、停驶等方面的能力)及滚筒表面的磨损情况,滚筒表面如有凹陷或坑槽不得使用。
2、施工要求道路沥青的各项指标均应满足设计及相应规范要求,沥青必须采用质量稳定的大厂沥青,每一批产品均需有出厂质量合格检验单,货到后应在监理工程师的监督下由指定质检站或检测中心进行试验确认,不合格产品禁止使用。
沥青路面透层、粘层、封层施工
沥青路面透层、粘层、封层施工一、透层施工技术(一)作用和适用条件1.作用:●使沥青面层与基础结合良好●在基层上浇洒乳化沥青、煤沥青或液体沥青形成透入基层表面的薄层2.适用条件:●沥青路面各类基层都必须喷洒透层油●沥青层必须在透层油完全渗透入基层后方可铺筑●基层上设置下封层时,透层油也不宜省略(二)一般要求1.透层油选择:●根据基层类型选择渗透性好的液体沥青、煤沥青、乳化沥青做透层油●喷洒后通过钻孔或挖掘确认透层油渗透深度●渗透深度>5-10mm,并能与基层联结成一体2.粘度:●通过调节稀释剂用量或乳化沥青浓度调节粘层油的粘度●基质沥青的针入度宜>100●透层用乳化沥青的蒸发残留物含量允许根据渗透情况适当调整,使用成品乳化沥青可通过稀释得到要求的粘度●透层用液体沥青的粘度通过调节煤油或轻柴油等稀释剂的品种和掺量经试验确定3.用量:●透层油的用量通过试洒确定4.喷洒:○1半刚性基层:●紧接在基层碾压成型后●表面稍变干燥、但尚未硬化的情况下喷洒○2无机结合料粒料基层:●铺筑沥青层前1-2天洒布○3喷洒设备:●采用沥青洒布车一次喷洒均匀●喷嘴根据透层油的种类和粘度选择并保证喷洒均匀●喷洒不均时,改用手工沥青洒布机喷洒○4喷洒质量要求:●喷洒透层油之前应清扫路面●遮挡防护路缘石及人工构造物避免污染●透层油必须撒布均匀,有花白必须人工补洒●喷洒过量应立即撒布石屑或砂吸油●必要时作适当碾压●透层油洒布后不得在表面形成能被运料车和摊铺机粘起的油皮●透层油渗透深度达不到要求时,应更换透层油的品种或稠度5.养生:●透层油洒布后养生时间随透层油的品种和气候条件由试验确定●确保液体沥青中的稀释剂全部挥发,乳化沥青渗透且水分蒸发●应尽早摊铺沥青面层●防止工程车辆损坏透层(三)注意事项1.用量:●透层油撒布后不流淌●渗入基层一定深度●不得在表面形成油膜2.洒布条件:●气温<10℃或大风、即将下雨时,不得喷洒透层油3.喷洒要求:●应按设计喷油量一次均匀洒布●当漏洒时,应人工补洒4.养护:●喷洒透层油后一定要严格禁止人和车辆通行5.多余沥青处理:●沥青摊铺前,清除局部多余未渗入基层的沥青6.摊铺沥青面层间隔时间:●透层油洒布应待充分渗透,一般24h后才能摊铺上层●但也不能喷洒后很久不做上层施工,应尽早施工7.无机结合料稳定半刚性基层透层油施工:●不能及时摊铺面层的,且需开放交通时,透层油用量增加10%并摊铺适量的石屑或粗砂●用6-8T钢筒压路机稳压一遍,并控制车速●摊铺面层时发现局部沥青剥落,应修补●清扫浮动石屑或砂二、粘层施工技术(一)作用与适用条件1.作用:●使上下层沥青结构层或沥青结构层与结构物(或水泥砼路面)完全粘结成一个整体2.适用条件:(1)双层或三层式热拌热铺沥青混合料路面的沥青层之间(2)水泥砼路面、沥青稳定碎石基层或旧沥青路面层上加铺沥青层(3)路缘石、雨水进水口、检查井等构造物与新铺沥青混合料接触的侧面(二)一般要求1.技术要求:●粘层油宜采用快裂或中裂乳化沥青、改性乳化沥青●也可采用快、中凝液体石油沥青●规格和质量应符合规范要求●使用的基质沥青标号宜与主层沥青混合料相同2.用量、品种选择:●粘层油的品种和用量,根据下卧层的类型通过试洒确定●粘层油上铺筑薄层大空隙排水路面时,粘层油的用量宜增加到0.6-1.0L/㎡●沥青层之间兼作封层喷洒的粘层油,宜采用改性沥青或改性乳化沥青,用量>1.0L/㎡(三)注意事项1.表面清扫:●喷洒前表面必须清扫干净,并保持干燥●水洗后需表面干燥才能喷洒2.气候条件:●气温<10℃不得喷洒粘层油●寒冷季节施工不得不喷洒时,可分成两次喷洒●路面潮湿时不得喷洒粘层油3.喷洒设备:●宜采用沥青洒布车喷洒,并选用适宜的喷嘴●喷洒速度和喷洒量应保持稳定●采用手动或手摇的手工沥青洒布机时,必须由熟练的技术工人操作,均匀洒布4.喷洒要求:●喷洒的粘层油必须成均匀雾状●路面全宽内均匀分布成一薄层●不得有洒花漏空或成条状,喷洒不足的要补洒●不得有堆积,喷洒过量应刮除5.施工间隔:●粘层油宜当天洒布,当天铺筑沥青层●铺筑沥青层前,作为粘层油的乳化沥青必须破乳、水分蒸发完成、稀释剂基本挥发完成●确保粘层不受污染6.养护:●喷洒粘层油后,严禁除运料车外的其他车辆和行人通过三、封层的施工技术(一)作用与使用条件1.作用:●封闭某一层起保水防水作用●基层与沥青面层之间的过渡和有效联结作用●某层表面破坏离析松散处的加固补强作用●基层在摊铺沥青面层前临时开放交通,防止基层水毁的作用●封层分为上封层和下封层●施工类型:拌和法、层铺法的单层表面处治;乳化沥青稀浆封层2.适用条件:(1)各种封层适用于加铺薄层罩面、磨耗层、水泥砼路面上的应力缓冲层、各种防水和密水层、预防性养护罩面层(2)上封层:○1上封层根据情况可选择乳化沥青稀浆封层、微表处、改性沥青集料封层、薄层磨耗层或其他适宜的材料○2上封层的类型根据使用目的、路面的破损程度选用:●裂缝较细、较密:采用涂洒类密封剂、软化再生剂等涂刷罩面●二、三、四级公路的旧沥青路面:采用普通的乳化沥青稀浆封层,也可采用喷洒道路石油沥青后撒布石屑或砂后碾压作封层●高速、一级公路轻微损坏:采用铺筑微表处●改善抗滑性能的上封层:采用稀浆封层、微表处、改性沥青集料封层(3)下封层:●采用层铺法表面处治或稀浆封层法施工●稀浆封层可采用乳化沥青或改性乳化沥青做结合料●下封层厚度应>6mm,且完全密水●多雨潮湿地区的高速、一级公路的沥青面层孔隙率较大,有可能严重渗水,或铺筑基层后不能及时铺筑沥青面层而需要临时开放交通,在喷洒透层油后铺筑下封层(二)一般要求1.施工工艺:●使用层铺法沥青表面处治铺筑分层时,施工方法按层铺法表面处治工艺施工●材料用量应符合要求2.施工条件:●宜选择干燥和较热的季节施工●并在最高温度<15℃到来以前半个月及雨季前结束施工3.乳化沥青稀浆封层施工上、下封层:(1)摊铺设备:●稀浆封层必须使用专用摊铺机摊铺(2)矿料:●矿料类型:根据封层的目的、道路等级进行选择●矿料级配:根据铺筑厚度、集料尺寸及摊铺用量等选用(3)沥青:●稀浆封层采用普通乳化沥青或改性乳化沥青,品种和质量应符合规范要求●稀浆封层和微表处的混合料中乳化沥青及改性乳化沥青的用量应通过配合比设计确定(4)混合料指标:●混合料的湿轮磨耗试验的磨耗损失<800g/㎡●轮荷压砂试验的砂吸收量为2-3cm(5)加水量:●稀浆封层混合料的加水量应根据施工摊铺和易性由稠度试验确定●要求的稠度为2-3cm(6)接缝处理:●纵缝:稀浆封层两幅纵缝搭接的宽度<80mm●横缝:宜做成对接缝●分层摊铺:第一层摊铺后开放交通24h后方可摊铺第二层(三)注意事项1.清理:●稀浆封层施工前,应彻底清理原路面的泥土、杂物,修补坑槽、凹陷●较宽的裂缝宜清理灌缝2.稀浆封层施工应在干燥情况下进行3.开放交通:●稀浆封层铺筑后,必须待破乳、水分蒸发、干燥成型后才可以开放交通4.施工条件:●施工气温>10℃●严禁雨天施工●摊铺后尚未成型的混合料雨淋应铲除。
沥青混凝土路面施工方案(透层、封层、粘层)
8.3.2.4 透层施工(1)材料要求和沥青用量透层油由柴油与沥青掺配而成,掺配质量比为,柴油:沥青=2:8,喷洒油温控制在120-140℃之间。
透层沥青材料宜采用慢裂的洒布乳化沥青。
沥青用量应根据监理工程师的指示,并符合《公路工程沥青路面施工技术规范》(JTGF40-2004)的要求。
(2)透层施工要点洒喷透层油在基层验收合格且养生期结束后进行,洒布前及时清扫干净并少量洒水,待表面稍干后喷洒透层油。
透层油采用洒布车进行喷洒。
喷洒过程中,汽车挂—档慢速行驶,喷洒量控制在0.8L/m2,洒布结束后先闭喷油阀门方能停车。
对于边缘等洒布不均匀处,由人工进行补洒。
透层油喷洒过程中,对已施工完毕的路肩进行覆盖保护,防止污染。
当遇大风、降雨或气温低于10℃时,不进行透层油喷洒。
喷洒结束后,清除局部多余的未渗入基层的沥青,避免形成油膜。
透层油喷洒后通过钻孔或挖掘确认透层油渗透入基层的深度宜不小于10mm,并能与基层联结成为一体。
8.3.2.5 沥青混凝土面层施工由于本项目沥青混凝土用量较少,故采用商品砼8.3.2.5.1 对商品砼材料要求(1)沥青混凝土面层采用中粒式Ⅰ型密级配沥青混凝土混合料,集料的最大公称直径不超过20 mm。
(2)粗集料:粗集料应洁净、干燥、无风化、无杂质,具有足够的强度和耐磨耗性。
(3)细集料:细集料应采用机制砂、天然砂、经监理工程师批准可采用由粗骨料加工而成的经筛选后的石屑。
(4)填料:填料应采用石灰白云石、大理石等碱性岩石磨制的石粉。
(5)沥青:沥青材料应附有炼油厂的沥青质量检验单。
沥青标号为AH-90。
(6)配合比设计:目标配合比设计采用工程实际使用的材料计算各种材料的用量比例,供拌和机确定各冷料仓的供料比例、进料速度及试拌使用;生产配合比取目标配合比设计的最佳沥青用量及加减.03%三个沥青用量供马歇尔试验,确定生产配合比的最佳沥青用量;生产配合比验证。
拌和机采用生产配合比进行度拌,铺筑试验段,并用拌和的沥青混合粒进行马歇尔试验及路上钻取的芯样试验,由此确定生产用的配合比。
透层、封层、粘层、稀浆封层作用
透层、粘层、封层、稀浆封层作用1、透层的作用:为使沥青面层与非沥青材料基层结合良好,在基层上浇洒乳化沥青、煤沥青或液体沥青而形成的透入基层表面的薄层。
注意部位在上基层上,是基层与沥青面层之间;2、粘层的作用:使上下层沥青结构层或沥青结构层与结构物(或水泥混凝土路面)完全粘结成一个整体;注意部位是在各沥青层间或混凝土桥面、隧道混凝土基层与沥青下面层间;3、封层的作用:一是封基层顶起着保水防水;二是起基层与沥青表面层之间的过渡和有效连接作用;三是基层表面破坏离析松散处的加固补强;四是基层在沥青面层铺筑前,要临时开放交通,防止基层因天气或车辆作用出现水毁。
封层可分为上封层和下封层;注意部位在基层与沥青下面层之间。
4、稀浆封层作用:(1)沥青路面稀浆封层罩面;(2)水泥混凝土路面稀浆封层罩面;(3)桥面维修或防水处理;(4)高速公路下封层;(5)砂石路面稀浆封层罩面。
稀浆封层具有以下几个作用:1.防水作用稀浆混合料的集料粒径较细,并且具有一定的级配,乳化沥青稀浆混合料在路面铺筑成型后.它能与路面牢问地粘附在一起,形成一层密实的表层,可防止雨水和雪水渗入基层,保持基层和土基的稳定。
2.防滑作用由于乳化沥青稀浆混合料摊铺厚度薄,并且其级配中的粗料分布均匀,沥青用量适当,不会产生路面泛油的现象.路面具有良好的粗糙面.摩擦系数明显增加,抗滑性能显著提高。
3.耐磨耗作用阳离子乳化沥青对酸、碱性矿料都具有良好的粘附性,因此稀浆混合料可选用坚硬创磨的优质矿料,因而可得到很好的耐磨性能,延长路面的使用寿命。
4.填充作用乳化沥青稀浆混合料中含较多的水分,拌和后呈稀浆状态,具有良好的流动性。
这种稀浆有填充和调平作用,对路面止的细小裂缝和路面松散脱落造成的路面不平,可用稀浆封闭裂缝和填平浅坑来改善路面的平整度。
注意一般是老路沥青面层顶部加固,或者水泥混凝土基层与沥青下面层之间,或者水泥混凝土面板与基层之间。
本项目没有。
实用干货:一文解析透层、粘层、封层及稀浆封层
当前道路建设中,普遍采用的是沥青混凝土路面。
为达到更高的质量标准,路基、路面及其结构组成部门进行了许多优化和改进。
为了提高路面的承载力、耐久性和提高抗水毁能力,沥青混凝土路面各层间的处理也越来越得到重视,透层、粘层、封层的作用也显得越来越重要。
透层、粘层、封层、稀浆封层各有作用,不能混淆。
下面我们就结合实际道路项目,来说说各处理层的作用、对材料的要求以及施工要点。
一、透层透层是适用于无机结合料基层表面的有机结合料渗透层,用于一般路段的下面层与基层之间的层问处理。
透层作用:? 透入基层表面孔隙,增强基层和面层间的粘结。
? 有助于结合基层表面集料中的细料。
? 在完成基层的铺装后,适时洒布透层油还可以减少基层的养生费用,提高养生质量。
?经过透层油渗透成型以后的基层,表面的开口孔隙被填充,从而得到一个渗透深度上的防水层。
? 在由于某种原因推迟铺筑面层的情况下,透层可为基层提供临时性防护措施,防止降雨和临时行车的破坏。
按规范要求,透层油需渗入到基层5~10 mm以内,要经过充分渗透固结后,才能在其上做粘层或封层,否则只会在基层表面形成一层油膜,一经车辆行驶或搓动,就很容易被车轮粘走、卷皮或磨掉,不仅起不到固结、联结、封闭、防水的作用,还会导致上面沥青混凝土层的推移、脱落等损坏。
二、粘层粘层的作用:为加强路面的沥青层与沥青层之间、沥青层与水泥混凝土路面之间的粘结而洒布的沥青材料薄层。
粘层作用:? 粘层的作用在于使各层面之间、面层与构造物之间粘结成一个整体。
? 粘层主要起胶结作用,对材料的要求也主要在粘结强度和抗剪强度方面。
粘层材料通常采用乳化沥青或改性乳化沥青,改性乳化沥青较之乳化沥青在强度方面有较大改善,慢裂乳化沥青洒布后流淌严重,一般采用快裂型的改性乳化沥青较为适宜。
三、封层1、封层的作用封闭表面空隙、防止水分浸人面层或基层而铺筑的沥青混合料薄层。
2、封层分为上封层和下封层上封层铺设在沥青混凝土面层上面,起封闭水分及抵抗车轮磨耗的作用。
沥青透层、粘层、封层的区别
沥青透层、粘层、封层的区别透层:基层碾压后6小时内必须喷洒透层油,透层油采用乳化沥青PC-2,用量可按1.5升每平方米通过试洒确定,透入深度不小于5mm。
喷洒透层油后铺筑乳化沥青PC-1下封层,乳化沥青用量每平方米1.0升,集料粒径采用0.5~1cm,厚度不宜小于0.6厘米。
铺筑沥青混凝土之前,在下封层上、上下面层之间及路缘石、雨水口、检查井等构筑物侧面必须喷洒粘层油,粘层油采用乳化沥青PC-3,用量每平方米0.5升。
多雨潮湿地区的高速公路、一级公路的沥青面层空隙率较大,有严重渗水可能,或铺筑基层不能及时铺筑沥青面层而需要通行车辆时,宜在喷洒透油层后铺筑下封层。
必须严格地区分下封层与透层油的区别:下封层的目的在于封闭表面,不一定要求透下去;透层油要求渗透到一定深度。
同时,其作用和目的也有很大的区别。
现在一些工程因为在半刚性基层上喷洒透层油渗透不下去,便将透层油上撒集料和砂作为下封层,因此,它也许能够起到封闭的作用,但不能代替透层油。
1.透层的作用:为使沥青面层与非沥青材料基层结合良好,在基层上浇洒乳化沥青、煤沥青或液体沥青而形成的透入基层表面的薄层。
符合下列情况,应浇洒透层沥青:(1)沥青路面的级配砂砾、级配碎石基层;(2)水泥、石灰、粉煤灰等无机结合料稳定土;(3)粒料的半刚性基层上必须浇洒透层沥青。
2.粘层的作用:使上下层沥青结构层或沥青结构层与结构物(或水泥混凝土路面)完全粘结成一个整体。
符合下列情况,应浇洒粘层沥青:(1)双层式或三层式热拌热铺沥青混合料路面在铺筑上层前,其下面的沥青层已被污染。
(2)旧沥青路面层上加铺沥青层。
或桥面铺装前。
(3)水泥混凝土路面上铺筑沥青面层,(4)与新铺沥青混合料接触的路缘石、雨水进水口、检查井等的侧面。
3.封层的作用:一是封闭某一层起着保水防水作用;二是起基层与沥青表面层之间的过渡和有效联结作用;三是路的某一层表面破坏离析松散处的加固补强;四是基层在沥青面层铺筑前,要临时开放交通,防止基层因天气或车辆作用出现水毁。
沥青封层、透层、粘层施工方案
沥青封层、透层、粘层施工方案
1、透层施工
水泥稳定级配碎石基层顶面采用具有良好渗透性能的煤油回配的中凝液体石油沥青做透层油。
施工前,应彻底清除基层表面浮灰,确保透层油渗入基层一定深度,使柔性基层与上基层粘结牢固。
透层油采用具有自动控制用油量功能的智能型沥青洒布车一次性喷洒均匀,洒布时应保持稳定的速度和喷洒量,并保证在喷洒宽度内喷洒均匀。
透层油喷洒过程中应确保透层油洒布量,喷洒人员不得随意调整或更改。
洒完透层油后的养生时间应确保液体沥青中的稀释剂全部挥发,然后尽早铺筑沥青表层。
为了保护透层油不被运输车辆破坏,可在上面撒一层石屑或粗砂。
2、粘层施工
(1)粘层油设置在沥青层之间,共需设两层,采用快裂洒布型SBS改性乳化沥青。
(2)粘层施工采用智能型沥青洒布车喷洒,选择适宜的喷嘴,使洒布速度和喷洒量保持稳定。
(3)气温低于10℃、路面潮湿时不得喷洒粘层油。
(4)粘层油必须以均匀雾状进行喷洒,使路面全宽内形成一均匀薄层,不得有洒花、漏空或成条状,也不得有堆积现象。
粘层油喷洒后,严禁运料车以外的车辆及行人通过。
(5)粘层施工结束后立即铺筑沥青混凝土,确保粘层不受污染。
3、下封层施工
下封层设置于路面基层与下面层之间,本项目下封层采用SBS改性乳化沥青稀浆封层。
下封层施工应在透层施工完成后再进行,以满足防水和通车的要求。
下封层施工最低温度不得低于10℃,且严禁在雨天施工,摊铺后尚未成型的混合料遇雨时应予铲除。
下封层铺筑后表面不得有超粒径料拖拉的严重划痕,横向接缝和纵向接缝处不得出
现余料堆积或缺料现象。
透层粘层与稀浆封层施工方案
透层粘层与稀浆封层施工方案1下承层处理在施工前用鼓风机将下承层表面的所有杂物和浮土清理干净,将准备好的施工工作面经监理工程师检验合格后,方可进行透层、粘层与稀浆封层及沥青混凝土面层的施工。
2透层施工2.1透层油采用慢裂乳化沥青,用量控制在0.7-1.5L/m2,用以保证沥青层与基层完全粘结成一整体。
2.2施工准备工作准备喷洒沥青的工作面,整洁无尘埃,同时对道路两侧构筑物进行覆盖保护。
路面有杂物时要清除干净。
当粘有土块时应用水刷净,待表面干燥后喷洒。
2.3温度条件洒布沥青材料的气温不低于10℃,风速适度。
浓雾或下雨路面潮湿时不施工。
乳化沥青在正常温度下洒布,如气温较低,稠度较大的可适当加热。
2.4喷洒(1)透层沥青采用沥青洒布车喷洒,洒布车符合规范要求。
在立沿石等处用刷子进行人工涂刷。
喷洒过量处,要予刮除。
(2)沥青洒布设备要配备有适用于不同稠度沥青喷洒用的喷嘴,在沥青洒布机喷洒不到的地方可采用手工洒布机。
喷洒超量或漏洒或少洒的地方要予纠正。
(3)喷洒透层油时,喷油管宜与路表面形成约30°角,并有适当高度,以使路面上喷洒的透层油形成重叠。
(4)透层沥青要在铺筑覆盖层之前24h内洒布或涂刷。
2.5养护喷洒透层沥青后严禁除沥青混合料运输车外的其他车辆、行人通过。
透层沥青洒布后要紧接铺筑沥青层。
上面层要待破乳、水分蒸发完后铺筑。
3粘层在热拌热铺沥青混合料路面的沥青层之间必须喷洒粘层油,粘层采用阳离子改性乳化沥青。
用量为0.3-0.6L/M2。
粘层油的施工方法与透层有油的施工方法完全一致。
4稀浆封层的施工沿线年雨日数超过150天,属多雨潮湿地区,为防止雨水下渗到基层以下;保护基层不被施工车辆破坏,在洒透层油后,及时铺筑下封层。
4.1稀浆封层介绍改性乳化沥青稀浆封层(微表处理)主要针对路基路面稳定的情况下,解决路表水下渗,处理中、轻度裂缝,路面轻度松散和泛油,恢复路面抗滑功能、填补车辙等。
改性乳化沥青稀浆封层由聚合物改性乳化沥青,100%轧碎集料,矿物填料,水和必要的填加剂组成。
沥青路面透层、稀浆封层施工方案
5、透层、封层、粘层施工5.1透层施工5.1.1材料透层油选用乳化沥青喷洒,喷洒后通过挖掘确认透层油渗透基层深度不小于5mm,并与基层联结成为一体。
透层油质量应符合规范要求。
透层油通过调节稀释剂的用量或乳化沥青的浓度得到适宜的粘度,基质沥青的针入度不小于90。
5-1透层乳化沥青技术要求:沥青:透层沥青采用慢裂乳化石油沥青,封层采用PC-2型阳离子乳化石油沥青。
基质沥青采用中石化H-70重交石油沥青。
5.1.2施工准备5.1.2.1作业面的清理:首先进行人工清扫,用钢刷刷去表面浮动的夹层,用森林灭火器吹净,清除所有的杂草、松动的石粒、泥块以及其他障碍物。
然后报请监理工程师对作业面进行验收,监理签认后方可进行下道工序。
5.1.2.2对路缘石及人工构造物用彩条布予以覆盖防护,然后喷洒乳化沥青透层油。
5.1.3透层油施工方法乳化沥青透层油喷洒车在进行喷洒时由电脑自动控制,沥青撒布温度不超过60℃,洒布车喷嘴的槽口与喷管中心线的夹角应调整为20º-30º,离地高度为25cm,车速控制在2.5km/h之内,。
喷洒时透层油达到均匀、当有花白遗漏时应人工补洒,补洒过量时应立即撒布石屑,必要时作适当碾压,喷洒后通过钻孔或挖掘确认透层油渗入基层的深度不小于5mm,并与基层联结成一体。
透层油用量为0.4-0.7L/㎡。
5.1.4质量检测方法及标准在施工过程中,应按表5-2规定对透层进行检测。
5-2施工过程中透层质量的检测要求5.1.5施工注意事项5.1.5.1透层施工之前,必须对基层检查,各项指标满足要求后才能进行透层的施工。
5.1.5.2用于半刚性基层的透层油应紧接在基层碾压成型后稍变干燥,但尚未硬化的情况下喷洒。
如果由于洒布车故障、乳化沥青供应问题或其它原因,出现不能在基层表面稍变干情况下及时喷洒,必须经过建设单位、总监办同意。
5.1.5.3 雨天或大风天气严禁施工。
气温低于10℃情况下严禁进行透层油施工。
沥青路面透层、粘层、封层施工
沥青路面透层、粘层、封层施工一、透层施工技术(一)作用和适用条件1.作用:●使沥青面层与基础结合良好●在基层上浇洒乳化沥青、煤沥青或液体沥青形成透入基层表面的薄层2.适用条件:●沥青路面各类基层都必须喷洒透层油●沥青层必须在透层油完全渗透入基层后方可铺筑●基层上设置下封层时,透层油也不宜省略(二)一般要求1.透层油选择:●根据基层类型选择渗透性好的液体沥青、煤沥青、乳化沥青做透层油●喷洒后通过钻孔或挖掘确认透层油渗透深度●渗透深度>5-10mm,并能与基层联结成一体2.粘度:●通过调节稀释剂用量或乳化沥青浓度调节粘层油的粘度●基质沥青的针入度宜>100●透层用乳化沥青的蒸发残留物含量允许根据渗透情况适当调整,使用成品乳化沥青可通过稀释得到要求的粘度●透层用液体沥青的粘度通过调节煤油或轻柴油等稀释剂的品种和掺量经试验确定3.用量:●透层油的用量通过试洒确定4.喷洒:○1半刚性基层:●紧接在基层碾压成型后●表面稍变干燥、但尚未硬化的情况下喷洒○2无机结合料粒料基层:●铺筑沥青层前1-2天洒布○3喷洒设备:●采用沥青洒布车一次喷洒均匀●喷嘴根据透层油的种类和粘度选择并保证喷洒均匀●喷洒不均时,改用手工沥青洒布机喷洒○4喷洒质量要求:●喷洒透层油之前应清扫路面●遮挡防护路缘石及人工构造物避免污染●透层油必须撒布均匀,有花白必须人工补洒●喷洒过量应立即撒布石屑或砂吸油●必要时作适当碾压●透层油洒布后不得在表面形成能被运料车和摊铺机粘起的油皮●透层油渗透深度达不到要求时,应更换透层油的品种或稠度5.养生:●透层油洒布后养生时间随透层油的品种和气候条件由试验确定●确保液体沥青中的稀释剂全部挥发,乳化沥青渗透且水分蒸发●应尽早摊铺沥青面层●防止工程车辆损坏透层(三)注意事项1.用量:●透层油撒布后不流淌●渗入基层一定深度●不得在表面形成油膜2.洒布条件:●气温<10℃或大风、即将下雨时,不得喷洒透层油3.喷洒要求:●应按设计喷油量一次均匀洒布●当漏洒时,应人工补洒4.养护:●喷洒透层油后一定要严格禁止人和车辆通行5.多余沥青处理:●沥青摊铺前,清除局部多余未渗入基层的沥青6.摊铺沥青面层间隔时间:●透层油洒布应待充分渗透,一般24h后才能摊铺上层●但也不能喷洒后很久不做上层施工,应尽早施工7.无机结合料稳定半刚性基层透层油施工:●不能及时摊铺面层的,且需开放交通时,透层油用量增加10%并摊铺适量的石屑或粗砂●用6-8T钢筒压路机稳压一遍,并控制车速●摊铺面层时发现局部沥青剥落,应修补●清扫浮动石屑或砂二、粘层施工技术(一)作用与适用条件1.作用:●使上下层沥青结构层或沥青结构层与结构物(或水泥砼路面)完全粘结成一个整体2.适用条件:(1)双层或三层式热拌热铺沥青混合料路面的沥青层之间(2)水泥砼路面、沥青稳定碎石基层或旧沥青路面层上加铺沥青层(3)路缘石、雨水进水口、检查井等构造物与新铺沥青混合料接触的侧面(二)一般要求1.技术要求:●粘层油宜采用快裂或中裂乳化沥青、改性乳化沥青●也可采用快、中凝液体石油沥青●规格和质量应符合规范要求●使用的基质沥青标号宜与主层沥青混合料相同2.用量、品种选择:●粘层油的品种和用量,根据下卧层的类型通过试洒确定●粘层油上铺筑薄层大空隙排水路面时,粘层油的用量宜增加到0.6-1.0L/㎡●沥青层之间兼作封层喷洒的粘层油,宜采用改性沥青或改性乳化沥青,用量>1.0L/㎡(三)注意事项1.表面清扫:●喷洒前表面必须清扫干净,并保持干燥●水洗后需表面干燥才能喷洒2.气候条件:●气温<10℃不得喷洒粘层油●寒冷季节施工不得不喷洒时,可分成两次喷洒●路面潮湿时不得喷洒粘层油3.喷洒设备:●宜采用沥青洒布车喷洒,并选用适宜的喷嘴●喷洒速度和喷洒量应保持稳定●采用手动或手摇的手工沥青洒布机时,必须由熟练的技术工人操作,均匀洒布4.喷洒要求:●喷洒的粘层油必须成均匀雾状●路面全宽内均匀分布成一薄层●不得有洒花漏空或成条状,喷洒不足的要补洒●不得有堆积,喷洒过量应刮除5.施工间隔:●粘层油宜当天洒布,当天铺筑沥青层●铺筑沥青层前,作为粘层油的乳化沥青必须破乳、水分蒸发完成、稀释剂基本挥发完成●确保粘层不受污染6.养护:●喷洒粘层油后,严禁除运料车外的其他车辆和行人通过三、封层的施工技术(一)作用与使用条件1.作用:●封闭某一层起保水防水作用●基层与沥青面层之间的过渡和有效联结作用●某层表面破坏离析松散处的加固补强作用●基层在摊铺沥青面层前临时开放交通,防止基层水毁的作用●封层分为上封层和下封层●施工类型:拌和法、层铺法的单层表面处治;乳化沥青稀浆封层2.适用条件:(1)各种封层适用于加铺薄层罩面、磨耗层、水泥砼路面上的应力缓冲层、各种防水和密水层、预防性养护罩面层(2)上封层:○1上封层根据情况可选择乳化沥青稀浆封层、微表处、改性沥青集料封层、薄层磨耗层或其他适宜的材料○2上封层的类型根据使用目的、路面的破损程度选用:●裂缝较细、较密:采用涂洒类密封剂、软化再生剂等涂刷罩面●二、三、四级公路的旧沥青路面:采用普通的乳化沥青稀浆封层,也可采用喷洒道路石油沥青后撒布石屑或砂后碾压作封层●高速、一级公路轻微损坏:采用铺筑微表处●改善抗滑性能的上封层:采用稀浆封层、微表处、改性沥青集料封层(3)下封层:●采用层铺法表面处治或稀浆封层法施工●稀浆封层可采用乳化沥青或改性乳化沥青做结合料●下封层厚度应>6mm,且完全密水●多雨潮湿地区的高速、一级公路的沥青面层孔隙率较大,有可能严重渗水,或铺筑基层后不能及时铺筑沥青面层而需要临时开放交通,在喷洒透层油后铺筑下封层(二)一般要求1.施工工艺:●使用层铺法沥青表面处治铺筑分层时,施工方法按层铺法表面处治工艺施工●材料用量应符合要求2.施工条件:●宜选择干燥和较热的季节施工●并在最高温度<15℃到来以前半个月及雨季前结束施工3.乳化沥青稀浆封层施工上、下封层:(1)摊铺设备:●稀浆封层必须使用专用摊铺机摊铺(2)矿料:●矿料类型:根据封层的目的、道路等级进行选择●矿料级配:根据铺筑厚度、集料尺寸及摊铺用量等选用(3)沥青:●稀浆封层采用普通乳化沥青或改性乳化沥青,品种和质量应符合规范要求●稀浆封层和微表处的混合料中乳化沥青及改性乳化沥青的用量应通过配合比设计确定(4)混合料指标:●混合料的湿轮磨耗试验的磨耗损失<800g/㎡●轮荷压砂试验的砂吸收量为2-3cm(5)加水量:●稀浆封层混合料的加水量应根据施工摊铺和易性由稠度试验确定●要求的稠度为2-3cm(6)接缝处理:●纵缝:稀浆封层两幅纵缝搭接的宽度<80mm●横缝:宜做成对接缝●分层摊铺:第一层摊铺后开放交通24h后方可摊铺第二层(三)注意事项1.清理:●稀浆封层施工前,应彻底清理原路面的泥土、杂物,修补坑槽、凹陷●较宽的裂缝宜清理灌缝2.稀浆封层施工应在干燥情况下进行3.开放交通:●稀浆封层铺筑后,必须待破乳、水分蒸发、干燥成型后才可以开放交通4.施工条件:●施工气温>10℃●严禁雨天施工●摊铺后尚未成型的混合料雨淋应铲除。
粘层、透层、封层的区别
沥青透层、粘层、封层区别JTGF40-2004规定沥青路面各类基层都必须喷洒透层油。
透层:基层碾压后6小时内必须喷洒透层油,透层油采用乳化沥青PC-2,用量可按1.5升每平方米通过试洒确定,透入深度不小于5mm。
喷洒透层油后铺筑乳化沥青PC-1下封层,乳化沥青用量每平方米1.0升,集料粒径采用0.5~1cm,厚度不宜小于0.6厘米。
铺筑沥青混凝土之前,在下封层上、上下面层之间及路缘石、雨水口、检查井等构筑物侧面必须喷洒粘层油,粘层油采用乳化沥青PC-3,用量每平方米0.5升。
1.多雨潮湿地区的高速公路、一级公路的沥青面层空隙率较大,有严重渗水可能,或铺筑基层不能及时铺筑沥青面层而需要通行车辆时,宜在喷洒透油层后铺筑下封层。
必须严格地区分下封层与透层油的区别:下封层的目的在于封闭表面,不一定要求透下去;透层油要求渗透到一定深度。
同时,其作用和目的也有很大的区别。
现在一些工程因为在半刚性基层上喷洒透层油渗透不下去,便将透层油上撒集料和砂作为下封层,因此,它也许能够起到封闭的作用,但不能代替透层油。
4.稀浆封层一般用于二级及二级以下公路的预防性养护,也适用于新建公路的下封层。
4.2.9下封层是设在半刚性基层(无机结合料稳定土)表面上,为了保护基层不被施工车辆破坏,利于半刚性材料养生,同时也为了防止雨水下渗到基层以下结构层内,以及加强面层与基层之间结合而设置的结构层。
下封层虽有多种做法,实践证明沥青单层表处是经济、有效的方法之一。
透层、粘层、封层的作用和适用条件。
(1)透层的作用和适用条件透层的作用为:使沥青面层与非沥青材料基层结合良好,在基层上浇洒乳化沥青、煤沥青或液体沥青而形成的透人基层表面的薄层。
符合下列情况,应浇洒透层沥青:①沥青路面的级配砂砾、级配碎石基层。
②水泥、石灰、粉煤灰等无机结合料稳定土。
③粒料的半刚性基层上必须浇洒透层沥青。
(2)粘层的作用和适用条件粘层的作用:为加强路面的沥青层与沥青层之间、沥青层与水泥混凝土路面之间的粘结而洒布的沥青材料薄层。
沥青路面透层稀浆封层施工方案
沥青路面透层稀浆封层施工方案
沥青路面透层和稀浆封层是用于道路维护和改善的常见工程措施。
透层是在沥青路面上加铺一层稀薄的沥青面层,用于提高路面的抗反射裂缝和抗滑性能。
稀浆封层则是在沥青路面上加铺一层稀浆状的物料,用于填充路面的微裂缝、缝隙和坑洞,提高路面的平整度和密实度。
在施工沥青路面透层和稀浆封层时,需要按照以下步骤进行:
1.路面检测和准备:首先,对道路进行全面的检测,确定需要进行透层和封层的路段。
然后,清理路面上的杂物和污垢,确保路面干净整洁。
2.制备材料:制备透层和封层所需要的材料,包括沥青和填料。
根据设计要求,调配出透层和封层的材料比例。
3.透层施工:将透层材料均匀地倒在路面上,用铺铁将其平整推展,确保厚度均匀。
然后使用振动压路机对透层进行压实,提高其密实性和平整度。
4.封层施工:将稀浆封层的材料均匀地倒在透层上,用刮板或铺装机将其均匀地铺开。
然后使用压实设备对稀浆封层进行压实,填充路面的微裂缝和坑洞,提高路面的平整度和密实度。
5.灌浆注浆:在封层施工完成后,对路面的特殊部位进行灌浆注浆处理。
使用喷涂设备将浆料喷洒在路面的裂缝、缝隙和坑洞处,填充修复。
6.路面养护:透层和稀浆封层施工完成后,进行路面养护工作。
根据需要,进行摊铺油、喷洒剂和表面防护处理,提高路面的耐久性和抗老化能力。
以上是沥青路面透层和稀浆封层的施工方案,需要根据具体情况进行调整和优化。
施工过程中要注意安全,在施工现场设置必要的警示标志和安全设施,确保施工人员和交通参与者的安全。
另外,施工完成后需进行质量检验,确保施工质量符合标准要求。
沥青路面透层、粘层、封层施工【范本模板】
沥青路面透层、粘层、封层施工一、透层施工技术(一)作用和适用条件1.作用:●使沥青面层与基础结合良好●在基层上浇洒乳化沥青、煤沥青或液体沥青形成透入基层表面的薄层2.适用条件:●沥青路面各类基层都必须喷洒透层油●沥青层必须在透层油完全渗透入基层后方可铺筑●基层上设置下封层时,透层油也不宜省略(二)一般要求1.透层油选择:●根据基层类型选择渗透性好的液体沥青、煤沥青、乳化沥青做透层油●喷洒后通过钻孔或挖掘确认透层油渗透深度●渗透深度>5-10mm,并能与基层联结成一体2.粘度:●通过调节稀释剂用量或乳化沥青浓度调节粘层油的粘度●基质沥青的针入度宜>100●透层用乳化沥青的蒸发残留物含量允许根据渗透情况适当调整,使用成品乳化沥青可通过稀释得到要求的粘度●透层用液体沥青的粘度通过调节煤油或轻柴油等稀释剂的品种和掺量经试验确定3.用量:●透层油的用量通过试洒确定4.喷洒:错误!半刚性基层:●紧接在基层碾压成型后●表面稍变干燥、但尚未硬化的情况下喷洒错误!无机结合料粒料基层:●铺筑沥青层前1—2天洒布○3喷洒设备:●采用沥青洒布车一次喷洒均匀●喷嘴根据透层油的种类和粘度选择并保证喷洒均匀●喷洒不均时,改用手工沥青洒布机喷洒错误!喷洒质量要求:●喷洒透层油之前应清扫路面●遮挡防护路缘石及人工构造物避免污染●透层油必须撒布均匀,有花白必须人工补洒●喷洒过量应立即撒布石屑或砂吸油●必要时作适当碾压●透层油洒布后不得在表面形成能被运料车和摊铺机粘起的油皮●透层油渗透深度达不到要求时,应更换透层油的品种或稠度5.养生:●透层油洒布后养生时间随透层油的品种和气候条件由试验确定●确保液体沥青中的稀释剂全部挥发,乳化沥青渗透且水分蒸发●应尽早摊铺沥青面层●防止工程车辆损坏透层(三)注意事项1.用量:●透层油撒布后不流淌●渗入基层一定深度●不得在表面形成油膜2.洒布条件:●气温<10℃或大风、即将下雨时,不得喷洒透层油3.喷洒要求:●应按设计喷油量一次均匀洒布●当漏洒时,应人工补洒4.养护:●喷洒透层油后一定要严格禁止人和车辆通行5.多余沥青处理:●沥青摊铺前,清除局部多余未渗入基层的沥青6.摊铺沥青面层间隔时间:●透层油洒布应待充分渗透,一般24h后才能摊铺上层●但也不能喷洒后很久不做上层施工,应尽早施工7.无机结合料稳定半刚性基层透层油施工:●不能及时摊铺面层的,且需开放交通时,透层油用量增加10%并摊铺适量的石屑或粗砂●用6-8T钢筒压路机稳压一遍,并控制车速●摊铺面层时发现局部沥青剥落,应修补●清扫浮动石屑或砂二、粘层施工技术(一)作用与适用条件1.作用:●使上下层沥青结构层或沥青结构层与结构物(或水泥砼路面)完全粘结成一个整体2.适用条件:(1)双层或三层式热拌热铺沥青混合料路面的沥青层之间(2)水泥砼路面、沥青稳定碎石基层或旧沥青路面层上加铺沥青层(3)路缘石、雨水进水口、检查井等构造物与新铺沥青混合料接触的侧面(二)一般要求1.技术要求:●粘层油宜采用快裂或中裂乳化沥青、改性乳化沥青●也可采用快、中凝液体石油沥青●规格和质量应符合规范要求●使用的基质沥青标号宜与主层沥青混合料相同2.用量、品种选择:●粘层油的品种和用量,根据下卧层的类型通过试洒确定●粘层油上铺筑薄层大空隙排水路面时,粘层油的用量宜增加到0.6-1.0L/㎡●沥青层之间兼作封层喷洒的粘层油,宜采用改性沥青或改性乳化沥青,用量>1。
沥青路面透层、粘层、封层施工
沥青路面透层、粘层、封层施工一、透层施工技术(一)作用和适用条件1.作用:●使沥青面层与基础结合良好●在基层上浇洒乳化沥青、煤沥青或液体沥青形成透入基层表面的薄层2.适用条件:●沥青路面各类基层都必须喷洒透层油●沥青层必须在透层油完全渗透入基层后方可铺筑●基层上设置下封层时,透层油也不宜省略(二)一般要求1.透层油选择:●根据基层类型选择渗透性好的液体沥青、煤沥青、乳化沥青做透层油●喷洒后通过钻孔或挖掘确认透层油渗透深度●渗透深度>5-10mm,并能与基层联结成一体2.粘度:●通过调节稀释剂用量或乳化沥青浓度调节粘层油的粘度●基质沥青的针入度宜>100●透层用乳化沥青的蒸发残留物含量允许根据渗透情况适当调整,使用成品乳化沥青可通过稀释得到要求的粘度●透层用液体沥青的粘度通过调节煤油或轻柴油等稀释剂的品种和掺量经试验确定3.用量:●透层油的用量通过试洒确定4.喷洒:○1半刚性基层:●紧接在基层碾压成型后●表面稍变干燥、但尚未硬化的情况下喷洒○2无机结合料粒料基层:●铺筑沥青层前1-2天洒布○3喷洒设备:●采用沥青洒布车一次喷洒均匀●喷嘴根据透层油的种类和粘度选择并保证喷洒均匀●喷洒不均时,改用手工沥青洒布机喷洒○4喷洒质量要求:●喷洒透层油之前应清扫路面●遮挡防护路缘石及人工构造物避免污染●透层油必须撒布均匀,有花白必须人工补洒●喷洒过量应立即撒布石屑或砂吸油●必要时作适当碾压●透层油洒布后不得在表面形成能被运料车和摊铺机粘起的油皮●透层油渗透深度达不到要求时,应更换透层油的品种或稠度5.养生:●透层油洒布后养生时间随透层油的品种和气候条件由试验确定●确保液体沥青中的稀释剂全部挥发,乳化沥青渗透且水分蒸发●应尽早摊铺沥青面层●防止工程车辆损坏透层(三)注意事项1.用量:●透层油撒布后不流淌●渗入基层一定深度●不得在表面形成油膜2.洒布条件:●气温<10℃或大风、即将下雨时,不得喷洒透层油3.喷洒要求:●应按设计喷油量一次均匀洒布●当漏洒时,应人工补洒4.养护:●喷洒透层油后一定要严格禁止人和车辆通行5.多余沥青处理:●沥青摊铺前,清除局部多余未渗入基层的沥青6.摊铺沥青面层间隔时间:●透层油洒布应待充分渗透,一般24h后才能摊铺上层●但也不能喷洒后很久不做上层施工,应尽早施工7.无机结合料稳定半刚性基层透层油施工:●不能及时摊铺面层的,且需开放交通时,透层油用量增加10%并摊铺适量的石屑或粗砂●用6-8T钢筒压路机稳压一遍,并控制车速●摊铺面层时发现局部沥青剥落,应修补●清扫浮动石屑或砂二、粘层施工技术(一)作用与适用条件1.作用:●使上下层沥青结构层或沥青结构层与结构物(或水泥砼路面)完全粘结成一个整体2.适用条件:(1)双层或三层式热拌热铺沥青混合料路面的沥青层之间(2)水泥砼路面、沥青稳定碎石基层或旧沥青路面层上加铺沥青层(3)路缘石、雨水进水口、检查井等构造物与新铺沥青混合料接触的侧面(二)一般要求1.技术要求:●粘层油宜采用快裂或中裂乳化沥青、改性乳化沥青●也可采用快、中凝液体石油沥青●规格和质量应符合规范要求●使用的基质沥青标号宜与主层沥青混合料相同2.用量、品种选择:●粘层油的品种和用量,根据下卧层的类型通过试洒确定●粘层油上铺筑薄层大空隙排水路面时,粘层油的用量宜增加到0.6-1.0L/㎡●沥青层之间兼作封层喷洒的粘层油,宜采用改性沥青或改性乳化沥青,用量>1.0L/㎡(三)注意事项1.表面清扫:●喷洒前表面必须清扫干净,并保持干燥●水洗后需表面干燥才能喷洒2.气候条件:●气温<10℃不得喷洒粘层油●寒冷季节施工不得不喷洒时,可分成两次喷洒●路面潮湿时不得喷洒粘层油3.喷洒设备:●宜采用沥青洒布车喷洒,并选用适宜的喷嘴●喷洒速度和喷洒量应保持稳定●采用手动或手摇的手工沥青洒布机时,必须由熟练的技术工人操作,均匀洒布4.喷洒要求:●喷洒的粘层油必须成均匀雾状●路面全宽内均匀分布成一薄层●不得有洒花漏空或成条状,喷洒不足的要补洒●不得有堆积,喷洒过量应刮除5.施工间隔:●粘层油宜当天洒布,当天铺筑沥青层●铺筑沥青层前,作为粘层油的乳化沥青必须破乳、水分蒸发完成、稀释剂基本挥发完成●确保粘层不受污染6.养护:●喷洒粘层油后,严禁除运料车外的其他车辆和行人通过三、封层的施工技术(一)作用与使用条件1.作用:●封闭某一层起保水防水作用●基层与沥青面层之间的过渡和有效联结作用●某层表面破坏离析松散处的加固补强作用●基层在摊铺沥青面层前临时开放交通,防止基层水毁的作用●封层分为上封层和下封层●施工类型:拌和法、层铺法的单层表面处治;乳化沥青稀浆封层2.适用条件:(1)各种封层适用于加铺薄层罩面、磨耗层、水泥砼路面上的应力缓冲层、各种防水和密水层、预防性养护罩面层(2)上封层:○1上封层根据情况可选择乳化沥青稀浆封层、微表处、改性沥青集料封层、薄层磨耗层或其他适宜的材料○2上封层的类型根据使用目的、路面的破损程度选用:●裂缝较细、较密:采用涂洒类密封剂、软化再生剂等涂刷罩面●二、三、四级公路的旧沥青路面:采用普通的乳化沥青稀浆封层,也可采用喷洒道路石油沥青后撒布石屑或砂后碾压作封层●高速、一级公路轻微损坏:采用铺筑微表处●改善抗滑性能的上封层:采用稀浆封层、微表处、改性沥青集料封层(3)下封层:●采用层铺法表面处治或稀浆封层法施工●稀浆封层可采用乳化沥青或改性乳化沥青做结合料●下封层厚度应>6mm,且完全密水●多雨潮湿地区的高速、一级公路的沥青面层孔隙率较大,有可能严重渗水,或铺筑基层后不能及时铺筑沥青面层而需要临时开放交通,在喷洒透层油后铺筑下封层(二)一般要求1.施工工艺:●使用层铺法沥青表面处治铺筑分层时,施工方法按层铺法表面处治工艺施工●材料用量应符合要求2.施工条件:●宜选择干燥和较热的季节施工●并在最高温度<15℃到来以前半个月及雨季前结束施工3.乳化沥青稀浆封层施工上、下封层:(1)摊铺设备:●稀浆封层必须使用专用摊铺机摊铺(2)矿料:●矿料类型:根据封层的目的、道路等级进行选择●矿料级配:根据铺筑厚度、集料尺寸及摊铺用量等选用(3)沥青:●稀浆封层采用普通乳化沥青或改性乳化沥青,品种和质量应符合规范要求●稀浆封层和微表处的混合料中乳化沥青及改性乳化沥青的用量应通过配合比设计确定(4)混合料指标:●混合料的湿轮磨耗试验的磨耗损失<800g/㎡●轮荷压砂试验的砂吸收量为2-3cm(5)加水量:●稀浆封层混合料的加水量应根据施工摊铺和易性由稠度试验确定●要求的稠度为2-3cm(6)接缝处理:●纵缝:稀浆封层两幅纵缝搭接的宽度<80mm●横缝:宜做成对接缝●分层摊铺:第一层摊铺后开放交通24h后方可摊铺第二层(三)注意事项1.清理:●稀浆封层施工前,应彻底清理原路面的泥土、杂物,修补坑槽、凹陷●较宽的裂缝宜清理灌缝2.稀浆封层施工应在干燥情况下进行3.开放交通:●稀浆封层铺筑后,必须待破乳、水分蒸发、干燥成型后才可以开放交通4.施工条件:●施工气温>10℃●严禁雨天施工●摊铺后尚未成型的混合料雨淋应铲除。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沥青混凝土面层施工透层油粘层油稀浆封层
1、施工计划
实的工程数量、工程地点、工期要求及施工设备情况,制订实施性施工组织设计,并编制施工计划,做到材料、设备、劳动力、临时工程、生活供等全面落实。
1.1、施工测量
开工前,在现场恢复和固定路线。
其内容有:中线及基平的复测,导线点和
水准点的复测与增设,并标出高程及平面位置控制点,施工测量的精度符合道路施工规范要求。
1.2、场地清理
施工前对已交验的下基层进行清理打扫将路面范围内的既有垃圾,灰尘等杂质清理干净,以便顺利的进行沥青面层的施工工作。
1.3、施工机械检查
沥青路面施工前对各种施工机具作全面检查,并符合下列要求:
1)、洒油车检查油泵系统、洒油管道、量油表、保温设备等有无故障,并将
一定数量沥青装入油罐,在路上先试洒、校核其洒油量,每次喷哂前保持喷油嘴
干净,管道畅通,喷油嘴的角度一致,并与洒油管呈15°~25°的夹角。
2) 、矿料撒铺车检查其传动和液压调整系统,并事先进行试撒,以确定撒铺每一种规格矿料时控制的间隙和行驶速度。
3) 、沥青混合料拌和与运输设备的检查。
拌和设备在开始运转前要进行一次全面检查,注意联结的紧固情况,检查搅拌器内有无积存余料,冷料运输机是否运转正常,有无跑偏现象,仔细检查沥青管道各个接头,严禁吸沥青管有漏气现象,注意检查电气系统。
对于机械传动部分,还要检查传动链的张紧度。
检查运输车辆是否符合要求,保温设施是否齐全。
4) 、摊铺机检查其规格和主要机械性能,如振捣板、振动器、熨平板、螺旋
摊铺器、离合器、乱板送料器、料斗闸门、厚度调节器、自动找平装置等是否正常。
5) 、压路机检查其规格和主要机械性能(如转向、启动、振动、倒退、停驶
等方面的能力)及滚筒表面的磨损情况,滚筒表面如有凹陷或坑槽不得使用。
2、施工要求
道路沥青的各项指标均应满足设计及相应规范要求,沥青必须采用质量稳定的大厂沥青,每一批产品均需有出厂质量合格检验单,货到后应在监理工程师的监督下由指定质检站或检测中心进行试验确认,不合格产品禁止使用。
粗集料:粗集料应选用有足够的强度、耐磨耗、抗压碎、耐久性、抗冲击以
及与沥青有良好的粘附性的优质碎石料。
同时要求质量均匀、洁净、干燥、无风化、无杂质、表面粗糙,其粒径规格应满足粗集料规格要求级配要求。
细集料:细集料应采用洁净、干燥、无风化、无杂质并有适当的颗粒级配的
机制砂,其粒径规格应满足粗集料规格要求级配要求。
填料:沥青混合料的填料须采用石灰岩等碱性石料经磨细得到的矿粉,原石料中的泥土杂质应除净,矿粉要求干燥、洁净,自由地从矿粉仓流出,不得使用回收
粉尘。
为减少粉尘的排出量,在轧制碎石及机制砂时,应采用洁净的材料轧制,调
整碎石机工艺,尽可减少粉尘的排出量,并符合设计及相应规范要求。
沥青混凝土的拌和必须在沥青拌和场采用机械拌和,拌合场的设置不得受潮,集料应设置防潮棚;拌合场的设置应符合国家有关环境保护、消防、安全等规定;沥青应密封储存,各种矿料应分别堆放,不得混杂;拌合场应具有良好的排水设施。
并配置实验室和足够的仪器设备,具有可靠的电力供应。
本道路为机械化连续施工,施工前应对各种机械及机具进行全面检查,并经过调试证明处于良好的使用状态。
机械数量应足够,施工能力必须配套,重要机械宜有备用设备。
3、透层油施工
在基层施工完毕后必须喷洒透层油,喷洒后通过钻孔或挖掘确认透层油透入
基层的深度宜不小于5,并与基层联结成整体。
浇洒透层前,路面清扫干净,尽量使基层表面骨料外露,以利沥青透层油与基层的粘结。
对喷洒区附近的结构物和树木表面及人工构造物加以保护,以免溅上沥青受到污染。
水泥稳定碎石基层碾压结束表面稍干即洒布透层沥青,沥青与油的比例可根据洒布机、渗透性试验进行调整,以易于渗透,喷洒量符合设计及规范要求。
透层沥青由洒布车喷洒。
喷洒时保持稳定的速度和喷洒量。
沥青洒布车在整
个洒布宽度内必须喷洒均匀。
当喷洒沥青的喷嘴不能保证喷洒均匀时,更换喷嘴。
先洒靠近中央分隔带或路中间的一个车道,由内向外,一个车道接着一个车道喷洒,下一个车道与前一个车道原则上不重叠或少重叠,但不能露白,露白处需用人工喷洒设备补洒。
洒布车喷完一个车道停车后,必须立即用油槽接住排油管滴下的乳化沥青,以防局部乳化沥青过多,污染基层表面。
在铺筑沥青面层之前,若局部地方尚有多余的透层沥青未渗入基层时,予以清除。
如遇大风或即将降雨时,不得浇洒透层沥青;气温低于10℃时,也不宜浇洒
透层沥青。
按设计的沥青用量一次浇洒均匀,当有遗漏时,用人工补洒;透层沥青洒布后不致流淌,渗透入基层一定深度,不得在表面形成油膜。
浇洒透层沥青后,严禁车辆、行人通过。
4、粘层油施工方案
4.1、一般要求
对上、下沥青混凝土面层及沥青层与基层和构造物间必须铺设粘层沥青。
粘层沥青宜采用快裂或中裂的改性阳离子乳化沥青,其质量要求应符合设计及规范
要求。
所使用的基质沥青标号宜与面层沥青混合料相同。
粘层沥青品种和用量根据被粘结沥青混合料结构层的种类通过试洒确定,一般为0.3~0.6kg/㎡。
粘层沥青使用沥青洒布车喷洒,洒布车符合相关规定的技术要求。
4.2、施工顺序及要求
先通过试洒确定粘层沥青的用量。
沥青洒布时,沥青洒布车的起步和停止平稳,并用彩条布遮盖,以保证沥青洒布的均匀,浇洒过量处予刮除。
路面有脏物尘土时清除干净,当有沾粘的土块时,用水刷净,待表面干燥后浇洒。
当气温低于10℃或路面潮湿时,不得浇洒粘层沥青。
浇洒粘层沥青后,严禁除沥青混合料运输车外的其他车辆、行人通过。
粘层沥青洒布后紧接铺筑沥青层,但乳化沥青待破乳、水分蒸发完后铺筑。
5、稀浆封层施工方案
5.1、施工准备
稀浆封层的计量控制系统,施工前须进行严格的计量标定工作,根据室内试验确定的稀浆混合料配合比,对矿料、填料、乳化沥青、水等各种材料的用量,进行单位输出量的标定。
根据稀浆封层机生产厂家所附使用说明书提供的标定方法进行标定。
施工前检查对验收完的基层各项指标进行认真检查,确认合格后,方可进行稀浆封层的施工。
清洁路面,对基层表面进行清扫除尘,采用人工清扫、空压机除尘,有泥土污染的地方还需用高压水进行冲洗。
采用改性乳化沥青稀浆封层(ES-3型),稀浆封层必须采用专用摊铺机进行摊铺,材料选用坚硬、粗糙、耐磨、洁净的集料,各项性能批标应符合细集料质量技术要求,通过4.75mm筛的合成矿料的砂当量不得低于50%细集料宜采用碱性石料生产的或洁净的石屑。
在施工段落的起讫点设置施工标志、安全导向标志、指标牌及限速牌等交通标志并派专人疏导交通,禁止非施工人员和设备进入。
在下承层上标记封层的起止线和边线。
遮挡防护路缘石及人工构造物,避免污染。
5.2、封层施工
稀浆封层乳化沥青的生产,采用阴离子慢裂快凝型乳化剂进行配制生产,沥青和乳化剂水溶液的流量按比例、泵和流量计相结合进行控制,沥青用量控制在
60%左右。
a、
装料
将符合要求的矿料、乳化沥青、填料、水分别装入摊铺机的相应料箱,全部装满,并保证矿料的湿度均匀一致。
b、摊铺
将装好料的摊铺机开至施工起点,对准走向控制线,并调整摊铺箱厚度与拱度,使摊铺箱周边与原路面贴紧;
操作手再次确认各料门的高度或开度;。
