聚乙烯丙纶防水卷材施工方案_图文

合集下载

聚乙烯丙纶复合防水卷材施工方案

聚乙烯丙纶复合防水卷材施工方案

防水施工案一、编制依据:本施工案编制根据《地下工程防水技术规》GB50108-2011及《地下防水工程质量验收规》GB50208-2011和其它设计、施工过程中涉及的相关规、规程。

二、工程概况:本工程为沾化区馨泰园住宅小区1#楼,工程地点为沾化区富桥路以北、中心路以东。

总建筑面积为13414.60 〃。

该工程为地下二层,地上18层。

建筑结构形式为剪力墙结构,结构抗震等级为四级,抗震设防烈度为6度。

建筑抗震设防丙类,建筑安全等级为二级,耐火等级地下一级、地上二级。

地基基础设计等级为乙级,地下工程防水等级一级。

三、施工部署:1、设立现场组织机构:项目工程设组织协调工作负责人员一名,施工生产兼技术指导一名,质量检查一名,现场安全、消防负责人一名。

2、结合工程特点,组织经验丰富,持有上岗证的技术工人进行操作。

3、作业条件1、地下防水层施工,当地下水位较高时,铺贴防水层前应降地下水,地下水位降至防水层底标高下30cm,并保持到防水层施工完成2、铺贴防水层的基层表面应将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓、开裂、起砂和脱皮等现象。

3、基层表面应保持千燥,含水率不大于9%,并要平整牢固,阴阳角处应做成圆弧角。

4、基层必须粗糙、干净、充分湿润至饱和(但无明水)。

对结构表面出现的缺陷、裂纹、蜂窝等处,需先用防水砂浆进行修补。

四、施工准备工作:1、材料及施工人员审查:出具材料的生产可证、检测报告、合格证、说明书、防伪标志以及材料供应商的生产资质,并出具施工单位资质及各类人员上岗证。

2、材料复试:材料依据计划进场后,在监理工程师的监督下依据规定取样送检,待复试合格后可使用。

3、施工前组织专业班组认真学习有关施工规及本施工案并进行详细的书面交底。

4、施工工具:专用半硬尼龙刷、盛水盆、搅拌器、制胶容器、剪子、刀子、卷尺、刮板、手提桶、毛刷等。

5•材料选用:垫层表面采用聚乙烯丙纶防水卷材。

五、工艺流程:(一)工艺:1、基层必须清理干净、充分湿润至饱和(但无明水)。

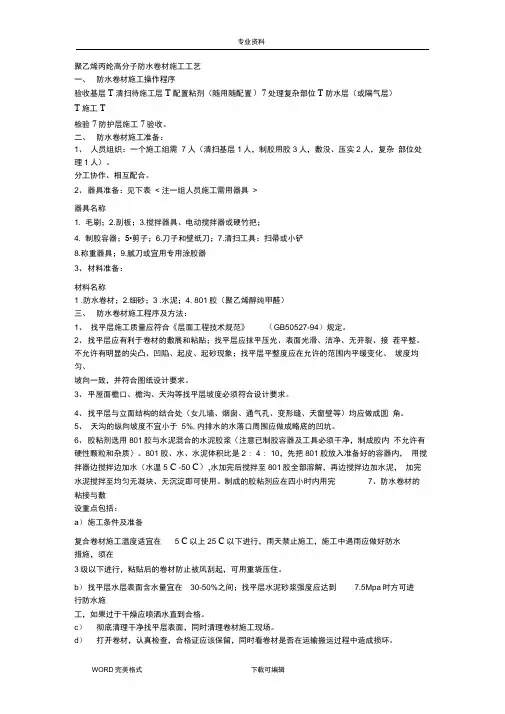

聚乙烯丙纶高分子防水卷材施工工艺设计

聚乙烯丙纶高分子防水卷材施工工艺设计

聚乙烯丙纶高分子防水卷材施工工艺一、防水卷材施工操作程序验收基层T清扫待施工层T配置粘剂(随用随配置)7处理复杂部位T防水层(或隔气层)T施工T检验7防护层施工7验收。

二、防水卷材施工准备:1、人员组织:一个施工组需7人(清扫基层1人,制胶用胶3人,敷没、压实2人,复杂部位处理1人)。

分工协作、相互配合。

2、器具准备:见下表< 注一组人员施工需用器具>器具名称1. 毛刷;2.刮板;3.搅拌器具、电动搅拌器或硬竹把;4. 制胶容器;5•剪子;6.刀子和壁纸刀;7.清扫工具:扫帚或小铲8.称重器具;9.腻刀或宜用专用涂胶器3、材料准备:材料名称1 .防水卷材;2.细砂;3 .水泥;4. 801胶(聚乙烯醇纯甲醛)三、防水卷材施工程序及方法:1、找平层施工质量应符合《层面工程技术规范》(GB50527-94)规定。

2、找平层应有利于卷材的敷展和粘贴;找平层应抹平压光、表面光滑、洁净、无开裂、接茬平整。

不允许有明显的尖凸、凹陷、起皮、起砂现象;找平层平整度应在允许的范围内平缓变化、坡度均匀、坡向一致,并符合图纸设计要求。

3、平屋面檐口、檐沟、天沟等找平层坡度必须符合设计要求。

4、找平层与立面结构的结合处(女儿墙、烟囱、通气孔、变形缝、天窗壁等)均应做成圆角。

5、天沟的纵向坡度不宜小于5%,内排水的水落口周围应做成略底的凹坑。

6、胶粘剂选用801胶与水泥混合的水泥胶浆〈注意已制胶容器及工具必须干净,制成胶内不允许有硬性颗粒和杂质〉。

801胶、水、水泥体积比是2 : 4 : 10,先把801胶放入准备好的容器内,用搅拌器边搅拌边加水(水温5 C -50 C),水加完后搅拌至801胶全部溶解,再边搅拌边加水泥,加完水泥搅拌至均匀无凝块、无沉淀即可使用。

制成的胶粘剂应在四小时内用完7、防水卷材的粘接与敷设重点包括:a)施工条件及准备复合卷材施工温度适宜在 5 C以上25 C以下进行,雨天禁止施工,施工中遇雨应做好防水措施,须在3级以下进行,粘贴后的卷材防止被风刮起,可用重袋压住。

聚乙烯丙纶防水卷材施工方案

聚乙烯丙纶防水卷材施工方案

烟台经济技术开发区珠江路改造工程(天山路~长江路环岛)聚乙烯丙纶复合卷材施工方案审批人:审核人:编制人:北京市市政四建设工程有限责任公司烟台经济技术开发区珠江路改造工程项目经理部目录1.编制依据 (3)《珠江路改造工程电力工程施工图纸》 (3)《地下工程防水技术规范》GB50108-2008 (3)1.4 主要标准 (3)1.5 主要图集 (3)2.工程概况 (3)3.材料选用 (3)3.1、选用材料 (3)3.2、辅助材料 (3)3.3、材料进场复试 (4)3.4、材料保存 (4)4.施工部署 (4)4.1、技术准备 (4)4.2、劳动力准备: (4)4.3、材料、机具设备准备 (4)4.4、施工组织管理 (5)4.5、劳动力计划 (5)4.6、施工部署 (6)5.主要施工工艺及施工方法 (6)5.1防水工程施工工艺: (6)5.2、施工条件 (7)5.3、施工操作要点及技术要求 (8)6.防水工程质量验收 (10)6.1、防水施工过程及结果验收 (10)7.质量通病及预防措施 (11)7.1、防水卷材接头搭接不良 (11)7.2质量预防措施 (12)8.成品保护 (13)9、质量保证措施 (13)10.安全注意事项 (14)11.文明施工及环保措施 (15)1.编制依据《珠江路改造工程电力工程施工图纸》《地下工程防水技术规范》GB50108-2008《建筑地面工程施工质量验收规范》GB50209-2002《地下防水工程施工质量验收规范》GB50208-20111.4 主要标准《建筑工程施工质量验收统一标准》GB50300-2001《高分子防水材料》GB18173-1-20061.5 主要图集《地下工程防水图集》88J6-1《聚乙烯丙纶卷材复合防水图集》88JZ9.GF2《聚乙烯丙纶复合卷材防水构造》2001J202、2.工程概况1、工程名称:烟台经济技术开发区珠江路改造工程2、设计单位:烟台市城建设计研究院有限公司3、建设单位:烟台开发区住房和建设管理局4、监理单位:烟台市工程建设第一监理有限公司5、工程地点:烟台市珠江路西起天山路东至长江路环岛3.材料选用3.1、选用材料聚乙烯丙纶400克防水卷材,GB18173-1-2006标准防水卷材。

聚乙烯丙纶复合防水卷材施工方案

聚乙烯丙纶复合防水卷材施工方案

聚乙烯丙纶复合防水卷材施工方案一、组成HY120 聚乙烯丙纶防水卷材是采用聚乙烯、高强丙纶无纺布、黑色母、抗老化剂等高分子原料经由自动化生产线一次性复合加工制成。

组成结构中间层是防水层和防老化层.厚度≥0.5mm 。

上下两面是增强粘结层。

其特点抗拉强度高、防水抗渗性能好,施工简便,是目前最佳防水材料之一。

二、特点1 、由于掺入抗老化剂,从而使产品具有很好的抗老化、抗氧化、耐腐蚀等特点,柔韧性好、易弯曲、且不折断、抗拉和抗穿孔2 、本产品属绿色环保产品,各项指标符合《生活饮用水输配水设备及防护材料的安全评价标准》(GB /T17219 -1998 )标准要求,无毒、无味、无污染。

3 、本产品表面呈交叉网孔状,可直接在卷材表面粘贴磁砖,不用拉毛处理,并粘结牢固,无空鼓,不脱落。

4 、阴、阳角处可做成直角(圆弧亦可,厨卫间管根部位,一定要做成直角。

5 、HY120 聚乙烯丙纶防水卷材,配套专用聚合物水泥防水粘结料满面粘贴,粘结料本身就具有防水性,是一道良好的防水层,可封闭基层的毛缝孔,能起到密实基底的作用,与卷材形成坚不可破的复合防水层,防水效果极好。

6 、HY120 聚乙烯丙纶防水卷材,施工工艺采用聚合物粘结料满面冷粘贴,可在潮湿基层上施工,抹完找平层后. 24小时,不论在厨卫间、屋面或地下室,只要无明水即可施工,在雨季中刚下过雨,雨停后,把积水扫净即可施工。

7 、HY120 聚乙烯丙纶防水卷材具有较高的抗拉强度和抗穿刺性。

可用于绿化种植屋面的防水层。

8 、本产品可在冬季施工,采取保温措施,保证防水质量。

从以上特点可以看出,HY120 聚乙烯丙纶防水卷材是一种适应范围广、防水可靠性强的复合防水材料,通过多年的实践与大量的工程实例证明是一种成功和成熟的防水做法。

可广泛用于建筑工程的屋面、楼面、墙面、地下室、水池、游池等各部位的防水。

也可用于地铁、隧道、堤坝、垃圾填埋场等构筑物的防水。

三、性能指标1 、该产品各项指标符合GB18173.1-200《高分子防水材料第一部分片材》标准要求。

丙纶防水卷材施工工艺

丙纶防水卷材施工工艺
4卷材搭接宽度及收头处理,均应符合设计要求和规范规定。
5检查方法:检查隐蔽工程记录;现场实地观察。
八.质量ቤተ መጻሕፍቲ ባይዱ证措施
防水卷材必须符合设计和施工验收规范的规定,所用的防水材料必须是经市有关部门备案的材料,并检查产品的出厂合格证及法定检测单位提供的检测报告,现场取样及见证试验合格。
防水层必须由防水专业队伍进行施工,施工人员必须持有防水施工上岗证,施工前进行资质审查。
(2)配制聚合物水泥防水胶粘料。
(3)涂刷聚合物水泥防水胶粘料:根据施工面积大小,将配制好的胶粘料倒在防水基层上,用刮板刮平,或用滚刷涂刷平整,要求薄厚均匀一致,无露底、无堆积。一般厚度应不小于1.3mm。
(4)粘贴防水卷材:根据设计要求,厚聚乙烯丙纶防水卷材做2层。做法是在1.3mm厚的粘结料上铺贴一层0.7mm厚的卷材,再满刷一层1.3mm厚的粘结料上铺贴一层0.7mm厚的卷材。卷材搭接宽度长边100mm,短边120mm。两层长边错开≥1/3幅宽。
技术交底记录
表C2-1
编号
003
工程名称
交底日期
2010-6-6
施工单位
分项工程名称
防水工程
交底提要
地下室防水技术交底
交底内容:
1.工艺流程
处理基层——配制水泥防水粘结料——细部构造处理——涂刷聚合物水泥防水粘结料——粘贴防水卷材
2.操作要点
(1)清理基层:在验收合格的防水基层上打扫干净,基层应
坚硬平整,无颗粒起砂、起皮、开裂等现象。
③每天施工结束后采取保温养护措施,在防水层上覆盖保温被或草帘子,或覆盖彩条布,第二天既可进行保护层施工。
④白天棚内温度低于一5℃以下时,在棚内可增设特制的电暖器具,数量由温度调整。以上方法施工即保证工程质量,又保证了防水施工工期。

丙纶防水卷材施工方案

丙纶防水卷材施工方案

丙纶卷材防水施工方案1、材料要求本工程地下室防水卷材采用400g/m2聚乙烯丙纶复合防水卷材2道,卷材应有出厂合格证和检测报告。

2.主要机具电动搅拌器、铁棍、压滚、刮板、铁桶、笤帚、小线、钢卷尺、剪刀3.作业条件(1)基层表面应平整,不得有开裂,起砂等缺陷。

(2)基层表面应具有一定的强度,以上人踩不坏为准,施工环境温度应不低于5℃。

(3)已做好上道工序验收手续和施工方案的审批工作。

4.操作工艺工艺流程:基层清理→细部检查、处理→细部做附加层→第一道防水层→第一道验收→第二道防水层→第一道验收→抹保护层(1)基层表面必须平整、坚固、不得有起砂、空鼓、开裂等缺陷。

(2)防水层施工,应按照先低后高,先细部后整体的顺序进行。

(3)卷材上下搭接长度应不小于10mm,短边搭接不小于150mm,无翘边和空鼓等缺陷。

(4)卷材立面上翻300mm。

(5)结合层的水泥胶浆要搅拌均匀,卷材与基层粘结牢固。

5.质量标准(1)主控项目:1)所用聚乙烯丙纶防水卷材的技术性能,必须符合设计要求和有关标准的规定,每批产品应附有出厂证明及防水材料质量认证书,复试合格经报验同意后方可使用,否则不准使用。

2)防水层及其细部等做法,必须符合设计要求和施工规范的规定,并不得有渗漏水现象。

(2)一般项目:1)基层应牢固、表面洁净、平整、阴阳角处呈圆弧形或钝角。

2)结合层、附加层,其铺贴方法、搭接、收头等做法,应符合规定,并应粘结牢固、紧密,接缝严密,无空鼓、损伤等缺陷。

3)防水层表面平顺,其保护层和防水层结合牢固、紧密,不得有损伤、空鼓、脱落、张嘴、翘边等缺陷。

(3)允许偏差项目:防水层的搭接宽度为100mm。

6.成品保护(1)已施工完的防水层,应及时采取保护措施,在未做好保护层以前,不得穿带钉鞋进入室内或在地面上堆放硬物,以免破坏防水层。

(2)突出地面管根、地漏、排水口、卫生洁具等处的周边防水层不得碰损,突出地面的接头在工序交叉施工中应注意保护,防止变位,造成后患。

聚乙烯丙纶复合防水卷材屋面施工方案之欧阳地创编

聚乙烯丙纶复合防水卷材屋面施工方案之欧阳地创编

【1】聚乙烯丙纶复合防水卷材屋面施工方案【2】【3】3.1.1屋面工程量统计:【4】3.1.2技术准备:3.2.1.2审图:由项目总工程师组织,项目技术员、与设备专业、水专业、幕墙公司等相关专业技术人员进行图纸会审,针对各专业提出的问题,进行汇总。

与设计院、业主进行协商,把问题在施工前处理完。

3.1.2.2屋面做法:屋面做法一:主要施工部位为十五层内4-5/D-E、11-12/D-E轴处花园,十五层顶屋面。

具体做法如下:1. 8~10厚防滑地砖2. 30厚1:3干硬性水泥砂浆结合层3. 30厚1:3厚水泥砂浆保护层4. 干铺无纺布隔离层5. 两道聚乙烯丙纶复合防水卷材6. 20厚1:3水泥砂浆找平层7. 最薄处20厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡8. 100厚挤塑聚苯板9. 现浇钢筋混凝土屋面板屋面做法二,主要的施工部位为三层南侧屋面、五层南侧A-B轴间小屋面。

具体做法如下:1. 8~10厚防滑地砖2.3 0厚1:3干硬性水泥砂浆结合层3. 20厚1:3厚水泥砂浆保护层4. 干铺无纺布隔离层5. 两道聚乙烯丙纶复合防水卷材6. 20厚1:3水泥砂浆找平层7. 最薄处20厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡8. 70厚挤塑聚苯板9. 现浇钢筋混凝土屋面板屋面做法三,主要施工部位为十四层北侧悬挑部屋面,机房层顶部屋面。

具体做法如下:1. 30厚1:3厚水泥砂浆饱和层,每1m见方设分格缝,缝宽10,缝内填塑料分格条,水泥砂浆保护层内配φ1镀锌钢丝网,每块958*961网孔25-30。

2.干铺无纺布隔离层3. 两道聚乙烯丙纶复合防水卷材4.20厚1:3水泥砂浆找平层5.最薄处30厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡6.70厚挤塑聚苯板7.现浇钢筋混凝土屋面板3.1.2.2节点深化设计:根据本工程屋面排水特点,绘制相关节点:●本工程十五层顶屋面采用内排雨水,内排雨水斗节点如图:图片示意:●顶层屋面采用外排雨水,外排雨水斗节点如下:3.1.3材料及要求:进场材料要有出厂质量证明书或厂方试验报告单。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下室防水卷材施工方案
根据设计要求,选用复合聚乙烯丙纶高分子防水卷材(SBC,该产品以聚乙烯EV A 树脂为主防水层, 加入光屏蔽剂,搞氧剂等表面合成丙纶长丝无纺布, 使它具有抗拉强度高,附着力强,抗渗性能好,耐老化,使用寿命长,并且无毒无味,属环保产品,施工简便,稳定性可靠,尤其适合地下防水工程可以在超出含水率8%或只要没有明水的基面上施工。

防水的意义:层层设防,多重设防,重点防护。

防水的重点:筏形基础的四脚落的附加层,砖胎膜两道附加层,外延防水重在保护以便后期的使用。

地梁基础加筏板的基础:重点地梁沟的沟底及桩的护壁,迎水面的防水面附加层要严要求的做,砖胎膜的附加层的外延主要保护,以后剪力墙第一道施工缝的搭接。

为了确保工程防水质量,特制订如下施工方案:
一、工程概况:
即本工程地下室防水除混凝土自防水外,外做柔性防水采用聚乙烯丙纶卷材复合防水层2层4厚做法。

编制依据:
1、设计图纸。

2、施工组织设计。

3、88JZ9,GFZ 聚乙烯丙纶卷材复合防水图集。

4、GB 18173.1-2006《高分子防水材料》。

5、88J6-1地下工程防水图集。

二、材料选用:
1. 聚乙烯丙纶300克(材料规格一般是200克—1500克,防水卷材,GB18173-1- 2006标准防水卷材。

2. 辅助材料:专用胶,水泥。

3、材料进场复试:以同一生产厂家的统一品牌,统一等级的产品,大于1000 卷的抽 5 卷,100—499卷抽 4 卷,100卷以下抽2卷,进行规格尺寸和外观质量检验,进行复试的卷材将卷材切除距外层卷头300 ㎜后顺纵向切取1500 ㎜的的全副卷材2 块,一块作物理性能检验用,另一块备用。

4、材料进场后应放置于室内立放,避免雨淋。

三、对基层的要求:
防水施工基面要坚实平整,光洁,不能有酥松、起砂、裂缝、翘起和尖凸、坑洼、空鼓等现象。

四、防水主、辅料的施工要求:
1. 胶浆的配比:水泥与专用胶粉重量比为100(水泥:1(胶粉: 50(水(水适量。

2. 配比方法:先将胶粉放入容器内,再加水泥边搅拌,待拌合均匀后,加水搅拌成糊状流体后方可使用。

3. 在施工基面弹好基准线,将卷材预铺调整。

4. 基面不得有明水,如果非常干燥,需在基面表层喷水保温。

5. 地面和卷材涂胶要均匀一致,不得漏涂,拉直后压实刮平。

6. 要在封缝处做一道单组分聚氨酯封边。

五、防水层的施工与操作
施工顺序,每栋楼按照先底板后墙面,先附加层后大面,先基坑(集水坑、地体基
坑等后大底板面施工,每栋楼大面施工时可由中间向两端施工。

5.1施工条件
(1 聚乙烯丙纶防水卷材施工温度宜在5℃以上25℃以下进行,雨天、雪天、 5 级风及以上天气禁止施工,在施工中遇到雨天要做好防雨措施。

(2 找平层验收合格,基层在潮湿的情况下只要无明水便可施工。

5.2 聚乙烯丙纶防水卷材的粘贴与铺设应按以下规定操作
(1.卷材粘贴方向确定。

当有坡度<3%时,卷材宜平行坡面铺贴。

坡度>3%时,卷材可平行或垂直坡面铺贴。

要求:上下层卷材不得相互垂直铺贴。

(2.地下室防水层施工前,应先做好节点、附加层和桩基础钢筋比较集中部位的处理,然后由最低标高处向上施工。

(3聚乙烯丙纶防水卷材粘贴前,在铺设部位将卷材预放约 3 至12米,找正方向后, 中间固定。

将卷材一端卷至固定处,涂胶粘铺,这端贴完后,再将预放的卷材另一端卷回至已粘好的位置,连续粘贴直至整幅。

(4 涂胶铺设的方法:首先将已配制好的胶用小容器倒在预粘处的找
平层上,胶要连续适量均匀,不露底不堆积,厚度应保持在1mm,然后铺卷材用刮板排气压实,排出多余的胶剂。

(5 卷材采用搭接法铺贴,卷材搭接缝宽度:长边与短边均为100mm,上下层、相邻两幅卷材的搭结缝及主防水层与附加层搭接缝应错开1/3 幅宽以上。

(6 卷材搭结缝满粘,接缝压实后在接缝边缘再涂刷一层水泥素浆将接缝密封严实,接缝不允许有露底、打皱、翘曲、起空现象。

(7 立面复合卷材粘贴必须纵向粘贴,自上向下对正,自下向上排气压实,要求基层与卷材同时涂胶,卷材满粘。

5.3特殊部位的处理
(1 卷材收头处理。

卷材收头是卷材防水层的关键部位,处理不好极易张口、翘边、脱落。

(2 阴阳角处理
在阴阳角处,先铺贴增强附加层,附加层宽度为500,在附加层验收合格后方可进行大面积第一遍施工,第一遍验收合格后方可进行第二遍施工,长短向搭接不得小于100;对于穿墙管洞处应先做附加层两遍,而后再大面施工时,对洞口处剪成四瓣插入洞内粘贴,待管道安装完成后再用密封膏对管周缝隙进行填充封闭;底板立面挡土墙采用先刷粘接剂紧跟着铺贴卷材,在用刮板从下向上刮贴,已达到粘接剂均匀密实;挡土墙上部第一遍预留300 宽,第二步预留500宽,以便于墙面施工时搭接。

5.4涂胶与铺设卷材注意事项
(1 水泥粘结剂涂刮后应随即铺贴卷材,防止时间过长胶中的水份散失影响粘接质量。

(2 用刮板排气刮实卷材的同时应注意检查卷材下面有无硬性颗粒及其它物质
将卷材垫起,如有应将其取出重新粘贴。

已铺设完的防水层在水泥素浆具备一定强度前应避免人员在上部来回踩踏以免卷材起鼓。

防水层验收合格后,尽快进行下道工序的施工。

(3 卷材必须平整粘贴于找平层上,不得打皱、翘边,粘贴面积应达85%以上
(4 卷材施工温度高于25℃时,应立即向施工后的卷材表面喷水降温和遮盖养护防止卷材变形起鼓。

六、防水层检测试验:
防潮层施工完毕。

由于是地下室无法进行蓄水和临水试验,只能注意检查,发现疑点及时处理。

在确认没有问题由三方进行验收后,在卷材面上刷一层水泥素浆,然后作防水保护层,本工程防水保护层采用C20 细石混凝土50厚,采用商品混凝土汽车泵进行浇筑底面,而防水挡墙立面的砂浆保护层则不作而采用放置竹胶板临时对防水卷材进行保护,防止绑扎钢筋时破坏卷材,在浇筑底板混凝土时再取出竹胶板。

七、资料的整理:
提供合格证、准用证(备案证、检测报告,复试报告,施工记录等资料。

八、施工现场管理:
1.施工现场必须达到工完场净。

2、施工不能在雨季进行,因此在施工前必须认真收听天气预报。

如果遇见下雨,将返工重做。

3、施工作业和检查人员不得穿皮鞋、带钉子的鞋防止破坏防水卷材。

4、防水卷材在施工现场应集中立放,统一管理,防止雨淋等措施。

5、施工人员必须带安全帽。

6、材料堆放处、库房、防水作业区必须配备消防器材,堆放处和库房各放 4 个干粉灭火器和两个消防用砂箱,施工现场严禁抽烟,每栋楼施工时施工现场配备干粉灭火器 6 台、消防用砂箱两个。

7、施工人员10-15 人每栋楼。

8、粘贴外墙时,外墙必须搭设双排脚手架,脚手架必须安装牢固、稳定可靠,脚手架每步高度为 1.5 米,施工人员必须挂安全带,戴安全帽。

9、防水作业人员通过培训考试合格后方可持证上岗;施工作业人员必须持证上岗并穿戴防护用品(口罩、工作服、工作鞋、手套、安全帽等),按规程操作,不得违章。

10. 施工人员在基坑中休息时需远离防水保护墙,不得在防护墙上行走;11.出入基坑必须走规定的坡道爬梯;高处作业必须有安全可靠的脚手架,并满铺脚手板绑扎牢固,作业人员必须系好安全带1
2.施工用火必
须取得现场用火动火证;13.严禁使用敞开式灯具。

九、质量标准 1 保证项目:
1.1 合成高分子卷材和胶结材料的品种、牌号及配合比,必须符合设计要求和有关技术规范、标准的规定。

1.2 卷材防水层及其变形缝,预埋件等处的细部做法,必须符
合设计要求和规范的规定。

1.3 防水层严禁有渗漏现象。

2 基本项目: 2.1 铺贴卷材防水层的基层应符合要求,平整洁净,无起砂、空鼓和松动现象,阴阳角处应呈直角;防水层无积水现象。

2.2 胶粘剂涂刷均匀,不得有漏刷和麻点等缺陷。

2.3 卷材防水层铺贴和搭接、收头,应符合设计要求和地下防水工程技术规范的规定,且应粘结牢固,无空裂、损伤、滑移、翘边、起泡、皱折等缺陷。

十、成品保护 1 已铺好的卷材防水层,应及时采取保护措施,防止机具和施工作业损伤。

3 变形缝、管等处防水层施工前,应进行临时堵塞,防水层完工后,应进行清除,保证管、缝内通畅,满足使用功能。

4 防水层施工完毕,应及时做好保护层。

5 施工中不得污染已做完的成品。

十一、细部做法图片:十一、细部做法图片:在搭接拐角的500mm范围内铺贴附加防水卷材砂浆做成直角防水卷材。

相关文档
最新文档
