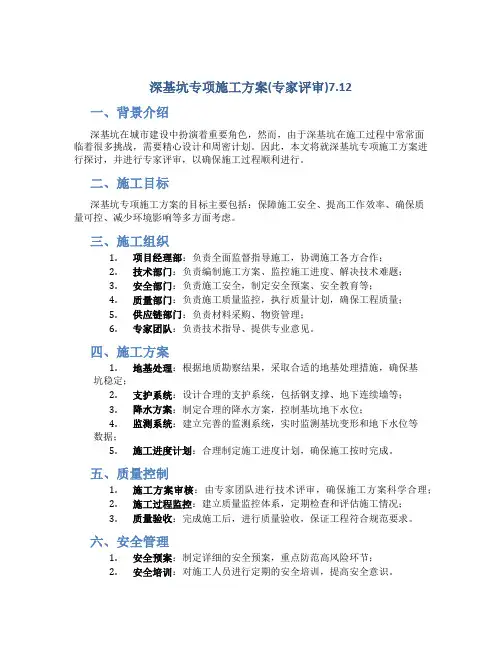

深基坑工程专项方案专家评审实施细则
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
深基坑工程专项方案专家评审实施细则
一、评审人员组成
下列人员应当参加专家评审会:
(一)专家组成员,专家组应当由不少于 5 名相关专业专家组成,其中不少于 2 名岩土工程专业专家,设计、施工方案评审专家组成员不得雷同,本项目参建各方的
人员不得以专家身份参加专家评审会;
(二)建设单位项目负责人或技术负责人;
(三)勘察、设计单位项目技术负责人及相关人员;
(四)监理单位项目总监理工程师及相关人员;
(五)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、
方案编制人员、项目专职安全生产管理人员;
(六)轨道交通建设单位(当深基坑项目在轨道交通保护区范围内时);
(七)其他需参加的相关人员。
苏州地区的专家可参考《关于加强深基坑工程专项方案论证管理等事项的通知》
中专家名单,其他地方专家应是归属地市级以上专家库成员。
开挖深度超过7 米或地质情况和周边环境较为复杂的深基坑工程,入会专家应参
考园区规划建设局所推荐的专家名单,园区规划建设局将定期更新推荐专家名单。
二、评审应提交资料及程序
设计方案评审资料应包含以下内容:
(1)经政府有关部门批准的立项、规划等文件或附件(包括工程用地红线范围图);
(2)审图机构审查合格岩土工程勘察报告;
(3)建筑总平面图、地下结构平面图和剖面图、场地周围地下管线图、地质资料;
(4)基坑深度 3 倍范围内的建筑物和地下设施的类别、分布情况和结构层次、基础形式和埋深等相关数据及情况描述;
(5)深基坑工程设计文件;
(6)需要提供的其他资料。
施工、监测方案评审资料应包括以下内容:
(1 )基坑支护设计文件;
(2 )周边环境示意图(含规划红线,周边建、构筑物,道路,地下管线图、地下
障碍物等);
(3 )经施工图审机构审查合格的工程地质勘察报告;
(4)专项施工方案;
(5)建设单位委托的具备相应资质的第三方提交的深基坑监测方案。
评审前 5 日,建设单位或施工单位应将评审资料送交入会专家,并将参加评审的
专家名单递交给园区规划建设局备案,没有得到园区规划建设局认可的人员不得以专
家身份参加评审会。
专家评审会应由专家组组长主持,专家组组长应由入会专家推举,专家对设计、施工、监测方案的审查要求和内容不得低于《苏州市深基坑专项设计施工方案审查指
导意见》(试行)的要求和标准。
三、评审后方案的修改
专项方案经评审后,专家组应当提交评审报告,提出明确的意见,并在评审报告
上签字。该报告作为专项方案修改完善的指导意见。
设计单位应当参考评审报告修改完善设计方案,由专家组组长审阅签字确认。
专项施工方案或监测方案在修改完善后,由专家组组长审阅签字确认,并经施工
单位技术负责人或监测单位技术负责人、项目总监理工程师、建设单位项目负责人签
字后,方可组织实施。
设计、施工、监测方案经评审后需做重大变更的,设计、施工单位应当参考评审
报告意见修改变更,并重新组织专家进行评审。
-2-
