EPS板外墙外保温系统施工方案
外墙外保温EPS施工方案
外墙外保温EPS施工方案一、施工前准备工作1.材料准备:准备好EPS保温板、胶粘剂、保温网、钉子等施工所需材料。
确保材料质量符合国家标准。
2.工具准备:准备好施工所需的工具,如切割刀、电动打钉机、测量工具等。
3.现场准备:将外墙清洁干净,确保表面平整、无杂物。
4.安全措施:施工现场需设置警示标识,保证作业人员的安全。
二、施工步骤1.清理外墙:将外墙表面的浮灰、油垢等杂物清理干净,确保墙面干燥且无积水。
2.基层处理:对基层墙面进行处理,修复墙面裂缝、空鼓等缺陷,确保墙面平整、牢固。
3.指示线定位:根据设计要求,在外墙上标出保温层的厚度和位置,并使用粉笔线或墨线进行标记。
4.涂胶粘剂:在基层墙面上均匀涂刷胶粘剂。
胶量要适中,确保保温板与墙面之间有良好的粘结效果。
5.粘贴保温板:将预切割好的EPS保温板按照指示线逐块粘贴在墙面上,并用木锤轻轻拍打保温板,使其与胶粘剂充分粘结。
6.钉固保温板:在保温板四角和中部位置处,用电动打钉机将保温板钉固在墙体上,确保保温板牢固。
7.网格布处理:将保温板上的接缝处用保温网进行处理,使接缝处更加牢固、平整。
8.锚固件安装:根据设计要求,在外墙上预埋锚固件,以固定外墙外保温系统。
9.中层抹灰:待保温板安装牢固后,可进行中层抹灰,增加整体平整度和粘结面积。
10.防护层施工:在保温层表面施工防护层,防止保温板受到外界影响及损坏,提高外墙外保温系统的整体性能。
三、质量验收1.完工检查:对施工完成的外墙外保温系统进行全面检查,确保系统安装质量符合设计要求和施工规范。
2.规格尺寸:检查保温板的规格尺寸是否符合要求,是否有凸凹不平的情况。
3.粘结牢固性:检查保温板与墙体之间是否有空鼓,用手轻轻敲击保温板,听声音判断粘结牢固。
4.接缝处理:检查保温板接缝处的处理是否牢固平整,无裂缝或凹凸不平的情况。
5.外观质量:检查外墙外保温系统表面的平整度、清洁度等外观质量指标是否符合要求。
四、注意事项1.施工环境温度应在5℃~35℃范围内,确保胶粘剂和保温板施工效果。
EPS保温板外墙外保温施工方案

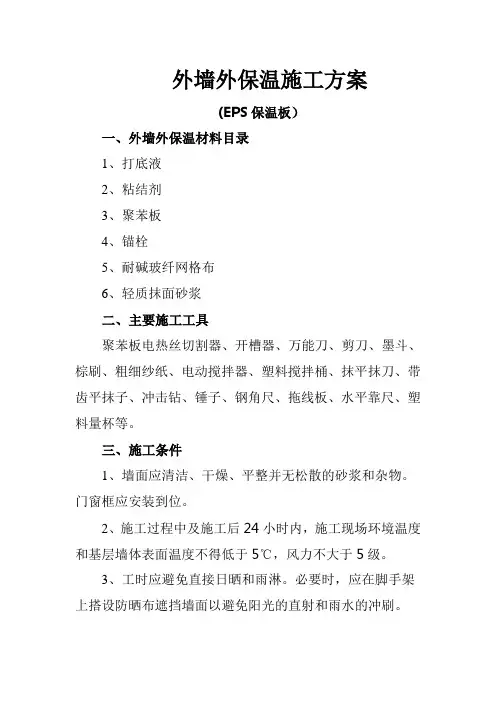

外墙外保温施工方案(EPS保温板)一、外墙外保温材料目录1、打底液2、粘结剂3、聚苯板4、锚栓5、耐碱玻纤网格布6、轻质抹面砂浆二、主要施工工具聚苯板电热丝切割器、开槽器、万能刀、剪刀、墨斗、棕刷、粗细纱纸、电动搅拌器、塑料搅拌桶、抹平抹刀、带齿平抹子、冲击钻、锤子、钢角尺、拖线板、水平靠尺、塑料量杯等。
三、施工条件1、墙面应清洁、干燥、平整并无松散的砂浆和杂物。
门窗框应安装到位。
2、施工过程中及施工后24小时内,施工现场环境温度和基层墙体表面温度不得低于5℃,风力不大于5级。
3、工时应避免直接日晒和雨淋。
必要时,应在脚手架上搭设防晒布遮挡墙面以避免阳光的直射和雨水的冲刷。
4、墙体系统在施工过程中所采取的保护措施,应按设计要求施工完毕后方可拆除。
四、施工工艺流程基面处理—拌制粘结剂—粘贴翻包玻纤网格布-粘贴保温板—安装固定锚栓-打磨修理—划分凹线条-拌制轻质抹面砂浆—压入翻包及增强网格布—粘贴网格布—轻质抹面砂浆抹平处理—补洞及修理—变形缝处理-修整验收(一)基面处理1、必须彻底清除基层表面的粉尘。
松动、不清洁的墙体及模具油、泛白的墙面必须事先清除掉。
凹陷部位用轻质抹面砂浆进行修平处理。
基层必须干燥并具有一定的机械度。
2、对新建工程的结构墙体,用水平靠尺检查,最大偏应小于2mm/m,超差部分应剔凿或用水泥砂浆修补平整。
3、打底液(1:1用清水稀释)的施工温度为5℃-30℃宜采用滚筒式喷枪的施工方法。
对基面进行打底处理。
4、打底液施工4小时以上可进行下一步的操作(粘贴聚苯板)。
(二)拌制粘结剂1、粘结剂每袋(25公斤)需要约6升干净水。
2、用量:与基底的平整程度、隔热保温板的种类以及粘贴方式有关,大约3-4公斤/平米。
具体用量按施工现场实际情况确定。
3、拌制工作应有专人负责,严格计量.4、拌制采用先加水后加粉的机械搅拌方法,严格按照粘结剂的需水要求进行搅拌,达到搅拌均匀,无粉块等,拌好的粘结剂应静置5分钟左右再进行搅拌后方可使用。
EPS外墙保温施工方案
EPS板外墙保温施工方案一、基本条件1、主体工程要求通过中检,基端应达到平整、阴阳角方正平直。
2、外墙和门窗要求安装完毕并调整妥当,主体已验收合格,墙面应达到抹灰后标准。
3、施工地点环境温度和基墙表面温度不低于5℃,风力不大于4级。
4、所采取的施工保护措施,施工完毕后方可拆除。
二、材料准备1、根据设计要求容重为18-20kg/m3符合阻燃要求的聚苯乙烯板(EPS)。
2、粘结聚苯板的胶浆及薄抹面防裂砂浆及锚钉。
(以上材料在进场的同时提供产品检验报告)三、施工工具保温板电热丝切割器、开槽器、万能刀、剪刀、墨斗、棕刷、粗细砂纸、电动搅拌器、普通抹具、冲击钻、锤子、钢卷尺、水平靠尺、塑料量标等。
四、施工工艺流程基面处理——搅拌保温板粘结砂浆BX—01—-粘结聚苯板——安装固定锚栓—-打磨—-划分凹线条--搅拌并涂抹保温板罩面加固砂浆BX—02-—粘贴耐碱网格布-—抹保温板罩面加固砂浆BX—02--涂抹柔性耐水腻子BX-03(见工艺流程图)五、施工要点(一)基面处理1、基层墙面应清洁、干燥、平整并无松散的砂浆和杂物,门窗框架应安装到位.2、在施工过程中及施工后24小时内,施工现场环境温度和基层墙体表面温度不得低于5℃,风力不大于5级.3、施工应避免直接日晒和雨淋,必要时,应在脚手架上搭设防晒布遮挡墙面以避免阳光的直射和雨水的冲刷。
(二)搅拌保温板粘结砂浆BX—01及粘贴保温板。
1、将保温板粘结砂浆BX—01在室温下净水混合。
每袋干粉需用水6。
5-7。
5公升,用人工或搅拌机进行搅拌,直至均匀没有块状为止,静5分钟再搅拌一次便可使用。
2、用量:根据基层平整程度,确定聚苯板的种类以及粘贴方法,大约3kg/m3,搅拌好的保温粘结砂浆BX-01应在2小时之内用完。
3、点框法:在保温板周边涂抹保温板粘结砂浆BX—01,宽约60,百约5mm,中间部位均匀布点,点框面积与保温板面积之比不得小于35%,板边口上方中间的位置留5cm不抹砂浆,作为排气口。
EPS板外墙保温施工方案
EPS板外墙保温施工方案(一)、EPS板外墙保温施工编制依据:《建筑产品优选集》(2001YJ114)《胶粉聚苯颗粒保温材料外墙外保温工法》(YJGF41-2000)《建筑装饰装修工程质量验收规范》(GB50210-2001)《外墙外保温施工技术规程》DBJ14-035-2007《膨胀聚苯板薄抹灰外墙外保温系统》JG149—2003《胶粉聚苯颗粒外墙外保温系统》(JG158-2004)1、基层墙体表面处理和要求a.基层表面应平整、坚固、无污染或其它有害的杂质。
大面积墙平整度应符合建筑工程外墙抹灰粉刷要求。
b.外墙的消防梯、落水管、各种进户管线,一层防盗门窗预埋件、预留洞口,应按设计图纸或施工验收规范要求提前施工。
2、保温层施工a.弹线和挂线根据设计图纸要求,首先视墙面洞口分布进行EPS板排板,并沿着基层墙体标高弹好散水水平线,确定EPS板粘贴块数,并宜由下而上,自左至右来确定。
b.按防火要求设置300mm宽防火隔离带,采用岩棉填充。
c.配制粘结胶浆用已准备好的工具、设备,放入干粉砂浆加适量水进行搅拌。
粘结胶浆应随拌随用,稠稀适宜,已搅拌好的粘结胶浆必须在2h内用完。
d.运送或切割EPS板所符合规格要求的EPS板运到粘贴现场,若需要在现场特殊加工的EPS板,应事先切割好。
e.粘贴EPS板①采用框点布胶法粘贴EPS板,粘贴后的粘结胶泥的平均厚度应在3±0.5mm左右,EPS板与墙体基层的粘贴(胶的)面积应不少于EPS板的40%。
②EPS板涂胶后应立即粘贴,粘贴时应轻轻揉压滑就位,不得局部用力按压EPS板,对接缝处应挤紧并与相邻板齐平,贴好后应立即刮除板缝和板侧面残留的粘结胶泥。
EPS 板板间缝隙应不大于2mm ,板缝隙大于3㎜应用EPS 板条填缝,板间高差应不大于0.5mm 。
③ EPS 板应按顺砌方式(EPS 板的长边与水平线在平行,短边为竖向)粘贴竖缝应行错缝。
EPS 板在墙角处应交错互锁,并保证墙角直度。
施工方案EPS板外墙外保温系统涂料
外墙外保温工程施工工艺流程一、EPS 板外墙保温系统构造层次与组成材料墙体1、粘结+机械锚固安装(基本构造)饰面层:面砖饰面护面层:聚合物改性抹面砂浆,4—6㎜ (内置耐碱玻纤网格布增强:300g/㎡)保温层:EPS 保温板,阻燃型)25kg/m 3粘结层:聚合物改性胶粘剂 3㎜外找平层:1︰3水泥砂浆,20㎜厚 平整度≤3mm 外围护结构墙体:240厚基层墙体保温工程墙体体系各构造层的材料组成如下(见下表):二、EPS 板外墙外保温系统及组成材料性能本工程EPS 外墙外保温系统及其产品通过并严格参照国家行业标准《膨胀聚苯板薄抹灰外墙外保温系统》JG149-2003标准,系统及组成材料性能指标如下:膨胀聚苯板的性能指标(经过陈化处理)(涂料饰面)膨胀聚苯板的允许偏差3耐碱玻璃纤维网格布,由表面涂塑耐碱防水材料的玻璃纤维网搁布制成,埋入抹面胶浆中用以提高防护层机械强度和抗裂性,虞城采用300g/m2加强型耐碱网格布,高于国家现行规范标准。
300g/m2网格布性能指标4 锚固件8*80的性能指标5 EPS 外保温系统用聚合物改性抹面胶浆聚合物改性抹面胶浆性能指标EPS三、面砖相关配套材料的材性要求 1 专用粘结剂专用的面砖粘结剂要求符合国家最近发布实施的《陶瓷墙地砖粘结剂》JG547—2005标准中C1型要求,并增加一附加性能:横向变形 ≥1。
5㎜指标;(保温系统要求) 性能指标如下:2 专用的面砖填缝剂专用的面砖填缝剂要求符合行业最近起草的《陶瓷墙地砖填缝剂》(送审稿)标准中的CG1型要求,并增加一附加性能:横向变形≥1.5㎜指标;(保温系统要求)备注说明:标准执行:ISO13007:2004《瓷砖填缝剂》的要求。
性能指标如下:备注说明:材料按照新标准的测试,充分体现了材料的耐高温、防水、柔性等体现耐久性方面的性能.横向变形指标的设置体现了与保温系统匹配性的配套使用.四、EPS板外墙外保温系统组成材料EPS外墙外保温系统及其组成材料型号与检测报告(由型式检验报告提供)①粘结层材料:聚合物改性胶粘剂。
EPS板外墙外保温系统施工方案
EPS板外墙外保温系统施工方案EPS板外墙外保温系统是一种常见的建筑外墙保温系统,能够有效地提高建筑的保温性能,减少能源消耗。
在施工过程中,需要严格按照相关标准和要求进行操作,确保施工质量和施工安全。
下面将介绍EPS板外墙外保温系统的施工方案。
一、施工准备1.确认施工图纸和设计要求,准备好相关施工材料和设备。
2.清理施工现场,确保施工区域干净整洁。
3.对施工人员进行安全培训,确保他们具备相应的技术和安全意识。
二、施工工序1.基层处理:首先对建筑外墙基层进行处理,确保基层平整、牢固。
对于有裂缝的地方,需要进行修补和加固。
2.粘接网格布:在基层上涂抹专用黏结料,然后在黏结料未干之前将网格布铺设在外墙上。
网格布的布置应符合设计规定。
3.粘贴EPS板:将预制的EPS(聚苯乙烯)板切割成适当大小,用专用粘结料粘贴在网格布上。
EPS板的粘贴要均匀、牢固。
4.齿刮石膏砂浆:在EPS板上涂刷底漆,然后用齿形刮刀将石膏砂浆涂抹在EPS板上,形成一层薄薄的抹面。
5.铺贴玻璃网格布:在薄抹面未干之前,将玻璃网格布铺贴在外墙上,起到加固和防裂的作用。
6.面层抹灰:等待底层石膏砂浆干燥后,再进行面层抹灰。
抹灰的厚度要均匀、充实,确保外墙平整。
7.外墙面涂料:最后在外墙面涂抹面漆,根据设计要求选择合适的面漆进行涂抹。
面漆要均匀、美观。
三、施工注意事项1.施工过程中要密切关注气候情况,避免在恶劣天气下施工。
2.施工人员要正确使用工具和材料,注意施工安全。
3.对施工质量进行定期检查,确保每个施工环节符合标准要求。
4.施工完成后要做好验收工作,确保施工质量和保温性能达到设计要求。
EPS板外墙外保温系统的施工方案主要包括了施工准备、施工工序和施工注意事项等内容。
在实际施工过程中,要严格按照方案要求进行操作,确保施工质量和施工安全。
只有这样,才能够有效地提高建筑的保温性能,减少能源消耗,为建筑提供更好的保温效果。
EPS板外墙外保温系统施工方案
EPS ^温板外墙外保温系统施工方案在外墙体基糙已做好(抹平)采用膨胀聚苯板(EPS板)作为保温层,160g/m2耐碱玻纤网格布,由重庆聚源塑料有限公司生产的胶粘剂、抹面胶浆作保护层。
二、编制依据《膨胀聚苯板抹灰外墙外保温系统》JG 149-2003;《建筑节能工程施工质量验收规程》DGJ 32/J 19-2007;《外墙外保温工程技术规程》JGJ 144-2004;《建筑节能工程施工质量验收规范》GB 50411-2007;三、主要材料及性能指标1、膨胀聚苯保温板膨胀聚苯保温板(EPS),具优良的保温隔热、防水透气性能,与抹面层形成柔韧、牢固的外墙外保温系统。
厚度20mm,容重18~22 kg/m 3,粘结砂浆点粘法固定。
2、粘结砂浆/聚合物抗裂砂浆由粉料、水泥、石英砂、树脂和添加剂组成的干粉状混合剂,与洁净水搅拌成厚浆分别作为粘结胶浆和抹面抗裂胶浆使用。
粘结胶浆干凝后与常规材料墙面和聚苯板具有较高的粘结强度;抹面胶浆薄涂层与耐碱玻璃纤维网格布结合形成一道具有一定得柔韧性、防水性和透气性的保护层,对保温板形成牢固耐久有效的保护。
3、耐碱玻纤网格布采用插编式并经特殊耐碱涂敷的玻璃纤维网格布,插编网能缓冲由于墙体位移、开裂等原因引起的保温板的轻微位移,经耐碱涂敷后,网格布能抵抗水泥的碱性腐蚀。
将网格布完全埋入抹面胶浆内,能提高系统防护层的机械强度和抗裂性。
4、锚固件由带圆盘的塑料膨胀套管和塑料栓或具防腐性能的金属螺钉组成,用来把保温板固定于基层墙体,对系统起到辅助加固的作用。
5.1膨胀聚苯板性能指标1、本项目施工水、电、道路等条件已落实。
2、主体结构已封顶,且外墙找平粉刷已完成养护7天以上,同时通过单项验收。
3、基层墙体必须清理干净、平整、无污染及妨碍粘结的物质。
墙体平整度、垂直度不符合要求的应用1:3水泥砂浆抹平找平。
抹灰层与基层墙体之间必须粘结牢固,无空鼓、松动、脱层等不良现象。
外门窗框安装就绪,外墙面及窗洞口粉刷完毕。
外墙EPS保温板专项施工方案
外墙EPS保温板专项施工方案一、施工前准备1.熟悉项目的施工图纸和相关技术要求,做好施工计划以及所需材料和机械设备的准备。
2.清理施工现场,确保施工区域没有杂物或障碍物。
对有严重污染或损坏的墙面需要进行修复处理。
3.检查墙面的形状和平整度,如有不平整或不符合标准要求的地方,需要进行修整。
二、材料准备1.EPS保温板:选择规格合适的EPS保温板,根据设计要求确定保温板的厚度。
2.粘结剂:选择优质的粘结剂,能够满足保温板和墙面的粘结要求。
3.钢丝网:根据需要,在保温板上张贴合适的钢丝网,增强保温板和墙体的粘结性。
4.嵌网角:固定钢丝网的角落和交界处,提高保温板的牢固性和整体平整度。
5.扣件和螺丝:选择适合的扣件和螺丝,用于固定保温板和墙体。
三、施工步骤1.墙体基层处理:对墙体进行清洗、修复、打磨等处理,确保墙面干净、平整。
2.粘贴钢丝网:在墙体表面涂抹粘结剂,然后将钢丝网贴在墙体上,确保钢丝网整齐平稳贴合。
3.粘贴保温板:将粘结剂涂抹在保温板的背面,然后将保温板贴在墙体上,并用扣件和螺丝固定。
4.保温板连接处处理:在保温板连接处涂抹粘结剂,并用嵌网角固定,保证连接处的牢固性和平整度。
5.拉毛处理:待保温板固定后,用批刀将表面的粘结剂刮平,并用拉毛工具将表面拉平,增加墙面的平整度。
6.预埋件安装:按设计要求在保温板上进行预埋件的安装,确保预埋件的位置符合需求。
7.表面涂料处理:根据设计要求进行表面涂料处理,保护和美化保温层。
四、施工质量控制1.施工过程中,要注意保温板与墙体的贴合程度,确保整体平整度和牢固性。
2.严格控制胶水的用量,避免过多或不足,影响保温板和墙体的粘结效果。
3.检查钢丝网的牢固性,确保网格与保温板之间的粘结牢固。
4.对保温板连接处和角落的处理要仔细,确保连接处的平整度和牢固性。
5.施工结束后,进行验收和质量检测,确保施工质量符合设计要求和相关规范。
五、安全措施1.施工人员要穿戴好安全帽、防护服等个人防护装备,确保施工安全。
EPS外墙外保温粘贴施工方案
EPS外墙外保温粘贴施工方案一、施工准备1.材料准备:EPS保温板、胶粉、纤维网格布、外墙腻子、聚合物水泥外墙底涂材料等。
2.施工工具:施工刀、铁锤、钢丝刷、扫帚、尺子、水平仪、枪钉枪等。
二、基层处理1.清理墙面:清除墙面上的灰尘、杂物和油污等。
2.处理裂缝:对墙面上的裂缝进行修复,使用聚合物水泥外墙底涂材料进行填补。
3.处理鼓包:对墙面上的鼓包部分进行切割、挖掉,重新填补并打底处理。
三、施工步骤1.粘贴保温板:将胶粉按照一定比例搅拌均匀,然后用镘刀将胶粉涂抹在墙面上,再将EPS保温板按照顺序粘贴上去,注意保持平整。
2.固定保温板:在保温板四角、边缘和中央区域用枪钉进行固定,保证保温板的牢固性。
3.批填腻子:待保温板固定后,进行腻子批填,用批刀将外墙腻子均匀地涂抹在保温板表面,使墙面达到平整的效果。
4.贴网格布:用胶粉将纤维网格布粘贴在外墙腻子上,用刮刀将网格布压平,增强保温层与墙体之间的粘结性。
5.二次批填腻子:等待第四步完全干燥后,进行二次批填腻子,填补网格布的凹陷部分,使表面更加平整光滑。
6.抹面层:待保温层完全干燥后,使用适当的装饰材料进行抹面,以达到外墙装饰效果。
四、注意事项1.施工环境应保持干燥清洁,温度适宜。
2.保温板的粘合面积应达到最大,避免出现空鼓情况。
3.胶粉的配比要严格按照施工要求进行。
4.施工时应注意保持墙体垂直水平,使用水平仪进行调整。
5.施工过程中尽量避免保温板的损坏,如有损坏应及时更换。
6.施工完毕后应注意保护保温层,避免受到外界侵害。
以上是EPS外墙外保温粘贴施工的基本步骤和注意事项,施工时应根据具体情况进行调整和操作。
保温墙体的施工质量直接影响着建筑的节能效果和使用寿命,因此在施工过程中务必认真细致,确保施工质量。
外墙保温聚氯乙烯板施工方案
外墙保温聚氯乙烯板施工方案外墙保温聚氯乙烯板施工方案是指在建筑物外墙表面安装聚氯乙烯板以达到保温效果的一种施工方法。
保温聚氯乙烯板具有轻质、耐候性好、防火性能高等特点,被广泛应用于建筑保温领域。
下面将介绍一种常见的外墙保温聚氯乙烯板施工方案。
材料准备:1.聚氯乙烯板(EPS板):选择符合国家标准的优质聚氯乙烯板,具有较好的保温性能和机械强度。
2.外围饰面材料:根据设计要求和客户需求,选择适当的饰面材料,如瓷砖、石材等。
3.基层处理材料:包括基层处理涂料、粘结剂等,用于保证聚氯乙烯板与基层的密合度。
工具准备:1.电动切割机:用于对聚氯乙烯板进行切割。
2.钢尺、刷子、刷子等。
施工步骤:1.基层处理:首先对建筑物外墙基层进行处理,包括清理表面灰尘、油污等,并进行养护以保证基层的平整度和牢固性。
2.定位线:根据设计要求,使用钢尺等工具在外墙上标出安装位置的定位线,以确保聚氯乙烯板的安装位置准确无误。
3.切割聚氯乙烯板:根据安装位置的要求,使用电动切割机将聚氯乙烯板切割成适合尺寸。
4.粘贴聚氯乙烯板:将切割好的聚氯乙烯板均匀地涂抹上粘结剂,然后按照定位线贴到外墙上,并用刷子等工具使其与基层密合。
5.固定聚氯乙烯板:在聚氯乙烯板的四周设置固定件,用螺丝将其固定在基层上,以确保聚氯乙烯板的稳固性。
6.填充缝隙:在聚氯乙烯板安装完成后,用专用填缝胶对板与板之间的缝隙进行填充,以增强保温效果和美观度。
7.饰面处理:根据设计要求和客户要求,在保温层上面进行饰面处理,如瓷砖、石材等的贴面处理。
注意事项:1.施工环境要求:施工现场要保持通风良好,且避免阳光直射或雨水浸泡。
2.施工工人要求:施工人员要熟悉施工流程,具备一定的聚氯乙烯板施工经验。
3.施工质量控制:施工过程中要严格控制施工质量,确保板与基层的粘结牢固、缝隙填充均匀等。
总结:外墙保温聚氯乙烯板施工方案包括材料准备、工具准备、施工步骤等内容。
在施工过程中,需要注意施工环境要求、施工工人要求以及施工质量控制等问题。
EPS薄抹灰外墙外保温系统施工方案
EPS薄抹灰外墙外保温系统施工方案EPS薄抹灰外墙外保温系统是一种常见的建筑外保温系统,该系统采用EPS(发泡聚苯乙烯)作为保温材料,结合抹灰层作为保护层,可以有效提高建筑的保温性能,并减少能源消耗。
下面是一个针对EPS薄抹灰外墙外保温系统的施工方案,主要包括以下几个步骤:1.施工准备在施工前,需要对施工现场进行清理,确保墙面干燥、无油污和杂物。
同时,需要准备好所需要的施工工具和材料,如脚手架、刷子、滚筒、背心钉枪、EPS板等。
2.基层处理首先,需要对墙面基层进行处理。
如果基层墙面存在油污和灰尘,需要先进行清理。
接着,用穿孔器对墙面进行穿孔处理,以增加EPS板与基层墙面的粘接力。
然后,用专用粘结剂抹在墙面上,均匀涂布,确保与墙面粘接牢固。
3.EPS板的安装将预先制作好的EPS板按设计要求进行切割和整理,确保与墙面完全贴合,无空隙。
然后,将切割好的EPS板用专用粘结剂粘贴到墙面上,并用背心钉枪将EPS板固定在墙面上。
保持EPS板的垂直和水平,确保整个墙面的表面平整。
4.EPS板的处理和抹灰等待粘结剂完全干燥后,对EPS板的表面进行处理。
首先,用电热线对EPS板表面进行打磨,以去除表面的凹凸不平。
接着,用专用抹灰砂浆进行抹灰。
抹灰砂浆需要调配,按照一定的比例将水与砂浆充分混合,并搅拌均匀。
然后,用刮刀将抹灰砂浆均匀地涂抹在EPS板表面上,使其与EPS板形成一层均匀的抹灰层。
5.防护层的施工抹灰层干燥后,需要进行防护层的施工。
防护层可以采用石膏板、金属板或其他材料。
首先,将防护层材料剪切为所需的尺寸,并用专用固定件将其固定在EPS板表面上。
然后,用专用密封胶对连接处进行密封处理,防止水分渗入。
最后,对防护层进行加固处理,确保其牢固可靠。
6.其他处理在施工过程中,还需要进行一些其他的处理,如门窗洞口和外角的处理。
对于门窗洞口,需要用专用槽材进行固定,并用防水胶进行密封处理。
对于外角,可以采用专用角线材料进行包角。
外墙EPS板保温系统施工工艺方案
外墙EPS板保温系统施工工艺方案一、工程施工技术规程及控制要点1、聚苯板外保温施工技术规程(1)聚苯板外墙外保温系统构造见下图:附图1-1:混凝土基层墙体聚苯板保温基本构造:(2)聚苯板外墙外保温系统的材料组成见下表:序号基层钢筋混凝土墙及填充墙1. 基层批抹聚合物砂浆界面层(仅砌块墙体部位施工)2. 固定层单组分聚合物干粉胶粘剂3. 保温层EPS聚苯板(容重:18kg/m3)4. 增强层纤维增强抹灰胶浆内置耐碱玻纤网格布160g/m25. 找平层双组份聚合物柔性腻子6. 饰面层弹性涂料、质感涂料、真石漆7. 节点材料聚氨酯发泡胶、PVC护角条、多功能防水胶浆等二、聚苯板外保温系统施工方案(一)、操作流程见下图:(二)、EPS板保温系统控制要点1.对施工环境的要求●施工环境、基层及使用的材料的温度不低于+5Co。
不应在强风环境中或夏季高温阳光直射时墙面上施工,以避免外墙外保温体系在施工过程中结皮而影响施工质量。
●对尚未硬化的材料,应避免雨水的冲刷,必要时应对施工中的墙面加以保护。
●在外墙外保温体系中应使用公司提供或指定的配套材料,以确保材料的相容性及整个体系的质量。
2.建筑物和外墙体的要求●墙体的湿度不应高于其与环境的平衡湿度。
●墙体表面不得有污迹灰尘污或油脂类物质。
●墙体应达到设计要求的强度,特别是墙体表面应具有足够的附着力(≥0.3N/mm2)。
●内墙抹灰砂浆、干粉砂浆地坪应在外保温体系施工前完成,并达到干燥硬化的要求。
●门窗框、水平设置的构件(如窗套预制窗套、穿墙管等),必须在外保温体系施工之前安装完毕,外墙面设置的护拦、固定管道、空调等外挂件所用的支架也应预先安装完毕。
●对所有水平方向的构件(如挑檐、窗台板、女儿墙压顶、固定外墙面构件用的支架等)都需预留外保温体系所需的施工厚度,并做相应的滴水槽(线)和防锈处理。
3、保温施工前条件●屋面防水施工完毕保护层施工完毕,所有出墙管安装完毕(空调出墙管、燃气不锈钢管、新风管等),所有预埋铁件完成(落水管管卡),小露台防水施工完毕,顶层与首层窗框安装完毕。
EPS外墙外保温工程施工方案
EPS外墙外保温工程施工方案第一部分:施工程序一、施工程序:基层墙体找平—-EPS板粘贴(24小时后进行下道工序施工)-—EPS板塞缝、打毛、磨平、门窗洞口及女儿墙处理——EPS板面抹胶泥,粘网格布(加强网、标准网、包边加固处理,24小时后进行下道工序施工)—-面层抹胶泥、找平、面层处理,门窗洞口细部处理-—涂料面层二、施工准备及部署(一)、材料准备:外墙采用100mm厚阻燃自熄型聚苯板,密度18kg/m3,玻璃纤维网格布,胶粘剂,抹面胶浆,检查材料进场质量证明文件,确保材料质量;(二)、人员准备:各栋号落实专业队伍施工,必须经培训后方可施工。
第二部分:施工方法一、基层墙体1、基层墙体若为混凝土剪力墙,施工前先将混凝土剪力墙上拉片凿平;如果是红砖砌筑的墙体先将外墙用水泥砂浆进行找平。
2、基层混凝土墙面必须平整牢固,无浮灰、浮浆及油圬等一切杂物,并用清水将墙面冲刷干净.3、将配制好的界面砂浆用棍子或笤帚均匀地涂刷在基层面上,不得漏涂,且不宜过厚2~3mm左右即可。
4、涂好的界面砂浆以不流淌为宜,涂后待其快干固时可进行下道工序(找平层)施工,采用1:3(水泥:中砂)水泥砂浆找平,水泥砂浆找平层施工时随抹随用长度超过2m的靠尺检查垂直度与平整度,墙面平整度≤3mm/m,墙角垂直度≤2mm/m,以保证基层墙体的平整度符合施工规范要求。
5、基层墙体若红砖墙体砌筑,墙面抹一层1:3(水泥:中砂)水泥砂浆找平即可,水泥砂浆找平施工随抹随用长度超过2米的靠尺检查垂直度与平整度,墙面平整度≤3mm/m,墙角垂直度≤2mm/m,以保证基层墙体的平整度符合施工规范要求.二、EPS板的粘贴1、施工用料:水泥32.5#(普通硅酸盐水泥);强力水泥胶泥:节能墙体专业胶粘剂;2、主要施工工具:抹子、槽抹子、角抹子、专用尺抹子、手锯、靠尺、电动搅拌机、刷子、多用刀、灰浆托板、拉线、开槽器、皮尺。
3、施工要求1)施工现场应具备通电、通水施工条件,并保持清洁的施工环境. 2)施工现场环境温度和基层墙体表面温度不能低于5℃,风力不大于5级.3)雨天施工时应采取有效措施(用塑料模或五彩布覆盖遮挡,雨水较大时应停止施工),防止雨水冲刷墙面。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
EPS保温板外墙外保温系统施工方案一、工程概况:大白·书香华庭外墙外保温工程,在外墙体基糙已做好(抹平)采用膨胀聚苯板(EPS板)作为保温层,160g/m2耐碱玻纤网格布,由重庆聚源塑料有限公司生产的胶粘剂、抹面胶浆作保护层。
二、编制依据《膨胀聚苯板抹灰外墙外保温系统》JG 149-2003;《建筑节能工程施工质量验收规程》DGJ 32/J 19-2007;《外墙外保温工程技术规程》JGJ 144-2004;》《建筑节能工程施工质量验收规范》GB 50411-2007;三、主要材料及性能指标1、膨胀聚苯保温板膨胀聚苯保温板(EPS),具优良的保温隔热、防水透气性能,与抹面层形成柔韧、牢固的外墙外保温系统。
厚度20mm,容重18~22㎏/3m,粘结砂浆点粘法固定。
2、粘结砂浆/聚合物抗裂砂浆由粉料、水泥、石英砂、树脂和添加剂组成的干粉状混合剂,与洁净水搅拌成厚浆分别作为粘结胶浆和抹面抗裂胶浆使用。
粘结胶浆干凝后与常规材料墙面和聚苯板具有较高的粘结强度;抹面胶浆薄涂层与耐碱玻璃纤维网格布结合形成一道具有一定得柔韧性、防水性和透气性的保护层,对保温板形成牢固耐久有效的保护。
3、耐碱玻纤网格布采用插编式并经特殊耐碱涂敷的玻璃纤维网格布,插编网能缓冲由于墙体位移、开裂等原因引起的保温板的轻微位移,经耐碱涂敷后,网格布能抵抗水泥的碱性腐蚀。
将网格布完全埋入抹面胶浆内,能提高系统防护层的机械强度和抗裂性。
,4、锚固件由带圆盘的塑料膨胀套管和塑料栓或具防腐性能的金属螺钉组成,用来把保温板固定于基层墙体,对系统起到辅助加固的作用。
膨胀聚苯板性能指标耐碱网格布网性能指标胶粘剂、界面剂、抗裂砂浆性能指标锚栓性能指标四、施工条件1、本项目施工水、电、道路等条件已落实。
2、主体结构已封顶,且外墙找平粉刷已完成养护7天以上,同时通过单项验收。
3、基层墙体必须清理干净、平整、无污染及妨碍粘结的物质。
墙体平整度、垂直度不符合要求的应用1:3水泥砂浆抹平找平。
抹灰层与基层墙体之间必须粘结牢固,无空鼓、松动、脱层等不良现象。
外门窗框安装就绪,外墙面及窗洞口粉刷完毕。
外墙面固定件和穿墙管道宜预先安装,预留保温层厚度。
¥外墙外保温基层墙面验收标准4、施工现场环境温度和基层墙体表面温度在施工及施工后24小时内均不得低于5°C,风力不大于5级。
5、为确保施工质量,施工面应避免阳光直射,必要时应在脚手架上搭设防晒布,遮挡墙面。
6、雨天施工时应采取有效措施,防止雨水冲洗墙面。
7、墙体系统在施工过程中所采取的保护措施,应待泛水、密封膏等永久保护按设计要求施工完毕后方可拆除。
(五、施工工艺流程1、施工程序、本做法按下列程序施工:(见施工流程图)…2、施工要点'.—#、系统施工用外墙脚手架的架管与墙面间的最小距离应为450mm ,以便施工。
、基层墙体处理A 、基层墙体须清理干净,使墙表面没有油(油污用10%NaOH 溶液清洗并用清水冲净)、浮沉、油污、脱模剂、风化物、涂料、蜡、防水剂、潮气、霜、泥土等污染物或其它妨碍粘结的材料,并剔除墙表面的凸出物,使之清洁平整,必要时用水清洁墙面。
经过清洗的墙面必须晾干后,方可进行下道工序的施工。
基层墙体干燥应大于90%。
B、清除基层墙体中空鼓、松动或风化的部分,并用水泥砂浆修补缺陷,加固找平。
C、基层墙体的平整度要求2m靠尺检测偏差不大于5mm。
垂直度要求2m内偏差不大于5mm。
、材料的准备和配制A、聚苯板的切割:用电热丝切割器或手用刀锯切割,标准板面尺寸为1200×600m,对角线及板厚误差±2mm,非标准板按实际需要的尺寸加工,尺寸允许偏差为±2mm,大小面垂直。
·B、聚苯板粘合剂的配制:将胶粘剂按比例加入水(1:~用搅拌器(700-1000r/min)充分搅拌均匀,静置5min后,视其和易性,加入适量的水再搅拌一次。
并应注意以下事项:a、开袋后,若粘合剂有结块现象,应禁止使用。
b、加水后,搅拌不得过度,以防止搅入空气,降低胶浆的和易性等性能。
c、应根据气候情况,注意控制加入的水量,并应以缓慢、滴注的方法加入尽量少的水。
d、粘结胶浆中不得再掺入砂、骨料、速凝剂、防冻剂、聚合物等其他添加剂。
e、粘结胶浆应随用随搅,已搅拌好的胶浆料必须在2h内用完。
C、网格布的准备:应根据工作面的要求剪裁网格布,标准网布应留出搭接长度65mm。
变形缝两侧及门窗洞口边缘处应预贴200mm宽翻包网格布,可根据实际情况将网格布先预粘于上述要求部位。
、聚苯板的粘贴|A、根据图纸的要求,首先沿着外墙散水的标高弹好散水水平线;需设置系统的变形缝处,则应在墙面弹出变形缝及变形缝宽度线。
B、聚苯板的粘贴:用不锈钢抹子,沿聚苯板的四周涂抹配置好的粘结胶浆,其宽度为70mm,厚10mm。
当采用标准尺寸聚苯板时,应在板的中间部分均匀设置8个点,每点直径为100mm,厚10mm,中心距200mm,粘贴面积不得小于聚苯板面积的40%。
C、聚苯板抹完粘结胶浆后,应立即将板平贴在基层墙体上滑动就位,粘贴时应轻揉,均匀挤压。
为了保证板面的平整度,应随时用一根长度不小于的靠尺进行压平操作。
D、聚苯板应自下而上沿水平方向横向铺贴,每排标准版应错缝1/2板长,见下图:E、聚苯板粘贴24小时后,可用专用的搓抹子将板边的不平之处搓平,尽量减少板与板之间的高差接缝,当板缝间隙大于时,应用聚苯板条填实后磨平。
F、在墙角处,聚苯板应垂直交错连接,保证拐角处板材安装的垂直度。
[G、聚苯板表面不平整处应采用专用打磨抹子磨平,然后将整个墙面打磨一遍。
打磨时散落的聚苯屑应随时用刷子、扫把或压缩空气清扫干净,操作工人应戴防护口罩。
H、粘贴聚苯板时应注意以下事项:a、操作应迅速,在聚苯板安装就位以前,粘结胶浆不得有结皮;b、聚苯板的接缝应紧密,且平齐。
c、仅在聚苯板需翻包网格布,才可以在聚苯板的侧面抹粘结胶浆,其他情况下均不得在聚苯板侧面涂抹粘结胶浆或挤入粘结胶浆(包括嵌缝用的长板条),以免引起开裂。
d、门窗洞口角部的聚苯板,应采用整块聚苯板裁出洞口,不得拼接。
e、打磨墙面的动作应是轻柔的圆周运动,不得沿着与聚苯板接缝平行的方向打磨。
【f、聚苯板施工完毕后,至少需要静置24h才能进行打磨,以防止聚苯板移动,减弱板材与基层墙体的粘结强度。
、锚栓的固定:锚栓有效锚固深度不小于50mm,塑料圆盘直径不小于50mm,每平方米月设置3-4只锚栓。
、配制抗裂砂浆:将抗裂砂浆按比例加入水(1:)搅拌均匀,一次配制量以1小时内用完为宜,若使用中有过干现象出现,可适当加水再次搅匀使用。
涂抹抗裂砂浆前,应先检查聚苯板是否干燥,表面是否平整,并去除板面的有害物质,杂质或表面变质部分。
在聚苯板表面均匀涂抹一层配制好的抗裂砂浆2~3mm、网格布的铺设:A、耐碱网布的铺设方法:¥用不锈钢抹子,在聚苯板表面均匀涂抹一层面积略大于一块网格布的抹面胶浆,厚度约为。
立即将网格布压入湿的抹面砂浆中,待胶浆稍干硬至可以碰触时,再立即用抹子涂抹第二道抹面胶浆,直至网格布埋在两道抹面砂浆的中间,通常完工后的厚度为~。
B、应自上而下沿外墙一圈一圈铺设网格布。
C、当遇到门窗洞口时,应在洞口四角处沿45度方向补贴一块标准网格布,以防止开裂。
d 、铺设网格布时,网格布的弯曲面应朝向墙面,并从中央向四周用抹子抹平,直至网格布完全埋入抹面胶浆内,目测无任何可分辨的网格布纹路。
e 、标准网抹面胶浆的厚度为~。
f、全部抹面胶浆和网格布铺设完毕后,至少静置养护24小时,方可进行下一道工序的施工。
在寒冷和潮湿的气候条件下,还应适当延长养护时间。
g 、已完工的部分,免受雨水的渗透和冲刷。
六、验收标准、1.主控项目、所有材料和半成品、成品进场后,应做质量检查和验收,其品种、规格、性能必须符合设计和有关标准的要求。
检验方法:a、检查产品合格证、出厂检测报告和有效期内的形式检验报告;b、现场抽样复验,复验材料:EPS板,胶粘剂,界面砂浆,抗裂砂浆,增强网等。
、EPS板与墙面各构造层之间的粘结或连接必须牢固,粘结强度和连接方式应符合设计要求。
保温板材与基层的粘结强度应做现场拉拔试验。
粘贴面积应符合设计要求,且不小于40%。
检验方法:观察;手板检查;保温材料厚度采用钢针插入或剖开尺量检查:粘结强度实验报告;核查隐蔽验收工程验收记录。
检查数量:每个检验批不少于3处。
.EPS板的厚度必须符合设计要求。
检验方法:用钢针插入,尺量检查。
抹面层与EPS板必须粘结牢固,无脱层,空鼓,面层无裂纹。
检验方法:用小锤轻击,观察检查。
窗口外出四周墙面应按设计要求进行保温处理。
检验方法:对照设计文件观察检查。
当墙体节能工程的保温层采用预埋或后置锚固件定时,锚固件数量、位置、锚固深度和拉拔力应符合设计要求。
后置锚固件应进行拉拔试验。
锚固件与增强网的连接应符合设计要求。
当设计无要求时,锚固件与加强网应可靠连接。
检验方法:锚固力核查试验报告;核查隐蔽工程验收记录)检查数量:每个检验批抽查不少于3处。
、外墙保温系统的饰面层采用粘贴面砖做法时,应按相应保温工程检验批同步实施具有质量代表性的现场粘结强度拉拔试验。
试验方法按《建筑工程饰面砖强度检验标准》(JGJ110)执行,断缝应从饰面砖表面切割至保温系统加强网内侧。
2、一般项目:、EPS板安装应上下错缝,拼缝应平整严密,接缝处不得抹胶粘剂。
检验方法:观察,尺量检查。
、夏热冬冷地区外墙出挑构件及附墙应按设计要求采取隔断热桥和保护措施。
检验方法:对照设计文件观察检查。
、EPS板安装允许偏差应符合下表的规定)、增强网应铺压严实,不得空鼓、褶皱,翘曲、外漏等现象。
搭接长度应符合设计要求,当设计无要求时,左右不得小于80mm,上下不得小于100mm。
加强部位的增强网做法应符合设计要求。
检验方法:观察,尺量检查。
、保温墙体层的允许偏差和检查方法应符合下表规定墙体保温面层的允许偏差和检查方法[七、成品保护措施1、施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。
2、对抹完聚合物砂浆的保温墙体,不得随意开凿空洞,如确实需要,应在聚合物砂浆达到设计强度后方可进行,安装物件后周围应恢复原状。
3、应防止重物撞击墙面。
八、其它注意事项1、各种材料应分类存放并挂牌标明材料名称、不得用错、聚苯板自生产之日起存放40天方准上墙。
2、暑天施工时,若粘结剂及抗裂砂浆凝结过快,应适当安排不同作业面的作业时间,尽量避开日光暴晒时段。
3、网格布裁剪应尽量顺经纬线进行。
…4、拌制粘结剂及抗裂砂浆宜采用电动搅拌器,用完后应清理干净。
5、应严格遵守有关安全操作规程,实现安全生产和文明施工。
八、验收程序基层面和窗口安装完毕后联合验收;办理移交手续后开始外保温施工。
