声屏障施工标准化

合集下载

声屏障安装施工方案

声屏障安装施工方案

一、工程概况本项目声屏障安装工程主要针对某高速公路路段,以降低噪音污染,改善周边环境。

声屏障长度为500米,基础部分采用140钢管桩基础,上部浇筑连系梁及立柱,采用C20钢筋混凝土结构。

声屏障设计高度为3.015米,材质为吸声砖,表面涂装环保涂料。

二、编制依据1. 《公路桥涵施工技术规范》JTG/T F50-2011;2. 《公路工程质量检验评定标准》JTGF80/1-2004;3. 《声屏障施工图》等相关设计文件;4. 现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况等资料。

三、施工准备1. 人员及机械设备配置(1)人员配置:项目经理、技术负责人、施工员、质量员、安全员、测量员等;(2)施工主要设备配置:吊车、挖掘机、钻机、切割机、搅拌机、混凝土泵、水准仪、全站仪等。

2. 材料准备(1)钢筋:符合强度要求的钢筋,并进行脱脂处理;(2)混凝土:抗渗透性好、强度高的混凝土;(3)声屏障材料:吸声砖、环保涂料、防水材料等;(4)其他材料:钢管、模板、螺栓、螺母等。

3. 施工现场准备(1)清理场地:清除场地上的杂物和积水,确保基础平整;(2)地基处理:根据地质勘测结果,采取相应的地基处理措施;(3)基础施工:按照设计要求布置钢筋和孔洞,灌注混凝土;(4)模板制作:根据设计方案制作声屏障的模板,确保其尺寸和形状准确无误。

四、施工方案1. 施工顺序(1)基础施工:按照设计要求布置钢筋和孔洞,灌注混凝土;(2)模板制作与安装:根据设计方案制作声屏障的模板,安装模板;(3)钢筋绑扎:在模板内设置钢筋,并进行绑扎;(4)混凝土浇筑:按照设计要求进行混凝土浇筑;(5)模板拆除与养护:混凝土达到一定强度后,拆除模板并进行养护;(6)声屏障制作:根据设计方案制作声屏障;(7)运输与安装:使用吊装设备将声屏障运至预定位置,进行安装固定;(8)检查与调整:检查声屏障的水平、垂直和稳定性,并进行必要的调整;(9)防水处理:在声屏障与地面交接处进行防水处理。

声屏障施工质量验收标准

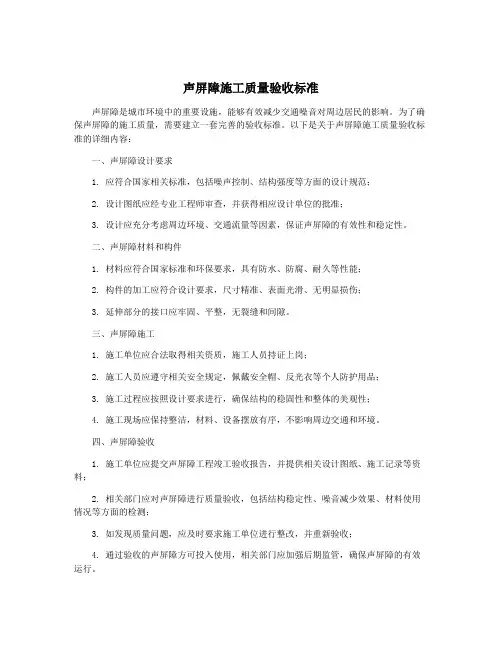

声屏障施工质量验收标准

声屏障施工质量验收标准
声屏障是城市环境中的重要设施,能够有效减少交通噪音对周边居民的影响。

为了确保声屏障的施工质量,需要建立一套完善的验收标准。

以下是关于声屏障施工质量验收标准的详细内容:
一、声屏障设计要求
1. 应符合国家相关标准,包括噪声控制、结构强度等方面的设计规范;
2. 设计图纸应经专业工程师审查,并获得相应设计单位的批准;
3. 设计应充分考虑周边环境、交通流量等因素,保证声屏障的有效性和稳定性。

二、声屏障材料和构件
1. 材料应符合国家标准和环保要求,具有防水、防腐、耐久等性能;
2. 构件的加工应符合设计要求,尺寸精准、表面光滑、无明显损伤;
3. 延伸部分的接口应牢固、平整,无裂缝和间隙。

三、声屏障施工
1. 施工单位应合法取得相关资质,施工人员持证上岗;
2. 施工人员应遵守相关安全规定,佩戴安全帽、反光衣等个人防护用品;
3. 施工过程应按照设计要求进行,确保结构的稳固性和整体的美观性;
4. 施工现场应保持整洁,材料、设备摆放有序,不影响周边交通和环境。

四、声屏障验收
1. 施工单位应提交声屏障工程竣工验收报告,并提供相关设计图纸、施工记录等资料;
2. 相关部门应对声屏障进行质量验收,包括结构稳定性、噪音减少效果、材料使用情况等方面的检测;
3. 如发现质量问题,应及时要求施工单位进行整改,并重新验收;
4. 通过验收的声屏障方可投入使用,相关部门应加强后期监管,确保声屏障的有效运行。

以上是关于声屏障施工质量验收标准的相关内容,希望对相关人员在进行声屏障工程验收时有所帮助。

声屏障工程施工方案

声屏障工程施工方案

声屏障工程施工方案一、项目概述声屏障工程是指通过设置隔声墙或屏障来减少或阻挡噪音的传播,保护周围环境免受噪音侵扰的一项工程。

本方案旨在针对地区的噪音污染问题,提出声屏障工程的施工方案,以减少噪声对周边居民生活的影响,改善居住环境。

二、施工前的准备工作1.方案设计:根据实际情况,制定声屏障的尺寸、材料和布置方案,确保其隔音效果达到国家标准。

2.采购材料:根据方案设计,购买隔声墙所需的钢结构、隔音材料和其他辅助材料。

3.人员培训:对参与施工的工人进行专业培训,确保施工过程中的安全和质量。

4.施工场地准备:清理施工现场,确保无障碍施工。

三、施工过程1.基础处理:根据设计要求,在施工现场挖掘基础槽,然后进行基础处理,包括清理槽底、加入碎石和砂浆,最后浇筑混凝土基础。

2.立柱安装:在基础上安装钢结构立柱,并进行调整和固定,确保立柱垂直和水平。

3.隔音材料安装:在立柱之间安装隔音材料,确保隔音材料与立柱之间无缝隙。

4.板材安装:将钢板固定在立柱和隔音材料之间,确保牢固连接,并使用密封胶填充板材之间的缝隙。

5.防腐处理:对已安装的隔声墙进行防腐处理,以延长其使用寿命。

6.验收和调试:对施工完成的声屏障进行验收,包括检查施工质量、隔声效果和安装是否符合设计要求。

7.清理施工现场:将施工过程中产生的垃圾和废弃材料进行清理和处理,保持施工现场的整洁。

四、施工注意事项1.施工期间应设置警示标志,提醒周围人员注意安全。

2.为施工人员提供必要的个人防护装备,包括安全帽、手套和防尘口罩等。

3.控制噪音:施工过程中应采取措施减少施工噪音,以防止污染周围居民的生活。

4.密切配合:与相关部门和业主进行密切配合,及时沟通工作进展和发现的问题,确保施工进度和质量。

5.维护环境:施工完成后,应清理施工现场,修复和恢复施工期间受损的环境。

五、施工后的监测和维护1.隔声效果监测:在工程竣工后,应进行隔声效果的监测,确保其符合国家标准和设计要求。

声屏障工程施工方案

声屏障工程施工方案

声屏障工程施工方案1、前言声屏障是一种用来减少城市交通噪声对周围居民的影响的建筑物,它主要起到隔音隔挡的作用。

随着城市交通的快速发展,交通噪声也日益成为居民生活的一个重要问题。

因此,声屏障的建设成为改善城市环境、提高居民生活质量的重要举措。

为了确保声屏障工程的顺利进行,提高施工质量,本文将探讨声屏障工程的施工方案。

2、项目概况本项目为某城市市政道路上的声屏障工程,总长度为1000米,高度为2米。

声屏障主要由混凝土墙和隔音板组成,材料选用环保耐久的材料,施工标准符合国家相关规定。

3、施工方案3.1 施工准备(1)确定施工队伍及配备专职负责人员,包括项目经理、技术员、施工队长等,确保人员的专业性和熟练程度。

(2)采购和准备施工所需的设备和材料,包括混凝土搅拌机、挖掘机、隔音板等。

(3)搭建临时施工设施,包括施工车间、仓库等,确保施工现场的有序进行。

3.2 施工工艺(1)确定声屏障的位置和规格,并进行测量和布置。

根据设计要求,确定声屏障的高度和长度。

(2)进行基础施工,包括挖掘基坑、浇铸基础桩等。

确保声屏障的稳固性和耐久性。

(3)搭建声屏障的框架,包括设置支架、安装混凝土墙等,确保框架的牢固性和稳定性。

(4)安装隔音板,包括固定隔音板、连接板缝等,确保隔音效果良好。

3.3 施工质量控制(1)严格按照设计要求进行施工,确保声屏障的尺寸、高度和长度符合标准。

(2)对施工过程中的关键环节进行监督和检测,包括混凝土浇筑、隔音板安装等。

(3)定期进行施工质量检查,及时发现和解决施工中存在的问题,确保施工质量。

3.4 安全生产保障(1)制定安全生产计划和预案,包括施工现场安全管理、消防安全等,确保施工过程中的安全。

(2)进行安全培训和教育,包括施工人员的安全意识培养、安全操作规范等。

(3)建立安全生产监控体系,对施工现场进行全天候监控,及时发现和解决安全隐患。

4、施工进度和验收本声屏障工程按照设计图纸和施工方案进行,分段施工,分部验收。

声屏障规范

声屏障规范

声屏障规范声屏障是建筑物与外界环境隔音的一种设施,它的设计和施工必须符合一定的规范,以确保其能够有效地隔音并保护周边环境的安宁。

下面是关于声屏障规范的一些要点,共计1000字。

一、声屏障设计规范1. 选址:声屏障应该选址于离噪音源最近的位置,以实现最大程度的隔音效果。

2. 材料选择:声屏障材料应具有良好的隔音性能,通常采用混凝土、挡板、塑料、金属等材料。

同时,材料在环境中的耐久性也需要注意,避免出现开裂、腐蚀等问题。

3. 结构形式:声屏障的结构形式应采用封闭式,尽量避免出现开孔或透明材料,以实现更好的隔音效果。

4. 高度:声屏障的高度应考虑到噪音源的位置和噪音扩散规律,一般应高于噪音源的高度,同时,根据不同的噪音级别,设计合适的高度。

5. 倾角:声屏障应采用倾斜形式,以减少噪音的反射,防止产生回声和共振效应。

6. 基础设计:声屏障的基础应具备良好的承载能力和稳定性。

根据土质条件进行合理的基础设计,确保声屏障的固定性和耐久性。

7. 接触面:声屏障与地面、墙面、道路等接触部位,应采用隔振材料,以减少声音的传导和共振效应。

二、声屏障施工规范1. 施工技术:声屏障的施工应由专业的施工队伍进行,施工人员应具备一定的施工技术和经验。

2. 施工过程控制:施工过程中应按照设计要求进行,确保声屏障的尺寸、高度、倾角等参数的准确性和一致性。

3. 焊接工艺:声屏障的金属部分采用焊接连接时,应采用专业的焊接工艺,确保连接处的牢固性和密封性。

4. 接缝处理:声屏障的接缝处应进行密封处理,避免声音的泄漏,常用的处理方法有胶带封闭、橡胶垫填充等。

5. 涂装保护:声屏障的金属部分应进行防锈处理和涂装保护,以提高其耐久性和美观度。

6. 质量检验:施工完毕后,应进行质量检验,检查声屏障的隔音性能是否符合设计要求。

三、声屏障维护规范1. 定期检查:声屏障应进行定期检查,检查其固定性、稳定性和隔音性能等,及时发现并处理存在的问题。

2. 清洁保养:声屏障应进行定期清洁保养,避免积尘、污垢等影响其隔音性能和美观度。

声屏障设置工程施工方案

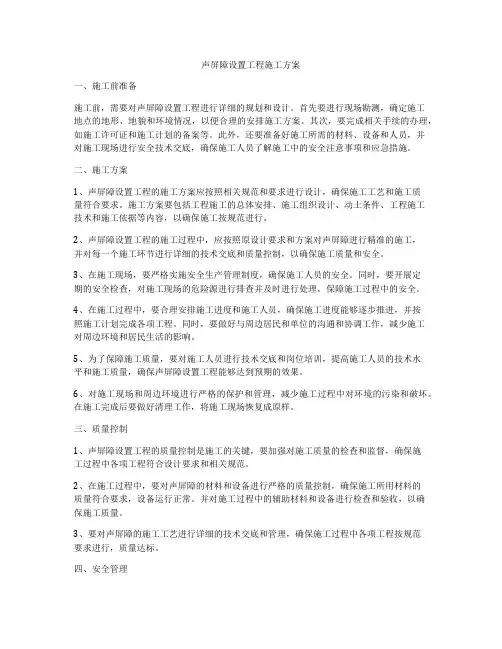

声屏障设置工程施工方案

声屏障设置工程施工方案一、施工前准备施工前,需要对声屏障设置工程进行详细的规划和设计。

首先要进行现场勘测,确定施工地点的地形、地貌和环境情况,以便合理的安排施工方案。

其次,要完成相关手续的办理,如施工许可证和施工计划的备案等。

此外,还要准备好施工所需的材料、设备和人员,并对施工现场进行安全技术交底,确保施工人员了解施工中的安全注意事项和应急措施。

二、施工方案1、声屏障设置工程的施工方案应按照相关规范和要求进行设计,确保施工工艺和施工质量符合要求。

施工方案要包括工程施工的总体安排、施工组织设计、动土条件、工程施工技术和施工依据等内容,以确保施工按规范进行。

2、声屏障设置工程的施工过程中,应按照原设计要求和方案对声屏障进行精准的施工,并对每一个施工环节进行详细的技术交底和质量控制,以确保施工质量和安全。

3、在施工现场,要严格实施安全生产管理制度,确保施工人员的安全。

同时,要开展定期的安全检查,对施工现场的危险源进行排查并及时进行处理,保障施工过程中的安全。

4、在施工过程中,要合理安排施工进度和施工人员,确保施工进度能够逐步推进,并按照施工计划完成各项工程。

同时,要做好与周边居民和单位的沟通和协调工作,减少施工对周边环境和居民生活的影响。

5、为了保障施工质量,要对施工人员进行技术交底和岗位培训,提高施工人员的技术水平和施工质量,确保声屏障设置工程能够达到预期的效果。

6、对施工现场和周边环境进行严格的保护和管理,减少施工过程中对环境的污染和破坏。

在施工完成后要做好清理工作,将施工现场恢复成原样。

三、质量控制1、声屏障设置工程的质量控制是施工的关键,要加强对施工质量的检查和监督,确保施工过程中各项工程符合设计要求和相关规范。

2、在施工过程中,要对声屏障的材料和设备进行严格的质量控制,确保施工所用材料的质量符合要求,设备运行正常。

并对施工过程中的辅助材料和设备进行检查和验收,以确保施工质量。

3、要对声屏障的施工工艺进行详细的技术交底和管理,确保施工过程中各项工程按规范要求进行,质量达标。

铁路声屏障施工标准

铁路声屏障施工标准

铁路声屏障施工标准铁路声屏障,是为了减少铁路交通带来的噪音对周边居民的影响而设置的一种设施。

在铁路声屏障的施工中,必须严格按照相关标准和规定进行,以确保其质量和效果。

本文将对铁路声屏障施工标准进行详细介绍,以供相关从业人员参考。

一、施工前准备。

在进行铁路声屏障的施工之前,必须做好充分的准备工作。

首先,需要对施工现场进行详细的勘察和测量,确保施工的准确性和稳定性。

其次,要准备好所需的材料和设备,包括声屏障的支架、隔音材料等。

同时,还需要制定详细的施工方案和安全预案,确保施工过程中的安全和顺利进行。

二、施工过程。

1. 基础施工。

铁路声屏障的基础施工是整个施工过程中的关键环节。

首先要进行基础的挖掘和平整,确保基础的稳固和平整。

然后根据设计要求进行基础的浇筑,确保基础的牢固和稳定。

2. 立柱安装。

在基础完成后,需要进行声屏障支架的立柱安装。

立柱的安装要求垂直度和水平度都要符合设计要求,确保声屏障的稳定性和整体性。

3. 隔音材料安装。

隔音材料的安装是声屏障施工中的重要环节。

在立柱安装完成后,需要根据设计要求进行隔音材料的安装,确保声屏障的隔音效果。

4. 面板安装。

最后是声屏障面板的安装。

面板的安装要求整齐、紧密,确保声屏障的外观和隔音效果。

三、施工验收。

在声屏障施工完成后,需要进行严格的验收工作。

首先要对声屏障的外观和结构进行检查,确保其符合设计要求。

然后要进行隔音效果的测试,确保声屏障的隔音效果达到标准要求。

最后要进行安全验收,确保声屏障的安装不会对铁路交通和周边居民造成安全隐患。

总之,铁路声屏障的施工标准是保障其质量和效果的重要保障。

只有严格按照相关标准和规定进行施工,才能确保声屏障的稳定性、隔音效果和安全性。

希望相关从业人员能够严格遵守施工标准,确保铁路声屏障的质量和效果。

声屏障 施工方案

声屏障 施工方案

声屏障施工方案声屏障施工方案1. 施工概述声屏障是为了减少环境噪音对周边居民的影响而建造的一种屏障。

本施工方案旨在介绍声屏障的施工步骤和所需材料,确保施工过程安全高效。

2. 施工前准备2.1 调查研究:对施工区域的周边环境进行调查,包括噪音来源、噪音强度测量等,确定声屏障的位置和高度。

2.2 计划编制:根据调查结果,制定施工计划,包括施工时间、人员和材料的安排等。

3. 施工步骤3.1 地基准备:根据声屏障的高度和长度,在施工区域挖掘合适大小的基坑,清理坑底的杂物和碎石。

3.2 基础施工:在基坑底部倒入混凝土,通过人工或机械压实,确保基础坚固稳定。

3.3 立柱安装:根据声屏障设计要求,将立柱埋入混凝土基础中,并确保立柱之间的间距均匀。

3.4 声屏安装:在立柱之间安装声屏障板材,可采用钢板、混凝土板等材料,通过螺栓或焊接固定在立柱上。

3.5 特殊处理:如果需要增加声波吸收效果,可在声屏障板材上涂刷吸音涂料,或在后方设置吸音材料。

3.6 合龙处理:当声屏障长度超过一块板材时,需要进行合龙处理,确保板材之间的连接紧密。

可采用焊接或螺栓连接方式。

3.7 防腐处理:声屏障需要长时间暴露在户外环境,为防止腐蚀,可进行防腐处理,如喷涂防腐涂料。

4. 施工安全措施4.1 应使用符合标准的安全防护装备,包括安全帽、安全鞋、手套等。

4.2 操作人员应接受相关安全培训,熟悉施工工艺和操作规程。

4.3 严格控制施工现场的进出人员,防止一般公众进入施工区域。

4.4 安装声屏障时,注意固定牢固,防止在风暴等极端天气条件下倒塌。

5. 施工质量控制5.1 施工过程中,应定期检查声屏障的安装质量,确保立柱垂直,板材连接紧密。

5.2 对声屏障进行一定周期的检修和维护,如重新刷涂防腐涂料,修补受损的板材等。

5.3 对声屏障的吸音效果进行定期测量,以确保达到预期的环境噪音减少效果。

6. 施工总结通过合理的施工方案和严格的质量控制,声屏障的建设将有效减少环境噪音的影响,提高周边居民的生活质量。

声屏障工程施工规范(3篇)

声屏障工程施工规范(3篇)

第1篇一、工程概述声屏障工程是为了降低噪音污染,保护环境和居民生活质量而进行的一项重要工程。

本规范旨在规范声屏障工程的施工过程,确保工程质量,提高施工效率。

二、施工准备1. 设计审查:施工单位应严格按照设计图纸和相关规范进行施工,对设计图纸进行审查,确保设计合理、安全。

2. 材料设备:施工单位应选用符合国家标准的声屏障材料,包括钢材、混凝土、吸声材料等,并确保材料质量合格。

3. 人员组织:施工单位应组织专业施工队伍,对施工人员进行技术培训和安全教育,提高施工人员的综合素质。

4. 施工方案:施工单位应根据设计图纸、工程特点和技术要求,编制详细的施工方案,包括施工顺序、施工工艺、施工方法等。

三、施工工艺1. 施工顺序:按照基础施工、立柱安装、屏体安装、吸声材料安装、饰面施工的顺序进行。

2. 基础施工:基础施工应严格按照设计要求进行,确保基础稳定、牢固。

3. 立柱安装:立柱安装前,应对立柱进行校直,确保立柱垂直、平整。

立柱与基础连接应牢固,采用焊接或螺栓连接。

4. 屏体安装:屏体安装应按照设计要求进行,确保屏体与立柱连接牢固,屏体表面平整。

5. 吸声材料安装:吸声材料安装应按照设计要求进行,确保吸声材料与屏体连接牢固,表面平整。

6. 饰面施工:饰面施工应按照设计要求进行,确保饰面材料与屏体连接牢固,表面平整、美观。

四、质量控制1. 材料质量:施工单位应严格按照设计要求选用合格的材料,对进场材料进行检验,确保材料质量符合标准。

2. 施工质量:施工单位应严格执行施工工艺,确保施工质量。

施工过程中,应加强监督检查,发现问题及时整改。

3. 验收标准:声屏障工程完成后,应按照设计要求和规范进行验收,确保工程质量。

五、安全措施1. 施工现场应设置安全警示标志,确保施工安全。

2. 施工人员应穿戴安全防护用品,如安全帽、安全带等。

3. 施工过程中,应严格遵守操作规程,防止安全事故发生。

4. 施工单位应定期对施工现场进行安全检查,发现问题及时整改。

公路声屏障工程施工

公路声屏障工程施工

公路声屏障工程施工随着我国高速公路网的不断完善,人们对交通安全、环保和舒适性的要求也越来越高。

公路声屏障工程作为一项重要的交通安全设施,不仅能够有效降低交通噪声对周边环境的影响,还能提高行车安全,提升道路景观。

本文将从公路声屏障工程的施工流程、施工要求及注意事项等方面进行探讨。

一、公路声屏障工程施工流程1. 施工准备在施工前,首先要对施工现场进行调查,了解地形地貌、交通状况、噪声源等因素,为声屏障的设计和施工提供依据。

同时,要确保施工现场的道路畅通,满足施工运输需求。

2. 基础施工根据设计图纸,挖设声屏障基础坑,要求基础坑的尺寸、深度和水平度符合设计要求。

基础施工过程中,要注意保护地下管线和排水系统,避免对环境造成污染。

3. 声屏障安装根据设计要求,将声屏障的立柱、屏体等组件运输到现场。

采用吊装设备将立柱安装到基础坑中,调整立柱的垂直度和间距,然后进行固定。

接着,将屏体按照编号顺序安装到立柱顶端,调整屏体间的缝隙,最后用卡子固定。

4. 顶盖帽安装在立柱顶端安装顶盖帽,然后打入自固钉进行固定。

顶盖帽的安装要注意与立柱和屏体的连接牢固,确保顶部封闭严密。

5. 施工验收施工完成后,组织相关人员对声屏障工程进行验收。

验收内容包括:声屏障的安装质量、牢固度、外观等方面。

如有问题,及时进行整改。

6. 清理现场验收合格后,对施工现场进行清理,将施工废弃物运离现场,恢复道路正常通行。

二、公路声屏障工程施工要求1. 材料选择声屏障材料应具有较好的降噪效果、抗腐蚀性和耐久性。

根据不同的噪声源和环境条件,选择合适的材料,如金属板、混凝土、复合材料等。

2. 设计要求声屏障的设计应符合国家相关标准和技术规范,充分考虑噪声传播特性和现场环境因素。

设计时要优化声屏障的形状、尺寸和布局,提高降噪效果。

3. 施工质量施工过程中要严格把控质量,确保声屏障的安装牢固、缝隙均匀、外观整洁。

同时,要注意施工安全,遵守施工现场的安全规定。

声屏障施工方案(4篇)

声屏障施工方案(4篇)

声屏障施工方案-第1篇1、材料(1)本项目隔音墙隔音屏体面板采用双面0.6mm厚钢板,内填聚氨酯泡沫,立柱采用H125*125*6.5*0.9mm国标H型钢,并进行镀锌喷塑处理。

(2)路基段隔音墙H型钢立柱间距为1.25m,高度为2.632m;桥梁段隔音墙高度为1.832m。

(3)隔音墙的色调设计应使屏体整体上柔和、造型美观、精致、简洁、挺拔,与高速公路本身及周围的环境相协调。

2、安装工艺流程放线定位→浇注基础,预埋地脚螺栓→在地脚螺栓上安装H型钢立柱→在立柱上自下而上安装隔音屏体和封顶槽钢→整体检验,发现问题及时处理,清理现场杂物,工程施工结束。

3、桩基础施工(1)钢管桩施工由测量队放出钢管桩的位置后,根据实测地面标高,再用机械把钢管桩打入土层,入土深度不小于2.5m,外露0.3m。

保证钢管桩位置准确,垂直度不大于1%,平面偏移量不大于2.5cm。

(2)连系梁及立柱施工根据实测地面标高计算出连系梁低面标高,并清除原顶面的腐殖土、种植土、虚土。

保证每段连系梁底面标高在同一水平面及连系梁高度为1.0m。

(3)绑扎钢筋所有钢筋运至钢筋加工厂后必须经检测,由试验室检验合格后方可投入使用。

钢筋必须按照不同的钢筋等级、牌号、规格分批堆存,不得混杂,并且设立标识牌。

钢筋在存放过程中,钢筋下必须用枕木或混凝土墩支垫,并加以覆盖防护。

钢筋下料前需按照规范要求进行调直,清除污锈等处理。

根据设计图纸,按照1:1的比例进行钢筋下料、加工,以节约钢材保证质量为原则。

箍筋为I级Φ10钢筋,末端弯钩采用135°的形式,弯钩平直部分的长度为12倍箍筋直径即12cm长度。

所有钢筋均在钢筋加工场制作成形,运输至施工现场分类进行堆放,按设计图纸进行绑扎。

根据模板边线预留保护层厚度安装钢筋骨架,主筋保护层厚度为35mm,保护层采用C20混凝土垫块,梅花形布置。

连系梁钢筋绑扎完成后及时预埋立柱钢筋,若连系梁钢筋与立柱钢筋冲突时,适当挪动连系梁钢筋。

2023声屏障结构技术标准

2023声屏障结构技术标准

有关“声屏障结构”的技术标准
有关“声屏障结构”的技术标准如下:
1.噪音量要求:声屏障需要超过国家划分的五大区域噪音标准。

2.规格要求:声屏障的规格需要根据噪音源面宽度、高度等因素而定。

3.位置要求:声屏障的位置需要按照噪音源、噪音弱减程度、屏障三者之间位置进行具体
定制。

4.结构要求:声屏障的结构需要符合国家标准,并考虑设置地环境,按最差的条件设计,
同时还需要满足抗风性、抗撞性、抗倾倒性等要求。

5.基础设施要求:声屏障需要预留排水管、紧急通道、伸缩缝等基础设施。

6.路基要求:声屏障的路基需要保护路基稳固前提下,同步而建。

7.安全要求:屏体材料过关,立柱间隔合理等。

声屏障安装施工方案及流程

声屏障安装施工方案及流程

一、前言随着城市化进程的加快,交通及工业噪音污染日益加剧,严重影响人们的生活和健康。

为降低噪音污染,提高城市居住环境质量,声屏障作为一种有效的隔音降噪措施,得到了广泛应用。

本文将详细介绍声屏障的安装施工方案及流程。

二、施工准备1. 器材准备(1)钢筋:选择符合强度要求的钢筋,并进行脱脂处理。

(2)混凝土:使用抗渗透性好、强度高的混凝土。

(3)防水材料:选用具有良好抗紫外线和耐候性的防水材料。

(4)吊装设备:根据工程需要选择适当的吊装设备。

2. 技术人员准备组织技术人员认真学习图纸、相关技术规程及规范,做好施工技术准备。

3. 人员及机械设备配置及施工安排为确保声屏障安装工程质量,选择具有丰富施工经验的管理人员实施管理,选择具有声屏障施工经验的作业队进行施工。

三、施工流程1. 地基处理(1)清理场地:清除场地上的杂物和积水,确保基础平整。

(2)打桩:在场地上按照设计要求布置钢筋和孔洞,然后灌注混凝土。

(3)地基加固:根据地质勘测结果,采取相应的地基处理措施。

2. 声屏障制作(1)确定设计方案:根据实际情况确定声屏障的高度、长度和材料等参数,并编制详细设计方案。

(2)制作模板:根据设计方案制作声屏障的模板,确保其尺寸和形状准确无误。

(3)配筋浇筑:根据设计要求,在模板内设置钢筋,并进行混凝土浇筑。

(4)后期处理:在混凝土硬化后,对声屏障表面进行抛光或涂装,以提高外观效果和耐久性。

3. 施工安装(1)运输并安装声屏障:使用吊装设备将声屏障运至预定位置,然后进行安装固定。

(2)检查和调整:检查声屏障的水平、垂直和稳定性,并进行必要的调整。

(3)防水处理:在声屏障与地面交接处进行防水处理,以延长声屏障的使用寿命。

4. 整体安装完成后,进行全面检查(1)检查安装的牢固度,确保声屏障安全稳定。

(2)检查地面是否清理干净,保持施工现场整洁。

四、注意事项1. 严格按照设计要求进行施工,确保安装质量和安全。

2. 在安装过程中,注意保护声屏障,避免划伤或损坏。

声屏障工程施工方案(3篇)

声屏障工程施工方案(3篇)

第1篇一、工程概况声屏障工程是为了降低高速公路、铁路、城市轨道交通等交通设施产生的噪音污染,保护周边居民生活环境而进行的专项工程。

本工程主要包括声屏障基础施工、声屏障板安装、声屏障附属设施安装等。

二、施工准备1. 施工图纸及技术资料:熟悉施工图纸,了解设计要求,掌握声屏障的结构、材料、尺寸等技术参数。

2. 人员组织:成立施工项目组,明确各岗位责任,确保施工顺利进行。

3. 材料设备:准备声屏障基础材料、声屏障板、连接件、紧固件等,确保材料质量合格。

4. 施工机械:准备挖掘机、搅拌机、平板车、吊车等施工机械,确保施工过程中设备运行正常。

5. 施工场地:清理施工场地,确保施工环境整洁、安全。

三、施工工艺1. 声屏障基础施工(1)测量放线:根据设计图纸,进行声屏障基础放线,确保基础位置准确。

(2)基础开挖:根据放线结果,进行基础开挖,开挖深度应符合设计要求。

(3)基础垫层:在基础底部铺设垫层,确保基础平整、稳定。

(4)基础浇筑:按照设计要求,进行基础浇筑,确保基础强度满足要求。

2. 声屏障板安装(1)安装声屏障板:根据设计图纸,将声屏障板安装在基础上,确保板面平整、垂直。

(2)连接件安装:将连接件安装在声屏障板和基础上,确保连接牢固。

3. 声屏障附属设施安装(1)照明设施:根据设计要求,安装声屏障照明设施,确保夜间行车安全。

(2)排水设施:安装声屏障排水设施,确保排水畅通。

四、施工质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求。

2. 施工过程:严格按照施工工艺进行施工,确保施工质量。

3. 检测验收:在施工过程中,进行定期检测,确保工程质量。

4. 隐蔽工程:在隐蔽工程前,进行技术交底,确保隐蔽工程符合要求。

五、安全文明施工1. 施工现场:保持施工现场整洁、有序,确保施工安全。

2. 施工人员:加强施工人员安全教育,提高安全意识。

3. 环境保护:在施工过程中,注意环境保护,减少施工对周边环境的影响。

工厂声屏障的施工方案(3篇)

工厂声屏障的施工方案(3篇)

第1篇一、项目背景随着我国工业的快速发展,工厂企业日益增多,工业噪声污染问题日益突出。

为了改善工厂周边环境,降低噪声污染,提高居民生活质量,本项目拟在工厂周边安装声屏障。

本方案旨在详细阐述声屏障的施工流程、施工方法及质量控制措施。

二、施工方案1. 施工准备(1)施工图纸及资料:熟悉施工图纸,了解声屏障的设计参数、结构形式及施工要求。

(2)施工队伍:组织一支具有丰富施工经验的专业施工队伍,确保施工质量。

(3)施工材料:准备符合设计要求的声屏障材料、配件及施工工具。

(4)施工设备:配备吊车、切割机、焊接机、卷扬机等施工设备。

2. 施工流程(1)基础施工1)测量放线:根据设计图纸,进行基础测量放线,确保基础位置准确。

2)挖基坑:按照设计要求,开挖基坑,确保基坑深度及宽度符合设计要求。

3)浇筑基础:在基坑内浇筑混凝土基础,确保基础强度及稳定性。

(2)声屏障安装1)吊装:利用吊车将声屏障吊装至基础位置。

2)安装:按照设计要求,将声屏障与基础连接,确保连接牢固。

3)调整:调整声屏障的垂直度和水平度,使其符合设计要求。

4)固定:使用螺栓等固定件将声屏障固定在基础上。

(3)表面处理1)打磨:对声屏障表面进行打磨,去除毛刺、锈蚀等缺陷。

2)喷漆:对声屏障表面进行喷漆,提高其耐腐蚀性能。

3. 施工方法(1)基础施工1)测量放线:采用全站仪、水准仪等测量仪器进行测量放线,确保基础位置准确。

2)挖基坑:采用挖掘机、人工配合等方式进行挖基坑,注意保持基坑垂直度和水平度。

3)浇筑基础:采用混凝土搅拌车、泵车等设备进行混凝土浇筑,确保混凝土强度及密实度。

(2)声屏障安装1)吊装:采用吊车进行吊装,注意吊装过程中保持声屏障平衡,避免损坏。

2)安装:采用螺栓连接、焊接等方式将声屏障与基础连接,确保连接牢固。

3)调整:使用水平尺、垂直尺等工具调整声屏障的垂直度和水平度。

4)固定:使用螺栓、膨胀螺丝等固定件将声屏障固定在基础上。

(3)表面处理1)打磨:使用砂纸、打磨机等工具对声屏障表面进行打磨,去除毛刺、锈蚀等缺陷。

声屏障施工要求

声屏障施工要求

声屏障施工要求下面就是声屏障施工的一些要求啦。

一、前期准备方面。

1. 场地清理。

施工场地得打扫干净呀,就像你要在一张干净的纸上画画一样。

那些乱七八糟的石头、垃圾啥的都得清走,不然声屏障咋能安安稳稳地站在那儿呢?2. 材料检查。

材料运到现场,可不能马虎。

得像检查宝贝一样仔细瞅瞅。

比如说那些隔音板,有没有破损的地方呀,要是有个大口子,那还怎么隔音呢?还有支撑的柱子,材质得过硬,可不能是那种软趴趴的,一捏就变形的东西。

二、基础施工要求。

1. 测量放线。

这就好比给声屏障找个合适的家的位置。

得用专业的仪器量得准准的,偏差可不能太大,要是放线放歪了,那声屏障建起来也是歪歪扭扭的,多难看呀,而且可能还达不到隔音的效果呢。

2. 基础开挖。

开挖的时候要注意深度和尺寸哦。

挖得太深浪费力气还可能破坏地下的其他东西,挖得太浅呢,声屏障的基础就不牢固,就像盖房子地基没打好,一阵风可能就把声屏障吹倒了。

3. 混凝土浇筑。

混凝土要搅拌均匀,就像你搅面糊糊一样,不能有疙疙瘩瘩的。

浇筑的时候得一次性浇好,不能中途停工,不然基础里面就可能有缝隙,那声屏障的根基就不稳了。

而且浇筑完了还要好好养护,就像照顾小树苗一样,给它盖上东西,按时浇水,让它慢慢变得坚固。

三、声屏障安装要求。

1. 隔音板安装。

把隔音板往上装的时候,要轻拿轻放,别把它弄伤了。

每块板之间的连接要紧密,不能留大缝,要是留了大缝,声音就会从缝里钻过去,那声屏障不就白建了嘛。

而且安装的高度要按照设计来,不能高一块低一块的,那看起来多不协调啊。

2. 支撑结构安装。

支撑结构得立得笔直,就像站岗的士兵一样。

如果它是歪的,那上面的隔音板也跟着歪,整个声屏障的稳定性就没了。

安装的时候,螺丝要拧紧,不能松松垮垮的,不然哪天支撑结构散架了,声屏障可就要倒啦。

四、后期检查与维护要求。

1. 检查。

施工完了可不能就不管了。

要经常去检查声屏障,看看隔音板有没有松动的,支撑结构有没有变形的。

就像你定期检查自己的身体一样,发现小毛病就赶紧治,别等变成大问题。

某某工程声屏障施工方案

某某工程声屏障施工方案

某某工程声屏障施工方案一、项目概述工程声屏障施工方案旨在保护周围居民和工人的生活和工作环境,减少施工噪音对周边环境的影响。

声屏障将被用于降低施工噪音,提高施工现场的安全和舒适度。

二、施工噪音影响评估在施工前,应进行声学评估,确定施工产生的噪音水平以及周围环境的噪音容限。

根据评估结果,确定所需的声屏障材料和规格。

三、声屏障设计与选择1.材料选择:选择具有吸音性能的材料,如橡胶、复合板等。

根据施工现场的实际情况,选择适合的材料。

2.结构设计:声屏障的高度和长度应根据施工现场的实际情况进行设计。

通常的设计高度为2-3米,长度依据施工区域的大小而定。

3.支撑结构:声屏障的支撑结构应选用坚固耐用的材料,如钢结构或者混凝土支撑柱。

确保声屏障的稳定性和安全性。

四、施工方案1.施工准备:搭建声屏障之前,需要清理施工区域,确保没有障碍物影响声屏障的搭建。

2.基础施工:声屏障的支撑柱需要固定在地面上。

根据设计要求,挖掘坑槽,放入支撑柱,然后倒入混凝土,使支撑柱与地面牢固连接。

3.声屏障搭建:根据声屏障的设计要求,将预制的声屏障板固定在支撑柱上。

确保声屏障板与支撑柱之间的连接牢固可靠。

4.防护措施:在声屏障施工现场的周边,应设置警示标识,提醒工人和行人注意安全。

在施工现场的入口处设置安全门,进行人员和物资的进出控制。

五、施工现场管理1.施工人员应穿戴好个人防护装备,如安全帽、安全鞋等,遵守相关安全操作规程。

2.定期检查声屏障的稳定性和完整性,如发现松动或破损,及时修复或更换。

3.定期清理施工现场,确保声屏障周围环境整洁干净。

4.处理施工噪音超标的情况,及时采取措施降低噪音,避免对周边环境造成影响。

六、总结工程声屏障施工方案将有效减少施工噪音对周边环境的影响,提高施工现场的舒适度和安全性。

在施工过程中,应遵循相关法律法规,采取必要的安全措施,确保施工人员和周围居民的安全。

同时,定期检查和维护声屏障,保持声屏障的良好状态。

声屏障施工标准化

声屏障施工标准化

声屏障施工工法一、总体施工组织布置及规划1、施工前的准备为确保本工程项目优质、高效、安全、有序的按期完成,我公司拟成立本工程项目的项目经理部,并派项目经理部主要人员提前抵达施工现场设点,将准备好的人员、设备、材料安全运抵工地,严格按监理程序进行材料的检测,以监理工程师指定的开工日期施工。

2、经理部由项目经理、项目总工程师组成领导层,下设施工技术室、安全质量室、物资机械室、计划财务室、工程实验室、综合(含廉政)办公室。

项目经理部下辖所有作业班组。

3、项目经理部全权负责该项目经营、管理,全面履行合同条款,按建设单位(业主)的要求和监理工程师的指令,依据设计文件和施工技术规范,按期优质完成本项目工程的修建、维护和缺陷修复工作。

4、安全措施。

到达施工现场以后,首先要考虑路面的宽度、交通量等因素。

充分运用标志、警告闪光灯、交通锥、指挥旗等安全设施,配备交通管理员管理好交通,防止事故的发生。

所有的安全设施应能让驾驶员清楚地识别,尽量方便车辆通行,确保操作人员的安全,并根据工程施工的推进随时适应新的变化。

交通管理员由认真负责的熟练者担任,并戴臂章、携带警笛、红旗等。

所有施工人员都要身着有明显、醒目颜色的工作服。

夜间施工要穿反光衣、设反光标志,以确保施工人员和工程的安全性,同时现场操作人员必须按规定配戴防护用品(安全帽、手套等),将不安全因素消灭在萌芽状态中。

二、主要工程项目的施工方案、方法与技术措施一、隔音墙材料立柱为弧形钢结构,其技术条件应符合《低碳结构钢》(GB700-88)的规定。

反射屏应采用5+5㎜复合玻璃板,其质量要求应符合GB-9962-1999夹层玻璃检验标准的规定。

吸声屏采用1㎜厚铝合板,其质量要求应符合GB/T5237的规定。

吸声岩棉质量要求应符合GB/T9787的规定。

三角铁质量要求应符合GB/T9787的规定。

铝合金型材采用银白砂90光漆,质量要求应符合GTB/T5237的规定。

二、隔音屏障制作的施工方案隔音屏障制作在工厂进行,制作标准与材料购进严格按照图纸设计技术标准、《公路环境保护设施规范》和《声屏障产品技术标准》的规定执行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

声屏障施工工法一、总体施工组织布置及规划1、施工前的准备为确保本工程项目优质、高效、安全、有序的按期完成,我公司拟成立本工程项目的项目经理部,并派项目经理部主要人员提前抵达施工现场设点,将准备好的人员、设备、材料安全运抵工地,严格按监理程序进行材料的检测,以监理工程师指定的开工日期施工。

2、经理部由项目经理、项目总工程师组成领导层,下设施工技术室、安全质量室、物资机械室、计划财务室、工程实验室、综合(含廉政)办公室。

项目经理部下辖所有作业班组。

3、项目经理部全权负责该项目经营、管理,全面履行合同条款,按建设单位(业主)的要求和监理工程师的指令,依据设计文件和施工技术规范,按期优质完成本项目工程的修建、维护和缺陷修复工作。

4、安全措施。

到达施工现场以后,首先要考虑路面的宽度、交通量等因素。

充分运用标志、警告闪光灯、交通锥、指挥旗等安全设施,配备交通管理员管理好交通,防止事故的发生。

所有的安全设施应能让驾驶员清楚地识别,尽量方便车辆通行,确保操作人员的安全,并根据工程施工的推进随时适应新的变化。

交通管理员由认真负责的熟练者担任,并戴臂章、携带警笛、红旗等。

所有施工人员都要身着有明显、醒目颜色的工作服。

夜间施工要穿反光衣、设反光标志,以确保施工人员和工程的安全性,同时现场操作人员必须按规定配戴防护用品(安全帽、手套等),将不安全因素消灭在萌芽状态中。

二、主要工程项目的施工方案、方法与技术措施一、隔音墙材料立柱为弧形钢结构,其技术条件应符合《低碳结构钢》(GB700-88)的规定。

反射屏应采用5+5㎜复合玻璃板,其质量要求应符合GB-9962-1999夹层玻璃检验标准的规定。

吸声屏采用1㎜厚铝合板,其质量要求应符合GB/T5237的规定。

吸声岩棉质量要求应符合GB/T9787的规定。

三角铁质量要求应符合GB/T9787的规定。

铝合金型材采用银白砂90光漆,质量要求应符合GTB/T5237的规定。

二、隔音屏障制作的施工方案隔音屏障制作在工厂进行,制作标准与材料购进严格按照图纸设计技术标准、《公路环境保护设施规范》和《声屏障产品技术标准》的规定执行。

1、隔音屏障制作结构原理产品由立柱、吸声屏、反射屏、隔声屏、锚固件等组成。

(1)先将图纸设计的原材料经监理检验,符合设计要求后才可进厂加工制作。

(2)立柱由8㎜钢板依据图纸设计断焊成H型钢立柱,是产品的支撑结构,表面采用热镀锌处理,后用静电喷涂处理。

(3)声屏障屏体上部内侧高80CM吸声板部分采用铝合金板,该板面采用热镀锌工艺处理后,表面采用静电喷涂处理,吸声屏外表彩色钢板厚度不小于1.5MM;H型钢立柱壁厚不小于8MM。

(4)反射屏体由透明的5+5复合夹层玻璃板镶制在铝合金框内,加工时保证整体无变形和摇晃现象。

(5)隔音屏由夹心彩钢板加工成设计尺寸,此材料具有良好的隔音性能。

(6)锚固件由后支撑条、法兰盘、顶盖组成,其尺寸规格严格按照图纸设计制作。

2、隔音屏障的运输(1)车辆运输时立柱、吸声屏、隔声屏和支撑条用麻絮缠绕,反射屏用固定架固定。

300.4隔音屏障安装施工方案(1)防噪声隔音屏障按照《公路环境保护设计规范》、《声屏障产品技术标准》和图纸设计标进行安装。

(2)安装前检查预埋锚固筋位置是否与图纸设计一致,检查基础表面是否平整、顺直,如有问题要先进行调整。

(3)测量员进行放样,以确定安装法兰盘中心位置,使每个立柱中心点在一条直线上。

(4)将立柱吊起与锚固筋对接,用螺栓拧紧并用电焊焊接牢固。

每个立柱都要用吊线法使立柱垂直于基础表面,全线立柱再用经纬仪进行调节顺直。

安装后的立柱要垂直于基础表面,整体顺直,不可出现倾斜现象,要严格按照图纸设计施工。

(5)用吊车将反射屏和吸音箱依次从顶端安装于立柱间,后面有支撑条和紧固扣将反射屏和吸音箱顶紧,使反射屏和吸音箱内表面与立柱紧贴,最大空隙不得大于1㎝。

(6)隔音板由后面进行安装在反射屏角铁下面,后面用支撑扣紧固。

(7)安装顶盖用螺丝拧紧,使其与立柱牢固连接在一起,不得出现松动现象。

(8)安装后隔音屏障整体外观要平整、顺直,无明显歪斜和凹凸不平现象。

施工资料整理及交工验收1、施工资料整理每个分项工程完成后,应及时整理施工资料,施工资料应完整、准确无遗漏;应根据公路工程竣工文件编制办法及时编制竣工资料。

2、交工验收在全面自检合格和竣工资料完成后,进行交工验收。

(3)工期的保证体系及保证措施(附:工期保证体系框图)1、本工程工期控制的方法(1)规划:确定本工程的总进度控制目标和分进度控制目标,编制其进度计划,形成严密的计划保证系统。

(2)控制:在工程施工过程中,跟踪调查施工计划进度,整理统计检查数据。

进行施工实际进度与施工计划进度的比较,出现偏差及时采取措施调整。

(3)协调:协调与施工进度有关的单位、部门和相关施工单位之间的进度关系。

2、本工程工期保证措施(1)落实各层次的进度控制人员具体任务和工作责任。

加强对项目部的各类管理人员的教育工作,使他们到岗尽职。

(2)根据施工总期控制,逐周编制作业计划。

根据计划,在施工过程中加强人力、物力、技术调度,保证材料的供应,每周对照检查计划执行情况,及时调整。

各工序施工前要审图,进行详细技术交底。

对每一工序的质量进行跟踪检查把关,发现质量问题及时整改。

3、合同措施项目部与各班组签定施工合同工期,下达施工任务书。

在施工过程中,层层落实生产指标,制定奖惩制度,做到奖罚分明。

(4)工程质量管理体系及保证措施(附:质量保证体系框图)为了确保本项目的工程,使产品在形成过程中的质量始终处于受控状况,优质、高效的完成质量目标,特制订本质量保证体系。

(一)、制度保证(岗位责任制)针对上述组织机构的每个责任人,项目经理部应定编、定责、分工负责,并建立质量追溯档案,实行责任终身制。

1、项目经理职责项目经理是工程项目质量管理工作的领导者和组织者,对保证工程质量起决定性作用。

1)对职工进行质量重要性教育,广泛发动群众开展创优质工程活动。

2)执行国家和业主、企业与监理颁发的工程质量的规定、规程制度和措施,并检查落实。

3)正确处理施工质量与施工进度以及监理的关系,合理安排施工,确保工程质量,对不合格工程的质量事故负直接责任。

4)组织工程项目开展自检、互检、交接检活动,推行样板工程。

支持质检员的工作。

主持工程项目质量分析会,不断提高工程质量。

5)掌握工程项目的质量情况。

严格执行质量奖罚制度。

6)每周组织一次工程项目的质量检查,针对主要问题,亲自组织攻关,对重大质量负责,并及时上报有关部门,以得到妥善解决。

2、项目技术负责人(总工程师)职责1)贯彻执行上级技术管理制度及公司质量保证计划,对该项目施工技术工作全面负责。

2)执行有关交通部技术标准、规范和规程。

3)组织技术人员熟悉合同文件和施工图纸。

4)负责制定施工方案,编制施工工艺组织设计。

5)指导施工技术人员严格按设计图纸、施工规范、操作规程组织施工,并对质量、进度把关。

6)分管项目质量管理工作和工程质量创优计划的制定并组织实施,负责技术质量事故的调查和处理,并及时向上级报告。

7)负责施工过程中试验、测量等重大技术问题的决策及报告。

8)主持交、竣工技术文件资料的编制,参加交、竣工验收,组织施工技术总结。

3、项目质检工程师职责1)在项目总工程师指导下,全面负责项目质量监督检查工作。

2)协助项目总工程师主持项目质量管理和质量保证体系的日常工作。

3)负责工程施工原始记录表格(检查证)中属于质检负责人检查签证的各项签认事宜,按规定时间向上级报送工程质量统计报告。

4)负责施工全过程的工程质量监督、检查及各项工序交接的质量验收工作。

5)负责配合业主、监理工程师、公司质检部进行有关工程量检查及各种原始记录、工程检查证的签字验收工作,向监理工程师指出有关工程质量方面存在的问题,提出具体处理意见。

6)督促、检查作业班组、工地试验室、测量队的有关施工技术资料的整理工作。

对测量原始记录、试验检测报告以及送交监理工程师的签证资料和各项试验资料是否齐全,数据是否准确,内容是否正确等进行认真检查,履行签证手续。

7)审查试验室所做的各种建筑材料的分析鉴定、配合比、混凝土强度及其它技术指标,未经监理工程师签认的材料不能进货,经检验属不合格材料不准使用。

8)参加项目经理部组织的工程质量检查及有关工程质量方面的会议,对该项目采用的新技术、新工艺在实施过程中对其关键工序进行检查。

9)组织项目经理部每周一次的工程质量检查。

10)对由于质检工作疏漏、失职造成的工程质量事故承担责任。

4、现场质检员职责1)贯彻执行项目经理、项目总工程师、质检工程师和监理工程师有关工作指令,跟班至现场随时掌握质量动态。

2)严格按施工技术规范进行检验。

3)及时发现施工中发生的技术问题并纠正或上报。

4)严肃认真填写施工现场中的各种原始检测资料。

(二)、工作保证为了完成质量目标,质量管理拟从以下几个方面进行质量控制的实际操作。

1、施工准备阶段的质量保证措施1)健全项目部组织机构,选配水平高、经验丰富、业绩优良的人员任主要技术人员,各项工程安排具有专业资格的专业队伍承担施工。

对施工管理人员和特殊工种工作人员实施持证上岗制度,保证人员素质满足工程质量目标需要。

2)全面熟悉工程招标文件和施工技术规范,编制工程项目的进度计划和实施性施工组织设计,报业主和监理工程师审批后实施。

3)项目经理部组织有关人员进行图纸会审。

编制施工指导文件。

确定应采用的工艺技术和施工方法。

4)按工程质量特性要求,选择相应的设备、配备必要的测试仪器,进行验证。

对新材料、新工艺进行必要的试验验证。

5)制定工艺质量控制文件,对关键工序进行能力验证。

制定检验计划、检验指导。

6)制定合理的原材料、构、配件计划、材料消耗定额、工时定额。

7)检查各施工机械设备有无隐患,技术性能是否良好,各试验仪器和仪表是否保持正常的灵敏度和精确度。

8)工程原材料、预制构件、半成品,严格按质量标准订货、采购、包装和运输。

工地试验室认真检测市场调查所取的样品,达到技术规范要求的出具认可手续,材料方可进场。

严格按技术验收标准进行检查和验收。

验收人员在材料进场过程中发现质量下降或发现来料与样品不符应拒绝签收,整请项目质检工程师检测并报告总工程师和采购员。

严格按规定的条件和要求,进行堆存、保管和加工。

详细做好原材料进场原始记录。

2、施工阶段的质量保证措施1)对施工的每道工序必须有施工技术交底书。

对施工草图、钢筋表、铁件加工单等,都必须复核无误后再下发。

并注意内业资料的收集整理。

(签证、变更、检查记录、各类报表等)。

以利于工程竣工后,竣工文件的编制同步结束。

各级施工负责人亲自抓施工质量,抓技术交底工作。

积极组织职工学习有关质量工作规程,确保工作质量。

2)贯彻质量样板制、三检制。

相关文档
最新文档
