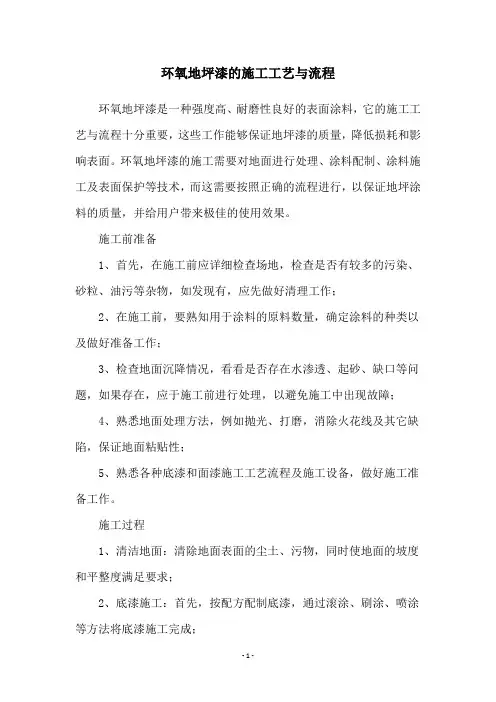

6环氧地坪漆施工工艺
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、地坪漆施工对基面的要求
1、基层表面必须密实,无疏松、起砂、脱层现象;
2、地坪混凝土强度最终达到C25以上,表面承受压力达60Mpa以上;
3、基层表面平整度达到2米直尺检验不大于3mm;
4、首层环氧地面施工,应先进行地面防潮处理;
5、基面含水率要求小于4%;
二、地坪漆施工对空间环境的要求
1、施工场地地面堆放物、工程垃圾及施工设备清场;
2、其他施工班组撤离作业区,在地坪漆施工区域非施工人员及车辆均不得进入;
3、墙面、顶壁不得有漏水、渗水;
4、施工区域保证足够照明,确保施工人员有良好的视线;
5、施工区域有良好的通风设施,保证施工时或施工后空气的流动有助于油漆层干
燥,缩短固化时间。
三、地坪漆施工技术方案
(一)施工工艺流程:
1、基面处理:基面整体细致打磨、完全除尘;
2、环氧树脂底涂施工:涂刷渗透性环氧底油,使其充分渗入地面,达到表面均匀成膜,
无遗漏,并有一定亮度;
3、对进行环氧底涂施工后的基面局部打磨、吸尘、涂刷环氧底油;
4、环氧树脂中涂施工:按工艺要求对整个基面均匀刮涂石英砂或腻子;
5、环氧树脂面涂施工:细磨、除尘,按工艺要求对整个基面均匀涂刷环氧涂;
6、养护、施工结束。
(二)施工工艺要点:
1、基面打磨、吸尘处理:对基面进行整体打磨、吸尘。一定要把基面上的油污及浮
尘等脏物去除干净,并彻底做好吸尘工作,以便环氧树脂层与基面完全结合。
2、环氧底涂施工:底层处理的好坏直接影响无机水泥基础同环氧树脂层的粘合性能,
底涂的做法是环氧树脂中加入有机稀释剂降低粘度,并适当延长固化时间,以便
环氧树脂能充分渗入水泥基础较深层,形成一层强度很高的复合结构层。
3、环氧中涂施工:环氧底涂施工完毕且完全固化后,用手砂轮机将其表面稍稍打毛,
并吸尘清理干净。然后用环氧底油调配适量石英砂或石英粉,用平刮刀抹括,带
齿滚筒消泡。
4、环氧面涂施工:中涂施工完毕且完全固化后,稍稍打毛其表面并吸净灰尘。之后
即可用滚筒滚环氧面涂材料。要求平整、光洁、颜色匀均一致,不允许存在空鼓、
分层现象。
5、养护:养护期5-7天(养护期间不要自行使用,不要用水或化学品冲洗)施工中一定
要避免因手工作业引发的弊病如气泡等。
(三)详细施工步骤:
1、基面处理
(1)基材表面平整度
指基材表面凹凸不平的程度。判定方法:用2m靠尺,用塞尺测量靠尺下的缝隙,一般控制在3mm以下。如果基面平整度不够,一般基面打磨后需要先用砂浆中涂或腻子补平坑洞,基面特别不平整的,要求重新做混凝土找平或者水泥自流平找平后再施工环氧地坪。
(2)基面强度
基面强度不足会使地坪涂层与基材拉开,或由于基层受力破环,引起整个地面的破环。一般要求基材抗压强度≥60Mpa。判定方法:用钢丝刷或金属棒摩擦基面,如果起砂,说明强度不够。用小铁锤敲打基层,如果有空鼓,则必须采取灌浆等相应措施处理。一般情况如果强度稍差,可以采取用环氧底油补强,使其充分渗入地面,达到表面成膜
为准;如果起砂空鼓情况非常严重,采取环氧底油补强成本非常高,此时最好重新做混凝土,等干燥28天后再进行环氧地坪施工。
(3)基层干燥程度
混凝土和砂浆地面中含有水分,会降低涂层与基层的粘接强度,另外也会引起涂层鼓泡和脱层。判定方法:
a、用含水率测试仪检测基面含水量,一般要求控制在4%以下。
b、按ASTM4263规定的方法,取45cm的塑料薄膜平放在混凝土表面,用胶带
纸密封四周边。16小时后,薄膜下出现水珠或混凝土表面变黑,说明混凝土基层过湿,不宜施工。
c、基层干燥时间,一般要求28天以上。
一般地面潮湿处理方法:
a、用鼓风面鼓风
b、用太阳灯照射基面
地下室没有做防水层造成的地面潮湿水气,要求做防水或防潮层之后才能做环氧施工。
(4)基层的附着物
在水泥基层表面,一般附有施工中的水泥尘屑,特别是新施工的混凝土表面,通常会有水泥浮浆(水泥游离体、松散、无强度)。钢板上会有锈渍,这些均会影响地坪涂层与基层的附着力,施工前要去除。
(5)基层缺陷
①起壳:水泥砂浆找平层和混凝土结合面剥离,附着力差。简单判定方法是用小铁锤或
金属物敲击有无空鼓声音。如整个结合面都剥离,则要将砂浆找平层全部清除后重新抹面。如只是部分的剥离则可以用专用灌注材料灌注的方法修补。
②裂缝:沿裂缝部分用电动切割机切开1cm左右宽度的“v”型槽,用树脂砂浆修补。
③缺口:基层表面有凹坑、缺口时,先将粉尘、松散物清除干净,用树脂砂浆抹平。
④强度差:由于水泥标号不够、砂浆配比不合理、或者是养护不好造成强度
表面松散。应清除,或用混凝土加强型底油予以加强。
⑤环境条件:施工前要调查施工环境条件,并预测施工期间的变化,主要要求如下:
a、施工环境应封闭,否则会影响表面质量,产生如杂质、缩孔、麻面等漆膜病态;
b、施工环境温度在10~35℃,空气相对湿度≤75%为宜;
c、温度和湿度的变化会影响涂料的固化,流平性和表观质量。
2、施工过程
(1)基面处理。环氧树脂薄涂地板涂层施工看似简单,真正做好实则相当不易,其最关键步骤即是基面处理,该步骤做得好与坏直接关系到地板涂层的最终效果。
①初步清扫:
a、用扫把将待处理地面上的垃圾清理干净;
b、有水的地方首先应该切断水源,并清除表层积水,再设法使地面干燥(如果
待施工地面为一楼或地下室,还应考虑是否需做防水、防潮处理);
c、有油污的地方应用有机溶剂等(比如天那水,二甲苯等)洗净,擦干;
d、有油漆或其它不明污染物的地方应做适当处理,其方法有打磨, 有机溶剂擦洗
等。
②打磨(针对水磨石基面和较光滑致密的水泥基面),提供适当粗糙度。
用吸尘打磨机全面打磨
a、去除表面不易清扫的浮尘且打毛基面, 以增强涂层与地面的结合力;
b、将待处理基面的高低不平处基本磨平, 起找平作用。
手磨机打磨 (可同上一起进行)
对于大打磨机打不到的地方或打不掉之油污等可用手磨机打磨, 注意应选用专用砂轮片。
砂纸打磨
对于大打磨机和手磨机打不到的地方,或不必用手磨机打磨的区域,如生产线下面,可用砂纸打磨或用钢丝刷处理等方法达到打磨效果。
③再次清扫,贴保护胶纸。
a、彻底清理地面灰尘,对于不易清洁的卫生死角,可用吸尘器吸尘;
b、将墙脚,机脚,或其它应受保护的地方用胶带纸包扎保护;
c、按实际情况而定,是否需要再做一次清扫。
修补
①修补较宽的裂缝和坑洞,最好用无溶剂环氧树脂涂料调石英砂修补;
②固化后用砂纸打磨平整,清扫地面。
(2)涂底油
①工具准备。大面积施工底油多采用滚涂方法施工。滚涂时选用毛多,厚实且不易脱
毛的普通滚筒,用之前设法除去已松动的毛丝。小面积施工可选用板刷刷涂。
②配料。根据施工面积估计底油用量,将底油混合,搅拌均匀。对于特别粗糙的基面,
