红砂岩施工方案
红砂岩路基施工

红砂岩路基施工红砂岩,由于其材料本身的特殊性,以往只是在低等级公路中作为路基填料,且出现了大量的质量问题,为杜绝红砂岩施工质量通病,我们对红砂岩路基施工工艺做进一步完善和补充,以确保工程质量。
1、红砂岩的基本特性泥岩、砂质泥岩、泥质砂岩、砂岩等沉积岩类的岩石,因含有丰富的氧化物呈红色、深红色或褐色,这类岩石统称为红砂岩。
红砂岩主要呈粒状碎屑结构和泥状胶结结构两种典型结构形式,因胶结物质和风化程度的差异,其强度变化大,多数红砂岩在挖掘或爆破出来后,受大气环境的作用可崩解破碎,甚至泥化,故其岩块的大小及颗粒级配将随干湿循环的时间过程而变化,其物理力学性质也将产生变化。
为制定红砂岩施工方案,必须要对红砂岩有全面细致的了解,我们查阅大量资料并与合同段地质勘察报告进行比对分析,对红砂岩的基本特性等指标得出以下(1.1~1.5)结论,作为红砂岩施工方案的参考资料。
1.1、红砂岩分类红砂岩按强度和崩解特性划分为如下三种类型:(1)一类红砂岩,岩块天然单轴抗压强度小于15Mpa,在105℃温度下烘干后浸水24小时内,呈现渣状、泥状或粒状崩解;(2)二类红砂岩,岩块天然单轴抗压强度小于15Mpa或稍大于15Mpa,在105℃温度下烘干后浸水24小时内,呈块状崩解;(3)三类红砂岩,岩块天然单轴抗压强度大于15Mpa,不崩解,特性与普通砂岩无区别,稳定,不易破碎。
1.2、红砂岩的天然结构特征及其矿物成分和化学成分红砂岩的天然结构主要有粒状碎屑结构和泥状结构两种,按岩石学划分,可将红砂岩分为两大类:一类为碎屑岩类,包括泥质砂岩、泥质粉砂岩、泥质细砂岩、粉砂岩、砂岩和砾岩等;另一类为粘土岩类,包括泥岩、页岩、砂质泥岩及砂质页岩等。
红砂岩中,含铁氧化物大多以浸染物形式出现,碎屑颗粒间主要有孔隙式胶结、基底式胶结以及铁质碳酸盐胶结等形式。
由于铁质在多数岩石中不是以胶结物的形式存在,故主要影响岩石的外观状态,对岩石的工程性质没有明显的影响。
红砂岩施工方案

红砂岩施工方案红砂岩是一种质地坚硬,颜色鲜艳,纹理独特的石材,非常适合用于建筑的外墙装饰、室内地面和墙面的铺设等方面。
在红砂岩的施工过程中,需要注意以下几个方面。
首先,红砂岩在施工前需要进行养护处理。
由于红砂岩的质地较硬,易于吸湿,所以在施工之前需要进行干湿养护,以防止石材在施工过程中因吸湿而发生开裂。
首先,可以将红砂岩放在通风干燥的地方,使其适度干燥。
如果时间紧迫,可以选择用风机将空气吹干,但要注意不要过度干燥,避免产生开裂。
其次,红砂岩的施工需要注意接缝的处理。
在石材的施工过程中,要保持石材之间的接缝尽量小而均匀,这样可以提升红砂岩的整体美观度,同时还可以防止石材之间的松动和掉落。
在施工过程中,可以使用专用的石材黏结剂来填补接缝,并用工具将其压实,使接缝与石材表面保持一致。
另外,红砂岩在进行嵌缝处理时,需要注意选用与红砂岩颜色相近的填缝材料。
填缝材料通常有硅酮、酯硅和聚硫胺等类型,不同的填缝材料有不同的特性和颜色,需要根据施工需要进行选择。
填缝材料的选择应该与红砂岩的颜色相近,以保持整体的和谐统一。
最后,红砂岩的施工需要注意保护石材的表面。
由于红砂岩的一大特点是颜色鲜艳,所以在施工的过程中要避免划伤和磨损石材的表面,以免对其美观度造成影响。
在施工过程中,可以选择使用专用的保护膜或者胶带对石材的表面进行保护,避免划伤和磨损。
总之,红砂岩的施工方案需要注意整体的施工规划和技术要求。
通过养护处理,合理填缝,选择合适的填缝材料,并保护石材的表面,可以保证红砂岩施工的质量和美观度,从而提升建筑的整体效果。
但需要注意,在红砂岩施工的过程中,要结合具体情况进行施工计划,根据实际情况进行调整,确保施工的顺利进行。

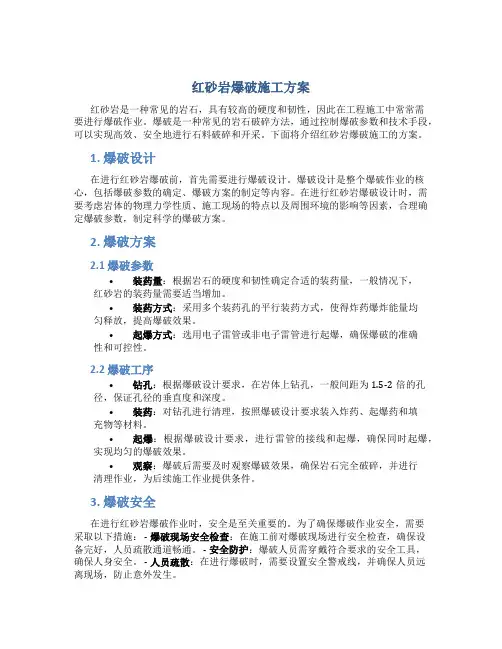

红砂岩爆破施工方案

红砂岩爆破施工方案红砂岩是一种常见的岩石,具有较高的硬度和韧性,因此在工程施工中常常需要进行爆破作业。
爆破是一种常见的岩石破碎方法,通过控制爆破参数和技术手段,可以实现高效、安全地进行石料破碎和开采。
下面将介绍红砂岩爆破施工的方案。
1. 爆破设计在进行红砂岩爆破前,首先需要进行爆破设计。
爆破设计是整个爆破作业的核心,包括爆破参数的确定、爆破方案的制定等内容。
在进行红砂岩爆破设计时,需要考虑岩体的物理力学性质、施工现场的特点以及周围环境的影响等因素,合理确定爆破参数,制定科学的爆破方案。
2. 爆破方案2.1 爆破参数•装药量:根据岩石的硬度和韧性确定合适的装药量,一般情况下,红砂岩的装药量需要适当增加。
•装药方式:采用多个装药孔的平行装药方式,使得炸药爆炸能量均匀释放,提高爆破效果。
•起爆方式:选用电子雷管或非电子雷管进行起爆,确保爆破的准确性和可控性。
2.2 爆破工序•钻孔:根据爆破设计要求,在岩体上钻孔,一般间距为1.5-2倍的孔径,保证孔径的垂直度和深度。
•装药:对钻孔进行清理,按照爆破设计要求装入炸药、起爆药和填充物等材料。
•起爆:根据爆破设计要求,进行雷管的接线和起爆,确保同时起爆,实现均匀的爆破效果。
•观察:爆破后需要及时观察爆破效果,确保岩石完全破碎,并进行清理作业,为后续施工作业提供条件。
3. 爆破安全在进行红砂岩爆破作业时,安全是至关重要的。
为了确保爆破作业安全,需要采取以下措施: - 爆破现场安全检查:在施工前对爆破现场进行安全检查,确保设备完好,人员疏散通道畅通。
- 安全防护:爆破人员需穿戴符合要求的安全工具,确保人身安全。
- 人员疏散:在进行爆破时,需要设置安全警戒线,并确保人员远离现场,防止意外发生。
4. 爆破效果评估完成爆破作业后,需要进行爆破效果的评估。
通过对爆破后的岩石碎块大小、形状等进行观察,评估爆破效果,为后续的施工提供参考。
综上所述,红砂岩爆破施工是一项复杂的工程,需要科学的爆破设计、严格的操作程序和完善的安全措施。
红砂岩填筑试验路施工方案

K116+960~K117+084路基红砂岩填筑试验段施工方案作者:曾志雄第一章工程概况一、基本情况K116+960~K117+084平面位于R=1050m圆曲线上,纵面K116+960~K117+084位于i1=—1.65%的下坡,该处填方高度为9.3m~11。
6m。
该处原地面相对平坦,中桩地面标高为167。
84m~168.1m,设计标高为188.7m~190.7m,底部平均宽度约45m。
K119+780~+880均为双向横坡,左侧横坡由2%~0.31%变化,右侧横坡为—2。
0%。
二、施工准备情况1、路基填料要求及检验:路基填料不得使用淤泥、含草皮土、生活垃圾、树根和含有腐朽物质的土。
红砂岩具有在大气环境或干湿循环作用下岩块崩解碎裂,特别是I、II类红砂岩,颗粒易软化,强度降低,工程性质差等特点。
本合同段为欠方路段,处治后的I、II类红砂岩可作为高度大于3m且小于12m的路堤距路床顶面1。
5m以下93区的路基填筑材料。
软土地基、陡坡路基、常水位以上50cm以下的部位不予利用。
路基填料选好土场后除上列指标符合要求外,同时还应作好标准击实试验以确定最大干密度和最佳含水量.作为试验路段的填方红砂岩土源拟选用K116+807~+920路堑挖方,包边土及封层土取自K116+400路堑挖方。
2、施工复测及控制点、水准点加密施工前已将路基中心线、设计高程、地面高程进行了复核,并实地进行了放样,结果符合图纸及规范要求。
3、施工便道施工便道沿路基征地范围内拉通,挖方土用自卸汽车经国道从K116+650 进入施工便道及K116+900处沿线内施工便道直接运入施工点。
第二章详细施工方案一、施工工艺施工放样→开挖临时排水沟→填前压实检测→路基挖方→预崩解→自卸汽车卸土→推土机粗平→推土机耙压→平地机精平→检查松铺厚度、含水量→振动压路机碾压→检查压实厚度、压实度、高程→上层路基填筑二、施工方法1、施工放样施工放样采用全站仪以坐标法每20m放样出路基中桩、坡脚桩、排水沟。
红砂岩填筑施工工艺

红砂岩填筑施工工艺
一、准备工作
1、准备工作(同普通路基)
2、清理场地(同普通路基)
二、技术分类
通过破碎及崩解试验将红砂岩划分为:
I类岩:浸水崩解或强烈崩解Ra=2-15Mpa
II类岩:浸水崩解不强烈或崩解Ra=10-15Mpa
III类岩:浸水容解不崩解,强度Ra230Mpa
三、填筑方案
I类红砂岩按土石混合填料进行施工,II、III类石砂岩按石方路堤进行填筑。
四、试验段施工
在路基开工前25天,完成lOOm全路段的试验路,确定施工方法,分层厚度,压实机具,压实遍数的技术指标。
五、施工方法
1、I类红砂岩:同土石混填工艺;
2、II、III类红砂岩:同石方路填施工工艺。
六、注意事项
K 15Mpa以上可崩解的,必须在料场进行预处理,即爆破后,经自然争解或解炮后,单轴抗压强度降至15Mpa以下,方可进行填筑。
2、应避开雨季作业,加强现场排水措施。
3、各工序应衔接紧密,连续施工。
4、边坡修整后,急时做好防护工程。
5、不用于浸水或受洪水浸淹路堤,地下水位以上2m范围,用各台背处。
6、红砂岩路堤段、路床顶30cm范围内改为CBR〉8%的填
料掺灰填筑。
红砂岩开挖工程专项施工设计方案

红砂岩开挖工程专项施工设计方案目录1工程概况 (4)2石方工程测量放样 (4)2.1测量仪器配备 (5)2.2测量技术要求 (5)2.3平面控制点设置 (6)3石方开挖 (7)3.1施工方法 (7)3.2技术要求 (7)4主要机械设备投入 (9)4.4质量保证措施 (10)5雨季施工措施 (11)6塌方段观测及监测方案 (12)6.1岸坡沉降观测 (12)6.2坡面侧向位移观测 (13)6.3现场监测仪器 (13)6.4现场监测周期与频率 (13)6.5安全警界值 (14)6.6监测人员配置 (14)6.7监测工作管理措施 (14)7 质量控制 (15)7.1质量控制要点 (15)7.2保证措施 (15)8安全措施 (16)8.1安全控制要点 (16)8.2保证措施 (16)9 环保措施 (17)9.1水环境保护 (17)9.2生态环境保护 (17)1工程概况项目名称:滁河防洪治理近期工程马汊河扩挖工程一标段;合同编号:CHFHMCH/2012-SG01;建设单位:南京市水利投资有限公司滁河防洪治理近期工程马汊河建设处;施工单位:南京市水利建筑工程总公司一公司监理单位:江苏科兴工程建设监理有限公司质监单位:南京市水利工程质量安全监督站设计单位:长江勘测规划设计研究有限责任公司;工程地点:滁河马汊河;质量要求:符合国家质量验收标准;工期要求:总日历天数570天,于2013年4月10日开工,2014年10月底前竣工。
马汊河扩挖工程一标段上游端起于冶南铁路桥,下游端止于大纬路桥附近,桩号范围为K3+847.56~K1+331.92,全长2.516km。
工程主要施工内容包括河道扩挖,边坡衬砌,新建防汛道路以及排水沟、涵洞、陡槽等构筑物。
本标段石方工程量以红砂岩为主,石方开挖量达14.48万方。
2石方工程测量放样项目部将在甲方及监理协助下,首先对监理工程师提供的测量基准点、基准线和水准点及其书面资料进行复核,用全站仪引测施工测量控制网点,用水准仪引测施工测量控制水准桩,用经纬仪放出河床中心线及红砂岩场地边线,并经常复核、校对。
红砂岩施工方案

1、施工前的准备工作1)测量放样根据设计图纸、监理工程师书面提供的各导线点坐标及水准点标高进行复测,闭合后将复测资料交监理工程师审核。
根据监理工程师批准的定线数据进行施工定线按规范中规定,路基施工前,应根据恢复的路线中标、设计图、施工工艺和有关规定开挖红线沟、路基用地界桩、路堑坡顶、边沟、护坡道、弃土堆等的具体位置桩。
在中线桩施测后,进行横断面测量,然后根据路基横断面测量,然后根据路基施工断面图及实测标高进行边桩放线。
2)施工前的复查和试验路基施工前,施工人员应对路基工程范围的地质水文情况进行详细调查,对图纸所示的利用挖方的路堤填料取有代表性土样进行试验,通过取样试验确定其性质和范围,并了解附近既有建筑物对特殊土的处理方法。
对有岩石的地段要掌握岩层风化、龟裂程度,岩层的层理、节理,片理状态,对于易崩塌地带的断层和地质变化区段的情况尤应给予特别的重视。
3)开挖前路堑的排水设施由于水是造成路堑各种病害的主要原因,所以不论采取何种开挖方法,均应保证开挖过程中及竣工后的有效排水。
在路基施工期间,修建一些临时排水设施,始终保持场地处于良好的排水状态,以减少地表水对工程施工的影响。
4)清理场地路基施工前,清除施工范围内的树木、灌木、垃圾、有机物残渣及原地面以下100-300mm 内的草皮和表土,堆放在弃土场内。
5)雨季施工雨季施工前,根据现场具体情况确定可进行雨季施工地段,严格按照《公路路基施工技术规范》JTGF10-2006)中雨季施工的有关规定执行。
2、路基挖方施工对于较长的路堑采用纵挖法施工,短而深的路堑采用横挖法施工。
石方开挖采用小型或松动爆破,岩石边坡采用光面爆破施工。
土石方调运近距离采用推土机推运,远距离采用挖掘机、装载机配合自卸汽车运输。
1)土方开挖当开挖接近路基面标高时,核对土质状况,土质路堑要调查核对基床范围内土质是否满足技术要求,必要时进行补充勘探,检验基床范围地基允许承载力是否满足设计要求。
红砂岩施工方案

4.3红砂岩开挖的施工4.3.1石方开挖段爆破方案:路堑石方大都为红砂岩,开挖时根据地质情况采用爆破松动的施工方案,为减少边坡整修工作量,地面采用光面爆破。
根据地形及地质条件,石方爆破施工方法如下;1) 当石方爆破深度在5m以下,则采用小炮群爆破.现在路基中央26m宽部分,实行大面积浅孔爆破拉槽。
靠近边坡侧用光面爆破一次成型。
2)本工区石方开挖深度大于5m路段较多,按横断面要求设两个平台,该段采用多面定向爆破,爆破分两次药室松动爆破,每次爆破高度在l0rn 左右,每次爆破均采用毫秒延期雷管分段爆破,爆破方案示意图如下:第一部分爆破:第一平台以上部分利用浅孔爆破,为增加临空面,现在顺线路方向挖一条长槽,使两侧岩石形成多个临空面,然后在两侧布眼进行爆破,挖槽用两排炮眼,左右交错顺序起爆。
示意图如下:第二部分爆破:第二平台至第一平台部分,高度约l0rn,爆破前面宽度约65m,底部宽度线路中心两侧40m宽区域采州洞室爆破,洞室深度在1lm左右,直径为1.2m,分两个药室。
边坡部分则采用光面爆破。
第三部分爆破:第二个平台至路堑平面部分,高度约10m,爆破方案与上述第二部分相同。
1、光面爆破施工方法及参数的选定:①孔径d,对III类红砂岩,采用d=70mm,(对I,II类红砂岩)采用d=100mm。
②孔距a,采用a=16d③光爆厚度W采用W=2l.5d④单孔装药量装药集度g=qd2(g/m)⑤不偶合系数采用n=2-3⑥装药形式:炮孔底部为连续装药,其余上部采用间隔装药结构,药卷采用特制光面爆破专用药卷,在岸线装药密度计算出药卷的间隔距离后,按计算出来的间距将药卷贯穿炮孔后全长的导爆索共同绑扎在绳索上,加工成吊状半药结构,孔的装药量为上部的2-3倍,以保证孔底能够充分炸开,孔0.6-1.0m处以下不装药。
⑦起爆方式:采用导爆索与毫秒雷管,使光面爆破同时起爆,孔内外均使用导爆索起爆,光面爆破各炮孔用同段雷管,主体爆破炮眼的段数略大于光面爆破(超前于光面爆破)。
红砂岩施工方案

红砂岩施工方案一、前言红砂岩是一种常见的建筑材料,因其独特的红色和坚固耐用的特性而广泛应用于各种建筑工程中。
本文将阐述红砂岩施工的方案和流程,以帮助相关从业人员更好地掌握红砂岩的施工技术。
二、材料准备1.红砂岩石料:选择质地均匀,无明显缺陷和裂痕的红砂岩石料,以确保施工质量。
2.水泥:选用符合标准的水泥,确保与红砂岩石料的粘结牢固。
3.水:清洁淡水用于拌制水泥砂浆和清洗红砂岩表面。
4.辅助材料:包括防水剂、密封胶等,根据具体需求选用。
三、施工步骤1. 表面处理•清洁:清除红砂岩表面的杂物和尘土,保持干净。
•砂磨:使用砂轮或砂纸对红砂岩进行砂磨,去除表面的边角和毛刺,增加粘结面积。
2. 粘结处理•涂刷防水剂:在红砂岩表面涂刷一层防水剂,增强水泥与红砂岩的粘结力。
•涂抹水泥砂浆:将拌制好的水泥砂浆均匀涂抹在红砂岩背面和基座上,形成牢固的粘结层。
3. 安装固定•埋置:将处理好的红砂岩板放置在基座上,并用橡皮锤轻轻敲打,使其与粘结层充分贴合。
•固定:在红砂岩板边缘和角部预埋金属夹具,用膨胀螺栓或螺丝将红砂岩板固定在基座上。
4. 清洁与润饰•清理:用清水和软布清洁红砂岩表面的水泥砂浆残渣,保持表面整洁。
•润饰:使用密封胶填补红砂岩表面的微小裂缝和孔洞,增加整体美观度。
四、注意事项1.施工现场应保持干净整洁,减少灰尘对红砂岩的污染。
2.施工人员应佩戴防护装备,避免水泥砂浆对皮肤和呼吸道的刺激。
3.施工过程中需注意红砂岩的保护,避免刮伤和碰撞。
4.施工完毕后,定期对红砂岩进行保养和清洁,延长其使用寿命。
五、结论红砂岩施工是一项细致严谨的工作,需要各个环节的配合和注意。
只有在严格按照规范要求进行施工,并且合理选用材料和工艺,才能确保红砂岩建筑的质量和美观。
希望本文的介绍对红砂岩施工工作者有所帮助,提高他们的施工水平和工程质量。
红砂岩填筑试验路施工方案

红砂岩填筑试验路施工方案一、前言在土木工程施工中,填筑试验路是一个非常重要的环节,可以有效地测试填筑路面的承载能力和稳定性。
本文将针对红砂岩填筑试验路的施工特点和要点,提出具体的施工方案,以确保工程质量和效果。
二、施工准备1.人员准备:确定施工队伍和分工,保证每个施工人员都具备相应的经验和技能。
2.设备准备:确保所有施工所需的设备完好,包括推土机、挖掘机、平地机等。
3.材料准备:准备好填筑路面所需的红砂岩材料,按照设计要求进行筛分、洗净等处理工序。
三、施工工艺1.地面准备:清理施工现场,去除杂草、杂物,并进行平整处理,以确保填筑路面的整体平整。
2.基层处理:在地面基层上铺设过滤层,通常采用碎石、沙子等材料,确保填筑层与地基层之间的排水畅通。
3.填筑施工:将经过处理的红砂岩依次铺设在基层上,通过推土机等设备进行夯实,在保证填筑层均匀厚实的情况下进行分层夯实,以提高路面的承载能力。
4.路面养护:填筑路面完成后,需进行适当的养护工作,保持路面干燥、平整,预防裂缝和坍塌等情况的发生。
四、安全措施1.施工现场应设置明显而合理的安全警示标志,明确安全通道和应急处理措施。
2.施工人员必须佩戴好安全帽、安全鞋等防护用具,严格按照操作规程进行作业。
3.施工现场应随时保持清洁、整齐,确保施工安全。
五、施工质量控制1.施工过程中应定期进行质量检查,对填筑路面的平整度、密实度等指标进行监测。
2.出现质量问题时,需及时调整施工方案,采取相应的纠正措施,确保工程质量。
六、总结红砂岩填筑试验路的施工是一个复杂而重要的工程环节,要求施工人员具备丰富的经验和技能。
合理的施工方案、严格的安全措施和科学的质量控制是保证填筑路面工程质量的关键。
希望本文所提出的施工方案对相关从业人员在实际工程中有所帮助。
以上就是本文的全部内容,谢谢阅读!。
红砂岩路基试验路段填筑施工方案

红砂岩路基试验路段填筑施工方案一、工程概况本试验路段位于XXX标xx工区,施工桩号为K137+000~K137+100,全长100米,本段处于填方高度为8~9.4m的填方段。
松铺厚度控制在35cm以内。
二、人员配置情况项目总工:负责试验路段施工技术及计划项目副经理:负责试验路段施工及安排道路工程师:负责试验路段施工现场调度安排测量工程师:负责试验路段测量工作质检工程师:负责试验路段质检工作试验员:负责试验路段试验工作安全工程师:负责试验路段安全工作环保工程师:负责试验路段环保工作三、设备配置情况PC200挖掘机2台ZL50-Ⅱ装载机1台T140-1推土机1台D85推土机1台YZ20B振动压路机1台8T以上自卸汽车10辆8T洒水车1台四、检测仪器配置情况五、工期安排我标段试验路段拟于2007年6月17日至19日施工。
由于为红砂岩石方填筑,石料粒径控制和含水量尤为关键,如遇雨天,则该工作日向后顺延。
六、施工准备(1)开挖红线沟(排水沟),清除表土填土前,应在红线桩两内侧开挖好宽约0.6米、深约0.6米的红线沟(排水沟),以保证土基的干燥,利于今后排水的畅通,同时,地面上杂草、农作物残根、腐植土、杂物等应全部用推土机推除,清表后表土应晾晒一段时间,后用压路机进行填前碾压实。
(2)测量放样利用全站仪放出该试验路段的路基中线,每25米一桩,测出中桩标高,并根据填土高度放出施工边线和边沟线,用石灰将试验路段中线、边线标出,并按35cm松铺厚度挂线。
(3)土工试验从红砂岩路堑爆破场取代表性土样,按重型击实法做土工试验,按照试验规范标准进行含水量试验、液限、塑性指数、天然密度、土的重型标准击实试验、土的承载比试验(CBR值)、有机质含量试验。
七、施工工艺将监理工程师批准的方案对原地面进行清理及压实,填方路段两侧开挖临时排水沟,确保排水畅通,不积水。
填筑以机械作业为主,人工配合。
主要施工程序为:施工准备→基底处理→分层填筑→摊铺整平→洒水或晾晒→机械碾压→检验与试验。
红砂岩路基试验段施工技术方案#精选

红砂岩不合格填料处理利用填筑路基试验段施工技术方案一、编制依据1、《公路路基施工技术规范》(JTJ033-95);2、济邵高速两阶段设计施工图;3、业主及监理方面的函件、指令、纪要等;4、国内已有的红砂岩路基科研成果及施工经验;5、前期已有的红砂岩路基试验段施工初步总结;6、我单位拥有的技术能力、人员及机械配置。
二、工程概况济邵高速JSTJ-07合同段起止桩号为K30+500—K34+700,全长4.21公里,全线总挖方量约88.3万方,总填方量约47.6万方。
本合同段所经地区主要为剥蚀丘陵地貌,相对高差大,表层覆盖层为强风化岩及少量低液限粘土,下部有一小部分为强度较大的黄砂岩,但绝大部分为红砂岩。
虽然刚爆破出的红砂岩强度较高,但由于红砂岩具有极强的风化崩解、遇水软化、强度降低等性能,不宜作为路堤填筑材料,否则将不可避免会出现路基沉陷、边坡滑坍等严重的工程质量病害。
若将施工沿线开挖的红砂岩弃置不用,而远借其它材料填筑路基,则会大大增加工程造价,同时弃方及借方还会破坏植被及占用大量耕地,不利于环境保护。
为了确保工程质量,有效处理利用红砂岩,从而降低工程造价,我项目经理部在中国公路工程咨询总公司河南分公司红砂岩路基课题研究组的指导下,计划采用两种方案对红砂岩进行处理利用:一是红砂岩中掺25%河砂;二是对红砂岩实施强夯进行处理利用。
三、试验段施工方案及段落布置1、K33+450-K33+600段进行掺砂试验段施工;2、K34+520-K34+670段进行强夯试验段施工。
四、通过试验段施工所确定参数1、路基填筑松铺厚度及松铺系数;2、红砂岩场外预崩解所需的时间及洒水量;3、拌和、整型、压实设备的类型及最佳组合方式、速度、遍数;4、合适的质量控制检测方法及标准;5、正常施工时技术人员、施工人员的配置。
试验段施工过程中,设专人进行技术资料的收集及整理,需收集及整理的资料:红砂岩室内试验检测资料、包边用粘性土的土工试验资料、预崩解用水量及时间、颗粒级配、松铺厚度、压实厚度、松铺系数、上料数量、掺砂数量、机械组合、碾压速度、碾压遍数、标高及沉降观测值、平整度、压实度、标准灌入值、固体体积率、弯沉值、机械人员投入、天气情况等。
红砂岩爆破施工方案

建始县消防大队训练场改造工程红砂岩爆破施工方案施工单位: 建始县盛达建筑安装有限责任公司项目部:建始县消防大队训练场改造工程项目部编制人: 彭刘运日期: 2012年11月2日爆破施工方案一、工程概况1、工程名称:建始县消防大队训练场改造工程2、施工地点:建始县消防大队二、爆破周边环境1、西面距加油站约200米,北面距水泥厂约400米,南北约200m有零星民房。
2、施工区域多为红砂岩结构,厚度一般为4-11m,内及周围均不属风景名胜区,无文物古迹,无军事设施,无珍稀保护动、植物,无通讯设施。
三、工程技术要求1、按照爆破安全规程中有关规定和有关资料,为确保加油站、水泥厂和G209国道和周边民房安全,距爆源中心100m处,控制爆破震动速度V≤20cm/s。
2、爆破不能产生有危害性的飞石,控制爆破飞石距离2s≤100m。
3、必须保证合理的级配和日产量最低出方量.4、保证开挖边坡和基底的稳定。
5、爆破燥声,距爆源中心100m处,噪声不超过80dB.6、空气冲击波,以不损坏周围建筑物为限。
四、工程量及工期根据现场勘测计算土石方工程量,预计场平工程石方爆破工程量约为4万m3,工期一个月(30天)。
五、施工方案选择及爆破器材选定.1、爆破顺序根据爆破区域周边环境情况,为了减少爆破对周边环境的影响,确定爆破顺序先从南北面开始阶梯式爆破。
2、爆破方案选择根据爆破区域地质岩性结构,爆区地形及回填工程对爆破石渣料粒的要求,结合项目部类似工程爆破施工经验,为使爆破岩体达到均匀破碎的目的,确保施爆区周边近距离范围内的建构筑物的安全,减少爆破飞石与爆破震动的危害,爆破采用浅孔松动爆破法。
即:炮孔孔径φ=40mm-100mm。
炮孔深度L≤5。
0m3、器材选定(1)炸药:岩石膨化硝铵炸药或岩石乳化炸药。
(2)雷管:瞬发电雷管。
(3)起爆方法:采用蓄电池起爆器起爆。
(4)警戒器材:警报器、警示牌。
4、炮孔布置及爆破参数设计(1)炮眼布置:为了提高爆破效果,达到均匀破碎的目的,布孔采用梅花形分台阶立孔布置方式。
红砂岩填筑试验路施工方案

红砂岩填筑试验路施工方案红砂岩是一种常见的填筑材料,具有较好的坚硬度和稳定性。
在进行红砂岩填筑试验路的施工时,需要制定合理的方案以确保工程质量和安全。
以下是一份红砂岩填筑试验路施工方案,供参考:一、前期准备工作:1.完成工程设计和施工图纸的准备。
2.确定试验路的线路,并进行土质调查、水文调查和地质勘察,了解填筑地基的情况。
3.收集和采购所需的材料和设备,如红砂岩填筑材料、挖掘机、压路机等。
4.组织施工人员,并对其进行必要的培训和安全教育。
二、填筑路基工程:1.根据设计要求,确定填筑路基的高程和坡度,并进行标示和测量。
2.使用挖掘机对路基进行开挖,同时清理挖掘出的土石方杂物。
3.将红砂岩填筑材料运输到工程现场,使用压路机对填充土进行压实,确保填筑均匀和稳固。
4.填筑路基时,应按层填筑,每层高度控制在一定范围内,如30-40厘米。
5.在填筑土层和路基之间进行夯实,使用夯实机进行夯实,确保填筑土层与路基之间的结合牢固。
三、路面施工:1.在填筑路基完成后,对路面进行平整,确保其整体平滑和水平度达到设计要求。
2.铺设砂浆层,使用红砂岩填筑材料进行铺设。
铺设时应保证砂浆层的均匀性和良好的粘结性。
3.使用压路机对砂浆层进行压实,提高路面的强度和耐久性。
4.进行沥青路面施工,使用沥青材料对路面进行涂覆,确保路面的防水、耐久性和平滑度。
5.在沥青路面施工完成后,进行路面线标和标志的设置,包括实心线、虚线、箭头、标示牌等。
四、工程验收和维护:1.完成填筑试验路工程后,进行验收工作,对工程质量进行评估和检查,确保其符合设计要求和相关标准。
2.对填筑试验路进行日常维护,包括定期清理路面积水、排除杂物,及时修补路面损坏等。
3.定期对填筑试验路进行检查和评估,发现问题及时进行处理,确保其安全性和可靠性。
总结:红砂岩填筑试验路的施工方案需要合理安排工程流程和各项工作,关键在于选择合适的填筑材料和使用适当的施工设备。
同时,施工过程应注意严格按照规范和要求进行操作,保证施工质量和工程安全。
红砂岩施工方案

红砂岩施工方案1. 背景介绍红砂岩是一种常见的建筑石材,因其独特的纹理和色彩在建筑装饰中被广泛应用。
本文档旨在提供一份完整的红砂岩施工方案,为施工人员提供指导和参考。
2. 施工前准备在施工红砂岩之前,需要进行一系列的准备工作:2.1. 设计方案确认施工前,需要确认红砂岩的设计方案,包括墙面、地面、天花板等具体施工要求和图纸。
与设计方案的相关人员进行沟通,确保理解并准确传达设计要求。
2.2. 材料准备•红砂岩石材:根据设计需求和测量结果预估所需的石材数量,确保材料的充足性。
•石材胶粘剂:选择适用于红砂岩的胶粘剂,以确保牢固性和持久性。
•工具:如锤子、凿子、石材锯等,用于石材的切割、打磨和安装。
2.3. 现场准备在施工现场做好以下准备工作:•清理施工区域,确保基底表面平整、干燥、无污染和无杂物。
•检查墙体结构和地面地基的承重能力,确保能够承受红砂岩的重量。
•将墙面或地面标线,确定石材的安装位置。
3. 红砂岩施工步骤3.1. 预处理在施工红砂岩之前,需要进行一些预处理工作:1.检查红砂岩石材表面的质量,并根据需要进行打磨或修整。
2.清洁红砂岩石材表面,去除灰尘和杂物。
3.2. 石材的切割和拼接根据标线,使用石材锯将红砂岩石材进行切割,并进行必要的拼接。
确保石材的尺寸和形状符合设计要求。
3.3. 石材的安装将切割好的红砂岩石材按照设计要求粘贴到墙面或地面上,以下是具体的安装步骤:1.使用石材胶粘剂,在墙面或地面上涂抹一层均匀的胶粘剂。
2.将石材轻轻压平,并按照设计要求调整位置和方向。
3.使用锤子和木棒,轻轻敲击石材的表面,以确保石材与胶粘剂充分接触。
4.重复以上步骤,直到所有石材安装完毕。
3.4. 石材的固定安装完石材后,进行石材的固定工作,以增加其稳定性和耐久性:1.在石材背面,预先钻孔。
2.使用锤子和铁钉,将钉子插入孔内,并轻轻敲击,确保石材与墙面牢固连接。
3.5. 后续处理安装完石材后,进行一些必要的后续处理工作:1.清理石材表面的残留胶粘剂和污渍。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、施工前的准备工作1)测量放样根据设计图纸、监理工程师书面提供的各导线点坐标及水准点标高进行复测,闭合后将复测资料交监理工程师审核。
根据监理工程师批准的定线数据进行施工定线按规范中规定,路基施工前,应根据恢复的路线中标、设计图、施工工艺和有关规定开挖红线沟、路基用地界桩、路堑坡顶、边沟、护坡道、弃土堆等的具体位置桩。
在中线桩施测后,进行横断面测量,然后根据路基横断面测量,然后根据路基施工断面图及实测标高进行边桩放线。
2)施工前的复查和试验路基施工前,施工人员应对路基工程范围的地质水文情况进行详细调查,对图纸所示的利用挖方的路堤填料取有代表性土样进行试验,通过取样试验确定其性质和范围,并了解附近既有建筑物对特殊土的处理方法。
对有岩石的地段要掌握岩层风化、龟裂程度,岩层的层理、节理,片理状态,对于易崩塌地带的断层和地质变化区段的情况尤应给予特别的重视。
3)开挖前路堑的排水设施由于水是造成路堑各种病害的主要原因,所以不论采取何种开挖方法,均应保证开挖过程中及竣工后的有效排水。
在路基施工期间,修建一些临时排水设施,始终保持场地处于良好的排水状态,以减少地表水对工程施工的影响。
4)清理场地路基施工前,清除施工范围内的树木、灌木、垃圾、有机物残渣及原地面以下100-300mm 内的草皮和表土,堆放在弃土场内。
5)雨季施工雨季施工前,根据现场具体情况确定可进行雨季施工地段,严格按照《公路路基施工技术规范》(JTG F10-2006)中雨季施工的有关规定执行。
2、路基挖方施工对于较长的路堑采用纵挖法施工,短而深的路堑采用横挖法施工。
石方开挖采用小型或松动爆破,岩石边坡采用光面爆破施工。
土石方调运近距离采用推土机推运,远距离采用挖掘机、装载机配合自卸汽车运输。
1)土方开挖当开挖接近路基面标高时,核对土质状况,土质路堑要调查核对基床范围内土质是否满足技术要求,必要时进行补充勘探,检验基床范围地基允许承载力是否满足设计要求。
路床顶面以下30cm的压实度,或路床顶面以下换土超过30cm时,其压实度均不小于96%。
按《公路土工试验规程》(JTJ E40-2007)重型击实法进行检验,如满足设计要求,测设基床表层断面和高程,按每10m间距挂线,人工开挖基床表层,并按规范要求进行整修,同时考虑因压实而产生的下沉量,其值由试验确定;如不满足设计要求,对基床底层进行改良或加固处理后,再分层填筑到设计高程。
2)石方开挖(1)施工方法路基开挖采取纵向拉中槽、水平分层开挖进行爆破作业。
分散石方段开挖:采用人工风钻凿眼,小爆破开挖,装载机挖装自卸汽车运输到填方段或弃土堆。
红砂岩爆破施工:1)、爆破方式选取的原则在红砂岩路基石方爆破施工中,要根据地形和地质上的客观条件,充分利用各种爆破方法的特性,因地制宜的选用爆破方法,有计划的进行土石方爆破。
各种爆破选取的原则如下:①首先根据石方集中的程度来考虑爆破方法,其次根据地形的变化,路基设计横断面的形状以及地质条件所能允许的爆破规模,进行全面规划,从石方集中的地方开始选炮位做爆破准备。
②充分利用岩石的崩塌作用,从路基面开挖创造阶梯。
③综合利用小炮群,分段分批爆破。
④由于红砂岩为软岩石路基材料,考虑到工程地质和水文地质情况,在开挖中,以小型松动爆破为主。
对石质挖方边坡采用小炮爆破,对风化严重节理发育的岩层宜采用小炮微差爆破。
2)、爆破技术方案钻孔工作是凿岩爆破中主要工序之一,在整个爆破过程中所占的时间比例最大,为提高钻孔的效率,必须采用外径80~120mm的潜孔钻机。
适用于岩石节理不发达的岩层,提高了凿岩效率。
石方爆破的关键就是保证出渣的片石小于25×25cm,用作填料的一、二类红砂岩爆破宜采用小型及松动爆破,炮眼孔距与深度可通过爆破试验确定,一般孔距与孔深不宜大于2米,不作填料的不受限制。
起爆破器材采用毫秒微差电雷管导爆索起爆系统,每立方米的炸药用量0.40~0.50kg/m3。
爆破方法可采用松动爆破、微差爆破和光面爆破和预裂爆破等几种类型。
松动爆破主要是为了运用爆炸将岩石破碎分解,以便以后顺利进行石方路堑开挖。
微差爆破是指两相邻药包或前后排药包以毫秒时间间隔依次起爆。
优点是当装药量相等时,可减震1/3~1/2,前发药包为后发药包开创了临界面,加强了岩石破碎效果,降低多排孔一次爆破的堆积高度,有利于清渣。
由于依次爆破,减少岩石夹制力,可节省炸药20%。
预裂爆破是在开挖限界处按适当间隔排列炮孔,在没有侧向临空面和最小抵抗线的情况下,用控制药量的方法,预先炸出一条裂缝,使拟爆体和山体分开,作为隔震减震带,起保护和减弱开挖限界以外山体的地震破坏作用。
光面爆破是在开挖界限的周边,适当排列一定间隔的炮孔,在有侧向临空面的情况下用控制抵抗线和药量的方法进行爆破,使之形成一个光滑平整的边坡。
注意事项:由于红砂岩易风化崩解,边坡风化剥落破坏的主要环境因素是夏季高温的暴晒与突发性降雨的冷却。
闪此,红砂岩边坡外挖后应及时防护并做好排水工程,适宜采用全封3、路基填筑(1)特殊路基施工①在潮湿或水田地段,在路堤两侧护道外开挖纵向排水沟、在路基范围内开挖纵横向排水沟,排除积水、切断或降低地下水,并按设计或监理工程师的指示进行施工。
②护坡道外侧的排水沟,按设计要求在沟的外侧填筑土埂,防止田水流入。
③路基范围内开挖的排水沟,为切断或降低地下水位,则回填渗水性良好的砂砾料,起到盲沟的作用。
④当路基范围内有大片低尘洼积水地段时,先作土埂排除积水,将杂草、淤泥以及不适宜的材料清除出路堤铺设地面以外。
⑤挖除软土,对挖出的高液限土作弃方处理。
⑥用于砂砾垫层的最大粒径不大于5cm,含泥量不大于5%,用砂必须是中粒式粗砂,不得掺和细砂和粉砂。
施工时分层填筑、碾压。
⑦软土地段路基安排提前施工,并尽量安排在非雨季。
(2)填土路堤①采用水平分层填筑,填方利用推土机摊铺,平地机整平,重型压路机碾压。
人工整刷边坡。
②填料的选择按规范要求选用,严把填料质量关。
本标段利用挖方填筑路堤。
不适合的填料如腐植土、树根、草泥有害物质等弃于指定弃土场;如含水量超过最佳含水量时,进行晾晒处理。
③分层填筑a.按照路基横断面全宽分成水平层次,逐层向上填筑;如原地面不平,从低处分层填起,采用“纵向分层填筑法”逐层填压密实;不同性质的填料分别分层填筑,不得混填。
每200m或两结构物之间划为一个施工区。
b. 粘土摊铺时的最大松铺厚度不大于300mm,也不得少于100mm。
每种填料层总厚度不小于500mm。
c. 不同土质的填料分层填筑,并且尽量减少层数,每种填料层总厚度不小于0.5m。
土方路堤填筑至路床顶面最后一层的压实厚度不小于80mm。
d. 地面自然横坡或纵坡陡于1:5时,将原地面挖成台阶,台阶宽度满足摊铺和压实机械操作的需要,且不小于1m。
台阶顶作成内倾斜坡。
e. 用透水性较小的土填筑路堤时,应将含水量控制在最佳含水量±2%范围内;当填筑路堤下层时,其顶部做成4%的双向横坡;如填筑上层时,不得覆盖在由透水性较好的土所填筑的路堤边坡上。
f. 横向半挖半填的路基修筑以及纵向填挖交界处要挖台阶,台阶的宽度不小于1m,并向内做成2%~4%的反坡;挖台阶前先清除草皮及树根。
土质路基填挖衔接处采取超挖回填的措施。
g. 高填方路段的基底强度应满足设计要求,经监理工程师认可后方能进行填筑。
高填方边坡应严格按图纸规定施工。
h. 连接结构物的路堤工程,必须在结构物混凝土达到设计要求的强度后,采用适当的施工方法进行分层填筑,不能因路堤的填筑而影响结构的安全与稳定。
i. 路堤基底及路堤每一层施工完成后,将该层宽度、填筑厚度、压实厚度、逐桩标高和压实度等检测资料,报监理工程师审查批准后,才能进行上一层的施工。
j. 在路堤范围内修筑的便道或引道,不能作为路堤填筑的部分,在使用完毕后重新填筑成符合规定要求的路堤。
④摊铺平整填料摊铺平整使用推土机进行初平,再用平地机进行终平。
每一压实层面做成向两侧4%的横向排水坡以利排水。
为有效控制每层虚摊厚度,初平时用水平仪控制每层的虚铺厚度。
⑤洒水、晾晒粘土填料碾压前应控制在施工允许含水量范围内,当填料含水量较低时,及时采用洒水措施,加水量可按一般规定中加水量公式计算,洒水可采用取土坑内提前洒水闷湿和路基内洒水搅拌两种方法,当填料含水量过大,可采用取土场挖沟拉槽降低水位和用推土机松土器拉松晾晒相结合的方法,或将填料运至路堤摊铺晾晒。
⑥碾压夯实细粒土采用凸块式振动压路机,遵循“先轻后重、先慢后快、路线合理、均匀压实”的原则碾压。
碾压时,横向接头轮迹重叠50cm,做到无漏压、无死角和碾压均匀;在直线段先边缘后中间,曲线碾压顺序为先内侧后外侧;路肩两侧各超填30cm,压后刷齐整平,以保证路基边缘有足够的压实度。
对于93区,还用冲击式压路机进行冲压,不少于20次。
a. 碾压前向压路机司机进行技术交底,其内容包括碾压起讫桩号、压实顺序、压实遍数、压实速度等。
b. 填方分几个作业段施工,两段交接处,不在同一时间填筑,先填地段,按1:1坡度分层留台阶。
若两个地段同时填筑,应分层相互交叠衔接,其纵向搭接长度不得小于2m。
c. 压实设备无法压碎的硬质材料,必须清除或破碎,使其最大尺寸不超过压实厚度的2/3,并保证使粒径均匀分布,达到要求的压实度。
⑦质量检测a. 试验人员在取样或测试前必须检查填料是否符合要求,碾压区段是否压实均匀,填筑层厚度是否超过规定厚度。
b. 路基填料压实的质量检验应随分层填筑碾压施工同时分层检测,其中细粒土采用核子密度仪,核子密度仪使用前与灌砂法做对比试验,以灌砂法为基准定其密实度和含水量修正值,并定期标定。
砂砾石的压实质量采用灌砂法进行相对密度检测,检验质量标准应符合要求。
施工控制中,按照工艺试验确定的有关参数(例如虚铺厚度、含水量、碾压遍数、机械组合、振动碾压能量等)达到要求后,由队试验室进行跟踪检测,经理部试验室进行复检,待复检达到规定标准后,再报请监理工程师进行抽检,抽检合格后,再进行下一层填筑施工。
c. 路基每层填筑压实质量按规定检验达到设计及验标规范要求后,方可进行下一层填筑施工,否则应下达质量不合格通知书,要求重新压实,对重新压实的土的检测点数量应增加一倍,直到合格为止。
d. 每填一层,将边桩翻到施工高度。
每填筑一定高度后必须恢复中线,重放边桩,以保证路堤结构尺寸,避免超填或欠填。
e. 压实要求填土高度小于0.8m(包括零填)时,对原地表清理与挖除之后的土质基底,将地面翻松深0.3m,然后整平压实,压实度达到96%以上。
路堤填土高度(不包括路面厚度)大于0.8m时,对土质基底,将原地面整平压实,其压实度不小于94%。
填土路堤压实度必须达到:路床压实度≥96%,上路堤压实度≥94%,下路堤压实度≥93%,零填及路堑压实度≥96%。
