穿心打捞工艺

合集下载

穿心打捞

穿心打捞

穿心解卡工作步骤
5、抓住仪器
a.当打捞筒下放至接近遇卡仪器时,应提醒司钻和绞车工注意张力 变化,要求司钻放慢速度。 b.发现张力增加5KN,要立即停车,并将钻具上提3米左右(10英尺)。 c.观察张力变化,如果呈下降趋势,则说明仪器已进捞筒,如果不下降就 把打捞筒下放更深一些,重复b.步骤。 d.一旦上提3米(10英尺)后,电缆张力明显下降,下放钻具3米(10英 尺)后,电缆张力又恢复到原来数值,再次上提钻具3米(10英尺), 张力又下降到悬重,则表明仪器已经解卡并随钻具上升了3米(10英 尺)。来回活动判断,直至确认井下仪器被捞住。 e.也可用循环泥浆法判断仪器是否被抓住;在钻具上安装循环短节开泵循 环泥浆,观察泵压变化,抓获仪器后的泵压明显大于正常泵压。注:(目 前华北地区很少采用泥浆循环法)。 f.在下钻过程中有可能提前解卡(电缆粘附卡)此时有两种方法可 供选择;⑴停止下钻,在井口打上T型卡,铠装电缆,用绞车将井下 仪器拉进打捞筒;⑵继续下钻至遇卡仪器位置。用步骤 b.c.d.e判 断仪器是否进打捞筒。
穿芯打捞的注意事项及特殊问题的处理方法(二)
d.在斜井里,电缆张力随着你的作业进展而增加是正常现象。 可适当增加下部快速接头末端的长度(自制加长短节,约半 米),能有效地保持张力正常或接近正常值。 f.下钻时发生遇阻,可能是井壁跨塌或遇到桥塞,应当采用 循环泥浆的方法把它排除。 g.如果井下仪器包含放射性源,在仪器起出井口前,应疏散 钻台上除操作外的所有人员,并为井队操作人员提供放射性 防护用品,然后缓慢起出仪器,卸掉放射性源后再进行其它 作业。 h. 如果偶然把电缆和下部快速接头掉到钻具水眼里,则下放 上部快速接头进入钻具水眼,设法咬住下部快速接头。如果 这样做不成功,则应把钻具从井内提出,直至下部快速接头 露出井口。

穿心打捞工艺简介

穿心打捞工艺简介

穿心打捞工艺简介一、前言在地球物理测井中,经常发生测井仪器和电缆在井下遇卡的情况。

井斜、大小井眼、键槽、泥饼、“狗腿子”、套管鞋破裂以及地层垮塌都可能对仪器、电缆造成堵卡。

目前较为成熟的打捞措施就是穿心打捞工艺,本文对这项工艺在AT1001井的应用作了概括总结,可供油田从事测井工作以及测井行业管理工作的技术人员参考。

二、穿心打捞原理穿心打捞,就是使电缆穿过整个钻具中心,用钻具连接打捞工具下入井内进行打捞的一种工艺。

这种打捞工艺在下钻过程中就可以解除电缆的粘卡,起到保护电缆的作用。

同时,由于电缆起到悬吊仪器和导向的作用,保证了打捞的成功,并能很好地保护井下仪器。

但是,这种打捞工艺是在常规方法无法实现解卡而整个连接系统尚未破坏的情况下方可进行。

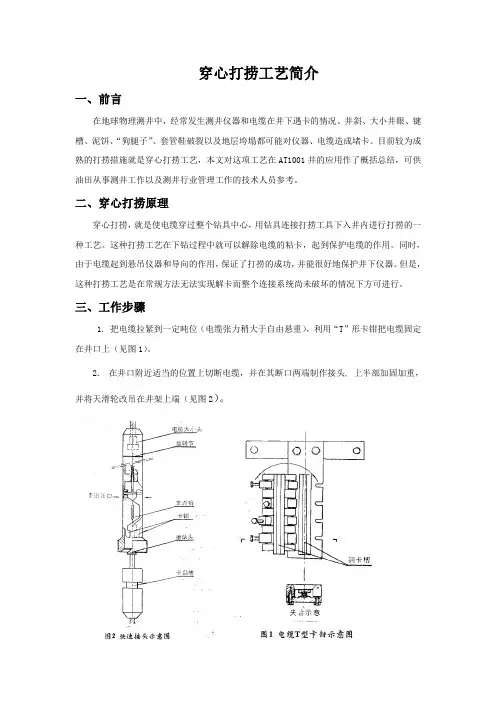

三、工作步骤1. 把电缆拉紧到一定吨位(电缆张力稍大于自由悬重),利用“T”形卡钳把电缆固定在井口上(见图1)。

2. 在井口附近适当的位置上切断电缆,并在其断口两端制作接头, 上半部加固加重,并将天滑轮改吊在井架上端(见图2)。

3. 把选好的打捞工具连接在第一根钻具下端。

4. 用钻井游动滑车起吊钻具,并将快速接头上半部从钻具上端穿过水眼与电缆快速接头下端连接。

5. 绞车上提电缆(拉力略大于悬重),拆除“T”形卡,匀速地把钻具下入井内。

6. 钻具下入井口后用卡瓦固定在井口,随后放松电缆,用“C”形挡板把快速接头卡在钻具顶端,用卡钳分离快速接头。

7. 上提游动滑车和快速接头上半部,起吊第二根立柱,并将快速接头穿过水眼与其下端连接,其后继续下钻。

按上述5-7工序反复进行,直到打捞工具接触遇卡仪器。

8. 循环泥浆冲洗井下仪器。

接上钻井液循环短接,将循环钻井液“C”形堵头放入钻井液循环短接水眼内,下放电缆,使快速接头的公头坐落在循环钻井液“C”形堵头上,用快速接头释放钳将快速接头脱开,接上放钻杆,用低排量循环钻井液1-2周,处理好井中的钻井液,保护井筒。

同时冲洗打捞器具内部,有助于打捞作业。

测井穿心打捞方案

测井穿心打捞方案

一、测井穿心打捞方案实施穿心打捞前,必须召开甲方、钻井和测井三方有关人员参加的协调会,明确各方的职责及配合中的注意事项。

测井队应提供被卡仪器的型号、规格和几何尺寸,特别是电缆头或马龙头的形状特点及尺寸,以便于选择合适的打捞筒。

测井队还需提供电缆型号、规格、新旧程度,电缆长度和电缆额定拉力,以便钻井队实施打捞作业时制定相应的工艺措施,防止被卡仪器未进入打捞筒前把电缆切断。

测井队还需提供电缆或仪器的卡点深度,以便钻井队确定钻具下入的最大深度。

当钻具打捞筒接近被卡仪器时,钻井及测井施工人员应特别注意配合。

此时钻具下放速度应平稳、缓慢,注意钻具指重表的微小变化;测井绞车操作人员应密切注意电缆张力变化,当张力上升到电缆额定拉力时,应立即停止下钻。

打捞效果验证:上提钻具3-5米,电缆张力减小;上提电缆,张力恢复到正常。

这样重复2-3次,可确认被卡仪器已进入打捞筒中。

确认被卡仪器进入打捞筒后,可拉断电缆弱点(通常是电缆头内的安全拉力棒)。

切下快速接头,电缆经铠接后收入绞车中,钻井队随即起钻,取出被卡仪器,起钻时,井内钻具不得转动。

并注意检查取出的仪器有无部件(推靠装置)或附件(扶正器)落井,以便钻井队采取相应措施清洁井底,继续后续施工。

井队注意事项3.1、穿芯打捞要听从测井井口人员的指挥:3.2、提供准确的钻具数据表;3.3、挂天滑轮的额定拉力不小于20吨;3.4、总体要求下钻平稳,速度要慢;3.5、造斜点、最大井斜段(开窗口)米,速度要慢,观察指重表;3.8、在整个打捞过程中,如钻具出现遇阻、遇卡情况,立即停钻,及时通知测井打捞人员。

3.9、当钻具打捞筒抓住仪器后,捞筒处最大拉力不能超过8吨(三球打捞筒),卡瓦式最大拉力不超过12吨;3.10、在整个打捞过程中禁止转盘转动,只能上下活动钻具。

3.11、当钻具打捞筒接近被卡仪器时,钻井与测井人员特别注意配合。

此时钻具下放速度应平稳、缓慢,注意钻具指重表的微小变化。

穿心打捞学习

穿心打捞学习

第三节 遇卡时最大安全拉力的计算
例2:造斜点2000ft,卡点9000ft,弱点为 H-123945(5450-6900Lbs),泥浆密度 1.39g/ml或Wcm=0.23Lb/ft,井斜:35°
则最大安全拉力为: Fs= Fb×75%×eμθ+Wcm(L-LK)(cosθ+μsinθ) eμθ + Wcm LK =4500×1.238+0.23×7000×1.26+0.23×2000 =8059磅
第六节 穿心打捞
4、穿心打捞作业步骤: (1)、安全会议:穿心打捞前的安 全会议非常重要,要求整个参加穿 心打捞的所有人员都要高度重视, 说明要采取的整个作业步骤,无关 人员远离钻台,保持良好的通讯
第六节 穿心打捞
4、穿心打捞作业步骤:
(2)劳保用品穿戴:所有参加打捞 工作的人员必须穿戴好劳保用品, 严格执行HSE作业规程
第四节
遇卡时采取的应急措施
2、仪器遇卡原因识别:
(1)症状:在井底张力增大 原因:井底压差粘附 措施:立即施加允许的最大安全拉力
第四节
遇卡时采取的应急措施
2、仪器遇卡原因识别:
(2) 症状:测井过程中张力持续增大和减小 原因:电缆或下井仪器有压差粘附,典 型的是仪器串中有密度仪器(下井仪是需要 贴井壁测量的) 措施:收井径腿,同时立刻施加允许的 最大安全拉力
2、键槽:由于斜井或井眼弯曲,电缆在 运行过程中一直沿着一个轨迹运动,就很 容易在井壁上勒出键槽,由于鱼雷或仪器 比电缆直径大而不能进入键槽,造成遇卡。 这种情况多发生在定向井(斜井)、造 斜点、狗腿井段。 防止键槽遇卡的有效办法是:使仪器居 中;在仪器头附近加间隙器。
第一节 遇卡原因及预防措施

水平井带压穿心打捞连续油管技术的应用

水平井带压穿心打捞连续油管技术的应用

第50卷第4期辽 宁化工V〇1.50,No.4 2021 丰 4 月__________________________________Liaoning Chemical Industry_________________________________A p ril,2021水平井带压穿心打捞连续油管技术的应用吴志强(长城站探工程有限公司井下作业分公司,辽宁盘锦124010)摘要:为解决水平井连续油管钻磨桥塞卡钻打捞闲难的问题,借鉴电缆穿心打捞的方法和带压作业的优点,研究带压穿心打捞连续油管施工工艺,利用带压作业防喷器密封穿心管和套管环空,研究制作旋转密封装置,实现穿心管和连续油管环空封闭。

通过带压穿心打捞连续油管实践应用,在井筒内连续油管完整的情况下成功解卡,避免了连续油管拉断打捞工作复杂化,同时又保护了高产井原始地层压力,确保投产后产能不受影响3关键词:解卡;连续油管;穿心打携;带压作业中图分类号:TE.358+.9 文献标识码:A文章编号:1004-0935 (2021 ) 04-0557-03连续油管具有起下钻速度快、没有接箍干扰、作业效率高、施工成本低等优点,是水平井可钻性 复合桥塞投产完井的首选钻磨工具。

目前连续油管 钻磨得到了广泛的应用,但是受连续油管钻磨工艺 优劣、钻磨工具选择、井底碎屑在不用井段运移规 律不同及井内返砂等因素影响,卡钻是钻磨过程中 最常见的事故之一,处理难度大,尤其在直井段遇 卡,碎屑、砂与油管、套管之间摩擦,产生自锁力,上提负荷越大,卡得越严重[1]。

连续油管强度低,如果大负荷上提解卡,油管本体容易被拉断,管体 的柔性和鱼顶的特殊性,断裂后的连续油管最易贴 在套管壁上,由于鱼顶相对较小,打捞入鱼更加困 难,而且鱼顶很难修复[2]。

为防止卡钻事故打捞工 作复杂化,最大限度地降低作业成本,利用带乐作 业设备打捞,保护了地层能量。

穿心套铣解卡打捞,保证了井筒内连续油管的完整性,避免大负荷上提 解卡拉断的风险,提高了连续油管打捞的成功率和 打捞效率。

电缆穿心打捞

电缆穿心打捞

温江2井电缆穿心打捞方案西南石油局测井公司二零零七年四月九日一.基本情况温江2井井深3615米,套管1378.72m×244.5mm,钻头3615m×215.9mm,测量井段1378-3615米。

XN305队于2007年4月6日20:30时到达井场,标准窜仪器(三参数,TCC,GR,连斜,侧向电子,双侧向,声波,井颈)下放到3550米遇阻但下到井底,上提到3565米处遇卡,电缆拉到超过正常张力1.6吨30分钟解卡,井队通钻。

XN305队于2007年4月8日22:00时到达井场,9日0:20仪器开始下井,下放到3550米处遇阻,上提后下放到井底,上提测井到3600米遇卡,拉到超过正常张力1.2吨解卡,2:21上提到3565米遇卡,电缆拉力逐渐增大到超过正常张力2吨多次上提下放12小时任不能解卡。

马龙头顶部深度为3546米,仪器窜的长度,直径详见仪器结构图,仪器的抗拉,抗压力20吨。

现场召开了相关各方参加的事故处理方案会,决定采用三球式穿心打捞工艺解卡。

为了顺利完成本次打捞作业,测井队和钻井队需要紧密配合,严防意外事故的发生。

二.打捞准备工作测井队方面:1.必须配齐穿心打捞的各种专用工具,包括张力计和各种转换接头。

2.做好打捞工具的保养。

3.打捞施工作业前测井队应计算好卡点位置,并对遇卡原因作简要的分析。

4.应向现场工程人员提供井下仪器的位置及仪器结构,形状,尺寸,扶正器位置等详细的示意图和数据。

5.应根据钻井队提供的井身结构,井眼条件及钻具结构,机型,优选打捞筒,并逐一落实各种转换接头。

6.应保证作业时绞车与钻井平台之间具有良好的通讯系统。

7.按规定做好张力计的定期校正工作。

钻井工程方面:1.及时向测井方面提供井身结构,井眼条件,钻柱结构等详细参数,向测井队详细说明钻井过程中的各种情况。

2.打捞作业时,井队必须保证钻机处于正常工作状态,特别是刹车等影响安全的关键部位,现场工程监督应对此负责。

穿心打捞

穿心打捞

穿心打捞第一节:遇卡原因及预防措施1、压差粘附2、键槽3、井眼缩径或桥塞4、套管损坏或套管鞋开裂5、电缆损坏6、井下仪器损坏7、井的泥沙、井壁垮塌、碎块8、侧钻开窗井边沿处第二节:如何避免仪器遇卡1、对鱼雷经常检查2、合适的K系数3、计算好最大拉力、调整好绞车扭矩4、防止电缆打扭5、合理组合仪器6、了解井况7、井的不停留8、保持电缆一直运动(FMT除外)第三节:最大安全拉力的计算1、直井Fs=Fn+Fb×75%= Fb×75%+ WcmLFs---最大安全拉力Fn---正常测井时的张力Fb---拉力棒的最大拉力Wcm---单位电缆的自重L---遇卡点电缆的长度2、直井眼斜井Fs= Fn+Fb×75%=Fb×75%+WcmL(cosθ+μsinθ)Wcm---单位电缆的自重L---遇卡点电缆的长度μ---摩擦系数(一般取0.35)3、斜井Fs= Fn+Fb×75%×eμθ=Fb×75%×eμθ+ Wcm(L-LK)(cosθ+μsinθ) eμθ+ Wcm LKLK---直井段电缆长度第四节:遇卡时应采取的应急措施1、如何解卡?一般情况下,在仪器发生遇卡时,应立即将开腿的仪器收腿,并逐渐加大到最大安全拉力;如果仍不能解卡,可慢慢下放电缆(注意:放电缆时一定要慢,防止电缆打扭)。

如果仪器能够下放,则可能是桥塞或缩径遇卡,可以用不同的拉力反复试拉。

有时可以突然加大到最大安全拉力,使仪器蹦出(一定要计算好最大安全拉力,防止拉掉仪器)2、仪器遇卡原因识别①症状:在井底张力增大原因:井底压差粘附②症状:测井过程中张力持续增大和减小原因:电缆或下井仪器有压差粘附,典型的是仪器串中有密度仪器(下井仪是需要贴井壁测量的)③症状:在某个深度张力突增,深度与司钻记录的悬重增加情况一致原因:下井仪在桥塞卡住或者上提遇卡3、不能用电缆解卡后应采取的措施(1)通知井队(2)收集所有有用的信息(3)通知单位领导,等待处理措施(4 )选择打捞方法第五节:穿心打捞工具1、地面工具:①T型电缆夹钳②加重杆③快速接头(主体、锥形短节)④垫叉(垫板)⑤循环垫叉(循环水眼)⑥指重计⑦分线盘⑧锥体2、井下捞筒:包括引鞋、挡环、卡瓦、捞筒、钻具转换头3、打捞工具的保养A保持打捞筒清洁B使用后要把打捞筒分解,进行清洗、润滑,涂上丝扣油C 使用后的快速接头要进行探伤,D张力计处于完好状态E定期对电缆夹钳进行保养,损坏要及时更换F 检查快速接头公母头的配接情况第六节:穿心打捞1、定义:穿心打捞是首先在地面切断电缆,用打捞筒和钻杆套着电缆下至落鱼处,然后从地面拉断电缆落点,落鱼被嵌在打捞筒中捞出2、优点①在冲蚀井眼、不规则井眼及超大井眼中很有效②是用于打捞较短的仪器③直到落鱼被捕获,电缆与仪器相连3、缺点①打捞速度慢②由于打捞时电缆一直保持很大的张力,因此随时存在切断电缆发生意外的危险③钻杆内径小于1″使该方法不适用④电缆被从中间截断,可能浪费部分电缆,并且事后需要进行电缆对接方能使用4、作业步骤(1)、安全会议(2)劳保用品穿戴(3)组装打捞筒(4)安装快速接头(5)安装天地滑轮(6)下打捞筒:(下打捞筒之前一定要计算好需下入的钻杆数,并标好编号)(7)打捞仪器(8)拉断仪器弱点提出仪器第七节:弱点拉断后的打捞:井内有电缆和加长电极时,应用打捞矛先打捞电缆和电极捞完电缆和电极后(量好以捞出的电缆和电极与落井的是否相符),选择合适的打捞工具,与穿心打捞一样组装好打捞工具,下钻打捞第八节:打捞工作的安全和防护⑴一定要锁紧转盘⑵劳保用品的穿戴⑶保证钻台及绞车的照明⑷良好的通讯⑸必须清楚、核实好要下入的钻具数⑹绞车工和钻工都要记录好下入的钻具数⑺张力准确可靠⑻绞车打好掩木⑼合适的捞筒和卡瓦⑽井口和绞车配合,张力增大及时停止下钻⑾经常检查上部电缆和快速接头是否有损伤,快速接头的紧固情况⑿在绞车张力不要超过5500~6000磅(井深小于4000米的井)多备用几套快速接头和几段电缆⒀提出电缆,快到井口时,提前降低上提速度,用绳子拴住从井口出来的电缆末端。

穿心打捞MAHW6004

穿心打捞MAHW6004

MAHW6004穿心打捞作者:汪东生2016年8月10日中文摘要在测井中经常发生测井仪器和电缆在在井下遇卡的情况。

深井、超深井、定向井水平井的造斜井段、套管补贴井段、小井眼井、落物卡、套管破损井段及裸眼井的井壁坍塌等复杂井都增加了对仪器、电缆造成卡堵的可能性。

为了尽量减少经济损失,把仪器从井内捞出来,最常用的方法就是穿心打捞,而穿心打捞具有成功率高等优点,所以穿心打捞在测井仪器遇卡打捞时非常重要,为了能更多的人员了解、掌握穿心打捞的工艺及原理,并在实践中能熟练的应用,在此对穿心打捞的工艺及原理作一介绍。

穿心打捞原理:穿心打捞就是使电缆穿过钻具中心孔,用钻具连接打捞工具下入井内进行打捞的一种工艺。

这种打捞工艺在下钻过程中就可以解除电缆的粘卡,起到保护电缆的作用。

同时由于电缆起到悬吊仪器和导向作用,保证了打捞的成功,并能很好的保护下井仪器。

但是这种打捞是在常规方法无法实现解卡而整个连接系统尚未破坏的情况下方可进行。

英文摘要Often occurs in the log logging instrument and cable in the case of sticking in the shaft. Kick-off of deep well, ultra deep well, directional well, horizontal well section, casing interval of subsidy, slimhole Wells, falling objects, casing damage Wells and open hole hole collapse and other complex Wells are increasing the possibility of damage to instruments, cable card blocked. In order to minimize the economic loss, the instrument from inside out well, the most commonly used method is to wear heart salvage, salvage is characterized by a high success rate and wear heart benefits, sowear heart in salvage salvage in logging instrument is very important, in order to get more people to understand and master the technology and the principle of wear heart salvage, and skilled application in practice, and to wear in the heart of salvage is introduced that the process and principle. Wear heart salvage principle: heart salvage is to make the cable through the hole drilling tool center, with a tool to connect the fishing tools into the well to salvage a process. The salvage technology in drilling process can remove the sticking of the cable, protect the cable. Due to cable suspension instrument and guiding role at the same time, guarantee the success of salvage, and can protect the instrument. But the fishing is in conventional methods can not connect card implementation solution and the whole system can be below the condition of having not damage.关键字张力、悬重、位移变化。

穿心打捞

穿心打捞

穿心解卡工作步骤
2、准备打捞工具、设备 1)固定测井电缆。 绞车上提电缆,直到电缆张力超过正常张力5KN。
在转盘平面以上0.1m处,将T型电缆卡安装在电缆上,缓慢放松电缆将T型卡 稳座在井队提供的吊卡上,检验T型卡紧固情况。
2)安装天、地滑轮及井口配套设施
a. 天滑轮应该按打捞负责人指定的位置由井队派人安装。天滑轮应本着既要 保证安全起下电缆(快速接头)又不妨碍下放钻杆操作的原则,用断裂强度 大于150KN的钢丝绳固定在天车底座的横梁上。地滑轮也应按照这一原则重 新固定在适当位置上。 b. 安装张力计、对讲机等。
穿心解卡工作步骤
3、安装打捞筒
a. 司钻提起第一柱钻具(可能需要配上适当的短节),由井 架工在二层平台处将快速接头放进钻具水眼里,绞车工下放 电缆,直至在钻具底部露出快速接头。 b. 在打捞负责人的指挥下由井队人员把连接井下 电缆一端的矛头穿过波纹(三球)打捞筒与上部 快速接头对接。 c. 由井队人员把打捞筒连接到钻具上,并将打捞 筒和钻杆紧固。 d. 检查全部安装就绪之后,绞车操作人员提升电 缆,使电缆悬挂器(T型卡)从转盘上升起,卸 下T型卡。
穿心解卡工作步骤
2、准备打捞工具、设备
打捞工具及配套设备应包括
打捞筒 (可选波纹式 打捞筒或 三球式打捞筒
快速接头、 打捞筒 加重短节、 循环短节 接头C型卡盘、 电缆头制作工具 T型电缆卡
张力计及 显示面版 循环泥浆 C型堵头
电缆钳和 通讯工具
特别提示:检查工具的完好性,特别是三球打捞筒的钢珠情况,卡瓦打 捞筒内腔鱼雷
a.当确认井下仪器已被打捞筒抓获后,在井口处打上T 型卡,用井队吊卡上提电缆直至拉断电缆弱点。 b.铠装电缆,卸下T型卡,用绞车起出全部井下电缆。

石油工程技术 井下作业 穿心切割打捞连续油管工艺及施工案例

石油工程技术   井下作业   穿心切割打捞连续油管工艺及施工案例

穿心切割打捞连续油管工艺及施工案例引言与打捞常规井下落物相比,打捞连续油管难度大,尤其在水平井中打捞连续油管及工具串,压井困难、井控风险大;套磨铣泵压高、扭矩传递困难,易加剧连管本体变形、腐蚀及断裂等复杂;连管因挠度等特性,鱼头存在不确定性,易给打捞带来数据误判。

胜北XH井采取分段穿心切割打捞连续油管,优化修井液性能、循环方式和改制连续油管切割捞筒,成功完成4963m连续油管、连管打捞工具串、桥射工具串打捞,进一步丰富了打捞复杂连续油管工艺技术体系。

1井筒状态胜北XH井压裂过程中因套管变形桥射工具串遇卡,下模拟桥射工具串至4975.60m遇阻,上提遇卡,活动数次解卡无效后从马龙头弱点处拔脱。

随后采用连续油管打捞模拟桥射工具串,连续油管捞获后采取活动解卡、激动解卡、憋压解卡、酸浸解卡、高粘度修井液循环解卡等技术手段未成功。

随后投球至2458m遇阻,打压丢手未成功,为确保井控安全,从井口处剪断连续油管,关闭井口采油树进站生产。

2施工难点2.1该井压力系数为1.3~1.56,井内无循环通道,压井困难。

2.2前期从连续油管投入直径为中34.9mm钢球,预计卡在距井口以下2458m,造成连续油管内无通道,出现异常无法建立循环。

2.3切割完连续油管后,起油管时连续油管内防喷、油管与连续油管之间环空存在井控风险。

2.4直径为φ34.9mm的钢球无法顺利通过连续油管,初步判断连续油管本体存在轻微的塑性变形。

2.5井内的连续油管是在原有负荷基础上增加30kN时用剪切闸板剪断连续油管,连续油管剪断后,存螺旋状自由下落,加之鱼头不规则,打捞时入鱼困难。

2.6用油管捞获连续油管解卡后存在下部地层压力释放,导致的井控风险。

2.7多次套铣、切割打捞后无法精确确定连续油管的实际长度,鱼头存在误判。

2.8模拟桥塞遇卡后电缆及连续油管解卡过程,判断存在套变,加上后期生产可能出砂,导致抓住落鱼后存在无法解卡、脱手的风险。

2.9下切割打捞管柱时,在水平段无法准确确定管柱的摩阻,在切割打捞过程中易存在误判。

打捞方法

打捞方法

25 2016/7/21
穿芯打捞


1.7其余的人员 除了钻井队工作人员之外,对切穿操作来 说,还需要以下的人员; (l)熟练的绞车操作人员(测井公司). (2)转盘上需要一位工作人员,装拆打捞 筒上的打捞矛头。 (3)一位测井公司的代表,在钻台上给绞 车司机发信号,为客户提出操作建议.
32 2016/7/21
穿芯打捞
1.8下打捞筒 (23)对每根需要下井的立柱都重复上 面的程序,使钻具下到下井仪器处 。 ( 24)监视速度!!! 最快的作业是无事故的作业。慢速 下井是唯一的安全工作方法。向钻井队 强调需要花时间进行成功的起下钻.

33 2016/7/21
穿芯打捞
1.8下打捞筒 密切注意可能发生的事故: a.电缆也许掉到井里; b.破裂的电缆外皮可能在打捞筒前 面滚成球形; C.打捞筒碰在桥堵处可能切断电缆; d.如果电缆没被适当地从键槽移出, 则电缆可能在打捞筒周围向回折曲。
8 2016/7/21
二.旁通式打捞方法
优点: 1)此方法比切穿法快. 2)不需要切断电缆. 3〉电缆与井下仪器一直连在一起.

9 2016/7/21
二.旁通式打捞方法
缺点: l)电缆容易损坏或者折断. 2)井眼尺寸应足够大,使得电缆能在钻具 接头与井壁之间通过.

10 2016/7/21

31 2016/7/21
穿芯打捞




1.8下打捞筒 ( 20 )把第二根立柱接到第一根立柱上.采 用在井架上用液压大钳旋转立柱的方法,连 接所有的立柱,不要让钻柱在井内旋转。注 意你的手要放在安全位置。 ( 21 )记录第二根立柱的整个长度,以进行 深度核算。 ( 22 )再次缓慢地向井中下放,监视钻具重 量和电缆张力.两者之一出现异常都说明有 危险.当钻具移动变慢时,有可能在造成损 坏以前停止或上提,使情况得到改正.

穿心打捞工艺安全管理

穿心打捞工艺安全管理

穿心打捞工艺安全管理张志江朱建良中国石油集团测井有限公司青海事业部摘要收集近三年青海事业部在穿心打捞工艺作业信息及安全控制措施,开展工艺安全分析,全面识别穿心打捞过程风险,制定有效措施预防和控制方法,确保各类井筒事故不再发生,实现安全管理的价值。

关键词穿心打捞统计分析工艺安全管理安全管理措施1穿心打捞统计及个案分析1.1 据统计,青海事业部在近三年的穿心打捞作业中,由于钻井钻进速度加快,井身质量大幅下降,如狗腿度大、大小井眼、井壁垮塌,降低成本泥浆性能不达标等原因,测井时遇卡不断增多,导致“穿芯打捞”作业不断增加。

2011年—2013年期间,共计穿芯打捞作业40次, 穿芯打捞失败测井仪器或带电缆落井导致工程打捞7次,穿芯打捞成功率达82.5%。

1.2 个案分析1.2.1 坪1H2-2井穿心电缆断裂,仪器落井。

事故经过:2013年8月17日,仪修中心工艺组接到生产技术科调度通知,XX作业队施工坪XX井在测阵列感应+井径连斜时,下井仪在1674米遇卡,需实施穿芯打捞解卡。

工艺组穿芯打捞技术人员于8月18日到达现场,到达现场后与新疆弘耀兴钻井队、测井作业队、一起召开穿心打捞作业安全施工协调会,由打捞负责人向到会人员交代打捞施工程序、作业分工和安全操作规程、由作业队提供下井仪器详细资料、井队提供打捞钻具数据表、并对打捞作业分工明确后于8:30开始施工8月19日16:30将钻具起出,未见仪器,下井仪落井,穿心打捞失败,用工程打捞方法捞获井下仪器,2013年8月19日至8月24日历时5日11小时将下井仪与井内电缆捞获,耗费了大量的人力物力。

(1)原因分析。

1、该井为遇阻后遇卡,电缆在井壁形成吸附卡。

在穿心打捞施工中,根据操作规程上提电缆张力为30KN,但由于井眼为311,较大此时下部电缆在井壁形成粘卡未能受力并拉紧,在施工过程中,当电缆从井壁不断剥离造成电缆张力减小,下部电缆形成局部堆积,而此时未能及时将电缆拉至30KN。

穿心打捞技术在测井中的应用

穿心打捞技术在测井中的应用

后, 从第 1 趟到 3 趟钻历 时 4 天 , 1 8 共计捞 出电缆 52 米 , 内剩余 70 井 电缆 3 2 6 米和仪器 2 米 8 最后一趟钻判断 电缆在井深 5 3 米处 已打 92
成 团. 矛钩 无法捞到 电缆 。考虑到井 下情况复杂 . 打捞难度 和成本过 大, 建议填井侧钻 。 经西北油 田分公 司研究决定在 5 1 7 0米打水泥塞重 新侧钻 . 事故处理结束 1 . 事故原因分析 .2 1 钻具下放至井深 3 6 2 8米时 电缆落井 .快速接头母 接头处有严重 的受力 向外扩张变形现象 . 从打捞 出来快速接头公接 头的碰撞痕迹分 析, 根据现场对钻具公 、 母扣水眼的丈量可 以发现 , 钻具公扣 与母扣上 图1 紧后 , 因公扣处 水 眼内径 (2 m) 8 r 小于母扣 处的水 眼 内径 (9 a 8 mm) 导 . 致公扣有一个 35 m圆环型 的硬 台阶。而在穿芯打捞下钻过程 中. .r a 电 21 地 面 工 具 如 图 2 .2 . 缆及快速 接头并不居 中 . 快速接头 紧靠 钻杆壁 . 加之快速接头 公头上 同样也存在一个水平硬 台阶 。 这样在下钻过程 中碰巧钻具公扣台阶挂 碰快速接 头公 头的 台阶. 在巨大侧 向外 力的作用下 . 造成快速 接头公 头将母头卡槽涨开 、 滑脱 。所 以快速接头 台阶与钻杆水 眼内的台阶相 撞是导致本次 电缆落井 的直接原 因. 本次打捞用 的快速 接头是出厂 的 成熟产 品. 过这次事故 . 通 发现快速接 头设计上存在 台阶和没有 预防 接头落井装置的缺陷是导致 电缆落井的又一原因 1 延 1 井放射性仪器落井事故 . 2 1 1 . 事故经过 .1 2 21 00年 1 2月 1 4日. 华东测井 HD 0 0 3队于 8点到达延 1 井进行 1 测井施工作业。 第二趟下放射性仪器串 , 仪器下至井底开始正常测井 图2 在测至 2 8 9 米处 , i地滑轮突然出现剧烈的跳动 , 井2 1 仪器信 号全 无 . 电 缆提出井 口长度约为 10 , 放射 性仪器落井。仪器上 带有强 度 3 米 确定 () 1 电缆夹 板 : 用于井 口卡住 电缆不使其 下滑和拉断井下 马笼头 为 2 居里的中子源和强 度为 2居里的伽 马源各一枚 .仪器上部 约有 0 内的张力棒 。 10 6 米长 的电缆 。发生仪器落井事故后 , 测井公 司将 情况上报局安 环 () 2 机械张力表 : 用于在地滑轮下部与绞车张力计 串接 , 台上可 井 处. 指派公司分管领导和有丰富事故处理经验 的同志连夜赶 往乡宁现 以随时观察 电缆所受的总张力及其 变化 . 以便指挥 司钻上提或下放 钻 场指挥 .经过现场采取下打捞茅和卡瓦打捞筒等多种打捞工具 打捞 . 具, 防止在下钻过程 中切断电缆。

穿心打捞工艺

穿心打捞工艺

穿心打捞工艺及应用在测井中经常会遇到仪器在井下遇阻、卡等各种复杂情况发生,解决不好会给公司造成很大的经济损失,为了尽量减少经济损失,而且能够把仪器安全的从井下打捞上来,下钻具用打捞筒打捞和穿芯打捞是常用的打捞方法;而穿芯打捞具有成功率高等优点,在近几年中被各单位广泛采用,近几年由于深井、超深井、复杂井等较多,仪器在井下遇阻、卡等现象时有发生,所以穿芯打捞工艺也就显得有为重要,为了能让更多的人员了解、掌握穿芯打捞工艺及原理,并能在实践中能熟练地应用,在此对穿芯打捞工艺及原理作一介绍。

穿芯打捞是用钻杆连接打捞筒,电缆从钻杆中间穿过,打捞筒顺着电缆顺藤摸瓜,达到打捞仪器的目的的一种过程;穿芯打捞工具目前有两种:一种是卡瓦式打捞筒,它主要有打捞筒外套和内置逆时针旋转扣的卡瓦组成,卡瓦式打捞筒只适用于有标准打捞头的下井仪器,由于它打捞出仪器后难以打开,不能反复使用,成本高,一般很少使用。

其结构如图所示。

e c b a d f卡瓦式打捞筒结构示意图a—打捞筒本体;b螺旋式卡瓦;c—卡瓦固定套;d—变径衬管;e—引鞋;f—打捞筒短节一种是容纳式三球打捞筒,它主要有打捞筒外壳、引鞋、内置三球及弹簧等组成,容纳式三球打捞筒适用于非标准打捞头的下井仪器,由于它成功率高,并且能反复使用,所以在工作中被广泛使用。

其结构如图所示。

a b c d e f容纳式三球打捞筒结构示意图a—打捞筒本体;b—挡板;c—螺丝;d—弹簧;e—钢球;f—引鞋原理:三球打捞筒它主要通过筒内的三个钢球的上下移动达到卡住仪器的作用原理设计的,当打捞筒下至仪器位置,马龙头通过引鞋进入打捞筒,压迫三球使弹簧收缩,并使钢球上走进入套筒,使仪器顺利进入打捞筒,当钻具上提时仪器下落,同时钢球在弹簧的作用下也下落,并将仪器牢牢卡死,使仪器紧卡在打捞筒内,起到打捞仪器的目的。

打捞工具及设备:1:打捞筒 1套2:快速接头总成 1套3:“C”形卡盘 1个4:“C”形循环挡板 1个5:加重杆 4—5个6:“T”形电缆卡 2个以上7:3锥锥套 2副以上8:天地滑轮 1套9:电缆张力系统完好10:井口与绞车通讯系统完好一、打捞前的准备与协调:1、在实施穿芯打捞前,必须召开包括地质、钻井工程、测井、甲方监督等有关人员参加的协调会,明确各方的职责以及配合中的注意事项。

穿芯打捞技术的应用

穿芯打捞技术的应用

穿芯打捞技术的应用引言打捞技术是以丰富的现场实践经验为基础逐渐发展形成的一门应用科学,从而没有固定的模式可遵循。

要从井下事故千差万别的特殊中,结合现有工具的性能、特点,归纳出一整套具有普遍指导意义的工艺措施。

打捞并非一门十分严谨的科学,许多时候一种事故有几种处理方法。

不过,若将各种因素都考虑进去,可能只有一种最佳方法。

这就要求打捞现场人员熟悉各种打捞工具的设计原理和操作方法。

同时,一种新技术或工具的出现,往往能使整个工艺发生深刻的变化。

穿芯打捞电缆(也称切断电缆法)技术是八十年代初引进国外技术,经过消化、吸收而发展起来的一种打捞电缆的新方法,它具有最安全且成功率较高等优点,为愈来愈多的工程师们所青睐。

青海油田97年在北陵一井,首次使用该技术在∮149·2mm井眼,进行电缆打捞,获得基本成功。

接着在跃3-34井打捞中子源并获得成果,从而取得了经验,证实了它的优越性。

穿芯打捞技术应用的条件及工具构成任何一种工艺技术,工具都要受到各种综合条件的限制和约束。

因为打捞钢丝绳、电缆及其所携带的工具,仪器是打捞工程中最艰巨的任务之一。

同理该方法同样也有条件限制。

一穿芯打捞技术应用的条件在电测、射孔、抽汲、捞砂和进行软打捞以及测卡和爆炸作业中,电缆和所携带的仪器和工具,随时都有遇到被卡的可能性。

遇卡的原因是多方面的,如:压差粘附、键槽、井壁坍塌、落物、还有损坏的套管和损坏的电缆仪器等。

穿芯打捞应用最基本的条件就是:打捞的对象必须是完整的,否则无法进行穿芯打捞。

穿芯打捞的条件概括起来,应具有以下几点最基本的条件:1 适用于采用该方法施工的井眼,即:井内压力平衡,无井漏、井塌、外溢现象。

2 井眼井身质量基本良好,无大的“狗腿”,起下钻是能基本保证畅通无阻。

泥浆性能适应井下要求,并且泥浆干净、无杂物。

3 井眼尺寸保证穿芯打捞筒能顺利下入,并且捞筒外径与井眼间隙应大于20mm以上。

4 钻杆或油管内径不能小于48mm,并且保证钻具水眼内无杂物,无尖状物,要畅通。

穿心打捞

穿心打捞

穿芯打捞在所有的打捞方法中穿芯打捞是最安全可靠的打捞方法,特别是在97年我们把卡瓦式打捞工具改为滑块式打捞工具以后,经过6年来近200口井的穿芯实践,无一例出现失败情况,穿芯成功率一直保持在百分之百。

穿芯打捞具有其明显的优点:第一、它是打捞作业中唯一稳定可靠的方法。

第二、在打捞到仪器之前,电缆一直保持与仪器连接,安全系数高。

第三、如果打捞程序操作得当,打捞成功率可以达到百分之百。

因此建议对于遇卡仪器的打捞,必须采用穿芯打捞方法。

穿心打捞部件清单一、打捞前的准备1、召开由测井工作人员、井队人员及甲方人员三方参加的安全会议,通报全部有关情况,如:遇卡的仪器深度、遇卡性质、仪器尺寸等。

向与会人员讲清楚穿芯打捞的工作程序和可能出现的危险。

在整个打捞过程,钻井人员可能要倒班,也应向倒班人员讲清楚穿芯打捞的工作程序和可能出现的危险。

2、检查打捞工具,在滑块式打捞工具的滑块腔体中注满黄油或硅质,减少在下井过程中碎屑进入腔体,影响滑块活动的灵活性,滑块应活动灵活,无生锈或发卡现象。

3、绞车工对井台的视线清楚,无障碍物,同时绞车工与井台人员的通信要良好。

二、电缆的准备1、以大于正常张力1吨的拉力上提电缆,在高于转盘1.9米处用黑胶布作个标记,如果在井斜较大的井或电缆卡到键槽里,可以适当增加电缆的长度。

2、 把“T ”型卡牢靠固定在电缆上。

3、 放松电缆,保证“T ”型卡能支持住电缆的重量。

4、 在电缆标记处切断电缆。

三、 天、地滑轮的安装电缆切割以后,需要用滑车把钻杆下到井里,必须对天滑轮固定到井架上。

1、 用专用吊索把天滑轮吊起,以免妨碍对钻杆的操作。

2、 仔细指示井架工把天滑轮安装到井架的准确位置上。

要保证吊索是安全可靠的,吊索要全部通过一个钻机主梁或井架天车台。

3、 张力表和张力计要安装在地滑轮上。

张力是打捞人员和绞车工的眼睛,要准确无误。

四、绳帽的安装绳帽的安装方法与步骤1、把电缆末端全部通过天滑轮,下放到井台上。

穿心打捞连续油管技术与应用

穿心打捞连续油管技术与应用
付建华等.穿心打捞连续油管技术与应用. 钻采工艺, 2 0 1 6 , 3 9 ( 5 ) : 1 7- 1 8 摘 要:连续油管常用于试油修井, 也越来越多地用于完井。连续油管及其下部连接的工具如果被卡在套管 或裸眼内, 强行大力上提活动解卡作业容易将连续油管从上部拉断。连续油管一旦从上部拉断, 因为其特殊性, 解 卡打捞困难和风险非常大。为保持连续油管的完整性, 避免了井下复杂和工程风险, 设计了穿心打捞连续油管工 艺, 川渝地区首次应用并获成功。穿心打捞是连续油管解卡打捞新方法, 可以提高解卡打捞效率, 值得推广应用。 关键词:连续油管;解卡;难度;穿心打捞;新方法;应用
( 编辑: 艾惊涛)
三、现场应用
白浅 1 0 2井是一口浅层气井, 1 7 7 . 8m m 套管 下深 7 4 8 . 3 6m , 1 5 2 . 4m m钻头钻至 8 8 0 . 0m裸眼 完井。 7 3m m油管下深 7 4 6 . 1 1m , 3 8 . 1m m连续 油管作为速度管柱下深 8 1 3 . 0m 。修井时发现连续 油管被沉砂卡死, 而且水眼不通, 安全载荷内反复上 提下放连续油管, 活动解卡无效。如果直接大力强 行上提, 连续油管一旦从上部拉断, 打捞难度极大, 因此决定采用穿心打捞。 解卡打捞方案: 靠近下部抓牢连续油管, 然后逐 步增加拉力上提, 反复上提活动不能解卡则大力上 提直至拉断连续油管; 如果连续油管被拉断, 则套铣 打捞或磨铣处理井下落鱼。解卡打捞原则: 尽量维 持连续油管的完整性和悬持状态。 穿心打捞施工经过: 安装防喷器 ①拆除采气树, 组; 7 3m m 油管; 7 3m m ②穿心起出了井内 ③用
第3 9卷 第 5期
V o l 3 9 N o 5
钻 采 工 艺
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

穿心打捞工艺ﻫ在测井中经常会遇到仪器在井下遇阻、卡等各种复杂情况发生,解决不好会给公司造成很大的经济损失,为了尽量减少经济损失,而且能够把仪器安全的从井下打捞上来,下钻具用打捞筒打捞和穿芯打捞是常用的打捞方法;而穿芯打捞具有成功率高等优点,在近几年中被各单位广泛采用,近几年由于深井、超深井、复杂井等较多,仪器在井下遇阻、卡等现象时有发生,所以穿芯打捞工艺也就显得有为重要,为了能让更多的人员了解、掌握穿芯打捞工艺及原理,并能在实践中能熟练地应用,在此对穿芯打捞工艺及原理作一介绍。

穿芯打捞是用钻杆连接打捞筒,电缆从钻杆中间穿过,打捞筒顺着电缆顺藤摸瓜,达到打捞仪器的目的的一种过程;穿芯打捞工具目前有两种:ﻫ一种是卡瓦式打捞筒,它主要有打捞筒外套和内置逆时针旋转扣的卡瓦组成,卡瓦式打捞筒只适用于有标准打捞头的下井仪器,由于它打捞出仪器后难以打开,不能反复使用,成本高,一般很少使用。

其结构如图所示。

ﻫﻫ卡瓦式打捞筒结构示意图ﻫa—打捞筒本体;b螺旋式卡瓦;c—卡瓦固定套;d—变径衬管;e—引鞋;f—打捞筒短节一种是容纳式三球打捞筒,它主要有打捞筒外壳、引鞋、内置三球及弹簧等组成,容纳式三球打捞筒适用于非标准打捞头的下井仪器,由于它成功率高,并且能反复使用,所以在工作中被广泛使用。

其结构如图所示。

ﻫ容纳式三球打捞筒结构示意图a—打捞筒本体;b—挡板;c—螺丝;d—弹簧;e—钢球;f—引鞋三球打捞筒它主要通过筒内的三个钢球的上下移动达到卡住仪器的作用原理设计的,当打捞筒下至仪器位置,马龙头通过引鞋进入打捞筒,压迫三球使弹簧收缩,并使钢球上走进入套筒,使仪器顺利进入打捞筒,当钻具上提时仪器下落,同时钢球在弹簧的作用下也下落,并将仪器牢牢卡死,使仪器紧卡在打捞筒内,起到打捞仪器的目的。

打捞工具及设备:ﻫ1:打捞筒1套ﻫ2:快速接头总成 1套3:“C”形卡盘1个4:“C”形循环挡板1个5:加重杆4—5个6:“T”形电缆卡2个以上ﻫ7:3锥锥套2副以上ﻫ8:天地滑轮1套10:井口与绞车通讯系统完好9:电缆张力系统完好ﻫ一、打捞前的准备与协调:1、在实施穿芯打捞前,必须召开包括地质、钻井工程、测井、甲方监督等有关人员参加的协调会,明确各方的职责以及配合中的注意事项。

尤其要明确二层平台上人员应注意的事项。

ﻫ2、测井队应提供以下信息:1)、下井仪器型号、规格、几何尺寸;ﻫ2)、测井电缆型号、规格、新旧程度、长度和电缆额定张力;ﻫ3)、电缆或下井仪器的卡点深度。

3、穿芯打捞作业以钻井队为主,测井队负责技术上的指导并提供必要的配合,井队必须服从测井指导,不能擅自做主。

4、钻具内应畅通无阻。

钻具串中不能安装水眼短节(水眼短节与钻具接口处内壁有台阶),以防刮断电缆钢丝形成堆积造成打捞失败,这一点要特别注意。

5、了解该井的井身状况、井眼轨迹、跨塌或膨胀地层的深度和厚度,恰当选择适用的打捞工具。

6、检查并保养打捞工具:ﻫ卸下引鞋、螺钉,取出钢球、弹簧,检查打捞筒内部是否光滑、平整,打捞筒各部位有无损伤,然后装紧螺丝,在弹簧上抹上黄油并装入套筒,放入钢球,最后在丝扣上抹上丝扣油然后装上引鞋并用链钳上紧。

二、穿芯打捞程序1、张力设置的原则:张力过小易使电缆堆积;过大过易发生电ﻫ缆断。

决定因素:①取决于预留电缆的长度ﻫ②乘加因子的设置ﻫ③正常张力的准确记录2、绞车拉紧电缆使电缆张力达到电缆自重加弱点拉力(一般为拉力棒最大拉力)的10-20% ( 视电缆自重情况而定)。

3、井口用“T”形电缆卡将电缆卡住,然后下放电缆,将“T”形卡座在井口,并在距离井口2米处截断电缆,注意固定绞车方向电缆头。

4、安装天滑轮:先适量下放电缆,使之穿过天、地滑轮;天滑轮安装在天车底座的横梁上(应高于游动滑车上提接钻杆立柱时的高度),横梁上不能有倒角,并用断裂强度大于150kN的钢丝绳或链条绑牢;井架工在安装天滑轮时,钻台上不能有人停留。

5、安装地滑轮:用断裂强度大于150kN的钢丝绳或链条将地滑轮固定在转盘底座上或井架底座主梁上;并将张力计装在地滑轮和链条之间,并让绞车司机调整张力角度(一般为120度)。

为更准确将电缆拉直总张力到一定值(如2000磅)并打好“T”卡后将张力计安装在地滑轮上并将天地滑轮升到原高度看张力值以此来确定乘加因子。

6、快速接头:将井下和绞车两头的电缆末端分别套上绳帽套和外锥套,将电缆外层钢丝在分丝盘中按顺序分开,套上中锥套并用冲子冲紧,用钢锯齐根锯断外层钢丝;用同样方法装上内锥套,拉入绳帽盒内;上端接上短节、拆卸头组成母头;下端接上蘑菇头组成公头;并在丝扣处抹上黄油,并用管钳上紧,在母头装上适量的加重杆,加重杆下方距母接头约50cm,并用卡子固定加重杆。

ﻫ7、检查各部位应牢固可靠,然后接上快速接头在紧靠绳帽盒的两端做上记号,绞车上提电缆,使电缆张力达到电缆自重加弱点拉力(一般为拉力棒最大拉力)的10-20%左右(G1),继续上提电缆使张力达到电缆自重加弱点拉力(一般为拉力棒最大拉力)的70%以内(G2),并用米尺测量快速接头到井口的距离m1;8、下放电缆使张力降到G1,检查各部位是否完好,记号处电缆是否发生位移,最大位移不超过3mm,卸下“T”形电缆卡,继续下放电缆使张力降到电缆自重,并用米尺测量快速接头到井口的距离m2;上提电缆至井口,用“C”形卡盘将公头卡在井口,拆开快速接头。

此时,在绞车滚筒前的电缆上绑上一鲜明记号A1,并在地滑轮上部的电缆上绑上一鲜明记号B1。

ﻫ9、绞车匀速上提电缆至母接头到二层平台,此时,再在绞车滚筒前的电缆上绑上一鲜明记号A2,并在地滑轮上部的电缆上绑上一鲜明记号B2;让井架工抓住母接头并将其放入第一立柱的水眼里,然后,绞车下放电缆,司钻提起第一根钻杆立柱并接上打捞筒,并锁住转盘。

10、绞车继续下放电缆至母接头露出钻杆后,接上快速接头;然后绞车起电缆使张力恢复G1起直电缆,抽出“C”形卡盘。

检查快速接头各部位11、开始平稳下第一根立柱,绞车司机同时注意张力变化,是否完好。

ﻫ保持张力在G1左右,井口人员站在司钻旁边注意钻杆指重计的变化,并保持井口和绞车的通讯。

钻具下放时压力不能超过2吨。

12、第一根钻杆立柱下入井口,用“C”形卡盘将公头卡在钻杆上,检查快速接头各部位是否完好,拆开快速接头,绞车匀速上提电缆至母接头到二层平台,让井架工抓住母接头并将其放入第二立柱的水眼里,然后,绞车下放电缆,司钻提起第二根钻杆立柱并和第一根钻杆立柱连接,平稳下放钻具。

重复以上操作,直至将打捞筒下至距仪器顶部接近一个单13、在钻杆水眼内放平、放稳“C”形循环卡盘,缓慢下放根长度时为止。

ﻫ电缆,使快速接头公头平稳地座在“C”形卡盘上;卸下母接头并将其固定在井台上(以不妨碍井队干活为准)。

14、将方钻杆接在钻杆上,开泵循环泥浆,泵压不得大于15Mpa,活动钻具时上提不得大于M1,下放不得大于M2;循环一周以上。

15、循环完后,卸下方钻杆;接上快速接头,起直电缆,取出“C”形卡盘;16、重复8接上钻杆缓慢下放钻具,绞车及司钻严密注视张力变化。

ﻫ打捞下井仪器:缓慢下放钻具,当电缆张力缓慢增加后又快速增加至1000磅以上,钻具张力有1—2吨的变化时,应立即停止下钻。

三、打捞结果验证、判断:1) 上提钻具3—5m,电缆张力明显减小,上提电缆使张力恢复正常张力,此时上提电缆长度应为3—5m。

2)再上提钻具一根立柱,电缆张力应明显减小很多,上提电缆使张力恢复正常张力,此时上提电缆长度应为9--10m。

3) 再重复做2)2—3次若为一样,可断定已打捞上仪器。

4) 为确保打捞成功率,可接上方钻杆开泵循环钻井液,若泵压明显快速上升,停泵后泵压缓慢下降或不下降,可断定已打捞上仪器。

ﻫ5)若无以上情况发生,断定没打捞上仪器,再重新确定遇卡深度后,重新再打捞。

ﻫ6)确认打捞上仪器后,起紧电缆,用“T”形电缆卡钳在公头以下2—3m处卡住电缆,卸下快速接头,将“T”形卡钳挂到吊卡上。

ﻫ7)用钻机大钩上提电缆,逐渐增加拉力,当指重计张力明显减少,并在钻杆内有少量泥浆流出时,电缆已从弱点拉断。

ﻫ8) 截去快速接头和加重杆,将两端电缆连接(如图)后,用绞车起出所有电缆。

ﻫﻫﻫﻫ9) 井队缓慢起出钻杆,并注意起钻过程中有无泥浆从钻杆中喷出;起完钻卸下仪器,保养仪器及工具。

ﻫ四、打捞中的常见故障及处理方法:1、若中途既自行解卡,则停止下钻,将电缆处理后,用绞车将下井仪器拉进打捞筒。

2、快速接头脱开,公头落井;或电缆在公头处脱落,穿芯打捞失败,应考虑用其他方法进行打捞。

3、在下放打捞筒的过程中,电缆张力突然增加,可能是电缆打节,这时绞车司机应及时下放电缆,司钻同时上提钻具,然后适当增加绞车张力,缓慢下钻。

如此重复2-3次,如现象未能消除,穿芯打捞失败,应考虑用其他方法进行打捞。

ﻫ4、在下放打捞筒的过程中,电缆张力开始缓慢增加,之后又很快,可能是电缆外皮钢丝断裂。

用3的方法试验几次,如现象未能消除,穿芯打捞失败,应考虑用其他方法进行打捞。

ﻫ5、在下放打捞筒的过程中如遇砂桥,可用循环钻井液的方法进行排除。

ﻫ五、施工中注意的事项:ﻫ1、工作人员必须思路清楚,熟悉打捞工艺及过程;口齿清楚,实行一字制,如:起、下、停等,不能用含糊字句防止造成误会。

2、每下一根立柱,都要在井口仔细检查快速接头各部位,有无损伤、松动,每下10根立柱用管钳紧快速接头各部位。

ﻫ3、当快速接头快上二层平台时,绞车速度一定要慢,当绞车停下后,在地滑轮处的人员用手抓住记号B2,井架工应抓住母接头,若要干其他的活应用绳子固定住母接头,防止电缆下滑使母接头上天滑轮或抽出,造成人员伤亡。

ﻫ4、有的井因为井况复杂,经常下不去钻,中间要循环很多次,而且时间较长;所以,每次循环不得超过1.5小时,循环结束后一定仔细检查“C”形循环卡盘、公接头及其根部电缆有无损伤,防止挂接不好或电缆断裂造成电缆落井。

5、在井队循环泥浆,活动钻具时,一定要有人在井台上,并且起钻高度不能超过M1,下放距离不能大于M2,并在钻杆上做一记号,防止意外事故发生。

ﻫ6、在制作母接头时,加重杆要适量,加重杆的重量最好大于30m电缆的自重,加重杆两头必须是锥形的。

ﻫ7、在打捞前一定要仔细检查、保养好工具,在弹簧上抹上黄油,使钢球活动自如,在丝扣处打上丝扣油,并用链钳和管钳上紧,检查打捞筒内是否平整、光滑,然后方可接钻下井。

8、在打捞筒下到目的地开始打捞时,绞车和井口通信一定完好,绞车司机一定要不断地通报张力,司钻和井口人员密切注视指重计,一有情况立即停钻。

ﻫ9、井队下钻时,如有遇阻等情况发生时,应及时通知测井人员,并且下钻压力不得大于2吨,等分析清楚原因后,按方案进行操作。

10、在夜间工作时,井架及井台上照明一定良好,视线清晰;并有专人指挥。
