PMC-421聚合物改性水泥基防水灰浆施工
管廊防水施工方案
保山中心城市地下综合管廊项目东环路六施工段防水工程施工方案编制:审核:审批:云南省建设投资控股集团有限公司二O一六年十二月目录一、编制依据 (2)二、工程概况 (2)三、施工安排 (2)3。
1 施工组织管理机构设置 (2)3。
2 施工步骤 (3)3。
3 施工目标 (3)3.4 各项目部主要岗位职责 (3)3.5 施工区段划分 (4)3.6 材料组织 (4)3.7 劳动力组织 (5)四、施工准备 (6)五、施工方法 (7)六、质量标准 (33)七、成品保护 (34)八、质量保证措施 (35)九、安全文明施工保证措施 (36)一、编制依据1、《建筑工程施工质量统一验收标准》(GB 50300-2013)2、《地下建筑防水构造》(10J301)3、《地下工程防水技术规范》(GB50108-2008)4、《地下防水工程质量验收规范》(50208—2011)5、保山中心城市地下综合管廊东环路施工图纸6、TPO防水施工二、工程概况本工程为保山中心城市地下综合管廊东环路(GL0+020~GL2—510)2。
53公里工程合同范围内的防水工程.本项为四舱结构.本项目构筑物设计使用年限为100年,地下防水设计等级标准为二级;综合管廊每隔小于20m设置一道变形缝。
本项目综合管廊防水设计为四周采用压敏反应型自粘高分子防水卷材包裹,并在综合管廊两侧侧壁、顶板防水卷材之外设置防水卷材保护层。
压敏反应自粘防水卷材是一种SBS等合成橡胶、增粘剂及优质道路石油沥青为配方制成的,自粘橡胶基料,强韧的高密度聚乙烯膜或铝箔作为表面上材料,可剥离的涂硅隔离膜和隔离纸作为表面下防粘隔离材料制作成的防水材料.有低温柔性、自愈性、粘结性好的特点,可在常温下施工,操作简单快捷,保护环境。
综合管廊底板采用100mm厚C25细石混凝土保护层,综合管廊外墙采用50mm厚挤塑聚苯保温板保护层,综合管廊顶板采用100mm厚C25细石混凝土保护层.三、施工安排3.1 施工组织管理机构设置本项目建筑物设计使用年限为100年,管廊工程埋设在地下,地下防水设计等级高,为确保本工程质量,确保在投入使用后不渗不漏,保证设备设施的安全必须做好防水工程.为此,防水工程列为本项目的重点质量控制分项和特殊过程,根据本工程的特点战线长,必须采取强有力的技术措施和严格的管理来保证防水工程质量。

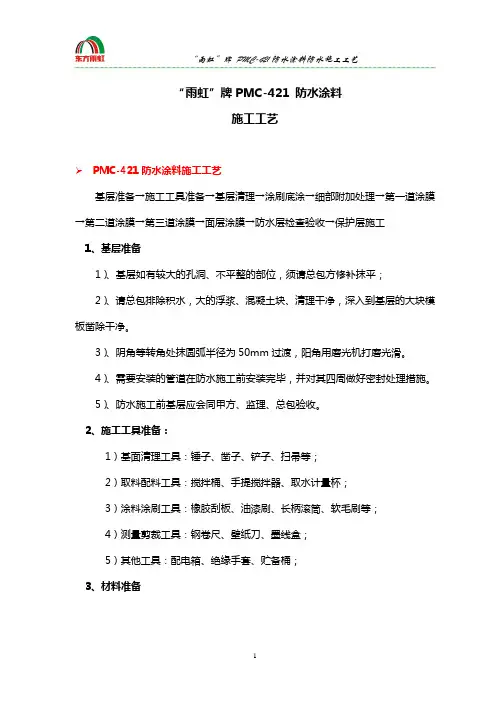

PMC-421 施工流程
“雨虹”牌PMC-421 防水涂料施工工艺PMC-421防水涂料施工工艺基层准备→施工工具准备→基层清理→涂刷底涂→细部附加处理→第一道涂膜→第二道涂膜→第三道涂膜→面层涂膜→防水层检查验收→保护层施工1、基层准备1)、基层如有较大的孔洞、不平整的部位,须请总包方修补抹平;2)、请总包排除积水,大的浮浆、混凝土块、清理干净,深入到基层的大块模板凿除干净。
3)、阴角等转角处抹圆弧半径为50mm过渡,阳角用磨光机打磨光滑。
4)、需要安装的管道在防水施工前安装完毕,并对其四周做好密封处理措施。
5)、防水施工前基层应会同甲方、监理、总包验收。
2、施工工具准备:1)基面清理工具:锤子、凿子、铲子、扫帚等;2)取料配料工具:搅拌桶、手提搅拌器、取水计量杯;3)涂料涂刷工具:橡胶刮板、油漆刷、长柄滚筒、软毛刷等;4)测量剪裁工具:钢卷尺、壁纸刀、墨线盒;5)其他工具:配电箱、绝缘手套、贮备桶;3、材料准备采用搅拌桶、搅拌机、取水计量杯等配料工具进行材料配比,所有涂料配合方法是先将液料(水)倒入搅拌桶中,在手提搅拌器的不断搅拌下将粉料徐徐加入,至少搅拌15分钟,彻底搅拌均匀,呈浆状且无团块、颗粒,一桶液料配一箱粉料,不允许分开搅拌。
4、滚刷底涂底涂是为了提高涂膜与基层的粘结力,底涂采用长柄滚筒滚涂,要求滚涂均匀不得漏底;5、细部防水层处理在管根、管道、阴阳角、施工缝等易发生漏水的部位应增强处理。
在管根、管道周围凿开采用水不漏进行封堵,然后再用油漆刷涂刷一至两遍PMC-421防水涂料;阴阳角、施工缝部位采用玻纤网格布增强处理后用刮板刮涂一遍PMC-421防水涂料,增强网格布宽度为300㎜。
6、第一道涂膜细部节点处理完毕且涂膜干燥后,进行第一遍大面涂膜的施工。
施工采用刮板批嵌,批嵌时要均匀,不能有局部沉积,并要多次涂刮使涂料与基层之间不留气泡。
7、第二遍涂膜在第一遍涂层干燥后(一般为间隔2小时为宜,具体检测方法以手摸不粘手指印为准),进行第二遍涂膜的施工,涂刮的方向与第一道相互垂直,批嵌时要均匀,不能有局部沉积。
聚合物水泥防水砂浆施工流程
聚合物水泥防水砂浆施工流程聚合物水泥防水砂浆施工呀,这可有点小讲究呢。
一、施工前的准备。
1. 材料准备。
2. 工具准备。
- 工具也不能少哦。
像搅拌用的工具,得是那种能把砂浆搅拌得很均匀的。
还有抹子,这就像是厨师的锅铲一样重要。
没有好用的抹子,怎么能把砂浆抹得平整又好看呢?另外,还得准备好测量工具,这样才能保证施工的厚度符合要求。
要是厚度不够,那防水效果肯定大打折扣。
二、基层处理。
1. 清理基层。
- 基层就像是房子的地基,一定要处理好。
先把基层表面的灰尘、杂物啥的都清理干净。
如果有油污,那就更要仔细清理了,油污就像个调皮的小坏蛋,会影响砂浆和基层的粘结。
可以用一些专门的清洁剂来处理油污,然后再用清水冲洗干净。
这就像给基层洗个澡,让它干干净净的,这样砂浆才能更好地和它“拥抱”在一起。
2. 基层湿润。
- 清理完基层后,要把基层湿润一下。
但也不能太湿哦,就像给花浇水,适量就好。
太湿的话,砂浆上去就变成稀泥了,根本没法施工。
一般用喷壶或者小刷子轻轻地把水刷在基层上,让基层表面有点小水珠就差不多啦。
三、砂浆的搅拌。
1. 比例调配。
- 按照说明书上的比例来调配砂浆。
这比例可不能乱改,就像做蛋糕,面粉和鸡蛋的比例不对,蛋糕就做失败了。
把聚合物、水泥和沙子按照规定的比例放在一起,然后再加入适量的水。
2. 搅拌过程。
- 搅拌的时候要慢慢搅,可不能着急。
就像搅拌咖啡一样,要让所有的材料都充分混合。
刚开始的时候可能会有点干,这时候不要一下子加太多水,可以一点一点地加,直到搅拌成均匀的糊状。
如果搅拌得不均匀,有的地方砂浆厚,有的地方薄,那防水效果肯定是参差不齐的。
四、施工过程。
1. 涂抹砂浆。
- 把搅拌好的砂浆用抹子涂抹在基层上。
要涂抹得均匀,就像给蛋糕抹奶油一样,要把每个角落都照顾到。
涂抹的厚度也要符合要求,一般来说不能太薄,太薄了就像纸糊的一样,水一冲就破。
可以分几次涂抹,每次涂抹的厚度适中,这样也能保证涂抹得更均匀。
PMC聚合物改性水泥基防水灰浆施工
P M C聚合物改性水泥基防水灰浆施工This model paper was revised by the Standardization Office on December 10, 2020目录1、编制依据1.1《聚合物水泥防水灰浆》Q/SYYHF012-20051.2《建筑防水涂料试验方法》GB/T16777-19971.3《地下工程防水技术规范》(GB50108-2001)1.4《地下防水工程质量验收规范》(GB50208-2002)1.5《建筑工程施工质量验收统一标准》(GB50300-2001)1.6国家现行防水规范、规程、图集1.7本项目工程的施工图纸、做法2、材料说明本工程采用“雨虹”牌PMC—421聚合物改性水泥防水灰浆做地下室防水,涂料厚度为2mm,PMC—421聚合物改性水泥防水灰浆是一种以特种水泥为基料,以丙烯酸酯乳液为主要改性剂,是一定柔性的刚性涂层材料。
产品分为无机粉料和有机液料两个组分。
无机粉料由特种水泥和多种填充材料组成;有机液料由进口丙烯酸脂乳液和多种添加剂组成。
现场按一定比例混合配制成涂料使用。
〔技术性能〕产品物理力学性能符合Q/SYYHF012—2005《聚合物改性水泥基防水灰桨》标准,主要物理力学性能要求见表1。
表1物理力学性能·水性涂料,无毒、无味、无污染;·可形成有一定柔性的防水抗渗、抗盐类腐蚀的涂层;·易混合、可涂可抹、施工方便·与基层和面层附着力强·对基层干燥度无要求,便于缩短工期〔适用范围〕·防水防渗工程:适用于一般的工业与民用建筑的厕浴间、厨房间、楼地面、阳台、水池等部位的防水、防渗;木地板和墙的防潮;各类工程的维修防水。
·防腐工程:金属构件防锈以及要求设置防腐蚀保护涂层的工程施工3、施工准备3.1材料准备:防水主材:“雨虹”牌环保型PMC—421聚合物改性水泥防水灰浆防水辅材:玻纤布(附加增强用)3.2施工机具准备:基面清理工具:锤子、凿子、铲子、钢丝刷、扫帚等;取料配料工具:台秤、搅拌桶、手提搅拌器;涂料涂刷工具:橡胶刮板、油漆刷、长柄滚刷、软毛刷等;3.3对基层的要求:3.3.1表面要求抹平.压光,其平整度可用两米直尺检查,垫层与直尺之间的最大空隙不应超过10毫米,空隙仅允许平缓变化。
PMC-421聚合物水泥防水系统
聚合物水泥基灰浆涂膜防水系统▲系统描述:该防水系统中主防水涂料由A、B组分组成(A组分:丙烯酸酯乳液和多种添加剂组成有机液料,B组分:特种水泥及多种填充料组成的无机粉料),在施工时,按比例进行配合,在细部等部位辅助以纤维网格布,在平面、立面及各种复杂表面上涂刷,然后水分蒸发成膜,形成一种综合性防水系统。
▲防水系统结构图:PMC-421防水系统结构图▲系统优势及特点:◆该系统中PMC-421属于水性涂层材料,无毒、无害、无污染,环保性好;◆冷施工,操作方便,不受基层含水率的限制,可缩短施工工期;◆与混凝土具有优异的粘结性能。
▲系统应用范围:◆可应用于卫生间、浴室、厨房、楼地面、阳台、水池、墙面防水。
◆地下基础和背水面的防水层维修防水。
▲系统信息▲系统主要材料技术指标◆PMC-421技术性能指标:◆纤维网格布基层处理及清扫→细部附加防水层施工→大面涂膜防水层施工→收头、边缘密封→质检、验收→→→基层清理配料细部及附加层处理→→大面涂料第一遍涂刷大面涂料第二遍涂刷质检及验收▲施工要点◆基层处理防水基层应平整、坚固、干燥,无尖锐凹凸、蜂窝、麻面和起皮,无油污,对裂缝、基层变形缝、管根处留设的凹槽内应嵌填密封材料并做附加防水处理。
◆配料:灰浆混合的方法是先将液料和水倒入搅拌桶中,在手提搅拌器不断搅拌下将粉料徐徐加入搅拌桶中,至少搅拌5分钟,彻底搅拌均匀,呈浆状无团块。
◆附加防水层阴阳角、管根部等基础细部,应辅助以纤维网格布,进行附加防水层施工。
◆大面涂膜防水层施工用金属刮板刮涂,宜分2-3遍涂布,如需铺设胎体增强材料时,应边涂布涂料,边铺设增强材料。
◆收头及边缘密封处理:加涂涂料进行封闭。
电动搅拌器、搅拌桶、、塑料刮板、橡胶刮板、弹簧秤、毛刷、滚刷、抹子、油工铲刀、笤帚。
421防水施工方案
421防水施工方案概述防水施工是建筑工程中非常重要且必不可少的一项工作,特别是在地下室、浴室和厨房等地方。
本文档将介绍一种名为421防水施工方案的方法,该方案通过四种不同的方法来有效地防止水的渗透和漏水问题。
1. 施工前准备在进行防水施工之前,首先需要正确评估施工区域的情况,并采取一系列的准备工作。
1.1 清理施工区域在施工区域清理之前,先确定是否有任何异物、油污或杂物,这些可能会影响到防水层的有效性。
使用清洁剂和刷子将施工区域彻底清洁,并确保表面干燥。
1.2 检查施工区域的平整度检查施工区域的平整度非常重要,任何突起或凹陷都可能导致防水层的破损。
使用水平仪和尺子进行测量,并确保施工区域的表面平整。
2. 方法一:刷涂法刷涂法是最常用的防水施工方法之一。
以下是使用刷涂法进行421防水施工的步骤:2.1 涂刷底漆在施工区域的表面上涂刷一层底漆,以增强涂料的附着力和防水效果。
等待底漆完全干燥。
2.2 涂刷防水涂料将防水涂料均匀地涂刷在施工区域的表面上,确保所有区域都得到覆盖。
根据涂料的类型,通常需要涂刷两到三层,每层涂刷之间需要有足够的干燥时间。
2.3 完成涂刷完成涂刷后,等待最后一层涂料完全干燥,并进行必要的检查,确保防水层无任何漏漏洞。
3. 方法二:卷材法卷材法是另一种常用的防水施工方法,通常适用于大面积施工区域。
以下是使用卷材法进行421防水施工的步骤:3.1 清洁施工区域使用清洁剂和刷子将施工区域彻底清洁,并确保表面干燥。
3.2 铺设防水卷材将防水卷材按照施工区域的形状和尺寸进行切割和铺设。
确保卷材之间没有空隙,并使用专用的胶水将卷材牢固地粘合在施工区域的表面上。
3.3 焊接卷材使用热风枪或火焰枪对卷材上的接缝进行焊接,以确保密封性。
焊接完成后,进行必要的检查,确保卷材的接缝处无任何漏洞。
4. 方法三:喷涂法喷涂法是一种快速且适用于各种施工区域的防水施工方法。
以下是使用喷涂法进行421防水施工的步骤:4.1 准备喷涂设备将喷涂设备准备好,并根据厂家的说明书调整喷涂压力和喷涂速度。
东方雨虹防水系统模块手册
东方雨虹防水系统介绍1、东方雨虹防水系统:房屋建筑工程系统特点做法推举--地下室底板1、SBS/APP 改性沥青卷材防水系统2、SAM 自粘卷材防水系统应用广、功能强、厚度大、耐刺破、耐长期自粘接、可湿铺、可预≥3+4mm;≥4mm有胎:≥3+3mm、≥3mm;铺、无明火、施工快、无胎:≥1.5+1.5mm、≥1.5mm3、PMT 热塑性聚烯烃〔TPO〕卷材防水系统4、PMH 高密度聚乙烯自粘胶膜卷材防水系统高分子、性能优、可焊接、自粘结、厚度薄高分子、性能优,可焊接、强预铺、也粘结、厚度薄≥1.2+1.2mm、≥1.2mm≥1.2+1.2mm、≥1.2mm--地下室外墙1、SBS/APP 改性沥青卷材防水系统2、SAM 自粘卷材防水系统应用广、功能强、厚度大、耐长期自粘接、可湿铺、可预≥3+4mm;≥4mm有胎:≥3+3mm、≥3mm;铺、无明火、施工快、无胎:≥1.5+1.5mm、≥1.5mm3、PMT 热塑性聚烯烃〔TPO〕卷材防水系统4、PMH 高密度聚乙烯自粘胶膜卷材防水系统5、SPU 聚氨酯防水系统高分子、指标高,可焊接、自粘结、厚度薄高分子、指标高,可焊接、自粘结、厚度薄涂膜连续隐患少,可喷涂,施工环境高,需枯燥、需养护、工期长≥1.2+1.2mm、≥1.2mm≥1.2+1.2mm、≥1.2mm≥2mm--地下室顶板1、SBS/APP 改性沥青卷材防水系统2、SAM 自粘卷材防水系统应用广、功能强、厚度大、耐长期自粘接、可湿铺、可预≥3+4mm;≥4mm有胎:≥3+3mm、≥3mm;铺、无明火、施工快、无胎:≥1.5+1.5mm、≥1.5mm3、PMT 热塑性聚烯烃〔TPO〕卷材防水系统4、PMH 高密度聚乙烯自粘胶膜卷材防水系统5、SPU 聚氨酯防水系统6、卷材+涂膜复合防水系统:①、PBC 非固化沥青+SBS/APP 改性沥青卷材②、PBC 非固化沥青+SAM 自粘改性沥青卷材③、SPU 聚氨酯+ SAM 自粘改性沥青卷材④、JSA 聚合物水泥基+TPO 卷材高分子、指标高,可焊接、自粘结、厚度薄高分子、指标高,可焊接、自粘结、厚度薄涂膜连续隐患少,可喷涂,施工环境高,需枯燥、需养护、工期长涂料层在下,能最大限度的对基层进展渗透防水,整体无接缝,渗漏隐患降低,卷材在上形成保护兼顾防水,双层保护≥1.2+1.2mm、≥1.2mm≥1.2+1.2mm、≥1.2mm≥2mm①≥1.5mmPBC+≥3mmSBS/APP②≥1.5mmPBC+≥3mmSAM③≥2mmPBC+≥3mmSAM④≥2mmPBC+≥1.2mmTPO厨房、厕浴间、阳台1、PMC-421 聚合物水泥基灰浆涂膜防水系统双组份、现场需搅拌、成膜快、潮湿基层上可≥1.5mm施工、粘结力强、价格低,涂膜抗变形力量差,价格低2、JSA-101 聚合物水泥基涂膜防水系统双组份、现场需搅拌、成膜快、潮湿基层上可≥1.5mm施工、粘结力强、性价比优3、HCA-101 丙烯酸涂膜防水系统单组份、即开即用、成膜快、潮湿基层上可施≥1.5mm工、性价比居中4、SPU 聚氨酯涂膜防水系统材料构成敏捷,可单组份,可双组份,性能指≥1.5mm标最优,可长期耐水,价格高屋面1、SBS/APP 改性沥青卷材防水系统应用广、功能强、厚度大、耐刺破、耐长期≥3+4mm;≥4mm2、SAM 自粘卷材防水系统自粘接、可湿铺、可预铺、无明火、施工快、有胎:≥3+3mm、≥3mm;无胎:≥1.5+1.5mm、≥1.5mm3、PMT 热塑性聚烯烃〔TPO〕卷材防水系统高分子、性能优、可焊接、自粘结、厚度薄≥1.2+1.2mm、≥1.2mm4、JSA-101 聚合物水泥基涂膜防水系统双组份、现场需搅拌、成膜快、潮湿基层上可≥1.5mm施工、粘结力强、性价比优5、HCA-101 丙烯酸涂膜防水系统单组份、即开即用、成膜快、潮湿基层上可施≥1.5mm工、性价比居中6、SPU 聚氨酯涂膜防水系统材料构成敏捷,可单组份,可双组份,性能指≥1.5mm标最优,可长期耐水,价格高6、卷材+涂膜复合防水系统:①、PBC 非固化沥青+SBS/APP 改性沥青卷材②、PBC 非固化沥青+SAM 自粘改性沥青卷材③、SPU 聚氨酯+ SAM 自粘改性沥青卷材④、JSA 聚合物水泥基+TPO 卷材涂料层在下,能最大限度的对基层进展渗透防水,整体无接缝,渗漏隐患降低,卷材在上形成保护兼顾防水,双层保护①≥1.5mmPBC+≥3mmSBS/APP②≥1.5mmPBC+≥3mmSAM③≥2mmPBC+≥3mmSAM④≥2mmPBC+≥1.2mmTPO种植顶板屋1、SBS 改性沥青卷材+ARC 阻根卷材系统同材质,相容性好,上下层热熔施工,复合严密,厚度大,耐刺破≥3mmSBS+≥ 4mmARC〔阻根层〕2、PBC 非固化沥青+ARC 阻根卷材系统涂料层在下,能最大限度的对基层进展渗透≥1.5mmPBC+≥4mmARC〔阻根层〕防水,整体无接缝,渗漏隐患降低,阻根卷材在上形成保护兼顾防水阻根,双层保护3、TPO 高分子卷材阻根防水一体化系统高分子、性能优、可焊接、自粘结、厚度薄,≥1.5mm〔阻根层〕抗刺破性差工业厂房工程1、TPO 单层屋面机器固定系统适用于钢构造屋面,主要承受机器固定和焊≥1.2mm接工法,施工快捷,外观干净,可变颜色外露2、TPO 单层屋面满粘固定定系统适用于混凝土屋面,主要承受焊接和粘结剂≥1.2mm工法,施工慢、需养护3、TPO 单层屋面空铺压顶固定系统适用于混凝土基层,主要承受空铺和焊接工≥1.2mm法,施工最快,需设置隔离层及负重压顶大路交通工程1、RDB 改性沥青大路防水系统桥梁;涵洞≥3.5mm2、BBC-251 改性沥青防水系统桥梁、涵洞≥2.0mm3、SPU 聚氨酯防水系统桥梁、涵洞≥1.5mm4、SAM 自粘卷材防水系统桥梁、涵洞≥2.5mm5、PCC-501 水泥基渗透结晶防水系统桥梁≥1800g/m26、路基防渗加固土工材料系统路基、边坡、排水沟槽铁路交通工程1、RWB-801 高聚物改性沥青防水系统桥梁、涵洞桥梁≥4.5mm、涵洞≥3.5mm2、SPU-361 高弹聚氨酯防水系统桥梁≥2mm3、PMD 氯化聚乙烯防水系统桥梁≥1.5mm4、SPUA-351 聚脲喷涂防水系统桥梁≥1.5mm5、路基防渗加固土工材料系统路基、边坡、排水沟槽水池工程1、SPU 聚氨酯防水系统游泳池、蓄水池、消防池、景观池≥1.5mm2、华砂铺贴系统瓷砖、大理石、马赛克装饰索引号区域防水系统示意图系统材料构成材料类型关心配套材料地下室1、SBS 改性沥青≥3mm2、SAM 自粘卷材≥2mm3、SPU 聚氨酯≥2mm4、TPO≥1.2mm BPS-201 BPS-202住宅防水系统住宅防水系统构成5、HDPE 自粘胶膜≥1.2mm屋面SBS 改性沥青≥3mmAPP 改性沥青≥3mmSAM 自粘卷材≥2mmSPU 聚氨酯≥1.5mmHCA 丙烯酸≥1.5mmJSA 聚合物水泥基≥1.5mm BPS-201 BPS-202种植屋面防水层+阻根SBS≥4mm防水层+阻根HDPE≥1.5mm防水层+阻根TPO≥1.5mm BPS-201 BPS-202厨卫间防水材料:SPU 聚氨酯≥1.5mmHCA 丙烯酸≥1.5mmJSA 聚合物水泥基≥1.5mmPMC 防水灰浆粘结材料:瓷砖粘结胶、瓷砖勾缝基玻纤网格布止水条堵漏宝水池防水材料:SPU 聚氨酯≥1.5mmSPU-351 聚脲喷涂≥1.5mm粘结材料:瓷砖粘结胶、瓷砖勾缝基索引号区域防水系统示意图系统材料构成材料类型关心配套材料车站底板1、SBS 改性沥青≥3mm2、SAM 自粘卷材≥2mm3、TPO≥1.2mm4、HDPE 自粘胶膜≥1.2mm BPS-201 BPS-202车站外墙1、SBS 改性沥青≥3mm2、SAM 自粘卷材≥2mm3、SPU 聚氨酯≥2mm4、TPO≥1.2mm5、HDPE 自粘胶膜≥1.2mm BPS-201 BPS-202地铁防水系统地铁防水系统构成车站顶板1、SBS 改性沥青≥3mm BPS-2012、SAM 自粘卷材≥2mm BPS-2023、SPU 聚氨酯≥2mm4、TPO≥1.2mm5、HDPE 自粘胶膜≥1.2mm区间隧道〔矿山法EVA 防水板≥1.5mm 垫片射钉隧道〕ECB 防水板≥1.5mm 无纺布粘结胶带HDPE 自粘胶膜≥1.5mm卫生间防水材料:SPU 聚氨酯≥1.5mmHCA 丙烯酸≥1.5mmJSA 聚合物水泥基≥1.5mmPMC 防水灰浆粘结材料:瓷砖粘结胶、瓷砖勾缝基玻纤网格布止水条堵漏宝铁路防水系统构成系统材料构成索引号区域防水系统示意图材料类型关心配套材料桥梁桥面1、RWB-801 高聚物改性沥青〔双面砂〕≥4.5mm;2、SPU-361 高弹聚氨酯≥2mm3、SPU-351 喷涂聚脲≥2mmBPS-203铁路隧道EVA 防水板≥1.5mmECB 防水板≥1.5mmPVC 防水板≥1.5mmHDPE 自粘胶膜≥1.5mm垫片射钉无纺布粘结胶带铁路涵洞1、RWB-801 高聚物改性沥青4mm;2、SPU 聚氨酯≥2mmBPS-201防水层:聚氨酯 SPU ≥1.5mm 聚合物水泥 ≥1.5mm 非固化沥青 ≥PBC-328种植防水系统系统材料构成 索引号区域防 水 系 统 示 意 图 材料类型关心配套材料 种植屋面阻根+ 卷材阻根层:1、ARC 高聚物改性沥青 4mm2、TPO ≥1.2mm3、HDPE ≥2mm4、SAM921 ≥2mm 防水层:BPS-201 BPS-202SBS 改性沥青卷材SAM 自粘卷材种植屋面阻根层:阻根+ 涂膜1、ARC 高聚物改性沥青 4mm2、TPO ≥1.2mm3、HDPE ≥2mm4、SAM921 ≥2mm道桥系统大路防水系统构成索引号区域防水系统示意图系统材料构成材料类型关心配套材料沥青铺装桥面1、RDB-811 道桥APP/SBS 改性沥青4.5mm/3.5mm2、SAM 自粘卷材2.5mmBPS-201SPU-322混凝土铺装桥面1、BBC-251 沥青涂料≥2mm2、SPU-351 聚脲喷涂≥1.5mm3、SPU-311/301 聚氨酯≥1.5mm4、JSA 水泥基聚合物≥2mm5、PCC 水泥基≥1.3kg/m2涵洞1、SBS/APP 改性沥青≥3mm2、SPU-301/3113、BBC-251 沥青涂料≥2mm4、SAM 自粘卷材≥3mm索引号区域防水系统示意图系统材料构成材料应用工业厂房钢构造屋面系统1、膈气层PE ≥0.5mm2、保温层〔按设计〕2、TPO- PMT3030. ≥1.2mm关心配套材料固定件压条密封膏粘结胶带TPO 机械固定系统工业厂房混凝土屋面系统1、膈气层PE ≥0.5mm2、保温层〔按设计〕3、TPO- PMT3020. ≥1.2mm固定件压条密封膏胶带粘结胶工业厂房屋面防水系统XXX 防水系统格式构成:1、系统描述;包含材料处理剂、主材、构成,产品特点、施工工具、包装储运及运输等2、规格分类;包含厚度信息,胎基信息,覆面信息,重量信息,宽长信息等,可列表说明3、系统构成:简图说明,包含基层处理剂材料、防水主材、压条固定,密封材料等4、适用范围:文字+图片说明〔建筑类型图片〕5、施工工艺:列出工艺流程,每个流程配图片最正确;6、施工要点:主要阐述主要流程过程中影响质量的技术说明;7、经典案例:图片说明。
综合管廊结构防水施工要点
建筑技术开发Building Technology Development建筑结构Building Structure第48卷第9期2021年5月综合管廊结构防水施工要点秦效军(中交第四公路工程局有限公司,北京100020)[摘要]近年来,随着城市建设规划的日新月异,综合管廊也得到了推广应用,作为地下工程,除主体结构施工质量要求高外,防水施工质量也显得尤为重要。
主要对汉中市汉宁路综合管廊结构的防水施工进行简单介绍,希望可以为同行提供一些建议与启发。
[关键词]综合管廊;防水;施工要点[中图分类号]TU761.il[文献标志码]B[文章编号]1001-523X(2021) 09-0003-03Key Points of Waterproof Construction ofComprehensive Pipe Gallery StructureQin Xiao-jun[Abstract ]In recent years,with the rapid development of urban construction planning,comprehensive pipe gallery has also been promoted and applied.As an underground project,besides the high quality requirements of the main structure, the quality of waterproof construction is also very important.The waterproof construction of the comprehensive pipe gallery structure of Hanning Road in Hanzhong City is mainly introduced,hoping to give some suggestion and inspiration for workers.[Keywords ]comprehensive pipe gallery;waterproof;construction essentials综合管廊属于钢筋混凝土结构空间,是在城市地下进行 建造的,包含两舱或者多舱,可把通信、供热、电力及给排 水等具体管线进行分舱安装,便于对管线实施管理及维修,降低维修更新管线的费用,这样既可保障路面的完整性,又 可保障管线具备耐久性,同时将地上管线安置于地下,也有 效利用了城市地下空间,降低了管线安全隐患,使城市环境 变得更加整洁。
聚合物水泥基防水涂布施工步骤
聚合物水泥基防水涂布施工步骤聚合物水泥基防水涂布施工步骤包括以下几个步骤: 1. 基层处理:首先需要对基层进行处理,将基层表面的杂物、浮浆等清理干净,确保基层表面干燥、平整。
如果有油污或老旧的防水层,需要进行清理和砂光处理。
2. 基层处理剂的施工:在基层处理前,需要将基层处理剂均匀地涂布在基层表面,以增强基层的附着力和抗渗漏性能。
涂布厚度一般为0.5mm~1mm,根据实际情况调整。
3. 监护层处理:在基层处理剂干燥后,需要涂布一层监护层,以增加防水层与基层的附着力。
监护层一般使用水泥浆或聚合物水泥浆,通过刷涂、喷涂或滚涂的方式施工。
涂布厚度一般为1mm~2mm,根据实际情况调整。
4. 防水涂布层处理:待监护层干燥后,需要开始施工防水涂布层。
防水涂布层一般使用聚合物水泥基防水涂料,可以根据需要选择不同的涂料类型。
施工时,可以使用刷涂、辊涂、喷涂等方式,确保涂布均匀。
涂布厚度一般为1mm~2mm,根据防水要求和涂料特性调整。
5. 防水涂布层处理剂施工:在防水涂布层干燥后,需要对防水层表面进行处理,以增强涂料的附着力和抗渗漏能力。
处理剂一般使用聚合物改性材料,通过滚涂或喷涂的方式施工。
涂布厚度一般为0.3mm~0.5mm,根据实际情况调整。
6. 表面处理:在防水涂布层处理剂干燥后,需要对表面进行处理,使其光滑、平整。
可以使用砂浆、砂浆层或其他特殊处理材料进行表面修饰。
7. 辅助施工工序:在涂布层完成后,还需要进行辅助施工工序,如阴阳角的处理、管道的穿越处理、防水品的安装等,确保整个施工系统的完整性和稳定性。
8. 环境恢复:施工完成后,需要对施工区域进行环境恢复工作,清理施工垃圾和杂物。
确保施工区域干净整洁。
实施聚合物水泥基防水涂布施工的步骤可以根据具体需求和现场情况进行调整和优化。
为了确保质量和效果,建议在施工前做好工程准备工作,并选择合适的材料和施工工艺。
此外,施工过程中需要注意安全,防止施工人员受伤。
PMC弹性聚合物水泥防水涂料 防水施工及构造图集
结 构 找 坡
无保温层屋面防水构造
不上人屋面防水构造
材 料 找 坡
有保温层屋面防水构造
上人屋面防水构造
结 构 找 坡
有保温层屋面防水构造
上人屋面防水构造
材 料 找 坡
有保温层屋面防水构造
不上人屋面防水构造
结 构 找 坡
有保温层屋面防水构造
不上人屋面防水构造
材 料 找 坡
有隔气层屋面防水构造
女儿墙防水构造
外 排 水 女 儿 墙 下 水 口
屋面变形缝防水构造
( 1)
( 2)
屋面门口、上屋面门口踏步 防水构造
屋 面 门 口
屋面门口、上屋面门口踏步 防水构造
上 屋 面 门 口 踏 步
管道泛水防水构造
砖 烟 囱 出 屋 面 泛 水
管道泛水防水构造
铁 烟 囱 出 屋 面
管道泛水防水构造
PMC弹性聚合物水泥防水涂料
防水施工及构造图集
适用范围
施工
施工
施工
施工
施工
施工
施工
重要部位的细部做法
重要部位的细部做法
重要部位的细部做法
施工质量要求与工程验收
构造图集
无保温层屋面防水构造
上人屋面防水构造
结 构 找 坡
无保温层屋面防水构造
上人屋面防水构造
材 料 找 坡
无保温层屋面防水构造
无组织排水挑檐
预 制 平 板 挑 檐
无组织排水挑檐
现 浇 平 板 挑 檐
有组织排水挑檐
现 浇 檐 沟
无组织排水挑檐
外 檐 沟
无组织排水挑檐
内 檐 沟
女儿墙防水构造
带 现 浇 外 檐 沟
pmc防水施工方案
PMC防水施工方案1. 引言随着建筑技术的不断发展,防水施工在建筑工程中起到了至关重要的作用。
而PMC(聚酯改性水泥)作为一种新型的防水材料,以其良好的耐水性和耐候性,成为广泛应用于建筑防水工程中的主要材料之一。
本文将介绍PMC防水施工方案,包括施工准备、施工工艺、质量控制等内容。
2. 施工准备在进行PMC防水施工之前,需要做好以下准备工作:•检查施工表面:确保施工表面平整、无粉尘和松散物质,需要清理干净并打磨表面。
•检查基层结构:确保基层结构稳固,无裂缝和水渗漏现象,如果存在问题需要提前修补。
•选择适当的PMC材料:根据具体施工需求,选择适合的PMC材料,可以根据地下水位、施工环境等因素进行选择。
•准备施工工具和辅助材料:包括刷子、刮板、清洁剂、稀释剂等工具和辅助材料。
3. 施工工艺PMC防水施工的基本工艺步骤如下:3.1 表面处理在进行PMC防水施工之前,需要对施工表面进行处理,包括清洁和预处理。
•清洁表面:使用清洁剂和清水清洗施工表面,确保表面无油污、灰尘等物质。
•预处理:在施工表面上涂刷一层预处理剂,提高PMC涂层与基层的附着力。
3.2 施工涂层根据施工要求,选择适当的PMC材料,并按照以下步骤进行施工:1.用刷子或辊涂工具将PMC材料均匀涂布在施工面上。
涂布厚度应按照要求进行控制,一般建议不低于2mm。
2.在涂布PMC材料的同时,使用刮板对表面进行平整处理,确保涂层均匀且无空鼓和划痕。
3.如果需要进行多层涂布,根据PMC材料的干燥时间,在上一层干燥后进行下一层的涂布。
3.3 热风喷涂在一些特殊情况下,可选择使用热风喷涂的方式进行PMC防水施工。
1.准备好热风喷涂设备,并进行适当的调试和预热。
2.将PMC材料放入热风喷涂设备中,并调整喷涂压力和温度。
3.将热风喷涂设备对准施工表面,喷涂PMC材料。
4.根据需要进行多道喷涂,确保涂层厚度满足要求。
4. 质量控制在PMC防水施工过程中,需要进行质量控制,以确保施工质量。
地下综合管廊结构工程防水技术及措施
地下综合管廊结构工程防水技术及措施摘要:在综合管廊的工程施工中,在管线方面,施工人员往往会面对数量繁多而且结构冗杂的情况。
在这样的施工环境中,施工人员往往面临着巨大的挑战。
在开展防水施工的具体工作时,相关人员不仅要从施工的材料进行充分的考虑,而且也要从相关的参数方面进行充足的考虑。
为了更好地提升防水技术,接下来,本文将从市政地下综合管廊概述、工程施工中防水技术的运用等方面进行相关的探讨。
关键词:综合管廊;防水技术;应用前言为保证管廊在设计使用年限内能够正常运营,在结构主体施工建设中,不仅要注重结构主体混凝土施工质量,同时要重视结构防水施工质量,特别是地下水位高的地区,结构长期渗漏,不仅会造成结构本身的不均匀沉降、裂缝等病害,同时也会给管廊内的管线及监控、消防、通风等系统造成损坏,增加维护成本,缩短管廊的使用寿命。
1市政地下综合管廊概述在市政的相关工程中,综合管廊是其中一个重要的组成部分。
简单来讲,它通过在地下铺设管道的形式,完成城市的能源传输任务。
常见的电力的传输,重要的燃气的传输,以及一些必要的排水工作,都需要通过这些铺设在地下的管道进行工作。
由此可见,这种管廊在城市的正常运转中发挥着极其重要的作用。
而且,在城市的地下区域进行相关的管道建设,不仅可以在很大程度上缓解城市的用地紧张情况,而且对于从城市的外在形式也具有一定的美化作用。
同时,在城市的地下区域,在一定情况下也方便相关人员进行维护工作以及检修工作。
2工程概述本工程综合管廊设计使用年限为100年,防水设计为2层,即混凝土结构的自防水与结构外侧的卷材柔性防水。
在主体结构当中,混凝土防水等级属于一级,主要使用C40P6防水混凝土(微膨胀)进行浇筑;在结构的外侧施作卷材柔性防水,底板采用厚1.5mmTPO-YP自粘型防水卷材(预铺反粘),侧墙使用自粘型TPO防水卷材(厚度为1.5mm),顶板使用耐根穿刺型TPO防水卷材(厚度为1.2mm)。
3底板防水施工要点3.1基层清理基层表面应坚实、平整、洁净。
聚合物水泥基防水涂料施工方案
聚合物水泥基防水涂料施工方案1. 概述聚合物水泥基防水涂料是一种常用于建筑物防水处理的材料。
本文档将详细介绍聚合物水泥基防水涂料施工方案,包括施工前准备、材料准备、施工步骤和注意事项等内容。
2. 施工前准备在施工前需要进行以下准备工作:2.1 检查基层首先需要检查基层的平整度和湿度情况。
如果基层不平整,应进行修补。
如果基层过湿,需要进行干燥处理。
2.2 清洁基层清洁基层是确保涂层附着力的重要步骤。
使用清洁工具将基层表面的灰尘、油污等杂质清除干净。
2.3 处理裂缝对于存在裂缝的部分,应先使用聚合物水泥基补漆材料进行修补,待干燥后再进行涂料施工。
3. 材料准备进行聚合物水泥基防水涂料施工前,需要准备以下材料:•聚合物水泥基防水涂料•涂刷工具(刷子、辊筒等)•检测工具(湿度计、涂膜厚度计等)•移动式脚手架(如果需要)在准备材料时,需要按照施工面积和涂料规格进行计算,确保足够的材料供应。
4. 施工步骤聚合物水泥基防水涂料的施工步骤包括以下几个环节:4.1 涂料搅拌将聚合物水泥基防水涂料放入专用容器中,并进行充分搅拌,确保涂料均匀。
4.2 涂料涂刷使用刷子或辊筒将预先搅拌好的涂料均匀涂刷在基层上。
涂刷时注意力求均匀,避免出现涂料厚薄不均的情况。
4.3 涂层厚度控制根据设计要求,使用涂膜厚度计检测涂层的厚度,确保达到设计要求。
4.4 防水层交叠处理当施工面积较大时,为了确保防水效果,需要进行防水层的交叠处理。
交叠部分的涂层应该与前一层的涂层有一定重叠,通常为10cm。
4.5 涂层干燥待涂料涂刷完毕后,需要等待涂层完全干燥。
干燥时间视具体产品的要求而定,通常为24小时以上。
5. 注意事项在聚合物水泥基防水涂料施工过程中,需要注意以下事项:•涂刷时应保持手法一致,力度均匀,避免出现施工不规范的情况。
•施工现场应保持通风良好,以利涂料的干燥。
•注意涂刷层的均匀厚度,避免涂刷过厚或过薄。
•严禁在涂料未干燥前进行交通或其他负荷。
PMC-421防水灰浆
PMC-421防水灰浆1 贮存条件及摆放要求产品应放置于阴凉干燥处,贮存温度在5℃~40℃为宜。
包装应保证密闭,打开使用后应将剩余料密封。
包装桶最多可以堆放5层。
产品储存期为一年。
2 适用范围适用于卫生间、浴室、厨房、楼地面、阳台及墙面的防水、防渗等工程。
3 施工方法1)表面处理:基层应平整、坚实、干净、无浮灰和油污,应在施工前充分润湿基层,但是不能存在积水,阴阳角宜作成圆弧形阴角直径宜大于50mm,阳角直径宜大于10mm。
对基层有裂缝以及管根留设的凹槽,应先嵌填密封材料并做附加防水处理。
2)配料配料比例:液料:粉料=10:40。
配料方法:涂料的配合方法为先将液料倒入搅拌桶中,在电动搅拌器不断搅拌下将粉料徐徐加入其中,至少搅拌5分钟,彻底搅拌均匀,呈浆状无团块为准。
3)细部处理:大面积防水施工前,在阴阳角,管根等节点处,先用毛刷刷涂2遍涂料。
也可根据工程实际或设计要求增铺一层胎体增强材料。
4)大面积防水层施工宜分2~3遍涂刷(严禁一遍成型)。
一般情况下,每遍间隔3小时,具体情况视当时环境而定。
涂膜厚度达到1.5mm。
灰浆涂刷后第二天起建议用细雾喷水或湿布覆盖等方法进行涂层养护2~3天后进行闭水试验。
闭水试验合格后24小时(一般在防水层上面做拉毛处理或在防水层没干时进行撒砂处理增加其与瓷砖的粘接力)进行保护层或装饰层施工。
4 施工注意事项施工时气温宜5℃~35℃,阴雨天气或基层有明水时不能施工。
外漏工程阴雨天不能施工。
防水灰浆用刮涂或刷涂方式施工,配料不需另外加水,避免用辊涂法。
防水涂膜应完全干燥后方可进行饰面层施工。
涂刷下一道防水上人施工时,要穿平底胶鞋,在涂膜盖上棉布等,以防破坏防水涂膜。
涂刮方向与上遍垂直,采取十字交叉法施工涂刷。
配好的混合料应在半个小时内使用完毕。
5 常见问题原因及处理方法1)防水施工完成后,涂膜开裂问题原因:1基层没有处理干净,有大量的浮土;2一次涂刷过厚,导致涂膜干燥过程中,水分挥发不均,引起涂膜开裂;3在户外施工,外部条件有大风等天气,容易导致开裂。
聚合物水泥基防水灰浆
聚合物水泥基防水灰浆材料特点:1.无毒、无味、无污染、不燃、不爆。
2.可直接在混凝土结构的表面施工。
3.施工操作简单,凝结时刻短,可缩短工期。
4.优良的粘结性能和防水性能。
材料要紧技术指标:材料包装及保留:一桶20kg 双组份,液料桶装,粉料为袋装。
本产品液料须寄存在5°以上的阴凉处,粉料须寄存在干燥处。
施工环境:不能在雨中或环境温度低于4°时喷涂,现场环境温度低、湿度大、通风差、干固时刻长些,反之短些。
适用范围:可在潮湿的基面上施工,关于新旧建筑物及构筑物(地下室、隧道、桥梁、水池、水库、大坝等)都可利用。
基面处置:基面必需粗糙、干净、充分湿润至饱和无明水,对结构表面显现的缺点,裂纹、蜂窝等处,需先用防水砂浆进行修补,然后再喷刷渗透结晶型防水涂料。
可历时刻及凝固时刻:在粉:水=3:1情形下,环境温度20°时,涂料可历时刻约25分钟,现场温度低,可历时刻长些,反之短些,一次配料不宜过量,混合物变稠时要频繁搅拌,不可再加水利用。
在粉:水=3:1情形下,环境温度20°时,涂料干固时刻约6小时,现场环境温度低,通风差,干固时刻会长些。
施工工法:1.施工工具:a.清理基面工具:开刀、凿子、锤子、钢丝刷、抹布、水桶等。
b.称量配料:水桶、称、拌料桶、搅拌器。
c.上料工具:专用半硬尼龙刷、专用喷枪。
d.养护工具:盛水盆,喷雾器。
2.用料量:2.1依照基面,施工方式和防水品级要求的不同,每平方米用量为0.8-1.5kg/m2.3.配料:3.1施工时应严格操纵水灰比,涂刷时按粉:水=3:1,涂抹时按粉:水=4:1混合搅拌均匀,拌和用水必需是干净的。
4.施工操作:4.1喷、涂该涂料时需用专用的尼龙刷或专用喷枪,涂层要均匀,不得有漏涂现象,总厚度不能低于1mm,当需要涂刷第二层时,必然要在第一层初凝后,仍潮湿时进行,如第一层过干那么应先将涂层润湿在施工。
涂抹施工时,要做到边涂刮,边用毛刷沾水在涂层表面来回拉刷,必需在初凝未干时涂抹边保养。
聚合物改性砂浆防水层施工方案
聚合物改性砂浆防水层施工方案1. 引言本文档旨在提供一份聚合物改性砂浆防水层的施工方案。
该方案旨在保护建筑物的结构,防止水渗透和损坏。
2. 施工材料与工具在施工过程中,将需要以下材料和工具:- 聚合物改性砂浆- 混凝土增强剂- 水泥- 水- 砂子- 打底涂料- 刮刀- 毛刷- 砂浆刷- 电钻- 铁钉- 防水胶带3. 施工步骤3.1 准备工作1. 清理施工区域,确保表面平整、干燥,并清除任何杂物和污垢。
2. 检查墙面,修补任何裂缝或损坏的区域。
3.2 涂底层1. 使用打底涂料涂抹在准备好的墙面上,形成一层薄薄的底层。
2. 使用刮刀和毛刷,确保涂料均匀分布,并尽量将其抹平。
3.3 混合砂浆1. 在干净的中,按照聚合物改性砂浆的说明书,混合适量的砂浆、水泥和水。
2. 混合过程中可以添加适量的混凝土增强剂,以增强防水层的性能。
3.4 施工防水层1. 使用砂浆刷将混合好的砂浆涂抹在打底层上,厚度约为3-5mm。
2. 确保砂浆均匀涂抹,并注意避免形成空隙和裂缝。
3. 在砂浆未完全干燥之前,用刮刀刮平表面,使其更加光滑。
3.5 完善防水层1. 等待砂浆完全干燥后,用打磨机或砂纸对防水层进行光滑处理。
2. 检查防水层是否存在破损或漏洞,并进行修补。
3. 贴上防水胶带,确保防水层更加牢固和可靠。
4. 结论通过按照上述施工方案进行操作,可确保聚合物改性砂浆防水层的施工质量和效果。
然而,在实际施工过程中,应根据具体情况和要求进行调整和改进。
务必严格按照施工安全规范操作,确保施工过程安全可靠。
注:本文档提供的方案为一般性建议,具体执行时请结合实际情况和专业指导。
聚合物防水灰浆施工工艺流程
聚合物防水灰浆施工工艺流程英文回答:Polymer waterproofing grout is commonly used in construction projects to provide a protective barrier against water penetration. The construction process involves several steps to ensure proper application and effectiveness of the grout. Here is a general outline of the construction process for polymer waterproofing grout:1. Surface Preparation:Before applying the polymer waterproofing grout, the surface needs to be properly prepared. This includes cleaning the surface to remove any dirt, dust, or loose particles. If there are any cracks or holes, they should be repaired and filled with suitable materials.2. Mixing the Grout:The polymer waterproofing grout is typically suppliedas a powder that needs to be mixed with water. Follow the manufacturer's instructions to achieve the correct ratio of water to grout powder. Use a mechanical mixer to ensure a uniform and consistent mixture.3. Application:Once the grout is mixed, it is ready for application. Use a trowel or a suitable tool to spread the grout evenly onto the surface. Make sure to apply a sufficient thickness of the grout to ensure effective waterproofing. Payattention to corners, edges, and joints, as these areas are more prone to water penetration.4. Curing:After the grout is applied, it needs time to cure and form a strong bond with the surface. Follow themanufacturer's instructions for the recommended curing time. It is important to protect the freshly applied grout from water exposure during the curing process.5. Inspection and Quality Control:Once the grout is fully cured, inspect the surface for any defects or areas that may require additional grout application. Conduct a thorough quality control check to ensure the waterproofing effectiveness of the grout.6. Finishing:After the grout is inspected and approved, any excess grout can be removed, and the surface can be finished according to the project requirements. This may involve applying a protective coating or paint to enhance the appearance and durability of the surface.中文回答:聚合物防水灰浆施工工艺流程:1. 表面准备:在施工聚合物防水灰浆之前,需要对表面进行适当的准备。
2023版工程维修劳务合同专业版
2023版工程维修劳务合同专业版甲方:负责人:地址:电话:乙方:负责人:地址:电话:甲方同意将的渗漏维修工程全权委托乙方施工。
根据《中华人民共和国劳动法》以及有关规定,双方经充分协商,特签订本劳务合同,以共同遵守。
一、合同内容甲方委托乙方进行工程维修,渗漏维修范围:_________________。
二、选用材料双方约定在乙方进行工程渗漏维修中应选用以下材料:1、聚氨酯注浆堵漏剂。
2、环氧砂浆。
3、m1500渗透性水泥密实剂。
4、遇水膨胀橡胶止水条。
5、聚氨酯密封膏。
6、pmc-421聚合物改性水泥基防水灰浆。
7、其它未注明材料。
三、承包方式甲乙双方约定本维修工程由乙方包工、包料、包质量、包维修、包安全。
四、施工期限甲乙双方约定施工期限为________天,自________年________月________日至________年________月________日止。
五、工程价格及计算方法1、本合同采用总价包干方式,按________元/平方米的价计算,总计________平方米。
2、合同总金额为:________元。
六、付款结算方式1、本工程完工验收合格且结算后________日内,支付合同金额的________%。
2、从验收合格之日起计算________年后如无漏水,支付合同金额的________%。
如有漏水:(1)乙方免费保修后,支付合同金额的________%。
(2)乙方未尽保修义务,甲方将在合同金额的________%中扣除维修费用后,剩余的部分支付给乙方。
3、从验收合格之日起计算________年后如无漏水,支付合同余下金额的________%。
如有漏水:(1)乙方免费保修后,支付合同余下金额的________%。
(2)乙方未尽保修义务,甲方将在合同余下金额的________%中扣除维修费用后,剩余的部分支付给乙方。
七、质量及保修乙方对防水维修工程质量全面负责,做到不渗不漏,外观规整,对渗漏维修范围免费保修________年(人为或不可抗力造成防水层破坏除外),从验收合格之日起计算。
PMC-421聚合物改性水泥基防水灰浆施工
目录1、编制依据 (2)2、材料说明 (2)3、施工准备 (3)4、施工操作工艺及技术要点 (3)4.1施工工艺流程 (3)4.2施工操作要点和技术要求 (3)4.3细部节点防水做法 (4)4.4防水层的验收 (5)4.5防水层的临时保护措施 (5)5、施工注意事项 (6)6、安全文明注意事项 (6)7、成品保护 (6)8、施工保证措施 (6)1、编制依据1.1《聚合物水泥防水灰浆》 Q/SY YHF012-20051.2《建筑防水涂料试验方法》 GB/T16777-19971.3《地下工程防水技术规范》(GB50108-2001)1.4《地下防水工程质量验收规范》(GB50208-2002)1.5《建筑工程施工质量验收统一标准》(GB50300-2001)1.6国家现行防水规范、规程、图集1.7本项目工程的施工图纸、做法2、材料说明本工程采用“雨虹”牌PMC—421聚合物改性水泥防水灰浆做地下室防水,涂料厚度为2mm, PMC—421聚合物改性水泥防水灰浆是一种以特种水泥为基料,以丙烯酸酯乳液为主要改性剂,是一定柔性的刚性涂层材料。
产品分为无机粉料和有机液料两个组分。
无机粉料由特种水泥和多种填充材料组成;有机液料由进口丙烯酸脂乳液和多种添加剂组成。
现场按一定比例混合配制成涂料使用。
〔技术性能〕产品物理力学性能符合Q/SY YHF012—2005《聚合物改性水泥基防水灰桨》标准,主要物理力学性能要求见表1。
表1 物理力学性能·水性涂料,无毒、无味、无污染;·可形成有一定柔性的防水抗渗、抗盐类腐蚀的涂层;·易混合、可涂可抹、施工方便·与基层和面层附着力强·对基层干燥度无要求,便于缩短工期〔适用范围〕·防水防渗工程:适用于一般的工业与民用建筑的厕浴间、厨房间、楼地面、阳台、水池等部位的防水、防渗;木地板和墙的防潮;各类工程的维修防水。
·防腐工程:金属构件防锈以及要求设置防腐蚀保护涂层的工程施工3、施工准备3.1材料准备:防水主材:“雨虹”牌环保型PMC—421聚合物改性水泥防水灰浆防水辅材:玻纤布(附加增强用)3.2施工机具准备:基面清理工具:锤子、凿子、铲子、钢丝刷、扫帚等;取料配料工具:台秤、搅拌桶、手提搅拌器;涂料涂刷工具:橡胶刮板、油漆刷、长柄滚刷、软毛刷等;3.3对基层的要求:3.3.1表面要求抹平.压光,其平整度可用两米直尺检查,垫层与直尺之间的最大空隙不应超过10毫米,空隙仅允许平缓变化。
聚合物水泥防水砂浆施工工艺标准
1总则1.1适用范围本标准规定了水泥砂浆防水层的施工要求、方法和质量控制标准。
本标准适用于混凝土或钢筋混凝土结构、砌体结构的基层上采用多层抹面的水泥砂浆防水层。
不适用环境有侵蚀性、持续振动和受冲击作用或温度高于80℃的地下工程。
1.2编制依据GB50300-2001 建筑工程施工质量验收统一标准GB50208-2002 地下防水工程质量验收规范GB50108-2001 地下工程防水技术规范2术语2.1地下防水工程指对工业与民用建筑地下工程、防护工程、隧道及地下铁道等建(构)筑物,进行防水设计、防水施工和维护管理等各项技术工作的工程实体。
2.2防水等级根据地下工程的重要性和使用中对防水的要求,所确定结构允许渗漏水量的等级标准。
2.3刚性防水层采用较高强度和无延伸能力的防水材料,如防水砂浆、防水混凝土所构成的防水层。
3施工准备3.1 技术准备3.1.1施工前应对操作人员进行技术交底,并编制施工作业指导书。
3.1.2根据设计要求确定防水外加剂的品种、性能及需用计划。
3.1.3确定水泥砂浆施工配合比及各种材料用量。
3.1.4将作业面基层上的杂物清理干净,保持基层湿润、清洁、平整、坚实、使基层与面层有很好的粘结性能。
3.1.5当工程在地下水位以下时,施工前应将地下水位降到抹面层以下。
地表积水应清理干净。
3.2材料准备3.2.1水泥a)水泥品种应按设计要求选用,宜采用强度等级不低于32.5 级的普通硅酸盐水泥,亦可采用矿渣硅酸盐水泥,火山灰硅酸盐水泥。
b)不应使用过期或受潮结块水泥;禁止将不同品种或强度等级的水泥混用。
c)水泥应有出厂合格证和复检报告。
3.2.2砂子砂宜采用中砂,砂颗粒应坚硬、粗糙洁净,粒径3mm以下,含泥量不得大于1% ,硫化物和硫酸盐含量不得大于1%,使用前必须过3mm~5mm 孔径的筛。
3.2.3水施工用水应符合《混凝土拌合用水标准》JGJ63规定。
3.2.4掺合料砂浆中掺用的聚合物乳液的外观质量应无颗粒、异物和凝固物。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
1、编制依据 (2)
2、材料说明 (2)
3、施工准备 (3)
4、施工操作工艺及技术要点 (3)
4.1施工工艺流程 (3)
4.2施工操作要点和技术要求 (3)
4.3细部节点防水做法 (4)
4.4防水层的验收 (5)
4.5防水层的临时保护措施 (5)
5、施工注意事项 (6)
6、安全文明注意事项 (6)
7、成品保护 (6)
8、施工保证措施 (6)
1、编制依据
1.1《聚合物水泥防水灰浆》 Q/SY YHF012-2005
1.2《建筑防水涂料试验方法》 GB/T16777-1997
1.3《地下工程防水技术规范》(GB50108-2001)
1.4《地下防水工程质量验收规范》(GB50208-2002)
1.5《建筑工程施工质量验收统一标准》(GB50300-2001)
1.6国家现行防水规范、规程、图集
1.7本项目工程的施工图纸、做法
2、材料说明
本工程采用“雨虹”牌PMC—421聚合物改性水泥防水灰浆做地下室防水,涂料厚度为2mm, PMC—421聚合物改性水泥防水灰浆是一种以特种水泥为基料,以丙烯酸酯乳液为主要改性剂,是一定柔性的刚性涂层材料。
产品分为无机粉料和有机液料两个组分。
无机粉料由特种水泥和多种填充材料组成;有机液料由进口丙烯酸脂乳液和多种添加剂组成。
现场按一定比例混合配制成涂料使用。
〔技术性能〕
产品物理力学性能符合Q/SY YHF012—2005《聚合物改性水泥基防水灰桨》标准,主要物理力学性能要求见表1。
表1 物理力学性能
·水性涂料,无毒、无味、无污染;
·可形成有一定柔性的防水抗渗、抗盐类腐蚀的涂层;
·易混合、可涂可抹、施工方便
·与基层和面层附着力强
·对基层干燥度无要求,便于缩短工期
〔适用范围〕
·防水防渗工程:适用于一般的工业与民用建筑的厕浴间、厨房间、楼地面、阳台、水池等部位的防水、防渗;木地板和墙的防潮;各类工程的维修防水。
·防腐工程:金属构件防锈以及要求设置防腐蚀保护涂层的工程施工
3、施工准备
3.1材料准备:
防水主材:“雨虹”牌环保型PMC—421聚合物改性水泥防水灰浆
防水辅材:玻纤布(附加增强用)
3.2施工机具准备:
基面清理工具:锤子、凿子、铲子、钢丝刷、扫帚等;
取料配料工具:台秤、搅拌桶、手提搅拌器;
涂料涂刷工具:橡胶刮板、油漆刷、长柄滚刷、软毛刷等;
3.3对基层的要求:
3.3.1表面要求抹平.压光,其平整度可用两米直尺检查,垫层与直尺之间的最大空隙不应超过10毫米,空隙仅允许平缓变化。
3.3.2基层的混凝土或砂浆必须牢固,无裂缝。
不允许有空鼓、松动、鼓包、凹坑、起沙掉灰等缺陷存在。
3.3.3基层的阴阳角应做成圆弧形,阴角直径宜大于50mm,阳角宜做成大于10mm。
4、施工操作工艺及技术要点
4.1施工工艺流程
基层清理→细部附加处理→第一遍涂膜→第二遍涂膜→…→面层涂膜→工程质量验收→保护。
4.2施工操作要点和技术要求
4.2.1基层清理:基层应处理平整、坚实,选用合适的工具将基层清扫干净,基层表面不得有浮尘、杂物,不得有突出尖锐物,油污必须清除干净。
4.2.2配料:将产品说明书上的标注的液料、粉料和水的比例进行配比,一般液料:粉料为1:4。
水的添加量可适当调节,以调节整涂得稠度,满足立面和平面不同部位的施工要求。
灰浆混合的方法是先将液料和水倒入搅拌桶中,在手提搅拌器的不断搅拌下将粉料徐徐加入搅拌桶内,至少要搅拌5分钟,彻底搅拌均匀,呈浆状无团状。
4.2.3细部附加处理:在管根、阴阳角、变形缝等基础细部,应先进行防水层施工,
可增涂2-4遍涂料(厚度为1mm) ,易发生漏水的部位应增加一层加筋布加强处理。
首先用橡胶刮板或油漆刷厚度均匀地涂刷一遍涂料,涂刷宽度300mm为宜,并立即粘贴加筋布进行加筋增强处理。
玻纤布加铺时一定要浸透,变形缝部位应先铺一层玻纤布,再增涂涂料形成附加层空铺的构造。
加筋布粘贴时,应用漆刷摊压平整,与下层涂料贴合紧密,搭接宽度100mm,表面再涂刷一至二层涂料,使其达到设计要求的厚度。
4.2.4涂刷第一道涂层:细部节点处理完毕且涂膜干燥后,进行第一道大面涂层的施工。
将混合料用橡胶或塑料刮板均匀涂布,要求厚度一致,涂刷时要均匀,不能有局部沉积。
4.2.5涂刷第二道涂层:在第一道涂层充分固化后(一般间隔2h,一般以手摸不粘手为准),进行第二道涂层的施工,涂刷的方向与第一道相互垂直,干燥后再涂刷下一道涂层,直到达到设计厚度。
涂膜收头时应采用防水涂料多遍涂刷,以保证其完好的防水效果。
4.2.6涂刷建议用量(厚度为2mm涂料用量)
细部节点(平立面交接处、穿墙管等)是防水工程的薄弱环节,必须有针对性的进行合理、安全、科学的设计并要求高质量的施工操作,才能保证地下室防水系统的整体性及密闭不透水性。
4.3.1细部节点图例:
楼地面与墙面交接处防水做法
4.4防水层的验收
施工时应边涂刷边检查,发现缺陷及时修补,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道涂层施工,特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。
自检合格后报请监理方/建设方进行防水层的整体验收。
4.5防水层的临时保护措施
涂膜验收合格后,应由总包方在涂膜表面做砂浆保护层。
防水层施工完毕后严禁打眼凿洞,如确需要,则请及时与涂膜施工方联系,以便及时修补,避免渗漏隐患的存在。
5、施工注意事项
5.1防水涂层应在基层坚实后施工
5.3施工温度宜在5~35℃。
5.3料拌好后应尽快使用完,时间不宜超过30分钟。
6、安全文明注意事项
6.1施工前对施工人员进行安全教育、技术交底,施工中严格遵守安全规章制度;
6.2施工现场配备消防器材,严禁现场吸烟、严禁运用明火;
6.3进场施工人员必须佩戴安全帽、手套、穿软底鞋,严格遵守现行国家或行业的标准规范;
6.4作业现场必须加强通风,保持空气清新,并配备充足照明设施;
6.5施工用电源必须配置漏电保护装置;
6.6认真做到“工完、料净、场清”,保持现场整洁;
7、成品保护
7.1运送、放置施工机具和料桶时,应在已施工的涂膜层上放垫纸板保护;
7.2操作人员应穿干净软底鞋,施工过程中严禁踩踏未干防水涂层;
7.3防水涂层未做保护层之前,任何与防水作业无关的人员不得进入施工现场;
7.4立墙管根部位要加以保护,施工中不得碰损位移;
7.5严禁在施工完成的防水层上打眼凿洞;
7.6涂膜应完全干燥后方可进行保护层施工。
8、施工保证措施
8.1大面涂刷施工与细部处理、终止收口密封同步施工,每日终止施工时不得留有未收口、收边的作业面。
8.2每日终止施工时,已涂刷的涂料边缘处必须与基层进行密封处理。
