课题名:冷却塔风机启停节能优化小组名称:发电部一值QC小组组长:谢球纲组员:范锦华、陈永富、马永、邱新、叶德琛、庞真喜、李建、杨文强、王磊、王洲、任权、黄观运冷却塔风机启停节能优化小组名称:发电部一值QC小组课题名:冷却塔风机启停节能优化成立时间:2013年7月活动时间:2013年8月至2014年2月小组类型:现场型出勤率:100%小组成员:目录1 选择并确定课题 (1)1.1部门要求 (1)1.2开展现状调查: (1)1.2.1调查一:单台风机所消耗的有功功率 (1)1.2.2调查二:单台风机运行时耗水量 (1)1.2.3调查三:温度与优化运行风机台数 (2)2 优化方案 (4)2.1 优化一:停机时停运冷却塔风机 (4)2.1.1 优化一的效果: (4)2.2 优化二:环境温度与运行风机数量 (5)2.2.1 实验一:环境温度17度,(即燃机进气温度) (5)2.2.2 实验二:环境温度15度,(即燃机进气温度) (6)2.2.3 实验三:环境温度14度,(即燃机进气温度) (7)2.2.4 实验四:环境温度11度,(即燃机进气温度) (8)2.2.5 优化二的效果 (8)3 整体优化后的节能效果 (10)3.1 整体优化后的节电效果 (10)3.2整体优化后的节水效果: (10)3.3 优化后的直接及间接效益 (10)3.3.1 直接经济效益 (10)3.3.2 间接经济效益 (10)3 结束语 (12)1 选择并确定课题冷却塔风机电机是我厂高压电机设备,共7台,每台单机的功率额定值为200kW ,共1400 kW ,是我厂耗电第二大设备。

它的启停优化和运行台数直接关系到我厂用电用电量、厂用电率和耗水量。

发电部一值QC 成成立后,集中小组全体成员进行讨论,选择了对生产实用,用电功率大的,对节能效果明显的“冷却风机启停优化和根据环境温度使用风机台数”的题目、并取得了一定的成果。

1.1部门要求优化启停冷却塔风机操作,降低厂用电量、厂用率和耗水量,实现公司节能减排目标。

发电公司班组优化管理QC成果(可编辑)

发电公司班组优化管理QC成果(可编辑)

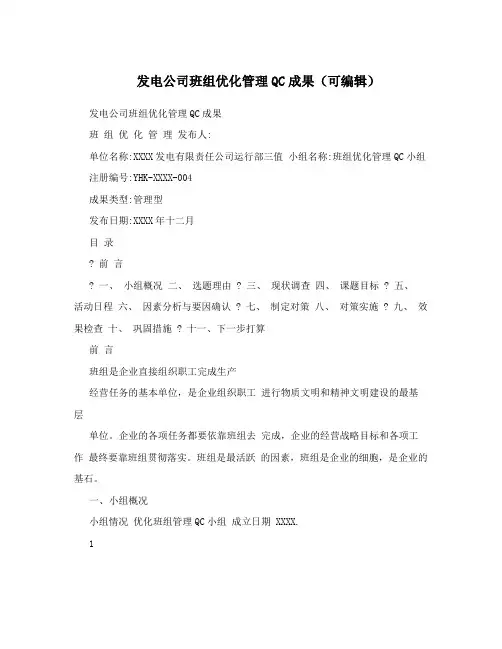

发电公司班组优化管理QC成果(可编辑)发电公司班组优化管理QC成果班组优化管理发布人:单位名称:XXXX发电有限责任公司运行部三值小组名称:班组优化管理QC小组注册编号:YHK-XXXX-004成果类型:管理型发布日期:XXXX年十二月目录前言一、小组概况二、选题理由 ? 三、现状调查四、课题目标 ? 五、活动日程六、因素分析与要因确认 ? 七、制定对策八、对策实施 ? 九、效果检查十、巩固措施 ? 十一、下一步打算前言班组是企业直接组织职工完成生产经营任务的基本单位,是企业组织职工进行物质文明和精神文明建设的最基层单位。

企业的各项任务都要依靠班组去完成,企业的经营战略目标和各项工作最终要靠班组贯彻落实。

班组是最活跃的因素,班组是企业的细胞,是企业的基石。

一、小组概况小组情况优化班组管理QC小组成立日期 XXXX.1活动情况每月2次出勤率 98% 类型管理型组内职务姓名姓别文化程度工龄组长男中专 9组员男大学 11组员男中专 9组员男大专 7制表:XXX 时间XXXX年12月二、选题理由选题理由内容1 公司要求加强班组管理,创建一流班组2 班组的目标是团结活泼、严肃认真创一流班组3 公司目前要求加大培训力度,“全能值班”4 提高技术、业务水平、工作效率需要制表:XXX 时间XXXX年1月详细内容如下:理由一:加强管理的需要管理薄弱效率降低成本增加效益降低职工收入降低降低积极性效率更低效益降低更多制表:王建收时间:XXXX年1月理由二:团结活泼、严肃认真的班风、班貌的需要人心的凝集力是基础,是一切工作的出发点;人的积极性,主动性和进取精神是一个班组管理的真实反映,和各种工作成败的决定性因素。

作为一线职工,八个小时内,有上百次操作,并且有些操作是牵一发而动全貌,因此严肃认真的工作态度尤其显得重要。

理由三:提高技术、业务水平、工作效率需要理由四: 公司目前要求加大培训力度,“全能值班” 0510152025班组人数2001年2002年2003年制表王建收时间XXXX 年12月项目第一季度第二季度第三季度第四季度部门运行部安监部运行部安监部运行部安监部运行部安监部奖罚元 -50 0 -100 400 -50 0 0 -1200备注卫生异常及时发现设备隐患检查不到位一个一类障碍一个二类障碍三、现状调查 2002年度公司、部门奖惩班组表 2002年参加集体活动获奖两次:运行部安全知识竞赛第一运行部气排球比赛第一制表:夏光范时间:XXXX年3月现状分析班组没有生机、活力、创造性平等分配和岗位固定值缺乏激励没有明确的发展目标民主管理的意识淡薄缺乏文化氛围年终不总结或与目标脱离缺乏闭环管理制表夏光范时间XXXX 年4 月四、课题目标加强班组基础管理工作,做好思想工作,加强职工技术水平培训,提高职工的技术和业务水平,调动班组职工的个人积极性,不断总结工作经验,提高工作效率。

QC小组活动成果发布降低GM-BSC21-26型给煤机故障率(锅炉送粉班)

QC小组活动成果发布降低GM-BSC21-26型给煤机故障率(锅炉送粉班)

降低GM-BSC21-26型给煤机故障率探路者QC小组小组名称探路者QC小组成立日期2010-02-01 发布人秦军毅所在部门华电潍坊发电有限公司小组类型现场型组长葛卫波注册号001-2010 登记日期2010-02-01 P成员人数11人TQC教育学习情况人均48学时活动次数4次/月活动时间1年小组成员姓名性别年龄文化程度职务及职称项目分工刘升刚男39 大专锅炉主任指导王玉亮男47 大专锅炉副主任指导范晓明男37 大专专工技术指导辛志刚男34 大专专工技术指导李斌男39 大专专工技术指导葛卫波男37 大专班长组织协调王洪斌男32 大专副班长项目实施刘文德男45 中专工作负责人项目执行公伟男40 中专工作负责人项目执行孙传亮男36 中专工作负责人项目执行秦军毅男35 大专技术员组织实施二、选题理由:华电潍坊发电有限公司二期#3、4炉配臵的24台给煤机是由沈阳华电电站工程有限公司生产的GM-BSC21-2型称重式计量给煤机,其作用是根据锅炉负荷及磨煤机的需要,调节给煤量,把原煤均匀的送入磨煤机。

自201(年二月以来,公司#3、4炉给煤机发生故障较多,多次出现给煤机运行中断事故,锅炉检修人员常常半夜三更都被叫到公司里抢修给煤机。

由于给煤机故障频发,使锅炉运行工况变化频繁,锅炉经济性极差。

这对于企业内部挖潜增效极为不利。

我们锅炉探路者QO小组积极响应公司近年提出的“内部挖潜增效活动”确定本次课题名称为一一降低GM-BSC21-2型给煤机故障率。

三、活动简况:表一:QC小组活动简况表制表人:秦军毅制表时间:2011.02制四、现状调查与分析针对所选课题,QC小组成员按计划利用一个月的时间对#3、4炉给煤机故障原因进行了调查,根据班组2008年三月至2010年三月给煤机设备检修记录得知24台给煤机两年来共发生故障1087次,需要停磨煤机检修的有247次(给煤机故障引起得频繁启、停磨煤机,会造成厂用电增加和运行参数的波动,进而使锅炉效率下降),计算后得出,需停磨煤机检修平均5.15台次/年,我们总结了给煤机常见故障原因如下表:表二:给煤机常见故障列表2 给煤机皮带卡涩、拒动5 0.45% 涨紧机构未涨紧或滚筒沾煤较厚3给煤机电机及减速箱震动大7 0.6% 需及时处理4 给煤机皮带打滑100.9% 需及时处理5 给煤机清扫链断裂15 1.4% 需停磨处理6 给煤机调节丝杆脱扣21 1.9%造成皮带无法调节,需停磨处理7 给煤机被动滚筒磨损严重54 4.9% 磨损后发生轴向位移,极易造成皮带裙边与两侧金属框架划伤直至报废,需及时处理,8 给煤机异物卡塞187 17.2% 严重时需要停磨煤机处理9给煤机清扫器主动轴处漏粉245 22.5% 影响现场文明卫生和设备经济性10 给煤机清扫器卡涩、拒动258 23.7% 需及时调整11 给煤机皮带跑偏282 25.9% 需及时调整合计1087 100%图一:故障比例图制表人:秦军毅制表时间:2010.03制I故障1IB故障2 丨故障3I故障4 'I故障5 ■故障6 'I故障7 ■故障8 ■故障9 -I故障10 L故障11图二:主要故障比例图故障1故障2故障3故障4故障5—故障6故障7 _1故障8故障9故障10故障11制表人:秦军毅制表时间:2010.03制由以上图表可以看出,序号为& 9、10、11四种类型的故障占比例较大,接近90%如能有效解决这四种故障,就让大幅降低给煤机故障率成为可能。

青山电厂可行性报告

青山电厂可行性报告

青山电厂可行性报告一、项目概况青山电厂项目位于偏远山区,距离城市较远,周边地形多为青山绿水,风景秀丽。

该地区电力供应相对不足,居民生活和工业生产急需更稳定的电力支持。

因此,计划在青山地区建设一座电厂,以解决当地电力紧缺问题。

二、项目背景青山地区的电力供应主要依赖于远方的传统火力发电厂,输电距离较远,存在输电损耗大、供电不稳定等问题。

而当地新能源资源丰富,如水力、太阳能和风能等,具备发展清洁能源的潜力。

因此,青山电厂项目的建设将有效利用当地资源,提升电力供应的可靠性和稳定性。

三、项目规划1. 技术选型青山电厂计划采用水力发电技术,利用当地丰富的水资源,建设水轮发电机组。

水力发电具有成本低、环保等优势,适合当地地形条件,且具备较高的发电效率。

2. 建设规模初步规划青山电厂装机容量为100兆瓦,预计年发电量达到4000万千瓦时。

项目将分为水电站建设、电力输送线路建设等阶段,建设周期约为2年。

3. 环保考虑在项目建设过程中,将严格遵守环保法规,最大限度减少对当地生态环境的影响。

同时,水力发电是一种清洁能源,不会产生大气污染和温室气体排放,有利于改善空气质量。

四、项目优势1. 资源丰富青山地区水资源丰富,适宜发展水力发电,项目具备资源优势。

2. 环保可持续水力发电是一种清洁能源,不会造成环境污染,有利于当地生态环境保护。

3. 经济效益青山电厂建成后,将提升当地电力供应的稳定性,促进当地经济发展,带动周边产业的增长。

五、项目风险1. 技术风险水力发电技术虽然成熟,但在实际建设中仍存在一定的技术风险,如水资源变化、设备故障等。

2. 市场风险电力市场竞争激烈,青山电厂建成后需面临市场供需变化、价格波动等风险。

3. 政策风险政策变化可能对电力行业产生影响,青山电厂项目需密切关注政策变化对项目的影响。

六、项目推进计划1. 前期准备立项评估、勘察设计、环评报告等前期准备工作,全面评估项目可行性。

2. 建设阶段水电站建设、电力输送线路建设等工程建设阶段,确保工程质量和进度。

湖北武汉市青山热电联产电厂3台600MW项目可行性实施报告

湖北武汉市青山热电联产电厂3台600MW项目可行性实施报告

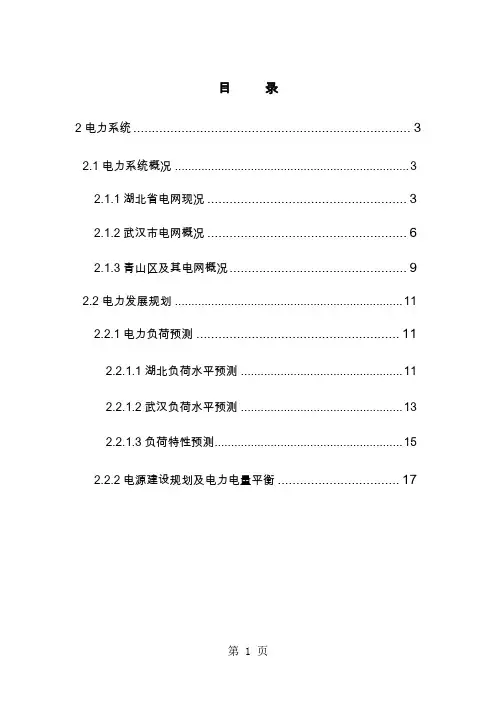

湖北武汉市青山热电联产电厂3台600MW项目可行性实施报告目录2电力系统 (2)2.1电力系统概况 (2)2.1.1省电网现况 (2)2.1.2市电网概况 (4)2.1.3青山区及其电网概况 (6)2.2电力发展规划 (7)2.2.1电力负荷预测 (7)2.2.1.1负荷水平预测 (7)2.2.1.2负荷水平预测 (9)2.2.1.3负荷特性预测 (11)2.2.2电源建设规划及电力电量平衡 (13)2.2.2.1电源建设规划 (13)2.2.2.2电网电力平衡 (16)2.2.2.3电网电量平衡 (19)2.2.2.4电网电力平衡 (21)2.2.3目标电网规划 (25)2.3青山热电厂改造工程建设的必要性及在系统中的作用 (26)2.4青山热电厂老厂改造工程建设规模、时间、接入系统方案.312电力系统2.1电力系统概况2.1.1省电网现况省电网是华中电力系统的重要组成部分,是华中各省(市)网之间、华中与华东、电网之间电力、电量交换的枢纽。

随着三峡电站的投产,电网将在华中系统乃至全国联网中处于中枢地位。

截至2010年底,省全口径发电装机容量27415MW(含三峡机组),其中水电装机17889MW,约占65.3%,火电装机9526MW,约占34.7%。

电网统调装机容量为24224MW(含三峡机组),其中水电装机15914MW,约占65.7%,火电装机8311MW,约占34.3%。

2010年省全口径机组发电量128980GWh(含三峡机组),其中水电发电量81370GWh,约占63.1%,火电发电量47610GWh,约占36.9%。

统调电厂发电量118068GWh,其中水电发电量75578GWh,约占64%,火电发电量42490GWh,约占36%。

2010年省全社会用电量78815GWh,较上年增长12.6%;统调用电量68800GWh,较上年增长14.9%;统调用电最高负荷13230MW,较上年增长14.7%。

湖北武汉市青山热电联产电厂3台600MW项目可行研究报告33页word文档

湖北武汉市青山热电联产电厂3台600MW项目可行研究报告33页word文档

目录2电力系统 (3)2.1电力系统概况 (3)2.1.1湖北省电网现况 (3)2.1.2武汉市电网概况 (6)2.1.3青山区及其电网概况 (9)2.2电力发展规划 (11)2.2.1电力负荷预测 (11)2.2.1.1湖北负荷水平预测 (11)2.2.1.2武汉负荷水平预测 (13)2.2.1.3负荷特性预测 (15)2.2.2电源建设规划及电力电量平衡 (17)2.2.2.1湖北电源建设规划 (17)2.2.2.2湖北电网电力平衡 (22)2.2.2.3湖北电网电量平衡 (26)2.2.2.4武汉电网电力平衡 (28)2.2.3目标电网规划 (33)2.3青山热电厂改造工程建设的必要性及在系统中的作用 (34)2.4青山热电厂老厂改造工程建设规模、时间、接入系统方案 .. 402电力系统2.1电力系统概况2.1.1湖北省电网现况湖北省电网是华中电力系统的重要组成部分,是华中各省(市)网之间、华中与华东、广东电网之间电力、电量交换的枢纽。

随着三峡电站的投产,湖北电网将在华中系统乃至全国联网中处于中枢地位。

截至2019年底,湖北省全口径发电装机容量27415MW(含三峡机组),其中水电装机17889MW,约占65.3%,火电装机9526MW,约占34.7%。

湖北电网统调装机容量为24224MW(含三峡机组),其中水电装机15914MW,约占65.7%,火电装机8311MW,约占34.3%。

2019年湖北省全口径机组发电量128980GWh(含三峡机组),其中水电发电量81370GWh,约占63.1%,火电发电量47610GWh,约占36.9%。

湖北统调电厂发电量118068GWh,其中水电发电量75578GWh,约占64%,火电发电量42490GWh,约占36%。

2019年湖北省全社会用电量78815GWh,较上年增长12.6%;统调用电量68800GWh,较上年增长14.9%;统调用电最高负荷13230MW,较上年增长14.7%。

全国电力行业优秀QC小组等名单

全国电力行业优秀QC小组等名单

附件:全国电力行业优秀QC小组等名单一、QC小组一等奖:1 廊坊供电公司调度所保护一班QC小组2 秦皇岛电力公司新坐标QC小组3 北京超高压供电公司纵横QC小组4 北京电力建设公司焊接公司宁电(二期)焊接工地QC小组5 天津电力建设公司宁海锅炉钢架QC小组6 衡水供电公司线路工区运检三班QC小组7 山西晋城供电分公司阳城供电支公司凤城供电所8 大唐太原第二热电厂锅炉工程部本体班9 河南省电力公司郑州供电公司计量中心同业对标QC小组10 河南省电力公司驻马店供电公司变电运行部试验二班QC小组11 河南第二火电建设公司防腐保温工程公司QC小组12 大唐洛阳热电厂输煤管理部电工班QC小组13 河南省电力公司洛阳供电公司安监QC小组14 河南省电力公司三门峡供电公司调度班QC小组15 国电九江发电厂发电部三值三控QC小组16 江西赣州供电公司电能计量中心QC小组17 湖南省电力公司超高压管理局运行分局系统维护班QC小组18 湖北省电力公司宜昌供电公司长阳县电力公司客服中心低维班QC 小组19 湖北省电力公司咸宁供电公司嘉鱼县供电公司信通中心QC小组20 齐齐哈尔电业局通讯工区线路班QC小组21 牡丹江水力发电总厂镜泊湖发电厂检修机械处QC小组22 吉林省电力有限公司吉林供电公司送电工区第一QC小组23 吉林省电力有限公司长春供电公计量中心内勤二班QC小组1 / 26司24 辽宁省电力有限公司沈阳供电公司负荷控制室QC小组25 重庆市电力公司沙坪坝供电局配网中心技术组QC小组26 重庆市电力公司江北供电局检修所继保班QC小组27 安徽省电力公司合肥供电公司庐阳运行中心QC小组28 安徽省电力公司淮南供电公司配电工区配网管理QC小组29 华东电网有限公司新安江水力发电厂检修部变电班QC小组30 上海市电力公司金山供电分公司线路运行班QC小组31 上海电力股份有限公司吴泾热电厂燃料部电气班奋进QC小组32 江苏无锡供电公司锡澄监控中心QC小组33 江苏徐州铜山县供电公司营销部金丝带QC小组34 江苏苏州供电公司电力调度中心区调班QC小组35 江苏南京供电公司95598呼叫中心QC小组36 江苏华电扬州发电有限公司化学分公司综合班QC小组37 江苏徐塘发电有限公司维修部电气保护班QC小组38 杭州市电力局桐庐县供电局生产技术科QC小组39 衢州电力局调度所调度科电力市场联合QC小组40 金华电业局调度所自动化科QC小组41 漳州电业局95598QC小组42 福建古田溪水电厂电力工程公司油变班QC小组43 山东电力集团公司淄博供电公司输电工区“善小”QC小组44 山东电力集团公司聊城供电公司保护一班QC小组45 山东电力集团公司枣庄供电公司输电工区带电班QC小组46 山东电力集团公司莱芜供电公司营销部电费结算中心QC小组47 西安供电局配网调度班QC小组48 渭南供电局修试工区保护二班QC小组49 陕西华电蒲城发电有限责任公司化学试验室QC小组50 甘肃兰州超高压输变电公司变压器班QC小组51 西宁供电公司变电检修工区保护二班QC小组2 / 2652 国电集团公司大武口发电厂热控分部仪表班QC小组53 宁夏马莲台发电厂电力之星QC小组54 宁夏电力公司吴忠供电局送电工区带电一班守望者QC小组55 宁夏电力公司银川供电局保护自动化所保护一班QC小组56 秦皇岛发电有限责任公司燃料部机务QC小组57 国网能源开发有限公司焦作发电厂发电部锅炉运行QC小组58 德阳电业局线路运行QC小组59 长春超高压局包家变电站QC小组60 新疆电力公司乌鲁木齐电业局变电检修工区检修、试验QC小组61 鄂尔多斯电业局开关班QC小组62 巴彦淖尔电业局前旗供电局输电所QC小组63 广东电网公司佛山供电局试验研究所高压四班QC小组64 广东电网公司中山供电局港口供电公司技术QC小组65 广东电网公司惠州博罗供电局巡维站QC小组66 广东粤电云浮发电厂有限公司维修部电一班QC小组67 广西电网公司南宁供电局营销稽查大队保供电QC小组68 广西送变电建设公司220KV定忠变电站工程QC小组69 云南电网公司昆明供电局修试所变检四班QC小组70 云南电网公司昭通供电局220kV变电站联合QC小组71 云南电网公司曲靖供电局“95598”联合抄收QC小组72 云南文山电力股份有限公司发电运行分公司东方红电站QC小组73 安顺供电局城区分局95598QC小组74 贵阳供电局乌当供电局抢修服务中心QC小组75 金元集团黔北发电总厂维护分场继电保护班QC小组76 北京京能热电股份有限公司运行丙值QC小组77 神华国华国际北京热电分公司设备维护部锅炉专业班QC小组78 浙江国华浙能发电有限公司A厂设备部热控机控班QC小组79 辽宁华电铁岭发电有限公司蒲公英QC小组80 河北西柏坡发电有限责任公司发电部技术室QC小组81 华电章丘发电有限公司运行分厂化学班水精灵QC小组82 国电谏壁发电厂化学专业QC小组3 / 2683 国电双辽发电有限责任公司调速班QC小组84 大唐长春第二热电有限责任公司维护分场程保QC小组85 国电吉林龙华长春热电一厂保护班QC小组86 大唐国际北京高井热电厂制粉队辅机二班QC小组87 浙江浙能嘉兴发电有限公司运行部34号机四值QC小组88 黄河电力检修工程公司宁电检修分公司发电水工班QC小组89 天津军粮城发电有限公司阀焊QC小组90 浙江火电建设公司华能井冈山项目电自工区QC小组91 丰镇发电厂热工检修队QC小组92 国电菏泽发电有限公司热工队主控QC小组93 内蒙古华电包头发电有限公司“草原之鹰”QC小组94 华电青岛发电有限公司锅炉风机QC小组95 杭州华电半山发电有限公司发电部燃机四班QC小组96 华电国际电力股份有限公司十里泉发电厂检修公司秸秆班QC小组97 华电能源股份有限公司哈尔滨第三发电厂燃料二期QC小组98 广西电力工业勘察设计研究院CAD电子文件管理QC小组99 中国水电顾问集团中南勘测设计研究院绿色能源QC小组100 浙江电力设计院发电热控QC小组101 上海电力设计院有限公司变电站设计QC小组102 中国电力工程顾问集团西南电力设计院调度自动化科QC小组A组103 东北电力设计院供电科QC小组104 北京国电华北电力工程有限公司通信自动化QC小组105 葛洲坝集团机电建设有限公司三峡右岸机电安装项目部卷线质量控制QC小组二、QC小组二等奖:4 / 261 廊坊供电公司安次供电部低压班QC小组2 华北张家口供电公司生技科QC小组3 华北承德供电公司输电管理处生技科QC小组4 秦皇岛电力公司金扳手QC小组5 大同超高压供电公司保自班尖刀QC小组6 北京电力建设公司建筑工程公司开封工地烟囱施工QC小组7 天津电力建设公司禹州项目部主厂房框架QC小组8 北京送变电公司机电技术QC小组9 邯郸供电公司线路工区带电班QC小组10 河北省电力建设二公司修造厂生产部QC小组11 山西太原供电分公司检修公司高压班QC小组12 山西长治供电分公司调度所系统股加速度QC小组13 河南省电力公司焦作供电公司保护二班QC小组14 河南省电力公司许昌供电公司变电运行部继电保护班QC小组15 河南省电力公司洛阳供电公司嘉和变电站QC小组16 河南省电力公司三门峡供电公司变电运行部紫东集控站QC小组17 河南省电力公司濮阳县电业局信息中心QC小组18 河南省焦作电厂电机二班QC小组19 河南省电力公司郑州供电公司上街供电局远动QC小组20 河南省电力公司许昌供电公司变电运行部QC小组21 景德镇发电有限责任公司机运一班QC22 江西南昌供电公司千里眼QC小组23 湖南省电力公司岳阳电业局线路管理所运检二班QC小组24 湖北省电力公司荆门供电公司京山县供电公司变电工区检修QC小组25 湖北省电力公司孝感供电公司输电工区施工队QC小组26 湖北省电力公司襄樊供电公司输电线路部运维工区QC小组27 哈尔滨电业局试验所油务QC小组28 吉林省电力有限公司白城供电公发展QC小组司29 吉林省电力有限公司辽源供电公龙山和生产技术部联合QC小组5 / 26司30 吉林省电力有限公司四平供电公光缆架设施工QC小组司31 辽宁省电力有限公司锦州供电公太和供电分公司配电二班司32 辽宁省电力有限公司盘锦供电公兴隆台供电分公司配电修理司33 重庆市电力公司超高压局修试所化学仪表班QC小组34 重庆市电力公司沙坪坝供电局配网中心QC小组35 重庆市电力公司江北供电局调度所通讯班QC小组36 重庆市合川区供电有限责任公司线路所巡线班QC小组37 华东电网有限公司富春江水力发发电部值班四值QC小组电厂38 安徽省电力公司蚌埠供电公司修试工区“精益”QC小组39 安徽省电力公司宿州供电公司调度所保护班QC小组40 安徽省电力公司滁州供电公司线路中心与电共舞QC小组41 上海超高压输变电公司500kv杨行电力狂人QC小组42 上海市电力公司市东电网运行中浦东运行QC小组心43 上海吴泾发电有限责任公司化学仪表班QC小组44 江苏淮安楚州供电公司营业业务QC小组45 江苏连云港灌云供电公司探索QC小组46 江苏南京供电公司220kV监控班QC小组47 江苏射阳供电公司220kV振阳变QV小组48 江苏盐城供电公司变电运行500kV盐都变QC小组49 江苏南通供电公司变电检修工区绝缘监督QC小组50 江苏苏州供电公司500kV监控中心QC小组51 厦门电业局变电检修部继保综自三班QC小组52 永安供电局修试班QC小组53 福建水口发电有限公司水工处水调中心QC小组54 山东电力集团公司超高压公司临曙光QC小组沂管理处6 / 2655 山东电力集团公司济南供电公司修验场试验班QC小组56 山东电力集团公司济宁供电公司运行工区第三操作队QC小组57 山东电力集团公司烟台供电公司调度所通信QC小组58 宝鸡供电局变电工区斗鸡操作队QC小组59 咸阳供电局亨通电力建设有限公司“先锋”QC小组60 甘肃白银供电公司方式调度QC小组61 国电石嘴山发电公司检修部综合分部焊接甲班QC小组62 宁夏电力公司宁东供电局灵州分局运检班QC小组63 宁夏电力公司石嘴山供电局保护自动化所保护一班QC小组64 宁夏电力公司中卫供电局中宁县局抢修班QC小组65 天津市电力公司滨海供电分公司塘沽集控站QC小组66 秦皇岛发电有限责任公司自控部机控二室QC小组67 国网能源开发有限公司焦作发电厂发电部汽机运行QC小组68 国网运行有限公司惠州超高压管理处鹅城换流站单双极闭锁隐患排查治理QC小组69 乌海电业局海供分局急修QC小组70 包头供电局500千伏包北变电站QC小组71 广东电网公司江门鹤山供电局明鹤公司修试班QC小组72 广东电网公司潮州供电局调度中心QC小组73 广东电网公司珠海供电局蓝牙QC小组74 广西电网公司桂林供电局二次设备班QC小组75 广西电网公司玉林供电局95598呼叫中心QC小组76 广西电网公司柳州供电局输配电管理所配电维护一班QC小组77 云南新平供电有限公司变电管理所卓越QC小组78 云南电网公司大理供电局输电管理所联合QC小组79 云南华电巡检司发电有限公司维护部锅炉除尘维护QC小组80 都匀供电局继保自动化所电网可视化QC小组81 贵州电力建设第一工程公司发尔项目分公司机械工程处QC小组82 北京京能热电股份有限公司运行戊值QC小组7 / 2683 大唐国际张家口发电厂辅控车间脱硫QC小组84 江西大唐国际新余发电有限责任化运专业QC小组公司85 大唐安阳发电厂自然塔治理QC小组86 大唐淮南洛河发电厂汽机调油QC小组87 吉林省大唐珲春发电厂主机二班QC小组88 国电山东石横发电厂电气队电机班QC小组89 国电山东石横发电厂燃检队三班QC小组90 国电双辽发电有限责任公司微机室QC小组91 华电国际十里泉发电厂检修公司脱硫QC小组92 浙江华电乌溪江水力发电厂检修试验班QC小组93 河北西柏坡发电有限责任公司锅炉阀门QC小组94 浙江浙能镇海发电有限责任公司维修电自一班QC小组95 浙江浙能温州发电有限公司维修自动班QC小组96 浙江浙能兰溪发电有限公司运行五值第一QC小组97 广东粤电靖海发电有限公司热控二班QC小组98 淮北国安电力有限公司炉控班QC小组99 吉林吉长电力有限公司四平热电热工仪表班QC小组分公司100 神华国华国际北京热电分公司发电运行四值QC小组101 国华绥中发电有限责任公司燃料部输煤五班QC小组102 浙江国华浙能发电有限公司长三角硫化脱硫班QC小组103 神华河北国华定洲发电有限责任汽机辅机QC小组公司104 内蒙古国华呼伦贝尔发电有限公生产准备管理平台QC小组司105 神华内蒙古国华准格尔发电有限设备部脱硫QC小组责任公司106 中国长江电力股份有限公司检修三峡机组定子接线改造工程QC小组厂107 华电云南发电有限公司以礼河发经济调度QC小组电厂8 / 26。

青山电厂项目QC小组(总公司发布版)好

青山电厂项目QC小组(总公司发布版)好

控制方法 混凝土筒壁半径允许偏差 +20~-15。沿爬模导轨爬行轨迹的水平投影设 56条等分辐射线,激光垂准仪向上投测 56条垂直辅助线测量筒壁半径,铝 制调节三角尺控制每节导轨斜率。
L2
Ln
L1
冷却塔测量找正示意图
导轨及补偿器定位后,上紧微调螺丝及蝶帽固定,再校核角度及半径, 然后安装模板。
R= 43 m
半径偏差超标
作业人员行 为不统一 技术交底 不详细 爬模设备配 件有磨损
斜率偏差超标
主要部件及配件 有变形、磨损
铝制三角测 量尺误差大
导轨及补偿 器变形大
导轨及补偿器翼 板厚度有偏差
关联图
制图人:彭晓月 制图时间:2011年1月28日
七、要因确定
1、要因确认计划表:针对10条末端因素,小组成员召开了要因分析会,制 定了要因确认计划表
序号 偏差值(mm) 序号 1 2 3 4 5 1 1.7 0.6 2 1 6 7 8 9 10 偏差值(mm) 1 0.8 0 1.2 0.9
确认结论
非要因
末端因素5、测量复核误差大
确认方法 确认标准 确认时间 确认内容 现场检查 测量误差控制在-2~+2mm范围内 2011年02月06日 确认人 彭晓月
标 混



曲 层 偏



他 其






排列图 制图人:彭晓月 时间:2011.1.25
五、目标及可行性分析
1、目标确定: 作为QC小组活动的目标值,目标柱状图见下图 目标确定了
95%
87.4%
活 动 前
制图人:刘祺
活 动 后

电厂qc小组实施方案

电厂qc小组实施方案

电厂qc小组实施方案电厂QC小组实施方案。

一、引言。

电厂作为能源供应的重要组成部分,其运行质量直接关系到社会经济的稳定发展。

为了确保电厂设备运行的安全可靠,提高发电效率,保障电网稳定运行,电厂QC小组的工作显得尤为重要。

本文将就电厂QC小组的实施方案进行探讨,以期提高电厂的运行质量和效率。

二、组建电厂QC小组。

1.确定小组成员,首先要确定QC小组的成员,包括来自不同领域的专业人员,如电气工程师、机械工程师、化工工程师等,以及具有丰富经验的技术工人。

通过多学科、多层次的人员组成,可以更好地发挥团队的协同作用,提高问题解决的效率。

2.明确小组职责,QC小组的主要职责是对电厂设备进行质量控制和质量改进,包括设备的安全性、可靠性、稳定性等方面。

同时,还需要对设备运行数据进行分析,发现问题并提出改进建议,及时解决设备运行中出现的质量问题。

三、实施方案。

1.建立质量管理体系,建立健全的质量管理体系是保障电厂设备运行质量的基础。

包括设备质量检验标准、质量管理流程、质量监控指标等,通过严格的管理流程和标准化操作,提高设备运行的稳定性和可靠性。

2.开展设备质量检查,定期对电厂设备进行全面的质量检查,包括机械设备的润滑情况、电气设备的接线情况、化工设备的运行参数等,及时发现设备存在的质量问题,并制定解决方案。

3.实施质量改进措施,根据设备运行数据和质量检查结果,制定质量改进方案,包括设备升级改造、运行参数调整、设备维护保养等,以提高设备的运行效率和质量。

4.加强数据分析和信息共享,对设备运行数据进行深入分析,发现设备运行中存在的潜在问题,并及时采取措施进行改进。

同时,加强QC小组成员之间的信息共享,形成合力,共同解决设备运行中的质量问题。

四、总结。

QC小组的实施方案对于提高电厂设备的运行质量和效率具有重要意义。

通过建立健全的质量管理体系、开展设备质量检查、实施质量改进措施和加强数据分析和信息共享,可以有效地提高电厂设备的运行质量,保障电网的稳定运行,为社会经济的发展做出贡献。

发电厂QC小组成果报告模板

发电厂QC小组成果报告模板

成果三:优化运行管理
01
运行规程优化
对发电厂运行规程进行全面梳理 和优化,提高运行操作的规范性 和安全性。
人员培训
பைடு நூலகம்02
03
节能环保
加强员工技能培训,提高运行人 员的操作水平和应急处理能力, 确保发电厂安全稳定运行。
积极推行节能环保措施,降低发 电厂对环境的影响,提高企业社 会形象。
CHAPTER 04
未来展望
01 02 03
拓展应用领域
随着能源行业的不断发展和变革,QC小组将继续关注新 技术、新方法的应用,拓展QC活动的应用领域。例如, 探索智能化技术在发电厂运维中的应用,提高运维效率和 质量。
加强团队建设
为了更好地应对未来的挑战和机遇,QC小组将加强团队 建设,提升团队成员的专业素养和综合能力。通过培训、 交流和引进优秀人才等措施,打造一支高素质、高效率的 QC团队。
团队协作
QC小组成员积极参与,充分发挥各自的专业知识和技能,形成了高效的团队协作。定期 召开会议,讨论问题、分享经验和制定计划,确保工作顺利进行。
经验教训
在实施过程中,遇到了一些挑战和困难。通过不断尝试和调整,积累了宝贵的经验教训。 例如,对于某些复杂问题,需要更深入地了解相关知识和技术;在实施改进措施时,应充 分考虑实际情况和可行性。
其他成员
包括生产、运营、维护等部门人员 ,共同协作推进项目。
04
工作职责和分工
组长
制定小组工作计划和目标,监督项目实施, 协调各方资源。
数据分析师
收集和分析数据,提供改进建议,评估实施 效果。
技术专家
研究新技术和方法,提出改进方案,指导实 施过程。
其他成员
参与项目实施,提供现场支持和反馈。

发电厂QC小组成果报告

发电厂QC小组成果报告

retrofit spare layer
replace of 1. layer
replace of 2. layer
replace of replace of 3. layer spare layer
主因
20 30 40 50 60 70 80 90 100
Maximum 最长 Design 设计值
确认(2):绩效考核制度不严 经查证,生产现场有较为明确、合理的节能奖惩制度,各规则举例如下表: 日期 2011年6月 2011年7月 制定措施 非主因 《发电部七期绩效考核制度总则》 《发电部七期绩效考核制度总则》
在合理的奖惩制度下,生产人员节能意识普遍得到了提高,所以该条非主因。
确认(3):脱硝系统不严密
地点
时间
责任人
SCR入口NOx高
发电部七期生产 现场
2012.04
顾小星 丁健
催化剂活性下降
提高SCR运行维护 水平,减缓催化剂 活性下降速度
延长催化剂使用 寿命
加强声波吹灰;严格控制 入炉煤质中的硫份;控制 SCR入口烟气温度;减少 喷氨量
发电部七期生产 现场
2012.04
高红雨 刘初明
对策实施一:
国电谏壁发电厂发电部戊一单元QC小组 徐亚东 成立时间 2012年01月
降低1000WM超超临界机组脱硝运行成本 现场型 2012.01 52小时/人·年 12 小组成员 注册编号 活动时间
活动参与率
10人 17-2012-01 2012.1-2012.12 100%
序号 1 2 3 4 5
6 7 8 9 10

人员组合不当 人员业务参差不齐

绩效考核制度不严
催化剂活性下降 SCR入口NOx高 烟囱出口NOx高 SCR 耗氨 量大 催化剂寿命下降

发电企业QC小组成果发布单位名单

发电企业QC小组成果发布单位名单

附件3:发电企业QC小组成果发布单位名单1、长春热电一厂热工保护班QC小组2、国电双辽发电有限公司汽机本体班QC小组3、天津军粮城发电有限公司锅炉机械QC小组4、江苏徐塘发电有限责任公司发电部化学运行QC小组5、丰镇发电厂锅炉检修队磨煤机班QC小组6、福建省古田溪水力发电厂电力工程公司油变班QC小组7、射阳港发电有限公司热工专业班QC小组8、宁夏马莲台电厂《电力之星》QC小组9、上海吴泾发电有限责任公司化学试验班QC小组10、华能国际电力股份公司长兴电厂检修部热工班QC小组11、嘉兴发电有限责任公司运行3、4号机一值QC小组12、太原第二热电厂电气工程部配电班QC小组13、漳泽发电分公司设备点检部辅属班QC小组14、青海桥头铝电有限公司汽机检修分场调速QC小组15、华东电网公司新安江电厂变电班QC小组16、云浮发电厂维修部电一班QC小组17、河北国华定州发电有限责任公司电气二次QC小组(河北行协推荐)18、甘电投永昌发电有限责任公司发电运行部锅炉QC小组-1-19、云南华能漫湾发电厂维护部继电保护班QC小组20、京能热电创新发展QC小组21、大唐高井发电部环保车间检修一班QC小组22、武汉钢电股份有限公司电气检修分厂潜龙自主管理小组23、贵州金元西电黔北发电总厂维护分场机控班QC小组24、大唐长春第二热电有限责任公司热动主机班QC小组25、中电国际江西贵溪第一发电有限公司发电部炉运一班QC小组26、重庆市电力公司重庆发电厂锅炉运行QC小组27、焦作电厂汽机运行乙四班QC小组28、三河发电有限责任公司星级班组建设管理系统开发QC小组29、国电新疆红雁池发电有限公司燃料部推煤机检修班QC小组30、安徽合肥第二发电厂运行四值QC小组31、安徽芜湖发电厂燃运部创新QC小组32、山东黄岛发电厂电力工程五公司机械班QC小组33、华东宜兴抽水蓄能有限公司压力钢管焊接QC小组34、国电宁夏石嘴山第一发电有限公司汽机分场本体班QC小组35、鹤壁万和发电有限责任公司汽机分场技术攻关QC小组-2-。

全国电力行业优秀QC小组等名单

全国电力行业优秀QC小组等名单

附件:全国电力行业优秀QC小组等名单一、QC小组一等奖:1 廊坊供电公司调度所保护一班QC小组2 秦皇岛电力公司新坐标QC小组3 北京超高压供电公司纵横QC小组4 北京电力建设公司焊接公司宁电(二期)焊接工地QC小组5 天津电力建设公司宁海锅炉钢架QC小组6 衡水供电公司线路工区运检三班QC小组7 山西晋城供电分公司阳城供电支公司凤城供电所8 大唐太原第二热电厂锅炉工程部本体班9 河南省电力公司郑州供电公司计量中心同业对标QC小组10 河南省电力公司驻马店供电公司变电运行部试验二班QC小组11 河南第二火电建设公司防腐保温工程公司QC小组12 大唐洛阳热电厂输煤管理部电工班QC小组13 河南省电力公司洛阳供电公司安监QC小组14 河南省电力公司三门峡供电公司调度班QC小组15 国电九江发电厂发电部三值三控QC小组16 江西赣州供电公司电能计量中心QC小组17 湖南省电力公司超高压管理局运行分局系统维护班QC小组18 湖北省电力公司宜昌供电公司长阳县电力公司客服中心低维班QC 小组19 湖北省电力公司咸宁供电公司嘉鱼县供电公司信通中心QC小组20 齐齐哈尔电业局通讯工区线路班QC小组21 牡丹江水力发电总厂镜泊湖发电厂检修机械处QC小组22 吉林省电力有限公司吉林供电公司送电工区第一QC小组23 吉林省电力有限公司长春供电公司计量中心内勤二班QC小组―1―24 辽宁省电力有限公司沈阳供电公司负荷控制室QC小组25 重庆市电力公司沙坪坝供电局配网中心技术组QC小组26 重庆市电力公司江北供电局检修所继保班QC小组27 安徽省电力公司合肥供电公司庐阳运行中心QC小组28 安徽省电力公司淮南供电公司配电工区配网管理QC小组29 华东电网有限公司新安江水力发电厂检修部变电班QC小组30 上海市电力公司金山供电分公司线路运行班QC小组31 上海电力股份有限公司吴泾热电厂燃料部电气班奋进QC小组32 江苏无锡供电公司锡澄监控中心QC小组33 江苏徐州铜山县供电公司营销部金丝带QC小组34 江苏苏州供电公司电力调度中心区调班QC小组35 江苏南京供电公司95598呼叫中心QC小组36 江苏华电扬州发电有限公司化学分公司综合班QC小组37 江苏徐塘发电有限公司维修部电气保护班QC小组38 杭州市电力局桐庐县供电局生产技术科QC小组39 衢州电力局调度所调度科电力市场联合QC小组40 金华电业局调度所自动化科QC小组41 漳州电业局95598QC小组42 福建古田溪水电厂电力工程公司油变班QC小组43 山东电力集团公司淄博供电公司输电工区“善小”QC小组44 山东电力集团公司聊城供电公司保护一班QC小组45 山东电力集团公司枣庄供电公司输电工区带电班QC小组46 山东电力集团公司莱芜供电公司营销部电费结算中心QC小组47 西安供电局配网调度班QC小组48 渭南供电局修试工区保护二班QC小组49 陕西华电蒲城发电有限责任公司化学试验室QC小组50 甘肃兰州超高压输变电公司变压器班QC小组51 西宁供电公司变电检修工区保护二班QC小组52 国电集团公司大武口发电厂热控分部仪表班QC小组―2―53 宁夏马莲台发电厂电力之星QC小组54 宁夏电力公司吴忠供电局送电工区带电一班守望者QC小组55 宁夏电力公司银川供电局保护自动化所保护一班QC小组56 秦皇岛发电有限责任公司燃料部机务QC小组57 国网能源开发有限公司焦作发电厂发电部锅炉运行QC小组58 德阳电业局线路运行QC小组59 长春超高压局包家变电站QC小组60 新疆电力公司乌鲁木齐电业局变电检修工区检修、试验QC小组61 鄂尔多斯电业局开关班QC小组62 巴彦淖尔电业局前旗供电局输电所QC小组63 广东电网公司佛山供电局试验研究所高压四班QC小组64 广东电网公司中山供电局港口供电公司技术QC小组65 广东电网公司惠州博罗供电局巡维站QC小组66 广东粤电云浮发电厂有限公司维修部电一班QC小组67 广西电网公司南宁供电局营销稽查大队保供电QC小组68 广西送变电建设公司220KV定忠变电站工程QC小组69 云南电网公司昆明供电局修试所变检四班QC小组70 云南电网公司昭通供电局220kV变电站联合QC小组71 云南电网公司曲靖供电局“95598”联合抄收QC小组72 云南文山电力股份有限公司发电运行分公司东方红电站QC小组73 安顺供电局城区分局95598QC小组74 贵阳供电局乌当供电局抢修服务中心QC小组75 金元集团黔北发电总厂维护分场继电保护班QC小组76 北京京能热电股份有限公司运行丙值QC小组77 神华国华国际北京热电分公司设备维护部锅炉专业班QC小组78 浙江国华浙能发电有限公司A厂设备部热控机控班QC小组79 辽宁华电铁岭发电有限公司蒲公英QC小组80 河北西柏坡发电有限责任公司发电部技术室QC小组81 华电章丘发电有限公司运行分厂化学班水精灵QC小组82 国电谏壁发电厂化学专业QC小组83 国电双辽发电有限责任公司调速班QC小组―3―84 大唐长春第二热电有限责任公司维护分场程保QC小组85 国电吉林龙华长春热电一厂保护班QC小组86 大唐国际北京高井热电厂制粉队辅机二班QC小组87 浙江浙能嘉兴发电有限公司运行部34号机四值QC小组88 黄河电力检修工程公司宁电检修分公司发电水工班QC小组89 天津军粮城发电有限公司阀焊QC小组90 浙江火电建设公司华能井冈山项目电自工区QC小组91 丰镇发电厂热工检修队QC小组92 国电菏泽发电有限公司热工队主控QC小组93 内蒙古华电包头发电有限公司“草原之鹰”QC小组94 华电青岛发电有限公司锅炉风机QC小组95 杭州华电半山发电有限公司发电部燃机四班QC小组96 华电国际电力股份有限公司十里泉发电厂检修公司秸秆班QC小组97 华电能源股份有限公司哈尔滨第三发电厂燃料二期QC小组98 广西电力工业勘察设计研究院CAD电子文件管理QC小组99 中国水电顾问集团中南勘测设计研究院绿色能源QC小组100 浙江电力设计院发电热控QC小组101 上海电力设计院有限公司变电站设计QC小组102 中国电力工程顾问集团西南电力设计院调度自动化科QC小组A组103 东北电力设计院供电科QC小组104 北京国电华北电力工程有限公司通信自动化QC小组105 葛洲坝集团机电建设有限公司三峡右岸机电安装项目部卷线质量控制QC小组二、QC小组二等奖:1 廊坊供电公司安次供电部低压班QC小组2 华北张家口供电公司生技科QC小组―4―3 华北承德供电公司输电管理处生技科QC小组4 秦皇岛电力公司金扳手QC小组5 大同超高压供电公司保自班尖刀QC小组6 北京电力建设公司建筑工程公司开封工地烟囱施工QC小组7 天津电力建设公司禹州项目部主厂房框架QC小组8 北京送变电公司机电技术QC小组9 邯郸供电公司线路工区带电班QC小组10 河北省电力建设二公司修造厂生产部QC小组11 山西太原供电分公司检修公司高压班QC小组12 山西长治供电分公司调度所系统股加速度QC小组13 河南省电力公司焦作供电公司保护二班QC小组14 河南省电力公司许昌供电公司变电运行部继电保护班QC小组15 河南省电力公司洛阳供电公司嘉和变电站QC小组16 河南省电力公司三门峡供电公司变电运行部紫东集控站QC小组17 河南省电力公司濮阳县电业局信息中心QC小组18 河南省焦作电厂电机二班QC小组19 河南省电力公司郑州供电公司上街供电局远动QC小组20 河南省电力公司许昌供电公司变电运行部QC小组21 景德镇发电有限责任公司机运一班QC22 江西南昌供电公司千里眼QC小组23 湖南省电力公司岳阳电业局线路管理所运检二班QC小组24 湖北省电力公司荆门供电公司京山县供电公司变电工区检修QC小组25 湖北省电力公司孝感供电公司输电工区施工队QC小组26 湖北省电力公司襄樊供电公司输电线路部运维工区QC小组27 哈尔滨电业局试验所油务QC小组28 吉林省电力有限公司白城供电公发展QC小组司29 吉林省电力有限公司辽源供电公龙山和生产技术部联合QC小组司30 吉林省电力有限公司四平供电公光缆架设施工QC小组―5―司31 辽宁省电力有限公司锦州供电公太和供电分公司配电二班司32 辽宁省电力有限公司盘锦供电公兴隆台供电分公司配电修理司33 重庆市电力公司超高压局修试所化学仪表班QC小组34 重庆市电力公司沙坪坝供电局配网中心QC小组35 重庆市电力公司江北供电局调度所通讯班QC小组36 重庆市合川区供电有限责任公司线路所巡线班QC小组37 华东电网有限公司富春江水力发发电部值班四值QC小组电厂38 安徽省电力公司蚌埠供电公司修试工区“精益”QC小组39 安徽省电力公司宿州供电公司调度所保护班QC小组40 安徽省电力公司滁州供电公司线路中心与电共舞QC小组41 上海超高压输变电公司500kv杨行电力狂人QC小组42 上海市电力公司市东电网运行中浦东运行QC小组心43 上海吴泾发电有限责任公司化学仪表班QC小组44 江苏淮安楚州供电公司营业业务QC小组45 江苏连云港灌云供电公司探索QC小组46 江苏南京供电公司220kV监控班QC小组47 江苏射阳供电公司220kV振阳变QV小组48 江苏盐城供电公司变电运行500kV盐都变QC小组49 江苏南通供电公司变电检修工区绝缘监督QC小组50 江苏苏州供电公司500kV监控中心QC小组51 厦门电业局变电检修部继保综自三班QC小组52 永安供电局修试班QC小组53 福建水口发电有限公司水工处水调中心QC小组54 山东电力集团公司超高压公司临曙光QC小组沂管理处55 山东电力集团公司济南供电公司修验场试验班QC小组56 山东电力集团公司济宁供电公司运行工区第三操作队QC小组―6―57 山东电力集团公司烟台供电公司调度所通信QC小组58 宝鸡供电局变电工区斗鸡操作队QC小组59 咸阳供电局亨通电力建设有限公司“先锋”QC小组60 甘肃白银供电公司方式调度QC小组61 国电石嘴山发电公司检修部综合分部焊接甲班QC小组62 宁夏电力公司宁东供电局灵州分局运检班QC小组63 宁夏电力公司石嘴山供电局保护自动化所保护一班QC小组64 宁夏电力公司中卫供电局中宁县局抢修班QC小组65 天津市电力公司滨海供电分公司塘沽集控站QC小组66 秦皇岛发电有限责任公司自控部机控二室QC小组67 国网能源开发有限公司焦作发电厂发电部汽机运行QC小组68 国网运行有限公司惠州超高压管理处鹅城换流站单双极闭锁隐患排查治理QC小组69 乌海电业局海供分局急修QC小组70 包头供电局500千伏包北变电站QC小组71 广东电网公司江门鹤山供电局明鹤公司修试班QC小组72 广东电网公司潮州供电局调度中心QC小组73 广东电网公司珠海供电局蓝牙QC小组74 广西电网公司桂林供电局二次设备班QC小组75 广西电网公司玉林供电局95598呼叫中心QC小组76 广西电网公司柳州供电局输配电管理所配电维护一班QC小组77 云南新平供电有限公司变电管理所卓越QC小组78 云南电网公司大理供电局输电管理所联合QC小组79 云南华电巡检司发电有限公司维护部锅炉除尘维护QC小组80 都匀供电局继保自动化所电网可视化QC小组81 贵州电力建设第一工程公司发尔项目分公司机械工程处QC小组82 北京京能热电股份有限公司运行戊值QC小组83 大唐国际张家口发电厂辅控车间脱硫QC小组84 江西大唐国际新余发电有限责任化运专业QC小组―7―公司85 大唐安阳发电厂自然塔治理QC小组86 大唐淮南洛河发电厂汽机调油QC小组87 吉林省大唐珲春发电厂主机二班QC小组88 国电山东石横发电厂电气队电机班QC小组89 国电山东石横发电厂燃检队三班QC小组90 国电双辽发电有限责任公司微机室QC小组91 华电国际十里泉发电厂检修公司脱硫QC小组92 浙江华电乌溪江水力发电厂检修试验班QC小组93 河北西柏坡发电有限责任公司锅炉阀门QC小组94 浙江浙能镇海发电有限责任公司维修电自一班QC小组95 浙江浙能温州发电有限公司维修自动班QC小组96 浙江浙能兰溪发电有限公司运行五值第一QC小组97 广东粤电靖海发电有限公司热控二班QC小组98 淮北国安电力有限公司炉控班QC小组99 吉林吉长电力有限公司四平热电热工仪表班QC小组分公司100 神华国华国际北京热电分公司发电运行四值QC小组101 国华绥中发电有限责任公司燃料部输煤五班QC小组102 浙江国华浙能发电有限公司长三角硫化脱硫班QC小组103 神华河北国华定洲发电有限责任汽机辅机QC小组公司104 内蒙古国华呼伦贝尔发电有限公生产准备管理平台QC小组司105 神华内蒙古国华准格尔发电有限设备部脱硫QC小组责任公司106 中国长江电力股份有限公司检修三峡机组定子接线改造工程QC小组厂107 华电云南发电有限公司以礼河发经济调度QC小组电厂108 华电四川发电有限公司内江发电高坝电厂维修分公司QC小组厂―8―109 华电福建发电有限公司安砂水力竹洲项目部维护班QC小组发电厂110 华电潍坊发电有限公司锅炉队送粉班QC小组111 华电四川发电有公司宜宾分公司电气专业公司电气保护仪表班QC小组112 福建华电邵武发电有限公司汽机维护二班辅机QC小组113 临河热电厂草根QC小组114 中国水电顾问集团华东勘测设计水机QC小组研究院115 中国水电顾问集团昆明勘测设计精测QC小组研究院116 中国水电顾问集团成都勘测设计造价中心三室QC小组研究院117 中国水电顾问集团西北勘测设计螺旋线QC小组研究院118 中南电力设计院覆冰重现期研究QC小组119 河南电力设计院输电线路铁塔基础设计QC小组120 广西电力工业勘察设计研究院南捧河大丫口QC小组121 黑龙江省电力勘察设计研究院热机QC小组122 上海电力设计院发电室攻坚QC小组123 中南电力设计院汽机基础QC小组124 福建省电力设计院石油平台电力组网QC小组125 葛洲坝集团第一工程有限公司海南戈枕枢纽工程施工项目部工程管理QC小组三、QC小组优秀奖1 华北廊坊供电公司中心修试所开关二班星火QC攻关组2 华北廊坊供电公司调度所保护二班QC小组3 华北张家口供电公司检修二班QC小组4 华北张家口供电公司检修三班QC小组5 华北承德供电公司围场分公司牌楼供电所QC小组―9―6 华北承德供电公司输电管理处带电QC小组7 华北秦皇岛电力公司新动力QC小组8 华北秦皇岛电力公司幼儿园QC小组9 华北秦皇岛电力公司试金石QC小组10 华北秦皇岛电力公司修试检修QC小组11 大同超高压供电公司检修带电QC小组12 大同超高压供电公司浑源500kV开闭站QC小组13 北京超高压供电公司只要敢想QC小组14 北京超高压供电公司抚宁工区贝尔QC小组15 北京超高压供电公司输电处检修工区QC小组16 北京电力建设公司七台河电厂建筑工程施工QC小组17 沧州供电公司检修工区检修一班QC小组18 石家庄供电公司变电检修桥西工区保护二班QC小组19 河北省超高压输变电分公司修试工区高压班QC小组20 山西忻州供电分公司输电一工区运检四QC小组21 山西大同供电分公司口泉供电支公司档案管理QC小组22 山西电力建设四公司漳山电气二次接线QC小组23 河南省电力公司周口供电公司配网中心明锐QC小组24 河南省电力公司平顶山供电公司线路工区带电一班QC小组25 河南省电力公司漯河供电公司漯河变电站QC小组26 河南省电力公司濮阳供电公司变电工区仓颉站QC小组27 河南省电力公司信阳供电公司人力资源部QC小组28 鹤壁万和发电有限责任公司运行三值汽机QC小组29 平顶山平东热电有限公司维护部锅炉专业QC小组30 南阳鸭河口发电有限责任公司设备部机控班QC小组31 新乡豫新发电有限责任公司发电运行部135MW机组QC小组32 河南省电力公司调通中心生产运行QC小组33 河南省电力公司新乡供电公司线路工区和谐QC小组34 河南省电力公司焦作供电公司远动班QC小组35 河南省电力公司商丘供电公司变电检修部保护一班QC小组36 江西丰城发电有限责任公司发电部一值QC小组―10―37 江西省送变电公司机电QC小组38 宜丰县供电有限责任公司信通中心QC小组39 南城县供电有限责任公司臭皮匠QC小组40 衡阳电业局变电检修管理所高试班QC小组41 湘潭电业局高压管理所鹤岭变电站QC小组42 湖北省电力公司超高压输变电公司变电修试公司继自室QC小组43 湖北省武汉供电公司硚口供电营业所QC小组44 湖北省黄石供电公司变电检修部继电班QC小组45 湖北省电力建设第一工程公司大别山项目汽机本体班王磊QC小组46 湖北省输变电工程公司送电三分公司1000kV特高压16标段QC小组47 黑河电业局通讯工区管理QC小组48 绥化电业局绥化用电营业部QC小组49 牡丹江电业局营销部电采QC小组50 黑龙江省火电第三工程公司土建QC小组51 松江河发电厂自动化QC小组52 吉林省电力有限公司白山供电公司信息中心QC小组53 吉林省送变电工程公司租赁公司QC小组54 吉林省电力有限公司延边供电公司图们供电分公司客户服务室QC小组55 吉林省电力有限公司通化供电公司党委宣传部活动QC小组56 吉林省电力建设总公司现浇空心板施工施工工艺活动QC小组57 辽宁省电力有限公司本溪供电公司变电一工区检修QC小组58 辽宁省电力有限公司营口供电公司调度运行QC小组59 辽宁省电力有限公司铁岭供电公通讯所光通信QC小组―11―司60 辽宁省电力有限公司大连供电公瓦房店供电分公司油务班QC小组司61 重庆市电力公司超高压局修试所继电保护班QC小组62 重庆市电力公司沙坪坝供电局线路所带电班QC小组63 重庆市电力公司沙坪坝供电局配网中心线路运行班QC小组64 重庆市电力公司江北供电局检修所带电班QC小组65 重庆市电力公司合川供电公司变电所QC小组66 重庆市电力公司电网检修分公司调试所高试班QC小组67 重庆市电力公司杨家坪供电局变电操作队QC小组68 华东电网有限公司新安江水力电检修部发电机班QC小组厂69 华东电网有限公司新安江水力电电气改造QC小组厂70 安徽省电力公司安庆供电公司计量中心现场作业班QC小组71 安徽省电力公司芜湖供电公司电费管理中心居民抄表班QC小组72 安徽省电力公司铜陵供电公司调度所远动班QC小组73 安徽省电力公司宣城供电公司变电工区广德集控站QC小组74 蚌埠电力工程总公司生产安全部QC小组75 上海市电力公司市东电网运行中南汇继保QC小组心76 上海市电力公司沪南供电分公司名匠QC小组77 上海市崇明电力公司电气继保QC小组78 华能上海石洞口第一电厂运行部QC小组79 上海外高桥第二发电有限责任公电气务实创新QC小组司80 上海吴泾第二发电有限责任公司发电部化学试验班QC小组81 江苏南京浦口供电公司用电检查QC小组82 江苏省电力公司江都供电公司配电线路班QC小组83 江苏省电力公司无锡供电公司电缆检修工区电缆四班QC小组84 江苏省电力公司南京供电公司变电检修中心兄弟连QC小组85 江苏省电力公司盐都供电公司继电保护班QC小组―12―86 江苏省电力公司镇江供电公司输电工区检修二班QC小组87 江苏省电力公司高邮供电公司变电检修班QC小组88 江苏新海发电有限公司热控分公司炉控班QC小组89 江苏射阳港发电有限公司发电部化学运行大班QC小组90 江苏盐城发电有限公司机化设备管理QC小组91 江苏华电戚墅堰发电有限公司发电部燃机分部集控二班QC小组92 湖州电力局三中心现场校验班QC小组93 温州电力局电力检修工区电气检修班QC小组94 莆田电业局生技部QC小组95 福州电业局送电部检修二班QC小组96 福建邵武发电有限公司电维二班QC小组97 厦门华夏国际电力发展有限公司运行五值青草地QC小组98 山东电力集团公司滨州供电公司继电保护QC小组99 山东电力集团公司临沂供电公司输电工区银线QC小组100 山东电力集团日照供电公司调度所通信QC小组101 山东电力集团公司泰安供电公司检修工区继保二班QC小组102 山东电力集团公司烟台供电公司营销部彩虹热线QC小组103 山东电力集团公司淄博供电公司淄川供电部南城供电所QC小组104 山东电力集团公司青岛供电公司变电工区操作三队“扬帆2008”QC小组105 山东电力集团公司枣庄供电公司山亭供电部变电检修QC小组106 西安供电局继电保护班QC小组107 西安供电局95598电力服务热线QC小组108 咸阳供电局计量中心计量班QC小组109 渭南供电局物资供应中心采运配送QC小组110 安康水力发电厂水轮机班QC小组111 咸阳供电局修试工区二次调试班QC小组112 甘肃定西供电公司校表班QC小组113 西宁供电公司大通供电公司管理QC小组114 海东供电公司民和供电公司运检部QC小组115 黄化供电公司330KV吉祥变电站QC小组116 宁夏电力建设工程公司建筑安装试验中心电气试验室QC小组―13―分公司117 宁夏电力公司固原供电局网信班QC小组118 宁夏电力建设工程公司建筑安装热工试验室QC小组分公司119 宁夏电力建设工程公司建筑安装检修公司热工班QC小组分公司120 宁夏电力建设工程公司送变电分变电处技术攻关QC小组公司121 天津市电力公司城东供电分公司变电所生产组QC小组122 天津市电力公司城南供电分公司生产技术科QC小组123 武汉电力设备厂技术中心工艺QC小组124 武汉电力设备厂液电车间QC小组125 武汉电力设备厂金工车间QC小组126 成都电业局城网管理所电缆运抢二队QC小组127 德阳电业局方式继保科QC小组128 成都电业局继电保护所继保班QC小组129 四川电力建设二公司松藻检修项目部冷渣机QC小组130 东北电力科学研究院有限公司调试所霍林河调试项目部QC小组131 东北电网有限公司赤峰供电公司乌丹送变电工区变电检修QC小组132 白山发电厂白山站照明设备维护QC小组133 新疆电力建设公司调试所QC小组134 新疆电力公司吉昌电业局调度中心通信班QC小组135 新疆电力公司奎屯电业局乌苏水电站高山流水QC小组136 兴安电业局高压实验班QC小组137 乌兰察布电业局抄表中心桥东抄表班QC小组138 鄂尔多斯电业局城郊所QC小组139 阿拉善电业局调度所通信QC小组140 广东电网公司广州天河供电局配电部光明QC小组141 广东北江开关厂有限公司技改QC小组142 广东电网公司梅州供电局输电部运检五班QC小组143 广东电网公司肇庆供电局通信中心通信调度攻坚QC小组144 广州市电力工程有限公司变三班QC小组―14―。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
L2
L1 Ln
R=25m
冷却塔测量找正示意图
导轨及补偿器定位后,上紧微调螺丝及蝶帽固定,再校核角度及半径, 然后安装模板。
R=43m
2011年1月17日开始,项目总工彭晓月、质量部刘祺、工程部吴荣华等对第
7~15节爬模施工过程筒壁混凝土质量进行跟踪检测,共抽查240点,不合格30
点,不合格率12.6%,合格率1-12.6%=87.4%,丁爱玲对检测不合格点进行统
爬模施工中,筒壁模板是搁置于导轨及补偿器 的翼缘边之上的,因此控制好导轨及补偿器的半 径及斜率,也就保证了砼筒壁的半径及斜率。针 对筒壁爬模施工特点,我们拟定了以下控制方法:
控制方法 混凝土筒壁半径允许偏差+20~-15。沿爬模导轨爬行轨迹的水平投影设 56条等分辐射线,激光垂准仪向上投测56条垂直辅助线测量筒壁半径,铝 制调节三角尺控制每节导轨斜率。
序号 偏差值(mm) 序号 偏差值(mm)
1
+10
6
-7
2
+3
7
+2
3
0
8
-1
4
-2
9
+1
5
+4
10
0
要因
确认方法 确认标准 确认时间 确认内容
末端因素4、模板压条刚度不能满足要求
现场检查 压条纵向饶度在5mm范围内。
2011年02月04日
确认人
李顺华
项目生产经理李顺华检查模板压条质量,发现压条顺直,控制严谨, 无变形,压条纵向饶度在5mm范围内。
确认人
彭晓月
经彭晓月检查, 项目进行了技 术交底,有详 细的三级交底 记录,交底覆盖 率达100%。
确认结论 非要因
确认方法 确认标准 确认时间 确认内容
末端因素2、测量人员责任心不强
资料和现场检查
不缺勤,测量记录清晰,标注详细。
2011年02月01日
确认人
余文静
1、查项目考勤表,测量员无旷工、请 假记录,也无故迟到早退记录; 2、项目测量记录详细,报验及时,签 字盖章齐全,测量资料报验全部验收合 格。 3、对不符合要求的控制线反复测量, 直至符合要求,现场测量人员配合默 契,有足够的耐心。
其他
排列图
制图人:彭晓月
时间:2011.1.25
五、目标及可行性分析
1、目标确定: 作为QC小组活动的目标值,目标柱状图见下图
目标确定了
87.4%
活 动 前
95%
活 动 后
制图人:刘祺
制图时间:2011年1月26日
2、可行性分析: ⑴我公司施工的安徽洛河电厂冷却塔(淋水面积90002)筒
壁混凝土施工合格率平均为93%,洛阳孟津电厂冷却塔(淋水 面积90002)筒壁混凝土施工合格率91%,合格率均大于90%。
序号 扭曲值(mm) 序号 变形值(mm)
1
6
6
1
2
2
7
7
3
0
8
0
4
3
9
1
5
1
10
0
确认结论 要因
确认方法
确认标准 确认时间 确认内容
末端因素9、导轨及补偿器翼板厚度有偏差
现场检查
翼板厚度偏差对筒壁局部厚度的影响在2mm范围内。
2011年02月08日
确认人
刘琪
通过质检员对翼板厚度偏差统计,发现翼板厚度偏差对筒壁局部厚度的影
组内职务 姓 名 性别
推进者 彭建锋 男
组 长 彭晓月 男
副组长 李顺华 男


成员
刘祺

成 员
成员
吴荣华 男
成员
张爱芳 女
成员
胥忠兴 男
成员
余文静 女
成员
丁爱玲 女
年龄 27 39 47 22 38 31 43 23 28
文化程度 本科 大专 大专 大专 大专 大专 大专 本科 本科
职称职务 分公司总工 项目总工 分公司工程部经理 质检工程师 现场责任工程师 技术工程师 检测、测量工程师 内业技术员 资料员
序号 偏差值(mm) 序号 偏差值(mm)
1
+1
6
-1
2
+2
7
+3
3
0
8
-1
4
-3
9
+1
5
+1
10
0
要因
确认方法 确认标准 确认时间 确认内容
末端因素6、爬模平台提升不同步
现场检查
提升速度同步
2011年02月06日
爬模平台 在提升过 程中,爬 模平台提 升速度一 致,确保 了爬模平 台提升同 步。
累计频率 (%)
56.7 80
86.7 90
93.3 100 100
根据调查表作排列图如下:
不合格点数


累计频率 (%)
30 25
80 86.7
90 93.3
100 90 80
20 17
17
15
70 60
50
40
10
7
30
5
2
1
20
1
2 10
0
0
半径偏差斜超率标偏差壁超厚标偏差超标 混凝土保扭护曲层偏差过大
6 爬模平台提升不 同步
提升速度同步。
7 铝制三角测量尺 误差大
测量误差在1‰范围内。
8 导轨及补偿器变 导轨及补偿器扭曲、变形均在
形大
5mm范围内。
9 导轨及补偿器翼 翼板厚度偏差对筒壁局部厚度
板厚度有偏差
的影响在2mm范围内。
李顺华 刘祺
李顺华 刘祺
现场调查 2011.2.6 现场调查 2011.2.6 现场调查 2011.2.8 现场调查 2011.2.8
五、目标可行性 ┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄12
六、原因分析 ┄┄┄┄┄┄┄ ┄┄ ┄ ┄┄ ┄┄┄┄┄15
七、要因确定 ┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄11 八、制定对策 ┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 17 九、对策实施 ┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 33 十、效果检测 ┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄42
七、要因确定
1、要因确认计划表:针对10条末端因素,小组成员召开了要因分析会, 制定了要因确认计划表
序号 末端因素
确认标准
责任人
1 技 术 交 底 不 详 按照工艺进行三级交底,有详细的 彭晓月

技术交底记录,交底覆盖率达100%。
确认方法 时间 查记录 2011.2.1
2 测 量 人 员 责 任 不缺勤,测量记录清晰,标注详细。 胥忠兴 现场调查 2011.2.1 心不强
十一、巩固措施及标准化 ┄┄┄┄┄┄┄┄┄┄┄┄ 47 十二、遗留问题 ┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄52 十三、总结回顾及今后打算 ┄┄┄┄┄┄┄┄┄┄┄┄53
一、工程概况
国电青山热电有限公司“ 上大压小”(2×350MW超 临界)热电联产工程,其冷 却塔工程为双曲线混凝土单 塔,淋水面积9000㎡;塔顶 标高150m,塔顶半径34m, 喉部标高为120m,喉部半径 33m,下环梁标高为10m, 下环梁半径56m,最大壁厚 为1000mm,最小壁厚为 200mm。
⑵小组成员采取切实可行的有效措施,使半径偏差超标、斜 率偏差超标的不合格频数80%降低20%,从而使筒壁混凝土施 工合格率由87.4%提高至
1-[1-80%×(1-20%)]×12.6%=95.5% ⑶我司有施工冷却塔成功的经验,施工的冷却塔曾获得国家 级优质工程,且青山电厂QC小组曾获得2010年度武汉市优秀 QC小组称号。
确认人
李顺华
确认结论 非要因
确认方法 确认标准 确认时间 确认内容
确认结论
末端因素7、铝制测量三角尺误差大
现场检查
斜率偏差值在1‰范围之内
2011年02月06日
确认人
QC小组成员刘祺、胥忠兴采用铝制 三角测量尺对混凝土筒壁检测二十个 点,筒壁斜率均在1‰范围之内。
序号 斜率(‰) 序号 斜率(‰)
活动项目
P 选择课题 现状调查 设定目标 可行性分析 要因确认 制定对策
D 对策实施 C 效果检查 A 效果巩固
活动总结
小组活动计划:
活动时间(2011年1月——2011年5月)
1月
2月
3月
4月
三、选题理由
1、质量目标高 火车头德汇新天地工程属于 超大超深基坑工程。合同质 量目标为:确保达标投产, 争创国家优质工程,对混凝 土工艺质量要求很高。其筒 壁混凝土要求为清水混凝土、 双曲线筒身线条流畅、优美。
85 86.9
100
85% 87.5% 89.1% 88.3% 87% 85%
平均86.9%
80
1.11 1.12 1.13 1.14 1.15 1.16
时 间
2011年1月11日~2011年1月16日对冷却塔筒壁混凝质量实测 720个点,合格627点,合格率仅为86.9%。
四、现状调查
本工程采用爬模施工工艺,传统的筒壁半径测 量方法为经纬仪辅以直尺进行半径测量控制,本 工程采用全站仪、激光垂准仪测量半径,辅以特 制三角尺来测导轨斜率的方法。
选题理由
2、测量控制线多 冷却塔属双曲线高耸薄壁筒体 构筑物,是青山电厂的标志性 构筑物之一,筒体半径测量控 制线多达56条,各控制线须统 一达到规范要求才能确保筒体 曲率,半径控制难度大。
3、业主期望值高 业主要求冷却塔筒壁混凝土验收合格率为90%以上, QC小组组长彭晓月带 队对第1-6节冷却塔筒壁混凝土质量进行检查,结果为平均合格率为86.9%, 低于业主要求。
