广东省交通厅设计变更管理细则
广东省交通运输厅关于公路建设项目档案的管理办法(粤交办〔2012〕406号)
第十条 公路建设项目在项目竣工验收后三个月内,按规定做好 项目档案的进馆工作。
第三章 公路建设项目文件材料的形成与收集
第十一条 公路建设项目文件材料的形成与收集工作,按照“谁 形成谁负责”的原则。具体收集范围及整理单位按《广东省公路建 设项目文件材料归档范围、保管期限及分类表》执行。[附件三]
已经实行计算机辅助项目管理的,电子文件须与纸质文件同步 归档;在与设计单位签订合同时,应对电子版设计文件归档提出明确 要求;如无条件形成电子文件的,对利用率高的竣工文件,可采取图 像扫描或缩微方式,进行档案复制。
实行计算机辅助项目管理的公路建设项目,现场形成的原始记 录本须相关责任人亲笔签名,并在原始记录本封面上加盖相关单位 公章。与原始记录本数据相对应的、经计算机辅助形成的电子文件, 必须制成纸质文件,相关责任人须亲笔签名。
当计算机辅助形成的电子文件采用了可靠的电子签名方式时, 制成纸质文件并加盖相关单位公章,与相应的电子文件一并归档。 纸质文件相对应的电子文件的形成与归档应符合《中华人民共和国 电子签名法》及《电子文件归档与管理规范》(GB/T18894-2002)的 有关规定。
五、每册竣工图应编制竣工说明,竣工说明应能充分体现已完 工项目的建设过程和完工时的实际情况,包括主要建设内容、完成 工程量、执行的规范标准、主要施工方案、采用的新技术新工艺新 材料、特殊问题的处理、施工图的版本、变更情况以及修改完善情 况、完工时间以及《变更文件与竣工图对照一览表》等[附件五]。
六、相同结构构筑物的通用图应按实际施工情况编入竣工图。
列。 四、监理单位文件材料 (一)监理管理文件按照问题结合重要程度依次进行排列。 (二)旁站监理记录和平行试验及独立抽检记录按照单位、分
部、分项工程依次排列,如属共用的可分类组卷。 (三)原始数据记录本原则上按单位、分部和分项工程进行整
公路工程设计变更管理办法

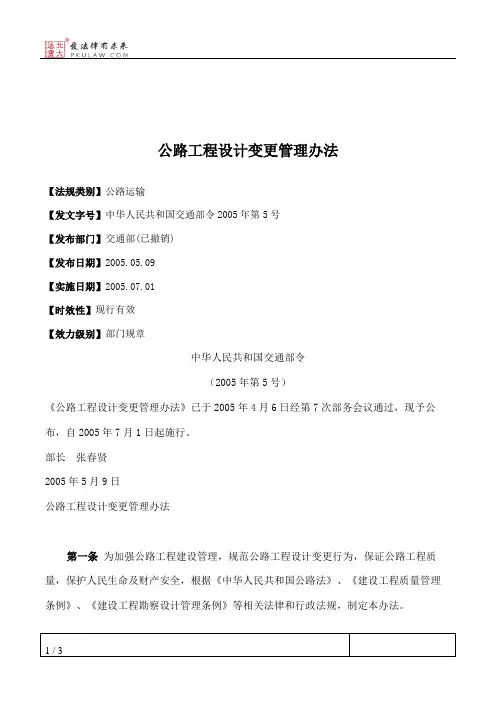

公路工程设计变更管理办法【法规类别】公路运输【发文字号】中华人民共和国交通部令2005年第5号【发布部门】交通部(已撤销)【发布日期】2005.05.09【实施日期】2005.07.01【时效性】现行有效【效力级别】部门规章中华人民共和国交通部令(2005年第5号)《公路工程设计变更管理办法》已于2005年4月6日经第7次部务会议通过,现予公布,自2005年7月1日起施行。
部长张春贤2005年5月9日公路工程设计变更管理办法第一条为加强公路工程建设管理,规范公路工程设计变更行为,保证公路工程质量,保护人民生命及财产安全,根据《中华人民共和国公路法》、《建设工程质量管理条例》、《建设工程勘察设计管理条例》等相关法律和行政法规,制定本办法。
第二条对交通部批准初步设计的新建、改建公路工程的设计变更,应当遵守本规定。
本办法所称设计变更,是指自公路工程初步设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
第三条各级交通主管部门应当加强对公路工程设计变更活动的监督管理。
第四条公路工程设计变更应当符合国家有关公路工程强制性标准和技术规范的要求,符合公路工程质量和使用功能的要求,符合环境保护的要求。
第五条公路工程设计变更分为重大设计变更、较大设计变更和一般设计变更。
有下列情形之一的属于重大设计变更:(一)连续长度10公里以上的路线方案调整的;(二)特大桥的数量或结构型式发生变化的;(三)特长隧道的数量或通风方案发生变化的;(四)互通式立交的数量发生变化的;(五)收费方式及站点位置、规模发生变化的;(六)超过初步设计批准概算的。
有下列情形之一的属于较大设计变更:(一)连续长度2公里以上的路线方案调整的;(二)连接线的标准和规模发生变化的;(三)特殊不良地质路段处置方案发生变化的;(四)路面结构类型、宽度和厚度发生变化的;(五)大中桥的数量或结构型式发生变化的;(六)隧道的数量或方案发生变化的;(七)互通式立交的位置或方案发生变化的;(八)分离式立交的数量发生变化的;(九)监控、通。
广东省交通厅关于公路工程设计变更管理的实施细则
广东省交通厅关于公路工程设计变更管理的实施细则第一条为加强我省公路工程建设管理,规范公路工程设计变更行为,根据《公路工程设计变更管理办法》(交通部令2005年第5号)等有关规定,结合本省实际,制定本实施细则。
第二条本实施细则适用于交通部和省交通厅批准初步设计的新建、改(扩)建公路工程项目。
其他新建、改(扩)建公路工程的设计变更可参照执行。
本实施细则所称设计变更,是指自公路工程初步设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
第三条各级交通主管部门应当结合在建项目造价监督检查情况,对公路工程设计变更活动进行监督管理,动态掌握设计变更,及时处理设计变更。
第四条公路工程设计变更应当符合国家有关公路工程强制性标准和技术规范的要求,符合公路工程质量和使用功能的要求,符合环境保护的要求。
第五条公路工程设计变更分为重大设计变更、较大设计变更和一般设计变更。
有下列情形之一的,造成工程方案和工程规模变化的,属于重大设计变更:专业资料(一)连续长度10公里以上的路线方案调整的;(二)特大桥的数量或结构型式发生变化的;(三)特长隧道的数量或通风方案发生变化的;(四)互通式立交的数量发生变化的;(五)收费方式及站点位置、规模发生变化的;(六)超过初步设计批准概算的。
有下列情形之一的,造成工程方案和工程规模变化的,属于较大设计变更:(一)连续长度2公里以上的路线方案调整的;(二)连接线的标准和规模发生变化的;(三)特殊不良地质路段处治方案发生变化的;(四)路面结构类型、宽度和厚度发生变化的;(五)大中桥的数量或结构型式发生变化的;(六)隧道的数量或方案发生变化的;(七)互通式立交的位置或方案发生变化的;(八)分离式立交的数量发生变化的;(九)监控、通讯系统总体方案发生变化的;(十)管理、养护和服务设施的数量和规模发生变化的;(十一)其他单项工程费用变化超过500万元的,具体规定如下:1.由于建设条件发生变化,路基、路面、桥涵、隧道、路线交叉及交通工程中,单位工程费用变化500万元或同一个项目中同类型多个单项工程费用变化累计超过500万元的;..页脚2.不可预见的、突发性的地质灾害,如岩溶、滑坡、采空区等,造成工程处理费用超过500万元的;(十二)超过施工图设计批准预算的。
广东省高速公路有限公司工程变更管理办法正式下发文件(2021年整理)
广东省高速公路有限公司工程变更管理办法正式下发文件(word版可编辑修改)编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(广东省高速公路有限公司工程变更管理办法正式下发文件(word版可编辑修改))的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为广东省高速公路有限公司工程变更管理办法正式下发文件(word版可编辑修改)的全部内容。
广东省高速公路有限公司工程变更管理办法(2003年3月)第一章总则1.1 为加强高速公路工程项目建设管理,切实贯彻设计意图,合理控制工程规模和技术标准,保证变更合理性及技术经济性,从严控制成本,明确操作程序,规范变更管理,遵照《广东省交通集团有限公司高速公路工程变更管理暂行办法》,结合广东省高速公路有限公司(以下简称“省公司”)实际,制订《广东省高速公路有限公司工程变更管理办法》,以下简称本办法。
1。
2 凡由省高速公路有限公司独资的项目,均按本办法执行,对控股项目省公司授权项目公司董事会执行本办法,对参股项目省公司向董事会推荐参照本办法执行.项目公司应根据本办法制定相应的变更管理办法报省公司批准后实施。
1。
3 本办法是《广东省高速公路有限公司基本建设管理办法》的配套制度,建设项目的适用范围及有关定义同《广东省高速公路有限公司基本建设管理办法》,具体内容包括土建工程,机电工程,安全设施,房建附属区工程、绿化美化工程、线外工程等。
1。
4 变更管理实行分类定义,分级负责的管理原则。
1。
5 省公司将对变更工作实行全过程跟踪管理,采用两阶段的管理制度。
尤其是加强对变更工程的事前管理和变更台帐的远程控制。
重点对变更意向报告进行审核、批复,详细变更报告阶段实行核查、核准制度。
公路工程设计变更管理办法
公路工程设计变更管理办法12020年4月19日【发布单位】交通部【发布文号】交通部令第5号【发布日期】 -05-09【生效日期】 -07-01【失效日期】【所属类别】国家法律法规【文件来源】交通部公路工程设计变更管理办法(交通部令第5号)《公路工程设计变更管理办法》已于 4月6日经第7次部务会议经过,现予公布,自 7月1日起施行。
部长张春贤5月9日公路工程设计变更管理办法22020年4月19日第一条为加强公路工程建设管理,规范公路工程设计变更行为,保证公路工程质量,保护人民生命及财产安全,根据《中华人民共和国公路法》、《建设工程质量管理条例》、《建设工程勘察设计管理条例》等相关法律和行政法规,制定本办法。
第二条对交通部批准初步设计的新建、改建公路工程的设计变更,应当遵守本规定。
本办法所称设计变更,是指自公路工程初步设计批准之日起至经过竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
第三条各级交通主管部门应当加强对公路工程设计变更活动的监督管理。
第四条公路工程设计变更应当符合国家有关公路工程强制性标准和技术规范的要求,符合公路工程质量和使用功能的要求,符合环境保护的要求。
第五条公路工程设计变更分为重大设计变更、较大设计变更和一般设计变更。
32020年4月19日有下列情形之一的属于重大设计变更:(一)连续长度10公里以上的路线方案调整的;(二)特大桥的数量或结构型式发生变化的;(三)特长隧道的数量或通风方案发生变化的;(四)互通式立交的数量发生变化的;(五)收费方式及站点位置、规模发生变化的;(六)超过初步设计批准概算的。
有下列情形之一的属于较大设计变更:(一)连续长度2公里以上的路线方案调整的;(二)连接线的标准和规模发生变化的;42020年4月19日(三)特殊不良地质路段处理方案发生变化的;(四)路面结构类型、宽度和厚度发生变化的;(五)大中桥的数量或结构型式发生变化的;(六)隧道的数量或方案发生变化的;(七)互通式立交的位置或方案发生变化的;(八)分离式立交的数量发生变化的;(九)监控、通讯系统总体方案发生变化的;(十)管理、养护和服务设施的数量和规模发生变化的;(十一)其它单项工程费用变化超过500万元的;(十二)超过施工图设计批准预算的。
广东省交通运输厅关于公路建设项目档案的管理办法 粤交办〔 〕 号
广东省交通运输厅关于公路建设项目档案的管理办法第一章 总则第一条为规范广东省公路建设项目的档案管理工作,充分发挥档案在项目建设、运行和管理等方面的作用,根据《关于印发公路建设项目文件材料立卷归档管理办法的通知》(交办发﹝2010﹞382号)及省有关档案管理的法规及标准,制定本办法。
第二条本办法适用于广东省新建、改扩建公路建设项目档案管理工作。
第三条本办法所称公路建设项目文件材料是指自项目立项审批(核准)至竣工验收过程中产生的,反映项目质量、进度、费用和安全管理基本情况,对建成后的工程管理、运行、维护及改建和扩建具有保存、查考利用价值的各种形式和载体的历史记录。
公路建设项目档案是项目竣工验收、运行维护等工作的重要依据。
本办法所称公路建设项目档案,是指按照项目档案组卷要求,经系统整理并归档的公路建设项目文件材料。
第二章 公路建设项目档案工作管理第四条各级交通主管部门、档案机构根据统一领导、分级管理的原则,按规定对所辖区域内公路建设项目档案工作进行管理,做到事前指导、中间检查、最后验收,同时接受项目所在地上级及同级档案行政管理部门的检查和指导。
项目法人(建设单位)在监理工程师签发开工令后一个月内向项目交通主管部门或初步设计审批单位的档案管理部门报送《交通建设项目档案管理登记表一》[附件一],项目合同段交工验收后一个月内报送《交通建设项目档案管理登记表二》[附件二]。
第五条公路建设项目档案管理工作实行项目法人(建设单位)负责制。
项目法人(建设单位)应将档案工作纳入项目建设计划和管理程序,纳入合同管理及监理工作内容,纳入相关人员的岗位职责,根据项目实际情况,采取有效措施,与工程建设同步管理,确保公路建设项目档案完整、准确和系统。
第六条项目法人(建设单位)应指定总工程师或技术负责人分管此项工作,制定档案工作计划和档案管理网络,建立档案管理制度,制定档案的编制办法,对文件材料的形成、收集、整理及归档工作提出明确要求; 配备具有公路工程及相关专业学历或技术职称、能够适应项目档案管理工作的专职档案管理人员,并保持其稳定性,同时提供档案管理所需的经费、设备和场地等条件。
设计变更管理办法
目录第一章总则.....................................................................错误!未定义书签。
第二章变更设计原则 (1)第三章变更设计条件 (2)第四章设计变更的等级 (4)第五章变更设计的有关规定 (6)第六章变更的办理程序 (7)第七章变更履行的审核程序 (10)第八章变更设计审批的权限 (12)第二章变更设计原则(一)设计文件是建设项目的施工组织及工程造价的主要依据,一经批准不得随意更改。
(二)变更设计必须坚持高度负责的精神,在确保工程质量标准的前提下,在降低工程造价、节约用地、缩短工期等方面有显著效益以及设计与实际不符合时,可考虑变更设计。
(三)进行变更设计,事先应周密调查、备有图文资料,并填写《变更设计报审表》(A-22表),详细申述变更设计理由(包括与原设计的经济比较)按照审批权限逐级报请审批。
每项设计变更在实施前必须向指挥部提出申请,未经正式批准,一律不得实施。
(四)变更设计后的工程费用按本章规定办理。
(五)变更设计后的工程工期,属一般变更的,仍按原工期完成。
属重大变更项目,指挥部组织施工单位、监理单位、设计单位及有关专家论证,审查确认后报省建设局初审,初审通过后报省交通厅批复。
第三章变更设计条件(一)设计文件存在下列问题,可以按本办法的规定对原设计文件进行变更。
1、设计文件中存在错、漏;2、设计文件虽然可行,但明显不够合理。
3、勘察资料不详尽,导致设计不准确甚至存在重大质量隐患及安全隐患;4、设计与实际自然条件(含地质、水文、地形等)不符;(二)为合理利用和保护自然资源、提高工程建设效益,在下列情况下,可以按本办法对设计进行变更。
1、有利于确保工程施工安全和环境保护,或有利于节省占地、避免水土流失,或改善施工条件的设计调整或修改。
2、由于农田、水文、水利、地质、工矿、文物、城镇规划、景区开发、生态建设、环保等方面的不可预见因素,需要变更原设计方案和完善的,可以按本办法规定对局部工程设计进行变更。
设计变更管理实施细则
设计变更管理实施细则第一章总则第一条为强化变更设计管理工作,明确变更设计原则、范围、分类、程序和管理,便于及时验工计价,调整设计概算,进行工程索赔和竣工清算,根据国家、行业、地方、股份公司、公司等单位的相关文件要求,结合项目经理部实际情况,特制定本实施细则。
第二条本办法所称变更设计,是指施工图经审核修改批准后至工程正式验收前变更施工图的活动。
第三条经审核批准的施工图,任何单位和个人不得擅自变更,或不按批准的变更设计范围、项目等进行施工。
第二章变更设计组织机构第四条经理部成立工程变更设计管理领导小组,负责变更设计策划、实施管理。
组长:项目经理副组长:总工程师、分管成本副经理、分管生产副经理成员:各部门负责人。
领导小组下设办公室,办公室设在工程管理部。
第三章变更设计的原则第五条变更设计是施工技术管理的一项基础工作,变更设计文件不仅是组织施工生产的依据,也是验工计价必不可少的资料;变更设计是一项技术性很强的工作,必须按科学规律办事。
项目经理部指派素质较高、责任心强的工程技术人员负责变更设计工作。
第六条变更设计既要符合技术规范的要求,体现技术先进、可行、优化的特点,又要符合经济合理的要求,达到既节省投资、又降低工程成本的目的。
在申报变更设计时,必须认真进行技术经济分析比较,以缩短工期、提高质量、确保安全和提高效益为变更设计申报的原则。
第七条在变更设计工作中,建设单位是关键,设计单位是主体。
应紧紧依靠建设单位,积极主动与设计单位配合,在监理单位大力支持下做好变更设计工作。
第八条变更设计必须“先批准,后变更;先设计,后施工”。
未经批准自行变更施工的单位要承担全部责任。
第四章变更设计的范围第九条在工程建设过程中,如发现有更经济、合理的设计方案,可申请变更设计。
第十条在设计文件审核、施工调查阶段,发生下列情况时应申请变更设计。
(一)原设计与实际地形、地貌、墩台里程、断面高程不符。
(二)原设计有错。
(三)原设计考虑不周、设计中有遗漏。
广东省交通厅关于公路工程设计变更管理的实施细则
省交通厅关于公路工程设计变更管理的实施细则第一条为加强我省公路工程建设管理,规公路工程设计变更行为,根据《公路工程设计变更管理办法》(交通部令2005年第5号)等有关规定,结合本省实际,制定本实施细则。
第二条本实施细则适用于交通部和省交通厅批准初步设计的新建、改(扩)建公路工程项目。
其他新建、改(扩)建公路工程的设计变更可参照执行。
本实施细则所称设计变更,是指自公路工程初步设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
第三条各级交通主管部门应当结合在建项目造价监督检查情况,对公路工程设计变更活动进行监督管理,动态掌握设计变更,及时处理设计变更。
第四条公路工程设计变更应当符合有关公路工程强制性标准和技术规的要求,符合公路工程质量和使用功能的要求,符合环境保护的要求。
第五条公路工程设计变更分为重大设计变更、较大设计变更和一般设计变更。
有下列情形之一的,造成工程案和工程规模变化的,属于重大设计变更:专业资料(一)连续长度10公里以上的路线案调整的;(二)特大桥的数量或结构型式发生变化的;(三)特长隧道的数量或通风案发生变化的;(四)互通式立交的数量发生变化的;(五)收费式及站点位置、规模发生变化的;(六)超过初步设计批准概算的。
有下列情形之一的,造成工程案和工程规模变化的,属于较大设计变更:(一)连续长度2公里以上的路线案调整的;(二)连接线的标准和规模发生变化的;(三)特殊不良地质路段处治案发生变化的;(四)路面结构类型、宽度和厚度发生变化的;(五)大中桥的数量或结构型式发生变化的;(六)隧道的数量或案发生变化的;(七)互通式立交的位置或案发生变化的;(八)分离式立交的数量发生变化的;(九)监控、通讯系统总体案发生变化的;(十)管理、养护和服务设施的数量和规模发生变化的;(十一)其他单项工程费用变化超过500万元的,具体规定如下:1.由于建设条件发生变化,路基、路面、桥涵、隧道、路线交叉及交通工程中,单位工程费用变化500万元或同一个项目中同类型多个单项工程费用变化累计超过500万元的;..页脚2.不可预见的、突发性的地质灾害,如岩溶、滑坡、采空区等,造成工程处理费用超过500万元的;(十二)超过施工图设计批准预算的。
广东省交通运输厅关于印发《广东省交通运输厅关于公路建设项目档案的管理办法》的通知
广东省交通运输厅关于印发《广东省交通运输厅关于公路建设项目档案的管理办法》的通知文章属性•【制定机关】广东省交通运输厅•【公布日期】2012.04.05•【字号】粤交办[2012]406号•【施行日期】2012.04.05•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公路正文广东省交通运输厅关于印发《广东省交通运输厅关于公路建设项目档案的管理办法》的通知(粤交办〔2012〕406号)各地级市以上市交通运输局(委)、顺德区国土城建和水利局,省公路局,省交通集团:根据交通运输部《关于印发公路建设项目文件材料立卷归档管理办法的通知》(交办发〔2010〕382号),为进一步规范我省公路建设项目档案的管理工作,保证公路建设项目与项目档案工作同步进行,使档案工作更好地为我省公路建设项目的建设、运行和管理服务,结合我省有关项目档案管理的法规和标准,特制定《广东省交通运输厅关于公路建设项目档案的管理办法》,经省政府法制办审查,现印发给你们,请遵照执行。
执行过程中遇到问题,请径向我厅反映,联系电话:83835328-17022。
二○一二年四月五日广东省交通运输厅关于公路建设项目档案的管理办法第一章总则第一条为规范广东省公路建设项目的档案管理工作,充分发挥档案在项目建设、运行和管理等方面的作用,根据《关于印发公路建设项目文件材料立卷归档管理办法的通知》(交办发﹝2010﹞382号)及省有关档案管理的法规及标准,制定本办法。
第二条本办法适用于广东省新建、改扩建公路建设项目档案管理工作。
第三条本办法所称公路建设项目文件材料是指自项目立项审批(核准)至竣工验收过程中产生的,反映项目质量、进度、费用和安全管理基本情况,对建成后的工程管理、运行、维护及改建和扩建具有保存、查考利用价值的各种形式和载体的历史记录。
公路建设项目档案是项目竣工验收、运行维护等工作的重要依据。
本办法所称公路建设项目档案,是指按照项目档案组卷要求,经系统整理并归档的公路建设项目文件材料。
工程设计变更管理实施细则
工程设计变更管理实施细则一、引言工程设计变更是指在工程设计过程中,由于各种原因对设计方案进行修改或调整的行为。
设计变更的合理管理对于确保工程质量、合理控制费用和保证工期进度具有重要作用。
本文旨在制定一套科学、规范和负责任的工程设计变更管理实施细则,以提高设计变更管理的效率和质量。
二、适用范围本实施细则适用于所有项目的工程设计阶段,包括设计审查、设计评审和施工图审查等。
三、变更管理流程1.变更提出:变更可以由业主、设计师、建筑师、施工队等各方提出。
任何提出变更的方案都必须附带详细的变更说明,包括变更的原因、目的、影响范围、施工方式等。
2.变更评估:根据变更提出的方案和附带的说明,由专业人员进行变更评估。
评估内容包括变更对工程质量、工期进度、费用预算等的影响程度。
3.变更审批:根据变更评估的结果,由项目主管部门或工程指挥部进行审批或批准。
审批过程需要考虑变更对项目整体目标的影响、项目资金的充足性以及施工方的配合程度等因素。
4.变更实施:批准变更后,由专业人员按照变更方案进行实施。
变更实施过程中需严格按照设计标准、规范和技术要求进行操作,并及时记录和报告相关变更情况。
5.变更验收:变更实施完成后,进行变更的必要验收。
验收包括对变更效果的检查和测试,以确保变更达到预期的技术和质量要求。
四、变更管理要求1.变更管理应遵循科学和规范的原则,确保变更的合理性和有效性。
2.设计变更应尽量在设计初期进行,避免在施工阶段大规模变更。
3.在变更提出前,需要充分评估变更的影响和后果,并考虑是否真正需要变更。
4.变更必须经过合法、正式的审批程序,并确保变更的实施符合相关法规和标准。
5.变更实施过程中,需要保持与相关方的有效沟通和协作,避免造成不必要的纠纷和争议。
6.变更实施后,需要进行必要的记录和报告,以便后续的跟踪和评估。
五、变更管理措施1.指定专门的变更管理团队,负责变更管理的组织、协调和监督工作。
2.制定变更管理手册,明确各项管理流程、职责和要求。
工程变更管理程序
1.1工程变更管理程序2.4.1工程变更依据施工合同文件、施工招投标文件、施工图设计文件、现行的国家标准和技术规范、项目管理处指令等均可作为工程变更依据。
2.4.2工程变更设计内容工程变更设计内容包括优化设计、完善设计以及新增工程的变更设计。
1、优化设计是指通过现场勘察、核对、分析、论证和比选,在不降低技术标准、使用功能和工程质量的前提下,采用新技术、新工艺、新材料对原设计进行优化,可达到方便施工、缩短工期、节约投资、提高质量的变更设计。
2、完善设计是指由于勘察深度不够、调查预测失当或环境条件变化,导致设计文件漏项或者内容欠周,以及由于设计文件未符合现行或在项目实施过程中颁布生效的国家标准、技术规范,或项目管理处事先确定的特殊规定,而必须加以修改、完善、补充和增减的变更设计。
3、新增工程是工程正式开工后直至项目进行竣工验收之前,因社会经济发展或企业投资效益需要,增从高速公路经法定程序申报批准,在原批准规模以外新增并加以实施的变更。
2.4.3工程变更分类《广东省交通厅关于公路工程设计变更管理的实施细则》(粤交基〔2007〕1241号)(以下简称《变更实施细则》)规定,公路工程设计变更分为重大设计变更、较大设计变更和一般设计变更。
有下列情形之一的,造成工程方案和工程规模变化的,属于重大设计变更:(一)连续长度10公里以上的路线方案调整的;(二)特大桥的数量或结构型式发生变化的;(三)特长隧道的数量或通风方案发生变化的;(四)互通式立交的数量发生变化的;(五)收费方式及站点位置、规模发生变化的;(六)超过初步设计批准概算的。
有下列情形之一的,造成工程方案和工程规模变化的,属于较大设计变更:(一)连续长度2公里以上的路线方案调整的;(二)连接线的标准和规模发生变化的;(三)特殊不良地质路段处治方案发生变化的;(四)路面结构类型、宽度和厚度发生变化的;(五)大中桥的数量或结构型式发生变化的;(六)隧道的数量或方案发生变化的;(七)互通式立交的位置或方案发生变化的;(八)分离式立交的数量发生变化的;(九)监控、通讯系统总体方案发生变化的;(十)管理、养护和服务设施的数量和规模发生变化的;(十一)其他单项工程费用变化超过500万元的,具体规定如下:1、由于建设条件发生变化,路基、路面、桥涵、隧道、路线交叉及交通工程中,单位工程费用变化500万元或同一个项目中同类型多个单项工程费用变化累计超过500万元的;2、不可预见的、突发性的地质灾害,如岩溶、滑坡、采空区等,造成工程处理费用超过500万元的。
2023年设计变更管理制度
2023年设计变更管理制度2023年设计变更管理制度11.经批准的设计文件是施工的主要依据。
各项目部/施工队/全体施工人员都必须按图施工,确保工程质量。
在施工过程中,如发现设计有问题或由于施工方的原因需要进行设计变更及材料代用,应提出设计变更申请,办理签证后方可更改。
2.设计变更分为三种2.1.小型变更:不涉及变更原设计原则,不影响质量和安全经济运行,不影响整洁美观,且不增减预算费用的变更事项。
2.2.普通变更:不涉及变更原设计原则,不削弱部件强度(性能),不影响部件的质量和工艺,不影响生产运行和经济性,一次变更工程费用在1万元~5万元以内(不含5万元)的设计变更。
2.3.重大变更:变更原设计原则,变更系统方案和主要结构、布置。
修改主要尺寸及主要原材料和设备的代用等设计变更项目。
(一次变更经济费用在5万元及以上)3.设计变更审批手续3.1.在工程施工中,由施工单位提出设计变更事项,由项目部以《工程联系单》向工程监理提出;3.2.因施工需要所提出的小型及普通设计变更,由项目部直接向监理提出,重大的设计变更必须由项目部事先报公司总工程师(工程管理部专业工程师)同意后,方能按3.1.条执行。
3.3.设计下达的小型设计变更通知单经监理工程师签证后方可实施。
3.4.设计下达的普通设计变更单须附有工程预算变更单,并经项目法人或监理工程师签证后方可实施。
3.5.设计下达的重大设计变更单须附有工程预算变更单,当涉及初步设计主要内容的设计变更和总概算的修改应由原审批单位进行审批。
并经建设单位和监理工程师签证后方可实施。
3.6.小型和普通设计变更可按签证后的电子邮件或传真件实施,重大设计变更必须收到原件后方能实施。
4.设计变更单及有关事项应及时以书面形式传递到公司相关部门(工程、质量、物资、计划经营)。
5.设计变更实施后,项目部应以设计变更反馈单的形式形成设计变更闭环管理。
6.凡有关变更的文件资料,如设计变更联系单、设计变更通知书,变更后的施工图纸、各种文件、会议记录、均应交资料员妥善完整保管,并作为工程竣工资料移交。
广东省交通厅关于公路工程设计变更管理的实施细则-粤交基[2007]1241号
广东省交通厅关于公路工程设计变更管理的实施细则正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 广东省交通厅关于公路工程设计变更管理的实施细则(广东省交通厅2007年12月19日以粤交基〔2007〕1241号发布自2008年1月1日起施行)第一条为加强广东省公路工程建设管理,规范公路工程设计变更行为,根据《公路工程设计变更管理办法》(交通部令2005年第5号)等有关规定,结合广东省实际,制定本实施细则。
第二条本实施细则适用于交通部和省交通厅批准初步设计的新建、改(扩)建公路工程项目。
其他新建、改(扩)建公路工程的设计变更可参照执行。
本实施细则所称设计变更,是指自公路工程初步设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
第三条各级交通主管部门应当结合在建项目造价监督检查情况,对公路工程设计变更活动进行监督管理,动态掌握设计变更,及时处理设计变更。
第四条公路工程设计变更应当符合国家有关公路工程强制性标准和技术规范的要求,符合公路工程质量和使用功能的要求,符合环境保护的要求。
第五条公路工程设计变更分为重大设计变更、较大设计变更和一般设计变更。
有下列情形之一的,造成工程方案和工程规模变化的,属于重大设计变更:(一)连续长度10公里以上的路线方案调整的;(二)特大桥的数量或结构型式发生变化的;(三)特长隧道的数量或通风方案发生变化的;(四)互通式立交的数量发生变化的;(五)收费方式及站点位置、规模发生变化的;(六)超过初步设计批准概算的。
有下列情形之一的,造成工程方案和工程规模变化的,属于较大设计变更:(一)连续长度2公里以上的路线方案调整的;(二)连接线的标准和规模发生变化的;(三)特殊不良地质路段处治方案发生变化的;(四)路面结构类型、宽度和厚度发生变化的;(五)大中桥的数量或结构型式发生变化的;(六)隧道的数量或方案发生变化的;(七)互通式立交的位置或方案发生变化的;(八)分离式立交的数量发生变化的;(九)监控、通讯系统总体方案发生变化的;(十)管理、养护和服务设施的数量和规模发生变化的;(十一)其他单项工程费用变化超过500万元的,具体规定如下:1.由于建设条件发生变化,路基、路面、桥涵、隧道、路线交叉及交通工程中,单位工程费用变化500万元或同一个项目中同类型多个单项工程费用变化累计超过500万元的;2.不可预见的、突发性的地质灾害,如岩溶、滑坡、采空区等,造成工程处理费用超过500万元的;(十二)超过施工图设计批准预算的。
广东省交通厅关于公路工程设计变更管理的实施细则
广东省交通厅关于公路工程设计变更管理的实施细则(广东省交通厅2007年12月19日以粤交基〔2007〕1241号发布自2008年1月1日起施行) 第一条 为加强广东省公路工程建设管理,规范公路工程设计变更行为,根据《公路工程设计变更管理办法》(交通部令2005年第5号)等有关规定,结合广东省实际,制定本实施细则。
第二条 本实施细则适用于交通部和省交通厅批准初步设计的新建、改(扩)建公路工程项目。
其他新建、改(扩)建公路工程的设计变更可参照执行。
本实施细则所称设计变更,是指自公路工程初步设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
第三条 各级交通主管部门应当结合在建项目造价监督检查情况,对公路工程设计变更活动进行监督管理,动态掌握设计变更,及时处理设计变更。
第四条 公路工程设计变更应当符合国家有关公路工程强制性标准和技术规范的要求,符合公路工程质量和使用功能的要求,符合环境保护的要求。
第五条 公路工程设计变更分为重大设计变更、较大设计变更和一般设计变更。
有下列情形之一的,造成工程方案和工程规模变化的,属于重大设计变更: (一)连续长度10公里以上的路线方案调整的; (二)特大桥的数量或结构型式发生变化的; (三)特长隧道的数量或通风方案发生变化的; (四)互通式立交的数量发生变化的; (五)收费方式及站点位置、规模发生变化的; (六)超过初步设计批准概算的。
有下列情形之一的,造成工程方案和工程规模变化的,属于较大设计变更: (一)连续长度2公里以上的路线方案调整的; (二)连接线的标准和规模发生变化的; (三)特殊不良地质路段处治方案发生变化的; (四)路面结构类型、宽度和厚度发生变化的; (五)大中桥的数量或结构型式发生变化的; (六)隧道的数量或方案发生变化的; (七)互通式立交的位置或方案发生变化的; (八)分离式立交的数量发生变化的; (九)监控、通讯系统总体方案发生变化的; (十)管理、养护和服务设施的数量和规模发生变化的; (十一)其他单项工程费用变化超过500万元的,具体规定如下: 1.由于建设条件发生变化,路基、路面、桥涵、隧道、路线交叉及交通工程中,单位工程费用变化500万元或同一个项目中同类型多个单项工程费用变化累计超过500万元的; 2.不可预见的、突发性的地质灾害,如岩溶、滑坡、采空区等,造成工程处理费用超过500万元的; (十二)超过施工图设计批准预算的。
关于广东省工程变更管理的实施细则
关于印发《广东省交通厅关于公路工程设计变更管理的实施细则》的通知粤交基〔2007〕1241号各地级以上市交通局(委),省公路管理局、省交通咨询服务中心、省交通工程造价管理站、省交通工程质量监督站,省交通集团:为加强我省公路工程建设管理,规范公路工程设计变更行为,根据《公路工程设计变更管理办法》(交通部令2005年第5号)等有关规定,我厅制定了《广东省交通厅关于公路工程设计变更管理的实施细则》,经省法制办审查同意,现印发给你们,请贯彻执行。
在执行中如有问题,请及时将有关情况反馈给我厅。
广东省交通厅二○○七年十二月十九日广东省交通厅关于公路工程设计变更管理的实施细则第一条为加强我省公路工程建设管理,规范公路工程设计变更行为,根据《公路工程设计变更管理办法》(交通部令2005年第5号)等有关规定,结合本省实际,制定本实施细则。
第二条本实施细则适用于交通部和省交通厅批准初步设计的新建、改(扩)建公路工程项目。
其他新建、改(扩)建公路工程的设计变更可参照执行。
本实施细则所称设计变更,是指自公路工程初步设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
第三条各级交通主管部门应当结合在建项目造价监督检查情况,对公路工程设计变更活动进行监督管理,动态掌握设计变更,及时处理设计变更。
第四条公路工程设计变更应当符合国家有关公路工程强制性标准和技术规范的要求,符合公路工程质量和使用功能的要求,符合环境保护的要求。
第五条公路工程设计变更分为重大设计变更、较大设计变更和一般设计变更。
有下列情形之一的,造成工程方案和工程规模变化的,属于重大设计变更:(一)连续长度10公里以上的路线方案调整的;(二)特大桥的数量或结构型式发生变化的;(三)特长隧道的数量或通风方案发生变化的;(四)互通式立交的数量发生变化的;(五)收费方式及站点位置、规模发生变化的;(六)超过初步设计批准概算的。
广东省公路工程
(粤交基〔2007〕1241号文),根据广东省设计变更管理的特点,对 我省公路工程设计变更的管理进行了详细规定。
《关于加强我省高速公路项目工程变更管理工作的意见》 (粤交基函〔2010〕1608号文),要求项目做到“工程完工,变
更完结”,把工程变更完成情况,作为项目交工试通车前交工备案管理
★采用双控原则,即:设计变更既要满足分类情形,又 同时满足变更净增减费用超过500万元。
3二《主指要南变化》几大特点
★对设计变更名称示例应对照分类表中的具体情形进行定义、 规范和统一。
重大、较大设计变更命名基本规则: “项目名称+变更名称”设计变更 (1)项目名称与初步设计批复的名称保持一致。 (2)变更名称:基本按变更工程归属的造价标准化项目节名称命 名,可选取能准确反映变更工程的项、目、节、细目名称。如××桥梁 上部结构、××互通立交匝道工程、××隧道洞身工程,路基排水工程、 绿化工程、监控系统等,名称参考见附件2。其中: a.同一单项工程发生多种变更的需分别办理变更手续的,可在项目 节名称后补充增加细目名称或变更情形分类关键词以区分和准确反映, 如××桥梁平面(纵坡)、跨径组合、宽度等。 b.路线调整、特殊路基处理、路基防护与加固工程等涉及具体路段 的变更可增加桩号范围。
公路工程重(较)大设计变更文件编制指南》,在上述变更管理 办法的基础上,对重(较)大设计变更文件的相关规定 作了进一步细化和补充。
一 现行变更管理制度文件
编写组
省造价站 省交通运输
厅
征求意见
2轮全省范围征求 意见
2014年12月共征 集27家单位149条 意见,实际采纳36 条
2016年5月共征集 14家单位44条意 见,实际采纳10条
广东省交通运输厅关于公路建设项目档案管理办法
广东省交通运输厅关于公路建设项目档案的管理办法第一章总则第一条为规范广东省公路建设项目的档案管理工作,充分发挥档案在项目建设、运行和管理等方面的作用,根据《关于印发公路建设项目文件材料立卷归档管理办法的通知》(交办发﹝2010﹞382号)及省有关档案管理的法规及标准,制定本办法。
第二条本办法适用于广东省新建、改扩建公路建设项目档案管理工作。
第三条本办法所称公路建设项目文件材料是指自项目立项审批(核准)至竣工验收过程中产生的,反映项目质量、进度、费用和安全管理基本情况,对建成后的工程管理、运行、维护及改建和扩建具有保存、查考利用价值的各种形式和载体的历史记录。
公路建设项目档案是项目竣工验收、运行维护等工作的重要依据。
本办法所称公路建设项目档案,是指按照项目档案组卷要求,经系统整理并归档的公路建设项目文件材料。
第二章公路建设项目档案工作管理第四条各级交通主管部门、档案机构根据统一领导、分级管理的原则,按规定对所辖区域内公路建设项目档案工作进行管理,做到事前指导、中间检查、最后验收,同时接受项目所在地上级及同级档案行政管理部门的检查和指导。
项目法人(建设单位)在监理工程师签发开工令后一个月内向项目交通主管部门或初步设计审批单位的档案管理部门报送《交通建设项目档案管理登记表一》[附件一],项目合同段交工验收后一个月内报送《交通建设项目档案管理登记表二》[附件二]。
第五条公路建设项目档案管理工作实行项目法人(建设单位)负责制。
项目法人(建设单位)应将档案工作纳入项目建设计划和管理程序,纳入合同管理及监理工作内容,纳入相关人员的岗位职责,根据项目实际情况,采取有效措施,与工程建设同步管理,确保公路建设项目档案完整、准确和系统。
第六条项目法人(建设单位)应指定总工程师或技术负责人分管此项工作,制定档案工作计划和档案管理网络,建立档案管理制度,制定档案的编制办法,对文件材料的形成、收集、整理及归档工作提出明确要求;配备具有公路工程及相关专业学历或技术职称、能够适应项目档案管理工作的专职档案管理人员,并保持其稳定性,同时提供档案管理所需的经费、设备和场地等条件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
广东省交通厅关于印发《广东省交通厅关于公路工程设计变更管理的实施细则》的通知粤交基〔2007〕1241号各地级以上市交通局(委),省公路管理局、省交通咨询服务中心、省交通工程造价管理站、省交通工程质量监督站,省交通集团:为加强我省公路工程建设管理,规范公路工程设计变更行为,根据《公路工程设计变更管理办法》(交通部令2005年第5号)等有关规定,我厅制定了《广东省交通厅关于公路工程设计变更管理的实施细则》,经省法制办审查同意,现印发给你们,请贯彻执行。
在执行中如有问题,请及时将有关情况反馈给我厅。
二○○七年十二月十九日广东省交通厅关于公路工程设计变更管理的实施细则第一条为加强我省公路工程建设管理,规范公路工程设计变更行为,根据《公路工程设计变更管理办法》(交通部令2005年第5号)等有关规定,结合本省实际,制定本实施细则。
第二条本实施细则适用于交通部和省交通厅批准初步设计的新建、改(扩)建公路工程项目。
其他新建、改(扩)建公路工程的设计变更可参照执行。
本实施细则所称设计变更,是指自公路工程初步设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
第三条各级交通主管部门应当结合在建项目造价监督检查情况,对公路工程设计变更活动进行监督管理,动态掌握设计变更,及时处理设计变更。
第四条公路工程设计变更应当符合国家有关公路工程强制性标准和技术规范的要求,符合公路工程质量和使用功能的要求,符合环境保护的要求。
第五条公路工程设计变更分为重大设计变更、较大设计变更和一般设计变更。
有下列情形之一的,造成工程方案和工程规模变化的,属于重大设计变更:(一)连续长度10公里以上的路线方案调整的;(二)特大桥的数量或结构型式发生变化的;(三)特长隧道的数量或通风方案发生变化的;(四)互通式立交的数量发生变化的;(五)收费方式及站点位置、规模发生变化的;(六)超过初步设计批准概算的。
有下列情形之一的,造成工程方案和工程规模变化的,属于较大设计变更:(一)连续长度2公里以上的路线方案调整的;(二)连接线的标准和规模发生变化的;(三)特殊不良地质路段处治方案发生变化的;(四)路面结构类型、宽度和厚度发生变化的;(五)大中桥的数量或结构型式发生变化的;(六)隧道的数量或方案发生变化的;(七)互通式立交的位置或方案发生变化的;(八)分离式立交的数量发生变化的;(九)监控、通讯系统总体方案发生变化的;(十)管理、养护和服务设施的数量和规模发生变化的;(十一)其他单项工程费用变化超过500万元的,具体规定如下:1.由于建设条件发生变化,路基、路面、桥涵、隧道、路线交叉及交通工程中,单位工程费用变化500万元或同一个项目中同类型多个单项工程费用变化累计超过500万元的;2.不可预见的、突发性的地质灾害,如岩溶、滑坡、采空区等,造成工程处理费用超过500万元的;(十二)超过施工图设计批准预算的。
一般设计变更是指除重大设计变更和较大设计变更以外的其它设计变更。
第六条公路工程重大、较大设计变更实行审批制。
公路工程重大、较大设计变更,属于对设计文件内容作重大修改,应当按照本实施细则规定的程序进行审批。
除紧急抢险工程或特殊规定外,未经审查批准的设计变更(含设计变更申请)不得实施。
任何单位或个人不得违反本实施细则规定擅自变更已经审批的公路工程初步设计、技术设计和施工图设计文件。
不得肢解设计变更规避审批。
经审批的设计变更一般不得再次变更。
第七条交通部批准初步设计的公路工程项目的重大设计变更由省交通厅提出审查意见报交通部审批,较大设计变更由省交通厅审批,报交通部备案。
省交通厅批准初步设计的公路工程项目的重大、较大设计变更由省交通厅审批。
第八条建设单位或项目法人负责对一般设计变更的审查,并执行省交通厅《广东省公路工程造价文件编制办法(试行)》(粤交基函〔2003〕212号)关于设计变更管理台账制度的规定,加强对公路工程设计变更的管理,及时处理设计变更工程费用。
第九条公路工程勘察设计、施工和监理等单位可以向建设单位或项目法人提出公路工程设计变更处理的建议。
设计变更建议应当以书面形式提出,并应当说明变更理由。
建设单位或项目法人也可以直接提出公路工程设计变更的建议。
第十条建设单位或项目法人对设计变更的建议和理由应当进行审查核实。
必要时,建设单位或项目法人可以组织公路工程勘察设计、施工和监理等单位及有关专家对设计变更建议进行经济、技术论证。
第十一条对一般设计变更建议,由建设单位或项目法人根据审查核实情况或者论证结果决定是否开展设计变更的勘察设计工作,设计变更增加费用超过200万元的,应当将设计变更处理意见报省交通集团、省公路管理局或地级以上市交通主管部门备案。
对重大及较大设计变更建议,建设单位或项目法人经审查论证确认后,向省交通厅提出设计变更申请,并提供以下材料:(一)设计变更申请书,包括拟设计变更的公路工程名称、公路工程基本情况、原设计单位、设计变更类别、设计变更主要内容和设计变更主要原因等;(二)对设计变更申请的调查核实情况、合理性论证结果;(三)设计变更总体方案文件,按交通部《公路工程基本建设项目设计文件编制办法》的规定,说明设计变更主要原因,明确设计变更建设规模、工程方案和设计变更费用变化情况;(四)对于设计变更费用增加超过500万元(相对于原设计概预算)的,应当提供省交通集团或地级以上市交通主管部门的审查意见、会议纪要或专家咨询意见等有效文件。
省交通厅自受理申请之日起15个工作日内作出是否同意开展设计变更的勘察设计工作的决定,并书面通知申请人。
第十二条同意开展设计变更勘察设计的通知书发出后,勘察设计单位应当及时开展设计变更的勘察设计工作。
设计变更勘察设计工作一般应当由公路工程原勘察设计单位承担,但经原勘察设计单位书面同意,建设单位或项目法人也可以选择其他具有相应资质的勘察设计单位承担。
设计变更文件应当按交通部《公路工程基本建设项目设计文件编制办法》的规定进行编制,内容主要包括:(一)概述:项目基本情况(建设规模、技术标准等)、设计变更理由、原设计方案及概预算(设计变更新增工程除外)、附件(原设计图、主要数量及工程概预算文件);(二)设计变更文件:采用的技术标准、设计变更工程方案及工程数量、设计变更概预算,与原设计方案相对应的工程量和概预算对比分析情况等。
为便于设计变更费用的对比分析,设计变更概预算采用的人工、材料、机械台班价格和费率等一般情况下应当与设计变更前审查审批的概预算保持一致。
第十三条设计变更文件完成后,建设单位或项目法人应当组织有关单位和经济、技术方面的专家对设计变更文件进行审查。
一般设计变更文件由建设单位或项目法人审查确认后决定是否实施。
建设单位或项目法人应当在15个工作日内完成审查确认工作。
重大、较大设计变更文件经建设单位或项目法人审查确认后按审批权限报相关部门审批。
其中需交通部审批的设计变更文件,由省交通厅组织审查后报交通部批准;需省交通厅审批的设计变更文件,由省交通工程造价管理站审查并提出设计变更造价审查意见后,报省交通厅批准。
第十四条建设单位或项目法人在申报设计变更文件时,应当上报设计变更请示。
上报设计变更文件,按本实施细则第十二条的有关规定办理。
第十五条设计变更文件的审批应当在20个工作日内完成。
无正当理由,超过审批时间未对设计变更文件的审批予以答复的,视为同意。
需要专家评审的,所需时间不计算在上述期限内。
审批机关应当将所需时间书面告知申请人。
第十六条对需要进行紧急抢险的公路工程设计变更,建设单位或项目法人可先进行紧急抢险处理,同时按照规定的程序办理设计变更审批手续,并附相关的影像资料说明紧急抢险的情形。
第十七条公路工程设计变更工程的施工原则上由原施工单位承担。
原施工单位不具备承担设计变更工程的资质条件时,建设单位或项目法人应当通过招标选择施工单位。
第十八条建设单位或项目法人应当建立设计变更台账管理制度,省交通厅对管理台账可随时进行检查。
建设单位或项目法人应当按省交通厅《广东省公路工程造价文件编制办法(试行)》(粤交基函〔2003〕212号)的规定,建立公路工程设计变更(含造价)管理台账,对设计变更情况进行汇总。
每年6月、12月份编写在建项目设计变更(含造价)自检报告,编制公路工程造价台账表和设计变更情况统计表,并将汇总情况上报省交通厅备案,抄送省交通工程造价管理站,配合造价管理机构做好设计变更(含造价)的监督检查。
第十九条交通主管部门审查批准公路工程设计变更文件时,设计变更工程概预算按交通部《公路工程基本建设项目概算预算编制办法》进行核定。
建设单位或项目法人根据核定的设计变更工程概预算,按合同约定进行设计变更工程费用的结算,一般不得超过核定的设计变更工程概预算。
第二十条由于公路工程勘察设计、施工和监理等有关单位的过失引起公路工程设计变更并造成损失的,有关单位应当承担相应的费用和相关责任。
由于公路工程设计变更发生的建筑安装工程费、勘察设计费和监理费等费用的变化,按照有关合同约定执行。
由于公路工程设计变更发生的建设单位管理费、征地拆迁费等费用的变化,按照国家有关规定执行。
第二十一条按照本实施细则规定经过审查批准的公路工程设计变更,其费用变化纳入工程竣工决算。
未经审查批准的设计变更,其费用变化不得进入工程竣工决算。
第二十二条公路工程设计变更审查批准部门违反本实施细则的规定,不按照规定权限、条件和程序审查批准公路工程设计变更的,由上级交通主管部门或监察部门责令其改正;造成严重后果的,对直接负责的主管人员和其他直接责任人员依法给予处分;构成犯罪的,依法追究刑事责任。
公路工程设计变更审查批准部门违反本实施细则的规定,情节严重的,对全部或者部分使用国有资金的项目,可以暂停项目执行。
第二十三条交通主管部门工作人员在公路工程设计变更审查批准过程中滥用职权、玩忽职守、徇私舞弊的,由交通主管部门或监察部门给予处分;构成犯罪的,依法追究刑事责任。
第二十四条建设单位或项目法人有以下行为之一的,交通主管部门应当责令其改正;情节严重的,对全部或者部分使用国有资金的项目,暂停项目执行;构成犯罪的,依法追究刑事责任:(一)不按照规定权限、条件和程序审查、报批公路工程设计变更的;(二)将公路工程设计变更整体肢解、化整为零并规避审批的;(三)未经审查批准或者审查不合格,擅自实施设计变更的。
第二十五条施工单位不按批准的设计变更文件施工的,交通主管部门应当责令其改正;造成工程质量不符合质量标准规定的,应当负责返工、修理,并赔偿由此造成的损失;情节严重的,视情况责令其停业整顿,报有关部门降低其资质等级、吊销其资质证书。
第二十六条一般设计变更由地级以上市交通主管部门、省公路管理局、省交通集团或其他相关企业单位依据本实施细则制定相应的设计变更管理制度并报省交通厅备案,抄送省交通工程造价管理站。
