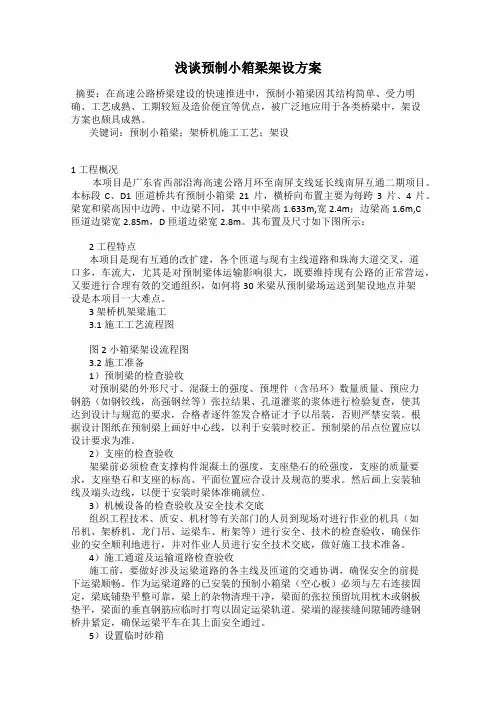

预制小箱梁架设方案

预制小箱梁架设方案
预制小箱梁架设方案

30米小箱梁吊装方案.

专项工程施工方案专项工程名称:×××大桥30m小箱梁吊装架设

×××公路×××段项目 目录 一工程概况------------------------------------------------------------1 二编制依据------------------------------------------------------------1 三运梁路线------------------------------------------------------------1 四机械选用------------------------------------------------------------1 五吊装方法------------------------------------------------------------2 六吊装顺序及工期---------------------------------------------------4 七施工技术措施------------------------------------------------------4 八质量保证措施------------------------------------------------------4 九安全保证措施------------------------------------------------------5 十文明施工保证措施------------------------------------------------8 附:150、260吨吊机性能表 附:抬吊箱梁示意图

25M预制箱梁架设施工方案

箱梁安装施工技术方案 一、工程概况 克里河大桥位于拟建浏阳生物医药园纬二路(东延)的K0+054.5-K0+286.5之间,为跨越河流、农田及道路而设。桥梁中心里程为K0+170.5,墩台采用正交正布,桥梁分左右两幅,共9跨,桥跨布臵为4×25+5×25m,全桥长232.0m。 本项目位于浏阳市洞阳镇东阳居委会克里村大屋组境内,西侧与生物医药园内向纬二路延长处,该区微地貌为剥蚀残丘及丘间谷地,地形起伏不大,地面高程为61.43-83.77m,最大相对高差22.34m。西侧桥位原山包地形较陡,现已整平为建筑场地,相对平坦;东侧山包植被发育,主要为杂灌木,局部人工开挖呈阶梯状。大屋组位于丘间谷地内,附近分布有较为密集的居民房和水田,谷底西部有一宽1.5-3.0m溪沟自西向东流经。桥址区地表水主要为谷地中部的溪沟,为季节性溪沟,水位随季节变化大。 本桥梁安装预应力箱梁90片,安装GYZ350×85型橡胶支座140个、GYZF4250×65型橡胶支座80个。 二、主要施工机械设备数量表

三、箱梁架设方案及施工方法 预制梁长25m ,重约70T ,施工中采用50m/130T 双导梁架桥机架设。架桥机在0#桥台台背回填处拼装。利用龙门吊配合轨道平车进行运梁、喂梁。 预制梁架设的施工流程 3.1支座安装 3.1.1临时支座的安装和拆除 由于先简支后连续施工,涉及到体系转换,需要采用临时支座。临时支座采用工厂集中加工的沙筒,为圆柱状,分为砂桶和垫块两部分。内筒为Φ160×160mm 壁厚为5mm 的预制C30砼垫块、外筒为Φ200×200mm 壁厚为

10mm,底厚为5mm,制作时严格控制厚度及平整度,对临时支座进行100%验收,试验压力符合梁板承载压力。每块箱梁使用4个临时支座,两端各两个,如下图: 临时支座安装在箱梁连续端,安装时按照弹出的临时支座中心线,并使临时支座居中。每片梁板连续端设2个临时支座。 (1)临时支座的安装 预制梁架设前,先安装永久支座,然后安放临时支座及墩顶现浇段底模,梁体架设臵于临时支座上成为简支状态,及时连接桥面板钢筋及端横梁钢筋,浇筑墩顶连续段混凝土,再进行负弯矩束张拉施工,拆除临时支座,形成连续体系。 临时支座安装前先在盖梁上放样定位,临时支座安装后不得影响永久支座的安装和现浇段的施工。测定临时支座安装高程,根据板式橡胶支座顶面高程调节砂桶内干砂高度,使梁底高程达到设计要求。 (2)临时支座的拆除 桥梁架设后,立即进行现浇段的制作,当现浇段负弯矩张拉压浆及桥面砼板强度达到设计值的95%后,拆除临时支座,完成体系转换。 在临时支座底部用氧炔焰割一小孔,轻敲管壁,则砂桶内的干砂即会漏出,同时上面的混凝土圆块也会掉入砂桶内,抽出砂桶即拆除了临时支座。

40T梁预制专项施工方案

目录 一、工程概况 (3) 二、T梁预制场平面规划布置 (3) 2.1 功能分区 (3) 2.2预制场建设 (4) 三、梁场建设及T梁预制进度及人员安排 (5) 3.1 T梁预制进度安排 (5) 3.2主要进场人员 (6) 3.3主要进场设备 (6) 四、T梁预制方案 (7) 4.1T梁预制工艺流程 (7) 4.2钢筋、预应力钢铰线制作安装 (7) 4.3模板安装 (8) 4.4砼浇筑 (10) 4.5预应力张拉 (11) 4.6压浆 (12) 4.7封端 (13) 4.8移梁存梁 (13) 4.9 T梁安装 (13) 五、质量检验标准 (17) 5.1钢筋安装验收标准 (17) 5.2模板安装验收标准 (18) 5.3钢筋、钢绞线后张法检验标准 (18)

5.4 T梁质量检验标准 (19) 5.5 梁、板安装质量检验标准 (19) 六、质量及安全防护措施及保证体系 (20) 6.1质量保证措施 (20) 6.2安全保证措施 (20) 七、文明施工及环境保护 (21) 附图: 《预制场施工平面总体布置图》 《预制梁场养护水循环图》 《预制梁场排水系统图》 《质量保证体系框图》 《安全保证体系框图》 《文明施工体系框图》 《环境保护体系框图》

一、工程概况 黄滩坝大桥位于酒乡宾馆附近,是接连县城与金宝新区黄滩坝组团,县城环线建设的控制性工程之一。桥梁全长916米,全桥结构为9*40m(简支T梁)+100+180+100m(预应力砼连续刚构桥)+4*40(简支T梁)。桥梁桥面宽度为左右线分修,单线桥宽16m或16.5m,设计时速为40km/h,设计洪水频率为1/300,洪水位H1/300=307.56m,环境类别为一级,结构设计基准期为100年。 黄滩坝特大桥引桥上部构造为40m简支预应力砼T梁,桥跨组合:西岸黄滩坝侧为9×40m,东岸县城侧为4×40m。单幅桥每孔横桥向共7片预制T梁,其中中梁5片,边梁2片梁高2.5m,翼板悬臂1.05m。采用后张法预制。需预制边梁52片,中梁130片。共计需预制40mT梁182片。 根据引桥目前施工情况及施工现场情况,我项目部拟在引道路基K0+052.468~K0+306.348范围内建设40T梁预制场。考虑设T梁预制台座3排每排4个,共计12个台座,存梁台2排。梁场面积约5600m2,计划每月预制T梁不低于20片。根据整体工期计划安排需尽快对T梁预制场进行建设。 二、T梁预制场平面规划布置 2.1 功能分区 2.1.1靠线路前进方向即0#桥台方向往小里程方向依次排列,架设设准备区→2排存梁区→3排T梁预制台座,共长约254m。T梁预制区每排布设4个台座,左侧留4.5m 通道,供预制和吊装作业纵向交通使用。详见《梁场平面布置图》。 2.1.2在预制区线路右侧设置钢筋加工区,钢筋制作间厂棚化,材料堆放整齐、规范化。 2.1.3由于该处临近2#拌合站,故不考虑混凝土拌合区。 2.1.4根据现场实际情况,预制场配备1套(2台)自行式单轨龙门桁架,预制场龙门吊设计吊重80T;龙门桁架跨径为24m,轨道纵坡控制在0.5%。龙门吊横梁顶上设

预制小箱梁安装施工方案

预制小箱梁安装施工方案 一、编制依据及原则 1.编制依据: 31省道北延绍兴市区段工程主线桥小箱梁安装施工技术方案编制,依据以下有关文件、规范、规程以及工程实际特点进行编制。 (1)施工工地现场的实地踏勘调查及施工安全的具体要求。 (2)31省道北延绍兴市区段工程第C标段施工图设计文件。 (3)《公司桥梁施工技术规范》(JTJ041-2000);《公路工程质量检验按评定标准》(JTGF80/1-2004);《公路工程施工安全技术规程》(JTJ076-95)。 2、编制原则: (1)、严格执行“安全第一,预防为主”的原则,参建人员经安全考试合格后,方准上岗。 (2)、当施工与杭甬高铁施工发生矛盾,遵循“安全第一”的原则,服从杭甬高铁施工安全的需要。 (3)、施工前对有关人员进行岗前培训,掌握安装技术要点及应注意的安全事项,确保小箱梁施工万无一失,俺是公主志计划进行。(4)、最大限度地减少对杭甬高铁施工干扰的原则。 二、施工总体安排: 1、工程概况: 31省道北延绍兴市区段工程,位于绍兴市灵芝镇庄头村,主要主线

桥分左其中桥梁分主线桥和辅道桥;分桥梁和路基两部分工程, 右幅,桩号分别为:K9+220~K9+320.25和K9+220~K9+361.25上部桥面设计各为2×20M+29M的预应力小箱梁,小箱梁共计28片,30M 为20片,29M为8片。下部结构:柱式墩,场600桩基础,桥台为柱式台及∮1500桩基础。主线桥左右两侧设计为辅道桥,分A、B辅道桥,桩号分别为:K9+200~K9+316 K9+220~K9+357。 上部桥面设计分别是3×16M和3×16M+3×16M先简支后连续预应力空心板梁,共计27片;下部结构为:独立墩、∮1200桩基础。桥台为柱式台及∮1000柱基础。连接主线桥‘督导桥的路基场45~65M 不等,宽:主线桥:45M,辅道桥:30M。工程主要技术标准:主线桥设计速度为80KM/H,辅道桥设计速度60KM/H,桥涵设计荷载为公路一级。本工程合同造价:1439万元,安全目标:安全无事故。质量目标:交工验收质量等级评定90分及以上;工期4个月,于2011年28日开工,到2011年28日竣工。 该桥梁吊装工程的特点及难点:一试桥梁走向由西南向东北,穿越杭甬高铁桥(由东向西),桥穿越的部位的桥面设计标高为:8.7M~9.4M,高铁桥底标高为:17.776M,有效净空在8~9M,既要保证高铁桥无损坏,有要在吊装过程中安全顺利,是大吨位安全吊装的难题。二是该工程用地紧张,桥又位于河江鱼塘地段,地质复杂,切实按规定做好部分河江、鱼塘的清淤、抛石、填碾、整平等工作,确保临便道和作业面得稳固的及作业面积有效性,较大吨位车辆安全通行和汽吊问过安全吊装,也是小箱梁安全吊装的重要环节和难点。

T梁预制及架设施工方案

承秦高速公路秦皇岛段11 合同T 梁预制及架设施工方案 一、编制依据 1、承秦高速秦皇岛段11 合同设计图纸SIV-26、SIV-3 2、公路桥涵施工技术规范( JTJ041-2000 ) 3、公路工程质量检验评定标准( JTG F80/1-2004 ) 4、施工现场实际情况及施工计划安排 二、编制目的 本方案的编制目的是为了指导承秦高速公路秦皇岛段11 合同内 方家沟1号大桥及方家沟2号大桥上部先简支后连续T梁的预制及架设施工,确保T梁预制质量符合设计及规范要求,同时确保T梁架设安全; 三、工程概述及方案简述 承秦高速公路秦皇岛段11 合同由中铁五局集团第一工程责任有限公司承建,本合同段内有桥梁 2 座(方家沟 1 号大桥、方家沟 2 号大桥),其中方家沟1号大桥有30mT梁72榀,方家沟2号大桥有40mT 梁132榀,T梁均为后张法预制T梁; T 梁均在预制梁场集中预制,考虑到现场具体情况,梁场布置在 K163+600~K163+770路基上;钢筋在加工场加工制作,在台座上现场绑扎,在骨架钢筋绑扎成型后,开始固定波纹管。采取水平分层一次性浇筑成型。按规范要求的时间拆模,拆模后及时覆盖洒水养生。梁体砼强度达到设计值的100%且龄期大于7 天方可进行张拉,张拉采用双控法施工;压浆在钢束张拉后24 小时内进行;预应力筋张拉、压浆后,用龙门吊移至存梁场存放,存放时间不超过3个月。T梁架设采用架桥机进行架设; 四、具体方案

1、梁场布置方案 因受地形影响,梁场布置在挖方路基上,且因本标段桥梁及路基均为分离式,为确保T梁制架满足工期要求,报请业主将该段路基中间部分挖除,即增加了梁场的面积,同时也方便了T梁的架设;梁场布置方案见附图1《承秦高速公路秦皇岛段11 合同T 梁预制场平面布置图》;预制场需对场地进行硬化,且在四周挖有排水沟防止场内积水。 2、模板方案 预制梁模板由钢板、型钢组焊而成,应有足够的强度、刚度和稳定性,尺寸规范、表面平整光洁、接缝紧密、不漏浆,试拼合格后,方可投入使用。 模板加工尺寸与长度要准确。钢模的放样、制作、拼焊应在工作平台上或胎具上进行工作,平面的底梁具有足够的刚度和稳定性。模面要平直,转角要光滑,焊缝要平顺,应采用满焊,焊缝应打磨平整。模板间连接螺栓孔的配合要准确。侧模端头的连接角钢弯制成型后,用统一的标准样板校验,并成对配套钻孔。 模板应具有足够的刚度及表面平整度,接缝严密。 根据工期要求及梁场布置情况,拟投入30mT梁模板3套模板(2 套中板+1套边板)及40mT梁模板3套(2套中板+1套边板),模板具体情况见附图2《承秦高速公路秦皇岛段11合同T 梁模板构造图》; 3、台座布置方案 在路基成型后用大型压路机把基底碾压密实,基底下沉量不超过 2mm以确保台座沉降不大于2mm根据预制梁的尺寸、数量、工期,台座拟投入21个,其中40mT台座14个,30mT梁台座7个;台座采用混凝土台座,根据实际情

箱梁预制专项施工方案 (专家论证)

桥梁预制箱梁专项 施工方案 工程名称:**工程 施工单位: **有限公司 编制人: 审核人: 审批人: 审批单位: **有限公司 **有限公司大亚湾** 工程施工项目经理部 二0一六年二月

目录 一、编制说明 (1) (一)、编制依据 (1) (二)、编制原则 (1) 二、工程概况 (1) (一)、工程概述 (1) (二)、预制场地建设 (2) (三)、材料要求 (3) (四)、预制场配置 (4) 三、施工工期计划安排 (4) (一)、制梁顺序 (5) (二)、施工工艺流程 (6) (三)、模板制作 (6) (四)、钢筋制作安装 (7) (五)、预应力钢束安装 (9) (六)、模板安装 (9) (七)、混凝土浇筑 (10) (八)、模板拆除。 (11) (九)、预应力张拉施工。 (11) (十)、封锚、封端。 (14) 五、质量保证措施 (14) (一)、箱梁内、外模.质量控制 (14) (二)、钢筋及钢筋绑扎焊接、支座预埋钢板位置及预应力波纹管道布设的质量控制 (15) (三)、砼拌和、运输、浇注的质量控制 (16) (四)、内、外模拆除时间的控制; (17) (五)、预应力张拉质量控制 (17) 六、安全保证措施 (18) (一)、安全目标 (18) (二)、安全管理组织机构 (18) (三)、安全措施 (18) 七、应急预案 (20) (一)、可能出现的突发事件 (20) (二)、突发事件预防措施 (20) (三)、突发事件应急措施 (21) 附图一、桥梁箱梁预制场建设施工方案图(YZC001-YZC004) 附图二、施工进度计划横道图

一、编制说明 (一)、编制依据 1、施工设计图纸; 2、公路桥涵施工技术规范(JTG/T F50-2011); 3、现场实际情况。 (二)、编制原则 1、本着优质、高效、经济、合理的原则,依据施工总承包合同和实施性施工组织设计,严格执行有关施工规范和标准。 2、以确保工期及阶段性工期目标并适当提前为原则,安排施工进度计划。 3、以确保质量目标为原则,安排专业化施工队伍,配备先进的机械设备,采用先进的施工方法和工艺。 4、以确保安全生产为原则,严格执行各项操作规程,制定各项技术组织及安全保证措施。 二、工程概况 (一)、工程概述 **工程,本桥梁为龙海路上的一座桥梁,位于桩号K2+079.960~K2+240.040坪山河路段。本桥为双幅桥,左右半幅对称设置。上部结构为5*30米五跨连续箱梁。梁高1.6米,顶板厚18厘米,底板厚25厘米,腹板厚18厘米。箱梁采用单箱单独预制、简支安装、现浇连续接头的先简支后连续的结构体系。 桥梁总长160.08m(含桥台搭板),共5跨,预制箱梁共计70片,其中30米中梁50片,30米边梁20片。箱梁采用架桥机自0#台向5#台依次进行架设。

25米小箱梁施工方案

平湖市毓秀路工程Ⅱ标段 小 箱 梁 预 制 施 工 方 案 中元建设集团有限公司 平湖市毓秀路工程Ⅱ标段项目经理部 年月日

一、小箱梁预制施工工艺方 (一)预制场布置 本合同段梁板预制场设在海宁08省道辛江塘桥北侧,占地长约300米, 宽约120米,分为:砼拌和区,小箱梁预制区,小箱梁存放区,钢筋作业区布置。其中25M小箱梁设置19条台座(根据施工进度增加);台座铺设厚1CM的钢板。(具体详见附图:预场平面布置图) 场内安装1台50吨龙门吊,1台通用门式龙门吊,便于梁板浇筑、起吊、安装。其中50吨龙门吊和通用门式龙门吊跨度36米,起升高度9米。 混凝土搅拌站采用JS1000组合方站,每小时生产能力为100M3。 小箱梁全部采用定型钢模板,板材厚度为5MM,其中模板数量为:25M小箱梁1套。 另外,电焊机6台、弯曲机3台、钢筋调直机2台、切断机1台、切割机2台、木工圆锯机1台等相应配套的加工类机械。 为确保预制过程中形成流水作业,预应力砼小箱梁预制施工需配备人员34人,其中现场管理人员3人、混凝土施工班10人、钢筋加工班10人、模板安装班7人、张拉压浆班2人、杂工2人。 (二)钢筋制作及安装 1、所有钢筋品种和质量,严格按照图纸要求,进场钢材必须具备实验报告单及产品质量保证书,并按照规定的频率抽取试件做力学性能实验,不合格钢材坚决清退。

2、进场钢材,按品种、规格分类挂牌堆放,底部垫方木架空不着地,上盖油布或塑料彩条布,防止锈蚀。 3、钢筋加工时,钢筋应平直,无局部弯折。 三、施工工艺 后张法预应力T梁施工工艺流程框图 1、台座制作及钢筋场地 (1)、场地进行了平整和压实,测量地基承载力并全面进行硬化处理,

梁体预制及架设施工方案

梁体预制及架设施工方案 沙颖河桥梁体有168片35米预应力混凝土箱梁。混凝土采用拌和站生产,混凝土运输罐车运输,龙门吊车配合混凝土泵车吊、送入模。 1.预制厂的选取拟在沙颖河桥尾K31+500~700路基主线设臵预制厂。 2.预制场地的硬化 预制厂经过初步平整后,用光轮压路机碾压,然后用25㎝厚C15混凝土硬化,特别是梁槽区与存梁区必须碾压密实。 3.台座制作 台座基础用三七灰土夯实,台座用素混凝土浇筑,以角钢包边,顶面贴焊钢板,保证台座不致破坏,台座施工时要严格控制好轴线,模板连接预留孔位臵要准确,台座顶面应按设计图纸提供的理论拱度值,并结合施工实际情况,正确预计梁体拱度的变化值,当变化较大时,应考虑在预制台座上设臵反拱。 4.模板制作 内外模板均由模板加工厂加工,制作要符合图纸要求,达到加固牢靠、平整光滑、结合紧密。外侧模与翼缘板连成整体,外侧模30米梁分为6节,每节5米,35米梁分为7节,每节5米,内模由活动铰连接,以便拆模,底模由台座代替。边梁模板加工6套,中梁模板加工9套。 5.钢筋加工及绑扎 在钢筋加工场进行,然后运至制梁场台座上绑扎成形,绑扎时要注意波纹管的位臵准确、曲线圆顺,并固定牢靠。顶板钢筋可提前绑扎好,在安放好内模后,吊放入模并与梁体钢筋连接。 应注意预埋钢筋、支座预埋钢板、泄水孔预留位臵要准确, 6.立模 立模前先对模板进行打磨、除锈,并涂刷脱模剂,立模时一定要加固牢固,做到不跑模、不漏浆,为保证混凝土保护层厚度,拟采用定做的塑料垫块实现,内模可在底板混凝土浇筑完毕后支立,位臵一定要固定好,

确保浇筑混凝土时不上浮。 7.梁体混凝土灌注 混凝土原材料必须符合规范与设计的要求,进场水泥应附有产品合格检验单,并经试验室确认合格后方可使用,水泥库房要通风干燥,并按不同品种、不同标号、不同批号存放,水泥从出厂日期到用完不得超过三个月。粗细骨料的碱活性检测合格后方可使用,外加剂严禁掺入氯盐。 混凝土的配合比应根据混凝土标号,选用的骨料及不同外加剂等进行多组试验比较,除满足强度要求外还要确保混凝土的外观质量,尽量减少表面气泡,配合比须经监理工程师批准后方可使用。 浇筑前必须请监理工程师对钢筋、模板等进行彻底检查,合格后再浇筑。 混凝土浇筑时,先浇筑底板混凝土,振捣密实后,采用龙门吊吊入内模,安放准确、牢固后,再浇筑腹板混凝土,并同时绑扎、安放顶板钢筋,浇筑时可分段分层进行,横隔板亦同时浇筑。施工中根据混凝土的初凝时间合理安排,保证新旧混凝土的接茬时间不大于初凝时间。 混凝土的振捣采用振捣棒和附着式振捣器。当昼夜平均气温低于+5℃时,按《公路桥涵施工技术规范》中冬季施工的有关规定处理。 8.拆模养护 为确保施工质量,加快工作循环,梁体混凝土的养护采用蒸汽养护。拆模后,即使用蓬布进行密封式覆盖,采用蒸汽锅炉通入高温蒸汽进行养护,养护天数以同养护条件下试块试压强度决定。 9.张拉正弯矩钢铰线 ①预应力筋张拉时,一般情况下混凝土龄期要大于15天。当混凝土强度达到设计强度的100%后,穿进钢铰线并进行张拉,钢铰线的张拉采用两端张拉,且在横桥向应对称均匀进行,千斤顶为穿心式千斤顶。 ②预应力筋和锚具使用前必须按有关规定进行抽检,对油泵、千斤顶进行校准检验。预应力张拉程序按图纸要求进行,张拉后预应力筋截断时应截至与混凝土表面平齐,并涂一层防腐剂或用砂浆封闭。 10.孔道压浆 水泥浆泵采用活塞式或排液式水泥浆泵,采用梁体同标号水泥浆(宜

桥梁预制梁吊装安全专项施工方案

南水北调中线干线一期工程总干渠鹤壁段Ⅱ标 桥梁预制梁吊装安全专项施工方案 批准: 审核: 编制: 武警水电第二总队南水北调工程项目部 2011年7月23日

桥梁预制梁吊装安全专项施工方案 一、编制依据 1、《公路桥涵施工技术规范》(JTG-TF50-2011) 2、《公路工程技术标准》(JTG B01-2003) 3、《公路工程质量检验评定标准》(JTGF80/1-2004) 4、《混凝土强度检验评定标准》(GBJ107-87) 5、《公路工程施工安全技术规程》(GB/T50107-2010) 6、《公路桥梁板式橡胶支座》(JTT663-2006) 7、《公路桥梁盆式支座》(JTT391-2009) 8、《建筑施工手册》 9、《起重机械用钢丝绳检验和报废使用规范》(GB/T5972-2006) 10、《建筑安装工程安全技术规程》 11、《建筑安装工人安全技术操作规程》 12、《建筑施工高处作业安全技术规程》 13、《南水北调鹤壁段施工Ⅱ标施工图》 二、编制原则及编制范围 2.1编制原则 1、在保证施工安全和工程质量的前提下,加快施工进度,保证本标段桥梁工程按进度计划如期完成。 2、确保工程施工能够平顺的按进度计划完成,避免出现施工强度过大以及劳动力突变。 3、合理利用现有的人员、机械设备等资源配置。 2.2编制范围 本施工方案适用于中国人民武装警察部队水电第二总队南水北调工程项目部所承接的南水北调鹤壁段施工Ⅱ标的所有桥梁施工。

三、工程概况 本工程为鹤壁段第二施工标段,设计桩号为Ⅳ155+600~Ⅳ169+600,渠段长度14.0km,其中明渠长13.077km,标段内共有各种建筑物24座,其中:公路桥9座、生产桥6座。本标段合同内9座公路桥具体位置及概况如下: 淇县鲍屯南公路桥位于河南省鹤壁市淇县鲍屯以南,是总干渠与乡道(Y006)的路渠交叉建筑物,桥位处总干渠设计桩号IV158+211.5,桥梁荷载等级确定为公路-Ⅱ级。 淇县刘河东公路桥位于河南省鹤壁市淇县刘河村以东,是总干渠与乡道(Y016)的路渠交叉建筑物,桥位处总干渠设计桩号IV160+300.4,依据公路等级,桥梁荷载等级确定为:公路-Ⅱ级。 淇县芥屯东公路桥位于河南省鹤壁市淇县芥屯以东,是总干渠与连接芥屯与前鱼坡主要通道的路渠交叉建筑物,桥位处总干渠设计桩号IV161+232.3,依据公路等级,桥梁荷载等级确定为:公路-Ⅱ级。 鹤壁市新乡屯西公路桥位于河南省鹤壁市新乡屯以西,是总干渠与省道(S305)的路渠交叉建筑物,桥位处总干渠设计桩号IV163+872.9,依据公路等级,桥梁荷载等级确定为:公路-Ⅱ级。 鹤壁市新乡屯北公路桥位于河南省鹤壁市新乡屯以北,是总干渠与连接新乡屯与肖屯主要通道的路渠交叉建筑物,桥位处总干渠设计桩号IV165+193.1,依据公路等级,桥梁荷载等级确定为:公路-Ⅱ级。 鹤壁市赵庄南公路桥位于河南省鹤壁市赵庄村南,是总干渠与乡道(Y012)的路渠交叉建筑物,桥位处总干渠设计桩号IV166+509.6,依据公路等级,桥梁荷载等级确定为:公路-Ⅱ级。 鹤壁市南环路公路桥位于河南省鹤壁市区,是总干渠与规划路(南环路)的路渠交叉建筑物,桥位处总干渠设计桩号IV167+485.5,依据公路等级,桥梁荷载等级确定为:公路-Ⅰ级。 鹤壁市湘江路公路桥位于河南省鹤壁市区,是总干渠与规划路(湘江路)的路渠交叉建筑物,桥位处总干渠设计桩号IV168+773.8,依据公路等级,桥梁荷载等级确定为:公路-Ⅰ级。 鹤壁市夏庄公路桥位于河南省鹤壁市大赉店开发区夏庄村内,是总干渠与乡道

预制小箱梁施工方案

小箱梁预制 首件施工方案 中铁十四局集团津汕高速公路项目部 2007年7月

一、工程概况 津汕高速公路天津段工程第六标段小孙庄互通立交位于天津市西青区,津汕高速公路与津王公路相交处。桥梁包括主线1#桥、主线2#桥、A线桥,其中主线1#桥、2#桥上部结构为预应力箱梁、小箱梁,A线桥上部结构为预应力箱梁、普通箱梁。小箱梁共计330片,1#桥130片,2#桥200片。小箱梁共计330片,全部在预制场集中预制。架设采用双导梁架桥机进行。 二、工期及人员安排 根据总体计划要求,小箱梁施工工期为07年11月全部完成,安排人员100人。 为保证施工的质量、进度,项目部成立了预制厂施工小组。 施工负责人:朱光宇 技术负责人:杨德青 质量负责人:杨立军 试验负责人:王合功 测量负责人:候宪魁 安全文明负责人:陈贵俊 三、现场布局和临时设施 1、梁场建在主线K13+350右侧,现场设一个钢筋加工场,一座HZS40混凝土拌合站; 2、施工用水采用地下水

3、现场设315KVA变压器一台 四、主要机具设备 五、小箱梁的预制(施工工艺见附表1) 预制采用周转性台座,箱梁台座按垂直于桥向布置, 21个台座,24m宽走行式龙门架跨台座负责模板的安拆、混凝土的浇注、移梁。预制场面积为140*37m,原地面掺灰压实,台座间用5cm砼硬化。 (1)、台座及模板的设计、加工 ⑴台座由现浇30cm厚的C30号混凝土上铺6mm的钢板而成,宽度与梁底同宽,台座基础采用20cm厚条型扩大基础,宽200cm。为防止梁张拉起拱后端部下沉,在台座两端200cm范围内基础加宽加厚,并增加5棵直径为50cm,深度为6m的粉喷桩,以增加两端承载能力。 ⑵箱梁模板采用钢模板,每6m分节,面板采用5mm钢板,纵

35m小箱梁架设施工技术方案

35m小箱梁架设施工技术方案 1、编制依据 1.1本标段合同文件; 1.2施工设计图纸及施工图设计技术交底报告; 1.3龙口至青岛高速公路莱西至城阳段项目工程建设管理手册; 1.4山东省高速公路施工标准化管理指南; 1.5《公路工程检验评定标准》(JTG F80/1—2004); 1.6《公路桥涵施工技术规范》JTJ041-2011; 1.7《公路工程施工安全技术规程》JTJ076-95; 1.8本标段总体施工组织设计和总体施工进度计划; 1.9现场踏勘调查所获得的相关资料; 1.10我单位施工实力、架桥设备及长期从事公路工程所积累的丰富施工经验。 2、编制原则 2.1严格遵循设计文件、技术规范和质量验收标准的原则。能够正确指导施工,确保工程质量优良。 2.2坚持实事求是的原则。实事求是的确定工期、施工方案,确保按期、优质、安全、高效完成本工程建设任务。 2.3根据我单位现有的施工技术水平,结合类似工程施工经验及施工机械设备配套能力。 3、工程概况 我标段分离立交,位于平曲线超高段,横向左高右低,桥面横坡3%,纵向上坡,坡度,斜交65°。桥梁上部采用预应力混凝土箱梁简支转连续结构,全桥16孔,孔径均为35m,分左右幅,一孔单幅6片小箱梁,全桥共有35m小箱梁192片。小箱梁在预制场集中预制,预制场设置在K138+600~K139+080段路基上,距离待架桥位0号台(架设起点)约100m。 预制箱梁均为顶宽2.4米,底宽1.0米,梁高1.8米,纵桥向梁与梁之间设0.386m 现浇湿接缝,箱梁中到中之间的距离为2.82m。预制箱梁分边跨中梁、边跨边梁、中跨中梁、中跨边梁四种类型。箱梁最大重量为中跨左外中梁,重量约120t。 桥台顶采用GYZF 300×76mm四氟滑板支座,桥墩顶采用GYZ450×84mm圆板橡胶 4 支座。 采用XFQJ40/160(Ⅰ)桥式架桥机进行小箱梁架设。 4、工期安排 4.1总体计划安排 根据分离立交桥梁下部结构的施工进度,预制梁场制梁、存梁能力以及箱梁架设能力、施工经验,并结合运架设备到场拼装时间等重要因素,合理安排工期,

空心板梁预制及安装施工方案

空心板梁预制及安装专项施工方案 二〇一四年十二月

目录 1、工程概况 .............................................................................................. - 2 -2空心板梁预制 ......................................................................................... - 2 -2.1、临时工程. (2) 2.2、预制梁台座布置 (3) 2.3、施工方法及工艺流程 (4) 3、空心板梁安装 .................................................................................... - 10 -3.1、准备工作.. (10) 3.2、支座安装 (10) 3.3、梁片运输 (10) 3.4、架设方法 (10) 3.5吊装安全保证措施: (11) 4、质量控制指标、检验频率和方法 .................................................... - 19 - 5、主要人员及机械配置 ........................................................................ - 20 - 6、安全、质量保证措施 ........................................................................ - 22 - 7、创优规划 ............................................................................................ - 23 - 8、文明施工和环保措施 ........................................................................ - 24 -

预制梁专项施工方案

目录 一、编制依据和编制范围 (1) 1.1编制依据 (1) 1.2编制原则 (1) 1.3编制原则 (1) 二、工程概况 (2) 2.1、工程概况 (2) 2.2、设计标准 (2) 2.3、平面设计 (2) 三、施工方案 (2) 3.1、施工方法 (2) 3.2、施工顺序 (4) 3.2.1、模板制作与安装 (4) 3.2.2、钢筋制作及安装 (7) 3.2.3、混凝土浇筑 (10) 3.2.4、后张施工法和措施 (12) 3.2.5 管道压浆 (16) 3.2.6、封锚 (18) 3.2.7预制质量控制标准 (19) 四、施工进度计划 (20) 五、材料、设备、人员进场计划、资源安排 (20) 5.1、材料计划 (20) 5.2、机械、设备安排 (21) 5.3、施工劳力安排 (21) 六、资金计划 (21) 七、工程质量保证措施 (21) 7.1、预制梁质量保证措施 (21) 7.2、预制梁成品保护的保证措施 (22) 7.3、防止混凝土蜂窝、麻面措施 (22) 7.4、防止露筋技术措施 (22) 7.5、混凝土裂缝的预防措施 (23) 7.6、防止混凝土错台、色差、冷缝、气泡的措施 (23) 八、安全保证体系及措施 (23) 8.1、安全目标 (23) 8.2、安全保证体系 (24) 8.3、安全保证措施 (26) 8.3.1预应力施工安全措施 (26)

8.3.2、施工现场用电安全措施 (26) 8.3.3、机械安全措施 (27) 九、雨季施工安排 (28) 十、质量保证体系及措施 (28) 10.1、质量目标 (28) 10.2、创优规划 (29) 10.3、质量管理领导小组 (29) 10.4.自检体系 (30) 10.5、健全质量管理制度 (31) 十一、环境保护体系及措施 (32) 11.1、工地植被及地下水资源保护措施 (32) 11.2、水环境保护措施 (32) 11.3、动物保护措施 (33) 11.4、大气环境保护措施 (33) 11.5、降低噪音措施 (33)

铁路通道公路桥箱梁架设施工专项安全方案[全面]

香山路桥箱梁架设施工专项安全方案 一、编制说明 1.1 编制目的 为保证山西中南部铁路通道香山路公路桥预制箱梁架设施工安全,切实履行企业安全生产的责任主体,结合本工程的特点,制订香山路桥箱梁架设施工安全专项方案. 上述工程施工前,技术人员向班组长、作业人员进行书面安全技术交底,双方签字,并由专职安全生产管理人员进行监督. 1.2 采用的标准规范 《公路工程安全施工技术规程》JTJ 076-95 《公路桥涵施工技术规范》JTG/TF 50—2011 《施工现场临时用电安全技术规范》JGJ46-2005 《建筑机械使用安全技术规程》JGJ33—2001 《建筑施工安全检查标准》JGJ59-99 《山西中南部铁路通道香山路公路桥施工图》 二、工程概况 2.1工程概况 香山路公路桥起点里程K0+644.2,终点里程K0+919.8,全桥长275.6米.上部结构设计为(3×30+3×30+3×30)米装配式预应力砼连续梁.其中预制箱梁全桥共72片,为预应力后张梁,先简支后连续设计.梁体砼强度等级为C50等级,斜交角度为67°. 2.2施工准备 1、测量位置复核、支座安装 梁安装之前清理盖梁顶面杂物,清扫干净,测量放样出支座的中心,支座安装完毕后,检查支座顶面高程无误后方可进行安装.支座安装前将墩台支座处和梁底面的油污去掉,盖梁顶垫石平整,使其顶面标高符合设计要求.安装前测定支座中心正确位置,支座水平安装,保证支座表面平整度在规定范围内. 2、运输便道 运梁通道利用既有香山路和本桥小里程侧改路. 3、箱梁安装技术准备 审核设计图纸及有关文件、熟悉《架桥机施工规范》、《架桥机施工作业指导书》、厂家的《架桥机说明书》和《架桥机操作规程》等.

T梁预制及架设施工方案要点

承秦高速公路秦皇岛段11合同T梁预制及架设施工方案 一、编制依据 1、承秦高速秦皇岛段11合同设计图纸SIV-26、SIV-3 2、公路桥涵施工技术规范(JTJ041-2000) 3、公路工程质量检验评定标准(JTG F80/1-2004) 4、施工现场实际情况及施工计划安排 二、编制目的 本方案的编制目的是为了指导承秦高速公路秦皇岛段11合同内方家沟1号大桥及方家沟2号大桥上部先简支后连续T梁的预制及架设施工,确保T梁预制质量符合设计及规范要求,同时确保T梁架设安全; 三、工程概述及方案简述 承秦高速公路秦皇岛段11合同由中铁五局集团第一工程责任有限公司承建,本合同段内有桥梁2座(方家沟1号大桥、方家沟2号大桥),其中方家沟1号大桥有30mT梁72榀,方家沟2号大桥有40mT梁132榀,T梁均为后张法预制T梁; T梁均在预制梁场集中预制,考虑到现场具体情况,梁场布置在K163+600~K163+770路基上;钢筋在加工场加工制作,在台座上现场绑扎,在骨架钢筋绑扎成型后,开始固定波纹管。采取水平分层一次性浇筑成型。按规范要求的时间拆模,拆模后及时覆盖洒水养生。梁体砼强度达到设计值的100%且龄期大于7天方可进行张拉,张拉采用双控法施工;压浆在钢束张拉后24小时内进行;预应力筋张拉、压浆后,用龙门吊移至存梁场存放,存放时间不超过3个月。T梁架设采用架桥机进行架设; 四、具体方案 1、梁场布置方案 因受地形影响,梁场布置在挖方路基上,且因本标段桥梁及路基均为分离式,为确

保T梁制架满足工期要求,报请业主将该段路基中间部分挖除,即增加了梁场的面积,同时也方便了T梁的架设;梁场布置方案见附图1《承秦高速公路秦皇岛段11合同T梁预制场平面布置图》;预制场需对场地进行硬化,且在四周挖有排水沟防止场内积水。2、模板方案 预制梁模板由钢板、型钢组焊而成,应有足够的强度、刚度和稳定性,尺寸规范、表面平整光洁、接缝紧密、不漏浆,试拼合格后,方可投入使用。 模板加工尺寸与长度要准确。钢模的放样、制作、拼焊应在工作平台上或胎具上进行工作,平面的底梁具有足够的刚度和稳定性。模面要平直,转角要光滑,焊缝要平顺,应采用满焊,焊缝应打磨平整。模板间连接螺栓孔的配合要准确。侧模端头的连接角钢弯制成型后,用统一的标准样板校验,并成对配套钻孔。 模板应具有足够的刚度及表面平整度,接缝严密。 根据工期要求及梁场布置情况,拟投入30mT梁模板3套模板(2套中板+1套边板)及40mT梁模板3套(2套中板+1套边板),模板具体情况见附图2《承秦高速公路秦皇岛段11合同T梁模板构造图》; 3、台座布置方案 在路基成型后用大型压路机把基底碾压密实,基底下沉量不超过2mm,以确保台座沉降不大于2mm。根据预制梁的尺寸、数量、工期,台座拟投入21个,其中40mT台座14个,30mT梁台座7个;台座采用混凝土台座,根据实际情况增设活动台座,活动台座采用15cm槽钢上焊钢板;混凝土台座高度为30cm,为保证梁底平整度,台座顶铺设6mm 钢板,并按设计图纸要求预设反拱度(30mT梁采用边跨20mm,中跨15mm;40mT梁采用边跨25mm,中跨20mm),预拱度按二次抛物线设置;同时为确保台座与侧模密贴,在台座边(沿梁长方向)预埋5#槽钢,在槽钢内安设橡胶管;台座布置时应充分考虑跨梁龙门吊的安装位置,并铺设龙门吊的行走轨道。

桥梁梁板预制安全专项施工方案

桥梁梁板预制安全专项施工方案 一、工程概况丽宁公路丽江古城至宁蒗县城段改扩建工程K12+0 58、108~K108+100段土建工程线路区属滇西北高原,西部边缘属横断山脉。区域上地势西北高东南低,线路所经区域最低海拔K35+450(H-14 23、01、金沙江河谷),最高海拔K76+640(H-30 88、6 45、沙力村口)。本工程线路走廊范围内,根据地貌的成因和形态划分为:侵蚀堆积类型、侵蚀构造地貌、剥蚀构造地貌、溶蚀构造地貌。本合同段为TJ03合同段,里程桩号K22+000~K26+1 51、972,全长 4、km,工程内容为路基及桥涵。 二、主要技术指标公路等级:二级公路;计算行车速度:60(40)km/h;设计荷载:公路-Ⅰ级;路基宽度: 8、5m; 三、主要工程数量表桥梁:大桥352m/3座、中桥 67、8m/1座均为20m跨预应力混凝土T形梁桥,其中,桩基础618m/34棵、墩柱355m/27棵、系梁24道、盖梁15道、重力式桥台6座、桩柱式桥台2座、T形梁板83片、防撞护栏838m/8道、浆砌片(块)石15 74、2m 3、C25混凝土2 88、8m 3、C30混凝土3202、2m 3、C50混凝土20 53、1m3。 四、编制依据(1)编制依据 1、《中华人民共和国建筑法》、《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《公路工程施工安全技术规程》。 2、《公路桥涵施工技术规范》(JTG-F10--2000)

3、《公路工程质量检验评定标准》(JTGF80-1-2004) 4、交通部《公路工程施工安全技术规程》(JTJ076--95) 5、《地基与基础工程施工及验收规范》GBJ-2002-8 36、《砌体工程施工及验收规范》GB50203-9 87、《施工现场临时用电安全技术规范》JGJ46-8 88、施工设计图纸。 9、现场实际情况及我公司多年的施工经验。(2)编制原则 1、以人为本、减少伤害,切实履行企业的主体责任,把保障员工、人民群众和生命财产安全作为首要任务,最大程度地减少突发事件及其造成的人员伤亡和危害。 2、居安思危、预防为主,对重大安全隐患进行评估、治理,坚持预防与应急相结合,常态与非常态相结合,做好应对突发事件的各项准备工作。 3、统一领导、分级负责,在项目部领导小组统一领导下,健全分类管理、分级负责的管理体制,落实行政领导责任制,切实履行项目部的管理、监督、协调、服务职能,充分发挥管理机构的作用。第二章施工安全分析根据桥梁施工的特点,施工中容易造成不安全因素的危险源主要有:支架坍塌、高处坠落、物体打击、机械伤害、触电。 1、支架坍塌因支架设计不科学、不合理,搭设不规范,造成支架坍塌,对人身或机械造成伤害或损害的。 2、高处坠落在搭设支架时或在支架顶安装模板、钢筋、浇筑砼时进行的高处作业,可能高处坠落而导致人身伤害的。 3、物体打击高空坠落及水平崩溅物体造成人身安全伤害的。 4、机械伤害机械(砼搅拌机、砼运输车、砼输送泵、吊车等)运转工作时,因机械意外故障或违规操作可能造成人身伤害或机械损害的。 5、触电用电设备未做接零或接地保护,保护设备性能失效,移动或照明使用高压,违规使用和操作电气设备,对人身造成伤害或损害的。第三章安全施工

石桥水库大桥箱梁架设安装施工方案 2

柳州至武宣公路工程总承包部 第一分部 预应力箱梁架设 施 工 技 术 方 案 编制: 复核: 审核: 日期:

预应力箱梁架设施工方案 一、编制依据 1、《公路工程技术标准》(JTG B01-2003) 2、《公路工程质量评定标准》(JTG F80/1—2004) 3、《公路工程施工安全技术规范》(JTJ076—95) 4、《公路桥涵施工技术规范》(JTJ 041-2000) 5、《公路桥梁板式橡胶支座》(JT/T4-2004) 6、《实施性总体施工组织设计》 二、工程概况 K15+285石桥水库大桥孔跨布置为3×30+4×30+4×30+4×30+4×30+3×30u预应力砼(后张)小箱梁、先简直后连续,箱梁高为1.75米,桥台采用桩基础桥台,桥梁左幅670.234米、右幅670.432米。 主要工程数量表

三、施工组织及安排 1、施工任务划分及人员配置 四、现场施工人员及机械配置 1、施工人员

2、施工机械 施工机械 架桥机安装、调试

六、施工方法 1、施工准备 (1)用全站仪对本桥跨距进行认真复核,提供架梁前的第一手资料。根据实际放出的线路中心线里程,在桥墩顶面放出每孔箱梁的纵向中心线及其端线,以及支座中心点等,根据实际放出的线路中心线和墩中心里程,在盖梁支座垫石混凝土在到强度后测量放出板端位置横线及支座中心位置和底部轮廓线,在梁端位置横线上定出各梁底部边缘的点,为梁的安装做好准备。 (2)对支座垫石进行抄平,严格控制垫石的平整度和标高,永久支座和临时支座都已准备到位。 (3)对施工区域进行封闭,保证安全。 (4)架桥桥对架梁施工人员认真的进行技术交底,合理组织施工人员、施工机械。 (5)支座和钢板(一个支座材料数量) 2、架桥机 (1)架桥机组成
