喷混植生防护技术交底

合集下载

喷混植生技术交底

喷混植生技术交底

仅供个人学习参考
4、 堑顶外及边坡平台处设置一排锁顶锚杆,采用 HRB335Φ 16 钢筋,间距 2m,锚杆长 2m,垂直于自然边坡施作。
5、 坡面每间隔 2~3m 交错设置孔径Φ 49mm 仰斜泄水孔,孔深 0.6m,内置 Φ 42PVC 花管。
三、 技术要求 1、 植物类型:坡面喷播草种选用适宜于当地气候条件且抗逆性强的草种, 宜采用混合草种 3~4 种,常用的有糖蜜草,狗牙根,柱花草,狗尾草,百 喜草或螃蜞菊等。同时要求混合草种中应含有根系发达,枝叶茂盛,并能 迅速生长的低矮灌木种子,常用的灌木树种有夹竹桃,小叶女贞,紫穗槐、 胡枝子等。 2、 种植混合基材系由种植土、有机质、肥料、保水剂、植物生长调节剂、 染色剂、粘合剂、混合槽罐种子、PH 缓解剂、水等组成,其配比详见喷射 主要基材配比表。 3、 无纺布单位重量为 18g/m2。 4、 喷射种植基材植被工程施工后 5 个月,植被覆盖率应不低于 80%。 5、 全部植物种值完一年后验收。灌木盖度、灌草总盖度、病虫害发生率、 植被绿色程度和喷混植生层等应符合相关要求。
四、 施工注意事项 施工顺序:人工清坡→坡面锚杆施工→挂金属网→喷射混合基材 8cm→喷混植 生 2cm→铺无纺布→养护。 1、 坡面清理:清除边坡上不稳定的石块,对不平整地方进行大致整平,以 便让种植材厚薄均匀,对于松散的岩石用水泥砂浆抹缝粘结,若岩石边坡
仅供个人学习参考
本身不稳定,应该进行加固处理,若有超、欠挖大于 30cm 者,必须凿顺或 用浆砌片石嵌补。坡面应平整完毕且交验合格后,才能进行喷混植生施工。 2、 坡面锚杆施工:用Φ 49 风枪钻孔,孔深比锚固深度深 5cm,将孔中岩粉 冲洗干净,插入锚杆,灌注 M30 水泥砂浆,使锚杆处于锚孔中心。锚杆一 端设置弯钩,其端部 15cm 及弯钩部分涂防锈漆防锈。 3、 挂金属网:挂网时应拉紧网,网与锚杆用扎丝固定,将其从坡顶沿坡面 顺势铺下,铺设时网应拉紧,铺平顺后将网挂在锚杆上,用连接件或铁丝 锁紧,并采用不同的混凝土垫块来调节,使金属网与坡面的距保持在 5~ 6cm。完成网与锚杆的连接工作后,要严格检查铁丝网与锚杆连接的牢固性, 确保网与坡面形成稳固的整体。金属网采用机制镀锌铁丝网,网目尺寸为 8?×12cm,其抗拉强度不低于 380kPa。 4、 混合基材喷射:种植基材喷播种植基材按比例混合后呈干粉状,要求使 用专用客土喷播机在大马力空气压缩机的风压下,将种植基材均匀地喷上 岩石表石,在喷口处用另外的设备同时加水,以保证种植基材落在岩石上 的潮湿度。喷射同时应随时检查厚度,以保证施工质量。 5、 喷混植生:喷播植物种子将先配好的种子和纸浆等混合材料 2cm(见表: 喷射主要基材配比表),用液压喷薄植草机直接喷射,该施工环节和液压 喷薄植草相同,喷播草籽经拌均匀粘附在纸浆或木杆等附着物上。由于线 路沿线夏季气温高,蒸发量大,阳坡种子发芽率多有降低,阳坡应适当加 大喷射量。 6、 铺无纺布:无纺布铺设施工可采取由顶至底单层铺设,宽度要求不低于 2m,两幅之间接搭宽度不应小于 30cm;等草种普遍出苗,多数达到三叶期

CBS植被混凝土技术交底

CBS植被混凝土技术交底

工程名称厂区护坡工程交底部位高边坡植被混凝土工程编号日期除,此部分作为工程与原坡面的过渡即植被结合部;清除坡表面的杂草、落叶枯枝、浮土浮石等;坡面修整处理。

对于明显存在危岩的凸出易脱落部位,进行击落。

4.3 SNS主动防护网及镀锌网的铺设安装SNS主动防护网通过钢丝绳锚杆和支撑绳固定方式,将作为系统特征构成的柔性网覆盖在有潜在地质危害的坡面上,采用钢丝绳锚杆或钢筋锚杆和支撑绳固定方法将金属柔性网覆盖在具有潜在地质灾害的坡面上,从而实现坡面加固,对网片进行缝合、张拉,锚杆进行加固。

从而实现其防护目的。

施工工艺如下所示:⑴对坡面防护区域的松土及落石进行清除;⑵从防护区域下沿中部开始向上和两侧放线测量确定锚杆孔位,并在每一孔位处凿一深度不小于锚杆外露环套长度的凹坑,一般直径20cm 深15cm;工程名称厂区护坡工程交底部位高边坡植被混凝土工程编号日期⑶按设计深度转凿锚杆孔并清除孔内粉尘,孔深应比设计锚杆长5 cm以上,孔径不小于ф45;当受凿岩设备限制时,构成每根锚杆的两股钢绳可分别锚入两个孔径不小于ф35的锚孔内,形成人字型锚杆,两股钢绳间夹角为150~320,以达到同样的锚固效果;⑷注浆并插入锚杆,采用标号不低于M20的水泥砂浆,宜用灰砂比1:1~1:1.2,水灰比0.45~0.50的水泥砂浆,水泥宜用425号普通硅酸盐水泥,优先选用粒径不大于3mm的中细砂,确保浆液饱满,在进行下一道工序前注浆体养护不少于3天。

⑸安装纵横向支撑绳,张拉紧后两端各用两个绳卡与锚杆外露环套固定连接;⑹从上向下铺挂格栅网,格栅网间重叠宽度不小于5cm,两张格栅网的缝合,格栅网与支撑绳间用ф1.2铁丝按1m间距进行扎结⑺从上向下铺设钢绳网缝合,缝合绳为ф8钢绳,每张钢绳网均用一工程名称厂区护坡工程交底部位高边坡植被混凝土工程编号日期根长33.5m的缝合绳与四周支撑绳进行缝合并预张拉,缝合绳的两端各用两个绳卡进行固定连结;用ф1.2铁丝对钢绳网和格栅网间进行相互扎结,扎结点纵横。

喷砼安全技术交底模板

喷砼安全技术交底模板

一、交底目的为确保喷砼施工过程中的安全,降低事故风险,特制定本安全技术交底,要求所有参与喷砼施工的人员必须认真学习并严格执行。

二、交底内容1. 施工人员要求- 所有参与喷砼施工的人员必须经过专业培训,具备相应的操作技能和安全意识。

- 施工人员必须持证上岗,未经培训或考核不合格者不得参与施工。

2. 施工前的准备工作- 检查施工现场的通风情况,确保空气流通,避免因喷砼作业产生的粉尘对人体造成伤害。

- 检查喷砼机具设备的完好性,包括喷枪、喷头、压力表、输浆管等,确保其正常工作。

- 检查施工现场的电源线路,确保其安全可靠,防止触电事故发生。

3. 施工过程中的安全措施- 佩戴个人防护用品,包括安全帽、防护眼镜、防尘口罩、防尘耳塞、防滑鞋等。

- 操作喷砼机具时,必须站在稳固的平台上,避免因站立不稳而导致意外事故。

- 在喷砼作业过程中,注意观察周围环境,防止因喷砼产生的粉尘对他人造成伤害。

- 严格控制喷砼的压力,避免因压力过大而导致喷枪或输浆管破裂。

- 在喷砼作业过程中,严禁操作人员吸烟或使用明火,防止火灾事故发生。

4. 特殊环境下的安全措施- 在高温、潮湿或强风等恶劣天气条件下,应采取相应的防护措施,如调整施工时间、增加通风设施等。

- 在夜间施工时,必须保证施工现场的照明充足,确保操作人员视线清晰。

5. 事故应急处理- 发生触电事故时,立即切断电源,并进行急救处理。

- 发生火灾事故时,立即报警并使用灭火器进行灭火,同时组织人员疏散。

- 发生物体打击事故时,立即组织人员撤离现场,并进行现场处理。

三、交底时间[填写交底时间]四、交底人[填写交底人姓名及职务]五、被交底人[填写被交底人姓名及职务]六、注意事项1. 本安全技术交底适用于所有喷砼施工项目。

2. 施工人员必须认真学习并严格执行本安全技术交底内容。

3. 施工现场的安全管理人员应加强对施工现场的巡查,确保安全措施落实到位。

4. 本安全技术交底如有未尽事宜,由施工项目负责人进行补充和解释。

喷混(基材)植生技术交底

喷混(基材)植生技术交底
铺设前整平坡面并适量洒水湿润边坡,嵌补凹槽、坑洼、修整坡面,喷射基材坡面使用底肥时应以有机肥为主,均匀撒布或条施、穴施。喷射基材混合物由黏土、谷壳、锯末及复合肥等拌合,喷射厚度0.08~0.1m,草籽需选用根系发达茎矮叶茂并适于本地区成活的多年生草种,喷播草籽含量每平方米不小于25g。草籽应均匀撒布在已经清理好的坡面上,喷洒应自下而上进行,草籽喷洒均匀,必应流淌。分撒播、行播进行、草籽埋入深度不小于5cm,为使草籽均匀分布,可将种子与砂、干土或锯末混合。草籽养生期内、需用透气农膜覆盖,避免雨水冲刷。撒草籽均匀落入地面,与土壤充分接触,并及时覆盖素土,适当拍压。植物防护沿坡面连续覆盖、覆盖率85%以上(尺量,计面积检查)。护坡喷植后,进行不少于20天的喷(洒)水养生,务使喷植护坡始终具有足够水份,促使草籽发芽、生长。

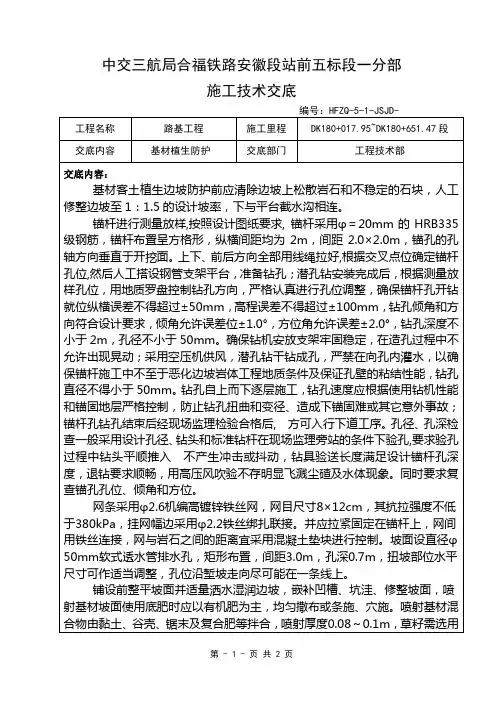

中交三航局合福铁路安徽段站前五标段一分部
施工技术交底
编号:HFZQ-5-1-JSJD-
工程名称
路ห้องสมุดไป่ตู้工程
施工里程
DK180+017.95~DK180+651.47段
交底内容
基材植生防护
交底部门
工程技术部
交底内容:
基材客土植生边坡防护前应清除边坡上松散岩石和不稳定的石块,人工修整边坡至1:1.5的设计坡率,下与平台截水沟相连。
网条采用φ2.6机编高镀锌铁丝网,网目尺寸8×12cm,其抗拉强度不低于380kPa,挂网幅边采用φ2.2铁丝绑扎联接。并应拉紧固定在锚杆上,网间用铁丝连接,网与岩石之间的距离宜采用混凝土垫块进行控制。坡面设直径φ50mm软式透水管排水孔,矩形布置,间距3.0m,孔深0.7m,扭坡部位水平尺寸可作适当调整,孔位沿堑坡走向尽可能在一条线上。
喷射机作业应严格执行操作规程:(1)应连续向喷射机供料;(2)保持喷射机工作风压稳定;(3)完成或因故中断喷射作业时,应将喷射机和输料管内的积料清除干净。

边坡喷砼防护施工安全、技术交底

边坡喷砼防护施工安全、技术交底

边坡喷砼防护施工安全、技术交底引言随着城市化进程的加速,交通建设项目的日益增多,边坡喷砼防护施工已经成为城市建设中的重要工程之一。

该工程具有技术难度高、安全风险大等特点,操作人员需要具备一定的技术和安全知识。

因此,本文从边坡喷砼防护施工的安全和技术两方面进行介绍和交底。

安全交底安全意识一、操作人员应自觉遵守安全操作规程,不得擅自改变作业方式或碰触班组外工作内容,确保人身安全无危险。

二、承包单位或技术员要定期检查工作现场,确保现场安全标语和安全防护措施的存在和作用。

三、上下班必须检查防护设备,如安全带、安全帽、手套等,保证个人防护措施齐全。

操作技能一、操作人员要了解边坡喷砼防护施工的程序,具备基本的操作技能和管理能力。

二、操作人员应掌握安全生产技术指导书的内容,了解每个环节的工作要求及施工流程和标准。

三、操作人员应该对具备较严峻条件或比较复杂的工作项目,进行培训、交底报批后再作业。

作业流程一、作业前要在作业场地限制好范围,悬控警戒线,操作人员认真排布人员、材料摆放位置。

二、在喷涂前要认真检查机械设备一次性过程,检查器材是否齐全,检查事前准备工作是否分配到位。

三、开始喷涂施工前,要求准备工作必须全部完成并通过验收,由负责人签字确认。

四、喷涂高度、厚度以及涂层平整度要符合施工规范,做到质量合格。

五、若发生意外,操作人员要采取自救措施,须立即报告班组长或现场负责人。

技术交底工程要求一、施工人员要了解该工程所需的材料、工具以及所需的作业程序。

二、施工人员要了解具体施工计划,按照工艺流程按时完成,保证工程的质量和进度。

三、作业设备要定期保养和维修,确保设备处于良好的工作状态之下,保证施工质量。

工艺流程一、策划阶段在该阶段内,需对施工方案进行初步的审查,并确定相应的施工向导。

并且还要确定施工所需的物料和设备清单。

二、验收阶段在完成边坡喷砼防护施工后,施工方需要按照验收标准进行工程的验收。

验收标准包括工程质量,技术规范以及工程的安全性。

挂网喷混安全技术交底模板

挂网喷混安全技术交底模板

一、交底目的为确保挂网喷混施工过程中的安全,防止安全事故的发生,特进行安全技术交底。

现将有关安全事项告知如下:二、交底内容1. 施工人员安全教育培训(1)所有参与挂网喷混施工的施工人员必须经过专业培训,具备一定的安全意识和操作技能。

(2)施工人员必须熟悉本工程的施工图纸、施工方案、安全技术交底等文件,掌握施工工艺流程。

2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,如:禁止通行、危险区域、高空作业等。

(2)施工现场应配备必要的安全防护设施,如:安全帽、安全带、防护眼镜、防护手套、防护鞋等。

(3)施工现场应设置安全通道,确保人员、设备、材料的正常通行。

3. 施工工艺安全措施(1)施工前,应检查施工设备、工具是否完好,确保施工过程中设备运行正常。

(2)施工过程中,应严格按照施工工艺进行操作,不得擅自改变施工顺序。

(3)施工过程中,应加强现场监控,确保施工质量。

4. 施工现场环境保护(1)施工现场应加强环境保护,减少施工过程中对环境的污染。

(2)施工过程中,应严格控制噪声、粉尘、废水等排放,确保符合国家相关标准。

5. 应急处置(1)施工现场应配备必要的应急救援设施,如:急救箱、灭火器等。

(2)施工人员应熟悉应急预案,一旦发生事故,应立即采取有效措施进行处置。

(3)施工现场应设立应急救援小组,负责事故现场的组织、协调和救援工作。

三、注意事项1. 施工人员应严格遵守操作规程,确保自身安全。

2. 施工过程中,如发现安全隐患,应立即停止施工,并向项目负责人报告。

3. 施工人员应定期进行体检,确保身体健康,具备从事挂网喷混施工的能力。

4. 施工单位应加强对施工人员的培训和教育,提高施工人员的安全意识。

四、总结本次安全技术交底旨在提高施工人员的安全意识,确保挂网喷混施工过程中的安全。

施工人员应认真遵守各项安全规定,共同努力,确保工程顺利进行。

如有疑问,请及时向项目负责人咨询。

交底单位:________交底人:________日期:________备注:本安全技术交底模板仅供参考,具体内容应根据实际工程情况进行调整。

17 客土喷播植草防护施工技术交底

17 客土喷播植草防护施工技术交底

中建隧道建设有限公司安全技术交底
单位工程路基工程分(部)分项工程客土喷播植草防护
作业内容实施班组
交底内容
1、工程概况和施工参数
1.1工程概况
K36+969-K41+207段客土喷播植草。

1.2施工参数
(1)喷植层分基层及表层,基层深度为4cm,不含种子,表层深度为4cm,含种子,喷植层应配营养剂。

(2)混合种子由黑麦草、紫羊茅、草地早熟禾、苜蓿、小冠花等草灌花种,要求成活率不低于90%。

2、工程数量
每100m²喷植层所需的材料量
编号项目单位10cm
1填土m³11.4
2岩石绿化料m³11.4
3有机肥kg10
4复合肥kg23.4
5过磷酸钾kg10
6保水稳定剂元300
7混合种子kg 3.53
8水m³48
3、工序及工艺
3.1施工工艺
修整坡面铺撒客土喷播植草养护管理
喷播植草工艺流程图
栽植乔木、灌木工艺框图
3.2施工工序
注:本表一式三份,由项目技术负责人签发,后附交底过程照片。

所有参加交底的人员必须履行签字手续,班组、交底人、安全员三方各留执一份,并记录存档。

喷砼_安全技术交底模板

喷砼_安全技术交底模板

一、交底对象本交底针对参与喷砼施工的全体人员,包括施工负责人、技术人员、操作人员、安全员等。

二、交底目的为确保喷砼施工过程中的安全,预防事故发生,特进行安全技术交底,使全体人员了解并掌握喷砼施工的安全技术要求。

三、交底内容1. 施工前准备- 施工人员应进行入场安全教育,考核合格后方可进入施工现场。

- 确保施工现场安全防护设施齐全有效,包括安全网、防护栏杆、安全帽、安全带等。

- 仔细检查喷砼设备,确保其性能良好,无故障。

2. 施工人员安全要求- 作业人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣。

- 操作人员应穿戴防护服、防护手套、防护眼镜等个人防护用品。

- 禁止酒后作业、疲劳作业。

- 严格遵守操作规程,不得违章操作。

3. 喷砼作业安全技术要求- 喷射前,对喷射面进行清理,确保喷射面干净、平整。

- 喷射过程中,保持喷射角度和距离,防止喷射料溅落。

- 使用喷射机时,确保喷射机固定牢固,防止移动或倾斜。

- 喷射过程中,注意观察喷射效果,发现异常情况立即停止喷射,查明原因后进行处理。

- 喷射结束后,及时清理现场,清除喷溅物。

4. 高空作业安全要求- 高空作业时,必须系好安全带,并配备安全绳。

- 高空作业平台必须牢固可靠,平台边缘设置防护栏杆。

- 高空作业时,严禁在同一作业面上同时进行多人作业。

5. 电气安全要求- 电气设备必须符合国家标准,并定期进行检查和维护。

- 电气设备操作人员必须具备相应的操作资格。

- 高空作业时,严禁使用破损的电线。

6. 火灾预防- 施工现场严禁吸烟、使用明火。

- 喷射过程中,注意防火,防止火灾事故发生。

四、交底时间本交底于 [年] [月] [日] 进行。

五、交底人[交底人姓名]六、被交底人[被交底人姓名]七、安全监督[安全监督人员姓名]八、注意事项1. 施工过程中,如发现安全隐患,应立即停止施工,并及时报告安全监督人员。

2. 施工人员应严格遵守本交底内容,确保施工安全。

喷播植草安全技术交底模板

喷播植草安全技术交底模板

一、交底标题喷播植草安全技术交底二、交底日期年月日三、施工单位[填写施工单位名称]四、分项工程名称喷播植草工程五、交底提要为确保喷播植草工程的安全顺利进行,提高施工人员的安全意识和操作技能,特进行安全技术交底。

六、交底内容1. 施工前的准备工作- 施工人员必须熟悉施工图纸和相关安全技术规范,了解工程特点和安全注意事项。

- 检查施工设备、工具及材料,确保其完好、适用。

- 清理施工现场,确保无障碍物,施工区域安全标志明显。

2. 安全操作规程- 严格按照喷播植草工艺流程进行操作,不得擅自改变。

- 操作人员应穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩、工作服等。

- 作业时,应保持施工区域整洁,防止杂物掉落。

- 严禁在施工过程中吸烟、饮酒或进行其他违反安全规定的行为。

3. 设备安全- 喷播机、风机等设备在启动前应检查其性能,确保正常工作。

- 操作人员应掌握设备的操作规程,不得盲目操作。

- 设备运行过程中,应定期检查,发现异常情况立即停机检查,排除故障。

4. 高空作业安全- 高空作业人员必须经过专业培训,取得相关资格证书。

- 高空作业时,应使用安全带,并确保安全带系牢。

- 高空作业区域应设置安全防护设施,如安全网、防护栏杆等。

5. 环境保护- 严格按照环境保护要求,控制喷播作业对周边环境的影响。

- 喷播材料应妥善保管,防止泄漏和污染。

- 施工结束后,应及时清理现场,恢复原状。

6. 应急措施- 制定应急预案,明确事故发生时的处理流程。

- 定期组织应急演练,提高应急处置能力。

- 配备必要的应急救援器材,如急救箱、灭火器等。

七、交底人[填写交底人姓名及职务]八、接受人[填写接受人姓名及职务]九、备注1. 本安全技术交底内容适用于本次喷播植草工程。

2. 施工过程中,如遇特殊情况,应及时调整安全技术措施。

3. 施工人员应严格遵守安全技术交底内容,确保施工安全。

十、附件1. 喷播植草施工图纸2. 安全技术规范3. 个人防护用品清单4. 应急预案【注】:本模板仅供参考,具体内容应根据实际工程情况进行调整。

混凝土喷护安全技术交底模板

混凝土喷护安全技术交底模板

一、交底对象本次安全技术交底的对象为参与混凝土喷护施工的全体施工人员,包括项目经理、技术负责人、施工员、质检员、安全员等。

二、交底内容1. 施工前的准备工作(1)施工人员必须接受安全培训,了解混凝土喷护施工的相关安全知识,考试合格后持证上岗。

(2)施工前,项目经理应组织技术人员对施工现场进行勘察,制定详细的施工方案,并报监理单位审批。

(3)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

2. 施工过程中的安全措施(1)施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防尘口罩等。

(2)施工人员进入施工现场必须戴好安全帽,系好下颚带,锁好带扣。

(3)施工现场严禁吸烟、饮酒,不准穿拖鞋进入。

(4)施工人员必须严格遵守操作规程,确保施工安全。

(5)施工过程中,应密切关注施工现场的安全状况,发现安全隐患及时整改。

3. 混凝土喷护施工安全要点(1)喷护作业前,应检查喷枪、喷头、输送管等设备是否完好,确保施工顺利进行。

(2)喷护作业时,操作人员应站在安全位置,注意喷头周围的安全。

(3)喷护作业过程中,应保持喷头与喷护面垂直,避免喷料溅射伤人。

(4)喷护作业结束后,应及时清理施工现场,确保施工安全。

4. 事故应急处理(1)发生安全事故时,施工人员应立即停止作业,迅速撤离现场。

(2)事故发生后,立即向项目经理报告,并按照应急预案进行处理。

(3)事故调查组应尽快查明事故原因,采取有效措施防止类似事故再次发生。

三、交底要求1. 施工人员必须认真学习本次安全技术交底内容,掌握混凝土喷护施工的安全知识。

2. 施工过程中,严格执行安全操作规程,确保施工安全。

3. 安全员应加强对施工现场的巡查,及时发现并消除安全隐患。

4. 项目经理应定期组织安全技术交底,确保施工人员掌握最新的安全知识。

四、交底时间本次安全技术交底时间为:____年____月____日。

五、交底人交底人:____(姓名)备注:请施工人员认真学习本次安全技术交底内容,确保施工安全。

边坡喷播植草安全技术交底模板

边坡喷播植草安全技术交底模板

一、交底目的为确保边坡喷播植草工程安全、顺利进行,提高施工人员的安全意识,降低安全事故发生率,特进行本次安全技术交底。

二、工程概况1. 工程名称:XXX边坡喷播植草工程2. 工程地点:XXX3. 施工单位:XXX4. 施工时间:XXX三、施工安全注意事项1. 人员安全(1)施工人员必须经过专业培训,熟悉边坡喷播植草工艺和安全操作规程。

(2)施工人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜、防尘口罩等。

(3)施工人员应遵守施工现场的各项规章制度,不得酒后作业、疲劳作业。

2. 设备安全(1)喷播机、搅拌机等设备必须符合国家相关标准,确保正常使用。

(2)设备操作人员必须熟悉设备性能,严格按照操作规程进行操作。

(3)设备定期进行维护保养,确保设备处于良好状态。

3. 施工现场安全(1)施工现场应设置明显的警示标志,如“注意安全”、“危险区域”等。

(2)施工现场应保持整洁,施工材料、工具应摆放整齐。

(3)施工现场应配备必要的消防设施,如灭火器、消防栓等。

4. 环境保护(1)施工过程中,注意保护环境,减少对周边环境的影响。

(2)施工结束后,及时清理施工现场,恢复原状。

四、施工操作要点1. 施工前,对边坡进行清理,确保无杂物、松散层等。

2. 根据设计要求,进行坡面修整,确保坡面平整。

3. 在坡面喷射混凝土之前,检查混凝土强度,确保符合要求。

4. 搅拌草籽、肥料等材料时,注意搅拌均匀。

5. 利用喷播机进行喷播,确保草籽均匀分布。

6. 喷播完成后,覆盖无纺布,防止雨水冲刷。

五、应急处置1. 发生安全事故时,立即停止施工,启动应急预案。

2. 对受伤人员及时进行救治,并上报相关部门。

3. 对事故原因进行调查,分析原因,采取整改措施。

六、交底结束本次边坡喷播植草安全技术交底到此结束,请各施工人员认真学习并严格遵守。

如有疑问,请及时向项目负责人或安全员咨询。

祝工程顺利进行,安全生产!。

喷混植生防护技术交底

喷混植生防护技术交底

技术交底书ZT1101JL12-02主送单位页数第 1 页共 1 页工程名称喷混植生坡面防护工程部位DyK109+550~ DyK110+150交底内容:喷混植生坡面防护技术交底一、喷混植生坡面防护1、施工顺序:人工清坡→挂金属网→钉设固定锚杆→喷射种植混合基材→铺无纺布→养护。

2、边坡防护材料要求:(1)植物类型:坡面喷播草种选用适宜于当地气候条件且抗逆性强的草种,宜采用混合草种3~4种。

(2)种植混合基材系由风化砂、有机肥、疏松剂、保水剂、粘结剂等组成,其配方应针对不同环境的岩土体经室内配比试验和现场试验确定。

(3)无纺布单位重量为180g/m2。

(4)喷混植生铁丝网采用低镀锌双纽机编铁丝网,网眼8×13。

(5)喷混植生锚杆采用HPB235(Ⅰ级)钢筋,间距2.0m,锚杆长1.0m。

锚杆一端设置弯钩,其端部15cm及弯钩部分涂防锈漆防锈。

3、施工技术要求(1)坡面必须清除危岩,整理平顺。

若有超、欠挖大于30cm者,必须凿顺或用浆砌片石嵌补。

(2)挂金属网时应拉紧网,网间用铁丝连接,并采用不同厚度的砼垫块来调节,使金属网与坡面的距离保持在3.0~6.0cm。

(3)喷射种植混合基材时应尽量从正面进行,凹凸部及死角要补喷。

喷射种植混1合基材厚度为10±2cm,金属网之上的种植混合基材应保证2.0~3.0cm厚。

(4)喷射种植基材植被工程施工后3个月,植被覆盖率应不低于70%。

(5)护坡高出地面以上部分上、下、左、右间隔4m交错设置坡度为4%的孔径49mmPVC管抑斜泄水孔,孔深0.6m。

二、浆砌片石平台、截水沟及天沟1、浆砌平台、截水沟及天沟位置及具体尺寸见附图。

2、平台、截水沟及天沟采用M7.5水泥砂浆砌片石砌筑,浆砌片石施工时要求勾凹缝,勾缝采用1:2水泥砂浆。

排水沟分层砌筑过程中,应避免出现水平通缝。

3、施工时平台、截水沟及天沟均为每16m设一道伸缩缝,缝宽0.02m。

缝内深0.2m填塞沥青麻筋。

喷混植生施工技术交底

喷混植生施工技术交底

技术交底记录表
记录号:
使用编号:
4.混合物拌合
喷射混合物由风化砂、有机肥、疏松剂、保水剂、粘结剂等拌合组成,喷射厚度10±2cm,草籽需选用适宜当地气候条件抗逆性强根系发达茎矮叶茂并适于本地区成活的多年生草种(常用的有糖蜜草、狗牙草、柱花草、狗尾草、百喜草、螃蜞菊等),喷播草籽含量每平米不小于25g。

(2)喷射混凝土
准备工作就绪后,利用混凝土喷射机将混合物喷布于坡面。

喷射时应从正面进行,凹凸部及死角要补喷,喷射种植混合物(喷射厚度可根据边坡的岩性进行调整,以保证有机基材能提供足够的养分及水分供草种生长)。

喷射机作业应该严格执行操作规程:(1)应连续向喷射机供料;(2)保持喷射机工作风压稳定;(3)完成或因故中断喷射作业时,应将喷射机和输料管内的积料清除干净。

(3)覆盖无纺布
喷播完成后,在其表面层覆盖无纺布,减少因强降水对种子造成的冲刷,同时也减少边坡表面水分的蒸发,进一步改善种子的发芽、生长环境。

(4)养护
养护工作应于喷植完成后即日开始,主要针对植被的养分、水分、病虫进行管理工作,进行不少于20天的喷(洒)水养生,同时针对缺苗的地段进行补植。

具体养护工作应根据季节、草种类型、基质混合土壤性质、坡度情况、环境条件及植物生长情况合理进行。

施工要求
(1)由种植混合基材、种植土、纤维和水按一定比例组成的喷混植草材料满足如下要。

喷播植草作业安全技术交底模板

喷播植草作业安全技术交底模板

一、交底目的为确保喷播植草作业安全顺利进行,提高施工人员的安全意识和操作技能,预防安全事故的发生,特进行安全技术交底。

二、交底对象本交底适用于参与喷播植草作业的所有施工人员、管理人员及监理人员。

三、交底内容1. 作业环境及安全要求- 工作现场应保持整洁,施工区域应设立明显的警示标志,禁止无关人员进入。

- 施工区域应配备必要的消防设施,确保消防通道畅通。

- 施工现场应保持良好的通风,避免因化学物质挥发造成中毒。

2. 作业前的准备- 作业人员应穿戴好个人防护用品,如安全帽、工作服、防护眼镜、手套等。

- 作业前应检查设备、工具及材料是否完好,确保设备运行正常。

- 熟悉作业流程及安全操作规程,了解作业中的潜在危险因素。

3. 喷播植草作业安全操作规程- 严格按照设备操作手册进行操作,不得擅自更改设备设置。

- 作业时,应保持喷播机与地面的距离适中,避免因距离过近造成设备损坏或人员伤害。

- 作业过程中,如发现异常情况,应立即停止操作,排除故障后方可继续作业。

- 使用喷播机时,注意观察喷头是否堵塞,如堵塞应及时清理。

- 作业过程中,不得随意离开操作岗位,确保作业安全。

4. 人员安全防护措施- 作业人员应佩戴防护眼镜,防止草种、肥料等飞溅入眼。

- 作业人员应佩戴手套,防止草种、肥料等接触皮肤。

- 作业人员应佩戴耳塞,降低噪音对听力的影响。

5. 紧急情况处理- 如发生火灾,应立即使用灭火器进行灭火,并迅速撤离现场。

- 如发生中毒,应立即将中毒人员移至通风良好处,并立即拨打急救电话。

- 如发生触电,应立即切断电源,并迅速进行急救。

四、交底要求1. 作业人员应认真听取安全技术交底,并做好记录。

2. 施工单位应定期对作业人员进行安全技术培训,提高安全意识和操作技能。

3. 监理单位应加强对施工现场的安全检查,确保作业安全。

五、签字确认施工单位负责人:(签字)监理单位负责人:(签字)施工人员:(签字)日期:____年____月____日。

喷砼工安全技术交底模板

喷砼工安全技术交底模板

一、交底目的为确保喷砼作业过程中的安全,预防和减少安全事故的发生,特制定本安全技术交底。

二、适用范围本交底适用于所有从事喷砼作业的施工人员。

三、作业前的准备工作1. 人员培训:所有参与喷砼作业的施工人员必须经过专业培训,掌握喷砼作业的基本知识和操作技能。

2. 安全检查:作业前,必须对喷砼设备、工具、防护用品进行检查,确保其完好无损。

3. 现场环境:检查施工现场环境,确保无火灾、爆炸等安全隐患,通风良好。

四、作业过程中的安全措施1. 个人防护:- 佩戴安全帽、防护眼镜、防尘口罩、耳塞等个人防护用品。

- 作业时,穿着合适的防护服和防护鞋,防止溅射物伤害。

2. 设备操作:- 启动喷砼设备前,检查设备各部件是否正常,操作人员应熟悉设备操作规程。

- 作业过程中,严格控制喷头与喷射面的距离和角度,防止喷头堵塞或损坏。

3. 现场管理:- 作业区域应设立明显的警示标志,禁止无关人员进入。

- 设置安全通道,确保作业人员能够安全通行。

- 作业过程中,注意观察周围环境,防止意外发生。

4. 喷砼材料:- 使用合格的喷砼材料,确保材料的质量符合要求。

- 储存喷砼材料时,应避免受潮、污染,防止影响喷砼质量。

5. 高处作业:- 高处作业时,必须佩戴安全带,并确保安全带连接牢固。

- 高处作业区域应搭设安全防护网,防止物体坠落伤人。

五、应急处理1. 触电事故:发现有人触电,立即切断电源,并迅速将伤者抬至安全地点进行急救。

2. 物体坠落:发现物体坠落危险,立即停止作业,并采取措施防止物体继续坠落。

3. 火灾事故:发现火灾,立即使用灭火器进行灭火,并迅速撤离现场,拨打火警电话报警。

六、总结喷砼作业过程中,必须严格遵守安全操作规程,确保作业安全。

施工人员应提高安全意识,做到警钟长鸣,预防安全事故的发生。

七、附件1. 喷砼作业安全操作规程2. 喷砼作业事故应急预案八、交底时间[填写交底时间]九、交底人[填写交底人姓名及职务]十、接收人[填写接收人姓名及职务]十一、备注1. 本交底自发布之日起生效。

喷砼安全技术交底模板

喷砼安全技术交底模板

一、交底目的为确保喷砼施工过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。

二、交底对象所有参与喷砼施工的作业人员、管理人员及监督人员。

三、交底内容1. 施工人员入场教育- 所有施工人员必须经过入场安全教育,考核合格后方可进入施工现场。

- 了解并熟悉本工程的施工图纸、施工方案和安全技术交底。

2. 安全防护用品- 作业人员必须佩戴合格的安全帽,系好下颚带,锁好带扣。

- 必须佩戴防尘口罩、防护眼镜、防噪音耳塞等防护用品。

- 高空作业人员必须系好安全带,并配备安全绳。

3. 机械设备与工具- 检查喷枪、喷头、喷嘴等设备是否完好,不得使用损坏的设备。

- 电动工具必须符合安全标准,使用前检查电线是否完好,无破损。

- 检查喷砼泵的输送管道是否牢固,无漏浆现象。

4. 作业现场安全- 喷砼作业区域应设置明显的警示标志,禁止无关人员进入。

- 作业区域应保持通风良好,防止粉尘和有害气体积聚。

- 喷砼作业时应注意风向,避免粉尘飞扬影响他人。

5. 操作规程- 喷枪应垂直于喷面,喷嘴距离喷面约1米,喷枪移动速度均匀。

- 作业人员应站在喷砼区域的侧面,避免直接面对喷枪。

- 喷砼过程中,如发现异常情况,应立即停止作业,查明原因后妥善处理。

6. 紧急情况处理- 如发生人员受伤、设备故障等情况,应立即停止作业,并采取相应措施进行处理。

- 紧急情况下,作业人员应迅速撤离现场,并立即报告相关部门。

7. 环境保护- 喷砼过程中产生的粉尘和废水应进行处理,不得随意排放。

- 喷砼作业结束后,应及时清理现场,保持作业区域整洁。

四、注意事项1. 施工人员必须严格遵守安全技术交底,不得违章操作。

2. 施工现场应设置安全员,负责监督检查安全措施的落实。

3. 定期对施工人员进行安全教育和培训,提高安全意识。

4. 做好施工记录,确保安全措施落实到位。

五、附则本安全技术交底自发布之日起实施,如有未尽事宜,由项目安全负责人解释。

六、安全员签名:________七、日期:____年__月__日。

客土喷播防护安全技术交底

客土喷播防护安全技术交底

客土喷播防护安全技术交底防护工程安全技术交底在施工防护工程时,需要进行危险源辨识及安全控制措施。

其中危险源包括过程行为活序(区动、设备域)或环境,如边坡挂网客土和防护喷播。

未经培训、没正确佩戴个人安全防护用品、未按安全操作规程施工作业、未执行安全操作规程、违章指挥、没配备标准电闸箱、交叉作业等行为都可能导致伤害。

为了控制这些危险因素,需要落实安全教育,正确佩戴安全防护用品,落实岗前培训,严格人身伤害要求,作业人员按照安全操作规程作业,执行安全操作规程、严禁违章指挥,进行安全技术交底,使用标准电闸箱,不准上下交叉作业。

施工工艺及过程也需要注意。

挂网客土喷播技术是先将镀锌网自上而下固定在边坡上,然后将客土、纤维、长效缓释性肥料和种子等按一定比例配合,加入专用设备中充分混合搅拌后,通过空气压缩机压缩空气喷射到坡面上形成所需要的生长基础。

施工前需要清理作业面杂物及松动岩块,对坡面转角处及坡顶的棱角进行修整,使之呈弧形,尽可能将作业面平整,以利于客土喷播施工,同时增加作业面绿化效果,保证施工作业面边坡坡度为1:1.对于光滑岩面,可在作业面上每隔一定高度开一横向槽,以增加作业面的粗糙度,使客土对作业面的附着力加大,避免客土下滑。

作业面排水系统的设置是否恰当和合理直接关系到作业面植被的生长环境,对于长、大边坡,坡顶、坡脚以及平台均需要设置排水沟。

挂网施工时,需要采用正六边形、机编双扭结单层14号镀锌铁丝网,网目边长不大于5cm,铆钉采用B18和B12的主铆钉与辅助铆钉,长度分别为120cm和80cm,若边坡岩性破碎、松散,可适当增加其长度用,以固定镀锌铁丝网。

客土喷播时,需要配制客土基材混合物。

在施工防护工程时,需要注意以上要点,以确保施工过程的安全和施工结果的质量。

本文介绍了深挖边坡防护的具体施工步骤和注意事项。

首先,介绍了基材混合物的配合比和材料选用,以及客土喷植的厚度选择。

其次,强调了植物种子的选择和喷播施工的注意事项。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2、边坡防护材料要求:
(1)植物类型:坡面喷播草种选用适宜于当地气候条件且抗逆性强的草种,宜采用混合草种3~4种。
(2)种植混合基材系由风化砂、有机肥、疏松剂、保水剂、粘结剂等组成,其配方应针对不同环境的岩土体经室内配比试验和现场试验确定。
(3)无纺布单位重量为180g/m2。
(4)喷混植生铁丝网采用低镀锌双纽机编铁丝网,网眼8×13。
二、浆砌片石平台、截水沟及天沟
1、浆砌平台、截水沟及天沟位置及具体尺寸见附图。
2、平台、截水沟及天沟采用M7.5水泥砂浆砌片石砌筑,浆砌片石施工时要求勾凹缝,勾缝采用1:2水泥砂浆。排水沟分层砌筑过程中,应避免出现水平通缝。
3、施工时平台、截水沟及天沟均为每16m设一道伸缩缝,缝宽0.02m。缝内深0.2m填塞沥青麻筋。
9、现场计量、物资标示必须齐全,工人施工过程中必须戴安全帽。
具体要求见《关于下发浆砌圬工施工质量管理的若干规定》。
三、施工意施工安全。各种材料及施工器材堆放应整齐,应离桩板墙边缘一定距离,以防落物伤人。
2、本工程必须有设备齐全具有相应工程施工资质和经验的专业技队伍施工,以保证工程的施工质量。
(5)喷混植生锚杆采用HPB235(Ⅰ级)钢筋,间距2.0m,锚杆长1.0m。锚杆一端设置弯钩,其端部15cm及弯钩部分涂防锈漆防锈。
3、施工技术要求
(1)坡面必须清除危岩,整理平顺。若有超、欠挖大于30cm者,必须凿顺或用浆砌片石嵌补。
(2)挂金属网时应拉紧网,网间用铁丝连接,并采用不同厚度的砼垫块来调节,使金属网与坡面的距离保持在3.0~6.0cm。
4、施工步骤:①按沉降缝分段开挖基坑。②基坑挖好挂线。③先铺沟底再砌两边。
5、砌体采用的石料为不易风化的硬石块,抗压强度等级≥30MPa。
6、浆砌片石砌筑完毕后及时洒水湿润养护。
编制:唐本华复核:审核:签收:日期:年月日
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。
(3)喷射种植混合基材时应尽量从正面进行,凹凸部及死角要补喷。喷射种植混合基材厚度为10±2cm,金属网之上的种植混合基材应保证2.0~3.0cm厚。
(4)喷射种植基材植被工程施工后3个月,植被覆盖率应不低于70%。
(5)护坡高出地面以上部分上、下、左、右间隔4m交错设置坡度为4%的孔径49mmPVC管抑斜泄水孔,孔深0.6m。
技术交底书
ZT1101JL12-02
单位:襄胡铁路工程指挥部一分部编号:
主送单位
页数
第1页共1页
工程名称
喷混植生坡面防护
工程部位
DyK109+550~ DyK110+150
7、施工前必须按照质检程序通知安质科检查,并报监理合格后再进
行下一步施工。由分部质检员通知试验站开砂浆配合比,安排人员旁站。
8、砂浆必需采用砂浆搅拌机搅拌,计量采用磅秤,严格按照配合比进行施工。
3、锚杆凿孔前,应按设计要求挂线放样,保证施工质量。
4、灌注固定锚杆的砂浆时,要捣固密实,以保证锚杆的牢固。
5、施工时发现设计图与实际情况有出入或对图纸理解不透时,应及时与项目部技术人员联系,解决存在的问题。
编制:唐本华复核:审核:签收:日期:年月日
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。
技术交底书
ZT1101JL12-02
单位:襄胡铁路工程指挥部一分部编号:
主送单位
页数
第1页共1页
工程名称
喷混植生坡面防护
工程部位
DyK109+550~ DyK110+150
交底内容:
喷混植生坡面防护技术交底
一、喷混植生坡面防护
1、施工顺序:
人工清坡→挂金属网→钉设固定锚杆→喷射种植混合基材→铺无纺布→养护。
