见证取样送检计划方案项目负责人:XXX编写人:XXX审核人:XXX审定人:XXXXXXXXXX公司XXX年XXX月目录1、编制依据 (1)2、试验准备与组织管理 (2)2.1现场准备工作及试验器具准备 (2)2.2试验人员的组织与职责 (2)2.3试验程序 (3)2.4试验委托单制度 (3)2.5试验资料管理 (4)3、见证取样制度 (4)4、实验室规定的各项试验的检验周期 (5)5 试验要求 (10)5.1混凝土工程 (11)5.2钢筋工程 (13)5.3地下防水工程 (16)5.4回填土工程 (16)5.5结构实体检验 (18)5.6砌体工程 (20)5.7屋面工程 (20)5.8通风与空调节能工程 (22)5.9给排水专业试验 (22)5.10室内环境质量验收 (23)5.11建筑节能工程 (25)5.12门窗工程 (28)5.13二次结构工程 (29)6、试验资料要求 (29)1、编制依据国家标准2、试验准备与组织管理2.1现场准备工作及试验器具准备现场建立一间标养室。

标养室用电从二级电箱引入,室内分布。

标养室用水从现场临时用水系统引入一总阀门,然后进行分支。

标养室需找专业厂家安装内部设施(温湿度控制仪、加温棒、喷淋喷头及室内给排水管)。

要求温湿度控制仪要在检定周期内、传感器传递信号灵敏。

设施安装完毕后,将其设置为标准养护条件,进行系统调试,合格后方可投入使用。

2.2试验人员的组织与职责1 项目总工程师负责对整个项目的试验管理进行监督控制,负责对不合格的试验结果进行处理,组织人员召开不合格品处置会议。

2 工程部负责按照试验计划的规定,书面委托通知试验人员进行取样,随时了解有无不合格试验结果,负责保证不使用未进行试验、试验过程未完成或检验结果不合格的材料,负责保证不让未进行试验、试验过程未完成或检验结果不合格的工序进入下道工序施工。

3 物资部负责按照试验计划的规定,对进场材料通知试验人员进行取样,负责及时提供各类材料的原始合格证明,随时了解有无不合格试验结果,负责保证不发放未进行试验、试验过程未完成或检验结果不合格的材料,并进行明显标识,负责清退经试验不合格的材料。

见证取样计划样表

见证取样计划样表

见证取样及送检计划编制审核宁夏新源建设工程监理有限公司*********项目监理部2010年4月8日目录一.编制说明二.本工程见证取样和送检的范围和程序及承担见证取样和送检的检测单位三.见证人员的基本要求和职责四.本工程见证取样和送检计划五.本工程见证取样和送检的试块、试件等材料的取样制作要求六.混凝土结构实体检验计划一、编制说明1、编制说明根据建筑工程相关法规、文件要求,以及为确保宁夏职业教育实验实训基地实训楼工程的施工质量,本工程的质量检测实行见证取样送检制度。

为规范本工程的见证取样及送检工作,结合本工程的实际情况,制订本《见证取样及送检计划》。

由于施工图变更等原因,本计划在实施过程中,可能会出现与现场实际及有关规定不符现象,届时,各方另行协商完善。

2、工程概况基础:设计为混凝土柱下独立基础。

主体:1、混凝土强度等级:基础垫层混凝土强度等级为C20,100㎜厚,基础、基础梁采用C30混凝土,梁、板、柱、楼梯均为C30,及其它砼构件为C20。

2、钢筋:采用HPA235、HRB335、二种,连接采用绑扎、焊接、机械连接,钢筋直径大于或等于16时,采用机械连接,钢筋直径小于16时,采用焊接、搭接。

3、砌体及砂浆强度等级:±0.000以下采用MU10粘土实心砖,水泥砂浆为M10;±0.000以上采用空心砌块,混合砂浆为M5.4、基础及±0.000以下墙、柱表面涂冷底子油或沥青胶泥两遍,基础梁表面做环氧沥青涂层或聚氯乙烯沥青涂层。

墙体:±0.000以上外墙均为300均为㎜厚混凝土空心砌块,内墙采用200㎜厚混凝土空心砌块,卫生间隔墙为100厚页岩粉煤灰大孔砖,±0.000以下均采用360厚粘土实心砖,M7.5水泥砂浆砌筑。

外墙外帖50厚的EPS保温板。

室内装饰工程:卫生间墙面为玻化砖,其余墙面均为乳胶漆墙面,厕所顶棚为铝合金方板吊顶,走廊顶棚为石膏板吊顶,其余顶棚为乳胶漆顶棚。

见证取样与送检计划

见证取样与送检计划

XX 工程见证取样与送检计划编制:审批:XXXX建筑工程管理有限公司20 年月见证取样与送检计划一、工程概况1、项目名称:XXXXXXXXX2、建设单位: XXXXXXXXXX有限公司3、建设地点:XXXXXXXXXXXXXXXX4、设计单位: XXXXXXXXXXXXX有限公司5、质量监督机构:XXXXXXXXXX6、施工单位:XXXXXXXXXXX有限公司7、勘察单位:XXXXXXXXX有限公司8、项目组成及建筑规模与结构类型:本工程包括土建(含桩基)、水电安装工程监理(地下车库、商业用房、1#楼、2#楼)。

本工程位于XXXXXXXXXX,总建筑面积16175.12 M2,其中地上14207 M2,地下1968.12 M2。

结构形式为钢筋混凝土框架剪力墙结构。

建筑层数地下室一层,1#楼18层,2#楼17层,商业用房2层。

本工程地基基础采用人工挖孔灌注桩,直径为从900-2000,承载力最小的为2150KN,最大的为9350KN,桩帽混凝土强度等级为C30,桩身混凝土强度等级为C25。

结构混凝土强度等级分别为C30、C35、C40。

外墙砌体、厨卫采用MU10烧结多孔砖,M5混合砂浆砌筑,内墙分隔墙采用加气混凝土砌块。

二、见证取样制度1、取样:是按有关技术标准、规范的规定,从检验(测)对象中抽取试样样品的过程。

2、送样:是指取样后将试样从现场移交给有检测资格的单位承检的全过程。

3、见证取样送样的范围:所有建设工程所使用的全部原材料及现场制作的混凝土、砂浆试块均实行见证取样送样制度。

4、见证取样送样的程式:①、建设单位应向工程受监质监站和工程检测单位递交“见证单位和见证人员授权书”。

授权书应写明本工程现场委托的见证单位和见证人员姓名,以便质检机构和检测单位检查核对。

②、施工企业取样人员在现场进行原材料取样和试块制作时,见证人员必须在旁见证。

③、见证人员应对试样进行监护,并和施工企业取样人员一起将试样送至检测单位或采取有效的封样措施送样。

见证取样和送检计划

见证取样和送检计划

见证取样和送检计划工程名称:实施阶段:施工阶段全过程监理工程师:总监理工程师:浙江东南建设管理有限公司年月日见证取样和送检计划见证取样和送检是指在监理单位或建设单位人员(持证人员)见证下,由施工单位的现场施工人员(持证人员)对工程涉及结构安全的试块、试件和材料在现场取样,并送至经省级以上建设行政主管部门对其资质认可和质量技术监督部门对其计量认证(承担对外业务的检测单位还应具有浙江省建设厅颁发的对外试验资质证书)的质量检测单位(以上简称“检测单位”)进行测试。

1 工程概况1.1 项目名称:1.2 建设地点:1.3 建设单位:1.4 勘察单位:1.5 设计单位:1.6 施工单位:1.7 工程概况:义乌市廿三里街道六中西侧地块建设项目一标段工程位于义乌市东部廿三里街道,义乌六中西侧,东临金麟路,北接永泰路,南部靠规划路。

项目总建筑面积为308553.82m2,其中地上部分建筑面积共计230339.56m2,地下室(1层),建筑面积为 78214.26m2。

拟建物层高3F~32F, 拟建场地下均有一层高为3.9m的地下车库(底板高程61.50m)。

2 见证取样和送检的依据2.1 《建筑工程和市政基础设施工程实测见证取样和送样的规定》建(2000)211号文件2.2 《建设工程监理规范》(GB/T50319-2013)和《建筑工程施工质量验收统一标准》(GB50300--2013)2.3 建设工程质量管理条例2.4 相关规范、标准2.5 地方相应规定要求2.6 工程建设施工合同、监理合同2.7 监理规划、细则和已审批的施工组织设计3 见证取样和送检的范围根据原建设部《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》,涉及结构安全的试块、试件和材料见证取样和送检的比例不得低于有关技术标准中规定应取样数量的30%,下列试块、试件和材料必须实施见证取样和送检:3.1 用于承重结构的混凝土试块;3.2 用于承重结构的砌筑砂浆试块;3.3 用于承重结构的钢筋及连接接头试件;3.4 用于承重结构的砖和混凝土小型砌块;3.5 用于拌制混凝土和砌筑砂浆的水泥;3.6 用于承重结构的混凝土中使用的掺加剂;3.7 地下、屋面、厕浴间使用的防水材料;3.8 国家规定必须实行见证取样和送检的其他试块、试件和材料。

见证取样及送检计划填写范例

见证取样及送检计划填写范例

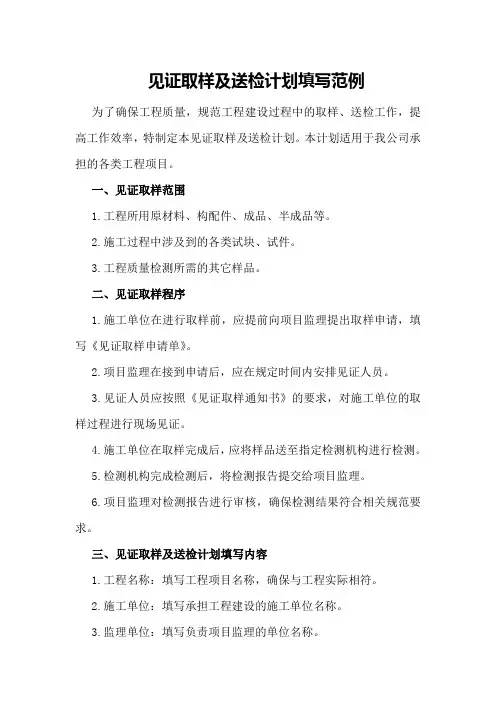

见证取样及送检计划填写范例为了确保工程质量,规范工程建设过程中的取样、送检工作,提高工作效率,特制定本见证取样及送检计划。

本计划适用于我公司承担的各类工程项目。

一、见证取样范围1.工程所用原材料、构配件、成品、半成品等。

2.施工过程中涉及到的各类试块、试件。

3.工程质量检测所需的其它样品。

二、见证取样程序1.施工单位在进行取样前,应提前向项目监理提出取样申请,填写《见证取样申请单》。

2.项目监理在接到申请后,应在规定时间内安排见证人员。

3.见证人员应按照《见证取样通知书》的要求,对施工单位的取样过程进行现场见证。

4.施工单位在取样完成后,应将样品送至指定检测机构进行检测。

5.检测机构完成检测后,将检测报告提交给项目监理。

6.项目监理对检测报告进行审核,确保检测结果符合相关规范要求。

三、见证取样及送检计划填写内容1.工程名称:填写工程项目名称,确保与工程实际相符。

2.施工单位:填写承担工程建设的施工单位名称。

3.监理单位:填写负责项目监理的单位名称。

4.取样日期:填写取样计划发生的日期,格式为YYYY年MM月DD 日。

5.取样地点:填写取样地点,具体到栋号、楼层、部位。

6.取样人员:填写施工单位取样人员姓名。

7.见证人员:填写项目监理见证人员姓名。

8.取样材料:填写取样的原材料、构配件、成品、半成品等名称。

9.取样数量:填写取样的数量,单位为件、吨、立方米等。

10.送检机构:填写样品送检的检测机构名称。

11.送检日期:填写样品送检的日期,格式为YYYY年MM月DD日。

12.送检人员:填写施工单位送检人员姓名。

13.联系电话:填写施工单位和监理单位的联系电话。

四、见证取样及送检计划的执行与监督1.施工单位应按照见证取样及送检计划进行取样、送检工作,确保取样过程的真实、准确、完整。

2.项目监理应加强对见证取样及送检计划的执行情况进行监督检查,确保取样、送检工作的顺利进行。

3.项目监理应在取样、送检过程中,对施工单位的操作人员进行现场指导,确保取样过程符合相关规范要求。

建设工程监理见证取样送检计划

建设工程监理见证取样送检计划

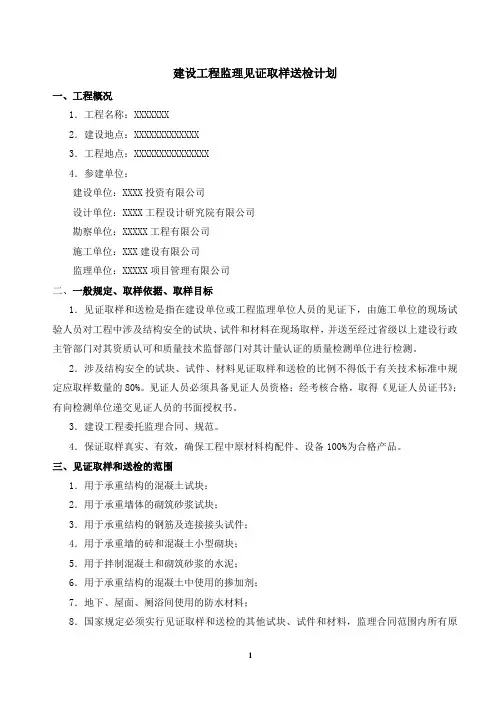

建设工程监理见证取样送检计划一、工程概况1.工程名称:XXXXXXX2.建设地点:XXXXXXXXXXXXX3.工程地点:XXXXXXXXXXXXXXX4.参建单位:建设单位:XXXX投资有限公司设计单位:XXXX工程设计研究院有限公司勘察单位:XXXXX工程有限公司施工单位:XXX建设有限公司监理单位:XXXXX项目管理有限公司二、一般规定、取样依据、取样目标1.见证取样和送检是指在建设单位或工程监理单位人员的见证下,由施工单位的现场试验人员对工程中涉及结构安全的试块、试件和材料在现场取样,并送至经过省级以上建设行政主管部门对其资质认可和质量技术监督部门对其计量认证的质量检测单位进行检测。

2.涉及结构安全的试块、试件、材料见证取样和送检的比例不得低于有关技术标准中规定应取样数量的80%。

见证人员必须具备见证人员资格;经考核合格,取得《见证人员证书》;有向检测单位递交见证人员的书面授权书。

3.建设工程委托监理合同、规范。

4.保证取样真实、有效,确保工程中原材料构配件、设备100%为合格产品。

三、见证取样和送检的范围1.用于承重结构的混凝土试块;2.用于承重墙体的砌筑砂浆试块;3.用于承重结构的钢筋及连接接头试件;4.用于承重墙的砖和混凝土小型砌块;5.用于拌制混凝土和砌筑砂浆的水泥;6.用于承重结构的混凝土中使用的掺加剂;7.地下、屋面、厕浴间使用的防水材料;8.国家规定必须实行见证取样和送检的其他试块、试件和材料,监理合同范围内所有原材料构配件、设备。

四、取样计划五、见证人的职责1.取样时,见证人员必须在现场进行见证;2.见证人员必须对试样进行监护;3.见证人员必须和施工人员一起将试样送至检测单位;4.见证人员必须在检验委托单上签字;5.见证人员对试样的代表性和真实性负责。

六、送检程序1.检查试块(件)制作的人员上岗证书,杜绝无证上岗;2.审核承包单位上报的试块(件)检测单位的资质证书是否符合要求;3.对所有进场的原材料先检查其厂家、数量、规格、外观等是否符合要求,并要求承包商实时提供质保资料,核对是否与现场实际相符;4.对所有进场的原材料(包括商品砼)按规范要求的数量进行随到随抽,并现场监督试块(件)制作人员按规范要求进行取样与制作,严禁弄虚作假;5.对焊接接头按规范要求的数量在现场制作好的成品接头中随机抽取,并对取样进行监督;6.对所取的试块(件),及时在检测委托单上签字并见证送样;7.认真做好各种取样与送检记录,做好试块结果的统计、整理与归档。

见证取样检测送检计划书

见证取样检测送检计划书

浙建监A2专项施工方案报审表工程名称:杭州检验检疫局综合实验楼维修改造幕墙工程编号:JSJ0本表一式三份,经监理单位审批后,建设单位、监理单位、承包单位各存一份。

杭州检验检疫局综合实验楼维修改造幕墙工程见证取样送检计划书浙江宝业幕墙装饰有限公司2012年2月目录一、编制说明………………………………………………………………1二、编制依据 (1)三、工程概况 (1)四、本工程见证取样送检计划 (1)一、编制说明为规范本工程的见证取样及送检工作,结合本工程的实际情况,制订本工程《见证取样送检计划书》。

二、编制依据1、《建筑工程质量管理条例》;2、建设部建建[2000]211号“关于印发《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》的通知”;3、建筑工程施工质量验收规范和相关标准4、本工程施工图纸;5、本工程施工组织设计三、工程概况1、项目简介本项目为杭州检验检疫局综合实验楼维修改造项目幕墙工程,位于杭州市西湖区文三路2号,由杭州出入境检验检疫局发包,武林建筑工程有限公司设计,浙江宝业幕墙装饰有限公司承建,杭州大江建设项目管理有限公司监理。

本工程为框架剪力墙结构,层数为21层,层高为75.20米,总幕墙面积约为15000m2,其实石材幕墙为5000㎡,玻璃幕墙为5000㎡,铝板幕墙为5000㎡。

工期为210历天。

2、有关设计说明:基本指标:1.基本风压:0.45KN/㎡2、基本雪压:0.45KN/㎡3、抗震防烈度:6度4、地面粗糙度类别:C类玻璃幕墙一些指标:玻璃传热系数(K=1.8W/㎡),遮阳系数(SC=0.4),满足规范及建筑设计要求。

石材幕墙一些指标:石材弯曲强度不小于8Mpa,石材吸水率应小于0.8%。

四、见证取样送检计划书2、幕墙节能工程见证取样送检计划3、钢结构工程见证取样送检计划6、在施工过程中,如发生设计变更情况,由施工、监理、建设单位协商,对上述计划作出调整。

见证取样送检计划(最新)

见证取样送检计划(最新)

见证取样送检计划(最新)见证取样送检计划工程名称:XXXXXX一期三标段编制:审核:江苏南通二建集团有限公司2017年3月 10日XXXXXX项目见证取样和送检计划建筑工程中所用到的材料质量是工程质量控制的重要内容之一,见证取样和送检是材料质量控制的主要手段。

为此针对XXXXXX项目基础、主体施工阶段所用到的材料编制本见证取样和送检计划,内容分工程概况及用材特点、编制依据、见证取样和送检材料项目的确定、工程材料用量分析和统计、见证取样和送检的方法、数量和要求、见证人员的职责六个部分。

本工程装饰阶段所用到的材料的见证取样和送检计划根据实际情况另行编制。

一、工程概况及用材特点本工程总建筑面积约9万平方米,地处XX市万寿南路。

由2栋高层、2栋小高层、3栋多层住宅及20栋别墅组成。

多层及高层住宅均采用预应力管桩基础,其中高层是筏板基础,框架剪力墙结构、每幢楼由1-2单元组成,呈一梯二户布局,层高3米,多层和小高层为承台基础,层高3米及3.15米。

外墙涂料墙面采用发泡混凝土,屋面为上人平屋面。

住宅部分各单元每层自成一个防火分区,进户走廊与前室间门为乙级防火门,前室开向楼梯间的门为乙级防火门,管道井门为丙级防火门。

20栋别墅为两个户型,均采用独立基础,框架结构,一层高3.6米、二层高3.5米、三层高2.4米。

二、编制依据1、建设部颁布的《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》、建设工程相关法律、法规。

2、相关技术标准、施工和试验规范、规程、方法。

3、建设工程承包合同文件、委托监理合同文件。

14、经批准的设计文件、施工组织设计、施工方案。

5、建设工程质量检测见证取样送检人员实用手册。

三、见证取样和送检材料项目的确定1、混凝土试件;2、砌筑砂浆试件;3、钢材;4、钢筋焊接及钢筋机械连接;5、水泥;6、建筑用砂、碎(卵)石;7、砌体砖;8、防水材料;9、外加剂; 10、基础回填土; 11、建筑装饰材料;四、工程材料用量分析、统计、计划检测组次(详附件)五、见证取样和送检的方法、数量和要求1、水泥:取样方法按GB12573-2008进行。

医院工程项目见证取样和送检计划方案

医院工程项目见证取样和送检计划方案

xx市中心医院新建院区二期工程见证取样和送检计划(HJL-QR-3.1-08/06)监理部xx市中心医院新建院区二期工程见证取样和送检计划(HJL-QR-3.1-08/06)总监理工程师(编制):总工程师 (批准):批准日期 :目录一、见证取样送检的范围 (4)二、见证取样送检的程序 (4)三、见证取样送检方案 (4)(一)、混凝土 (4)(二)、混凝土外加剂 (7)(三)、建筑砂浆 (9)(四)、水泥 (11)(五)、骨料 (15)(六)钢材机械性能 (23)(七)、墙体材料 (28)(八)基础回填材料 (29)(九)防水材料 (34)(十)建筑幕墙 (35)(十一)建筑节能 (38)(十二)建筑门窗 (43)(十三)室内环境污染 (44)(十四)混凝土结构 (45)(十五)钢结构无损检测 (46)四、试件制作和试验见证计划安排表 (48)五、见证取样人员的职责 (50)建设工程见证取样和送检计划一、见证取样送检的范围根据工程实际情况列表本工程主体见证取样送检范围:钢筋原材料、钢筋焊接接头、砼抗压试块、抗渗试块、水泥原材料、砂浆试块、钢管扣件、防水卷材。

二、见证取样送检的程序1、监理单位应向工程受质监站和工程检测单位递交“见证单位和见证人员授权书员员授权书应写明本工程现场委托的见证单位和见证人员的姓名,以便质监机构和检测单位检查核对。

2、施工企业取样人员在现场进行原材料取样和试块制作时,见证人员必须在旁见证。

3、见证人员应对试样进行监护,并和施工企业取样人员一起将试样送至检测单位或采取有效的封样措施送样。

4、检测单位在接受委托检验任务时,须由送检单位填写委托单,见证人员应在委托单上签字上5、检测单位应在检验报告单注栏中注明见证单位和见证人员姓名,发生试样不合格情况,首先要通知工程受监质监站和见证单位。

三、见证取样送检方案(一)混凝土混凝土取样方法、数量和部位1、现场搅拌混凝土混凝土试样应在混凝土浇筑地点随机抽取,取样频率应符合下列规定:(1)用于检查结构构件混凝土强度的试件,应在混凝土的浇注地点随机抽取。

工程见证取样送检计划

工程见证取样送检计划

目录一、工程概况 (2)二、见证取样依据 (2)三、见证取样和送检人员资质、岗位职责、要求 (3)四、见证取样内容、数量、方法、检测项目 (4)五、见证取样程序、表格 (9)六、见证取样送检计划 (13)一、工程概况二、见证取样依据1、法律、法规:国家和地方有关工程建设的法律、法规和强制性条文。

《中华人民共和国建筑法》《建设工程质量管理条例》《建设工程质量检测管理办法》《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》2、设计文件:经有关部门批准设计文件、施工图纸、说明等设计资料。

3、《监理规划》4、《施工组织设计》5、施工规范和技术标准:国家现行的施工规范、技术标准、规程包括但不限于:城市桥梁工程施工与质量验收规范 CJJ2-90公路工程质量检验评定标准 JTG F80/1—2004)建筑地基基础工程施工质量验收规范 GB50202-2002混凝土结构工程施工质量验收规范 GB50204-2002硅酸盐、普通硅酸盐水泥 GB175-1999矿渣硅酸盐水泥火山灰质硅酸盐水泥及粉煤灰水泥 GB 1344-1999复合硅酸盐水泥 GB 12958-1999普通混凝土用砂质量标准及检验方法 JGJ52-2006普通混凝土用碎石及卵石质量标准及检验方法 JGJ53-92混凝土外加剂GB8076-1997混凝土泵送剂JC473-2001砂浆、混凝土防水剂JC474-1999混凝土防冻剂JC475-2004混凝土膨胀剂JC476-2001用于水泥和混凝土中的粉煤灰GB1596-2005钢筋混凝土用热轧光园钢筋 GB1499.1-2007;钢筋混凝土用热轧带肋钢筋 GB1499.2-2007;钢筋焊接及验收规程 JGJ18-2003钢筋焊接接头试验方法标准 JGJ/T27-2001钢筋机械连接通用技术规程 JGJ107-2003镦粗直螺纹钢筋接头 JG171-2005普通混凝土力学性能试验方法 GB50081-2002;混凝土外加剂应用技术规范 GB50119-2003一、见证取样和送检人员资质、岗位职责、要求1、见证取样和送检人员资质:见证人员:由建设单位或监理单位具备建筑施工试验知识的专业技术人员担任,并应由建设单位或该工程的监理单位书面通知施工单位、检测单位和负责该项工程的质量监督机构。

某项目见证取样及送检计划(最新)

某项目见证取样及送检计划(最新)

某项目见证取样及送检计划(最新)项目概述本项目是某矿山的开发项目,该项目主要涉及开采矿石、煤炭和金属,并进行相关加工。

在开发过程中,需要进行取样和送检以确保产品质量。

为了保证取样过程准确无误,特制定本见证取样及送检计划。

取样计划取样方案在本项目中,取样方案将分为采集、制样和见证三个阶段。

采集阶段采集阶段是保证样品质量的第一步,采样应在正常生产过程中进行,尽可能确保被取样的物料与生产过程相同。

样品应依照分类、区域、时间和温度等进行采集,并在相似条件下进行反复采集。

为保证样品数量足够,建议在采集时取大约两倍于实验需要的样品。

样品采集应尽可能全面、随机,避免过于集中于一个特定位置,以避免出现不均匀现象。

采集时应注意避免样品的受污染。

制样阶段根据采集的原则,将采集到的样品送至检测室进行加工制样,制样时应严格按照标准方法进行,确保制样过程的可重复性。

为保证制样的准确性,建议在制样前对试验设备进行校准。

见证阶段根据现场采样方案,采用全程见证方式对关键步骤进行见证,记录见证内容和时间,将见证记录附在样品信息表上。

原始记录见证原始记录包括见证人员和实验员在见证过程中记录的全部信息,包括日期、时间、见证操作等。

见证原始记录应经过签名和确认,以确保其真实可靠性。

送检计划样品装箱样品装箱将按照标准包装格式进行,每个样品应标明样品名称、样品批次、采样日期以及采样方式等信息。

装箱前应认真核对样品的数量和信息。

样品送检根据检测要求将样品送至指定检验机构,确保样品的送检及取样准确无误。

送检时应注意样品运输过程中的保持和防护。

检测结果在检测完成后将所有结果及报告整理,送至测试人员审核。

如果检测结果符合规定的标准,则相应的产品可以接受货运。

如果结果不符合标准,则相应样品应进行进一步检测或报废处理。

本项目的见证取样及送检计划是保证样品质量和产品质量的重要步骤,实际应用效果较好。

为确保生产顺利进行,建议在实际生产过程中认真贯彻本计划的各项规定,并及时调整和改进计划瑕疵。

施工现场见证取样计划书

施工现场见证取样计划书

一、编制说明1、编制说明根据建筑工程相关规范、法规、文件要求,以及为确保灵璧县中医医院整体搬迁建设项目工程的施工质量,本工程的质量检测实行见证取样及送检制度。

为规范工程的见证取样及送检工作,结合本工程的实际情况,制订本《见证取样及送检计划书》。

2、工程概况灵璧县中医医院整体搬迁建设项目工程位于灵璧县奇石大道与三山路交叉口,建筑面积约37700平方米。

本工程由江苏镇淮建设集团有限公司承建,监理单位是河南创达建设工程管理有限公司。

本工程混凝土强度等级标号如下:基础:垫层C15,独立柱基础砼均为C30。

灵璧县中医医院整体搬迁建设项目工程其他相关参建单位如下:建设单位:灵璧县中医医院设计单位:浙江恒欣建筑设计股份有限公司质监单位:宿州市灵璧县质量监督站监理单位:河南创达建设工程管理有限公司勘察单位:安徽省阜阳市勘测院检测单位:灵璧县建科工程质量检测中心3、编制依据本计划编制是依据下列法规、文件的规定、精神进行编制:1)、《建设工程质量管理条例》2)、建设部建[2002]211号“关于印发《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》的通知”3)、GB 50204-2002《混凝土结构施工质量验收规范》4)、设计院设计图纸等其他文件。

二、本工程见证取样计划和送检的范围和程序1、见证取样送检的范围涉及结构安全的试块、试件和原材料见证取样和送样的比例不得少于有关技术标准规定应取数量的30%;按规定下列试块、试件和材料必须实施见证取样和送检:用于承重结构的混凝土试块;用于墙体的砌筑砂浆试块;用于拌制混凝土和砌筑砂浆用的水泥;用于承重结构的混凝土中使用的掺加剂;地下、屋面、厕浴间使用的防水材料;国家规定必须实行见证取样和送检的其他试块、试件和材料。

2、见证取样送检的程序1)、根据见证取样的内容、部位和数量,在施工前制定见证取样和送检计划;2)、施工单位必须按见证取样和送检计划,在见证人员见证下,由取样人员在现场进行原材料和试块制作;3)、见证人员应对试样进行监护,并和施工单位取样人员一起将试样送至检测单位或采取有效措施进行封样后再送样。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xx市中心医院新建院区二期工程见证取样和送检计划(HJL-QR-3.1-08/06)监理部xx市中心医院新建院区二期工程见证取样和送检计划(HJL-QR-3.1-08/06)总监理工程师(编制):总工程师 (批准):批准日期 :目录一、见证取样送检的范围 (4)二、见证取样送检的程序 (4)三、见证取样送检方案 (4)(一)、混凝土 (4)(二)、混凝土外加剂 (7)(三)、建筑砂浆 (9)(四)、水泥 (11)(五)、骨料 (15)(六)钢材机械性能 (23)(七)、墙体材料 (28)(八)基础回填材料 (29)(九)防水材料 (34)(十)建筑幕墙 (35)(十一)建筑节能 (38)(十二)建筑门窗 (43)(十三)室内环境污染 (44)(十四)混凝土结构 (45)(十五)钢结构无损检测 (46)四、试件制作和试验见证计划安排表 (48)五、见证取样人员的职责 (50)建设工程见证取样和送检计划一、见证取样送检的范围根据工程实际情况列表本工程主体见证取样送检范围:钢筋原材料、钢筋焊接接头、砼抗压试块、抗渗试块、水泥原材料、砂浆试块、钢管扣件、防水卷材。

二、见证取样送检的程序1、监理单位应向工程受质监站和工程检测单位递交“见证单位和见证人员授权书员员授权书应写明本工程现场委托的见证单位和见证人员的姓名,以便质监机构和检测单位检查核对。

2、施工企业取样人员在现场进行原材料取样和试块制作时,见证人员必须在旁见证。

3、见证人员应对试样进行监护,并和施工企业取样人员一起将试样送至检测单位或采取有效的封样措施送样。

4、检测单位在接受委托检验任务时,须由送检单位填写委托单,见证人员应在委托单上签字上5、检测单位应在检验报告单注栏中注明见证单位和见证人员姓名,发生试样不合格情况,首先要通知工程受监质监站和见证单位。

三、见证取样送检方案(一)混凝土混凝土取样方法、数量和部位1、现场搅拌混凝土混凝土试样应在混凝土浇筑地点随机抽取,取样频率应符合下列规定:(1)用于检查结构构件混凝土强度的试件,应在混凝土的浇注地点随机抽取。

(2)每拌制100盘且不超过100M3的砼配合比的混凝土,取样不得少于一次。

(3)每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次。

(4)当一次连续浇筑超过1000 M3时,同一配合比的混凝土每200 M3取样不得少于一次。

(5)每一楼层、同一配合比的混凝土,取样不得少于一次。

(6)每次取样应至少留置一组(一组为3个立方体试件)标准养护试件,同条件养护试件的留置组数,应根据实际需要确定,并符合下列要求:①同条件养护试件所对应的结构构件或结构部位,应由监理(建设)、施工等各方共同选定;②对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件;③同一强度等级的同条件养护试件,其留置数量应根据混凝土工程量和重要性确定,不宜多于10组,且不应少于3组;④同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取同样的养护方法。

(7)对有抗渗要求的混凝土结构,其混凝土试件应在浇筑地点随机取样。

同一工程、同一配合比的混凝土,取样不应少于一次,留置组数可根据实际需要确定。

2、预拌(商品)混凝土预拌混凝土(商品混凝土),除应在预拌混凝土厂内按规定留置试块外,(商品)混凝土运至施工现场后,还应根据《预拌混凝土》(GB14902-1994)规定取样:(1)用于交货检验的混凝土试样应在交货地点采取。

交货检验的混凝土试样的采取应在混凝土运送到交货地点后按《普通混凝土拌合物性能试验方法标准》(GB/T50080-2002)规定在20min内完成,强度试件的制作应在40min内完成。

(2)一般在同一盘或同一车混凝土中的约1/4处、1/2处和3/4处之间分别取样,从第一次取样到最后一次取样不宜超过15min。

(3)每个试样量应满足混凝土质量检验项目所需用量的1.5倍,且不宜少于0.02 M3。

(4)用于交货检验的混凝土强度试样,每100 M3相同配合比的混凝土取样不得少于一次;一个工作班拌制的相同配合比的混凝土不足100 M3时,取样也不得少于一次;当在一个分项工程中连续供应相同配合比的混凝土量大于1000 M3时,其交货检验的试样,每200 M3混凝土取样不得少于一次。

(5)对于预拌混凝土拌合物的质量,每车应目测检查;混凝土坍落度检验的试样,每100 M3相同配合比的混凝土取样检验不得少于一次,当一个工作班相同配合比的混凝土不足100 M3时也不得少于一次。

3、防水混凝土混凝土抗渗试块取样即试块留置按下列规定:(1)试件应在混凝土的浇筑地点制作。

(2)连续浇筑混凝土每500 M3应留置一组标准养护抗渗试件(一组为6个抗渗试件),且每项工程不得少于两组。

采用预拌混凝土的抗渗试件,留置组数应视结构的规模合要求而定。

(3)混凝土在浇筑地点的坍落度,每工作班至少检查两次。

4、建筑地面工程水泥混凝土建筑地面工程水泥混凝土试块取样按下列规定:(1)检验水泥混凝土强度试块的组数,每一层(或检验批)建筑地面工程不应小于1组。

当每一层(或检验批)建筑地面工程面积大于1000 M3时,每增加1000M3应增做1组试块;小于1000 M3按1000 M3计算。

(2)当改变配合比时,应相应地制作试块组数。

5、粉煤灰混凝土(本工程无)粉煤灰混凝土的质量,应以坍落度、抗压强度进行检验。

现场施工粉煤灰混凝土的坍落度的检验,每班至少应测定两次,其测定值允许偏差应为±20mm。

对于非大体积粉煤灰混凝土每拌制100 M3,至少成型一组试块;大体积粉煤灰混凝土每拌制500 M3,至少成型一组试块。

不足上列规定数量时,每班至少成型一组试块。

混凝土检验项目和判定标准(1)稠度混凝土拌合物的稠度是坍落度或维勃稠度表示的。

坍落度是适用于塑性和流动性混凝土拌合物;维勃稠度适用于干硬性混凝土拌合物。

(2)含气量掺引气型外加剂混凝土的含气量,应满足设计和施工工艺的要求。

混凝土拌合物含气量的检测结果与要求的允许偏差范围为±1.5%。

(3)水灰比与水泥用量混凝土的最大水泥用量不宜大于550kg/m3。

(4)均匀性混凝土拌合物应拌和均匀,颜色一致,不得有离析和泌水现象。

检查混凝土拌合物均匀性时,应在搅拌机卸料过程中,从卸料流的1/4-3/4之间采取试样试验,其检测结果应符合下列规定:a、混凝土中砂浆密度两次测值的相对误差不应大于0.8%。

b、单位体积混凝土中粗骨料含量两次测值的相对误差不应大于5%。

(二)、混凝土外加剂混凝土外加剂取样方法、数量和部位1、混凝土外加剂混凝土外加剂按《混凝土外加剂》(GB8076-1997)标准适用于普通减水剂、高效减水剂、早强减水剂、缓凝减水剂、缓凝高效减水剂、引气减水剂、早强剂、缓凝剂和引起剂共九种混凝土外加剂。

生产厂家根据产量和生产设备条件,将产品分批编号,掺量大于1%(含1%)同品种的外加剂每一编号为100t,掺量小于1%的外加剂每一编号为50t,不足100t或50t的也可按一个批量计,同一编号的产品必须混合均匀的。

每批取样量不少于0.5t水泥所需用的外加剂量。

每一编号取得的试样应充分混匀,分为两等份。

一份按GB8076-1997标准规定方法与项目进行试验;另一份要密封保存半年,以备有疑问时交国家指定的检验机构进行复验或仲裁。

2、混凝土泵送剂年产量不小于500t,每50t泵送剂为一批,年产量500t以下的,30t为一批,每批不足50t或30t也作为一批。

每批取样两不少于0.2t水泥所需用的泵送剂量。

每一批取得的试样应充分混匀,分为两等份。

一份按《混凝土泵送剂》(JC473-2001)标准规定方法与项目进行试验;另一份要密封保存半年,以备有疑问时交国家指定的检验机构进行复验或仲裁。

3、混凝土膨胀剂每200t为一批,日产量不足200t时也作为一批。

取样按水泥取样方法(GB/T12573-1990)。

取样应有代表性,可以连续取样,也可从20个以上的不同部位取等量样品,每批抽样总量不小于10kg。

每一批取得的样品应充分混匀,分为两等份。

一份按《混凝土膨胀剂》(JC476-2001)标准规定方法与项目进行试验;另一份要密封保存半年,以备有疑问时交国家指定的检验机构进行复验或仲裁。

4、砂浆、混凝土防水剂厂年产500t以上的,每50t为一批;年产500t以下的,每30t为一批。

同批的产品必须是均匀的。

每批取样量不少于0.2t水泥所需的防水剂量。

每一批取得的样品应充分混匀,分为两等份。

一份按《砂浆\混凝土防水剂》(JC474-1999)标准规定方法与项目进行试验;另一份要密封保存半年,以备有疑问时交国家指定的检验机构进行复验或仲裁。

5、混凝土防冻剂同一品种防冻剂,每50t为一批,不足50t也可作为一批。

每批取样量不少于0.15t水泥所需的防冻剂量(以其最大掺量计)。

每一批取得的样品应充分混匀,分为两等份。

一份按《混凝土防冻剂》(JC475-1992)进行试验;另一份要密封保存半年,以备有疑问时交国家指定的检验机构进行复验或仲裁。

6、混凝土速凝剂每20t为一批,不足20t也可作为一批。

每一批应从16个不同点取样,每个点取样250g,共取4000g,将试样充分混匀。

每批取得的试样应充分混匀,分为两等份。

一份按《喷射混凝土用速凝剂》(JC477-1992)进行试验;另一份要密封保存半年,以备有疑问时交国家指定的检验机构进行复验或仲裁。

混凝土外加剂检验项目和判定标准(三)、建筑砂浆建筑砂浆取样方法、数量和部位1、砌体工程砂浆根据《砌体工程施工质量验收规范》(GB50203-2002),砌体工程砂浆试块取样按下列规定:(1)在砂浆搅拌机出料口随机取样制作砂浆试块,同盘砂浆只应制作一组(一组为6个70.7mm×70.7mm×70.7mm立方体试件)标准养护试件。

(2)不超过250m3砌体的同一类型、同一强度等级的砌筑砂浆,每台搅拌机应至少抽检一次。

2、建筑地面工程水泥砂浆根据《建筑地面工程施工质量验收规范》(GB50209-2002),建筑地面工程水泥砂浆试块取样按下列规定:(1)检验水泥砂浆强度试块的组数,每一层(或检验批)建筑地面工程不应小于1组。

当每一层(或检验批)建筑地面工程面积大于1000m2时,每增加1000m2应增做1组试块;小于1000m2按1000m2计算。

(2)当改变配合比时,应相应地制作试块组数。

3、预拌砂浆根据《预拌砂浆生产与应用技术规程》(DG/TJ08-502-2000),预拌砂浆试块取样按以下规程:(1)交货检验的砂浆试样应在砂浆运送到交货地点后按《建筑砂浆基本性能试验方法》(JGJ70-1990)的规定在20min内完成,稠度测试和强度试块的制作应在30min内完成。
