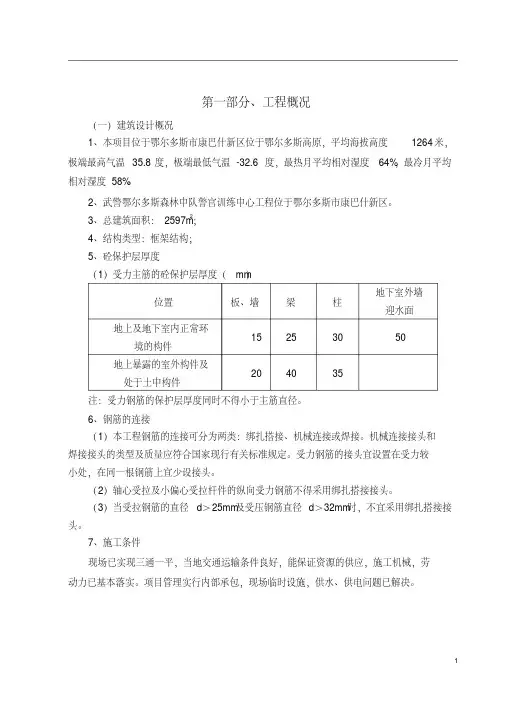

第一部分、工程概况
(一)建筑设计概况
1、本项目位于鄂尔多斯市康巴什新区位于鄂尔多斯高原,平均海拔高度1264米,极端最高气温35.8度,极端最低气温-32.6度,最热月平均相对湿度64%,最冷月平均相对湿度58%。

2、武警鄂尔多斯森林中队警官训练中心工程位于鄂尔多斯市康巴什新区。

3、总建筑面积:2597m2;
4、结构类型:框架结构;
5、砼保护层厚度
(1)受力主筋的砼保护层厚度(mm)
位置板、墙梁柱地下室外墙迎水面
地上及地下室内正常环
境的构件
15 25 30 50
地上暴露的室外构件及
处于土中构件
20 40 35
注:受力钢筋的保护层厚度同时不得小于主筋直径。

6、钢筋的连接
(1)本工程钢筋的连接可分为两类:绑扎搭接、机械连接或焊接。

机械连接接头和
焊接接头的类型及质量应符合国家现行有关标准规定。

受力钢筋的接头宜设置在受力较
小处,在同一根钢筋上宜少设接头。

(2)轴心受拉及小偏心受拉杆件的纵向受力钢筋不得采用绑扎搭接接头。

(3)当受拉钢筋的直径d>25mm及受压钢筋直径d>32mm时,不宜采用绑扎搭接接头。

7、施工条件
现场已实现三通一平,当地交通运输条件良好,能保证资源的供应,施工机械,劳
动力已基本落实。

项目管理实行内部承包,现场临时设施,供水、供电问题已解决。

1。

武警银川市支队训练场攀登楼工程施工组织设计方案

武警银川市支队训练场攀登楼工程施工组织设计方案

编制说明1综合说明本施工组织设计作为施工的指导性文件,在编制过程中我们对各分部分项工程的施工方案、工程质量保证措施、安全文明施工及环境保护措施、机械设备配备、项目管理机构设置、劳动力安排、材料投入计划、施工进度计划控制等诸多因素进行了考虑,以突出施工组织设计的科学性、可行性。

如果我公司有幸中标,我们一定全力以赴,做好一切准备工作,发挥我公司的雄厚实力和科学管理水平的作用,迅速组建善打硬仗且有丰富施工经验的项目经理部,以骨干的施工队伍进场施工,确保本工程“优质、高速” 如期完成。

2、编制依据本施工组织设计是我公司参加武警银川市支队训练场攀登楼施工工程的投标文件,是在认真研究了《武警银川市支队训练场攀登楼施工招标文件》的基础上编写的。

主要依据以下几项编制依据:a.武警银川市支队训练场攀登楼施工招标文件及清单;b.武警银川市支队训练场攀登楼施工图纸一套;c.施工图及招标文件中指定的施工验收规范和质量评定标准及选用的标准图集;d.工程预算书及工料总分析;e.现行国家标准《建筑安装工程施工及验收规范》,《建筑安装工程质量检验评定标准》;f.本公司质量、环境、职业安全健康管理手册以及质量、环境、职业安全健康程序文件;g.工程的质量标准:符合国家质量验收规范,确保合格;h.工程的创优目标:安全文明工地,争创文明宁夏;i.工期要求:2016年9月9日计划开工,计划工期:60日历天(自监理工程师发出开工许可之日起计算)j.安全生产目标:人身伤亡事故为零;轻伤率低于4%。

;严格遵守业主的有关安全施工管理的规范标准;劳动健康保护措施得当,不出健康事故;k.现场实际情况。

第一章、总体概述1、工程概况(1)工程概况工程名称:武警银川市支队训练场攀登楼施工工程地点:银川市金凤区满城街以西,贺兰山路以北招标人:中国人民武装警察部队银川市支队武警银川市支队训练场攀登楼施工,项目总建筑面积1024.48平方米。

主要新建综合战术攀登楼,室外工程包括水暖电工程、300米障碍训练场、400 米障碍训练场、跑道、沙坑活动区、沙土运动场、绿化工程、水泥路面工程以及路灯工程等。

训练场地施工组织设计

训练场地施工组织设计

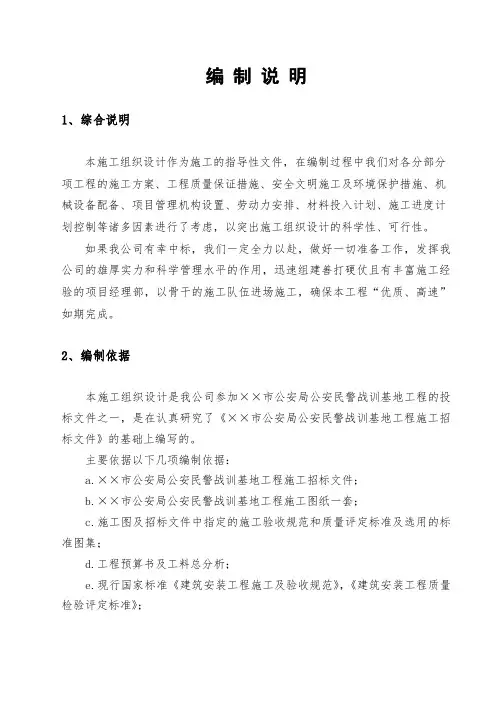

编制说明1、综合说明本施工组织设计作为施工的指导性文件,在编制过程中我们对各分部分项工程的施工方案、工程质量保证措施、安全文明施工及环境保护措施、机械设备配备、项目管理机构设置、劳动力安排、材料投入计划、施工进度计划控制等诸多因素进行了考虑,以突出施工组织设计的科学性、可行性。

如果我公司有幸中标,我们一定全力以赴,做好一切准备工作,发挥我公司的雄厚实力和科学管理水平的作用,迅速组建善打硬仗且有丰富施工经验的项目经理部,以骨干的施工队伍进场施工,确保本工程“优质、高速”如期完成。

2、编制依据本施工组织设计是我公司参加××市公安局公安民警战训基地工程的投标文件之一,是在认真研究了《××市公安局公安民警战训基地工程施工招标文件》的基础上编写的。

主要依据以下几项编制依据:a.××市公安局公安民警战训基地工程施工招标文件;b.××市公安局公安民警战训基地工程施工图纸一套;c.施工图及招标文件中指定的施工验收规范和质量评定标准及选用的标准图集;d.工程预算书及工料总分析;e.现行国家标准《建筑安装工程施工及验收规范》,《建筑安装工程质量检验评定标准》;f.本公司质量、环境、职业安全健康管理手册以及质量、环境、职业安全健康程序文件;g.工程的质量标准:符合国家质量验收规范,确保合格;h.工程的创优目标:姑苏杯,苏州市文明工地;i.工期要求:××年3月1日计划开工,国家定额工期:460日历天,招标工期:460日历天,我单位自报工期300天;j.安全生产目标:人身伤亡事故为零;轻伤率低于4‰;严格遵守业主的有关安全施工管理的规范标准;劳动健康保护措施得当,不出健康事故;k.现场实际情况。

第一章、总体概述1、工程概况(1)工程概况工程名称:××市公安局公安民警战训基地工程工程地点:××市凤凰镇招标人:××市建筑工务处××市公安局公安民警战训基地工程集战训中心、食堂、攀登楼、模拟训练场及宿舍为一体,总建筑面积为14775m2。

武警支队训练场攀登楼建设工程施工组织设计

武警支队训练场攀登楼建设工程施工组织设计

武警支队训练场攀登楼建设工程施工组织设计编制说明1、综合说明本施工组织设计作为施工的指导性文件,在编制过程中我们对各分部分项工程的施工方案、工程质量保证措施、安全文明施工及环境保护措施、机械设备配备、项目管理机构设臵、劳动力安排、材料投入计划、施工进度计划控制等诸多因素进行了考虑,以突出施工组织设计的科学性、可行性。

如果我公司有幸中标,我们一定全力以赴,做好一切准备工作,发挥我公司的雄厚实力和科学管理水平的作用,迅速组建善打硬仗且有丰富施工经验的项目经理部,以骨干的施工队伍进场施工,确保本工程“优质、高速”如期完成。

2、编制依据本施工组织设计是我公司参加武警**市支队训练场攀登楼施工工程的投标文件,是在认真研究了《武警**市支队训练场攀登楼施工招标文件》的基础上编写的。

主要依据以下几项编制依据:a.武警**市支队训练场攀登楼施工招标文件及清单;b.武警**市支队训练场攀登楼施工图纸一套;c.施工图及招标文件中指定的施工验收规范和质量评定标准及选用的标准图集;d.工程预算书及工料总分析;e.现行国家标准《建筑安装工程施工及验收规范》,《建筑安装工程质量检验评定标准》;f.本公司质量、环境、职业安全健康管理手册以及质量、环境、职业安全健康程序文件;g.工程的质量标准:符合国家质量验收规范,确保合格;h.工程的创优目标:安全文明工地,争创文明宁夏;i.工期要求:2016年9月9日计划开工,计划工期:60日历天(自监理工程师发出开工许可之日起计算)j.安全生产目标:人身伤亡事故为零;轻伤率低于4‰;严格遵守业主的有关安全施工管理的规范标准;劳动健康保护措施得当,不出健康事故;k.现场实际情况。

第一章、总体概述1、工程概况(1)工程概况工程名称:武警**市支队训练场攀登楼施工工程地点:**市金凤区满城街以西,**山路以北招标人:中国人民武装警察部队**市支队武警**市支队训练场攀登楼施工,项目总建筑面积1024.48平方米。

野外军警综合训练基地整体施工组织设计剖析

野外军警综合训练基地整体施工组织设计剖析

目录第一章:编制依据及编制原则··································4页 1.1编制依据·············································4页 1.2编制原则·············································4页第二章:工程概况及施工条件··································5页 2.1工程概况·············································5页 2.2施工条件·············································5页第三章:施工准备及组织措施··································6页 3.1技术经济资料的准备···································6页 3.2施工技术准备·········································6页 3.3施工现场准备·········································7页 3.4施工配备及投入计划···································7页第四章:施工总设想··········································14页4.1基本原则和思路·······································14页 4.2项目管理·············································14页 4.3施工协调管理·········································14页 4.4保证工程质量,安全目标实现的管理措施·················15页 4.5施工管理人员到位情况承诺·····························16页第五章:施工总进度计划及保证措施····························17页5.1总进度目标···········································17页5.2工程进度控制程序·····································17页 5.3施工进度保证措施·····································18页第六章:施工测量放样········································20页6.1施工测量放样流程·····································20页 6.2施工测量技术要求·····································20页 6.3施工测量放样·········································21页 6.4施工过程测量质量措施计划·····························23页6.5人员、设备配置·······································24页第七章:挡土墙施工··········································25页7.1施工准备·············································25页7.2施工方案·············································25页 7.2.1施工场地准备····································25页 7.2.2基础施工········································25页 7.2.3模板安装········································26页 7.2.4浇筑混凝土······································26页 7.2.5墙背回填及池水孔,沉降缝设置····················27页 7.2.6混凝土养护······································28页 7.2.7混凝土拆模······································28页 7.2.8混凝土缺陷处理··································29页第八章:网格护坡施工········································30页 8.1测量放线·············································30页 8.2路基削坡及刷坡·······································30页 8.3菱形网格护坡施工·····································31页第九章:道路工程施工········································32页 9.1路面基层的施工·······································32页 9.2路面施工·············································34页第十章:主要分部、分项工程及关键工序施工····················38页 10.1土方工程············································38页 10.2模板工程············································39页10.3钢筋工程············································39页10.4混凝土工程··········································40页10.5砌筑工程············································41页第十一章:季节性施工保证措施································43页 11.1冬季施工措施········································43页11.2雨季施工措施········································43页第十二章:施工技术措施······································45页 12.1施工技术措施········································45页12.2降低工程成本措施····································46页第十三章:质量目标及质量保证措施····························47页13.1质量目标············································47页13.2质量管理方针········································47页13.3工程质量保证措施····································47页13.4质量管理组织机构图··································49页13.5质量岗位职责········································50页13.6质量“三检制”管理··································51页13.7质量控制措施········································51页13.8质量管理保证体系构图································53页第十四章:安全目标及安全生产措施····························54页14.1安全岗位职责········································54页14.2安全检查程序········································55页14.3安全管理制度及安全技术措施··························56页14.4交通运输安全措施····································57页第十五章:文明施工措施······································58页 15.1文明施工措施········································58页第十六章:环境保护及水土保护措施····························59页后附:施工进度计划表··········································60页施工总平面图············································61页第一章:编制依据及编制原则通过认真阅读和分析研究设计文件并踏勘现场,我们根据设计文件的有关规定要求,以及为保证本工程如期完成,特编制了本施工组织设计:1.1编制依据(1)《道真自治县军警野外综合训练基地施工图》(2)《混凝土质量控制标准》(GB20164-92);(6)3《建筑地基基础工程施工质量验收规范》(GB50202-2013);(7)《混凝土结构工程施工质量验收规范》(GB50202-2015);(8)《砌体工程施工质量验收规范》(GB50202-2011);(7)《公路沥青路面施工技术规范》(JTG F40-2004);(8)《公路路面基层施工技术规范》(JTJ 034-2000);(9)《公路路基施工技术规范》(JTGF10-2006);(11)《道路交通标志和标线》(GB 5768-2009);(13)《公路工程抗震规范》(JTGB 02-2013);(14)《城镇道路工程施工与质量验收规范》(CJJ 1-2008);其它有关规范、技术标准。

武警营房施工方案

武警营房施工方案

第一部分、工程概况(一)建筑设计概况1、本项目位于鄂尔多斯市康巴什新区位于鄂尔多斯高原,平均海拔高度1264米,极端最高气温35.8度,极端最低气温-32.6度,最热月平均相对湿度64%,最冷月平均相对湿度58%。

2、武警鄂尔多斯森林中队警官训练中心工程位于鄂尔多斯市康巴什新区。

3、总建筑面积:2597m2;4、结构类型:框架结构;5、砼保护层厚度注:受力钢筋的保护层厚度同时不得小于主筋直径。

6、钢筋的连接(1)本工程钢筋的连接可分为两类:绑扎搭接、机械连接或焊接。

机械连接接头和焊接接头的类型及质量应符合国家现行有关标准规定。

受力钢筋的接头宜设置在受力较小处,在同一根钢筋上宜少设接头。

(2)轴心受拉及小偏心受拉杆件的纵向受力钢筋不得采用绑扎搭接接头。

(3)当受拉钢筋的直径d>25mm及受压钢筋直径d>32mm时,不宜采用绑扎搭接接头。

7、施工条件现场已实现三通一平,当地交通运输条件良好,能保证资源的供应,施工机械,劳动力已基本落实。

项目管理实行内部承包,现场临时设施,供水、供电问题已解决。

第二部分、施工布署一、施工组织与部署1.施工目标管理目标:以质量求生存,以工期求信誉,以管理求效率,以创新求发展。

工期目标:确保122个日历天完成本次招标全部工程内容。

质量目标:市级样板工程。

安全生产目标:无重大伤亡事故,轻伤事故频率控制在0.3‰以内。

现场文明施工目标:按国家规定进行现场管理,创本市施工现场综合考评样板工地。

2.项目管理机构根据工程规模和特点,公司组建武警鄂尔多斯森林中队警官训练中心工程项目经理部,对工程项目的质量、安全、工期、文明施工和工程成本等进行统筹管理,以确保工程优质高速地如期完成。

3.施工作业班次根据计划安排和工序穿插,充分利用有效时间和空间,合理安排作业班次,原则上采取两大班作业,作业时间限制为7~23时。

4.建立现场协调会制度工程开工后,除了参加业主组织的协调会外,项目经理部每周还必须组织召开一次内部生产调度会,根据业主安排和现场情况,布置、检查、协调工程施工进度、质量、安全、文明施工以及物资供应等事宜,及时解决和处理影响工程质量,施工进度和施工安全所存在问题。

武警训练基地某楼装修施工组织设计方案

武警训练基地某楼装修施工组织设计方案

施工组织设计目录一、施工方案二、施工总平面布置三、劳动力计划安排四、材料供应安排五、关键部位施工方法六、质量安全保证措施七、机械设备投入计划八、工期计划和保证措施九、合理化建议十、新技术、新材料、新工艺、新设备十一、环保、消防、降噪、文明等施工措施武警总队训练基地******楼装修改造项目施工组织设计一、施工方案1、工程概况1.1项目名称:武警总队训练基地*****楼装修改造项目1.2技术要求满足下列规范要求:《建筑装饰装修工程质量验收规范》《中华人民共和国建筑法》《中华人民共和国消防法》;《房屋建筑工程质量保修办法》《建筑装饰装修质量验收规范》《建筑装饰工程施工及验收规范》(JGJ73)《建筑内部装修设计防火规范》(GB50222)《建筑工程质量管理条例》国务院第279号令《建筑工程安全生产管理条例》国务院393号令《施工现场临时用电安全技术规范》(DG46-88)《工程建设标准法制性条文》建标[2000]85号《民用建筑工程室内环境污染控制规范》GB50325-2001《建筑设计防火规范》GBJ16-87(1997版)《建筑地面工程质量验收规范》GB50210-2001《建筑工程项目管理规范》GB/T 50326-20011.3功能指标要求:采用轻型建筑材料兼顾美观及实用。

防水部位不渗不漏。

严格按照《建筑工程施工质量验收统一标准》、《建筑装饰装修工程施工质量验收规范》、《金属与石材幕墙工程技术规范》等相关标准执行。

建设规模:总建筑面积7300平方米,其中2号楼建筑面积3800平方米,3号楼建筑面积为3500平方米,均为四层砖混结构。

主要工作内容为:室内装修部分墙面、顶棚、门窗、楼梯栏杆扶手、餐厅地面装修改造等及安装部分改造;室外装修部分外墙涂料。

装饰工程:地面:酸洗打蜡、刷养护液、保护液;水泥砂浆贴地砖。

墙面:刮、铲原面层,刮腻子找平,刷内墙乳胶漆。

屋面:SBS改性沥青防水卷材,屋面热熔单层。

武警营房施工方案

武警营房施工方案

第一部分、工程概况(一)建筑设计概况1、本项目位于鄂尔多斯市康巴什新区位于鄂尔多斯高原,平均海拔高度1264米,极端最高气温35.8度,极端最低气温-32.6度,最热月平均相对湿度64%,最冷月平均相对湿度58%。

2、武警鄂尔多斯森林中队警官训练中心工程位于鄂尔多斯市康巴什新区。

3、总建筑面积:2597m2;4、结构类型:框架结构;5、砼保护层厚度注:受力钢筋的保护层厚度同时不得小于主筋直径。

6、钢筋的连接(1)本工程钢筋的连接可分为两类:绑扎搭接、机械连接或焊接。

机械连接接头和焊接接头的类型及质量应符合国家现行有关标准规定。

受力钢筋的接头宜设置在受力较小处,在同一根钢筋上宜少设接头。

(2)轴心受拉及小偏心受拉杆件的纵向受力钢筋不得采用绑扎搭接接头。

(3)当受拉钢筋的直径d>25mm及受压钢筋直径d>32mm时,不宜采用绑扎搭接接头。

7、施工条件现场已实现三通一平,当地交通运输条件良好,能保证资源的供应,施工机械,劳动力已基本落实。

项目管理实行内部承包,现场临时设施,供水、供电问题已解决。

第二部分、施工布署一、施工组织与部署1.施工目标管理目标:以质量求生存,以工期求信誉,以管理求效率,以创新求发展。

工期目标:确保122个日历天完成本次招标全部工程内容。

质量目标:市级样板工程。

安全生产目标:无重大伤亡事故,轻伤事故频率控制在0.3‰以内。

现场文明施工目标:按国家规定进行现场管理,创本市施工现场综合考评样板工地。

2.项目管理机构根据工程规模和特点,公司组建武警鄂尔多斯森林中队警官训练中心工程项目经理部,对工程项目的质量、安全、工期、文明施工和工程成本等进行统筹管理,以确保工程优质高速地如期完成。

3.施工作业班次根据计划安排和工序穿插,充分利用有效时间和空间,合理安排作业班次,原则上采取两大班作业,作业时间限制为7~23时。

4.建立现场协调会制度工程开工后,除了参加业主组织的协调会外,项目经理部每周还必须组织召开一次内部生产调度会,根据业主安排和现场情况,布置、检查、协调工程施工进度、质量、安全、文明施工以及物资供应等事宜,及时解决和处理影响工程质量,施工进度和施工安全所存在问题。

武警训练基地土石方工程施工组织设计方案范文

武警训练基地土石方工程施工组织设计方案范文

武警训练基地土石方工程施工组织设计方案一、背景随着国防实力的不断提升,武警部队的训练基地建设也变得越来越重要。

而在训练基地建设中,土石方工程是一个重要的组成部分。

对于土石方工程的施工组织,既需要考虑施工的效率,也需要考虑施工的安全性。

因此,在土石方工程施工前,需要对其施工组织进行详细规划和设计。

二、施工组织设计1.总体原则本施工组织设计的总体原则是确保施工安全、高效。

在施工过程中,应当保证施工人员合理分配,施工效率达到最大化。

同时,应当考虑到周边环境和设施的保护,防止施工给环境和设施造成破坏。

2.施工手段本次土石方工程施工采用机械化施工为主,手工施工为辅。

具体机械设备包括挖掘机、推土机、压路机、装载机等。

对于一些细节的手工施工,如调整坡度等,将通过专业操作人员进行。

3.施工流程根据项目的具体情况,本次土石方工程将分为以下几个施工阶段:(1)现场勘测在施工前,必须对施工区域进行详细勘测。

勘测数据将用于施工方案的制定以及后续施工的引导。

(2)土方开挖施工前将把现场绿化植被的种植区进行打草,其次对野草进行根餐面,把草坪移动到指定区域。

把场地表层土壤起码开挖出1米以上。

然后根据设计曲线进行削坡,土方开挖要留意坡度的合适性,同时也在不降低工程质量的前提下尽量避免大幅度削坡,以保证施工的安全性。

(3)挡土墙施工挡土墙施工是土石方工程中的重要环节。

本次挡土墙施工将采用混凝土预制板,混凝土台阶,及配合搅拌机等工具。

挡土墙应在部分开挖之后立即进行施工。

(4)覆土还原根据项目的地势情况,本次施工还需要进行覆土还原。

覆土还原的主要目的是尽量维持原地积土的平衡,同时也有助于保护施工现场的环境。

(5)设备和安全保障在整个施工流程中,必须严格执行作业前的安全检查和作业规程。

工地应划定安全区域,并安排专人负责观察和管理。

同时需要注意机械设备和作业人员的保障,保证施工过程的平稳进行。

三、安全措施施工中必须严格执行各项安全措施,保证施工环境安全。

武警营房施工方案.doc

武警营房施工方案.doc

第一部分、工程概况(一)建筑设计概况1、本项目位于鄂尔多斯市康巴什新区位于鄂尔多斯高原,平均海拔高度1264米,极端最高气温35.8度,极端最低气温-32.6度,最热月平均相对湿度64%最冷月平均相对湿度58%2、武警鄂尔多斯森林中队警官训练中心工程位于鄂尔多斯市康巴什新区。

3、总建筑面积:2597m2;4、结构类型:框架结构;5、砼保护层厚度(1)受力主筋的砼保护层厚度(mm注:受力钢筋的保护层厚度同时不得小于主筋直径。

6、钢筋的连接(1)本工程钢筋的连接可分为两类:绑扎搭接、机械连接或焊接。

机械连接接头和焊接接头的类型及质量应符合国家现行有关标准规定。

受力钢筋的接头宜设置在受力较小处,在同一根钢筋上宜少设接头。

(2)轴心受拉及小偏心受拉杆件的纵向受力钢筋不得采用绑扎搭接接头。

(3)当受拉钢筋的直径d> 25mm及受压钢筋直径d> 32mm时,不宜采用绑扎搭接接头。

7、施工条件现场已实现三通一平,当地交通运输条件良好,能保证资源的供应,施工机械,劳动力已基本落实。

项目管理实行内部承包,现场临时设施,供水、供电问题已解决。

第二部分、施工布署一、施工组织与部署1.施工目标管理目标:以质量求生存,以工期求信誉,以管理求效率,以创新求发展。

工期目标:确保122个日历天完成本次招标全部工程内容。

质量目标:市级样板工程。

安全生产目标:无重大伤亡事故,轻伤事故频率控制在0.3 %。

以内。

现场文明施工目标:按国家规定进行现场管理,创本市施工现场综合考评样板工地。

2.项目管理机构根据工程规模和特点,公司组建武警鄂尔多斯森林中队警官训练中心工程项目经理部,对工程项目的质量、安全、工期、文明施工和工程成本等进行统筹管理,以确保工程优质高速地如期完成。

3.施工作业班次根据计划安排和工序穿插,充分利用有效时间和空间,合理安排作业班次,原则上采取两大班作业,作业时间限制为7〜23时。

4.建立现场协调会制度工程开工后,除了参加业主组织的协调会外,项目经理部每周还必须组织召开一次内部生产调度会,根据业主安排和现场情况,布置、检查、协调工程施工进度、质量、安全、文明施工以及物资供应等事宜,及时解决和处理影响工程质量,施工进度和施工安全所存在问题。

武警银川市支队训练场攀登楼施工组织设计

武警银川市支队训练场攀登楼施工组织设计

编制说明1、综合说明本施工组织设计作为施工的指导性文件,在编制过程中我们对各分部分项工程的施工方案、工程质量保证措施、安全文明施工及环境保护措施、机械设备配备、项目管理机构设置、劳动力安排、材料投入计划、施工进度计划控制等诸多因素进行了考虑,以突出施工组织设计的科学性、可行性。

如果我公司有幸中标,我们一定全力以赴,做好一切准备工作,发挥我公司的雄厚实力和科学管理水平的作用,迅速组建善打硬仗且有丰富施工经验的项目经理部,以骨干的施工队伍进场施工,确保本工程“优质、高速”如期完成。

2、编制依据本施工组织设计是我公司参加武警银川市支队训练场攀登楼施工工程的投标文件,是在认真研究了《武警银川市支队训练场攀登楼施工招标文件》的基础上编写的。

主要依据以下几项编制依据:a.武警银川市支队训练场攀登楼施工招标文件及清单;b.武警银川市支队训练场攀登楼施工图纸一套;c.施工图及招标文件中指定的施工验收规范和质量评定标准及选用的标准图集;d.工程预算书及工料总分析;e.现行国家标准《建筑安装工程施工及验收规范》,《建筑安装工程质量检验评定标准》;f.本公司质量、环境、职业安全健康管理手册以及质量、环境、职业安全健康程序文件;g.工程的质量标准:符合国家质量验收规范,确保合格;h.工程的创优目标:安全文明工地,争创文明宁夏;i.工期要求:2016年9月9日计划开工,计划工期:60日历天(自监理工程师发出开工许可之日起计算)j.安全生产目标:人身伤亡事故为零;轻伤率低于4‰;严格遵守业主的有关安全施工管理的规范标准;劳动健康保护措施得当,不出健康事故;k.现场实际情况。

第一章、总体概述1、工程概况(1)工程概况工程名称:武警银川市支队训练场攀登楼施工工程地点:银川市金凤区满城街以西,贺兰山路以北招标人:中国人民武装警察部队银川市支队武警银川市支队训练场攀登楼施工,项目总建筑面积1024.48平方米。

主要新建综合战术攀登楼,室外工程包括水暖电工程、300米障碍训练场、400米障碍训练场、跑道、沙坑活动区、沙土运动场、绿化工程、水泥路面工程以及路灯工程等。

武警重庆反恐和训练基地场平土石方工程施工组织设计

武警重庆反恐和训练基地场平土石方工程施工组织设计

目录一、编制依据一、编制依据二、编制目的三、编制原则二、工程概况一、工程范围二、工期要求三、质量要求四、场区地形、地貌、地质象特征三、施工总平面图及说明一、临时施工道路的布置二、施工场地的布置三、排水系统的布置四、供水系统的布置五、供电系统的布置六、施工照明七、通讯四、施工准备一、技术准备二、现场准备三、工地清理及创建良好的外部施工环境四、劳动力计划五、施工机具计划五、施工布置一、施工组织机构二、施工平面布置六、工程施工程序和主要施工方法一、总体施工方案二、施工程序及施工大纲三、主要工程项目的施工方案及方法七、施工计划及说明一、工程施工进度计划二、主要材料供应计划三、投入本工程的主要施工机械设备四、劳动力需用计划五、拟投入本工程人员六、降低工程成本计划八、工程质量目标及保证措施一、工程质量目标二、质量体系九、施工技术及安全保证措施一、安全管理组织及目标二、安全保证措施三、爆破施工组织及安全技术措施四、工程工期保证措施五、季节性施工措施六、文物保护措施十、现场文明施工管理一、组织机构与管理规定二、文明施工实施措施十一、环保与环卫管理一、建立健全强有力的环保监测体系二、控制噪声污染三、减少粉尘污染四、保持城市环境卫生五、环境保护管理措施十二、工程竣工后的保护、保养及服务工作十三、工程竣工档案资料的整理及管理措施一、档案资料的整理二、档案资料的管理措施表1劳动力计划表表2计划开、竣工日期和施工进度计划横道图表3临时用地表表4 施工总平面图表5资金需求计划表表6主要材料进场计划一、编制依据一、编制依据1、《武警重庆和训练基地土石方工程第二标段招标文件》及设计图、相关的标准图、参考图;2、武警重反恐和训练基地土石方工程第二标段场地平整工程地质勘察报告;3、业主在招标文件明示的规范、标准及其他有关规范、标准;4、当地的水文地质、地形地貌、气象条件及交通运输条件.5、现场实地踏勘所获取的相关资料和信息;6、我单位拟投入本工程的施工人员及机械设备;7、我公司现有的技术装备及相关同类工程的施工经验和研究成果。

武警训练基地土石方工程施工组织设计方案

武警训练基地土石方工程施工组织设计方案

武警训练基地土石方工程施工组织设计方案背景介绍武警训练基地是武警部队进行训练和演习的重要场所。

作为基地建设的基础工程之一,土石方工程的施工组织设计方案十分关键。

本文档将详细介绍土石方工程施工组织的设计方案,包括工程概况、施工任务、施工组织、施工步骤等内容。

工程概况项目名称武警训练基地土石方工程工程地点武警训练基地所在地工程规模•土方开挖量:XXX立方米•土石方填筑量:XXX立方米工期要求总工期:XXX天施工条件•基地所在地气候条件良好,无明显雨季或寒冷季节影响施工进度;•基地内的交通、供水、供电等基础设施齐全,便于施工作业;•基地内有足够的人力资源和机械设备支持施工。

主要任务•土方开挖:按设计要求完成土方开挖工作,确保开挖平坦、坡度适宜;•土石方填筑:根据设计图纸要求进行土石方填筑,确保填筑均匀、稳定。

次要任务•土方运输:确保土方运输的及时、安全,协调供应商和仓储部门;•施工设备维护:及时检修和维护施工所用设备,确保设备正常工作;•安全管理:制定并执行施工安全管理方案,确保施工作业过程中的安全。

施工组织组织机构施工组织由项目经理、技术负责人、安全负责人、机械负责人、材料负责人等组成。

项目经理负责协调和管理整个施工组织。

人力资源•项目经理:负责全面统筹和管理施工组织,具备土石方工程施工管理经验;•技术负责人:负责技术指导和施工质量控制,具备相关专业知识和工作经验;•安全负责人:负责制定并执行施工安全管理方案,确保施工作业的安全;•机械负责人:负责施工机械设备的管理和维护;•材料负责人:负责施工材料的采购和使用。

1.准备工作:包括施工图纸的准备、材料和机械设备的采购等;2.土方开挖:按设计图纸要求,先进行大范围的土方开挖,然后进行细化的挖掘;3.土方运输:将开挖的土方运输到指定地点,以便后续的填筑;4.土石方填筑:根据设计要求,进行土石方填筑,确保填筑均匀、稳定;5.现场管理:对施工现场进行管理,包括安全管理、设备维护、材料管理等;6.施工质量控制:通过现场检查和监测,对施工质量进行控制和评估;7.完工验收:对土石方工程进行全面验收,确保工程质量满足设计要求。

某训练基地工程安全施工组织设计方案

某训练基地工程安全施工组织设计方案

武警福建省边防总队训练基地工程〔一期〕安全施工组织设计福建省九龙建设集团武警福建省边防总队训练基地工程工程工程部施工组织设计〔施工方案〕报审表编制说明一、本施工组织设计为武警福建省边防总队训练基地工程〔一期〕的平安文明施工组织设计。

二、本平安文明施工组织设计仅为施工现场总的组织方案,对施工现场平安、文明施工起总的指导作用。

对于如施工现场临时用电、模板工程、垂直运输、脚手架工程等,另外编制专项施工方案来具体指导。

三、本平安文明施工组织设计编制依据:1、?武警福建省边防总队训练基地工程〔一期〕?工程施工图2、中华人民共和国建筑法3、中华人民共和国工程建设标准强制性条文4、建筑施工平安检查标准JGJ59-20215、施工现场临时用电平安技术标准JGJ46-20056、建筑施工模板平安技术标准JGJ162-20217、建筑施工高处作业平安技术标准JGJ80-918、?建筑施工扣件式钢管脚手架平安技术标准?〔JGJ130-2001〕9、?中华人民共和国平安生产法?10、?建设工程平安生产管理条例?11、?施工现场临时用电平安技术标准?〔JGJ46-2005〕12、?施工现场机械设备检查技术规程?〔JGJ160-2021〕13、?建筑施工起重机械平安检测规程?〔DBJ13-67-2005〕14、国家、行业、福建省及福州市发布的有关平安文明、环保施工的规定。

目录第一章、工程概况第二章、管理人员名单及监督第三章、平安文明管理目标第四章、平安管理第五章、文明施工第六章、基坑支护第七章、钢管外脚手架第八章、模板工程第九章、“三宝〞、“四口〞防护第十章、临时用电施工第十一章、外用电梯安装和撤除第十二章、塔吊安装与撤除第十三章、平安事故应急预案措施第一章工程概况1.工程概况第二章现场平安文明管理组织机构1.现场管理人员名单2、平安、文明组织机构网络图1、工程部平安文明组织机构网络体系框图第三章平安文明管理目标1、无重伤、死亡,火灾、爆炸和中毒事故。

武警后勤学院训练场室外工程施工组织设计.doc 2

武警后勤学院训练场室外工程施工组织设计.doc 2

第一章 总体概述第一节 工程概况1、工程概况:工程名称:武警后勤学院新校区训练场室外工程。

工程地点:武警后勤学院新校区(天津市东丽区东丽湖大道西侧)。

建设单位:中国人民武装警察部队后勤学院新校区招标采购组。

设计单位:大地建筑事务所(国际)。

监理单位:天津开发区泰达国际咨询监理有限公司。

施工单位:中铁中基第五工程局有限公司2、工程施工内容:武警后勤学院新校区训练场室外工程运动场地施工内容主要包括:足球场地、塑胶跑道、铅球投掷区、跳高区、混凝土路面及运动场地周边排水管道、路面硬化工程。

3、工程施工特点、重点该工程施工施工面积大、工期紧任务重,各工序施工安排紧密,现场存在多个施工单位同事施工,组织协调工作繁重。

第2节 编制依据1、天津武警后勤学院训练场室外工程招标文件。

2、天津武警后勤学院训练场室外工程施工图纸。

3、国家、行业、地方关于工程施工和验收的规范、规程、标准、图集:3.1《给水排水管道工程施工及验收规范》- GB50268-20083.2《公路路面基层施工技术规范》- JTJ034—20003.3《城镇道路工程施工与质量验收规范》- CJJ_1-20083.4《城市排水工程质量检验标准》- DB-29-52-20033.5《橡胶密封件_给、排水管及污水管道用接口密封圈材料规范》-HG-3091-2000-T3.6《建筑工程施工测量规程》- GB50026-933.7《建筑工程冬、雨期施工规程》- JGJ104-973.8《建筑机械使用安全技术规程》- JGJ33-20013.9《建筑施工安全检查标准》- JGJ59-993.10《施工现场临时用电安全技术规程》- JGJ46-20053.11《国家建设标准图集》- 04S516第二章 施工部署第一节 项目组织机构1、按照项目法施工管理办法成立项目经理部。

项目经理部对本项目实行目标管理,对外代表公司履行合同,对内对各项管理工作进行指挥、调度和协调。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1.主要施工办法2.拟投入得主要物资计划3.拟投入得主要施工机械4.劳动力安排计划5.确保工程质量得技术组织措施6.确保安全生产得技术组织措施7.确保工期得技术组织措施8.确保文明施工得技术组织措施9.施工总进度表或施工网络图10.确保报价完成工程建设得技术与管理措施第一章、施工方案与技术措施一、编制依据1、招标文件及其等效补充文件,随同文件发送得有关施工图。

2、现行技术规程、规范及技术标准。

3、本联合体得施工技术水平、管理水平及成功经验。

二、编制原则1、严格按招标文件中各项技术标准与条款进行编制。

2、执行国家有关政策法规、规程、行业技术标准与技术规定。

3、结合实际因地制宜得原则。

4、统筹安排、综合平衡、妥善协调、前后兼顾得原则。

5、减少各部位、各工序、各工种相互干扰得原则。

三、编制说明1、在认真、全面、系统地阅读招标文件得基础上,深刻领会与贯彻业主对投标者得各项要求而编写。

2、我联合体根据编制标书得指导思想,在中标后得施工中,将积极地推广与动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创建精品兴企业;客户至上,优质服务树形象”得质量方针;本投标者全体员工一如既往以勤劳、朴实、科学、积极得工作姿态,保质保量如期完成合同各项工程得工作内容。

以达到快速、优质、高效、安全得管理目标。

确保工程质量优良。

第二部分工程概况2、1 工程简介工程名称: 武警鹤壁支队机动大队训练设施工程规模:工程量清单及施工图纸包括得全部内容建设地点:鹤壁市淇滨区钜桥镇浚大线北侧聂下务村东建设单位:计划工期:30日历天工程质量:合格工程第三部分施工部署3、1 工程总目标3、1、1 质量目标工程质量全面达到国家标准,确保工程优良。

3、1、2 工期目标全面完成招标文件规定得全部工程项目,总工期30天(日历天)。

3、1、3 文明施工管理目标达到市级“文明工地”水平,按“ISO9002质量体系”模式进行管理,按“工程项目法”组织文明施工。

3、2 拟投入本工程质量管理得主要人员、组织机构本联合体工程项目部实行项目经理负责制,以项目经理为主,组成项目经理部,负责该工程得指挥与管理,执行各项国家规范、规程、标准以及本工程项目组织设计,保质、保量完成施工承包合同任务。

项目经理部设项目经理、技术负责人、施工员、质控、计量,各工作人员一律持证上岗。

3、2、1 施工管理人员职责分工1、项目经理:代表项目部对管理处负责,对项目得质量、进度、工期、安全及成本等各项管理负全面责任,负责对外部各单位得联络、协调项目内部工作,全面组织项目部得日常工作,向总指挥与公司汇报项目得各项进展情况。

2、项目技术负责人:负责项目施工中全部技术管理、质量控制与安全监督工作。

3、施工员与质检员:负责现场施工技术问题得处理,管理施工图纸设计变更与有关部门技术文件。

负责工程质量得检查,监督验收并做好隐蔽工程得验收记录及工程资料得收集整理工作。

4、材料员:负责物质得计划采购、保养、供应工作。

5、计量支付负责人:负责工程中得预结算工作。

3、2 工程测量、试验检测人员及设备测量工作就是工程得"眼睛",测量工作质量得好坏,直接关系一个工程得进度与质量。

测量得基本职责要求要为工程提供及时准确得服务,保证工程定位得准确、并达到设计要求精度。

3、3 施工准备工作一、现场准备⒈组织检查验收定位基线桩,标高控制点,引测各控制点⒉清除现场障碍物,搭设临时工棚,安排生活设施;⒊布置现场道路及材料堆场;⒋布置现场水源、电源、交通、排水暂设工程;⒌材料进场组织;⒍落实班组任务。

二、技术准备1、领会设计意图、学习设计图纸。

施工前由项目技术负责人组织施工技术人员,认真学习熟悉设计图纸,发现不明确之处做好记录,向设计人员提出,由设计解答。

进行施工图纸会审,修正图纸中得问题与错误,并清楚落实施工内容及时间要求。

施工组织设计及施工方案提交监理进行批准与交底。

2、现场踏勘对施工现场进行全面踏勘,把影响施工得建筑物、构筑物、树木等记录下来与业主协商进行处理。

了解现场附近得水源、电源、场地。

3、测量对业主提供得导线桩、水准点进行复核、校对并进行中线加密、水准点加密、导线桩加固保护等工作。

三、运输安排合理组织好各施工段得工作搭接,可以缩短施工工期,保证工程质量,提高经济效益。

水泥、砂、石均用汽车运到现场。

3、6 施工机械进、退场计划:落实前期施工要求得各种数量得机械设备:,压路机1台,自卸汽车6辆,经纬仪1台,水准仪1台,随着工程施工进度配备其她相应机械设备。

本工程得主要施工机械设备进场情况见表。

3、7 现场临时供水供电3、4、7 施工用水与施工用电根据本工程具体情况,施工用水、用电与业主联系解决。

施工用水引进采用DN80镀锌给水管,施工现场用水采用DN25~50镀锌给水管。

选用BV-35mm 得铜芯线即可满足要求,因而总电源进线为BV-4×35mm ,重复接地进线选用BV-1×16 mm 。

本工程施工用电总电源从业主指定位置引入,在引入处设立总配电箱。

施工用电采用三相五线制,因而本工地得所有配电箱、开关箱箱体均要求进行重复接地,各施工机具要进行保护接地,且接地电阻值要求不大于4欧姆,重复接地线为BV-16mm 绝缘铜芯线,与机械设备连接得保护接地线为绝缘铜芯线,其截面依据相线截面而定,不小于相线截面得一半,特别就是各移动电气工具更要与它做好电气连接。

与机具直接相连得开关均要用漏电保护开关。

3、8 劳动力需用量计划详见劳动力需用量计划3、9 工程材料进场计划1、本工程施工区域处在市内,施工需用得各种材料都能方便得进行采购,材料采购得关键就是对材料得需用进行计划采购,做好材料需用计划就是保证材料能按时按量供应得前提。

2、工程开工前,项目经理部根据施工进度计划,按月提出合理得材料需用计划,报集团公司生产科进行材料得计划采购。

3、工程项目施工前,安排专业人员落实各种所需得物资与材料半成品计划,由公司材料部门及现场采购人员负责物资及材料半成品得进场工作。

对于水泥等大型材料要选用质量比较稳定得大厂产品(生产厂家必须就是在我司认定得合格供应商中选择,并做好相应得质量检验手续)。

4、现场管理人员要按照施工进度计划得要求,事先做好材料及周转材料得进场计划,做到现场材料及周转材料有计划、按次序地进场供应。

5、按新材料、新工艺新技术得要求,落实工程项目与材料及周转材料进场计划。

主要材料构件进场及需用计划第四部分主要项目施工方法(1)弹坑、断崖、崖壁交通壕、堑壕施工方法一、施工流程施工准备→测量放样→基坑开挖→基底检验→测量放样→砂砾垫层施工→排水沟底部砌筑→排水沟两边砌筑→抹面、勾缝二、施工工艺1、施工准备1)组织相应得材料、配套施工机械进场,并进行进场报验;2)对参与排水工程砌筑施工人员进行技术交底工作,详细得讲解砌筑施工过程中得各项要点与难点三、土方开挖基坑开挖工程,先采用机械大开挖至设计标高以上30cm,然后采用人工清槽底,具体施工方法如下:1、挖土准备1、场地平整,具备安全行车条件。

2、地表水或雨水及时排走,使场地保持干燥,以利施工。

3、各种测量点已测设完毕,并做好保护。

4、配备足够夜间施工得照明设备,各种设备接线及电源安全可靠,能到各施工地点,能保证土方开挖时基坑处照明与抽水要求。

5、应备足突发事件得各种材料,例如:彩条布、草袋、黄砂等。

以防止下雨及塌方等意外事故得发生时能及时组织抢救;6、劳动力进场充足,能保证施工得需要;7、配备反铲挖掘机二台<200型>,运土翻斗车数部;8、研究制定好基础开挖方案,绘制好基坑开挖平面图确定好开挖路线、顺序、范围、坑底标高,边坡坡度。

9、外围协调工作均已完成,办理完善,具备土方开挖条件;10、基槽开挖范围内有无管线及其走向。

2、土方开挖施工方法:1)、测量放线:根据控制线,按坡面与地面夹角34-35度放测出基坑坡顶边线。

此边线延伸至基坑外设置定位桩。

并在边线上撒上灰线,以此线控制基坑土方开挖范围。

基坑开挖至设计标高后,将经纬仪架设于基坑边控制轴线得控制点上,经对中调平后前视控制线得另一控制点然后将控制轴线投点于坑底,基坑控制投测完毕,经角度与距离复核无误后,再放其她边线。

2)、标高控制根据高程控制点,现场场地标高计算出挖土深度,用水准仪与5m 铝合金塔尺将高程控制点移至基坑内,基坑开挖过程中按该标高点可直接控制挖掘深度与垫层面标高。

在挖掘机人工开挖过程中,安排专人控制挖土深度。

3)、组织排水土方开挖在基坑坡脚设置一条形排水明沟,在基础外设置80×80×80得集水井以便及时将积水排除,保证施工区无积水。

4)、土方开挖A、土方开挖土方开挖采用机械配合人工开挖,土方开挖前应再次向建设单位询问待开挖区就是否有管道设施等。

土方开挖后浮土清理及边坡修整采用人工进行,开挖基坑时如果发现与地质勘测报告不相符或出现异常情况应立即通知有关人员研究解决,人工清挖基坑周围弃土时应保证挖方边坡得稳定弃土,基坑周围不宜堆土过多以防给轴线测量与下步施工带来不便。

基坑开挖到设计标高,及时报请监理工程师与设计代表验槽,验收合格作好验收记录后,立即进行垫层施工,土方开挖时基槽四周留出 300mm 工作面,挖出得土堆放在基槽1、0m 之外,不能够用于回填得杂质土须运出场外。

土方开挖后浮土清理及边坡修整采用人工进行,挖掘机大面积开挖至设计标高处时,为防止超控与持力土层不受扰动,保护边坡坡度,余下土层使用工人开槽至设计标高 ,剩余10cm土层待验槽后浇C20垫层时清除,开挖基坑时如果发现与地质勘测报告不相符或出现异常情况应立即通知有关人员研究解决,人工清挖基坑周围弃土时应保证挖方边坡得稳定弃土,基坑周围不宜堆土过多以防给轴线测量与下步施工带来不便。

5)、成品保护(1)、对定位标准桩、轴线引桩、水准点、龙门板等,挖运土时不得碰,并应定期复测与检查定位标准桩与标准水准点就是否正确。

(2)、施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。

如发现有测量用得永久性标桩或地质地震部门设置得长期观测点等,应加以保护。

(3)、在敷设有地上或地下管线、电缆得地段进行土方施工时,应事先取得有关管理部门得书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。

7)、应注意得质量问题(1)、基底超挖:开挖基坑(槽)管沟不得超过基底标高。

如个别地方超挖时,其处理方法应取得设计单位得同意,不得私自处理。

(2)基底未保护:基坑(槽)开挖后应尽量减少对基土得扰劝如。

遇基础不能及时施工时,可在基底标高以上预留20~30cm土层不挖,待做基础时再挖。

(3)、施工顺序不合理:应严格按施工方案规定得施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。
