土方机械生产效率及需用数量计算
机械挖土土方机械需求数量计算
序号参数名称符号数值单位计算公式1每台挖土机台班生产能力Q c 704.00m32挖土机铲斗容量E 1.10m 33挖土机铲斗满斗系数K h 1.004挖土机台班工作时间T m 8.00h 5挖土机时间利用系数η0.806挖土机铲斗循环时间t x 30.00s 7土方在铲斗中松散系数K p 1.208运土车有效装载量Q x 18.33m 39每车装土斗数n 20斗10每车装土时间T e 12.00min 11运土车辆入换时间t r 120.00s 12运土车往返一次运行时间T y 12.00min 13平均运距L 2.00Km 14汽车平均运行速度V 20.00Km/h 15运土车周转一次时间T 34.00min 16卸载时间T q 2.00min 17调停时间T t 8.00min 18运土车台班运输能力A 232.94m319运土车作业时间利用系数K z 0.9020每台挖土机每台班配备运土车数量N 3辆21均衡系数K 30.7022自卸汽车出车率K 41.0023挖掘机配备数量台24运土车配备数量辆25挖掘机每天工作时间h 26计划挖土方量m 327计划挖土工期d机械挖土土方机械需求数量计算注:1、已知挖土方量和挖土时间计算机械投入数量,利用计算出的机械投入数量比对工作面是否符合要求。
2、红色为输入参数,黑色为计算参数,绿色为默认参数(尽量不调)。
Q x =(n ∙E ∙K h )⁄K p T e =(n ∙t x +t r )⁄60T y =2L ∙60/VT=T e +T y +T q +T tA=480∙Q x ∙K z /TN=(Q c ∙K 3)/(A ∙K 4)210450036。
建筑工程施工组织设计常用资料-第八章施工机械需用量计算
续表
每工产量
$# "$ !## !## "!$ "$# "!$ +#
表 ! " # " $ 钢筋混凝土机械台班产量参考指标
序
机械
号
名称
型号
主要性
理论生产率 常用台班产量 单位 数理 单位 数理
" 混凝土 搅拌机
! 混凝土搅 拌机组
( 混凝土 喷射机
混凝土 输送泵 ) 筛砂机
," - !$# ," - )## ,) - (1$ ,) - "$## 23" - !# 23" - +#
机械台班产量 ! 机械生产率 " (# 小时)" 时间利用系数 式中 机械生产率———指机械正常工作一小时的生产效率,查表 $ % # % & 和表 $ % # % $;
时间利用系数———指 机 械 正 常 参 入 施 工 的 工 作 时 间 利 用 系 数,依 具 体 情 况 按 下 式 计算:
时间利用系数 ! 正常参入施工的时间’(# ()。 如果没有现成资料时,可按 )*+ , )*-. 选用。
土方机械需用台数
需要完成土方量 ! 台班产量 " 挖土天数 " 班次
每天需要完成土方量 ! 机械台班生产率 " 每天工作时间 " 利用系数
式中 台班产量———按表 $ % # % + 选用;
利用系数———按 )*+. , )*-. 选用。
1* 运输汽车按下式计算:
汽车需用台数
!
施工期的最大运输量 " 货物运输不均系数 台班产量 " 汽车工作天数 " 日工作班次 " #$
施工机械需用量的综合计算

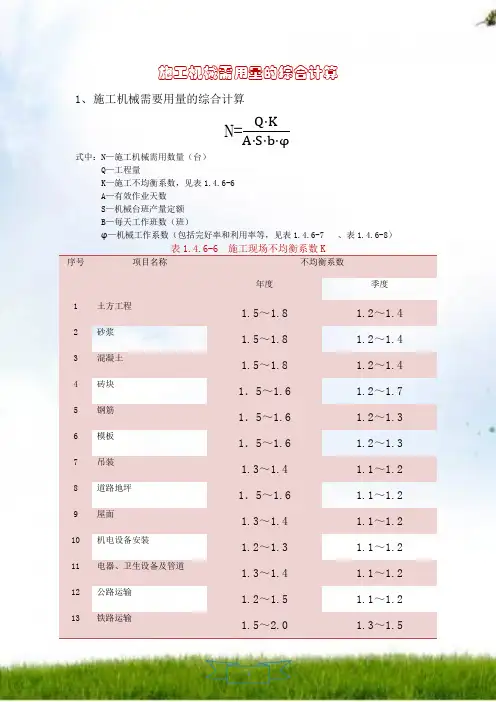

施工机械需用量的综合计算1、施工机械需要用量的综合计算N=Q·KA·S·b·φ式中:N—施工机械需用数量(台)Q—工程量K—施工不均衡系数,见表1.4.6-6A—有效作业天数S—机械台班产量定额B—每天工作班数(班)φ—机械工作系数(包括完好率和利用率等,见表1.4.6-7 、表1.4.6-8)表1.4.6-6 施工现场不均衡系数K序号项目名称不均衡系数年度季度1 土方工程1.5~1.8 1.2~1.42 砂浆1.5~1.8 1.2~1.43 混凝土1.5~1.8 1.2~1.44 砖块1.5~1.6 1.2~1.75 钢筋1.5~1.6 1.2~1.36 模板1.5~1.6 1.2~1.37 吊装1.3~1.4 1.1~1.28 道路地坪1.5~1.6 1.1~1.29 屋面1.3~1.4 1.1~1.210 机电设备安装1.2~1.3 1.1~1.211 电器、卫生设备及管道1.3~1.4 1.1~1.212 公路运输1.2~1.5 1.1~1.213 铁路运输1.5~2.0 1.3~1.51.4.6-7 机械工作系数1≥6t/m 履带式、轨道式及塔式起重机≥1m 3斗容量的挖土机≥500L 的混凝土及砂浆搅拌机 ≥5t 压路机0.6~0.7 0.6~0.7 0.6~0.7 0.6~0.7 2≥0.75m 3斗容量的挖土机 <1m 3斗容量的挖土机 多斗挖土机<500L 的混凝土及砂浆搅拌机 <6t/m 各式起重机 各式移动式空压机 <5t 压路机 卷扬机 各式汽车0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.60.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 3<15t 以下的压路机 打桩机 木工机床轻便式或动式皮带运输机 各式水泵 0.4~0.5 0.4~0.5 0.4~0.5 0.4~0.5 0.4~0.5 4汽车桅杆式起重机 砂浆泵 电焊机 电动工具 振动机其他小型机械0.3~0.4 0.3~0.4 0.3~0.4 0.3~0.4 0.3~0.4 0.3~0.4表1.4.6-8 常用主要机械完好率、利用率序号机械名称完好率(﹪)利用率(﹪)1 単斗挖土机80~95 55~752 推土机75~90 55~703 铲土机70~95 50~754 压路机75~95 50~655 履带式起重机80~95 55~706 轮胎式起重机85~95 60~807 汽车式起重机80~95 60~808 塔式起重机85~95 60~759 卷扬机85~95 60~7510 载重汽车80~90 65~8011 自卸汽车75~95 65~8012 拖车车组75~95 55~7513 拖拉机75~95 50~7014 装载机75~95 60~9015 机动翻斗机80~95 70~8516 混凝土搅拌机80~95 60~8017 空压机75~90 50~6518 打桩机80~95 70~85综合80~95 60~752.土方机械台数计算公式(挖土和运土)C=QHP H·t·K H 或C=QHp·b式中 C—所需机械台班Q H—每天需要完成的土方量P—施工机械台班生产率B—班制P H—施工机械每小时生产率T—每天工作时间K H—利用率(0.75~0.95)3、水泵需用台数计算C=Qq·n式中 C—水泵需要台数(台)Q—基坑涌水量(L/S)q—水泵出水量(L/S)n—机械效率(0.8~0.85)水泵的备用系数:1 台水泵备用100%;2 台水泵备用50%;3 台水泵以上备用20~30%。
施工机械需用量的综合计算
施工机械需用量的综合计算施工机械的需用量综合计算是指根据施工项目的具体情况,结合项目的工程量、工期、施工方法、施工工艺等因素,对各类机械设备的需求进行综合计算,从而确定合理的机械设备投入。
这是项目管理中非常重要的一环,能够帮助项目经理合理安排机械设备的购置与使用,并提高施工效率,降低成本。
施工机械的需用量综合计算主要包括以下几个步骤:1.编制机械设备清单:根据项目所涉及的工种和工艺要求,结合项目设计图纸和施工方案,明确需要使用的机械设备种类和数量。
可以参考历史资料和经验,了解类似项目所需机械设备的大致范围,再结合具体项目的实际情况做出调整。
同时,还需要考虑到机械设备的维修保养和备件更换的情况,确定适当的备用机械。
2.计算机械设备的使用周期和工作效率:根据项目的工期和施工方法,对机械设备的使用周期进行计算,并结合设计图纸和施工方案,确定每台机械设备的平均工作时间和开工率。
这可以通过与类似项目的实际情况进行比较,或者参考相关的工程标准和规范来确定。
3.确定机械需用量的计算方法:根据机械设备的使用周期和工作效率,确定机械需用量的计算方法。
一般可以按照设备的使用小时数来计算,也可以按照工作量来计算。
对于一些周期性使用的机械设备,还需要考虑到停机维修和备用机械的使用情况。
4.计算机械设备的数量和使用时间:根据机械设备的需用量计算方法,将每种机械设备的需用量进行汇总,得出各类机械设备的数量和使用时间。
同时,还需要注意机械设备的配套使用关系,确保各类机械设备的供需平衡和合理配比。
5.考虑机械设备的维修保养和备件更换:维修保养和备件更换是机械设备正常运行的必要条件,也是影响机械设备使用效率的重要因素。
在计算机械设备的需用量时,还需要考虑到机械设备的维修保养时间和备件更换间隔,并合理安排维修保养任务和备件采购。
6.参考和调整:根据类似项目的实际情况,可以参考相关的工程标准和规范,对机械设备的需用量进行比较和调整。

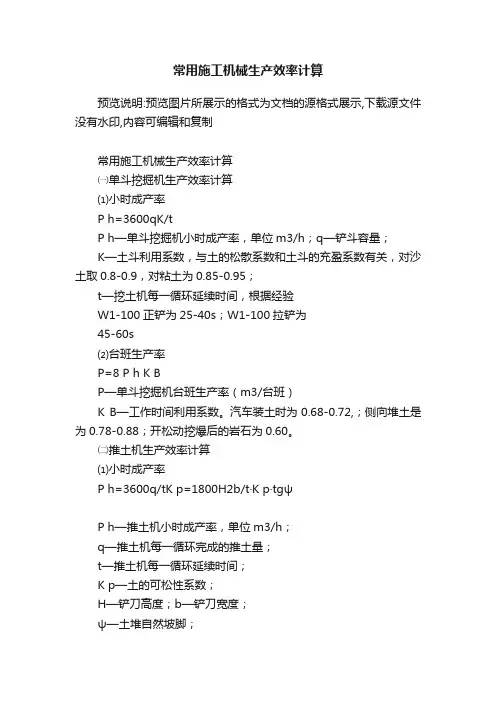

常用施工机械生产效率计算
常用施工机械生产效率计算预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制常用施工机械生产效率计算㈠单斗挖掘机生产效率计算⑴小时成产率P h=3600qK/tP h—单斗挖掘机小时成产率,单位m3/h;q—铲斗容量;K—土斗利用系数,与土的松散系数和土斗的充盈系数有关,对沙土取0.8-0.9,对粘土为0.85-0.95;t—挖土机每一循环延续时间,根据经验W1-100正铲为25-40s;W1-100拉铲为45-60s⑵台班生产率P=8 P h K BP—单斗挖掘机台班生产率(m3/台班)K B—工作时间利用系数。
汽车装土时为0.68-0.72,;侧向堆土是为0.78-0.88;开松动挖爆后的岩石为0.60。
㈡推土机生产效率计算⑴小时成产率P h=3600q/tK p=1800H2b/t·K p·tgψP h—推土机小时成产率,单位m3/h;q—推土机每一循环完成的推土量;t—推土机每一循环延续时间;K p—土的可松性系数;H—铲刀高度;b—铲刀宽度;ψ—土堆自然坡脚;⑵台班生产率P=8 P h K BP—推土机台班生产率(m3/台班)P h—推土机小时成产率,单位m3/h;K b—工作时间利用系数,一般在0.72-0.75;㈢混凝土搅拌机生产效率计算⑴小时成产率P h=60qK/tP h—混凝土搅拌机小时成产率,单位m3/h;q—搅拌机容量,单位m3;K—搅拌机容量利用系数,一般为0.9;t—混凝土自搅拌到出料一个循环延续时间,一般为5-2.5min;⑵台班生产率P=8 P h K BP—混凝土搅拌机台班生产率(m3/台班);K B—工作时间利用系数。
取K B =0.9。
㈣混凝土泵或泵车生产效率计算⑴小时成产率P h=60q·Z·n·K c·αP h—混凝土泵或泵车小时成产率,单位m3/h;q—混凝土缸的容积,单位m3。
水力冲挖土方开挖投入机械计算方法
水力冲挖土方开挖投入机械计算方法第三层至第五层采用水力冲挖结合自卸汽车运输挖土施工,水力冲挖土方安装冲洗设备、架设管网、抽排至船上,分2-3次沉淀,运输至阳逻汽渡码头、吹填至江边渔塘沉淀后,采用1.0m3反铲挖掘机装车,12吨自卸汽车运输,1.0m3挖掘机转运泥浆。
水力冲挖土方总量约为220347m3,工期为110天,每日运输量约为220347/110=2003m3。
1、1.0m3挖掘机投入计算:Ni=Qik/qi×1/Ti×1/biNi:机械需用量Qi:须完成工程量qi:机械产量指标取800m3/1台班Ti:机械施工的天数bi:工作班次,取1次K:不均衡系数 K取1.15机械利用率取90%N=2003*1.15/800/1*1.09=3.1台即每天需投入1.0m3挖掘机4台。
2、12吨自卸汽车投入计算:水力冲挖土方弃运点位于青山吴徐路骆家咀附近,自卸汽车单面运距14.6Km(见行驶路线图),汽车行驶速度50Km/h,装车、卸料、行驶来回平均时间约40分钟,根据市城管局碴土运输时间的相关文件,运输时间由每天晚21:00开始,结束时间次日4:00。
计划平均每天出土量2003m3,每辆车运输次=7*60/40=10.5,取11次/每车运输土方=12.0m3/车*11次=132m3每日计划投入车辆=1245/132*1.09(使用率)=10.3台,取定11辆。
3、1.0m3挖掘机投入计算:泥浆经渔塘沉淀后运输,土质较稀,无法使用推土机推平,使用1.0m3挖掘机整平Ni=Qik/qi×1/Ti×1/biNi:机械需用量Qi:须完成工程量qi:机械产量指标取800m3/1台班Ti:机械施工的天数bi:工作班次,取1次K:不均衡系数 K取1.15机械利用率取90%N=2003*1.15/800/1*1.09=3.1台即每天需投入1.0m3挖掘机4台。
常用施工机械生产效率计算
常用施工机械生产效率计算㈠单斗挖掘机生产效率计算⑴小时成产率P h=3600qK/tP h—单斗挖掘机小时成产率,单位m3/h;q—铲斗容量;K —土斗利用系数,与土的松散系数和土斗的充盈系数有关,对沙土取0.8-0.9,对粘土为0.85-0.95;t—挖土机每一循环延续时间,根据经验W1-100 正铲为25-40s;W1-100 拉铲为P= P h K B45-60s ⑵台班生产率P—单斗挖掘机台班生产率(m3/台班)K B—工作时间利用系数。
汽车装土时为0.68-0.72,;侧向堆土是为0.78-0.88;开松动挖爆后的岩石为0.60。
㈡推土机生产效率计算⑴小时成产率P h=3600q/tK p=1800H2b/t ・K p ・tgP h—推土机小时成产率,单位m3/h;q—推土机每一循环完成的推土量; t—推土机每一循环延续时间;K p—土的可松性系数H —铲刀高度; b —铲刀宽度;2 —土堆自然坡脚;P= P h K B⑵台班生产率P—推土机台班生产率(m3/台班)P h—推土机小时成产率,单位m3/h;K b—工作时间利用系数,一般在0.72-0.75 ;㈢混凝土搅拌机生产效率计算⑴小时成产率P h=60qK/tP h—混凝土搅拌机小时成产率,单位m3/h ;q—搅拌机容量,单位m3;K —搅拌机容量利用系数,一般为0.9;t —混凝土自搅拌到出料一个循环延续时间,一般为5-2.5min ;⑵台班生产率P= P h K BP—混凝土搅拌机台班生产率(m3/台班);K B—工作时间利用系数。
取K B =0.9。
㈣混凝土泵或泵车生产效率计算⑴小时成产率P h=60q • Z • n • K c •aP h—混凝土泵或泵车小时成产率,单位m3/h ;q—混凝土缸的容积,单位m3°q=0.25 n D2L , D:混凝土的缸径(m)丄:混凝土缸内活塞的冲程(m);Z —混凝土缸数量;n—每分钟活塞冲程次数;K c—混凝土缸内充盈系数。
机械挖土土方机械需求数量计算
机械挖土土方机械需求数量计算(依据公式进行演算)序号参数名称符号数值单位计算公式1每台挖土机台班生产能力Q c 704.00 m 32挖土机铲斗容量E 1.10 m 33挖土机铲斗满斗系数K h 1.00 4挖土机台班工作时间T m 8.00 h5挖土机时间利用系数η0.80 6挖土机铲斗循环时间t x 30.00 s7土方在铲斗中松散系数K p 1.20 8运土车有效装载量Q x 7.33 m3Q x =(n ∙E ∙K h )⁄K p9每车装土斗数n 8 斗10每车装土时间T e 6.00 min T e =(n ∙t x +t r )⁄6011运土车辆入换时间t r 120.00 s 12运土车往返一次运行时间T y 165.00 min T y =2L ∙60/V13平均运距L 55.00 Km 14汽车平均运行速度V 40.00 Km/h 15运土车周转一次时间T 181.00 min T=T e +T y +T q +T t16卸载时间T q 2.00 min 17调停时间T t 8.00 min 18运土车台班运输能力A 17.50 m3A=480∙Q x ∙K z /T19运土车作业时间利用系数K z 0.90 20每台挖土机每台班配备运土车数量N 29 辆N=(Q c ∙K 3)/(A ∙K 4)21均衡系数K 30.70 22自卸汽车出车率K 41.00 23挖掘机配备数量2台注:1、已知挖土方量和挖土时间计算机械投入数量,利用计算出的机械投入数量比对工作面是否符合要求。
2、红色为输入参数,黑色为计算参数,绿色为默认参数(尽量不调)。
24运土车配备数量58辆25挖掘机每天工作时间12h 26计划挖土方量140000m 327计划挖土工期109d。
计算工具-土方工程机械设备需求计算表
自卸车装土量 (m³)
每天工作时长 每辆车每天来回次 每辆车每天运土量 每天所需自卸车数
(h)
数
(m³)
量
10
30
20
8
12
240
158
坡道通行能力测算
运土坡道数量
每分钟坡道走车次数
4
2
541193
1.33
719786.69
19
37883.51
每天所需挖掘机数量
挖土机斗容 自卸车装土 (m³) 量(m³)
装1车时间 (min)
机械每天工作时 长(h)
机械降效系数
一台挖土机每日挖 每天所需挖掘机数
土量(m³)
量
1
20
4
8
0.9
2160
18
每天运土自卸汽车数量计算
运距(km)
时速(km/h)
土方工程机械设备计算工具表格
工具表格使用说明:根据工程实际情况在未涂色部分输入数据,结果在涂色区域自动生成 不同土质、不同作业条件、不同交通情况均会导致土方工程机械降效,应结合实际考虑具体工效
每天出土量计算
土方实方工 土方松散系 土方虚方工程 土方工程工期
程量(m³)
数量(m³)Fra bibliotek(d)
每天出土量 (m³)
土方量和机械数量计算范例
• (5)运土车辆数量计算: ,每辆自卸汽车每 次挖土机装土次数:
• 由公式可得所用卡车数为: N=T/(t1+t2)=1600/(60+360)=3.8,取4辆, 因为是两台反铲挖掘机,所以共8辆自卸汽 车。故本工程基坑土方部分需WY60A履带 反铲挖掘机2台,东风EQ340型自卸汽车8 辆。采用两班施工,共需9天完工。
• 式中:P——挖土机生产率(m3/台班); • t——挖土机每次作业循环延续时间(s);W1100正铲挖土机为25~40S;W1-100反铲挖土机 为45~60S; • q——挖土机斗容量(m3); • Ks——土的最初可松性系数; • Kc——挖土机土斗充盈系数,可取0.8~1.1; • KB——挖土机工作时间利用系数,一般为 0.7~0.9。
• 运土车辆的数量N,可按下式计算: 1-15 T N t1 t 2
式中:T——运输车辆每一工作循环延续时间(s), 由装车、重车运输、卸车、空车开回及等待时间组成; T=t2+2L/v+t3+t4 1-16
• t1——运输车辆调头而使挖土机等待的时间(s); • t2——运输车辆装满一车土的时间(s),t2 = nt。 • 10Q n ks • 1-17 q kc • L——运土距离(km),即挖土地点至卸土地点间距离; • v——运土车辆往(重车)返(空车)的平均速度 (km/h); • t3——卸土时间,可取1min; • t4——运输过程中耽搁时间,如等车、让车时间,可取 2~3min,也可根据交通运输情况而定;
• 解: • (1)挖土机械选择:机械选用反铲WY60A, 其主要技术性能见下表:
• (2)自卸汽车选择:本工程采用东风 EQ340自卸汽车,其载重量为4.5t。 • (3)挖土机台班生产效率:根据挖土机的 技术性能,其生产率计算如下:
施工机械需用量的综合计算
施工机械需用量的综合计算1、施工机械需要用量的综合计算N=QK/ASB¢式中:N—施工机械需用数量(台)Q—工程量K—施工不均衡系数,见表1.4.6-6A—有效作业天数S—机械台班产量定额B—每天工作班数(班)¢—机械工作系数(包括完好率和利用率等,见表1.4.6-7 、表1.4.6-8)表1.4.6-6 施工现场不均衡系数K序号项目名称不均衡系数年度季度1 土方工程1.5~1.8 1.2~1.42 砂浆1.5~1.8 1.2~1.43 混凝土1.5~1.8 1.2~1.44 砖块1.5~1.6 1.2~1.75 钢筋1.5~1.6 1.2~1.36 模板1.5~1.6 1.2~1.37 吊装1.3~1.4 1.1~1.28 道路地坪1.5~1.6 1.1~1.29 屋面1.3~1.4 1.1~1.210 机电设备安装1.2~1.3 1.1~1.211 电器、卫生设备及管道1.3~1.4 1.1~1.212 公路运输1.2~1.5 1.1~1.213 铁路运输1.5~2.0 1.3~1.51.4.6-7 机械工作系数1≥6t/m 履带式、轨道式及塔式起重机≥1斗容量的挖土机≥500L 的混凝土及砂浆搅拌机 ≥5t 压路机0.6~0.7 0.6~0.7 0.6~0.7 0.6~0.7 2≥0.75斗容量的挖土机 <1斗容量的挖土机 多斗挖土机<500L 的混凝土及砂浆搅拌机 <6t/m 各式起重机 各式移动式空压机 <5t 压路机 卷扬机 各式汽车0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 3<15t 以下的压路机 打桩机 木工机床轻便式或动式皮带运输机 各式水泵 0.4~0.5 0.4~0.5 0.4~0.5 0.4~0.5 0.4~0.5 4汽车桅杆式起重机 砂浆泵 电焊机 电动工具 振动机其他小型机械0.3~0.4 0.3~0.4 0.3~0.4 0.3~0.4 0.3~0.4 0.3~0.4表1.4.6-8 常用主要机械完好率、利用率序号机械名称完好率(﹪)利用率(﹪)1 単斗挖土机80~95 55~752 推土机75~90 55~703 铲土机70~95 50~754 压路机75~95 50~655 履带式起重机80~95 55~706 轮胎式起重机85~95 60~807 汽车式起重机80~95 60~808 塔式起重机85~95 60~759 卷扬机85~95 60~7510 载重汽车80~90 65~8011 自卸汽车75~95 65~8012 拖车车组75~95 55~7513 拖拉机75~95 50~7014 装载机75~95 60~9015 机动翻斗机80~95 70~8516 混凝土搅拌机80~95 60~8017 空压机75~90 50~6518 打桩机80~95 70~85综合80~95 60~752.土方机械台数计算公式(挖土和运土)C=或C=式中 C—所需机械台班—每天需要完成的土方量P—施工机械台班生产率B—班制—施工机械每小时生产率T—每天工作时间—利用率(0.75~0.95)3、水泵需用台数计算C=式中 C—水泵需要台数(台)Q—基坑涌水量(L/S)q—水泵出水量(L/S)n—机械效率(0.8~0.85)水泵的备用系数:1 台水泵备用100%;2 台水泵备用50%;3 台水泵以上备用20~30%。
03土方挖运效率计算书
附件一、北京铁路局住宅等2项土方工程土方挖运效率设计计算书1、每台挖土机台班生产能力Qc=3600 EKh Tmη/ t xKp式中:Qc—每台挖土机台班生产能力,m3/台班E—挖土机铲斗容积,1.60m3tx—挖土机铲斗循环时间,30sKh—挖土机铲斗满斗系数,1.00Kp—土方在铲斗中松散系数,1.20Tm—挖土机台班工作时间,8hη—挖土机时间利用系数,0.80经计算,Qc=1024m3(根据实际工作效率Qc取1000 m3)2、运土车辆数量2.1、每辆运土车台班运输能力(1)运土车有效载土量按下式计算:Qx= n E Kh/ Kp式中:Qx—运土车有效装载量,m3n—每车装土斗数,8斗E—挖土机铲斗容积,1.60m3Kh—铲斗满斗系数,1.00Kp—土方松散系数,1.20经计算Qx =10.67m3(2)每装满一车所需时间按下式计算:Te=(ntx+ tr)/60式中:Te—每车装土时间,minn—每车装土斗数,8斗tx—挖土机铲斗循环时间,30str—运土车辆入换时间,60s经计算Te=5min(3)运土车台班运输能力按下式计算:A=480 Qx Kz / T式中:A—运土车台班运输能力,m3T—运土车周转一次时间,minT= Te +Ty+Tq+Tt=5+60+2+5=72minTe—每车装土时间,5minTy—运土车往返一次运行时间,minTy= 2L×60/ V= 2×20×60/40=60minL—平均运距,20.0KmV—汽车平均运行速度,40Km/hTq—卸载时间,2.00minTt—调停时间,5.00minQx—运土车有效装载量,10.67m3Kz—运土车作业时间利用系数,0.90经计算,A=60.0m32.2、每台挖土机每台班配备的运土车辆数量N= Qc K3/AK4式中:N—每台挖土机每台班配备运土车数量,辆Qc—每台挖土机台班生产能力,1000m3K3—均衡系数,0.80A—运土车台班运输能力,60.0m3K4—自卸汽车出车率,1.00经计算N=14辆3、每天配备挖土机及运土车数量3.1、每天配备挖土机数量本工程基坑总土方量约35000 m3,大部分土方约在35个有效工作日内全部挖运完成,日平均挖运土方量不小于1000m3。
施工机械需用量的综合计算
施工机械需用量地综合计算1、施工机械需要用量地综合计算N=式中:N—施工机械需用数量(台)Q—工程量K—施工不均衡系数,见表1.4.6-6A—有效作业天数S—机械台班产量定额B—每天工作班数(班)—机械工作系数(包括完好率和利用率等,见表1.4.6-7 .表1.4.6-8)表1.4.6-6 施工现场不均衡系数K序号项目名称不均衡系数年度季度1 土方工程1.5~1.8 1.2~1.42 砂浆1.5~1.8 1.2~1.43 混凝土1.5~1.8 1.2~1.44 砖块1.5~1.6 1.2~1.75 钢筋1.5~1.6 1.2~1.36 模板1.5~1.6 1.2~1.37 吊装1.3~1.4 1.1~1.28 道路地坪1.5~1.6 1.1~1.29 屋面1.3~1.4 1.1~1.210 机电设备安装1.2~1.3 1.1~1.211 电器.卫生设备及管道1.3~1.4 1.1~1.212 公路运输1.2~1.5 1.1~1.213 铁路运输1.5~2.0 1.3~1.51.4.6-7 机械工作系数1 ≥6t/m履带式.轨道式及塔式起重机≥1斗容量地挖土机≥500L地混凝土及砂浆搅拌机≥5t压路机0.6~0.70.6~0.70.6~0.70.6~0.72 ≥0.75斗容量地挖土机<1斗容量地挖土机多斗挖土机<500L地混凝土及砂浆搅拌机<6t/m各式起重机各式移动式空压机<5t压路机卷扬机各式汽车0.5~0.60.5~0.60.5~0.60.5~0.60.5~0.60.5~0.60.5~0.60.5~0.60.5~0.63 <15t以下地压路机打桩机木工机床轻便式或动式皮带运输机各式水泵0.4~0.50.4~0.50.4~0.50.4~0.50.4~0.54 汽车桅杆式起重机砂浆泵电焊机电动工具振动机其他小型机械0.3~0.40.3~0.40.3~0.40.3~0.40.3~0.40.3~0.4表1.4.6-8 常用主要机械完好率.利用率2.土方机械台数计算公式(挖土和运土)C=或C=式中 C—所需机械台班—每天需要完成地土方量P—施工机械台班生产率B—班制—施工机械每小时生产率T—每天工作时间—利用率(0.75~0.95)3.水泵需用台数计算C=式中 C—水泵需要台数(台)Q—基坑涌水量(L/S)q—水泵出水量(L/S)n—机械效率(0.8~0.85)水泵地备用系数:1 台水泵备用100%;2 台水泵备用50%;3 台水泵以上备用20~30%.4.各加工厂主要机械台数计算C=式中 C—各种机械需要台数Q—需要使用该机械地加工量P—该机械地台班生产能力T—加工生产时间(d),每月按21.92天计 b—每天工作班K—机械使用不均匀系数1.2~1.75.卷扬机生产率计算F=qh式中 F—卷扬机生产率(t/h)Q—每小时升吊地重量(t)—每班地时间利用系数,一般取H—每小时升吊次数;可按下式计算:h=式中—卷扬塔下面装载及上面卸载时间(min)—卷扬塔上.下装卸空容器所用时间(min) b—卷扬机高度—卷扬机上升速度(s/min)—卷扬机下降速度(s/min)三.工地临时仓库及行政福利设施需要面积计算1.工地临时仓库需用面积计算A=式中 A——仓库需要面积(㎡)M——预计材料储存量N——每平方面积上堆置地数量,见表1.4.6-9表1.4.6-10 行政生活福利临时设施建筑面积参考表1.4.6-11 临时生产房屋面积参考四.工临时供地水计算111.施工工程用水量计算施工工程用水按下式计算:=式中:——施工工程用水量(L/S)——未预计地施工用水系数,取1.05~1.15——每班计划完成地工程量——施工用水定额,见1.4.6-12——现场施工用水不均衡系数表1.4.6-12 施工用水量(N1)定额2、施工现场生活用水量计算施工工地生活用水量按下式计算:式中:——施工现场生活用水量(L/S)——施工现场高峰昼夜人数——施工现场生活用水定额——施工现场生活用水不均衡系数T——每天工作班数3.生活区生活用水量计算生活区生活用水量按下式计算式中:——生活区生活用水量(L/S)——生活区居住人数——生活区昼夜全部生活用水定额,见表1.4.6-14——生活区生活用水不均衡系数,见表1.4.6-13表1.4.6-13 施工用水不均衡系数4、消防用水量计算消防用水量可按表1.4.6-15查得表1.4.6-15 消防用水量5、施工现场总用水量计算:(1)当()时,则Q=+()/2(2)当()时,则Q=(3)当现场面积小于5,而且()时则Q=式中 Q——施工现场总用水量(L/S)其它符号意义同上.计算总用水量时,尚应考虑管网漏水地损失系数,一般采用1.16、供应网路管径地计算现场管路不长,临时使用地管子地直径可以按下式计算D=式中:D——配水管径(m)Q——总用水量(L/S)——水在管内地流速(m/s),临时水管经济流速范围参见表1.4.6-16,一般生活及施工用水取1.5m/s,消防用水取2.5m/s.表1.4.6-16 临时水管经济流速参考表表1.4.6-17 给水铸铁管计算表(注:v—表示(m/s);i—表示压力损失(m/s))表1.4.6-18 给水钢管计算表(注:v—表示(m/s);i—表示压力损失(m/s) )。
施工组织设计中资源配备计算
编制施工组织设计时资源配备计算方法秦长庚在水利建设工程施工时,必须编制施工组织设计,在编制施工组织设计过程中如何计算所需资源配备数量,是施工组织设计中不可缺少的部分。
资源配备计算是指导施工、保证工程质量、保证工期的具体措施、也是为项目经理提供指导施工、降低工程成本的重要依据,笔者根据在水利工程施工现场的实际操作经验,对各类施工机械的功率、生产效率和在不同的施工环境等条件下,从实际情况出发,编制如下计算方法,供同行们在编制施工水利工程施工组织设计时作参考;一、 施工机械配备计算1. 计划工期中的日进度工程量计算1K T Q K Q V ⋅⋅=公式中:85.0))05.1)133日系数,取计划工期时间内的施工项目中的总工程量(天本工程项目计划工期(取加强综合系数,按经验日进度工作量(=====K m Q T K m Q V2. 各类施工机械生产效率计算 (1)挖掘机生产效率h k k k q Mxa bs c n ⋅⋅⋅=班)机械生产时间(台机械效率,一般取土壤疏松系数,一般取取挖掘机每台时生产量(挖掘机斗容量(机械台时最生产量(/85.017.115.11.22)))333==-=-===h k k m k m q m mxa B s c n(2)自卸汽车生产效率 H F C n i m h m x a ⋅⋅⋅=LLS 60......S S S h C 8)5))L 60)5M n n2133⨯=+=========)台班时间(汽车每车装载量(每小时运输次数(次运输距离(时间(分)汽车运输循环一次行驶)(时间单位程量(自卸汽车日生产最大工H m t F C km nim h m t xa3. 施工机械配备数量计算(1)挖掘机数量计算QQ k N V 2=))Q 02.1,33V 2m Q m k N (机械台班最高生产能力项目总工程量(一般取机械备用量系数机械需用数量(台)====(2)运输车辆数量计算Tm x a Q P V ⋅=计划工期时间(天)生产能力(运输车台班最大项目总工程量(运输车辆数量(辆)====T m mxa m Q P V )s )33计算例题某项目工程中土方工程量158000m3,运距3km ,要求工期45个工日,上车采用反铲挖掘机,机械斗容积=1m3,运输自卸汽车,装载量为5t,机械工作台时为8小时(台/班)计算应配备各类施工机械数量。
常用施工机械生产效率计算
常用施工机械生产效率计算㈠单斗挖掘机生产效率计算⑴小时成产率P h=3600qK/tP h—单斗挖掘机小时成产率,单位m3/h;q—铲斗容量;K—土斗利用系数,与土的松散系数和土斗的充盈系数有关,对沙土取0.8-0.9,对粘土为0.85-0.95;t—挖土机每一循环延续时间,根据经验W1-100正铲为25-40s;W1-100拉铲为45-60s⑵台班生产率P=8 P h K BP—单斗挖掘机台班生产率(m3/台班)K B—工作时间利用系数。
汽车装土时为0.68-0.72,;侧向堆土是为0.78-0.88;开松动挖爆后的岩石为0.60。
㈡推土机生产效率计算⑴小时成产率P h=3600q/tK p=1800H2b/t·K p·tg ψP h—推土机小时成产率,单位m3/h;q—推土机每一循环完成的推土量;t—推土机每一循环延续时间;K p—土的可松性系数;H—铲刀高度;b—铲刀宽度;ψ—土堆自然坡脚;⑵台班生产率P=8 P h K BP—推土机台班生产率(m3/台班)P h—推土机小时成产率,单位m3/h;K b—工作时间利用系数,一般在0.72-0.75;㈢混凝土搅拌机生产效率计算⑴小时成产率P h=60qK/tP h—混凝土搅拌机小时成产率,单位m3/h;q—搅拌机容量,单位m3;K—搅拌机容量利用系数,一般为0.9;t—混凝土自搅拌到出料一个循环延续时间,一般为5-2.5min;⑵台班生产率P=8 P h K BP—混凝土搅拌机台班生产率(m3/台班);K B—工作时间利用系数。
取K B =0.9。
㈣混凝土泵或泵车生产效率计算⑴小时成产率P h=60q·Z·n·K c·αP h—混凝土泵或泵车小时成产率,单位m3/h;q—混凝土缸的容积,单位m3。
q=0.25πD2L,D:混凝土的缸径(m),L:混凝土缸内活塞的冲程(m);Z—混凝土缸数量;n—每分钟活塞冲程次数;K c—混凝土缸内充盈系数。
土方量和机械数量计算范例
• • • • •
n——运土车辆每车装土次数; t——挖土机每次作业循环延续时间(s); Q——运土车辆的载重量(t); γ——土的重度,kN/m3。 为了减少车辆的调头、等待和装土时间, 装土场地必须考虑调头场地及停车位置。 如在坑边设置两个通道,使汽车不用调头, 可以缩短调头、等待时间。
• 【例1-4】某工程基坑挖方体积为4891 m³ , 由于现场狭小,土方需要全部外运,土方 外运距离为5公里,基坑深度为4.8m,试选 择土方施工机械。(土的可松性系数 KS=1.27、KC=0.85、KB=0.85、土重度取 20kN/m3)
• 3、挖土机与运土车辆的配套计算 • 当挖土机挖出的土方需要运土车辆运走时, 挖土机的生产率不仅取决于本身的技术性 能,而且还取决于所选的运输工具是否与 之协调。
• (1)挖土机台班生产率 • 根据挖土机的技术性能,其生产率可按下式计算: 8 3600 K c 1-13
P t q Ks KB
• 式中:P——挖土机生产率(m3/台班); • t——挖土机每次作业循环延续时间(s);W1100正铲挖土机为25~40S;W1-100反铲挖土机 为45~60S; • q——挖土机斗容量(m3); • Ks——土的最初可松性系数; • Kc——挖土机土斗充盈系数,可取0.8~1.1; • KB——挖土机工作时间利用系数,一般为 0.7~0.9。
• 【例题1-1】某基坑底尺寸为30×15,坑深 5.5米,1:0.4的放坡系数,土的可松性系 数KS=1.3, K΄S=1.12,基础体积为2000m3。 计算基坑开挖的土方量及应该预留的开挖 松散土方体积。
• 解:(1)基坑土方开挖量: • 基坑底面积:F1=30×15=450ห้องสมุดไป่ตู้2 • 坑口面积: F2=[30+2×5.5×0.4]×[15+2×5.5×0.4]=667.36 m2 • 中截面面积: F0=[30+2×5.5×0.4/2]×[15+2×5.5×0.4/2]=55 3.84m2 • 基坑土方开挖量为: W=H(F1+F2+4×F0)/6=5.5×(450+667.36+4×55 3.84)/6=3055m3
土方施工阶段的机械需求量
方施工机械数量计算表
所需每日工时 (小时)
所需开挖机械 (台)
挖掘机 炮机
土方车需求数量 (15M3/台)
开挖配比
运输配比
综合机械数量配备(台) 挖掘机 炮机 土方车
57.5
5.8
38.3
13.3
6
9
20
各参数可根据项目实际情况调整。挖填平衡或借土回填可参考此表格编制。
土石方施工机械数量计算
土石方量(方)
机械开挖效率 (M3/小时*台)
总工期 (天)
每日施工 时间
(小时)
所需总工时 (小时)
土 方
230000.00
100
40
10
2.0
10.0
2300.0
说明:黄色区域为需要填写基本参数的区域,红色区域为最终所需机械数量,各参数可根据项目实际情况调整。挖
施工机械需用量的综合计算
施工机械需用量的综合计算1、施工机械需要用量的综合计算N=QK/ASB¢式中:N—施工机械需用数量(台)Q—工程量K—施工不均衡系数,见表1.4.6-6A—有效作业天数S—机械台班产量定额B—每天工作班数(班)¢—机械工作系数(包括完好率和利用率等,见表1.4.6-7 、表1.4.6-8)表1.4.6-6 施工现场不均衡系数K序号项目名称不均衡系数年度季度1 土方工程1.5~1.8 1.2~1.42 砂浆1.5~1.8 1.2~1.43 混凝土1.5~1.8 1.2~1.44 砖块1.5~1.6 1.2~1.75 钢筋1.5~1.6 1.2~1.36 模板1.5~1.6 1.2~1.37 吊装1.3~1.4 1.1~1.28 道路地坪1.5~1.6 1.1~1.29 屋面1.3~1.4 1.1~1.210 机电设备安装1.2~1.3 1.1~1.211 电器、卫生设备及管道1.3~1.4 1.1~1.212 公路运输1.2~1.5 1.1~1.213 铁路运输1.5~2.0 1.3~1.51.4.6-7 机械工作系数1≥6t/m 履带式、轨道式及塔式起重机≥1斗容量的挖土机≥500L 的混凝土及砂浆搅拌机 ≥5t 压路机0.6~0.7 0.6~0.7 0.6~0.7 0.6~0.7 2≥0.75斗容量的挖土机 <1斗容量的挖土机 多斗挖土机<500L 的混凝土及砂浆搅拌机 <6t/m 各式起重机 各式移动式空压机 <5t 压路机 卷扬机 各式汽车0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 0.5~0.6 3<15t 以下的压路机 打桩机 木工机床轻便式或动式皮带运输机 各式水泵 0.4~0.5 0.4~0.5 0.4~0.5 0.4~0.5 0.4~0.5 4汽车桅杆式起重机 砂浆泵 电焊机 电动工具 振动机其他小型机械0.3~0.4 0.3~0.4 0.3~0.4 0.3~0.4 0.3~0.4 0.3~0.4表1.4.6-8 常用主要机械完好率、利用率序号机械名称完好率(﹪)利用率(﹪)1 単斗挖土机80~95 55~752 推土机75~90 55~703 铲土机70~95 50~754 压路机75~95 50~655 履带式起重机80~95 55~706 轮胎式起重机85~95 60~807 汽车式起重机80~95 60~808 塔式起重机85~95 60~759 卷扬机85~95 60~7510 载重汽车80~90 65~8011 自卸汽车75~95 65~8012 拖车车组75~95 55~7513 拖拉机75~95 50~7014 装载机75~95 60~9015 机动翻斗机80~95 70~8516 混凝土搅拌机80~95 60~8017 空压机75~90 50~6518 打桩机80~95 70~85综合80~95 60~752.土方机械台数计算公式(挖土和运土)C=或C=式中 C—所需机械台班—每天需要完成的土方量P—施工机械台班生产率B—班制—施工机械每小时生产率T—每天工作时间—利用率(0.75~0.95)3、水泵需用台数计算C=式中 C—水泵需要台数(台)Q—基坑涌水量(L/S)q—水泵出水量(L/S)n—机械效率(0.8~0.85)水泵的备用系数:1 台水泵备用100%;2 台水泵备用50%;3 台水泵以上备用20~30%。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
N=QcK3/AK4= 每台挖土机每台班配备运土车数量: Qc—每台挖土机台班生产能力 K3—均衡系数 A—运土车台班运输能力 K4—自卸汽车出车率 每天配备挖土机数量 土方挖运总量 土方施工有效工作日 日平均挖运土方量 每台班工作时间 每天工作时间 每天工作台班数 每台挖土机每天挖土量 平均每天配备的运土车数量:
230000.00 m3 45.00 d 5111.11 m3 8.00 h 24.00 h 3.00 台班 2496.00 m3 58.87 辆 90.00
说明:
Hale Waihona Puke 计算结果(不可手动调整) 已定参数(不可手动调整) 需填入的参数
运土车有效载土量:
Qx= nEKh/Kp= n——每车装土斗数 E——挖土机铲斗容量, Kh——挖土机铲斗满斗系数 Kp——土方在铲斗中松散系数
每装满一车所需时间:
Te=(ntx+ tr)/60= n——每车装土斗数 tx——挖土机铲斗循环时间 tr——运土车辆入换时间
每台挖土机台班生产能力:
Qc=3600 EKhTmη /txKp= E——挖土机铲斗容量, Kh——挖土机铲斗满斗系数 Tm——挖土机台班工作时间 V——挖土机时间利用系数 tx——挖土机铲斗循环时间 Kp——土方在铲斗中松散系数
832.00 m3 1.30 m3 1.00 8.00 h 0.80 30.00 s 1.20 10.83 m3 10.00 斗 1.30 m3 1.00 1.20 7.00 min 10.00 斗 30.00 s 120.00 s 60.78 m3 10.83 m3 0.90 77.00 min 6.00 min 60.00 min 30.00 km 60.00 Km/h 3.00 min 8.00 min 10.83 m3 9.58 辆 832.00 m3 0.70 60.78 m3 1.00 2.05 台 3.00 10.00
运土车台班运输能力:
A=480 QxKz/T= Qx—运土车有效装载量 Kz—运土车作业时间利用系数 T——运土车周转一次时间 T= Te +Ty+Tq+Tt= Te—每车装土时间 Ty—运土车往返一次运行时间 Ty= 2L×60/ V= L—平均运距 V—汽车平均运行速度 Tq—卸载时间 Tt—调停时间 Qx—运土车有效装载量
