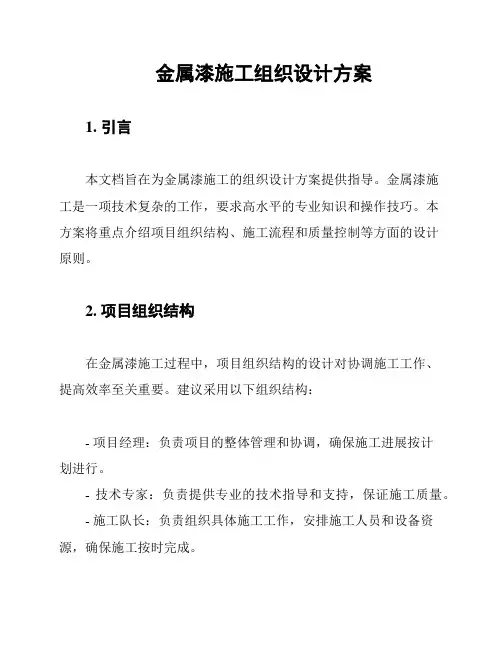

金属漆施工方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
金属漆施工方案集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]
外墙水性金属漆施工工艺:
基层刮外墙防水保温砂浆满刮两遍(中间挂塑料网格部)→找平细腻子一遍→镜面光面腻子一遍(进行滑爽、抛光工艺)→水性金属漆专用底漆一道→涂金属漆中涂一道→金属漆面漆二道→防污透明面漆一道。
重点:金属漆由于是平涂工艺,并具有金属光泽,所以对基面平整度要求非常高,是金属漆成败的关键所在,所以在保温环节就应按高标准进行平整度要求,再采用本文基面处理工艺,能充分保证表面效果。
金属漆施工方案
基面处理施工工艺
1、背景
由于北方气候条件特殊,考虑建筑物外立面开裂问题较严重,基面需要进行特殊处理后方可开始施工,以达到最佳效果。
2、挂网工艺
为了防止基面处理的砂浆过厚导致墙面发生裂纹,决定采用挂网的工艺,先批刮保温砂浆一遍,厚度2MM。当批刮完成后15分钟内挂塑料网格部,之后在进行24小时完全干燥。再次按照上面的工艺进行1次批刮,批刮厚度也在2MM左右。养护24小时进行下一道程序。如果局部比较差的地方则进行加固处理,采用两遍挂网,三遍批刮砂浆的工艺。
检验标准:2米靠尺,水平垂直达到1MM以内。
3、防裂找平腻子工艺
在进行上面的操作后,用较细底腻子进行防裂和找平,检验标准:2米靠尺,水平垂直达到0.5MM以内。
4、滑爽、抛光工艺
为了使完工的效果具有金属质感,同时光泽度保持一致,所以采用镜面光面腻子进行滑爽、抛光工艺。。在用360目以上的砂纸进行打磨处理后,会保持极高的硬度,并且在光泽度上保持一致。因此它本身就具备了滑爽和找光二合一的功能,批刮的遍数,每次不超过1MM。直到表面的平整度达到检验标准。
检验标准:2米靠尺,水平垂直达到0.5MM以内,表面具有一定的硬度。在进行以上的操作后采用金属漆标准工艺:
(1)涂底漆:为防止基面吸收率不均,以提高基面的表面强度,增强对
各种基面的附着性为目地而涂此底漆。
1 用无气喷枪或空气喷枪,均一地进行喷涂。当吸入率太大时,需再次
喷涂,以使基面的表面质量均一。
2底漆喷涂后与下一道工序的间隔时间为4-8小时以上到7天以内(20°C,65%RH时)。
(2)涂中涂:
中涂材是以遮掩基面、为基面着色、增强面漆粘附力为目的。故需涂装至基面被颜色均匀地遮掩住为止。
1 用无气或空气喷枪进行均匀涂装。平涂工艺时,注意不要使材料流淌。
2 涂装后与下道工序施工的间隔时间为1-4小时。
(3)涂金属漆面漆:
金属漆面漆是以着色、实现金属质感为目的。喷涂二遍,找匀颜色,体现金属般的闪亮光泽,如果只喷涂一遍面漆,容易出现发花、不匀等现象,影响整体美观。
涂装后与下道工序施工的间隔时间为24小时。
(4)涂透明保护面漆:
透明保护漆以保护建筑物的表面和调整光泽为目的,并具有长期的耐候性及防止污染的功能。
6-1 在涂面漆之前,要认真检查被涂面,确保中涂材的涂装无涂装不均、漏涂、脏污或划痕等问题。若仍有问题,需用金属漆中涂材进行修补。切忌不修补就直接涂面漆
