寻乌县上都矿业开发有限公司2010年尾矿库安全度汛情况汇报根据市、县两级政府关于做好春季防汛工作和安全生产工作的相关文件精神,为了进一步做好我公司尾矿库2010年度安全度汛工作,寻乌县上都矿业开发有限公司(以下简称“公司”)坚持“安全第一、长备不懈、以防为主、全力抢险”的安全生产方针,根据尾矿库的地理位置和矿区的实际情况,认真抓紧、抓好、抓实尾矿库的防汛工作,做到:领导到位、人员到位、检查到位、制度健全,确保尾矿库顺利、安全度过汛期,保障企业的安全生产及国家和人民群众生命财产的安全。

现向各位领导具体汇报如下:一、尾矿库基本情况我公司尾矿库由哈尔滨黄金设计研究院设计,该院具有甲级设计资质,于2008年11月建设完成,目前已投入试运行。

尾矿库主要由尾矿坝、排水涵管、排水斜槽、坝后回水池、岸坡截水沟等组成。

其周围设置的截洪沟能有效的实施雨污分流,减少雨水汇入;尾矿库下设的回水池,能有效的对尾矿库溢流进行处理;并且选矿废水可经循环利用回收到选厂生产,选矿水重复利用率符合《矿山生态环境保护与污染防治技术政策》90%以上的要求。

现启用的岽背(2#)尾矿库汇水面积0.2755km2,50年一遇洪峰流量为11.84m3/s,200年一遇洪峰流量为15.23m3/s。

尾矿库排洪系统采用钢筋混凝土排水斜槽式。

尾矿库的最小安全超高为0.5m,最小调洪库容为5.99万m3,200年一遇洪水经调洪后排洪构筑物的下泄流量为5.42 m3/s。

排水斜槽下泄流量按5.52m3/s进行设计,可满足尾矿库安全排泄洪水要求。

依据四等尾矿库防洪标准:尾矿库使用初期为30~50年一遇;在中、后期为100~200年,该尾矿库采用防洪标准初期50年一遇,中、后期为200年一遇。

1#、2#尾矿库库内地形自然坡角一般为27~35°,尾矿库汇水面积分别为0.2、0.2755平方公里,设计采用钢筋混凝土排水斜槽将汛季洪水及正常情况下的尾矿澄清水排出库外。

嘉兴市2010年(3.6)春汛洪水及灾害成因分析

嘉兴市2010年(3.6)春汛洪水及灾害成因分析

嘉兴市2010年(3.6)春汛洪水及灾害成因分析摘要:春汛一般发生在3-5月份,以往在南方地区发生几率较小,因此不太重视其危害。

随着全球气候异常,春汛发生次数越来越多,影响愈发突出。

2010年3月,嘉兴市由于持续降雨,引发罕见春汛,由于存在防御经验上的不足,我市损失较为严重。

本文通过对此次洪水及灾害的成因进行分析,为进一步研究洪水防御对策提供依据。

关键词:成因分析;春汛洪水;嘉兴市1.引言嘉兴市地处北亚热带南缘,受东亚季风控制,降水充沛,其中以梅汛和台汛雨量最为集中。

春汛一般是指由于春季冰雪消融而引起江河水位上涨,或因冷暖气流交替,致使霪雨不断,甚至引发汛情,我国南方春汛发生几率较小。

我市建国以来仅有1980年、1993年发生过春汛,但灾害程度均较小。

近年来,随着全球气候异常,南方发生春汛的几率不断增加,2010年、2012年、2013年我市均发生不同程度的春汛灾害,其中以2010年最为典型。

因此,研究2010年(3.6)春汛对于本地区防洪减灾具有重要的指导意义。

2.基本情况2.1自然地理嘉兴市地处杭嘉湖平原东部,北接江苏吴江,西接东苕溪,东临上海,南靠杭州湾和钱塘江。

全市河网密布,湖荡众多,陆域面积3915km2,地势低平,尤其以秀洲区和嘉善县北部最为低洼,平均田面高程 1.3~1.8m,最低处仅 1.0~1.2m,沿海有少量低丘和山地[1]。

2.2防洪形势嘉兴市地处浙北,又是太湖流域末端,除了要承接本地暴雨形成的洪水外,西部导流港东泄以及太湖北水南压造成大量客水进入我市,黄浦江潮位顶托导致我市东泄洪水能力减弱,这些特点给我市防洪带来很多不利影响。

近年来嘉兴市开浚河道、梳理水系、大力发展城市防洪工程、圩区工程建设,防洪抗灾能力有所增强,但同时还存在不少问题,如杭嘉湖南排工程由于长期运行,已严重老化,工程隐患不断增加,排涝能力逐年下降;各地抗灾能力差异性较大,许多低洼地区尤其是秀洲、嘉善北部、平湖、海盐部分乡镇由于设防标准较低,甚至无设防保护,逢雨必涝,防洪形势还很严峻。

2010南方暴雨 交通信息

2010南方暴雨 交通信息

2010南方暴雨交通信息2010-06-30 来源:新闻整理作者:标签: 公路铁路天气南方暴雨交通信息专题导航洪灾来了,如何应急?货品损毁,谁之过?江西、福建、湖南等10省区遭受严重洪涝灾害,目前,已致215人死亡,损失593亿,又是一次的自然灾害引发的灾难,物流企业在担负着灾区物资运输的重任的同时,也应该清晰的意识到,灾害频发,应急措施已不容缓。

请保护好自己,保护好客户货品,当不可抗力[详细]摘要:广西水毁公路累计中断交通超过500条,暴雨致贵州国道320线大塌方,300年一遇暴雨袭击广西凌云-公路边坡塌方,沈铁列车福建遭遇洪水被困30小时,夏季暴雨天气导致国内航班延误频发,福州暴雨造成部分路段被阻……广西水毁公路累计中断交通超过500条截至6月29日上午9时,连续的强降雨已造成广西壮族自治区全区公路交通累计中断交通513条,其中高速公路1条、国道4条、省道20条。

经过交通运输部门抢修,广西水毁公路交通得到迅速恢复,目前已抢通公路368条,其中高速公路1条、国道4条,省道17条,县道128条,其他通乡公路218条。

暴雨致贵州国道320线大塌方抢通需三天据报道,国道320线公路2342公里600米处,28日凌晨发生路基大塌方。

估计道路抢通还需要3天时间。

据测算,塌方体长为35米,宽9米,高12米。

300年一遇暴雨袭击广西凌云公路边坡塌方6月27日18时至28日8时,百色市出现了一次大到暴雨,局部特大暴雨的强降雨天气过程。

凌云县逻楼镇出现了超历史实测特大暴雨,6小时(28日1时至7时)降雨量达236毫米,重现期超300年一遇,为1962年建站以来实测最大值。

受特大暴雨影响,凌云县境内出现多处山体滑坡和泥石流,公路边坡塌方严重,造成省道206线一度交通中断,但所幸并未造成人员伤亡。

沈铁列车福建遭遇洪水被困30小时6月18日,由福州开往沈阳北的K666次列车,因山体滑坡隔断线路被迫停车。

面对两侧滔滔江水和不断滑落的山体,列车既不能前行又不能后退,铁轨距江边仅4米左右,车上542名旅客命悬一线,危险一触即发。

2010年长江暴雨洪水及三峡水库蓄泄影响分析

2010年长江暴雨洪水及三峡水库蓄泄影响分析

2010年长江暴雨洪水及三峡水库蓄泄影响分析王俊1, 李键庸1, 周新春1(1.长江水利委员会水文局,湖北武汉430010)摘要:2010年主汛期,长江流域暴雨过程频繁、降雨集中且强度大,流域内大部分地区相继发生了严重的洪水,洪水发生的范围广,局部地区洪水量级大。

2010年是否为继1998年后长江流域又一次出现流域性的大洪水?另外,三峡水库7月出现建库以来最大入库流量70000m3/s,其间三峡水库实施了有效的防洪拦蓄,三峡蓄泄对上游干游寸滩和中下游地区水文情势影响又如何?为了解2010年长江流域的暴雨洪水及三峡水库蓄泄水的影响等,分别从2010年长江流域的暴雨、洪水、三峡水库对洪水的拦蓄、近年来汛末蓄水对重庆主城区泥沙淤积及中下游水文情势影响等方面进行一定的阐述和分析。

关键词:2010年; 长江; 暴雨洪水; 三峡水库; 蓄泄影响1 2010年长江暴雨洪水分析1.1 暴雨分析(1)暴雨概况从多雨区的空间分布分析,2010年主汛期长江流域经历“二下二上”4个集中性强降雨阶段,即前2个阶段多雨区位于中下游地区,后2个则位于长江上游偏北和汉江中上游,各阶段降水强度多以大~暴雨、局地大暴雨为主。

具体为①6月中下旬(16~24日)多雨区主要发生在长江中下游的两湖水系,最大降雨中心出现在信江和抚河一带;②7月8~15日期间主雨区略有北抬,多雨区主要发生长江中下游干流至两湖水系偏北地区一带,最大降雨中心位于长江下游干流区间;③7月15~25日期间,主雨区西进北抬,强降雨主要发生在嘉、岷流域及汉江上中游地区,最大降雨中心出现渠江;④8月12~25日期间多雨区再次出现在嘉、岷流域及汉江上中游地区一带。

作者简介:王俊,男,教授级高级工程师,现任水利部长江水利委员会水文局局长,长期从事长江流域水文水资源等领域应用研究和技术管理工作。

(2)暴雨特征①年初降雨明显偏少,春夏季降雨偏多,但空间分布不均。

2010年1~2月长江流域降雨量与多年同期相比总体上偏少2成,其中,长江上游偏少4成,发生严重干旱,但鄱阳湖水系偏多3成。

2010年昭平台大洪水回顾

2010年昭平台大洪水回顾

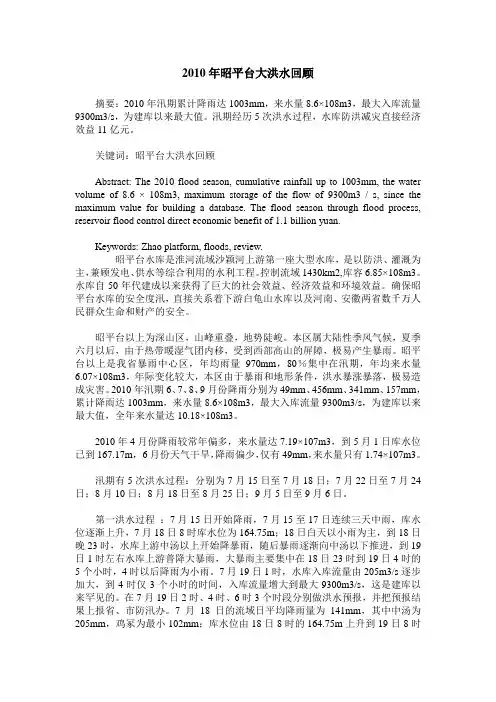

2010年昭平台大洪水回顾摘要:2010年汛期累计降雨达1003mm,来水量8.6×108m3,最大入库流量9300m3/s,为建库以来最大值。

汛期经历5次洪水过程,水库防洪减灾直接经济效益11亿元。

关键词:昭平台大洪水回顾Abstract: The 2010 flood season, cumulative rainfall up to 1003mm, the water volume of 8.6 ×108m3, maximum storage of the flow of 9300m3 / s, since the maximum value for building a database. The flood season through flood process, reservoir flood control direct economic benefit of 1.1 billion yuan.Keywords: Zhao platform, floods, review.昭平台水库是淮河流域沙颖河上游第一座大型水库,是以防洪、灌溉为主,兼顾发电、供水等综合利用的水利工程。

控制流域1430km2,库容6.85×108m3。

水库自50年代建成以来获得了巨大的社会效益、经济效益和环境效益。

确保昭平台水库的安全度汛,直接关系着下游白龟山水库以及河南、安徽两省数千万人民群众生命和财产的安全。

昭平台以上为深山区,山峰重叠,地势陡峻。

本区属大陆性季风气候,夏季六月以后,由于热带暖湿气团内移,受到西部高山的屏障,极易产生暴雨。

昭平台以上是我省暴雨中心区,年均雨量970mm,80%集中在汛期,年均来水量6.07×108m3,年际变化较大,本区由于暴雨和地形条件,洪水暴涨暴落,极易造成灾害。

2010年汛期6、7、8、9月份降雨分别为49mm、456mm、341mm、157mm,累计降雨达1003mm,来水量8.6×108m3,最大入库流量9300m3/s,为建库以来最大值,全年来水量达10.18×108m3。

2010年全国洪涝灾情

2010年全国洪涝灾情

2011.1中国防汛抗旱2010年,我国天气异常,极端灾害事件多发、频发、重发,长江、黄河、淮河、西江、松花江、辽河、太湖、闽江等大江大河大湖发生了超警戒洪水,长江上游嘉陵江,汉江支流丹江和白河,鄱阳湖水系信江、抚河和赣江,海河流域滦河上游,浑江、松花江支流第二松花江等20多条主要河流发生了超历史纪录洪水。

其中长江上游干流发生了1987年以来最大洪水,三峡水库发生了建库以来最大入库洪峰,汉江上游丹江口水库发生了1968年建库以来第二大入库洪峰,第二松花江白山水库以上发生超百年一遇的特大洪水,丰满水库出现了超20年一遇的入库洪峰,福建闽江发生了超30年一遇大洪水,浑河大伙房水库发生了20年一遇大洪水,鸭绿江发生了20年一遇大洪水,海河徒骇河发生了1964年以来的最大洪水,海南南渡江发生了1954年以来第2位大洪水,青海格尔木河发生了大洪水,温泉水库出现了历史最高水位。

受局部强降雨影响,全国有30个省(自治区、直辖市)和新疆生产建设兵团发生了不同程度的洪涝灾害,西部地区的甘肃、陕西、云南、贵州、广西、河南等地多次发生山洪泥石流造成的重大人员伤亡事件。

2010年,我国洪涝灾害属重灾年份。

据统计,全国有2327个县(市、区)24278个乡(镇)21084万人受灾,因灾死亡3222人、失踪1003人,倒塌房屋227万间,县级以上城市受淹258个,紧急转移危险区域群众1745万人,直接经济总损失3745亿元。

全国农作物受灾面积17866khm 2,其中成灾8727khm 2,绝收2469hm 2,因灾减产粮食2457万t,经济作物损失249亿元,死亡大牲畜264万头,水产养殖损失1645万t,农林牧渔业直接经济损失1322.29亿元。

全国因洪涝停产工矿企业35260个,铁路中断83条次,公路中断58606条次,机场、港口关停108个次,供电中断23063条次,通讯中断16098条次,工业交通运输业直接经济损失867.85亿元。

吉林省碾子沟水库2010年暴雨洪水调查分析

吉林省碾子沟水库2010年暴雨洪水调查分析

吉林省碾子沟水库2010年暴雨洪水调查分析摘要2010年7月28日,吉林省碾子沟水库发生了特大洪水。

2010年8月8日,吉林省墒情监测中心与吉林省水文水资源局同志开展了大量的野外调查、测量和有关资料的收集,并对数据进行了全面细致的分析。

分析了暴雨洪水的过程、洪水等级、水库的出库及入库流量、非常溢洪道在此次洪水中的作用。

关键词水库;暴雨;洪水;调查;分析0 引言2010年7月末吉林省大部分地区发生暴雨洪水,特别是松花江流域的吉林地区多数河流发生超历史洪水,很多中小型水库超汛线或者溃坝。

2010年8月上旬至9月上旬,吉林省墒情监测中心协同吉林省水文水资源局就此次大洪水展开了广泛的调查、测量和分析,为吉林省历史洪水资料的收集及灾后评估提供了大量一线基础资料。

1 工程概况碾子沟水库位于吉林省永吉县一拉溪镇碾子沟村南侧,水库坝址建在鳌龙河右岸支流一拉溪河上游,距碾子沟村lkm处。

地理位置东经126°10′07″,北纬43°44′29″,沿河距一拉溪镇5km,距鳌龙河河口63km。

坝址以上集水面积78.5km2,河道长度15.4km,河道平均比降8.7‰。

碾子沟水库是一座以灌溉为主,结合防洪、养鱼等综合利用的多年调节中型水库,水库枢纽工程由大坝、泄洪洞组成。

水库始建于1966年,1973年竣工;2002年进行除险加固,2004年竣工。

水库按50一遇洪水设计,1000一遇洪水校核,设计洪峰流量225m3/s,校核洪峰流量511m3/s。

水库总库容1475×104m3,校核水位307.88m,正常库容1278×104m3,死库容50×104m3。

水库大坝为粘土心墙坝,坝顶高程310.10m(实际坝顶高程309.28m,防浪墙顶高程约309.63m),坝顶宽6m。

泄洪建筑物为6孔1.3×2.6m无压泄洪洞,最大下泄流量226.5m3/s。

输水洞分布在泄洪洞出口两侧,最大引水流量共计3.70m3/s。

2010年全国自然灾害灾情概述

2010年全国自然灾害灾情概述

DISASTER REDUCTION IN CHINA专题2010 年全国自然灾害灾情概述民政部救灾司、国家减灾中心(卫星减灾应用中心)2010年我国多灾并发,重灾连发,灾害强度大,影响范围广,人员伤亡多,城镇受灾重,重复受灾、贫困地区受灾比例高,农业损失、民房倒塌和基础设施损毁严重。

特别是年初北方大部严重寒潮冰雪、西南地区严重秋冬春连旱、4月14日青海玉树7.1级强震、汛期南方地区连续多次严重暴雨洪涝、8月8日甘肃舟曲特大山洪泥石流等数次重特大自然灾害,造成伤亡人数之多、灾情之重、救灾和恢复重建难度之大历史罕见,给我国经济社会发展和人民生命财产安全带来严重影响。

经核定,2010年全国各类自然灾害共造成4.3亿人次受灾,因灾死亡失踪7844人,紧急转移安置1858.4万人次;农作物受灾面积3742.6万公顷,其中绝收面积486.3万公顷;倒塌房屋273.3万间,损坏房屋670.1万间;因灾直接经济损失5339.9亿元。

综合判断,2010年是近20年来仅次于2008年的第二个重灾年份,其中青海、甘肃、云南、四川、陕西、吉林、新疆、江西、湖南、贵州等省(自治区)灾情较为严重。

一、灾害频繁,重大自然灾害连发。

自然灾害十分频繁,每月都有重大自然灾害发生。

1-3月,西北、华北、黄淮、江淮24个省份发生严重的低温冷冻和雪灾,其中新疆北部连续遭受9次大范围低温寒潮暴雪灾害,降温幅度和最大积雪深度均突破历史同期极值,渤海、黄海出现30年来同期最严重的海冰灾害,最严重时约一半渤海被海冰覆盖;同期西南地区发生严重秋冬春连旱,持续时间和强度均超历史极值,损失异常严重。

4月14日,青海玉树发生7.1级强烈地震,为当地有历史记录以来最强烈的地震,人员伤亡惨重。

5-8月,华南、江南、江淮、西南、西北、东北等地发生27次严重暴雨洪涝灾害过程,长江上游干流、汉江支流、鄱阳湖、吉林第二松花江、辽宁浑江等多条河流发生超历史记录洪水,灾害损失巨大。

2010水资源公报

2010水资源公报

2010年中国水资源公报2012-04-26中华人民共和国水利部2010年,我国西南五省区发生历史罕见的特大干旱,长江上游、鄱阳湖水系、松花江等流域发生特大洪水,甘肃舟曲发生特大滑坡泥石流灾害,海南、四川两省遭遇历史罕见的强降雨过程,全国有30个省(自治区、直辖市)遭遇不同程度的洪涝灾害。

在党中央、国务院的高度重视和正确领导下,国家防汛抗旱总指挥部和水利部超前部署、科学防控,有关部门密切配合、通力协作,广大军民顽强拼搏、团结奋战,成功抗御了西南地区特大干旱,有效应对了严重的洪涝灾害,最大程度地保障了人民群众生命安全,减轻了灾害损失。

党中央、国务院高度重视水利工作,明确提出要下决心加快推进水利建设,进一步明确了新形势下水利的战略地位,以及水利改革发展的指导思想、基本原则、目标任务、工作重点和政策措施。

广大水利干部职工迎难而上,顽强拼搏,为水利科学发展注入了新的活力。

继续推进农村饮水安全建设,解决了大量农村人口的饮水安全问题,如期完成专项规划内的大中型和重点小型病险水库除险加固任务,加快实施大型灌区续建配套与节水改造,水利发展成果惠及亿万人民群众。

着力推进最严格的水资源管理制度,节水型社会建设试点工作取得成效,水资源调度工作得到进一步强化。

《全国水资源综合规划》、《太湖流域水功能区划》获得国务院批复,修订后的《中华人民共和国水土保持法》公布,水利事业快速发展。

一、水资源量降水量 2010年,全国平均年降水量695.4mm,折合降水总量为65849.6亿m3,比常年值(多年平均值,下同)偏多8.2%。

从水资源分区看,松花江、辽河、海河、黄河、淮河、西北诸河6个水资源一级区(简称北方6区,下同)面平均降水量为365.8mm,比常年值偏多11.5%;长江(含太湖)、东南诸河、珠江、西南诸河4个水资源一级区(简称南方4区,下同)面平均降水量为1280.2mm,比常年值偏多6.7%。

在31个省级行政区中,降水量比常年值偏多的有20个省(自治区、直辖市),其中新疆、辽宁和吉林等3省(自治区)偏多程度大于30%;降水量比常年值偏少的有11个省(自治区),其中天津、北京和重庆分别偏少18.2%、12.6%和10.6%。

2010防汛简报

2010防汛简报

防汛简报做好防汛工作是利国利民的大事情,雅河办事处在防汛工作中把人民的生命财产放在第一位,坚持预防为主,防汛并举,努力保障群众正常的生活生产,最大限度地把水灾损失及影响降到最低限度。

面临防汛的严峻形式,做好每一项细致工作。

制定了各种防汛预案一、编制各种防汛预案分别编制了《雅河办事处2010防汛抗旱工作预案》、《雅河办事处2010抢险救灾应急预案》、《雅河办事处2010河北四道沟山洪灾害应急预案》、《雅河办事处2010同心险区防汛渡汛预案》等多种预案。

在编制预案的过程中,理论与实际相结合,保证预案的可行性,对汛期多种可能发生的突发事件,随时准备启动各种预案,做到临险不乱,处事有章可循。

随着汛期工作的展开,察缺补漏,急时对各项应急预案进行修正补充,做到万无一失。

二、建立了各级防汛组织成立了办事处抗旱防汛指挥部。

由办事处主任黄云龙任总指挥,副主任徐学良、赵旭生、李荣崇、刘鹏飞、武装部长郎永林任副总指挥。

指挥部下设办公室,由水利站长张玉生任办公室主任,负责日常防汛抗旱工作。

村级成立村级抗旱防汛领导小组,支部书记任组长,成员7---9人,村长负责村上日常防汛工作。

三、召开了防汛会议并与各村签订责任状根据县级指示精神汛期前开防汛工作大会,参加人员有全体机关干部、各所属双管单位、雅河办事处境内的相关单位、所辖七个村的村委会全体成员,大会上由主管主任徐学良宣读《雅河办事处2010年防汛工作方案》,由办事处主任黄云龙作强调讲话。

分别与双泉村、于岭村、巴卜村、洪卜村、同心村、花园村、河北村签订防汛责任状。

做到分工明确,任务到人,责任到人,层层负责,不留漏洞。

四、准备了充分的防汛物资雅河办事处准备了编织袋1万条、大绳子1000米、铁锹200把、土篮50担、救生衣800件,乡级机关单位及村级所有车辆均整编成组,随叫随到。

每村准备了编织袋1000条、大绳子300米、铁锹50把、土篮10担、救生衣100件。

防汛物资有专库,专人保管,雅河办事处防办对防汛物资进行不定期的检查,保证防汛物资不流失,如数足额储备。

2010年中国重大自然灾害的回顾与反思

2010年中国重大自然灾害的回顾与反思

2010年中国重大自然灾害的回顾与反思作者:孔锋来源:《地理教育》2012年第04期“旱”动西南2009年秋到2010年春,一场秋冬春三季连旱袭击了我国西南的广西、重庆、四川、贵州、云南5省(自治区、直辖市,图1)。

2009秋季以来,西南大部比常年同期降水偏少3~5成,气温偏高1℃以上,其中云南中西部和东部、贵州西南部、广西西北部地区降水偏少5~8成,云南和贵州的平均降水量均为有气象观测记录以来最少值。

同时,2009年秋季以来西南大部气温比常年同期偏高1~2℃。

持续少雨、气温偏高形成了严重的干旱灾害。

截至2010年3月31日统计,此次旱灾共造成广西、重庆、四川、贵州、云南5省(自治区、直辖市)、58市(地区、自治州)、443县(市、区)6 910.6万人受灾;农作物受灾面积576.6万公顷,其中绝收面积118.2万公顷;有1 975.8万人、1 336.8万头大牲畜发生临时饮水困难;因灾直接经济损失266.2亿元。

此次旱灾的旱情具有如下主要特点:①人畜饮水空前困难。

缺水地区主要分布在地势较高的丘陵和山地,有的地方甚至是高山峡谷。

山区居民只能采取异地、远距离取水,以及政府送水等方式维持基本生活用水,饮水救助难度大,救助成本很高,且仅能满足最基本生存需要。

②农业生产受旱影响严重。

此次旱灾主要影响受灾地区的豌豆、蚕豆等小春作物大面积枯死绝收。

长期干旱还导致土壤普遍缺墒缺水,土壤硬化,严重影响大春作物的播种。

③次生灾害并发。

云南省的林业病虫害发生面积比往年同期增长70.7%。

旱灾还在重庆、云南等地引发森林火灾。

由于水量大幅减少,云南省水电发电量急剧下降,统调电网水电发电量减少50%,全省缺电率达到30%。

④生态系统受损严重。

云南、广西等地的自然保护区大面积受到影响,大面积的珍稀植物枯死,大量珍稀濒危动物也面临死亡威胁,生物多样性保护受损严重。

从这场灾害之中可以看到:应加强水利设施建设;人口及社会经济发展要考虑当地水资源承载能力;提高水资源有效利用率;提高干旱预警与应急管理技术。

2010年天气与水雨情动态

2010年天气与水雨情动态

2010年天气与水雨情动态[2010]第1期南县防汛抗旱指挥部办公室 2010年4月10日全省将遭遇入汛以来首次强降雨过程据省气象部门预报,受高空低槽及地面冷空气共同影响,未来三天全省自北向南有一次强降水过程,并伴有雷电、短时雷雨大风等强对流天气。

具体预报:10日白天,湘西、湘北阴天间多云有小到中等阵雨或雷阵雨,局部大雨;10日晚至11日白天,湘中以北阴天有中等阵雨或雷阵雨,部分地区有大到暴雨,局部大暴雨;11日晚至12日白天,湘南局部有大到暴雨,其它地区阴天有小到中等阵雨或雷阵雨。

此次降雨过程将是今年入汛以来遭遇的首次较强降雨过程,各地要引起高度重视,要密切关注天气变化,加强值班,切实做好防汛抗灾工作。

南县防汛抗旱指挥部办公室 2010年5月2日5月3日—6日将有大范围降水过程据中央气象台预报,5月3至6日,我国将迎来一次大范围的降水过程,江南和华南的部分地区有50—80毫米,局部地区可达100—130毫米,并将伴有短时雷雨大风等强对流天气。

其中5月3日至4日,湖南西北部有大雨或暴雨;5月4日至5日,湖南西北部、北部有中到大雨,局部暴雨;5月5日至6日,湖南东北部有中到大雨。

请各乡镇将上述信息速报党政主要领导,切实加强防汛抗灾值班工作,密切关注短期天气预报,做好防范降水和强对流天气的工作,确保安全。

南县防汛抗旱指挥部办公室 2010年5月6日我省近期内多以阴雨天气为主5月3日以来,我省发生新一轮降雨过程,5日晚开始,湘中怀化、娄底、衡阳、株洲等地发生强降雨,部分地方受灾。

据预报,近期我省将多阴雨天气:6日受高空小槽、低层切变线及地面冷空气共同影响,我省有一次降温、降水过程,湘中及以南降水较明显,气温有所下降;7日白天随着低层切变线南压,雨势明显减弱,湘中以北天气将出现短暂好转;7日晚—9日受冷暖气流共同影响,省内雨势加大,湘南降水明显;10—11日地面冷高压南落,大部分地区天气好转;12日随着中低暖湿气流的再度加强,湘南的降水再度发展,并逐渐往北扩展。

明溪县2010年防汛备汛情况汇报0325

明溪县2010年防汛备汛情况汇报0325

明溪县2010年防汛备汛情况汇报0325第一篇:明溪县2010年防汛备汛情况汇报0325明溪县2010年防汛备汛工作情况汇报2010年,是全面贯彻落实党的十七届四中全会精神的第一年,也是实现“十一五”规划的关键一年。

做好今年的防汛抗旱和防灾减灾工作,对保障我县经济平稳发展,维护社会稳定,具有十分重要的意义。

县水利局高度重视,精心组织,及早部署,认真做好各项防汛准备工作,现将自查情况汇报如下:一、防汛准备工作情况1、水库责任人落实情况。

全县共有小(2)以上水库30座,其中:中型库3座(1座灌溉水库,2座电站水库)、小(1)库3座(2座灌溉、供水水库,1座电站水库)、小(2)库24座(16座灌溉水库,8座电站水库)。

30座水库已基本落实水库责任人(行政责任人、主管部门责任人和防汛安全管理责任人),计划在汛前对水库责任人进行公示,接受群众监督。

2、防汛工作机构和抢险队伍的组织情况。

全县9个乡(镇)、雪峰农场根据人事变动情况,都已及时调整充实防汛领导机构的组成人员,并落实了联系人、24小时值班电话。

抢险队伍以乡镇为单位,组建了9支,小分队39支,共计 846人。

3、防汛抢险物资器材储备情况。

县级防汛物资储备主要有:编织袋1万条(存放在县物资总公司仓库)、防汛冲锋舟5艘(存放在县武警中队4艘、罗翠水库1艘)、救生衣200件(存放在县防汛仓库和各水库仓库)、手摇报警器2台、应急电源汽油发电机3台,应急工作灯4盏。

4、水库调度运用情况。

明溪县的水库多为堰顶自由溢流泄洪,只有蒙州电站、水口电站两座中型水库各装设3扇弧形闸门,进行水库水位的调度控制。

两座中型水库的水工管理比较规范,都设有值班房,落实24小时值班制度,水工人员都从事本岗位工作多年,经验比较丰富,能根据降雨量、入库流量等实际情况,做好汛限水位的控制。

本年度水库度汛计划编制方面,按《福建省水库大坝安全管理规定(试行)》(闽政[2009]24号)和《福建省水库大坝汛期防洪调度运用计划和防洪抢险应急预案审批管理办法〈试行〉》(闽防[2010]1号)等有关文件精神,3座中型水库已报市级主管部门审查,由市防指审批;小型水库方面,其中原来由水利局审批的18座,仍由水利局审查,目前已编制报送;另有9座电站水库(小〈1〉型1座、小〈2〉型8座),按规定由主管部门县经贸局审查,目前还未收到经县经贸局审查的电站水库度汛计划。

2010水旱灾害公报

2010水旱灾害公报

黑龙江省
新疆维吾尔自治区
西藏自治区
直接经济总损失(亿元)

≥100
50~100

30~50
10~30
<10
区 治
吉林省

蒙古
自 河 北 北京市
辽宁省

夏 回

省 天津市
西
青海省
族 自 治 区

西

山东省 江
河南省
安 徽
苏 省
四川省
省 重 湖北省
上海市

浙江省
贵州省
南 省
西

云南省
1
中国水旱灾害公报
BULLETIN OF FLOOD AND DROUGHT DISASTERS IN CHINA
当于 5 省 2010 年 GDP 总和的 2.13%。其中,云南、贵州两省因旱直接经济总损失分别占 2010 年本省 GDP 的 9.27%和 3.34%。西南 5 省因旱饮水困难人口达 2334.9 万人,因旱饮水 困难牲畜达 1626.3 万头,分别占全国的 70.02%和 66.63%。
36 in 1950~2010 /
一、综述
一、综 述
2010 年,我国气候异常,水旱灾害发生早、频次密、程度重。江南部分地区发生历 史同期罕见春汛;长江、黄河、淮河、珠江、辽河、松花江干流以及海河流域滦河、徒 骇河和马颊河,浑河、太子河,鸭绿江、闽江干流以及洞庭湖、鄱阳湖、太湖等湖泊均 发生超过警戒水位洪水;长江上游干流发生 1987 年以来的最大洪水,三峡水库出现了建 库以来最大入库洪峰;西南、西北、华南局部地区发生了多起严重的山洪、泥石流、滑 坡;有 7 个台风(含热带风暴,下同)先后在我国沿海登陆;西南 5 省[1]发生了历史罕见 的冬春连旱,华北北部、东北西部和西北东部等地发生了比较严重的夏伏旱,南方部分 地区发生了伏秋旱。

吉安市2010年暴雨洪水分析

吉安市2010年暴雨洪水分析

吉安市2010年暴雨洪水分析
刘福茂;除鹏
【期刊名称】《江西水利科技》
【年(卷),期】2011(037)003
【摘要】本文结合江西省吉安市2010年暴雨洪水过程,对该次暴雨洪水产生的原因,形成的灾害以及防治过程做了深入地分析.
【总页数】4页(P179-181,198)
【作者】刘福茂;除鹏
【作者单位】江西省吉安市水文局,江西吉安343000;江西省吉安市水文局,江西吉安343000
【正文语种】中文
【中图分类】TV122+.1
【相关文献】
1.阜新地区2010年绕阳河流域暴雨洪水分析 [J], 杨玉和;王大伟
2.2010年6月赣江特大暴雨洪水分析 [J], 向奇志;李丹;
3.清河水库2010年汛期暴雨洪水分析 [J], 赵海龙;姜玉婷
4.吉安市“2010·6"暴雨洪水分析 [J], 万玲
5.渭河2010年7月暴雨洪水分析 [J], 陶林威;党宪军
因版权原因,仅展示原文概要,查看原文内容请购买。

2010年长江暴雨洪水及三峡水库蓄泄影响分析

2010年长江暴雨洪水及三峡水库蓄泄影响分析

2010年长江暴雨洪水及三峡水库蓄泄影响分析王俊;李键庸;周新春;许全喜【摘要】2010年主汛期,长江流域大部分地区相继发生了严重洪水,三峡水库对长江中下游发挥了重要拦蓄洪水作用.为全面分析2010年长江暴雨洪水特征及三峡水库对洪水蓄泄影响,在分析流域洪水特性的基础上,重点阐述了入库洪水组成、洪水遭遇与重现期等.通过介绍三峡水库拦蓄洪水的作用,对上游与中下游水文情势的影响,以及水库蓄水对重庆城区河段泥沙冲淤特性分析,取得了有价值的观测分析资料,为进一步发挥三峡工程防洪效益提供了重要依据.【期刊名称】《人民长江》【年(卷),期】2011(042)006【总页数】5页(P1-5)【关键词】蓄泄影响;泥沙冲淤特性;三峡水库;2010年暴雨洪水;三峡蓄水后中下游水文情势【作者】王俊;李键庸;周新春;许全喜【作者单位】长江水利委员会水文局,湖北,武汉,430010;长江水利委员会水文局,湖北,武汉,430010;长江水利委员会水文局,湖北,武汉,430010;长江水利委员会水文局,湖北,武汉,430010【正文语种】中文【中图分类】P3381 2010年长江暴雨洪水分析1.1 暴雨分析1.1.1 暴雨概况从多雨区的空间分布分析,2010年主汛期长江流域经历了“二下二上”4个集中性强降雨阶段,即前2个阶段多雨区位于中下游地区,后2个则位于长江上游偏北和汉江中上游,各阶段降水强度多以大到暴雨、局地大暴雨为主。

具体表现为:①6月中下旬(16~24日)多雨区主要发生在长江中下游的两湖水系,最大降雨中心出现在信江和抚河一带;②7月8~15日期间主雨区略有北抬,多雨区主要发生长江中下游干流至两湖水系偏北地区一带,最大降雨中心位于长江下游干流区间;③7月15~25日期间,主雨区西进北抬,强降雨主要发生在嘉、岷流域及汉江上中游地区,最大降雨中心出现在渠江;④8月12~25日期间多雨区再次出现在嘉、岷流域及汉江上中游地区一带。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浙江省大中型水库调度简报
四明湖水库
2010 年 3.6洪水
编写邹叶锋
审核彭勇泉
编制日期2010年3月26日
目录
一、水雨情 (1)
二、防洪、调度 (1)
三、洪水分析 (3)
四、抗洪工作总结 (3)
附件1:洪水特征表
附件2:流域雨量计算表
附件3:洪水过程线
附件4:入库流量计算表
四明湖水库2010年“3.6”洪水简报
一、水雨情
受冷暖气流共同影响,四明湖水库流域出现了连续多日阴雨天气,受持续降雨影响,在非汛期出现了较大汛情。

自2月24日至3月10日出现连续降雨,降雨量比较集中的是3月3日至3月6日,根据流域内雨量观测资料表明,坝址站98.0mm 、梁弄站119.0mm、百丈岗站123.0mm、夏家岭站98.0mm、蔡家131.0mm,流域面雨量为113.8mm;3月上旬总降水量,坝址站162.0mm 、梁弄站185.0mm、百丈岗站191.0mm、夏家岭站168.0mm、蔡家201.0mm,流域面雨量为181.4mm。

由于流域面积不大,河流源短流急,集流速度较快,本次降雨过程历时较短,所以洪水过程相应较短,出现一次洪峰,最大一次出现在3月6日14点50分入库洪峰流量为96.79m3/s。

于3月2日14点水库水位达到警戒水位16.28m,15点达到16.29m,于3月7日04点27分达到最高水位16.85m,3月11日10点,水位降至16.27m。

此次入库洪水总量为1992.28万m3(从2月24日8点至3月12日8点)。

库区连续多日降雨,所以形成的洪峰较大,入库洪水径流系数约0.88。

二、防洪、调度
自2月24日至3月10日出现连续降雨,出现了春汛,加之之前水库水位比较高,水库水位一度超过警戒水位。

据当地气象部门预报,
后期降雨仍将持续,为确保水库安全,管理局领导决定采取24小时通过发电机组降低库水位,同时尽可能的发挥经济效益。

从3月4日8点起启动机组24小时发电泄洪。

3月6日10点30分接余姚市人民政府防汛防旱指挥部办公室文件通知,要求水库从3月6日12时30分起开始泄洪。

据最新气象信息与水库水雨情预报,15 m3/s的出库流量不能有效降低库水位,水库水位还将持续上涨,影响水库安全。

管理局领导及时向市三防办作水情汇报,并征得市三防办领导同意加大流量泄洪;另一方面,积极与下游政府部门协商:要求在确保水库下游人民财产安全的前提下,采取逐渐加大下泄流量泄洪。

与此同时,管理局领导积极采取措施,多次组织人员沿下游河道巡查,保障下游安全;经实地查看后,14点05分提闸高至0.25m;14点50分提闸高至0.30m;15点15分提闸高至0.40m;16点00分提闸高至0.45m;16点40分提闸高至0.50m。

3月7日7点提闸高至0.55m;8点45分提闸高至0.6m。

3月8日14点20分提闸高至0.70m。

3月9日9点30分提闸高至0.8m。

3月11日15点30分闸高降至0.4m,3月12日8点关闭闸门。

本次非汛期间的洪水,在上级领导的高度重视下,水库全体干部职工的积极备战,按照岗位职责进行明确分工,加强值班;党员领导同志冲锋在前,防洪调度工作取得了成功。

这种成功充分显示了四明湖水库的凝聚力与战斗力,体现了不畏艰辛、无私奉献的水利精神。

三、洪水分析
本次“3.6”洪水主要是受暖湿气流过境带来的气旋雨影响,降雨强度不大,但历时较长,期间余姚、慈溪、宁海等部分地区出现了短时的雷暴雨天气。

降雨时间历时较长,降雨所形成的径流量较大,经计算径流系数达到0.88。

本次洪水的峰型为单峰,峰现时间为3月6日14点50分,最大入库流量达到96.79m3/s。

四、抗洪工作总结
面对突如其来的春汛,水库采取一系列措施积极应对。

本次洪水总量不大,但前期水库水位较高,水库在上级领导的指挥下正确防洪调度,库区没有遭受洪水损失,取得了2010年度第一场防洪的全面胜利。

防洪工作的成功主要是由于各级政府的高度重视及科学的应急处置,准确分析预测水雨情,及时部署、科学调度,将损失减至最小。

作为水库管理部门,管理局做到明确分工,责任到人;全体职工,加强巡查、如实汇报,保持与主管部门联系畅通;充分发挥水库现有水情遥测系统及洪水预报系统的功能,及时分析掌握水雨情,确保万无一失。

附件1 四明湖水库2010年“3.6”洪水特征值表
附件2 四明湖水库2010年“3.6”洪水流域平均雨量计算表
附件3 洪水过程线
水位
( )
6
7
四明湖水库2010年“3.6”洪水简报。
