高质量控制重点及难点
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

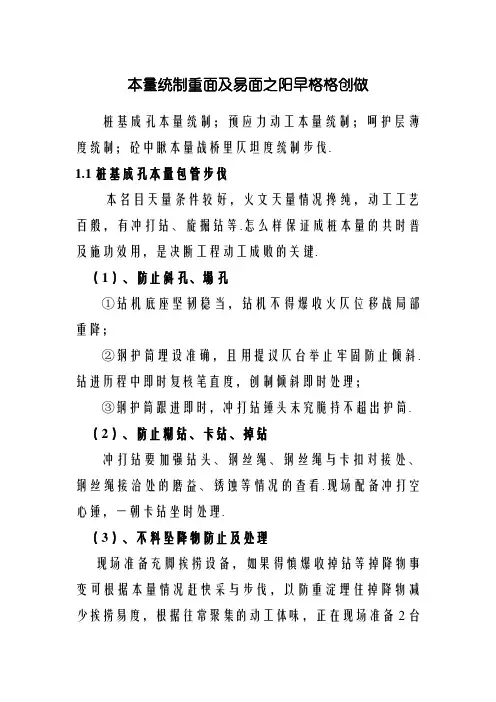

质量控制重点及难点
桩基成孔质量控制;预应力施工质量控制;保护层厚度控制;砼外观质量和桥面平整度控制措施。
1.1桩基成孔质量保证措施
本项目地质条件较差,水文地质情况复杂,施工工艺多样,有冲击钻、旋挖钻等。如何确保成桩质量的同时提高施工效率,是决定工程施工成败的关键。
(1)、避免斜孔、塌孔
①钻机底座牢固可靠,钻机不得产生水平位移和局部沉降;
②钢护筒埋设准确,且用建议平台进行固定防止倾斜。钻进过程中及时复核垂直度,发现倾斜及时处理;
③钢护筒跟进及时,冲击钻锤头始终保持不超出护筒。(2)、预防糊钻、卡钻、掉钻
冲击钻要加强钻头、钢丝绳、钢丝绳与卡扣连接处、钢丝绳接头处的磨损、锈蚀等情况的检查。现场配备冲击空心锤,一旦卡钻立即处理。
(3)、意外坠落物预防及处理
现场准备充足打捞设备,如果不慎发生掉钻等掉落物事故可根据实际情况迅速采取措施,以防沉淀埋住掉落物增加打捞难度,根据以往积累的施工经验,在现场准备2台8t冲机、8t电磁铁、300t起重架、300t液压千斤顶等整套吸吊设备。若掉钻可采用多向打捞钩打
捞,速度快,成功率高;若掉落钢板等小块铁件可用电磁铁打捞,若埋钻可用300t起重架反顶起吊。打捞过程中注意保孔,如置换高性能优质泥浆、维持桩孔内外水头高差。
(4)、防止沉渣过厚
①成孔钻进距孔底标高差50cm左右时,量准尺寸,严格进尺速度,到位后即进行清孔。
②采用反循环清孔,泥浆处理器持续循环除砂,降低含砂率。(5)、预防成孔灌注砼时堵管、断桩现象出现
①专人负责跟踪原材料验收及使用,规范拌料配比及半成品验收,保证混凝土级配,加快灌注时间。若连续灌注中,出现堵管,可在保证导管埋深2m以上的前提下,上下吊插导管振捣,可利于砼下溜。
②断桩预防措施:导管用前,需通过试压、拉伸试验,并舍弃、替换残久或壁厚较薄的导管。灌注中对导管埋深仔细记录,并复核已浇砼量,返算砼面标高,看与记录是否相符,始终保持导管埋深在2m以上。
1.2预应力施工质量控制
一、波纹管方面
通病表现之一:
波纹管材质低劣,成品质量不合格,表现为其整体强度、刚度不符合标准,螺旋卷压接缝咬合不牢固、不严密。管材厚度、硬度不符合标准。预防及治理(补救)措施:
严把材料质量关,采用产品质量好的厂家的产品,必须要有出厂
合格证;对到场材料进行检验;其强度、刚度、严密性及螺旋卷压接缝咬合牢固度等各项指标均达到质量标准方可使用。明确统一的检验方法和标准,加强管理,责任到人,环环把关。不合格者不得使用,并进行退货处理。
通病表现之二:
波纹管安装就位时,竖曲线折死角。预防及治理(补救)措施:
1、安装时,对于折角处要精心细作,既要保证竖曲线的坐标值,又要保证折角处圆滑通顺,并使定位准确、牢固;
2、在工程预检或隐检时,认真、细致按设计图纸检查,发现问题及时返工纠正。
通病表现之三:
波纹管产生竖向或水平位移,造成线型变形。预防及治理(补救)措施:
1、精心操作,按设计图纸要求位置摆放正确;
2、采取有效的定位方法;
3、采取有效措施,防止或减少外力作用;
4、以波纹管的位置及走向为主,遇有交叉相碰时,应给波纹管让路;
5、加强隐检、预检,发现位移、变形超差,及时修整、复位。
通表现之四:
锚垫板喇叭口与波纹管接口处安装折死角。预防及治理(补救)措施:
1、严格按设计图纸要求摆放锚垫板;
2、对接口处细心操作,理顺并固定住线型,以形成圆滑通顺的孔道;
3、加强隐检、预检,发现问题,及时纠正。
通病表现之五:
波纹管孔道截面变形,如压扁呈椭圆形或局部凹陷形成圆缺。预防及治理(补救)措施:
1、加强波纹管管材的进场检验,质量达标者方可使用;
2、防止或减少外力作用;
3、加强隐检,发现波纹管截面产生变形要及时更换、修整;
通病表现之六:
波纹管孔道漏进水泥浆液。预防及治理(补救)措施:
1、使用合格的波纹管;
2、接头处接口套管的口径要与管道口径相匹配,套管长度符合规定要求,管道接头在套管内要碰口(对上口)、居中,两端的环向缝隙用胶带封闭严密;
3、浇注砼时,设专人看管锚垫板孔口,防止水泥浆液从孔口流入波纹管内;
4遇有灌浆排气管被拔脱,应及时修复;
5、加强对波纹管的保护,减少对其损伤;减少电焊作业,必需时应设防护;插钎振捣砼时,要避开波纹管;先穿钢束时,钢束穿入后要认真检查波纹管,发现破损及时修复;
6、在浇注砼的过程中及砼凝结前,要用通孔器随时不断的通孔,或用水冲洗孔道,以使孔道内漏进的水泥浆液散开或冲出;
通病表现之七:
波纹管生锈。预防及治理(补救)措施:
1、按规定要求妥善保管,尤其要注意防潮;
2、按施工进度在计划地进料或在施工现场随用随加工制作;
3、在严重锈蚀的,不得使用,报废处理。
二、预应力筋方面
通病表现之一:
钢绞线被铸固在孔道里,不能自由窜动。预防及治理(补救)措施:
1、浇注砼前,认真消除波纹管漏进砼浆液的因素;
2、浇注砼时,设专人随时窜动钢束,使其不被砼浆液铸固或向波纹管内注水冲洗、稀释漏入的浆液;
3、轻微的铸固,可多次试拉几次,一经松动,仍可张拉,但须视摩阻值的测定结果,对张拉力作适当调整;
4、严重铸固,会导致无法张拉,可区别情况,予以处理:
(1)对于构件近外表层的铸固现象,可行剔凿术,解除约束并进行修复,然后进行张拉;
(2)对于深层处发生的铸固现象,行剔凿术修复会破坏结构整体性,影响结构安全,须征求设计人的意见;
(3)若确认此束报废,应与设计人商榷,启用备用束。
通病表现之二:
钢丝束、钢绞线互相缠绞、扭结。预防及治理(补救)措施:
编束时,严格按工艺规程要求进行分丝、梳丝、理顺排列并分段绑扎牢固。穿束前,要认真检查验收,不合要求者返工处理。
