弱电智能化工程施工总进度计划表及施工进度的保证措施1.1.工程进度计划根据此次上海市*********新建项目一弱电系统设计、供应及安装专业分包工程招标文件要求我方制定了如下工程进度计划。

•将在合同签订7个工作日内安排项目管理班子进场■ 7个工作日人施工人员进场■ 15个工作日内完成完成线缆敷设工作■ 15个工作日内完成设备安装工作■7个工作日内完成设备调试工作■7个工作日日完成系统调试工作■80个工作日内完工■完工后10天内通过验收我公司根据多年的经验,通过对本工程招标文件中对于本工程施工进度的要求、工程资料及施工现场实际条件的分析,并具体结合所选定的施工方法及技术措施,经过细致周密的计划安排,编制了施工总进度计划表。

工程进度是业主十分关心的问题,在中标后的施工中,我公司和现场项目部将以计划竣工日期为目标,根据图纸、重要节点完成目标和设备供应进度对总进度计划及时进行修正,经修正的计划经公司各级审查后,提交业主或顾问单位审定,项目部将根据审定的总进度计划,组织劳动力、材料和施工机械分期进入施工现场,进行安装工程施工作业。

在施工中将采用我公司成熟的施工工艺,选择合理的流水节拍,以保证各施工节点进度。

在中标后本公司会根据现场实际施工进度、实际用工情况,对已编制的劳动力计划峰值表进行调整,并在计划中充分考虑设备、材料的供应计划和各系统调试安排。

在施工过程中,有时因有关条件变化,安装作业被迫中断,以至延误工期。

如在本工程中遇见如此情况,我方将会与业主及有关方面研究,采取有效对策抢回时间,确保节点进度目标和总进度目标。

这种情况在以往的工程项目中曾多次发生,但业方的投入使用时间却没有一次因我公司的原因而延误。

同时,我公司在项目进度管理上己全部应用成熟的电脑化工程管理软件,这已成为公司工程管理的一大特色。

1.2.1.工期控制的方法、措施1)工期控制项目工期控制主要是规划、控制和协调。

规划就是确定工程总进度目标和分项进度目标,并编制其进度计划。

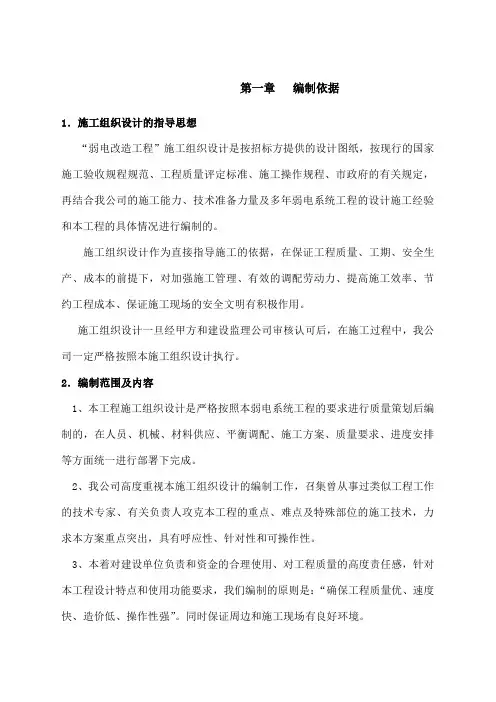

智能化弱电工程施工组织设计方案

智能化弱电工程施工组织设计方案

第一章编制依据1.施工组织设计的指导思想“弱电改造工程”施工组织设计是按招标方提供的设计图纸,按现行的国家施工验收规程规范、工程质量评定标准、施工操作规程、市政府的有关规定,再结合我公司的施工能力、技术准备力量及多年弱电系统工程的设计施工经验和本工程的具体情况进行编制的。

施工组织设计作为直接指导施工的依据,在保证工程质量、工期、安全生产、成本的前提下,对加强施工管理、有效的调配劳动力、提高施工效率、节约工程成本、保证施工现场的安全文明有积极作用。

施工组织设计一旦经甲方和建设监理公司审核认可后,在施工过程中,我公司一定严格按照本施工组织设计执行。

2.编制范围及内容1、本工程施工组织设计是严格按照本弱电系统工程的要求进行质量策划后编制的,在人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一进行部署下完成。

2、我公司高度重视本施工组织设计的编制工作,召集曾从事过类似工程工作的技术专家、有关负责人攻克本工程的重点、难点及特殊部位的施工技术,力求本方案重点突出,具有呼应性、针对性和可操作性。

3、本着对建设单位负责和资金的合理使用、对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制的原则是:“确保工程质量优、速度快、造价低、操作性强”。

同时保证周边和施工现场有良好环境。

3.施工组织设计编制技术依据1.《30MHz—1GHz声音和视频信号的电缆分配系统》2.《安全防范工程程序与要求》3.《建筑弱电工程设计手册》4.《工业电视系统工程设计规范》5.《施工现场临时用电安全技术防范》6.《建筑施工安全检查标准》7. 建筑智能化系统工程设计管理暂行规定》8.《建筑和建筑群综合布线工程施工及验收规范》9.《大楼通信综合布线系统》10.《火灾自动报警系统设计规范》第二章工程概况1.工程内容弱电改造工程,位于:沈河区惠工南四路11号,总建筑面积约6280㎡。

根据甲方要求,本次能化系统弱电集成系统工程包括以下七个项目:1)楼宇综合布线子系统2)网络交换及程控电话子系统3)核心机房装修及电气子系统4)核心机房监控门禁子系统5)公共广播子系统6)安防监控子系统7)周界安全防范子系统2.总工期要求按总体建设工程基本要求,以及招标单位针对本项目工程的计划、要求,总承包施工单位施工进度要求,制定相应的工期计划,并保证按计划施工,按期保质完成本工程。

弱电智能化工程资源配备计划

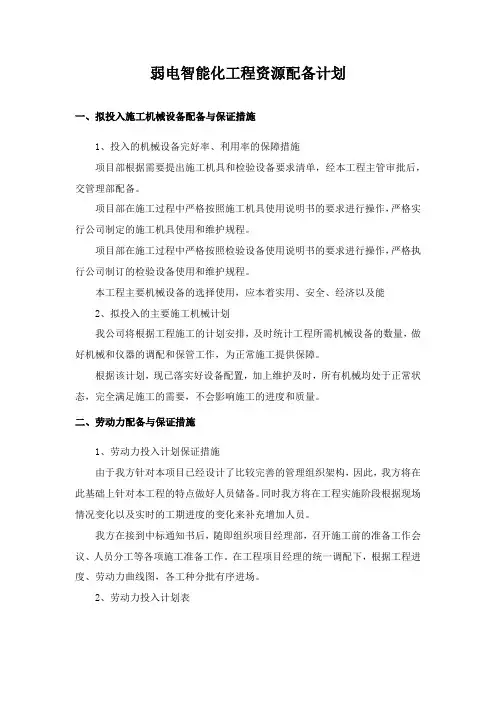

弱电智能化工程资源配备计划

弱电智能化工程资源配备计划一、拟投入施工机械设备配备与保证措施1、投入的机械设备完好率、利用率的保障措施项目部根据需要提出施工机具和检验设备要求清单,经本工程主管审批后,交管理部配备。

项目部在施工过程中严格按照施工机具使用说明书的要求进行操作,严格实行公司制定的施工机具使用和维护规程。

项目部在施工过程中严格按照检验设备使用说明书的要求进行操作,严格执行公司制订的检验设备使用和维护规程。

本工程主要机械设备的选择使用,应本着实用、安全、经济以及能2、拟投入的主要施工机械计划我公司将根据工程施工的计划安排,及时统计工程所需机械设备的数量,做好机械和仪器的调配和保管工作,为正常施工提供保障。

根据该计划,现已落实好设备配置,加上维护及时,所有机械均处于正常状态,完全满足施工的需要,不会影响施工的进度和质量。

二、劳动力配备与保证措施1、劳动力投入计划保证措施由于我方针对本项目已经设计了比较完善的管理组织架构,因此,我方将在此基础上针对本工程的特点做好人员储备。

同时我方将在工程实施阶段根据现场情况变化以及实时的工期进度的变化来补充增加人员。

我方在接到中标通知书后,随即组织项目经理部,召开施工前的准备工作会议、人员分工等各项施工准备工作。

在工程项目经理的统一调配下,根据工程进度、劳动力曲线图,各工种分批有序进场。

2、劳动力投入计划表三、主要材料供应、来源、投入计划及保证措施1、主要设备及材料的供应计划表施工开工前,机械设备、材料提前进场,在对施工人员进行培训以后,分班组进驻工地,不因材料设备等影响到工期按计划推进,施工人员提前进入场地,根据材料需用量的计划,提前做好申请订货和采购,组织材料进场后,做好保管工作。

2、主要设备及材料投入计划的保证措施弱电系统工程的设备材料采购与进场计划直接影响到整个项目的工期,十分关键,我们采取以下措施来保证主要设备及材料及时进场:做好施工交底工作,明确各个阶段所需要的材料、设备,制定设备材料采购进场的总计划。

智能家居工程劳动力计划表

智能家居工程劳动力计划表

智能家居工程劳动力计划表1. 项目概述本工程旨在实施智能家居系统的安装和维护,以提供高效、便捷和智能化的家居体验。

下面是工程的劳动力计划表。

3. 人力资源分配根据工作任务和工作时间安排,以下是所需的工程劳动力资源:3.1 项目经理- 负责项目执行的整体管理和协调- 监督工程进展和质量控制- 协调与客户和供应商的沟通3.2 设计师- 负责智能家居系统的设计和规划- 根据客户需求和空间布局提出合理的解决方案- 与项目经理协同工作,确保设计符合项目要求3.3 安装人员- 负责安装和配置智能家居设备- 熟悉设备的安装流程和操作步骤- 确保安装工作按时完成,符合质量要求3.4 技术支持人员- 提供智能家居系统的技术支持和维护服务- 处理客户的问题和疑虑- 协助解决系统故障和维修工作4. 人员安排根据需求,以下是工程所需的人员安排:4.1 项目经理- 负责整体工程管理- 销售部门经理4.2 设计师- 负责系统设计和规划- 技术部门经理4.3 安装人员- 负责设备安装和配置- 技术支持人员4.4 技术支持人员- 提供系统维护和支持服务5. 结论本计划表提供了智能家居工程的劳动力需求和人员安排。

按照计划执行,将确保工程按时完成,并提供高质量的智能家居系统和服务。

Note: This is a sample document and the dates and roles mentioned are for illustration purposes only. The actual dates and personnel should be determined based on the specific project requirements.。

弱电智能化工程进度及资源配备计划

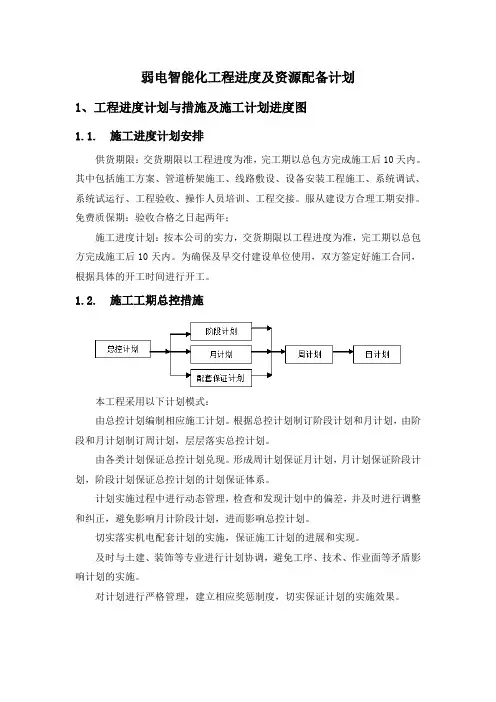

弱电智能化工程进度及资源配备计划

弱电智能化工程进度及资源配备计划1、工程进度计划与措施及施工计划进度图1.1.施工进度计划安排供货期限:交货期限以工程进度为准,完工期以总包方完成施工后10天内。

其中包括施工方案、管道桥架施工、线路敷设、设备安装工程施工、系统调试、系统试运行、工程验收、操作人员培训、工程交接。

服从建设方合理工期安排。

免费质保期:验收合格之日起两年;施工进度计划:按本公司的实力,交货期限以工程进度为准,完工期以总包方完成施工后10天内。

为确保及早交付建设单位使用,双方签定好施工合同,根据具体的开工时间进行开工。

1.2.施工工期总控措施本工程采用以下计划模式:由总控计划编制相应施工计划。

根据总控计划制订阶段计划和月计划,由阶段和月计划制订周计划,层层落实总控计划。

由各类计划保证总控计划兑现。

形成周计划保证月计划,月计划保证阶段计划,阶段计划保证总控计划的计划保证体系。

计划实施过程中进行动态管理,检查和发现计划中的偏差,并及时进行调整和纠正,避免影响月计阶段计划,进而影响总控计划。

切实落实机电配套计划的实施,保证施工计划的进展和实现。

及时与土建、装饰等专业进行计划协调,避免工序、技术、作业面等矛盾影响计划的实施。

对计划进行严格管理,建立相应奖惩制度,切实保证计划的实施效果。

在施工过程中随时听取建设方、监理、总包对工程进度意见和建议,并积极做出相应的调整,保持与工程整体安排部署的步调统一。

为保证总控计划的实施,应制订以下配套计划:材料、设备送审、订货、进场计划:施工机具使用计划;劳动力使用计划;加工件的加工计划;调试计划;验收计划;培训计划1.3.工期控制程序流程我公司对工期的控制,实施报告期制度,报告期根据总控计划、实际工程进度进行调整,最短为一天,最长为一月,工期紧张时报告期短,反之则长。

在报告期内,对实际工期进行测量,与计划进行比对,如发现实际工期滞后的情况,则分析原因,并采取相应的纠偏措施,以保证工期计划的实现。

电力安装劳动力安排计划表

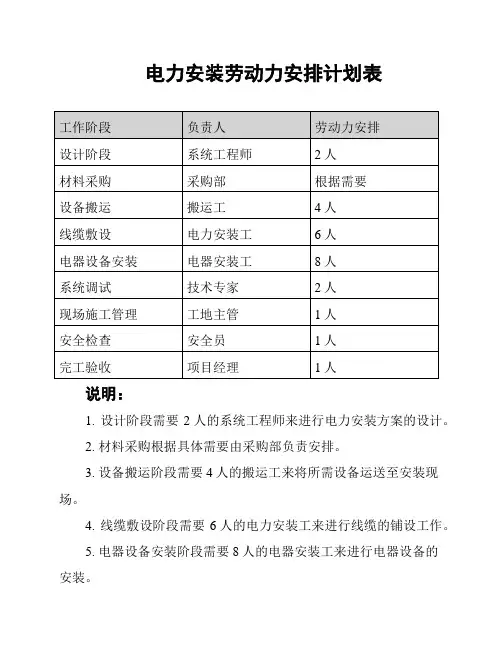

电力安装劳动力安排计划表

电力安装劳动力安排计划表
说明:
1. 设计阶段需要2人的系统工程师来进行电力安装方案的设计。

2. 材料采购根据具体需要由采购部负责安排。

3. 设备搬运阶段需要4人的搬运工来将所需设备运送至安装现场。

4. 线缆敷设阶段需要6人的电力安装工来进行线缆的铺设工作。

5. 电器设备安装阶段需要8人的电器安装工来进行电器设备的
安装。

6. 系统调试阶段需要2人的技术专家来进行系统的调试和测试。

7. 现场施工管理阶段需要1人的工地主管来进行安装工作的协
调和管理。

8. 安全检查阶段需要1人的安全员来进行安全检查和监督。

9. 完工验收阶段由项目经理来进行验收工作。

以上是本项目电力安装劳动力安排计划的详细内容。

根据各个
工作阶段的需要,合理安排人员,确保项目的顺利进行和质量的保证。

弱电工程劳动力安排计划

弱电工程劳动力安排计划

弱电工程劳动力安排计划英文回答:Planning for the manpower allocation in the weak electrical engineering project is crucial for itssuccessful execution. It involves determining the number of workers required, their skills and expertise, and the schedule for their deployment. To develop an effectivelabor plan, I would consider the following factors:1. Project Scope: I would start by understanding the scope of the project and the specific tasks involved. This would help me identify the different types of labor required, such as electricians, technicians, and installers.2. Workload Analysis: Next, I would analyze theworkload for each task and estimate the time required to complete it. This would help me determine the number of workers needed for each task and the duration of their engagement.3. Skill Requirements: I would assess the skill requirements for each task and match them with theavailable labor pool. For example, if there is a need for specialized knowledge in low-voltage systems, I would ensure that the workers assigned to that task have the necessary expertise.4. Resource Availability: I would consider the availability of resources, such as equipment and materials, when planning the labor allocation. For instance, if a certain task requires specific tools, I would ensure that the workers assigned to that task have access to those tools.5. Work Schedule: I would create a work schedule that takes into account the project timeline and theavailability of workers. This would involve determining the start and end dates for each task and assigning the appropriate number of workers to ensure timely completion.6. Flexibility: It is important to build flexibilityinto the labor plan to accommodate any unforeseen circumstances or changes in the project scope. This could involve having backup workers or adjusting the schedule as needed.For example, let's say I am planning the labor allocation for a weak electrical engineering project that involves installing security systems in a commercial building. Based on the project scope, I determine that I need electricians to handle the wiring, technicians to install the security cameras, and installers to set up the control panel.After analyzing the workload, I estimate that it would take two weeks to complete the wiring, one week for camera installation, and three days for setting up the control panel. I assess the skill requirements and ensure that the electricians have experience in low-voltage systems, the technicians are familiar with different camera models, and the installers are proficient in control panel configuration.Considering the availability of resources, I make sure that the workers have access to the necessary tools and equipment. I then create a work schedule that assigns the appropriate number of workers to each task, taking into account the project timeline and the availability of workers.In case of any unexpected delays or changes in the project scope, I have backup electricians, technicians, and installers on standby to ensure that the project stays on track.中文回答:弱电工程劳动力安排计划对项目的成功执行至关重要。

智能弱电项目工程施工工期及进度计划表

智能弱电项目工程施工工期及进度计划表

第一卷智能弱电项目工程施工工期及进度计划表智能化项目的施工工期是建筑工程的分部工期之一,必须配合土建、安装与装修的工期,必须根据总体进度的变化进行控制和调整。

由于智能化工程施工的特殊性和它的技术要求,基础设施施工如:桥架、管、线与土建、装修、机电安装各专业施工同时进行,该阶段施工必须主动积极配合好其他各专业施工,为下一步的施工打下良好的基础。

其他设备的安装是在土建施工完毕、机电其他各专业施工接近尾声、精装修工程基本完成,主要施工人员撤离施工场地的情况下进行施工,因此不仅要认真检查所具备的施工面,尤其要注意对各专业的成品保护。

由于预埋管、线和桥架施工是智能化项目的施工基础设施,是各弱电系统进行施工的保证条件。

因此为确保施工工期的按期完成,甲方应对桥架施工的工期进行严格的规定并加以控制,为下一步各弱电系统全面施工创造条件。

本次投标分包工程施工进度计划由于对总包土建总进度计划不详;根据我方施工经验制定分包工程施工进度计划以及甲方工期要求,我单位计划工期为2012年8月1日进场施工至2012年10月1日完工。

具体施工进度安排见********弱电工程施工计划(甘特图),若因工期调整我方将根据工程实际情况,予以调整并在施工组织方法上采取并行施工、流水施工、增加劳动力投入,加班加点等措施弥补工期损失确保工期的如期完成。

进度计划不是不变的,当其它工程的里程矿物质计划发生改变时,智能化工程的基准计划将做出相应的调整,也就是说施工过程中需要不断地沟通和协调;根据进度的需要,合理安排人力资源和物力投入,并在实施过程中不断地进行进度的动态管理,以防止进度发生偏差,而影响整个工程的工期,其中工程的协调与合作是施工协调的关键;智能化项目的进度控制内容主要包括以下几个方面:做好施工进度计划,实行动态控制。

认真研究工程总体进度计划和分部工期计划,做好弱电项目施工的计划控制和调整。

对工程中进度发生的变化及时比较,出现偏差时应及时调整人力、物力、财力等资源;及时与相关工种进行协调和配合认真分析影响施工进度的因素及预见可能发生的变化,掌握进度控制的主动权。

建筑智能化弱电工程施工组织设计方案 投标文件技术部分

建筑智能化弱电工程施工组织设计方案 投标文件技术部分

XXXX智能化弱电集成系统工程施工投标文件项目名称: XXXX智能化弱电集成系统工程投标文件内容: 投标文件技术标部分投标人:(盖章) 法定代表人或其委托代理人:(签字或盖章) 编制日期:2008年9月13日目录第一章编制依据 (7)1.施工组织设计的指导思想 (7)2.编制范围及内容 (7)3.施工组织设计编制技术依据 (8)第二章工程概况 (9)1.工程内容 (9)2.总工期要求 (10)第三章工程实施组织计划 (10)1.工程进度安排 (10)2.项目管理机构的组建 (11)2。

1项目管理层——工程项目经理部 (12)2。

2 施工作业层--直接参与施工的作业班组 (12)3.施工组织机构框图 (13)3。

1公司组织机构框图 (13)3.2项目管理人员岗位职责 (13)3.3.施工组的职责 (15)4.施工组织计划 (16)4.1工程组织 (16)4.2工作流程 (17)4。

3规章制度 (17)5.项目管理机制 (19)6.施工项目的高效运作机制 (19)6。

1明确项目经理部的责、权、利 (19)6.2树企业形象,创工程精品 (20)7.保证施工项目高效运作的措施 (20)8.工程施工准备 (21)8.1施工技术准备 (21)8。

2主要施工工具准备 (22)8。

3劳动力计划安排 (22)8.4.施工的临时设施 (24)9.材料组织与管理 (25)第四章工程质量管理 (26)1.组织工作管理 (26)2.进度控制管理 (27)3.项目实施管理 (27)4.风险管理 (27)5.质量控制管理 (28)6.项目文档管理 (29)第五章施工部署及组织管理 (29)1.工程总体布置 (29)1.1本工程的施工指导方针 (29)1。

2施工组织安排 (30)1.3做好设备单机和总调试。

(30)2.施工技术准备 (30)3.施工准备 (31)4.施工项目做好与业主的配合措施 (31)5.施工项目做好与监理的配合措施 (32)6.施工项目做好与设计院的配合措施 (33)7.做好与土建施工单位的配合措施 (33)第六章系统安装及施工 (35)1.电话户线系统施工方案 (35)1.1系统配线施工要求 (35)1。

智能化系统项目施工组织计划

智能化系统项目施工组织计划

B.给排水系统 D.照明监控系统F.柴油发电机系统卡通系统第一章工程概况****办公楼由主楼和附楼组成,主楼地下两层,地上二十层;附楼地下两层, 地上七层,总建筑面积约24000平方米。

该办公楼因其特殊的行业和高标准的 建筑设计要求,使得该工程对弱电系统有较高的要求。

****办公楼智能控制系统按功能及用途可划分为综合布线系统(PDS ) 楼宇设备管理集成系统(BMS 楼宇自动化系统(BAS )A .中央空调系统 C .变配电系统 E .电梯监视系统综合保安管理系统(SAS )A. 防盗报警与出/入口管理系统、B.闭路电视监控系统 停车场管理系统机房工程(指挥中心、消防中心)按工程总体建设要求,****办公楼智能控制系统必须在甲 方要求的时间前完成安装调试,达到设计要求。

为了更好地落实智能控制系统工程的设计、安装、调试、验收、培训、服务 等工作,根据建设部工程建设有关法规的规定,结合本办公楼智能控制系统招 标文件的要求的特点及本公司多年来总承包智能化系统工程的施工管理经验, 拟定**出入境边防检查站办公楼智能控制系统工程施工组织设计。

第二章总承包工程组织管理2.1工程组织机构实施****办公楼智能控制系统工程是一个复杂、高要求的过程,为保证工程高效、高质、顺利而有序地进行,我公司决定成立专项领导小组、抽调最强的技术力量和调用专业的施工队2. 1. 1调试配合伍,组建“****办公楼智能控制系统工程”领导小组,形成专门的工程组织机构。

2. 2合同管理在签定工程总承包合同后,应落实与有关设备供应商的产品质保合同、有关技术协议、有关非标设备材料的加工合同以及其他可能涉及的保险合同、顾问合同等2 . 3工程技术档案管理工程技术档案是施工单位向建设单位交工必备的资料,也是工程中处理事故、问题的依据,并为更改、维护、扩建提供依据。

我公司将从工程准备开始,汇集整理有关施工原始记录、文件、各种技术资料、客户原始资料、合同、文件收发记录、会议记录、相关票据等,并贯穿于施工的全过程,建立工程技术档案,并严格管理(不得遗失、损坏,人员调动时要办理交接手续),直至工程交工验收为止。

【弱电工程监控工程】劳动力安排使用计划、施工机械配备

【弱电工程监控工程】劳动力安排使用计划、施工机械配备

【弱电工程监控工程】劳动力安排使用计划、施工机械配备一、劳动力投入计划及保障措施劳动力投入计划1、同等条件下,优先安排当地农民参与工程项目施工⑴、成立以项目经理为领导的协调小组,积极配合当地各级政府的工作,做到施工不影响农民生产。

⑵、提前做好人员安排,保证农忙季节的劳动力。

做好施工计划,尽量把用工多的工作提前或安排在农忙之后进行。

⑶、做好劳务人员的思想工作。

对附近的农田及农业设施精心保护。

⑷、与当地村民协调好各方面的关系,力求得到村民的支持。

项目部所使用的农民工尽量雇佣当地村民,争取为当地村民增加收入。

2、劳动力配置计划在考虑本工程的劳动力投入时,需在按常规满足施工质量及进度要求的同时,还需考虑到场地对施工总体布置带来的不利影响。

即在布置人员时,需比常规多考虑施工技术管理人员及施工班组的配备,特别是专业工程人员的配置。

在安排本工程施工人员计划时,除按常规满足各单项工程的施工需要外,还需结合本工程实际的整体环境和整体条件,确保施工现场有良好的施工技术及管理环境,还需在各个不同节点中在各个单项工程上有充足的劳动力以确保现场有个热火朝天、朝气蓬勃的施工场面。

为适应本工程施工特点,将安排四支专业施工队伍分多个班组进行本工程施工。

力求做到以最优的质量和最快的速度完成本工程。

在人员上我们将安排有多年施工和管理经验的同志担任项目经理,对工程的施工、安全、质量进行全面管理。

并建立以项目经理、项目技术负责人为核心,各专业队长参加的与组成的“AB小组”。

努力实现本工程的优化管理。

1、劳动力计划投入保障措施1、同等条件下,优先安排当地农民参与工程项目施工,除此之外我们将选用与我公司合作多年的劳务队伍,按计划高峰期人数和阶段要求,安排好工程所需劳动力,进场人员签订责任书,保证进场人数和队伍素质。

2、项目经理组织项目管理人员及劳务队长,针对本工程的质量目标、工期目标、安全目标、经营目标等,制定出劳务管理制度及奖罚措施。

3、依据项目与公司签定的项目目标管理责任书的要求,项目与各劳务人员签定劳务合同,用合同管理来约束各方的行为。

智能化弱电集成施工组织设计方案(最全)69498

智能化弱电集成施工组织设计方案(最全)69498

第一章编制依据1.施工组织设计的指导思想“XXXXX高层住宅楼智能化弱电系统工程”施工组织设计是按贵方提供的智能化弱电系统设计图,按现行的国家施工验收规程规范、工程质量评定标准、施工操作规程、成都市政府的有关规定,再结合我公司的施工能力、技术准备力量及多年弱电系统工程的设计施工经验和本工程的具体情况进行编制的。

施工组织设计作为直接指导施工的依据,在保证工程质量、工期、安全生产、成本的前提下,对加强施工管理、有效的调配劳动力、提高施工效率、节约工程成本、保证施工现场的安全文明有积极作用。

施工组织设计一旦经甲方和建设监理公司审核认可后,在施工过程中,我公司一定严格按照本施工组织设计执行。

2.编制范围及内容1、本工程施工组织设计是严格按照本弱电系统工程的要求进行质量策划后编制的,在人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一进行部署下完成。

2、我公司高度重视本施工组织设计的编制工作,召集曾从事过类似工程工作的技术专家、有关负责人攻克本工程的重点、难点及特殊部位的施工技术,力求本方案重点突出,具有呼应性、针对性和可操作性。

3、本着对建设单位负责和资金的合理使用、对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制的原则是:“确保工程质量优、速度快、造价低、操作性强”。

同时保证周边和施工现场有良好环境。

3.施工组织设计编制技术依据※《有线电视系统工程技术规范》(GB50200—94);※《有线电视设计、安装调试验收规范》(GB51/T46—91);※《30MHz—1GHz声音和视频信号的电缆分配系统》;※中华人民共和国公共安全行业标准GA/T75-94《安全防范工程程序和要求》;※《中国民用建筑电气设计规范》(JGJ/T16-92)※《建筑弱电工程设计手册》※《成都市公共安全技术防范管理规定》※《工业电视系统工程设计规范》(GBJ115-87);※《民用建筑闭路电视系统工作技术规范》GB/50198-94;※《安全防范工程费用概预算编制方法》GA/T70-94;※《安全防范系统通用图形符号》GA/T74-94;※《施工现场临时用电安全技术防范》(JGJ46-88);※《建筑施工安全检查标准》(JGJ59-99);※建筑智能化系统工程设计管理暂行规定》建设部1997※《智能建筑设计标准》(DBJ08-4-95)上海市建委1996※《建筑和建筑群综合布线工程设计规范》中国工程建设标准协会1997※《建筑和建筑群综合布线工程施工及验收规范》中国工程建设标准协会1997 ※《大楼通信综合布线系统》(UD/T926)邮电部1997※《火灾自动报警系统设计规范》国家计委1988停车场管理系统—Q/SJS 001-1998—QB/440300L6960-1998自动道闸—Q/SJS 003-2000—QB/440300L9100-2000所有计算机硬件系统均符合下述标准:电磁学规范:FCC Class B或CISPR22 ClassB安全规范:UL Listed(美国)或EN60950(国际)第二章工程概况1.工程内容小白宫” 智能化弱电集成系统增项工程,位于:连云港市徐圩新区,总建筑面积约1500㎡。

智能弱电项目工程施工工期及进度计划表

智能弱电项目工程施工工期及进度计划表

第一卷智能弱电项目工程施工工期及进度计划表智能化项目的施工工期是建筑工程的分部工期之一,必须配合土建、安装与装修的工期,必须根据总体进度的变化进行控制和调整。

由于智能化工程施工的特殊性和它的技术要求,基础设施施工如:桥架、管、线与土建、装修、机电安装各专业施工同时进行,该阶段施工必须主动积极配合好其他各专业施工,为下一步的施工打下良好的基础。

其他设备的安装是在土建施工完毕、机电其他各专业施工接近尾声、精装修工程基本完成,主要施工人员撤离施工场地的情况下进行施工,因此不仅要认真检查所具备的施工面,尤其要注意对各专业的成品保护。

由于预埋管、线和桥架施工是智能化项目的施工基础设施,是各弱电系统进行施工的保证条件。

因此为确保施工工期的按期完成,甲方应对桥架施工的工期进行严格的规定并加以控制,为下一步各弱电系统全面施工创造条件。

本次投标分包工程施工进度计划由于对总包土建总进度计划不详;根据我方施工经验制定分包工程施工进度计划以及甲方工期要求,我单位计划工期为2012年8月1日进场施工至2012年10月1日完工。

具体施工进度安排见********弱电工程施工计划(甘特图),若因工期调整我方将根据工程实际情况,予以调整并在施工组织方法上采取并行施工、流水施工、增加劳动力投入,加班加点等措施弥补工期损失确保工期的如期完成。

进度计划不是不变的,当其它工程的里程矿物质计划发生改变时,智能化工程的基准计划将做出相应的调整,也就是说施工过程中需要不断地沟通和协调;根据进度的需要,合理安排人力资源和物力投入,并在实施过程中不断地进行进度的动态管理,以防止进度发生偏差,而影响整个工程的工期,其中工程的协调与合作是施工协调的关键;智能化项目的进度控制内容主要包括以下几个方面:做好施工进度计划,实行动态控制。

认真研究工程总体进度计划和分部工期计划,做好弱电项目施工的计划控制和调整。

对工程中进度发生的变化及时比较,出现偏差时应及时调整人力、物力、财力等资源;及时与相关工种进行协调和配合认真分析影响施工进度的因素及预见可能发生的变化,掌握进度控制的主动权。

劳动力计划表(电气工程)

劳动力计划表(电气工程)

劳动力计划表(电气工程)
一、项目概述
本计划表旨在确定电气工程项目所需的劳动力需求和安排,以确保项目顺利进行。

二、项目信息
- 项目名称:电气工程项目
- 项目开始日期: [填写开始日期]
- 项目预计结束日期:[填写预计结束日期]
- 项目地点:[填写项目地点]
三、劳动力需求
根据项目规模和需要,预计需要以下类型的劳动力:
- 项目经理:[填写人数]
- 工程师:[填写人数]
- 技术员:[填写人数]
- 助理工程师:[填写人数]
- 施工人员:[填写人数]
- 其他:[填写其他类型的劳动力及人数]
四、劳动力安排
根据项目进度和工作量,将劳动力按照以下方式进行安排:
- 项目经理:负责项目整体管理和协调
- 工程师:负责项目设计和工程技术支持
- 技术员:协助工程师进行设计和技术支持工作
- 助理工程师:协助工程师和技术员进行各项任务
- 施工人员:负责实施电气工程的施工工作
- 其他:根据具体需要进行任务分配
五、时间安排
根据项目进度和工作量,将劳动力安排在适当的时间段内进行工作。

具体时间安排如下:
[填写具体时间安排]
六、其他注意事项
- 所有劳动力在工作期间需遵守安全作业规范。

- 劳动力的工作绩效将进行评估和记录。

- 如有需要,项目管理团队将及时调整劳动力的安排和任务分配。

请注意,本劳动力计划表仅供参考,并根据实际情况进行调整。

如有任何问题,请随时与项目管理团队联系。

以上为劳动力计划表(电气工程),谢谢!。

弱电工程年度工作计划表

弱电工程年度工作计划表

弱电工程年度工作计划表一、背景介绍弱电工程是指在建筑物内,各种低电流低电压设备所需的电源系统。

它包括通信系统、安防系统、配电系统等。

随着科技的进步,弱电工程在现代建筑中扮演着非常重要的角色。

为了能够保证弱电系统的正常运行,提升建筑物的智能化、安全性和可靠性,制定一个完善的年度工作计划是非常必要的。

二、目标及指标1. 提升弱电系统的运行稳定性和可靠性。

2. 改进弱电系统设备和技术的更新换代。

3. 提升工程效率,控制施工成本。

4. 优化设计方案,提高工程质量。

5. 加强与相关部门的沟通和协作。

三、详细计划1. 资源准备1.1 评估弱电工程所需的人员和设备资源,确保足够的配备。

1.2 更新和维护弱电工程所需的设备和工具,保证其正常运行。

2. 弱电系统改进2.1 定期检查和维护现有的弱电系统设备,及时处理故障和问题。

2.2 跟踪弱电系统的新技术和设备,评估其是否适合用于现有建筑。

2.3 开展更新换代项目,将旧的设备替换成新的技术和设备,提升系统的性能和可靠性。

3. 工程效率提升3.1 制定详细的施工计划,合理安排施工过程,提高工程效率。

3.2 培训和提升施工人员的技术水平,保证施工质量。

3.3 强化施工过程中的安全措施,保护工人的安全。

4. 设计方案优化4.1 与设计单位进行沟通,及时反馈设计方案中的问题和改进意见。

4.2 结合实际情况,优化设计方案,提高其可行性和实用性。

4.3 定期进行设计方案的评估和修改,确保其符合建筑的需求和标准。

5. 部门协作5.1 加强与建筑施工、机电工程、消防工程等相关部门的沟通和协作,确保项目的顺利进行。

5.2 参与项目进度会议,及时汇报和解决工程中遇到的问题。

5.3 与运营部门合作,提供弱电系统的养护和维修服务,确保弱电系统的长期稳定运行。

四、风险与应对措施1. 施工延期风险1.1 制定详细的施工计划,合理安排施工工序,及时发现并解决问题。

1.2 加强与建筑施工和机电工程的沟通和协作,确保工期得到控制。
