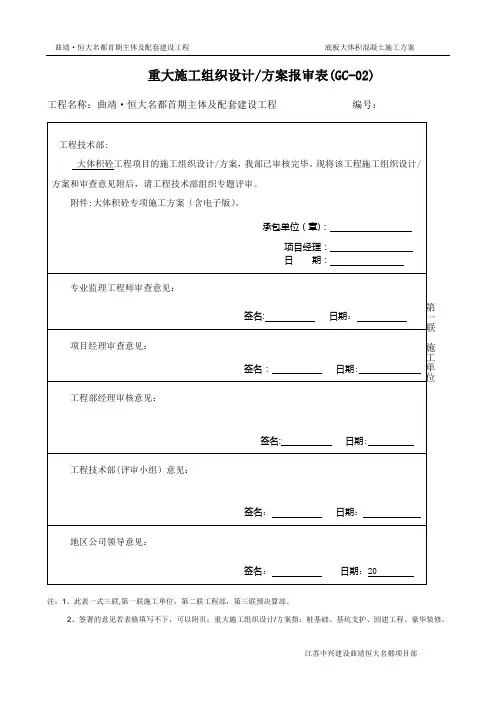

重大施工组织设计/方案报审表(GC-02)工程名称:曲靖·恒大名都首期主体及配套建设工程编号:注:1、此表一式三联,第一联施工单位,第二联工程部,第三联预决算部。

2、签署的意见若表格填写不下,可以附页;重大施工组织设计/方案指:桩基础、基坑支护、园建工程、豪华装修、钢结构安装、泛光照明、空调通风(酒店、综合楼),大体积混凝土浇筑、高支模、悬挑脚手架、大型土方开挖等.3、方案报审凡涉及费用的内容必须另行办理签证,计价项目和工程量以签证为准.施工组织设计(方案)报审表工程名称:曲靖·恒大名都首期工程编号:施工方案审批表方案名称:大体积混凝土施工方案曲靖·恒大名都首期主体及配套建设工程大体积砼专项施工方案编制人: 方渝审核人: 宗继兵编制日期:2011。

1。

10江苏中兴建设有限公司曲靖·恒大名都项目部目录1。

编制依据 (1)2.工程概况 (2)3.施工安排 (2)3。

1、混凝土搅拌站选择 (2)3.2、施工流水段的划分: (2)3。

3、施工顺序: (2)3.4、施工进度安排: (2)3.5、施工场地安排: (2)3.6、劳动力计划: (2)4.施工准备: (3)4。

1、技术准备: (3)4。

2、现场准备: (4)4.3、人员准备: (4)4。

4、机械、设备准备: (4)4。

5、主要材料物资准备: (6)5。

施工方法及技术措施: (6)5。

1、混凝土施工方法: (6)5。

2、混凝土温控措施: (8)5。

3、试验计划 (8)5。

4、砼测温养护: (9)6质量管理措施 (10)6。

1、质量管理机构 (10)6。

2、确保工程质量的管理措施 (10)6.3、混凝土表面外观检查 (11)6。

4、混凝土的进场检验 (11)6。

5、突发不能连续施工情况的应急措施 (11)7安全生产管理措施 (12)1.编制依据2.工程概况曲靖·恒大名都首期主体及配套建设工程是曲靖中熙置业有限公司开发,位于云南曲靖国际农业食品科技园.高层32层建筑物总高度为100.45米,小高层18层建筑物总高度为55。

保障房-大体积混凝土施工方案

保障房-大体积混凝土施工方案

自治区重大公益性项目片区保障性住房工程大体积混凝土施工方案编制:审核:审批人及审批意见:编制单位(章):广西建工集团第五建筑工程有限责任公司编制时间:年月日总监审核意见:监理单位(章):广西南宁信达惠建设监理有限责任公司自治区重大公益性项目片区保障性住房工程大体积混凝土施工方案审批表目录一、编制依据 (1)二、工程概况 (1)1、建筑概况 (1)2、结构概况 (2)3、筏板基础概况 (3)4、工程施工难点 (3)三、施工准备 (4)四、施工部署 (6)1、施工区段划分 (6)2、劳动力配置 (6)3、施工机具安排 (6)4、工期目标 (6)5、混凝土供应 (7)6、地泵、泵管布置及保护 (7)五、大体积混凝土施工技术 (8)1、大体积混凝土的基本特点 (8)2、主要施工方法 (9)3、混凝土技术要求 (13)六、筏板混凝土的热工计算 (15)1、混凝土的最大绝热温升 (15)2、混凝土中心计算温度 (16)3、混凝土表面温度 (16)4、筏板砼内外温差的控制 (17)七、筏板混凝土测温及养护 (19)1、温控目标 (19)2、测温点的布置 (19)3、筏板混凝土养护 (21)八、筏板大体积砼工程质量保证措拖 (21)九、成品保护措施 (22)十、安全措施 (22)十一、雨季、高温条件下的施工措施 (25)自治区重大公益性项目片区保障性住房工程大体积混凝土施工方案一、编制依据1、《大体积混凝土施工规范》GB50496-2009;2、《混凝土外加剂应用技术规范》(GB50119-2003);3、《混凝土结构工程施工质量验收规范》GB50204-2002(2011年版);4、《混凝土强度检验评定标准》GB/T50107-2010;5、地下防水工程施工质量验收规范》GB50208-2002;6、《混凝土外加剂应用技术规范》GB50119-2003。

二、工程概况1、建筑概况本工程主要包括8栋合计10个34层单元建筑及3层整体地下室,各栋楼单体主要参数如下表:2、结构概况3、筏板基础概况本工程1#、2#、5#、8#及9#第二单元主楼采用CFG桩-筏板基础,筏板基础筏板厚度均为1700mm,1#楼筏板基础面积为756.5m2,2#楼第一单元筏板基础面积为759.1m2,2#楼第二单元筏板基础面积为759.1m2,5#楼筏板基础面积为730.9m2,8#楼筏板基础面积为742.3m2,9#楼第二单元筏板基础面积为750.5m2,经计算1#、2#、5#、8#及9#楼第二单元的筏板基础均属于大体积砼,为保证施工质量,施工时按大体积混凝土施工要求进行施工,施工控制重点为分层浇筑及温度控制。

大体积专项施工方案

大体积专项施工方案

一、工程概况本工程为某大型商业综合体项目,总建筑面积约12万平方米,其中地下两层,地上四层。

地下部分为车库和设备用房,地上部分为商业、办公及餐饮娱乐设施。

大体积混凝土工程主要集中在地下室结构部分,包括地下室顶板、底板、柱、墙等。

二、施工难点及应对措施1. 施工难点(1)大体积混凝土施工,温度控制难度大。

(2)地下室结构大,施工进度要求高。

(3)地下室结构受力复杂,施工质量要求严格。

2. 应对措施(1)温度控制1)优化混凝土配合比,选用低热水泥、粉煤灰等掺合料,降低水泥用量。

2)采用分层、分段浇筑,减小单次浇筑厚度,降低混凝土水化热。

3)在混凝土中掺入缓凝剂、减水剂等,延长混凝土凝结时间。

4)设置冷却水管,进行通水冷却,降低混凝土内部温度。

(2)施工进度1)制定合理的施工组织设计,合理安排施工顺序,确保施工进度。

2)采用流水施工,提高施工效率。

3)加强现场管理,确保施工质量。

(3)施工质量1)严格控制原材料质量,确保混凝土强度、抗渗性等性能满足设计要求。

2)加强施工过程控制,确保施工质量。

3)对混凝土进行试块检测,确保混凝土强度满足设计要求。

三、施工方案1. 施工准备(1)组织施工人员培训,提高施工技能。

(2)做好施工机械设备的检查、维护工作。

(3)备足施工材料,确保施工顺利进行。

2. 施工工艺(1)混凝土浇筑1)分层、分段浇筑,单次浇筑厚度不大于500mm。

2)采用泵送混凝土,确保混凝土均匀浇筑。

3)设置冷却水管,进行通水冷却。

(2)混凝土养护1)采用湿养护,覆盖塑料薄膜,保持混凝土湿润。

2)养护时间不少于14天。

3. 施工安全(1)做好施工现场安全防护措施,确保施工人员安全。

(2)加强施工现场安全管理,严格执行安全操作规程。

(3)定期进行安全检查,及时消除安全隐患。

四、质量保证措施1. 严格控制原材料质量,确保混凝土性能满足设计要求。

2. 加强施工过程控制,确保施工质量。

3. 对混凝土进行试块检测,确保混凝土强度满足设计要求。

大体积混凝土专项施工方案(3篇)

大体积混凝土专项施工方案(3篇)

第1篇一、工程概况本项目位于XX市XX区,主要建设内容包括XX大厦、地下车库等。

其中,XX大厦主体结构为框架剪力墙结构,地下车库采用框架结构。

由于工程规模较大,部分结构部位需采用大体积混凝土施工。

为确保大体积混凝土施工质量,特制定本专项施工方案。

二、施工依据1. 国家相关建筑法规和标准。

2. 工程设计图纸及施工图。

3. 施工组织设计及施工方案。

4. 施工现场实际情况。

三、施工内容1. 大体积混凝土的配制及运输。

2. 大体积混凝土的浇筑及振捣。

3. 大体积混凝土的养护。

4. 大体积混凝土的质量检测。

四、施工准备1. 人员准备- 组建一支经验丰富、技术过硬的施工队伍,包括混凝土配制、运输、浇筑、养护等环节的专业技术人员。

- 对施工人员进行技术培训和安全教育,确保施工过程安全、有序。

2. 材料准备- 混凝土原材料:水泥、砂、石子、外加剂等,应符合国家相关标准。

- 施工机械设备:混凝土搅拌车、泵车、振捣器、养护设备等。

3. 施工机械准备- 搅拌车:根据混凝土需求量选择合适的搅拌车数量。

- 泵车:根据浇筑高度和距离选择合适的泵车。

- 振捣器:根据混凝土浇筑部位选择合适的振捣器类型。

- 养护设备:温湿度记录仪、喷淋系统等。

4. 施工场地准备- 施工现场应平整、排水良好。

- 设置混凝土搅拌站、泵车停放区、浇筑区域等。

五、施工工艺1. 混凝土配制- 根据设计要求和现场实际情况,选择合适的混凝土配合比。

- 控制水泥用量,尽量减少水泥用量,以降低大体积混凝土的温度升高。

- 添加外加剂,如缓凝剂、减水剂等,以调节混凝土凝结时间和流动性。

2. 混凝土运输- 采用混凝土搅拌车运输混凝土,确保混凝土在运输过程中不发生离析。

- 运输过程中应保持搅拌车平稳,避免剧烈震动。

3. 混凝土浇筑- 按照施工图纸和施工方案进行浇筑,确保混凝土密实、均匀。

- 采用分层浇筑法,每层浇筑厚度控制在30cm以内。

- 浇筑过程中应连续进行,避免出现冷缝。

绿洲建设工程大体积砼施工方案

绿洲建设工程大体积砼施工方案

绿洲建设工程大体积砼施工方案一、项目介绍绿洲建设工程是指在荒漠、干旱地区或沙漠地带等特殊环境下进行的城市、社区或工业园区建设。

由于该地区特殊的气候和地貌条件,对于建筑材料有着特殊的要求,特别是大体积砼的施工。

本文将介绍绿洲建设工程大体积砼施工方案。

二、施工前准备1.调查勘测:对施工区域进行认真的勘测,了解土地质量、地下水位、气候条件等情况,为后续的施工准备提供数据支持。

2.材料准备:根据设计要求,选购适用的大体积砼材料,并进行试验确认其材料性能满足要求。

3.施工机械准备:根据施工需求选购适当的混凝土搅拌机、泵车、输送带等施工机械,并进行充分的检验和保养。

三、施工步骤1.模板制作:根据设计图纸制作模板,并进行检查和质量验收,确保模板的尺寸和结构满足施工要求。

2.基础施工:在施工区域进行地基处理,确保地基平整稳固,并根据设计要求进行钢筋铺设。

3.调配混凝土:根据设计要求和施工机械的工作能力,合理调配混凝土,确保施工过程中的连续性和效率。

4.混凝土浇筑:由于绿洲地区通常气温较高,混凝土浇筑需尽快完成,防止混凝土水分蒸发过快。

施工过程中需注意避免混凝土的分层和空洞现象的发生,尽量减少混凝土的振捣时间。

5.养护处理:混凝土浇筑完成后,对其进行适当的养护,包括覆盖保温材料、洒水湿润等,以防止混凝土过早干燥和开裂。

四、技术措施1.调整配合比:根据施工区域的气候条件和砼的要求,合理调整配合比,尽量提高混凝土的抗温、抗水分散性能。

2.湿度控制:由于绿洲地区气候干燥,施工过程中需要对水进行充分控制,以保证混凝土的质量。

3.防止温差裂缝:由于绿洲地区昼夜温差较大,施工中需采取措施控制混凝土快速干燥导致的温差裂缝发生。

4.防止水分丢失:根据施工现场情况,合理安排施工进度,防止混凝土在运输和浇筑过程中水分的丢失。

五、施工注意事项1.安全第一:在施工过程中,要严格遵守安全操作规程,确保施工人员的人身安全和设备的安全。

2.组织施工:根据施工现场的实际情况,合理组织施工进度,做好施工计划和施工方案的编制工作。

大体积混凝土专项施工方案

大体积混凝土专项施工方案

大体积混凝土专项施工方案编制:审核:审批:目录第一节编制说明 (3)1. 编制依据 (3)2. 发放范围 (3)第二节工程概况 (3)1. 工程总体概况 (3)2. 大体积混凝土概况 (4)3. 施工平面布置 (5)4. 施工要求和技术保证条件 (5)第三节施工部署与组织安排 (6)1. 组织机构 (6)2. 施工段内工序安排 (7)3. 混凝土施工安排 (7)4. 场外运输 (7)5. 混凝土的浇筑 (7)6. 混凝土的测温 (7)第四节深化设计 (8)1.测温元件的布置 (8)2.钢筋支架设置 (9)第五节施工工艺技术 (10)1.施工准备 (10)2.底板混凝土浇筑现场准备 (14)第六节验收要求 (19)1.验收标准 (19)2.验收程序 (20)3.验收内容 (20)4.验收内容 (20)第七节施工保证措施 (20)1.材料保障措施 (20)2. 混凝土布料 (20)3. 混凝土振捣 (20)4. 混凝土压面 (21)5. 降温防裂施工措施 (21)6. 成品保护措施 (21)7. 安全保障措施 (21)8. 文明施工保证措施 (21)9. 环境保证措施 (22)10. 进度保证措施 (22)11. 应急保障措施 (22)12. 雨季施工保障措施 (22)13. 冬期施工保障措施 (23)第八节计算书 (23)1. 混凝土泵输出量和所需搅拌运输车数量计算 (23)2. 大体积混凝土温度应力与收缩应力计算 (25)3. 大体积混凝土表面保温层计算 (39)第九节附件 (41)第一节编制说明1. 编制依据2. 发放范围第二节工程概况1. 工程总体概况2. 大体积混凝土概况3. 施工平面布置根据总体施工部署,基础底板施工分区图如下所示。

4. 施工要求和技术保证条件1)现场准备2)技术准备3 组织编制《大体积混凝土施工方案》,完善审核审批手续,组织安全技术交底。

从混凝土的浇注、振捣、养护全面交底,交底要有针对性、可操作性要强4 工程现场设置标养室、试验室,标养试块模具,坍落度桶、温度计等计量器具的准备。

大体积混凝土专项施工方案

大体积混凝土专项施工方案

大体积混凝土施工方案一、编 制 依 据1、长沙恒大城住宅小区四期施工图纸。

2、中华人民共和国颁布的现行有效的建筑施工的各类规程、规范及验评标准。

3、湖南省人民政府有关建筑工程管理、市政管理、环境保护等法规及规定。

4、我公司有关质量管理、安全管理、文明施工管理规定。

5、相关主要标准、规范、技术规程和规范性文件等。

二、工 程 概 况长沙恒大城住宅小区四期属于剪力墙结构,地上17~18层、地下室二层,建筑高度为46.75~55.75m2,标准层层高:3m,主要功能为住宅小区;建筑面积:121235.89m2,总工期:298天。

1#地下停车库:总建筑面积33094.36m²,总停车位914个(其中18个无障碍停车位)。

设计使用年限50年。

建筑层数及高度:地下共两层,建筑高度7.30m,负一层层高3.50m,负二层层高3.80m。

地库的防火分类和耐火等级:I类地下停车库,一级。

地下室防水等级:二级,防水混凝土设计抗渗等级:P6。

结构类型及抗震设防烈度:框架结构,抗震设防烈度为6度。

本工程全部采用商品混凝土。

为了确保砼浇筑质量,做到必须严格按设计要求和施工规范组织施工外,还必须采取特殊的技术措施才能确保大体积砼的施工质量。

相关单位建设单位:长沙鑫霖置业有限公司设计单位:湖南中大设计院有限公司勘察单位:湖南大地岩土工程勘察设计有限公司监理单位:长沙中大建设工程监理有限公司施工单位:湖南大坤建设工程有限公司三、施工准备3.1 施工技术准备1、选用低水化热水泥,优化混凝土原材料和配合比等。

2、降低混凝土的入模温度。

3、加强施工中的温度控制。

4、混凝土表面采取适当的保温保湿措施。

5、改善约束条件,削减温度应力。

合理地分缝分块,合理的安排施工顺序,避免过大的高差和长期暴露面等。

6、大体积混凝土施工过程中采取保温保湿措施,混凝土内部温度不超过65度,混凝土中心与表面的温差不应超过25度,混凝土表面温度与环境温度的温度差不超过15度,温度陡降不超过10度。

绿洲建设工程大体积砼施工方案

绿洲建设工程大体积砼施工方案

绿洲建设工程大体积砼施工方案审批:审核:编制:绿洲集团建筑工程公司2009、12、251.工程概况武汉国际大厦工程绿洲集团投资建设,位于**区学院路与知春路交叉路口,建筑面积77200M2,地下3层,基础埋深-15.000M,地上3层为裙房,4层以上分为三座塔楼,楼高分别为25、22、15层。

本工程主楼基础采用箱基,裙房及地下室部分采用筏板式基础,箱基底板最大厚度为1100,筏板基础板厚为500。

本工程底板划分为I、II、III、IV共四个区。

I区面积2078M2,1100厚底板面积1538M2,砼用量为1851M3,500厚筏基底板厚面积为545M2,砼用量为416M3;II区面积1848M2,1100厚底板面积为1745M2,砼用量变2067M3,500厚筏基底板108M2,砼用量91M3;III区面积为1580M2,1100厚底板面积为1490M2,砼用量1740M3,500厚筏基底板面积为92M2,砼用量为78M3;IV区面积为1335M2,全部为筏基底板,砼用量为1020M3。

2.环境简介本工程地处**区慧忠路炎黄艺术馆东侧,现场只有一个大门出口,施工场地狭窄,另有一搅拌站立在场地南侧与大门相对。

附近10公里范围内有商品砼搅拌站可以满足供应现场大体积砼施工需要,运输时间在15分钟左右,砼运输相对方便。

预计在5月初浇注底板砼,正值气温回升时期,大气平均气温20度左右,相对湿度较低。

地下室施工预计在8月中旬施工完毕,施工高峰期正处在夏季气温最高阶段。

3.大体积砼产生裂缝的原因及防治措施3.1大体积砼可能产生的裂缝为外部裂缝与内部裂缝,外部裂缝主要为养护、振捣、表面浮浆等产生的,内部裂缝主要为水泥水化热产生的内外温差过大及砼的收缩变形引起的砼内部应力大于砼拉应力产生的。

3.2防止大体积砼裂缝的主要措施3.2.1合理选择砼的配合比,尽量选用水化热低和安定性好的水泥,并在满足设计强度的前提下,尽可能减少水泥用量。

恒大绿洲大体积混凝土施工方案

恒大绿洲大体积混凝土施工方案

青建集团股份公司施工方案济南恒大绿洲四期二标段主体及配套工程大体积混凝土施工方案批准:审核:编制:青建集团股份公司2011年4月目次一编制依据 (2)二工程概况 (2)三施工准备工作 (2)3.1 材料选择 (3)3.2技术准备 (4)3.3混凝土配合比 (5)3.4现场准备工作 (6)四大体积混凝土温度和温度应力 (6)五大体积混凝土施工 (7)5.1 施工段的划分及浇筑顺序 (7)5.2混凝土浇筑 (7)5.3混凝土测温 (8)5.4混凝土养护 (9)六主要管理措施 (9)七消防、安全及文明施工措施 (10)一编制依据1.济南恒大绿洲四期二标段结构施工图。

2.《混凝土结构工程施工质量验收规范》GB50204-2002。

3.《建筑施工手册》第四版。

4.《建筑机械使用安全技术规程》JGJ33-2001。

5.《混凝土外加剂应用技术规范》GB50119。

6.《建筑工程施工质量验收统一标准》GB50300-2001。

7. 建筑工程资料管理规程DBJ01-51-2003。

二工程概况该工程由济南恒大绿洲置业有限公司投资建设,由湖南中大设计院有限公司设计。

我单位承担的二标段施工内容为三个高层(12#、13#和17#楼)、一个独立商业和地下车库。

按照双方合同约定内容,工程自2011年4月20日开工建设,至2012年9月10日交付使用。

本工程质量目标为合格,建成后,主要作为住宅使用,地下一层为车库。

北侧独立商业和17#楼裙房,主要作为沿街商业使用。

根据大体积混凝土的定义,即混凝土最小断面大于1m。

本方案主要针对本工程中的桩基承台混凝土浇筑进行编制。

三施工准备工作大体积混凝土的施工技术要求比较高,特别在施工中要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝。

因此需要从材料选择上、技术措施等有关环节做好充分的准备工作,才能保证基础底板大体积混凝土顺利施工。

3.1 材料选择本工程采用商品混凝土浇筑。

对主要材料要求如下:(1)水泥:考虑普通水泥水化热较高,特别是应用到大体积混凝土中,大量水泥水化热不易散发,在混凝土内部温度过高,与混凝土表面产生较大的温度差,便混凝土内部产生压应力,表面产生拉应力。

大体积 混凝土工程专项施工方案(1) 2

大体积 混凝土工程专项施工方案(1) 2

A2大体积混凝土工程专项施工方案报审表工程名称:南宁市高坡岭路东侧人才公寓项目(一期工程)1#、2#楼工程编号:总监理工程师审查意见:项目监理机构(章)总监理工程师日期年月日南宁市高坡岭路东侧人才公寓项目(一期工程)1#、2#楼工程大体积混凝土工程专项施工方案编制:审核:审批:编制单位:广西城建建设集团有限公司编制日期:年月日目录一、工程概况 (2)二、编制依据 (2)三、施工条件 (2)四、施工准备 (3)五、混凝土工程质量控制 (6)六、大体积混凝土抗裂计算 (8)七、质量管理措施 (11)八、成品保护 (11)九、安全措施 (12)十、环保措施 (13)筏板大体积混凝土施工方案一、工程概况本工程位于南宁市高坡岭路东侧,地下二层为车库,一至五层为商业服务用房,六层至三十一层为住宅楼,副楼部分为框架结构,主楼部分为剪力墙结构。

1、2号楼部分采用桩筏基础,筏板厚2.1米,副楼部分为天然地基上的柱下独立基础,砼强度等级C30,抗渗等级为P8,约11000M3,基础下垫层采用10cm厚C15素砼,基础侧模采用砖胎模,内粉水泥砂浆,主楼筏板、基础梁、及独立基础上翻部分采用吊模。

根据大体积砼定义,主楼部分筏板基础属大体积砼。

二、编制依据(1)施工图纸(2)《大体积混凝土施工规范》(GB50496-2009)(3)《砼结构工程施工质量验收规范》(GB50204-2002)(4)《混凝土质量控制标准》(GB50164-2011)(5)《地下防水工程技术规范》(GB50208-2008)(6)《砼泵送施工技术规程》(JGJ/T10-95)(7)《砼外加剂应用技术规范》(GB50119-2003)(8)施工现场的实际情况三、施工条件本工程筏板计划于4月初施工,预计砼浇筑时日平均气温为15C 左右,白天最高气温可能达到20C左右,昼夜温差预计为5~10C,结合大体积砼施工特点,需解决好以下难点:1.控制砼的内外温差、内部综合温差。

绿洲大体积混凝土施工专项方案

绿洲大体积混凝土施工专项方案

绿洲大体积混凝土施工专项方案一、编制依据1.1 滨海大剧院结构施工图纸、图纸会审、1.2施工组织设计1.3混凝土施工规范二、工程概况及特点滨海大剧院工程为框架结构,建筑高度为23.75米,舞台最高点为34.45米,地上1层,其中局部4层,地下1层,舞台基坑最深为10米。

基础均采用钻孔灌注桩基础。

与普通混凝土相比其主要工程特点是:1)基础混凝土底板工程量大,有5670立方米。

2)单体承台混凝土体积大,承台梁密集,多为基板下的暗梁3)舞台基板结构厚度达到950mm厚,钢筋密,混凝土工程量大,预埋件多,单块预埋件比较重;4)施工精度要求高,质量要求严。

三、工艺流程人员配备、物质检验、配合比申请→技术交底、办完工序交接手续→过程控制→成品保护→质量评定→质量记录四、监控要点配合比:包括原材料、坍落度、砂率、水灰比、外加剂。

4.1大体积混凝土的整体性连续性:包括连续浇灌、接茬严密、自由倾高度不大于0.45m等。

4.2养护与测温:施工时及时养护,确保内部与外部温差小于25℃。

避免产生裂缝。

五、施工措施5.1材料准备5.1.1水泥优选水化热较低的矿渣水泥、火山灰质水泥、粉煤灰水泥。

如采取措施保证混凝土发热量不增加的前提下,可选用普通硅酸盐。

水泥有出厂合格证及合格实验报告,严格控制水泥安定性。

石子的最大粒径与输送管之比 表5.1.2-15.1.2骨料骨料应符合普通混凝土有关质量标准,还应注意以下几点: (1)有害杂质砂石中不得有云母、粘土、淤泥、白云石、石灰块,这些杂质在混凝土中消化膨胀,使混凝土发生开裂剥落。

(2)品种和粒径细骨料宜采用中砂,粗骨料宜采用粒径较大的石子,以利于混凝土密实,减少水泥用量,降低水化热。

如采用泵送混凝土,石子粒径、级配和形状对混凝土拌合物有重要的影响。

石子的最大粒径与输送管的管径之比有直接关系,见表5.1.2-1。

(3)含泥量大体积混凝土中,泥量过多增加混凝土的收缩,降低强度和抗裂性。

中建完美版大体积混凝土施工方案

中建完美版大体积混凝土施工方案

中建完美版大体积混凝土施工方案一、工程概况本次施工为中建公司承建的大体积混凝土施工项目,需要施工的混凝土体积较大,施工周期长,所以需要制定一套完美的施工方案来确保施工的质量和进度。

二、施工前准备1.设计方面:详细了解施工图纸和设计要求,确认施工所需的主要混凝土参数,如强度等级、骨料种类、水胶比等。

2.人员安排:制定详细的组织机构和人员分工方案,确保施工过程中的协调与配合。

3.设备准备:根据施工需要,准备好必要的施工设备和机械,如搅拌机、输送泵、模具等。

三、混凝土材料准备1.水泥:选择优质的水泥,确保其符合设计要求的强度标准。

2.骨料:选择合适的骨料种类,进行筛分和梳理,确保骨料的质量符合要求。

3.粉煤灰:根据设计要求添加适量的粉煤灰,提高混凝土的抗渗性能和耐久性能。

4.水胶比:根据设计要求和材料特性,确定合理的水胶比,控制混凝土的流动性和强度。

四、搅拌混凝土1.搅拌机准备:确保搅拌机的清洁和正常运行,根据设计要求和材料配比准备好所需的水泥、骨料和水。

2.搅拌过程:按照设计要求和搅拌机使用说明书的操作方法,将水泥、骨料和水依次投入搅拌机中进行搅拌,搅拌时间和速度要控制得当,确保混凝土的均匀性和流动性。

3.混凝土输送:利用输送泵将搅拌好的混凝土输送到施工现场,保证混凝土的连续性和稳定性。

五、浇筑和振捣混凝土1.模具准备:根据设计要求,制作好符合施工要求的模具,确保模具的精度和稳定性。

2.浇筑混凝土:将搅拌好的混凝土倒入模具中,浇筑高度不宜过高,以免影响混凝土的均匀性和强度。

3.振捣混凝土:利用振动器对浇筑好的混凝土进行振捣,保证混凝土的密实性和均匀性,防止气泡产生。

4.矫正和修整:在混凝土初凝后,对模具进行矫正和修整,确保混凝土的表面平整度和尺寸精度。

六、养护混凝土1.混凝土初凝后,对其进行养护,可采取覆盖草帘、喷水养护等方式,以防止混凝土过早失水和开裂。

2.控制环境温度和湿度,避免过高的温度和干燥环境对混凝土产生不利影响。

恒大绿洲大体积混凝土施工方案

恒大绿洲大体积混凝土施工方案

恒大绿洲大体积混凝土施工方案恒大绿洲是位于中国广州市增城区的一座大型综合性社区项目,其大体积混凝土施工方案是为了满足项目的建筑需求和功能要求。

以下是一个超过1200字的恒大绿洲大体积混凝土施工方案的示例:一、项目概述恒大绿洲是一个由住宅楼、商业设施、休闲娱乐等多个功能区组成的综合社区项目。

为了满足项目的建筑需求和功能要求,我们拟定了一套大体积混凝土施工方案。

二、施工过程1.设计与筹备阶段在施工前,我们首先进行了详细的设计与筹备工作。

我们与设计师、工程师以及供应商进行了多次会议,充分讨论了设计和施工的可行性和具体细节。

2.地基处理地基处理是保证建筑物稳定性的重要一环。

我们在此阶段进行了地质勘测,确定了地基处理方案。

对于土壤质地较差的区域,我们采用了加固地基的方式,例如灌注桩和钢筋混凝土板桩。

3.混凝土浇筑混凝土浇筑是整个施工过程的关键步骤。

我们根据设计图纸和需求,制定了具体的浇筑计划,并与混凝土供应商合作,确保供应充足。

我们使用了大型混凝土搅拌车和泵车进行浇筑,以保证施工进度和质量。

4.结构加固大体积混凝土建筑在完成浇筑后,需要进行结构加固以增强承载能力。

我们采用了多种结构加固措施,例如添加钢筋、安装钢制结构件和支撑梁等。

通过这些措施,我们能够提高建筑物的整体稳定性和抗震性能。

5.内部装修大体积混凝土建筑在结构加固完成后,进行内部的装修工作。

根据不同的功能需求,我们使用了多种装修材料和方法。

例如,住宅区的内部装修采用了瓷砖、木地板等材料,商业设施的内部装修则选用了玻璃幕墙和金属饰面等。

6.外部装饰除了内部装修,大体积混凝土建筑的外部装饰也是项目的关键部分。

我们选择了耐久性强、外观美观的装饰材料,例如玻璃幕墙、石材饰面等。

同时,我们注重外部景观的设计和安装,使整个项目更具吸引力。

7.设备安装与调试除了建筑本身的施工,恒大绿洲还需要安装各种设备,例如空调系统、电梯等。

这些设备的安装与调试需要严格按照设计图纸和技术要求进行,以确保设备的正常运行和安全性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

恒大绿洲西地块(三期)50#、51#、57#~64#楼及地下室工程大体积混凝土专项施工方案江苏省苏中建设集团股份有限公司南宁恒大绿洲项目部目录1.编制依据 02.工程概况 03.施工部署 (1)3.1 工艺流程 (1)3.2 施工准备 (1)4.大体积泵送混凝土的施工技术措施 (4)4.1 限制水泥用量降低混凝土内部水化热 (4)4.2 用原材料降温控制混凝土的出机温度 (5)4.3 保持连续均衡供应,控制混凝土浇筑温度 (5)4.4 加强混凝土保湿保温养护 (5)4.5 针对性的技术措施 (5)5.混凝土的浇筑方法: (6)5.1 采用斜面分层的浇筑方法 (6)5.2 砼表面处理 (6)6.砼的测温工作 (6)6.1 温度监测的过程控制 (6)6.2 测温点布置 (6)6.3 测温时间 (6)6.4 测温数据的管理 (7)7.夏季大体积混凝土施工及抗裂控制 (7)7.1 注意事项 (7)7.2 材料选用和配合比确定 (7)7.3 温度对大体积混凝土影响及控制 (7)7.4 混凝土施工措施 (9)7.5 底板混凝土温度控制 (9)7.6 养护 (9)8.混凝土试块 (10)9.主要管理措施 (10)10.主要技术措施 (10)11.安全措施 (11)12.成品保护 (11)13.环保措施 (12)14.砼施工应急措施 (12)1.编制依据1、施工组织设计。

2、本工程地下室部分施工图纸。

3、国家有关的规范、标准、规程、图集。

2.工程概况南宁恒大绿洲西地块(三期)50#、51#、57#、58#、59#、60#、61#、62#、63#、64#楼及地下室项目,位于南宁市良庆区五象大道333号,西临吉象路,南临建设路,东临兴象路,北侧为居民区。

本工程建筑面积约为88075.13平方米,由2栋11层编号为50、51#;2栋16层编号为63、64#;13栋17层编号为57、58#;2栋18层编号为59、60#;2栋28层编号为61、62#;及1-2层地下室组成,是一座集住宅、商业、社区公共用房等一体化的综合小区。

结构形式为框架剪力墙结构,基础形式为筏板基础。

基础底板砼强度等级C40P6,57#、58#、59#、60#、63#、64#楼基础底板厚1.1米,61#、62#基础底板厚1.5米,属于大体积混凝土。

这种大体积混凝土底板施工具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑做为一个施工重点和难点认真对待。

大体积混凝土施工重点主要是将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和发展。

因此,特编制大体积砼施工方案。

3.施工部署3.1 工艺流程原材料检、试验(合格后)----混凝土搅拌----混凝土运输----坍落度检、试验----泵送----振捣----砼强度、抗渗等级检试验----抹面----养护----测温----调整养护措施2、施工段的划分根据工程建设进度安排,每栋楼为一个划分段。

3.2 施工准备3.2.1技术准备(1)与砼供应单位签订商品砼供应合同,砼单位提供资质证明文件,并上报监理、建设单位审核。

(2)基础筏板模板内清理干净,无积水、锯屑、铁丝等杂物;钢筋绑扎、模板支设、防雷接地、预埋管线等有关工作均已通过业主、监理、区质检站验收,质量合格。

(3)各种书面检查、隐蔽记录均已签字办理完毕。

(4)根据图纸设计标高,在绑牢的柱、墙钢筋上抄上50水平线并用胶布裹牢,以控制混凝土浇筑标高。

(5)组织施工管理人员对参与施工的所有人员进行技术交底,使其熟悉混凝土浇筑操作要点、质量标准、测温养护措施等,以便统一操作工艺、统一质量标准、统一验收方法。

(6)测温导线埋设完毕,位置准确,绑扎牢固,上端已做好保护。

(7)现场道路通畅,施工配电箱接送至各用电点,且按规定配齐漏电保护器等,漏电保护措施齐全。

(8)混凝土浇捣施工前,由生产经理钱士发牵头,提前与砼供应单位取得联系,确定混凝土的坍落度及配合比,坍落度控制在140±20mm,为解决底板大体积混凝土的收缩问题,按设计图纸要求底板混凝土中掺加HEA,HEA性能符合JC476-2001规定,膨胀率在0.015-0.02%之间,配合比单的数据必须得到甲方、监理的认可后通知商品混凝土供应单位组织实施。

(9)做好天气变化收听工作,尽量避开雨天浇筑混凝土,如浇筑过程中碰到下雨应提前备好覆盖材料,以保证混凝土浇筑质量。

3.2.2人员组织准备为保证混凝土浇筑连续性,项目部安排两个班人员进行砼24h浇筑作业,每班需要施工人员工种、数量及具体分工见下表:混凝土浇筑需用人员计划安排(人数/每班)3.2.3现场材料准备材料需用计划3.2.4主要机械、工用具准备主要机械、工用具需用计划注:所有机械设备均应性能良好、运转正常。

3.2.5检测仪器具准备检测仪器具需用计划4.大体积泵送混凝土的施工技术措施根据工程情况及设计要求,遵循在保证施工质量的前提下,尽可能节约的原则,参考了有关资料,结合当时条件,可在砼体内预埋镀锌管灌入冷却水降低内部温度的方法,经综合分析比较后制订的作业方案,可以保证大体积砼的施工质量。

大体积混凝土由外荷载引起的裂缝可能性很小,而混凝土硬化期间水化过程释放的水化热和浇筑温度所产生的温度变化以及混凝土收缩的共同作用,由此产生的温度收缩应力,是导致混凝土出现裂缝的主要因素。

因此,主要采用减少水泥用量以控制水化热,降低混凝土出机温度以控制浇筑温度,并采取保温养护等综合措施来限制混凝土内部的最高温升及其内外温差,控制裂缝并确保高温情况下顺利泵送和浇筑。

4.1 限制水泥用量降低混凝土内部水化热4.1.1选择水泥。

选用水化热较低的矿渣硅酸盐水泥。

其早期的水化热与同龄期的普通硅酸盐水泥相比,3d的水化热约可低30%。

4.1.2掺加磨细粉煤灰。

在每立方米混凝土中掺加粉煤灰,改善了混凝土的粘聚性和可泵性,还可节约水泥。

根据有关试验资料表明,每立方米混凝土的水泥用量每增减10kg,其水化热引起混凝土的温度相应升降1~1.2℃,因此可使混凝土内部温度降低5~6℃。

4.1.3选用优质外加剂。

为达到既能减水缓凝,又能使坍落度损失小的要求,可减少拌和用水10%左右,相应也减少了水泥用量,降低了混凝土水化热。

选用低碱减水剂,控制水灰比。

根据《地下工程技术规范》GB50108-2001的规定,在砼中掺加WDN—7缓凝高效减水剂,呈棕黑色的液体,无氯、无氨盐、对钢筋无锈蚀作用,碱含量 1.16%。

具有减水、缓凝、增大砼的坍落度,改善砼的和易性的功能,使用水量减少18%以上,水灰比可控制初凝延长到10小时。

掺量为水泥用量的4%。

4.1.4充分利用混凝土后期强度。

实践证明,掺优质粉煤灰混凝土后期强度较高,在一定掺量范围内60d强度比28d约可增长20%左右。

同时按《粉煤灰混凝土应用技术规范》,地下室内工程宜用60d龄期强度的规定。

为了进一步控制温升,减少温度应力,根据结构实际承受荷载情况,征得设计单位同意,将原设计混凝土28d龄期C30改为60d龄期C30,这样可使每立方米混凝土的水泥用量减少50kg,混凝土温度相应随之降低5~6℃。

4.1.5使用粗骨料,尽量选用粒径较大、级配良好的粗骨料,以达到减少水泥用量,降低水化热的目的。

4.2 用原材料降温控制混凝土的出机温度根据由搅拌前混凝土原材料总热量与搅拌后混凝土总热量相等的原理,可求得混凝土的出机温度T,说明混凝土的出机温度与原材料的温度成正比,为此对原材料采取降温措施:4.2.1将堆场石子连续浇水,可预先吸足水分,减少混凝土坍落度损失;4.2.2黄砂可利用冷水淋水冷却,使之降温。

这样大大降低了原材料的温度,从而降低了混凝土的出机温度。

4.3 保持连续均衡供应,控制混凝土浇筑温度砼输送泵的选择。

砼底板施工采用两台汽车泵,共同作业缩短浇筑时间,避免砼浇筑过程中出现冷缝。

为了紧密配合施工进度,确保混凝土的连续供应,必须经过周密的计算和准备,在浇筑期间始终保持稳定的供应强度,严禁发生堵泵现象。

考虑混凝土的水平分层浇筑装拆管道过于频繁,施工组织工作难于实施,故采取斜面分层浇筑,错开层与层之间浇筑推进的时间,以利下层混凝土散热,但上下层之间严格控制,不得超过混凝土初凝时间,不得出现施工冷缝。

由于泵送混凝土的浆体较多,在浇筑平仓后用直尺刮平,约间隔1~2h,并且注意避免混凝土表面出现收水裂缝。

4.4 加强混凝土保湿保温养护混凝土抹压后,当人踩在上面无明显脚印时,随即覆盖两层草包保湿保温养护,以减少混凝土表面的热扩散,延长散热时间,减少混凝土内外温差。

经实测混凝土3天内表面温度在38~45℃之间,且很少发现混凝土表面有裂缝情况。

4.5 针对性的技术措施4.5.1水平分层法浇筑混凝土时分几个薄层进行混凝土的浇筑,以使混凝土的水化热能尽快散失,并使浇筑后的温度分布均匀。

还可采用二次振捣的方法,增加混凝土的密实度,提高抗裂能力,使上下两层混凝土在初凝前结合良好。

4.5.2根据季节的不同,分别选用不同的技术措施,夏季主要用降温法施工,即在搅拌混凝土时掺入冰水,温度控制在5~10℃,在混凝土浇筑后采用蓄水养护保温,但要注意控制水温和混凝土温度之差不超过25℃。

使用JDC-2建筑电子测温仪测温,及时准确掌握大体积混凝土的内表温度差,有效的控制了混凝土因温度变化而产生裂缝的可能性。

4.5.3混凝土的泌水处理泵送砼在浇筑、振捣过程中,上涌的泌水和浮浆顺砼坡面下流到坑底。

我们可在侧模底部预留排水孔,将泌水排水,另外,随着混凝土浇筑向前推进,泌水被赶至基坑顶部,当砼大坡面接近顶端时,改变砼浇筑方向,即从顶部往回浇筑,与原斜坡相交成一集水坑,这样集水坑逐步在中间缩小成水潭,用软轴泵及时抽排出泌水。

采用这种方法可排除所有泌水。

4.5.4根据本工程底板砼的养护采用蓄水养护和保温保湿蓄热养护。

蓄水养护影响工程的施工进度,保温保湿蓄热养护保温层受潮影响表面温度控制,同时有安全消防隐患。

根据测温报告,确定水循环的流速及循环周期。

5.混凝土的浇筑方法5.1 采用斜面分层的浇筑方法底板砼浇筑,根据各施工段砼浇筑量大小,配备砼输送泵,并有1台输送泵备用,各浇筑段均由东西往中间,每一台输送泵为一个浇筑带,各浇筑带同时浇筑,不间断地推进。

各浇筑段均采用“分段定点,一个坡度,薄层浇筑,循序推进,一次到顶”的方法。

各浇筑带利用砼自然流淌形成的斜面,分层浇筑循序渐进,一次到顶。

保证上下砼浇筑停歇时间不超过初凝时间,交界面分界处不漏振,这种自然流淌形成的斜面的浇筑方法,能较好面抹平,待砼收水后,表面用铁滚筒滚压再用木抹子搓平两次,以消除砼由初凝到终凝过程中由于收水硬化而产生表面裂缝的最大可能性。

整个抹压应控制在砼终凝前完成,以闭合砼的收水裂缝。
