塑钢门窗工程技术要求

一、施工前,承包人必须提供塑钢型材及配件的样板给发包人,并得到发包人的认可确认,由监理公司见证封存后,方可正式安装。

二、承包人按发包人提供设计图施工。

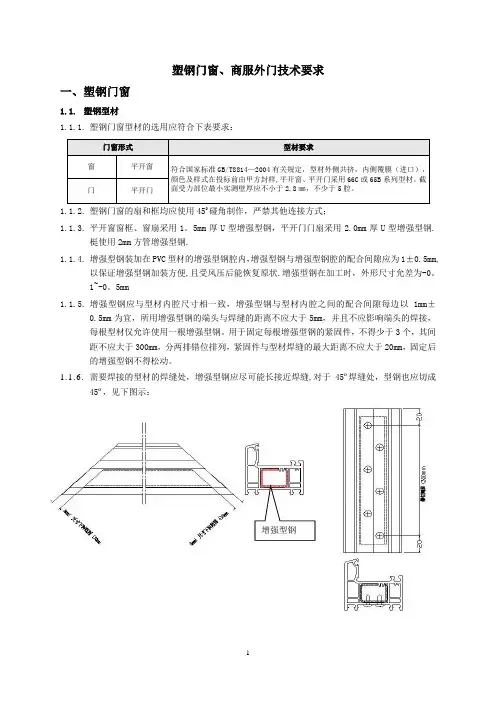

三、塑钢型材、玻璃及配件要求

⑴塑钢型材、玻璃及配件用料标准须符合下表《塑钢门窗工程使用材料及配件明细表》、发包人提供的设计图纸。

⑵塑材颜色按《塑钢门窗工程使用材料及配件明细表》及发包人提供的设计图纸,玻璃颜色按建筑图及设计图纸的要求,色差应符合国家标准。塑钢窗分

格必须符合建筑图要求。

塑材、玻璃、密封胶要求选用的品牌要经发包人认可。

四、门窗工程防渗漏、防开裂技术措施

1、门窗的进场验收控制要点

(1)门窗主材用料厚度、颜色;玻璃厚度、颜色、安全玻璃部位等必须符合设计要求;中空玻璃是否雾化漏气;

塑钢推拉门窗采用88系列;塑钢平开门窗采用60系列;

(2)拼缝严实、节点防水注胶饱满、五金件与型材必须匹配,五金质量符合设计要求。塑钢门窗要进行衬钢检查,材料、形状是否符合设计要求。

(3)检查门窗型材、玻璃及五金配件等原材料的合格证、质保书或有效期内的检测报告齐全。

(4) 门窗进场送检进行“五性”检测。

(采光性、水密性、隔声性)3级;气密性6级、保温性7级。

2、门框安装要求

(1)门窗框安装前,必须先对洞口进行检查,应保证门窗框同预留洞口间距2-3cm内。若间距大于3cm,需用C20细石混凝土加镀锌钢网浇筑。7天后,方可进行门窗框安装。

(2)门窗框的固定件采用热镀锌件,厚度≥1.5mm、宽度≥20mm。固定点间距:转角处、横竖档均≤180 mm、框边处≤500 mm。严禁用长脚膨胀螺栓穿透型材固定门窗框。

3、门窗框的塞缝

(1)南方地区各项目:

南方地区仍采用铝合金门窗,门窗外框塞缝宜采用防水砂浆。

铝合金门窗框安装前,可先用防水砂浆填塞门窗框的“U”型框边,保证填塞密实。

也可根据地区特性,窗框窗台部位采用防水砂浆堵缝,框两侧和顶采用聚胺脂发泡剂堵塞饱满。

(2)北方严寒地区项目:

门窗框或副框与洞口之间的间隙,宜采用弹性闭孔材料(聚氨酯发泡剂)塞饱满,并使用耐候密封胶密封。

弹性闭孔材料(聚氨酯发泡剂)注打要求:连续施打,充填饱满,一次

成型。出框外的发泡剂,应在结膜硬化前,塞入缝隙内,防止发泡剂外膜破坏。

4、门窗外框四周密封胶注胶要求:

门窗框外周边(底口用防水砂浆做成内凹R角)应留设打胶凹槽(5X8),槽口处施打硅胶(中性建筑耐候胶)密封处理。施打密封胶前,必须清理掉框上打胶位置保护膜;打胶作业面必须干燥。严禁密封胶直接施打在涂料基层上或窗框保护膜上。

5、外窗下框排水孔设置要求

外窗下框宜有泄水结构,排水孔设在窗框两端拐角20-140㎜处,排水孔高度应大于4 mm。

6、门窗淋水试验

门窗安装完毕并防水密封后,应做淋水试验,以检验门窗的渗漏情况。

《塑钢门窗工程使用材料及配件明细表》

另:窗下框处因有窗台石,要求下框料高度采用50mm或以上。
