中央空调水系统施工工艺
空调水施工方案范文
空调水施工方案范文一、方案概述:本次施工方案为空调水系统施工方案,旨在确保空调系统水的供应及排水功能正常运行。
本方案将从设计、材料选用、施工流程等方面进行详细阐述,以保证施工的高质量和安全性。
二、设计方案:1.根据项目的需求和空调系统的要求,确定水系统的设计参数,包括水流量、压力、温度等。
2.进行水系统的管道布置设计,确保管道走向合理、支管数量适宜,并考虑保温措施和维修通道等要素。
3.设计并安装水泵及相关设备,确保水的供应能够满足系统的需求,并进行相关的管道连接设计。
三、材料选用:1.管道选用:选择耐腐蚀、耐压力、抗老化的材料,如PVC、PPR等,并根据设计要求选择合适的管径。
2.阀门选用:选用耐腐蚀、耐高温、密封性好的材料,如不锈钢、铜合金等,并确保阀门能够流畅开关。
3.水泵选用:选用高效、低噪音、可靠性好的水泵,并根据设计要求选择合适的功率和扬程。
4.绝缘材料选用:选择具有良好绝缘性能和耐高温特性的材料,如聚氨酯、橡胶等,以保证水系统的绝缘安全性能。
四、施工流程:1.施工前准备:确定施工范围、施工图纸及设计方案,并进行材料的验收和准备工作。
2.管道安装:按照设计及施工图纸要求,对管道进行开挖、清洗、焊接/连接、固定、密封等工序。
3.阀门及设备安装:根据设计要求,对阀门和设备进行连接和调试,并进行相关的测试工作。
4.水泵及电源安装:固定安装水泵,并进行电源接线和测试,确保水泵正常运行。
5.绝缘处理:对管道进行绝缘处理,采用合适的绝缘材料进行缠绕,以保证水系统的绝缘安全。
6.系统调试:按照设计要求,对整个水系统进行漏水测试、压力测试和调试工作,确保系统正常运行。
7.施工验收:根据设计要求和相关标准,对施工质量进行检查和验收,确保施工质量符合要求。
五、安全措施:1.施工工地设置警示标志,确保施工现场的安全性。
2.工人配备个人防护装备,如安全帽、手套、防护鞋等。
3.严格按照相关安全规范进行操作,避免发生事故。
水系统中央空调 安装流程

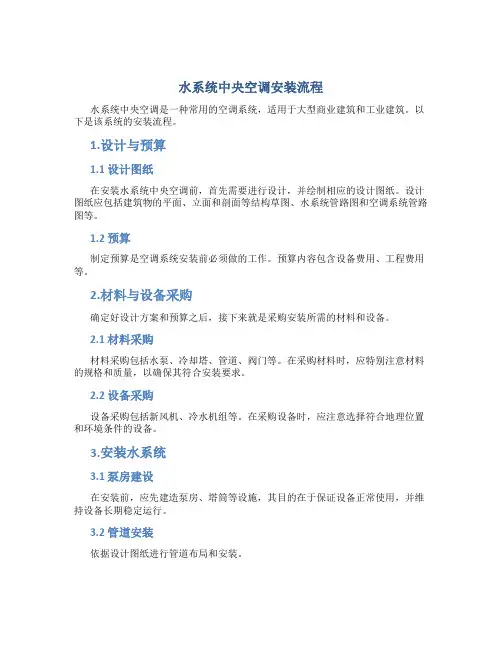

水系统中央空调安装流程水系统中央空调是一种常用的空调系统,适用于大型商业建筑和工业建筑。
以下是该系统的安装流程。
1.设计与预算1.1 设计图纸在安装水系统中央空调前,首先需要进行设计,并绘制相应的设计图纸。
设计图纸应包括建筑物的平面、立面和剖面等结构草图、水系统管路图和空调系统管路图等。
1.2 预算制定预算是空调系统安装前必须做的工作。
预算内容包含设备费用、工程费用等。
2.材料与设备采购确定好设计方案和预算之后,接下来就是采购安装所需的材料和设备。
2.1 材料采购材料采购包括水泵、冷却塔、管道、阀门等。
在采购材料时,应特别注意材料的规格和质量,以确保其符合安装要求。
2.2 设备采购设备采购包括新风机、冷水机组等。
在采购设备时,应注意选择符合地理位置和环境条件的设备。
3.安装水系统3.1 泵房建设在安装前,应先建造泵房、塔筒等设施,其目的在于保证设备正常使用,并维持设备长期稳定运行。
3.2 管道安装依据设计图纸进行管道布局和安装。
3.3 阀门安装根据设计图纸,按规定安置各种水管阀门。
4.安装空调设备空调设备安装是本项工程和项目的重点。
4.1 空调机组安装空调机组的安装是整个安装过程的关键。
安装时应确保整个空调机组上下平稳、连接可靠等。
4.2 管路安装安装管路之前,应按照安装设计图纸规划好管路布局和安装节点。
并在安装过程中注意质量、稳定性、密封性等。
4.3 通风系统安装通风系统的安装内容包括风管安装、新风机安装等。
通风系统安装应严格按照设计图纸和相关规定进行。
5.调试与试运行完成安装后,需要对空调系统进行调试和试运行。
5.1 系统调试空调系统调试包括水系统、空调系统、通风系统等,应按安装图纸和系统要求进行调试,并检查系统设备的运行状态和冷却能力等指标。
5.2 系统试运行调试完成后,对整个系统进行试运行,调整系统运行参数以保证设备的正常工作。
6.系统维护安装完成后,应建立相关的维护体系和日常保养措施,定期进行设备和系统检查,及时发现并处理问题。
中央空调工程主要施工方法

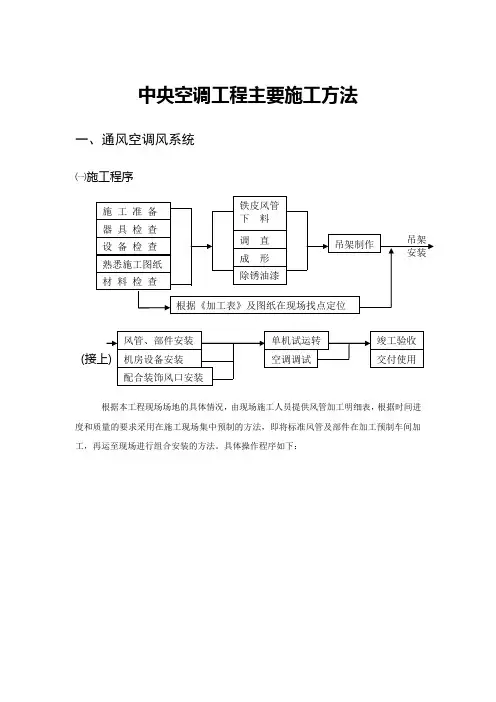

中央空调工程主要施工方法一、通风空调风系统㈠施工程序( 根据本工程现场场地的具体情况,由现场施工人员提供风管加工明细表,根据时间进度和质量的要求采用在施工现场集中预制的方法,即将标准风管及部件在加工预制车间加工,再运至现场进行组合安装的方法。
具体操作程序如下:㈡主要施工方法1、铁皮风管制作技术要求及措施风管加固:非保温风管边长大于或等于630mm,保温风管边长大于或等于800mm,其管段长度在1.2mm以上均应采取加固措施。
风管及配件制作,钢板厚度小于或等于1.2mm可采用咬接的形式。
风管制作咬口:所有的弯头、三通、来回弯等均采用联合角咬口(见下图a );圆形风管均采用立咬口(见下图b );一般风管可采用按扣式咬口(见下图c )或单平咬口(见下图d );风管封头采用转角咬口(见下图e )。
a 联合角咬口b 立咬口c按扣式咬口d 单平咬口2、风管安装⑴风管支、吊、托架均采用M10膨胀螺丝固定,明装风管采用内膨胀螺丝固定,暗装风管采用外(或内)膨胀螺丝固定;⑵水平风管安装支、吊、托架布置的间距均应满足下列要求:e 转角咬口保温风管安装支、吊、托架间距不超过3m;垂直安装风管:不保温风管间距不超过4m。
保温风管间距不超过3m;但每根风管的固定件不应少于二个;⑶风管支、吊、托架的用料:其支、托架的用料均采用角钢或槽钢制作;而吊架的托铁采用角钢或槽钢,吊杆采用圆钢;包箍采用扁钢制作;所用角钢均要求比风管的法兰大一号,圆钢一般采用φ10mm圆钢;⑷风管支、吊、托架的制作依据:风管支、吊、托架的制作应按照《采暖通风设计选用手册》及国标T607的制作规定和要求;⑸风管支、吊、托架的制作:a、支、吊、托架在其制作前必须先对所使用型钢进行矫正,矫正的方法有热矫和冷矫两种,一般小型钢材采用冷矫正,而大型钢材则须加热到900℃左右进行热矫正;b、切断钢材或钢材打孔,必须采用机械切割或钻孔.不得使用氧气—乙炔割刀切割、吹孔,包箍的圆弧应与风管圆弧一致。
空调水系统及其安装
❖ 一、空调水系统的安装
空调水系统安装包括: 冷【热】水、冷却水、凝结水系统的设备、管道及附件的安装施工??
一、管材 空调水系统的管道一般选用:无缝钢管、焊接钢管、镀锌钢管、有机材料管道【硬聚氯乙
烯【PVC-U】、聚丙烯【PP-R】、聚丁烯【PB】、与交联聚乙烯【PEX】】
二、连接 A、镀锌钢管:
及长度每隔一五m设置承重防晃支、吊架??
❖ 一、空调水系统的安装
水平管道支架详图
冷热水管道与支、吊架之间!!应由绝热衬垫【承 压强度能满足管道重量的不燃、难燃硬质绝热材 料或经防腐处理的木衬垫】!!其厚度不应小于绝 热层厚度!!宽度应大于支、吊架支承面的宽度?? 衬垫的表面平整、衬垫接合面的空隙应填实??
一、空调机组的分类 二、空调机组的安装的分类
一】、机组结构分类:柜式和组合!! 二】、安装方式分类:立式、卧式和吊装式??
立柜式空调机组
柜式空调机组!!也叫整体式空调机组!! 是将空气过滤器、表冷器、加热器、 加湿器等空气处理部件!!整体装在一 个立柜式箱体内而形成的机组??
与机组连接的管道应设支架!!其重 量不应由机组承担!!
卧式组合式
一、卷绕式过滤口的安装、框架应平整、滤 料应松紧适当!!上下筒应平行?? 二、消声口、消声弯管应单独设支架!!其重量 不得由风管承受??
组合式空调机组!!也叫装配式空调机组!!由不 同的空气处理段组成!!如新风段、回风混合段加
热段等等??各组成段均按设计参数选用设备组 装而成!!段与段之间可在现场组装
学生互评 每个小组随机抽一名组员上 台点评其它一组的作业??
教师总评 对识图任务和学生互评两 个环节分别做出点评!!加 入奖罚机制??
吊装式
中央空调的施工技术标准
中央空调的施工技术标准

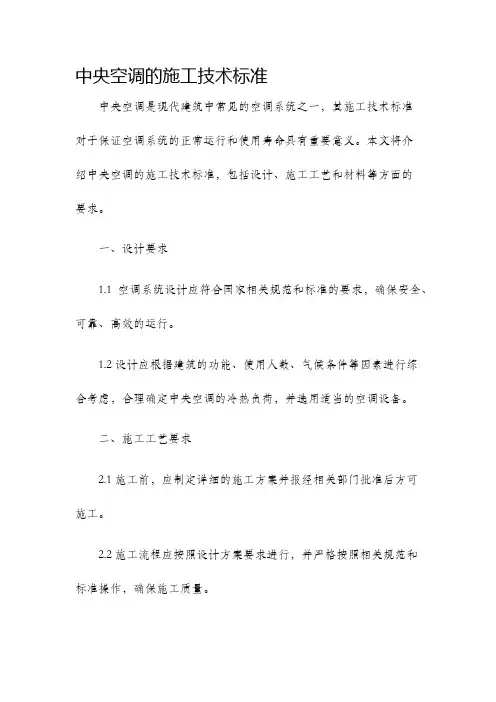

中央空调是现代建筑中常见的空调系统之一,其施工技术标准
对于保证空调系统的正常运行和使用寿命具有重要意义。
本文将介
绍中央空调的施工技术标准,包括设计、施工工艺和材料等方面的
要求。
一、设计要求
1.1 空调系统设计应符合国家相关规范和标准的要求,确保安全、可靠、高效的运行。
1.2 设计应根据建筑的功能、使用人数、气候条件等因素进行综合考虑,合理确定中央空调的冷热负荷,并选用适当的空调设备。
二、施工工艺要求
2.1 施工前,应制定详细的施工方案并报经相关部门批准后方可施工。
2.2 施工流程应按照设计方案要求进行,并严格按照相关规范和标准操作,确保施工质量。
2.3 施工中应遵循安全施工的原则,特别是在高空作业和电气施工方面,应加强安全防护措施,提高施工安全性。
三、材料要求
3.1 空调设备及配件的选用应符合国家相关规范和标准,确保其品质和安全性。
3.2 施工中使用的管道、保温材料等材料也应符合相关标准,并具备防火、阻燃等性能。
3.3 使用的接头、密封材料等配件也应选用高品质、可靠性能的产品。
四、验收与维护
4.1 施工完成后,应进行系统的验收测试,确保各项指标符合设计要求。
4.2 施工单位应向用户提供完整的使用和维护手册,指导用户正确使用和保养中央空调系统。
4.3 中央空调系统的维护应按照相关规范和标准进行,并定期进行检查、清洁和维修,以确保其正常运行。
中央空调系统之空调水循环系统
a
18
空调水系统的形式
四管制供水方式有两种。 1)空调设备只有一个热交 换器(俗称单盘管)时,在 热交换器的进出水管处均 设置由室内温控器控制的 三通阀,根据室温控制需 要使冷水或热水进出空调 设备(不同时进出)。
a
四管制系统
19
空调水系统的形式
2)空调设备有两个热交换器(俗 称双盘管),分别接冷水管路系 统和热水管路系统,使冷、热 两个水系统完全独立。
➢ 并联管路间不需要 怎么调节很容易实 现阻力平衡。
➢ 系统的水力稳定性 好,流量分配均匀。
同程管
同程式系统
a)垂直同程系统 b)水平同程系统
a
23
空调水系统的形式
2、异程式系统
各并联环路管道总长度不 相等的水系统。
优点 管路简单、节省管材,
▪ 当系统中部分空调设备不使 用时,水流量减少,水系统 阻力将增大。
▪ 为了保持系统内压力稳定, 当分水器和集水器间压差超 过压差控制阀9的设定值时, 阀门开启,部分水量由分水 器7经旁通管直接流入集水 器8,然后返回至冷水机组 或锅炉, 以保证冷水机组或
锅炉的定流量运行。
a
10
空调水系统的工艺流程
a
21
空调水系统的形式
三、同程式和异程式系统 按同一并联环
路中,各空调 设备的供回水 管路的管道总 长是否大致相 等划分。 1、同程式系统 各并联环路的 管道总长度基 本相等的水系 统。
同程式系统
a)垂直同程系统 b)水平同程系统
a
22
空调水系统的形式
同程式系统特点
➢ 系统中有一根同程 管,使得并联的各 支路水阻力相等或 大致相等。
a
12
空调水系统的工艺流程
中央空调施工方案
中央空调施工方案1. 引言中央空调是一种集中供冷和供热的系统,广泛应用于商业建筑、办公楼、工厂和住宅等环境中。
本文将详细介绍中央空调施工方案的各个环节和步骤,以确保施工过程的高效和质量。
2. 施工准备在开始中央空调的施工之前,需要进行充分的准备工作。
以下是施工准备的主要步骤:2.1 确定设计要求施工前需与业主或设计方确认中央空调的设计要求,包括使用环境、制冷剂种类、冷暖负荷计算等信息。
这些信息将直接影响中央空调系统的设计和施工。
2.2 选取合适的设备和材料根据设计要求,选择合适的中央空调设备和材料。
这些设备和材料应符合国家标准,并具有耐用、高效、低噪音等特点。
2.3 制定施工计划制定详细的施工计划,包括施工时间安排、施工队伍组织、施工顺序等内容。
合理的施工计划能够提高施工效率,并确保工期的顺利完成。
3. 中央空调系统组成中央空调系统由多个组成部分组成,主要包括制冷机组、冷却塔、冷冻水系统、送风系统和控制系统等。
以下将详细介绍各个组成部分的功能和施工要点:3.1 制冷机组制冷机组是中央空调系统的核心部分,负责制冷剂的循环和供冷。
在施工过程中,需要注意以下几点:•安装制冷机组时,应确保充足的通风和排水条件;•制冷机组之间应保留足够的间距,以便于维护和保养;•安装制冷机组时,要保持水平,防止震动和噪音。
3.2 冷却塔冷却塔用于冷却制冷剂,使其重新循环。
在冷却塔的施工过程中,需要注意以下几点:•冷却塔的安装位置应选择在室外或通风良好的地方;•安装冷却塔时,应确保其与制冷机组之间的管道连接正确,并密封良好;•冷却塔的维护和保养应定期进行,以确保其正常运行。
3.3 冷冻水系统冷冻水系统负责制冷剂的运输和分配。
在冷冻水系统的施工过程中,需要注意以下几点:•需要合理布置冷冻水系统的管道,以确保冷却剂的流动畅通;•冷冻水系统的安装位置应方便检修和维护;•冷冻水系统的管道焊接应符合相应的技术标准。
3.4 送风系统送风系统用于将冷空气或暖空气送入室内。
空调水系统及无缝钢管施工工艺
三通处一定用法兰连接。螺纹连接、焊接连接、法兰连接应符合《通风与空调工程施工规 范》(GB 50738-2011)、《通风与空调工程施工质量验收规范》(GB50243-2002)规范的 要求,对于直埋水管还应采用加强级防腐,确保管路的使用寿命。 4、管道标高为管底标高,所有空调水平管道与土建顶面成平行敷设,在干管的高点或局部 抬高处应设DN15型自动排气阀(带球阀),除设计图已考虑的外,如在施工中由于处理管线 交叉引起管路敷设有变化时均应增设,且自动排气阀应尽量避免装在吊顶内。在管道的最底 点装设DN25泄水阀或堵头,其自动排气阀及泄水装置的排水应就近排向地漏或排水沟。 5、法兰密封垫采用中耐热橡胶片,可曲挠性橡胶软接头要配置限位装置。 6、长直管段每隔50m设波纹管补偿器,对于设有补偿器的管道应设置固定支架和导向支架。 在管道穿越变形缝(沉降缝)时应设金属软管,并在两端加设固定支架。 7、水系统安装完毕未保温前应进行水压试验,试验可分不同环路进行。试验压力为工作压 力的1.5倍,做到不渗不漏为合格。水箱需做满水试验,试压时不可将设备接入管网。开动 水泵对整个环路进行冲洗和24小时循环运行,直到冲洗干净,水系统未冲洗干净前不得与 设备相连。
4、分集水器
5、冷冻水泵和冷却水泵
冷冻水泵和 冷却水泵主要是 为冷冻水、冷却 水循环提供的动 力设备。
6、冷却塔
散热设备,利用水作 为循环介质,将制冷机组 冷凝器侧的热量(也就是 从房间内吸收的热量)通 过水在冷却塔内的流动再 把热量传递给冷却塔周围 的空气,散热过后再次进 入中央空调冷凝器吸收热 量。
3.4.2管道安装要求
1、各种管道安装之前应核对管道与所通过之处建筑装修面的标高是否协调,在有吊顶及架 空地板的房间应核实管道标高是否满足设备净空要求,以免因土建施工误差,造成管道返 工。 2、冷水管、冷却水管、冷凝水管、膨胀水管,公称直径≤DN80采用镀锌钢管,DN100≤公 称直径<DN300采用无缝钢管,≥DN300采用螺旋焊管。 3、公称直径≤DN80采用丝扣连接,与设备连接处采用法兰或柔性橡胶接头,相对接的法兰 盘之间垫厚度为3mm的橡胶垫圈。公称直径>DN80采用焊接连接,采用焊接时每隔一定间距 要加强法兰连接,三通处一定用法兰连接。
中央空调水系统安装规范
家用中央空调水系统3次安装,8个步骤第一次安装:1.安装室内机2.安装室内回水管3.打压测试4.安装冷凝水管和电路第二次安装:1.安装室外机2.进水排气第三次安装:1.测量安装风口2.系统运行测试规范安装细节:1. 内机吊装需考虑千分之五的坡度,接冷凝水的一侧要稍低,便于冷凝水排出2. 安装水管时热熔节点应保证热熔工艺要求,避免热熔不够或过度造成局部内径很小3. 通过打压泵保持系统压力在6~8kg,一般压力测试时间为3~4小时。
4. 冷凝水管从内机接出后至室外或地漏,至少保持>1%的坡度5. 外机风扇出风口必须在50公分内外机后部15公分之内无遮挡物,所有落地脚必须安装减震垫6. 水箱、阀门,压力表,温度计的安装要正确并考虑操作的方便7. 对起伏较大和管线较长的试验管段,可在管段最高处进行2~3次充水排气,确保充分排气。
8. 一般把回风口和检修口开在一起,预留检修空间。
装好后开启空调,检查回风温度、送风温度、电流等是否正常。
安装验收要点:1.安装与配置部分1.1管道循环系统是否有按要求加压试漏。
1.2室内机、室外机的吸入、吹出部位是否有妨碍、短路。
1.3室内/外机本体是否安装牢固。
铜管布设是否美观牢固。
1.4隔热材料是否确认包装良好。
1.5排水管安装及排水是否良好。
1.6与机器连接风管是否已固定。
1.7管道连接完后,应做通水试验和满水试验,一检查排水畅通,二检查其是否漏水。
2.电器与安全部分2.1电器部分是否有预防老鼠等动物咬坏措施。
如:天花上的电线要加护套等。
2.2电源线线径、漏电开关是否符合规定。
2.3接地线是否已连接,连接良好、紧固。
2.4室内外机接线柱的螺丝是否紧固。
电线连接处是否使用固定片固定。
2.5电压是否正常,符合额定电压的90%~110%范围内。
3.试运转部分3.1冷媒系统阀门是否全部打开。
3.2运转前检漏时是否有泄漏(连接部位、阀体)。
3.3室内外机的地址码是否按要求设定(多联机系列及集中控制系统时设定)。
水系统中央空调工程施工组织设计方案
水系统中央空调施工设计目录一、编制说明 (2)二、工程概况 (2)三、施工依据 (2)四、施工准备 (3)五、主要施工方案、措施及程序 (3)六、管道冲洗及水压试验 (11)七、空调工程试运转 (12)八、质量保证措施 (12)九、安全技术措施 (13)十、主要施工机具 (16)十一、人员计划及工程形象进度计划 (17)十二、主要工程材料及设备进场计划 (18)十三、需要甲方解决事宜 (18)十四、质量通病及解决方法 (19)一、编制说明本施工方案系以《砂之船·重庆奥特莱斯太平洋商场中央空调工程施工图》为依据,以国家现行建筑安装施工规范为基础,以国家现行有关建筑安装施工、验收规范及质量评定标准为标准,为确保工程施工优质、安全进行,创优良工程、文明工程而编制完成的。
二、工程概况砂之船·重庆奥特莱斯太平洋商场位于重庆市北部新区经开园加工区,项目总占地面积约48160m2,总建筑面积约77367m2,其中主楼50672m2,辅楼20090m2,创艺楼6601m2;总空调面积约49249m2,其中主楼32430m2,辅楼12942m2,创艺楼3877m2。
该项目为大型综合性购物休闲广场:主楼负一层~三层为购物场所,四层~五层为会所和办公室,六层~九层为会所及娱乐区;辅楼负一层~三层为购物场所,四层~七层为餐饮场所;创艺楼为婚庆公司。
根据该项目的具体使用功能,中央空调设计选用美的水源热泵系统及美的风冷热泵机组,新风系统选用美的全热交换器。
三、施工依据技术标准1、《砂之船·重庆奥特莱斯太平洋商场中央空调工程施工图》2、《采暖通风与空气调节设计规范》(GBJ 19-87)3、《酒店宾馆建筑设计规范》(JGJ67-89)4、《采暖与卫生工程施工验收规范》(GBJ 242-82)5、《通风与空调工程质量检验评定标准》(GBJ 304-88)6、《通风与空调施工及验收规范》(GB50243-97)7、《机械设备安装工程施工及验收规范》(JBJ 23-96)8、《建筑安装工程施工图集》四、施工准备1.临时场地设施:仓库:利用现有建筑设施在建筑物内占用150m2左右的临时场地,用于临时办公和堆放材料。
家用中央空调工程施工方案
一、工程概况本工程位于某市某小区,建筑面积为150平方米,共分为两室一厅一厨一卫。
根据业主需求,本工程将安装一套家用中央空调系统,以满足夏季制冷和冬季制暖的需求。
二、工程范围和内容1. 中央空调水系统的安装、调试;2. 中央空调风系统的制作、安装、调试;3. 中央空调电气和控制系统的安装、调试;4. 中央空调设备的安装、调试;5. 室内外管道的安装、调试;6. 室内装饰及设备保护。
三、施工组织机构1. 成立项目经理部,负责整个工程的组织、协调和管理工作;2. 设置施工班组,负责具体施工任务;3. 设立技术负责人,负责技术指导和施工方案的编制;4. 设立质量负责人,负责质量检查和监督。
四、施工进度计划1. 施工准备阶段(1周):完成图纸会审、施工方案编制、材料设备采购、人员组织等工作;2. 施工阶段(3周):完成水系统、风系统、电气控制系统、设备的安装和调试;3. 竣工验收阶段(1周):完成工程验收、交付使用。
五、施工方法及技术要求1. 水系统施工:(1)管道采用镀锌钢管或不锈钢管,根据实际情况选择;(2)管道安装前应进行清洗,确保管道内无杂物;(3)管道连接采用焊接或螺纹连接,确保连接牢固;(4)管道安装完成后,进行水压试验,确保管道无渗漏。
2. 风系统施工:(1)风管采用镀锌钢板或不锈钢板,根据实际情况选择;(2)风管制作应按照图纸要求,确保尺寸准确;(3)风管连接采用法兰连接或螺旋连接,确保连接牢固;(4)风管安装完成后,进行风量测试,确保风量满足设计要求。
3. 电气控制系统施工:(1)电气控制系统采用符合国家标准的设备;(2)电缆敷设应按照设计要求,确保安全可靠;(3)电气设备安装应牢固,接线正确;(4)电气系统调试完成后,进行通电试验,确保系统运行正常。
4. 设备安装:(1)空调机组安装应按照设备说明书进行;(2)室外机安装应牢固,避免振动;(3)室内机安装应平整,避免倾斜;(4)设备调试完成后,进行制冷、制热效果测试,确保满足设计要求。
中央空调蓄能池布水器施工工法(2)
中央空调蓄能池布水器施工工法中央空调蓄能池布水器施工工法一、前言中央空调蓄能池布水器施工工法是一种用于中央空调系统的水分配和控制装置的施工方法。
该工法的特点在于能够实现对水流的均匀分配和精确控制,以确保中央空调系统的正常运行,并提高运行效率和能源利用率。
二、工法特点该工法的特点是灵活性好、控制精确、节能环保。
通过精心设计和施工,可以根据实际需求调节和分配水流量,实现水的合理分布和控制。
同时,该工法结构简单,安装方便,适用于各种类型的中央空调系统。
三、适应范围该工法适用于各类建筑物的中央空调系统,包括商业办公楼、宾馆酒店、医院、学校等。
无论是新建还是改造项目,都可以采用该工法进行中央空调系统的设计和施工。
四、工艺原理中央空调蓄能池布水器施工工法的工艺原理是基于流体力学和控制理论。
通过准确计算系统的水流量和压力需求,采取合适的措施和装置,实现对水流的精确分配和控制。
该工法的理论依据和实际应用相结合,能够确保中央空调系统的正常运行和高效节能。
五、施工工艺中央空调蓄能池布水器施工工法包括以下几个施工阶段:1. 设计阶段:根据建筑物的需求和中央空调系统的要求,进行水流量和压力的计算和设计,并确定合适的布水器类型和位置。
2. 材料准备:根据设计图纸和施工要求,准备所需的材料和设备,包括水泵、管道、电控设备等。
3. 安装施工:按照设计图纸和施工工艺要求,进行管道和布水器的安装,保证连接的牢固和密封性。
4. 调试检验:在施工完成后,进行系统的调试和检验,确保水流的分配和控制达到设计要求,并排除可能存在的问题。
六、劳动组织中央空调蓄能池布水器施工工法的劳动组织包括工程师、技术人员、施工人员等。
他们负责施工的设计、计划、监督和实施,保证施工的质量和进度。
七、机具设备该工法所需的机具设备包括水泵、管道连接件、电控设备等。
这些设备根据实际需求和规格进行选择和配置,以确保施工的顺利进行和质量的保证。
八、质量控制为了确保施工过程中的质量达到设计要求,中央空调蓄能池布水器施工工法采取以下质量控制方法和措施:1. 施工前进行详细的设计和计算,确保布水器类型和位置的准确性和合理性。
中央空调工程施工流程
调试运行
按照操作规程,对中央空调系统进 行调试运行,检查系统性能和各项 参数是否符合设计要求。
验收交付
完成调试运行后,进行验收交付, 确保工程质量和安全性能达标。
03 中央空调工程施工质量保 障措施
施工材料的质量控制
总结词
严格筛选、专业检测
详细描述
在中央空调工程施工中,材料的质量直接关系到整体工程的质量。因此,对施工材料进行严格筛选和专业的检测 至关重要。应选择具有质量保证和良好口碑的供应商,并对材料进行全面的质量检查,包括外观、性能和合格证 明等。对于不符合要求的材料,应及时予以退换,确保施工所用的材料都是优质的。
对施工过程进行全程监管,确保每个 环节都符合规范要求,及时发现并纠 正施工中的问题。
定期质量检查
定期对已完成的施工部分进行质量检 查,确保施工质量符合预期标准。
建立质量管理体系
建立完善的质量管理体系,明确各岗 位的职责和要求,确保质量管理工作 的有效实施。
案例三
制定安全施工方案
强化安全培训
根据医院建筑的特点和中央空调系统的要 求,制定详细的安全施工方案。
安装阶段
设备安装
按照设计要求和施工计划, 安装中央空调的各个设备, 如主机、冷却塔、水泵等。
管线铺设
根据设计图纸,铺设制冷 剂管、冷凝水管、电源线 等管线,确保安全、规范、 美观。
风口安装
在室内装修完成后,安装 风口和风管,确保风口位 置合理、风量分配均匀。
调试阶段
系统检查
对整个中央空调系统进行检查, 确保设备正常运行、管线连接无
对参与施工的人员进行安全培训,提高员 工的安全意识和操作技能。
严格遵守安全规定
建立应急预案
水系统中央空调安装施工顺序
水系统中央空调安装程序一、风机盘管安装1. 安装工序开箱检查随机文件、备件、附件是否安好,确定好室内机位置以及尺寸、吊杆位置;备好施工所需要辅材,如丝杆、螺母、垫片、帆布、铁皮条、燕尾丝等;备好施工所需工具,如脚手架、梯子、活动扳手、手锤、电锤、叉扳手、切割机、锯片、卷尺、记号笔等。
2. 安装规范风机盘管在安装过程中应轻拿轻放,确保风机、盘管、外壳、保温层等完好无损。
屋顶与盘管的距离应不小于30mm,所有室内吊装应加设回风箱,避免影响使用效果。
进、回、排水管接头处应密封,管路必须进行保温处理,盘管风口连接需要软接,接口应牢固、严密,风机盘管安装后应清洁冷凝水盘。
风机盘管安装完成后,应轻轻转动风机叶轮,检查是否有摩擦声。
等水系统试压完毕后,将风机盘管及时做好成品保护,同时谨防赃物落入托盘中堵塞冷凝水管。
河南惠银中央空调安装公司二、管路安装1.安装工序根据安装图纸来确定管道走向及放线,用电锤打眼并进行支吊架安装;对管道进行除锈防腐处理并与风机相连接,待所有管路安装好之后进行管路试压,再对管路进行保温处理。
中央空调水系统的管道保温材料应选择防水效果好、柔韧性佳、能防火阻燃的橡塑保温材料,在具体施工时,应注意保温材料外表保持洁净,无拉伸现象,与保温接口之间用配套的胶带包扎好,确保无裂缝。
如需把保温管切开再安装,可将切开面朝向内侧,切开处用专用胶水粘接牢固即可。
2.安装规范水系统的主机、水泵、风机盘管等管道的进、出水口均应安装减振软接头;在其最高点安装排气阀,最低点设置手动排污阀。
冷凝水管应保持一定的坡度,坡度确保冷凝水顺利排出,完成后可做通水实验。
另外,有保冷要求的管道在支架与管道之间应垫以防腐木瓦托,防止管道使用时产生“冷桥”现象。
水泵的吸入口应安装过滤器,考虑到拆卸清洗的便利性,补水系统可连接在系统回水管上。
管道吊托支架的安装应以管道接触紧密,固定牢固。
河南惠银中央空调安装公司对室内机冷凝水系统进行灌水试验时,可将冷凝盘中注水,若水能够顺利排放,而且冷凝水管接口不会渗水,则表明安装成功。
中央空调水管系统安装方法
空调水管系统安装方法一、空调水管安装管道的制作、安装过程:材料进场→材料报验→主管焊接→立管焊接→水平干管→空调末端设备安装→水平分支干管→水平支管1 水管道安装前的准备工作(1)管道分规格分批运输到现场,经有关人员检验合格后,管材的规格要符合设计图纸要求放可使用。
(2)阀门等附件的规格、型号要检查其型号、参数是否符合设计要求,验证、收集、保存阀件的合格证书和测试报告,并进行外观检查及必要的试验检查。
(3)管道制作、支吊架制作安装,管道支吊架的形式参见通用图集。
根据上述要求,进行选材、切割、焊接或丝接,并编号或布置到相应的安装区域,支架安装前刷防锈漆两遍,所有金属构件在刷漆前一定要对构件进行除锈、清理、去油污等表面处理工作;管道支架的安装位置要准确避免在构筑物薄弱位置建立管道支架。
每处支吊架的冷热水保温管均应木托与铁件隔开;支吊架的最大间距符合图纸及规范要求。
支架安装,室内各层首先确定直管段两端吊架的水平位置和标高,中间各支架的位置用两端拉直线的方法来确定,在每个主梁和次梁下安装吊架;支管吊架在管道末端安装,吊架用膨胀栓固定在梁上或楼板顶棚。
空调水立管支架隔层安装在主梁上,安装时要保证管道中心垂直。
2管道支架(1) 空调水管系统管道采用焊接钢管,DN≤50MM丝接,DN>50MM焊接。
冷凝水管采用镀锌钢管,DN≤50MM丝接DN>50MM焊接。
(2) 管道安装必须按图纸设计要求的轴线位置、标高、坡度进行定位放线。
安装前,将管内异物清理干净。
(3) 水平管、立管可以使用手动葫芦加人工,吊装时要注意两端平衡起吊,以防滑落伤人;管道安装在符合图纸设计的基础上,要与各有关专业协调,做好空间上的合理安排。
(4) 阀门安装应紧固、严密,与管道中心线垂直,并能操作并且灵活方便。
(5) 管道敷设在满足保温层要求的前提下,尽量布置得合理、美观、符合工艺流程。
一般情况下,若有管道交叉,则小管服从大管。
(6) 除污器水平或垂直安装,用角钢托架,并留出拆洗过滤网用的空间。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、施工准备
坡口机、交流电焊机、倒链、管钳、扳手、钢直尺、卷尺、角尺、压力表、水平尺、线坠等。
且能保证空调水系统与设备安装正常开展。
统冲洗→管道与制冷机组、空调机组贯通→检查验收
吊、托架型式;根据管道安装的标高、坡度、管径大小等要求,用22号钢线或
棉线在管道的首、末端及吊架型钢的吊孔中心位置上拉直绷紧,结合吊卡间距实际测量计算后,才能进行中间型钢吊架、吊杆的制作。
螺纹可采用板牙扳丝,也可用车床加工。
点焊成型的支、吊应用标准样板进行校核,确认无误后方可正式焊接。
焊缝必须饱满,保证具有足够的承载能力,外观检查应无漏焊、裂焊等缺陷,焊接后应对焊接变形进行矫正。
按设计图纸要求进行镀锌处理。
垂直安装。
固定在建筑结构上的管道支吊架不得影响结构的安全,当固定在空心砖墙上时,严禁使用膨胀螺栓。
号,保温管道的套管应留出保温层间隙。
镀锌铁皮套管适用于过墙支管,要求卷制规整,咬口接缝,套管两端平齐,剔除毛刺,管内外须防腐。
位于混凝土墙、楼板内的套管应在钢筋绑扎时放入,可点焊或绑扎在钢筋上,套管内应填以松散材料,防止混凝土浇筑时堵
塞套管。
对有防水要求的套管应设止水环,套管应安装牢固、位置正确、无歪斜。
采用镀锌钢管、丝扣连接;管径大于或等于DN100采用无缝钢管、法兰或焊接连接。
冷冻水系统无缝钢管与镀锌钢管连接处使用法兰连接。
直。
管道弯曲时,弯曲半径应符合:
3.5倍;
穿在型钢上,安装管路时先反吊卡按卡距套在管道上,把吊卡抬起将吊卡按坡度调整好,再穿上螺栓螺母,将管道安装好。
形卡,而后安装第二节管道,各节管道照此进行。
一人在末端找平,一人在接口处把第一节管道相对固定,对准丝口,按丝扣的自然锥度慢慢转动入扣,直至用手转不动时,再用管钳咬住管件,用另一管钳上管,松紧适度,外露2-3扣为宜,最后将螺纹处露的填料清理干净。
找平,使甩口方向一致,对准管口,调直后点焊,再正式焊接。
用水平尺核对、复核调整坡度,合格后将管道固定牢固。
进行预安装,确认支管三通的标高、位置无误后,卸下管道缠好生料带或铅油麻丝,将立管对准接口的丝扣,扶正角度慢慢转动入扣,直至用手转不动时,用管钳咬住管件,用另一管钳上管,松紧适宜,外露2-3扣为宜。
立管管卡内紧固,而后填塞套管缝隙或预留孔洞。
预留管口暂不施工时,应做好保护措施。
风机盘管等应采用柔性连接,柔性短管自带活套连接时,可不采用活接头,否则应增加活接头。
不动时,用管钳将管道拧至松紧适度,丝扣外露2-3扣为宜。
然后对准活接头,对正子母口,带上锁母,用管钳拧至松紧适度,最后将螺纹外的填料清理干净。
移动。
合格后固定管道和堵抹墙洞缝隙。
1-6mm时,采用V型坡口,坡口间隙为0-3mm。
1/100,全长不大于10mm。
缝与支吊架的距离应大于50mm。
管道插入法兰深度以法兰厚度的1/2为宜,以便进行内口焊接,内口焊缝不允许超出法兰平面。
不得2mm。
品种和厚度应符合设计的要求。
杆突出螺母长度不大于螺母直径的1/2。
砂轮机打磨干净。
架,使滚槽机和钢管处于水平位置。
面成90度。
深度为止,然后停机。
将千斤顶升起,取下钢管。
程中应按连接顺序连续安装,以免出现段与段之间连接困难和影响管路整体性能。
已套上密封圈的钢管端部,两端间应留有一定间隙。
将橡胶密封圈套上另一根钢
管端部,使橡胶密封圈位于接口中间部位,并在其周边涂抹润滑剂(洗洁清或肥皂水),润滑剂涂抹应均匀。
属卡箍上、下接头凸边卡进沟槽内,并压紧上、下接头的耳部,用木榔头槌紧接头凸缘处,将上、下接头靠紧。
收紧力矩应适中,严禁用大扳手上紧小螺栓,以免收紧力过大,螺栓受损。
检查
孔钻头的润滑剂(保护钻头),完成钻头在钢管上开孔。
⑤将机械三通、接头置于钢管孔洞上下,使机械三通、橡胶密封圈与孔洞间隙均匀,并紧固螺栓到位。
1.5倍,且最低不小于
0.6MPa,本站冷冻水系统的工作压力为0.45MPa。
时,在10分钟内压降不大于0.02MPa,再将压力降至工作压力,在60分钟内压力不得下降,外观检查不渗不漏为合格。
低点的压力不得超过管道与组成件的承受力。
升至试验压力后,稳压10分钟,压力下降不大于0.02MPa,再将系统压力降至工作压力,外检查无渗漏为合格。
案连接试压管路。
