工程设计联系单
工程联系单(现场变更)
4、大会议的原方案的舞台过小需变更方案(加大),(因舞台造型变更,会议室吊顶方案同时变更),具体详见附图。
5、增加大包厢洗手台(增加洗手台(椭圆形)、镜子、大理石台面)。
6、增加北面阳台处员工餐厅饮水机预留水电线路(给水、排水、插座等接口)。
单位: xxx安装工程有限责任公司 项目代表: 年 月 日
注:本联系单双方签字盖章后生效;一式三份,甲方执两份,乙方执一份。
工程联系单(函)
工程名称xxx装修工程 建设单位:xxx有限公司
致:xxx安装工程有限责任公司
事由:关于xxx装修工程现场变更设计
1、厨房具体水电及装修布置已经三方进行过确认(厨房设备厂家、甲方、乙方),请乙方尽快安排施工,具体平面布置详见附图。
2、会议室设备间:面向舞台一侧,由原来的石膏板改为透明钢化玻璃隔断及玻璃地弹门(向内开)。
11、原公共卫生间(设备间旁)的布局按照大楼十一层的布局装修。
12、通道东面尽头的固定玻璃,因安装新风机要求,先进行拆除,后重新定制开好孔位的玻璃,由乙方配合空调厂家施工,产生的费用甲方承担。
特此联系!
建设单位:xxx有限公司(公章)
项目代表:
日 期: 年 月 日
项目分管领导:
日 Hale Waihona Puke : 年 月 日施工单位意见:
7、确定会议室东侧小包厢中间隔断为可移动式可收索隔断。
8、增加公共卫生间洗手台下约0.6米处预留插座,方便后期安装即小型热式热水器(数量:大包厢*1、公卫*3员工餐厅洗手台*1)
9、明确:卫生间洗手台水龙头均采用单冷水龙头(非感应式)。
10、甲方领导要求增加荣誉墙射灯及LED显示屏等线路,且预留独立开关(网线、插座接口,方便后期安装射灯及LED屏幕),位置数量如下:通道(6轴交F轴)预留1处,通道(2轴交C轴)预留1处,通道(6轴交C轴)预留1处。
工程设计修订联系单
工程设计修订联系单修订人员信息修订人:(填写姓名)联系方式:(填写电话或邮箱)日期:(填写修订日期)工程信息工程名称:(填写工程名称)工程编号:(填写工程编号)修订内容请详细描述需要修订的内容,包括但不限于以下方面:1. 结构设计;2. 设备选型;3. 材料选择;4. 建筑布局;5. 施工工艺;6. 安全考虑。
修订原因请提供修订的原因和背景,包括但不限于以下方面:1. 设计需求变更;2. 工程实施难度;3. 施工环境变化;4. 客户要求;5. 监理单位要求;6. 法规变化。
修订影响请说明修订的影响范围,包括但不限于以下方面:1. 工程进度;2. 工程成本;3. 工程质量;4. 工程安全;5. 相关部门协调。
修订流程请说明修订的具体流程和步骤,包括但不限于以下方面:1. 修订申请;2. 设计评审;3. 相关部门协调;4. 修订确认;5. 修订实施;6. 文件更新;7. 资料归档。
修订审核请说明修订的审核流程和要求,包括但不限于以下方面:1. 审核人员及职责;2. 审核标准;3. 审核时间安排;4. 审核结果记录。
修订确认请说明修订的确认方式和要求,包括但不限于以下方面:1. 签字确认;2. 审查报告;3. 相关部门意见;4. 客户确认。
修订实施请说明修订的实施方式和要求,包括但不限于以下方面:1. 修订指导书;2. 施工交底;3. 现场验收;4. 过程监控;5. 记录和报告。
以上所述为工程设计修订联系单的基本内容,如有需要,请在修订联系单中添加或修改相关事项。
工程设计变更联系单
工程设计变更联系单
项目编号:XXX-XXX
编制人:XXX审核人:XXX审定人:XXX
变更内容及原因:
1.变更内容:
(在此处详细描述工程设计变更的具体内容,包括但不限于图纸、规范、材料等方面的变更,具体细节应做到全面、准确并易于理解。
)
2.变更原因:
(在此处详细描述导致工程设计变更的原因,包括但不限于需求变更、规划调整、技术改进等方面的原因。
)
相关方意见和建议:
(在此处列举相关方对工程设计变更的意见和建议,如现场施工人员、工程监理等。
)
责任机构:
(在此处列举相关责任机构,包括但不限于设计院、施工单位、监理
单位等,每个机构的具体职责应做到明确、清晰并具体。
)
计划实施时间:
(在此处提供工程设计变更的计划实施时间,包括但不限于开始时间、结束时间等,时间安排应合理并充分考虑相关因素。
)
变更影响评估:
(在此处对工程设计变更的影响进行评估,包括但不限于影响范围、影响程度等方面的评估。
评估应基于充分的信息和数据,并做到科学、客观和真实。
)
变更实施方案:
(在此处提供工程设计变更的实施方案,包括但不限于变更流程、变更步骤、变更控制、变更验收等方面的具体内容。
方案应合理、可行且易于操作。
)
签署:
编制人:____________________
审核人:____________________
审定人:____________________
日期:____________________。
工程设计变更联系单
工程设计变更联系单在工程项目的实施过程中,由于各种原因,工程设计变更时有发生。
工程设计变更联系单作为沟通和记录这一变更过程的重要文件,对于保证项目的顺利进行、控制成本、保障质量以及明确各方责任具有至关重要的作用。
一、工程设计变更联系单的定义与作用工程设计变更联系单是指在工程项目建设过程中,由建设单位、施工单位、设计单位或监理单位等提出,对原设计文件进行修改、补充、完善等变更的书面通知和协商记录。
它是工程变更管理的重要依据,也是工程结算和竣工验收的必备文件。
其主要作用包括:1、确保工程变更的合法性和规范性:通过书面形式记录变更的原因、内容、审批流程等,使变更符合相关法律法规和合同约定。
2、保证工程质量和安全:合理的设计变更能够优化工程方案,消除潜在的质量和安全隐患。
3、控制工程成本:准确记录变更导致的费用增减,便于成本核算和控制。
4、协调各方关系:促进建设单位、设计单位、施工单位和监理单位之间的沟通与协作,明确各方责任和义务。
二、工程设计变更联系单的格式与内容工程设计变更联系单通常应包括以下基本格式和内容:1、表头部分工程名称:明确变更所涉及的工程项目名称。
编号:对变更联系单进行统一编号,便于管理和查询。
日期:填写联系单的发出日期。
2、提出单位信息单位名称:注明提出变更的单位名称。
联系人:填写联系人姓名。
联系电话:提供有效的联系电话。
3、变更内容描述变更部位:详细说明变更发生的具体部位或区域。
变更原因:阐述导致变更的原因,如设计缺陷、施工条件变化、业主需求调整等。
变更内容:具体描述变更的内容,包括技术要求、材料规格、施工工艺等方面的改变。
4、对工程的影响质量影响:分析变更对工程质量可能产生的影响。
进度影响:评估变更对工程进度的影响,包括是否会导致工期延误以及延误的时间。
成本影响:计算变更引起的费用增减情况,包括直接成本和间接成本。
5、附件相关图纸:提供变更部位的详细图纸,以便各方清晰了解变更情况。

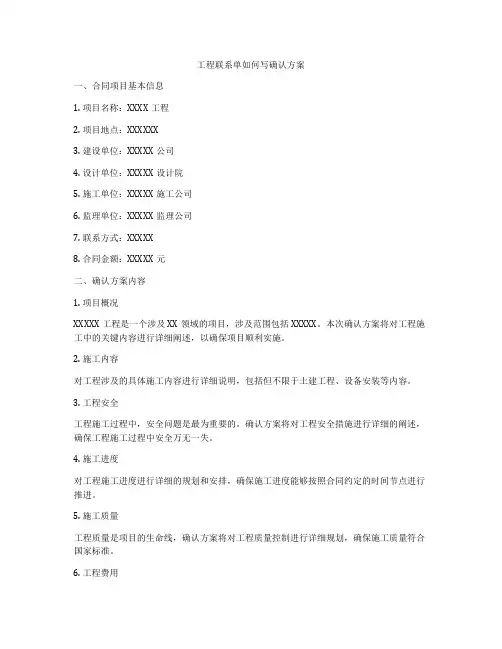

工程联系单如何写确认方案
工程联系单如何写确认方案一、合同项目基本信息1. 项目名称:XXXX工程2. 项目地点:XXXXXX3. 建设单位:XXXXX公司4. 设计单位:XXXXX设计院5. 施工单位:XXXXX施工公司6. 监理单位:XXXXX监理公司7. 联系方式:XXXXX8. 合同金额:XXXXX元二、确认方案内容1. 项目概况XXXXX工程是一个涉及XX领域的项目,涉及范围包括XXXXX。
本次确认方案将对工程施工中的关键内容进行详细阐述,以确保项目顺利实施。
2. 施工内容对工程涉及的具体施工内容进行详细说明,包括但不限于土建工程、设备安装等内容。
3. 工程安全工程施工过程中,安全问题是最为重要的。
确认方案将对工程安全措施进行详细的阐述,确保工程施工过程中安全万无一失。
4. 施工进度对工程施工进度进行详细的规划和安排,确保施工进度能够按照合同约定的时间节点进行推进。
5. 施工质量工程质量是项目的生命线,确认方案将对工程质量控制进行详细规划,确保施工质量符合国家标准。
6. 工程费用考虑到施工过程中可能的变动,确认方案将对工程费用进行详细规划,确保合同金额能够覆盖所有的施工费用。
7. 现场管理对现场管理进行详细规划,确保现场施工秩序井然、工艺规范、设备完好、安全文明施工。
8. 需要协调事项在工程施工过程中可能涉及到与其他方的协调事项,确认方案将对这些事项进行详细的规划,确保工程顺利进行。
9. 风险控制工程施工过程中可能存在各种风险,确认方案将对这些风险进行详细的分析和控制措施,确保工程施工过程中风险能够得到有效控制。
10. 验收标准对工程施工完成后的验收标准进行详细规划,确保工程竣工后能够如期交付。
11. 其他事项对其他与工程施工相关的事项进行详细规划,确保工程施工过程中没有漏掉任何细节。
三、确认方式1. 项目经理负责对确认方案进行审查和签字确认。
2. 建设单位、设计单位、施工单位、监理单位应派专人参加会审,对确认方案进行认真讨论和确认。
工程二次深化设计的联系单怎么写
工程二次深化设计的联系单怎么写一、基本情况。
xx,女,生于xx年,汉族,大学本科学历,小学高级职称,xx洮南路小学副校长、美术教师,教龄xx年。
二、主要工作业绩。
(一)主要荣誉:1、20xx年xx月评为xx市优秀教师。
2、20xx年xx月评为xx市青年教师优秀专业人才。
3、20xx年11月评为xx省教学能手。
4、20xx年9月评为xx市中小学学科(教科研)带头人。
(二)主要论著:1、20xx年xx月参加省美术教材(1——12册)的编写工作由xx美术出版社出版发行。
2、20xx年xx月参与《基础教育美术新课程教学论》第六章《美术新课程与教师个人成长》的编写由中国高等教育出版社出版发行。
3、20xx年xx月参加全国艺术实验教材(4——12册)的编写由xx美术出版社出版发行。
4、20xx年xx月论文《理解美术。
解放美术教学》获省级论文评比一等奖。
(三)公开课、优质课获奖、科研课题成果:1、20xx年10月《剪窗花过新年》国家级录像课评比一等奖。
2、20xx年10月举行省级公开课《万丛中一点红》。
3、20xx年11月《在广泛文化情境中的美术课堂教学研究》通过市级验收。
三、主要事迹。
xx于xx年7月毕业于xx师范分配到上海路小学工作,xx年调入市北教研电教室任美术教研员工作,xx年担任副校长职务。
xx、0xx先后参加了全国美术课《剪窗花过新年》、艺术课《触摸光明》比赛均获一等奖,获得了市优秀教师、省教学学能手、市学科带头人、市青年优秀专业人才等称号。
自工作以来,勤耕不息,励志进龋20xx年教师节作为xx 市优秀教师事迹报告团成员在全市做了题为《化蛹成蝶,放飞青春的梦想》巡回报告。
xx月,个人事迹《青春如蕾生命如画》由区推荐收录《xx市优秀教师风采录》。
xx年、xx年两次被聘为xx市中小学学科中心组成员。
xx年担任区美术教研员,指导福州路小学李黎老师《玩泥》获全国三等奖;上海路小学钱林老师《堆沙画》省一等第一名;临清路小学xx老师《对称的花朵》市特等奖第一名。
工程联系单范本完整版
工程联系单范本完整版在工程管理中,联系单是一个非常重要的环节,尤其是在大型的建筑工程中,一个完善的联系单系统不仅可以协调工作、保证工程进度,还可以避免工程质量等问题。
本文将为大家介绍工程联系单范本完整版,以便同行们可以有一个参考。
一、联系单的基本定义联系单是指在工程管理过程中,形成一个统一的、标准的、有执行力的联系方式,以保证信息的及时性和准确性,实现协调工作和项目进展的掌控。
联系单的制定关系到系统的规范和高效性,从而提高工作效率、减少管理成本、增强项目的控制能力和管理水平。
联系单的内容包括:联系单编号、责任人、联系方式、事项描述、工作计划、进度报告、问题反馈和解决方案等。
做好联系单的处理、跟踪和落实,是保证工程顺利开展的重要一环。
二、联系单的主要作用1、制定明确的工作计划,落实工作进度联系单是整个工程项目进展的核心,可以帮助团队协调工作,落实工程进度。
在工程项目管理中,往往涉及人员众多、责任重大、沟通难度大等问题,很容易导致进度推迟、质量未能得到有效的保障等问题,而完善的联系单设计可以对工作流程和进展情况进行有效的监控,从而为工程质量、进度和安全问题等提供保障。
2、保障信息的及时和准确反馈联系单的建立有助于细化工作的各个方面,更好的反映具体情况,从而及时反馈工作进展和发现问题。
联系单可以记录下关键的工程部署和情况反馈,有助于了解工程发展的实际情况,做出适当的调整和对策,促进事情的有序推进。
3、提高工作效率联系单的设计可以在大程度上提高工作效率,由于信息反馈的及时性,可以帮助确保团队的执行力和效率,避免因没有及时把握情况而引发的时间和成本浪费等问题。
简而言之,联系单有助于让工序得到更规范和高效的落实,实现更好的工作效率。
4、提高工程管理的水平联系单设计的好坏影响着整个工程的管理水平和控制能力,可以有效预测问题的产生和解决方案的落实,从而大大提高工程管理和协调的水平,同时降低不可预计的因素风险,为团队提供更坚实的工作基础。
工程设计师工程联系单【范本模板】
工程设计师工程联系单【范本模板】1. 项目信息- 项目名称:- 项目编号:- 项目类型:- 项目地点:- 项目开始日期:- 项目结束日期:2. 工程设计师信息- 姓名:- 部门:- 职位:- 联系方式:3. 工程设计师工作内容请填写工程设计师在该项目中的具体工作内容,包括但不限于以下方面:- 工程设计任务- 设计计划- 设计图纸和说明书编制- 样本的采购和检验- 工艺和工程设备选择与论证- 工程进度和质量的控制4. 工程设计师工作时间安排请填写工程设计师在该项目中的工作时间安排,包括但不限于以下方面:- 工作计划- 工作时间段- 工作地点5. 工程设计师工作责任和要求请填写工程设计师在该项目中的工作责任和要求,包括但不限于以下方面:- 严格按照设计标准和规范进行设计- 协调与其他部门的工作- 提交设计文件的时限要求- 及时处理设计变更6. 工程设计师工作成果验收请填写工程设计师在该项目中的工作成果验收要求,包括但不限于以下方面:- 设计图纸和说明书的质量要求- 样本的采购和检验标准- 工艺和工程设备选择与论证的评估标准- 工程进度和质量的验收标准7. 工程设计师工作报告和评价请填写工程设计师在该项目中的工作报告和评价要求,包括但不限于以下方面:- 工作报告的格式和要求- 工作评价的内容和标准以上内容仅供参考,请根据实际情况进行调整和填写。
如有任何疑问,请随时与工程设计师联系。
注意:以上是一个工程设计师工程联系单的范本模板,根据实际项目情况进行调整和填写。
设计联系单
工程设计联系方式:ds-yxt-002项目名称:XXX建设单位惠州XXX有限公司监理单位:广东XXX管理有限公司建筑单位:XXX工程有限公司设计单位:深圳XXX Design Co.,Ltd.主题:内容:1地下室结构图jgs-01-03桩位置3:CD轴交点1-4轴4建筑物3桩是否在19.900区域内,是否在此区域内承重平台下沉或沿轴承平台的边缘构造阶梯变化区域(图1)。
2.地下室jgs-01-04的结构图位于5号楼9轴交叉e支撑平台的5号支撑平台CT-1中。
在19.500-20.000阶跃变化位置,桩帽的桩基具有被建造。
可以沿着桩帽的边缘构造台阶变化区域。
(图2)图1图2施工单位:福建闽南建筑工程有限公司项目经理:日期:日期:监理单位:总/专业监理工程师:日期:年月日施工单位:工程师:总工程师:人负责项目:日期:日期:日期:设计单位:设计单位;专业组长:日期:mm / DD / yyyy1,设计联系表主要是指设计变更,技术改造等。
总价50万元及以下的由总部领导印发。
超过五十万元的,应当提交总部办公会议讨论和发行。
每个链接的期限为监督工程师审核的时间为1天,监督和审核部门的审核时间为1至3天,联系人列表的签名和回复为7天。
所有过程均应由工程部门操作。
除了澄清联系清单中涉及的金额之外,项目成本分析还应通过参考项目合同,招标文件,会议记录和其他业务数据来弄清成本是由所有者还是承包商承担。
设计院监理部工程部建设处建设部监理部工程部工作联络表编号主要发送单位抄写单位项目名称原因联络内容处理人日期监理单位意见工程部意见建设处领导意见发布单位印章注:表格一式四份,一个用于工程部门,一个用于建筑部门,一个用于监督部门,而一个则用于监督和审计部门。
2,项目联络表说明:工程联络表主要是指土方,零星工程,数量变更等,总价50万元及以下的由总部领导印发。
超过五十万元的,应当提交总部办公会议讨论和发行。
每个链接的期限为监督工程师审核的时间为1天,监督和审核部门的审核时间为1至3天,联系人列表的签名和回复为7天。
设计变更联系单
代表签字:
日 期:
监理单位意见:监理单位:
代表签字:
日 期:
建设单位意见:建设单位:
代表签字:
日 期:
设日 期:
注:本表一式四份,建设单位、项目监理机构、设计单位、施工单位各一份。
工程设计变更业务联系单
编号:SJBG-BH-01
工程名称
滨湖菊园幼儿园
收件单位
合肥市滨湖新区建设投资有限公司
合肥工大建设监理有限责任公司
合肥工业大学建筑设计研究院
联系内容:
工程设计地下车库基础与幼儿园基础部分相邻,幼儿园N轴在人防地库开挖范围内,基础高差较大【4.9m,局部6.2m】,且与地下车库E轴外墙板重合,幼儿园基础如何处理。附图如下:
以上为联系内容,请收件单位给与确认和答复。代表签字:
日 期:
监理单位意见:签字盖章:
日 期:
建设单位意见:签字盖章:
日 期:
设计单位意见:设计单位:
代表签字:
日 期:
注:本表一式四份,建设单位、项目监理机构、设计单位、施工单位各一份。
工程设计变更业务联系单
编号:SJBG-BH-02
工程名称
滨湖菊园二标【1#~7#楼、幼儿园及人防地下车库】
收件单位
合肥市滨湖新区建设投资有限公司
合肥工大建设监理有限责任公司
合肥工业大学建筑设计研究院
联系内容:
工程防水材料设计采用“贴必顶MAC高分子自粘橡胶防水卷材”,根据招标文件推荐的“卓宝科技、东方雨虹、西卡、德高” 品牌要求,我单位拟采用“东方雨虹”牌自粘橡胶沥青防水卷材【厚度同设计要求】,选用材料的技术参数及执行标准均与设计材料相同。
工程设计调整联系单
工程设计调整联系单1. 背景本文档是为了记录和确认工程设计调整的需求和内容,以便保持沟通和协调的一致性和准确性。
通过此联系单,我们将明确需要进行的设计调整,确保每一项调整都能够得到适当的沟通和批准。
2. 目的本联系单的目的是:- 提供一份准确的设计调整需求清单;- 确认所有设计调整的细节和条件;- 为设计调整提供相应的说明和指导。
3. 工程设计调整需求清单以下是本次工程设计调整的需求清单:1. 在原设计基础上,对建筑结构进行加固和改进;2. 对电力系统进行调整,以满足新的负载需求;3. 优化暖通空调系统,提高能源利用效率;4. 调整给排水系统,以满足新的建筑布局和需要;5. 更新消防系统的设计,符合最新的安全标准;6. 调整建筑外观和景观设计,以符合项目要求。
4. 设计调整细节和条件详细说明每个设计调整的细节和条件,以确保设计调整能够顺利进行:4.1 建筑结构加固和改进4.1.1 细节- 检查原建筑结构,确定需要加固的部分;- 设计加固方案,并进行适当的结构计算和模拟分析;- 使用合适的材料和施工方法进行加固。
4.1.2 条件- 加固方案需符合相关的建筑规范和标准;- 加固工程需经过专业的结构工程师的审查和批准;- 加固材料的采购和施工需要与供应商和承包商进行适当的商务和技术协商。
4.2 电力系统调整4.2.1 细节- 确定新的负载需求;- 设计电力系统的改进方案,包括变电站、配电系统和电力线路等;- 进行电力系统模拟计算和可靠性评估。
4.2.2 条件- 电力系统改进需满足电力行业的规范和标准;- 电力系统改进需与相关的电力供应公司进行沟通和协调;- 设计和改进电力系统需要得到电力工程师的批准。
4.3 暖通空调系统优化4.3.1 细节- 评估原暖通空调系统的能源利用情况和效率;- 设计优化方案,包括改进设备选择和调整控制策略等;- 进行能源模拟计算和节能分析。
4.3.2 条件- 暖通空调系统优化需符合相关的建筑节能标准;- 设计和改进暖通空调系统需要与相关的机械工程师进行协商和审查。
工程设计修正联系单
工程设计修正联系单修正内容背景为了保证工程设计的质量和准确性,当设计方案存在需要修正的内容时,需要与相关人员进行联系和沟通。
本文档旨在记录和跟踪工程设计修正的相关事项。
修正联系单编号编号:[填写修正联系单的编号,格式可自定义]设计方案基本信息- 工程名称:[填写工程的名称]- 设计方案编号:[填写设计方案的编号]- 设计人员:[填写设计人员的姓名]- 设计日期:[填写设计完成的日期]修正内容描述[详细描述设计方案中需要修正的内容,包括具体的位置、尺寸、材料、布局等。
可以使用列表、表格或段落来描述]修正原因[详细说明需要修正的内容出现的原因,可能包括设计误差、工程要求变更、技术难题等]修正方案[提出具体的修正方案,包括对原设计方案的修改或调整。
可以附上相关的图纸、计算结果或其他支持材料]影响范围[说明修正内容对工程项目的影响范围,包括但不限于工期、成本、安全等方面的影响]修正责任人- 设计责任人:[填写主要负责修正的设计人员姓名]- 监理责任人:[填写监理人员姓名]- 业主责任人:[填写业主代表姓名]修正联系与沟通- 设计方案负责人:[填写设计负责人姓名和联系方式]- 监理方案负责人:[填写监理负责人姓名和联系方式]- 业主方案负责人:[填写业主代表姓名和联系方式]修正进度计划- 修正开始日期:[填写修正工作开始的日期]- 修正完成日期:[填写修正工作完成的日期]- 修正工作内容:[描述具体的修正工作内容,可以使用列表或段落来说明]- 相关进度影响:[说明修正工作对项目进度的影响,包括但不限于延迟工期、提前工期等]审核与确认- 设计负责人:[填写设计负责人姓名和日期]- 监理负责人:[填写监理负责人姓名和日期]- 业主代表:[填写业主代表姓名和日期]备注[如有其他需要补充或说明的事项,请在此进行描述]以上为《工程设计修正联系单》的内容,请根据实际情况进行填写、修改和完善,并及时与相关人员沟通和确认。
工程施工设计联系单(3篇)
第1篇项目名称:XX市XX住宅小区供热管网改造工程工程地点:XX市XX区XX路XX号项目业主:XX市XX房地产开发有限公司施工单位:XX市XX建筑工程有限公司设计单位:XX市XX建筑设计研究院一、联系事项1. 设计依据根据《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》CJ/T114-2000、《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管件》CJ/T115-2001、《城市供热管网工程施工及验收规范》CJJ/28—2004、《城市热力网设计规范》CJJ34—2010、《城市直埋供热管道工程技术规范》CJJ81—98、《工业设备及管道绝热设计规范》GB50264-97、《现场设备、工业管道焊接工程施工及验收规范》GB20536-2011、《工业金属管道工程施工及验收规范》GB50235-2010等规范及标准,结合现场实际情况,对XX市XX住宅小区供热管网进行改造。
2. 设计内容本次改造工程主要包括室外直埋保温管敷设、土建、安装管道工程。
具体如下:(1)敷设补偿方式:管线为直埋敷设。
(2)管位:室外直埋保温管总长5.521公里。
(3)管材、管件:管材为DN600、DN400、DN350、DN300、DN200、DN150等保温管;管件包括弯头、三通、四通、阀门等。
3. 设计要求(1)确保供热管网改造工程的安全、可靠、经济、环保。
(2)优化管网布局,提高供热效果,降低能耗。
(3)加强施工现场管理,确保施工质量。
(4)严格控制工程造价,确保项目效益。
二、设计单位要求1. 设计单位需按照合同约定的时间节点完成设计工作。
2. 设计单位需配合施工单位解决施工现场的技术问题。
3. 设计单位需对设计图纸进行技术交底,确保施工单位理解并正确实施。
4. 设计单位需对施工过程中的设计变更进行审核,确保变更符合规范要求。
三、施工单位要求1. 施工单位需按照设计图纸及规范要求进行施工。
2. 施工单位需对施工现场进行安全管理,确保施工安全。
工程联系单范本完整版
工程联系单范本完整版在工程项目的建设过程中,联系单是必不可少的一种工作文档,它不仅可以提高工程施工的效率,减少资源浪费,还可以保证项目的质量和安全。
因此,工程联系单范本的完整版非常重要,它可以为工程项目管理人员提供一个规范的操作指南,并且可以使整个工程项目的工作更加有序。
一. 工程联系单的作用1. 确保沟通顺畅:工程联系单可以确保建设项目管理人员之间的沟通顺畅,使项目管理人员之间的交流更加清晰、准确和及时,从而更好地促进项目的顺利开展。
2. 提高工作效率:工程联系单可以将整个工程项目的相关单位联系信息集中管理,当需要联系某一单位时,不用再去查找相关资料,在工程联系单上即可一目了然,从而极大地提高了工作效率。
3. 降低资源浪费:在工程项目施工中,往往会涉及到各种材料和设备的使用,而工程联系单可以记录每一项材料和设备的使用情况,从而避免了资源的浪费和无效使用。
4. 保证项目的质量与安全:工程联系单可以记录每一个单位或个人的职责和作业内容,及时通知责任人需要完成的工作,从而保证每一步施工都能按照规定的流程进行,提高了工程项目的质量和安全性。
二. 工程联系单范本的完整版以下是一份完整版的工程联系单范本,包括了必填的项目信息,每一项都经过严格的规范化处理,便于建设项目管理人员操作。
1. 项目编号:(由项目经理指定)2. 项目名称:(由项目经理指定)3. 施工单位:(填写具体单位名称)4. 联系人:(填写负责该项目施工的具体人员名称)5. 联系电话:(填写联系人电话)6. 施工地址:(填写具体施工地址)7. 工程时间:(填写整个工程项目的预计时间)8. 工程总面积:(填写该工程项目的总面积)9. 工程总投资:(填写该工程项目的总投资额)10. 工程设计单位:(填写该工程项目的设计单位名称)11. 施工图审核:(填写该工程项目的施工图审核情况)12. 质量检测:(填写该工程项目的质量检测情况)13. 施工进度:(填写该工程项目的施工进度情况)14. 工期调整:(填写该工程项目的工期调整情况)15. 材料设备:(填写该工程项目所用的材料和设备列表)16. 施工人员:(填写该工程项目施工人员的姓名和职责)17. 安全生产:(填写该工程项目安全生产管理情况)18. 分包单位:(填写该工程项目涉及的分包单位名称)19. 合同管理:(填写该工程项目的合同管理情况)20. 结算管理:(填写该工程项目的结算管理情况)21. 完工验收:(填写该工程项目的完工验收情况)以上是一份完整版的工程联系单范本,建设项目管理人员可以根据实际项目需要进行修改、调整和增删内容。
工程联系单的作用
工程联系单的作用(原创版)目录1.工程联系单的定义和含义2.工程联系单的作用和重要性3.工程联系单的具体应用场景和实例4.如何编写和处理工程联系单5.工程联系单的未来发展趋势和挑战正文【工程联系单的定义和含义】工程联系单,又称工程联系函,是在工程建设过程中,为了沟通各方之间的联系和协调工作而编写的一种文书。
它是工程项目管理中不可或缺的一部分,可以记录和跟踪项目中各个环节的沟通、协调和处理情况,为保证工程质量和进度提供有效的支持。
【工程联系单的作用和重要性】工程联系单在工程建设中具有重要的作用,主要体现在以下几个方面:1.沟通协调:工程联系单可以有效地沟通各方之间的工作,避免因信息不畅而产生的误解和矛盾,保证工程顺利进行。
2.记录备查:工程联系单可以记录工程项目中各个环节的沟通、协调和处理情况,为后期的工程验收和维护提供有效的依据。
3.保障质量:工程联系单可以帮助各方及时发现和解决工程中出现的问题,保证工程质量和进度。
4.划分责任:工程联系单可以明确各方在工程建设中的责任和义务,避免因责任不清而产生的纠纷。
【工程联系单的具体应用场景和实例】工程联系单在工程建设中应用广泛,具体场景和实例包括:1.设计变更:当工程设计需要变更时,可以通过工程联系单及时通知相关各方,确保设计变更得到有效执行。
2.施工问题:在施工过程中,如果出现质量问题、安全问题等,可以通过工程联系单及时进行沟通和处理。
3.材料设备:当工程需要采购材料或设备时,可以通过工程联系单进行询价、报价和确认,确保材料设备的质量和进度。
4.工程验收:在工程验收过程中,可以通过工程联系单记录各方的意见和建议,为工程验收提供有效的依据。
【如何编写和处理工程联系单】为了保证工程联系单的有效性和实用性,编写和处理工程联系单应遵循以下原则:1.内容完整:工程联系单应包含工程项目的基本信息、沟通内容、处理结果等,确保信息完整。
2.表述清晰:工程联系单的表述应简洁明了,避免使用模糊不清或容易引起误解的语句。
工程方案联系单
工程方案联系单项目名称:XXX 工程编制人:XXX联系方式:XXX项目概况本项目是关于XXX的工程,为了确保项目按计划顺利进行,编制了本工程方案联系单。
本工程方案联系单旨在明确各项工程工作的责任、任务、进度等,以确保项目按照预期完成。
一、工程概况1.1 项目名称:XXX工程1.2 项目地点:XXX1.3 项目概述:XXX工程是XXX公司委托的XXX工程,涉及到XXX工程范围包括XXX等。
二、编制依据2.1 《中华人民共和国建筑法》2.2 《建设工程施工许可证》2.3 《工程施工组织设计方案》2.4 《建设工程设计文件编制规范》2.5 《建设工程施工规范》等相关法律法规及标准。
三、工程组织机构3.1 项目负责人:XXX3.2 项目经理:XXX3.3 施工队长:XXX3.4 监理负责人:XXX3.5 设计负责人:XXX3.6 安全负责人:XXX3.7 进度跟踪人员:XXX四、工程实施计划4.1 项目工期:XXX4.2 施工工艺:XXX4.3 施工组织设计:XXX4.4 安全生产计划:XXX4.5 施工进度计划:XXX4.6 质量控制计划:XXX4.7 各项专业工程施工计划:XXX五、工程质量控制5.1 施工工艺及材料质量检查计划:XXX 5.2 施工设备检验及维护计划:XXX 5.3 质量抽查及验收计划:XXX5.4 检测报告及记录:XXX5.5 问题整改及处理:XXX5.6 质量责任追究:XXX六、安全生产计划6.1 安全生产组织:XXX6.2 安全生产培训计划:XXX6.3 安全检查及整改计划:XXX6.4 应急预案及演练计划:XXX6.5 安全记录及事故处理:XXX6.6 安全责任追究:XXX七、环境保护计划7.1 施工对环境的影响:XXX7.2 施工环保措施:XXX7.3 环保检查及整改计划:XXX7.4 废弃物处理及处置:XXX7.5 环保记录及违规处理:XXX7.6 环保责任追究:XXX八、施工组织管理8.1 施工现场布置及管理:XXX8.2 劳务管理及用工计划:XXX8.3 材料及设备管理计划:XXX8.4 现场文明施工计划:XXX8.5 现场管理记录及督促:XXX8.6 奖惩措施及责任追究:XXX九、资金管理及结算9.1 施工款支付计划:XXX9.2 材料款管理及支付计划:XXX9.3 设备杂费管理及支付:XXX9.4 工程变更及索赔管理:XXX9.5 结算管理及审核:XXX9.6 各方责任追究:XXX十、建设工程招投标及采购管理10.1 项目招投标及获取:XXX10.2 各项采购及管理:XXX10.3 合同管理及履约:XXX10.4 供应商及承包商管理:XXX10.5 竣工结算及管理:XXX10.6 招投标违规处理及责任追究:XXX十一、工程管理信息系统11.1 项目信息化建设:XXX11.2 工程管理系统建设:XXX11.3 进度及质量管理系统:XXX 11.4 安全及环保管理系统:XXX 11.5 文件及沟通管理系统:XXX 11.6 信息安全及监管系统:XXX十二、项目风险管理12.1 项目风险识别及评估:XXX 12.2 风险应对预案及方案:XXX 12.3 风险监控及预警:XXX12.4 风险应急预案及处理:XXX 12.5 项目风险整改及违规处理:XXX 12.6 项目风险责任追究:XXX十三、工程竣工验收及移交13.1 工程验收条件及要求:XXX 13.2 竣工验收程序及材料:XXX 13.3 竣工验收检测及记录:XXX 13.4 竣工验收报告及归档:XXX 13.5 项目移交及结算:XXX13.6 工程移交责任追究:XXX十四、工程合规及监督检查14.1 项目合规及监督检查:XXX 14.2 监理及验收合规性:XXX14.3 监督检查及记录:XXX14.4 问题整改及处理:XXX14.5 违规处理及责任追究:XXX十五、工程质量及安全检测15.1 工程质量检测:XXX15.2 安全设施检测:XXX15.3 检测结果及处理:XXX15.4 违规处理及责任追究:XXX十六、项目完工及结案16.1 工程完工及验收:XXX16.2 结案手续办理:XXX16.3 结案报告及归档:XXX16.4 项目总结及评价:XXX十七、其他事项17.1 其他需要说明的事项:XXX以上工程方案联系单均为建设方案的重要组成部分,责任人员必须按照本方案进行实施。
设计单位工程联系单
工程联系单
工程名称
郭家庄B地块棚户区改造项目
主送
南昌市西湖区房地产综合开发总公司
抄送
江西省赣建监理公司
事由
关于水电问题
联系内容:
1、地上室内烟感是否安装?
2、地上室内配管、穿线灯具插座做哪一步?
3、地上室内弱电配管、穿线插座做到哪一步?
4、地下车库消防应急安装图纸没有高度,请给予一个尺寸?
5、地上室内给排水洁具做到哪一步?
单位(盖章):项目负责人:年月日
监理答复意见:
单位(盖章):专业监理工程师:年月年月日
设计院答复意见:
单位(盖章):技术负责人:年月日
编号:
注:本联系单为工程事物联系,验收通知及工程量签证等用,由联系单位填写一式四份,签署意见后监理、业主各执一份,报送单位留存两份。
