聚乙烯丙纶卷材防水工程施工技术交底

聚乙烯丙纶卷材防水工程施工技术交底

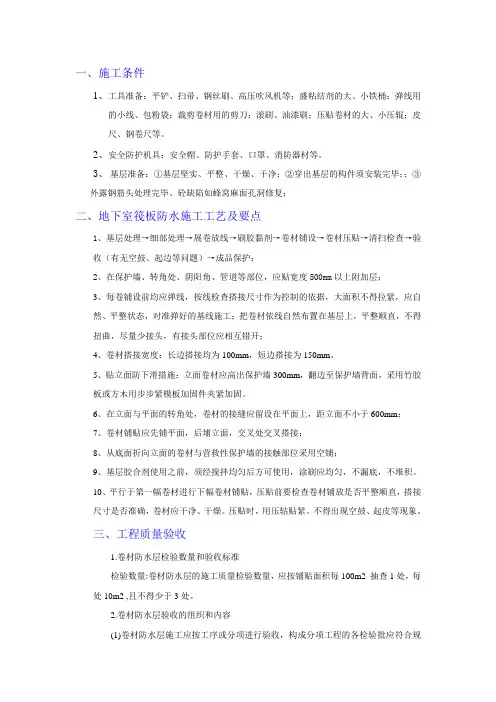

一、施工条件1、工具准备:平铲、扫帚、钢丝刷、高压吹风机等;盛粘结剂的大、小铁桶;弹线用的小线、包粉袋;裁剪卷材用的剪刀;滚刷、油漆刷;压贴卷材的大、小压辊;皮尺、钢卷尺等。

2、安全防护机具:安全帽、防护手套、口罩、消防器材等。

3、基层准备:①基层坚实、平整、干燥、干净;②穿出基层的构件须安装完毕;;③外露钢筋头处理完毕、砼缺陷如蜂窝麻面孔洞修复;二、地下室筏板防水施工工艺及要点1、基层处理→细部处理→展卷放线→刷胶黏剂→卷材铺设→卷材压贴→清扫检查→验收(有无空鼓、起边等问题)→成品保护;2、在保护墙、转角处、阴阳角、管道等部位,应贴宽度500mm以上附加层;3、每卷铺设前均应弹线,按线检查搭接尺寸作为控制的依据,大面积不得拉紧,应自然、平整状态,对准弹好的基线施工;把卷材依线自然布置在基层上,平整顺直,不得扭曲,尽量少接头,有接头部位应相互错开;4、卷材搭接宽度:长边搭接均为100mm,短边搭接为150mm。

5、贴立面防下滑措施:立面卷材应高出保护墙300mm,翻边至保护墙背面,采用竹胶板或方木用步步紧模板加固件夹紧加固。

6、在立面与平面的转角处,卷材的接缝应留设在平面上,距立面不小于600mm;7、卷材铺贴应先铺平面,后埔立面,交叉处交叉搭接;8、从底面折向立面的卷材与营救性保护墙的接触部位采用空铺;9、基层胶合剂使用之前,须经搅拌均匀后方可使用,涂刷应均匀,不漏底,不堆积。

10、平行于第一幅卷材进行下幅卷材铺贴,压贴前要检查卷材铺放是否平整顺直,搭接尺寸是否准确,卷材应干净、干燥。

压贴时,用压轱贴紧。

不得出现空鼓、起皮等现象。

三、工程质量验收1.卷材防水层检验数量和验收标准检验数量:卷材防水层的施工质量检验数量,应按铺贴面积每100m2 抽查1处,每处10m2 ,且不得少于3处。

2.卷材防水层验收的组织和内容(1)卷材防水层施工应按工序或分项进行验收,构成分项工程的各检验批应符合规范相应质量标准的规定。

技术交底聚乙烯丙纶防水卷材

技术交底聚乙烯丙纶防水卷材

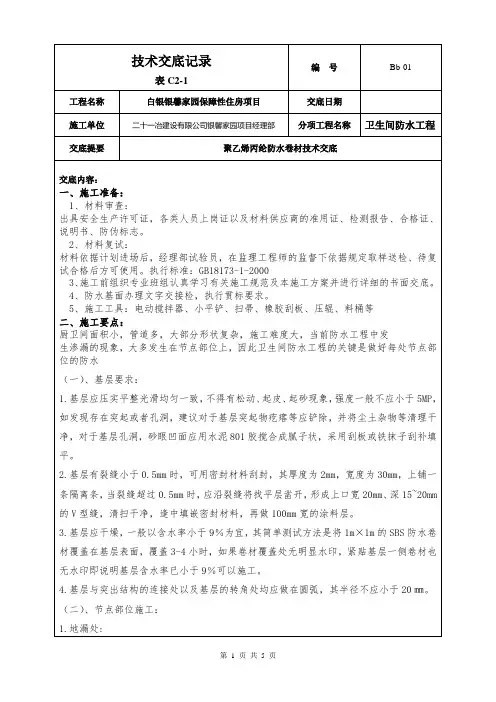

表C2-1工程名称白银银馨家园保障性住房项目交底日期施工单位二十一冶建设有限公司银馨家园项目经理部分项工程名称卫生间防水工程交底提要聚乙烯丙纶防水卷材技术交底交底内容:一、施工准备:1、材料审查:出具安全生产许可证,各类人员上岗证以及材料供应商的准用证、检测报告、合格证、说明书、防伪标志。

2、材料复试:材料依据计划进场后,经理部试验员,在监理工程师的监督下依据规定取样送检、待复试合格后方可使用。

执行标准:GB18173-1-20003、施工前组织专业班组认真学习有关施工规范及本施工方案并进行详细的书面交底。

4、防水基面办理文字交接检,执行贯标要求。

5、施工工具:电动搅拌器、小平铲、扫帚、橡胶刮板、压辊、料桶等二、施工要点:厨卫间面积小,管道多,大部分形状复杂,施工难度大,当前防水工程中发生渗漏的现象,大多发生在节点部位上,因此卫生间防水工程的关键是做好每处节点部位的防水(一)、基层要求:1.基层应压实平整光滑均匀一致,不得有松动、起皮、起砂现象,强度一般不应小于5MP,如发现存在突起或者孔洞,建议对于基层突起物疙瘩等应铲除,并将尘土杂物等清理干净,对于基层孔洞,砂眼凹面应用水泥801胶搅合成腻子状,采用刮板或铁抹子刮补填平。

2.基层有裂缝小于0.5mm时,可用密封材料刮封,其厚度为2mm,宽度为30mm,上铺一条隔离条,当裂缝超过0.5mm时,应沿裂缝将找平层凿开,形成上口宽20mm、深15~20mm 的V型缝,清扫干净,逢中填嵌密封材料,再做100mm宽的涂料层。

3.基层应干燥,一般以含水率小于9%为宜,其简单测试方法是将1m×1m的SBS防水卷材覆盖在基层表面,覆盖3-4小时,如果卷材覆盖处无明显水印,紧贴基层一侧卷材也无水印即说明基层含水率已小于9%可以施工。

4.基层与突出结构的连接处以及基层的转角处均应做在圆弧,其半径不应小于20㎜。

(二)、节点部位施工:1.地漏处:表C2-1工程名称白银银馨家园保障性住房项目交底日期施工单位二十一冶建设有限公司银馨家园项目经理部分项工程名称卫生间防水工程交底提要聚乙烯丙纶防水卷材技术交底(1).地漏处,根据楼板形式和设计要求,定出地漏标高,向上找泛水。

丙纶防水技术交底

丙纶防水技术交底
3.4涂胶与铺设卷材注意事项
(1)水泥粘结剂涂刮后应随即铺贴卷材,防止时间过长胶中旳水份散失影响粘接质量。
(2)用刮板排气刮实卷材旳同步应注意检查卷材下面有无硬性颗粒及其他物质将卷材垫起,如有应将其取出重新粘贴。已铺设完旳防水层在水泥素浆具有一定强度前应防止人员在上部来回踩踏以免卷材起鼓。防水层验收合格后,尽快进行下道工序旳施工。
(3)卷材必须平整粘贴于找平层上,不得打皱、翘边,粘贴面积应达85%以上。
(4)卷材施工温度高于25℃时,应立即向施工后旳卷材表面喷水降温和遮盖养护,防止卷材变形起鼓。
四、防水层检测试验:
防水层施工完毕。由于是地下室无法进行蓄水和淋水试验,只能注意检查,发现疑点及时处理。在确认没有问题由三方进行验收后,在卷材面上刷一层水泥素浆,然后作防水保护层,本工程防水保护层采用C20细石混凝土7cm厚,采用商品混凝土汽车泵进行浇筑底面,而防水挡墙立面旳保护采用放置竹胶板临时对防水卷材进行保护,防止绑扎钢筋时破坏卷材,在浇筑底板混凝土时再取出竹胶板。
工程名称
园林府邸5#住宅楼
交底部位
基础、地下室外墙
工程编号
日期
.8.9
1、交底内容:聚乙烯丙纶复合防水卷材施工
一、材料准备:
1、聚乙烯丙纶复合防水卷材,GB18173-1-原则防水卷材。
2.辅助材料:专用胶,水泥。
3、材料进场复试:以同毕生产厂家旳统一品牌,统一等级旳产品,进行规格尺寸和外观质量检查,进行复试旳卷材将卷材切除距外层卷头300㎜后顺纵向切取1500㎜旳旳全副卷材2块,一块作物理性能检查用,另丙纶防水卷材施工温度宜在5℃以上25℃如下进行,雨天、雪天、5级风及以上天气严禁施工,在施工中碰到雨天要做好防雨措施。
(2)找平层验收合格,基层在潮湿旳状况下只要无明水便可施工。

防水sbc120技术交底

防水sbc120技术交底

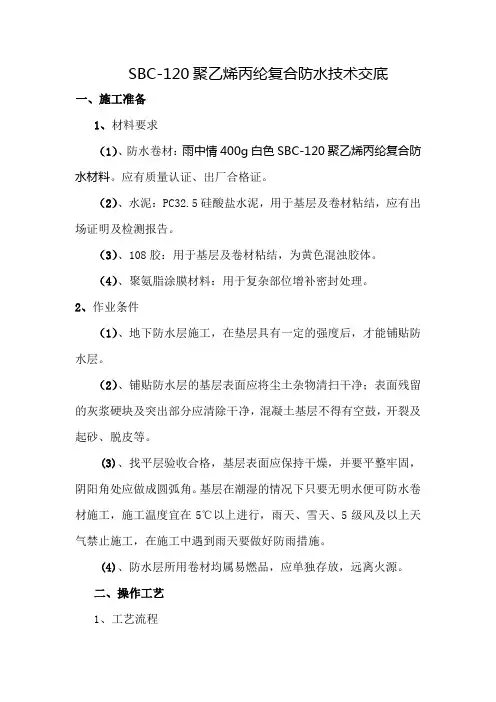

SBC-120聚乙烯丙纶复合防水技术交底一、施工准备1、材料要求(1)、防水卷材:雨中情400g白色SBC-120聚乙烯丙纶复合防水材料。

应有质量认证、出厂合格证。

(2)、水泥:PC32.5硅酸盐水泥,用于基层及卷材粘结,应有出场证明及检测报告。

(3)、108胶:用于基层及卷材粘结,为黄色混浊胶体。

(4)、聚氨脂涂膜材料:用于复杂部位增补密封处理。

2、作业条件(1)、地下防水层施工,在垫层具有一定的强度后,才能铺贴防水层。

(2)、铺贴防水层的基层表面应将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净,混凝土基层不得有空鼓,开裂及起砂、脱皮等。

(3)、找平层验收合格,基层表面应保持干燥,并要平整牢固,阴阳角处应做成圆弧角。

基层在潮湿的情况下只要无明水便可防水卷材施工,施工温度宜在5℃以上进行,雨天、雪天、5级风及以上天气禁止施工,在施工中遇到雨天要做好防雨措施。

(4)、防水层所用卷材均属易燃品,应单独存放,远离火源。

二、操作工艺1、工艺流程配制——涂刷胶粘剂——复杂部位增补处理————细部处理附加层——铺贴大面防水卷材1道——卷材收头粘结———涂刷胶粘剂——保护层2、配制底粘剂胶粘剂配比(重量比):建筑速溶丙纶卷材粘结胶粉为∶水泥=1:250。

配制时按照1袋配制125公斤水泥比例,把胶粉和水泥搅拌到一起,再加水搅拌即可。

制胶容器及工具必须清理干净,制成的胶内不允许有硬性颗粒和杂质,制成的胶粘剂应在四小时内用完。

3、涂刷胶粘剂涂刷前应将尘土杂物清扫干净。

首先将已配制好的胶用小容器倒在预粘处的找平层上,胶要连续适量均匀,不露底不堆积,厚度应保持在1mm,然后铺卷材用刮板排气压实,排出多余的胶剂。

4、复杂部位增补处理(相当于附加层)5、桩头钢筋处将水泥基防水材料均匀搅拌,按需要确定配制量,不宜过多,防止其固化。

配置好后用毛刷在桩头处周围均匀涂刷,作好附加层,厚度宜为2mm,待其固化后即可进行下道工序。

聚乙烯丙纶防水施工技术交底

聚乙烯丙纶防水施工技术交底
长边不小于100mm,短边不小于150mm。
5.2空鼓:铺贴卷材的基层潮湿,不平整、不洁净、产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓;施工时基层应充分干燥,卷材铺设应均匀压实。
5.3管根处防水层粘贴不良:清理不洁净、裁剪卷材与根部形状不符、压边不实等造成粘贴不良;施工时清理应彻底干净,注意操作,将卷材压实,不得有张嘴、翘边、折皱等现象。
2.5、卷材铺贴
2.5.1、 聚乙烯丙纶卷材铺贴施工需在3级风以下进行,雨、雪天禁止施工,气温高于25℃时卷材表面喷水降温,防止卷材变形起鼓。
2.5.2、卷材铺贴前对找平层、及进场的防水卷材质量进行验收。清扫找平层后,在上面排尺,弹出基准线,以便沿线铺贴卷材。
2.5.3、在正式铺贴前,应先将管道周围及房间阴角、垂直出入口等处增加附加层处理。
3.2基本项目:
3.2.1基层应平整,无空鼓、起砂,阴阳角应呈圆弧形或钝角。
3.2.2水泥胶粘剂涂刷应均匀,不得有漏涂现象。
3.2.3卷材防水铺附加层的宽度应符合规范要求;分层的接头搭接宽度应符合规范的规定,收头应嵌牢固。
3.2.4卷材粘结应牢固,无空鼓、损伤、滑移翘边、起泡、皱折等缺陷。
4成品保护
技术交底记录(表式C2-5)
编号
D
004
工程名称
庞各庄污泥处置厂加油站工程
施工单位
北京华厦恒建设集团有限公司
交底内容(部位)
装配整体式块装罐池底外壁防水卷材
交底日期
2010年9月13
交底内容:
1、施工准备
1.1、材料准备:聚乙烯丙纶防水卷材及粘接剂的规格、型号必须符合设计要求,并要有厂家产品出厂合格证和检验报告。经现场监理见证取样复试合格。

基础底板聚乙烯丙纶复合防水卷材施工技术交底

基础底板聚乙烯丙纶复合防水卷材施工技术交底

基础底板聚乙烯丙纶复合防水卷材施工技术交底基础底板SBC120(400g)聚乙烯丙纶复合防水卷材施工技术交底一、施工条件(1)基层必须牢固,无松动、起砂等缺陷,基层应平整洁净、均匀一致。

(2)将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,不得有油污、铁锈等。

(3)基层找平施工完成,表面具备一定的强度后,即可开始施工,表面洒水湿润、保证无积水。

二、材料要求及施工工艺(1)配制水泥基聚合物胶结料,制成的水泥基聚合物胶结料不允许有硬性颗粒和杂质,拌合后的粘结料应在4小时内用完。

(2)细部构造增强处理,对阴阳角、施工缝等细部构造增加一层防水层。

(3)采用满粘法铺贴大面卷材,卷材的搭接宽度长边为100mm,短边为120mm。

(4)弹基准线,宜将基准线弹在已铺卷材长边100mm宽及短边120mm宽的搭接边上,从而搭接卷材的边线对准基准线铺贴,以确保搭接宽度符合要求。

(5)铺展卷材,在对应于回卷了一半卷材的基层表面涂刷聚水泥基合物粘结料,用刮板涂刮均匀、不漏底、不漏涂,涂层厚度均匀一致,接着推平卷起的卷材,并用刮板压实,使其不反弹,并及时刮取推挤出的多余粘结料。

(6)卷材防水层应与基层粘接牢固,无褶皱及空鼓现象。

(7)卷材长短边搭接按搭接宽度弹基准线,然后按线涂刮水泥基聚合物胶结料,并推出基准线2~3mm。

(8)卷材施工至基础筏板边时,施工两层且必须预留250mm宽,待立墙面防水卷材施工时接头。

(9)防水卷材铺设完成,经验收合格后方可铺C20细石砼保护层。

三、质量控制与检验标准主控项目①卷材防水层所用卷材及主要配套材料必须符合设计要求,并取样送检。

②卷材防水层及其转角处变形缝、穿墙管道等细部做法均应符合设计要求。

一般项目①基层应牢固、洁净、平整,不得有空鼓、松动、起砂和脱皮现象,基层阴阳角处应做成圆弧形。

②卷材搭接缝应粘接牢固,密封严密,不得有皱折、翘曲和鼓泡等缺陷。

○3卷材搭接宽度的允许偏差-10mm。

聚乙烯丙纶防水技术交底

聚乙烯丙纶防水技术交底
3质量标准
3.1主控项目:
3.1.1所用丙纶防水卷材的技术性能,必须符合设计要求和有关标准的规定,每批产品应附有出厂证明及防水材料质量认证书,复试合格经报验同意后方可使用,否则不准使用。
3.1.2防水层及其细部等做法,必须符合设计要求和施工规范的规定,并不得有渗漏水现象。
3.2一般项目:
3.2.1基层应牢固、表面洁净、平整、阴阳角处呈圆弧形或钝角。
2.1.6第一层聚乙烯丙纶防水卷材施工完毕经检查验收合格后,方可进行第二层聚乙烯丙纶防水卷材的施工,即将成卷的防水卷材按弹好的标准位置放于第一层聚乙烯丙纶防水卷材上面,用聚合物水泥防水胶卷材粘接,边用双手压紧卷材慢慢地滚铺,将基底面与基层粘贴牢固。上、下两层卷材顺一个方向平行铺贴,接缝须错开三分之一卷材幅宽,端部接头应错开300mm以上,卷材铺贴后24h内严禁上人或在其上进行下一道工序施工。大面积的卷材铺贴完,要对卷材的横竖接缝进行封边处理,将流出的聚合物刮封接口,使其成为明显的刮封接口。
2.1.5卷材铺贴方法:将成卷的防水卷材按弹好的标准位置放于基层下面,把聚合物水泥防水胶按一袋胶粘剂1公斤与6到12公斤水泥干混均匀后,用电动工具边搅拌边加水40至50公斤,搅拌均匀后加入剩余的水泥,然后用电动搅拌器搅拌均匀,搅拌至无沉淀无凝块无泡沫即可用,并在规定时间内用完。并将其底面与基层之间的空气全部排出。卷材搭接:卷材的长边、短边之间压边均不小于10cm。在立面与平面的转角处,卷材的接缝应在平面上,距立面不小于600mm处。接缝处要用聚合物粘贴牢固,以边缘挤出聚合物为合格,随即刮封接口,防止出现张嘴和翘边,使之成为一个完整的防水层。卷材与基层粘结面积不应小于90%。
4.2突出地面管根、地漏、排水口、卫生洁具等处的周边防水层不得碰损,突出地面的接头在工序交叉施工中应注意保护,防止变位,造成后患。

聚乙烯丙纶防水卷材技术交底

聚乙烯丙纶防水卷材技术交底
7.2胶结材料应有出厂产品合格、使用配合比资料。
7.3隐蔽工程检查验收资料及质量检验评定资料。
3.6保护层:防水层施工完毕。由于是地下室无法进行蓄水和临水试验,只能注意检查,发现疑点及时处理。在确认没有问题由三方进行验收后,在卷材面上刷一层水泥素浆,然后做防水保护层,平面为C20细石混凝土保护层;立面为砌筑保护墙或抹20mm厚1:3水泥砂浆保护层。防水层施工不得在雨、雪、风天气进行,施工的环境温度不得高于25℃,不得低于5℃,高温时尽量避开,选择夜间施工:低温时采用保暖措施。
2.1在地下水位较高的条件下铺贴防水层前,应先降低地下水位,做好排水处理,使地下水位降至防水层底标高300mm以下,并保持到防水层施工完。
2.2铺贴防水层的C15垫层应加浆抹光,表面应平整光滑,含水率在30%-50%时就可施工,施工时必须将基层表面的异物、砂浆疙瘩和其他尘土杂物清除干净,不得有空鼓、开裂及起砂、脱皮等缺陷。
4.2.2卷材防水层的铺贴构造和搭接、收头粘贴牢固严密,无损伤、空鼓等缺陷。
4.2.3卷材防水层的保护层应符合设计要求的作法。
5成品保护
5.1已铺贴好的卷材防水层,加强保护措施,从管理上保证不受损坏。
5.2穿过墙体的管根,施工中不得碰撞变位。
5.3防水层施工完成后,应及时做好保护层、保护墙。防水挡墙立面的砂浆保护层则不作而采用放置竹胶板临时对防水卷材进行保护,防止绑扎钢筋时破坏卷材,在浇筑底板混凝土时再取出竹胶板。
3.5.3.1卷材不得在阴阳角处接头,接头处应间隔错开。
3.5.3.2操作中排气:每铺完一张卷材,应立即用干净的滚刷从卷材的一端开始横向用力滚压一遍,以便将空气排出。
3.5.3.3滚压:排除空气后,为使卷材粘结牢固,应用外包橡皮的铁辊滚压一遍。

丙纶防水施工技术交底

丙纶防水施工技术交底

技术交底记录编号
工程名称交底日期2016年4月7日施工单位分项工程名称厨房、卫生间防水交底提要材料要求丶操作要点丶质量标准丶成品保护丶施工注意事项
第2页(共4页)
五、工艺流程
清理基层→调配基层粘接剂→细部附加层施工→铺展卷材→缝边处理→蓄水实验→工程质量验收
六、施工方法
1.清理基层:基层必须清理干净,涂刷基层处理剂,露出原始砼面层,并细部附加层应涂刷于地漏、管根阴阳角等易漏水的部位。

2.找平层:采用1 :2防水砂浆厚20mm,防水粉掺量为3%。

找平层与墙交接处应做半径为20mm的圆弧角,管根部做圆锥台上留10mm 宽的缝隙待防水层干燥后用密封膏嵌填。

3.制备粘接胶:SBC聚合物水泥专用粘接胶配料按水泥重量2.5%(一袋胶1Kg配50公斤水泥)的比例配合搅拌均匀,无凝块,无沉淀,无气泡即可使用,用排刷均匀地刷在基层及卷材表面上,按每平方涂刷3Kg(按实际用量为准)左右为宜,涂刷后应干燥24小时以上,才能进行下道工序。

4.细部处理:将SBC聚合物水泥专用粘接胶用排刷在地漏、管道根部、阴阳角等部位均匀涂刷,不得漏刷,粘贴聚乙烯丙防水卷材附加层,地面与墙面交接处及阴阳角两侧粘贴300mm,地漏附加层粘贴半径为300mm,管道根部附加层粘贴半径为300mm,上返管道高度300mm。

5.铺贴方向为由里向外进行,聚乙烯丙纶卷材铺贴时,先在铺贴部位将卷材预放一部分,找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,一端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。

铺贴方法应用刮板将聚合物水泥
审核人交底人接受交底人。

聚乙烯丙纶防水技术交底

聚乙烯丙纶防水技术交底

聚乙烯丙纶防水技术交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
1.由交底单位填写,交底单位与接受交底单位保存。

2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1.由交底单位填写,交底单位与接受交底单位保存。

2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1.由交底单位填写,交底单位与接受交底单位保存。

2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

丙纶防水技术交底【范本模板】

丙纶防水技术交底【范本模板】

一、适用范围:本技术交底适用于兴文县粤华星光天地小区5#、6#、7#住宅楼地下室聚乙烯丙纶防水卷材(400g/m2)施工.二、施工准备:(一)、机具准备:搅拌容器、搅拌电钻、手提桶、橡胶刮板、剪刀、扫帚、铁锹等.(二)、材料准备:所用材料进场有“三证一书”:1、材料为山东省建筑材料质量监督检查站检查报告;2、材料具备出厂合格证;3、具备生产厂家检测报告,同时有产品说明书等。

材料进场后必须现场取样,然后随意抽取1卷,截取1000*1000卷材防水,取样应在监理和甲方人员的见证下抽取。

送交有关实验室或见证试验室做试验;试验合格后方可使用。

(三)、作业条件:1、提前做好材料进场的复试工作,在施工前要提前进行,以免影响工期。

2、基础垫层及防水保护墙即砖胎模已施工完毕,并通过有关人员验收,办理好相关的验收手续,且垫层及防水保护墙粉刷层已干燥。

3、按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为20mm成45度折角,以保证防水卷材粘贴牢固。

三、施工工艺及方法:1、底板防水施工①施工工艺:基层清理--涂刷底层处理剂—-弹出附加层边线——-铺贴卷材标准线-—附加层施工——第一层卷材防水层施工--第二层卷材防水层施工—-—封边—-抹20厚1:2水泥砂浆找平层。

②施工方法:①基层处理:先用铲刀和扫帚及其它工具将表面的突出物、砂浆和疙瘩等清理干净,并将尘土、杂物清扫干净,对阴阳角、管根等部位必须认真清理.②涂刷底层处理剂:将水溶胶作为底层处理剂,用长把滚刷均匀涂布于基层表面上,不得有漏刷和透底现象,手感不粘时,方可进行下道工序。

其目的是清理基层灰尘,起到沾接牢固的目的。

③弹线:在基层上用墨线,弹出卷材附加层位置边线和卷材铺贴标准的位置分格线.④附加层施工:阴阳角等复杂部位必须先做附加层,附加层采用聚乙稀丙纶布,附加层的有效覆盖宽度>500mm,按照弹好的位置线用聚合物水泥胶与基层粘贴牢固。

⑤卷材铺贴方法:在垫层和胎膜上全部采用满铺法:将成卷的防水卷材按弹好的标准位置放于基层下面,把聚合物水泥防水胶按一袋胶粘剂1公斤与6到12公斤水泥干混均匀后,用电动工具边搅拌边加水27.5至32。

丙纶防水施工技术交底

丙纶防水施工技术交底
四、节点部位施工
1.地漏处:
(1).地漏处,根据楼板形式和设计要求,定出地漏标高,向上找泛水。
(2).地漏上口四周用10mm×15mm建筑密封膏封严,上做防水层。
2.下水管处:
(1).管根防水层下面四周用10mm×15mm建筑密封膏封严。
(2).管根四周50mm处,最少高出地面50mm。
(3).立管位置靠墙或转角处,向外坡度水层空鼓一般发生在找平层与涂膜防水层之间的接缝处,原因是水泥胶浆涂刮不匀,使卷材下面个别处无水泥胶浆,形成汽泡,施工中应控制水泥胶浆的涂刮范围及用量。
2.渗漏:防水层渗漏水,多发生在穿过的管根、地漏、卫生洁具及阴阳角等部位,原因是管根、地漏、墙角等部位细部处理不符合要求。粘结不牢、翘边,水泥胶浆涂刷不匀或防水卷材铺设不直、歪斜,产生空隙,或水泥胶浆未固化前上人踩踏所造成。在防水层保护层施工前,应认真检查并加以修补。
七、成品保护
1.操作人员应严格保护已做好的卷材防水层,并及时做好保护层。在做保护层以前,任何人员不得进入施工现场,以免损坏防水层。
2.突出地面管根、地漏、排水口等处的周边防水层不得碰损,突出地面的接头在工序交叉施工中应注意保护,防止变位,造成后患。
3.地漏要防止杂物堵塞,确保排水畅通。
4.施工时,不允许防水施工材料污染以做好饰面的墙壁、卫生洁具、门窗等。
(4).防水层应卷起高度不小于20mm,同时与管根周围的密封材料交圈,见下图:
五、工艺流程
清理基层→调配基层粘接剂→细部附加层施工→铺展卷材→缝边处理→蓄水实验→工程质量验收
六、施工方法
1.清理基层:基层必须清理干净,涂刷基层处理剂,露出原始砼面层,并细部附加层应涂刷于地漏、管根阴阳角等易漏水的部位。
九、安全注意事项

丙纶技术交底

丙纶技术交底

聚乙烯丙纶复合防水卷材技术交底一、施工准备(一)作业条件1、施工前审核图纸,编制防水工程施工方案;屋面防水工程必须由具备相应资质等级的专业施工队施工,作业人员须持证上岗。

2、找平层施工完毕,并经养护、干燥,含水率不大于9%。

3、找平层坡度应符合设计要求.不得有空鼓、开裂、起砂、脱皮等缺陷。

4、各种阴阳角、管根抹圆角。

5、立面上卷最小高度要保证≥250mm。

6、做好挑沿、女儿墙、入孔、沉降缝等防腐木砖,沉降缝顶要做坡,以利于铁皮封盖。

7、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。

8、安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源,防止发生事故。

9、出屋面的各种管道、避雷设施施工完毕,会同专业技术负责人、相关工长、质检员进行工序交接检查,合格后填写相应检查、验收表格,方可进行防水层的施工。

(二)材料及要求1、规格、材质满足设计要求。

2、防水卷材:三元乙丙橡胶防水卷材。

必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。

3、底胶:聚氨酯底胶(相当于冷底子油)分甲、乙两组份,甲为黄褐色胶体,乙为黑色胶体。

4、CX一404胶:为黄色混浊胶体,用于基层及卷材粘结。

5、聚氨酯涂膜材料:用于处理接缝、增补、密封处理,分甲、乙组份。

6、丁基粘结剂:用于卷材接缝,分A、B两组份,A为黄浊胶体,B为黑色胶体。

7、聚氨酗嵌缝膏:用于密封卷材收头部位,分甲、乙组份。

8、二甲苯或乙酸乙酯:用于稀释或清洗工具。

9、高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青油毡。

10、氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体。

11、橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。

12、保护层材料:依设计要求。

13、70号汽油、二甲苯,用于清洗受污染的部位。

(三)施工机具电动搅拌器、高压吹风机、自动热风焊接机、铁抹子、滚动刷、汽油喷灯、钢卷尺、剪刀、笤帚、小线、粉笔、红±粉。

聚乙烯丙纶防水卷材技术交底

聚乙烯丙纶防水卷材技术交底

聚乙烯丙纶复合防水卷材技术交底一、施工准备(一)作业条件1、施工前审核图纸,编制防水工程施工方案;地下室防水工程必须由具备相应资质等级的专业施工队施工,作业人员须持证上岗。

聚乙烯丙纶复合防水卷材综合运用优势材料承担防水系统的分解功能,形成整体性能良好稳定的防水系统,可以进行湿作业。

2、垫层施工完毕,并经养护、干燥。

3、垫层应符合设计要求.不得有空鼓、开裂、起砂、脱皮等。

4、安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源,防止发生事故。

(二)材料及要求1、规格、材质满足设计要求。

2、防水卷材:聚乙烯丙纶高分子防水卷材必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。

(三)施工机具电动搅拌器、抹子、滚动刷、钢卷尺、剪刀、笤帚、小线、粉笔、二、质量要求1、防水层施工前应清理基层砼面保证干燥、洁净、平整,无开裂及起砂现象;四周及阴、阳角处,如发现油污、铁锈等要用钢丝刷、砂纸和有机溶剂清除干净。

2、防水层施工不得在雨天进行。

涂料防水层的甩槎应注意保护,搭接缝宽度应大于100mm,接涂前应将其甩茬表面处理干净。

应先做转角处、变形缝等部位的涂料加强层,后进行大面涂刷。

3、防水层应与基层粘结牢固,表面平整、涂刷均匀,不得有流淌、皱折、鼓泡、等缺陷。

基层阴阳角处应作成圆弧形。

4、施工过程中,铺贴第一层、第二层施工接槎不得留设在同一个施工部位,应错开布置,避免收缩拉裂。

质量要求符合《防水工程质量验收规范》(GB50207-2002)的规定。

项序项目允许偏差或允许值(mm)主控项目1 卷材及配套材料质第4.3.15条2 卷材防水层第4.3.1条3防水细部构造第4.3.17条一般项目1 卷材搭接缝与收头质量第4.3.18条2 卷材保护层第4.3.19条4 卷材铺贴方向铺贴反响正确5 搭接宽度允许偏差-10mm三、工艺流程基层表面清理、修整→节点附加增强处理→定位弹线、试铺→铺贴卷材→收头处理、节点密封清理、检查、修整一保护层施工。

防水工程技术交底(丙纶)

防水工程技术交底(丙纶)

技术交底工程名称古叙煤田公司综合楼工程建设单位四川省古叙煤田开发股份有限公司监理单位四川省城市建设工程监理有限公司施工单位四川三鑫建筑工程有限公司交底部位交底日期交底人签字接受人签字交底内容:一、目标要求1.质量目标(质量标准):合格2.安全要求(安全生产):无伤亡事故3.文明施工要求(创标准化工地情况要求):达到项目部及上级部门安全文明施工要求二、施工准备(一)、材料要求:1、防水卷材:聚乙烯丙纶复合高分子防水卷材。

必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。

2、底胶:聚氨酯底胶(相当于冷底子油)分甲、乙两组份,甲为黄褐色胶体,乙为黑色胶体。

3、CX一404胶:用于基层及卷材粘结,为黄色混浊胶体。

4、聚氨酯涂膜材料:用于处理按缝、增补、密封处理,分甲、乙组份。

5、丁基粘结剂:用于卷材接缝,分A、B两组份,A为黄浊胶体,B为黑色胶体。

6、聚氨酯嵌缝膏:用于密封卷材收头部位,分甲、乙组份。

7、二甲苯或乙酸乙酯:用于稀释或清洗工具。

(二)、主要用具:1、基层处理用具:高压吹风机、平铲、钢丝刷、笤帚。

2、材料容器;大小铁捅。

3、弹线用具:量尺、小线、色粉袋。

4、裁剪卷材用具:剪刀。

5、涂刷用具:滚刷、油刷、压辊、刮板。

(三)、作业条件:1、地下防水层施工,当地下水位较高时,铺贴防水层前应降地下水,地下水位降至防水层底标高下30cm,并保持到防水层施工完成。

2、铺贴防水层的基层表面应将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓、开裂、起砂和脱皮等现象。

3、基层表面应保持千燥,含水率不大于9%,并要平整牢固,阴阳角处应做成圆弧角。

4、防水层所用卷材、基层处理剂、二甲苯等均属易燃品,应单独存放,远离火源,做好防火工作,操作时应通风,夜问有足够的照明。

三、质量要求注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。

卫生间地面(聚乙烯丙纶防水材料)防水技术交底

卫生间地面(聚乙烯丙纶防水材料)防水技术交底
防水层全部铺贴完毕,应密封好缝,封好头。
5、蓄水试验:防水层施工完成(干燥)后,及时进行表观质量检查,验收合格后,即可进行蓄水试验。
将各管道下水口、门槛等封堵好后即可在卫生间地面蓄水,蓄水最浅水位不得低于20mm,浸泡24h后,无渗无漏为合格。
蓄水试验完成后,清理积水,同时注意保护防水层。严禁使用铁锹等尖锐器物清理。
2
标高
±4
3
坡度
2/1000且≯30
4
厚度
1/10且≯20
三、工艺流程
基层清理→聚合物水泥防水粘结料配置→细部附加层处理→涂刷聚合物水泥防水粘结料→防水层粘贴→嵌缝封边→验收→蓄水试验→验收
四、操作要点
1、基层处理:防水层施工前,先将基层表面上的灰皮用铲刀除掉,用笤帚将尘土、砂粒等杂物清扫干净。基层表面必须平整,并刷基层处理剂一道。
(三)主要机具
电动搅拌器、刮板、手持压滚、剪刀、压子、小平铲、铁桶、钢卷尺、扫帚、粉笔等。
二、质量标准
(一)主控项目:
1.卷材及主要配套材料必须符合产品标准及规范规定。
2.防水层及其转角处、穿墙管道等细部做法要符合规范要求。
(二)一般项目:
1.基层表面应平整,不得有空鼓、起砂、开裂等缺陷。基层阴阳角处应做成弧形。
技术负责人:交底人:接交人:
表C2-2
技术交底记录
施工单位:山西潞安工程有限公司年月日编号:
工程名称
交底部位
卫生间地面聚乙烯丙纶防水
共4页
第4页
交底内容:
3.地漏或排水口在防水施工之前,应采取保护措施,以防杂物进入,确保排水畅通,蓄水试验合格。
六、未尽事宜可参照相关标准及规范要求。
技术负责人:交底人:接交人:

聚乙烯丙纶高分子防水卷材技术交底[1]

聚乙烯丙纶高分子防水卷材技术交底[1]
(4)接缝方式
接缝施工时接缝涂胶部位要求基层干净、干燥。防水卷材接缝搭接宽度:长边接缝为100mm,短边接缝为120mm。相邻短边接缝应错开1m以上。接缝与卷材粘贴可同时进行,两个粘贴面可同时涂胶,接缝满贴,胶层厚度为1.3mm~1.6mm,接缝压实后在接缝边缘再涂刷一层水泥胶,厚度为0.8mm~1.0mm,涂刷宽度从接缝边缘向两边延伸30mm,接缝不允许有露底、打皱、翘曲、起空现象。水平转角处(墙面与墙面的夹角)接缝距转角大于0.3m,附加层接缝必须与防水层接缝错开0.3m以上。垂直转角处(墙面与地面的夹角)卷材接缝应在水平面上,接缝位置应距转角0.6m以上。上下两层和相邻两幅卷材的接头应错开1/3幅宽,且两层卷材不得相互垂直铺贴。
4
容器
≥100升

2
可用漆桶(洁净)
5
剪子

5
普通民用
6
刀子

3
壁纸刀
7
清扫工具

根据情况扫帚、小铲等
8
称重工具

1
10~50公斤
9
腻刀
40mm

5
10
毛刷
300mm

5
弯把
3.作业条件
找平层技术要求:
(1)找平层必须牢固,无松动现象;
(2)找平层表面应平整,其平整度为:用2米长直尺检查,找平层与直尺间的最大空隙不应超过5毫米,且每米长度内不得多余一处,空隙只允许平缓变化;
低温弯折性:-20℃无裂纹。
撕裂强度:纵横向≥16N
(2)粘接料选用专用配套聚合物胶粘材料,与普通硅酸盐水泥制成聚合物水泥防水胶粘料水泥:32.5硅酸盐水泥或矿渣硅酸盐水泥。
2.主要机具
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
合格的出厂证明文件。卷材防水层特殊部位的细部作法,必须符合设计要求和施工及验收规范的规定。5.1.2防水层严禁有破损和渗漏现象。5.1.3
基本项目:5.2
基层应平整,无空鼓、起砂,阴阳角应呈圆弧形或钝角。5.2.1
改性沥青胶粘剂涂刷应均匀,不得有漏刷、透底和麻点等现象。5.2.2
卷材防水铺附加层的宽度应符合规范要求;分层的接头搭接宽度应符合规范的规定,收头应5.2.3嵌牢固。卷材粘结应牢固,无空鼓、损伤、滑移翘边、起泡、皱折等缺陷。5.2.4
卷材防水铺附加层的宽度应符合规范要求;分层的接头搭接宽度应符合规范的规定,收3.2.3头应嵌牢固。卷材粘结应牢固,无空鼓、损伤、滑移翘边、起泡、皱折等缺陷。3.2.4
成品保护4
卷材防水层铺贴完成后,应及时做好保护层,防止结构施工碰损防水层;外贴防水层施工4.1
完后,应按设计砌好防护墙。卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道。4.25应注意的质量问题
主要用具:2.
清理用具:高压吹风机、小平铲、笤帚。2.1
操作工具、电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、2.2管(铁、塑料)、划(放)线用品。1500mmφ30剪刀、量尺、作业条件:3
施工前审核图纸,编制防水工程施工方案,并进行技术交底。地下防水工程必须由专业队施工,3.1
操作人员持证上岗。;基层应平整、牢9%铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于3.2固、不空鼓开裂、不起砂。,应将基层表面清理干净。防水层施工涂底胶前(冷底子油)3.3施工用材料均为易燃,因而应准备好相应的消防器材。3.4
操作工艺4、工艺流程:4.1基层清理→涂刷基层处理剂→铺贴附加层→热熔铺贴卷材→热熔封边→做保护层
交底日期
2010年9月13日
交底内容:
损坏空鼓;施工操作中应按程序弹标准线,使与卷材规格相符,操作中齐线铺贴,使卷材接长边不小于100mm,短边不小于150mm。5.2空鼓:铺贴卷材的基层潮湿,不平整、不洁净、产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓;施工时基层应充分干燥,卷材铺设应均匀压实。
交底日期
日9月92010年
交底内容:、施工准备1Ⅲ)(两层Ⅲ+材料:SBS高聚物改性沥青油毡防水卷材,规格:Ⅲ型。1.1
配套材料:1.2氯丁橡胶沥青胶粘剂:氯丁橡胶加入沥青及溶剂配制而成的黑色液体或橡胶沥青乳液。用于油毡
接缝的粘结。橡胶沥青嵌缝膏:用于特殊部位、管根、变形缝等处的嵌固密封。1.3汽油、二甲苯等:用于清洗工具及污染部位。1.41.5所用材料按有关要求经复试合格报验后,才允许使用。
保证项目3.1烯丙纶复合防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关标准规定,应有合3.1.1格的出厂证明文件。卷材防水层特殊部位的细部作法,必须符合设计要求和施工及验收规范的规定。3.1.2防水层严禁有破损和渗漏现象。3.1.3
基本项目:3.2
基层应平整,无空鼓、起砂,阴阳角应呈圆弧形或钝角。3.2.1水泥胶粘剂涂刷应均匀,不得有漏涂现象。3.2.2
6成品保护
地下卷材防水层部位预埋的管道,在施工中不得碰损和堵塞杂物。6.1
卷材防水层铺贴完成后,应及时做好保护层,防止结构施工碰损防水层;外贴防水层施工完后,6.2
应按设计砌好防护墙。卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道。6.3应注意的质量问题7
卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接槎损7.1
5.1卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接槎
审核人
交底人
接受交底人
本表由交底单位填写,交底单位与接受交底单位保存。2 / 6
技术交底记录)C2-5(表式
编号
D
004
工程名称
庞各庄污泥处置厂加油站工程
施工单位
北京市华厦恒建设集团有限公司
交底内容(部位)
装配整体式块装罐池外壁SBS防水
6.2胶结材料应有出厂合格证、使用配合比资料。
6.3隐蔽工程检查验收资料及质量检验评定资料。
审核人
交底人
接受交底人
本表由交底单位填写,交底单位与接受交底单位保存。3 / 6
技术交底记录)(表式C2-5
D编号004
工程名称
庞各庄污泥处置厂加油站工程
施工单位
北京华厦恒建设集团有限公司
交底内容(部位)
防水装配整体式块装罐池外壁SBS
审核人
交底人
接受交底人
本表由交底单位填写,交底单位与接受交底单位保存。4 / 6
技术交底记录)(表式C2-5
D编号004
工程名称
庞各庄污泥处置厂加油站工程
施工单位
北京市华厦恒建设集团有限公司
交底内容(部位)
装配整体式块装罐池外壁SBS防水
交底日期
日月92010年9
交底内容:质量标准5
保证项目5.1高聚物改性沥青防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关标准采用,应有5.1.1
技术交底记录)C2-5(表式
编号
D
004
工程名称
庞各庄污泥处置厂加油站工程
施工单位
北京华厦恒建设集团有限公司
交底内容(部位)
装配整体式块装罐池底外壁防水卷材
交底日期
13
月年92010
交底内容:1、施工准备、材料准备:聚乙烯丙纶防水卷材及粘接剂的规格、型号必须符合设计要求,并要有厂家1.1产品出厂合格证和检验报告。经现场监理见证取样复试合格。1.2、机具准备:半截桶、搅浆机、闸箱、电缆线、螺丝刀、水桶、笤帚、刮板、作业条件:垫层埋鉄安装就位、混凝土浇筑完毕,阴角半圆弧做好,并且已做完隐检验1.3收手续。防水基层清理完毕。2、施工工艺2.1、工艺流程:基层清理→铺设卷材→验收→保护层施工→验收。施工前,对进场的卷材品种、规格、、材料控制:聚乙烯丙纶防水卷材,卷材厚度0.7mm 2.2型号、外观质量和性能指标进行严格检查验收,卷材应无断裂、折皱、孔洞、剥离现象,边缘应整齐应无其他缺陷,卷材进场后应平整堆放,防止变形或损坏,远离火源,避免暴晒和雨淋。、防水层施工:2.3、施工前基层应清理干净,清除表面垃圾,垫层上面不得有积水。对导墙阴角进行多次2.3.1彻底清扫,最后用高压吹风机清理一次。、制备粘接剂2.4公斤冷水在桶内,开动搅50、水泥胶的配制:采用厂家生产的专用配套的胶粘剂,倒入2.4.1公斤水泥。150100~,搅拌1~2分钟即可成胶水,在加入拌器后便快速倒入胶粉一包500g能和水泥快速产生反应,提高粘度。边加边搅拌,搅拌至均匀无沉淀、无气泡即可使用。可4h内用完,并根据水分的挥发情况适当加水调和。100粘卷材㎡。配置好的水泥胶应在2.5、卷材铺贴℃时级风以下进行,雨、雪天禁止施工,气温高于25聚乙烯丙纶卷材铺贴施工需在3 2.5.1、卷材表面喷水降温,防止卷材变形起鼓。、卷材铺贴前对找平层、及进场的防水卷材质量进行验收。清扫找平层后,在上面排尺,2.5.2弹出基准线,以便沿线铺贴卷材。、在正式铺贴前,应先将管道周围及房间阴角、垂直出入口等处增加附加层处理。2.5.3、卷材铺贴时,先在铺贴部位预放卷材,找正方向后,在中间固定。将基层水泥胶搅拌2.5.4,并晾晒2mm1mm~均匀,稀稠适度,然后用滚刷均匀涂布到找平层和卷材对应的表面上,厚,然后粘贴卷材,同时在卷材上表面用刮板将粘接面排气压实,排除多余粘接~20min10min再将预放的卷材卷回至已粘贴好的位置,使其底面与基层粘接牢固。等这端粘贴完毕后,胶,连续铺贴直至整幅完成。以此类推,直至铺贴完。,自下向上排气压实,要求基层与卷材同2.5.5、垂直面卷材粘贴必须纵向粘贴,自上向下对正2mm。~时涂胶,厚度均为1mm
基层清理:施工前将验收合格的基层清理干净。4.2涂刷应均匀,不透底。4.3涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,图集要求将卷材裁成相应的形状铺贴附加层:管根、阴阳角部位加铺一层卷材。按规范及88J6-14.4
进行铺贴。铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用4.5
审核人
交底人
接受交底人
本表由交底单位填写,交底单位与接受交底单位保存。1 / 6
技术交底记录)C2-5(表式
编号
D
004
工程名称
庞各庄污泥处置厂加油站工程
施工单位
北京华厦恒建设集团有限公司
交底内容(部位)
装配整体式块装罐池底外壁防水卷材交底日期
13月日2010年9
交底内容:、滚铺卷材时应防止出现皱折、走斜,应对准基准线铺贴,对平面与立面相连接的卷材2.5.6应由下向上铺贴,使卷材紧贴阴角,不得有空缺或不牢现象。。接缝部位的粘贴可与卷材粘贴同时进、接缝时,卷材的长短边接缝搭接均不小于80mm 2.5.7接缝压实后在接缝边缘~1.6mm,行,两个粘接面同时涂水泥胶,接缝满粘,胶层厚度为1mm接缝不允许有露底、皱折、翘曲、空鼓现象,保证接缝部位粘接牢固,封向两边延伸30mm.闭严密,表面平整。、为了防止卷材末端收头和搭接接缝边缘的剥落、渗漏或被风掀起等现象,收头部分必2.5.8须用聚氨酯胶做粘合封闭处理。封闭前必须将卷材末端处基层缝隙的灰尘和杂物用毛刷、干布清理干净,以免影响密封效果。2.5.9、特殊部位的施工应注意以下几各方面:混凝土墙的圆弧形且整齐平顺。卷材防水结构的连接处以墙的转角处均应做成半径20mm体,卷材与卷材、卷材与基层之间,以及周边、转角部位及卷材搭接缝必须粘接牢固。不允许有漏粘、翘边等缺陷。每层卷材铺完应检查合格后,再进行下道工序施工。阴阳角根部是容易发生渗漏的薄弱部位,应做增补处理。处理方法是先铺一层卷材附加层,在转角周边加。宽不小于250mm幅骑缝施工。2..6.0、第二坏、空鼓;施工操作中应按程序弹标准线,使与卷材规格相符,操作中齐线铺贴,使卷材接长边150mm。不小于100mm,短边不小于空鼓:铺贴卷材的基层潮湿,不平整、不洁净、产生基层与卷材间窝气、空鼓;铺设时排气不7.2彻底,窝住空气,也可使卷材间空鼓;施工时基层应充分干燥,卷材铺设应均匀压实。管根处防水层粘贴不良:清理不洁净、裁剪卷材与根部形状不符、压边不实等造成粘贴不良;7.3施工时清理应彻底干净,注意操作,将卷材压实,不得有张嘴、翘边、折皱等现象。渗漏:转角、管根、变形缝处不易操作而渗漏。施工时附加层应仔细操作;保护好接槎卷材,7.4
