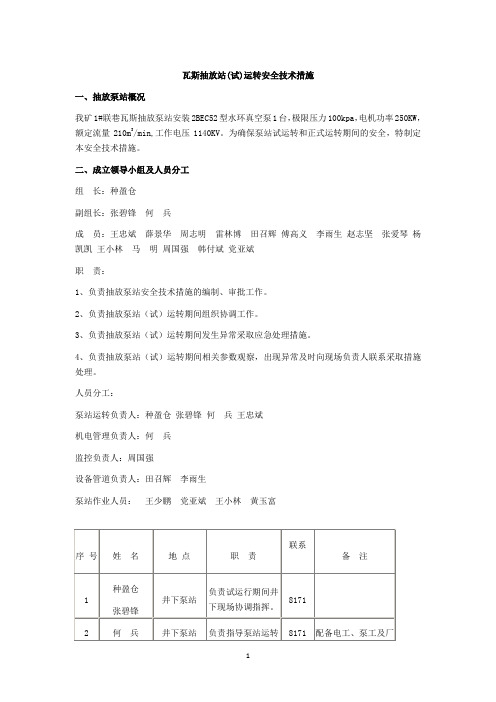

瓦斯抽放站(试)运转安全技术措施
姓名:XXX
部门:XXX
日期:XXX
瓦斯抽放站(试)运转安全技术措施
一、抽放泵站概况我矿1#联巷瓦斯抽放泵站安装2BEC52型水环真空泵1台,极限压力100kpa,电机功率250KV,额定流量210m3/min, 工作电压1140KV为确保泵站试运转和正式运转期间的安全,特制定本安全技术措施。
二、成立领导小组及人员分工组长:种盈仓副组长:张碧
锋何兵成员:王忠斌薛景华周志明雷林博田召辉傅高义李雨生赵志坚张爱琴杨凯凯王小林马明周国强韩付斌党亚斌职责:
1、负责抽放泵站安全技术措施的编制、审批工作。
2、负责抽放泵站(试)运转期间组织协调工作。
3、负责抽放泵站(试)运转期间发生异常采取应急处理措施。
4、负责抽放泵站(试)运转期间相关参数观察,出现异常及时向现场负责人联系采取措施处理。人员分工:泵站运转负责人:种盈仓张碧锋何兵王忠斌机电管理负责人:何兵监控负责人:周国强设备管道负责人:田召辉李雨生泵站作业人员:王少鹏党亚斌王小林黄玉富
序号姓名地点职责联系电话备注1 种盈仓张碧锋井下泵站负责试运行期间井下现场协调指挥。8171 2何兵井下泵站负责指导
泵站运转及相关机电设备的观察。8171配备电工、泵工及厂家调试人员。
3 王忠斌井下泵站负责泵站试运行操作规范、泵站总回路负压、流量、等相关参数的测定。负责抽放泵运转期间管路巡查工作。8171 瓦斯抽放工赵世振、康海强、崔亮、赵拓、李龙飞、王林配合管路巡查,检查管
路气密性。4 薛景华井下泵站负责泵站试运转期间所有安全工作。
8171 5 周志明张爱琴调度室负责试运行期间整体协调指挥。
6、9 6 田召辉李雨声井下泵站负责正负压管路气密性修复工作。负责泵
站供水管路维护工作。8171 三、试运转时间及范围运行时间:9:00〜
12:00 ; 9: 00之前以上各组必需对各自负责区域进行相关设备检查及相关各种参数的测定,并记录。确认无误后,各组向公司调度室汇报可开机试运转。在开机试运转期间,每小时记录一次参数。运行范围:瓦斯抽放系统所有设备、管路所有抽放管路、供水系统、供电系统、安全装置及监控系统)。
四、试运行步骤1、瓦斯抽放泵站空载运行1 小时。
2、挂管路试运行2 个小时(运行期间检查管路的完好情况)。
五、空载试运转1、空载试运转前的准备工作(1)在所有参加人员到达现场并验收后即可进行抽放站试运转准备工作。
(2)对于瓦斯抽放泵站的各种设备在试运转前必须做单独的运行试验。
(3)瓦斯抽放泵站在试运转前首先对供电系统、瓦斯泵给排水系统、抽放管路系统、抽放泵及各种附件的安装质量由进行全面检查达不到设计要求又不能及时整改的推迟试运转时间, 直至整改达到设计要求方可进行试运转工作。
(4)供电系统,按照瓦斯抽放站整体要求,全面检查供电系统的安装质量,从供电电缆质量、电缆敷设、变压器及馈电开关,硐室照明等试运转时必须达到设计要求。(5)抽放泵开机前必须做好以下检查工作:①检查抽放泵站进、出气阀门,保证其处于正常工作状态;② 检查抽放泵螺丝,各部连接螺丝以及防护罩,要求不得松动;③检查并保持抽放管路、供水路处于良好工作状态;④检查各部位温度计、压力计等安全附件,保证齐全可靠;⑤检查泵房的测压、测瓦斯浓度装置,电流、电压功率表均正常工作;⑥检查泵站防爆装置、防回火等安全装置是否完好,防爆装置的水位必须达到规定要求。
2、启动启动前应先用手转动泵联轴器数周,以确认泵内无卡住或其它损
坏现象后方可启动,起动前还应根据泵上的旋转箭头方向,确认电动机的转向,然后按以下顺序操作:
(1)、给泵注水,至鸭嘴阀有水流出,关闭供水阀(开泵前注意鸭嘴阀水流出很缓);(2)、打开供水管路上的阀门,同时打开气水分离器的排水阀;
(3)、打开进气阀门、出气阀门,放空阀门和循环阀门;
(4)、启动电动机(首次起动应注意电机的正反转);
(5)、调节循环阀门当抽放泵吸入压力在运行工况时,流量达到规定值;
(6)、打开密封液阀,调整压力,使填料盖上有少量的密封液流出;
(7)、在运转过程中,注意调节填料压盖,不能有大量的水往外
滴;3 、停泵其顺序为:
(1)停止供水;(2)打开配气阀,关闭主管路进气管路上的阀门;(3)关闭电动机;(4)关闭工作泵进气阀、排气阀; (5)如遇停电或其他紧急情况,需停机时必须首先迅速将所有放空闸阀和配风闸阀打开
六、挂管路空载试运转1、抽放管路系统:包括负压侧管路、正压测管路、三防装置及相关附件在试运转前必须进行相关检查。
2、在抽放泵空载试运行及所有管路检查完毕后,将所有管路闸阀
打开,进行抽放管路与抽放泵连接,重点检查管路漏气情况。
3、在挂管路空载试运转期间实行分段检查抽放管路、防水器、排渣器气密性,其中:康海强负责皮带巷负压抽放管路;赵世振负责溜煤眼至400 米处抽放管路;李龙飞负责400 米至800 米处抽放管路;崔亮负责800米至1200米处抽放管路;赵拓负责1200米至1600 米处抽放管路;王林负责
1#联巷口至总回风管路巡查,发现漏气及时用粉笔标记并将巡查结果及时汇
报调度室,调度室将气密情况统计后及时反馈井下泵站,掘进队进行处理,车间配合处理。
七、安全技术措施1、所有参加人员必须听从统一指挥,不得擅自行动,更不得到与工作无关地点。
2、试运转过程中必须由生产厂家作现场指导,安装部门进行运行准备、配合试运转。
3、所有指挥人员及作业人员必须全面熟悉瓦斯抽放站的抽放系统组成、熟练掌握《瓦斯抽放泵操作规程》。
4、试运转时现场必须安排专人负责安全工作。并对所有参加人员进行安全学习,操作电气设备时必须穿戴绝缘鞋和绝缘手套。
5、试运转现场不得有易燃易爆物品,必须配备足够的灭火器、砂、消防铲、消防桶等并由安检负责。
6、指挥人员及所有作业人员到位后对瓦斯抽放站内的供电系统、瓦斯泵给排水系统、抽放管路系统、抽放泵及各种附件的安全情况进行全面检查,达不到安全要求又不能及时整改的推迟试运转时间。直至整改完成方可进行试运转工作。
7、在试运转时各有关人员各就其位、各负其职,发现问题及时采取措施解决,运行中有异常情况出现时必须及时停机处理,查清原因并
处理完成后方可继续进行试运转测试工作。
8、试运转过程中作业人员必须在指挥人员统一指挥下相互配合、有条不稳地做好各项运行工作。
10、瓦斯抽放泵站司机必须经过技术培训,并掌握瓦斯抽放泵的结构性能,会进行一般的维护保养及事故处理,经培训考试合格后,方可持证上岗。
11、空载运行安全技术措施(1)空转试运转前,必须对照供电系统图
