110KV线路工程监理规划范本
北京市某110kv送电工程监理规划
某110KV送电工程(电力隧道)监理规划一、工程概述1、工程名称:某110KV送电工程(电力隧道)2、工程概况本工程起点为**路现状电力隧道向南,平行现状DN400上水管线以西2米至永安路向东,平行道路南红线以北3米至东经路向南,平行道路东红线以西3.5米至南纬路向东,平行道路南红线北5米至某商场东门现状电力沟。
东经路与北纬路交叉路口东北角加油站距规划线位太近,考虑到安全因素,此处路径移至东红线向西4.5米处;东经路与与南纬路交叉路口东北角现状5层住宅楼出红线2.3米,还由于现状污水及电信管线的影响,因此,此处路径移至东红线向西9米处。
由于交通及现状地下管线影响,无法开槽施工,因此,采取浅埋暗挖法施工。
本工程局部路径地下水位较高,施工中应考虑降水,不能对附近原有建筑物及构筑物造成破坏。
穿越沙层时,应做好提前注浆及背后回填注浆,防止塌陷。
主要工作量如下:2.0×2.3m(直墙、圆拱、厚平底板、净宽2m、起拱线高1.85m,矢高0.45m,净高2.3m)浅埋暗挖电力隧道总长:1547.1m;直径4.5m竖井10座;直径4.5m偏竖井1座,联络通道7m 长;暗三通2座;直径5.7m竖井2座;3m×5m竖井1座;3组接地装置;12个通风口。
3、计划开竣工日期:开工日期:2005年2月23日竣工日期:2005年4月30日4、工程项目的组织机构:建设单位: **有限公司北京电力公司承包单位: 北京**市政工程有限责任公司市政*监督单位: 北京市**工程质量监督站设计单位: 北京**设计院管理单位: 北京**电缆公司监理单位: 北京**监理咨询有限公司二、监理机构:1、本工程设监理工程师办公室,下设一个现场监理工程师办公室。
总监理工程师赵**,技术负责人王**。
监理办公室具体分工如下:总监理工程师:全面负责监理办公室的工作;技术负责人:受总监委托,全面管理现场监理工作;试验检测工程师:负责监理试验;测量工程师:负责现场测量监理;合约工程师:负责工程支付及结算工作;内业及计量:负责内业工作;监理工程师:组成驻地监理办公室,负责现场监理工作;安全文明施工监理:负责现场安全文明施工监理。
110kV变电站监理规划(新版)
目录1 工程项目概况 (1)1.1工程概况 (1)1.2工程建设目标 (7)1.3参建单位 (9)2 监理工作的范围 (9)3 监理工作内容 (10)3.1施工准备阶段的监理工作内容 (10)3.2施工阶段的监理工作内容 (14)3.3调试阶段监理工作内容 (28)3.4竣工验收阶段监理工作内容 (28)3.5工程项目试运行期的监理 (29)3.6工程保修阶段的监理工作内容 (29)4 监理工作目标 (30)5 监理工作依据 (33)6 项目监理组织机构的组织形式 (34)7 项目监理机构的人员配备计划 (35)8 项目监理机构的人员岗位职责 (36)9 监理工作程序 (41)10 监理工作方法及措施 (59)11 创优措施 (68)12 标准工艺应用监理控制措施 (69)13 强制性条文监督检查监理措施 (71)14 监理设施 (73)1 工程项目概况1.1 工程概况1.1.1变电部分(1)工程名称:咸阳郭村110kV输变电工程电压等级:110kV(2)工程建设必要性以及在电力系统中的地位和作用1)负荷发展需要;2)缓解周边变电站供电压力;3)提高10kV配网供电可靠性;4)提高兴平地区容载比。
(3)站址位置站址位于陕西省兴平市规划的科技三路与槐里西路东南侧,地处兴平市现代装备制造园(二期)东侧,交通便利。
(4)工程设想采用国家电网公司输变电工程通用设计110-C-9方案。
(5)接入系统方案本期一回接入110kV宋村变,另一回接入330kV庄头变。
(6)建设规模站址位于渭河的北岸二级阶地上,所区附近地质按时代、成因及工程性质特征自上至下依次为黄土状土、黄土、古土壤、粉质粘土共四层地基土。
(8)地下水地下水位深度稳定于8.8~8.9m,场地水对混凝土结构具微腐蚀性。
地下水位变化主要受大气降水补给影响,水位年变化幅度0.5~2.0m。
(9)主接线型式110kV本期及远期均采用双母线, 10kV本期采用单母线分段接线,远期采用单母三分段接线(10)主设备选型及布置各电压等级一次设备均采用智能化设备。
永阳-应山Ⅱ回110千伏线路工程监理规划
永阳-应山Ⅱ回110千伏线路工程监理规划批准:年月日审核:年月日编制:年月日目录1.工程项目概况 (1)1.1 工程概况 (1)1.2工程建设目标 (1)1.3 参建单位 (3)2.监理工作范围 (3)3.监理工作方法及内容 (3)3.1监理工作方法 (3)3.2监理工作内容 (4)4.监理工作目标 (7)4.1工程监理质量目标 (8)4.2工程监理安全目标 (9)4.3进度目标: (9)4.4投资目标: (10)4.5文明施工和环保 (10)4.6信息与档案管理 (10)4.7组织协调 (11)5.监理工作依据 (11)6.监理项目部的组织形式 (17)6.1工程监理项目部名称 (17)随县古城110kV输变电工程监理项目部 (17)6.2 监理项目部设置 (18)7.项目监理机构的人员配备计划 (18)8.项目监理机构的人员岗位职责 (19)9.监理工作程序(见附件) (22)10.监理工作方法及措施 (23)10.1.质量控制措施 (23)10.2.进度控制措施 (32)10.3.投资控制措施 (35)10.4.安全文明施工控制 (38)10.5.合同管理的主要措施 (42)10.6. 信息管理方法及措施 (43)10.7.组织协调 (45)11.监理工作制度 (47)12.监理设施 (47)附件:监理工作流程图 (47)1.工程项目概况1.1 工程概况1.1.1工程名称:永阳—应山二回110kV线路工程1.1.2工程地点:1.1.3建设规模:永阳—应山二回110kV线路工程设计规模为:电压等级为110kV,导线为LGJ-240钢芯铝绞线,光缆挂在面向大号方向的右手侧,新建线路路径全长3.5km,共使用杆塔22基,其中双回线路0.1km(双回设计,单边挂线,导线挂在面向大号方向的右手侧),单回线路3.4km。
线路在十长公路上走线采用钢管杆走线,钢管杆路径长度1.6km。
1.2工程建设目标1.2.1工程项目质量目标1.2.1.1输变电工程“标准工艺”应用率≥95%。
110kV变电站工程监理规划
110kV变电站工程监理规划***JZL1:监理规划110kV八宝变电站工程监理规划XXX(加盖监理公司公章)2016年03月31日&&&***审批:(公司技术负责人)日期:编写:(总监理工程师)日期:&&&年月日年月日***目录&&&***1.工程工程概况1.1.工程名称及位置1.1.1.工程名称:110kV八宝变电站工程1.1.2.建设地点:本工程地处红河州个旧市北部,站址用地属XXX农场,占地面积约为7344㎡,建筑物分布长宽分别为80×64m,在平面上呈东西向展布,有乡村道路通往场地,交通相对便利。
1.2.建设规模、特点1、电压等级:110kV/35kV/10kV三级电压。
2、主变容量:本期2×50MVA(最终3台)。
3、出线回路:本期110kV2回(最终4回),本期35kV2回(最终6回),本期10kV7回(最终24回)。
4、站内主要建筑物:主控室及生辅搂、10kV配电室(二层框架)、厕所、消防器材间、水泵房等。
本期需进行三通一平工作,征地及青苗补偿协调工作应满足里程碑进度计划要求。
5、本期工程主要构筑物:主变基础,构、支架和设备基础,电缆沟等。
1.3地质及地貌条件本工程岩土勘察单位出具了地质勘察报告:通过地表调查,拟建场地范围内及场区附近未见溶沟、岩溶漏斗、落水洞及溶蚀洼地;场区地下水埋藏较深,钻探未揭露地下大型溶洞、暗河,地基基本稳定。
场地边坡未见贯通性的张裂隙,无整体滑移等变形痕迹,场地未见基岩出露,岩体为白云岩,岩层对边坡的影响较小,因而自然斜坡现状整体处于基本稳定状态。
扶植场地域域处于稳定状态,场地整体为稳定场地,现状无滑坡、崩塌、泥石流等不良地质感化,经由过程工程措施对人工开挖、填方边坡进行有效处治后,场地适合变电站扶植。
1.4.工程特点1.4.1.由于本工程10kV配电室为二层框架结构,根据地质勘察报告要求建筑物基础埋深不得小于2.5m,而设计图纸给出基础底面标高为-1.900m。
110KV变电站监理规划

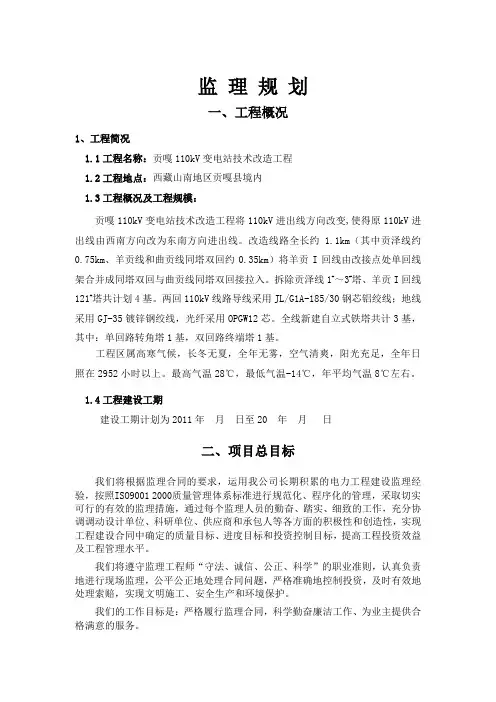

监理规划一、工程概况1、工程简况1.1工程名称:贡嘎110kV变电站技术改造工程1.2工程地点:西藏山南地区贡嘎县境内1.3工程概况及工程规模:贡嘎110kV变电站技术改造工程将110kV进出线方向改变,使得原110kV进出线由西南方向改为东南方向进出线。
改造线路全长约 1.1km(其中贡泽线约0.75km、羊贡线和曲贡线同塔双回约0.35km)将羊贡I回线由改接点处单回线架合并成同塔双回与曲贡线同塔双回接拉入。
拆除贡泽线1#~3#塔、羊贡I回线121#塔共计划4基。
两回110kV线路导线采用JL/G1A-185/30钢芯铝绞线;地线采用GJ-35镀锌钢绞线,光纤采用OPGW12芯。
全线新建自立式铁塔共计3基,其中:单回路转角塔1基,双回路终端塔1基。
工程区属高寒气候,长冬无夏,全年无雾,空气清爽,阳光充足,全年日照在2952小时以上。
最高气温28℃,最低气温-14℃,年平均气温8℃左右。
1.4工程建设工期建设工期计划为2011年月日至20 年月日二、项目总目标我们将根据监理合同的要求,运用我公司长期积累的电力工程建设监理经验,按照ISO9001 2000质量管理体系标准进行规范化、程序化的管理,采取切实可行的有效的监理措施,通过每个监理人员的勤奋、踏实、细致的工作,充分协调调动设计单位、科研单位、供应商和承包人等各方面的积极性和创造性,实现工程建设合同中确定的质量目标、进度目标和投资控制目标,提高工程投资效益及工程管理水平。
我们将遵守监理工程师“守法、诚信、公正、科学”的职业准则,认真负责地进行现场监理,公平公正地处理合同问题,严格准确地控制投资,及时有效地处理索赔,实现文明施工、安全生产和环境保护。
我们的工作目标是:严格履行监理合同,科学勤奋廉洁工作、为业主提供合格满意的服务。
三、监理项目的范围和目标1、监理项目的范围按监理大纲贡嘎110kV变电站技术改造工程监理范围如下:站区及围墙以内技改项目的生产及辅助生产设施和建(构)筑物施工;场地平整及站外的辅助设施施工(站内道路);变电站相应的一、二次设备、系统保护、远动及通信设备安装调试;全所照明、防雷接地、暖通、消防、电缆、构支架、单轨行车轨道等除甲供材料外其他设备材料的采购安装;原站内设备的搬迁、拆除及安装工程;变电站视频监控、全站火灾报警系统设备配合安装调试工程(其中包括消防报检办理手续);全站设备验收、检查、保管、配合完成卸货、出库及入库等工作;全站的分系统调试及整套启动调试工作。
110千伏变电站工程监理规划
110千伏变电站工程监理规划xxxx110千伏变电站工程监理规划目录1工程项目概况1.1 工程概况1.2 工程建设目标1.3 参建单位2监理工作范围3监理工作内容3.1 施工准备阶段监理工作内容3.2 施工过程监理工作内容3.3 调试阶段监理工作内容3.4 竣工验收阶段(含过程验收)监理工作内容3.5 工程试运行及保修阶段监理工作内容3.6 工程保修阶段监理工作内容4监理工作目标5 监理工作依据6 项目监理机构的组织形式7 项目监理机构的人员配备计划8 项目监理机构的人员岗位职责9监理工作程序10监理工作方法及措施11创优设施12标准工艺应用监理控制措施13强制性条文监理检查控制措施14监理设施1.工程项目概况:1.1工程概况:1.1.1工程名称:1.1.2工程地点:1.1.3工程规模:工程规模:xxx变远期规模2台50兆伏安主变,本期建设1台50兆伏安主变,110千伏电气主接线规划采用单母线分段接线,本期建设单母线分段接线,进出线规划4回,本期建设2回出线(均至昭阳变),预留2回。
35千伏、10 千伏电气主接线规划采用单母线分段接线,本期建成单母线接线,本期建设35千伏出线3回,10千伏出线8回。
主变10千伏侧安装2组容量为(4+6)兆乏并联电容器。
本工程按最终规模一次征地,全站总征面积4678㎡(含道路征地面积)。
站区建筑物有综合配电室。
全站总建筑面积为413㎡。
1.1.4工程投资:静态投资为2524.84万元,动态投资14735.74万元。
1.1.5本期工程的计划开工日期为2015年09月20日,计划竣工日期为2016年10月20日。
1.2工程建设目标:1.2.1 工程项目管理目标(1)按规定设置监理项目部,项目部人员配置、人员任职资格及条件、基本设备配置、技术标准基本配置符合相应规定,项目管理文件编制齐全。
(2)按工程建设进度准确、齐全、系统的完成档案资料的分类归档、汇总、组卷,实现工程资料与工程进度同步形成,与工程实体同步验收。
110kV变电所工程监理规划
阿拉山口110kV变电所工程施工监理规划编制:审批:新疆新能监理有限责任公司2002年 11 月目录1.工程概况2.监理工作的依据3.监理范围及目标4.监理工作内容及职责5.主要的监理措施6.监理组织7.项目监理工作管理制度8.其他1 工程概况:1.1 工程名称:阿拉山口110kV变电所工程。
1.2 施工范围:阿拉山口110kV变电所。
1.3工程概述:阿拉山口110kV变电所位于博尔塔拉蒙古自治州阿拉山口镇。
阿拉山口110kV变电所工程主变容量为2×16MVA,一期建设一台。
110kV采用外桥接线,出线2回;35kV采用单母线接线,出线4回,采用户内真空开关柜;10kV采用单母线接线,出线8回,采用户内真空开关柜。
监控系统采用综合自动化控制装置。
建筑工程:1.3.1主要生产工程(1)主建筑物(2)屋外配电装置构筑:包括支架及设备基础;线桥构架;避雷针塔;电缆沟;1.3.2辅助生产工程所区性建筑包括场地平整及挖填方;所区道路;所外道路;所区沟管路构筑;围墙及大门。
1.4工程项目计划工期:2002年09月28日至2002年12月28日1.5建设单位:新疆博尔塔拉电力公司1.6监理单位:新疆新能监理有限责任公司1.7设计单位:新疆昌吉电业局设计室1.8施工单位:新疆电力建设公司1.9运行单位:博州电业局2 监理工作的依据:2.1建设单位的工程项目监理委托书和与监理单位签订的工程项目监理合同。
2.2建设单位与承包单位签订的合同及有关附件(包括设计、施工、安装、调试、设备等)。
2.3本工程设计文件。
2.4施工过程中有关文件(设计修改通知单,施工图会审和交底纪要,工程了解单,协调会议纪要及其他有关工程技术商定实施条款等)。
2.5国家及电力部颁发的现行施工验收规范,技术规程质量验评标准。
2.6上级机关颁发的有关政策和规定。
2.7建设单位及上级单位对工程项目所发的文件。
2.8设计监理大纲3 监理范围及目标:对本工程设计范围内的建筑及电气安装进行以进度、质量、安全、投资四控制为主要内容的监理工作。
110kv线路监理规划Word 文档 (2)
########50mw并网光伏发电项目110kv线路工程110kv千伏输电线路工程建设监理规划编制人:审核人:######建设监理有限公司2014年12月目录1 监理依据······························2 工程概况······························3 监理范围······························4 监理内容······························5 监理目标······························6 监理措施······························7 监理组织及资源配置·························8 监理工作管理制度··························1 监理依据1.1 本工程“建设监理大纲”。
110kV-500kV架空电力线路工程监理规划
目录一工程概况 (1)二编制依据 (1)三监理工作范围 (1)四监理工作内容 (1)五监理工作目标 (20)六监理工作依据 (21)七项目监理组织形式、人员配备及进退场计划、监理人员岗位职责 (22)八监理工作制度 (22)九监理工作程序 (23)十监理工作方法 (23)十一监理控制措施 (25)1工程质量控制措施 (25)2工程进度控制措施 (32)3工程造价控制措施 (37)4合同及信息管理措施 (40)5组织协调措施 (46)6安全生产管理措施 (51)7重要设备安装或关键工序控制措施 (53)8质量通病及防治措施 (56)十二监理工作设施 (63)一工程概况1工程名称2工程地址3工程投资4参建单位5工期要求6工程质量要求7建设规模及主要工程量8工程特点(重点从线路路径的地形、当地气候、跨越情况进行分析)9单位工程及分部分项工程划分二编制依据有关工程建设的法律、法规和政策,与专业工程相关的标准、设计文件和技术资料,建设工程监理合同及其它建设工程合同,政府批准的工程建设文件,施工组织设计。
三监理工作范围根据本工程监理合同的规定,监理工作的业务范围为施工阶段进行质量、进度、投资、安全控制,进行合同管理和信息管理,协调合同内工程各方的关系。
四监理工作内容1根据专业工程特点编写监理实施细则,制定监理工作程序制定监理工作总程序应根据专业工程特点,并按工作内容分别制定具体的监理工作程序。
制定监理工作程序应体现事前控制和主动控制的要求。
制定监理工作程序应结合工程项目的特点,注重监理工作的效果。
监理工作程序中应明确工作内容、行为主体、考核标准、工作时限。
当涉及到建设单位和承包单位的工作时,监理工作程序应符合委托监理合同和施工合同的规定。
在监理工作实施过程中,应根据实际情况的变化对监理工作程序进行调整和完善。
项目监理部内部各专业人员在开工前根据规程、规范和设计文件以及本工程特点,明确本专业的监理工作重点、监理目标,确定旁站监理计划,制定切实可行的监理规划和监理实施细则。
110kV输变电工程建设监理规划
XX110kV输变电工程建设监理规划XXXXXXXX监理有限公司2010年11月批准:审核:编制:XX110kV输变电工程建设监理规划一、工程项目概况1、工程名称:XX110kV输变电工程。
2、建设地点:3、工程项目组成及建设规模主变规模:远期2×40MVA,本期1×40MVA,电压等级为110/35/10kV,预留第 3 台主变位置。
出线规模110kV 出线:远期 2 回,本期 2 回;35kV 出线:远期 6 回,本期 3 回;10kV 出线:远期 12 回,本期6 回。
低压无功补偿每台主变按3+4.8Mvar 电容器预留位置,本期装设 1×(3+4.8)Mvar 电容器。
4、工程静态投资:XX万5、工程质量:达到优良等级工程。
6、工程计划工期:XXXXXXXXX7、工程项目参建单位名称(1)建设管理单位:(2)设计单位:(3) 施工单位:(5)监理单位:二、监理工作范围工程项目施工阶段建设监理。
三、监理工作内容质量控制、进度控制、投资控制、安全监理、合同管理、信息管理及组织协调。
四、监理工作目标1、质量目标:工程质量符合工程勘察、设计文件的要求,符合相关专业验收规范的质量验收规定,保证使用功能,实现零缺陷移交生产,达到优良等级,2、进度目标:3、投资目标:工程结算金额不突破批准概算的98%。
五、安全监理范围本工程施工阶段全过程的安全监理:不发生有人员责任或管理责任的人身伤亡事故不发生一般电网、设备、火灾事故不发生一般施工机械设备损坏事故不发生本部门责任的群体伤害事件不发生本部门责任的重大交通事故不发生坍塌事故不发生环境污染事故不发生基建责任事故六、监理工作依据1、本工程委托监理合同。
2、本工程《电力建设施工合同》。
3、本工程《建设管理纲要》。
4、本工程勘察、设计文件。
5、国家或地方及行业现行建设工程的法律、法规,标准、规范。
6、《建设工程监理规范》(GB50319-2000)。
河南开封某110kv变电站监理规划
LPCS-J78-JLG801 河南**电力建设监理有限公司110kV**变电站建筑工程监理规划河南**电力建设监理有限公司二○○八年八月110KV**变电站建筑工程监理规划批准:审核:编写:_______________河南**电力建设监理有限公司二○○八年八月目录1.监理工作依据 (1)2.工程项目概况 (1)3.监理工作范围 (1)4.监理工作内容 (2)5.监理工作目标 (3)6.监理工作方法及措施 (4)7.监理组织机构 (9)8.监理工作制度 (10)9.监理工作程序 (11)10.监理设施 (11)附图1 工程建设项目施工监理工作程序 (12)附图2 施工阶段安全控制监理工作程序 (13)附图3 施工阶段质量控制监理工作程序 (14)附图4 施工阶段进度控制监理工作程序 (15)附图5 施工阶段投资控制监理工作程序 (16)附表 1 监理部配备设施一览表 (17)1 监理工作依据:1.1 《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》等国家关于建设的有关法律、法规文件。
1.2 国家及行业现行有关的标准、规程、规范等。
1.3 业主、建设单位有关工程的文件、制度。
1.4 经会审后的有关的设计文件及图纸、技术资料、工程及设计变更。
1.5 制造厂提供的产品说明书及安装作业指导书。
1.6 本工程委托监理合同及其他与本工程有关的合同文件。
2 工程项目概况:2.1 项目名称:110KV**变电站建筑工程。
2.2 工程地址:2.3 工程规模:2.3.1 主变压器:最终3x40兆伏安,本期2x40兆伏安,电压等级110/10千伏两级电压;110千伏出线最终4回,本期2回,备用2回;10千伏出线最终36回,本期24回,备用12回;无功补偿容量:每台主变10千伏侧装设2x2400千乏电容器组,本期装设4x2400千乏电容器组。
2.3.2 电气主接线和配电装置布置110千伏最终采用改进型单母线分段接线,本期采用改进型单母线分段接线,母线隔离开关本期上齐;配电装置布置:同意方案一2.3.3 主要电气设备选择:主变压器采用三相自然油循环有载调压变压器,分接头设置在线滤油装置;110千伏采用SF6全封闭组合电器,GIS与线路连接处设置氧化锌避雷针;GIS室内设置SF6气体在线监测装置;10千伏开关柜采用中置柜,10千伏母线设电压在线监测装置;接地变与消弧线圈:本期装置2台接地变,采用干式变压器,容量为700千伏安,站用变容量为100千伏安,带消弧线圈容量为600千伏安;10千伏电容器选用框架组合式;该站按污秽等级e级设计,屋外电气设备外绝缘≥3.1厘米/千伏2.3.4 防雷接地及照明:同意接地设计方案;2.3.5 控制及保护控制采用微机综合自动化系统,按照无人值班方式设计;主变压器保护采用微机保护;线路采用微机距离、零序保护;110千伏电容器保护采用测控一体化,装于开关柜上;直流系统采用单母线分段接线,装设220伏/200安时阀空式密封铅酸蓄电池2组,配二组高频开关电源充电装置,单独布置铅酸蓄电池室;主控制室设置一套火灾自动报警装置;设置一套逆变电源装置,容量3千伏安;配置图像监控装置;配置集抄装置。
上饶城东(丁家洲)110KV输变电工程监理规划
上饶城东(丁家洲)110KV 输变电工程监理规划项目概述上饶城东(丁家洲)110KV 输变电工程是为了满足上饶市城东新区得以发展的需要,为曾山、海林、国华、通用等大型新开发区以及全域城市基础设施和企业提供电力保障而建设的。
该工程全长约20千米,以断面方式布设,包括2个变电站,共设备10台容量在10MVA-40MVA之间的变压器,其中主变压器 6台,配变压器4台,线路2条,线路长度约20千米。
监理方案一、监理任务根据国家有关法律法规的规定及招标文件的要求,监理单位需对本工程进行全过程监理,确保工程质量符合相关标准和规定。
监理单位的主要监理任务包括:1.对施工单位的资质进行审核;2.审查和确认施工单位提交的各种施工文件,包括但不限于设计变更文件、技术方案、工艺措施、质量保证计划、安全生产措施等;3.对施工单位的质量控制方案进行审核和确认;4.参与施工质量安全管理的监管;5.监督施工现场的施工质量控制活动;6.监督施工现场的质量验收单、质量测试报告等相关质量文件的编制和管理;7.监督施工工期,并对进度进行紧急处理;8.对施工的重要节点进行检查;9.监督施工质量和相关测试,并编写日、周、月报告。
二、监理组织架构1. 项目经理助理项目经理助理的主要职责是,根据监理计划和任务书,向监理经理和业主项目经理负责,组织监理队伍开展监理工作;主持监理部门会议,做好部门与业主、施工方及其他相关部门间的协调和沟通工作;对施工过程中出现的问题提出解决办法;审核监理报告;对监理相关工作进行督促、检查。
2. 监理工程师监理工程师的主要职责是审核设计文件、施工方案、材料、工艺计划等相关文件,对施工过程中的重要节点进行监督和检查,对施工现场的质量环节进行监督,对施工现场的安全生产、环保等方面进行督促与检查;提出相关质量问题和制定解决方案,编写监理记录和报告,对相关文件进行审查;对施工方安排的检测检验项目进行监督,并对检验报告进行审核和确认。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
输电线路工程监理规划(监理公司名称)(加盖监理公司公章)年月批准:(公司技术负责人)年月日审核:(公司职能部门)年月日编写:(总监理工程师)年月日目录1 工程项目概况 (4)1.1 工程概况 (4)1.2 工程建设目标 (4)1.3 参建单位 (4)2 监理工作围 (4)3 监理工作容 (6)4 监理工作目标 (16)5 监理工作依据 (18)6 项目监理机构的组织形式 (18)7 项目监理机构的人员配备计划 (19)8 项目监理机构的人员岗位职责 (19)9 监理工作程序 (22)10 监理工作方法及措施 (38)11 环境监理工作计划 (66)12 监理工作制度 (72)13 监理设施 (73)1 工程项目概况1.1工程概况【编写说明】描述的工程名称(应与招标文件,设计文件名称相同)、工程地点、工程规模、主要构(建)筑物结构形式、计划投资及工期等工程信息。
1.2工程建设目标【编写说明】依据《监理合同》及业主项目部《建设管理纲要》,描述工程的质量、进度、安全、环境、文明施工、造价等工程建设目标。
1.3参建单位项目法人:建设单位:监理单位:设计单位:运行单位:施工单位:质量监督机构:2 监理工作围2.1服务围的分析与评论:1)工作项目:XXXXXXXXXXXXX的监理工作。
2)工作期限:从工程施工阶段开始至工程保修期结束。
3)工作围:设计、主要设备材料采购、施工、安装、调试、竣工验收及启动投运、资料归档整理、工程移交、创一流检查评定、质量保修、工程监理总结等全方位、全过程建设监理工作(包括工程质量控制、安全控制、进度控制、投资控制,工程建设合同管理、信息管理等),以及协调工程建设各有关单位间的工作关系。
4)工作职能:依据监理大纲、规划、细则,按照“四控制、两管理、一协调”的原则,同时加强环境管理与控制,从施工准备(设计、施工)至移交生产全过程进行监理。
2.2 工作具体容:提供工程建设监理的全部服务,服务容包括(不限于):1)协助办理为工程开工而规定需要建设单位办理的一切手续。
2)制定工程施工和施工管理总体规划,包括工程目标及目标分解,工程一级网络计划,工程里程碑工期,工程资金使用计划等。
3)组织或主持施工图会审及交底,并形成会议纪要。
4)审核确认设计变更。
5)施工管理。
A 审查承包商选择的分包单位、试验单位的资质并提出意见。
B 对施工图交付进度进行核查、督促、协调。
C 监督各种合同的执行,进行合同管理。
协调各有关方面的关系。
起草工程现场管理制度报建设单位批准后实施。
组织工程现场协调会、调度会,编写和发送会议纪要。
D 主持审查承包商提交的施工组织设计,审核施工技术方案、施工质量保证措施、安全文明施工措施。
审查批准承包商提出的大件运输方案并监督实施。
核查承包商编制的网络计划,并监督实施。
E 主持分项、分部工程、关键工序和隐蔽工程的质量检查和验评。
F 协助建设单位监督检查承包商建立健全安全生产责任制和执行安全生产的有关规定与措施。
监督检查承包商建立健全职业健康安全管理体系和环境管理体系。
参加由建设单位组织的安全大检查,监督安全文明施工状况。
遇到威胁安全的重大问题时,有权发出“暂停施工”的通知。
G 审批承包商单位工程、分部工程开工申请报告。
H 审查承包商质保体系文件和质保手册并监督实施。
I 检查现场施工人员中特殊工种持证上岗情况,并监督实施。
J 负责审查承包商编制的“施工质量检验项目划分表”并督促实施。
K 检查施工现场原材料、构配件的质量和采购入库、保管、领用等管理制度及其执行情况,并对原材料、构配件的供应商资质进行审核、确认。
L 制定并实施重点部位的见证点(W点)、停工待检点(H点)、旁站点(S点)的工程监理实施细则,监理人员要按作业程序即时跟班到位进行监督检查。
停工待检点必须经监理工程师签字才能进入下一道工序。
M 组织主要设备材料的现场开箱验收,为业主保管好开箱资料。
检查设备保管办法,并监督实施。
N 审查承包商工程进度款预算书。
O 审查承包商工程报表,编制监理报表并报项目建设单位。
P 主持审查调试计划、调试方案、调试措施。
Q 严格执行分部试运验收制度,分部试运不合格不准进入整套启动试运。
R 参与协调工程的分系统试运行和整套试运行工作。
主持审查调试报告。
S 保证现场信息反馈的畅通。
总监必须配备手机并且24小时开机。
现场、传真保证24小时畅通。
6)负责现场安全管理委员会办公室职能。
7)负责工程统计报表8)竣工验收及移交A 审查施工承包商提出的竣工验收申请报告。
B 审查施工承包商移交的工程竣工资料和竣工图。
C 主持竣工预验收,监督消缺并复检。
参加建设单位组织的竣工验收并签署竣工验收报告。
D 参加启动、试运行及工程交接。
E 对承包商的工程结算报告进行预审查并提出审查意见,参加建设单位组织的工程结算审查和竣工决算编制及审查。
F 参加工程的各项检查及评比工作。
G 整理监理竣工资料,编写监理总结并移交建设单位。
H 承担质量保修期监理工作,对工程质量缺陷进行检查和记录,调查分析并确定责任,对修复后的工程质量进行验收和核实费用,合格后予以签认。
3 监理工作容3.1 协助办理为工程开工而规定需要建设单位办理的一切手续。
3.2 制定工程施工和施工管理总体规划,包括工程目标及目标分解,工程一级网络计划,工程里程碑工期,工程资金使用计划等。
3.3 负责组织或主持施工图会审及交底,并形成会议纪要。
3.4 审核确认设计变更。
3.5施工管理3.5.1审查承包商选择的分包单位、试验单位的资质并提出意见。
3.5.2对施工图交付进度进行审查、督促、协调。
3.5.3监督各种合同的执行,进行合同管,.协调各有关方面的关系,起草工程现场管理制度报建设单位批准后实施。
负责组织工程现场协调会、调度会、编写和发送会议纪要。
3.5.4主持审查承包商提交的施工组织设计,审核施工技术方案、施工质量保证措施、安全文明施工措施,审查批准承包商提出的大件运输方案并监督实施。
核查承包商编制的网络计划并监督实施。
3.5.5主持分项、分部工程、关键工序和隐蔽工程的质量检查和验评。
3.5.6协助项目法人监督检查承包商建立健全安全生产责任制和执行安全生产的有关规定与措施,监督检查承包商建立健全职业健康安全管理体系和环境管理体系,参加由项目法人组织的安全大检查,监督安全文明施工状,遇到威胁安全的重大问题时,有权发出“暂停施工”的通知。
3.5.7审批承包商单位工程、分部工程开工申请报告。
3.5.8审查承包商质保体系文件和质保手册并监督实施。
3.5.9检查现场施工人员中特殊工种持证上岗情况,并监督实施。
3.5.10负责审查承包商编制的“施工质量检验项目划分表”并督促实施。
3.5.11检查施工现场原材料、构配件的质量和采购入库、保管、领用等管理制度及其执行情况,并对原材料、构配件的供应商资质进行审核、确认。
3.5.12制定并实施重点部位的见证点(W点)、停工待检点(H点)、旁站点(S点)的工程监理实施细则,监理人员要按作业程序即时跟班到位进行监督检查,停工待检点必须经监理工程师签字才能进入下一道工序。
3.5.13组织并主持主要设备材料的现场开箱验收,为业主保管好开箱资。
检查设备保管办法并监督实施。
3.5.14审查承包商工程进度款预算书。
3.5.15审查承包商工程报表,编制监理报表并报项目建设单位。
3.5.16主持审查调试计划、调试方案、调试措施。
3.5.17严格执行分部试运验收制度,分部试运不合格不准进入整套启动试运。
3.5.18参与协调工程的分系统试运行和整套试运行工作。
3.5.19主持审查调试报告。
3.5.20应保证现场信息反馈的畅通.总监必须配备手机并且一般应开机,现场、传真必须24小时畅通。
3.5.21安全管理:安全委员会下设安监部门的工作由工程项目监理部承担,作为安全委员会日常办事机构并履行其职能。
3.5.22监督检查承包商执行安全委员会决议的情况,并向安全委员会报告。
3.5.23对工程中重大的安全文明施工问题提出处理意见,交建设单位项目负责人审核后,报安全委员会决定。
3.5.24负责建设项目有关安全方面的审查工作。
3.5.25监督检查承包商对“三抓一巩固”制度的落实并协调解决现场日常的安全文明施工、防火、交通、机械安全管理以及环境卫生、生活卫生、水土保持、环境保护等方面存在的问题.3.5.26建立现场安监部门之间信息网络联系制度,组织安全网络活动,协调与安全监理工程师之间工作的配合。
3.5.27协助现场安全宣传教育和竞赛评比工作,协助并督促检查建设项目有关安全标志、设施及职业防护用品、用具的计划、购置工作。
3.5.28提出对各承包商安全考核与奖惩意见,交建设单位项目负责人审核后,报安全委员会决定。
3.5.29负责建立工程事故报告制度和安全档案,进行事故的统计、分析和上报。
3.5.30检查各承包商安全措施费、安全措施补助费的使用情况。
3.5.31完成安全委员会授权或交办的其他工作。
3.5.32负责工程统计报表。
3.5.33竣工验收及移交。
3.5.34审查施工承包商提出的申请竣工验收报告。
3.5.35审查施工承包商移交的工程竣工资料和竣工图。
3.5.36主持竣工预验收,监督消缺并复验,参加建设单位组织的竣工验收并签署竣工验收报告。
3.5.37参加启动、试运行及工程交接。
3.5.38对承包商的工程结算报告进行预审查并提出审查意见,参加建设单位组织的工程结算审查和竣工决算编制及审查。
3.5.39参加工程的各项检查及评比工作。
3.5.40整理监理竣工资料,编写监理总结并移交建设单位。
3.5.41承担质量保修期监理工作,对工程质量缺陷进行检查和记录,调查分析并确定责任,对修复后的工程质量进行验收和核实费用,合格后予以签认。
3.6施工阶段监理建设工程施工阶段监理的主要容包括:控制工程质量、安全、造价和工期,监督、管理建设工程合同的履行,以及协调参与工程建设有关单位之间的工作关系等。
3.6.1质量控制措施1)质量控制容A 事前控制:a 承包单位及人员资质审查;b 施工质保体系、管理制度、抓质量管理“三强化、三提升”制度的落实及检测手段的审查;c 已进场材料、构配件质量证明资料审查及实物复验;d 施工组织设计、方案、计划的审查;e 设计交底及施工图会审意见和结论的落实情况检查;f 施工机具的进场、完好情况及存放、保管情况的检查;g 施工现场条件的检查,测量标桩的交接与检查;h 新技术、新材料、新结构、新工艺的鉴定、试验情况审查;i 其他各项开工条件的审查。
B事中控制a 施工质量自检体系运作情况的检查;b 施工过程质量跟踪,监督各项工程活动(如材料进货情况及质量,人员操作素质、水平,施工过程及工序等质量);c 重要工序、关键部位质量控制点的监控;d 隐蔽工程的监检与签证;e 工序交接检查验收;f 工程变更审查与管理;g 质量事故的调查与处理。
