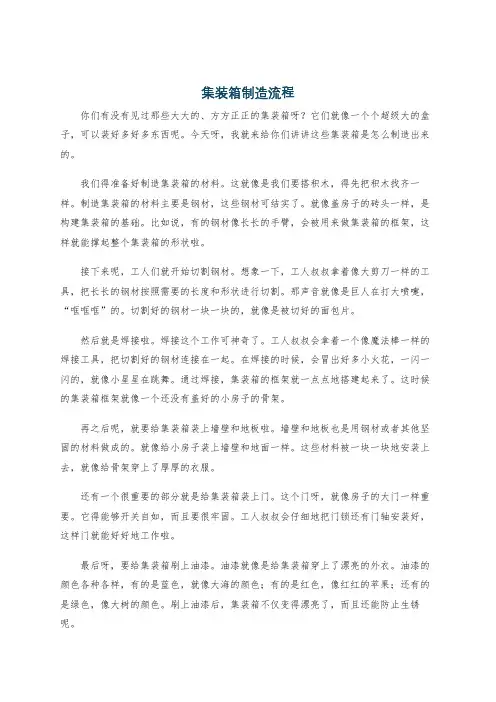

简述20’标准钢制干货集装箱制造工艺流程
(一)钢材预处理及冲压
1.钢板预处理有以下几个步骤:
钢卷开卷平板校平一次打砂一次锌粉
侧板平板剪断罗拉成形修边冲孔(通风孔)
门板,前墙板平板剪断折弯成形修边冲孔(锁杆安装,铭牌孔)底横梁,底侧梁卷板分条(开卷之前分条)罗拉成形(打砂之前)冲
缺口(叉槽)
其余零件平板剪断裁剪冲缺折弯成形
2.型材
型材锯断一次打砂一次锌粉
所有的零件冲压制作出来后送至焊接车间各对应台位。
(二)部件焊装
1.底架(Base assembly)
叉槽底横梁与叉槽顶板焊接
将底横梁、叉槽、底侧梁组焊,焊接叉槽底板,叉槽加强角钢翻转将底横梁与底侧梁双面满焊焊接固定环,
门绳钩运至总装台前待总装
2.前端(Front assembly)
前底横梁,前底横梁加强板,前底防撞槽钢及封板等焊接成一体
前角柱,前端角件,前角柱固定棒焊接成一体前端框架
前顶横梁预拱
前墙板自焊拼接成一整张前墙板与前端框架焊接
3.门端(Rear assembly)
后角柱外与后角柱内自动拼焊冷却,校直焊接门铰耳、后角柱固定
棒焊铰链销,同时安装门铰链与垫片与后端角件焊接组成后角柱
门楣、门楣加强板、门楣板焊接一起组成门楣门楣板做预拱
门槛、门槛加强板、门槛防撞槽钢及封板等焊接成一体
后角柱、门楣、门槛组成后端框架待后端总装
门竖梁封板与门竖梁焊接(后称门竖梁)门竖梁、门横梁、门板组装
翻转门板自动焊修整待后端总装
将后端框架通过门铰链与两片门叶焊接连接在一起,门楣和门槛上焊接锁座,并在
右门中柱焊接一块TIR门挡板,注意控制门叶与门槛,门楣及内角柱槽钢之间的距
离。后端总成修整后堆放待总装。
4. 侧壁(Side assembly )
侧壁拼板
自动焊
将侧板与顶侧梁方管定位点焊
波纹焊 焊接顶侧梁固定绳环 修整 待总装 5. 顶板(Roof assembly )
顶板拼板 自动焊 修整 待总装
(三) 总装
1. 将底架放置与总装台上
2. 将门端与前端固定于总装台上
3. 将两侧壁吊至总装台
4. 将底侧梁、底侧梁、门楣、前顶横梁与角件焊接,门楣板、前顶横梁与顶侧梁焊接,
侧壁板与底侧梁、顶侧梁点焊定位
5. 焊接前后顶角加强板,盖顶板,顶板与顶侧梁点焊定位
(四) 总焊
(五) 油漆与美妆
1. 二次打砂及油漆
2.木地板与美妆
