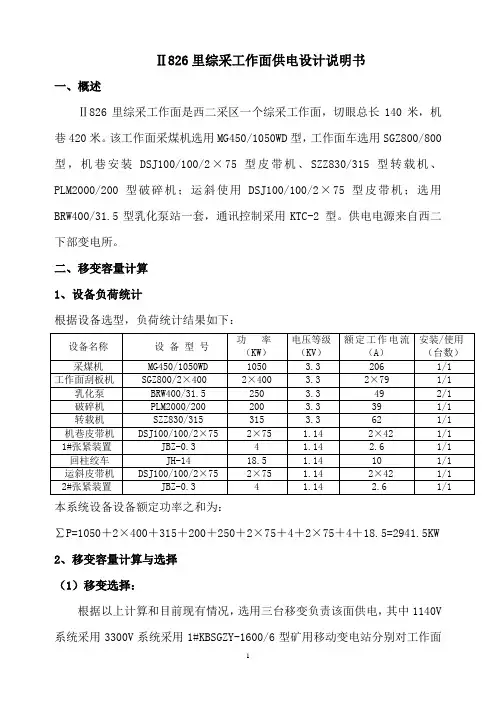

Ⅱ826里综采工作面供电设计说明书一、概述Ⅱ826里综采工作面是西二采区一个综采工作面,切眼总长140米,机巷420米。

该工作面采煤机选用MG450/1050WD型,工作面车选用SGZ800/800型,机巷安装DSJ100/100/2×75型皮带机、SZZ830/315型转载机、PLM2000/200型破碎机;运斜使用DSJ100/100/2×75型皮带机;选用BRW400/31.5型乳化泵站一套,通讯控制采用KTC-2 型。

供电电源来自西二下部变电所。

二、移变容量计算1、设备负荷统计根据设备选型,负荷统计结果如下:本系统设备设备额定功率之和为:∑P=1050+2×400+315+200+250+2×75+4+2×75+4+18.5=2941.5KW 2、移变容量计算与选择(1)移变选择:根据以上计算和目前现有情况,选用三台移变负责该面供电,其中1140V 系统采用3300V系统采用1#KBSGZY-1600/6型矿用移动变电站分别对工作面刮板机、转载机、破碎机供电和2#KBSGZY-1600/6型矿用移动变电站对采煤机、乳化泵供电,3#KBSGZY-800/6型矿用移动变电站分别对机巷皮带机、运斜皮带机和回柱绞车进行供电。

(2)容量验算如下:1#移变KBSGZY-1600/6型(6/3.3KV)控制工作面刮板机、转载机和破碎机:设备总功率:∑P=315+200+2×400=1315KW 需用系数:max 4000.40.60.40.60.581315de e P K P =+⨯=+⨯=∑ 式中:max p ---最大一台电动机功率,de K ---为需用系数。

故移变容量为 0.5813151090cos 0.7de N ca wn K P S KVA ϕ∙∑⨯===式中: cos wn ϕ---一组用电设备的加权平均功率因数,综采工作面一般取0.7。

综采工作面设备选型及供电毕业设计说明书

综采工作面设备选型及供电毕业设计说明书
式中: -后推溜子活塞腔直径
-活塞伸缩量
五、插板千斤顶:
式中: -插板千斤顶活塞腔直径
-活塞伸缩量
六、尾梁千斤顶:
式中: -尾梁千斤顶活塞腔直径
-活塞伸缩量
7、伸缩梁千斤顶:
式中: -伸缩梁千斤顶活塞腔直径
-活塞伸缩量
泵站所需流量:
3、乳化液泵的电机功率
式中: ------选用乳化液泵的工作压力,〔 〕;
式中 -支架上最大千斤顶的推力
-支架上最大千斤顶活塞的面积
-推移千斤顶活塞腔的直径
依照计算出 选最大值

液压支架的移置速度应大于采煤机的牵涉速度,由此推算出泵站流量,一样按一台支架全数立柱和千斤顶的同时动作来估算。
式中: -泵站所需流量
-采煤机的牵引速度
-支架的中心距
-从泵站到泵站支架管路泄漏系数
-一台支架全数立柱和千斤顶同时动作所需的流量
------选用乳化液泵的流量,〔 〕;
------乳化液泵的总效率,~。
依照所需泵站的压力和流量,确信先MRB-125/型化液泵。
第三章 采煤机的选型
第一节
机械化采煤工作面的生产能力要紧取决于采煤机的机械落煤能力,因此,依照不同煤层条件,正确选择采煤机械,对提高工作面产量,节约能耗和平安生产十分重要。
第一节
煤炭被誉为工业的粮食,做为能源的重要的一部份,在我国开采有着悠长的历史,开采技术经历了漫长的时期。
解放初期,采纳煤破落煤,人工装煤,木材支护,由于工作面运输机,运输能力有限,工作面长度大多在一百米以下,五十年代后期,采纳了运输能力较大,强度较高的刮板链运输机,为改良爆破技术,实现爆破装煤制造了条件,在此之间,部份矿井利用了宽截住深框形截住联合式采煤机及各类截住煤机。开始推行利用金属支柱,六十年代末期, 截住深滚筒式采煤机组。(滚筒采煤机与可弯曲刮板输送机)刨煤机组和与之配套的金属支柱,铰接顶梁的利用,把回采工作面生产技术提高到一个新的水平,使破煤、装煤、运煤大体上实现了机械化、持续化。解放了工人笨重体力劳动,提高了劳动生产率和工作面生产水平,同时,也简化了生产工序,改善了劳动条件,尽可能减少某些没必要要的辅助工作量,使我国煤炭事业取得了进展。走向了世界先进水平行列。

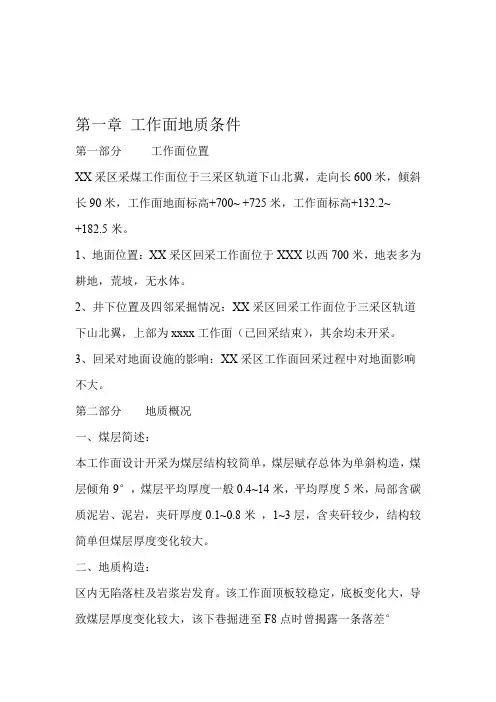

煤矿工作面设计开采说明书

煤矿工作面设计开采说明书

第一章工作面地质条件第一部分工作面位置XX采区采煤工作面位于三采区轨道下山北翼,走向长600米,倾斜长90米,工作面地面标高+700~ +725米,工作面标高+132.2~+182.5米。

1、地面位置:XX采区回采工作面位于XXX以西700米,地表多为耕地,荒坡,无水体。

2、井下位置及四邻采掘情况:XX采区回采工作面位于三采区轨道下山北翼,上部为xxxx工作面(已回采结束),其余均未开采。

3、回采对地面设施的影响:XX采区工作面回采过程中对地面影响不大。

第二部分地质概况一、煤层简述:本工作面设计开采为煤层结构较简单,煤层赋存总体为单斜构造,煤层倾角9°,煤层平均厚度一般0.4~14米,平均厚度5米,局部含碳质泥岩、泥岩,夹矸厚度0.1~0.8米,1~3层,含夹矸较少,结构较简单但煤层厚度变化较大。

二、地质构造:区内无陷落柱及岩浆岩发育。

该工作面顶板较稳定,底板变化大,导致煤层厚度变化较大,该下巷掘进至F8点时曾揭露一条落差°5275<8正断层,产状07—F3点处揭示F15米的断层。

在5~3为在对其改造中又揭示一条同期沉淀构造,倾向为230°,现均已对其改造。

三、煤层储量:XX采区工作面走向长600m,倾斜长90m,面积为61280.625㎡平均,平均煤厚为5m,煤层工业储量为413644.2T,回采率按90%,可采储量372279.8T。

四、水文:该工作面地表为丘陵及冲沟,无地表水体。

故受地表水之影响很小。

其上部的13231采空区内的积水以基本放净,唯标高最低处的3/h15m 左右,下巷里段位处断层边缘,放水孔中有出水现象,水量在掘进时无出水现象,但应该预防因采动引发断层滞后突氺。

下巷需留设移动泵坑,F8前需建造环形水仓;合理配备排水设备;发现问题及时处理。

33/min。

m m/min,正常涌水量0.35最大涌水量0.~1.5五、煤层顶底板岩性:1、顶板岩性:工作面直接顶为灰白色中粒石英长石砂岩,厚层状,层面富含云母片,俗称大占砂岩,一般厚度为15~20米。

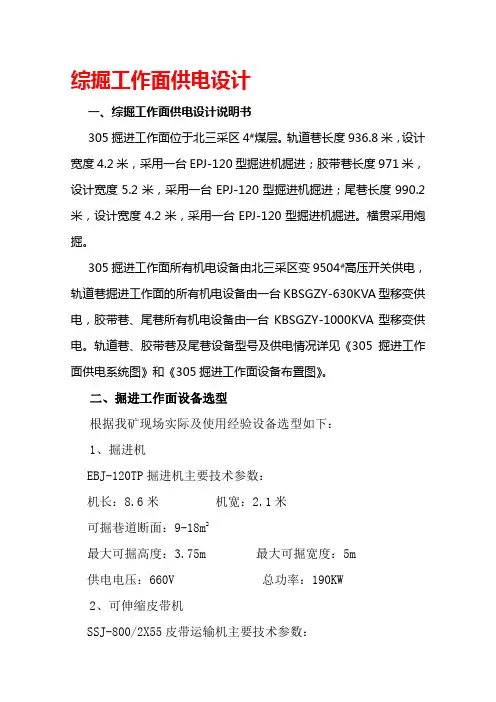

综掘工作面供电设计说明书

综掘工作面供电设计说明书

综掘工作面供电设计一、综掘工作面供电设计说明书305掘进工作面位于北三采区4#煤层。

轨道巷长度936.8米,设计宽度4.2米,采用一台EPJ-120型掘进机掘进;胶带巷长度971米,设计宽度5.2米,采用一台EPJ-120型掘进机掘进;尾巷长度990.2米,设计宽度4.2米,采用一台EPJ-120型掘进机掘进。

横贯采用炮掘。

305掘进工作面所有机电设备由北三采区变9504#高压开关供电,轨道巷掘进工作面的所有机电设备由一台KBSGZY-630KVA型移变供电,胶带巷、尾巷所有机电设备由一台KBSGZY-1000KVA型移变供电。

轨道巷、胶带巷及尾巷设备型号及供电情况详见《305掘进工作面供电系统图》和《305掘进工作面设备布置图》。

二、掘进工作面设备选型根据我矿现场实际及使用经验设备选型如下:1、掘进机EBJ-120TP掘进机主要技术参数:机长:8.6米机宽:2.1米可掘巷道断面:9-18m2最大可掘高度:3.75m 最大可掘宽度:5m供电电压:660V 总功率:190KW2、可伸缩皮带机SSJ-800/2X55皮带运输机主要技术参数:运输能力:400T/H 电机功率:2*55KW带速:2m/S 带宽:800mm3、刮板运输机主要技术参数:输送能力:150T/H 电机功率:40KW三、掘进工作面供电设备选型1、变压器容量选择305轨道巷设备:EBJ-120TP 掘进机功率190KW ,SSJ-800/2X55皮带运输机功率110KW:S=∑P n *¢cos kr ∑P n =P 掘进机+P 运输机=190+110=300KW需用系数: Kr=0.5(掘进)平均功率因素:cos ¢=0.7(掘进)S=∑PN*¢ cos kr =300*7.05.0=214KVA 根据实际条件轨道巷选用一台KBSGZY-630/10/0.69KV 移动变电站供电。

305胶带巷、尾巷设备:EBJ-120TP 掘进机功率190KW 胶带巷、尾巷各一台,SSJ-800/2X55皮带运输机功率110KW 胶带巷、尾巷各一部:S=∑PN*¢cos kr∑P n =P 掘进机+P 运输机+P 刮板+P 650皮带=190*2+110*2+40*2+7.5*3=702.5KW需用系数:Kr=0.5(掘进)平均功率因素:cos ¢=0.7(掘进)S=∑PN*¢ cos kr =702.5*7.05.0=502KVA根据实际条件胶带巷选用一台KBSGZY-1000/10/0.69KV 移动变电站供电。

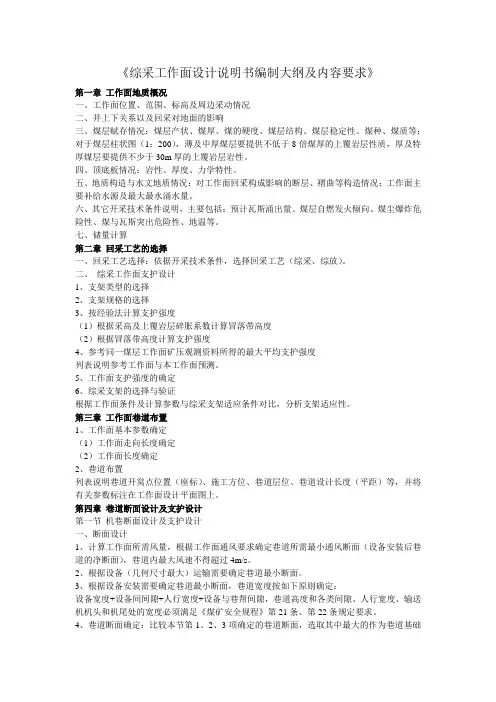

综采工作面设计说明书编制大纲及内容要求

综采工作面设计说明书编制大纲及内容要求

《综采工作面设计说明书编制大纲及内容要求》第一章工作面地质概况一、工作面位置、范围、标高及周边采动情况二、井上下关系以及回采对地面的影响三、煤层赋存情况:煤层产状、煤厚、煤的硬度、煤层结构、煤层稳定性、煤种、煤质等;对于煤层柱状图(1:200),薄及中厚煤层要提供不低于8倍煤厚的上覆岩层性质,厚及特厚煤层要提供不少于30m厚的上覆岩层岩性。

四、顶底板情况:岩性、厚度、力学特性。

五、地质构造与水文地质情况:对工作面回采构成影响的断层、褶曲等构造情况;工作面主要补给水源及最大最水涌水量。

六、其它开采技术条件说明,主要包括:预计瓦斯涌出量、煤层自燃发火倾向、煤尘爆炸危险性、煤与瓦斯突出危险性、地温等。

七、储量计算第二章回采工艺的选择一、回采工艺选择:依据开采技术条件,选择回采工艺(综采、综放)。

二、综采工作面支护设计1、支架类型的选择2、支架规格的选择3、按经验法计算支护强度(1)根据采高及上覆岩层碎胀系数计算冒落带高度(2)根据冒落带高度计算支护强度4、参考同一煤层工作面矿压观测资料所得的最大平均支护强度列表说明参考工作面与本工作面预测。

5、工作面支护强度的确定6、综采支架的选择与验证根据工作面条件及计算参数与综采支架适应条件对比,分析支架适应性。

第三章工作面巷道布置1、工作面基本参数确定(1)工作面走向长度确定(2)工作面长度确定2、巷道布置列表说明巷道开窝点位置(座标)、施工方位、巷道层位、巷道设计长度(平距)等,并将有关参数标注在工作面设计平面图上。

第四章巷道断面设计及支护设计第一节机巷断面设计及支护设计一、断面设计1、计算工作面所需风量,根据工作面通风要求确定巷道所需最小通风断面(设备安装后巷道的净断面),巷道内最大风速不得超过4m/s。

2、根据设备(几何尺寸最大)运输需要确定巷道最小断面。

3、根据设备安装需要确定巷道最小断面,巷道宽度按如下原则确定:设备宽度+设备间间隙+人行宽度+设备与巷帮间隙,巷道高度和各类间隙、人行宽度、输送机机头和机尾处的宽度必须满足《煤矿安全规程》第21条、第22条规定要求。

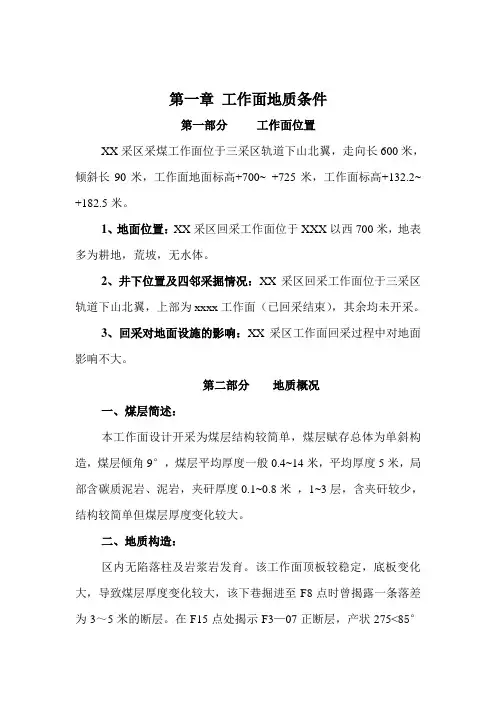

工作面设计开采说明书

工作面设计开采说明书

第一章工作面地质条件第一部分工作面位置XX采区采煤工作面位于三采区轨道下山北翼,走向长600米,倾斜长90米,工作面地面标高+700~ +725米,工作面标高+132.2~ +182.5米。

1、地面位置:XX采区回采工作面位于XXX以西700米,地表多为耕地,荒坡,无水体。

2、井下位置及四邻采掘情况:XX采区回采工作面位于三采区轨道下山北翼,上部为xxxx工作面(已回采结束),其余均未开采。

3、回采对地面设施的影响:XX采区工作面回采过程中对地面影响不大。

第二部分地质概况一、煤层简述:本工作面设计开采为煤层结构较简单,煤层赋存总体为单斜构造,煤层倾角9°,煤层平均厚度一般0.4~14米,平均厚度5米,局部含碳质泥岩、泥岩,夹矸厚度0.1~0.8米,1~3层,含夹矸较少,结构较简单但煤层厚度变化较大。

二、地质构造:区内无陷落柱及岩浆岩发育。

该工作面顶板较稳定,底板变化大,导致煤层厚度变化较大,该下巷掘进至F8点时曾揭露一条落差为3~5米的断层。

在F15点处揭示F3—07正断层,产状275<85°在对其改造中又揭示一条同期沉淀构造,倾向为230°,现均已对其改造。

三、煤层储量:XX采区工作面走向长600m,倾斜长90m,面积为61280.625㎡平均,平均煤厚为5m,煤层工业储量为413644.2T,回采率按90%,可采储量372279.8T。

四、水文:该工作面地表为丘陵及冲沟,无地表水体。

故受地表水之影响很小。

其上部的13231采空区内的积水以基本放净,唯标高最低处的放水孔中有出水现象,水量在15m3/h左右,下巷里段位处断层边缘,掘进时无出水现象,但应该预防因采动引发断层滞后突氺。

下巷需留设移动泵坑,F8前需建造环形水仓;合理配备排水设备;发现问题及时处理。

最大涌水量0.5~1.5m3/min,正常涌水量0.3m3/min。

五、煤层顶底板岩性:1、顶板岩性:工作面直接顶为灰白色中粒石英长石砂岩,厚层状,层面富含云母片,俗称大占砂岩,一般厚度为15~20米。

综采工作面供电设计说明书

综采工作面供电设计说明书

⊙⊙⊙⊙⊙⊙⊙⊙⊙⊙设计资料⊙⊙⊙⊙⊙⊙⊙⊙⊙⊙XXX矿XXX综采工作面供电设计说明书松藻煤电公司XXX矿机电运输部200X年X月X日目录概述 (2)1.工作面负荷统计(详细负荷统计见附表1): (2)2.变压器选择 (3)2.1确定变压器类型及台数 (3)2.2计算容量及选择移动变电站 (3)2.2.1S1821工作面运输巷口处的第一台移变确定(编号B01) (3)2.2.2所选变压器参数表 (5)2.3计算容量及选择移动变电站 (5)2.3.1S1821工作面距运输巷口606m处的第二台移变确定(编号B02) (5)2.3.2所选变压器参数表 (7)3.电缆的选择 (7)3.1电缆型号的确定及走向 (7)3.2电缆长度的确定 (8)3.3电缆截面的确定 (8)3.3.1高压电缆选择 (8)3.3.2低压电缆截面的确定 (12)3.4采区低压电器选择 (19)3.4.1计算各点的短路电流 (19)3.4.2高低压开关的选择 (20)3.5高压配电装置的整定校验 (21)3.5.1GK01高压开关的整定 (21)3.5.2GK02高压开关的整定 (21)3.6低压开关的整定校验 (22)3.6.1低压开关各种保护装置整定及检验 (22)4.工作面保护接地措施 (24)4.1井下保护接地装置的装设原则 (24)4.2保护接地装置的安装地点和要求 (24)4.3保护接地装置的安装和接地 (25)5.防火措施 (25)附表1 (26)附表2 (27)参考资料: (28)概述1、工作面位置S1821工作面井下位于XXX矿S区W部+350水平上山部份,S区8#轴部巷以南,S1820工作面以西,S1821运输巷以东(S1821工作面以西为打通建筑物下保护煤柱),S1821切割巷以北,位于S1720、S1721保护层工作面采空区以下,属已保护的8#煤层采煤工作面。

工作面地表位于打铁沟、福龙岗、牛滚凼坪、双龙弯、大顶一带。

煤矿矿井二采区设计说明书

煤矿矿井二采区设计说明书

煤矿矿井二采区设计说明书煤矿矿井二采区设计说明书前言4 第一章采区概况及地质特征5 第一节采区概况5 第二节地质特征5 第三节水文地质条件7 第四节储量计算8 第二章采区巷道布置11 第一节采区方案设计及选择11 第二节采区巷道布置13 第三章采煤方法、采区生产能力及服务年限17 第一节采煤方法17 第二节生产能力及服务年限17 第四章采区通风系统18 第一节通风系统18 第二节采区风量计算18 第三节矿井通风阻力计算25 第五章采区供水、防尘系统及防灭火系统27 第一节采区防尘供水系统27 第二节采区防灭火系统27 第六章采区排水系统28 第一节采区排水系统28 第二节排水设备选型28 第七章采区运输系统30 第一节采区运输系统30 第二节运输设备选型30 第八章采区供电系统37 第一节采区供电系统37 第二节供电设备选型38 第三节高压配电装置的选择43 第四节低压电气设备的选择44 第五节保护装置的整定计算46 第六节采区变电所的硐室与设备布置50 第七节保护接地系统51 第八节采区照明设计52 第九章安全避险六大系统53 第一节安全监控系统53 第二节人员定位系统53 第三节压风(自救)系统53 第四节供水施救系统54 第五节通讯系统55 第六节紧急避险系统55 第十章安全技术措施55 第一节预防瓦斯和煤尘爆炸的措施55 第二节预防井下火灾的措施58 第三节防尘安全技术措施60 第四节提升运输安全技术措施61 第五节供电安全技术措施62 前言x煤矿井田位于x县x镇境内,距x县城38km,地理坐标为东经106°54′24″~106°55′42″,北纬35°08′23″~35°09′16″。

x煤矿现行政隶属x县煤炭局管辖,设计生产能力为90万t/a,已完成一采区回采工作,目前正在回采二采区2525工作面,掘进布置2526工作面。

井田走向长度 2.1km,倾斜宽0.42—0.77km,面积约1.2175km2。

综采工作面供电设计

综采工作面供电设计

综采工作面供电设计说明书目录一、概述••••••••••••••••••••••••••••••••••••1二、设计方案的确定••••••••••••••••••••••••••2三、移动变电站容量的选择与计算••••••••••••••6四、10KV高压电缆的选择••••••••••••••••••••••9五、3300V电缆的选择••••••••••••••••••••••••13六、供电系统灵敏度校验•••••••••••••••••••••18七、某巷皮带头供电•••••••••••••••••••••••••24八、皮带机及工作面控制系统•••••••••••••••••30九、工作面照明系统汇总表•••••••••••••••32一、概述某工作面为山西组5#煤层,盘区为一盘区。

工作面倾向长230米,某巷顺槽长960米,某巷顺槽长980米。

某工作面设备具体设备参数为:1、采煤机:采用某公司生产的型号为SL-500型采煤机,总装机功率为1715kw,其中包括截割电机2×750kw;牵引电机2×90kw;泵电机(液压)35kw。

电压等级3300v。

2、前部刮板运输机:采用某公司生产的型号为PF6/1142刮板机,头尾两部电动机,每部1050kw,电压等级为3300v,运输能力2500t/h。

在前部刮板机挡煤板支架侧安装天津贝克KJ50型PROMOS型监控系统,每隔15米安装KTK1K扩音电话。

3、后部刮板运输机:采用某公司生产的型号为PF6/1342刮板机,头尾两部电动机,每部1050kw,电压等级为3300v,运输能力3000t/h。

4、转载机:采用某公司生产的型号为PF6/1542转载机,电动机功率为600kw,电压等级为3300v。

5、破碎机:采用某公司生产的型号为SK1118破碎机,电机功率400kw,电压等级为3300v。

6、顺槽胶带运输机和联巷胶带运输机:均采用某公司生产的型号为DSJ140/350/2×500、DTL140/350/2×500带式输送机,两部皮带机共4台电机。

综采工作面设计说明书

综采工作面设计说明书

第五章工作面生产系统第二节通风系统新鲜风由主、副井→井底车场→西大巷→21轨道联巷→21轨道下山上段→21中部车场→21轨道下山下段/21皮带下山下段→21下部一车场/21下部一车场皮带联巷→21101下付巷→21101工作面。

乏风由工作面→21101上付巷→21101上付巷回风联巷→21回风下山下段→21回风下山上段→21采区总回→西翼总回→西风井→地面。

工作面风量计算①按气象条件计算Q cfi=60×70%×v cfi×S cfi×k chi×k cli(m3/min)式中:v cfi—第i个采煤工作面的风速,取1.8m/s;S cfi—第i个采煤工作面的平均有效断面积,取14.5m2;k chi—第i个采煤工作面采高调整系数,取1.1;k cli—第i个采煤工作面长度调整系数,取1;70%—有效通风断面系数;60—单位换算产生的系数。

则Q cfi=60×70%×v cfi×S cfi×k chi×k cli=60×70%×1.8×14.5×1.0×1=109 6m3/min。

②按照瓦斯涌出量计算Q cfi=125×q cgi×k cgi(m3/min)式中:q cgi—第i个采煤工作面回风巷风流中平均绝对瓦斯涌出量,取2.19m3/min;k cgi—第i个采煤工作面瓦斯涌出不均匀的备用风量系数,取2;125—按采煤工作面回风流中瓦斯的浓度不应超过0.8%的换算系数。

则:Q cfi=125×q cgi×k cgi=125×2.19×2=547m3/min③按照二氧化碳涌出量计算Q cfi=67×q cci×k cci(m3/min)式中:q cci—第i个采煤工作面回风巷风流中平均绝对二氧化碳涌出量,取1.2m3/min;k cci—第i个采煤工作面二氧化碳涌出不均匀的备用风量系数,取1.3;67—按采煤工作面回风流中二氧化碳的浓度不应超过 1.5%的换算系数。

XXX综采工作面设计说明书范本

XXX综采工作面设计说明书范本

XXX综采工作面设计说明书范本一、概况1.工作面范围及四邻采掘情况该工作面下顺槽开口连接-470m胶带机石门,上顺槽连接-400m 机轨合一石门,东部临近辅3线,为8煤的第一个采面,上下部无采动。

对应地表为农田及水系。

该面回采走向长285m,倾斜宽180m,面积51300m2,可采储量21.2万吨。

2.煤层情况本面8煤层赋存稳定,8煤,粉末状为主,少量粒状;煤厚1.5~4.0m,平均3.0m,8煤层结构复杂,8煤层的硬度系数在0.5左右。

3.煤层顶底板情况5.水文地质情况本面水文地质条件较简单,主要充水水源为顶板砂岩裂隙水和断层水,预计最大涌水量:20(m3/h),正常涌水量:0~5(m3/h)。

6.其它煤尘:具有爆炸危险性。

煤的自燃:具有自然发火性,自燃等级为不自燃~有可能,自然发火期3~6个月。

地温:根据《精查地质报告》,本矿井恒温带深度为30m,温度16.8℃,地温梯度2.3℃/100m。

工作面实际温度在26~30℃。

地压:本工作面上、下煤层无采动,估计压力不大。

二、工作面巷道布置及支护形式1.巷道布置根据XXX东一采区设计方案及开采程序,该工作面为8煤的第一个采面,上下部均无采动影响。

计划于2009年2月1日回采。

由于东一采区1111(3)工作面已经回采,目前东一采区三条石门均已通过八煤,1XXX工作面生产系统已基本形成。

1111(3)工作面距离该面法距150米左右。

按XXX东一采区设计方案及采面接替情况,1XXX工作面设计巷道布置如下:上风巷1XXX工作面上风巷在-400m东一机轨合一石门拨门,长823米,方位128°,拨门处标高-397.76m。

下顺槽在-470m东一皮带机石门拨门,长811米,拨门处标高-474.9m。

由于前期施工至拨门处110米时,遇到冲刷带影响,巷道调整方位为88°,施工38米,重新见8煤后继续沿方位角128°施工。

工作面切眼1XXX工作面倾斜长度180米,巷道坡度38°,方位35°06′46″。

82201综采工作面设计

82201综采工作面设计

***煤矿82201综采工作面设计说明书矿长:总工程师:编制:编制单位:编制日期:2019年6月20日会审意见会审单位及人员签字总工程师:年月日生产矿长:年月日安全矿长:年月日机电矿长:年月日通风助理:年月日技术科:年月日安监科:年月日机电科:年月日调度室:年月日通风科:年月日地测科:年月日一、主要存在问题二、处理意见目录第一章工作面概况................................... - 2 - 第一节工作面简介 (2)第二节煤层情况 (2)第三节煤层顶底板 (4)第四节地质构造情况 (5)第五节水文地质情况 (5)第六节其他地质情况 (8)第七节储量计算和服务年限 (8)第二章工作面巷道布置................................ - 9 - 第一节巷道布置.. (9)第二节工作面参数 (10)第三节巷道断面设计 (11)第四节巷道支护设计 (13)第三章采煤方法.................................... - 15 - 第一节采煤方法. (15)第二节采煤工艺 (15)第三节顶板管理 (18)第四节煤质管理 (21)第四章工作面设备选型和设备布置.................... - 22 - 第一节工作面设备选型及技术特征 (22)第二节主要设备能力校验及配套说明 (33)第三节设备安装 (36)第五章工作面生产系统.............................. - 36 -第一节运输系统 (36)第二节供水系统 (37)第三节排水系统 (37)第六章工作面一通三防.............................. - 38 - 第一节通风系统. (38)第二节瓦斯防治 (40)第三节防治自然发火 (41)第四节综合防尘 (42)第七章工作面供电设计.............................. - 43 - 第一节工作面供电系统设计 (43)第二节通讯、照明系统 (44)第八章劳动组织及主要技术经济指标.................. - 44 - 第一节劳动组织. (44)第二节作业循环 (45)第三节主要技术经济指标 (45)第九章矿压监测.................................... - 46 - 第十章六大系统.................................... - 48 - 第十一章安全技术措施.............................. - 52 - 第十二章灾害应急措施和避灾路线.................... - 79 - 第一节灾害应急措施 (79)第二节自救方式、抢救方式 (81)第三节避灾路线 (82)附图.............................................. - 82 -概述一、工作面位置及周边关系二、工作面周边开采情况矿井采煤工作面为大巷东西翼布置,西翼由北向南依次布置822101、82202、82204工作面,东翼依次布置82201、82203、82205工作面,采用跳采接替,本次设计工作面东翼中部82201,西翼82202、82204工作面、东翼82203工作面均已回采完毕,西翼822101工作面为接替工作面,82205工作面正在回采,南部为实体煤。

----煤矿综采工作面机电毕业设计说明书[管理资料]

----煤矿综采工作面机电毕业设计说明书[管理资料]

---------煤业有限公司综合机械化采煤工作面供电系统设计设计:目录一、概 ... 述........................ ...二、采区供电系统拟定........................三、采区供电计算........................ ...四、电气设备选择............................五、电缆选择与校验..........................六、短路电流计算............................七、照明...............................一、概述-----------煤业有限公司煤矿是由---县地方国营---煤矿和已关闭的---县----村---煤矿整合而成,,储量5831万吨。

该矿现在正在矿井改造期间,计划2011年6月份完成改扩建工程,并进行验收,投产工作。

1、井田开拓井田开拓为斜井开拓,布置3个井筒,及主斜井、副斜井和回风井。

主斜井:斜长826m分两段,其中倾角15°、斜长530m,延伸部分斜长296m、°副斜井:斜长761m、倾角19°回风井:斜长276m、倾角30°2.提升、运输主提升采用DTL—100/63—2×315,大倾角强力胶带输送机提升。

3、供电系统地面新建35KV站和6KV站电源分别引自吴家窑35KV站和王坪35KV站、6KV站供地面生产用电及生活用电,井下供电引自35KV站。

副井提升选用JK—,电机功率为450KW,电控系统选用PLC 变频控制。

井下主运输采用胶带输送机运输,辅助运输现采用调度绞车牵引矿车运输。

4、采区布置首采区布置于5﹣1号煤层,选用综合机械化采煤工艺。

现在首采工作面设备以安装就绪。

首采工作面长度为150m,走向长度1280m,5、首采工作面主要设备采煤机:MG—300/700—WD刮板机:SGZ—764/500转载机:SZZ—764/160破碎机:PCM132顺槽胶带机:SSJ—1000/2×125乳化液泵站:BRW—400/喷雾泵站:BPW—250/移动变电站:KBSGZY—1000/6 2台低压馈电开关:KBZ2—630 2台组合开关:QJZ—1600/4QJZ—1600/8 2台二、采区供电系统拟定根据砂石煤矿井下的现状:首采工作面距井下中央变电所距离较近;5﹣1水平未设计采取变电所,决定采区的高低压设备均由井下中央变电所直接供电。

工作面设计说明书

工作面设计说明书

工作面设计说明书附件三×××工作面设计说明书××矿二O××年××月1######公司××矿×××工作面设计说明书地测科:通防科:机电科:调度室:安监科:技术科:总工程师:××矿二O××年××月2第一章工作面概况第一节工作面位置(地测科)表1-1 工作面位置及井上下关系工作面名称×××××工作面水平名称××m水平位臵××采区东(西)翼浅(中、深)部煤层名称×煤层地面标高+××~+××m 井下标高××~××m井下位臵及相邻关系北邻(为)×××,东邻(为)×××,南邻(为)×××,西邻(为)×××。

×××一般指已开采(未开采)的某工作面、某巷道、某断层、某工业广场、某村庄保护煤柱、某矿井田等。

采动情况及影响范围该工作面为某工作面接替面,工作面开采前受某某工作面(或某某保护层工作面)采动影响。

影响范围可用连线拐点坐标描述。

地面相对位臵该工作面对应地表北为×××,东为×××,南为×××,西为×××。

×××一般指明显的地物、地貌等。

停采线工作面回风顺槽回采至×××m停采,运输顺槽回采至×××m停采。

8215的综采工作面供电设计说明书

8215的综采工作面供电设计说明书

的Ⅱ726 里综采工作面供电设计说明书一、工作面概略Ⅱ726 里综采工作面是Ⅱ 2 采区七层煤的一个综采工作面,该工作面日产 1360 吨,煤厚 2.08 米。

总安装长度1596 米,此中切眼长 170 米,里机巷长366 米,外机巷长 750 米,运斜长180 米 ,联巷长130 米。

工作面支护采纳ZY3800/13/28 型综采支架,采煤机采纳MG -300/700WD 型,工作面车采纳 SGZ- 764/2 ×315 型。

外机巷安装DSJ100/100/2 125×型皮带机一台、里机巷安装 SDJ-150P/2×75 型皮带机一台、转载机使用SZZ - 764/160 型,运斜、联巷各安装 SDJ-150P 型皮带机一台,安装BWR -400/型乳化泵站和 BPW - 315/型喷雾泵站各一套,通信控制采纳KTC -2 型。

移变、乳化泵站、喷雾泵等安设在Ⅱ726 里段外机巷600米处联巷内,工作面设施控制开关集中安设在里机巷,这样可便于检修和管理,供电电源来自Ⅱ 2 水平变电所。

运斜、联巷皮带机由Ⅱ 2 水平变电所独自供电。

依据工作面地质状况和我矿实质状况,两班生产、一班检修,每班运行时间按 6 小时计算,考虑 20%的富饶系数,则输送设施运输能力为吨依据以上计算结果,设施运输能力验算以下表:序号名称型号单位数目备注1 液压支架ZY3800/13/28 架1132 工作面车SGZ764/2*315 台 1 A=1000T/h3 采煤机MG —700/300WD 台 14 外机巷皮带DSJ100/100/2*125 台 1 A=1000T/h5 里机巷皮带SDJ— 150P 台 1 A=630T/h6 转载机SZZ — 764/160 台 1 A=1000T/h7 破裂机LPM — 1000 台 1 A=1000T/h8 乳化液泵BRW — 400/ 台 29 喷雾泵BPW — 315/ 台 2二、供电系统的选择确立依据工作面巷道部署设计和采区变电所的散布状况,确立采纳挪动变电站对该工作面供电,供电电源来自Ⅱ 2 水平变电所,供电方式采纳干线、辐射混淆式。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

家窑煤业有限责任公司82205工作面设计说明书矿别: 家窑煤业单位: 生产技术科工作面名称: 82205工作面二〇一七年一月十日目录前言 (2)第一章工作面概况及地质特征 (2)第一节概况 (2)第二节地质特征 (2)第二章采煤方法、设备选型及巷道布置 (4)第一节采煤方法及设备选型 (4)第二节工作面巷道布置 (5)第三章工作面生产能力及生产系统 (6)第一节工作面生产能力 (6)第二节生产系统 (7)第三节机电设备及供电 (12)第五章技术经济指标 (42)第六章安全技术措施 (43)前言根据《采矿设计手册》、《综采技术手册》及《煤矿安全规程》等有关规定及要求,对82205综采工作面进行设计,该工作面位于我矿+1240m 水平一盘区,预计2017年8月15日采出。

第一章工作面概况及地质特征第一节概况一、工作面位置及地表概况本矿井位于煤田南东部,市左云县东南26km,小京庄乡家窑村南,行政区划隶属左云县小京庄乡,经济类型为集体所有制企业,其地理坐标为:东经112°44′41″~112°47′52″,北纬39°45′57″~39°48′18″。

井田东南距北同蒲铁路40km,并有小峪及峙峰山运煤专用线于宋家庄站与北同蒲铁路相接,宋家庄站至52km,与大铁路相连;南至朔州到长303km。

另外北东有同煤集团王村矿至的运煤专线。

井田北东有左(云)~吴(家窑)公路,往南东与大运高速公路相接,井田南东有岱(岳)~马(营)公路与大运也相连,另外井田和周边均有简易公路与以上两条公路相连,交通较方便。

该矿东与峙峰山煤业相邻,西北与整合后的左云县兴煤矿相邻。

南、北无其它煤矿开采。

二、工作面参数82205工作面为22#煤层综采工作面,本采面北部为已采82203工作面,南部为82207设计采面,西部为22#煤层82204采面。

工作面标高:1302~1333.5m工作面走向长度:890m工作面长度:105m工作面面积:93450m²第二节地质特征一、煤层及顶底板情况1.煤层情况本工作面所采煤层为石炭系组中部22#煤层,地质结构复杂,顶板多为中粒砂岩或粗粒砂岩,底板为泥岩,煤层结构简单,含夹矸0~2层,平均煤层厚度为4.47m,煤层倾角为0~150,煤的种类为气煤。

本采面在掘进过程中揭露4条断层,最大落差15米,最小落差2米,运输顺槽揭露全岩断层走向长度90多米,对回采影响较大,建议对断层进行探明,决定可采与否。

顶板:上距18号煤层24.75~65.62米,平均厚41.90米,岩性为粒砂岩或粗粒砂岩。

底板:下距22#煤层7.25~29.60米,平均厚21.11米,岩性为泥岩。

2.顶底板情况顶板:上距18号煤层24.75~65.62米,平均厚41.90米,岩性为粒砂岩或粗粒砂岩。

底板:下距22#煤层7.25~29.60米,平均厚21.11米,岩性为泥岩。

二、地质构造根据82205工作面胶带运输顺槽、回风顺槽掘进过程实际揭露情况,82205工作面地质构造简单,煤层稳定,产状平缓,倾角0~13°。

三、水文地质根据现有勘探资料及掘进期间涌水状况,82205工作面直接充水因素主要为组碎屑岩裂隙含水岩组,该含水岩组主要以中、厚层状的中、粗砂岩层间裂隙及脉状裂隙含水为主。

且工作面呈南高北低趋势,根据82205工作面胶带运输顺槽和回风顺槽在掘进时涌水量状况,工作面在开采期间可能受水的影响较小,预计82205工作面回采期间正常涌水量5m³/h,最大涌水量10m³/h。

四邻间不会给工作面回采带来水害威胁。

工作面上部为18#煤层,历史采掘情况不详,为保证回采期间的安全,必须严格执行探放水制度及制定相应的探放水措施。

四、储量1、可采储量(890-80)*105*3.0*1.47=375070.5t2、设计采出煤量计算按停采线80米,采高3.0米,割煤回采率97%:割煤量:(890-80)*105*3.0*1.47*97%=363818.4t3、服务年限循环产量:105×3×0.8×1.47×97% =359t日产量:359×6=2154t月产量:2154×25.5=54927t可采期:375070.5÷54927=6.8(月)五、瓦斯、煤尘、自燃情况本面属低瓦斯工作面,瓦斯涌出量很小,但煤层自燃发火倾向为Ⅱ级,属于自燃煤层,自然发火期最短为62天。

所以应有严格的预防煤层自燃措施。

本工作面所采22#煤,属于煤尘爆炸性危险煤层。

在回采时要求防尘防爆设施齐全,加强洒水除尘和通风管理工作,并制定严格的防尘防爆措施,回采结束后采用黄泥灌浆处理采空区。

六、存在问题及建议1、为了确保生产正常进行,在生产过程中随时注意工作面地质构造变化,发现问题及时与公司生产技术科联系,以便及时采取有效措施。

2、根据回采时的情况,82205工作面回采时可能会受到煤层自燃、有害气体超标等威胁,要求综采队在回采时加强注意,发现异常及时向公司调度指挥中心汇报,以便及时采取有效措施。

第二章采煤方法、设备选型及巷道布置第一节采煤方法及设备选型1、采煤方法根据82205工作面煤层赋存情况,结合周边矿井实际情况以及矿井现代化发展的趋势,采用走向长壁采煤法,顶板采用全部垮落法管理。

2、采煤机的选型根据工作面倾斜长度为105m,采高初步确定为3.0m,煤层普氏系数f=2-3,采用MG400/930-WD双滚筒采煤机。

3、液压支架的选型①、液压支架的选型根据本面煤层的赋存条件、地质构造特征,为保证选用适用的支架,使得综采各项工艺参数充分发挥,确保工作面实现高产高效,进行工作面支架选型。

A、根据工作面自然条件,顶板为四类,煤层厚度平均为4.47m,煤层倾角为0°-15°等赋存条件,初步选用支架为掩护式支架。

支架的支护强度0.92Mpa,取支架支护强度为0.92Mpa。

B、支架工作阻力的确定:支架工作阻力:Q=Z b(l+c)(Kn)式中:Z——选定支护强度,取0.92Mpa;b——支架中心距,取1.5m;c——顶梁前端至煤壁距离,取0.2m;l——顶梁长度,取4.0m。

Q=Z b(l+c)=920×1.5×(4+0.2)=5796KNC、支架初撑力的确定由于82205工作面顶板较不稳定,故确定支架的初撑力不小于工作阻力的80%,即为5040 KN。

D、液压支架的高度计算(1)支架的最大支撑高度考虑到顶板有伪顶冒落或局部冒落,支架的最大支撑高度应是煤层最大开采厚度再加200-300mm,即:h max=H max+(200-300)mm H max——煤层开采的最大高度,mm。

=3000+300=3300 mm(2)支架的最小支撑高度支架的最小支撑高度为最小开采高度减去(250-350)h min=H min-(250-350)mm H min——煤层开采的最小高度,mm。

=2500-350=2150 mm根据以上参数,选用ZF6400/17/32型放顶煤液压支架和ZFG6400/20/32型放顶过渡液压支架。

②.工作面配套设备选型工作面运输机:根据本面所选支架与运输机、支架控顶距与运输机的配合以及采煤机与运输机的配合须达到尺寸合理与操作灵活方便的要求,再考虑到工作面的运输能力须大于生产能力,本面运输机均选用SGZ-764/400型双中链刮板运输机。

③.运输道运输设备选型SZZ764/200机一部、PCM160破碎机一部、DSJ100/63/125胶带输送机。

第二节工作面巷道布置一、回风顺槽1.布置:全煤巷跟顶定向布置,全长890m。

2.支护及断面:巷道净断面不小于12m2,掘进断面:宽*高=3500mm*3000mm。

顶板采用锚网、锚索、联合支护,顶部锚杆采用左旋无纵筋螺纹钢锚杆φ20*2000 mm,锚杆间排距800mm*800mm。

锚索居中双排布置,间排距2000mm*2000mm,锚索6300mm;顶网为Φ6.5钢筋网,规格为:2000mm×1000mm。

巷道靠回采侧锚杆采用树脂锚杆Ф18*1800,杆体为全螺纹式树脂锚杆玻璃纤维增强塑料杆体,间排距为1000*1000mm,托盘为φ125*37.5mm,帮网为尼龙网,规格为:3000mm ×50000mm;另一侧为左旋无纵筋螺纹钢锚杆φ20*2000 mm,间排距为1000mm*1000mm,帮网为Φ6.5钢筋网,规格为:2000mm×1000mm。

3.用途:担负本工作面的回风、材料及设备运输、防尘管路等任务。

二、运输顺槽1.布置:全煤巷跟顶定向布置,全长890m。

2.支护及断面:巷道断面为矩形。

掘进断面:宽*高=4600mm*3000mm。

顶板采用锚网、锚索、联合支护,顶部锚杆采用左旋无纵筋螺纹钢锚杆φ20*2000 mm,锚杆间排距800*800 mm,托盘采用Q235钢,规格为150*150*10mm。

锚索居中双排布置,间排距2000*2000mm,锚索φ15.24*6300mm,托板规格为300*300*12mm,顶网为Φ6.5钢筋网,规格为:2000mm×1000mm。

巷道靠回采侧锚杆采用树脂锚杆Ф18*1800,杆体为全螺纹式树脂锚杆玻璃纤维增强塑料杆体,间排距为1000*1000mm,托盘为φ125*37.5mm,帮网是尼龙网,规格为3000*50000;另一侧为左旋无纵筋螺纹钢锚杆,间排距为1000*1000㎜,帮网为Φ6.5钢筋网,规格为:2000mm×1000mm。

3.用途:担负工作面煤炭运输、进风、防尘管路、排水管路及生产电缆敷设等任务。

三、切眼1.布置:全煤巷跟顶定向布置,上下分别与运输顺槽、回风顺槽,中-中长105m。

2.支护及断面:顶板采用锚网、锚索联合支护,巷道断面为矩形:宽*高=7500mm*3000mm,左旋无纵筋螺纹钢锚杆φ20*2000mm,锚杆间排距800mm*800mm。

锚索每排四根布置,间排距2000*2000mm,规格φ15.24*6300mm,金属网规格Φ6.5*2000mm*1000mm。

因切眼断面较大,中间增加两排单点液压支柱支护增强支护强度。

3.用途:装备采煤机、综放支架及工作面运输机等设备。

第三章工作面生产能力及生产系统第一节工作面生产能力本工作面采用“三八”制循环作业:两班生产,一班检修。

每个生产班以完成一次采装运支为一循环,一日6个循环。

回采工艺顺序根据工作面顶板情况分两种:当顶板较完整时,工艺顺序为:割煤→移架→移溜;当顶板较破碎时,工艺顺序为:移架→割煤→移溜。

煤机割煤高度3.0m:一、产量(生产能力)1.循环产量:Q循环=工作面净长×煤厚×截深×煤容重×循环进刀数×工作面回采率=105×3×0.8×1.47×1×0.97=359t2.日产量:Q日=Q循环×日循环数=359×6=2154t3.月产量:Q月=日产量×月平均生产天数=2154×25.5=54927t二、可采期1.日进尺:L日=截深×每循环进刀数×日循环数=0.8×1×6=4.8m2.可采期:T可采=设计可采走向长÷日进尺=810÷4.8=169天第二节生产系统一、运输系统(一)运煤系统:工作面→82205运输顺槽→漏煤眼→22#南翼集中胶带大巷→主斜井→地面。
