施工预算与施工图预算的区别

合集下载

施工图预算和施工预算的区别

施工图预算和施工预算的区别

施工预算与施工图预算的区别
1、用途及编制方法不同:施工预算用于施工企业内部核算,主要计算工料用量和直接费;而施工图预算却要确定整个单位工程造价。

施工预算必段在施工图预算价值的控制下进行编制。

2、使用定额不同:施工预算的编制依据是施工定额,施工图预算使用的是预算定额,两种定额的项目划分不同。

即使是同一定额项目,在两种定额中各自的工、料、机械台班耗用数量都有一定的差别。

3、工程项目粗细程度不同:施工预算比施工图预算的项目多、划分细,具体表现如下。

(1)施工预算的工程量计算要分层、分段、分工程项目计算,其项目要比施工图预算多。

如砌砖基础,预算定额仅列了一项;而施工定额根据不同深度及砖基础墙的厚度,共划分了六个项目。

(2)施工定额的项目综合性小于预算定额。

如现浇钢筋混凝土工程,预算定额每个项目中都包括了模板、钢筋、混凝土三个项目,而施工定额中模板、钢筋、混凝土则分别列项计算。

4、计算范围不同:施工预算一般只计算工程所需工料的数量,有条件的地区或计算工程的直接费,而施工图预算要计算整个工程的直接工程费、现场经费、间接费、利润及税金等各项费用。

5、所考虑的施工组织及施工方法不同:施工预算所考虑的施工组织及施工方法要比施工图预算细得多。

如吊装机械,施工预算要考虑的是采用塔吊还是卷扬机或别的机械,而施工图预算对一般民用建筑是按塔式起重机考虑的,即使是用卷扬机作吊装机械也按塔吊计算。

6、计量单位不同:施工预算与施工图预算的工程量计量单位也不完全一致。

如门窗安装施工预算分门窗框、门窗扇安装两个项止,门窗框安装以樘为单位计算,门窗扇安装以扇为单位计算工程量,但施工图预算门窗安装包括门窗框及扇以m2计算。

电大最全最优《安装工程估价》形成性考核册(1-4)答案--工程造价专业

电大最全最优《安装工程估价》形成性考核册(1-4)答案--工程造价专业

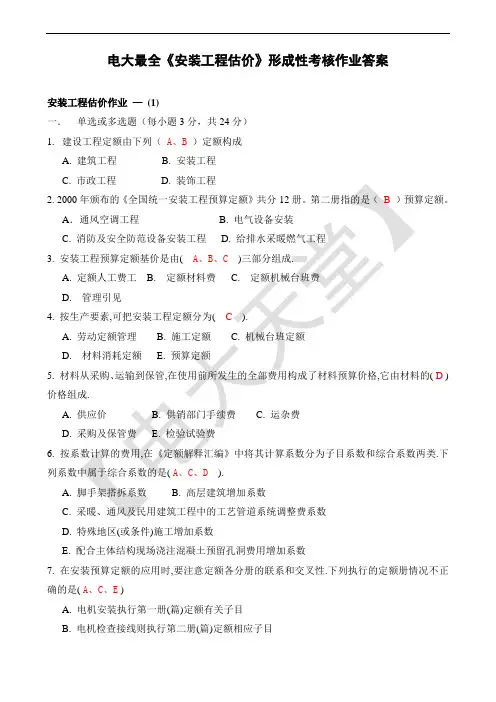

电大最全《安装工程估价》形成性考核作业答案安装工程估价作业—(1)一.单选或多选题(每小题3分,共24分)1.建设工程定额由下列(A、B)定额构成A. 建筑工程B. 安装工程C. 市政工程D. 装饰工程2. 2000年颁布的《全国统一安装工程预算定额》共分12册。

第二册指的是(B )预算定额。

A.通风空调工程 B. 电气设备安装C. 消防及安全防范设备安装工程D. 给排水采暖燃气工程3. 安装工程预算定额基价是由( A、B、C)三部分组成.A. 定额人工费工B. 定额材料费C. 定额机械台班费D. 管理引见4. 按生产要素,可把安装工程定额分为( C).A. 劳动定额管理B. 施工定额C. 机械台班定额D. 材料消耗定额E. 预算定额5. 材料从采购、运输到保管,在使用前所发生的全部费用构成了材料预算价格,它由材料的( D )价格组成.A. 供应价B. 供销部门手续费C. 运杂费D. 采购及保管费E. 检验试验费6. 按系数计算的费用,在《定额解释汇编》中将其计算系数分为子目系数和综合系数两类.下列系数中属于综合系数的是(A、C、D).A. 脚手架搭拆系数B. 高层建筑增加系数C. 采暖、通风及民用建筑工程中的工艺管道系统调整费系数D. 特殊地区(或条件)施工增加系数E. 配合主体结构现场浇注混凝土预留孔洞费用增加系数7. 在安装预算定额的应用时,要注意定额各分册的联系和交叉性.下列执行的定额册情况不正确的是( A、C、E )A. 电机安装执行第一册(篇)定额有关子目B. 电机检查接线则执行第二册(篇)定额相应子目C. 工业管道中的电控阀、电磁阀等执行第二册定额的有关子目D. 电气工程中支架的除锈、刷油等工程量需要套用第十一册定额的有关子目E. 自动报警系统装置、消防通讯等系统调试可套用第二册定额的相应子目8. 在工期定额编制的原则中,下列正确的定额项目、子目划分原则有( A、B、D )A. 单位工程(是指单幢建筑物)项目按建筑物用途、结构类型划分,子目以建筑面积、层数划分B. 群体住宅项目按多层、高层、结构类型划分,子目以建筑面积、层数、幢数划分C. 住宅小区项目按建筑物用途划分,子目以建筑面积、层数划分D. 分包工程项目按专业化施工项目和用途划分,子目以安装设备规格、能力和机械施工的内容、工程量划分二.判断题(每小题2分,共14分。

国家开放大学电大专科《安装工程估价》多项选择题题库及答案(试卷号2449)

国家开放大学电大专科《安装工程估价》多项选择题题库及答案(试卷号2449)

国家开放大学电大专科《安装工程估价》多项选择题题库及答案(试卷号2449)A.建筑工程定额B.安装工程定额C.市政工程定额D.建筑装饰工程定额E.行业定额2.安装工程预算定额基价是由()组成。

A.电机安装执行第一册(篇)定额有关子目B.电机检查接线则执行第二册(篇)定额相应子目C.工业管道中的电控阀、电磁阀等执行第二(六)册定额的有关子目D.电气工程中支架的除锈、刷油等工程量需要套用第十一册定额的有关子目E.自动报警系统装置、消防通讯等系统调试可套用第二(七)册定额的相应子目4.我国现行安装工程费用项目组成(建标[2003]206号关于印发《建筑安装工程费用项目组成》的通知)为()。

A.直接费B.间接费C.管理费D.利润E.税金5.工程量清单计价采用综合单价计价。

综合单价是指完成规定计量单位项目所需的(),并考虑风险因素。

A.人工费、材料费、机械费B.管理费C.规费D.利润E.税金6.第九册《通风空调工程》子目系数有()。

A.超高增加系数B.脚手架搭拆系数C.系统调整增加系数D.安装与生产同时进行增加系数E.高层建筑增加系数7.下列费用不属于工程直接费的是()。

A.人工费B.材料费C.施工机械使用费D.措施费E.企业管理费8.给水管道的室内外界限以()为界。

A.建筑物外墙皮1.5mB.建筑物外墙面C.以进户总水表井D.入口处设阀门者以阀门9.按系数计算的费用,在《定额解释汇编》中将其计算系数分为子目系数和综合系数两类。

下列系数中属于综合系数的是()。

A.脚手架搭拆系数B.高层建筑增加系数C.采暖、通风及民用建筑工程中的工艺管道系统调整费系数D.特殊地区(或条件)施工增加费系数E.配合主体结构现场浇注混凝土预留孔洞费用增加系数10.按照定额所适用的专业工程分类,可分为()。

A.建筑工程定额B.安装工程定额C.市政工程定额D.建筑装饰工程定额E.行业定额11.建设工程定额是由()定额构成。

A.建筑工程B.安装工程C.市政工程D.建筑装饰工程E.水利工程12.我国现行安装工程费用项目组成(建标【20031206号关于印发《建筑安装工程费用项目组成》的通知)包括()4个部分。

安装工程估价综合练习题及参考(附答案)

安装工程估价综合练习题及参考(附答案)

安装工程估价综合练习题一一、单项选择题(每小题2分,共计16分,将选择结果填入括弧内)1、安装工程劳动定额有两种表现形式,一是时间定额,二是产量定额,它们成()的关系。

A、平行B、相等C、倒数D、上下2、2000年颁布的《全国统一安装工程预算定额》共分()册。

A、12B、13C、19D、293、不属于我国现行安装工程费用(4个部分组成)项目的是()。

A、直接费B、间接费C、管理费D、利润4、《建设工程工程量清单计价规范》中实行了“四个统一”,下列选项中不属于四统一内容的是()。

A、统一了分部分项工程项目名称B、统一了计量单位C、统一了工程量计算规则D、统一计划利润率5、工程量清单计价采用综合单价计价,综合单价包含()。

A、人工费、材料费、机械费B、人工费、材料费、机械费、管理费C、人工费、材料费、机械费、管理费、利润D、人工费、材料费、机械费、管理费、利润、规费和税金6、水泵安装工程执行()定额。

A、第1册《机械设备安装工程》B、第3册《热力设备安装工程》C、第8册《给排水、采暖、燃气工程》D、第7册《消防及安全防范设备安装工程》7、在安装工程预算定额第九册《通风空调工程》中,脚手架搭拆费按人工费的()计算,其中,人工工资占25%,材料占75%。

A、3%B、4%C、5%D、6%8、火灾自动报警系统安装中的超高增加费是指操作物高度距离楼地面()以上的工程。

A、3mB、4mC、5mD、6m二、多项选择题(每小题3分,共计24分,每题备选项中,至少有2项正确。

多选、错选,均不得分;少选,按选对项数的比例得分)1、按系数计算的费用,在《定额解释汇编》中将其计算系数分为子目系数和综合系数两类。

下列系数中属于综合系数的是()。

A、脚手架搭拆系数B、高层建筑增加系数C、采暖、通风及民用建筑工程中的工艺管道系统调整费系数D、特殊地区(或条件)施工增加费系数E、配合主体结构现场浇注混凝土预留孔洞费用增加系数2、按照定额所适用的专业工程分类,可分为()。

施工图预算和施工预算

施工图预算和施工预算

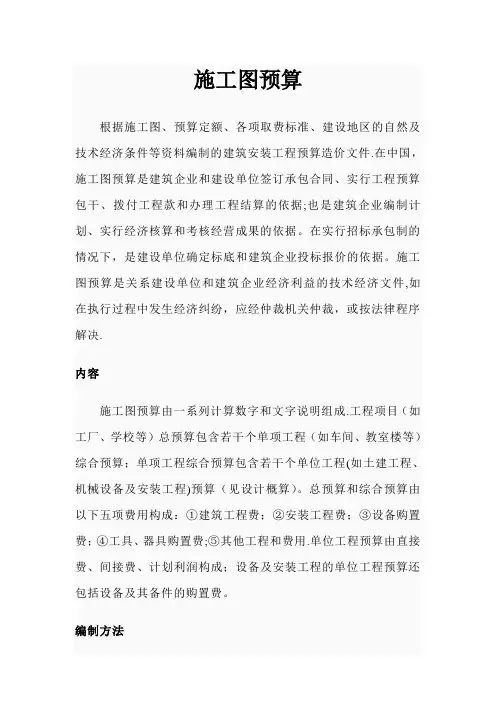

施工图预算根据施工图、预算定额、各项取费标准、建设地区的自然及技术经济条件等资料编制的建筑安装工程预算造价文件.在中国,施工图预算是建筑企业和建设单位签订承包合同、实行工程预算包干、拨付工程款和办理工程结算的依据;也是建筑企业编制计划、实行经济核算和考核经营成果的依据。

在实行招标承包制的情况下,是建设单位确定标底和建筑企业投标报价的依据。

施工图预算是关系建设单位和建筑企业经济利益的技术经济文件,如在执行过程中发生经济纠纷,应经仲裁机关仲裁,或按法律程序解决.内容施工图预算由一系列计算数字和文字说明组成.工程项目(如工厂、学校等)总预算包含若干个单项工程(如车间、教室楼等)综合预算;单项工程综合预算包含若干个单位工程(如土建工程、机械设备及安装工程)预算(见设计概算)。

总预算和综合预算由以下五项费用构成:①建筑工程费;②安装工程费;③设备购置费;④工具、器具购置费;⑤其他工程和费用.单位工程预算由直接费、间接费、计划利润构成;设备及安装工程的单位工程预算还包括设备及其备件的购置费。

编制方法单位估价法,实物估价法和分项工程完全单价计算法三种,中国现行规定采用前者编制施工图预算。

单位估价法是利用分部分项工程单价计算工程造价的方法.计算程序是:①根据施工图计算分部分项工程量;②根据地区单位估价表或预算定额单价计算分部分项工程直接费,并汇总为单位工程直接费;③计算间接费、计划利润,并与直接费汇总,得出单位工程预算造价;进一步汇总得出综合预算造价和总预算造价。

实物估价法是利用预算定额计算人工、材料、机械台班用量,进而计算工程造价的方法。

计算程序是:①根据施工图计算分部分项工程量;②根据预算定额计算分部分项工程所需的人工、材料和机械台班消耗量,并按单位工程加以汇总;③根据人工日工资标准、材料预算价格、机械台班费用单价等资料,计算单位工程直接费;④计算间接费、计划利润,并与直接费汇总成单位工程预算造价,进一步汇总得出综合预算造价和总预算造价.分项工程完全单价计算法f分项工程单价完全单价计算法的特点是,以分项工程为对象计算工程造价,再将分项工程造价汇总成单价工程造价。

《施工组织与概预算》练习册答案

《施工组织与概预算》练习册答案

施工组织与概预算练习册(答案)习题一一.名词解释1.单项工程:单项工程也称工程项目,它是土木工程建设项目的组成部分,是能够独立发挥生产能力或效益的工程。

2.单位工程:单位工程是单项工程的组成部分,通常按照单项工程所包含的不同性质的工作内容,根据能否独立施工的要求,将一个单项工程划分为若干单位工程。

3.分部工程:分部工程是单位工程的组成部分,在建设工程中,分部是按照工程结构的性质或部位划分的。

4.分项工程:分项工程是通过简单的施工过程就能完成的工程内容,它是土木工程概预算工作中一个基本的计量单元,是预算定额的编制对象。

二.简答题1、简述我国的基本建设程序。

我国基本建设程序包括以下几个阶段:项目建议书阶段、可行性研究报告阶段、设计阶段、建设准备阶段、建设实施阶段和竣工验收阶段。

项目建议书是对拟建项目轮廓的设想,是投资决策前的建议性文件。

可行性研究报告经批准后,不得阻碍意修改和变更。

设计是对建设工程实施的计划与安排,决定建设工程的轮廓与功能。

建设准备阶段要进行工程开工的各项准备工作。

竣工验收是建设全过程的最后一个环节,是全面考核建设项目成果、检验设计和工程质量的必要步骤,也是建设项目转入生产或使用的标志。

2、简述基本建设工程项目的划分。

基本建设工程一般台分建设项目、单项工程、单位工程三级。

单位工程由各个分部工程组成,分部工程又由各个分项工程组成。

建设项目指在一个场地上或几个场地上按一个总体设计进行施工的各个工程项目的总和。

单项工程:单项工程也称工程项目,它是土木工程建设项目的组成部分,是能够独立发挥生产能力或效益的工程。

单位工程:单位工程是单项工程的组成部分,通常按照单项工程所包含的不同性质的工作内容,根据能否独立施工的要求,将一个单项工程划分为若干单位工程。

3、叙述建筑安装工程费用的构成。

建筑安装工程费用包括建筑工程费和设备安装工程费两部分。

建筑安装工程费用划分地直接工程费、间接费、计划利润和税金四部分。

建筑电气工程施工图预算与施工预算之区别

建筑电气工程施工图预算与施工预算之区别

81科技资讯 SCIENCE & TECHNOLOGY INFORMATION①作者简介:吴建明(1984—),男,硕士,工程师,研究方向为建筑电气工程概预算。

DOI:10.16661/ki.1672-3791.2102-5042-5636建筑电气工程施工图预算与施工预算之区别①吴建明(内蒙古科技大学监审处 内蒙古包头 014010)摘 要:建筑电气工程施工预算,是施工单位内部控制工程成本的主要指标,严格控制工程项目施工预算,可最大化地提高施工企业的利润空间。

施工预算施工企业在编制投标文件投标报价时和施工组织设计时基本确定,存在潜在的变化就是施工过程中优化管理节约的成本支出。

该文从施工图预算与施工预算区别展开论述,分析二者之间的区别与联系,为从事电气工程概预算人员理清了思路。

近年来,随着建筑物智能化程度越来越高,建筑物电气工程造价占整体造价比例越来越高,作实建筑物电气工程概预算势在必行。

从事电气工程概预算人员务必把施工图预算与施工预算搞清楚,否则在造价控制过程中略显无力,提升自身专业素质,才能为所在单位在造价控制方面贡献自己的力量。

关键词:施工图预算 施工预算 区别 研究中图分类号:TU85文献标识码:A文章编号:1672-3791(2021)02(a)-0081-03Difference between Construction Drawing Budget andConstruction Budget of Building Electrical EngineeringWU Jianming(Monitoring Audit Office, Inner Mongolia University of Science and Technology, Baotou,Inner MongoliaAutonomous Region, 014010 China)Abstract: The construction budget of building electrical engineering is the main index of the construction unit's internal control of the project cost. Strictly controlling the construction budget of the project can maximize the prof it space of the construction enterprise. Construction budget construction enterprises in the preparation of tender documents, tender offer and construction organization design are basically determined, the potential changes in the construction process is to optimize the management of cost savings.This paper discusses the difference between construction drawing budget and construction budget, analyzes the difference and connection between them and clears up the train of thought for electrical engineering budgetary estimate and budget. In recent years, with the building more and more intelligent degree, the building electrical engineering cost is higher and higher than the overall cost, it is imperative to implement the building electrical engineering budget estimate. The personnel engaged in electrical engineering estimate and budget must make clear the construction drawing budget and the construction budget. Otherwise, you will be a little weak in the cost control process, and you can improve your professional quality so that you can contribute your own strength to the unit in terms of cost control.Key Words: Construction drawing budget;Construction budget;Difference;Research建筑电气工程施工预算,是施工单位内部控制工程成本的主要指标,严格控制工程项目施工预算,可最大化地提高施工企业的利润空间。

水利工程投资估算、施工图预算和施工预算

水利工程投资估算、施工图预算和施工预算

施工图预算的编制依据
(1)施工图纸及说明书和标准图集
(2)现行预算定额及编制方法
(3)施工组织设计或施工方案
(4)材料人工机械台班预算价格及调价规定
(5)水利水电建筑安装工程费用定额
(6)有关预算的手册及工具书
施工图预算的编制方法
(一)主体工程
都采用单价法计算,但是施工图预算划分更详细的三级或
四级项目,分别计算单价。
(二)非主体工程
概算通常用综合指标法或百分率乘二级项目工程量的方法 估算投资;预算一般要求按三级或四级项目乘以工程单价的方法计算投。(三)造价文件的结构
施工图预算通常以单项工程为单位,陆续编制,各单项工 程独立成册,最后汇总成总预算。
施工预算的作用
(1)施工预算是编制施工作业计划的依据;
施工图预算的内容
(一)施工图预算的内容
单位工程预算、单项工程预算和建设项目总预算。 单位工程预算是根据施工图设计文件、现行预算定额、 费用标准以及人工材料设备机械台班等预算资料,编制单 位工程的预算;然后汇总所有各单位工程施工图预算成为 单项工程施工图预算;再汇总各单项工程施工图预算成为 一个建设项目建筑安装工程的总预算。
(2)施工预算是施工单位向施工班组签发施工任务 单和限额领料的依据; (3)施工预算是计算超额奖和计算计件工资、实行 按劳分配的依据;
(4)施工预算是施工企业进行经济活动分析的依据。
投资估算的编制方法和计算标准
(一)基础单价 与概算相同 (二)建筑安装工程单价 与初设概算相同,一般采用概算定额,考虑估算的深度和 精度,一般取10%的扩大系数。 (三)分部工程估算编制 与概算基本相同, (四)其他 仅计算分年度投资而不计算资金流量,基本预备费率可行 性阶段取10~12%,项目建议书阶段取15~18%。表格与 概算表格形式基本相同。

施工图预算、完工结算、竣工决算

施工图预算、完工结算、竣工决算
55采用清单计价法其综合单价则综合了单位工程清单项目所需的人工费材料费机械使用费管理费利润税金等各项费用也称完全单价将各分项工程的人工材料机构的消耗量相加汇总得出单位工程所需的各种人工材料机械总的消耗量然后分别乘以当地现行的人工材料机械的实际单价得出单位工程的人工费材料费机械费汇总得出直接费再以直接费为基础计算其他直接费现场经费间接费利润和税金等其他费用各项费用之和为单位工程预算价栺
2
施工图预算的编制依据
施工图设计文件、会审记录;
水利水电工程预算定额及各项费用的取费标准;
工程所在地人工预算单价和材料预算单价; 水利水电工程机械台班(时)费用定额及有关机械的费用 取费标准; 施工组织设计或施工方案; 工程量计算规则。
3
施工图预算编制程序
收集资料 熟悉施工图设计资料 熟悉施工组织设计 了解施工现场情况 明确预算项目划分 计算工程量 编制预算文件
竣工决算说明书
内容包括项目概况 概(预)算及计划执行情况 投资来源、基建收入、基建结余资金的形成和分配等 情况 移民及土地征用专项处理等情况 财务管理方面情况 项目效益及主要技术经济指标的分析计算 交付使用财产情况 存在的主要问题及其处理意见 需要说明的其他问题、编表说明。
竣工决算报表:9个报表
竣工决算
竣工决算的作用 (1)总结竣工项目设计概算和计划的执行情况。 (2)考核竣工项目投资效益。 (3)经审定的竣工决算是正确核定新增资产价值, 项目资产形成,资产移交和投资核销的依据。 (4)积累技术经济资料。
竣工决算的编制依据
(1)国家有关法律、法规。 (2)经批准的设计文件、项目概(预)算。 (3)主管部门下达的年度投资计划,基本建设支出 预算。 (4)经主管部门批复的年度基本建设财务决算。 (5)项目合同(协议)。 (6)会计核算及财务管理资料。 (7)工程价款结算,物资消耗等有关资料。 (8)征地补偿移民安置费的总结和验收文件,以及 水土保持与环境保护工程的实施过程和总结。 (9)其他有关项目管理文件。

施工预算和施工图预算之间的区别

施工预算和施工图预算之间的区别

施工预算和施工图预算之间的区别
施工预算和施工图预算虽仅一字之差,但区别较大。

1、编制的依据不同:
施工预算的编制以施工定额为主要依据,施工图预算的编制以预算定额为主要依据,而施工定额比预算定额划分得更详细、更具体,并对其中所包括的内容,如质量要求、施工方法以及所需劳动工日、材料品种、规格型号等均有较详细的规定或要求。

2、适用的范围不同:
施工预算是施工企业内部管理用的一种文件,与建设单位无直接关系;而施工图预算既适用于建设单位,又适用于施工单位。

3、发挥的作用不同:
施工预算是施工企业组织生产、编制施工计划、准备现场材料、签发任务书、考核工效、进行经济核算的依据,它是施工企业改善经营管理、降低生产成本和推行内部经营承包责任制的重要手段;而施工图预算则是投标报价的主要依据。

投资估算 施工图预算施工预算

投资估算 施工图预算施工预算

• 四、施工预算和施工图预算对比
• 施工预算和施工图预算对比是建筑企业加强经营 管理的手段,通过对比分析,找出节约、超支的 原因,研究解决措施,防止人工、材料和机械费 的超支,避免发生计划成本亏损。
• 施工预算和施工图预算对比是将施工预算计算的 工程量,套用施工定额中的人工定额、材料定额, 分析出人工和主要材料数量,然后按施工图预算 计算的工程量套用预算定额中的人工、材料定额, 得出人工和主要材料数量,对两者人工和主要材 料数量进行对比,对机械台时数量也应进行对比, 这种对比称为“实物对比法”。
• 水利水电工程中的主要建筑物以及主要设备及安 装工程是永久工程中的主体,在工程总投资中占 有举足轻重的份额,所以为了保证投资估算的基 本精度,采用了与概算相同的项目划分和计算方 法。永久工程中上述以外的非主要工程(次要工 程),由于项目繁多,工程量及投资相对较小, 在可行性研究阶段由于受设计深度限制,难以提 出工程数量,所以在估算中采用合并项目,用粗 略的方法(指标或百分率)估算其投资。
• 施工图预算与设计概算的项目划分、编制 程序、费用构成、计算方法都基本相同。 施工图是工程实施的蓝图,建筑物的细部 结构、尺寸,设备及装置性材料的型号、 规格都已明确,所以据此编制的施工图预 算,较概算编制要精细。编制施工图预算 的方法与设计概算的不同之处主要有以下 几方面:
• 1、主体工程
• 施工图预算与概算都采用工程量乘单价的 方法计算投资,但深度不同。概算根据概 算定额和初步设计工程量编制,其三级项 目经综合扩大,概括性强,而预算则根据 预算定额和施工图设计工程量编制,其三 级项目较为详细。
• 投资估算与设计概算均为设计前阶段的工 程造价预测,性质相同,所以两者的形式、 内容、编制程序及方法、价格依据、费用 构成上都基本相同。它们的主要差别在于 要求的工作深度不同。可行性研究阶段较 初步设计阶段的工作深度要浅,所以估算 的编制深度也相应较概算要浅,主要表现 在以下几方面:

概算选择题

概算选择题

11、审查施工图预算的方法有()。

A、查询核实法B 、重点审查法C 、分类整理法D 、联合会审法E、分解对比审查法F、经验审查法全面审查法、利用手册审查法10、审查施工图预算的重点应放在()。

A、工程量计算是否准确B、预算定额是否准确C、预算单价套用是否正确D、费用标准是否符合现行规定9、可采用筛选审查法对施工图进行审查的是()。

A、工程结构复杂的工程B、工程量比较大的工程C、按标准图纸设计的工程D、工程量比较小的工程E、工艺比较简单的工程8、工程概算的审查形式有().A.专家审查B.单独审查C.联合会审D.委托审查7、施工预算与施工图预算的区别有()。

A.使用定额不同B.作用不同C.项目划分粗细程度不同D.计算范围不同6、施工预算的编制依据有()A. 施工图纸B. 施工方案C. 预算定额D. 施工定额E. 施工图预算书F. 材料预算价格5、施工预算由()组成。

A.说明书B.直接工程费C.间接工程费D.预算表格4、"两算"对比中的"两算"是指().A.设计概算B.施工预算C.综合预算D.施工图预算3、实物法编制施工图预算时,其直接费与下列哪些因素有关()A. 实物工程量B. 工料机定额含量C. 定额单价D. 市场单价2、施工图预算的编制依据有()A. 施工图纸B. 施工方案C. 预算定额D. 施工合同1、施工图预算是在()预先计算和确定建筑安装工程费用的文件。

A. 施工图设计完成后B. 工程开工后C. 工程开工前D. 工程施工过程中29、对施工图预算审查的重点内容是()A、采用的定额或指标、材料的价差、其它有关费用B、采用的定额或指标、预算单价套用、材料的价差C、工程量、预算单价套用、其它有关费用D、工程量、采用的定额或指标、预算单价套用28、在审查施工图预算时,对建筑结构较简单、工程规模较小、分部分项较少的工程适于采用()A、标准预算审查法B、对比审查法C、筛选审查法D、全面审查法27、下列哪些方法不属于审查施工图预算的方法()A、重点审查法B、对比审查法C、扩大单价法D、全面审查法26、对两个条件基本相同工程的施工图预算进行审查,宜采用的审查方法是()A、对比审查法B、分组计算审查法C、标准预算审查法D、重点审查法25、()主要用于工程规模较小或审查精度要求高的工程项目。

工程施工图预算和工程预算

工程施工图预算和工程预算

工程施工图预算和工程预算一、工程施工图预算工程施工图预算是工程项目实施的前期准备工作,是依据施工图纸计算出的一项经济指标,其准确性和可靠性对于工程项目的实施和成本控制都非常重要。

工程施工图预算包括工程量清单、工程造价预算、施工图预算等,它是施工图纸的具体表现形式,是施工图纸对工程造价的预测和控制。

工程施工图预算的编制流程主要包括以下几个步骤:1、确定工程量清单工程量清单是根据施工图纸计算出来的具体项目工程的量,包括工程量、材料用量、人工用量等,是工程施工图预算的基础。

编制工程量清单的方法有三种:手工编制、电脑编制和现场勘测编制。

根据工程的具体情况选择适合的编制方法。

2、编制工程造价预算在确定了工程量清单之后,根据材料价格、人工费用和机械设备费用等,计算出工程项目的总造价。

在编制工程造价预算时,一定要保证各项费用的准确性和合理性,以确保工程项目的质量和进度。

3、编制施工图预算施工图预算是根据工程量清单和工程造价预算编制出来的具体预算表,表明了各项工程项目的具体预算金额和经济指标。

施工图预算可以反映出工程实施的具体情况和需要,是工程项目的重要经济指标之一。

二、工程预算工程预算是工程项目实施的前期准备工作,是为了保证工程项目的顺利实施和成本控制,而对工程项目投资金额的合理预算。

工程预算的编制要根据具体的工程项目情况和实施计划,确保工程投资的合理性和经济效益。

工程预算的编制流程包括以下几个步骤:1、确定工程总投资工程总投资是根据工程项目的规模、质量和进度,以及工程造价和其他费用而确定的,是工程项目投资的基本指标。

确定工程总投资的方法有三种:采用现金流量法、采用现值法和采用资本收益率法。

根据工程项目的具体情况选择适合的确定方法。

2、编制工程概算工程概算是根据工程总投资和工程项目实施计划编制出来的预算表,表明了工程项目各个阶段的投资金额和经济指标。

工程概算可以反映出工程项目的具体实施情况和需要,是工程项目投资的重要经济指标之一。

(完整版)项目工程管理简答题

(完整版)项目工程管理简答题

简答题1、工程项目的生命期及建设程序?1)项目建议书(或者立项报告):它是业主向国家提出的建设某一项目的建议性文件,是项目投资人通过广泛调研后,弄清项目建设的必要性和可行性,并对拟建项目的投资估算和资金筹措以及偿还能力进行大体测算,然后以项目建议书的形式向国家或者地方推荐项目。

2)可行性研究:是根据批准后的项目建议书,从技术、经济、社会等各个方面对项目的可行性、合理性进行全面的分析、论证和评价,以确认该项目在技术上是否先进,经济上是否合理,财务上是否盈利,市场前景是否广阔。

3)项目评估:在项目可行件研究的基础上,从企业和国家全局的角度,对拟定项日进行全面的技术经济论证和评价,从而确定项目未来发展的前景。

4) 编制计划任务书:计划任务书又称设计任务书,是确定建设项目和建设方案的基本文件,是编制设计文件的依据。

5)设计阶段:对于普通建设项目,设计单位可按两阶段进行设计,即在勘察设计资料的基础上进行初步设计,然后进行施工图设计;对于技术复杂而又缺乏经验的项目,在初步设计阶段完成后,可增加技术设计阶段,之后进行施工图设计。

6) 开工准备:根据年度建设计划进行设备定货和施工准备工作,如施工的招投标工作,签订施工承包合同,落实建设用地,做好“三通一平”等开工前的准备工作。

7) 组织施工:按照合同要求全面开展施工组织活动。

8)生产准备工作:在全面施工的同时,业主要做好各项生产准备工作。

9) 竣工验收,交付使用阶段:项目竣工后,业主应及时组织验收,认真清理所有财产和物资,编制工程项目竣工决算。

竣工验收是工程建设的最后工作,也是建设项目转入生产运行的标志。

10)项目后评估:项目竣工投产运行一段时间后,对项目的立项决策、设计施工、竣工验收、生产经营全过程进行系统综合分析和对项目产生的财务、经济、社会和环境等方面的效益与影响及其持续性进行客观全面的再评价。

2、可行性研究的内容?答、是根据批准后的项目建议书,从技术、经济、社会等各个方面对项目的可行性、合理性进行全面的分析、论证和评价,以确认该项目在技术上是否先进,经济上是否合理,财务上是否盈利,市场前景是否广阔。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工预算与施工图预算的区别
1、用途及编制方法不同
施工预算用于施工企业内部核算,主要计算工料用量和直接费;而施工图预算却要确定整个单位工程造价。

施工预算必段在施工图预算价值的控制下进行编制。

2、使用定额不同
施工预算的编制依据是施工定额,施工图预算使用的是预算定额,两种定额的项目划分不同。

即使是同一定额项目,在两种定额中各自的工、料、机械台班耗用数量都有一定的差别。

3、工程项目粗细程度不同
施工预算比施工图预算的项目多、划分细,具体表现如下。

(1)施工预算的工程量计算要分层、分段、分工程项目计算,其项目要比施工图预算多。

如砌砖基础,预算定额仅列了一项;而施工定额根据不同深度及砖基础墙的厚度,共划分了六个项目。

(2)施工定额的项目综合性小于预算定额。

如现浇钢筋混凝土工程,预算定额每个项目中都包括了模板、钢筋、混凝土三个项目,而施工定额中模板、钢筋、混凝土则分别列项计算。

4、计算范围不同
施工预算一般只计算工程所需工料的数量,有条件的地区或计算工程的直接费,而施工图预算要计算整个工程的直接工程费、现场经费、间接费、利润及税金等各项费用。

5、所考虑的施工组织及施工方法不同
施工预算所考虑的施工组织及施工方法要比施工图预算细得多。

如吊装机械,施工预算要考虑的是采用塔吊还是卷扬机或别的机械,而施工图预算对一般民用建筑是按塔式起重机考虑的,即使是用卷扬机作吊装机械也按塔吊计算。

6、计量单位不同
施工预算与施工图预算的工程量计量单位也不完全一致。

如门窗安装施工预算分门窗框、门窗扇安装两个项止,门窗框安装以樘为单位计算,门窗扇安装以扇为单位计算工程量,但施工图预算门窗安装包括门窗框及扇以m2计算。

1、工程造价
1)工程造价是指进行某项工程建设所花费的全部费用。

工程造价是一个广义概念,在不同的场合,工程造价含义不同。

由于研究对象不同,工程造价有建设工程造价,单项工程造价,单位工程造价以及建筑安装工程造价等。

2)工程造价专业培养具有良好的科学素养,掌握工程造价的基础知识,熟悉工程造价全过程的管理,经过严格的实践技能训练,以工程施工阶段工程造价的编制与控制为重点的高级技术应用型人才。

3)工程造价专业毕业生主要从事建筑、安装、市政等施工阶段工程预算及工程结算与决算,工程审计与估价,定额编制与管理;还可从事工业与民用建筑工程的施工和组织管理、工程监理、工程招投标及项目管理等方面的工作。

4)开设的主要课程:画法几何与工程制图、工程制图与CAD 、管理学原理、房屋建筑学、建筑材料、工程力学、工程结构、建筑施工技术、工程项目管理、工程经济学、建筑工程计价、土建工程计量、安装工程施工技术、工程造价管理、建设工程合同管理、工程造价案例分析、电工学、流体力学、建筑电气与施工、安装工程计价与计量、建筑给排水与施工等。

5)工程造价两种含义。

第一种含义:工程造价是指建设一项工程预期开支或实际开支的全部固定资产投资费用。

也就是一项工程通过建设形成相应的固定资产、无形资产所需用一次性费用的总和。

这一含义是从投资者—业主的角度来定义的。

从这个意义上说,工程造价就是指工程价格。

即为建成一项工程,预计或实际在土地市场、设备市场、技术劳务市场,以及承包市场等交易活动中所形成的建筑安装工程的价格和建设工程总价格。

通常是把工程造价的第二种含义只认定为工程承发包价格。

它是在建筑市场通过招投标,由需求主体投资者和供给主体建筑商共同认可的价格。

2、工程预算
1)工程预算仅仅是工程造价是一个专业、一个分支。

2)工程预算是对工程项目在未来一定时期内的收入和支出情况所做的计划。

它可以一通过货币形式来对工程项目的投入进行评价并反映工程的经济效果。

它是加强企业管理、实行经济核算、考核工程成本、编制施工计划的依据;也是工程招投标报价和确定工程造价的主要依据。
