施工图预算的编制与审核(修改版)

合集下载

预算审核办法

预算审核办法

土建施工图预算的审核方法施工图预算的审核是合理确定工程造价的必要程序及重要组成部分。

但由于施工图预算的审核对象不同,或要求的进度不同,或投资规模不同,则审核方法不一样,在建筑安装工程中,土建工程占投资比例较高(工业建设约50%,民用建筑约80%,公共建筑约70%)。

因而,审核的重点往往在土建工程施工图预算,下面谈谈各种审核方法。

1、全面审核法:这种方法实际上是审核人重新编制施工图预算。

首先,根据施工图全面计算工程量。

然后,将本人计算的工程量与审核对象的工程量—一进行对比。

同时,根据定额或单位估价表逐项核实审核对象的单价,这种方法常常适用于以下情况。

(1)初学者审核的施工图预算;(2)投资不多的项目,如维修工程;(3)工程内容比较简单(分项工程不多)的项目,如围墙、道路挡土墙、排水沟等;(4)建设单位审核施工单位的预算,或施工单位审核设计单位设计单价的预算。

这种方法的优点是:审核后的施工图预算准确度较高;缺点是:工作量大,实质是重复劳动。

在投资规模较大。

审核进度要求较紧的情况下,这种方法是不可取的,但建设单位为严格控制工程造价,仍常常采用这种方法。

2、重点审核法:这种方法类同于全面审核法,其与全面审核法之区别仅是审核范围不同而已。

该方法有侧重的,有选择的根据施工图计算部分价值较高或占投资比例较大的分项工程量。

如砖石结构(基础、墙体)、钢筋混凝土结构(梁、板、柱)、木结构(门窗)、钢结构(屋架、檀条、支撑),以及高级装饰等;而对其他价值较低或占投资比例较小的分项目工程,如普通装饰项目、零星项目(雨蓬、散水、坡道、明沟、水池、垃圾箱)等,审核者往往有意忽略不计,重点核实与上述工程量相对应的定额单价,尤其重点审核定额子自档次易混淆的单价(如构件断面、单体体积),其次是混凝土标号、砌筑、抹灰砂浆的标号核算。

这种方法在审核进度较紧张的情况下,常常适用于建设单位审核施工单位的预算或施工单位审核设计单位的预算。

施工图预算审查监理细则

施工图预算审查监理细则

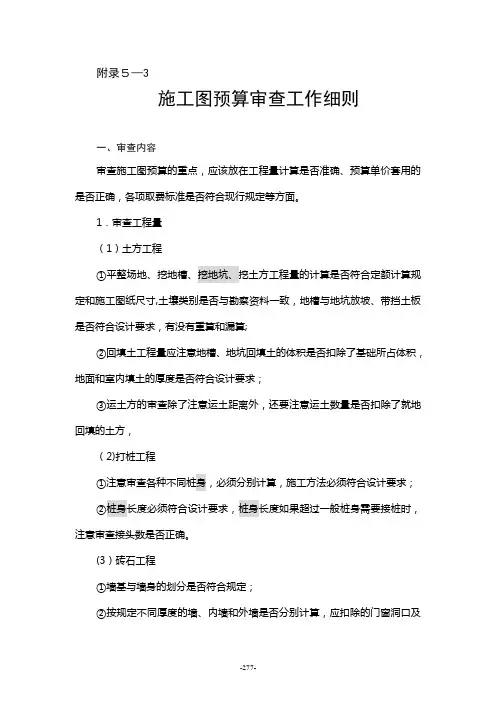

附录5—3施工图预算审查工作细则一、审查内容审查施工图预算的重点,应该放在工程量计算是否准确、预算单价套用的是否正确,各项取费标准是否符合现行规定等方面。

1.审查工程量(1)土方工程①平整场地、挖地槽、挖地坑、挖土方工程量的计算是否符合定额计算规定和施工图纸尺寸,土壤类别是否与勘察资料一致,地槽与地坑放坡、带挡土板是否符合设计要求,有没有重算和漏算;②回填土工程量应注意地槽、地坑回填土的体积是否扣除了基础所占体积,地面和室内填土的厚度是否符合设计要求;③运土方的审查除了注意运土距离外,还要注意运土数量是否扣除了就地回填的土方,(2)打桩工程①注意审查各种不同桩身,必须分别计算,施工方法必须符合设计要求;②桩身长度必须符合设计要求,桩身长度如果超过一般桩身需要接桩时,注意审查接头数是否正确。

(3)砖石工程①墙基与墙身的划分是否符合规定;②按规定不同厚度的墙、内墙和外墙是否分别计算,应扣除的门窗洞口及埋入墙体各种钢筋混凝土梁、柱等是否已经扣除;③不同砂浆标号的墙和定额规定按立方米或按平方米计算的墙,有没有混淆、错算或漏算。

(4)混凝土及钢筋混凝土工程①现浇构件与预制构件是否分别计算,有没有混淆;②现浇柱与梁。

主梁与次梁各种构件计算是否符合规定,有无重算或漏算;③有筋和无筋构件是否按设计规定分别计算,有没有混淆;④钢筋混凝土的含钢量与预算定额的含钢量发生差异时,是否按规定予以增减调整。

(5)木结构工程①门窗是否按不同种类按框外面积或扇外面积计算;②木装修的工程量是否按规定分别以延长米或平方米计算;(6)地面工程①楼梯抹面是否按踏步和休息部分的水平投影面积计算;②细石混凝土地面找平层的设计厚度与定额厚度不同时,是否按其厚度进行换算。

(7)屋面工程①卷材屋面工程是否与屋面找平层工程量相等;②屋面保温层的工程量是否按屋面的建筑面积乘保温层平均厚度计算,不做保温层的挑檐部分是否按规定不作计算。

(8)构筑物工程烟囱和水塔脚手架是以座编制的,地下部分已包括在定额内,按规定不能再另行计算,审查是否符合要求,有无重算。

施工图预算书编制

施工图预算书编制
总结词
根据工程量清单,逐项计算工程项目的直接成本和间接成本。
详细描述
工程量清单法是根据工程量清单,结合工程项目的具体情况,逐项计算出人工、材料、机械等直接成本,以及管 理费、利润等间接成本的方法。这种方法能够详细反映工程项目的各项成本,有助于控制工程项目的成本和进度。
企业定额法
总结词
根据企业自身的定额标准,计算工程项 目的直接成本和间接成本。
施工图预算书编制
目录
• 施工图预算书概述 • 施工图预算书内容 • 施工图预算书编制方法 • 施工图预算书审核与调整 • 施工图预算书编制软件与工具 • 施工图预算书编制案例分析
01
施工图预算书概述
定义与作用
定义
施工图预算书是依据施工图纸、预算 定额和费用标准等文件,对工程项目 的预期造价进行详细计算和评估的文 件。
数据导入与导出
利用数据导入和导出功能,与其他软件或系统进 行数据交换。
ABCD
利用模板和标准件
创建或使用现有的模板和标准件,简化绘图和预 算编制过程。
协同工作与版本控制
利用软件的协同工作功能和版本控制工具,确保 多人合作时数据的一致性和准确性。
06
施工图预算书编制案例 分析
案例一:住宅楼施工图预算书编制
05
施工图预算书编制软件 与工具
常用软件介绍
AutoCAD
一款广泛使用的绘图软件,适用于绘 制施工图纸和进行预算编制。
MicroStation
适用于建筑、土木和道路工程等领域, 提供预算书编制功能。
Revit
适用于建筑信息模型(BIM)的软件, 支持预算书编制和协同工作。
Excel
常用的电子表格软件,可用于编制施 工图预算书,但需要配合其他插件或 工具使用。

施工图预算的审查

施工图预算的审查

15.10.2020
h
7
2. 审查编制依据的时效性
编制施工图预算中所采用的各种依据,如概算定额、概算指标、预算定额、预算价格、费用定额 、地区单位估价表和标准都具有时效性,审查时应分析它们是否都在国家规定的有效期内按现行规定 进行,有无调整和新规定。
15.10.2020
h
8
3. 审查编制依据的适用范围
审查中,应重点审查计算建筑面积时依据的尺寸、计算的内容和方 法是否符合建筑面积计算的要求;是否应将部分记人建筑面积的部分进 行了全部的计算,是否将不应该计算建筑面积部分也进行了计算,并作 为建筑面积的一部分,以此扩大建筑面积。
15.10.2020
h
17
4. 分部工程量审查
1)土石方工程量审查
2)桩基础工程量审查
h
19
(四)审查各项应计取费用
工程取费标准采用的正确与否,对工程造价的影响很大,根据现行规定 ,除计算定额中的各项费用外,在工程预算造价中,还应列入调整某些 建筑材料价格变动所发生的材料差价,这也是审查中不可缺少的一项内 容。
1. 审查定额直接费
2. 审查措施费
3. 审查间接费
4. 审查利润和税金
15.10.2020
h
10
1. 工程量计算中的常见问题分析
1)多计工程量 2)重复计算工程量 3)虚增土程量。 4)项目变更、该减未减
15.10.2020
h
11
1)多计工程量
多计工程量的形式很多,无一定规律可循,其主要目的是增大直接费的基数,以达到增 加工程造价的目的。从工程量计算的基本原理来看,无非有以下两种形式:
5. 审查材料价差
15.10.2020
h

施工图预算的编制与审核

施工图预算的编制与审核

第一章施工图预算的编制与审查施工图预算是在施工图设计完成后,工程开工前,根据已批准的施工图纸、现行的预算定额、费用定额和地区人工、材料、设备与机械台班等资源价格,在施工方案或施工组织设计已大致确的前提下,按照规定的计算程序计算直接工程费、措施费,并计取间接费、利润、税金等费用,确定单位工程造价的技术经济文件。

施工图预算编制分为传统定额计价模式和工程量清单计价模式施工图预算是控制造价及资金合理使用的依据;是确定工程招标控制价的依据;是拨付工程款及办理工程结算的依据;是建筑工程预算包干的依据;是供应计划的依据;成本控制的依据。

施工图预算的编制依据:1、国家、行业和地方政府有关工程建设和造价管理的法律、法规和规定。

2、经过批准和会审的施工图设计文件和有关标准图籍。

3、工程地质勘察报告。

4、现行建筑工程和安装工程预算定额和费用定额、单位估价表、计价表、企业定额、有关费用规定等文件。

5、材料、设备与构配件市场价格、价格指数。

6、施工组织设计或施工方案。

7、经批准的拟建项目的概算文件。

8、建设场地中的自然条件和施工条件。

10、工程招标文件、承包合同。

一、施工图清单与预算的编制方法(一)资料的收集1、施工图。

2、工程地质勘察资料。

3、工程部施工组织设计或施工方案4、建设场地自然条件和施工条件5、收集材料、设备市场价格、价格指数6、收集国家、行业和地方政府有关工程建设和造价管理的法律、法规和规定7、有关标准图籍8、工程招标文件、承包合同9、现行建筑工程和安装工程预算定额和费用定额、单位估价表、企业定额、有关费用规定等文件。

(二)工程量计算1、工程量计算流程:熟悉各种收集到的招标文件、承包合同、图纸内容、规范、法律法规、地质勘探报告、施工方案→根据实际情况确定本工程适用的计价模式→根据图纸拟定分部内容→按图计算各分部工程下的子目工程量→根据图纸检查遗漏项目→复核修正数据→汇总工程量。

2、工程量计算规则:在工程量计算中要严格按照《建筑工程和安装工程预算定额》《单位估价表》《计价表》中的计算规则进行工程量计算。

(完整版)建设项目施工图预算编审规程CECA/GC5—2010

(完整版)建设项目施工图预算编审规程CECA/GC5—2010

CECA/GC5—2010中国建设工程造价管理协会标准建设项目施工图预算编审规程主编部门:中国建设工程造价管理协会批准部门:中国建设工程造价管理协会施行日期:2010年3月1日(试行)中国建设工程造价管理协会中价协[2010]004号关于发布《建设项目施工图预算编审规程》的通知各省、自治区、直辖市建设工程造价管理协会,中价协各专业委员会:为了加强行业自律,提高工程造价咨询成果的质量,规范工程造价咨询企业和注册造价工程师、造价员的执业或从业行为,规范建设项目施工图预算编制办法和深度要求,我协会组织有关单位编制了《建设项目施工图预算编审规程》,编号为CECA/GC5—2010,现予以发布,自2010年3月1日起试行。

本规程由中国计划出版社出版发行。

中国建设工程造价管理协会二0一0年二月二十二日前言为了加强行业的自律管理,提高建设项目工程造价咨询的成果质量,规范建设项目施工图预算的编制办法和深度要求,中国建设工程造价管理协会组织有关单位编制了《建设项目施工图预算编审规程》(以下简称本《规程》)。

本《规程》的主要内容包括:总则、术语、一般规定,文件组成及表格格式,编制依据,编制办法,预算审查,质量管理等。

各工程造价咨询单位和注册造价工程师、造价员在承担建设项目施工图预算编审业务时,应参照本规程的有关要求执业和从业,各地方工程造价协会和中国建设工程造价管理协会各专业委员会可以依据本规程,对建设项目施工图预算的咨询成果进行检查。

本规程首次以中国建设工程造价管理协会标准的形式发布,因行业的特殊性等因素,难免会有疏漏和不足之处,欢迎各有关单位和工程造价专业人员提出宝贵意见,以便在修订时补充和完善。

本规程的主编、参编单位及主要起草人、审核人:主编单位:电力工程造价与定额管理总站参编单位:中国电力企业联合会电力建设技术经济咨询中心主要起草人:沈维春张天文董士波陈光云马楠许龙审核人:马桂芝吴佐民目录(一)建设项目施工图预算编审规程1.总则2.术语3.一般规定4.文件组成及表格格式41建设项目施工图预算文件的组成42建设项目施工图预算文件表格格式43建设项目施工图预算文件的签署5.编制依据86.编制方法861建设项目施工图预算的组成862单位工程预算的编制863综合预算和总预算编制864建筑工程预算编制965安装工程预算编制966设备及工具、器具购置费组成967工程建设其他费用、预备费等968调整预算的编制97.预算审查108.质量管理10附录A工程预算封面、签署页、目录、编制说明式样11附录B工程预算表及附表格式15本规程用词说明33附:条文说明 (37)1总则1.0.1为规范建设项目设计阶段施工图预算的编制和审查.提高施工图预算的编制和审查质量.特制定本规程。

施工图预算-解读

施工图预算-解读
现行的预算定额
预算定额是编制施工图预算的重要依据,包括人工、材料、机械台班 消耗量标准和相应价格。
费用定额
费用定额包括间接费定额、其他费用定额等,用于确定各项费用计取 比例和标准。
地区人工、材料、设备与机械台班等资源价格
这些价格是编制施工图预算的重要基础,直接影响预算造价的准确性 和合理性。
编制方法
将各专业的预算汇总成完整的施 工图预算
将各专业(建筑、结构、给排水、电气等)的预算汇总 成一份完整的施工图预算,形成完整的工程造价文件。
审核并调整预算
对汇总后的施工图预算进行审核和调整,确保其完整性 和准确性,以便为后续的施工和管理工作提供可靠的依 据。
04 施工图预算的审核与调整
审核内容
01
审核工程量
税金计算也是施工图预算中的重要内容,需按照 国家税收法规正确计算税额,确保合规纳税。
THANKS
作用
施工图预算是确定工程造价、签订建筑安装工程承包合同、实行建设单位和施工单位投资包干和办理工程结算、 实行经济核算和考核工程成本的依据,是施工单位编制施工计划、实行经济核算的依据,也是设计部门对设计方 案进行技术与经济分析比较的基础资料。
编制依据
已批准的施工图纸
施工图纸是编制施工图预算的基本资料,也是计算工程量、套用定额 单价和费用计取的主要依据。
02 及时了解市场行情,掌握材料和设备的最新价格, 以便调整预算。
03 在施工过程中,如遇材料或设备价格上涨,应及 时与业主沟通协商,确定合理的调整方案。
注意费用计取和税金计算
费用计取是施工图预算中的重要环节,需要注意 各项费用的合理性和合规性。
熟悉工程所在地的地方政策和规定,按照规定计 取各项费用,如管理费、利润、规费等。

【施工管理】一般土建工程施工图预算编制程序和方法

【施工管理】一般土建工程施工图预算编制程序和方法

一般土建工程施工图预算编制程序和方法.txt爱空空情空空,自己流浪在街中;人空空钱空空,单身苦命在打工;事空空业空空,想来想去就发疯;碗空空盆空空,生活所迫不轻松。

总之,四大皆空!一般土建工程施工图预算编制程序和方法(掌握)目前国内通常采用的施工图预算的编制方法有单价法和实物法,另外,综合单价法是过渡时期的一种施工图预算编制方法.(一)单价法用单价法编制施工图预算,就是根据地区统一单位估价表中的各项定额单价(包括了人工费、材料费、机械使用费),乘以相应的各分项工程的工程量,汇总相加,得到单位工程的人工费、材料费、机械使用费之和;再加上按规定程序计算出来的措施费、间接费、利润和税金,便可得出单位工程的施工图预算造价。

用单价法编制施工图预算的主要计算公式为:单位工程施工图预算工程直接费=∑(工程量×预算定额单价)1.单价法编制施工图预算的步骤。

(1)搜集各种编制依据资料。

包括施工图纸、施工组织设计或施工方案、现行建筑安装工程预算定额、取费标准等。

(2)熟悉施工图纸和定额。

(3)计算工程量。

工程量的计算在整个预算过程中是最重要、最繁琐的环节,不仅影响预算编制的及时性,更重要的是影响预算造价的准确性。

计算工程量一般可按下列具体步骤进行:①根据施工图示的工程内容和定额项目,列出计算工程量的分部分项工程;②根据一定的计算顺序和计算规则,列出计算式;③根据施工图示尺寸及有关数据,代人计算式进行数学计算;④按照定额中的分部分项工程的计量单位对相应的计算结果的计量单位进行调整,使之相一致。

(4)套用预算定额单价,求出单位工程的直接工程费。

套用单价时需注意如下几点:①分项工程量的名称、规格、计量单位必须与预算定额或单位估价表所列内容一致。

②当不完全符合时,必须根据说明对定额单价进行调整或换算。

③当相差甚远,必须编制补充单位估价表或补充定额.(5)编制工料分析表。

计算并汇总出各分部分项工程所需的人工及材料数量,相加便得出该单位工程所需要的各类人工和材料的数量。

CECAGC4-2017建设项目全过程造价咨询规程(可编辑修改word版)

CECAGC4-2017建设项目全过程造价咨询规程(可编辑修改word版)

中国建设工程造价管理协会标准建设项目全过程造价咨询规程CECA/GC 4-2017中国建设工程造价管理协会中价协[2017]45 号中国建设工程造价管理协会关于发布2017 版《建设项目全过程造价咨询规程》的通知各省、自治区、直辖市建设工程造价管理协会及中价协各专业委员会:为加强建设工程造价行业的自律管理,规范工程造价咨询企业承担建设项目全过程造价咨询业务的内容、范围和质量标准,提高建设项目全过程工程造价咨询的水平,结合行业最新发展趋势和最新出台的相关法律、法规与规章制度,我协会组织有关单位对原《建设项目全过程造价咨询规程》CECA/GC 4-2009 进行了修编,对该规程的内容进行了适当的补充和完善,形成了2017 版《建设项目全过程造价咨询规程》CECA/GC 4-2017。

现该规程予以正式发布,自2017 年12 月 1 日起实行。

原《建设项目全过程造价咨询规程》CECA/GC 4-2009 同时废止。

本规程由中国计划出版社出版发行。

中国建设工程造价管理协会2017 年8 月25 日前言为了加强建设工程造价行业的自律管理,规范工程造价咨询企业承担建设项目全过程造价咨询业务的内容、范围和质量标准,提高建设项目全过程工程造价咨询的水平,依据国家有关法律、法规和规章制度,中国建设工程造价管理协会组织有关单位结合新形势对原《建设项目全过程造价咨询规程》CECA/GC 4-2009(以下简称“原规程”)进行修编。

本次修编后的《建设项目全过程造价咨询规程》(以下简称“本规程”)主要内容包括:总则、术语、基本规定、决策阶段、设计阶段、发承包阶段、实施阶段、竣工阶段等。

本规程介绍了各阶段的任务、工作内容及成果文件要求,并与现行国家标准《建设工程造价咨询规范》GB/T 51095-2015 相配套,在项目方案比选、合同管理、风险控制等方面适度前瞻,以详细规范指导工程造价咨询企业造价咨询工作。

本规程同原规程相比,主要做了以下修改:1.在第3.1 节“业务范围和一般要求”中,调整、细化了工程造价咨询企业业务范围,将建设项目全过程造价咨询阶段的划分调整为决策、设计、发承包、实施与竣工五个阶段,并明确了全过程和全方位造价控制理念,以及各阶段工程造价的关系;2.在第3.3 节“质量管理”中,新增工程造价咨询成果文件编制人、审核人和审定人的职责和要求;3.在第3.4 节“风险管理”章节中,区分了工程造价咨询企业风险来源,明确了承接业务风险、人员与企业内部风险管理以及建筑项目全过程风险管理等内容;4.新增第3.7 节“建设项目合同管理”,明确建立项目合同管理体系要求,包括招标策划、合同交底,建立合同沟通机制等内容;5.新增第5.2 节“优化设计的造价咨询”,增加了多方案经济比选及优化设计造价咨询报告,以及相关经济评价指标等要求。

审查电力工程施工图预算的步骤和要点

审查电力工程施工图预算的步骤和要点

审查电力工程施工图预算的步骤和要点一、审查的意义和依据(一)审查的意义加强施工图预算的审查具有以下几方面的重要意义:(1)可以合理确定建设工程造价,为建设单位进行投资使用分析、施工企业进行工程成本分析、合理支付工程款和办理工程价款结算提供可靠的依据.(2)可以制止采用各种不正当手段套取建设资金的行为,使建设资金支出使用合理,维护国家和建设单位经济利益。

(3)在工程施工任务少,施工企业之间竞争激烈,建设市场为买方市场的情况下。

通过审查工程预算,可以制止建设单位不合理的压价现象,维护施工企业的合法经济利益。

(4)可以促进工程预算编制水平的提高。

使施工企业端正经营思想,从而达到加强工程预算管理的目的。

(二)审查依据1.施工图设计资料施工图设计资料主要是工程施工图纸。

建筑工程包括设计说明书、建筑施工图、结构施工图、设计所选用的标准图等。

安装工程包括设备平面布置图、系统轴测图、设备连接节点和零配件围、设计选用的定型产品标准图等。

2.工程承发包合同或意向协议书它是指建设单位和施工企业之问签订的具有法津效力的合同文件。

文件中双方协商确定的承包方式、承包内容、有关费用的取定、工程价款结算方式、材料价格的凋整方法等直接影响预算造价.3.有关定额有关定额主要指编制工程预算所选定的相应专业预算定额和与之配套使用的费用定额、地区单位估价表和材料预算价格等.4.施工组织设计或技术措施方案施工组织设计所确定的施工方案和施工机械,直接影响分项工程的项目划分、工程量计算和补充定额的编制等.5.有关文件规定有关文件规定主要指本年度或上一年度由有关主管部门颁布的工程价款结算、材料价格和费用调整等文件规定。

6.技术规范和规程它是指工程采用的设计、施工、质量验收等技术规范或规程.二、审查的内容在确定编制依据的基础上。

审查施工图预算,实质上是一种技术性复核.内容包括:总体方面、工程量、预算单价、各项费用和技术经济指标等五方面的审查.(一)总体方面的审查单项工程项目、建筑面积、建筑标准必须与初步设计一致;安装工程必须与设备清单中需要安装的设备一致不能搞计划外工程、任意变更项目、增加工程内容、扩大建筑面积、提高建筑标准、混淆需要安装与不需要安装的设备等。

市政工程施工图预算编制办法

市政工程施工图预算编制办法

市政工程施工图预算编制办法市政工程施工图预算编制办法1.熟悉读懂设计图纸、了解工程概况每个工程项目都有其特点,即使同一个结构类型,同一跨度桥梁建设在不同的地理位置,它的工程造价也会有较大的差异,熟悉图纸领会设计意图,有针对性地完成预算编制。

(1)本人行天桥项目位于XX城南端,主桥桥位位于某大院门口西侧,距离道路交叉口约100米。

某军区政治部办公区、文体活动区和生活区分别位于该道路西段南北两侧。

生活区内有干部及家属、小孩1100多人,机关干部和家属上下班,小孩上学,文体活动等必须穿越该道路。

而该路段为连接XX新城的交通要道,路幅宽度26米,为双向4车道,车辆来往频繁,市民过马路需等待很长时间,不但生活不便,而且存在交通事故潜在危险。

及早完成该天桥的建设将有效的解决该处市民的出行问题。

在项目实施过程中要考虑到施工期间交通疏解,工程费用的措施项目费中要计算现场施工围蔽、临时指路标志牌、水马、施工警示灯、交通协管员人工、协管员服装及装备等设施费用。

(2)由于该路段路幅宽度仅26米,车辆来往频繁、车速较快,且两侧人行道宽度有限。

为减少施工期间对交通的影响,尽量缩短施工工期,主桥及梯道均采用钢结构。

应业主要求,天桥主桥部分需搭设遮雨棚。

考虑到结构的合理性及经济性,主桥采用一跨钢架梁,断面为空间五边形,采用这样的结构形式使得上部雨棚构造能与主桥桁架有机结合为一整体。

主桥跨径为20.3m,梯道垂直主桥布置在人行道内沿车行道一侧。

梯道采用钢箱梁结构,主桥两端支承在梯道牛腿上。

在初步设计阶段,主桥的结构形式与钢箱梁结构做了经济性对比,同一跨度的钢桁架结构相对于钢箱梁结构来说,其用钢量较少,成本低,稳固性能好,装卸运输方便,而且架设速度快,可以保证五羊新城繁华路段中断交通的时间最短,减少因施工给城市交通带来的压力,保证车辆的正常运营。

2.核定工程量工程量的复核,是提高预算编制质量保障的必要工作,工程数量是编制预算的基础资料,各个工程数量是否准确,直接影响到预算文件的编制质量,反复阅读设计图纸至对设计人的设计意图了解透彻,是编制好施工图预算的第一步。

施工图预算的审查.doc

施工图预算的审查.doc
(三)施工图预算审查的方法
1逐项审查法逐项审查法又称全面审查法,即按定额顺序或施工顺序,对各项工程细目逐项全面详细审查的一种方法。其优点是全面、细致,审查质量高、效果好。缺点是工作量大,时间较长。这种方法适合于一些工程量较小、工艺比较简单的工程。
2标准预算审查法标准预算审查法就是对利用标准图纸或通用图纸施工的工程,先集中力量编制标准预算,以此为准来审查工程预算的一种方法。按标准设计图纸施工的工程,一般上部结构和做法相同,只是根据现场施工条件或地质情况不同,仅对基础部分做局部改变。凡这样的工程,以标准预算为准,对局部修改部分单独审查即可,不需逐一详细审查。该方法的优点是时间短、效果好、易定案。其缺点是适用范围小,仅适用于采用标准图纸的工程。
施工图预算的审查
施工图预算审查的内容施工图预算审查的重点是工程量计算是否准确,定额套用、各项取费标准是否符合现行规定或单价计算是否合理等方面。审查的具体内容如下:
1审查工程量是否按照规定的工程量计算规则计算工程量,编制预算时是否考虑到了施工方案对工程量的影响,定额中要求扣除项或合并项是否按规定执行,工程计量单位的设定是否与要求的计量单位一致。
2审查单价套用预算单价时,各分部分项工程的名称、规格、计量单位和所包括的工程内容是否与定额一致;有单价换算时,换算的分项工程是否符合定额规定及换算是否正确。采用实物法编制预算时,资源单价是否反映了市场供需状况和市场趋势。
3审查其他的有关费用采用预算单价法计算造价时,审查的主要内容有:是否按本项目的性质计取费用,有无高套取费标准;间接费的计取基础是否符合规定;利润和税金的计取基础和费率是否符合规定,有无多算或重算。
3分组计算审查法分组计算审查法就是把预算中有关项目按类别划分若干组,利用同组中的一组数据审查分项工程量的一种方法。这种方法首先将若干分部分项工程按相邻且有一定内在联系的项目进行编组,利用同组分项工程间具有相同或相近计算基数的关系,审查一个分项工程数,由此判断同组中其他几个分项工程的准确程度。该方法特点是审查速度快、工作量小。

建设工程造价咨询成果文件质量标准(内容与说明对比版)

建设工程造价咨询成果文件质量标准(内容与说明对比版)

建设工程造价咨询成果文件质量标准关于发布《建设工程造价咨询成果文件质量标准》的通知中价协[2012]011号各省、自治区、直辖市建设工程造价管理协会,各专业委员会:为了加强行业自律,提高工程造价咨询成果质量,规范建设工程造价咨询成果文件格式和质量要求,我协会组织有关单位编制了《建设工程造价咨询成果文件质量标准》,编号为CECA/GC7-2012,现予以发布,自2012年7月1日起试行。

中国建设工程造价管理协会2012年4月17日前言为了加强行业的自律管理,规范工程造价咨询成果文件的格式、工作深度和质量标准,提高工程造价咨询成果的质量,依据国家的有关法律、法规和规范性文件,中国建设工程造价管理协会组织有关单位编制了《建设工程造价咨询成果文件质量标准》(以下简称本《标准》)。

本《标准》的主要内容包括:总则、术语、基本规定、投资估算编制、设计概算编制、施工图预算编制、工程量清单编制、招标控制价编制、竣工结算审查、全过程造价管理咨询及工程造价经济纠纷鉴定等。

工程造价咨询企业和注册造价工程师、造价员在承担建设工程造价咨询业务时应认真按照本《标准》的有关要求执业和从业,各地方建设工程造价管理协会和中国建设工程造价管理协会各专业委员会可以依据本《标准》对建设工程造价咨询成果文件质量进行执业质量检查。

本《标准》由中国建设工程造价管理协会负责解释。

本《标准》是中国建设工程造价管理协会首次以标准的形式予以发布,难免有疏漏和不足之处,欢迎各有关单位和工程造价专业人员提出宝贵意见,以便在修订时补充与完善。

来信请寄:100835,北京市海淀区三里河路9号,中国建设工程造价管理协会。

本《标准》的组织单位、主编单位、参编单位及主要起草人、主要审查人:组织单位:北京市建设工程造价管理处北京市建设工程造价管理协会主编单位:北京求实工程管理有限公司参编单位:上海申元工程投资咨询有限公司中建精诚工程咨询有限公司上海第一测量师事务所有限公司王浩建筑工料测量师事务所(北京)有限公司北京希地环球建设工程顾问有限公司湖北分公司中国有色工程设计研究总院昆明新迪工程造价咨询有限公司主要起草人:吴佐民高其琳陈静丁众鲍伟忠王浩金铁英赵署平恽其鋆朱坚吴晓宏杨薇郝文伟主要审查人:谢洪学马桂芝刘智陈光云于业伟陈曼文唐世海李海泉吕发钦目录1.总则2.术语3.基本规定3.1 工程造价咨询业务分类和要求3.2 工作组织和责任3.3 质量管理3.4 档案管理4.投资估算编制4.1 成果文件的组成和要求4.2 过程文件的组成和要求4.3 质量评定标准5.设计概算编制5.1 成果文件的组成和要求5.2 过程文件的组成和要求5.3 质量评定标准6.施工图预算编制6.1 成果文件的组成和要求6.2 过程文件的组成和要求6.3 质量评定标准7.工程量清单编制7.1 成果文件的组成和要求7.2 过程文件的组成和要求7.3 质量评定标准8.招标控制价编制8.1 成果文件的组成和要求8.2 过程文件的组成和要求8.3 质量评定标准9.竣工结算审查9.1 成果文件的组成和要求9.2 过程文件的组成和要求9.3 质量评定标准10.全过程造价管理咨询10.1 一般规定10.2 成果文件的组成和要求10.3 过程文件的组成和要求10.4 质量评定标准11.工程造价经济纠纷鉴定11.1 成果文件的组成和要求11.2 过程文件的组成和要求11.3 质量评定标准本标准用词说明附:条文说明1. 总则2. 术语3.基本规定4 .投资估算编制4.1 成果文件的组成和要求4.2 过程文件的组成和要求4.3 质量评定标准5 .设计概算编制5.1 成果文件的组成和要求5.2 过程文件的组成和要求5.3 质量评定标准6 .施工图预算编制6.1 成果文件的组成和要求6.2 过程文件的组成和要求6.3 质量评定标准7.工程量清单编制7.1 成果文件的组成和要求7.2 过程文件的组成和要求7.3 质量评定标准8.招标控制价编制8.1 成果文件的组成和要求8.2 过程文件的组成和要求8.3 质量评定标准9.竣工结算审查9.1成果文件的组成和要求 9.2 过程文件的组成和要求 9.3 质量评定标准10.全过程造价管理咨询10.1 一般规定10.2 成果文件的组成和要求10.3 过程文件的组成和要求10.4 质量评定标准11.工程造价经济纠纷鉴定11.1 成果文件的组成和要求11.2 过程文件的组成和要求11.3 质量评定标准。

《建设工程造价咨询成果文件质量标准》CECA/GC7

《建设工程造价咨询成果文件质量标准》CECA/GC7

《建设工程造价咨询成果文件质量标准》CECA/GC7展开全文总则1.0.1 为规范工程造价咨询企业承担建设项目工程造价咨询成果文件的格式、深度要求和质量标准,提高建设项目工程造价咨询成果文件的质量,制定本标准。

1.0.2 本标准依据《中华人民共和国建筑法》、《中华人民共和国合同法》等法律、法规、规章和规范性文件编制。

1.0.3 本标准适用于新建、扩建、改建等建设工程造价咨询成果文件的质量管理,工程造价咨询企业出具的各类工程造价咨询成果文件质量应符合本标准,其他有关单位出具的各类工程造价成果文件的质量要求可参照本标准。

1.0.4 工程造价咨询企业承担各类建设工程造价咨询服务应签订书面的建设工程造价咨询合同,合同文本宜选择现行的《建设工程造价咨询合同(示范文本)》。

合同中应明确工程造价咨询服务的内容、范围、双方的义务、权利、责任、服务周期、服务酬金、支付方式及成果文件表现形式等要求。

1.0.5 工程造价咨询企业接受委托,进行工程造价咨询服务时,如果建设工程造价咨询合同要求的质量标准严于本标准,工程造价咨询企业应加大编制、审核、审定的人员投入,满足建设工程造价咨询合同的要求,并应适当提高收费标准。

1.0.6 各类工程造价咨询业务应由有相应工程造价咨询资质的企业承担。

工程造价咨询企业应在各阶段成果文件或需确认的相关文件上盖章,对成果质量或出具的报告承担相应法律责任;注册造价工程师和造价员应在各自完成的成果文件上签署执业(或从业)资格专用印章,并承担具体责任。

1.0.7 工程造价咨询企业承担建设项目工程造价咨询服务除应遵循本标准外,尚应符合国家现行有关标准的规定。

2术语术语2.0.1 工程造价:工程项目在建设阶段预计或实际支出的建造费用。

2.0.2 工程造价咨询:工程造价咨询企业接受委托,运用工程造价的专业技能,为建设项目决策、设计、交易、实施、结算等各个阶段工程计价和工程造价管理提供的有偿服务。

2.0.3 工程造价咨询成果文件:工程造价咨询企业在承担工程造价咨询业务时,为委托方出具的具有法律责任、反映各阶段工程造价确定与控制成果的文件,包括投资估算书、设计概算书、施工图预算书、竣工结算审查书、工程量清单、招标控制价、工程计量与支付、工程索赔、工程造价经济纠纷鉴定书等文件。

建设工程造价咨询成果文件质量标准完整版

建设工程造价咨询成果文件质量标准完整版
关于发布《建设工程造价咨询成果文件质量标准》的通知
中价协[2012]011号
各省、自治区、直辖市建设工程造价管理协会,各专业委员会: 为了加强行业自律,提高工程造价咨询成果质量,规范建设工程造价咨询
成果文件格式和质量要求,我协会组织有关单位编制了《建设工程造价咨询成 果文件质量标准》,编号为CECA/GC7-2012,现予以发布,自2012年7月1日起 试行。
咨询合同服务内容确定,包括:
3. 价 基咨
1.投资估算的编制与审核;

询 业
3.1.1 2.设计概算的编制、审核与调整;
规务 定分
3.施工图预算的编制与审核;
本条阐明建设工程造价咨 询业务范围与分类。

4.工程量清单的编制与审核;


5.招标控制价的编制与审核;

3.基本规定
条目
条文内容
3.1



3. 价
6.工程竣工结算审查;
基 本 规
咨 询 业 务
7.全过程造价管理咨询;
3.1.1
8.工程造价经济纠纷鉴定;
定分

9.其他有关工程造价咨询工作。



条文说明
本条阐明建设工程造价 咨询业务范围与分类。
3.基本规定
条目
条文内容
条文说明
3.1 工
工程造价咨询企业在承接工程造

价咨询业务前,应根据自身企业
2

审核人:工程造价咨询企业中,承担审核工程造价咨
2.0.5 询成果文件的工程造价专业人员。

审定人:工程造价咨询企业中,承担最终审定各类工
2.0.6
程造价成果文件的专业负责人或技术负责人。

施工图预算编制工作流程及方法

施工图预算编制工作流程及方法

施工图预算编制工作流程及方法首先,欢迎几位年轻人的加入,我们有缘在***** 公司相识,有幸成为这个团结向上的集体中的一员,我们要好好珍惜在一起工作的机会。

这次我们主要学习施工图预算编制工作流程及方法,里面也穿插了一些结算的内容,如果编制会做了,审核应该也不是问题。

这次学习主要以土建为主,水电我怕误导你们,但我想程序和方法应该是融会贯通的。

预算编制的工作流程:浏览收件资料,制定工作计划T熟悉项目相关的技术资料T 熟悉施工图纸T 列项及计算工程量T材料价格的确定,建安造价的计算T 清单及控制价编制说明的编写T 成果报审,项目会商定稿f材料打印、盖章、装订f成果总结、分析f 清单核对。

一、浏览收件资料,制定工作计划:1、了解收件资料的组成,检查送审资料的完整性及准确性;预算编制主要资料有:施工图纸(图纸应经图审中心审查,并加盖图审章)及设计修改单,图纸CAD 电子文档;委托方的预算编制要求;招标文件,施工组织设计,岩土勘察报告,项目的立项批文;预算审核的资料还要有:①送审工程量清单及控制价、工程量计算书;②主要材料询价记录;工程量计算书及套价电子文档;2、发现收件资料不完整,不符合要求(如没有业主未盖章,施工图未审查通过),应及时发缺件函给委托方,通知委托方补齐相关资料,或规范相关资料;3、根据委托方的时效要求及公司任务单的时效要求,明确预算编制或审核的时效,根据时效要求编制工作计划,合理安排各阶段的时间,根据编制或审核的方法,计划各阶段的工作重点,保时、保质量地完成任务。

二、熟悉项目相关的技术资料,主要技术资料有招标文件,经批准的施工组织设计,岩土勘察报告等;1、熟悉招标文件项目的地点、招标范围、项目的质量和进度要求、招标文件有关预算编制的要求和内容(如工程类别,材料信息价的套用,材料的品牌,相关计价依据及计价政策的执行,相关费率计取,暂列金额,暂估价等等);2、了解施工组织设计中施工方案、进度计划、施工机械配置等对工程造价有影响的信息;3、岩土工程勘察报告,主要影响含地下室的工程及与土类有关的桩基工程,(1)、获取场地相对标高、绝对标高,并核对施工图设计标高,为土方计算做准备;(2)、了解土质类别,土质含水量;(3)、了解地下水的情况,地下水位线。

施工图预算审核报告

施工图预算审核报告

贵州琪悦工程咨询有限公司报告目录一、报告正文1、基本情况2、审核依据3、审核情况4、审核结果5、特别说明二、报告附件1、基本建设工程投资预算审核汇总表2、工程预算审核明细表3、概算批复文件(水发改字[2016]233号)贵州琪悦工程咨询有限公司黔琪悦审核[2016]第083号水城县2016年朝阳片区城市棚户区改造项目(1#~5#楼)施工图预算审核报告水城县财政局:受贵局的委托, 我公司于2016年04月01日至2016年04月25日对水城县城市投资开发有限责任公司报贵局的水城县2016年朝阳片区城市棚户区改造项目(1#~5#楼)进行了预算审核。

水城县城市投资开发有限责任公司对所提供的工程预算资料的真实性、合法性及有效性负责,我公司的责任是在水城县城市投资开发有限责任公司提供该项目相关资料的基础上进行预算审核并出具审核报告,现审核已按有关规定和程序实施完毕,审核结果报告如下:一、基本情况“水城县2016年朝阳片区城市棚户区改造项目(1#~5#楼)”位于水城县。

项目建设性质:新建。

总建筑面积为66752.97㎡,其中地下10603.75㎡、地上(住宅)56149.22㎡;工程建筑层数±0.000以下为地下一层,±0.000以上二层商业层、住宅层二十九层,建筑高度92.4m;基础形式采用人工挖孔桩,结构选型:抗侧力体系:现浇钢筋混凝土异形柱框架剪力墙结构,楼盖结构:现浇钢筋混凝土梁板楼盖。

该项目建设单位水城县城市投资开发有限责任公司,设计单位湖南大学设计研究院有限公司。

本工程根据水城县发展和改革局文件《关于水城县2016年朝阳片区城市棚户区改造项目初步设计和投资概算的批复》(水发改字(2016)233号)进行建设。

项目名称:水城县2016年朝阳片区城市棚户区改造项目建设规模及内容:本工程总建筑面积66752.97㎡。

内容:土建、给排水、电气、暖通、消防、弱电、边坡、围墙及基础设施配套(室外附属)。

(完整版)建设项目施工图预算编审规程CECA/GC5—2010

(完整版)建设项目施工图预算编审规程CECA/GC5—2010

CECA/GC5—2010中国建设工程造价管理协会标准建设项目施工图预算编审规程主编部门:中国建设工程造价管理协会批准部门:中国建设工程造价管理协会施行日期:2010年3月1日(试行)中国建设工程造价管理协会中价协[2010]004号关于发布《建设项目施工图预算编审规程》的通知各省、自治区、直辖市建设工程造价管理协会,中价协各专业委员会:为了加强行业自律,提高工程造价咨询成果的质量,规范工程造价咨询企业和注册造价工程师、造价员的执业或从业行为,规范建设项目施工图预算编制办法和深度要求,我协会组织有关单位编制了《建设项目施工图预算编审规程》,编号为CECA/GC5—2010,现予以发布,自2010年3月1日起试行。

本规程由中国计划出版社出版发行。

中国建设工程造价管理协会二0一0年二月二十二日前言为了加强行业的自律管理,提高建设项目工程造价咨询的成果质量,规范建设项目施工图预算的编制办法和深度要求,中国建设工程造价管理协会组织有关单位编制了《建设项目施工图预算编审规程》(以下简称本《规程》)。

本《规程》的主要内容包括:总则、术语、一般规定,文件组成及表格格式,编制依据,编制办法,预算审查,质量管理等。

各工程造价咨询单位和注册造价工程师、造价员在承担建设项目施工图预算编审业务时,应参照本规程的有关要求执业和从业,各地方工程造价协会和中国建设工程造价管理协会各专业委员会可以依据本规程,对建设项目施工图预算的咨询成果进行检查。

本规程首次以中国建设工程造价管理协会标准的形式发布,因行业的特殊性等因素,难免会有疏漏和不足之处,欢迎各有关单位和工程造价专业人员提出宝贵意见,以便在修订时补充和完善。

本规程的主编、参编单位及主要起草人、审核人:主编单位:电力工程造价与定额管理总站参编单位:中国电力企业联合会电力建设技术经济咨询中心主要起草人:沈维春张天文董士波陈光云马楠许龙审核人:马桂芝吴佐民目录(一)建设项目施工图预算编审规程1.总则2.术语3.一般规定4.文件组成及表格格式41建设项目施工图预算文件的组成42建设项目施工图预算文件表格格式43建设项目施工图预算文件的签署5.编制依据86.编制方法861建设项目施工图预算的组成862单位工程预算的编制863综合预算和总预算编制864建筑工程预算编制965安装工程预算编制966设备及工具、器具购置费组成967工程建设其他费用、预备费等968调整预算的编制97.预算审查108.质量管理10附录A工程预算封面、签署页、目录、编制说明式样11附录B工程预算表及附表格式15本规程用词说明33附:条文说明 (37)1总则1.0.1为规范建设项目设计阶段施工图预算的编制和审查.提高施工图预算的编制和审查质量.特制定本规程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章施工图预算的编制与审查施工图预算是在施工图设计完成后,工程开工前,根据已批准的施工图纸、现行的预算定额、费用定额和地区人工、材料、设备与机械台班等资源价格,在施工方案或施工组织设计已大致确的前提下,按照规定的计算程序计算直接工程费、措施费,并计取间接费、利润、税金等费用,确定单位工程造价的技术经济文件。

施工图预算编制分为传统定额计价模式和工程量清单计价模式施工图预算是控制造价及资金合理使用的依据;是确定工程招标控制价的依据;是拨付工程款及办理工程结算的依据;是建筑工程预算包干的依据;是供应计划的依据;成本控制的依据。

施工图预算的编制依据:1、国家、行业和地方政府有关工程建设和造价管理的法律、法规和规定。

2、经过批准和会审的施工图设计文件和有关标准图籍。

3、工程地质勘察报告。

4、现行建筑工程和安装工程预算定额和费用定额、单位估价表、计价表、企业定额、有关费用规定等文件。

5、材料、设备与构配件市场价格、价格指数。

6、施工组织设计或施工方案。

7、经批准的拟建项目的概算文件。

8、建设场地中的自然条件和施工条件。

10、工程招标文件、承包合同。

一、施工图清单与预算的编制方法(一)资料的收集1、施工图。

2、工程地质勘察资料。

3、工程部施工组织设计或施工方案4、建设场地自然条件和施工条件5、收集材料、设备市场价格、价格指数6、收集国家、行业和地方政府有关工程建设和造价管理的法律、法规和规定7、有关标准图籍8、工程招标文件、承包合同9、现行建筑工程和安装工程预算定额和费用定额、单位估价表、企业定额、有关费用规定等文件。

(二)工程量计算1、工程量计算流程:熟悉各种收集到的招标文件、承包合同、图纸内容、规范、法律法规、地质勘探报告、施工方案→根据实际情况确定本工程适用的计价模式→根据图纸拟定分部内容→按图计算各分部工程下的子目工程量→根据图纸检查遗漏项目→复核修正数据→汇总工程量。

2、工程量计算规则:在工程量计算中要严格按照《建筑工程和安装工程预算定额》《单位估价表》《计价表》中的计算规则进行工程量计算。

要做到数据与图纸一一对应、扣减关系明确。

A、土方工程:挖土深度一律以设计室外地坪为准,如实际自然地面标高与设计室外标高发生高差时,工程量在竣工结算时调整。

地槽=地槽低宽(基础低宽+两边工作面)*地槽长度*深度;地坑=地坑底面积(基础底面积+工作面宽度)*深度;基坑排水按土方基坑的底面积。

B、基础工程:基础与墙身的划分。

基础与墙身使用同一种材料时,以设计室内地坪为界(有地下室者以地下室内地坪),以下为基础,以上为墙身;基础与墙身使用不同材料时,位于设计室内地坪±300毫米以内,以不同材料为界,超过±300毫米,以设计室内地坪为界;独立柱基、桩承台以基础扩大顶面为界,以下是基础,以上为柱身。

砼及钢筋砼基础、砖基础、砖基础上的防水砼带都按照图示尺寸以立方米计算;基坑钢管支撑以坑内的刚立柱、支撑、围檩、活络接头、法兰盘、预埋铁件的合并重量按吨计算;打压预制钢筋砼桩、离心管桩的体积,均按设计桩长(包括桩尖,不扣除桩尖虚体积)乘以桩截面面积以立方米计算;送桩以送桩长度(桩顶面至自然地坪另加0.5米)乘桩截面面积以立方米计算、接桩按接头计算。

C、砖墙体工程:墙体面积=长度*高度。

(1)长度:外墙按照中心线长度,框架间墙及内墙按净长计算。

(2)高度:ⅰ外墙高度,坡斜屋面无檐口天棚算至墙中心线屋面板底;无屋面板算至椽子顶面;有屋架且室内外均有天棚算至屋架下弦低面另加200毫米,无天棚算至屋架下弦低面另加300毫米;有现浇钢筋砼平板楼层者,应算至平板底面;当墙高遇有框假梁、肋形板梁时,应算至梁底面;女儿墙高度自板面算至压顶底面,砖、砼压顶以延长米计算。

ⅱ内墙高度:内墙位于屋架下算至屋架底;无屋架算至天棚底另加120毫米;有钢筋砼楼隔层算至钢筋砼底板;有框架梁算至梁底面;同一墙上板厚不同时,按平均高度计算;平行于空心楼板的墙算至空心板顶面。

D、墙体工程钢筋砼外墙按图示中心线、内墙按净长乘以墙高按平方米计算。

墙与梁平行重叠,墙算至梁顶面;当设计梁宽超过墙宽时,墙高算至梁底面,梁、墙分别计算;墙与板相交,墙高算至底板面。

E、梁、柱工程:ⅰ柱子按照图示断面尺寸乘以柱高以立方米计算。

柱高规定:柱与柱基以基础扩大面为界,下面为基础,以上为柱身。

有梁板的柱高,应自柱基上表面或楼板上表面算至上一层楼板的下表面。

无梁板的柱高,应自柱基上表面或楼板上表面算至柱帽下表面。

预制板框架柱,应自柱基上表面算至柱顶。

构造柱按全高计算,应扣除现浇板、梁相交部分的体积。

ⅱ梁按照图示断面尺寸乘以梁长以立方米计算。

梁长梁高规定:梁柱连接时,梁长算至柱侧面;主次梁连接时次梁算至主梁侧面;伸入墙内的梁头、梁垫体积并入梁体积内计算。

孤形梁、供形梁的梁长按梁中心曲线长度计算,斜梁按照斜长计算。

梁高自梁底算至梁顶面。

有梁板凸出板底的肋梁(包括主次梁)高度应自梁底算至板底面。

当圈梁与现浇板相交时,其圈梁高度应自梁底算至板底面,搁置预制板的圈梁按照图示尺寸计算。

单独现浇过梁按图示尺寸计算,图纸无明确表示的,梁长按门洞宽另加500毫米计算。

ⅲ预制柱、梁及其它构件均以图示尺寸实体积以立方米计算。

钢柱、梁及其它构件按图示尺寸以吨计算。

F、楼地面、天棚工程:水泥砂浆、水磨石、马赛克及缸砖楼地面面层的工程量均按墙中心线面积以平方米计算。

地砖、花岗岩、大理石铺地面、楼面按实铺面积以平方米计算。

水磨石、花岗岩地面嵌金属条、楼梯防滑条按延长米计算。

块料面层踢脚线、木踢脚线,均按图示尺寸以延长米计算。

现浇有梁板按图示尺寸乘以板厚以立方米计算(清单基价中,有梁板按照梁、板体积之合计算)木地板按实铺面积计算、楼梯、阳台、雨棚按水平投影面积计算。

天棚吊筋、龙骨按主墙间的水平投影面积计算;天棚面层按展开净面积计算。

G、屋盖工程:(1)木屋架、钢筋砼屋架、天窗架按立方米计算。

钢屋架按吨计算。

瓦材屋面(不包括檩木)、彩钢板屋面按屋面水平投影面积乘以坡度系数的斜面积以平方米计算。

木檩条、钢筋砼檩条按立方米计算,钢檩条按吨计算。

封檐板按檐口外围尺寸以延长米计算。

搏风板按设计斜长,单坡加300毫米,双坡加500毫米后以延长米计算。

(2)钢筋砼屋面:空心板、现浇板、保温层、防水层均以图示尺寸分别计算。

后浇带按净面积计算。

现浇拱板按展开面积计算,现浇斜板按斜面积计算。

大型屋面板按板的外围水平投影面积计算。

H、门窗工程:各类门窗制作、安装和成品门框扇安装均按门窗洞口面积以平方米计算。

无框、固定百叶窗、厂库房大门按设计扇外围面积以平方米计算。

I、钢筋工程:钢筋工程应区别现浇构件、预制构件、加工厂预制构件、预应力构件、点焊网片等及不同规格分别按设计长度(展开长度、保护层、搭接长度应符合规范规定)乘以理论重量以吨计算。

计算钢筋时,已有设计搭接长度的按设计长度计算,没有设计搭接长度的按规范规定计算。

当梁板(包括整板基础)直径8以上的通筋未设计搭接位置时,预算时暂时按8米一个双面电焊考虑,结算时应按钢筋实际定尺长度调整搭接接头个数,搭接方式按审定的施工组织设计确定。

先张法预应力构件中的预应力和非预应力钢筋工程量应合并按设计长度计算,。

后张法预应力钢筋与非预应力钢筋分别计算,预应力钢筋按设计图纸规定的预应力钢筋预留孔道长度,区别不同锚具类型分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力钢筋长度按预留孔道长度减350毫米,螺杆另行计算。

(2)低合金钢筋一端采用墩头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算。

(3)低合金钢筋一端采用墩头插片,另一端帮条锚具时,预应力钢筋增加150毫米,两端均用帮条锚具时,预应力钢筋增加300毫米计算。

(4)低合金钢筋采用后张砼自锚时,预应力钢筋长度增加350毫米计算。

后张法预应力钢筋束、钢绞线束按设计图纸预应力筋的结构长度(即孔道长度)加操作长度之和乘以钢材理论重量计算。

(无粘结钢绞线封油包塑的重量不计算),与其配套的非预应力筋并入普通钢筋中计算,其操作长度按下列规定计算:(1)钢丝束采用墩头锚具时,不论一端张拉或两端张拉均不增加操作长度(即:结构长度就是计算长度)。

(2)钢丝束采用锥形锚具时,一端张拉为1.0米,两端张拉为1.6米。

(3)有粘结钢绞线采用多根夹片锚具时,一端张拉0.9米,两端张拉为1.5米。

(4)无粘接预应力钢绞线采用单根夹片锚具时,一端张拉为0.6米,两端张拉为0.8米。

(5)用转角器张拉及特殊张拉的预应力筋,其操作长度应按实计算。

当曲线张拉时,后张法预应力高强钢丝、钢绞线计算长度可按直线长度乘以下列系数确定:梁高在1.50米内为1.015。

梁高在1.50米以上,乘1.025。

后张法预应力高强钢丝、钢绞线锚具按设计规定所穿高强钢丝或钢绞线的孔数计算(每孔均包括了张拉端的固定端的锚具),波纹管按设计图示以延长米计算电渣压力焊、锥螺纹、套管挤压等接头以“个”计算。

编制预算时,底板、梁暂按8米长一个接头的50%计算;柱按自然层每根钢筋1个接头计算。

结算时应按钢筋实际接头个数计算。

加工厂制作的铁件(包括半成品铁件)、已弯曲成型钢筋的场外运输按吨计算。

基础中钢支架、预埋铁件计算:(1)基础中,多层钢筋的型钢支架、垫铁、撑筋、马凳等按已审定的施工组织设计合并用量计算。

现浇楼板中设置的撑筋按已审定的施工组织设计用量与现浇构件钢筋用量合并计算。

(2)预埋铁件制、安按设计图纸以吨计算。

其余规定具体见钢筋平法图籍。

J、超高费建筑物超高费以超过20m部分的建筑面积(平方米)计算。

单独装饰工程超高部分人工降效以超过20m部分的人工费分段计算。

K、脚手架凡砌筑高度超过1.5m的砌体均需计算脚手架。

砌墙脚手架均按墙体(单面)垂直投影面积以平方米计算。

计算脚手架时,不扣除门、窗洞口、空圈、车辆通道、变形缝等所占面积。

同一建筑高度不同时,按建筑物的竖向不同高度分别计算。

L、摸板摸板除另外有规定者,均按混凝土与摸板的接触面积以平方米计算。

特殊规定见计价表899页计算规则说明。

M、大型机械工程:以施工组织设计、施工工期为依据考虑。

N、施工排水、降水、深基坑支护。

人工土方施工排水不分土壤类别、挖土深度,按挖湿土工程量以立方米计算。

人工挖淤泥、流砂施工排水按挖淤泥、流砂工程量以立方米计算。

基坑、地下室排水按土方基坑的底面积以平方米计算。

强夯法加固地基坑内排水,按强夯法加固地基工程量以平方米计算。

井点降水50根为一套,累计根数不足一套者按一套计算,井点使用套天为24小时。

井管的安装、拆除以“根”计算。

基坑钢管支撑以坑内的钢立柱、支撑、围檩、活络接头、法兰盘、预埋构件的合并重量按吨计算。

打、拔钢板桩按设计钢板桩重量以吨计算。
