通信光缆线路施工要求规范-(2014年修订版)
通信光缆线路施工规范 (2014年修订版)
光缆线路工程施工规范一、电杆安装1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距离,一些特殊地段可适当调整。
电杆与其它建筑物最小净距要求详见下表:2、一般选用杆高为7m,梢径为130mm。
特殊地段、跨越障碍物或县、省、国道公路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:3、架空杆路的基准杆距为50m,可根据实际地形适当调整(每公里平均不能少于17.5条)。
当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装置辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆;4、角杆应在线路转角点内移10-15cm,因地形限制装设撑杆的角杆可不内移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm;5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯;6、电杆埋深必须符合下表要求:8、安装在水洼地、鱼塘和水流易冲刷的低洼地段的电杆,应做石护墩加固。
9、电杆杆号必须面朝公路,并按照光缆线路A端到B端的方向递增编号,字体为白底黑色宋体,最下面字体距地面2.5米。
具体要求及杆号模板如下:二、拉线安装1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。
2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm;3、双方拉线抱箍应装在吊线下面10cm;四方拉线顺拉抱箍应装在吊线下面10cm,侧拉线抱箍应装在四方拉顺拉线下面10cm;4、拉线上把采用卡固法,使用三个U形卡子(即钢丝扣)各间距为100mm,再隔150mm采用3.0铁线另缠封尾5圈,具体做法详见下图:5、拉线中把采用另缠法,封尾可使用3.0铁线另缠封尾5圈,具体规格及做法详见下表图(单位:mm)7、当转角杆的角深大于15m时,应装设两条终端拉线;当转角杆的角深大于15m 时装设两条拉线,每条拉线分别装在对应的线条张力方向的反侧,两条拉线出土点应相互内移30cm-45cm之间;8、一般情况下,在直线段内每隔8根电杆设一处双方拉,每隔16根电杆设一处四方拉;9、地锚钢柄出土长度为300mm,允许偏差50mm,拉线地锚的实际出土点与规定出土点之间的偏移不大于50 mm,地锚的出土斜槽应与拉线上把成直线;10、拉线地锚应按要求埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直,出土点与地面倾斜呈45度。
通信光缆施工规范具体要求
通信光缆施工标准具体要求一、通信光缆施工标准1、架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方法敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管爱护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特别地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉爱护管爱护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为预防吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
2、管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余全部子管管口应加塞子爱护。
2)按人工敷设方法考虑,为了减少光缆接头损耗,管道光缆应采纳整盘敷设。
3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15cm左右。
5)手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以预防泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和ODF架上均采纳标志牌以示区别。
3、墙壁光缆敷设要求1)除地下光缆引上局部外,严禁在墙壁上敷设铠装或油麻光缆。
2)跨越邻居或院内通道等,其缆线最低点距地面应不小于4.5米。
3)吊线程式采纳7/2.2、7/2.6,支撑间距为8~10米,终端固定与第一只中间支撑间距应不大于5米。
4)吊线在墙壁上水平或垂直敷设时,其终端固定、吊线中间支撑应符合《本地网通信线路工程验收标准》。
光缆施工要求规范及要求

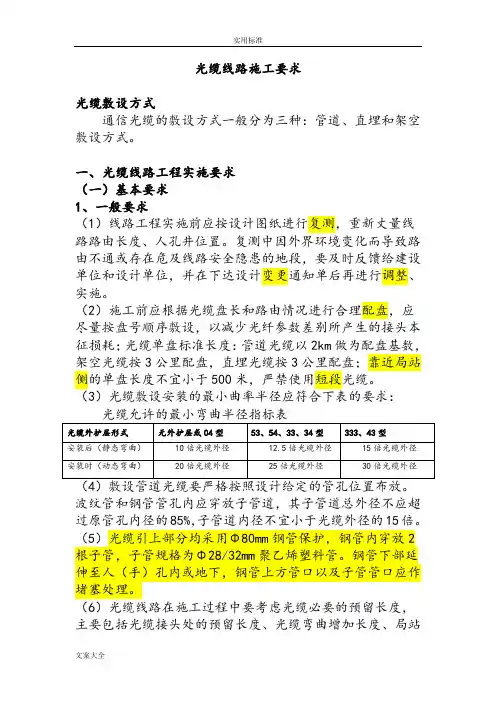

光缆线路施工要求光缆敷设方式通信光缆的敷设方式一般分为三种:管道、直埋和架空敷设方式。
一、光缆线路工程实施要求(一)基本要求1、一般要求(1)线路工程实施前应按设计图纸进行复测,重新丈量线路路由长度、人孔井位置。
复测中因外界环境变化而导致路由不通或存在危及线路安全隐患的地段,要及时反馈给建设单位和设计单位,并在下达设计变更通知单后再进行调整、实施。
(2)施工前应根据光缆盘长和路由情况进行合理配盘,应尽量按盘号顺序敷设,以减少光纤参数差别所产生的接头本征损耗;光缆单盘标准长度:管道光缆以2km做为配盘基数,架空光缆按3公里配盘,直埋光缆按3公里配盘;靠近局站侧的单盘长度不宜小于500米,严禁使用短段光缆。
(3)光缆敷设安装的最小曲率半径应符合下表的要求:光缆允许的最小弯曲半径指标表波纹管和钢管管孔内应穿放子管道,其子管道总外径不应超过原管孔内径的85%,子管道内径不宜小于光缆外径的15倍。
(5)光缆引上部分均采用Φ80mm钢管保护,钢管内穿放2根子管,子管规格为Φ28/32mm聚乙烯塑料管。
钢管下部延伸至人(手)孔内或地下,钢管上方管口以及子管管口应作堵塞处理。
(6)光缆线路在施工过程中要考虑光缆必要的预留长度,主要包括光缆接头处的预留长度、光缆弯曲增加长度、局站内预留长度等。
光缆的预留长度要严格按照下表要求实施,对特殊地段可结合工程现场实际情况确定。
光缆预留长度表XX局为A端,XX中继站为B端。
(二)架空光缆线路安装要求1、杆路建筑安装要求(1)电杆的规格及选用架空杆路全程采用油木电杆,电杆稍径φ14-20厘米。
杆路建筑标准杆高为8米,标准杆距为50米,超过65米按长杆档处理。
光缆距地面的高度达不到要求时,可采取增加电杆高度的方式,当电杆高度为12米以下时(不含12米)采用单接杆方式,当电杆高度为12米以上时采用品接杆方式。
接杆时电杆锯出断面及刨平面需用沥青作防腐处理,接杆下节杆稍径不得小于上节杆稍径,单接杆时下节杆稍径不小于上节杆根径的四分之三。
光缆线路工程施工规范
光缆线路工程施工规范一、总则1.1 本规范适用于光缆线路工程的施工管理和质量验收,旨在加强对光缆线路工程施工过程的监督,提高工程质量,确保工程安全。
1.2 施工单位应按照本规范的要求进行施工,并根据施工实际情况适时调整施工方案,确保施工质量和进度。
1.3 施工单位应从事光缆线路工程施工的人员,必须经过相关技术培训及持证上岗。
1.4 施工单位应建立完善的施工管理制度,明确施工责任,加强施工过程监督,确保施工质量。
1.5 施工单位应根据《光缆线路工程施工图纸》的要求,合理安排施工顺序,遵守相关管理规定,确保工程顺利进行。
二、施工前准备工作2.1 施工单位应对相关施工人员进行技术培训,确保施工人员具备相关技术要求。
2.2 施工单位应根据工程实际情况编制施工方案,并报相关监理部门审核。
2.3 施工单位应购买符合标准要求的施工设备和工具,并组织施工人员进行设备、工具的检查和调试。
2.4 施工单位应根据工程实际情况确定施工队伍组织结构,明确施工人员责任分工。
2.5 施工单位应对施工场地进行勘察,确保施工场地符合施工要求,并同时进行安全评估。
2.6 施工单位应制定安全生产计划及应急预案,做好应对突发事件的准备。
2.7 施工单位应对施工区域进行管线勘察,确保施工过程中不会影响周边管线及设施。
2.8 施工单位应确定施工工期,并编制详细的施工计划,包括施工顺序、进度安排及质量要求。
2.9 施工单位应派遣专人到施工现场进行安全交底,确保施工人员了解安全规范和操作规程。
2.10 施工单位应办理相关施工许可手续,并按照要求报备有关部门。
三、施工过程管理3.1 施工单位应按照施工方案和施工计划,组织施工人员进行施工,确保按时完成工程。
3.2 施工单位应对施工人员进行定期培训和考核,不断提高施工质量和安全性。
3.3 施工单位应加强现场监督,及时发现和解决施工中的问题,确保施工质量。
3.4 施工单位应制定施工报告,包括施工工序、材料使用情况、质量检查结果等内容,报监理部门备案。
通信光缆施工规范具体要求
通信光缆施工规范具体要求一、通信光缆施工规范1、架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3—5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米.6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
2、管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护.2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设。
3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15cm左右。
5)手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以避免泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和ODF架上均采用标志牌以示区别。
3、墙壁光缆敷设要求1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。
2)跨越街坊或院内通道等,其缆线最低点距地面应不小于4。
5米.3)吊线程式采用7/2。
2、7/2.6,支撑间距为8~10米,终端固定与第一只中间支撑间距应不大于5米。
4)吊线在墙壁上水平或垂直敷设时,其终端固定、吊线中间支撑应符合《本地网通信线路工程验收规范》。
通信光缆线路施工规范.
架空、管道、直埋光缆线路工程施工规范第一部分架空光缆线路工程施工规范根据本工程的特点,结合不同的施工工序,拟定不同的质量控制点。
分公司应按照这些控制点实施逐点控制,依据设计和相关规范要求的指标和标准对质量进行逐点检查和验收,以达到工程质量符合工程总体验收标准之目的。
1、杆路1)路由复测施工单位应对所施工的工程进行复测丈量,以设计单位提供的施工图设计为依据,确定杆路路由的具体位置、准确长度以及每根电杆的杆位,确定线路穿越障碍物的具体位置和相应保护措施,复测中继段距离时,应根据地形起伏,核算包括接头重叠长度、各种必要的预留长度在内的敷设总长度,并确定接头的具体位置。
监理工程师采用见证或巡视的方法,检查复测所取得的数据是否与施工图纸相一致,以及复测单位所采取的纠偏技术措施,出现设计文件和施工图纸与实际要求不一致或其他必须变更设计才可以满足施工要求时,施工单位需现场通知监理单位并通过设计变更后才能进行下一工序的施工。
2)立杆(1)电杆洞深不同土质,水泥电杆的洞深亦不相同,施工时一定按规范要求,不得随意增减深度,防止造成安全和质量事故。
监理按(一)表1规定的技术数据和偏差应小于-50mm的要求检查洞深。
(一)表1水泥电杆洞深(2)杆距电杆间的距离按设计规定,允许±5m偏差,但不得随意加大设计杆距。
(3)电杆的垂直度利用简易量具检查电杆的垂直度。
直线段的电杆轴心线应上下垂直,其位置应在路由的中心线上,左右偏差应不大于50mm。
水泥电杆杆路的角杆向线路转角点内移100~150mm。
因地形限制而不能内移或装撑木的角杆可不内移。
终端杆竖立后应向拉线侧倾斜100~200mm.(4)杆根装置施工时,监理必须及时检查杆根装置的装设。
水泥电杆的杆根装置有卡盘和底盘两种,卡盘用“U”形抱箍固定在距地面400mm处。
杆跟装置的安装应符合如下规定:①直线路由上电杆杆根用的卡盘一般装在线路的一侧,相邻电杆均用卡盘时应交错装设;杆距长度不等时,装在长杆档的一侧。
光缆施工规范
光缆施工规范篇一:通信光缆施工规范具体要求通信光缆施工规范具体要求一、通信光缆施工规范1、架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
2、管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。
2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设。
3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15cm左右。
5)手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以避免泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和ODF架上均采用标志牌以示区别。
3、墙壁光缆敷设要求1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。
2)跨越街坊或院内通道等,其缆线最低点距地面应不小于4.5米。
3)吊线程式采用7/2.2、7/2.6,支撑间距为8~10米,终端固定与第一只中间支撑间距应不大于5米。
通信光缆工程施工规范(3篇)
第1篇一、概述通信光缆工程施工是现代通信网络建设的重要组成部分,其质量直接影响到通信系统的稳定性和可靠性。
为确保通信光缆工程施工的质量,保障通信网络的安全稳定运行,特制定本规范。
二、施工准备1. 工程资料:施工单位应熟悉工程设计图纸、技术规范、施工组织设计等资料,确保施工过程中严格执行。
2. 人员配置:施工人员应具备相应的专业技能和资质,并进行岗前培训。
3. 施工机械:根据工程需求,合理配置施工机械,确保施工顺利进行。
4. 材料设备:选用符合国家标准、行业标准和设计要求的光缆、附件、管道等材料,并确保其质量合格。
三、施工工艺1. 架空光缆线路施工(1)杆路规划:根据工程设计图纸,合理规划杆路路由,避开障碍物,确保线路安全。
(2)杆路施工:按设计要求进行杆路施工,确保电杆埋深、垂直度等符合规范。
(3)吊线施工:选用符合设计要求的吊线,确保吊线紧固、垂直。
(4)光缆敷设:按设计要求进行光缆敷设,确保光缆顺直、无扭曲。
(5)接头施工:严格按照接头工艺要求进行接头施工,确保接头质量。
2. 直埋光缆线路施工(1)线路规划:根据工程设计图纸,合理规划线路路由,避开障碍物。
(2)管道施工:按设计要求进行管道施工,确保管道质量。
(3)光缆敷设:按设计要求进行光缆敷设,确保光缆顺直、无扭曲。
(4)接头施工:严格按照接头工艺要求进行接头施工,确保接头质量。
3. 管道光缆线路施工(1)管道施工:按设计要求进行管道施工,确保管道质量。
(2)光缆敷设:按设计要求进行光缆敷设,确保光缆顺直、无扭曲。
(3)接头施工:严格按照接头工艺要求进行接头施工,确保接头质量。
四、质量控制1. 材料设备质量:选用符合国家标准、行业标准和设计要求的光缆、附件、管道等材料,并进行抽样检验。
2. 施工过程质量:严格执行施工工艺,确保施工过程质量。
3. 施工验收质量:按设计要求进行施工验收,确保工程质量。
五、安全文明施工1. 施工现场安全:严格执行安全生产责任制,确保施工现场安全。
通信光缆施工规范具体要求内容
通信光缆施工规范具体要求一、通信光缆施工规范1、架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
2、管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。
2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设。
3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15cm左右。
5)手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以避免泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和ODF架上均采用标志牌以示区别。
3、墙壁光缆敷设要求1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。
2)跨越街坊或院内通道等,其缆线最低点距地面应不小于4.5米。
3)吊线程式采用7/2.2、7/2.6,支撑间距为8~10米,终端固定与第一只中间支撑间距应不大于5米。
4)吊线在墙壁上水平或垂直敷设时,其终端固定、吊线中间支撑应符合《本地网通信线路工程验收规范》。
通信光缆施工规范具体要求内容
通信光缆施工规范具体要求一、通信光缆施工规范1、架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
2、管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。
2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设。
3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15c m左右。
5)手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以避免泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和ODF架上均采用标志牌以示区别。
3、墙壁光缆敷设要求1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。
2)跨越街坊或院内通道等,其缆线最低点距地面应不小于 4.5米。
3)吊线程式采用7/2.2、7/2.6,支撑间距为8〜10米,终端固定与第一只中间支撑间距应不大于5米。
4)吊线在墙壁上水平或垂直敷设时,其终端固定、吊线中间支撑应符合《本地网通信线路工程验收规范》。
通信光缆线路施工规范修订版
通信光缆线路施工规范修订版Document number【AA80KGB-AA98YT-AAT8CB-2A6UT-A18GG】光缆线路工程施工规范一、电杆安装1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:于条)。
当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装置辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆;4、角杆应在线路转角点内移10-15cm,因地形限制装设撑杆的角杆可不内移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm;5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯;6、电杆埋深必须符合下表要求:2、杆洞回土要求分层夯实,杆根培土一般应高于地面5-10cm,在郊区应高于地面10-15cm。
3、对于不足40cm的浅表土石质地段,除去表土层,电杆洞深按石质要求深度。
4、对于12m以上的特种电杆的洞深要求应按设计文件规定实施。
9、电杆杆号必须面朝公路,并按照光缆线路A端到B端的方向递增编号,字体为白底黑色宋体,最下面字体距地面米。
具体要求及杆号模板如下:95cm 10cm 顺店5cm ∣10cm 花石5cm5cm 2005 5cm10cm O5cm10cm 五5cm10cm 八5cm10cm 九二、拉线安装1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。
通信光缆线路建筑施工规范
光缆线路工程施工规一、电杆安装1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距离,一公路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:于17.5条)。
当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装置辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆;4、角杆应在线路转角点移10-15cm,因地形限制装设撑杆的角杆可不移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm;5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯;6、电杆埋深必须符合下表要求:9、电杆杆号必须面朝公路,并按照光缆线路A端到B端的方向递增编号,字体为白底黑色宋体,最下面字体距地面2.5米。
具体要求及杆号模板如下:5cm10cm O5cm10cm 五5cm10cm 八5cm10cm 九二、拉线安装1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。
2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm;3、双方拉线抱箍应装在吊线下面10cm;四方拉线顺拉抱箍应装在吊线下面10cm,侧拉线抱箍应装在四方拉顺拉线下面10cm;4、拉线上把采用卡固法,使用三个U形卡子(即钢丝扣)各间距为100mm,再隔150mm采用3.0铁线另缠封尾5圈,具体做法详见下图:5、拉线中把采用另缠法,封尾可使用3.0铁线另缠封尾5圈,具体规格及做法详见下表图(单位:mm)、一般情况下制作拉线材料选用镀锌钢绞线,角杆拉线和终端拉线均采用比吊线7、当转角杆的角深大于15m时,应装设两条终端拉线;当转角杆的角深大于15m 时装设两条拉线,每条拉线分别装在对应的线条力方向的反侧,两条拉线出土点应相互移30cm-45cm之间;8、一般情况下,在直线段每隔8根电杆设一处双方拉,每隔16根电杆设一处四方拉;9、地锚钢柄出土长度为300mm,允许偏差50mm,拉线地锚的实际出土点与规定出土点之间的偏移不大于50 mm,地锚的出土斜槽应与拉线上把成直线;10、拉线地锚应按要求埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直,出土点与地面倾斜呈45度。
通信光缆线路施工规范-(2019年修订版)
光缆线路工程施工规范一、电杆安装1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距离,一些特路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:于17.5条)。
当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装置辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆;4、角杆应在线路转角点内移10-15cm,因地形限制装设撑杆的角杆可不内移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm;5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯;6、电杆埋深必须符合下表要求:9、电杆杆号必须面朝公路,并按照光缆线路A端到B端的方向递增编号,字体为白底黑色宋体,最下面字体距地面2.5米。
具体要求及杆号模板如下:二、拉线安装1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。
2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm;3、双方拉线抱箍应装在吊线下面10cm;四方拉线顺拉抱箍应装在吊线下面10cm,侧拉线抱箍应装在四方拉顺拉线下面10cm;4、拉线上把采用卡固法,使用三个U形卡子(即钢丝扣)各间距为100mm,再隔150mm 采用3.0铁线另缠封尾5圈,具体做法详见下图:5、拉线中把采用另缠法,封尾可使用3.0铁线另缠封尾5圈,具体规格及做法详见下表图(单位:mm)、一般情况下制作拉线材料选用镀锌钢绞线,角杆拉线和终端拉线均采用比吊线7、当转角杆的角深大于15m时,应装设两条终端拉线;当转角杆的角深大于15m 时装设两条拉线,每条拉线分别装在对应的线条张力方向的反侧,两条拉线出土点应相互内移30cm-45cm之间;8、一般情况下,在直线段内每隔8根电杆设一处双方拉,每隔16根电杆设一处四方拉;9、地锚钢柄出土长度为300mm,允许偏差50mm,拉线地锚的实际出土点与规定出土点之间的偏移不大于50 mm,地锚的出土斜槽应与拉线上把成直线;10、拉线地锚应按要求埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直,出土点与地面倾斜呈45度。
关于光电缆工程施工建设规范和要求
关于光电缆工程施工建设规范和要求关于光电缆工程施工建设施工规范和要求第一部分用户光缆部分一、用户光缆线路1)用户线路网如何选择可采用光缆线路。
1、对于主干线路比较集中的路由, 管孔容量比较紧张的地段,用户主干线路部分,可采用光缆,实现光缆到交接箱接入点,实现光纤到路边(FTTC)2、对于高密度集中的金融、贸易、办公楼群,可将光缆引至办公楼,实现光纤到办公楼(FTTB)3、居民住宅区、电话及数据业务比较集中的区域,用户线路可采用光缆,实现光缆到街区,光纤到户(FTTH)。
2)用户光缆线路网的设计应符合以下原则:1、用户光缆线路网的设计,应在全面规划的基础上,考虑电话用户的需求量、综合业务的需求和今后网络的发展,远近期结合确定本期工程的建设规模、光缆路由和数字传输系统容量等。
2、用户光缆线路网应具有一定的灵活性和安全性,适应近期和今后网路的发展。
3、光缆宜采用G.622光纤。
主干光缆芯数的取定应按中远期发展的需求,配线光缆则应按规划期末的需求配置。
3)用户光缆线路路由的选择,应符合通信网发展规划的要求和城市建设主管部门的规定,考虑管道路由和道路状况等因素,并应满足下述要求:1、光缆路由短捷安全,施工维护方便。
2、用户分布集中的区域。
3、扩建光缆时,应优先考虑在不同道路上扩增新路由。
4、本地网中在城区的光缆路由,应采用管道路由敷设方式。
在郊区宜采用管道,在没有管道的地段可采用埋式加塑料管保护(或称简易塑料管道)的方式。
4)用户光缆线路网在住宅区和光缆线路汇集点宜设置光缆交接箱(间),配线光缆从交接箱中引出。
5)光缆交接箱应遵循通信行业标准的有关规定。
其容量应按照规划期末的最大需求配置。
6)光缆交接箱(间)的设置应根据主干光缆的路由和服务区域大小综合考虑,以提高主干光缆的纤芯利用率和网络的灵活性。
二、用户光缆线路1)用户光缆线路建设方式的选择应符合下列要求:1、光缆线路应采用管道建设方式。
对于城市郊区的光缆线路,当没有管道或不能建筑管道时,可采用埋式加塑料管保护方式。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
光缆线路工程施工规一、电杆安装1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距离,一些公路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:于17.5条)。
当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装置辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆;4、角杆应在线路转角点移10-15cm,因地形限制装设撑杆的角杆可不移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm;5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯;6、电杆埋深必须符合下表要求:9、电杆杆号必须面朝公路,并按照光缆线路A端到B端的方向递增编号,字体为白底黑色宋体,最下面字体距地面2.5米。
具体要求及杆号模板如下:二、拉线安装1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。
2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm;3、双方拉线抱箍应装在吊线下面10cm;四方拉线顺拉抱箍应装在吊线下面10cm,侧拉线抱箍应装在四方拉顺拉线下面10cm;4、拉线上把采用卡固法,使用三个U形卡子(即钢丝扣)各间距为100mm,再隔150mm采用3.0铁线另缠封尾5圈,具体做法详见下图:5、拉线中把采用另缠法,封尾可使用3.0铁线另缠封尾5圈,具体规格及做法详见下表图(单位:mm)、一般情况下制作拉线材料选用镀锌钢绞线,角杆拉线和终端拉线均采用比吊线7、当转角杆的角深大于15m时,应装设两条终端拉线;当转角杆的角深大于15m 时装设两条拉线,每条拉线分别装在对应的线条力方向的反侧,两条拉线出土点应相互移30cm-45cm之间;8、一般情况下,在直线段每隔8根电杆设一处双方拉,每隔16根电杆设一处四方拉;9、地锚钢柄出土长度为300mm,允许偏差50mm,拉线地锚的实际出土点与规定出土点之间的偏移不大于50 mm,地锚的出土斜槽应与拉线上把成直线;10、拉线地锚应按要求埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直,出土点与地面倾斜呈45度。
拉线地锚安装详见下图:30012、拉线的距高比宜为1,特殊情况应≥0.75;13、街道和路边的拉线应安装红白警示套管。
见下图。
三、架空吊线1、一般情况下,架空吊线选用7/2.2镀锌钢绞线,吊线安装在直线杆段采用穿钉法;对于角杆吊线走向在拉线的反侧采用吊线抱箍、夹板来固定吊线,反之用穿钉、夹板固定吊线;吊线安装距杆梢顶一般情况下距杆梢≥50cm,特殊情况下应≥25cm。
安装好的吊线宜与地面等距;2、吊线走向:根据设计A-B端方向吊线宜安装在电杆的左侧;3、吊线在终端杆及角深大于15m的角杆应做终结。
吊线终结采用卡固法,与拉线上把相同;4、吊线的辅助装置:吊线的坡度变化要求不超过杆距的5%,当坡度变化超过杆距5%-10%时,吊线要求做仰角或俯角加固;当角杆角深大于5m时,吊线要求做角辅助装置加固吊线;5、吊线接续:采用另缠法,采用蛋型隔电子作电气断开,一般情况下每1公里做一次电气断开;在架空飞线档,所有吊线必须整条架设,不允许接续使用;另缠法的制作按距蛋形隔电子10cm采用3.0铁线另缠15cm,间距3cm再另缠10cm后,再间隔10cm 用3.0铁线另缠封尾5圈;6、在同一杆路上架设两层吊线时,两吊线的间距为40cm;7、架设辅助吊线与主吊线的间距为40 cm,每隔30m采用镀锌扁铁及三眼单槽夹板做一处连接【镀锌扁铁规格为:40mm(宽)×5mm(厚)×400mm(长)】;8、防雷接地:对于所有架空线路要求至少保证每公里有一次接地,所有安装拉线的电杆和吊线均必须接地;电杆避雷线与拉线连接示意图、吊线接地示意图见下图:避雷线与拉线连接示意图吊线接地示意图四、架空光缆敷设1、光缆挂钩在吊线上安装的标准间距为50cm,允许误差±3公分,电杆两侧的第一只挂钩应各距电杆25公分,允许误差±2公分。
挂钩在吊线上的搭扣方向宜一致,挂钩托板应齐全;2、光缆敷设前应进行单盘测试和配盘,并按设计要求的A、B端方向进行敷设。
配盘时严禁将光缆接头安装在跨越道路、铁路或河流的跨越档;3、整盘光缆敷设时应采用倒“∞”法进行敷设;4、光缆敷设后应平直、无扭转弯、无机械损伤、无过渡弯曲,走向合理美观;敷设安装时,光缆弯曲的曲率半径应大于光缆外径的20倍,光缆安装固定后曲率半径应不小于光缆外径的10倍;5、光缆经过或靠近并有可能磨蹭缆的各种障碍物时,应在光缆及吊线上加装安全保护;如下图所示。
6、直线杆路敷设光缆时每隔5根电杆作一处杆弯预留,预留在电杆两侧的挂钩间下垂25-30cm,并套波纹管保护50cm。
如下图所示。
7、光缆与其它设施的间隔距离应符合下表要求:序号其它建筑物名称最小垂直距离(m) 备注1 距铁路轨面7.5 缆线最低点至轨面2 距公路、市区主要道路路面 6.0 公路转弯处应为倾斜的最高点3 距一般道路路面 6.0 包括农村机耕道、农用车道等4 距通航河流航帆顶点 1.0 在最高水位时5 距不通航河流顶点 2.0 在最高水位时及漂浮物上6 距房屋屋顶 2.0 跨越房顶2.0m、跨越屋脊0.6m7 与其它通信线交越间距0.68 距树枝顶 1.59 沿街坊小巷架设距地面 4.010 高农作物地段 3.5 最低缆线与农作物、农机的最高点间的净距,应不小于0.6m11 其它一般地型距地面 3.5 个别特殊山坡容许不小于2.5m8、光缆跨越公路时,缆线均应套夜光警示管;9、光缆与电力线垂直、斜向交越须做绝缘保护光缆线路,绝缘保护长度应超过电力线交越跨度两端各1.5米以上;当与电力线交越时垂直净距达不到要求,且缆线到地面的距离达又不到3.5米的情况下应改为直埋通过。
如下图所示。
10、架空线路与电力线交叉跨越平行时的隔距要求详见下表:序号电力线路电压最小垂直净距(m) 最小水平距离(m)说明电力线有防雷装电力线无防雷装1 1kV以下 1.25 1.25 1.02 1~10kV 2.0 4.0 2.03 35kV 3.0 5.0 3.04 60~110kV 3.0 5.0 4.05 220kV 4.0 6.0 6.56 低压电力用户线0.6 带绝缘层7 电车滑行线/吊线 1.25 1.25 不允许穿越8与电力线交叉点至最近的电力杆距离尽量靠近,但应≥7m11、光缆引上引下处采用钢管套φ28/32塑料子管保护,光缆在引上引下电杆应作10米以上的光缆预留;光缆引上保护示意图如下。
12、光缆线路每隔20个杆挡作一处光缆预留10米以上;跨铁路、顶管、直埋、跨二级路以上的公路两端各预留光缆10米以上;架空光缆接头两端的光缆应做余留10-20米,两端的预留光缆应用预留架盘在邻杆上,局房留20-30米;13、所有的预留光缆盘应盘缠成“O”型圈并绑扎好吊挂在电杆安装的预留架上,光缆预留圈直径应不小于60cm;光缆预留示意图如下14、为避免光缆“打小圈”及“扭转”预留光缆需一正一反绕圈;按设计要求采用扎线绑扎,要求缠扎美观;15、预留架采用“十”或“一”字型预留架,角杆不允许安装预留架。
五、管道光缆敷设1、对于梅花管和单管子管的管道可以直接穿放光缆;2、对于PVC管或波纹管,一般敷设3根塑料子管敷设光缆,子管在两个人/手孔间不得有接头,子管在人/手孔伸出长度为20-40cm;3、光缆在人/手孔的光缆顺靠墙壁绑扎固定,子管外部光缆应采用塑料管或波纹管保护;4、管道光缆每隔500m应作一次10m以上的预留,光缆接头两侧预留各为10-15m,预留光缆可盘留在接头人/孔,当接头人/手孔拥挤时,也可盘留在两端相邻的人/手孔,在人/手孔的预留光缆必须盘留绑扎、固定安放在人/手孔适当的位置上,在每个人/手孔的管道光缆应做光缆标志牌。
六、直埋光缆敷设1、直埋光缆沟底宽度宜为30cm,埋设时光缆应套塑料管保护,斜坡上的埋设光缆沟应按设计规定的措施处理,光缆埋深应符合下表规定。
敷设地段埋深(m)备注普通土、硬土≥1.2 沟底应垫10 cm细土或细沙半石质、砂砾土、风化石≥1.0 沟底应垫10 cm细土或细沙全石质、流沙≥0.8 沟底应垫10 cm细土或细沙市郊、村镇≥1.2市区人行道≥1.0穿越铁路(距道碴底)、公路(距路面)≥1.2沟渠、水塘≥1.2河流按水底电缆要求2、直埋光敷设光缆的A、B端方向应符合设计要求;3、直埋光缆的曲率半径应大于光缆外径的20倍;4、同沟敷设两条光缆以上时,应平行排列,两条光缆间距应不小于5cm,不得交叉或重叠;6、光缆必须平放于沟底,不得腾空和拱起,光缆布放后,应检查光缆外皮,如有破损立即修复;引入,终端不允许固定在铁塔、抱杆上。
光缆敷设应平直,绑扎间距均匀美观;2、局光缆应在进局馈线窗和终端前1米处分别挂标识牌,注明光缆局向、光缆芯数、施工日期等信息,以便识别;3、布放过程中注意每个拐弯点,严禁出现小圈和死弯;4、光缆成端后机房的余缆应盘留到室外的局前井或终端电杆上,当必须在机房盘留时,光缆盘扎后置于设计指定的地点或适当的位置;5、局光缆应注意免受压迫。
对进局光缆的要求:1、位于居民区的基站:A、基站附近的光缆为架空或挂墙的,必须采用架空或挂墙方式进局,其他要求遵照公司的规;B、基站附近的光缆为管道或直埋的,必须采用管道或直埋方式进局,埋深度必须大于1米(因地形因素深度无法达到1米的,必须采用20厘米厚的水泥包封保护),其他要求遵照区公司的规。
2、野外有机房基站:必须采用直埋方式进局,直埋深度必须大于1米(因地形因素深度无法达到1米的,必须采用20厘米厚的水泥包封保护),对于土建机房终端杆预留10-15米的光缆、房顶预留10-15米的光缆,对于钢板房终端杆预留15-20米的光缆、房顶不允许预留光缆;其他要求遵照区公司的规。
3、野外无机房基站:野外无机房基站必须采用直埋方式进局,如上图所示,相关说明如下:A、从终端杆至户外一体化基站平台采用直埋方式进局,光缆必须穿入子管方可直埋以保证光缆可以拉动、不允许出现将子管割开来包光缆的现象,埋深度必须大于1米(因地形因素深度无法达到1米的,必须采用20厘米厚的水泥包封保护);B、光缆必须从光缆引入孔(如上图所示,每个站都是一样的)穿入,进入走线槽后穿到户外开关电源柜或户外传输综合柜,在ODF框上成端;C、终端杆预留光缆15-20米,盘整齐后绑扎在光缆预留架上;D、若从终端杆至平台需直埋的光缆长度大于5米时,必须在防盗笼预留5-7米的光缆,盘整齐后绑扎在防盗笼上。
