副平硐铺设轨道安全技术措施
由于副平硐内原轨道运输系统轨道规格不符合煤矿安全规程要求,轨枕大多腐烂,局部地段轨道两侧安全间隙不足,不能满足安全运输需要,同时,为了提升本矿的辅助运输能力,提高辅助运输安全系数,须对现有运输轨道系统进行改造。为了高质量高标准地完成轨道的铺设工作,特制定本安全技术措施。
一、工程概况:
副平硐斜长500m,净宽3.5m,墙基高1.3m,拱高1.75m,净高3.05m,净断面积为9.36m2。井筒现有轨道为18kg/m轨道,轨道间距为600mm,轨枕为木枕,轨枕间距长短不一,井筒口以内40m和井底车场20m为双轨铺设,车场其余段110m为单轨铺设,井口外伸60m,轨道总长790m。距井筒口60m处有调度绞车一部。滚轮及阻车器均损坏严重,均不能满足提升要求。另外,井口以里75m至120m段巷道净高为1.85m,净宽3m,净断面积为4.58m2,不能满足轨道铺设要求,需进行起底(其长度及起渣方量见附图)后再铺轨。
二、施工技术要求:
1、轨道铺设技术要求
(1)道轨选用30kg/m钢轨,轨距为600mm,道轨铺设长度为790m(井筒内单轨长度500m,车场双轨长度共120m、井底铺轨长度110m,井口外延60m,共790m);轨枕选用混凝土枕,枕木规格为长×宽×高=1200×150×140mm,轨枕设计间距为750mm;轨道采用10m长钢轨。道床采用直径30mm的石子铺设,道床铺设宽度1200mm,厚度240mm。在井口处设置三道绝缘夹板,绝缘夹板以外(地面侧)的轨道每侧轨道有效接地至少一处。
(2)平硐段(坡度小于5度)每隔50m安设一个滚轮,斜坡段每隔20m安设一个滚轮。分别在井口以里130m、230m、330m、430m处设置自动防跑车装置4道。
(3)轨道铺设沿巷道中心线铺设,在左侧(东侧)设人行道,采用混凝土硬化,硬化宽度800mm,厚度200mm。右侧设置排水沟,排水沟采用混凝土砌筑,水沟断面净尺寸高×宽=300×300mm,侧壁厚度50mm,底厚100mm,水沟设盖板(盖板要加
12#钢筋,间距300*300mm),盖板尺寸长×宽×厚=800×500×50mm,在井口往里370m(15°坡)处人行道为阶梯状,阶梯长度700mm、宽度800mm、高度200mm,坡长130m。
2、质量标准要求
(1)轨道采用30kg/m的钢轨,轨道扣件齐全、牢固并与轨型相符。轨道接头的间隙不得大于5mm,高低和左右错差不得大于5mm,不应有硬弯。
(2)轨道间距:600mm,直线段和加宽后的曲线段轨距偏差为:-2mm--+5mm。
(3)直线段2条钢轨顶面的高低差,以及曲线段外轨按设计加高后与内轨顶面的高低偏差,都不得大于5mm。
(4)轨枕间距:750mm,轨枕间距偏差:-50mm--+50mm,轨枕规格:1200×150×140mm,轨枕埋入道床深度为90mm。轨枕下铺石子约100mm左右。枕轨必须与轨道固定牢靠,且垂直于轨道。轨枕靠上帮的一头必须平齐。
(5)道床必须垫平、捣实,严禁出现枕木悬空的轨道。
(6)同一线路必须使用同一型号钢轨,不得有杂拌道。道岔的钢轨型号,不得低于线路的钢轨型号。
(7)轨道铺设平整、牢固,道碴垫实。
(8)轨道上平面距巷道顶板最低处不低于2300mm。
(9)轨道拉杆每隔30m设置一道。
三、施工作业程序及主要工序
1、施工作业程序:清除多余道渣——运材料(轨枕、钢轨、石子、夹板等)——码放材料——回收旧枕木道轨——铺设永久道轨——填道床——做水沟、硬化行人道(整个循环由下往上施工,每铺50m轨道为一循环)。
2、劳动组织:
采用八小时作业制,每天三班。每班设跟班干部(项目负责人)一名,负责总体指挥、安全、技术等工作;设班长一名,负责本班指挥协调;设瓦斯检查员一名,负责瓦斯和二氧化碳检查;设安检工一名,负责安全检查;绞车司机一名,负责运
料和运渣;信号工一名,负责绞车运输时信号提示;施工人员8名,负责起轨出渣和轨道铺设;地面装料和卸料工2名,负责井下供料和卸料、出渣。
3、施工主要工序:
(1)测量人员要按设计复核、补齐巷道腰线,巷道两侧都要有腰线(间断点不超过10米;统一使用永久轨道面1米的腰线)弯道两端都要有一个中线点,没有激光的直线巷道每40左右要有一个中线点,按设计位置划好道岔基本轨起点位置。
(2)用中腰线检查道床地板宽度和高度,不够的及时处理;轨枕、道岔来到现场后,技术人员要组织职工认识、熟悉各种构配件;搞清楚名称、用途,每副道岔各种构配件的需要数量。
(3)把轨道和道岔的主件下到井下、运到铺设地点,在道床外垫平放置待用。轨枕装车下井运到铺设地点,在道床外的巷帮摆靠。双轨段按大约间距300mm、单轨段按大约间距600mm摆靠。
(4)按设计位置、道岔型号、长短次序数量在道床上摆好道岔用道枕;道岔直轨一侧的道枕头要对齐;把直轨抬到道枕上就位,道枕在轨道外侧不少于250㎜;撬起直轨,在不同位置加入不同规格的垫板、并固定道轨(所有道轨第一次固定2/3);把基心轨抬到道枕上就位,心尖与直轨的护轨中垂直对正,找准轨距并固定;把弯轨抬到枕上就位、把直、曲连接轨和基心轨、尖轨连接起来(注意尖轨内有套管,长的在前,短的在后),不同位置加入不同规格的垫板、找准直道轨距并固定,按巷道中线与轨道中心的关系拨正道岔;在不同位置加入不同规格的垫板、找准弯道轨距(注意弯道轨距有加宽)并固定;
(5)从前到后、先直后弯对照标准复核尺寸,有误差及时调整,无误后把所有固定卡固定。安装连杆、扳道器。检查尖轨开程、密贴、灵活情况。进行班组自验收并作好记录。
(6)起道追渣:用2-6个起道器同时平缓的把上过道渣的道逐段抬起,根据上道渣的多少,起渣时应根据坡度进行,然后把每一块道板两端轨道下方的道渣用夯道镐夯实。

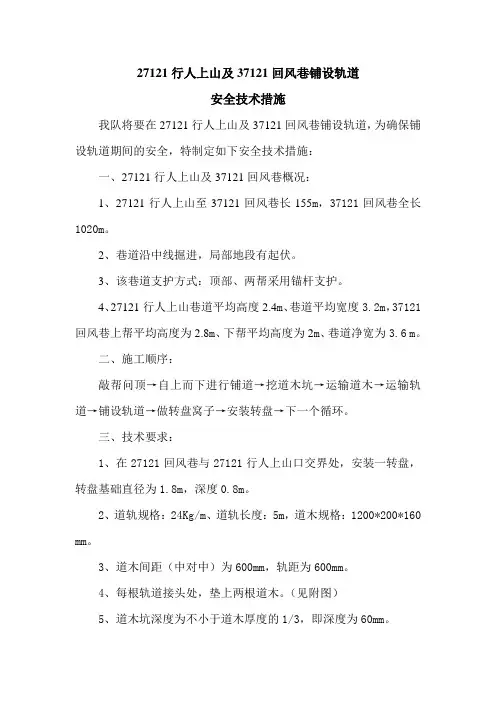

(7)拆除现有的临时轨道运走拆除物运至并码放整齐。
