《关于加强深基坑工程质量、安全管理的若干意见》苏建质〔2006〕81号
《关于加强深基坑工程质量、安全管理的若干意见》苏建质〔2006〕81号日期:2011-12-05 浏览:263次文字:【大】【中】【小】关于加强深基坑工程质量、安全管理的若干意见各市(区)建设局、苏州工业园区规划建设局、苏州高新区建设局,各有关单位:为了加强深基坑工程质量、安全管理,确保建设工程及相邻建(构)筑物、公用设施和人员安全,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》等法律法规,结合本市实际,就加强深基坑工程质量、安全管理提出如下意见:一、本文所称深基坑,是指开挖深度超过4米(含4米),或深度虽未超过4米,但地质条件和周围环境及地下管线特别复杂的工程。
深基坑工程包括工程勘察、基坑(含边坡)支护结构设计和施工、地下水控制、基坑监测、土方挖填等内容。
二、建设单位应当向设计及施工单位提供施工现场及毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料,气象和水文观测资料,相邻建筑物、构筑物及地下工程等有关资料,并保证资料的真实、准确、完整。
三、建设单位在深基坑支护施工前,应组织施工、监理和监测等单位,对邻近建(构)筑物的现状进行周密的调查、测绘或摄像,并作好详细记录,必要时应提供有关部门出具的安全鉴定报告。
四、建设单位应当将深基坑工程发包给具有相应资质和能力的勘察、设计、监理、监测、施工单位。
建设单位在进行工程项目施工招标时,应当将深基坑支护、土方挖填等工程纳入该项目一并招标,不得肢解发包。
建设单位应将深基坑工程所需的勘察内容纳入建设项目的勘察范围,要求勘察单位按规定提供各项参数和技术指标,为深基坑工程的设计、施工提供依据。
应委托具有相应资质的监测单位对深基坑及周边建筑物进行监测。
应委托具有乙级及以上岩土工程设计资质的单位进行深基坑支护设计,并按规定报送审查。
五、建设单位应当承担实施专项施工方案必需的安全技术措施费(包括现场安全文明施工措施费);不得迫使承包方以低于成本的价格施工;不得明示或暗示施工单位不按审查确定的专项施工方案施工;不得压缩合理工期和削减施工过程中的监测项目。
河南省住房和城乡建设厅关于印发《河南省建筑边坡与深基坑工程管理规定》(试行)的通知
河南省住房和城乡建设厅关于印发《河南省建筑边坡与深基坑工程管理规定》(试行)的通知文章属性•【制定机关】河南省住房和城乡建设厅•【公布日期】2010.03.01•【字号】豫建[2010]25号•【施行日期】2010.03.01•【效力等级】地方规范性文件•【时效性】失效•【主题分类】城乡建设综合规定正文河南省住房和城乡建设厅关于印发《河南省建筑边坡与深基坑工程管理规定》(试行)的通知(豫建〔2010〕25号)各省辖市建委(建设局),各有关扩权县建设局:为加强对建筑边坡与深基坑工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,根据国家有关法律、法规和规范,结合我省实际,我厅制定了《河南省建筑边坡与深基坑工程管理规定》(试行),现印发给你们,请各地认真贯彻执行。
二○一○年三月一日河南省建筑边坡与深基坑工程管理规定(试行)第一章总则第一条为加强对建筑边坡与深基坑工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,根据国家有关法律、法规和住建部《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号)精神,结合我省实际,制定本规定。
第二条本规定所称建筑边坡(以下简称“边坡”),是指在建(构)筑物场地或其周边,由于建(构)筑物和市政工程开挖或填筑施工所形成的高度超过8m(含8m)人工边坡和对建(构)筑物安全或稳定有影响的自然边坡,或虽未超过8m,但地质情况和周围环境较复杂的边坡。
本规定所称深基坑(以下简称“基坑”),是指开挖深度超过自然地面下5m (含5m)或深度虽未超过5m,但地质条件和周围环境复杂的基坑。
本规定所称边坡与基坑工程,包括边坡与基坑支护、地下水控制、地表水的疏导与排泄、土方开挖、基坑回填、基坑周边环境保护、监测等内容。
第三条本规定适用于河南省行政区域内边坡与基坑工程的环境调查、勘察、设计、施工、监理、监(检)测及其相关的管理活动。
第四条河南省住房城乡建设主管部门负责全省范围内的边坡与基坑工程的建设管理工作。
深基坑放坡开挖专家论证方案
深基坑放坡开挖专家论证方案A 综合说明A.1编制内容说明根据《天津市建设工程基坑降水及土方开挖方案论证文件编制标准》要求并结合本工程实际情况,本方案内容包括:方案编制依据与工程概况、土方开挖方案、降水方案、监测专项方案、应急专项方案、季节施工措施、质量保证措施及安全生产、文明施工、环境保护保证措施等。
本工程不属于超深基坑(开挖深度超过14m),且周边环境不复杂,无地下管线和建构筑物,故不需要在土方开挖前对支护结构进行渗漏检测。
按照《基坑降水及土方工程施工方案报件标准》要求,方案含盖范围为:自工程桩、围护结构、止水帷幕完成后开始,至土方挖完、垫层浇筑完成期间的施工内容。
包括降水井施工及降水运行、土方开挖施工、不包括土方回填及底板封井。
A.2编制依据A.2.1基坑支护设计图纸A.2.2市建设科技委对基坑支护设计方案的论证意见A.2.3市建设科技委对本工程基坑降水及土方施工方案的论证意见A.2.4地质勘察报告《图书馆工程岩土工程勘察报告》(详细勘察阶段)A.2.5有关国家及地方的规范、规程1、《建筑基坑工程技术规程》(DB29-202-2010)2、《建筑地基处理技术规范》(JGJ79-2012)3、《建筑地基基础工程施工质量验收规范》(GB50202-2002)4、《建筑基坑工程监测技术规范》(GB50497-2009)5、《建筑机械使用安全技术规程》(JGJ33-2012)6、《建筑桩基技术规范》(JGJ94-2008)7、《地下防水工程质量验收规范》(GB 50208-2011)8、《混凝土结构工程施工质量验收规范》(GB 50204-2011)9、《钢筋焊接及验收规程》(JGJl8-2003)10、《建筑工程施工质量评价标准》(GB/T50375-2006)A.3专家论证意见回复A.3.1意见一1、补充基坑支护论证内容回复:已作为附件,将复印件附于方案中。
2、地下基础施工处于雨季,应采取引流管疏干地下水措施。
(建筑工程管理)河南省建筑边坡与深基坑工程
(建筑工程管理)河南省建筑边坡与深基坑工程豫建〔2010〕57号河南省住房和城乡建设厅关于印发《河南省建筑边坡和深基坑工程设计方案评审办法》的通知各省辖市住房和城乡建设局(委),各扩权县建委(局):为加强对建筑边坡和深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,根据《河南省建筑边坡和深基坑工程管理规定(试行)》(豫建〔2010〕25号),我厅制定了《河南省建筑边坡和深基坑工程设计方案评审办法》,现印发你们,请遵照执行。
二○壹○年四月二十二日河南省建筑边坡和深基坑工程设计方案评审办法第壹条为规范建筑边坡和深基坑工程设计方案评审工作,根据《河南省建筑边坡和深基坑工程管理规定(试行)》(豫建〔2010〕25号),特制定本办法。
第二条本办法适用于河南省建筑边坡和深基坑工程的设计方案评审工作。
第三条设计方案评审是指县级之上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡和深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。
第四条河南省建筑边坡和深基坑工程专家委员会(以下简称“省专家委员会”)负责危险性较大的建筑边坡和深基坑工程的设计方案评审工作,省专家委员会办公室设在河南省建筑科学研究院有限X公司,负责日常管理工作。
第五条建筑边坡和深基坑工程的设计方案评审实行分级管理,具体标准按《河南省建筑边坡和深基坑工程管理规定(试行)》第二十三条规定执行。
第六条建筑边坡和深基坑工程的设计方案评审应由建设单位委托。
第七条为保证客观、公正、严谨,评审工作实行专家评审制度,由组织机构在专家库中选择勘察、设计、施工、监理等有较丰富专业经验,具备相应专业注册执业资格或高级技术职称的专家参和评审。
省级专家库的管理工作由省专家委员会负责,各市住房城乡建设主管部门或其委托机构负责当地专家库的管理工作,根据技术水平、工作业绩、职业道德等要求,对入库专家定期进行考核、调整且实施动态管理。

基坑施工方案评审意见
工民建
高工
建材桂林地质工程勘察院
硕士/岩土
教高
江苏省华建建设股份有限公司
硕士/土木
教高
建设单位项目技术负责人
制品股份有限公司
监理单位项目总监理工程师
技术管理有限公司
监理单位专业监理工程师
技术管理有限公司
施工单位安全管理负责人
工程股份有限公司
施工单位工程技术负责人
工程股份有限公司
施工单位项目负责人
论证结论:□通过 ■修改后通过 □不通过
专家(签名): 专家组组长(签名):
2020年03月16日
施工单位就专家论证意见对《卫光生物医药产业园(一期)工程9号建筑(污水处理站)深基坑工程安全专项施工方案》的修改情况:(对专家提出的意见逐条回复,可另附页)
一、审查意见修改
1、审查意见第1条——见方案修改稿:第2页到第2页。
年 月 日
三、参加专家论证会的有关人员
工程名称
卫光生物医药产业园(一期)工程9号建筑(污水处理站)
方案名称
深基坑工程安全专项施工方案
类别
姓名
工作单位
学历/
专业
职称
电话号码
签字
专家组长
深圳市建设(集团)有限公司
本科/
工民建
高工
专家成员
中国建筑西南勘察设计研究院有限公司
硕士/岩土
教高
深圳市西部城建工程有限公司
工程股份有限公司
施工单位项目技术负责人
工程股份有限公司
专项方案编制人员
工程股份有限公司
项目专职安全生产管理人员
工程股份有限公司
设计单位项目技术负责人
信息产业电子第十一设计研究院科技股份有限公司

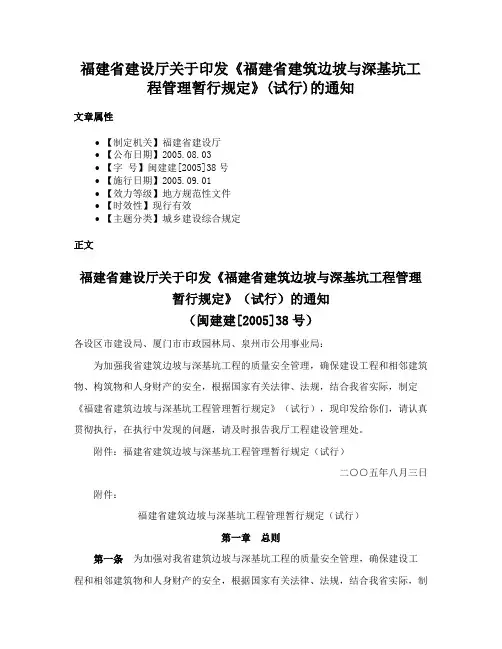

福建省建设厅关于印发《福建省建筑边坡与深基坑工程管理暂行规定》(试行)的通知
福建省建设厅关于印发《福建省建筑边坡与深基坑工程管理暂行规定》(试行)的通知文章属性•【制定机关】福建省建设厅•【公布日期】2005.08.03•【字号】闽建建[2005]38号•【施行日期】2005.09.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文福建省建设厅关于印发《福建省建筑边坡与深基坑工程管理暂行规定》(试行)的通知(闽建建[2005]38号)各设区市建设局、厦门市市政园林局、泉州市公用事业局:为加强我省建筑边坡与深基坑工程的质量安全管理,确保建设工程和相邻建筑物、构筑物和人身财产的安全,根据国家有关法律、法规,结合我省实际,制定《福建省建筑边坡与深基坑工程管理暂行规定》(试行),现印发给你们,请认真贯彻执行,在执行中发现的问题,请及时报告我厅工程建设管理处。
附件:福建省建筑边坡与深基坑工程管理暂行规定(试行)二○○五年八月三日附件:福建省建筑边坡与深基坑工程管理暂行规定(试行)第一章总则第一条为加强对我省建筑边坡与深基坑工程的质量安全管理,确保建设工程和相邻建筑物和人身财产的安全,根据国家有关法律、法规,结合我省实际,制定本规定。
第二条本规定所称建筑边坡,是指在建(构)筑物场地或其周边,由于建(构)筑物和市政工程开挖或填筑施工所形成的人工边坡和对建(构)筑物安全或稳定有影响的自然边坡;高度超过8m或虽未超过8m,但地质情况和周围环境较复杂的边坡。
本规定所称深基坑,是指开挖深度超过4m的基坑或深度虽未超过4m,但地质情况和周围环境较复杂的基坑。
本规定所称建筑边坡与深基坑工程,包括边坡与基坑支护、地下水控制、地表水的疏导与排泄、土方开挖、监测等内容。
第三条本规定适用于本省范围内建筑边坡与深基坑工程勘察、设计、施工、监理和监测及其相关的管理活动。
第二章一般规定第四条建设单位应当在勘察前对建筑边坡或深基坑附近的建筑物、构筑物、道路、地下管线等现状,以及同期施工的相邻建设工程施工情况进行调查,并应当将调查资料及时提供给勘察、设计、施工、监测单位。
深基坑专项施工方案(专家评审)
深基坑专项施⼯⽅案(专家评审)xx项⽬主桥承台深基坑开挖专项施⼯⽅案专家组评审意见xx项⽬于xx年xx⽉xx⽇xx项⽬部会议室召开了关于西⼀⼤桥主桥承台深基坑开挖专项施⼯⽅案专家论证会。
与会专家真正听取了项⽬部对主桥承台深基坑开挖施⼯⽅案的介绍,经过讨论后形成以下评审意见:⼀、该施⼯⽅案基本可⾏,安全措施考虑较全⾯,⽅案编制内容可指导现场施⼯;⼆、建议1.为确保开挖过程中不出现安全事故,建议在基坑四周边加密布设监控量测点,定时对监控点的量测,⽤数据来确定开挖的边坡是否稳定;2.增加基坑周临时排⽔措施,防⽌⾬⽔、⽣产⽤⽔顺着边坡流⼊基坑,造成基坑边坡滑塌;3.基坑四周不得存放重物,开挖出的⼟⽅直接清运,不得堆放在基坑四周,防⽌边坡受外⼒失稳⽽造成垮塌。
4.基坑开挖过程中,现场安全员全程监督,确保⽆违规操作。
专家组组长签名:xxx年xx⽉xx⽇签到表⼯程项⽬名称:合同段:⽬录深基坑开挖专项施⼯⽅案 ................................................................... - 1 -1.⼯程概况 ......................................................................................... - 1 -2.编制依据 ......................................................................................... - 1 -3.⼯程地质、⽔⽂及场地条件 ......................................................... - 2 -3.1地质结构 .................................................................................. - 2 -3.2⽔⽂条件 .................................................................................. - 2 -3.3施⼯场地 .................................................................................. - 2 -4.施⼯计划 ......................................................................................... - 2 -4.1⼯期计划 .................................................................................. - 3 -4.2⼈员配备 .................................................................................. - 3 -4.3机械配备 .................................................................................. - 4 -5.主要施⼯⽅法 ................................................................................. - 4 -5.1基坑开挖⽰意图 ...................................................................... - 4 -5.2施⼯⽅法 .................................................................................. - 5 -6.安全保证措施............................................................................... - 11 -7.基坑抢险应急措施 ....................................................................... - 12 -8、季节性施⼯与夜间施⼯ ............................................................... - 12 -8.1 季节性施⼯ ........................................................................... - 12 -8.2 夜间施⼯措施 ....................................................................... - 13 -9、附件:防汛应急预案 ................................................................... - 12 -深基坑开挖专项施⼯⽅案1.⼯程概况XXXX。
专项施工方案专家审查评审表(深基坑)
杨志军
贵州省桥梁设计研究院
高工
池恩安
新联爆破有限公司
高工
1、原则同意施工单位编制的深基坑专项安全施工方案,方案内容齐全、措施可行。
2、建议对以下内容进行修改完善后实施:
a、对石方边坡开挖进一步优化。
b、加强基坑爆破施工安全措施.
专家组成员(签名)
姓名工作Biblioteka 位职称签名蒋太安(组长)
贵州水柏铁路有限公司
教高
刘志军
中铁二院
教高
林治仁
贵州黔水监理公司
教高
杨泉勇
中铁二局一公司
专项施工方案专家审查评审表
工程名称
G210三桥经沙文至扎佐一级公路兼城市干道工程A标
专项方案名称
深基坑专项安全施工方案
审查时间
2014年1月15日
地点
G210三扎A标项目经理部会议室
主持人
专家组审查意见:
中铁五局G210三桥经沙文至扎佐一级公路兼城市干道工程A标项目经理部于2014年1月15日在贵阳观山湖区G210三扎A标项目经理部会议室组织召开了《深基坑专项安全施工方案》专家评审会,由土建工程领域5名专家(名单附后)组成专家组对专项方案进行评审,会议还邀请了贵阳市建设投资控股有限公司等项目建设管理相关单位的领导和代表参加会议。与会专家认真听取了项目部对《深基坑专项安全施工方案》的汇报和项目建设管理相关单位代表的意见,对方案进行了深入细致的评审,形成评审意见如下:
深基坑专项方案评审意见
一、项目背景(一)项目概况本项目为某市某区域地下综合管廊工程,工程规模较大,地质条件复杂,基坑开挖深度深,周边环境复杂,施工难度较大。
为确保工程质量和施工安全,编制了本专项施工方案。
(二)编制依据1. 国家及地方相关法律法规、标准规范;2. 工程设计文件及地质勘察报告;3. 施工合同及施工组织设计;4. 相关工程经验及参考资料。
二、评审内容(一)施工组织1. 施工组织结构合理,责任明确;2. 施工进度安排合理,确保工期;3. 施工资源配置充足,满足施工需求;4. 施工现场管理措施到位,确保施工安全。
(二)施工技术1. 基坑支护设计合理,符合规范要求;2. 基坑开挖及支护施工技术先进,确保施工质量;3. 施工工艺流程清晰,施工步骤合理;4. 施工过程中各项技术措施到位,确保施工安全。
(三)施工安全1. 安全管理制度完善,责任落实到位;2. 施工现场安全防护措施到位,确保人员安全;3. 针对深基坑施工特点,制定了针对性的安全防护措施;4. 应急预案完善,应对突发事件能力较强。
(四)环境保护1. 施工现场环境保护措施到位,符合环保要求;2. 施工过程中减少对周边环境的影响;3. 做好施工现场的垃圾处理和废水排放。
三、评审意见(一)总体评价本专项施工方案编制内容齐全,技术措施合理,安全防护措施到位,环境保护措施符合要求,能够确保工程质量和施工安全。
评审专家组一致认为,本专项施工方案可行。
(二)具体意见1. 施工过程中,要严格按照方案执行,确保施工质量;2. 加强施工现场管理,确保施工安全;3. 加强与相关部门的沟通协调,确保工程顺利进行;4. 优化施工工艺,提高施工效率;5. 做好施工过程中的环境保护工作。
四、结论根据评审意见,本专项施工方案评审通过。
希望施工单位认真落实评审意见,确保工程质量和施工安全,为我国地下综合管廊工程建设做出贡献。
深基坑专家论证意见回复
学府华庭二期工程基坑降水及土方开挖施工方案专家论证意见回复一、补充工程总平面图(不可以卫星图代替)回复:已补充。
见附件1二、补充工程周边环境图,标明本工程地下室与红线的距离,注明北侧已建高层的距离,并说明东侧待建建筑的拟建时间。
回复:已补充。
见附件1待建建筑物的拟建时间见P6三、补充基础施工平面布置图,图中注明各种临时设施的具体位置、现场围挡及出入口的位置、临时道路的走向、宽度及与基坑的距离。
回复:已补充。
见附件1四、塔吊基础与筏板基础之间应留有100~200m的软隔离层,以避免建筑物下沉造成塔吊基础对筏板基础的损坏。
回复:已修改,见P31。
五、应对土方开挖方法进行细化,遵循先撑后挖、分层开挖的原则,带有锚杆及钢支撑部位应先行挖土至设计支撑标高,锚杆及钢支撑完成且锚杆强度达到设计强度要求后,方可进行下部土的开挖。
回复:已修改。
见P34。
六、应明确坑中坑的开挖时间,认真分析使用长臂挖机进行坑中坑土方开挖的可行性,并对坑中坑的深度加以核实。
回复:已修改。
见P39。
七、加强降水运行管理,降排水严禁出现井倒井现象。
由于本工程基坑而积达12.5万m2,故建议坑内设置临时集水箱,数量根据现场实际需要确定回复:已修改。
见附件4 。
八、土方开挖除进行施工区段划分外,还应明确每个施工区段的土方开挖的平面流向,明确出土口的位置及加固措施。
回复:已修改。
见附件2 。
九、应按《建筑基坑工程监测技术规范》GB50497-2009的要求以及设计要求设置基坑及周边环境的监测点,补充所有监测项目的监测布点图。
回复:已补充。
见附件5 。
十、应根据工程实际分析确定重大风险源并制定切实可行的应急措施。
回复:已修改。
见P71-73 。
十ー、建议取消坑顶设置的排水沟,可采用砌筑挡水墙及坑顶地面适当向外找坡、硬化的方法,防止地表水流入基坑。
回复:已修改见P42示意图。
1、本工程采用放坡开挖,放坡使用钢板桩抗滑,钢板桩加一道钢帽,钢板桩是钢管角撑的支护形式。
深基坑专家论证回复意见
东水门大桥南立交工程
《轻轨环线车站深基坑施工专项方案》
专家评审意见回复
一、补充设计简介,逆作法施工工艺流程,信息化施工相关技术内容。
回复:已补充流程图及相关技术内容(见P11-P13)。
2)补充水平方向分段开挖内容。
回复:已在原方案中补充水平方向分段开挖。
(见P23)
3)钻机移动钢管脚手架的立杆间距应减小。
回复:已按要求减小钢筋脚手架的立杆间距。
(见P18)。
4)补充坡顶截、排水沟及集水坑的平面布置图。
回复:已在方案中补充截水沟及集水坑的平面布置。
(见附图一)5)局部调整工期计划,明确施工顺序。
回复:工期计划及施工顺序已调整。
(见P9)
重庆建工第二市政工程有限公司
东水门大桥南立交项目部
2014年4月14日。
海南省住房和城乡建设厅关于加强建筑边坡与深基坑工程质量安全管理的通知-琼建质[2012]190号
海南省住房和城乡建设厅关于加强建筑边坡与深基坑工程质量安全管理的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 海南省住房和城乡建设厅关于加强建筑边坡与深基坑工程质量安全管理的通知(琼建质[2012]190号)各市、县、自治县住房和城乡建设局,洋浦经济开发区规划建设土地局,各勘察设计、监理、施工单位及有关单位:为有效防范工程质量安全事故,确保工程及其相邻建(构)筑物、地下管线及设施的安全,根据国务院《建设工程质量管理条例》(第279号令)、建设部《实施工程建设强制性标准监督规定》(第81号令)、《建筑边坡工程技术规范》(gb50330-2002)、《建筑基坑支护技术规程》(jgj120-2012)、《危险性较大的分部分项工程安全管理办法》(建设部[2009]87号)等法律、法规及相关标准,结合我省实际,现就加强建筑边坡与深基坑工程有关质量安全管理通知如下:一、对以下建筑边坡和深基坑工程的设计方案和施工方案必须组织专家论证:1.建筑边坡:边坡高度≥8米2.深基坑:基坑深度≥5米3.地质和环境条件复杂、稳定性差的建筑边坡和基坑工程4.邻近有重要建(构)筑物、地质条件复杂、破坏后果很严重的建筑边坡和基坑工程5.已发生过事故的建筑边坡和基坑工程6.采用新结构、新技术的建筑边坡和基坑工程。
二、对上述建筑边坡和深基坑工程的要求:1.建筑边坡和深基坑工程应随主体工程一并进行工程地质详细勘察,并应满足建筑边坡和深基坑勘察的深度和要求,经图审机构审查合格后,作为建筑边坡和深基坑支护设计的依据。
2.建筑边坡和深基坑支护由具有相应资质等级的设计单位进行设计。
设计方案完成后,由建设单位或由建设单位委托海南省勘察设计协会组织不少于5名专家组成的专家组进行论证,专家由省勘察设计协会从我厅公布的“岩土工程专家库(设计类)”中选取。
关于明确深基坑与建筑边坡施工图审查的通知
关于明确深基坑与建筑边坡施工图审查的通知
厦建设〔2010〕57号
索引号:XM00116-58-01-2010-022 发布机构:厦门市建设与管理局[2010-11-05 ]
各有关单位:
为加强我市深基坑与建筑边坡工程的管理,确保深基坑与建筑边坡安全,根据《建设工程质量管理条例》、《建设工程勘察设计管理条例》和《建设工程安全生产管理条例》等有关法律、法规精神,结合我市实际,现进一步明确我市深基坑与建筑边坡工程管理中的几个问题:
一、根据建设部《建设工程勘察设计资质管理规定》的精神,深基坑或建筑边坡的设计单位必须具有相应的岩土工程设计资质。
本通知所称深基坑和建筑边坡按《福建省建筑边坡与深基坑工程管理规定》(2010年版)界定。
二、建设单位应将深基坑或建筑边坡工程施工图设计文件及《设计方案专项论证专家意见》一并报送施工图审查机构进行审查,施工图审查机构应组织具有深基坑、建筑边坡设计或审查经验的岩土和结构工程审查师对施工图设计文件进行审查。
凡得到《施工图设计文件审查报告书》的合格项目才允许颁发施工许可证。
三、深基坑或建筑边坡工程的设计方案专家论证会应由不少于5人的专家参加,其中至少3位专家是“福建省土木建筑学会建筑边坡与深基坑工程专家”成员(闽土建【2010】024号),其他专家应从“厦门市市级深基坑与建筑边坡工程专家表”(见附件)中产生。
受委托的审查机构审查师应参加相应的专家论证会。
附件:厦门市市级深基坑与建筑边坡工程专家表
二○一○年十一月五日附件厦门市市级深基坑与建筑边坡工程专家表。
深基坑开挖与支护方案审查意见汇总及施工单位整改回复
xxxxx水库工程大坝深基坑和高边坡开挖与支护专项施工方案专家组审查意见1、工程概况应增加工程等别、工程规模的说明,增加设计对坝区地质的描述,增加导流方式、导流时段及导流标准;2、开挖环境:左岸为顺向坡,各种设施、民房、道路交通等布置要按强条2016版要求布置,严禁在以下区域布置:①严重滑坡不良地质区域或滑坡体危害区。
②泥石流、山洪、沙暴或雪崩可能危害区。
③受爆破或其它因素影响严重的区域;边坡开挖前应对周边的民房、建筑物等现状进行检测评审,便于今后开挖爆破影响处理时提供依据。
3、爆破施工方案:增加爆破安全计算书内容(如飞石安全距离、爆破地震动安全距离、爆破防毒气安全距离、爆破防冲击波安全距离),应说明是否委托爆破公司进行,建议本方案涉及爆破的章节内容用爆破公司编制的“爆破专项方案”的内容编写;4、核定相应技术标准、规程规范是否适合本工程或已失效;5、进度计划:开挖进度计划表中,关于导流、围堰、排水的时间未计算。
根据开挖和支护同时进行的原则,表3.1施工进度计划表中边坡支护计划开始时间应适当提前,(表中开挖时间2020年6月10日,支护开始时间为2020年7月10日,二者间隔时间长达1个月,我省每年4月至9月为主汛期,雨水较多,开挖边坡应及时支护,以确保安全);6、边坡支护:边坡挂网的钢筋直径是ø6.5还是ø8要明确。
7、对于顺向坡的开挖,为了保证边坡稳定安全,喷锚支护也应同步进行。
应保证开挖区域地表揭顶,边坡削邦后,防止顺向坡因地表水下渗、设备振动、爆破影响带来的边坡失稳及应采取的措施等。
8、复核基坑排水设备扬程是否满足工程需求,增加备用电源等,9、安全保证措施:深基坑及高边坡开挖的安全护栏设置要求;上、下作业设置的爬梯、脚手架等设施的布置,防止坍塌、水淹、触电等事故发生时便于逃生救援。
建议采用规范标准、数据等说明。
10、喷锚施工:锚杆与水平面的夹角在20°-25°之间,建议按设计及施工规范要求施钻。
闽建建[2010]41号-福建省建筑边坡与深基坑工程管理规定
闽建建[2010]41号-福建省建筑边坡与深基坑工程管理规定福建省建筑边坡与深基坑工程管理规定第一章总则第一条为加强对我省建筑边坡与深基坑工程的管理,确保人民生命财产和邻近的已建建(构)筑物、道路、管线及在建工程等安全和正常使用,根据有关法律、法规,结合本省实际,制定本规定。
第二条本规定所称深基坑,是指开挖深度超过4m(含4m)的基坑工程;或深度虽未超过4m,但地质条件和周边环境复杂的基坑工程。
本规定所称建筑边坡,是指建(构)筑物和市政工程开挖或填筑施工所形成的高度超过8m的边坡工程;或虽未超过规定高度但地质条件和周边环境复杂的边坡工程。
本规定所称建筑边坡与深基坑工程,包括边坡与基坑支护、地下水与地表水控制、土方开挖、基坑监测以及对周边建(构)筑物保护等内容。
本规定所称深基坑工程不包括市政沟槽工程。
第三条本规定涉及的建筑边坡和基坑,其安全等级均按省工程建设地方标准《岩土工程勘察规范》(DBJ13-84-2006)划分。
第四条本规定适用于本省行政区域内建筑边坡与深基坑工程前期准备、勘察、设计、施工、监理、检测、监测及其相关活- 2 -动的管理。
第五条省住房和城乡建设厅负责本省行政区域内建筑边坡与深基坑工程的监督管理。
县级以上住房城乡建设主管部门或其委托机构在其职权范围内,负责所辖区域内建筑边坡与深基坑工程的日常监督管理工作。
第六条各级住房城乡建设主管部门或其委托机构应加强对建筑边坡与深基坑工程的监管,加大检查频率,实施重点监管。
对发现的质量安全问题,应督促相关单位立即采取措施,及时改正并消除隐患;对相关单位存在违法违规或违反本规定危及质量安全的,应依据有关法律法规予以处罚,且按相关规定将不良行为记入企业和个人信用档案。
第二章前期准备第七条建设单位在建设过程中应确保建筑边坡或深基坑工程邻近的已建建(构)筑物、道路、管线及在建工程等安全和正常使用。
工程勘察前建设单位应对建筑边坡或深基坑工程邻近的已建建(构)筑物、道路、管线及在建工程等现状进行调查,必要时应委托岩土工程咨询机构对建筑边坡或深基坑工程施工产生的周边环境影响进行评估,提出评估报告。
深基坑施工方案(专家评审)
深基坑施工方案(专家评审)一、前言深基坑工程作为城市建设中重要的基础设施工程之一,在城市化进程中发挥着关键作用。
而深基坑施工方案的制定和实施直接影响着工程的安全性、经济性和施工效率。
本文将对深基坑施工方案进行专家评审,以确保其科学合理、可行性强。
二、背景介绍深基坑是指在城市中较深的地下挖土工程,常用于地铁站、大型商业综合体等建设项目。
深基坑工程施工难度大、风险高,因此合理的施工方案至关重要。
专家评审是确保施工方案科学可行的重要环节。
三、施工方案评审要点1.地质勘察报告的可靠性对地质勘察报告的可靠性进行评审,确认地质情况描述准确、完整,对基坑施工有详细的分析。
2.土体稳定性评估评估土体稳定性分析的科学性,确定土体稳定性参数合理,选择合适的支护措施。
3.开挖方法和顺序对开挖方法和开挖顺序进行评审,确保施工过程中不发生土体滑塌、支护结构变形等现象。
4.支护结构设计评审支护结构设计方案,确认支护结构稳定可靠,符合国家相关标准。
5.安全监测系统确认安全监测系统的设计和布置是否符合要求,保障施工过程中及时发现和处理问题。
四、专家评审流程1.召集专家组由项目负责人召集专家组成员,包括地质、结构、施工等各方面专家。
2.深入研究施工方案专家组对施工方案进行深入研究,提出意见和建议。
3.召开评审会议召开施工方案评审会议,专家组成员对方案进行逐一评审,提出修改和完善意见。
4.整理评审意见整理专家组提出的评审意见,形成评审报告。
5.完善施工方案根据评审意见完善施工方案,确保其符合专家组的要求。
五、结论深基坑施工方案的专家评审是保障工程质量和安全的重要环节。
通过科学系统的评审流程,可以发现潜在问题并及时加以解决,提高施工质量和效率,保障工程安全顺利实施。
边坡与深基坑工程设计方案专家评审意见
编号:建筑边坡与深基坑工程设计方案评审意见表
项目名称:某项目基坑支护设计
委托单位:某房地产有限公司
河南省住房和城乡建设厅印制
1欢迎下载。
说明
一、本意见表是对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证意见。
二、施工期间的设计变更如涉及支护体系的改变或主要设计参数的调整,请及时与组织机构联系,必要时需重新评审或论证。
三、建筑边坡/深基坑工程具有时效性,如边坡/深基坑回填时限超过设计时限,应视边坡/深基坑工程具体情况重新评定设计文件的有效性。
2欢迎下载。
欢迎您的下载,
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习资料等等
打造全网一站式需求。
[国企]专家论证!危大工程深基坑、高边坡常见支护结构形式及施工监测
悬臂式挡墙
边坡工程
桩板式挡墙:适用于开挖土石方可能危及相邻建筑物或环境安全
支
护
的边坡、填方边坡支档以及工程滑坡治理。按结构形式分为悬臂式桩
结
构
板挡墙、锚拉式桩板挡墙,挡板可采用现浇板或预制板。桩嵌固段土
常
用 形
质较差时不宜采用,当对挡墙变形要求较高时宜采用锚拉式桩板挡墙。
式
——
桩
悬臂式桩板挡墙高度不宜超过12m,锚拉式桩板挡墙高度不宜超
边坡工程
2 专家论证
《建筑边坡工程技术规范》GB50330-2013第3.1.12条规定,下列边坡 工程的设计及施工应进行专门论证:
➢ 高度超过本规范适用范围的边坡工程(土质边坡高度大于15m、 岩质边坡高度大于30m); ➢ 地质和环境条件复杂、稳定性极差的一级边坡工程; ➢ 边坡塌滑区有重要建(构)筑物、稳定性较差的边坡工程; ➢ 采用新结构、新技术的一、二级边坡工程。
边坡工程
特点是不利于控制边坡变形,土方开
支 护
挖后边坡稳定较差时不应采用。采用重力
结
式挡墙时,土质边坡高度不宜大于10m,
构 常
岩质边坡高度不宜大于12m。
用
形
式
重力式挡墙材料可使用浆砌块石、条
——
石、毛石混凝土或素混凝土。施工前应预
重
先设置好排水系统,保持边坡和基坑坡面
力 式
干燥。基坑开挖后,基坑内不应积水,并
护 结
当地质条件良好、土质均匀且无地下水,其放坡的坡度系数应根据当
构
地施工பைடு நூலகம்验确定,无经验时可按下表确定:
常
用
自然放坡的坡率允许值
形
式
坡率允许值(高宽比)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:
建筑边坡与深基坑工程设计方案评审意见表
项目名称:某项目基坑支护设计
委托单位:某房地产有限公司
河南省住房和城乡建设厅印制
说明
一、本意见表是对建筑边坡与深基坑工程设计方案进行的安全、
经济、合理等方面的技术性论证意见。
二、施工期间的设计变更如涉及支护体系的改变或主要设计参
数的调整,请及时与组织机构联系,必要时需重新评审或论证。
三、建筑边坡/深基坑工程具有时效性,如边坡/深基坑回填时限超过设计时限,应视边坡/深基坑工程具体情况重新评定设计文件的
有效性。
工程名称某项目基坑支护工程
建设单位某房地产有限公司项目负责人
建设地点工程等级一级
边坡/深基坑
工程勘察单位地质勘察工程公司资质等级岩土工程甲级边坡/深基坑
工程设计单位地质勘察工程公司资质等级岩土工程甲级主体设计单位建筑设计有限公司资质等级建筑甲级
评审会议时间2014年3 月12 日评审会议地点现场会议室
专家组评审意见
2014年3 月12 日,受某房地产有限公司委托,河南省建筑边坡与深基坑工程评审委员
会组织专家组成某项目基坑支护工程项目评审委员会。
经现场踏勘,建设单位介绍工程概况、
设计人员介绍设计情况,项目评审委员会成员质询、讨论、研究、汇总,形成如下评审结论
意见:
一、工程概况
拟建工程场地位于郑州市,场地大致呈三角形,东西最大长度为290m,南北最大宽度为102m。
拟建建筑包括栋高层及整体地下车库。
基坑开挖深度为15.0m和13.5m。
地下土层以粉土和粉质粘土为主,勘察期间地下水位为自然地面下约8m。
二、选型部分
支护采用桩锚结构,并根据不同开挖深度和环境条件分3个剖面区别对待,总体支护方案选型合理。
三、设计计算书部分
1、结合现场情况和地勘资料,复核超载值和土体抗剪强度取值,对支护计算进行复核;
2、补充上部土钉墙计算书;
3、补充腰梁计算书。
四、说明及图纸部分
1、进一步调查清楚周围环境情况;
2、结合主体结构图纸和施工要求,复核基坑开挖深度和肥槽宽度;
3、复核锚索水平间距和竖向间距,明确锚索预应力锁定值;
4、补充腰梁构造图;
5、复核土钉墙面层厚度;
6、完善变形监测点布置。
专家组长:
时间:年月日
结论:
1、设计方案评审结果:
通过。
出具正式施工图纸,报原评审机构。
√基本通过,需局部修改。
修改后出具正式施工图纸,报原评审机构复核,修改方案时间不计入该项目评审时限。
□不通过。
重新设计,重新报审。
2、监测方案专项评审:
□需要。
编制正式监测方案,报原设计方案评审机构评审。
√不需要。
请严格按设计方案中的监测要点编制监测方案并实施。
3、该边坡/深基坑的设计使用时限为12个月。
专家签名
姓名单位职称/执业资格签名备注万嘉康河南德阳设计审查咨询有限公司高工/注册岩土组长李致美化工部郑州基础工程有限公司高工/注册岩土成员李建斌河南省郑州地质工程勘察院高工/注册岩土成员丁怀民河南徐辉建筑工程设计有限公司高工/注册结构成员许录明河南省建筑科学研究院有限公司教高/注册岩土成员。
