北京市的地方标准土建工程资料表格填写范例模板.doc
北京市建筑工程施工资料表格填写范例

工程竣工报告一、工程概况××大厦工程位于北京市××区××路××号,所处地理位置优越繁华,交通四通八达,工程四周为草坪、绿树成荫、环境优美。
该大厦由××集团开发有限公司投资开发,××地质工程勘察院勘察,××建筑设计院设计,××建设集团有限公司施工,××建设监理公司监理。
本大厦为商业、办公、公寓一体化建筑,地上19层,地下2层其中包括人防工程,首层为商业用房,2~4层可兼做办公使用,5层以上为住宅公寓。
总建筑面积为41264㎡。
二、施工主要依据1.合同范围内的全部工程及所有设计图纸及符合设计的(变更)文件;2.分项、分部、单位工程质量满足合同要求,执行国家《建筑安装工程质量检验评定标准》及《建筑安装分项工程施工工艺规程》;3.设备安装、调试符合现行有关规范、标准、并满足合同要求;4.管理体系以ISO 9001:2000标准和公司的质量文件为依据,严格执行施工图纸文件,合同要求及国家的有关法律法规;5.工程建设监理规程及市建委××号文件;6.建筑安装工程资料管理规程等有关文件。
三、工程技术措施及质量情况自工程开始,我单位始终坚持精心组织,精心指挥、精心管理的方针,充分发挥工程技术人员的积极作用,开动脑筋采用新施工技术和新的施工方法,应用新材料新产品共计38项:1.结构工程18项;2.钢结构施工技术2项;3.装修阶段的施工技术12项;4.其他项目6项。
由于可行的技术措施及新技术应用,使工程技术质量有所保证,并保证工程的工期,提高了经济效益,有步骤有计划地实现质量目标。
基础及主体结构工程仅用了近10个月就全部完成,其质量等级达到优良。
至2007年5月止完成规定全部设计图纸及洽商的内容。
在施工过程中我单位始终坚持把工程质量放在各项工作的首位,牢记企业质量方针:保合同重管理,塑造顾客期望的艺术品,统一协调管理,重点把关控制,积极与工程监理及建设等单位的配合,加强对分包单位的统一调度,统一协调,统一管理,严把质量关,最终达到和实现质量目标,并深受大厦各用户的一致好评,该工程由于参建各单位的共同努力,土建分部优良率均达70%以上,设备机电安装分部优良率均达80%以上,该工程竣工观感质量评定91分。
土建工程资料表格填写范例

16
通风(烟)道检查记录
通风(烟)道检查记录
C6--施工试验记录 施工资料目录
续附表 1
序号
工程资料名称
收集的内容
1
土工击实试验报告
土工击实试验报告
2
回填土试验报告
回填土试验报告、取样位置图
3
钢筋连接型式检验报告
施工现场使用的各种规格钢筋连接型式检验报告
4
钢筋连接工艺检验报告
各种规格钢筋连接工艺检验报告、焊工上岗证
土建专业表格填写范例
C0--- 工程管理与验收资料
施工资料目录
序号
文件材料题名
原编 字号
1 工程概况表
单位(子单位)工程质量竣工验收记录表 2
(初装)
单位(子单位)工程质量控制资料核查记录 3
(初装)
单位(子单位)工程安全和功能检验资料核 4
查及主要功能抽查记录(初装)
单位(子单位)工程观感质量检查记录 5
防水涂料产品合格证、检验报告、进场复试报告
10
砖与砌块
产品合格证、一般检测报告、进场复试报告
11
轻集料
产品合格证、一般检测报告、放射性报告、进场复试报告
12
地面材料
产品合格证、一般检测报告、放射性报告(个别材料有)、环保证书
产品合格证、一般检测报告、放射性报告、进场复试报告(放射性)、进口材料
13
石材材料
原编 字号
编制单位
北京市建设委员会
编制日期
2005-4-21
2004-9-15
北京市西城区人 民防空办公室 北京市建设工程 质量监督总站 北京市避雷装置安全 检测中心统一印制 北京市特种设备
检测中心 北京市特种设备
建筑工程资料表格填写范例

1.3监理工作记录本表由施工单位填报,建设单位、监理单位、施工单位各存一份。
工程技术文件报审表(表B2-1)1.施工单位向监理单位申报的工程技术文件包括施工组织设计、施工方案(含季节性施工方案)、深化设计、质量问题处理方案等。
2.施工单位应编写工程技术文件,经施工单位技术部门审查通过,并填写《工程技术文件报审表》报项目监理部。
工程项目开工前,总监理工程师组织专业监理工程师审核,填写审核意见,由总监理工程师签署审定结论。
3.工程技术文件审查的主要内容。
(1)承包单位的审批手续是否齐全。
(2)施工总平面布置是否合理。
(3)施工布置是否合理,施工方法是否可行,质量保证措施是否可靠并具有针对性。
(4)工期安装是否满足建设工程施工合同要求。
(5)进度计划是否保证施工的连续性和均衡性,所需人力、材料、设备的配置与进度计划是否协调。
(6)承包单位的质量管理体系是否健全。
(7)安全、环保、消防和文明施工措施是否符合有关规定。
(8)季节性施工方案和专项施工方案的可行性、合理性和先进性。
(9)总监理工程师认为应审核的其他内容。
4.工程技术文件报审应有时限规定,施工和监理单位均应按照施工合同和纸定的时间限要求完成各自的报送和审批工作。
5.在施工过程中,当承包单位对已伯工程技术文件进行调整,补充或变动时,应经专业工程监理工程师审查,并应由总监理工程师签认。
[填写要点]1.承包单位填写(1)表中第1栏“编制单位名称”是指直接该工程实施的单位,如为分包单位,应先由该分包单位填写此栏,经承包单位审枋无误后报项目监理部。
如该项工程实施单位就是承包单位,,则承包单位即为“编制单位”由承包单位直接填写此栏。
“现报上关于工程技术文件”应填入编写的工程技术文件名称,其中“类别、编制人、册数、页数”按编制的工程技术文件的实际情况如实填写。
(2)“施工单位审核意见”栏必须填写具体的审核内容。
2.监理单位填写先经专业工程监理工程师审核,并在“监理单位审核意见”中填写意见。

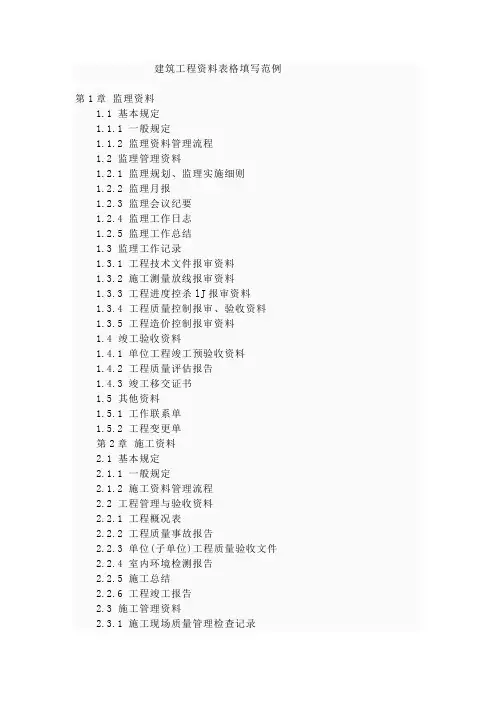

最新整理建筑工程资料表格填写范例.doc

建筑工程资料表格填写范例第1章监理资料1.1 基本规定1.1.1 一般规定1.1.2 监理资料管理流程1.2 监理管理资料1.2.1 监理规划、监理实施细则1.2.2 监理月报1.2.3 监理会议纪要1.2.4 监理工作日志1.2.5 监理工作总结1.3 监理工作记录1.3.1 工程技术文件报审资料1.3.2 施工测量放线报审资料1.3.3 工程进度控杀lJ报审资料1.3.4 工程质量控制报审、验收资料1.3.5 工程造价控制报审资料1.4 竣工验收资料1.4.1 单位工程竣工预验收资料1.4.2 工程质量评估报告1.4.3 竣工移交证书1.5 其他资料1.5.1 工作联系单1.5.2 工程变更单第2章施工资料2.1 基本规定2.1.1 一般规定2.1.2 施工资料管理流程2.2 工程管理与验收资料2.2.1 工程概况表2.2.2 工程质量事故报告2.2.3 单位(子单位)工程质量验收文件2.2.4 室内环境检测报告2.2.5 施工总结2.2.6 工程竣工报告2.3 施工管理资料2.3.1 施工现场质量管理检查记录2.3.2 有见证取样和送检管理资料2.3.3 施工日志2.4 施工技术资料2.4.1 施工组织设计、施工方案2.4.2 技术交底记录2.4.3 设计变更文件2.5 施工测量记录2.5.1 工程定位测量记录2.5.2 基槽验线记录2.5.3 楼层平面放线记录2.5.4 楼层标高抄测记录2.5.5 建筑物垂直度、标高观测记录2.5.6 沉降观测记录2.6 施工物资资料2.6.1 一般规定2.6.2 通用表格2.6.3 建筑与结构工程2.6.4 建筑装饰装修工程2.6.5 预应力工程2.6.6 钢结构工程2.6.7 木结构工程2.6.8 幕墙工程2.6.9 建筑给水、排水及采暖工程2.6.10 建筑电气工程2.6.11 智能建筑工程2.6.12 通风与空调工程2.6.xxxx2.7 施工记录2.7.1 通用表格2.7.2 建筑与结构工程2.7.3 电梯工程2.8 施工试验记录2.8.1 通用表格2.8.2 建筑与结构工程2.8.3 建筑装饰装修工程2.8.4 支护与桩基(地基)工程2.8.5 预应力工程2.8.6 钢结构工程2.8.7 木结构工程2.8.8 建筑给水、排水及采暖工程2.8.9 建筑电气工程2.8.10 通风与空调工程2.8.11 电梯工程第3章建筑工程施工质量验收资料3.1 概述3.1.1 建筑工程质量验收的划分3.1.2 建筑工程质量验收标准3.2 结构实体检验3.2.1 一般规定3.2.2 结构实体检验记录填写范例3.3 建筑工程分部(子分部)工程质量验收记录3.3.1 一般规定3.3.2 分部(子分部)工程质量验收记录填写范例3.4 建筑工程分项工程质量验收记录3.4.1 一般规定3.4.2 分项工程质量验收记录填写范例3.5 建筑工程检验批质量验收记录3.5.1 一般规定3.5.2 检验批质量验收记录填写范例第4章基建文件4.1 基本规定4.1.1 一般规定4.1.2 基建文件管理流程4.2 基建文件内容与要求4.2.1 决策立项文件(A1)4.2.2 建设用地、征地与拆迁文件(A2)4.2.3 勘察、测绘与设计文件(A3)4.2.4 工程招投标与承包合同文件(A4)4.2.5 工程开工文件(A5)4.2.6 商务文件(A6)4.2.7 工程竣工验收及备案文件(A7)4.2.8 其他文件(A8)4.3 建筑工程竣工备案管理4.3.1 工程竣工验收备案管理4.3.2 工程竣工验收备案的程序4.3.3 工程竣工验收备案文件第5章工程档案。
建筑工程资料表格填写范例

土建专业表格填写范例续附表1C1--施工管理资料续附表1C2--施工技术资料续附表1C3--施工测量记录续附表1续附表1续附表1C5--施工记录续附表1C6--施工试验记录续附表1C7--施工质量验收记录续附表1C8—分户验收用表续附表1建筑工程分部(子分部)工程划分与代号索引表附表2附表3工程资料名称北京X X X工程案卷题名:施工记录隐蔽工程检查记录编制单位:中国建筑二局第三建筑公司保管期限:密级:保存档号:共册第册注:过程资料使用此封面,竣工资料使用城建档案馆封面施工资料总目录附表4钢筋原材复试及材质单目录附表9(标养)混凝土抗压强度报告目录(结构实体)混凝土抗压强度报告目录附表12 混凝土同条件试块试验报告目录附表13混凝土浇灌申请目录附表14附表15附表16 单位(子单位)工程质量竣工验收记录附表37附表38预拌混凝土浇筑记录工程名称:XXX浇筑日期:X年X月X日浇筑部位:X层筒体楼板混凝土强度等级:C35配合比编号:06-771 要求坍落度:(mm)180-200要求初凝时间(h):4-6小时搅拌单位:XXX第页附表45附表48隐检内容:1、框架柱保护层为30mm;2、KZ6主筋为22箍筋为10@100/150,;KZ8主筋为20,箍筋为10@100/150;KZ10主筋为20,箍筋为12@100;KZ15主筋为20,箍筋为10@100/150,KZ18主筋为28,箍筋为10@100,楼板以上1250mm及梁高范围和梁以下650mm,为柱子箍筋加密区,间距100mm,角柱全高加密。
3、钢筋无锈蚀,污染处已经清理干净。
4、柱子钢筋采用直螺纹连接,接头50%错开,错开长度1000mm。
见钢筋连接隐蔽记录×××号。
5、钢筋原材试验报告编号:10:2005-02184、12:2005-03527、20:2005-01522;22:2005-01525、28:2005-015156、框架柱采用塑料垫块,间距1000mm,梅花型布置。
北京市地方标准土建工程资料表格填写范例-推荐下载

资料编号
施工许可证 (开工证) 项目负责人
项目负责人
总监理工程师
xxx
00-00-C1-001 xxxxxx xxx
项目技术
负责人
内容
质量例会制度;三检及交接检制度;奖 罚制度
岗位责任制;设计交底会制;技术交底 制;挂牌制度
测量工、钢筋工、起重工、木工、砼、 电焊工、架子工有证
有分包方资质;交接检制度;质量例会 制度;奖罚制度。
技术质量安全工作记录:(技术质量安全活动、检验评定验收、技术质量安全问题等)
1.建设、设计、监理、施工单位在现场召开技术质量安全工作会议。
参加人员:XXX XXX XXXX (职务等)
会议内容:XXXXXXXXXX。(简述内容)
2.安全生产方面:由安全员带领 3 人巡视检查,重点是“三宝、四口、五临边”,检查全面到位,无
安全隐患。
3.检查验收:上午 XX 点地上三层Ⅲ段 11~15/I~K 轴剪力墙、柱钢筋隐蔽验收通过,参加验收人
员监理单位:XXXXX(职务)施工单位:XXXX(职务)
记录人
XXXX
对全部高中资料试卷电气设备,在安装过程中以及安装结束后进行高中资料试卷调整试验;通电检查所有设备高中资料电试力卷保相护互装作置用调与试相技互术关,系电,力通根保1据护过生高管产中线工资0不艺料仅高试可中卷以资配解料置决试技吊卷术顶要是层求指配,机置对组不电在规气进范设行高备继中进电资行保料空护试载高卷与中问带资题负料2荷试2,下卷而高总且中体可资配保料置障试时各卷,类调需管控要路试在习验最题;大到对限位设度。备内在进来管行确路调保敷整机设使组过其高程在中1正资中常料,工试要况卷加下安强与全看过,25度并52工且22作尽护下可1关都能于可地管以缩路正小高常故中工障资作高料;中试对资卷于料连继试接电卷管保破口护坏处进范理行围高整,中核或资对者料定对试值某卷,些弯审异扁核常度与高固校中定对资盒图料位纸试置,卷.编工保写况护复进层杂行防设自腐备动跨与处接装理地置,线高尤弯中其曲资要半料避径试免标卷错高调误等试高,方中要案资求,料技编试术5写、卷交重电保底要气护。设设装管备备置线4高调、动敷中试电作设资高气,技料中课并术3试资件且、中卷料中拒管包试试调绝路含验卷试动敷线方技作设槽案术,技、以来术管及避架系免等统不多启必项动要方方高式案中,;资为对料解整试决套卷高启突中动然语过停文程机电中。气高因课中此件资,中料电管试力壁卷高薄电中、气资接设料口备试不进卷严行保等调护问试装题工置,作调合并试理且技利进术用行,管过要线关求敷运电设行力技高保术中护。资装线料置缆试做敷卷到设技准原术确则指灵:导活在。。分对对线于于盒调差处试动,过保当程护不中装同高置电中高压资中回料资路试料交卷试叉技卷时术调,问试应题技采,术用作是金为指属调发隔试电板人机进员一行,变隔需压开要器处在组理事在;前发同掌生一握内线图部槽纸故内资障,料时强、,电设需回备要路制进须造行同厂外时家部切出电断具源习高高题中中电资资源料料,试试线卷卷缆试切敷验除设报从完告而毕与采,相用要关高进技中行术资检资料查料试和,卷检并主测且要处了保理解护。现装场置设。备高中资料试卷布置情况与有关高中资料试卷电气系统接线等情况,然后根据规范与规程规定,制定设备调试高中资料试卷方案。
工程资料表格填写范例-C7

过程验收资料C71、结构实体混凝土强度验收记录:A、依据《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定编制。
涉及混凝土结构安全的重要部位应进行结构实体检验,在混凝土结构子分部工程验收前进行,其检验范围限于涉及安全的柱、墙、梁等结构构件的重要部位,并实行有见证取样和送检(结构实体检验应采用由各方参与的见证抽样方工,以保证检验结果的工整性)。
B、结构实体检验报告应由有相应资质等级的试验(检测)单位提供。
C、对于结构实体检验用同条件试件的取样部位和钢筋保护层厚度的检验部位,应由监理(建设),施工等各方根据结构构件的重要性共同选定。
对混凝土结构工程中的各种混凝土强度等级,应留置同条件养护试件,其留置数量应根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组。
可依据GB50204-2002附录D规定。
D、结构实体检验的内容包括同条件混凝土强度、钢筋保护层厚度,以及工程合同约定的项目,必要时可检验其他项目。
相关表格有结构实体检验混凝土强度验收记录、结构实体钢筋保护层厚度验收记录,钢筋保护层厚度试验报告。
对混凝土钢筋保护检验,梁板类构件应各抽取构件数量的2%且不少于5个构件,悬挑梁、板构件不宜小于50%,检验方法可采用非破损或局部破损的方法,也可采用非破损方法并用局部破损方法进行样准。
可依据GB50204-2002附录E规定。
2、检验批质量验收记录:A、检验批施工完成,施工单位自检合格后,应由项目质量检验员填报《检验批质量验收记录》B、检验批质量验收应由监理工程师(建设单位项目专业技术负责人)组织项目专业质量验收并签认。
3、分项工程质量验收记录:A、分项工程完成(即分项工程所包含水的检验批均已完工),施工单位自检合格后,就填写《分项工程质量验收记录表》和《分项/分部工程施工报验表》。
B、分项工程质量验收应由监理工程师(建设单位项目专业技术负责人)组织项目专业技术负责人等进行验收并签字确认。
现行建筑工程资料表格填写范例

现行建筑工程资料表格填写范例
建筑工程施工、监理技术资料是城建档案的重要组成部分,是建筑工程进行竣工验收和竣工核定的必备条件,也是对工程进行检查、管理的重要依据。
建筑施工、监理资料表格是施工技术资料的重要组成部分,资料表格的填写是目前各项目监理组的难点,由于无统一标准,无相关的资料参考,各人对表格的如何填写不规范,不完整,往往导致不符合当地质监站的要求与返回重填,增加施工及项目监理组不必要的麻烦。
为了使我公司各项目监理组在填写相关表格的内容时能反映工程实际,使之符合现场实际与可操作性、实用性。
现对常用的:“工程管理与竣工验收、建筑与结构工程、建筑给排水工程、建筑电气工程、通风与空调工程、电梯工程、竣工图”等相关常用表格填写范例作一个大纲性的汇总。
各项目监理组在填写过程中有不清楚地方,请回办公室小蒋处查阅“填写范例及资料表格填写说明”。
(附后:1、各种表格栏签署意见范例,供在填表时参考;
2、填写范例资料各种表格目录引索表附后)。
二00四年二月。
建筑工程资料表格填写范例

建筑工程资料表格填写范例1. 背景介绍在建筑工程中,资料表格的填写是一项非常重要的任务。
正确填写资料表格不仅可以有助于项目进度的顺利进行,还能保证工程质量的控制和安全的保障。
本文将以一个建筑工程资料表格的填写范例来帮助读者更好地理解和掌握如何正确填写资料表格。
2. 资料表格填写范例2.1 资料表格名称:材料验收记录表序号材料名称规格型号生产厂家数量验收标准验收结果1 水泥42.5R XX水泥厂50吨GB175-2007 水泥标准合格2 钢筋HRB400 XX钢铁厂10吨GB1499.2-2007 钢筋标准合格3 沙子0-5mm XX采砂场1000吨GB/T14684-2011 沙子标准合格2.2 填写说明在填写资料表格时,首先需要填写表格的标题。
本例中,表格标题为“材料验收记录表”。
然后,需要填写表格的列名,包括以下内容:•序号:每个资料的唯一序号,用于标识不同的材料。
•材料名称:材料的名称,如水泥、钢筋、沙子等。
•规格型号:材料的规格型号,如水泥的42.5R、钢筋的HRB400。
•生产厂家:材料的生产厂家,如水泥的XX水泥厂、钢筋的XX钢铁厂。
•数量:材料的数量,以具体的单位表示,如吨、立方米。
•验收标准:对该材料的验收标准,如相关的国家或行业标准。
•验收结果:对该材料的验收结果,如合格、不合格。
接下来,根据实际情况填写每个资料的具体信息。
在填写时,需要注意以下几点:•序号应按照材料的顺序逐一增加,确保每个资料都有唯一的序号。
•填写材料名称时,应准确地描述该材料的名称,避免模糊或错误。
•规格型号应按照实际情况填写,确保准确与规范。
•生产厂家应填写该材料的真实生产厂家,避免填写错误或虚假信息。
•数量应准确地表示该材料的具体数量,并以统一的单位表示,如吨、立方米等。
•验收标准应填写该材料的相关标准,确保验收过程符合统一的标准。
•验收结果应根据实际的验收情况填写,准确反映该材料的验收结果。
3. 结论正确填写建筑工程资料表格对于项目的顺利进行、工程质量的控制和安全的保障具有重要意义。
北京资料填写范例

单位(子单位)工程质量控制资料核查记录单位(子单位)工程观感质量检查记录表评价项目为差的项目,应进行返修。
复测结果:①/①—边±2mm;—±1mm,角+2″;⑦/①—边±1mm;— 0mm,角+3″;引测施工现场的施工标高±0.500m=52.500mm,三个误差在2mm以内。
本表由施工单位填写,并保存。
水准原始记录一、依据:1.定位轴线控制桩①轴、/轴本表由施工单位填写,并保存。
二层①—⑦/—检查意见:经检查,墙柱轴线,边线,门窗洞口位置线尺寸、位置准确,符合设计及施工测量放线要求。
①/①—⑦±2mm;—±1mm,角-2″;⑦/①—⑦±2mm;— 1mm,角+1″;本层顶板结构上皮标高4.390m,误差在±2mm以内。
基槽底;①-/-轴本表由施工单位填写,并保存。
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
基础底板II段层⑦—/ —轴线-10.2m、-10.8m标高基础底板II段层⑦—/ —轴线-10.2m、-10.8m标高本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
隐检依据:施工图图号结施-6、7、15 设计变更/洽商(编号:02-C2-004、005、007、008)及有关国家现行标准等。
主要材料名称规格/型号:HRB335、HPB235钢筋: Φ22、Φ20、Φ18 、Φ16、Φ12、10、8、 6 。
隐检内容:1、12轴西2.4m-21轴东2.5m/C轴-G轴墙、暗柱、柱根部钢筋上水泥浆已经清理干净。
2、墙、柱竖向钢筋接头,直径≥18采用滚扎直螺纹连接,已另做隐检;墙Φ12竖筋采用绑扎搭接,搭接长度48d(Φ12-580mm)。
3、墙厚度及钢筋规格、型号、数量:180、200厚墙,双排双向Φ12@2006@400;外纵墙竖向筋双排Φ12@200,水平筋双排Φ12@150,呈梅花型布置。
建筑工程资料表格填写范例

建筑工程资料表格填写范例第1章监理资料1.1 基本规定1.1.1 一般规定1.1.2 监理资料管理流程1.2 监理管理资料1.2.1 监理规划、监理实施细则1.2.2 监理月报1.2.3 监理会议纪要1.2.4 监理工作日志1.2.5 监理工作总结1.3 监理工作记录1.3.1 工程技术文件报审资料1.3.2 施工测量放线报审资料1.3.3 工程进度控杀lJ报审资料1.3.4 工程质量控制报审、验收资料1.3.5 工程造价控制报审资料1.4 竣工验收资料1.4.1 单位工程竣工预验收资料1.4.2 工程质量评估报告1.4.3 竣工移交证书1.5 其他资料1.5.1 工作联系单1.5.2 工程变更单第2章施工资料2.1 基本规定2.1.1 一般规定2.1.2 施工资料管理流程2.2 工程管理与验收资料2.2.1 工程概况表2.2.2 工程质量事故报告2.2.3 单位(子单位)工程质量验收文件2.2.4 室内环境检测报告2.2.5 施工总结2.2.6 工程竣工报告2.3 施工管理资料2.3.1 施工现场质量管理检查记录2.3.2 有见证取样和送检管理资料2.3.3 施工日志2.4 施工技术资料2.4.1 施工组织设计、施工方案2.4.2 技术交底记录2.4.3 设计变更文件2.5 施工测量记录2.5.1 工程定位测量记录2.5.2 基槽验线记录2.5.3 楼层平面放线记录2.5.4 楼层标高抄测记录2.5.5 建筑物垂直度、标高观测记录2.5.6 沉降观测记录2.6 施工物资资料2.6.1 一般规定2.6.2 通用表格2.6.3 建筑与结构工程2.6.4 建筑装饰装修工程2.6.5 预应力工程2.6.6 钢结构工程2.6.7 木结构工程2.6.8 幕墙工程2.6.9 建筑给水、排水及采暖工程2.6.10 建筑电气工程2.6.11 智能建筑工程2.6.12 通风与空调工程2.6.13 电梯工程2.7 施工记录2.7.1 通用表格2.7.2 建筑与结构工程2.7.3 电梯工程2.8 施工试验记录2.8.1 通用表格2.8.2 建筑与结构工程2.8.3 建筑装饰装修工程2.8.4 支护与桩基(地基)工程2.8.5 预应力工程2.8.6 钢结构工程2.8.7 木结构工程2.8.8 建筑给水、排水及采暖工程2.8.9 建筑电气工程2.8.10 通风与空调工程2.8.11 电梯工程第3章建筑工程施工质量验收资料3.1 概述3.1.1 建筑工程质量验收的划分3.1.2 建筑工程质量验收标准3.2 结构实体检验3.2.1 一般规定3.2.2 结构实体检验记录填写范例3.3 建筑工程分部(子分部)工程质量验收记录3.3.1 一般规定3.3.2 分部(子分部)工程质量验收记录填写范例3.4 建筑工程分项工程质量验收记录3.4.1 一般规定3.4.2 分项工程质量验收记录填写范例3.5 建筑工程检验批质量验收记录3.5.1 一般规定3.5.2 检验批质量验收记录填写范例第4章基建文件4.1 基本规定4.1.1 一般规定4.1.2 基建文件管理流程4.2 基建文件内容与要求4.2.1 决策立项文件(A1)4.2.2 建设用地、征地与拆迁文件(A2)4.2.3 勘察、测绘与设计文件(A3)4.2.4 工程招投标与承包合同文件(A4)4.2.5 工程开工文件(A5)4.2.6 商务文件(A6)4.2.7 工程竣工验收及备案文件(A7)4.2.8 其他文件(A8)4.3 建筑工程竣工备案管理4.3.1 工程竣工验收备案管理4.3.2 工程竣工验收备案的程序4.3.3 工程竣工验收备案文件第5章工程档案5.1 竣工图5.1.1 编制要求5.1.2 主要内容5.1.3 竣工图类型及绘制5.1.4 竣工图章5.2 工程资料编制与组卷5.2.1 质量要求5.2.2 载体形式5.2.3 组卷要求5.2.4 封面与目录5.2.5 案卷规格与装订5.3 验收与移交5.3.1 验收5.3.2 移交。
北京市地方标准土建工程资料表格填写范例

C1--施工管理资料填写注意事项:1、建筑工程项目经理部建立质量责任制度及现场管理制度,健全质量管理体系,掌握施工技术标准,审查资质证书、施工图、地质勘察资料和施工技术文件等。
施工单位应按规定填写《施工现场质量管理检查记录》,报项目总监理工程师(或建设单位项目负责人)检查,做出检查结论。
填写注意事项:1、专业工长分别填写,要逐日记载,不得后补。
2、日志的记录应该真实、连续完整,不写回忆录,不应是流水账,要有时间、天气情况、分项部位、机械作业及人员情况。
3、日志只记录与工程有关的内容,如:1)当日生产情况记录(施工部位、施工内容、机械作业、班组工作、生产存在问题等),当日技术质量安全工作记录(技术质量安全活动、检验评定验收、技术质量安全问题等)。
2)每个工程项目的开、竣工日期、施工勘测、工程进度及上级有关指示。
3)施工中发生的问题,如设计变更、施工与设计图不符情况、变更施工方法、工程质量事故及其处理情况等。
与生产无关的内容不要记录。
建筑与结构工程(地基基础、主体结构、建筑装饰装修、建筑屋面)、专业工程等的生产情况记录(具体施工项目、部位、施工内容、机械作业、班组工作、生产存在问题等),技术质量安全工作记录(技术质量安全活动、检查评定验收、技术质量安全问题等)。
4、日志应连续记录,若工程施工期间有间断,应在日志中加以说明。
可在停工最后一天或复工第一天里描述。
5、施工日志内容中的部位楼层要填写清楚;混凝土的浇注要详细记录浇筑部位、混凝土的强度等级、开始浇注时间、浇注完毕时间以及混凝土方量,其中混凝土的方量不要随意填写,要与混凝土出场合格证上的供应方量大概一致。
在检查资料时,根据混凝土的方量来检查混凝土试块的留置是否符合要求(GB50204-2002《混凝土结构工程施工质量验收规范》7.4.1),与混凝土出厂合格证上留置的混凝土试块组数是否相符。
6、施工日志填写的内容与隐蔽、施工检查记录、测量资料、试验报告、检验批、材料构配件进场记录、技术交底交圈;施工日志温度与混凝土养护、搅拌、结构实体600℃记录中的温度一致,凡是与天气有关的施工记录都要与施工日志的天气一致。
北京市建筑工程资料表格填写范例课件

目录
CONTENTS
• 引言 • 建筑工程资料表格概述 • 施工管理资料表格填写范例 • 质量控制资料表格填写范例 • 安全与功能检验资料表格填写范
例 • 竣工验收资料表格填写范例
01
引言
目的和背景
目的
为规范北京市建筑工程资料表格的填写,提高资料管理水平,保证工程质量和 安全,制定本范例课件。
单位工程质量竣工验收记录表
总结词
单位工程质量竣工验收记录表是建筑工 程质量控制的最终环节,用于记录单位 工程的质量竣工验收情况。
VS
详细描述
单位工程质量竣工验收记录表应包括单位 工程的名称、部位、施工时间、验收时间 、验收人员等信息,以及验收内容、验收 标准、验收结果等具体验收信息。填写时 需注意与前面的质量控制资料保持一致, 确保整个工程的质量控制资料完整、准确 。
05
安全与功能检验资 料表格填写范例
屋面淋水试验记录表
总结词
记录表填写说明
详细描述
屋面淋水试验记录表用于记录建筑工程中屋面防水材料的淋水试验情况,包括试验时间 、试验方法、试验结果等信息。填写时需按照表格要求逐项填写,确保信息准确完整。
给水管道通水试验记录表
总结词
记录表填写说明
详细描述
给水管道通水试验记录表用于记录建筑工程 中给水管道的通水试验情况,包括试验时间 、试验方法、试验结果等信息。填写时需按 照表格要求逐项填写,确保信息准确完整。
照明全负荷试验记录表
总结词
记录表填写说明
详细描述
照明全负荷试验记录表用于记录建筑工程中 照明设施的全负荷试验情况,包括试验时间 、试验方法、试验结果等信息。填写时需按 照表格要求逐项填写,确保信息准确完整。
土建资料(全套表格)

土建资料(全套表格)一、工程概况表1. 工程名称:[填写工程名称]2. 工程地点:[填写工程地点]3. 工程规模:[填写工程规模]4. 工程性质:[填写工程性质]5. 工程投资:[填写工程投资]6. 设计单位:[填写设计单位]7. 施工单位:[填写施工单位]8. 监理单位:[填写监理单位]9. 开工日期:[填写开工日期]10. 竣工日期:[填写竣工日期]二、工程图纸目录表1. 设计图纸:[填写设计图纸名称及编号]2. 施工图纸:[填写施工图纸名称及编号]3. 竣工图纸:[填写竣工图纸名称及编号]4. 修改通知单:[填写修改通知单名称及编号]5. 设计变更:[填写设计变更名称及编号]三、工程材料表1. 土建材料:[填写土建材料名称、规格、型号、数量、单价、总价]2. 电气材料:[填写电气材料名称、规格、型号、数量、单价、总价]3. 给排水材料:[填写给排水材料名称、规格、型号、数量、单价、总价]4. 通风空调材料:[填写通风空调材料名称、规格、型号、数量、单价、总价]5. 其他材料:[填写其他材料名称、规格、型号、数量、单价、总价]四、工程质量检查记录表1. 土建工程:[填写土建工程检查项目、检查结果、整改措施、复查结果]2. 电气工程:[填写电气工程检查项目、检查结果、整改措施、复查结果]3. 给排水工程:[填写给排水工程检查项目、检查结果、整改措施、复查结果]4. 通风空调工程:[填写通风空调工程检查项目、检查结果、整改措施、复查结果]5. 其他工程:[填写其他工程检查项目、检查结果、整改措施、复查结果]五、工程进度计划表1. 土建工程:[填写土建工程各分项工程计划开始时间、计划结束时间、实际开始时间、实际结束时间]2. 电气工程:[填写电气工程各分项工程计划开始时间、计划结束时间、实际开始时间、实际结束时间]3. 给排水工程:[填写给排水工程各分项工程计划开始时间、计划结束时间、实际开始时间、实际结束时间]4. 通风空调工程:[填写通风空调工程各分项工程计划开始时间、计划结束时间、实际开始时间、实际结束时间]5. 其他工程:[填写其他工程各分项工程计划开始时间、计划结束时间、实际开始时间、实际结束时间]六、工程验收记录表1. 土建工程:[填写土建工程各分项工程验收日期、验收结果、验收人员]2. 电气工程:[填写电气工程各分项工程验收日期、验收结果、验收人员]3. 给排水工程:[填写给排水工程各分项工程验收日期、验收结果、验收人员]4. 通风空调工程:[填写通风空调工程各分项工程验收日期、验收结果、验收人员]5. 其他工程:[填写其他工程各分项工程验收日期、验收结果、验收人员]七、工程竣工结算表1. 土建工程:[填写土建工程各分项工程结算金额、实际发生金额、结算差额]2. 电气工程:[填写电气工程各分项工程结算金额、实际发生金额、结算差额]3. 给排水工程:[填写给排水工程各分项工程结算金额、实际发生金额、结算差额]4. 通风空调工程:[填写通风空调工程各分项工程结算金额、实际发生金额、结算差额]5. 其他工程:[填写其他工程各分项工程结算金额、实际发生金额、结算差额]八、工程保修记录表1. 土建工程:[填写土建工程保修项目、保修期限、保修单位、联系电话]2. 电气工程:[填写电气工程保修项目、保修期限、保修单位、联系电话]3. 给排水工程:[填写给排水工程保修项目、保修期限、保修单位、联系电话]4. 通风空调工程:[填写通风空调工程保修项目、保修期限、保修单位、联系电话]5. 其他工程:[填写其他工程保修项目、保修期限、保修单位、联系电话]九、工程档案移交表1. 土建工程:[填写土建工程档案移交项目、移交单位、接收单位、移交日期]2. 电气工程:[填写电气工程档案移交项目、移交单位、接收单位、移交日期]3. 给排水工程:[填写给排水工程档案移交项目、移交单位、接收单位、移交日期]4. 通风空调工程:[填写通风空调工程档案移交项目、移交单位、接收单位、移交日期]5. 其他工程:[填写其他工程档案移交项目、移交单位、接收单位、移交日期]1. 工程概况:[简要描述工程概况]2. 工程特点:[简要描述工程特点]3. 施工过程:[简要描述施工过程]4. 工程质量:[简要描述工程质量]5. 工程进度:[简要描述工程进度]6. 工程投资:[简要描述工程投资]7. 工程安全:[简要描述工程安全]8. 工程环境保护:[简要描述工程环境保护]9. 工程验收:[简要描述工程验收]十一、工程变更记录表1. 变更项目:[填写变更项目名称]2. 变更原因:[填写变更原因]3. 变更内容:[填写变更内容]4. 变更面积:[填写变更面积]5. 变更工程量:[填写变更工程量]6. 变更费用:[填写变更费用]7. 变更日期:[填写变更日期]8. 变更单位:[填写变更单位]9. 变更审核:[填写变更审核结果]十二、工程洽商记录表1. 洽商主题:[填写洽商主题]2. 洽商内容:[填写洽商内容]3. 洽商结果:[填写洽商结果]4. 洽商日期:[填写洽商日期]5. 洽商单位:[填写洽商单位]6. 洽商人员:[填写洽商人员]十三、工程会议纪要1. 会议主题:[填写会议主题]2. 会议时间:[填写会议时间]3. 会议地点:[填写会议地点]4. 会议主持:[填写会议主持]5. 会议记录:[填写会议记录]6. 会议决议:[填写会议决议]十四、工程合同管理表1. 合同编号:[填写合同编号]2. 合同名称:[填写合同名称]3. 合同金额:[填写合同金额]4. 合同签订日期:[填写合同签订日期]5. 合同履行情况:[填写合同履行情况]6. 合同变更:[填写合同变更情况]7. 合同终止:[填写合同终止情况]十五、工程安全检查记录表1. 检查日期:[填写检查日期]2. 检查地点:[填写检查地点]3. 检查人员:[填写检查人员]4. 检查内容:[填写检查内容]5. 检查结果:[填写检查结果]6. 整改措施:[填写整改措施]7. 复查结果:[填写复查结果]十六、工程环境保护记录表1. 环保措施:[填写环保措施]2. 环保投入:[填写环保投入]3. 环保效果:[填写环保效果]4. 环保检查:[填写环保检查]5. 环保整改:[填写环保整改]6. 环保验收:[填写环保验收]十七、工程档案管理制度1. 档案分类:[填写档案分类]2. 档案整理:[填写档案整理]3. 档案归档:[填写档案归档]4. 档案借阅:[填写档案借阅]5. 档案销毁:[填写档案销毁]6. 档案保密:[填写档案保密]十八、工程财务管理制度1. 财务预算:[填写财务预算]2. 财务支出:[填写财务支出]3. 财务收入:[填写财务收入]4. 财务结算:[填写财务结算]5. 财务审计:[填写财务审计]6. 财务报告:[填写财务报告]十九、工程人力资源管理表1. 人员招聘:[填写人员招聘]2. 人员培训:[填写人员培训]3. 人员考核:[填写人员考核]4. 人员奖惩:[填写人员奖惩]5. 人员离职:[填写人员离职]二十、工程机械设备管理表1. 设备名称:[填写设备名称]2. 设备型号:[填写设备型号]3. 设备数量:[填写设备数量]4. 设备购置:[填写设备购置]5. 设备维护:[填写设备维护]6. 设备报废:[填写设备报废]二十一、工程物资采购计划表1. 物资名称:[填写物资名称]2. 物资规格:[填写物资规格]3. 物资数量:[填写物资数量]4. 采购单位:[填写采购单位]5. 采购价格:[填写采购价格]6. 采购日期:[填写采购日期]7. 供应商:[填写供应商]8. 交货日期:[填写交货日期]9. 采购负责人:[填写采购负责人]二十二、工程物资验收记录表1. 物资名称:[填写物资名称]2. 物资规格:[填写物资规格]4. 供应商:[填写供应商]5. 交货日期:[填写交货日期]6. 验收日期:[填写验收日期]7. 验收结果:[填写验收结果]8. 验收人员:[填写验收人员]二十三、工程物资库存管理表1. 物资名称:[填写物资名称]2. 物资规格:[填写物资规格]3. 物资数量:[填写物资数量]4. 库存地点:[填写库存地点]5. 入库日期:[填写入库日期]6. 出库日期:[填写出库日期]7. 库存负责人:[填写库存负责人]二十四、工程物资使用记录表1. 物资名称:[填写物资名称]2. 物资规格:[填写物资规格]3. 物资数量:[填写物资数量]4. 使用日期:[填写使用日期]5. 使用单位:[填写使用单位]6. 使用人员:[填写使用人员]7. 使用情况:[填写使用情况]二十五、工程物资报废记录表1. 物资名称:[填写物资名称]3. 物资数量:[填写物资数量]4. 报废日期:[填写报废日期]5. 报废原因:[填写报废原因]6. 报废处理:[填写报废处理]7. 报废负责人:[填写报废负责人]二十六、工程物资盘点记录表1. 盘点日期:[填写盘点日期]2. 盘点人员:[填写盘点人员]3. 盘点物资:[填写盘点物资]4. 盘点数量:[填写盘点数量]5. 盘点结果:[填写盘点结果]6. 盘点差异:[填写盘点差异]7. 处理措施:[填写处理措施]二十七、工程物资采购合同1. 合同编号:[填写合同编号]2. 供应商名称:[填写供应商名称]3. 物资名称:[填写物资名称]4. 物资规格:[填写物资规格]5. 物资数量:[填写物资数量]6. 采购价格:[填写采购价格]7. 交货日期:[填写交货日期]8. 付款方式:[填写付款方式]9. 违约责任:[填写违约责任]10. 合同签订日期:[填写合同签订日期]二十八、工程物资采购发票1. 发票编号:[填写发票编号]2. 供应商名称:[填写供应商名称]3. 物资名称:[填写物资名称]4. 物资规格:[填写物资规格]5. 物资数量:[填写物资数量]6. 采购价格:[填写采购价格]7. 发票金额:[填写发票金额]8. 开票日期:[填写开票日期]9. 收款单位:[填写收款单位]二十九、工程物资采购验收单1. 验收单编号:[填写验收单编号]2. 供应商名称:[填写供应商名称]3. 物资名称:[填写物资名称]4. 物资规格:[填写物资规格]5. 物资数量:[填写物资数量]6. 验收日期:[填写验收日期]7. 验收结果:[填写验收结果]8. 验收人员:[填写验收人员]三十、工程物资采购入库单1. 入库单编号:[填写入库单编号]2. 物资名称:[填写物资名称]3. 物资规格:[填写物资规格]4. 物资数量:[填写物资数量]5. 入库日期:[填写入库日期]6. 库存地点:[填写库存地点]7. 入库人员:[填写入库人员]。
北京市建筑工程施工资料表格填写说明

北京市建筑工程施工资料表格填写说明资料表格填写说明第一节建筑与结构工程施工资料表格的填写说明一、工程管理与验收资料工程管理与验收资料是在施工过程中形成的重要资料,包括工程概况、单位工程质量验收文件和施工总结等。
1、工程概况表:A、工程概况表是对工程基本情况的简要描述,应包括单位工程的一般情况、构造特征、机电系统等。
B、“一般情况”栏:工程名称、建筑用途、建筑地点、建设单位、监理单位、施工单位、建筑面积、结构类型和建筑层数等。
“构造特征”栏:地基与基础、柱、内外墙、梁、板、楼盖、内外墙装饰、楼地面装饰、屋面构造、防火设备等。
“机电系统”栏:工程所含机电各系统名称。
“其它”栏:指特殊需要说明的内容,如新技术、新工艺、新材料等。
表格中各栏目填写可参照图纸设计说明及施工组织设计,要求语言简练,在填写工程名称、建设单位、监理单位、设计单位、施工单位时应填写全称,不可简写或缩写。
2、工程质量事故报告:凡工程发生重大质量事故,其中发生事故时间就记城年、月、日、时、分;估计造成损失,指因质量事矿导致的返工、加固等费用,包括人工费、材料费和管理费;事故情况,包括倒塌情况(整体倒塌或局部倒塌的部位)、损失情况(伤亡认定、损失程度、倒塌面积等);事故原因,包括设计原因(计算错误、构造不合理等)、施工原因(施工粗制滥造、材料、构配件或设备质量低劣等)、设计与施工的共同问题、不可抗力等;处理意见,包括现场处理情况、设计和施工的技术措施、主要责任及处理结果。
3、单位(子单位)工程质量竣工验收记录:A、单位工程完工,施工单位组织自检合格后,应报请监理单位进行工程验收,通过后向建设单位提交工程竣工报告并填写《单位(子单位)工程质量竣工验收记录》。
建设单位应组织设计单位、监理单位、施工单位等进行工程质量竣工验收,验收记录上各单位必须签字并回盖公章。
B、属于城建档案馆接收范围的工程档案,应由城建档案管理部门对工程资料进行预验收,并出具《建设工程竣工档案预验收意见》。
建筑工程资料填写范例

土建专业表格填写范例续附表1C1--施工管理资料续附表1C2--施工技术资料续附表1C3--施工测量记录续附表1续附表1续附表1C5--施工记录续附表1C6--施工试验记录续附表1C7--施工质量验收记录续附表1C8—分户验收用表续附表1建筑工程分部(子分部)工程划分与代号索引表附表2附表3工程资料名称北京X X X工程案卷题名:施工记录隐蔽工程检查记录编制单位:中国建筑二局第三建筑公司保管期限:保存档号:共册第册注:过程资料使用此封面,竣工资料使用城建档案馆封面施工资料总目录附表4附表5钢筋原材复试及材质单目录附表9(标养)混凝土抗压强度报告目录(结构实体)混凝土抗压强度报告目录附表12 混凝土同条件试块试验报告目录附表13混凝土浇灌申请目录附表14附表15附表16 单位(子单位)工程质量竣工验收记录附表37附表38预拌混凝土浇筑记录工程名称:XXX浇筑日期:X年X月X日浇筑部位:X层筒体楼板混凝土强度等级:C35配合比编号:06-771 要求坍落度:(mm)180-200要求初凝时间(h):4-6小时搅拌单位:XXX第页附表45附表48隐检内容:1、框架柱保护层为30mm;2、KZ62210@100/150,;KZ820,10@100/150;KZ102012@100;KZ152010@100/150,KZ182810@100,楼板以上1250mm及梁高范围和梁以下650mm,为柱子箍筋加密区,间距100mm,角柱全高加密。
3、钢筋无锈蚀,污染处已经清理干净。
4、柱子钢筋采用直螺纹连接,接头50%错开,错开长度1000mm。
见钢筋连接隐蔽记录×××号。
510:2005-0218412:2005-0352720:2005-0152222:2005-01525、28:2005-015156、框架柱采用塑料垫块,间距1000mm,梅花型布置。
隐检内容已做完,请予以检查。
北京市建筑工程资料表格填写范例

(8)由施工单位形成的资料,其编号应与资料的形成同步编写; 由施工单位收集的资料,其编号应在收集的同时进行编写。
许多项目的施工资料管理无序,堆积如山,到了工程竣工时才组 织有关人员突击整理。本条强调的是重在过程管理,资料应在其 形成及收集的同时进行编号而不是在资料组卷时才进行编号。
(4)分部工程中每个子分部工程,应根据资料属性不同按资料形成 的先后顺序分别编号;使用表格相同但检查项目不同时应按资料形 成的先后顺序分别编号分部工程中每个子分部工程,应根据资料属 性不同按资料形成的先后顺序分别编号;使用表格相同但检查项目 不同时应按资料形成的先后顺序分别编号。 对于质量证明文件一类的资料应根据资料的属性不同分别顺序编号, 如合格证类、复试报告类、形式检验报告类等等;对一些通用表格, 如隐检记录,则应按专业及检查项目不同分别顺序编号。。 (5)对按单位工程管理,不属于某个分部、子分部工程的施工资料, 其编号中分部、子分部工程代号用“00”代替。 对工程资料中如工程变更洽商、施工组织设计等,不属于某个分部、 子分部工程的施工资料,本条规定其编号中分部、子分部工程代号 用“00”代替。
(四)、“工程资料管理流程”变化
1.“基建文件”新管理流程 2.“监理资料”新管理流程 3.“施工资料”新管理流程
(五)、“竣工图编制”新规定(略) (六)、“工程资料表格”填写要求的变化(见书) (七)、“归档整理”工作要求的变化
(1)减少了部分归档资料。“●”为归档保存资料;“○”为 过程控制保存资料,可根据需要归档保存。 (2)国家大型重点重大工程,城建档案馆可根据需要增加归档 保存内容。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
C1-- 施工管理资料
施工管理资料目录
序号资料编号工程资料名称
1 表 C1-1 施工现场质量管理检查记录
2 表 C1-2 施工日志
3
4
5
施工现场质量管理检查记录
资料编号00-00-C1-001 表C1-1
工程名称**** 工程施工许可证
xxxxxx (开工证)
建设单位*** 公司项目负责人xxx 设计单位*** 设计院项目负责人xxx 监理单位*** 公司总监理工程师xxx
施工单位xxxxx 项目经理
项目技术
xxx xxx
负责人
序号项目内容
1 现场质量管理制度质量例会制度;三检及交接检制度;奖罚
制度
2 质量责任制岗位责任制;设计交底会制;技术交底制;
挂牌制度
3 主要专业工种操作上岗证书测量工、钢筋工、起重工、木工、砼、电
焊工、架子工有证
4 分包方资质与分包单位的管理制度有分包方资质;交接检制度;质量例会制
度;奖罚制度。
5 施工图审查情况审查报告及审查xxxxxxxx
6 地质勘察资料地质勘探报告
7 施工组织设计、施工方案及审批施工组织设计编制、审核、批准齐全
8 施工技术标准有模板、钢筋、混凝土等20 多种
9 工程质量检验制度有原材及施工检验制度;抽测项目的检测
计划
10 搅拌站及计量设置有管理制度和计量设施台帐及控制措施
11 现场材料、设备存放与管理钢材、木材、工具等材料的管理办法
12
检查结论:
施工现场质量管理制度资料完整,符合要求
总监理工程师
(建设单位项目负责人)xxx x年x月x日
填写注意事项:
1、建筑工程项目经理部建立质量责任制度及现场管理制度,健全质量管理体系,掌握施工技术标准,审查资质证书、施工图、地质勘察资料和施工技术文件等。
施工单位应按规定填写《施工现场质量管理检查记录》,报项目总监理工程师(或建设单位项目负责人)检查,做出检查结论。
施工日志
资料编号00-00-C1-001
表C1 -2
天气状况风力最高 / 最低温度备注白天xx x~x 级X (最高)
夜间xx x~x 级X (最低)
生产情况记录:(施工部位、施工内容、机械作业、班组工作、生产存在的问题等)
1. 地上三层Ⅰ段①~⑦/ A~ E 轴顶板钢筋绑扎,各工种埋件固定,塔吊作业(XX 型号), XXX
劳务队钢筋班组12 人 ,班长 XXXX 。
(完成情况:完)
2. 地上三层Ⅱ段⑧~⑩/ F~ H 轴顶板混凝土浇筑,泵送作业,强度等级为XX, 浇注方量为 XXXX
方,开盘时间为XXX, 结束时间为 XXXX 。
XXX 劳务队混凝土班组30 人 ,班长 XXXX 。
3.地上三层Ⅲ段 11~ 15/I~ K 轴剪力墙、柱模板安装,塔吊作业( XX 型号),XXX 劳务队木工班组
21 人,班长 XXXX 。
(完成情况:未完)
技术质量安全工作记录:(技术质量安全活动、检验评定验收、技术质量安全问题等)
1.建设、设计、监理、施工单位在现场召开技术质量安全工作会议。
参加人员: XXX XXX XXXX(职务等 )
会议内容: XXXXXXXXXX。
(简述内容)
2.安全生产方面:由安全员带领 3 人巡视检查,重点是“三宝、四口、五临边”,检查全面到位,无
安全隐患。
3.检查验收:上午 XX 点地上三层Ⅲ段 11~ 15/ I ~ K 轴剪力墙、柱钢筋隐蔽验收通过,参加验收人员
监理单位: XXXXX( 职务 )施工单位: XXXX( 职务 )
记录人XXXX日期XXXXX
填写注意事项:
1、专业工长分别填写,要逐日记载,不得后补。
2、日志的记录应该真实、连续完整,不写回忆录,不应是流水账,要有时间、天气
情况、分项部位、机械作业及人员情况。
3、日志只记录与工程有关的内容,如: 1)当日生产情况记录(施工部位、施工内容、机械作业、班组工作、生产存在问题等),当日技术质量安全工作记录(技术质量安全活动、检验评定验收、技术质量安全问题等)。
2)每个工程项目的开、竣工日期、施工勘测、工程进度及上级有关指示。
3)施工中发生的问题,如设计变更、施工与设计图不符情况、变更施工方法、工程质量事故及其处理情况等。
与生产无关的内容不要记录。
建筑与结构工程(地基基础、主体结构、建筑装饰装修、建筑屋面)、专业工程等的生产情况记录(具体施工项目、部位、施工内容、机械作业、班组工作、生产存在问题等),
技术质量安全工作记录(技术质量安全活动、检查评定验收、技术质量安全问题等)。
4、日志应连续记录,若工程施工期间有间断,应在日志中加以说明。
可在停工最后
一天或复工第一天里描述。
5、施工日志内容中的部位楼层要填写清楚;混凝土的浇注要详细记录浇筑部位、混凝
土的强度等级、开始浇注时间、浇注完毕时间以及混凝土方量,其中混凝土的方量不要
随意填写,要与混凝土出场合格证上的供应方量大概一致。
在检查资料时,根据混凝土
的方量来检查混凝土试块的留置是否符合要求(GB50204-2002《混凝土结构工程施工质量验收规范》 7.4.1),与混凝土出厂合格证上留置的混凝土试块组数是否相符。
6、施工日志填写的内容与隐蔽、施工检查记录、测量资料、试验报告、检验批、材料
构配件进场记录、技术交底交圈;施工日志温度与混凝土养护、搅拌、结构实体 600℃记录中的温度一致,凡是与天气有关的施工记录都要与施工日志的天气一致。
