改建工程山体爆破方案
山体工程爆破方案
山体工程爆破方案一、工程概述山体工程爆破方案的制定需要首先对工程的整体情况进行梳理和分析。
以下是一个典型的山体工程爆破方案制定的流程:1. 工程背景:主要包括工程地理位置、工程规模、施工环境等。
2. 工程地质条件:地质条件是制定爆破方案的基础,包括岩石种类、岩层的性质和分布、断裂带等。
3. 爆破对象:明确爆破对象是岩石还是土体,以及需要爆破的范围和要求。
4. 工程要求:包括对爆破后的岩石颗粒度、爆破震动对周围建筑物的影响等。
二、地质勘察对于山体工程而言,地质勘察是制定爆破方案的重要工作。
地质勘察需要从以下几个方面进行:1. 岩石种类和性质:包括岩石的硬度、韧性、密度、孔隙度等。
2. 岩层的分布和结构:要清楚不同岩层的厚度、倾角、坚硬度等。
3. 断裂带和构造:断裂带和构造对爆破方案的制定具有重要影响,需要对断裂带的方向和范围进行详细调查。
4. 气象条件:气象条件也是爆破方案的考虑因素,如风向、风速、气压等。
三、爆破方案制定在进行地质勘察后,可以针对具体的工程情况进行爆破方案的制定。
爆破方案制定主要包括以下几个方面:1. 爆破目标和要求:明确爆破的目标和要求,包括破碎岩石的颗粒度、爆破震动对周围建筑物的影响等。
2. 炸药的选择:根据岩石的性质和要求,选择合适的炸药类型和用量。
3. 起爆模式:根据爆破对象的形状和要求,确定起爆点和起爆序列。
4. 炸孔布置:根据地质条件和爆破要求,确定炸孔的布置方式和深度。
5. 安全考虑:考虑到爆破对周围环境和建筑物的影响,制定相应的安全措施。
6. 后续处理:爆破完成后,需要进行岩石垃圾的清理和处理,确保施工区域的安全。
四、案例分析以下是一个实际的山体工程爆破方案的制定过程:1. 工程背景:某山区有一处岩体需要进行爆破,以便进行道路拓宽工程。
2. 地质勘察:对岩石进行了详细的采样和实验,确定了岩石的性质和构造。
3. 爆破目标和要求:要求岩石破碎后颗粒度均匀,同时要最大限度减少对周围环境的影响。
山体爆破的施工方案有哪些
山体爆破的施工方案有哪些引言山体爆破是一种常见的工程施工技术,主要用于采矿、建设隧道、修建公路等工程。
在进行山体爆破施工时,需要制定合理的施工方案,以确保施工的安全性和效率。
本文将介绍常见的山体爆破施工方案以及其原理和注意事项。
1. 预处理在进行山体爆破施工之前,需要进行一系列的预处理工作,包括地质勘察、爆破方案设计、测量等。
1.1 地质勘察地质勘察是山体爆破施工的第一步,它的目的是确定山体的物理性质、构造特征和稳定性,以及是否存在潜在的风险因素。
地质勘察应包括地质剖面、地质钻孔、地质勘探等,通过这些勘察工作可以获取到与爆破施工相关的关键参数信息。
1.2 爆破方案设计爆破方案设计是根据地质勘察数据和爆破设计要求,制定出爆破方案的具体内容。
爆破方案设计需要考虑山体的特征、地质构造、岩性以及附近建筑物等自然和人为因素,确定合适的爆破方法及工序。
1.3 测量测量是山体爆破施工的重要环节之一,它对施工的监控和安全控制起着重要作用。
测量的主要内容有:爆破地形测量、爆破孔点测量、爆破振动测量等。
通过测量可以对施工过程进行监控和调整,确保爆破施工的安全性。
2. 爆破方案常见方案2.1 炮孔爆破炮孔爆破是最常见的山体爆破方案之一,它是通过在山体内钻孔,然后将炸药装入孔道,并引爆炸药,从而实现对山体的破碎和瓦解。
炮孔爆破技术广泛应用于建筑、隧道等工程领域,它具有简单、效率高的特点。
2.2 预裂缝爆破预裂缝爆破是一种通过在山体内打裂缝隙,然后进行爆破,以实现对山体的控制性破坏的技术。
预裂缝爆破适用于山体稳定性较差、岩体变形较大的情况下,可以有效减小岩体破碎程度,减小爆破振动。
2.3 直线爆破直线爆破是一种通过将爆破孔点沿着待爆破线路按特定间距排列,然后按顺序引爆,以实现对山体的割断和拆除的方法。
直线爆破适用于山体较大而平坦的区域,可以使山体在确定的剖面上产生割断,便于后续的移除。
2.4 先拔后压爆破先拔后压爆破是一种通过多次爆破,在前一次爆破引起的冲击波未完全消散时,再进行下一次爆破,以增大爆破效果的方法。
2023年山体爆破安全施工方案
2023年山体爆破安全施工方案____年山体爆破安全施工方案1. 前言山体爆破是一种常用的工程施工方法,用于拆除、开挖或改变山体地形。
然而,山体爆破涉及到爆炸、振动和飞石等危险因素,需要采取一系列安全措施来保护工人和周围环境的安全。
本文将详细介绍____年山体爆破安全施工方案。
2. 前期准备阶段2.1 详细勘察在进行山体爆破前,需要对施工区域进行详细勘察。
勘察包括对山体结构、地质构造和存在的天然裂隙等进行分析,以确定爆破方案和安全施工条件。
2.2 弹药储存爆破工程往往需要大量弹药,为避免弹药的安全问题,需要专门的弹药储存区。
该区域需要符合相关的安全规定,并由专业人员进行管理。
2.3 周边居民清退在施工前,需要对周边居民进行清退工作。
清退范围需要根据爆破的安全半径和飞石范围来确定,以确保周边居民的安全。
3. 爆破方案设计阶段3.1 安全半径和飞石范围的计算根据勘察结果和施工要求,需要计算出爆破区域的安全半径和飞石范围。
安全半径是指在爆破过程中需要保持的最小安全距离,而飞石范围是指爆破后可能产生飞溅物的范围。
3.2 爆破方案的制定根据勘察结果和安全要求,制定详细的爆破方案。
方案中需要包括爆破时间、爆破方式、使用的炸药种类和数量等信息。
同时,需要考虑到周边环境和设施的保护。
4. 施工准备阶段4.1 施工团队的组建安排专业的施工团队,包括爆破工程师、地质工程师和监理人员等。
他们需要具备相关的经验和证书,以确保施工的安全性和质量。
4.2 施工设备和工具的准备根据爆破方案的要求,准备好所需的施工设备和工具。
这些设备和工具需要经过检验和维护,确保正常运行和可靠性。
4.3 安全防护设施的设置在施工现场设置安全警告牌和警示标志,提醒周边人员注意安全。
同时,需要为工人提供必要的防护设备,如安全帽、防护服和口罩等。
5. 施工过程阶段5.1 施工现场的管理在施工现场设置专门的检查点,对进出人员和车辆进行检查和登记。
禁止非施工人员进入施工区域,并确保施工人员遵守相关安全规定。

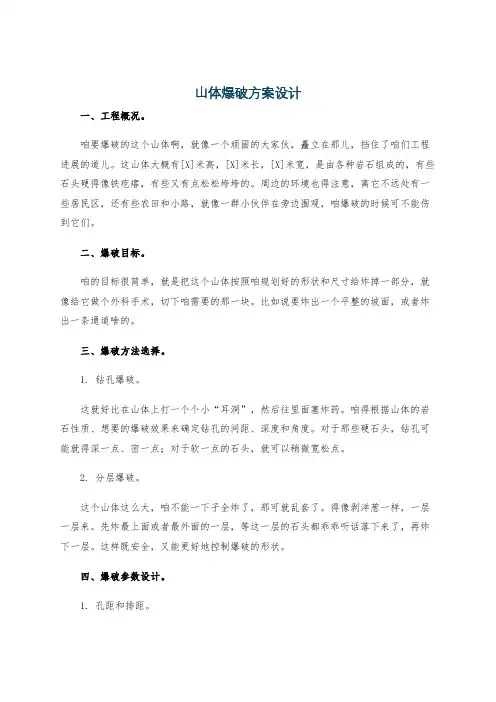

山体爆破方案设计
山体爆破方案设计一、工程概况。
咱要爆破的这个山体啊,就像一个顽固的大家伙,矗立在那儿,挡住了咱们工程进展的道儿。
这山体大概有[X]米高,[X]米长,[X]米宽,是由各种岩石组成的,有些石头硬得像铁疙瘩,有些又有点松松垮垮的。
周边的环境也得注意,离它不远处有一些居民区,还有些农田和小路,就像一群小伙伴在旁边围观,咱爆破的时候可不能伤到它们。
二、爆破目标。
咱的目标很简单,就是把这个山体按照咱规划好的形状和尺寸给炸掉一部分,就像给它做个外科手术,切下咱需要的那一块。
比如说要炸出一个平整的坡面,或者炸出一条通道啥的。
三、爆破方法选择。
1. 钻孔爆破。
这就好比在山体上打一个个小“耳洞”,然后往里面塞炸药。
咱得根据山体的岩石性质、想要的爆破效果来确定钻孔的间距、深度和角度。
对于那些硬石头,钻孔可能就得深一点、密一点;对于软一点的石头,就可以稍微宽松点。
2. 分层爆破。
这个山体这么大,咱不能一下子全炸了,那可就乱套了。
得像剥洋葱一样,一层一层来。
先炸最上面或者最外面的一层,等这一层的石头都乖乖听话落下来了,再炸下一层。
这样既安全,又能更好地控制爆破的形状。
四、爆破参数设计。
1. 孔距和排距。
咱假设这个山体的岩石比较硬,那孔距就定在[X]米左右,排距呢,就[X]米。
就像种萝卜,每个萝卜坑之间要有合适的距离,这样萝卜(炸药)才能发挥最大的作用,又不会互相干扰。
2. 钻孔深度。
根据山体的高度和咱们分层爆破的计划,第一层钻孔深度就定在[X]米,以后每层再根据实际情况调整。
就好像挖井,挖多深得看咱要多少水(石头量)。
3. 炸药量计算。
这个可不能马虎,炸药放少了,山体纹丝不动,放多了那可就是“惊天动地”,还可能造成不必要的破坏。
咱们得根据岩石的体积、硬度,还有前面确定的孔距、排距、钻孔深度这些因素来计算。
大概估算一下,每立方米的岩石需要[X]千克炸药,然后再根据每个钻孔负责的岩石体积算出每个孔该放多少炸药。
五、爆破器材选择。
山体爆破安全施工方案
山体爆破安全施工方案山体爆破工程是一项复杂而危险的施工项目,需要严格遵守安全操作规程,以确保人员和环境的安全。
以下是一份针对山体爆破施工的安全方案,以保证安全施工。
一、前期准备工作1.进行详细的勘测和测绘工作,确定准确的山体爆破设计方案。
2.评估项目的风险和潜在的安全隐患,并采取相应的防范措施。
3.编制详细的施工方案,确定施工方法、爆破参数和预防措施。
二、安全设备和人员培训1.确保所有人员都具备相关资质和培训,了解爆破工程的相关规定和操作流程。
2.提供必要的个人防护装备,如安全帽、防尘口罩、耳塞、防护服等。
3.配备必要的安全设备,如报警器、防火设施、急救箱等。
三、现场控制和标识1.设置现场限制区域,并清晰标示出危险区域和禁止区域。
2.建立安全警戒线,并配备专职人员进行现场引导和监督。
3.在危险区域和爆炸飞溅物可能到达的区域设立防护措施,如护栏、防护板等。
四、爆破工程操作规范1.严格按照设计方案和操作规程进行施工,禁止擅自改变或调整爆破参数。
2.在进行爆破前,确保所有人员撤离至安全区域,并确保周边区域和道路的通行安全。
3.仅由经过专门培训的炸药技术人员负责爆破操作,确保操作的准确和安全。
五、环境保护和应急预案1.进行环境影响评估,制定相应的环境保护措施,减少噪音、震动和振动对周边环境和建筑物的影响。
2.制定应急预案,确保在发生意外情况时的快速响应和应对措施。
3.确保施工现场周边没有任何易燃、易爆等危险品,以防发生火灾或其他危险。
六、监测和评估1.进行施工前、施工中和施工后的监测,对爆破振动和噪音进行实时监测和记录。
2.根据监测情况,评估施工效果和环境影响,如果有需要,及时调整施工计划和操作方法。
七、定期检查和维护1.定期检查爆破设备和工具的运行状态,确保其处于良好的工作状态。
2.定期对施工现场进行巡检,消除施工安全隐患,确保施工的持续安全进行。
总结:山体爆破工程是一项高风险的施工项目,要保证施工过程的安全,需要进行详细的前期准备工作、配备安全设备和人员培训、严格控制现场和进行爆破工程的操作规范、制定环境保护和应急预案、进行监测和评估、定期检查和维护等措施。
山体爆破施工方案
山体爆破施工方案1. 简介山体爆破施工是一种常见的地质工程方法,用于处理需要人工开挖或挖掘物料的山体或岩石地质体。
本文档将介绍山体爆破施工的方案和必要的准备工作。
2. 施工准备在进行山体爆破施工前,需要进行以下准备工作:2.1 地质调查在进行山体爆破施工前,需要对施工区域的地质情况进行详细调查。
包括地层岩性、断层、节理、地下水情况等。
通过地质调查,可以确定施工方案中需要考虑的因素,防止爆破施工中发生不可预测的事故。
2.2 爆破设计根据地质调查结果,进行爆破设计。
爆破设计需要确定炸药的种类和用量,炸药的装药方式,爆破孔的位置和深度等。
爆破设计需要根据具体的工程要求和地质条件来进行,以确保施工安全和效果。
2.3 安全措施在进行爆破施工前,需要制定详细的安全措施。
包括工人的个人防护措施,周围居民或建筑物的安全防护等。
同时,应建立专门的监测系统来实时监测施工过程中的地下水位、振动、噪音等情况,以及施工完成后的影响。
2.4 施工人员培训所有参与爆破施工的人员都应接受专门的培训,了解施工过程中的安全要求和操作规程。
培训内容包括炸药的安全使用、爆破孔的钻孔方式、装药方法、引爆程序等。
3. 爆破施工步骤3.1 钻孔根据爆破设计要求,在山体或岩石中进行钻孔。
钻孔的位置和深度应根据设计要求准确控制,以确保爆破效果。
3.2 装药完成钻孔后,根据爆破设计要求,将炸药装入钻孔中。
装药过程中需要注意控制装药量和装药方式,以确保装药均匀、安全。
3.3 引爆在装药完成后,进行引爆操作。
引爆方式可以通过导线和雷管等进行,确保安全远离爆破孔,避免发生人员伤害事故。
3.4 振动控制在爆破过程中,由于爆炸释放能量,会产生振动。
在施工过程中,需要根据安全控制要求,通过合理的装药方式和引爆方式来减小振动对周围环境的影响。
3.5 噪音控制除了振动控制,施工过程中还需要考虑噪音控制。
通过合理调整装药量、引爆方式等,减小噪音对周围环境和附近居民的影响。
2023年山体爆破安全施工方案
2023年山体爆破安全施工方案____年山体爆破安全施工方案一、前言随着全球城市化的快速发展和人口增加,许多城市面临严重的土地利用问题。
尤其是在山区,人口密度较高且山体地质条件复杂,存在许多需要进行山体爆破工程的需求。
然而,山体爆破工程存在较高的风险,必须采取科学的安全施工方案来确保人员安全和项目顺利进行。
本文将详细介绍____年山体爆破安全施工方案。
二、前期调查和设计1. 危险性评估:在山体爆破工程之前,必须对爆破区域进行详细的地质调查和危险性评估。
通过收集和分析地质数据,评估潜在的地质灾害风险,如滑坡、崩塌等。
只有在确保区域安全的情况下,才能进行山体爆破工程。
2. 设计爆破方案:根据前期调查和危险性评估的结果,制定适当的山体爆破方案。
该方案应考虑到地质条件、爆破效果以及邻近居民和环境的影响。
同时,还需要合理安排爆破的时间和频率,以减少对周围居民的干扰。
三、爆破前的准备工作1. 设立爆破区域警戒线:在山体爆破区域周围,设立警戒线以限制无关人员的进入。
警戒线应远离爆破区域一定距离,以确保人员的安全。
2. 清理周边区域:在爆破前,必须清理周围的杂物和植被。
这样可以减少爆破产生的飞石和碎片对周围环境和人员的伤害。
四、爆破过程的安全措施1. 使用合适的爆破器材:选择合适的爆破器材是确保爆破过程安全的重要因素之一。
应该使用符合安全标准的爆破器材,避免使用老旧和损坏的器材。
2. 制定爆破计划:在爆破前,制定详细的爆破计划。
这包括爆破点的选择、爆破器材的设置以及爆破时间的安排等。
爆破计划应该由专业的工程师和爆破专家制定,并经过严格的审核和评估。
3. 预警和紧急救援措施:在爆破过程中,应设置专人负责监测爆破效果和爆破后的地质情况。
当发现异常情况时,应及时发出预警信号,并组织紧急救援措施,保护工作人员和周围居民的安全。
4. 控制爆破范围:在爆破前,应通过合理设置爆破器材和控制爆破药量,来控制爆破的范围和效果。
同时,还应采取措施限制飞石和碎片的飞出范围,防止对周围环境和人员造成伤害。
2023年山体爆破安全施工方案
2023年山体爆破安全施工方案一、背景随着人类社会的发展,城市化进程加快,山体工程建设也日益增多。
然而,在山体工程建设中,由于山体本身的特殊性,存在一定的安全隐患,尤其是爆破作业。
因此,制定一套科学合理的山体爆破安全施工方案,对保障施工人员的生命安全和减少山体工程施工对周边环境的影响至关重要。
二、施工前期准备工作1. 组织专业团队:由专业的爆破工程师组成的专业团队进行施工规划和操作,确保施工过程的安全可控。
2. 详细勘测和评估:对山体进行详细勘测和评估,明确山体的地质结构、岩石性质和可能存在的安全隐患,为制定具体的爆破方案提供依据。
3. 制定爆破方案:根据勘测和评估结果,制定科学合理的爆破方案,包括爆破的位置、爆破药剂的种类和使用量等等。
三、施工中的安全措施1. 施工现场设置警示标识:在施工现场周边设置明显的标识,警示周边人员注意危险,禁止非施工人员靠近施工区域。
2. 进行施工现场隔离:在施工现场周边设置隔离措施,限制非施工人员的进入,并确保施工区域的安全。
3. 采取爆破红外线监测系统:在施工现场设置红外线监测系统,监测爆破过程中的温度变化,尽可能提前发现异常情况,并及时采取措施进行处理。
4. 设立防护区域:在施工现场周边设立防护区域,对周边建筑物和设施进行保护,防止爆破过程中的碎片飞溅造成人员伤害或财产损失。
5. 采用定向爆破技术:根据山体的地质特征和施工需求,采用定向爆破技术,控制爆破的方向和范围,减少爆破对周边环境的影响。
四、施工后的安全处理1. 清理爆破遗留物:在施工结束后,及时清理爆破过程中产生的碎片和遗留物,确保周边环境的安全和整洁。
2. 定期检查和维护:定期对施工区域进行检查和维护,及时处理可能存在的安全隐患,避免后续环境问题的发生。
3. 分析总结经验教训:在施工结束后,对施工过程进行总结和分析,提取经验教训,完善施工方案,提升施工质量和安全性。
五、预防和应对突发事故1. 建立应急预案:针对可能发生的突发事故,制定科学合理的应急预案,明确各部门和人员的职责和行动流程,确保及时有效地应对突发情况。
山体爆破工程标准施工方案
山体爆破工程标准施工方案一、项目概况山体爆破工程是指利用爆炸物来破碎山体或岩石以开展基础工程、矿山工程和交通工程等的一种工程施工方法。
山体爆破工程在工程建设中起到了重要的作用,但也存在一定的危险性。
本文旨在对山体爆破工程的标准施工方案进行详细介绍,以确保山体爆破工程的安全、高效、环保和质量可控。
二、施工前准备工作1. 方案设计:在进行山体爆破工程前,必须制定山体爆破设计方案。
方案设计要根据山体的具体情况、爆破物料的特性和爆破的要求,采用合适的爆破方式和方案。
方案设计还需符合国家安全规范和环保要求。
2. 勘察:在进行山体爆破工程前,需要对山体进行全面勘察,明确山体的构造、岩性、裂缝、节理、风化程度、地下水情况等。
勘察后需要编制详细的勘察报告。
3. 安全保障措施:在进行山体爆破工程前,需制定完善的安全保障措施,包括明确爆破区域的范围、制定爆破作业程序、设置安全警示标志、清理爆破区附近的建筑物和人员疏散等。
4. 爆破物料选用:选择合适的爆破物料,如炸药、引爆器材、起爆药等,根据设计要求进行合理搭配和配置。
5. 通风排水:在进行山体爆破工程前,需对爆破区域的通风排水情况进行检查,确保爆破区域的通风和排水工作能够正常进行。
6. 通信联系:建立爆破现场的通信联系系统,确保各爆破作业区域的通信联系畅通。
7. 干扰源分析和控制:对于爆破区域周围的干扰源,如民用建筑、交通、电力、水利等设施,需进行分析和控制,采取有效的措施减小对爆破工程的影响。
8. 人员培训:对山体爆破工程的相关人员进行安全教育和技术培训,提高安全意识和技术能力。
9. 环境保护:制定完善的环境保护措施方案,减少爆破对环境的影响,保护生态环境。
10. 技术交底:对山体爆破工程的相关人员进行技术交底,明确工程的施工要求和注意事项。
三、施工工艺流程1. 实地布置:将爆破现场进行实地布置,包括选定爆破区域、搭建爆破装置、安放爆破物料、设置作业区域、设置安全警示标志等。
山体爆破路基施工方案
山体爆破路基施工方案一、工程概况与目标工程概况本工程位于某山区,主要任务是通过山体爆破的方式开辟出一条新的路基,以满足交通需求。
工程涉及的地形复杂,山体岩石坚硬,需要采用专业的爆破技术来确保施工的安全和效率。
目标本次爆破路基施工的主要目标包括:确保山体爆破过程安全可控、保证新路基的稳定性和承载能力、满足环保要求并最大程度地减少对周围环境的影响。
二、爆破设计方案设计原则根据山体地质条件、岩石性质及施工要求,制定合适的爆破设计方案,确保爆破效果满足施工需求。
设计内容包括炮孔布置、炸药用量计算、爆破网络设计、起爆方式选择等。
所有设计参数应经过严格计算和验证,确保爆破过程的安全性和有效性。
三、施工准备与安全措施施工准备施工前应对施工现场进行详细的地质勘探,确定合适的爆破参数。
同时,准备好必要的爆破器材和施工设备,确保施工进度不受影响。
安全措施制定严格的安全管理制度和操作规程,确保施工人员的安全。
设置警戒线和警示标志,防止非施工人员进入施工区域。
定期对爆破器材进行检查和维护,确保其处于良好的工作状态。
四、爆破作业流程钻孔按照设计方案进行炮孔钻孔,确保炮孔的位置、深度和角度准确无误。
装药按照设计要求进行炸药装填,确保装药量的准确和均匀。
联网按照爆破网络设计进行联网作业,确保所有炮孔之间的连接正确无误。
起爆在确保安全的情况下进行起爆作业,观察并记录爆破效果。
五、爆破效果监测通过专业的监测设备对爆破效果进行实时监测,包括振动、飞石、噪音等参数。
根据监测结果及时调整爆破参数,确保爆破效果满足施工要求。
六、路基施工要点清理废墟爆破完成后,应及时清理现场的废墟和松散岩石,确保施工区域的整洁和平整。
路基填筑按照设计要求进行路基填筑作业,确保路基的稳定性和承载能力。
排水设施在路基两侧设置合适的排水设施,防止雨水冲刷对路基造成损害。
七、质量控制与验收标准质量控制施工过程中应严格按照设计要求和施工规范进行质量控制,确保每一步施工都符合标准。
温州市西山西路西段改建工程山体爆破方案
温州市西山西路西段改建工程山体爆破方案一、工程背景及目标:为了适应温州市城市发展的需要,西山西路西段改建工程计划对一些山体进行爆破拆除,以便开辟新的道路。
本方案旨在保证爆破过程的安全性和有效性,确保工程顺利进行并最大程度地减少对周边环境的影响。
二、爆破前期准备:1.工作组成员:本次爆破工作由专业的爆破公司负责实施,组成员包括:爆破工程师、爆破助理、安全员、测量员、监测员等。
2.工程测量:在爆破前应进行详细的现场勘测和测量工作,包括山体岩性、裂隙系统、倾向及倾角等参数的测量,并制作相应的图纸和记录。
通过测量结果,确定爆破点、爆破药量、装药方式等。
3.环境调查:通过对周边环境的调查,了解爆破施工对周边环境、建筑物、交通等的可能影响,确保施工过程中的安全性。
三、爆破方案设计:1.爆破点的选择:根据测量结果确定爆破点,尽量选择山体裂隙较多、稳定性较差的区域,以便减少施工对周边环境的影响。
2.装药方式:根据山体结构和测量结果,设计合理的装药方案。
常见的装药方式包括直接装药和预裂缝装药。
根据具体情况,选择合适的装药方式,以达到爆破效果和环境保护的目标。
3.爆破药量和爆破序列:根据山体的岩性和裂隙情况,确定合理的爆破药量和爆破序列。
药量应根据需要调整,以使山体能够在单次爆破中均匀破碎,减少振动和冲击力对周边环境和建筑物的影响。
4.爆破参数:根据山体的具体情况,确定合适的爆破参数,包括起爆方式、引爆顺序、延时时间等。
确保爆破能够最大限度地将山体破碎,并最小限度地对周边环境造成影响。
四、安全措施:1.安全警戒线:在爆破现场设立明显的安全警戒线,禁止无关人员进入。
确保施工现场的安全性。
2.疏散预案:制定疏散预案,明确爆破时的应急措施和疏散路线,确保人员的安全。
3.监测措施:在爆破前、中、后阶段对周边环境、建筑物等进行监测,记录爆破振动、噪音等数据,并及时进行分析,确保施工对周边环境的影响不超过允许范围。
4.通报沟通:事先通知周边单位和居民,告知爆破时间和地点,以便做好相应的准备工作。
2023年山体爆破安全专项施工方案
2023年山体爆破安全专项施工方案一、项目背景及目标随着城市化进程的加快,山体开发利用日益频繁,但由于山体构造复杂、地质条件多变等因素,山体工程爆破施工风险增加。
因此,为保证爆破施工安全,提高工程质量,确保周边环境的安全,制订山体爆破安全专项施工方案是必要且重要的。
本方案的目标是确保山体爆破工程在安全、高效的前提下顺利进行,最大程度减少对周边环境和人员的影响,提高爆破工程的质量和效益。
二、项目范围本方案适用于2023年山体爆破工程(包括隧道、挖方、填方等工程)的施工过程中的安全管理。
三、施工前准备1.编制详细的爆破设计方案,确保设计合理、科学可行。
2.对爆破区域进行详细勘察,获取准确的地质信息和地下水信息。
3.制定爆破作业计划,明确每个作业环节及时间节点。
4.对施工人员进行专项培训,确保其具备爆破作业的技能和知识。
四、安全防护措施1.在爆破作业现场设立明显的警示标志,防止非工作人员进入危险区域。
2.配备专业的安全人员,负责现场安全管理和指导。
3.施工人员必须佩戴相关的个人防护装备,如安全帽、防护眼镜、防尘口罩等。
4.设置围挡或安全网等保护措施,防止碎石等物体飞溅伤人。
5.在施工现场配备灭火器等应急设备,以应对突发事故。
五、施工工艺及要求1.在施工前,对爆破区域进行充分的清理和排水处理,确保施工条件符合爆破要求。
2.制定详细的爆破时间表,并通过广播等方式提前通知周边居民,确保其采取相应的安全措施。
3.严格控制爆破时的药量和使用规范,确保药物使用安全可靠。
4.根据地质情况和工程要求,合理布设起爆点和起爆顺序,确保爆破作业的顺利进行。
5.严格控制爆破震动范围,确保周边建筑物不受损。
6.配备专业的测量设备,实时监测爆破振动、噪音等指标,及时调整施工工艺。
六、环境保护措施1.在施工前,制定环境保护方案,将爆破产生的垃圾、废弃物等进行分类处理,确保环境不受污染。
2.在施工现场周边设置垃圾箱等设置,方便施工人员丢弃废弃物。
2023年山体爆破安全专项施工方案
2023年山体爆破安全专项施工方案一、前期准备工作1. 勘察分析:对施工区域进行详细勘察分析,包括地质构造、岩石性质和含水情况等;2. 计划设计:制定爆破设计方案,确定爆破参数和安全措施;3. 专项培训:组织爆破人员进行爆破技术培训和安全操作规程培训。
二、爆破参数设计1. 炮孔布置:根据地质构造和岩体特征,在施工区域合理布置炮孔,确保爆破效果和施工安全;2. 炮孔参数:确定炮孔直径、孔深和孔距等参数,根据岩体性质和预期爆破效果进行合理选择;3. 起爆序列:确定爆破起爆序列,合理控制炸药在时间和空间上的分布,确保施工安全。
三、安全措施1. 施工区域封闭:在施工区域周边设置警示标志和安全围栏,限制人员和车辆进入,确保施工区域安全;2. 炮孔保护:对已布置的炮孔进行保护,防止地质灾害和其他意外损伤;3. 安全警示:设置明显的安全警示标志和提醒标语,提醒施工人员注意安全;4. 交通组织:合理组织施工区域内的交通,确保施工期间交通的通畅和安全。
四、施工操作1. 炮孔准备:清理炮孔内杂物,保证炮孔完整和清洁;2. 装药操作:按照爆破设计方案和起爆序列,进行炸药装药操作,确保炸药的正确使用;3. 密封装药:对装满炸药的炮孔进行密封,防止炸药泄露和外界因素干扰;4. 炮孔防排线:将炮孔内的导线用钢绳固定,防止导线脱落或绑带松解导致短路;5. 安全撤离:在起爆前及时通知施工人员撤离施工区域,确保人员安全远离爆破区域;6. 远程起爆:使用遥控设备进行远程起爆操作,确保爆破人员的安全。
五、事故应急措施1.应急预案:制定山体爆破事故应急预案,明确各类爆破事故的应急处理措施;2.人员疏散:在爆破危险发生时,迅速组织施工人员撤离危险区域,确保人员安全;3.事故报警:及时报告事故情况给相关部门,并组织救援力量进行事故处理;4.伤员救治:对受伤人员进行及时的紧急救治和转运,确保其生命安全;5.事故调查:对爆破事故的原因进行调查,总结教训,加强安全管理。
2023年山体爆破安全施工方案
2023年山体爆破安全施工方案一、前期准备工作1.1 调查研究:在进行山体爆破施工前,需要对爆破区域进行详细的调查研究,包括地质环境、地下水位、周边建筑物等情况,为后续的施工方案制定打下基础。
1.2 设计选址:根据调查研究的结果,选择合适的爆破点和爆破参数,确保在施工过程中不会对周边环境和建筑物造成不可逆的影响。
1.3 合理布置爆破场区:在爆破场区内设置安全措施,包括限制施工人员和非相关人员进入、标示出危险区域、设置安全防护设施等,保证施工现场的安全性。
1.4 人员培训和资格认证:对参与山体爆破施工的人员进行相关培训和资格认证,确保他们具备必要的技术和安全操作知识。
二、安全措施2.1 施工前勘查:在山体爆破施工前进行施工现场勘查,检查场地是否符合要求,确定安全工作的方案。
2.2 爆破参数设置:根据山体的特点、爆破需求和周边环境,合理设定爆破参数,确保爆破效果最大化的同时最小化对周边环境和建筑物的影响。
2.3 留取安全距离:在设置爆破点时,需要预留足够的安全距离,避免爆破冲击波对周边建筑物和人员的影响。
2.4 防护设备:在施工过程中,给参与爆破作业的人员配备符合安全要求的防护设备,包括护目镜、耳塞、安全帽等,确保他们在操作过程中的安全。
2.5 管理和监控:在施工现场设置专人负责管理和监控工作,对施工现场进行全程监测,确保爆破作业的安全进行。
2.6 疏散预案:在山体爆破施工过程中,制定详细的疏散预案,明确各级负责人和责任人员,确保在紧急情况下能够迅速、有序地疏散人员。
三、施工流程3.1 爆破物料准备:根据施工方案,准备好所需的爆破物料,确保爆破作业的顺利进行。
3.2 布置爆破点和线路:根据设计选址确定的爆破点和参数,进行爆破点的布置和线路的连接,确保爆破作业的准确性。
3.3 安全预警和疏散:在进行爆破前,设立安全预警系统,并做好相应的疏散准备,确保施工人员在爆破时的安全。
3.4 爆破操作和控制:按照预设参数进行爆破操作,确保爆破的准确性和安全性。
2023年山体爆破安全施工方案
2023年山体爆破安全施工方案一、项目背景在2023年,随着城市建设的不断发展,新建道路、隧道和建筑物的需求与日俱增。
然而,由于地形复杂、山体陡峭等原因,许多施工项目需要对山体进行爆破作业。
为确保施工人员和周围居民的安全,必须制定科学合理的山体爆破安全施工方案。
二、方案概述本方案将从爆破前准备、爆破方案设计、爆破相关设备与技术、安全防范措施等方面,全面考虑山体爆破安全施工的要求,确保施工全过程的安全可控。
三、爆破前准备1. 详细地勘调查和评估工作:通过对山体的地质、地貌、构造等方面的调查评估,确定山体爆破的可行性及危险因素;2. 制定爆破方案:根据勘察结果,制定详细的爆破方案,包括选择合适的爆破方式、爆破点的安排、炸药的种类和用量等;3. 安全评估和风险预测:通过对施工过程中可能出现的风险进行评估和预测,确定应对措施;4. 按照相关法规和标准,申请并取得必要的许可证和执照。
四、爆破方案设计1. 选择适当的爆破方式:根据山体地质条件、施工需求和安全要求选择合适的爆破方式,如钻孔爆破、轰炸爆破等;2. 合理设置爆破点:根据山体形态和施工需求,确定合适的爆破点位置,并合理设置孔的数量和间距;3. 炸药种类和用量选择:根据爆破方案确定合适的炸药种类和用量,确保施工效果和安全性;4. 调整爆破参数:根据地质特征和爆破目标调整爆破参数,如爆破药量、装药方式、孔深等。
五、爆破相关设备与技术1. 爆破装药设备:选用高质量的爆破装药设备,确保装药准确、稳定;2. 炸药储存和运输:遵循相关法规和标准,建立科学合理的炸药储存和运输制度,确保炸药的安全和可控;3. 爆破器材检测和维护:定期对爆破器材进行检测和维护,确保设备的正常运行和安全可靠。
六、安全防范措施1. 设立安全警戒区域:在施工现场合理设置警戒线和警示标志,限制非相关人员进入爆破范围;2. 确保工人安全:严格遵守作业规程,对施工人员进行爆破安全培训,配备必要的个人防护装备,确保施工人员的安全;3. 周边居民安全:对施工范围和爆破时间进行合理安排,避免对周边居民造成不必要的影响;4. 监测与预警:设置合适的监测设备,对施工过程进行实时监测,及时发现异常情况,并采取预警措施;5. 应急救援措施:制定完善的应急预案,配备必要的救援设备和人员,确保在发生意外情况时能够及时应对。
山体爆破工程施工组织方案与对策
- - .目录1 工程概况- 1 -1.1 工程根本情况- 1 -1.2 工程周边环境情况- 1 -2设计依据- 1 -2.1标准、技术标准与参考文献- 1 -2.2 设计原则- 2 -3 施工总体布置- 2 -3.1 施工区域规划- 2 -3.2 台阶工作面规划- 2 -4 施工准备- 2 -4.1 测量准备- 2 -4.2技术准备- 3 -4.3临设准备- 3 -4.4 材料准备- 4 -4.5 机具准备- 4 -5 爆破技术方案设计- 4 -5.1 施工道路修建爆破参数设计- 4 -5.2 中深孔爆破参数设计- 5 -5.3 二次爆破破碎参数设计- 6 -5.4 爆破参数平安校核- 7 -重点保护目标与可能的爆破危害分析- 7 -5.4.2 爆破震动校核- 7 -5.4.3 爆破飞石的校核计算- 8 -6 爆破施工组织- 8 -6.1 爆破施工工艺流程- 8 -6.2爆破施工方法- 9 -6.3 爆破施工戒备- 10 -6.4 盲炮事故处理- 12 -6.4.1 盲炮处理必须遵守以下原则- 12 -6.4.2 浅孔与二次爆破盲炮的处理- 12 -7 挖运施工组织- 12 -8 工程管理机构- 13 -8.1 工程管理架构- 13 -8.2 管理层人员组成- 15 -8.3 作业层人员组成- 15 -9主要施工设备表- 16 -10 平安保证措施- 16 -10.1 平安保证体系- 16 -10.2 平安技术措施- 16 -10.2.1 平安生产岗位责任制- 16 -10.2.2 施工平安管理重点- 17 -10.2.3 平安防护措施- 17 -10.3 事故应急预案- 18 -11 施工质量保证措施- 19 -11.1 严格控制爆破器材质量- 19 -11.2 进展起爆网路模拟试验- 20 -11.3 加强爆破器材平安管理- 20 -11.4 做好钻孔技术管理及质量检查- 20 -11.5高度重视爆破作业平安- 20 -12 工期保证措施- 21 -13 雨季施工措施- 22 -14 环境保护与文明施工措施- 22 -14.1 施工环保措施- 22 -14.2 文明施工保证措施- 23 -***工程爆破工程施工方案1 工程概况1.1 工程根本情况******1.2 工程周边环境情况***村西北侧,料场西北侧有高压线,爆破危害控制要求严格。
2024年山体爆破安全专项施工方案
2024年山体爆破安全专项施工方案____年山体爆破安全专项施工方案总述:山体爆破是一项复杂而危险的工程施工方式,施工过程中需要严格遵守相关安全规定和操作规程,以确保施工人员的生命安全和财产安全。
本方案将从施工前的准备工作、施工过程中的安全措施以及施工后的安全检查等方面进行详细阐述,以期达到安全高效地完成山体爆破工程目标。
一、施工前的准备工作1. 搜集相关资料:了解山体结构、地质情况、爆破工艺等必要信息,制定合理的施工方案。
2. 完善施工计划:根据实际情况,制定详细合理的施工计划,明确施工过程中的关键节点和时间安排。
3. 勘察和测量:对爆破区域进行详细勘察和测量,确保施工的精确性和安全性。
4. 确定爆破参数:根据勘察和测量结果,合理确定爆破参数,如爆破药量、爆破孔的长度和位置等。
5. 建立安全管理体系:成立专门的安全管理小组,明确各个成员的职责和权限,建立健全的安全管理体系,确保施工过程中的安全。
6. 建立应急救援预案:制定针对施工过程中可能出现的紧急情况的预案,明确责任人和应急处置措施。
二、施工过程中的安全措施1. 人员培训:施工前对所有参与施工的人员进行必要的安全培训,确保施工人员具备必要的技术和安全意识。
2. 安全设施:设置必要的安全设施,如防护网、警示牌等,确保施工区域的安全。
3. 施工现场管理:严格按照施工方案进行施工,严禁违规操作,设立专人负责施工现场的安全管理和监控。
4. 采取适当的爆破方法:根据实际情况,选择适当的爆破方法,如钻孔爆破、劈裂爆破等,保证周围环境的安全。
5. 爆破孔的布置:根据实际需要,合理布置爆破孔,确保爆破药能够充分发挥作用,减少对周围环境的影响。
6. 爆破药的存储和使用:严格按照规定存储和使用爆破药,做好爆破药的防水、防潮、防火等工作。
7. 合理控制爆破震动:根据爆破工艺要求,采取适当的措施,如控制爆破孔的深度、爆破时间等,合理控制爆破震动的影响范围。
三、施工后的安全检查1. 施工后的清理工作:清理施工区域的碎石、尘土等杂物,保持施工现场的清洁。
山体爆破方案
山体爆破方案1. 引言山体爆破是一种常用的地质工程技术,通常用于凿岩和爆破松散岩石来建设隧道、道路和水利工程等。
本文将介绍一种山体爆破方案,包括工程背景、爆破设计、爆破器材选择等内容,以期为相关工程提供有效的爆破解决方案。
2. 工程背景本次山体爆破工程位于某市B区的山体上,该区域的地质情况主要由千枝泥岩和砂岩组成。
由于山体斜坡陡峭,并且存在一些松散的岩石层,因此需要进行爆破以便进行土石方工程和基础设施建设。
3. 爆破设计3.1 目标在爆破设计中,首先需要明确爆破的目标。
本次工程的目标是将山体上的松散岩石清除以便进行土石方挖掘作业。
3.2 工程测量在确定爆破设计参数之前,需要进行工程现场测量。
通过现场测量,得到山体的高度、长度和宽度等关键参数,为后续的爆破设计提供准确的数据支持。
3.3 爆破设计参数爆破设计参数是确定爆破方案的关键。
根据山体的地质情况和爆破目标,结合现场测量数据,我们可以确定以下参数:•炸药类型:选择具有较高爆炸能量和可控性的炸药,如硝酸铵油胺炸药。
•炸药密度:根据岩石的硬度和爆破效果要求确定炸药密度。
在松散岩石层,一般选择0.8-1.2g/cm3的炸药密度。
•装药量:根据爆破区域的体积和爆破效果要求,确定合适的装药量。
•孔距和孔深:根据山体的地质情况和岩石的硬度,确定合适的孔距和孔深。
一般来说,孔距和孔深的选择应根据岩石的裂隙发育程度和围岩的牢固性进行综合考虑。
•起爆方式:根据工程要求和安全性考虑,选择适合的起爆方式,如电线起爆。
通过综合考虑上述参数,制定出合理的爆破设计方案,以实现预期的爆破效果。
4. 爆破器材选择4.1 安全器材在进行山体爆破工作时,安全是最重要的考量因素。
一些常用的安全器材包括:•导爆管:选用导爆管是连接起爆点和起爆剂的重要组成部分,必须选择质量可靠的导爆管,以确保爆破的可控性和安全性。
•爆破药包:爆破药包是用来装载炸药的装置,通常采用可靠的高强度材料,能够有效地抵御低、高温和撞击等外部条件。
山体爆破施工方案
山体爆破施工方案山体爆破施工方案一、施工背景在山地工程建设中,有时需要进行山体爆破施工,以便进行挖方或者建设道路等。
本方案将阐述山体爆破施工的具体步骤和注意事项,以确保施工安全和高效。
二、施工步骤1. 勘察:在施工前,需要对山体进行细致的勘察,了解山体的结构和岩层情况,确定爆破方案和爆破点。
2. 准备:在施工现场周边设立警示标志,悬挂安全提示横幅,保持周边区域通行畅通。
同时,安排专业人员进行爆破设备的检查和准备工作。
3. 划定爆破安全区域:确定爆破的安全区域,并设置疏散通道和安全警戒线,确保施工人员和周围群众的安全。
4. 预处理:在爆破点附近布置并固定爆破器材,进行爆破器材的调试与安装。
5. 配置爆破药剂:根据山体岩石的硬度和稳定性,配制适合的爆破药剂,并按照标准进行严格的质量检测。
6. 控制爆破参数:根据勘察的结果和实际工程需要,确定爆破的参数,包括起爆时间、爆破延迟时间、药量等。
7. 施工实施:通过电雷管起爆爆破药剂,按照计划进行爆破操作。
在爆破时需切断周边电力供应等,确保施工安全。
8. 整理清理:在爆破完成后,需要及时将废弃物清理,并对山体进行整理,以便后续工程进行。
三、安全措施1. 严格遵守相关法律法规和安全技术规范;2. 在施工区域内进行警示标志的设置和安全警戒线的划定;3. 清理施工区域内的杂物和易燃材料,保持现场整洁;4. 施工人员必须戴好安全帽和护目镜,穿戴好防护服等个人防护用具;5. 监控设备的安装和测试,确保施工过程中及时了解施工现场的情况;6. 确保施工人员具备相关的技术和培训,熟悉施工方案和安全操作规程;7. 施工前需与周围居民进行充分沟通,并获得他们的理解和支持。
四、环境保护1. 在施工过程中,尽量减少振动对周边环境的影响;2. 控制喷射飞石和烟尘的范围,以防对周边环境和生态造成污染;3. 按照规定对爆破废弃物进行集中处理,保证环境的清洁和整齐。
以上就是山体爆破施工方案的概要内容,通过严格控制施工流程和注意施工安全,我们可以实现安全高效地进行山体爆破施工,保证工程的顺利进行。
改建工程山体爆破方案
第一章总则第一节编制依据及编制原则一. 编制依据1.XX市西山西路西段改建工程施工招标文件、图纸及补充通知;2 .依据标前会议及现场勘察情况。
二. 编制原则1.遵循招标文件条款的原则,在编制施工组织设计文字说明及图表中,严格按照招标文件的规定,做到统一标准、规范编制。
2.遵循设计文件和规范验收的原则,在编写主要项目施工方法中,严格按照设计要求执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。
3.坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据本公司施工能力、经济实力、技术水平,坚持科学组织,合理安排,均衡生产,平行作业,确保高速度、高质量、高效率完成XX市西山西路西段改建工程的建设。
4.坚持施工全过程严格管理的原则,在工序施工中,按设计施工,并严格执行监理工程师的指令,尊重监理意见,严格管理。
5.坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业队为基础作业形式,充分发挥专业人员和专用设备的优势,同时采取综合管理手段,合理调配,以达到整体优化的目的。
第二节总体目标我公司如果有幸中标,将立即派遣一支善于打硬仗的精干队伍进驻现场,组建具有丰富的施工经验与技术专长的人员组成项目经理部负责本工程实施,并将在最短的时间内调集足够的机械设备运至施工现场,我们将恪守信誉,认真履行合同,优质保量地完成任务。
总体目标:1.质量目标:合格/优良2.安全目标:严格控制工程施工,按照一级施工企业标准执行,不发生工程施工安全事故,不发生生产死亡事故,避免重伤,工伤事故率控制在0.5%。
以下。
3.工期目标:总工期天,在确保总工期不变前提下,根据业主提供场地的时间情况,各期施工作业按部分平行搭接施工,详见施工总进度计划表。
第二章工程概况一.工程概况XX市西山西路西段改建工程位于XX市区西南部(站前路至翠微大道),道路东西向走向,路宽32m,全长约1.2km,本工程施工范围内民房整体拆迁,施工环境复杂:南面紧邻西山西路老路,路宽约8米外为住宅楼,沿线有电线、管网等管线,北面为山体,开挖红线外有多处坟墓和农居房。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章总则第一节编制依据及编制原则一.编制依据1.XX市西山西路西段改建工程施工招标文件、图纸及补充通知;2.依据标前会议及现场勘察情况。
二.编制原则1.遵循招标文件条款的原则,在编制施工组织设计文字说明及图表中,严格按照招标文件的规定,做到统一标准、规范编制。
2.遵循设计文件和规范验收的原则,在编写主要项目施工方法中,严格按照设计要求执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。
3.坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据本公司施工能力、经济实力、技术水平,坚持科学组织,合理安排,均衡生产,平行作业,确保高速度、高质量、高效率完成XX市西山西路西段改建工程的建设。
4.坚持施工全过程严格管理的原则,在工序施工中,按设计施工,并严格执行监理工程师的指令,尊重监理意见,严格管理。
5.坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业队为基础作业形式,充分发挥专业人员和专用设备的优势,同时采取综合管理手段,合理调配,以达到整体优化的目的。
第二节总体目标我公司如果有幸中标,将立即派遣一支善于打硬仗的精干队伍进驻现场,组建具有丰富的施工经验与技术专长的人员组成项目经理部负责本工程实施,并将在最短的时间内调集足够的机械设备运至施工现场,我们将恪守信誉,认真履行合同,优质保量地完成任务。
总体目标:1.质量目标:合格/优良2.安全目标:严格控制工程施工,按照一级施工企业标准执行,不发生工程施工安全事故,不发生生产死亡事故,避免重伤,工伤事故率控制在0.5‰以下。
3.工期目标:总工期天,在确保总工期不变前提下,根据业主提供场地的时间情况,各期施工作业按部分平行搭接施工,详见施工总进度计划表。
第二章工程概况一.工程概况XX市西山西路西段改建工程位于XX市区西南部(站前路至翠微大道),道路东西向走向,路宽32m,全长约1.2km,本工程施工范围内民房整体拆迁,施工环境复杂:南面紧邻西山西路老路,路宽约8米外为住宅楼,沿线有电线、管网等管线,北面为山体,开挖红线外有多处坟墓和农居房。
其中K0+340~K0+525为开山段,坡长185 m;现地面高程为8.69~23.58 m,路面设计高程为5.40~5.75 m,边坡高度约16.20~22.20 m,开掘后道路北侧边坡在15高程以下(中风化凝灰岩)按1:0.40放坡,在15.00高程以上按1:1放坡,坡面上根据需要设置锚杆,并在黄海高程15.00m 和23.00m处设宽3.0m的马道,需用光面爆破进行施工,以使边坡稳定本工程山体所处地貌为低山山麓斜坡,植被较发育,坡度约10~20°,地层为下白垩统朝川组,岩性为灰色、灰黄色流纹质晶屑玻屑熔结凝灰岩,岩体呈坚硬致密状,估计岩石普氏系数f=8~10。
二.交通条件本工程为西山西路西段改建工程,交通极为方便,所有机械设备进场均可通过与该路相接的道路进场。
第三章道路、爆破、边坡工程施工技术方案一、道路工程施工技术方案二、爆破工程施工技术方案根据本工程山体爆破开挖周边环境复杂、工期紧的特点,我们计划在进场后迅速办理爆破等有关手续,迅速修筑施工便道,充分投入各种机具、设备和劳动力。
在整个工程实施过程中,我们将加强工程计划管理,以高投入求得进度,充分发挥机械、设备和劳动力效率,促进工程按计划完成,保证工程保质按期完工。
第一节施工前准备工作我公司在接到业主的进场通知后,立即由项目经理带领工程技术、试验、机械、材料及行政有关人员进驻现场,进行工程施工的一切准备工作,其主要工作有:⑴.编制实施性施工组织设计,报监理工程师审批。
⑵.在业主的协助下办理爆破申请等各种政策处理手续。
⑶.生产及生活等临时用房的租借及生产所需的便道等临时工程的建⑷.控制点的复测及增设,路线测量、放样、校核征地边线,以及有关材料取样试验。
⑸.编制材料、设备调运计划和施工人员进场时间表,并陆续调入本工程。
施工前期的各项准备工作同时全面铺开,争取在进场后3天内先期工程所需的设备、人员、材料进入各施工现场,等待工程师的开工令,在接到开工令后立即进入实质性施工阶段。
根据工程进展情况,将及时进行人员、设备的调整和补充,以保证工程进度和质量。
第二节山体开挖爆破工程一.施工测量方案本工程的主要测量项目为开挖底板,开挖边坡的测量控制,根据业主提供的控制基准点,相应增设为施工需要的控制点,并在精度上达到规范规定的施工测量精度。
我公司将在本合同项目经理部内专配多年长期从事测量工作的工程师,直接在现场组织实施全部测量仪器设备的调试、保养、各部位的放样测量工作,在工程施工过程中,精心施测,测量过程中严格执行有关技术规范的规定,保护好基准点,详细记录有关的数据,并在监理工程师的监理下,取得高质量的测量成果。
二.植被草皮清理根据本工程地形及植被草皮覆盖情况,对挖方区植被采用人工与机械按自上而下的顺序进行清理,清理过程中须特别注意保护清理区域范围外的天然植被。
植被清理出的树木、枝桠、灌木丛以及其他杂物,采用汽车运至业主要求的材料堆放场堆放好,不得就地烧毁。
三.土石方开挖工程1.爆破方案的选择针对本工程环境复杂、工期紧、要求高、爆破与装运平行作业等特点,为此在爆破方案选择时,要着重考虑以下几个方面的问题,以达到最优的方案要求,如期完成本工程。
l 爆破作业面最好能形成连续的循环作业,避免施工干扰,延误工期。
l 爆破产量及爆堆作业面如何满足大量机械装运的要求。
l 爆破方案如何满足质量与安全的要求。
l 爆破方案应采用先进科学技术,便于集中管理,获得较好的经济效果。
根据我公司以往的施工经验,及本工程特点和现场实地了解情况,拟选用深孔微差爆破为主,手风钻钻孔爆破为辅的施工方案,在工作面施工顺序上和爆破规模上应引起高度重视,特别要结合工期紧的特点来考虑,避免施工干扰。
2.爆破技术设计(1)、深孔爆破参数①孔径Φ:孔径选取89mm②台阶高度H:取6~20m③最小抵抗线W:按孔径的25~30倍,取2.5~3.5m④超深h:超深按h=(0.15~0.35)w计算,一般取0.6~1.0m⑤孔距a:孔距一般取3~4.5m⑥排距b:排距取2.5~3m⑦填塞长度l:通常取0.8~1.2倍的最小抵抗线作填塞长度,控制爆破取大值,可初步取2.8~4.0m⑧单位炸药消耗量;根据地质条件,周围环境情况并参照以往类似工程施工经验,采用松动爆破,炸药单耗取0.30~0.50kg/m3。
深孔爆破的基本参数是以孔径来参照的,以上所选的孔径是89mm,不同规格不同型号的钻机,有不同的孔径,各种爆破参数也相应地做适当调整。
(2)、浅孔爆破参数参数浅孔排炮最小抵抗线w W=(25-30)d,d为炮眼直径间距a a=(1.0-1.2)w排距b b=a单耗k k=0.3㎏/m3孔深l l=(1.0-3.0)m单孔药量q Q=kabl=(0.43-1.30)㎏布孔方式梅花形布孔装药结构耦合装药起爆方式延时分段起爆每5个炮孔同时起爆堵塞长度超过1/3孔深(3)、光面爆破参数根据山体高差和设计要求,本工程光面爆破台阶高度为8米和10.5米,设计坡比主要为1:1和1:0.4;钻孔深度为约11.3米,爆破方式采用导爆索起爆微差爆破,钻孔设备采用以支架式潜孔钻机为主,自行式液压钻机为为辅。
①施工顺序:依据设计提供的工程地质条件,结合本标段的总体安排,本爆区的光面爆破施工顺序采用全断面爆破开挖,为有效地实现光面爆破,保证爆破的质量,在邻接光爆层的主爆孔与光爆孔均匀布置在两条平行线上,邻接光爆层的主爆孔与其它主爆孔的孔间区减少一半,装药量相应减少一半。
②光爆层的厚度W:光爆层就是指周边炮孔与最外层主爆孔之间的一圈岩石层,光爆层的厚度就是周边孔(光爆孔)的最小抵抗线,本次施工采用的钻机钻孔直径为89mm,根据现场的地质条件、全断面开挖和以前施工经验以及国外最常用的经验数据,光爆层的厚度取1.9米,即W=1.9m;③孔距A——周边孔(光爆孔)的间距光爆层的厚度W与周边孔(光爆孔)的间距A有着密切的关系,两者的比值称为周边孔(光爆孔)的密集系数,即M=A/W,根据以前爆破施工经验和我国使用的炸药情况,参照国内外经验,M=0.6~0.8,本工程取M=0.6,则孔距A=1.1m;④孔距系数N——孔距A与孔径D之间的比值N=A/D=12.8根据以前爆破施工经验和我国使用的炸药情况,参照国内外经验,N=12~16;⑤装药集中度q(kg/m):装药集中度q指的是整个炮孔的平均单位长度装药量,即炮孔的总装药量除以整个炮孔长度(包括堵塞段)的商,根据以前施工经验以及国外最常用的经验数据,装药集中度q=0.45kg/m;⑥单位用药量c(kg/m3):依据公式c=q/(W×A)计算,c=0.21kg/ m3根据以前爆破施工经验和我国使用的炸药情况,参照国内外经验,c=0.1~0.3 kg/ m3;3. 起爆方法与起爆网路根据本工程的特点,该爆破网络设计采用非电爆破网络联接,孔内采用非电导爆管延期雷管,采用“并串并”网络联接。
(1)、孔外起爆网路为保证起爆网络的可靠性,孔外采用两套独立系统的非电爆破网络,依据爆区的周边环境,确定单响齐爆药量是控制爆破振动的重要手段,具体如下图:说明:1.孔内装10段非电毫秒雷管。
2. 3段非电毫秒雷管。
3. 5段非电毫秒雷管(2)、孔内起爆网路为保证孔内起爆网路的可靠性,孔内接导非电爆管雷管两发,做好爆破网络联接,做到不漏接,不接错,是控制深孔爆破不产生哑炮的重要方法之一,具体见下图:(3)、起爆次序设计根据本工程特点,采用“V”形微差起爆技术,两侧对称起爆,加强岩石的碰撞和挤压,以获得较好的破碎质量,同时减少爆堆宽度,降低地震效应。
具体见下图:(4)、深孔爆破装药和堵塞为确保本工程爆破安全,设计好堵塞长度和做好堵塞工作,保证堵塞质量是控制飞石和冲孔的重要方法之一。
注:H——爆破高度,m; a——炮孔间距,m;L——炮孔装药长度,m;L2——炮孔堵塞长度,m;L1——炮孔超深深度,m。
(5)、深孔爆破炮孔的布置根据爆破山体的实际情况和设计的施工断面图,结合设计的孔网参数、角度和炸药单耗值,核算每孔的最小抵抗线布置炮孔,也是控制爆破飞石的的基本措施。
说明:a——孔距;b——排距4、爆破安全距离计算及安全措施(1)、爆破振动计算:炸药在岩石介质中爆炸,其释放了一部分能量以波动形式沿地面传播,形成了爆破的地震效应,根据《爆破安全规程》GB6722-2003中对地面建筑物的安全要求,主要是控制被保护建筑物所在地质点峰值振动速度和主振频率,建筑物所在地质点峰值振动速度计算公式如下:V =K×(Q1/3/R)α(cm/s)式中:R—爆破地震安全距离(m)Q—炸药量(kg),齐发爆破取总炸药量,微差爆破或毫秒爆破取最大一段药量。
