路面施工安全作业指导书(通用版)
路基施工作业指导书
路基施工作业指导书1. 引言本作业指导书旨在为道路工程的路基施工提供指导,以确保施工过程规范、高效、安全。
2. 施工前准备在开始施工之前,需要进行充分的准备工作,包括但不限于以下几个方面:2.1 设计和规范在施工前,需要详细了解和研究相关的设计图纸和规范要求,包括设计的材料、尺寸、坡度等信息,并进行合理安排。
2.2 施工设备准备必要的施工设备和工具,例如挖掘机、压路机、平地机等,以确保施工过程的顺利进行。
2.3 人员组织和分工合理组织和安排施工人员,根据施工的规模和要求,划分不同的工作区域和分工,确保施工人员能够高效协作。
2.4 施工材料和资源准备按照设计和规范要求,准备好需要使用的路基材料和其他辅助材料,确保施工过程中的材料供应充足。
3. 施工步骤3.1 清理施工区域在施工前,需要先对施工区域进行清理,清除杂物、植被和其他障碍物,为后续施工创造条件。
3.2 路面标志和标线的设置根据设计要求,设置好路面的标志和标线,例如交通指示牌、行车道标线等。
3.3 探测地下管线在施工前,需要进行地下管线的探测工作,以避免在施工过程中对已有的管线造成破坏。
3.4 挖掘土壤根据设计和规范要求,使用挖掘机等设备挖掘路基区域的土壤,控制挖掘的深度和坡度,确保路基的平坦度和稳定性。
3.5 压实土壤在挖掘土壤后,使用压路机等设备对路基区域的土壤进行压实,提高其密实度和稳定性。
3.6 填充材料根据设计和规范要求,对路基进行填充材料,例如砾石、沙土等,确保路基的高度和坡度符合要求。
3.7 翻浆和排水措施在路基施工过程中,需要注意翻浆和排水的问题。
根据设计和规范要求,设置好相应的翻浆和排水设施,确保路基能够有效排水。
3.8 表面平整处理在路基施工完成后,进行表面平整处理,使用平地机等设备将路基表面进行整平,以提高道路的舒适性和安全性。
3.9 安全措施在施工过程中,要注意施工现场的安全。
设置好警示标识、围栏和防护措施,确保施工人员和交通参与者的安全。

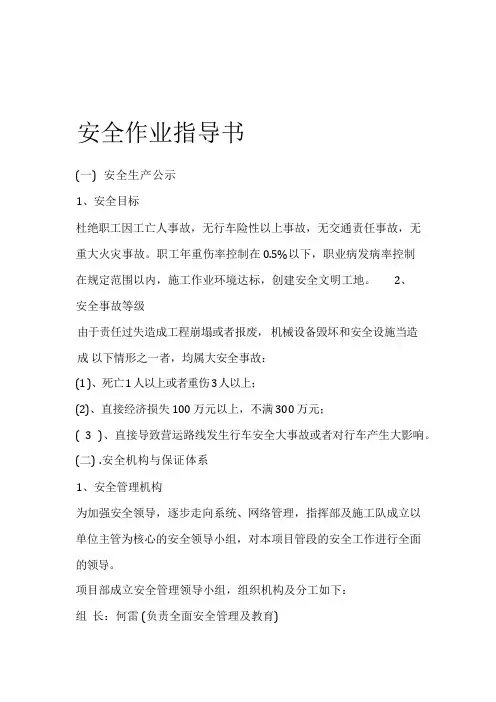

安全作业指导书
安全作业指导书(一) 安全生产公示1、安全目标杜绝职工因工亡人事故,无行车险性以上事故,无交通责任事故,无重大火灾事故。
职工年重伤率控制在 0.5%以下,职业病发病率控制在规定范围以内,施工作业环境达标,创建安全文明工地。
2、安全事故等级由于责任过失造成工程崩塌或者报废,机械设备毁坏和安全设施当造成以下情形之一者,均属大安全事故:( 1 )、死亡 1 人以上或者重伤 3 人以上;(2)、直接经济损失 100 万元以上,不满 300 万元;( 3 )、直接导致营运路线发生行车安全大事故或者对行车产生大影响。
(二) .安全机构与保证体系1、安全管理机构为加强安全领导,逐步走向系统、网络管理,指挥部及施工队成立以单位主管为核心的安全领导小组,对本项目管段的安全工作进行全面的领导。
项目部成立安全管理领导小组,组织机构及分工如下:组长:何雷 (负责全面安全管理及教育)副组长:刘松波(负责安全生产、劳动保护)1组员:张宝平(负责火工品安全治安管理)王晓四(负责动力、设备安全检查管理)秦超(专职安全员)陈旭松(负责电力、动力管理)狄益帆(负责消防安全管理)王志健(负责工程质量安全管理)闻得所(负责现场安全文明施工)2、人员配备指挥部安全质量监察部配备安全监察长 1 名、安全工程师 2 名,每施工队配专职安全员 2 名,工班配兼职安全员 2 名,共同负责安全业务工作。
3、安全职责( 1 )项目经理传达贯彻上级安全工作的决定、文件指示、会议精神,组织职工进行安全教育,定期进行安全检查,召开安全例会,分析安全生产形势,开展安全劳动竞赛和“百日安全无事故”以及“安全月”、“安全周”活动,大力宣传推广安全生产的先进经验,对存在的安全隐患及时提出整改措施,落实到人,并进行限期整改后的复查,组织开展安全文明标准化工地建设活动,建立各项安全管理台帐。
(2)安全工程师根据本工程的实际情况,制定项目和重点工程的安全预防措施。
负责对施工过程的安全工作进行检查监督,及时解决安全工作中存在的问题。
路基施工安全作业指导书
路基施工安全作业指导书一、前言为了确保道路基础施工期间的安全,提高施工人员的安全意识和操作技能,制定本安全作业指导书,要求所有参与路基施工的人员必须遵守相关规定,做到严格遵守安全作业程序、正确使用安全防护设施,不得私自操作、违反规定行为。
二、基本要求1. 施工人员必须具备相关安全培训证书,并持证上岗;2. 施工人员须严格遵守作业指导书、相关安全规章制度;3. 施工人员必须佩戴相关安全防护设备,做好个人防护;4. 施工人员禁止酒后作业,严禁酗酒和吸毒;5. 施工人员要巡查施工现场,及时排除安全隐患。
三、作业前准备1. 施工前必须做好现场勘察,了解施工地点的地质条件和环境情况;2. 检查和维护施工设备,确保设备安全可靠;3. 进行施工现场周边的交通组织,确保施工区域的安全;4. 配备防护设备,并进行合理摆放,以便在作业过程中进行随时使用;5. 组织相关人员进行安全会议,明确工作任务和安全措施。
四、施工现场操作1. 施工现场必须设置安全警示标志,警示标志应摆放在明显位置,确保工作人员能够清晰看到;2. 施工人员必须穿戴好安全帽、安全鞋等个人防护装备;3. 在进行深挖时,必须设置周边警戒线,防止坍塌事故的发生;4. 施工人员严禁违章作业,如私自改变作业方式、擅自停止工作等;5. 施工人员禁止在施工现场吸烟,防止引发火灾。
五、机械设备操作1. 机械设备操作前,必须检查设备的工作状况和安全装置是否正常;2. 机械设备操作时,应遵循操作规程,不得超负荷工作;3. 在机械设备工作时,施工人员必须远离机械作业区域;4. 机械设备工作完毕后,要进行相应的清理和维护工作,确保设备的安全可靠。
六、高空作业1. 进行高空作业前,必须评估风险,制定相应的安全措施,如使用安全带等;2. 进行高空作业时,必须有专人进行监护和保证作业人员的安全;3. 禁止在高风速或恶劣天气条件下进行高空作业;4. 进行高空作业时,必须与地面进行有效的沟通,确保作业安全。
路基填筑施工作业指导书
路基填筑施工作业指导书一、施工前准备工作1.1 确定施工范围和工程量,编制施工计划和施工方案。
1.2 对施工现场进行勘察,了解地质情况、地形地貌和水文地质情况,制定施工方案。
1.3 确定施工所需人力、物力和机械设备,做好相关准备工作。
二、施工材料及设备2.1 路基填筑所需材料包括砂石、碎石、砾石、砼等,应根据设计要求进行采购。
2.2 施工所需设备包括挖掘机、推土机、压路机等,应保证设备的正常运转和安全使用。
三、施工工艺3.1 清理施工现场,清除杂物和积水,确保施工现场平整。
3.2 进行路基挖掘,根据设计要求进行开挖,保证路基的坡度和平整度。
3.3 进行路基填筑,将砂石、碎石等材料填入路基,进行夯实和压实,保证路基的承载能力和稳定性。
3.4 进行路基表层处理,包括表层填筑和表层压实,确保路面的平整和坚固。
四、施工质量控制4.1 对施工现场进行定期检查和验收,确保施工质量符合设计要求。
4.2 对施工材料进行抽样检测,保证材料的质量符合标准要求。
4.3 对施工设备进行定期检修和保养,确保设备的正常运转和安全使用。
五、施工安全措施5.1 制定施工安全计划和施工安全规章制度,确保施工现场安全生产。
5.2 对施工人员进行安全教育和培训,提高施工人员的安全意识和技能。
5.3 对施工现场进行安全检查,发现安全隐患及时整改,确保施工现场的安全。
六、施工后收尾工作6.1 完成施工任务后,对施工现场进行清理,清除杂物和积水,确保施工现场的整洁。
6.2 对施工成果进行验收,确保施工质量符合设计要求。
6.3 对施工设备进行清洗和保养,确保设备的良好状态。
七、施工注意事项7.1 施工过程中应根据设计要求进行操作,严禁随意更改施工方案。
7.2 施工现场应设置明显的安全警示标志,确保施工现场的安全。
7.3 施工人员应穿戴好安全防护用具,确保施工人员的人身安全。
八、施工经验总结8.1 对施工过程中遇到的问题和困难进行总结,为今后的施工工作提供参考。
路面施工安全作业指导书(正式)
编订:__________________单位:__________________时间:__________________路面施工安全作业指导书(正式)Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-2021-93 路面施工安全作业指导书(正式)使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、临时用电1、电工作业必须遵守《临时用电安全技术规范》、《配电室安全操作规程》、《电工日巡检制度》等。
2、必须采用三级配电,二级保护。
3、施工现场应将线路架起,高度不低于3米,并布线整齐。
4、现场用电线路必须做到工作零线和保护零线严格分开,正常情况下不带电的金属外壳必须和保护零线连接,工作零线仅用于负载220V照明及220V用电设备。
5、各类电线电缆应按规定架设。
绝对不许乱拉乱放。
所有临时供电线路必须按规定进行悬挂,严禁在地上乱拉、乱摆、乱放。
6、严禁在电缆上悬挂任何物件。
7、电工定期对电缆进行巡检,巡检的主要内容有:电缆外护层是否有放电烧损情况;电缆及终端是否有漏电情况;终端瓷套应清洁,终端接地线必须良好,无松动断股现象;电缆挂钩、卡箍等夹持装置有无松动或锈烂现象,每周应巡检1-2次,电缆温度每月至少检查一次,测量电缆温度应在负荷最大时进行,其值不超过规定的值。
8、在振捣砼时,应安排专人对电缆进行保护,避免电缆线埋入混凝土中。
9、生活区用电必须设立敏感度强的漏电保护器。
工程现场施工安全作业指导书
工程现场施工安全作业指导书第1章总则 (4)1.1 目的与适用范围 (4)1.2 引用标准 (4)1.3 施工安全责任 (4)第2章施工组织与管理 (5)2.1 施工组织设计 (5)2.1.1 设计原则 (5)2.1.2 设计内容 (5)2.2 施工现场布置 (5)2.2.1 施工现场分区 (5)2.2.2 安全防护措施 (5)2.3 施工队伍管理 (6)2.3.1 人员配置 (6)2.3.2 培训与考核 (6)2.3.3 施工纪律 (6)第3章施工现场安全设施 (6)3.1 临时设施设置 (6)3.1.1 临时设施规划 (6)3.1.2 临时设施建设 (6)3.1.3 临时设施验收 (7)3.2 安全防护设施 (7)3.2.1 个人防护设施 (7)3.2.2 作业面防护设施 (7)3.2.3 设备防护设施 (7)3.3 警示标识设置 (7)3.3.1 警示标识种类 (8)3.3.2 警示标识设置要求 (8)3.3.3 警示标识维护 (8)第4章施工用电安全 (8)4.1 临时用电管理 (8)4.1.1 临时用电规划:在施工前,应根据工程规模及施工需求,编制临时用电施工方案,明确用电负荷、配电线路、用电设备等,并保证方案符合国家相关标准和规定。
84.1.2 临时用电设施:临时用电设施应满足安全、可靠、合理、经济的要求,保证施工过程中用电安全。
(8)4.1.3 临时用电验收:临时用电工程完成后,应组织专业人员进行验收,合格后方可投入使用。
(8)4.1.4 临时用电维护:定期对临时用电设施进行检查、维护,保证用电安全。
(8)4.2 配电线路安全 (8)4.2.1 配电线路设计:配电线路应根据施工图纸进行设计,合理布局,避免交叉、重叠,降低安全隐患。
(8)4.2.2 配电线路敷设:配电线路敷设应满足以下要求: (9)4.2.3 配电箱、配电柜:配电箱、配电柜应设置在干燥、通风、易于操作和检修的地方,保证设备正常运行。
厂区道路工程施工作业指导书
目录1、工程概况及工程量 (01)1.1工程概况 (01)1.2主要工程量和工期 (01)2、编制依据 (01)3、作业前必须具备的条件和应做的准备 (02)3.1技术准备 (02)3.2参加作业人员的资格和要求 (02)3.3作业活动中的职责分工和权限 (03)3.4作业工机具 (04)3.5材料及设备 (05)3.6安全器具统计表 (05)3.7其它 (05)4、作业的程序方法和内容 (05)4.1厂区道路工程施工方案 (05)5、质量控制点的设置和质量通病预防 (07)5.1 质量目标 (07)5.2 质量控制及质量通病预防 (07)5.3 作业活动中对控制点的设置 (07)5.4 作业结束的检查验收和应达到的质量标准 (08)6、作业的安全要求和环境条件 (08)6.1作业的安全危害因素辨识和控制(见附录) (08)6.2 环境条件 (08)7、附录 (09)7.1施工危险因素和环境因素辨识及控制对策表 (09)7.2厂区道路工程质量管理体系网络图 (09)7.3厂区道路工程安全管理体系网络图 (09)7.4作业指导书审批页 (09)1工程概况及工程量1.1 工程概况华能玉环电厂厂区道路工程属于厂区附属生产工程,我单位负责修筑B标段道路,全长为 1710米。
本次施工范围为:玉十一路A=1303.00,B=251.42至A=1303.00,B=850.50段,全长598.58米,海六路A=1303.00,B=850.50至A=761.00,B=850.50段,全长567米,码头栈桥到仓库区设备运输路线A=883.00,B=245.58至A=883.00,B=370.00A=1303.00,至B=370.00段,全长544.42米。
由于图纸F302101S-T0107所给道路坐标与现场实际情况不符,玉十一路与海六路的坐标位置按现场实际情况进行调整,码头栈桥到仓库区运输路段按图纸所给坐标施工。
路面施工安全作业指导书标准范本
管理制度编号:LX-FS-A20903路面施工安全作业指导书标准范本In The Daily Work Environment, The Operati on Standards Are Restricted, And Releva nt Person nel Are Required To Abide By The Correspond!ng Procedures And Codes Of Conduct, So That The Overall BehaviorCan Reach The Specified Standards编写: _____________________审批: _____________________A4打E卩/新修订/完整/内容可编辑管理制度编号:LX-FS-A20903时间: _______ 年___ 月____ 日A4打E卩/新修订/完整/内容可编辑路面施工安全作业指导书标准范本使用说明:本管理制度资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同逍守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
—、临时用电1、电工作业必须遵守《临时用电安全技术规范》、《配电室安全操作规程》、《电工日巡检制度》等。
2、必须采用三级配电,二级保护。
3、施工现场应将线路架起,高度不低于3米,并布线整齐。
4、现场用电线路必须做到工作零线和保护零线严格分开,正常情况下不带电的金属外壳必须和保护零线连接,工作零线仅用于负载220V照明及220V 用电设备。
5、各类电线电缆应按规定架设。
绝对不许乱拉乱放。
所有临时供电线路必须按规定进行悬挂,严禁在地上乱拉、舌L摆、舌L放。
6、严禁在电缆上悬挂任何物件。
7、电工定期对电缆进行巡检,巡检的主要内容有:电缆外护层是否有放电烧损情况;电缆及终端是否有漏电情况;终端瓷套应清洁,终端接地线必须良好,无松动断股现象;电缆挂钩、卡箍等夹持装置有无松动或锈烂现象,每周应巡检1-2次,电缆温度每月至少检查一次,测量电缆温度应在负荷最大时进行,其值不超过规定的值。
建筑施工安全作业指导书(通用版)
建筑施工安全作业指导书(通用版)1. 介绍建筑施工中的安全作业是确保施工人员和外部人员的安全的重要环节。
本指导书旨在提供一些通用的安全作业指导,以确保施工现场的安全和顺利进行。
2. 基本要求为了保障施工现场的安全,请务必遵守以下基本要求:- 所有施工人员必须经过相应的安全培训,并持有合格的施工作业证书。
- 施工现场必须配备必要的安全设备,如安全帽、安全鞋、安全绳等,并确保设备的正常使用。
- 在施工现场必须设置明显的警告标识,指示禁止入场或特殊注意事项。
- 所有作业人员必须按照施工计划和安全规程进行操作,并及时报告任何安全隐患或事故。
3. 安全措施为了最大程度地保障施工现场的安全,需采取以下安全措施:- 在施工现场必须设置专门的安全通道,并确保通道畅通无阻。
- 施工现场必须标明危险区域,并采取合适的隔离措施,防止人员误入。
- 所有使用危险化学品的作业必须遵循正确的操作流程,并配备相应的防护措施。
- 高空作业必须使用专门的安全爬梯和安全绳保护,确保人员的安全。
4. 突发情况应对在突发情况下,施工人员应该知道如何应对,并迅速采取适当的措施:- 发生火灾时,立即通知有关人员,并按照消防应急预案进行疏散和救援。
- 发生事故或人员受伤时,及时拨打急救电话,并进行相应的急救处理。
- 发生自然灾害如地震等情况时,确保施工人员及时撤离危险区域,并有序疏散至安全地点。
5. 安全检查为了持续监督施工现场的安全状况,应定期进行安全检查:- 定期检查施工现场的安全设备和消防设施是否完好,并及时修复或更换不合格的设备。
- 定期检查施工人员的安全培训情况,确保所有人员都具备相应的安全知识和操作能力。
- 定期组织模拟演练,以检验突发情况下的应急反应能力和协作能力。
6. 后续措施本指导书的内容仅为通用版,实际施工安全作业还需根据具体情况进行进一步规范。
施工单位应根据相关法律法规和国家标准制定详细的施工安全作业指导书,并确保施工人员严格遵守。
路面施工安全作业指导书
路面施工安全作业指导书一、引言路面施工是指对公路、城市道路、桥梁等交通设施进行维修、改造、新建等工作。
由于施工现场存在一定的危险性,为了保证施工人员的安全,减少事故的发生,制定《路面施工安全作业指导书》是十分必要的。
二、施工现场的安全要求1. 安全意识:施工人员应时刻保持高度的安全意识,严格遵守安全操作规程,并与其他人员保持良好的沟通。
2. 安全设施:施工现场应设置明显的安全警示牌和标志,确保施工人员能够清晰地了解施工区域的危险情况。
3. 安全防护:施工人员应佩戴符合标准的安全防护用品,如头盔、安全鞋、手套等,有效防护施工人员在作业中受到伤害。
4. 安全通道:施工现场应设置安全通道,确保施工人员能够顺利进出施工区域,并及时疏散。
三、施工前的准备工作1. 工作计划:施工前需制定详细的施工计划,包括工期、施工方法、材料准备等。
2. 施工人员培训:施工人员应接受相关的安全培训,了解施工过程中可能遇到的危险情况及应对措施。
3. 设备检查:施工前应对施工所需要的设备进行检查,确保其运行正常,不会给施工人员带来危险。
4. 施工现场清理:施工前应对施工现场进行清理,清除杂物、障碍物等,确保施工人员能够顺利进行施工作业。
四、施工中的安全措施1. 通风设施:若施工现场存在有害气体或粉尘等,应设置通风设施,保持空气新鲜。
2. 封闭施工区域:在施工过程中,应尽量封闭施工区域,避免非施工人员进入,保证施工安全。
3. 交通管制:施工现场周边的交通需要进行管制,保证施工过程中的交通安全。
4. 临时围挡:在需要施工的区域周边设置临时围挡,确保施工过程中的安全。
5. 火源防护:禁止在施工现场吸烟、明火作业,确保火源防护。
五、施工后的安全工作1. 施工记录:施工结束后应做好施工记录,包括施工过程中的安全事故记录、施工成果记录等。
2. 施工区域清理:施工完成后,应对施工区域进行清理,清除施工中遗留的杂物、残渣等。
3. 设备维护:施工设备应定期进行维护,保证其正常运行,减少安全隐患。
沥青混凝土路面作业指导书
沥青混凝土路面面施工作业指导书沥青混凝土面层是位于路面基层上最重要的路面结构层,它直接承受车辆荷载和大自然因素的作用,具有平整、坚实、耐久及抗车辙、抗裂、抗滑、抗水害等方面的综合性能。
沥青路面面层施工技术复杂,又是具有代表高等级公路最终质量标志的分项工程,于是在面层施工中必须严格要求,层层把关,对施工工艺进一步优化,将沥青路面面层质量提高到新水平。
1.施工准备1.1材料1.1.1施工前应对各种材料进行调查试验,经选择确定的材料在施工过程中应保持稳定,不得随意变更。
1.1. 2沥青1.1. 2 .1高等级公路铺筑沥青路面时,应采用符合施工规范“重交通道路石油沥青技术规范要求”规定的沥青。
1.1. 2 .2沥青到货时应附有炼油厂的沥青质量检验单。
并且要按规定要求进行试验,经评定合格后方可使用。
1.1. 3粗集料1.1. 3 .1用于沥青层的粗集料应由具有生产许可证的采石场生产。
1.1. 3 . 2粗料集料应该洁净、干燥、无风化、无杂质,具有足够的强度、耐磨耗性。
粗集料的质量应符合施工规范“沥青面层用粗集料质量技术要求”的规定。
1.1. 3 .3粗集料应具有良好的颗粒形状,用于道路沥青面层的碎石不宜采用颚式破碎机加工。
1. 1. 3 .4路面抗滑表层粗集料应选用坚硬、耐磨、抗冲击性好的碎石或者破碎砾石,不得使用筛选砾石、矿渣及软质集料。
用于高等级公路沥青路面表面层及各类公路抗滑表层的粗集料应符合施工规范中关于石料磨光值的要求,但允许掺加料集料比例总量不超过40%的普通集料作为中等或者较小粒径的粗集料。
1.1. 4细集料1.1. 4 .1沥青面层的细集料在采用天然砂、机制砂及石屑,其规格应分别符合施工规范“沥青面层用天然砂规格”、“沥青面层用石屑规格”的要求。
1.1. 4 . 2细集料应洁净、干燥、无风化、无杂质,并有适当的颗粒组成,其质量应符合施工规范的要求。
1.1. 4 . 3热拌沥青混合料的细集料宜采用优质的天然砂或者机制砂,在缺砂地区,也可使用石屑,但用于高等级公路沥青混凝土面层及抗滑表层的石屑用量不宜超过天然砂及机制砂的用量。
建筑施工安全作业指导书(通用版)
建筑施工安全作业指导书(通用版)1. 引言本指导书旨在提供建筑施工过程中的安全作业指导,旨在确保工作场所的安全,并减少潜在的事故风险。
所有施工人员都应严格遵守本指导书的规定。
2. 施工现场管理- 指定专人负责施工现场的安全管理,并确保其具备相关的安全知识和经验。
- 确保施工现场周边的安全措施得到有效的管理和维护,避免任何可能对施工人员造成伤害的风险。
3. 个人防护装备- 所有施工人员必须佩戴适当的个人防护装备,包括安全帽、防护眼镜、耳塞、防护手套和防滑鞋等。
- 根据具体工作环境的需要,可能还需要佩戴呼吸防护器具、安全带和防护面具等。
4. 施工设备和工具使用- 所有施工设备和工具必须经过检查、维护和合理使用,确保其安全和可靠性。
- 操作人员必须具备相应设备和工具的操作技能和知识,严禁未经培训或未经授权的人员操作设备和工具。
5. 操作规程- 制定详细的操作规程,包括各项工作任务的步骤、安全注意事项和应急处理措施等。
- 所有施工人员必须熟悉并遵守操作规程,严禁违反规程进行操作。
6. 电气安全- 所有电气工程必须符合相关的安全标准和规定,确保电气设备的安全和可靠性。
- 所有施工人员必须理解电气安全知识,知悉电气设备的使用方法和注意事项。
7. 防火安全- 在施工现场建立有效的防火措施,包括明确的疏散通道、防火装置和灭火设备等。
- 所有施工人员必须接受防火安全培训,知悉防火措施的使用方法和应急处理方法。
8. 施工现场的环境卫生- 保持施工现场的清洁和卫生,及时清理垃圾和杂物,避免可能引发危险的环境。
- 确保施工现场的通风良好,避免有害气体的积聚和工作环境的不适。
9. 施工现场的安全巡查- 定期进行施工现场的安全巡查,发现问题及时进行整改和改善。
- 巡查结果和整改情况应有书面记录,以便追溯和查看。
本指导书是建筑施工安全的基本要求,根据具体施工项目的不同,还需制定相应的项目安全管理措施。
所有施工人员必须遵守本指导书的要求,保障施工过程中的安全。
施工作业指导书
施工作业指导书一、施工作业指导本工程道路设计标准路基宽度为4.0米,路面宽度3.5米,路面结构基层为20cm厚山皮石,路面结构面层为15cm厚细料山皮石。
行车道1*3.5米,土路肩宽2×0.25米;路拱采用单向横坡,路面横坡为2%,土路肩横坡为3%,为保障道路畅通,为错车方便路线在不超过500m长度范围内设错车道一处,错车道宽度为3m,单侧渐变段长度为8m,错车道场25m。
错车道采用双向坡,路面横坡为2%,土路肩横坡为3%。
填方路段,路基边坡坡率左右侧均为1:1.5,不设排水沟;挖方路段边坡坡率采用1:1.5。
采用三角形排水沟,排水沟为深0.4米,内外坡均为1:1.5。
路基设计标高为路中心线处标高。
(见主要施工技术指标)1.道路位于粉质砂土、树林地段、农田地段,道路施工程序为:○1一般粉质砂土地段清表→挖填筑基→洒水碾压→挂线卸山皮石→装载机粗平→推土机精平→分层碾压成型→检测→修边→验收②、农田地段挖除清表→挖填筑基→洒水碾压→山皮石回填→挂线山皮石→装载机粗平→推土机精平→碾压成型→检测→修边→验收○3、树林地段砍树挖根→挖除清表→挖填筑基→洒水碾压→山皮石回填→挂线山皮石→装载机粗平→推土机精平→碾压成型→检测→修边→验收2.道路基层施工方法①、施工前的准备工作:路基开工前,应在全面理解设计要求和设计交底的基础上,进行现场调查和核对。
在详细的现场调查后,应根据设计要求、合同、现场情况等,编制实施性施工组织设计。
路基开工前必须建立健全质量、环保、安全管理体系和质量检测体系,并对各类施工人员进行岗位培训和技术、安全交底。
A首先进行场地清理,清除路基用地范围内的树木、草根、建筑垃圾等杂物;B填筑前做好截水沟、修筑前应做好临时排水设施C临时排水设施及永久排水设施相结合,流水不得进入农田、耕地,污染自然水源,也不得引起淤积和冲刷。
D施工放样;通过放线测量确定施工位置及施工范围。
②粉质砂土、树林地、农田地清表除杂:A、清草皮、农田地表皮施工方法:A1为避免道路结构层沿基底发生滑动,防止因草皮、树根腐烂而引起路基塌陷,所以应先挖除树根,排除地表水,清除表层淤泥、杂草等杂质,推土机整平,压路机压实。
路基施工作业指导书
路基施工作业指导书一、前言路基施工作业是道路建设的重要环节之一,它直接关系着道路的稳定性和使用寿命。
为了保证施工作业的高效、标准化和质量可控,制定本指导书,以提供相关作业指导和操作规范。
二、施工前准备1.调查设计在开始施工前,必须对工程进行充分的调查设计,熟悉设计要求、工程范围和施工方案。
同时,根据地形地貌、土壤和水文情况,做好相应的预处理工作。
2.设备准备准备好所需的施工机械设备,包括挖掘机、平地机、压路机等,并确保设备技术状况良好,能满足施工的需求。
3.劳动力组织合理组织劳动力,确保施工队伍的数量和质量,保证施工作业的顺利进行。
三、施工过程1.土方开挖(1)根据设计要求确定路基的开挖深度,确保路基能承受道路使用的荷载。
(2)采用挖掘机进行土方开挖,注意挖方量和挖方方向的控制。
(3)开挖后,进行土壤的分类和卫生填方。
2.场地平整(1)使用平地机对挖掘完成后的路基进行平整处理,铲除高低不平的地面和杂草,使路面平滑。
(2)注意场地排水,确保路基表面不积水。
3.填筑与夯实(1)根据设计要求,选择合适的填方土,对路基进行填筑。
填筑时要分层进行,并逐层夯实。
(2)选择合适的压路机对填筑完成的路基进行夯实,确保土壤的密实度和稳定性。
4.边坡处理(1)根据设计要求,对边坡进行修整,确保其稳定性和美观度。
(2)采取防护措施,如植被覆盖、设置护坡砖等,以防止边坡的沉积和滑坡。
5.其他工程施工根据实际情况,进行其他相关工程的施工,如排水系统的建设、路面结构的铺设等。
在施工过程中,严格按照设计要求和工程标准进行操作。
四、质量控制1.施工记录在施工过程中,做好详细的施工记录,包括施工进度、施工人员、设备使用情况等。
以备后期追溯和质量管理。
2.质量检测委托有资质的质检机构进行路基施工的质量检测,确保施工质量符合相关标准和要求。
3.质量整改对于检测中发现的质量问题,及时采取整改措施,确保施工质量达到标准。
五、安全防护1.施工现场安全(1)设置安全警示标志,明确施工区域,防止产生事故。
G310线循隆公路公路路基、路面作业指导书
G310线循隆公路总承包项目经理部路基路面施工作业指导书编制人:审核人:审批人:中交三公局G310线循隆公路总承包项目经理部二o一四年十月一日目录第一篇路基填筑施工作业指导书1第二篇石质路基挖方段作业指导书13第三篇路基排水工程施工作业指导书20第四篇衡重式路堤墙施工作业指导书24第五篇仰斜式路肩墙施工作业指导书32第六篇桥头路基回填施工作业指导书41第七篇锚杆框格梁施工作业指导书44第八篇拱形骨架护坡施工施工作业指导书59第九篇浆砌片石护面施工作业指导书67第十篇孔窗式护面墙施工作业指导书70第十一篇三围植被网施工作业指导书75第十二篇预制混凝土框格防护工程作业指导书81第十三篇浆砌片石锥坡施工作业指导书99第十四篇路肩墙防护栏作业指导书106第十五篇盖板涵施工作业指导书120第十六篇透层、粘层施工作业指导书128第十七篇封层施工作业指导书132第十八篇基层、底基层混合料施工作业指导书137第十九篇下面层AC-20C施工作业指导书143第二十篇中面层AC-16C施工作业指导书155第二十一篇上面层AC-13C施工作业指导书166第一篇路基填筑施工作业指导书一、编制目的明确本项目路基填筑施工工艺、操作要点和相应的工艺标准,指导、规范路基填筑施工。
二、适用范围适用于循隆项目路基填筑作业。
三、编制依据1、《公路路基施工技术规范》(JTG F10—2006)2、《公路工程质量检验评定标准》(土建工程)(JTG F80/I—2004)3、《公路工程施工安全技术规程》(JTJ076-95)4、《公路土工试验规程》(JTG E40-2007)5、《G310线循化至隆务峡段公路工程两阶段施工图设计》四、施工准备4.1内业技术准备:开工前,组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清图纸上有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加的施工人员进行上岗前技术培训,考核后持证上岗。
安全生产作业指导书
路基施工作业安全指导书路堑开挖段一)、土方开挖1、在开挖前,先派人仔细观察施工地段的地形地貌,对地质不稳易塌方地段,先进行处理消除安全隐患,并设立安全警示牌。
2、掘挖机、装载机司机必须持有地方交管部门和劳动部门发放的驾驶证和厂内机械操作证,方可上岗作业。
3、操作中,进铲不应过深,提斗不应过猛,一次挖土高度不能高于4m。
铲斗回转半径内有其他机械作业时,应停止作业。
4、装运土方时,应待汽车停稳后进行。
禁止铲斗从汽车驾驶室上越过。
行走时,臂杆应与履带平行,铲斗离1米左右,锁闭操作手柄,上下坡时,不准空档滑行,爬坡不应超过20%的坡度。
5、操作手柄时,用力平衡适度,臂杆下降时,中途不得突然停顿,使铲斗、斗柄和动臂靠紧。
6、挖掘机操作半径内严禁站人,以免挖掘机作业时对人造成伤害。
7、运输车辆按秩序排队,依次等待挖掘机装运土方,并派专人指挥,以免造成施工车辆拥挤,发生碰撞等安全事件。
8、自卸汽车司机必须持有地方交管部门发放的行车驾驶执照,经单位调派后,方可上车操作。
9、发动后,应检试倾卸液压机构,配合挖装机料时,自卸车就位位后拉紧手刹车。
如挖斗必须超过驾驶室顶部时,驾驶室内不得有人。
10、卸料时,应选好地形,并检视周围及上空有无电线及行人,确认无误后,方可升举车斗卸料。
卸料后,车箱应及时复原,不得边走边落。
11、在坑洼险地卸料时,应下车查看地形,必须保持适当的安全距离,防止边坡坍塌。
12、检修车辆时和倾卸装置时,应打好眼石,撑牢车箱,以防车溜和车箱突然下落伤人,驾驶室严禁超载,严禁人货混装,自卸车箱严禁载人。
13、自卸车在施工便道上行驶时,要注意避让行人和车辆,拐弯处要鸣喇叭。
14、各种施工机械严禁带故障作业。
二)石方开挖1、开工前先仔细考察施工段地形地貌,对于存在安全隐患的石方开挖段(例碎石断裂带)采用控制爆破。
2、在崩塌、岩堆地面刷坡时,应设立明显安全标志。
3、严格爆破物品领取制度,且爆破物品领取档案,由专人保管,在领取时要签名。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
路面施工安全作业指导书(通用
版)
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
路面施工安全作业指导书(通用版)
一、临时用电
1、电工作业必须遵守《临时用电安全技术规范》、《配电室安全操作规程》、《电工日巡检制度》等。
2、必须采用三级配电,二级保护。
3、施工现场应将线路架起,高度不低于3米,并布线整齐。
4、现场用电线路必须做到工作零线和保护零线严格分开,正常情况下不带电的金属外壳必须和保护零线连接,工作零线仅用于负载220V照明及220V用电设备。
5、各类电线电缆应按规定架设。
绝对不许乱拉乱放。
所有临时供电线路必须按规定进行悬挂,严禁在地上乱拉、乱摆、乱放。
6、严禁在电缆上悬挂任何物件。
7、电工定期对电缆进行巡检,巡检的主要内容有:电缆外护层
是否有放电烧损情况;电缆及终端是否有漏电情况;终端瓷套应清洁,终端接地线必须良好,无松动断股现象;电缆挂钩、卡箍等夹持装置有无松动或锈烂现象,每周应巡检1-2次,电缆温度每月至少检查一次,测量电缆温度应在负荷最大时进行,其值不超过规定的值。
8、在振捣砼时,应安排专人对电缆进行保护,避免电缆线埋入混凝土中。
9、生活区用电必须设立敏感度强的漏电保护器。
10、帐篷内不得使用电炉子,作业人员离开帐篷时,必须将所有的用电设施全部关闭。
11、随时检查用电线路是否老化、接头绝缘是否脱落,和金属接触的地方是否破损。
12、不得随意乱拉乱接,非电工禁止操作接电作业,必须设立配电箱,上锁由专人保管。
13、所有露天开关、插座、用电设备必须设立防雨棚
二、水稳拌合:
1、进入施工现场戴好安全帽,着装整齐,女性作业人员收拾好自己的头发、头巾、衣服,并收拾好工具,以防皮带转动部位夹伤、夹住等。
2、遵守劳动纪律,现场不睡觉、不追逐打闹、不擅自离岗,如有离岗,报告班长,派人顶替。
3、清理冷料仓石头的作业人员,不得睡觉、不得坐在料仓内、料仓边休息,避让装载机上料,以免发生机械伤人事故。
4、清理皮带作业人员收拾好自己的衣服、工具、头发、头巾等,以防转动皮带,链条夹住,如夹住工具,不得使劲拽,松手后立即告诉操作员停机。
5、拌合站停止运行、出现故障时、作业人员不得逗留在冷料仓、转动部位、皮带架、将拌缸等部位,以防设备伤人。
6、作业人员穿戴好防护用品:安全帽、安全带、防尘口罩、防尘眼镜等
7、设备维修时,断电挂牌,操作室上锁,钥匙有操作员保管,班长随时监督操作室是否有人打开,。
8、不得随意进入操作室,不得进行电工作业。
9、水泥罐处作业人员,穿戴好防护用品:安全帽、防尘口罩、防尘眼镜等,以免刮风时水泥进入眼睛。
10、作业时随时注意装载机、自卸车,自己不被伤害。
11、班长加强现场作业人员的安全管理,安全隐患排查,杜绝闲杂人员围观,督促作业人员的不安全行为。
12、作业人员服从现场负责人、班长的指挥,不违章作业、不用手代替工具。
三、沥青拌合:
(一)、熬制沥青安全注意事项:
1、沥青作业人员均应进行体检,凡患有结膜炎,皮肤病及对沥青过敏反应者,不宜从事沥青作业。
2、沥青剥皮时,注意自己和别人的头、手、腿,以防砍伤、误伤。
拿好手中的工具,随时检查工具是否破损,特别是斧把是否断裂或易脱落,防止砍伤。
3、不得食用沥青,也不得在沥青存放区食用食物,以防沥青中毒。
装车时,抓好沥青,不要让掉落下的沥青砸伤手指、腿、脚。
4、加沥青时,所有人员(烧火、搭渣、抽沥青等)远离沥青锅
5、沥青锅不易加满,离锅沿要保持30cm以上的距离。
6、搭渣、抽沥青人员注意:提高自我安全意识,站好、拿好手中的工具,以防鞋底被沥青粘住掉进锅里。
7、抽沥青人员不得直接踩在沥青锅盖上,要踩到砖墙上。
以防锅盖被踩下去烫伤作业人员。
8、沥青锅周围必须保持干净,无沥青渣、无包装箱等杂物。
9、控制好火源,不得被风吹处,24小时派人值班,以防发生火灾。
10、沥青熬制,控制好锅内沥青温度,达到120度停止吹风,随时观察沥青温度达到160度左右,立即抽出,抽完沥青重新加满沥青后方可开吹风加热,以防沥青温度过高发生火灾。
12、随时将吹风开关箱上锁,烧火人员不得离开要等候命令,
以免在抽沥青期间,别人打开吹风开关。
13、随时检查锅是否破裂、输沥青管、阀门是否完好,检查锅台是否裂缝,如果异常现象,报告班长、现场负责人立即修复。
14、运输沥青车辆慢行、慢倒,在车厢内及时喷洒柴油或者食用油,将沥青装在车厢中间稍前,以免在卸车的时候车头跳起。
15、掉落在锅台上的沥青人不得直接用手推入锅内,而用长木棒或其他工具。
16、现场作业人员遵守劳动纪律,不得睡觉、不得追逐打闹、不得酒后作业、不得擅自离岗、不得坐在锅边休息。
如果有作业人员离开必须告诉班长,立即派人顶替。
17、班长加强现场作业人员的安全管理,安全隐患排查,杜绝闲杂人员围观,督促作业人员的不安全行为。
18、作业人员服从现场负责人、班长的指挥,不违章作业、不用手代替工具。
(二)、拌合楼作业注意事项:
1、进入施工现场戴好安全帽,着装整齐,女性作业人员收拾好
自己的头发、头巾、衣服,并收拾好工具,以防皮带转动部位夹伤、夹住等。
2、遵守劳动纪律,现场不睡觉、不追逐打闹、不擅自离岗,如有离岗,报告班长,派人顶替。
3、清理冷料仓石头的作业人员,不得睡觉、不得坐在料仓内、料仓边休息,避让装载机上料,以免发生机械伤人事故。
4、清理皮带作业人员收拾好自己的衣服、工具、头发、头巾等,以防转动皮带,链条夹住,如夹住工具,不得使劲拽,松手后立即告诉操作员停机。
5、拌合站停止运行、出现故障时、作业人员不得逗留在冷料仓、转动部位、主楼、皮带架、烘干筒等部位,以防设备伤人。
6、作业人员穿戴好防护用品:安全帽、安全带、防尘口罩、防尘眼镜等
7、设备维修时,断电挂牌,班长随时监督操作室是否有人打开。
8、班长加强现场作业人员的安全管理,安全隐患排查,杜绝闲杂人员围观,督促作业人员的不安全行为。
9、作业人员服从现场负责人、班长的指挥,不违章作业、不用手代替工具。
四、摊铺现场:
1、进入施工现场戴好安全帽,着装整齐,穿好反光背心。
2、现场作业人员遵守劳动纪律,不得睡觉、不得追逐打闹、不得酒后作业、不得擅自离岗、不得坐在机械设备周围休息。
如果有作业人员离开必须告诉班长,立即派人顶替。
3、指挥料车的指挥员,不得站在料车和摊铺机之间指挥,注意掉落的石头砸伤以防倒车时撞伤。
4、测厚度的作业人员,随时注意来回碾压的压路机,不得坐在摊铺机熨平板上,也不的坐在摊铺机侧面的支撑杆上,应站在摊铺区域之外,等压完之后,摊铺机运行之后进行作业
5、捡石头的作业人员,接缝作业人员避让来回碾压的压路机,还有自卸车。
6、擦胶轮的作业人员,在不作业的时候应将工具放在摊铺区之外,作业时,随时注意压路机运行方向,压路机停了,立即移动到
压路机的侧面操作员看到的地方,移动时注意其他压路机。
7、作业要认真细心,不得将工具夹道胶轮里面。
8、该土工布的作业人员注意风大的时候停止作业,特别要求作业时,将土工布卷起来。
9、指挥车辆的作业人员,随时观察空中、周围有没有障碍物,如果有及时清理或告诉现场负责人、班长。
10、机械维修时,应熄火,具体部位应插好销子,以防部件掉落。
11、班长加强现场作业人员的安全管理,安全隐患排查,杜绝闲杂人员围观,督促作业人员的不安全行为。
12、作业人员服从现场负责人、班长的指挥,不违章作业、不用手代替工具。
五、油库管理
1、油库必须用网围栏围起来设立明显的防火标志。
2、严禁在油库周围50米范围内使用明火,严禁吸烟,大风天气严禁在油库周围任何范围使用明火。
实用文本 | DOCUMENT TEMPLATE
建筑施工
3、机械车辆加油时,必须熄火。
4、油罐埋地、油罐内储油不得超过油罐的2/3。
5、油库必须远离生活区、远离变压器、远离生产区。
6、油库旁设立消防设施,随时检查消防设施是否完好无损,是否他用、是否正常。
7、闲杂人员不得在油库旁逗留。
8、石油具有:易燃烧、易爆炸、易受热膨胀、易沸溢喷溅。
9、着着火原因有:各种明火以及雷击等原因引起。
