渠道防渗工程技术范本
(完整版)防渗渠施工技术方案

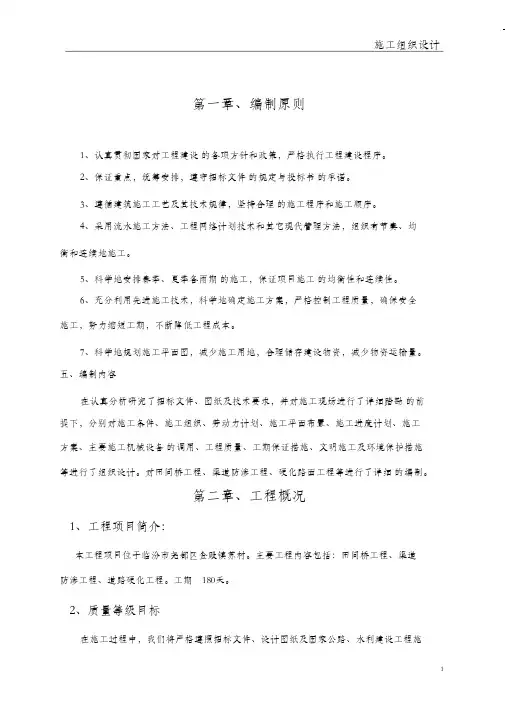

施工组织设计第一章、编制原则1、认真贯彻国家对工程建设的各项方针和政策,严格执行工程建设程序。
2、保证重点,统筹安排,遵守招标文件的规定与投标书的承诺。
3、遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序。
4、采用流水施工方法、工程网络计划技术和其它现代管理方法,组织有节奏、均衡和连续地施工。
5、科学地安排春季、夏季各雨期的施工,保证项目施工的均衡性和连续性。
6、充分利用先进施工技术,科学地确定施工方案,严格控制工程质量,确保安全施工,努力缩短工期,不断降低工程成本。
7、科学地规划施工平面图,减少施工用地,合理储存建设物资,减少物资运输量。
五、编制内容在认真分析研究了招标文件、图纸及技术要求,并对施工现场进行了详细踏勘的前提下,分别对施工条件、施工组织、劳动力计划、施工平面布置、施工进度计划、施工方案、主要施工机械设备的调用、工程质量、工期保证措施、文明施工及环境保护措施等进行了组织设计。
对田间桥工程、渠道防渗工程、硬化路面工程等进行了详细的编制。
第二章、工程概况1、工程项目简介:本工程项目位于临汾市尧都区金殿镇苏村。
主要工程内容包括:田间桥工程、渠道防渗工程、道路硬化工程。
工期 180天。
2、质量等级目标在施工过程中,我们将严格遵照招标文件、设计图纸及国家公路、水利建设工程施工技术规范规程进行精心施工。
本工程施工,我们将严格按照IS09000质量管理模式组织施工,成立过硬的项目经理部,全面履行施工合同及对甲方的承诺,质量目标为达到一次性验收合格等级、争取优良。
第三章、施工前准备工作(1)组织落实一支精干的、技术力量浓厚的有丰富施工经验的施工队伍负责施工,配备一些精良的施工机械设备,由经验丰富的项目经理负责全面管理。
(2)认真仔细地熟悉图纸,看通图纸、进行施工技术交底,做好施工图纸会审记录,由施工技术过硬、有丰富施工经验的技术员负责全面技术施工工作。
(3)根据现场实际情况,结合施工总平面图的布置,落实施工临时设施,并通电、通水以及办公生活用房的租赁。
渠道防渗工程方案
渠道防渗工程方案一、工程概述渠道防渗工程是指为了防止渠道水分通过渠道壁渗透、渗流等原因导致渠道水量减少的工程。
渠道防渗工程主要包括采用防渗层、地下防渗墙、地下屏障等方式来减少渗漏,并提高渠道的输水效率。
本文将针对渠道防渗工程的方案进行探讨,以期为类似项目的实施提供指导。
二、工程设计及施工技术方案1. 工程背景渠道防渗工程主要用于农田灌溉、城市供水等领域,有效解决渠道渗漏问题,提高渠道利用率,降低水资源浪费。
在工程设计中,需要充分考虑周边地质情况、水文地质情况、环境保护等因素,制定合理的施工方案。
2. 工程需求渠道防渗工程需要满足以下基本需求:(1)防渗效果良好:应能有效降低渠道水分渗透、渗流,提高渠道的输水效率。
(2)施工工艺简便:施工过程中应考虑降低成本,提高效率。
(3)环保可持续:施工过程中应遵循环保原则,确保对环境的保护和可持续发展。
3. 工程设计方案(1)地质勘察:在设计过程中需结合地质勘察资料,详细了解地质条件,制定合理的防渗工程方案。
(2)材料选择:需要选择符合国家标准的防渗材料,如高分子聚合物防渗膜、混凝土防渗墙等。
(3)施工工艺:结合当地的实际情况,选择合适的施工工艺,如挖掘、铺设、填充等。
4. 工程施工技术方案(1)施工流程:施工过程中应依照先进的施工技术和标准流程,规范操作,确保工程质量。
(2)安全保障:在施工过程中,需加强安全管理,确保施工人员的安全,减少安全事故的发生。
(3)监测评估:工程竣工后,需要对渠道防渗效果进行监测评估,确保工程效果达到设计要求。
5. 工程管理方案(1)合理规划:制定合理的施工计划,合理配置资源,提高施工效率。
(2)质量管控:加强对材料质量、施工过程的管控,确保工程质量。
(3)环保措施:在施工过程中,需要采取环保措施,减少对环境的影响,确保可持续发展。
6. 工程预算方案制定合理的工程预算方案,包括人工、材料、设备等方面的费用,确保工程实施的顺利进行。
防渗渠修建工程方案模板
防渗渠修建工程方案模板一、项目背景防渗渠是指为了防止水体泄漏或渗漏而修建的一种工程。
在农田灌溉、工业废水处理、城市供水等领域中,防渗渠被广泛应用。
本工程方案将重点介绍在农田灌溉领域中的防渗渠修建工程方案。
二、工程目标1. 提高灌溉水资源利用率,减少水资源浪费;2. 防止灌溉水体渗漏和泄漏,保证农田灌溉效果;3. 降低农田灌溉渗漏造成的环境污染;4. 降低维护成本,延长设施使用寿命。
三、工程内容1. 确定防渗渠布置方案:在农田灌溉系统中,对渠道进行布置规划,确定防渗渠的布置位置和数量;2. 选用防渗渠材料:根据工程要求和环境条件,选择适合的防渗渠材料,包括混凝土渠道、聚乙烯渠道等;3. 进行土地整理:对防渗渠布置区域进行土地整理,确保渠道平整、坚固;4. 施工防渗渠:进行防渗渠的施工,包括挖掘渠道基础、安放渠道材料、进行渠道的粘接和接头处理等;5. 进行防渗渠测试:完成渠道施工后,进行防渗渠的测试,确保渠道的防渗效果符合要求。
四、技术要求1. 渠道布置方案应符合农田灌溉规划,确保灌溉水源充足,渠道布置合理;2. 选用的防渗渠材料应符合国家标准,具有耐腐蚀、耐高温、耐压等特点;3. 渠道施工应符合相关工程标准,保证施工质量和工程持久性;4. 渠道测试应使用专业设备,进行全面的防渗渠测试,确保渠道的防渗效果符合要求。
五、施工流程1. 渠道布置方案确定:在研究农田灌溉系统的基础上,确定防渗渠的布置位置和数量;2. 防渗渠材料选用:根据工程要求和环境条件,选择适合的防渗渠材料;3. 土地整理:对防渗渠布置区域进行土地整理,确保渠道平整、坚固;4. 渠道施工:进行防渗渠的施工,包括挖掘渠道基础、安放渠道材料、进行渠道的粘接和接头处理等;5. 渠道测试:完成渠道施工后,进行防渗渠的测试,确保渠道的防渗效果符合要求。
六、安全措施1. 施工过程中,施工人员必须穿戴劳动防护用品,确保工作安全;2. 在施工现场设置警示标志,确保施工现场的安全;3. 施工过程中,加强对材料、设备和施工人员的管理,确保施工过程安全可靠;4. 严格执行施工现场安全规定,防止施工过程中发生安全事故。
防渗渠专项施工方案【最新范本模板】
邗江区2012年小型农田水利重点县(旱涝保收高标准农田建设示范县)工程施工二标段项目防渗渠专项施工方案编制人:审核人:审批人:江苏省禹苑集团有限公司日期:2013年05月03日工程概述邗江区2012年小型农田水利重点县(旱涝保收高标准农田建设示范县)防渗渠新建工程位于扬州市邗江区西湖镇的胡场村和俞桥村、西湖灌区。
本工程新建防渗渠总长约40KM,分为U形渠道和矩形渠道.其中U形渠道总长为约39。
58米,包括U60和U100两种型号规格;矩形渠道规格为2。
3米*1.3米,总长为约0.42米。
设计灌溉流量U100为0.25M3/S、U60为0.13M3/S.1、施工准备1) 与监理、西湖水利站落实施工区域,征地范围,测量控制点复测、加密施工控制点,料场勘察及与施工有关事宜,准备好开工相关资料。
2) 组织材料、设备进场,修筑施工道路,开工前具备土方开挖施工条件.3)在工地附近租赁好办公、生活区用的房屋,施工现场在最短时间内做到“三通一平”。
4)做好开工前的技术准备,组织工程技术人员编制施工组织设计和质量计划,协助水利站和监理办理开工事宜等.搞好施工技术设计文件的复核及技术资料的准备,认真编制实施性施工组织设计和各项工程的具体施工方案,报请建设单位和监理工程师审批,同时搞好交接桩和复测工作。
(1)、原材料①、渠道预制板材主要采用来自外购,采用陆运运输,自卸汽车运至施工现场,然后由人工运至施工地点.②、砂本工程用砂采用外购方式。
主要通过陆上运输,由材料供应商提供至施工现场.③、碎石碎石主要用当地区。
所需碎石由材料供应商提供至工地料场。
④、水泥采用南通华新水泥或海螺水泥,在我方提出采购计划后,供应商按要求提供生产许可证、质保单等有关质量证明。
(2)、材料供应保证措施专门成立材料组织供应、调度部门,项目部设材料副经理对各种材料的组织、协调、控制等全面负责。
所有用于工程的材料根据工程进度提出材料采购计划,由项目部财供科统一负责采购。

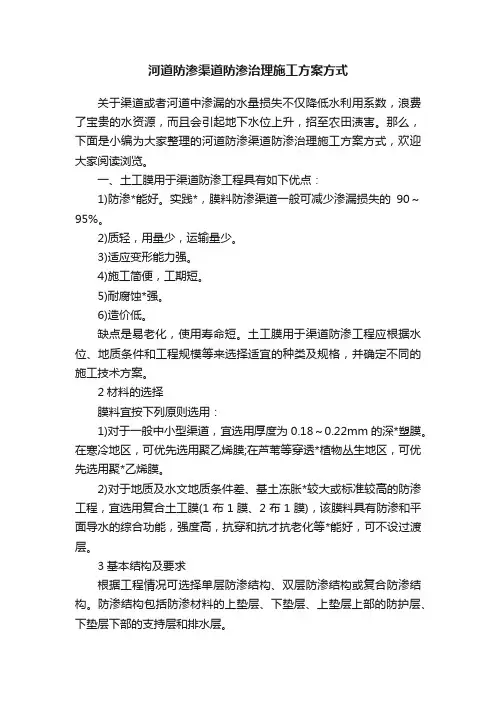

河道防渗渠道防渗治理施工方案方式
河道防渗渠道防渗治理施工方案方式关于渠道或者河道中渗漏的水量损失不仅降低水利用系数,浪费了宝贵的水资源,而且会引起地下水位上升,招至农田渍害。
那么,下面是小编为大家整理的河道防渗渠道防渗治理施工方案方式,欢迎大家阅读浏览。
一、土工膜用于渠道防渗工程具有如下优点:1)防渗*能好。
实践*,膜料防渗渠道一般可减少渗漏损失的90~95%。
2)质轻,用量少,运输量少。
3)适应变形能力强。
4)施工简便,工期短。
5)耐腐蚀*强。
6)造价低。
缺点是易老化,使用寿命短。
土工膜用于渠道防渗工程应根据水位、地质条件和工程规模等来选择适宜的种类及规格,并确定不同的施工技术方案。
2材料的选择膜料宜按下列原则选用:1)对于一般中小型渠道,宜选用厚度为0.18~0.22mm的深*塑膜。
在寒冷地区,可优先选用聚乙烯膜;在芦苇等穿透*植物丛生地区,可优先选用聚*乙烯膜。
2)对于地质及水文地质条件差、基土冻胀*较大或标准较高的防渗工程,宜选用复合土工膜(1布1膜、2布1膜),该膜料具有防渗和平面导水的综合功能,强度高,抗穿和抗才抗老化等*能好,可不设过渡层。
3基本结构及要求根据工程情况可选择单层防渗结构、双层防渗结构或复合防渗结构。
防渗结构包括防渗材料的上垫层、下垫层、上垫层上部的防护层、下垫层下部的支持层和排水层。
二、渠道防渗河道治理中HDPE复合土工膜的施工方案1)支持层;根据工程类别,天然基础条件及所用土工膜特*进行选择。
一般采用50~150mm厚的良砂土。
也可用1层土工合成材料或在砂土层上铺1层土工合成材料覆盖。
2)下垫层;采用厚度在100mm以上碾压密实的细土料层、细砂层、混凝土层、土工织物、土工网等。
当基层土质为均匀平整细粒土体或采用复合土工膜时,可不设下垫层。
3)排水层;当地下水位高且有内水压力作用时,在支持层与土工膜之间应铺设排水层或设置排水、排气设施。
如止水阀、排水管、纵横排水沟等。
4)上垫层;采用泡沫塑料片材、土工织物、砂砾料、无砂混凝土、沥青混凝土、土工网等。
防渗渠道施工方案
防渗渠道施工方案为了保证防渗渠道的顺利施工,需要制定一个全面的施工方案。
下面是一份700字的防渗渠道施工方案。
1. 施工前的准备工作:在进入施工现场之前,首先需要对施工现场进行勘测和测量,确定施工的范围和尺寸。
然后进行施工材料的准备工作,包括采购所需的材料和设备,并对施工人员进行培训,保证他们具备必要的技能和知识。
2. 施工材料的准备:防渗渠道的施工材料主要包括防渗材料、防渗膜、护坡材料等。
在施工前,需要对这些材料进行检查,确保其质量合格,并对每种材料进行编号和记录,以便进行材料的追溯和管理。
3. 施工流程安排:首先,清除施工现场上的杂物和垃圾,确保施工区域干净整洁。
然后对施工区域进行测量和标记,确定防渗渠道的具体位置和形状。
接下来,在施工区域周围铺设护坡材料,以防止施工区域的土壤被冲走。
4. 施工方法和技术:防渗渠道的施工可以采用机械施工和人工施工相结合的方式。
在机械施工方面,可以使用挖掘机和推土机等设备进行土方开挖和土方填筑工作。
在人工施工方面,需要使用手工工具进行细致的施工处理。
5. 施工质量控制:为了保证防渗渠道的施工质量,需要严格按照相关的规范和标准进行施工。
施工过程中,需要进行施工质量的检查,确保施工的每一个环节都符合质量要求。
同时,施工完成后需要进行验收,检查防渗渠道的功能是否正常。
6. 施工安全措施:在施工过程中,需要严格遵守施工安全规定,确保施工人员的安全。
施工人员需要佩戴相应的安全装备,并且在施工现场设置安全警示标志,提醒其他人员注意安全。
7. 施工后的清理工作:在施工完成后,需要对施工现场进行清理工作,包括清除施工材料和设备,清理施工区域的残留物和垃圾。
同时,需要对施工过程中可能产生的污染物和废弃物进行处理,确保环境的整洁和安全。
以上就是一份700字的防渗渠道施工方案,通过合理的施工流程安排、科学的施工方法和技术,严格的质量控制和安全措施,以及施工后的清理工作,可以保证防渗渠道的顺利施工和施工质量的达标。
节水灌溉新技术--渠道防渗技术(2)
节水灌溉新技术--渠道防渗技术(2)核心提示:三、混凝土防渗1.特点和适用范围混凝土衬砌渠道具有防渗抗冲效果好,输水能力大,经久耐用,便于管理等特点。
因而,适用于各种地形、气三、混凝土防渗1.特点和适用范围混凝土衬砌渠道具有防渗抗冲效果好,输水能力大,经久耐用,便于管理等特点。
因而,适用于各种地形、气候和运行条件的大、中、小型渠道,附近应有骨料来源。
2.施工技术混凝土衬砌按施工方法分为现浇和预制两种。
现浇混凝土防渗层时,除了有分块的两侧挡板和伸缩缝成型夹板外,还应有外模板,否则施工质量不易保证。
为节约模板、提高质量、降低成本,可采用活动模板和分块跳仓法、滑模振捣器法施工。
近十几年来使用衬砌机浇注U型混凝土渠道,在土基梯形和U形渠道上采用喷射混凝土以及对塑料养护剂的试验应用是混凝土衬砌施工技术的重要发展;现浇完毕后,应及时收面,及时养护。
混凝土预制板初凝后即可拆模;强度达到设计强度的70%方可运输;安砌应平稳、坚固;砌缝应用水泥砂浆填满、压平、抹光。
四、膜料防渗1.特点和适用条件膜料防渗是用塑料薄膜或沥青玻璃纤维布油毡或者复合类膜料作防渗层,其上设保护层的防渗方法。
膜料防渗性能好,适应变形能力强,南北方均可采用,特别是北方冻胀变形较大的地区,效果理想。
2.施工技术膜料防渗的施工程序为渠道基槽开挖整平、薄膜加工及铺衬、保护层回填夯实三个步骤。
膜料防渗施工质量的核心问题,是在施工过程中保持膜层的完整和土保护层的边坡稳定。
土渠层的铺膜基槽可采用梯形、台阶形、五边形和锯齿形等断面形式,当渠槽开挖整平后,首先进行灭草处理,然后根据渠道大小将膜料加工成大幅,自渠道下游向上游,由渠道一岸向另一岸铺设膜料,膜料应留有小褶,并平贴渠基。
保护层的回填夯实,直接影响保护层的稳定和衬砌的防渗效果。
土保护层可用压实法或浸水泡实法填筑,刚性材料保护层的施工方法与相同材料防渗层施工方法相同。
五、沥青混凝土防渗1.特点和适用条件沥青混凝土衬砌属于柔性结构,其防渗能力强,适应变形性能好,造价与混凝土相近,适用于冻害地区,且附近有沥青料源的渠道。
渠道防渗法
渠道防渗法
核心提示:一、灰土护面:可减少输水损失90%左右。
其配合比为:1.两合土。
石灰与粘土比为1∶6,护面厚20-30厘米。
2.三合土。
石灰、砂和粘土比为1一、灰土护面:可减少输水损失90%左右。
其配合比为:1.两合土。
石灰与粘土比为1∶6,护面厚20-30厘米。
2.三合土。
石灰、砂和粘土比为1∶1∶3,护面厚20厘米。
施工应注意削坡规格,配料要合理。
分层夯实或锤实。
二、翻土夯实:可减少渗漏量20%左右。
将厚粘土或土壤翻松夯实,其渠床防渗层厚度为30-50厘米。
施工应除草、松土刨平,夯实。
三、草泥护面:可用于小渠简便有效。
渠床边坡5-10厘米,渠底厚5-15厘米。
土为粘土,草为麦秸、稻草等,配合比为每立方米土搀碎草10公斤左右。
施工时应注意抹面由坡顶至坡脚逐渐加厚,拌和时含水量控制在35%左右。
精编【渠道管理】渠道防渗工程技术
【渠道管理】渠道防渗工程技术xxxx年xx月xx日xxxxxxxx集团企业有限公司Please enter your company's name and contentv渠道防渗工程技术3.1渠道防渗类型和特性3.1.1渠道防渗意义和作用(一)渠道防渗意义发展节水型农业行之有效的节水技术有渠道防渗、低压管道输水、改进地面灌溉技术、发展喷灌和微灌、实行节水灌溉制度等。
这些节水技术无疑均是重要的和必需的,但节水效益最大的技术则是渠道防渗。
这是因为我国每年灌溉用水量约为3500亿m3,占农业用水量的90%,占我国总用水量的63%。
目前我国已建渠道防渗工程为55万多Km,仅占渠道总长的18%,80%之上的渠道没有防渗,渠系水的利用系数很低,平均不到0.50,低于其他国家(美国为0.78,前苏联为0.6~0.7,日本为0.61,巴基斯坦为0.58等)。
也就是说,从水源到田间,有50%之上的灌溉水因渠道渗漏而损失掉了。
由于渠道渗漏浪费的水量很大,我国粮食作物的水分生产效率仅为1kg左右,而以色列高达2.32kg。
如果我国灌溉渠系水的有效利用系数提高0.10,则每年可节约水量350亿m3左右,等于正在规划的南水北调中线工程年引水量的2.7倍左右,这对缓解我国水资源供需矛盾将起到很大作用。
因此,必须首先做好渠道防渗工程,堵住这个浪费水的大洞,提高渠系水的利用率。
渠道的渗漏水量不仅降低了渠系水的利用系数,减少了灌溉面积,浪费了水资源,而且会引起地下水位上升,招致农田渍害,在有盐碱化威胁的地区,仍会引起土壤的次生盐碱化,同时仍会增加灌溉技术和农民的水费负担,甚至会危及工程的安全运行。
为了减少渠道输水损失,提高渠系水利用系数,一方面要加强渠系工程配套和维修养护,有计划地引水和配水,不断提高灌区管理工作水平;另一方面要采取渠道防渗工程措施,减少渗漏损失水量。
(二)渠道防渗的作用渠道防渗工程措施除了减少渠道渗漏损失、节省灌溉用水量、更有效地利用水资源外,仍有以下作用:1.提高渠床的抗冲能力,防止渠坡坍塌,增强渠床的稳定性。
斗渠防渗工程施工资料
一、工程概况1. 工程名称:XX地区XX县XX乡XX村斗渠防渗工程2. 工程地点:XX地区XX县XX乡XX村3. 工程规模:本工程全长XX公里,其中干渠XX公里,支渠XX公里,斗渠XX公里。
4. 工程建设内容:主要包括斗渠防渗、渠系建筑物、配套工程等。
5. 工程建设标准:按照《灌溉渠道设计规范》(GB50253-2015)执行。
二、施工组织设计1. 施工方案(1)施工顺序:按照先干后支、先上游后下游、先左岸后右岸的原则进行施工。
(2)施工方法:采用机械化施工与人工配合的方式,采用现浇混凝土、预制混凝土板、U型槽等材料进行防渗。
2. 施工进度安排(1)施工准备阶段:1个月。
(2)施工阶段:6个月。
(3)验收阶段:1个月。
三、施工技术要求1. 防渗材料(1)混凝土:应符合《混凝土结构工程施工质量验收规范》(GB50204-2015)的要求。
(2)预制混凝土板:应符合《预制混凝土构件质量检验标准》(GB/T50152-2017)的要求。
(3)U型槽:应符合《塑料U型槽》(GB/T19421-2015)的要求。
2. 施工工艺(1)混凝土施工:按照《混凝土结构工程施工质量验收规范》(GB50204-2015)的要求进行。
(2)预制混凝土板施工:按照《预制混凝土构件质量检验标准》(GB/T50152-2017)的要求进行。
(3)U型槽施工:按照《塑料U型槽》(GB/T19421-2015)的要求进行。
3. 施工质量控制(1)原材料质量控制:对原材料进行严格检验,确保符合设计要求。
(2)施工过程控制:加强施工过程中的质量监控,确保施工质量。
(3)隐蔽工程验收:按照《建筑工程施工质量验收统一标准》(GB50300-2013)的要求进行。
四、施工安全措施1. 施工现场安全(1)建立健全施工现场安全管理制度,加强安全教育。
(2)施工现场设置安全警示标志,确保施工人员安全。
(3)加强施工现场安全巡查,及时发现并处理安全隐患。
农田水利工程中渠道的防渗技术-精品文档
农田水利工程中渠道的防渗技术1、水利渠道工程防渗施工现状水利渠道工程防渗施工的有效进行能够合理提升工程整体质量和可靠性。
但是应当看到现今我国水利渠道工程防渗施工现状采用的传统方法存在着缺陷较多、计算精确度有待提升、工艺过于单一等问题。
以下从几个方面出发,对水利渠道工程防渗施工现状进行了分析。
1.1传统方法缺陷较多在现今水利渠道工程防渗施工中传统的防渗方法依旧有着较多的应用,但是传统的防渗施工方法在技术上存在着一定缺陷并且对施工材料要求较高,因此导致了水利渠道工程渗漏现象十分严重。
1.2计算精确度有待提升精确的计算是促使水利渠道工程防渗工作顺利进行的基础和前提,通常来说水利渠道工程的防渗施工需要进行精确计算和合理数据的有效支持。
但是现今在我国部分水利渠道工程防渗施工过程中一些施工人员认为只要用对材料就行;因此对计算的精确度并没有非常重视,这极大的影响了计算精度的提升并会造成防渗施工失误的出现。
1.3工艺过于单一水利渠道工程防渗施工的工艺应当具有丰富性和灵活性,这也是水利渠道工程防渗施工顺利进行的关键部分。
通常来说在水利渠道工程防渗施工过程中多样化的工艺能够给施工人员带来更多的选择。
但是在现今的许多水利渠道工程防渗施工过程中其防渗施工的工艺较为单一,并且在天气多变和环境变化较快的情况下单一的工艺很难起到很好的应用效果,从而造成了在实际的水利渠道工程的防渗施工中施工的进度和质量受到了极大的影响,直接降低了水利渠道工程的整体质量。
2、水利渠道工程防渗施工方法在水利渠道工程中大量实践已经证明防渗施工方法的正确应用可以取得良好的应用效果,这主要体现在多头深层搅拌水泥土成墙方法、锯槽法成墙方法、薄型抓斗成墙方法、地基处理、模板制作等环节。
以下从几个方面出发,对水利渠道工程防渗施工方法进行了分析。
2.1多头深层搅拌水泥土成墙方法多头深层搅拌水泥土成墙方法是水利渠道工程防渗施工的重要方法之一。
通常来说在多头深层搅拌水泥土成墙方法的应用过程中施工人员需要根据水利渠道工程的实际地形土质出发进行方法的有效运用。
防渗渠施工方案(3篇)
第1篇一、工程概况1. 工程名称:XX地区防渗渠施工工程2. 工程地点:XX地区3. 工程规模:XX公里4. 工程类型:防渗渠施工5. 工程背景:为解决XX地区水资源短缺问题,提高水资源利用率,保障农业生产和生态环境,需建设一条防渗渠,将上游水源引入下游,提高水资源利用率。
二、施工方案1. 施工组织(1)项目经理部项目经理部负责整个工程的施工组织、协调、管理,确保工程按期、保质、保量完成。
(2)施工队伍根据工程规模,组建一支具有丰富施工经验的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
(3)施工设备根据工程需求,配备挖掘机、装载机、压路机、泵车、洒水车等施工设备。
2. 施工工艺(1)施工准备1)现场勘察:对施工现场进行勘察,了解地形、地质、水文、气候等情况,为施工提供依据。
2)施工图纸:熟悉施工图纸,明确工程量、施工工艺、材料要求等。
3)施工材料:根据工程需求,采购合格的材料,确保材料质量。
4)施工人员:对施工人员进行技术培训,提高施工技能。
(2)施工步骤1)渠道开挖:根据设计要求,进行渠道开挖,确保渠道尺寸符合设计要求。
2)渠道基础处理:对渠道基础进行平整、压实,确保基础稳定。
3)渠道衬砌:采用混凝土衬砌,提高渠道防渗能力。
4)渠道回填:对渠道回填材料进行筛选,确保回填质量。
5)渠道排水设施:设置排水设施,防止渠道积水。
6)渠道绿化:对渠道两侧进行绿化,美化环境。
7)渠道防护:对渠道进行防护,防止人为破坏。
(3)施工质量控制1)材料质量:严格按照材料标准进行采购,确保材料质量。
2)施工工艺:严格按照施工规范进行施工,确保施工质量。
3)检测方法:采用先进的检测设备和方法,对施工质量进行检测。
4)施工进度:合理安排施工进度,确保工程按期完成。
3. 施工进度安排(1)施工准备阶段:1个月(2)渠道开挖阶段:2个月(3)渠道基础处理、衬砌、回填阶段:3个月(4)渠道排水设施、绿化、防护阶段:1个月(5)工程验收阶段:1个月总计:8个月4. 施工安全管理(1)安全培训:对施工人员进行安全培训,提高安全意识。
渠道防渗衬砌工程施工(3篇)
第1篇一、施工准备1. 工程设计:根据实际需求,进行渠道防渗衬砌工程设计,包括衬砌结构、材料选择、施工工艺等。
2. 施工图纸:依据工程设计,绘制详细的施工图纸,确保施工过程中的技术要求得到满足。
3. 材料设备:根据设计要求,准备施工所需的各种材料,如混凝土、钢筋、模板、施工机械等。
4. 人员组织:成立施工队伍,明确各岗位职责,确保施工顺利进行。
二、施工工艺1. 清理渠道:对渠道进行清理,包括清除杂草、杂物、淤泥等,确保施工面整洁。
2. 基础处理:对渠底进行平整,确保基础坚实。
根据需要,进行基础加固处理。
3. 模板制作与安装:根据设计要求,制作模板,确保模板尺寸准确、结构牢固。
安装模板时,注意保持模板垂直、平整。
4. 钢筋绑扎:根据设计要求,绑扎钢筋,确保钢筋间距、锚固长度等符合规范。
5. 混凝土浇筑:采用混凝土泵车或人工浇筑,确保混凝土均匀、密实。
6. 养护:混凝土浇筑完成后,及时进行养护,防止裂缝产生。
养护期间,注意保持混凝土湿润,避免温度过高或过低。
7. 拆模:混凝土达到设计强度后,拆除模板,进行后续施工。
8. 表面处理:对衬砌表面进行处理,如抹面、喷涂等,提高防渗效果。
三、质量控制1. 材料检验:对施工材料进行严格检验,确保材料质量符合规范要求。
2. 施工过程控制:对施工过程进行全程监控,确保施工质量。
3. 验收标准:按照国家相关标准,对衬砌工程进行验收,确保工程质量。
4. 工程记录:详细记录施工过程中的各项数据,为工程验收提供依据。
四、安全措施1. 施工现场安全管理:制定施工现场安全管理制度,确保施工安全。
2. 施工人员安全培训:对施工人员进行安全培训,提高安全意识。
3. 防范自然灾害:密切关注天气变化,及时采取防范措施,确保施工安全。
总之,渠道防渗衬砌工程施工是一项系统工程,需要从施工准备、施工工艺、质量控制、安全措施等方面进行全面考虑。
只有确保施工质量,才能为我国农田水利事业做出贡献。
混凝土渠道防渗工程施工方案
混凝土渠道防渗工程施工方案一、工程概况1.1 项目名称:混凝土渠道防渗工程1.2 项目地点:某某市XX区1.3 项目范围:渠道防渗工程1.4 施工单位:某某建筑工程有限公司1.5 监理单位:某某监理有限公司1.6 设计单位:某某设计院1.7 工程内容:本工程主要包括混凝土渠道的防渗工程,包括基础处理、防渗层施工、排水系统安装等。
二、工程准备2.1前期准备在施工前期,需要进行一系列的准备工作,包括调查勘察、资料整理、施工方案编制等。
同时,需要准备必要的施工人员和设备,并购置必要的材料。
2.2 施工人员首先,需要确定施工人员的数量和配备情况。
施工人员主要包括工程施工人员、安全员、技术员等。
他们需要具备相关的证书和经验,确保施工过程中的安全和质量。
2.3 施工设备根据施工计划和工程需求,需要准备必要的施工设备,包括挖掘机、搅拌机、输送泵等设备。
同时,需要定期检查和维护设备,确保设备在施工过程中的正常运转。
2.4 施工材料在施工前期,需要准备必要的施工材料,包括混凝土、水泥、防渗材料、排水管道等。
同时,需要对材料进行检验和筛选,确保材料的质量符合要求。
2.5 安全保障在进行施工前,需要对现场进行安全检查,并制定相关的安全保障措施。
同时,施工人员需要进行安全教育和培训,确保他们能够熟悉安全操作规程并严格执行。
2.6 施工策划在工程前期,需要进行施工策划和进度安排,确保施工过程有序进行。
同时,需要对施工现场进行布置和调整,确保施工区域的秩序和安全。
2.7 环境保护在施工前期,需要对施工区域进行环境评估,并制定相应的环境保护措施,确保施工过程对周边环境不会造成污染和破坏。
三、施工工艺3.1 基础处理首先,对渠道的基础进行处理,包括挖掘、填土、夯实等工作。
需要根据设计要求对基础进行调整和处理,确保基础平整、牢固。
3.2 防渗层施工在基础处理完成后,需要进行防渗层的施工。
根据设计要求,需要选择适当的防渗材料,对渠道进行涂覆或喷涂,确保渠道的防渗性能。
防渗渠工程安全技术交底模板
一、工程概况1. 工程名称:[填写工程名称]2. 工程地点:[填写工程地点]3. 工程规模:[填写工程规模]4. 施工单位:[填写施工单位]5. 监理单位:[填写监理单位]二、安全技术交底目的为确保防渗渠工程施工过程中的安全,预防事故发生,特进行安全技术交底。
三、安全技术措施1. 施工人员安全(1)施工人员必须持证上岗,熟悉本岗位操作规程,掌握防渗渠工程施工技术。
(2)施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(3)施工人员应定期进行安全教育培训,提高安全意识。
2. 工程施工安全(1)施工前,对施工现场进行全面检查,确保场地平整、排水畅通、安全标志明显。
(2)施工过程中,严格按照施工方案进行操作,不得擅自更改施工方法。
(3)挖掘、运输、浇筑等作业区域应设置安全警戒线,严禁无关人员进入。
(4)施工机械操作人员应熟练掌握机械性能,确保机械运行正常。
3. 防渗材料安全(1)选用合格的防渗材料,确保其质量符合国家标准。
(2)防渗材料堆放整齐,标识清楚,避免受潮、受污染。
(3)施工过程中,防渗材料不得与酸、碱、油类等有害物质接触。
4. 防渗渠结构安全(1)严格按照设计要求进行施工,确保结构稳定、牢固。
(2)施工过程中,加强监测,发现异常情况立即停止施工,采取相应措施进行处理。
(3)施工完成后,进行验收,确保防渗渠工程质量符合要求。
四、安全管理制度1. 施工单位应建立健全安全管理制度,明确各级人员的安全责任。
2. 施工现场应设置安全警示标志,明确安全操作规程。
3. 施工单位应定期进行安全检查,及时发现和消除安全隐患。
4. 施工单位应加强施工现场安全管理,确保施工安全。
五、应急措施1. 施工过程中,如发生安全事故,应立即启动应急预案,采取有效措施进行处置。
2. 施工单位应配备必要的应急救援设备和物资,确保应急救援工作顺利进行。
3. 施工单位应定期进行应急演练,提高应急处置能力。
六、安全技术交底记录1. 本交底由施工单位负责组织实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
渠道防渗工程技术3.1渠道防渗类型和特性3.1.1渠道防渗意义和作用(一)渠道防渗意义发展节水型农业行之有效的节水技术有渠道防渗、低压管道输水、改进地面灌溉技术、发展喷灌与微灌、实行节水灌溉制度等。
这些节水技术无疑均是重要的和必需的,但节水效益最大的技术则是渠道防渗。
这是因为我国每年灌溉用水量约为3500亿m3,占农业用水量的90%,占我国总用水量的63%。
目前我国已建渠道防渗工程为55万多Km,仅占渠道总长的18%,80%以上的渠道没有防渗,渠系水的利用系数很低,平均不到0.50,低于其他国家(美国为0.78,前苏联为0.6~0.7,日本为0.61,巴基斯坦为0.58等)。
也就是说,从水源到田间,有50%以上的灌溉水因渠道渗漏而损失掉了。
由于渠道渗漏浪费的水量很大,我国粮食作物的水分生产效率仅为1kg左右,而以色列高达2.32kg。
如果我国灌溉渠系水的有效利用系数提高0.10,则每年可节约水量350亿m3左右,等于正在规划的南水北调中线工程年引水量的2.7倍左右,这对缓解我国水资源供需矛盾将起到很大作用。
因此,必须首先做好渠道防渗工程,堵住这个浪费水的大洞,提高渠系水的利用率。
渠道的渗漏水量不仅降低了渠系水的利用系数,减少了灌溉面积,浪费了水资源,而且会引起地下水位上升,招致农田渍害,在有盐碱化威胁的地区,还会引起土壤的次生盐碱化,同时还会增加灌溉技术和农民的水费负担,甚至会危及工程的安全运行。
为了减少渠道输水损失,提高渠系水利用系数,一方面要加强渠系工程配套和维修养护,有计划地引水和配水,不断提高灌区管理工作水平;另一方面要采取渠道防渗工程措施,减少渗漏损失水量。
(二)渠道防渗的作用渠道防渗工程措施除了减少渠道渗漏损失、节省灌溉用水量、更有效地利用水资源外,还有以下作用:1.提高渠床的抗冲能力,防止渠坡坍塌,增强渠床的稳定性。
2.减小渠床糙率系数,加大渠道内水流流速,提高渠道输水能力。
3.减少渠道渗漏对地下水的补给,有利于控制地下水位和防治土壤盐碱化及沼泽化。
4.防止渠道长草,减少泥沙淤积,节省工程维修费用。
5.降低灌溉成本,提高灌溉效益。
3.1.2渠道防渗材料及结构形式(一)渠道防渗工程应符合的要求1.防渗渠道断面应通过水力计算确定,地下水位较高和有防冻要求时,可采用宽浅:断面。
2.地下水位高于渠底时,应设置排水设施。
3.防渗材料及配合比应通过试验选定。
4.采用刚性材料防渗时,应设置伸缩缝。
5.标准冻深大于10cm的地区,应考虑采用防治冻胀的技术措施。
6.渠道防渗率,大型灌区不应低于40%;中型灌区不应低于50%;小型灌区不应低于70%;井灌区如采用固定渠道输水,应全部防渗。
7.大、中型灌区宜优先对骨干渠道进行防渗。
(二)渠道防渗材料简介根据所使用的材料,渠道防渗可分为:①土料防渗;②水泥土防渗;③砌石防渗I④塑料薄膜防渗(内衬薄膜后再用土料、混凝土或石料护面)⑤沥青混凝土防渗;⑥混凝土防渗等。
其中混凝土衬砌是当今渠道衬砌的主要形式。
各类材料防渗效果和适用条件见表3-1。
项目防渗材料主要原材料允许最大渗漏量(m3/m2.d)使用年限适用条件土料粘性土粘砂混合土粘质土、砂、石、石灰等0.07~0.175~15能就地取材。
造价低,施工简便,但抗冻性差,耐久性较差,需劳力多,质量不易保证适用于气候和地区的中、小型渠道灰土三合土四合土10~25水泥土干硬性水泥土塑性水泥土壤土、砂壤土、水泥等0.06~0.178~30能就地取材,造价较低,施工容易,但抗冻性较差。
适用于温地区,且附近有壤土和砂壤土的渠道石料干砌卵石(挂淤)卵石、块石、料石、石板、水泥等.20~0.425~40抗冻和抗冲性能好,施工简易,耐久性强,但防渗能力一般较难保证,需劳力多。
适用于石料来源丰富、有抗冻与抗冲要求的渠道浆砌块石浆砌卵石浆砌料石浆砌石板0.09~0.25沥青混凝土现场浇筑预制辅砌沥青、砂、石、矿粉等0.04~0.1425~30防渗能力强,适应冻胀变形能力较好,造价与混凝土相近,但目前沥青料源缺乏。
一般适用于有冻害的地区,且附近有沥青料源渠道埋辅式膜料土料保护层刚性保护层膜料、土料、砂、石、水泥等0.04~0.0820~30防渗能力强,质轻、运输便利,用土作保护层时,造价较低,但自地多,允许流速小。
适用于中、型低流速渠道。
当用刚性保护层时,造价较高,可用于大、中型渠道混凝土现场浇筑砂、石、水泥、速凝剂等0.04~0.1430~50防渗效果、抗冲性和耐久性好,可用于各类地区的各种运用条件下的各级渠道;喷射法施工宜用于岩基、风化岩基以及山区渠道预制辅砌0.06~0.1720~30喷射法施工0.05~0.1625~35目前,我国渠道防渗中存在的主要问题是衬砌技术成本较高,影响大面积推对于西北地区特殊的湿陷性黄土、盐胀土和膨胀土层,渠道衬砌需解决大变形。
(三)渠道防渗层的结构及厚度1.土料防渗。
土料防渗层的厚度应根据防渗要求通过试验确定。
中、小型渠道可参照表3-1选用。
为增加防渗层的表面强度,根据渠道流量大小,表层采用水泥砂浆抹面和涂刷硫酸亚铁溶液的办法。
2.水泥土防渗。
水泥土防渗层的配合比应通过试验确定。
防渗层的厚度宜采用8~10cm,小型渠道不应小于5cm。
水泥土预制板的尺寸,应根据制板机、压实功能、运输条件和渠道断面尺寸等功能确定,每块预制板的重量不宜超过50kg。
板间用砂浆挤压、填平,并及时勾缝与养护。
因水泥土的抗冻性较差,故对耐久性要求高的明渠水泥土防渗层,宜用塑性水泥土铺筑,表面再用水泥砂浆、混凝土预制板、石板等材料作保护层。
此种防渗层结构,水泥土的水泥掺量可以适当减少,但水泥土28d的抗压强度不应低于1.5MPa。
表3-2 土料防渗层厚度表土料种类防渗层厚度表(cm)渠底渠坡侧墙高液限黏质土中液限黏质土灰土三合土四合土20~4030~4010~2010~2015~2020~4030~6010~2010~2015~2520~3020~403.砌石防渗。
护面式砌石防渗层的厚度(见图3-1),浆砌料石采用15~25cm;浆砌块石采用20~30cm;浆砌石板厚度不宜小于3cm。
浆砌卵石、干砌卵石(见图3-2)挂淤护面式防渗层的厚度一般采用15~30cm。
为了防止渠基淘刷,提高防渗效果,干砌卵石挂淤渠道可在砌体下面设置砂砾石垫层或低标号砂浆垫层。
浆砌石板防渗层下,可铺厚度2~3cm的砂料或低标号砂浆垫层。
对防渗要求高的大中型渠道,可在砌石层下加铺粘土、三合土、塑性水泥土或塑膜层。
图3-1 浆砌石渠道护面结构(a)护面式结构 (b)挡土墙式结构护面式浆砌石防渗层一般不基上挡土墙式浆砌石防渗层宜设10~15m。
4.膜料防渗。
膜料的基本和沥青。
按防渗材料可分为塑料类、沥青和环氧树脂类。
按加强不加强土工膜(直喷式土工膜加强土工膜(玻璃纤维布、聚酯纤维布作加强材料)、复合型土工膜(土工织物作基材)。
目前我国渠道防渗工程普遍采用聚乙烯和聚氯乙烯塑料薄膜,其次是沥青玻璃纤维布油毡。
此外,复合土工膜近几年也陆续采用。
膜料防渗多用埋铺式,其结构一般包括:膜料防渗层、过渡层、保护层等。
如图3-2所示。
图3-2 埋铺式膜料防渗体的构造(a)无过渡层的防渗体;(b)有过渡层的防渗体用作过渡层的材料很多,应因地制宜地选用。
过渡层的厚度见表3-3。
表3-3 过渡层厚度过渡层厚度厚度(cm)2~3灰土、塑性水泥土、砂浆素土、砂3~5素土保护层厚度,当时,全铺式的梯形、台阶形、锯齿形断面,半铺式的梯形和底铺式断面保护层的厚度,边坡与渠底相同。
见表3-4;当时,梯形和五边形渠底土保护层的厚度见表3-4,渠坡膜层顶部土保护层最小厚度,温暖地区为30cm,寒冷地区为35cm。
表3-4 素土保护层的厚度单位:cm保护层土质渠道设计流量(m3/s)<22~55~20>20~砂壤土、轻壤土中壤土重壤土、粘土45~5040~4535~4050~6045~5540~5060~7055~6050~5570~7560~6555~60刚性材料保护层厚度见表3-5。
也可在渠底、渠坡和不同渠段,采用具有不同抗冲能力、不同材料的组合式保护层。
表3-5 不同材料保护层的厚度单位:cm 保护层材料水泥土块石、卵石砂砾石混凝土现浇预制保护层厚度4~620~3025~40≥304~104~85.沥青混凝土。
沥青混凝土防渗层厚度一般5~6cm(见图3-3),大型渠道可采用8~10cm。
有抗冻要求的地区,渠坡防渗层可采用上薄下厚的断面,一般坡顶厚度5~6cm,坡底厚度8~l0cm。
整平胶结层采用等厚断面。
沥青混凝土边长不宜大于1.0m,厚度采用5~8cm。
预制板一般用沥青砂浆砌筑;在地基有较大变形时,也可采用焦油塑料胶泥填筑。
图3-3 沥青混凝土防渗体的结构形式(a)无整平胶结层的防渗体;(b)有整平胶结层的防渗体1-封闭层;2-防渗层;3-整平胶结层;4-土(石)渠基;5-封顶板6.混凝土防渗。
混凝土防渗层采用等厚板,当渠基有较大膨胀、沉陷等变形时,除采以取必要的地基处理措施外,对大型渠道宜采用楔形板、肋梁板、中部加厚板或“Ⅱ”形板。
混凝土防渗体的结构形式如图3-4所示。
图3-4 混凝土防渗体的结构形式3.1.3选择防渗技术措施应考虑的因素表3-1系我国SL18-91《渠道防渗工程技术规范》规定的各种渠道防渗材料的技术特点、防渗效果、运用条件等,可根据拟建渠道的基本资料,在上述设计总则指导下,具体的进行设计。
设计时尚应综合考虑下列影响因素。
(一)气候条件气候条件是渠道防渗工程设计和施工应要考虑的基本因素。
它对防渗材料的耐久性和施工方法具有决定性作用,也是工程防冻胀设计的决定性因素。
(二)地形条件地形条件往往是决定渠道防渗工程造价的重要因素,在渠道防渗措施中,压力管道受地形影响最小,但太贵;低压管道、输水槽以及混凝土等防渗渠道,较能适应地形的变化;而土料及埋铺式膜料(土保护层)防渗渠道,因允许流速小(为混凝土的1/6左右),只能用于较平坦地区。
因此,选择防渗方案时,应考虑地形条件。
(三)基土性质基土的渗透性是决定有无防渗必要和采用哪种防渗措施的关键,土的冻胀敏感性和抗压强度等都是工程设计应考虑的主要性能。
对黄土类、壤土类等基础好、渠床稳定的地区,一般采用混凝土、砌石等防渗措施。
但在含膨胀性粘土或石膏以及孔状灰岩的渠基上,一般不宜采用刚性材料,应采用厚压实土料,或埋铺式膜料类的柔性防渗措施。
对于湿陷性黄土渠基,防渗前做完浸水处理后,最好采用埋铺式膜料防渗。
也可以改变渠线,使渠道绕过不良土质地带。
无法改线时,可用砂、砾石或其他土料换基,以代替不良土壤。
但此法造价高,除有抗冻害要求和附近有合适的代换材料外,一般不宜采用。
在选择防渗方案时,应尽量考虑土渠开挖土方的应用问题。
