t水泥罐基础设计计算
150吨水泥罐基础设计计算书
一、水泥罐基础设计盾构区间砂浆拌合站投入一个100t 型和一个150t 型两个水泥罐,100t 型水泥罐直径3m ,支腿邻边间距2.05m ;150t 型水泥罐直径3.3m ,支腿邻边间距2.2m 。
根据以往盾构区间砂浆拌合站施工经验、现场地质条件以及基础受力验算,水泥罐基础采用C30钢筋砼条形承台基础满足两个水泥罐同时安装。
基础尺寸8m (长)×4m (宽)×0.8m (高),基础埋深0.6m ,外漏0.2m ,承台基础采用Φ16@150mm ×150mm 上下两层钢筋网片,架立筋采用450mm ×450mm φ12钢筋双排双向布置,基础顶预埋地脚钢板与水泥罐支腿满焊。
具体布置见下图:.二、水泥罐基础计算书1、计算基本参数水泥罐自重约20t ,水泥满装150t ,共重170t 。
水泥罐支腿高3m ,罐身高18m ,共高21m 。
单支基础4m ×4m ×0.8m 钢筋砼。
2、地基承载力计算计算时按单个水泥罐计算 单个水泥罐基础要求的地基承载力为:δ1=21700+0.825106.3+20126.3k /m 0.1344N MPa ⨯===⨯ 根据资料可知:原设计路面按汽一超20级设计,汽一超20级后轴标准荷载为130KN,单轴轮胎和路面接触面积为:460mm×200mm ,通过受力计算,其地基承载力为:δ2=()1301000 1.413460200MPa ⎡⎤⨯=⎢⎥⨯⎣⎦因δ1≤δ2,即地基承载力复核要求。
风荷载(500N/m2)2050?320罐支脚80004000220060060?33003700水泥罐平面位置示意图3、抗倾覆计算武汉地区按特大级风荷载考虑,风力水平荷载为500N/m2,抗倾覆计算以空罐计算,空罐计算满足则抗倾覆满足。
水平风荷载产生的弯矩为:M=⨯⨯⨯÷(18)?M0.5 3.3182+3=356.4KN水泥罐空罐自重20t,则基础及水泥罐总重为:抗倾覆极限比较:即水泥罐的抗倾覆满足要求,水泥罐是安全的。
水泥罐计算书

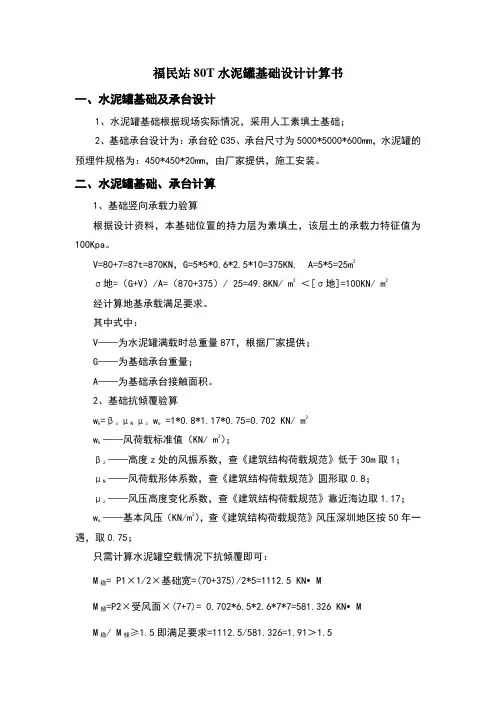

福民站80T水泥罐基础设计计算书一、水泥罐基础及承台设计1、水泥罐基础根据现场实际情况,采用人工素填土基础;2、基础承台设计为:承台砼C35、承台尺寸为5000*5000*600mm,水泥罐的预埋件规格为:450*450*20mm,由厂家提供,施工安装。
二、水泥罐基础、承台计算1、基础竖向承载力验算根据设计资料,本基础位置的持力层为素填土,该层土的承载力特征值为100Kpa。
V=80+7=87t=870KN,G=5*5*0.6*2.5*10=375KN, A=5*5=25m2σ地=(G+V)/A=(870+375)/ 25=49.8KN/ m2<[σ地]=100KN/ m2经计算地基承载满足要求。
其中式中:V——为水泥罐满载时总重量87T,根据厂家提供;G——为基础承台重量;A——为基础承台接触面积。
2、基础抗倾覆验算w k =βzμNμzwo=1*0.8*1.17*0.75=0.702 KN/ m2wk——风荷载标准值(KN/ m2);βz——高度z处的风振系数,查《建筑结构荷载规范》低于30m取1;μN——风荷载形体系数,查《建筑结构荷载规范》圆形取0.8;μz——风压高度变化系数,查《建筑结构荷载规范》靠近海边取1.17;wo——基本风压(KN/m2),查《建筑结构荷载规范》风压深圳地区按50年一遇,取0.75;只需计算水泥罐空载情况下抗倾覆即可:M稳= P1×1/2×基础宽=(70+375)/2*5=1112.5 KN•MM倾=P2×受风面×(7+7)= 0.702*6.5*2.6*7*7=581.326 KN•MM稳/ M倾≥1.5即满足要求=1112.5/581.326=1.91>1.5M稳—抵抗弯距 KN•MM倾—抵抗弯距 KN•MP1—储蓄罐与基础自重KNP2—风荷载 KN经计算满足抗倾覆要求。
为了提高储料罐的抗倾覆能力,水泥罐采用三根直径16mm的缆风绳三角对称加固,每根长度约15米。
100t水泥罐基础设计计算
100t水泥罐基础设计计算一、荷载1、水泥罐自重G1:200kn(20t)估2、水泥自重G2:1000kn(100t)3、基础承台自重G3:3.8m*3.8m*1.2m*26=451kn4、荷载组合:(G1+G2+G3)*1.2(分项系数)=1981.2kn二、受力分析1、承台地基承载力:按12t/m2估算,承台地基承载力为3.8m*3.8m*120kn/m2=1732.8kn2、桩承载力需达到1981.2kn-1732.8kn=248.4kn三、单桩承载力计算1、土层极限侧摩阻力系数J01 J02 J03地面标高3.5m 地面标高3.5m 地面标高3.5m①素填土①素填土①素填土0.44m 0.41m0.88m③淤泥质粉质粘土③淤泥质粉质粘土③淤泥质粉质粘土-1.72m-4.76m④粉土-5.79m④粉土④粉土根据上述柱状图,打入桩范围内平均层厚:素填土2.92m、淤泥质粉质粘土4.67m、粉土1.41m。
打入桩的极限侧摩阻力标准值为:20Kpa、14Kpa、30Kpa,故打入桩桩身范围内(9m)土层平均极限侧摩阻力为:(2.92m*20+4.67m*14+1.41m*30)/9m=18.45Kpa2、单根桩承载力计算单桩的容许承载力为:[P]=1/1.5*(U*а*H*τ)(不计桩端承载力)式中:[P]------沉桩容许承载力U--------桩周长,а-----震动沉桩影响系数,锤击沉桩取1.0H------桩入土深度,9.0mτ-----桩侧土的极限摩阻力,取18.45Kpa;①如采用直径273钢管桩,则单桩的容许承载力为:[P]=1/1.5*(U*а*H*τ)=1/1.5*0.273*3.14*1.0*9*18.45=94.89kn,需打入的根数为248.4kn/94.89kn=2.61根,取3根,布置如图:3.8m0.650m 2.5m 0.650m3.8m②如采用直径630钢管桩,则单桩的容许承载力为:[P]=1/1.5*(U*а*H*τ)=1/1.5*0.63*3.14*1.0*9*18.45=218.99kn,需打入的根数为248.4kn/218.99kn=1.1根,取2根。
拌合站300t水泥罐基础计算
HZS240C8H拌合站基础设计项目名称构件编号日期设计校对审核执行规范:《混凝土结构设计规范》(GB 50010-2010), 本文简称《混凝土规范》《建筑地基基础设计规范》(GB 50007-2011), 本文简称《地基规范》《建筑抗震设计规范》(GB 50011-2010), 本文简称《抗震规范》钢筋:d - HPB300; D - HRB335; E - HRB400; F - RRB400; G - HRB500; P - HRBF335; Q - HRBF400; R - HRBF500-----------------------------------------------------------------------1 设计资料:1.1 已知条件:1、根据厂家提供数据可知⑴每个水泥、矿粉罐装满自重300t;⑵搅拌机单个支腿静荷载32t;⑶类型:单阶矩形底板⑷基础尺寸简图:基础尺寸(mm): b=4300, a=4300, h=1200柱数:4柱子几何信息:柱编号竖向轴线号横向轴线号柱宽B(mm)柱长L(mm)11A60060022A60060032B60060041B600600柱子荷载信息(单位:kN,kN.m):混凝土强度等级:C20, fc=9.60N/mm2, ft=1.10N/mm2钢筋级别:HRB400, fy=360N/mm2配筋计算方法: 简化法基础纵筋混凝土保护层厚度:40mm基础与覆土的平均容重:20.00kN/m3修正后的地基承载力特征值:200kPa基础埋深:0.90m作用力位置标高:0.000m1.2 计算要求:(1)地基承载力验算(2)基础抗弯计算(3)基础抗剪验算(4)基础抗冲切验算(5)基础局压验算单位说明:力:kN, 力矩:kN.m, 应力:kPa2 计算过程和计算结果2.1 基底反力计算:2.1.1 统计到基底的荷载标准值:Nk = 3000.00 kN, Mkx = 0.00 kN.m, Mky = 0.00 kN.m设计值:N = 3000.00 kN, Mx = 0.00 kN.m, My = 0.00 kN.m2.1.2 承载力验算时,底板总反力标准值(kPa): [相应于荷载效应标准组合]pkmax = (Nk + Gk)/A + |Mxk|/Wx + |Myk|/Wy= (3000.00 + 332.82) / 18.49 + 0.00 / 13.25 + 0.00 / 13.25= 180.25 kPapkmin = (Nk + Gk)/A - |Mxk|/Wx - |Myk|/Wy= (3000.00 + 332.82) / 18.49 - 0.00 / 13.25 - 0.00 / 13.25= 180.25 kPapk = (Nk + Gk)/A = 180.25 kPa各角点反力 p1=180.25 kPa, p2=180.25 kPa, p3=180.25 kPa, p4=180.25 kPa 2.1.3 强度计算时,底板净反力设计值(kPa): [相应于荷载效应基本组合]pmax = N/A + |Mx|/Wx + |My|/Wy= 3000.00 / 18.49 + 0.00 / 13.25 + 0.00 / 13.25= 162.25 kPapmin = N/A - |Mx|/Wx - |My|/Wy= 3000.00 / 18.49 - 0.00 / 13.25 - 0.00 / 13.25= 162.25 kPap = N/A = 162.25 kPa各角点反力 p1=162.25 kPa, p2=162.25 kPa, p3=162.25 kPa, p4=162.25 kPa 2.2 地基承载力验算:pk=180.25 ≤ fa=200.00 kPa, 满足。
水泥罐基础设计计算书
水稳拌合站投入两个100t型水泥罐,100t型水泥罐直径3m,支腿邻边间距2.05m。
根据以往水稳拌合站施工经验、现场地质条件以及基础受力验算,水泥罐基础采用C30钢筋砼条形承台基础满足两个水泥罐同时安装。
基础尺寸8m(长)×4m(宽)×1.5m(高),基础埋深1.2m,外漏0.3m,承台基础采用Φ16@250mm×250mm上下两层钢筋网片,架立筋采用750mm×750mmφ12钢筋双排双向布置,基础顶预埋地脚钢板与水泥罐支腿满焊。
具体布置见下图:.水泥罐平面位置示意图1、计算基本参数水泥罐自重约20t ,水泥满装150t ,共重170t 。
水泥罐支腿高3m ,罐身高18m ,共高21m 。
单支基础4m ×4m ×0.8m 钢筋砼。
2、地基承载力计算计算时按单个水泥罐计算单个水泥罐基础要求的地基承载力为:δ1=21700+0.825106.3+20126.3k /m 0.1344N MPa ⨯===⨯ 根据资料可知:原设计路面按汽一超20级设计,汽一超20级后轴标准荷载为130KN,单轴轮胎和路面接触面积为:460mm ×200mm ,通过受力计算,其地基承载力为:δ2= ()1301000 1.413460200MPa ⎡⎤⨯=⎢⎥⨯⎣⎦因δ1≤δ2,即地基承载力复核要求。
3、抗倾覆计算武汉地区按特大级风荷载考虑,风力水平 荷载为500N/m 2,抗倾覆计算以空罐计算,空罐计算满足则抗倾覆满足。
水平风荷载产生的弯矩为:0.5 3.3182+3=356.4KN M =⨯⨯⨯÷(18)•M水泥罐空罐自重20t ,则基础及水泥罐总重为:G=1709.8+440.825=1986KN ⨯⨯⨯⨯ 抗倾覆极限比较:356.430.18<0.519866M F === 即水泥罐的抗倾覆满足要求,水泥罐是安全的。
4、基础配筋基础配筋属于构造配筋,配筋率必须满足§≥ 0.15%,经计算断面配筋, @150Φ16钢筋满足要求。
水泥罐基础计算单(参考模板)
中南通道150t 水泥罐基础简算一、 空仓时整体抗倾覆稳定性稳定性计算1、计算模型2、风力计算:风荷载强度计算:0z s Z W W ⋅⋅⋅=μμβ基本风压:Pa v W 8516.19.366.1220===A 1=0.8×0.8×1.5=0.96m 2 F 1=0.8×1.25×1.5×851×0.96=1225N作用高度:H 1=20.4mA 2=3.4×12=40.8m 2 F 2=0.8×1×1.5×851×40.8=41665N作用高度:H 2=14mA 3=4/2×3.4=6.8 m 2 F 3=0.5×1×1×851×6.8=2893.4N作用高度:H 3=6mA 4=4×3.4×0.05=0.68 m 2 F 4=0.5×1×1×851×0.68=289N作用高度:H 4=2m3、倾覆力矩计算:m t F M i ⋅=⨯+⨯+⨯+⨯=⋅=∑6.6222896289314416654.201225h i 41倾4、稳定力矩计算:假定筒仓绕AB 轴倾覆,稳定力矩由两部分组成,一部分是仓体自重(按15t 计)稳定力矩M 稳1,另一部分是水泥仓立柱与基础连接螺栓抗拉产生的稳定力矩M 稳2。
m t M ⋅=⨯=182.1151稳考虑1.5倍的抗倾覆系数,则M 稳2≥75.9t ∙m ,单个支腿的需提供的抗拉力不小于15.8t 。
单支腿设计抗拉力为25t ,满足要求。
二、 管桩计算采用4根摩擦型Φ426δ=8mm 钢管桩,单桩承载力按70t 设计,由沉桩承载力容许值计算公式:Ra=11.5ui=1nailiqik+arAPqrkRa —单桩轴向受压承载力容许值,按规范应取1.25的抗力系数,因所给资料荷载不明确,对于150t 水泥罐单桩70t 应该有较大富裕,暂定70t 为单桩承载力容许值。
30t水泥罐基础
30t水泥罐基础一、引言水泥是建筑材料中常用的一种,它在建筑工程中起着重要的作用。
而水泥罐则是储存和运输水泥的设备之一。
在水泥罐的基础中,30t 水泥罐基础是比较常见的一种,本文将对其进行详细介绍。
二、30t水泥罐基础的作用30t水泥罐基础是水泥罐的基础设施,它承载着整个水泥罐的重量,起到稳定和支撑的作用。
一个稳固的基础能够确保水泥罐在使用过程中不发生倾斜、滑移等问题,保证生产的安全和稳定。
三、30t水泥罐基础的设计1. 承载能力的计算30t水泥罐基础的设计需要根据罐体的重量和工作条件来确定。
首先,需要计算罐体的重量,包括罐体本身的重量以及装满水泥后的重量;然后,根据水泥罐的尺寸和使用条件,计算出基础需要承受的最大荷载;最后,根据计算结果确定基础的尺寸和强度。
2. 基础材料的选择30t水泥罐基础的材料通常采用混凝土,因为混凝土具有良好的抗压性能和耐久性。
在选择混凝土时,需要考虑到施工条件、使用环境等因素,以确保基础的质量和稳定性。
3. 基础形式的确定30t水泥罐基础的形式通常有块状基础、板状基础和桩基础等。
具体选择哪种形式,需要根据现场条件、土质情况和设计要求来确定。
一般来说,块状基础适用于土质较好的地方,板状基础适用于土质较差的地方,桩基础适用于土质较松软或需要承受较大荷载的地方。
四、30t水泥罐基础的施工1. 基础的准备工作在进行30t水泥罐基础施工之前,需要进行基础的准备工作。
包括清理施工现场,确保施工区域平整;标定基础的位置和尺寸,确保施工的准确性和一致性;搭建施工所需的脚手架和支撑结构,保证施工的安全和稳定。
2. 基础的浇筑在进行30t水泥罐基础的浇筑时,需要按照设计要求,先进行混凝土的搅拌和配制,然后将混凝土倒入基础模板中,利用振动器进行振动,以排除气泡和保证混凝土的密实性。
待混凝土凝固后,需要及时进行养护,以确保基础的强度和稳定性。
3. 基础的验收完成30t水泥罐基础的施工后,需要进行基础的验收工作。
混凝土搅拌站水泥罐基础设计
100t 水泥罐基础设计计算书一、工程概况某大型工程混凝土搅拌站采用100t 水泥罐,水泥罐直径,顶面高度20m;水泥罐基础采用C25钢筋混凝土整体式扩大基础,基础断面尺寸为×+×;二、设计依据:1、建筑结构荷载规范2006版GB50009-20012、混凝土结构设计规范GB50010-20103、建筑地基基础设计规范GB50007-20114、钢结构设计规范GB50017-2003;三、荷载计算1、水泥罐自重:8t ;满仓时水泥重量为100t;2、风荷载计算:宜昌市50年一遇基本风压:ω0=㎡,风荷载标准值: ωk =βz μs μz ω0其中:βz =,μz =,μs =,则:ωk =βz μs μz ω0=×××= kN/㎡四、水泥罐基础计算1、地基承载力验算考虑水泥罐满仓时自重荷载和风荷载作用;水泥罐满仓时自重荷载:G k =1000+80=1080kN混凝土基础自重荷载:G ck =××+×××24=407kN风荷载:风荷载作用点高度离地面,罐身高度15m,直径;Fwk=×15×=风荷载对基底产生弯矩:Mwk=×+2=·m基础底面最大应力:pk,max= 错误!+ 错误!= 错误!+ 错误!=;2、基础配筋验算1 基础配筋验算混凝土基础底部配置Φ16钢筋网片,钢筋间距250mm,按照简支梁验算;混凝土基础承受弯矩:Mmax=×错误!×207××=362kN按照单筋梁验算:αs= 错误!= 错误!=ξ=1-错误! =1-错误! =<ξb=As=错误!= 错误!=1403mm2在基础顶部及底部均配筋13Φ16,As实=13×201=2613mm2 > As=1403mm2,基础配筋满足要求;2 基础顶部承压验算考虑水泥罐满仓时自重荷载和风荷载作用;迎风面立柱柱脚受力:F1k= 错误!- 错误!= 错误!- 错误!=270-69=276kN 背风面立柱柱脚受力:F2k= 错误!+ 错误!= 错误!+ 错误!=270+69=339kN背风面立柱柱脚受力最大,F2d = F2k=基础顶部预埋件钢板尺寸600mm×600mm,混凝土承受压力:σ= 错误!= 错误!=<f c=,基础顶部局部承压受力满足要求;五、空仓时整体抗倾覆稳定性计算考虑水泥罐空仓时自重荷载和风荷载作用;水泥罐空仓时自重荷载:G0k=80kN混凝土基础自重荷载:Gck=256kN倾覆力矩作用点取背风面基础边缘,安全系数:K= 错误!= >,水泥罐抗倾覆稳定性满足要求;六、柱脚预埋件验算空水泥罐在风荷载作用下,迎风面柱脚受拉力:Nk= 错误!-错误!= 错误!- 错误!=69-20=49kN风荷载在柱脚产生剪力:Vk= 错误!= 错误!=柱脚预埋件承受拉剪共同作用,预埋件钢板尺寸600m m×600mm×20mm,锚栓共4根,直径24mm,As=4×353=1809mm2 ;预埋件锚栓面积需满足:As≥错误!+ 错误!αr =, αv=错误!= ×24 错误!=αb=+d=+×20/24=,代入上式:错误!+ 错误!= 错误!+ 错误!=458mm2<A s=1809mm2, 预埋件共采用4根直径24mm锚栓,可以满足要求;锚栓锚固长度:l ab≥ α 错误!d=×215/×24=650mm,实际锚固长度取750mm,可以满足要求;六、结论1、水泥罐基础采用尺寸××的 C25钢筋混凝土基础,基础受力满足要求;2、为保证水泥罐基础安全,要求混凝土基础地基承载力不得小于200kPa;3、水泥罐在风荷载作用下的抗倾覆稳定性满足要求;4、水泥罐柱脚预埋件强度满足要求;。
150吨水泥罐基础设计计算书
、水泥罐基础设计盾构区间砂浆拌合站投入一个 loot 型和一个150t 型两个水泥 罐,100t 型水泥罐直径3m 支腿邻边间距2.05m ; 150t 型水泥罐直 径3.3m ,支腿邻边间距2.2m 。
根据以往盾构区间砂浆拌合站施工经 验、现场地质条件以及基础受力验算,水泥罐基础采用C30钢筋砼条 形承台基础满足两个水泥罐同时安装。
基础尺寸8m (长)x 4m (宽)x 0.8m (高),基础埋深0.6m ,外漏0.2m ,承台基础采用 ①16@150mm x 150mm h 下两层钢筋网片,架立筋采用 450mr X 450mm 12钢筋双排双向布置,基础顶预埋地脚钢板与水泥罐支腿满焊。
具体布置见下8000水泥罐平面位置示意图8000450rL・ = ,•i J* ,1P -----■■■ ■ ■ 10 01-1剖面 1号2号 3号基础配筋图1 1■ —1|| 1 L胃L~11-—* J■-[4 1±1架立筋-1号一、水泥罐基础计算书1、计算基本参数水泥罐自重约20t,水泥满装150t,共重170t。
水泥罐支腿高3m罐身高18m共高21m单支基础4n K 4nr K 0.8m钢筋砼。
2、地基承载力计算计算时按单个水泥罐计算单个水泥罐基础要求的地基承载力为:5 1=1700 +0.8 25 =106.3+20 =126.3kN /m2 =0.13MPa 4x4根据资料可知:原设计路面按汽一超20级设计,汽一超20级后轴标准荷载为130KN,单轴轮胎和路面接触面积为:460mM 200mm通过受力计算,其地基承载力为:5 2= |——130———1000 =1.413MPa [(460 汉200 )因5 1< 5 2,即地基承载力复核要求。
3、抗倾覆计算武汉地区按特大级风荷载考虑,风力水平荷载为500N/m,抗倾覆计算以空罐计算,空罐计算满足则抗倾覆满足。
水平风荷载产生的弯矩为:M =0.5 3.3 18 ( 18" 2+3)=356.4KN ?M 水泥罐空罐自重20t,则基础及水泥罐总重为:|| "HF"G=170 9.8+4 4 0.8 25=1986KN抗倾覆极限比较:M=356.4"18V3"5F 1986 6即水泥罐的抗倾覆满足要求,水泥罐是安全的。
最新100t水泥罐验算
100t水泥罐验算水泥罐矩形板式基础计算书计算依据:1、《混凝土结构设计规范》GB50010-20102、《建筑地基基础设计规范》GB50007-2011一、水泥罐属性二、水泥罐荷载1、水泥罐传递至基础荷载标准值2、水泥罐传递至基础荷载设计值三、基础验算矩形板式基础布置图基础布置基础长l(m) 4 基础宽b(m) 4 基础高度h(m) 1.25基础参数基础混凝土强度等级C25 基础混凝土自重γc(kN/m3) 25 基础上部覆土厚度h’(m)0 基础上部覆土的重度γ’(kN/m3) 19 基础混凝土保护层厚度δ(mm)40地基参数地基承载力特征值f ak(kPa) 100 基础宽度的地基承载力修正系数ηb0.3 基础埋深的地基承载力修正系数ηd 1.6 基础底面以下的土的重度γ(k N/m3) 19 基础底面以上土的加权平均重度γm(kN/m3) 19 基础埋置深度d(m) 1.25基础及其上土的自重荷载标准值:G k=blhγc=4×4×1.25×25=500kN基础及其上土的自重荷载设计值:G=1.35G k=1.35×500=675kN荷载效应标准组合时,平行基础边长方向受力:M k''=235.2kN·mF vk''=F vk'/1.2=16.8/1.2=14kN荷载效应基本组合时,平行基础边长方向受力:M''=317.52kN·mF v''=F v'/1.2=22.68/1.2=18.9kN基础长宽比:l/b=4/4=1≤1.1,基础计算形式为方形基础。
W x=lb2/6=4×42/6=10.67m3W y=bl2/6=4×42/6=10.67m3相应于荷载效应标准组合时,同时作用于基础X、Y方向的倾覆力矩: M kx=M k b/(b2+l2)0.5=235.2×4/(42+42)0.5=166.31kN·mM ky=M k l/(b2+l2)0.5=235.2×4/(42+42)0.5=166.31kN·m1、偏心距验算满罐时:相应于荷载效应标准组合时,基础边缘的最小压力值:P kmin=(F k+G k)/A-M kx/W x-M ky/W y偏心荷载合力作用点在核心区内。
拌合站水泥罐基础设计计算书
望安高速150t 水泥仓粉罐基础设计计算书一、 各项参数:1、 风荷载参数计算风力考虑8级,最大风速v=20.7m/s2、 仓体自重:G=15t二、 空仓时整体抗倾覆稳定性稳定性计算1、 计算模型1.2AB CD风荷载强度计算:风荷载强度计算:0321W K K K W ⋅⋅⋅=其中 基本风压:风载体形系数:K1=0.8风压高度变化系数:K2=1.0地形、地理变化系数,按一般平坦空旷地区取K3=1.0W=0.8×1.0×1.0×267.81=214.25Pa2、 风力计算:A 1=1.522×1.2=1.826m 2,考虑仓顶护栏等,提高1.5倍F 1=214.25×1.826×1.5=586.83N作用高度:H 1=19.322-1.522/2=18.561mA 2=(3.8+0.063×2) ×9.0=35.334m 2F 2=214.25×35.334=7570N作用高度:H 2=8.8+9/2=13.3mA 3=(3.926+0.3)/2×3.3=6.973 m 2F 3=214.25×6.973=1493.97N作用高度:H 3=8.8-3.3/3=7.7mA 4=3.8×2×0.3=2.28 m 2F 4=214.25×2.28=488.49N作用高度:H 4=5.5m3、 倾覆力矩计算:mt F M i ⋅=⨯+⨯+⨯+⨯=⋅=∑58.125.549.4887.797.14933.137570561.1883.586h i 41倾稳定力矩计算:假定筒仓绕AB 轴倾覆,稳定力矩由两部分组成,一部分是仓体自重稳定力矩M 稳1,另一部分是水泥仓立柱与基础连接螺栓抗拉产生的稳定力矩M 稳2。
(每个支撑立柱与基础之间的向上抗拔力按8t 计算)4、 稳定系数三、 地基承载力计算单仓基础按4m*4m ,高度1.5m 设计,混凝土采用C25。
T散装水泥罐设计施工方案
T散装水泥罐设计施工方案This model paper was revised by the Standardization Office on December 10, 2020100T散装水泥罐安装设计施工专项方案根据实际施工需要,横岗同兴项目基坑支护工程三轴搅拌桩施工决定选用100T水泥罐作为散装水泥罐。
一、基础施工承载力计算:(如图所示)①基本参数罐身高:支架3m 罐身高14m 罐身直径:2.3m 支架间距:2.3m罐自重:100KN 最大水泥装载量:1000KN基础埋深:D=1.3m 基础混凝土强度等级:C35②基础尺寸基础厚度取Hc=0.5m 基础宽度取5.0×5.0m③水泥罐基础承载力计算根据《建筑地基基础设计规范》(GB5007-2011)第5.2条Pmax=(F+G)/Bc2+M/W Pmim=(F+G)/Bc2-M/W考虑偏心距较大的基础计算公式:Pkmax=2(F+G)/Bc2/3Bca式中:F—水泥罐作用于基础的竖向力,包括罐身自重和水泥自重。
F=1.2×2000=2400KNG—基础自重与基础上面土的自重。
G=1.2×(25.0×Bc×Bc×Hc+20.0×Bc×Bc×D)=1.2×(312.5+650)=1155KNBc—基础底面宽度,取Bc=5.0mW—基础底面抵抗矩,W=Bc×Bc×Bc/6=20.8m3M—倾覆力距,风荷载引起的最大力距深圳地区50年一遇基本风压W0=0.75KN/m2求园形水泥罐体型系数μs:查表风压高度变化系数μz=1.14μzW0d2=1.14×0.75×2.5×2.5=5.34KN △=0 H/d=10/2.5=4查GB5009-2001表7.3.1, μs=0.5,背面-0.5,最后取μs=1.0取风振系数βz=1.0风荷载标准值Wk=βzμzμsW0=1×1.14×1×0.750=0.855KN/m2M0=(0.75×10×2.5×1/2)×(10×2/3+2.78)=9.375×9.45=88.6KN.mM=1.4×88.6=124.0KN.ma—合力作用点至基础底面最大压力边缘距离(m)a=Bc/2-M/(F+G)a=5.0/2-124.0/(2160+1155)=2.5-0.0374=2.46m最大压力设计Pmam=(F+G)/(Bc×Bc)+M/W=3315/(5×5)+124.0/20.8=132.6+5.96=138.6KN/m2最小压力设计Pmim=(F+G)/(Bc×Bc)-M/W=3315/1.2/(5×5)-124/20.6=110.5-5.96=104.5KN/m2④地基基础承载力验算根据《建筑地基基础设计规范》(GB50007—2011)进行计算。
(整理)100t水泥罐验算.
水泥罐矩形板式基础计算书计算依据:1、《混凝土结构设计规范》GB50010-20102、《建筑地基基础设计规范》GB50007-2011一、水泥罐属性二、水泥罐荷载1、水泥罐传递至基础荷载标准值2、水泥罐传递至基础荷载设计值三、基础验算矩形板式基础布置图基础及其上土的自重荷载标准值:G k=blhγc=4×4×1.25×25=500kN基础及其上土的自重荷载设计值:G=1.35G k=1.35×500=675kN荷载效应标准组合时,平行基础边长方向受力:M k''=235.2kN·mF vk''=F vk'/1.2=16.8/1.2=14kN荷载效应基本组合时,平行基础边长方向受力:M''=317.52kN·mF v''=F v'/1.2=22.68/1.2=18.9kN基础长宽比:l/b=4/4=1≤1.1,基础计算形式为方形基础。
W x=lb2/6=4×42/6=10.67m3W y=bl2/6=4×42/6=10.67m3相应于荷载效应标准组合时,同时作用于基础X、Y方向的倾覆力矩:M kx=M k b/(b2+l2)0.5=235.2×4/(42+42)0.5=166.31kN·mM ky=M k l/(b2+l2)0.5=235.2×4/(42+42)0.5=166.31kN·m1、偏心距验算满罐时:相应于荷载效应标准组合时,基础边缘的最小压力值:P kmin=(F k+G k)/A-M kx/W x-M ky/W y=(1150+500)/16-166.31/10.67-166.31/10.67=71.94kPa≥0偏心荷载合力作用点在核心区内。
空罐时,相应于荷载效应标准组合时,基础边缘的最小压力值:P kmin=(F k+G k)/A-M kx/W x-M ky/W y(150+500)/16-166.31/10.67-166.31/10.67=9.45kPa≥0=偏心荷载合力作用点在核心区内。
150吨水泥罐基础设计计算书
、水泥罐基础设计盾构区间砂浆拌合站投入一个100t型和一个150t型两个水泥罐,100t 型水泥罐直径3m支腿邻边间距2.05m;150t型水泥罐直径3.3m,支腿邻边间距2.2m。
根据以往盾构区间砂浆拌合站施工经验、现场地质条件以及基础受力验算,水泥罐基础采用C30钢筋砼条形承台基础满足两个水泥罐同时安装。
基础尺寸8m (长)x 4m (宽)x 0.8m (高),基础埋深0.6m,外漏0.2m,承台基础采用①16@150mmx 150mm h下两层钢筋网片,架立筋采用450mr X 450mm 12钢筋双排双向布置,基础顶预埋地脚钢板与水泥罐支腿满焊。
具体布置见下8000水泥罐平面位置示意图8000架立筋-1号OH-41-1剖面1号2号3号基础配筋图一、水泥罐基础计算书1、计算基本参数水泥罐自重约20t,水泥满装150t,共重170t。
水泥罐支腿高3m罐身高18m共高21m单支基础4n K 4nr K 0.8m钢筋砼。
2、地基承载力计算计算时按单个水泥罐计算单个水泥罐基础要求的地基承载力为:8 I=1700+O.825 106.3+20 126.3kN/m20.13MPa 4 4根据资料可知:原设计路面按汽一超20级设计,汽一超20级后轴标准荷载为130KN,单轴轮胎和路面接触面积为:460mM 200mm通过受力计算,其地基承载力为:8 2= 1301000 1.413MPa460 200因8 1<8 2,即地基承载力复核要求。
3、抗倾覆计算武汉地区按特大级风荷载考虑,风力水平荷载为500N/m,抗倾覆计算以空罐计算,空罐计算满足则抗倾覆满足。
风荷载(500N/m2)水平风荷载产生的弯矩为:M 0.5 3.3 18 (18 2+3)=356.4KN?M 水泥罐空罐自重20t,则基础及水泥罐总重为:356.4 1986 0.5G=170 9.8+4 4 0.8 25=1986KN抗倾覆极限比较:30.18<-6即水泥罐的抗倾覆满足要求,水泥罐是安全的4、基础配筋基础配筋属于构造配筋,配筋率必须满足§》0.15% ,经计算断面配筋,@15血16钢筋满足要求。
水泥罐基础计算书
水泥罐基础计算书1、基本参数水泥罐自重6t ,满装水泥100t ,共重106t 。
支腿高3m ,罐身8.05m 。
基础深度1.7m ,底面为边长4m 的正方形。
2、地基承载力①修正地基承载力计算公式:按《建筑地基基础设计规范》(GB 50007-2002)下列公式验算: f a = f ak +ηb ·γ·(b -3)+ηd ·γm ·(d -0.5) (式5.2.4)111水泥罐基础平面图1-1剖面-配筋图式中:f ak = 100.00 kPaηb = 0.00,ηd = 1.00γ = 19 kN/m3,γm = 19 kN/m3b = 4 m,d = 1.7 mfa = fak+ηb·γ·(b-3)+ηd·γm·(d-0.5)= 100.00+0.00×19×(4.00-3.00)+1.00×19×(1.7-0.50)= 122.80 kPa修正后的地基承载力特征值f a = 122.80 kPa②轴心荷载作用下地基承载力:P1+P2=1560KN,受力面积A=16×106mm2,P/A=1560KN/16=97.5KPa≤f a,满足要求。
3、抗倾覆计算①风力计算水泥罐体按通体罐接受水平风荷载计算,所受风荷载:F=A×W=3.4×8.05×0.7=19.159KN式中W为基本风压,深圳市为0.7KN/m2平均作用高度:H=8.05÷2+3=7.025m倾覆力矩:M倾=F×H=19.159×7.025=134.6KN·m②抗倾覆计算:抗倾覆计算以空罐计算,空罐计算满足及抗倾覆满足。
基础及水泥罐总重:P=60+500=560KN稳定力矩:M稳=560×1.7/2=476KN·mM倾/M稳=476/134.6=3.5>2即水泥罐的抗倾覆满足要求,水泥罐是安全的。
水泥罐基础验算
水泥储存罐基础验算本中心拌合站共1台搅拌机,每台搅拌机配置100t水泥储存罐4个。
设计水泥储存罐基础面积62.9m2,厚度1m,基础边缘距罐体支撑立柱中心0.8m。
如图示:1.地基承载力验算:结构物荷载P=P1水泥罐+P2水泥+P3基础重其中P1水泥罐=4个×10t×10N/kg=400KN;P2水泥=4个×100t×10N/kg=4000KN;P3基础=62.9*1*25KN/m3=1572.5KN;则P=P1+P2+P3=400+4000+1572.5=5972.5KN。
对地基压强W=P/S=5972.5/62.9=95Kpa,W*1.2=113.9Kpa。
当实际承载力不小于113.9Kpa时,即满足安全。
2.抗倾覆验算以一个罐体为例,基础尺寸为长3.865m×宽3.865m×高1m。
罐体为圆柱体,安装高度15m,罐高10m,直径3.2m,有4根立柱支撑于基础之上。
基础长垂直于罐体表面风荷载标准值ωk=βz·μs·μz·ωo其中ωk——风荷载标准值,KN/m2;水泥储存罐受力示意图(cm)βz——Z高度处风振系数,取1;μs——风荷载体型系数,取0.8;μz——风压高度变化系数,B累地面粗糙度15m高度取1.14;ωo——基本风压值,内蒙古鄂尔多斯风压取0.5KN/m2。
则ωk=1×0.8×1.14×0.5=0.45KN/m 2,规范为0.5KN/m2,故取0.5KN/m2。
罐体迎风面积S=10×3.2=32m 2风力对地基倾覆点造成的弯矩值为:E1=0.5×32×10=160KN ·m黄土重度γ=13.5KN/m 3,粘聚力c=0,内摩擦角ψ=30°。
则主动土压力F=h )245(tan 212⨯+︒∙⨯ϕγh =0.5×13.5×1×tan 2(45°+30°/2)×1=125.35KN/m则E2=125.35×3.865×1=484.48KN ·m>E1=144KN ·m ,满足抗倾覆安全要求。
水泥罐及粉煤灰罐基础计算书
水泥罐及粉煤灰罐基础计算书1、计算参数水泥罐自重2.5t,自重压力P1=25KN,粉煤灰罐自重2.5t,自重压力P2=25KN。
水泥罐装满水泥约为45t,水泥重量为P1’=450KN,粉煤灰罐装满粉煤灰为45t,粉煤灰重量为P2’=450KN。
基础尺寸为8m×6m×1m,采用C30钢筋混凝土结构。
2、地基承载力验算σ1=(P1+P1’+ P2+ P2’)/A=(25+450+25+450)/(8×6)=19.79Kpa<670KPa,满足要求。
根据《鹏飞路站地质详勘图》中取泥质粉砂岩天然抗压强度最小值670KPa。
3、基础抗倾覆验算水泥罐、粉煤灰为空罐时,抗倾覆能力最不利。
Kc=M1/M2=((P1+ P2)×0.5×基础宽)/(P3×cos34°×受风面积×受力点到倾覆点的距离)=((25+25)×0.5×3)/(0.25×cos34°×13.5×8.143)=3.29>1.5,满足要求。
根据《建筑结构荷载规范》(GB50009-2001)荷载取值,南宁市风荷载P3=0.25KN/m2。
4、基础抗滑稳定性验算K0=(P1+ P2)×f/(P3×受风面积)=(25+25)×0.25/(0.25×3×4.5)=3.7>1.3,满足要求。
5、基础承载力σ2=(P1+P1’+ P2+ P2’)/8/0.0005/103=2.375MPa<25MPa,满足要求。
6、车站结构承载力通过与车站设计单位联系,车站顶板承载力按22KPa考虑。
根据“2地基承载力验算”σ1=19.79KPa<22KPa,满足车站顶板受力要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
100t水泥罐基础设计计算
一、荷载
1、水泥罐自重G1:200kn(20t)估
2、水泥自重G2:1000kn(100t)
3、基础承台自重G3:3.8m*3.8m*1.2m*26=451kn
4、荷载组合:(G1+G2+G3)*(分项系数)=
二、受力分析
1、承台地基承载力:按12t/m2估算,承台地基承载力为3.8m*3.8m*120kn/m2=
2、桩承载力需达到三、单桩承载力计算
1、土层极限侧摩阻力系数
J01 J02 J03地面标高3.5m 地面标高3.5m 地面标高3.5m
①素填土①素填土①素填土
0.44m 0.41m
0.88m
③淤泥质粉质粘土③淤泥质粉质粘土③淤泥质粉质粘土
-1.72m
-4.76m
④粉土 -5.79m
④粉土④粉土
根据上述柱状图,打入桩范围内平均层厚:素填土、淤泥质粉质粘土、粉土。
打入桩的极限侧摩阻力标准值为:20Kpa、14Kpa、30Kpa,故打入桩桩身范围内(9m)土层平均极限侧摩阻力为:(*20+*14+*30)/9m=
2、单根桩承载力计算
单桩的容许承载力为: [P]=1/*(U*а*H*τ)(不计桩端承载力)
式中:[P]------沉桩容许承载力
U--------桩周长,
а-----震动沉桩影响系数,锤击沉桩取
H------桩入土深度,9.0m
τ-----桩侧土的极限摩阻力,取;
①如采用直径273钢管桩,则单桩的容许承载力为: [P]=1/*(U*а*H*τ)=1/****9*=,需打入的根数为=根,取3根,布置如图:
3.8m
3.8m
②如采用直径630钢管桩,则单桩的容许承载力为: [P]=1/*(U*а*H*τ)=1/****9*=,需打入的根数为=根,取2根。
③如采用截面为25cm*25cm预制混凝土方桩桩,则单桩的容许承载力为:
[P]=1/*(U*а*H*τ)=1/***9*=,
需打入的根数为=根,取3根,布置图同273钢管。
三、结论
根据经济性及采购方便程度,本工程采用截面为25cm*25cm预制混凝土方桩桩,单根长9m(入土9m),三个水泥罐共需3根*3=9根。
