第二章 市政管道开槽施工

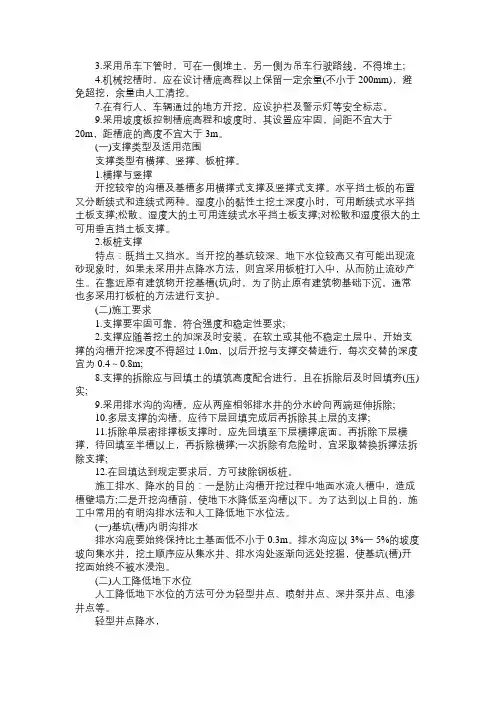

二级建造师考试教材《市政工程》:开槽埋管施工技术
![二级建造师考试教材《市政工程》:开槽埋管施工技术](https://img.taocdn.com/s3/m/9beac0cb0912a21615792986.png)
3.采用吊车下管时,可在一侧堆土,另一侧为吊车行驶路线,不得堆土;4.机械挖槽时,应在设计槽底高程以上保留一定余量(不小于200mm),避免超挖,余量由人工清挖。
7.在有行人、车辆通过的地方开挖,应设护栏及警示灯等安全标志。
9.采用坡度板控制槽底高程和坡度时,其设置应牢固,间距不宜大于20m,距槽底的高度不宜大于3m。
(一)支撑类型及适用范围支撑类型有横撑、竖撑、板桩撑。
1.横撑与竖撑开挖较窄的沟槽及基槽多用横撑式支撑及竖撑式支撑。
水平挡土板的布置又分断续式和连续式两种。
湿度小的黏性土挖土深度小时,可用断续式水平挡土板支撑;松散、湿度大的土可用连续式水平挡土板支撑;对松散和湿度很大的土可用垂直挡土板支撑。
2.板桩支撑特点:既挡土又挡水。
当开挖的基坑较深、地下水位较高又有可能出现流砂现象时,如果未采用井点降水方法,则宜采用板桩打入中,从而防止流砂产生。
在靠近原有建筑物开挖基槽(坑)时,为了防止原有建筑物基础下沉,通常也多采用打板桩的方法进行支护。
(二)施工要求1.支撑要牢固可靠,符合强度和稳定性要求;2.支撑应随着挖土的加深及时安装,在软土或其他不稳定土层中,开始支撑的沟槽开挖深度不得超过1.0m,以后开挖与支撑交替进行,每次交替的深度宜为0.4~0.8m;8.支撑的拆除应与回填土的填筑高度配合进行,且在拆除后及时回填夯(压)实;9.采用排水沟的沟槽,应从两座相邻排水井的分水岭向两端延伸拆除;10.多层支撑的沟槽,应待下层回填完成后再拆除其上层的支撑;11.拆除单层密排撑板支撑时,应先回填至下层横撑底面,再拆除下层横撑,待回填至半槽以上,再拆除横撑;一次拆除有危险时,宜采取替换拆撑法拆除支撑;12.在回填达到规定要求后,方可拔除钢板桩。
施工排水、降水的目的:一是防止沟槽开挖过程中地面水流人槽中,造成槽壁塌方;二是开挖沟槽前,使地下水降低至沟槽以下。
为了达到以上目的,施工中常用的有明沟排水法和人工降低地下水位法。
开槽施工管道工程施工方案
![开槽施工管道工程施工方案](https://img.taocdn.com/s3/m/4ac39c05650e52ea5518989b.png)
中建三局第一建设工程有限责任公司THE FIRST CONSTRUCTON ENGINEERING LIMITED COMPANY OF CHINA CONSRTUCTION THIRD ENGEERING BUREAU大浪办事处龙胜片区雨污分流管网工程开槽施工管道工程施工方案编制/时间:审核/时间:审批/时间:编制单位:大浪办事处龙胜片区雨污分流管网项目适用范围:大浪办事处龙胜片区雨污分流管网项目目录目录 (2)第一章工程概况 (3)第一节编制说明及依据 (3)第二节工程概况 (4)第三节现场施工条件 (6)第四节管道施工重难点分析及解决措施 (7)第二章管道施工部署 (8)第一节工程管理目标 (8)第二节管道工程施工组织安排 (9)第三节管道施工总体布置 (14)第四节施工进度计划 (16)第五节资源配置 (17)第三章施工现场平面布置 (20)第一节施工总平面布置图 (20)第二节施工临时设施 (20)第三节现场消防 (21)第四节预防地下水污染的设施 (21)第四章施工准备 (22)第一节技术准备 (22)第二节管材运输及现场存放 (23)第三节资源准备 (24)第五章施工方法及施工工艺 (24)第一节路面破除 (24)第二节管沟开挖及支护 (24)第三节基础处理 (31)第四节管道安装 (32)第五节检查井施工 (37)第六节管道密闭性试验 (42)第七节管线沟槽回填 (43)第八节路面恢复 (46)第六章施工保证措施 (60)第一节进度保证措施 (60)第二节质量保证措施 (63)第三节HSE保证措施 (78)第一章工程概况第一节编制说明及依据1.编制说明大浪办事处龙胜片区雨污分流管网工程具有点多面广、施工干扰大的特点,为保证管道工程顺利进行,确保小区内交通正常运行及周边建(构)筑物、现状地下管线不受破坏,做到技术先进、安全可靠、经济合理,特编制本方案。
本方案是在认真研究设计文件的基础上,根据本标段土建施工的特点,结合我公司施工实力和完成类似工程的施工经验、施工技术、机具设备配套能力等方面因素,按照设计文件及业主要求编制而成。

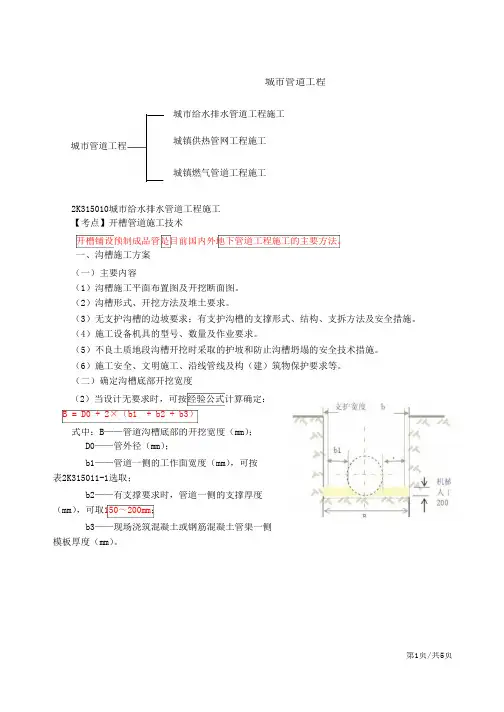

二建-市政公用实务开槽管道施工技术
![二建-市政公用实务开槽管道施工技术](https://img.taocdn.com/s3/m/c515cc8d7c1cfad6185fa77c.png)
城市管道工程
城市给水排水管道工程施工
城镇供热管网工程施工
城市管道工程
城镇燃气管道工程施工
2K315010城市给水排水管道工程施工
【考点】开槽管道施工技术
开槽铺设预制成品管是目前国内外地下管道工程施工的主要方法。
一、沟槽施工方案
(一)主要内容
(1)沟槽施工平面布置图及开挖断面图。
(2)沟槽形式、开挖方法及堆土要求。
(3)无支护沟槽的边坡要求;有支护沟槽的支撑形式、结构、支拆方法及安全措施。
(4)施工设备机具的型号、数量及作业要求。
(5)不良土质地段沟槽开挖时采取的护坡和防止沟槽坍塌的安全技术措施。
(6)施工安全、文明施工、沿线管线及构(建)筑物保护要求等。
(二)确定沟槽底部开挖宽度
(2)当设计无要求时,可按经验公式计算确定:
B = D0 + 2×(b1 + b2 + b3)
式中:B——管道沟槽底部的开挖宽度(mm);
D0——管外径(mm);
b1——管道一侧的工作面宽度(mm),可按
表2K315011-1选取;
b2——有支撑要求时,管道一侧的支撑厚度
(mm),可取150~200mm;
b3——现场浇筑混凝土或钢筋混凝土管渠一侧
模板厚度(mm)。
第1页/共5页。
《市政管道工程施工》讲义开槽施工,不开槽施工,管廊施工PPT课件
![《市政管道工程施工》讲义开槽施工,不开槽施工,管廊施工PPT课件](https://img.taocdn.com/s3/m/666c11dff78a6529657d536e.png)
1.1.1 给水管道系统的组成
• 配水管网是用来向用户配水的管道系统。它 分布在整个供水区域的范围内,接受输水管 道输送来的水量,并将其分配到各用户的接 管点上。一般配水管网由配水干管、连接管、 配水支管、分配管、附属构筑物和调节构筑 物组成。
1.1.2 给水网的布置
1、布置原则 给水管网的主要作用是保证供给用户所需的水量、保证配水管网有适宜的水 压、保证供水水质并不间断供水。因此给水管网布置时应遵守以下原则: (1)根据城市总体规划,结合当地实际情况进行布置,并进行多方案的技 术经济比较,择优定案; (2)管线应均匀地分布在整个给水区域内,保证用户有足够的水量和水压, 水质在输送的过程中不遭受污染; (3)力求管线短捷,尽量不穿或少穿障碍物,以节约投资; (4)保证供水安全可靠,事故时应尽量不间断供水或尽可能缩小断水范围; (5)尽量减少拆迁,少占农田或不占良田; (6)便于管道的施工、运行和维护管理; (7)要远近期结合,考虑分期建设的可能性,既要满足近期建设需要,又 要考虑远期的发展,留有充分的发展余地。
– 随着我国城市化进程的不断加快和人民生活水平的日益提高,市政管 道的种类也越来越多
– 老城区原有市政管道设施年久失修,已不能满足现代化城市的需要,
• 市政管道大都铺设在城市道路下,为了合理地进行市 政管道的施工和便于日后的养护管理,需要正确确定 和合理规划每种管道在城市道路上的平面位置和竖向 位置。
• 当工程管线交叉敷设时,自地面向地下竖向的排列顺序一般 为:电力电缆、电信电缆、热力管道、燃气管道、给水管道 、雨水管道、污水管道。
• 市政管道工程均为线型工程,其施工大都在市区内部进行, 受城市道路交通情况、环境条件、地形条件、地质条件影响 较大,有时还不能中断城市交通,这就给市政管道工程的施 工带来了一定的难度,客观上要求施工人员要具有一定的专 业素质,以便在合理利用现场条件的前提下尽快完成施工任 务。从另一方面而言,还需研究如何采用先进、合理的施工 技术,在保证工程质量的前提下,求得最快、最经济、最合 理的完成每个工种工程的施工工作。不但要研究施工工艺和 施工方法,而且还要研究保证工程质量、降低工程成本和保 证施工安全的技术措施和组织措施。
市政管线沟槽开挖专项施工方案
![市政管线沟槽开挖专项施工方案](https://img.taocdn.com/s3/m/56141e575627a5e9856a561252d380eb62942391.png)
市政管线沟槽开挖专项施工方案目录一、项目概述...............................................21.项目背景介绍............................................22.工程规模及特点..........................................3二、施工准备工作...........................................41.现场勘察与评估..........................................5 1.1 现场环境分析...........................................5 1.2 地质勘察报告解读.......................................61.3 周边设施保护方案制定...................................72.施工队伍组织及分工......................................9 2.1 施工队伍组建方案.......................................9 2.2 人员分工与岗位职责明确................................102.3 安全教育培训实施情况..................................11三、沟槽开挖方案设计与优化................................111.开挖方案设计原则及依据.................................13 1.1 遵循相关规范标准......................................13 1.2 结合现场实际情况分析..................................131.3 安全防护措施考虑......................................142.沟槽断面形式选择及优化建议.............................162.1 常规断面形式介绍......................................172.2 针对不同地质条件的优化措施............................182.3 开挖参数计算与确定....................................19四、施工方法与技术措施....................................201.机械设备配置及作用说明.................................211.1 主要机械设备选型依据..................................221.2 设备配置数量及规格型号选择............................231.3 设备安装调试流程描述..................................242.施工工序安排及技术要求.................................252.1 开挖前准备工作安排....................................272.2 开挖过程中技术要点掌握................................282.3 槽底处理与验收标准设定................................29一、项目概述本项目为市政管线沟槽开挖工程,旨在提升城市基础设施水平,优化城市功能布局。
《市政给排水管道工程》课件 项目五 市政给排水管道工程施工
![《市政给排水管道工程》课件 项目五 市政给排水管道工程施工](https://img.taocdn.com/s3/m/aa038e2d58f5f61fb63666d6.png)
1.4 沟槽排水
1.明沟排水法
明沟排水法适用于岩石层、大块碎石类土壤和渗水量不大的黏性土壤。明沟排水系统由 集水井和排水沟组成,如图5-6所示。
(a)明沟排水系统构造
(b)明沟排水系统实例
图5-6 明沟排水系统
1.4 沟槽排水
2.人工降低地下水位法
人工降低地下水位法指的是在沟槽开挖前,事先在沟槽周围的地下竖直打入一定数量的 排水滤管,利用抽水设备将渗入滤管中的地下水不断抽出,使地下水位降到沟槽底面以下的 排水方法。
图5-14 边线法
1.6 下管与稳管
2.稳管
2)对高程 对高程即控制管道的高程,可用塔 尺和水准仪直接控制,也可用设置的坡 度板间接控制。采用坡度板间接控制时, 要沿管道每隔10~15 m设置一个坡度 板,在稳管前由测量人员将管道的中心 钉和高程钉钉在每个坡度板上(见图515),接着通过坡度线和测得的下反数 控制高程。
1.2 沟槽开挖
1.沟槽断面
2)沟槽断面尺寸 确定沟槽断面形式后,要根据设计要求、施工要求和土质等情况确定沟槽断面尺寸,具 体包括挖深、底宽、上口宽度等。 ① 挖深:指沟槽的深度,是由管道埋深决定的。 ② 底宽:指沟槽底部的开挖宽度,底宽应满足管道的施工要求。 ③ 上口宽度:指沟槽上方开口的宽度,可根据沟槽的底宽和边坡坡度计算得到。
1.1 施工准备
3.工程交底
①
设计图纸交底:设计单认真研习 承包合同、施工图纸等施工文 件,理解设计意图和要求。
②
施工设计交底:施工人员 应在工程师指导下,了解施工 中可能遇到的问题,并讨论其 解决方案,同时还要考虑必要 的技术措施和安全施工条件。
1.2 沟槽开挖
2.沟槽开挖方法
2)机械开挖 机械开挖适用于土方量大、施工现场较宽敞、地下障碍物不多等情况。沟槽挖深较大时, 若采用机械开挖,沟槽分层的深度应按所选开挖机械的性能确定。常用的开挖机械有单斗挖 掘机、多斗挖掘机、挖掘装载机和挖沟机,如图5-2所示。
市政管道开挖施工方案
![市政管道开挖施工方案](https://img.taocdn.com/s3/m/684a74bdc9d376eeaeaad1f34693daef5ef713ee.png)
市政管道开挖施工方案1. 引言市政管道开挖施工是城市基础设施建设中的一项重要工作。
在开挖施工过程中,需要考虑到施工的安全性、效率、环保等因素,以确保施工顺利进行并达到预期目标。
本文档旨在提供一种市政管道开挖施工方案,以指导施工人员进行工作。
2. 施工准备在开展市政管道开挖施工之前,需要进行充分的准备工作。
以下是施工准备工作的步骤:2.1 施工图纸和设计方案在进行市政管道开挖施工之前,需要获得施工图纸和设计方案。
这些文件将指导施工人员进行开挖工作,并确保施工符合要求。
2.2 定位和标记管道位置在开始开挖之前,需要确定管道的准确位置,并进行标记。
这将帮助施工人员避免误伤管道,并确保施工的准确性。
2.3 碰撞检测在进行开挖施工之前,应进行碰撞检测,以确保施工区域没有其他地下设施,如水管、电缆等。
这可以避免意外损坏其他设施,并防止事故发生。
2.4 施工设备准备施工过程中需要使用各种设备,如挖掘机、铲车、压路机等。
在开展施工工作之前,需要确保这些设备处于良好工作状态,并进行必要的维护。
3. 施工步骤3.1 施工区域准备在施工区域开始之前,需要进行适当的准备工作。
这包括清理地面上的障碍物,确保施工区域的平整度,并设置施工围栏,以确保施工安全。
3.2 开始开挖开始开挖之前,需要确定开挖的深度和宽度,并使用挖掘机进行开挖。
在进行挖掘工作时,应注意避免破坏管道以及周围地下设施。
3.3 清理挖掘区域在完成挖掘工作后,需要清理挖掘区域。
这包括清除挖掘出的土壤和其他废弃物,并把它们运输到指定的地点。
3.4 安装管道在清理挖掘区域之后,可以开始安装管道。
根据设计方案和施工图纸,按照要求进行管道的连接和安装。
3.5 测试和修复在安装完管道后,需要进行测试以确保其正常工作。
这包括进行压力测试、泄漏测试等。
如果发现问题,需要及时修复。
3.6 回填和修复在管道安装和测试完毕后,需要进行回填工作。
这包括使用挖掘机将挖掘出的土壤填入挖掘区域,并进行整平工作。
一建市政开槽管道施工方案
![一建市政开槽管道施工方案](https://img.taocdn.com/s3/m/f57a405aa31614791711cc7931b765ce05087add.png)
一建市政开槽管道施工方案1. 引言市政开槽管道施工是城市基础设施建设的重要环节之一,其目的是为了提供城市日常运行所需的供水、排水、燃气等基础设施。
本文档将介绍一种一建市政开槽管道施工方案。
2. 施工准备工作2.1 资料齐全在施工前,需要准备相关的资料,包括施工图纸、设计方案、施工合同等。
确保施工方案与设计方案一致,并且施工图纸的准确性。
2.2 材料准备在施工前,需要对所需的材料进行准备,包括管道、接头、阀门、支架等。
确保材料的质量符合相关标准,并且具备良好的耐腐蚀性和耐用性。
2.3 设备准备在施工前,需要准备相关的施工设备,包括开槽机、起重机、压力测试机等。
确保设备的正常运转,并且具备良好的安全性能。
3. 施工流程3.1 位置标定根据施工图纸,确定开槽管道的位置,并进行标定。
标定的准确性对后续的施工具有重要的影响。
3.2 开槽施工根据标定的位置,在地面进行开槽施工。
使用开槽机进行开槽,确保开槽的深度和宽度符合设计要求,并且开槽表面光滑平整。
3.3 管道敷设将预先准备好的管道进行敷设。
根据设计方案,按照一定的坡度和间距进行敷设,并使用阀门等进行连接。
3.4 固定支架在管道敷设完毕后,对管道进行固定支架的安装。
确保支架的稳定性和牢固性,以支持管道的自重和压力。
3.5 接头安装在管道敷设完毕后,根据设计方案安装接头。
确保接头的质量良好,防止漏水和漏气的问题。
3.6 压力测试在管道安装完毕后,进行压力测试。
使用压力测试机对管道进行测试,确保管道的密封性和强度满足设计要求。
3.7 封闭管道在压力测试合格后,对管道进行封闭。
使用封闭件对管道的两端进行封闭,确保管道的完整性和安全性。
4. 施工安全措施在施工过程中,需要采取一系列安全措施,以确保施工人员的安全。
包括但不限于:•佩戴个人防护装备,如安全帽、安全鞋等;•设置警示标志和警示线,提醒周围人员注意施工区域;•严格遵守施工现场规定,确保施工区域的整洁与安全;•定期进行安全检查,发现问题及时整改;•禁止私自更改施工方案或规范。
市政管道开挖施工方案
![市政管道开挖施工方案](https://img.taocdn.com/s3/m/18493c71b80d6c85ec3a87c24028915f804d84c8.png)
市政管道开挖施工方案市政管道开挖施工方案一、工程概况该项目位于市区主要道路,施工内容是为了新建市政管道和进行管道维修。
总长度为X公里,包括A、B、C等重要路段。
二、施工方案1. 前期准备工作- 制定详细的施工计划和方案,并获得相关部门的批准。
- 按照规定开展土壤和地质勘察,确保施工安全。
- 与相关单位协调,确保施工期间的交通安全。
- 调查施工地区的电缆、水管、燃气管道等地下设施情况,编制地下管线图,避免破坏。
- 购买必要的施工设备和工具,以确保施工进展顺利。
2. 施工过程- 在施工区域设置合适的警示标志,确保交通推行的畅通和安全。
- 根据地下管线图,确定管道开挖的位置和深度。
- 使用适当的机械设备,进行土方开挖和清理工作。
- 严格控制沟槽的尺度,确保开挖后的土方能够再利用。
- 施工过程中,对地下设施进行仔细监测,确保不会造成损害。
- 如果遇到地下设施,立即停工,并与相关单位协调处理。
3. 管道敷设- 根据设计图纸,准确测量和确定管道敷设的起点和终点。
- 使用合适的技术和设备,将管道准确地敷设在开挖的沟槽中。
- 在敷设管道的过程中,严格控制施工的质量和速度,确保每一节管道连接紧密。
- 完成管道敷设后,进行严密的测试和检查,确保管道的质量和可靠性。
- 敷设后的土壤进行回填,确保各种材料按要求进行振实和保持平整。
4. 施工完工- 清理现场垃圾和残留材料,恢复施工区域的清洁和整洁。
- 对施工过程中使用的机械设备进行检修、保养和存放,以备后续的使用。
- 编制施工记录和相关文件,整理设计图纸和施工报告,备案存档。
- 进行验收工作,确保施工的质量和符合相关要求。
以上是市政管道开挖施工方案的基本内容,一切施工活动均需按照相关法律法规执行,并严格遵守施工安全操作规程,确保施工过程的安全和顺利。
二建市政开槽管道工程施工
![二建市政开槽管道工程施工](https://img.taocdn.com/s3/m/407024f8d0f34693daef5ef7ba0d4a7302766ca1.png)
二建市政开槽管道工程施工一、前言市政公用工程地处城镇区域,给排水、供热、供暖、电力、电信管线复杂,地上地下建筑物、构筑物星罗棋布,老旧拆迁与新项目建设相伴,各专业交错施工,各部门行政指令繁多工期紧,施工项目与居民生活区、文教单位、医疗养老场所等距离较近,环境保护及安全文明施工的要求也越来越高。
在市政工程管道施工的过程中,人们对于管道施工技术要求不断提高,本文将对开槽管道施工的特点加以叙述,并根据市政工程管道施工具体应用进行了探讨。
二、开槽管道施工概述开槽管道施工是一种传统的施工方法,适用于场地空旷、施工条件较好的情况。
该方法需要在地面上开挖一条槽沟,然后将管道放入槽沟中,再进行回填和修复。
开槽管道施工的优点是施工过程相对简单,施工速度较快,适用于各种管道的施工。
但是,该方法的缺点是在施工过程中会对周围环境造成一定的影响,如噪音、尘土等,同时需要对开挖的槽沟进行回填和修复,增加了施工成本。
三、开槽管道施工的准备工作在开槽管道施工前,需要进行详细的工程设计和规划,包括确定管道的走向、管径、埋深等参数,同时需要进行现场调查和勘察,了解地质、水文、环境等情况,为施工提供可靠的数据支持。
此外,还需要制定详细的施工方案和安全措施,确保施工过程中的安全和顺利进行。
四、开槽管道施工的施工过程开槽管道施工的施工过程主要包括以下几个步骤:1. 开挖槽沟:根据设计要求,使用挖掘机等设备开挖槽沟,槽沟的宽度和深度要满足管道的安装要求。
2. 安装管道:将管道放入槽沟中,调整管道的位置和高度,确保管道的安装质量。
3. 连接管道:使用接头将多段管道连接起来,连接处要牢固可靠,防止泄漏。
4. 检查管道:对管道进行检查,确保管道的质量和安装符合设计要求。
5. 回填和修复:将槽沟回填,修复地面,恢复路面。
五、开槽管道施工的注意事项在开槽管道施工过程中,需要注意以下几个问题:1. 环境保护:在施工过程中,要注意减少对周围环境的影响,如噪音、尘土等,严格执行环保措施。
开槽埋管专项施工方案(正式)
![开槽埋管专项施工方案(正式)](https://img.taocdn.com/s3/m/3a8bd0f1f90f76c661371a65.png)
第一章工程概述1.1工程规模及主要实物工作量本标段管线长度约8.5km,管径DN1800,管道起点为镇大公路南侧约50m处,终点为241省道距离新建水厂约3.5km处。
桩号:K0+060~K8+560,工期5 个月。
其中开槽埋管段情况见下表:1.2现场自然条件1.2.1 交通条件和服务设施本工程管道铺设大多处于农田当中,沿线附近均有241省道、338国道、镇澄公路以及乡村道路,有比较便利的运输网络,同时,本工程回填材料大多可取于挖方段,外运土方较少。
项目沿线有通讯及医疗服务,电力由现场柴油发电机供电,场内布线自行考虑。
为确保施工的连续性,在施工时留有备用发电机以保证施工的需要。
1.2.2 地质情况本工程场地位于宁镇山脉的东段,管道沿线地貌单元属于岗地与古坳沟区结合区,场地地形起伏较大,场地地面高程在10.000~38.000 米(黄海高程),施工条件一般。
岩土地层构成(自上而下)及特征如下:①层填土:广泛分布,厚度相差较大,最大厚度为5.20 米,最小厚度为0.30 米,平均厚度为1.72 米,结构松散,均匀性差,工程力学性质不均,欠固结;②层粉质粘土:可塑,局部软塑,仅直坳沟区分布。
无光泽,无摇震反应,干强度一般,韧性一般。
厚度相差较大,最大厚度为5.70 米,最小厚度为1.00 米,平均厚度为2.84 米,层厚欠稳定,工程地质条件一般;③层淤泥质粉质粘土:流塑,该土层仅古冲沟区分布。
无光泽,稍有摇震反应,干强度低,韧性低。
层厚度变化大,最大厚度为4.70 米,最小厚度为0.90 米,平均厚度为2.30 米,工程地质条件很差;④层粉质粘土:软塑,该土层仅古冲沟区分布。
无光泽,无摇震反应,干强度低,韧性低。
层厚度变化大,最大厚度为5.40 米,最小厚度为0.70 米,平均厚度为2.79 米,工程地质条件一般;⑤层粉质粘土:可塑,局部硬塑,均匀分布。
稍有光泽,无摇震反应,干强度较高,韧性一般。
局部因古冲沟切割缺失,最大揭露厚度14.10 米,大部分场地未揭穿,工程地质条件较好;⑥层粉质粘土:可塑,局部硬塑,均匀分布。
市政管道工程施工ppt课件
![市政管道工程施工ppt课件](https://img.taocdn.com/s3/m/f85656cca216147916112843.png)
15
配水管网布置的基本形式
树状管 缺 优网点 点: :可 构靠 造性 简流 较 差 单量 省 , ,下 , 末 投, 可 端 资水 发质 展容 成
环状管 缺 优网点 点: :投 供资 水高 可能 靠削 性弱 大水 ,锤,安
水锤:在突然停电或者在阀门关闭太快时,由于压力水流的惯性, 产生水流冲击波 。
可编辑课件PPT
14
1.1.2 给水管网的布置
2 、布置形式 按输水方式分类 ▪ (1)重力输水:水源处地势较高,清水池中
的水依靠重力 进入管网系统,无动力消耗, 较经济。 ▪ (2)压力输水:依靠泵站加压输水。 ▪ (3)重力、压力输水相结合的输水系统 适用于地形复杂且输水距离较长。
可编辑课件PPT
④ 支墩:承受水的推力,防止漏水。
⑤ 管道超越障碍物:
Ø 套管:穿越铁路、公路或非主要路线
Ø 架空管:河谷深、河道变迁快
Ø 倒虹管:河谷较浅,冲刷较轻,河道航运繁
忙,不适宜架空管
可编辑课件PPT
33
1.1.7给水管道工程施工图识读
可编辑课件PPT
34
可编辑课件PPT
35
1.2排水管道工程
▪ 1.2.1排水管道系统的体制 (1)合流制 ▪ 直排式合流制 ▪ 截流式合流制 ▪ 完全合流制 (2)分流制 ▪ 完全分流制 ▪ 不完全分流制
可编辑课件PPT
41
(1)完全分流制 既有污水管道系统,又有雨水管渠系统
生活污水 工业废水
雨水
污水排水系统 污水厂
排入水体或再 利用
雨水排水系统
排入水体
特点:比较符合环境保 护的要求,但对 城市管渠的一次 性投资较大。
适用于新建城市。 可编辑课件PPT
市政管道开槽施工
![市政管道开槽施工](https://img.taocdn.com/s3/m/668e5d1e69eae009581becd9.png)
3.沟槽的开挖在确保施工安全和质量的前提下,做到方便施 工并尽减少挖方和占地;做好土(石)方平衡调配,避免重 复挖运。
4.对有地下水影响的沟槽土方施工,施工前应根据工程地质、 水文、气象资料、施工工期和现场环境编制排水与降水方案。 沟槽外侧应设置截水沟及排水沟,防止雨水浸泡沟槽。
沟槽开挖有人工开挖及机械开挖两种。开挖方法视土质、 现场条件、技术条件和工期要求等具体情况而定。开挖土 方应当严格按照测量放线和沟槽断面尺寸要求进行。
吉林交通职业技术学院道桥工程分院
管道工程
①开挖沟槽时,应合理确定开挖顺序、路线及开挖深度,然 后分段开挖,开挖边坡应符合有关规范规定,直槽开挖必须 加支撑。
吉林交通职业技术学院道桥工程分院
直槽
管道工程
吉林交通职业技术学院道桥工程分院
沟槽断 面形式
管道工程
直槽宽度
取决于埋设管道的管径以 及槽壁支撑方法。支撑方 法一般采用钢板桩或列板 式。
沟槽的开挖宽度对槽形选择也起影响
梯形槽宽度
取决于管道埋深和边坡倾 斜度。边坡决定于土质, 不易坍塌的土壤边坡可以 陡些,边坡可以做成台阶 式。
市政管道工程施工
张宝成 吉林交通学院道桥分院
任务二: 市政管道开槽施工
2.1 沟槽开挖 2.2 沟槽排水 2.3 沟槽支撑 2.4 管道的敷设与安装 2.5 沟槽回填
管道工程
吉林交通职业技术学院道桥工程分院
管道工程
市政给排水管道常敷设于地下,故称为地 下工程。市政给水管道开槽施工的顺
序为定线放线 沟槽开挖 下管稳管 管 道接口 管道试验 (管道消
市政管道开挖沟槽法施工流程
![市政管道开挖沟槽法施工流程](https://img.taocdn.com/s3/m/6ebd192da4e9856a561252d380eb6294dd8822dd.png)
市政管道开挖沟槽法施⼯流程开挖沟槽法施⼯⼯艺流程:测量放线——沟槽开挖——基础(垫层)敷设——下管——管道接⼝(排⽔有的有复杂的基础)——检查井浇筑(砌筑)——功能性试验(闭⽔试验、压⼒试验)——回填。
施⼯排⽔市政管道开槽施⼯时,经常遇到地下⽔,⼟层内的⽔分主要以⽔汽、结合⽔、⾃由⽔三种状态存在,结合⽔没有出⽔性,⾃由⽔对市政管道开槽施⼯起主要影响作⽤。
当沟槽开挖后⾃由⽔在⽔⼒坡降的作⽤下,从沟槽侧壁和沟槽底部渗⼊沟槽内,使施⼯条件恶化,严重时,会使沟槽侧壁⼟体坍落,地基⼟承载⼒下降,从⽽影响沟槽内的施⼯。
因此,在管道开槽施⼯时必须做好施⼯排(降)⽔⼯作。
市政管道开槽施⼯中的排⽔主要指排除影响施⼯的地下⽔,同时也包括排除流⼊沟槽内的地表⽔和⾬⽔。
开挖沟槽法施⼯⼯艺流程:测量放线——沟槽开挖——基础(垫层)敷设——下管——管道接⼝(排⽔有的有复杂的基础)——检查井浇筑(砌筑)——功能性试验(闭⽔试验、压⼒试验)——回填。
施⼯排⽔市政管道开槽施⼯时,经常遇到地下⽔,⼟层内的⽔分主要以⽔汽、结合⽔、⾃由⽔三种状态存在,结合⽔没有出⽔性,⾃由⽔对市政管道开槽施⼯起主要影响作⽤。
当沟槽开挖后⾃由⽔在⽔⼒坡降的作⽤下,从沟槽侧壁和沟槽底部渗⼊沟槽内,使施⼯条件恶化,严重时,会使沟槽侧壁⼟体坍落,地基⼟承载⼒下降,从⽽影响沟槽内的施⼯。
因此,在管道开槽施⼯时必须做好施⼯排(降)⽔⼯作。
市政管道开槽施⼯中的排⽔主要指排除影响施⼯的地下⽔,同时也包括排除流⼊沟槽内的地表⽔和⾬⽔。
施⼯排⽔有明沟排⽔和⼈⼯降低地下⽔位两种⽅法。
不论采⽤哪种⽅法,都应将地下⽔位降到槽底以下⼀定深度,以改善槽底的施⼯条件;稳定边坡;稳定槽底;防⽌地基⼟承载⼒下降;为市政管道的开槽施⼯创造有利条件。
明沟排⽔通常是当沟槽开挖到接近地下⽔位时,修建集⽔井并安装排⽔泵,然后继续开挖沟槽⾄地下⽔位后,先在沟槽中⼼线处开挖排⽔沟,使地下⽔不断渗⼊排⽔沟后,再开挖排⽔沟两侧⼟。
二建市政管道开槽施工工艺流程口诀
![二建市政管道开槽施工工艺流程口诀](https://img.taocdn.com/s3/m/3bd02a8285254b35eefdc8d376eeaeaad0f31660.png)
二建市政管道开槽施工工艺流程口诀下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!二建市政管道开槽施工工艺流程口诀解析在建筑工程领域,尤其是市政管道建设中,开槽施工工艺流程是至关重要的一步。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
图2-2排水沟开挖示意图
2.1.2 明沟排水涌水量计算
为了合理选择排水设备,确定水泵型号,应算总涌水量, 水泵的流量一般为涌水量的1.5~2.0倍。 在市政管道开槽施工时,沟槽一般为窄长式,此时可 忽略沟槽两端的涌水量,认为地下水主要有沟槽两侧渗入。 KL (2 H S ) S 因此,沟槽的总涌水量可按裘布依公式进行计算,即: Q R (2-1)
图2-1明沟排水系统 1-集水井;2-进水口;3-横撑; 4-竖撑板;5-排水沟
• 明沟排水通常是当沟 槽开挖到接近地下水位 时,修建集水井并安装 排水泵,然后继续开挖 沟槽至地下水位后,先 在沟槽中心线处开挖排 水沟,使地下水不断渗 入排水沟后,再开挖排 水沟两侧土。如此一层 一层地反复下挖,地下 水便不断地由排水沟流 至集水井,当挖深接近 槽底设计标高时,将排 水沟移臵在槽底两侧或 一侧,如图2-2所示。
• 集水井的间距应根据土质、地下水量及井的尺寸和水泵的 抽水能力等因素确定,一般每隔50~150m设臵一个集水井。 • 集水井通常采用人工开挖,为防止开挖时或开挖后井壁塌 方,需进行加固。 在土质较好、地下水量不大的情况下,采用木框加固,井 底需铺垫约0.3m厚的卵石或碎石组成反滤层,以免从井底涌 入大量泥砂造成集水井周围地面塌陷; 在土质(如粉土、砂土、亚砂土)较差、地下水量较大的 情况下,通常采用板桩加固。即先打入板桩加固,板桩绕井 一圈,板桩深至井底以下约0.5m。也可以采用混凝土管集水 井,采用沉井法或水射振动法施工,井底标高在槽底以下 1.5~2.0米,为防止井底出现管涌,可用卵石或碎石封底 。 • 为保证集水井附近的槽底稳定,集水井与槽底有一定距离, 沟槽与集水井间设进水口,进水口的宽度一般为1~1.2m。 为防止水流对集水井的冲刷,进水口的两侧应采用木板、竹 板或板桩加固。排水沟、进水口需要经常疏通,集水井需要 经常清除井底的积泥,保持必要的存水深度以保证水泵的正
土的类别
K (m/d)
粉质粘土 含粘土的粉砂 纯粉砂 含粘土的细纱 含粘土的中砂及 细砂
含粘土的粗砂及纯 35~50 中砂 纯中砂 60~75 粗砂夹砾石 砾石 50~100 100~200
2.1.3 明沟排水施工
• 施工时,排水沟的开挖断面应根据地下水量及沟槽的大 小来决定,通常排水沟的底宽不小于0.3m,排水沟深应大 于0.3m,排水沟的纵向坡度不应小于3%~5%,且坡向集水 井。若在稳定性较差的土壤中施工,可在排水沟内埋设多 孔排水管,并在其周围铺卵石或碎石加固;亦可在排水沟 内埋设管径为150~200 mm的排水管,排水管接口处留有一 定缝隙,排水管两侧和上部也用卵石或碎石加固;或在排 水沟内设板框、荆笆等支撑。 • 集水井是在排水沟的一定位臵上设臵的汇水坑,为使沟 槽底部土层免遭破坏,通常将集水井设在基础范围以外, 距沟槽底一般为1~2m的距离处,并应设在地下水来水方 向的沟槽一侧。 • 集水井的断面一般为圆形和方形2种,其直径或宽度, 一般为0.7~0.8m,集水井底与排水沟底应有一定的高差; 在开挖过程中,集水井底应始终低于排水沟底0.7~1.0m, 当沟槽挖至设计标高后,集水井底应低于排水沟底1~2m。
第一节
2.1.1 明沟排水原理
• 沟槽开挖时,排除渗 入沟槽内的地下水和流 入沟槽内的地面水、雨 水,一般采用明沟排水 的方法。 • 明沟排水是将从槽壁、 槽底渗入沟槽内的地下 水以及流入沟槽内的地 表水和雨水,经沟槽内 的排水沟汇集到集水井, 然后用水泵抽走的排水 方法,如图2-1所示。
明沟排水
• 射流式抽水设备的工作 原理为:运行前将水箱加 满水,离心水泵2从水箱 抽水,水经水泵加压后, 高压水在射流器3的喷口 出流形成射流,产生真空, 使地下水经井点管,弯联 管和总管进入射流器,经 过能量变换,将地下水提 升到水箱内,一部分水经 过水泵加压,使射流器工 图2-7射流泵系统 作,另一部分水经排水口 1-水箱;2-加压泵;3-射流器;4-总管; 4排除。如图2-7所示。
2.1.4 明沟排水设备选择
• 明沟排水是一种常用的简易的降水方法,适 用于槽内少量的地下水、地表水和雨水的排 除。对软土、淤泥层或土层中含有细砂、粉 砂的地段以及地下水量较大的地段均不宜采 用。
பைடு நூலகம்
第二节
人工降低地下水位
• 人工降低地下水位是在含水层中布设井点进行抽水,地下水 位下降后形成降落漏斗。如果槽底标高位于降落漏斗以上,就 基本消除了地下水对施工的影响。地下水位是在沟槽开挖前人 为预先降落的,并维持到沟槽土方回填,因此这种方法称为人 工降低地下水位,如图2-3所示。
1.涌水量计算公式
图2-8潜水完整井
图2-9潜水非完整井
• 潜水完整井如图2-8所示,其涌水量按下式计算:
Q
• • • • • • •
• •
(2-3) 式中:Q——井点系统总涌水量,m3/d; K——渗透系数,m; S——水位降深,m; H——含水层厚度,m; R——影响半径,m; X0——井点系统的假想半径,m。 潜水非完整井如图2-9所示,其涌水量按下式计算: 1.366K (2 H 0 S ) S Q lg R lg x0 (2-4) 式中: H0——含水层有效带的深度,m; 其它参数意义同式(2-3)。
(5)抽水设备 • 轻型井点通常采用射流泵或真空泵抽水设备,也可 采用自引式抽水设备。 • 真空式抽水设备是由真空泵和离心泵组成的联 合机组,地下水位降落深度可达5.5~6.5m。但抽水设 备组成复杂、占地面积大、管道连接较多,不能保证 降水的可靠性,目前很少采用。 • 自引式抽水设备是用离心水泵直接自总管抽水, 地下水位降落深度仅为2~4m,适用于降水深度较小的 情况。 • 射流式抽水设备包括水射器和水泵,其设备组成 简单,使用方便,工作安全可靠,便于设备的保养和 维修。
1.366K (2 H S ) S lg R lg X 0
(2)涌水量计算公式中有关参数的确定 1)渗透系数K • K值以现场抽水试验确定较为可靠,若无抽水试验资料时可 参见表2-1数值选用。 • 当含水层不是均一土层时,渗透系数可按各层不同渗透系数 的土层厚度加权平均计算。
• • • • 式中: A——滤水管进水面积,m2; m——孔隙率,一般取20%~30%; r——滤水管半径,m; LL——滤水管长度,m。
• 滤水管下端应用管堵封闭,也可安装沉砂管,使地 下水中夹带的砂粒沉积在沉砂管内。滤水管的构造, 如图2-5所示。为了防止土颗粒涌入井内,提高滤水 管的进水面积和土的竖向渗透性,可在滤水管周围建 立直径为400~500mm的过滤层(也称为过滤沙圈), 如图2-6所示。 (2)直管 • 直管一般也采用镀锌钢管制成,管壁上不设孔眼, 直径与滤水管相同,其长度视含水层埋设深度而定, 一般为 5~7米,直管与滤水管间用管箍连接。
图2-5 滤水管构造 1-钢管;2-孔眼;3-缠绕的塑料管;4-细滤网; 5-粗滤网;6-粗铁丝保护网;7-直管;8-铸铁堵头
图2-6井点的过滤砂层 1-粘土;2-填料;3-滤水管; 4-直管;5-沉砂管
(3)弯联管 • 弯联管用于连接井点管和总管,一般采用长度为1.0m ,内 径38~55 mm的加固橡胶管,内有钢丝,以防止井点管与总管不 均匀沉陷时被拉断。该种弯联管安装和拆卸方便,允许偏差较 大,套接长度应大于100mm,套接后应用夹子箍紧。有时也可用 透明的聚乙烯塑料管,以便观察井管的工作情况。金属管件也 可作为弯联管,虽然气密性较好,但安装不方便,施工中使用 较少。 (4)总管 • 总管一般采用直径为100~150 mm的钢管,每节长为4~6m, 总管之间用法兰盘连接。在总管的管壁上开设三通以连接弯联 管,三通的间距应与井点布臵间距相同,但是由于不同的土质, 不同降水要求,所计算的井点间距与三通的间距可能不同,因 此应根据实际情况确定三通间距。总管上三通间距通常按井点 间距的模数而定,一般为1.0~1.5m。
图2-3 人工降低 地下水位示意图
1、抽水时水位 2、原地下水位 3、井点管 4、沟槽
人工降低地下水位一般有轻型井点、喷射井点、 电渗井点、管井井点、深井井点等方法。
2.2.1 轻型井点
• 轻型井点是目前降水效果显著,应用广泛的降水系 统,并有成套设备可选用,根据地下水位降深的不同, 可分为单层轻型井点和多层轻型井点2种。在市政管 道的施工降水时,一般采用单层轻型井点系统,有时可 采用双层轻型井点系统,三层及三层以上的轻型井点 系统则很少采用。 1.适用条件 • 轻型井点系统适用于粉砂、细砂、中砂、粗砂等土 层,渗透系数为0.1~50m/d,降深小于6 m的土层。
2.1.4 明沟排水设备选择
明沟排水常用的水泵有离心泵、潜水泵和潜污泵。 1、离心泵:根据流量和扬程选型,安装时应注意吸水 管接头不漏气及吸水头部至少沉入水面以下0.5m,以 免吸入空气,影响水泵的正常使用。 2、潜水泵:这种泵具有整体性好、体积小、重量轻、 移动方便及开泵时不需灌水等优点,在施工排水中广 泛应用。使用时,应注意不得脱水空转,也不得抽升 含泥砂量过大的泥浆水,以免烧坏电机。 3、潜污泵:潜污泵的泵与电动机连成一体潜入水中工 作,由水泵、三相异步电动机、以及橡胶圈密封和电 器保护装臵4部分组成。该泵的叶轮前部装有一搅拌 叶轮,它可将作业面下的的泥沙等杂质搅起抽吸排送。
第二章 市政管道开槽施工
• 市政管道开槽施工时,经常遇到地下水,土层内的水分 主要以水汽、结合水、自由水3种状态存在,结合水没有 出水性,自由水对市政管道开槽施工起主要影响作用。当 沟槽开挖后自由水在水力坡降的作用下,从沟槽侧壁和沟 槽底部渗入沟槽内,使施工条件恶化,严重时,会使沟槽 侧壁土体坍落,地基土承载力下降,从而影响沟槽内的施 工。因此,在管道开槽施工时必须做好施工排(降)水工 作。市政管道开槽施工中的排水主要指排除影响施工的地 下水,同时也包括排除流入沟槽内的地表水和雨水。 • 施工排水有明沟排水和人工降低地下水位2种方法。 • 不论采用哪种方法,都应将地下水位降到槽底以下一定 深度,以改善槽底的施工条件;稳定边坡;稳定槽底;防 止地基土承载力下降;为市政管道的开槽施工创造有利条 件。
