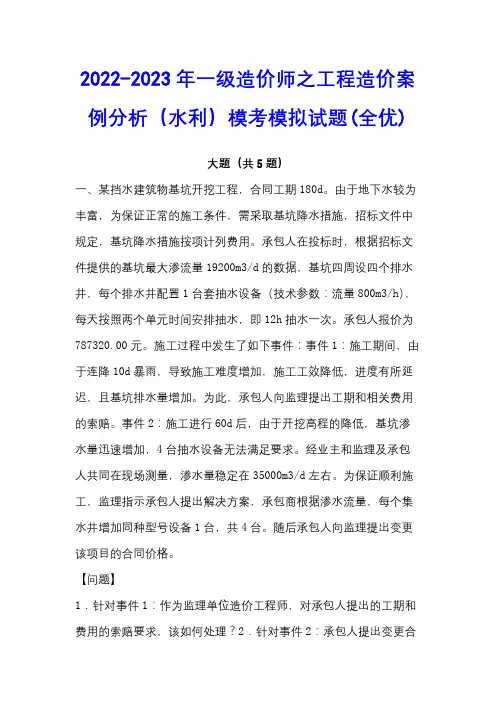

2022-2023年一级造价师之工程造价案例分析(水利)模考模拟试题(全优)大题(共5题)一、某挡水建筑物基坑开挖工程,合同工期180d。
由于地下水较为丰富,为保证正常的施工条件,需采取基坑降水措施,招标文件中规定,基坑降水措施按项计列费用。
承包人在投标时,根据招标文件提供的基坑最大渗流量19200m3/d的数据,基坑四周设四个排水井,每个排水井配置1台套抽水设备(技术参数:流量800m3/h),每天按照两个单元时间安排抽水,即12h抽水一次。
承包人报价为787320.00元。
施工过程中发生了如下事件:事件1:施工期间,由于连降10d暴雨,导致施工难度增加,施工工效降低,进度有所延迟,且基坑排水量增加。
为此,承包人向监理提出工期和相关费用的索赔。
事件2:施工进行60d后,由于开挖高程的降低,基坑渗水量迅速增加,4台抽水设备无法满足要求。
经业主和监理及承包人共同在现场测量,渗水量稳定在35000m3/d左右。
为保证顺利施工,监理指示承包人提出解决方案,承包商根据渗水流量,每个集水井增加同种型号设备1台,共4台。
随后承包人向监理提出变更该项目的合同价格。
【问题】1.针对事件1:作为监理单位造价工程师,对承包人提出的工期和费用的索赔要求,该如何处理?2.针对事件2:承包人提出变更合同价的要求是否合理?承包人按照总设备数量及原报价提出变更合同价为1574640.00元(原报价的2倍),此报价存在什么问题?合理的报价应该为多少?【答案】1.索赔事件的处理首先是索赔权的论证,即索赔的合同依据。
该事件通常在专用条件中明确界定“异常恶劣的气候条件”,达到标准则具有合法的合同依据,达不到标准则可以理解为“有经验的承包商能够预料到”,承包人应该知道该地区正常的气象情况。
即便承包人由于该事件的发生造成了实际损失也无法获得索赔。
2.承包人提出变更合同价的要求合理,因为基坑渗水量迅速增加是承包人无法预见的,属于不利的自然条件发生变化。
一级造价工程师《建设工程造价案例分析(水利工程)》模拟试卷一(含答案)
一级造价工程师《建设工程造价案例分析(水利工程)》模拟试卷一(含答案)[问答题]1.中部某市为提升城市防洪能力,改善流域生态环境(江南博哥),拟对当前水系进行综合治理,工程任务以堤防加固为主,兼顾河道整治。
该工程位于汉江某二级支流上,目前正处于初步设计阶段。
其建筑工程包括堤防加固工程.河道整治工程.房屋建筑工程和其他建筑工程。
已知:(1)堤防工程4204.64万元,河道整治工程1055.89万元,导流工程150万元,施工交通工程132万元,辅助生产厂房.仓库和办公用房100万元,交通工程中对外公路工程86万元.运行管理维护道路工程120万元,供电设施工程89万元,施工供电工程54万元,施工房屋建筑工程92万元,其他施工临时工程30.38万元,机电设备及安装工程11.85万元,金属结构设备及安装工程58.31万元,独立费用764.73万元,基本预备费为工程一至五部分投资合计的5%,价差预备费不计。
(2)值班宿舍及文化福利建筑工程投资按主体建筑工程投资百分率计算:1)枢纽工程:投资≤50000万元时,取1.0%~1.5%;50000万元<投资≤100000万元时,取0.8%~1.0%;投资>100000万元时,取0.5%~0.8%。
2)引水工程:取0.4%~0.6%。
3)河道工程:取0.4%。
(3)室外工程按房屋建筑工程投资(不含室外工程本身)的15%~20%计算,本工程取下限。
(4)其他建筑工程投资按照主体建筑工程的3%计算。
(5)建设征地移民补偿静态投资890.96万元,环境保护工程静态投资145.84万元,水土保持工程静态投资167.02万元。
问题:1.计算房屋建筑工程投资。
2.计算建筑工程投资。
3.计算工程部分静态投资。
4.计算静态总投资。
以上计算结果均保留两位小数。
参考答案:1.主体建筑工程投资=堤防工程投资+河道整治工程投资=4204.64+1055.89=5260.53(万元)辅助生产厂房.仓库和办公用房:100万元值班宿舍及文化福利建筑工程投资=0.4%×5260.53=21.04(万元)室外工程投资=(100+21.04)×15%=18.16(万元)房屋建筑工程投资=辅助生产建筑.仓库和办工用房投资+值班宿舍及文化福利建筑投资+室外工程投资=100+21.04+18.16=139.20(万元)2.其他建筑工程投资=5260.53×3%=157.82(万元)交通工程投资=对外公路投资+运行管理维护道路投资=86+120=206(万元)建筑工程投资=主体建筑工程投资+交通工程投资+房屋建筑工程投资+供电设施工程投资+其他建筑工程投资=5260.53+206+139.20+89+157.82=5852.55(万元) 3.施工临时工程投资=导流工程投资+施工交通工程投资+施工供电工程投资+施工房屋建筑工程投资+其他施工临时工程投资=150.00+132.00+54.00+92.00+30.38=458.38(万元)工程一至五部分投资=第一部分建筑工程投资+第二部分机电设备及安装工程投资+第三部分金属结构设备及安装工程投资+第四部分施工临时工程投资+第五部分独立费用=5852.55+11.85+58.31+458.38+764.73=7145.82(万元)基本预备费=工程一至五部分投资×5%=7145.82×5%=357.29(万元)工程部分静态投资=工程一至五部分投资+基本预备费=7145.82+357.29=7503.11(万元)4.工程静态总投资=工程部分静态投资+建设征地移民补偿静态投资+环境保护工程静态投资+水土保持工程静态投资=7503.11+890.96+145.84+167.02=8706.93(万元)参考解析:分析要点:本案例重点考核项目类型的划分.各项工程的造价构成,本工程属于河道工程中的堤防工程,根据题干信息情况,各项工程费用构成如下。
2020造价水利案例模拟二
模拟试题(二)一、阅读理解1、某南部地区河道整治工程,工程主要治理措施包括,新建防洪墙670m,概算费用约330.91万元,护岸总长9000m,概算费用约1048.97万元,清淤总长度800m,概算费用约28.81万元,新建排水管涵2处,概算费用约4.52万元,新建农桥1座,概算费用约30.48万元,新建拦污栅1座,概算费用约179.87万元,加固壅水堰2座,概算费用约5.78万元。
其他建筑工程概算费用为61.96万元。
拦污栅工程金属结构设备及安装工程费为107.15万元,其中安装工程费为13.63万元,设备购置费为93.52万元。
排水涵工程金属结构设备及安装工程费为3.55万元,其中安装工程费为0.96万元,设备购置费为2.59万元。
导流工程概算费用为76.19万元,施工交通工程为54.40万元,施工房屋建筑工程39.97万元,其他施工临时工程16.73万元。
建设管理费为159.15万元,科研勘测设计费为251.28万元,其他独立费用为69.34万元。
基本预备费是一至五部分投资合计的10%,价差预备费暂不计算。
工程保险费按一至四部分投资的0.45%计算。
征地移民补偿费144.78万元,水土保持工程费93.71万元,环境保护工程费53.02万元。
<1> 、简述工程部分投资中独立费用包括的主要内容。
<2> 、根据上述背景描述,完成工程部分总概算表的编制。
写出必要的计算过程。
表1.8 工程部分总概算<3> 、根据上述背景描述,完成工程概算总表。
计算结果保留两位小数)表1.9 工程概算总表2、某新建供水工程,与项目相关的信息如下:1.根据项目的设计方案及投资估算,该项目建设投资为2000万元,建设期2年,建设投资全部形成固定资产。
2.该项目拟采用PPP模式投资建设,政府与社会资本出资人合作成立了项目公司。
项目资本金为项目建设投资的30%,其中,社会资本出资人出资80%,占项目公司股权80%:政府出资20%,占项目公司股权20%,政府不承担项目公司亏损,不参与项目公司利润分配。

2022-2023年一级造价师之建设工程技术与计量(水利)模拟考试试卷包含答案
2022-2023年一级造价师之建设工程技术与计量(水利)模拟考试试卷包含答案单选题(共20题)1. 防渗体是土石坝的重要组成部分,其作用是()。
A.截流B.防渗C.消能D.降低地下水位【答案】 B2. 根据水利工程各专业配合的先后顺序,由水工到施工到机电金结的顺序计算方式是()。
A.按专业顺序计算B.按工程量计算规则的顺序计算C.按现行概预算定额的章节顺序计算D.按施工顺序计算【答案】 A3. 关于反滤料的铺填,下列说法正确的是()。
A.当反滤层宽度大于5m时,可采用推土机摊铺平整B.当铺料宽度小于2m时,可选用10t以下后卸式汽车运料C.当反滤层宽度大于2m时,可沿反滤层以后退法卸料D.填土与反滤料的“犬牙交错”带宽度一般不得大于填土层厚的1.5倍【答案】 D4. 土的物理力学性质指标中,通过试验测定指标换算获得的是()。
A.土的天然密度B.含水率C.土的容重D.干密度【答案】 D5. 厚度大于20cm,长、宽各为厚度的2~3倍,上下两面平行且大致平整,无尖角、薄边的石块为()。
A.块石B.卵石C.片石D.毛条石【答案】 A6. 下列关于重力坝坝基滑动破坏的说法不正确的是()。
A.坝基岩体软弱可能发生浅层滑动B.坝体强度远大于岩体强度易发生表层滑动C.浅层滑动的滑动面位于坝基岩体浅部D.深层滑动一般发生于坝基岩体深部【答案】 B7. 适用于大面积的孔隙性或裂隙性渗漏的防渗措施是()。
A.铺盖B.隔离C.帷幕灌浆D.截水墙【答案】 A8. 开敞式TBM掘进施工过程中需要的施工材料以及TBM消耗品等的运输都是()。
A.无轨运输B.连续皮带机运输C.有轨运输D.门式运输【答案】 C9. 为便于排除坝顶雨水,坝顶路面常设直线或折线形横坡,坡度宜采用()。
A.1%~2%B.2%~3%C.3%~4%D.5%~6%【答案】 B10. 立式水轮发电机励磁装置的组成不包括()。
A.灭磁装置B.励磁调节器C.信号控制设备D.励磁变压器【答案】 C11. ()适用于断面较大而岩体又不太稳定的情况,施工时为缩小开挖断面,采取分部开挖、分部衬砌、逐步扩大断面。
水利部造价工程师考试(水利工程造价实务)全真模拟试题及答案三

水利部造价工程师考试(水利工程造价实务)全真模拟试题及答案三【案例一】背景材料某施工单位承包某工程项目。
甲、乙双方签订的关于工程价款的合同内容有:(1)建筑安装工程造价660万元;(2)工程预付款为建筑安装工程造价的20%,预付款3月至6月在月进度付款中每月按该预付款金额的1/4平均扣还;(3)工程进度款逐月计算;(4)工程保留金为建筑安装工程造价的5%,保修期半年。
工程各月实际完成产值见下表。
各月实际完成产值单位:万元问题(1)通常工程竣工结算的前提是什么?(2)该工程的预付款为多少?每月扣还金额为多少?(3)该工程2月至5月,每月拨付工程款为多少?累计工程款为多少?(4)6月份办理工程竣工结算,该工程结算总造价为多少?甲方应付工程尾款为多少?(5)该工程在保修期间出现质量缺陷,甲方多次催促乙方处理,乙方一再拖延,最后甲方另请施工单位进行了修理,修理费1.5万元,该项费用如何处理?参考答案(1)工程竣工结算的前提是竣工验收合格。
(注:这是与工程竣工结算的含义相关联的。
工程竣工结算的含义在工程验收合格、符合合同要求后,承发包双方进行的最终工程价款结算,因此前提条件首先是工程验收合格)(2)工程预付款=660×20%=132(万元)每月扣还金额=132÷4=33(万元)(3)2月至5月每月拨付工程款和累计工程款见下表。
拨付工程款和累计工程款单位:万元(4)工程结算总造价=55+110+165+220+110=660(万元)工程尾款=110-33-660×5%=44(万元)(5)建设工程在保修范围和保修期限内发生质量问题的,施工单位(承包商)应当履行保修义务,并承担相应费用。
若施工单位拖延履行保修义务,业主可另行委托其他单位修理,相应发生的费用从预留的保留金中给付。
【案例二】背景材料某工程项目施工合同价为560万元,合同工期为6个月,施工合同中规定:(1)开工前业主向施工单位支付合同价20%的预付款。
2023年一级造价师之建设工程技术与计量(水利)模拟考试试卷附带答案
2023年一级造价师之建设工程技术与计量(水利)模拟考试试卷附带答案单选题(共20题)1. 在普通硅酸盐水泥中,掺活性混合材料时,最大掺量不得超过()。
A.20%B.30%C.40%D.50%【答案】 A2. 水库浸没的防治措施不包括()。
A.采取工程措施B.降低浸没库岸段的地下水位C.考虑被浸没对象D.植树造林【答案】 D3. 下列挖泥船中,可适应水深变化较大的地区施工的是()。
A.绞吸式挖泥船B.链斗式挖泥船C.抓斗式挖泥船D.铲扬式挖泥船【答案】 C4. 帷幕灌浆应优先采用循环式,射浆管距孔底不得大于()cm。
A.30B.50C.20D.15【答案】 B5. 下列关于弧形闸门安装的说法正确的是()。
A.门槽安装前以支铰底部高程为准B.弧形门全部安装完成即可安装水封C.支臂安装属于非关键工序D.支臂安装时应使支臂端面与门叶主梁后翼缘等于连接板厚度【答案】 D6. 在完成壁后注浆之后,需要进行二次注浆的情况不包括()。
A.隧道成形后地面沉降仍有较大的变化趋势B.局部地层较软C.同步注浆注浆量不足D.压浆时未对称【答案】 D7. 坝体混凝土抗压强度设计龄期一般采用()。
A.28dB.90dC.180dD.360d【答案】 B8. 在进水阀的附件组成中,设置在压力钢管最低点的是()。
A.伸缩节B.旁通阀C.空气阀D.排水阀【答案】 D9. 下列材料属于高分子材料的是()。
A.钢铁B.煤沥青C.塑料D.砂浆【答案】 C10. 下列关于硅酸盐水泥技术性质说法错误的()。
A.水泥颗粒越细,与水反应的表面积越大,水化速度越快,早期强度越高B.普通硅酸盐水泥初凝时间不得早于45minC.安定性反映水泥在硬化过程中,体积变化是否均匀D.水泥强度等级指净浆的强度【答案】 D11. 下列关于沥青材料说法错误的是()。
A.沥青在常温下呈现固体、半固体或液体状态B.沥青是水硬性胶凝材料C.沥青主要用作防潮、防水、防腐蚀材料D.沥青按获得方式分类可分为地沥青和焦油沥青【答案】 B12. 下列关于绝热材料的说法错误的是()。
“水利工程造价”实操模拟试题
羂莅薄羅芀莅蚇螈芆“水利工程造价”实操模拟试题一(2014、07、04)(总分100分,开卷,考试时间210分钟)一、主要材料及混凝土预算价格。
(2题,共10分,每题5分)1、计算钢筋得预算价格某大(Ⅰ)型水库所用钢筋从一大型钢厂供应,火车整车运输。
按下列已知条件,计算钢筋预算价格,并填写在以下表格中。
材料信息:普通A3光面钢筋占40%,出厂价5000元/t;低合金20MnSi螺纹钢占60%,出厂价5500元/t。
由钢厂到转运站火车运输500km,由转运站到总仓库汽车运输50km,由总仓库到分仓库汽车运输18km,由分仓库到施工工作面汽车运输2km;1、运价1)铁路①运价号:钢筋整车运价号为5③铁路建设基金:0、025元/t·km,上站费:1、8元/t④其它:装载系数0、9,整车卸车费1、15元/t2)公路汽车运价0、8元/t·km;转运站费用4元/t;汽车装车费2元/t,卸车费1、6元/t3)运输保险费率:8‰;4)毛重系数为1计算过程:1、原价40%×5000+60%×5500=53002、运杂费(1)铁路运杂费铁路运费(7、6+(0、0348+0、025)*500)/0、9=1、671、8+(7、6+(0、0348+0、025)*500)/0、9+1、15=44、62(2)公路运杂费公路运费0、8×(50+18)=54、44+(2+1、6)×2+0、8×(50+18)=65、6运杂费小计110、223.运输保险费:5300*0、008=42、44.采购及保管费(5300+110、22)×3% =162、315.运到工地分仓库价格5300+110、22=5410、226.钢筋预算价格(5300+110、22)×(1+3%)+42、4=5614、932、某水利工程中某部位采用掺粉煤灰混凝土材料(掺粉煤灰量25%, 取代系数1、3),采用得混凝土为C20三级配,混凝土用P、O 32、5普通硅酸盐水泥。
2023年一级造价师之工程造价案例分析(水利)全真模拟考试试卷A卷含答案
2023年一级造价师之工程造价案例分析(水利)全真模拟考试试卷A卷含答案大题(共5题)一、某承包人承包引水补水工程,分Ⅰ、Ⅱ两个施工区段,按《水利工程标准施工招标文件》合同条款签订施工合同,合同价为3000万元。
两个施工区段均在最早开工时间开工,合同约定完工日期Ⅰ区段为2017年3月1日,Ⅱ区段为2017年8月31日。
总进度计划上Ⅰ区段为关键线路上项目,Ⅱ区段为非关键线路上项目,其自由时差为10d,总时差为10d。
Ⅰ区段工程造价为2000万元,2017年3月1日完工,完工证书上写明的实际完工日期为2017年3月1日,签发完工证书日期为2017年3月10日;Ⅱ区段工程造价为1000万元,2017年10月10日完工,完工证书上写明的实际完工日期为2017年10月10日,签发完工证书日期为2017年10月15日。
各区段工程质量保证金为各自工程造价的3%。
合同中对工期延误的处罚规定为:Ⅰ区段工期每延误1d,按该区段造价的3‰进行赔偿;Ⅱ区段工期每延误1d,按该区段造价的2‰进行赔偿。
在2017年11月,Ⅰ区段发生引水渠道漏水情况,对漏水渠道修补,共计需20万元。
合同规定,保修期为1年,逾期完工违约金最高限额为合同价的5%。
【问题】1.分析该工程承包人是否存在违约责任?并确定违约处理方案。
2.按《水利工程标准施工招标文件》合同条款规定,所扣质量保证金应何时退还?应给承包人退还多少?【答案】1.承包人存在工期延误的违约责任。
Ⅰ区段合同规定完工日期为2017年3月1日,实际完工日期按移交证书上写明的日期为2017年3月1日,是正常完工时间。
Ⅱ区段合同规定完工日期为2017年8月31日,实际完工日期按移交证书上写明的日期为2017年10月10日,即延误了40d,虽然Ⅱ区段为非关键线路上的项目,但其时差只有10d,因此Ⅱ区段延误责任为40-10=30(d)。
应对这30d的延误进行违约处理。
违约金=1000×2%×30=60.00(万元)最高限额=3000×5%=150.00(万元)60万元<150万元,故对承包人给予60万元工程误期赔偿处罚。
2023年一级造价师之建设工程技术与计量(水利)模拟考试试卷附有答案详解
2023年一级造价师之建设工程技术与计量(水利)模拟考试试卷附有答案详解单选题(共20题)1. 在泵房基础类型中,分基型泵房多采用的基础类型是()。
在泵房基础类型中,分基型泵房多采用的基础类型是()。
A.砖基础B.灰土基础C.混凝土基础D.钢筋混凝土基础【答案】 A2. 普通混凝土用砂的细度模数以下列哪个范围为宜()普通混凝土用砂的细度模数以下列哪个范围为宜()A.3.7~3.1B.3.0~2.3C.2.2~1.6D.1.5~0.7【答案】 B3. 某黏性土样的天然含水量ω为20%,液限ωL为35%,塑限ωp为15%,其液性指数IL为()。
某黏性土样的天然含水量ω为20%,液限ωL为35%,塑限ωp为15%,其液性指数IL为()。
A.0.25B.0.75C.1.33D.4.0【答案】 A4. 关于卵石配制的混凝土,下列说法正确的是()。
关于卵石配制的混凝土,下列说法正确的是()。
A.不透水性较碎石差B.和易性差C.孔隙较多D.与水泥浆的黏结力较碎石差【答案】 D5. 下列不属于工程准备期的是()。
下列不属于工程准备期的是()。
A.对外交通B.场地平整C.场内交通D.施工工厂设施【答案】 A6. 干砌石护坡护坡厚度是指()的厚度。
干砌石护坡护坡厚度是指()的厚度。
A.嵌缝石B.腹石C.面石D.面石和腹石【答案】 D7. 下列关于灌浆材料的描述正确的是()。
下列关于灌浆材料的描述正确的是()。
A.压力灌浆按灌浆材料不同可分为三类B.黏土类灌浆适用于半岩性黏土C.0.5mm以上的缝隙一般用化学灌浆D.化学灌浆材料能成功地灌入缝宽0.1mm以下的细裂缝【答案】 A8. 下列关于液压喷播植草护坡的说法正确的是()。
下列关于液压喷播植草护坡的说法正确的是()。
A.施工复杂,速度较慢B.施工质量高,草籽喷播均匀,发芽快、整齐一致C.防护效果好,正常情况下,喷播一个月后坡面植物覆盖率可达50%以上D.通过人工喷射到边坡坡面完成植草施工【答案】 B9. 与深孔爆破法比较,浅孔爆破具有()的特点。
2022-2023年一级造价师之工程造价案例分析(水利)模拟考试试卷A卷含答案
2.固定资产投资=5025(万元)固定资产折旧额=5025×(1-5%)/10=477.375(万元)3.第1年总成本费用=经营成本(不含进项税)+折旧+摊销+利息=(1050-130)+477.375=1397.375(万元)或1050+477.375=1527.375(万元)(其中进项税为130万)第1年息税前利润=营业收入(不含销项税)-经营成本(不含进项税)-增值税附加-折旧=(2000-340)-(1050-130)-25-477.375=237.625(万元)第1年调整所得税=237.625×25%=59.406(万元)4.建设期利息=1000×6%+1000×1/2×6%=90(万元)运营期第1年年初借款余额=2000+90=2090(万元)等额还本=2090/5=418(万元)运营期第1年利息=2090×6%=125.400(万元)运营期第1年应还本付息=418+125.4=543.400(万元)运营期第2年利息=(2090-418)×6%=100.320(万元)运营期第2年应还本付息=418+100.32=518.320(万元)
2022-2023年一级造价师之工程造价案例分析(水利)模拟考试试卷A卷含答案
大题(共5题)
一、××省某大型泵站工程,初步设计已经批准,建设资金来源已经落实,项目占用土地、居民迁移工作已经进行了动员,上级主管部门认为该项目已具备公开招标条件。招标文件按《水利水电工程标准施工招标文件》编制,部分内容如下:(1)2019年6月1~3日9:00~17:00在该单位××市××路××楼××房间出售招标文件。投标人在提交投标保证金后才能购买招标文件。(2)投标文件递交截止时间6月30日10时00分。开标时间与投标截止时间一致。投标文件(3份正本,4份副本,共7本)应于开标当日投标截止时间3小时前送达开标地点,逾期送达的,招标人将拒收(开标地点:××市××路××楼会议中心)。(3)投标有效期自招标文件发出之日起至投标截止之日止,投标保证金应在投标有效期截止日后30日内保持有效。招标投标过程中,有如下情况发生:(1)共有A、B、C、D、E、F六家单位投标,其中A单位在6月15日以书面形式向招标人提出招标文件相关疑问,要求招标人予以澄清。招标人于6月16日以书面形式向A单位发出澄清文件。(2)7月1日评标委员提出书面评标报告,推荐3名中标候选人,未标明排名顺序。7月3日,招标人确定B单位中标并公示,于7月5日向B单位发出中标通知书,并于7月10日与B单位签订了合同。(3)招标人于7月12日将中标结果通知了其他五家单位,并将其投标保证金退还。(4)招标人于7月25日向××省水利厅提交了该工程招标投标情况的书面报告。
2023年一级造价师之工程造价案例分析(水利)模考模拟试题(全优)
2023年一级造价师之工程造价案例分析(水利)模考模拟试题(全优)大题(共10题)一、某省使用国有资金投资的堤防专项整治工程,经过相关部门批准拟采用邀请招标方式进行施工招标。
招标人于2018年10月8日向具备承担该项目能力的A、B、C、D、E五家投标人发出投标邀请书,其中说明,10月12~18日9至16时在该招标人总工办领取招标文件,11月8日14时为投标截止时间。
该五家投标人均接受邀请,并按规定时间提交了投标文件。
但投标人A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。
由于投标人A已撤回投标文件,故招标人宣布有B、C、D、E四家投标人投标,并宣读该四家投标人的投标价格、工期和其他主要内容。
评标委员会委员共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。
在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。
作为评标委员的招标人代表希望投标人B再适当考虑一下降低报价的可能性。
按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、D、C、E,故评标委员会确定投标人B为中标人。
投标人B为外地企业,招标人于11月20日将中标通知书以挂号方式寄出,投标人B于11月24日收到中标通知书。
由于从报价情况来看,4个投标人的报价从低到高的顺序依次为D、C、B、E,因此,从11月26日至12月21日招标人又与投标人B就合同价格进行了多次谈判,结果投标人B将价格降到略低于投标人C的报价水平,最终双方于12月22日签订了书面合同.、从招标投标的性质来看,本案例中的要约邀请、要约和承诺的具体表现是什么?、从所介绍的背景资料来看,在该项目的招标投标程序中有哪些不妥之处?请逐一说明原因。
2023年一级造价师之工程造价案例分析(水利)模考模拟试题(全优)
2023年一级造价师之工程造价案例分析(水利)模考模拟试题(全优)大题(共5题)一、某水利工程项目采用公开招标方式,有A、B、C、D、E、F六家施工单位领取了招标文件。
本工程招标文件规定:2018年10月20日下午17:30为投标文件接收终止时间。
在提交投标文件的同时,投标单位需提供投标保证金20万元。
在2018年10月20日,A、B、C、D、F五家投标单位在下午17:30前将投标文件送达,E单位在次日上午8:00送达。
各单位均按招标文件的规定提供了投标保证金。
在10月20日上午10:25时,B单位向招标人递交了一份投标价格下降5%的书面说明。
开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封,并宣读了A、B、C、D、F五家承包商的名称、投标价格、工期和其他主要内容。
在开标过程中,招标人发现C单位的标袋密封处没有投标单位公章和法定代表人印章或签字。
评标委员会委员由招标人直接确定,共有4人组成,其中招标人代表2人,经济专家1人,技术专家1人。
招标人委托评标委员会确定中标人,经过综合评估法打分,B、A企业分列综合得分第一、第二名。
由于B企业投标报价高于A企业,评标委员会确定A单位为中标单位。
<1>、在招标投标过程中有何不妥之处?说明理由。
<2>、B单位向招标人递交的书面说明是否有效?<3>、在开标后,招标人应对C单位的投标书作何处理,为什么?<4>、招标人对E单位的投标书应做如何处理,理由是什么?【答案】1.在招标投标过程中的不妥之处和理由如下:(1)不妥之处:开标时,由招标人检查投标文件的密封情况。
理由:《招标投标法》规定,开标时,由投标人或者其推选的代表检查投标文件的密封情况,也可以由招标人委托的公证机构检查并公证。
(2)不妥之处:评标委员会由招标人确定。
理由:一般招标项目的评标委员会采取随机抽取方式。
该项目属一般招标项目。
(3)不妥之处:评标委员会的组成不妥。
“水利工程施工图预算编制”实操题 广东
50km 汽车汽车5km汽车2km第八届全国水利高职院校技能竞赛“水利工程造价”项目实操题(广东水利电力职业技术学院)第二部分实操考试(总分100,开卷,考试时间210分钟)一、主要材料及混凝土预算价格。
(共10分,各5分)1.某水泥厂供应水泥,袋装30%,散装70%。
运输流程如下:(1)水泥出厂价:袋装330元/t,散装300元/t。
为车上交货。
(2)袋装水泥汽车运价0.55元/t·km,散装水泥在袋装水泥运价基础上上浮20%;袋装水泥装车费为6.00元/t,卸车费5.00元/t,散装水泥装车费为5.00元/t,卸车费4.00元/t。
(3)运输保险费率:1‰。
问题:计算水泥预算价格。
主要材料预算价格计算表编号名称及规格单位原价依据单位毛重(t)每吨运费(元)价格(元)原价运杂费采购及保管费运输损耗费运到工地分仓库价格保险费预算价格2. 某挡土墙混凝土压顶,设计选用的混凝土强度等级与级配为C20二级配,混凝土用32.5号普通水泥。
已知混凝土各组成材料的预算价格为:32.5号普通水泥350元/t,中砂45元/ m3、碎石60元/ m3、水0.65元/ m3。
试计算本工程中压顶混凝土材料的预算单价。
混凝土材料单价计算表单位:m3序号混凝土标号水泥强度等级级配材料用量预算单价(元)材料价差(元) 水泥砂石粉煤灰外加剂水数量(Kg)单价(元)数量(m3)单价(元)数量(m3)单价(元)数量(Kg)单价(元)数量(Kg)数量(元)数量(m3)单价(元)水泥厂总仓库分仓库施工现场三、施工机械台时费(5分)查《水利工程施工机械台时费定额》计算拖拉机 55kw(履带式)机械台时费,已知人工预算单价:工长为9.22元/工时、高级工为6.61元/工时、中级工为5.62元/工时、初级工为3.04元/工时;柴油预算单价为6.90元/kg 。
要求按下列表格内容完成拖拉机55kw(履带式)机械台时费计算。
施工机械台时费计算表 单位:元序号编号名称及规格台时费一类费用二类费用机上人工费动力燃料费1四、计算设备费。
2023年-2024年一级造价师之建设工程技术与计量(水利)模考模拟试题(全优)
2023年-2024年一级造价师之建设工程技术与计量(水利)模考模拟试题(全优)单选题(共45题)1、关于大中型水利水电工程浇筑大坝混凝土所用的缆机的特点,下列说法错误的是()。
A.跨距较大B.工作速度高C.满载工作频繁D.造价低廉【答案】 D2、拱坝的特点不包括()。
A.拱坝对坝址地形地质条件要求较高B.抗震性能差C.超载能力强,安全度高D.坝身泄流布置复杂【答案】 B3、下列有关石方明挖工程的说法错误的是()。
A.平面高程一般应不大于0.2mB. 边坡开挖高度8m时,一般应不大于0.2mC. 边坡开挖高度8~15m时,一般应不大于0.5mD. 边坡开挖高度16~30m时,一般应不大于0.5m【答案】 C4、过渡料最大粒径宜为()。
A.100mmB.200mmC.300mmD.400mm【答案】 C5、河道堤防堤顶防浪墙可采用浆砌石、混凝土等结构形式,防浪墙净高不宜超过()A.1.5mB.1.2mC.1.0mD.0.8m【答案】 B6、水闸组成部分中,()是消除过闸水流动能的主要设施,并具有防冲等作用。
A.铺盖B.消力池C.底板D.海漫【答案】 B7、关于土石方平衡,下列说法正确的是()。
A.土石方调配可按非线性规划理论进行计算B.堆存原则是易堆易取C.堆存位置最好远离用料点或料场D.弃渣场选择与堆弃原则是尽可能位于库区外【答案】 B8、关于料场规划的基本要求,下列说法错误的是()。
A.料场规划应考虑充分利用永久和临时建筑物基础开挖的渣料B.反滤料应根据筛后有效方量确定,一般不宜小于2C.料场规划应对主要料场和备用料场分别加以考虑D.在规划料场实际可开采总量时,应考虑料场查勘的精度、料场天然密度与坝体压实密度的差异,以及开挖运输、坝面清理、返工削坡等损失【答案】 B9、存在于自由水面以下,在其自身重力作用下可在土体中自由运动的土中水是()。
A.重力水B.毛细管水C.自由水D.结合水【答案】 A10、耐腐蚀,不结垢,能长期保持较高的输水能力,强度高,粗糙系数小,便于运输和加工的是()。
2023年一级造价师之建设工程技术与计量(水利)模拟考试试卷A卷含答案
2023年一级造价师之建设工程技术与计量(水利)模拟考试试卷A卷含答案单选题(共100题)1、将上下游水位分为若干级,形成梯形水位跌落的鱼道形式分为()。
A.斜槽式B.水池式C.隔板式D.仿生态式【答案】 C2、分段钻灌法不包括()。
A.自上而下分段灌浆法B.综合灌浆法C.孔口封闭灌浆法D.全孔一次灌浆法【答案】 D3、对于常见的火工材料,下列描述错误的是()。
A.一般工程爆破使用的炸药大部分是散装炸药B.电雷管是在火雷管的构造基础上加电引火装置组成的C.电雷管有四种D.导爆索常用于同时起爆多个装药的绳索【答案】 A4、下列关于门座式起重机特点的说法中,不正确的是()。
A.装拆转移较为方便,兼具浇筑混凝土与安装设备的双重功能B.采用高压电源供电C.工作幅度和起重力矩一般比建筑塔机小得多D.因施工工程量大,因而转移不及建筑塔机频繁【答案】 C5、下列不属于岩石的物理性质指标的是()。
A.岩石颗粒密度B.孔隙率C.岩石的吸水性和抗冻性D.岩石的变形参数【答案】 D6、硅酸盐水泥的初凝时间不得早于()。
A.45minB.90minC.180minD.390min【答案】 A7、岩体基本质量分级是根据岩体基本质量的定性特征和()。
A.岩体基本质量指标B.岩石坚硬程度C.岩体完整程度D.岩石风化程度【答案】 A8、下列缆索起重机中,适用于坝体为狭长条形的大坝施工,有时可以几台并列布置的是()。
A.固定式缆机B.摆塔式缆机C.平移式缆机D.辐射式缆机【答案】 B9、普通低合金钢(简称普低钢)是在碳素钢的基础上加入少量不超过()合金元素的钢。
A.1%B.3%C.5%D.8%【答案】 C10、关于推土机常用的作业方法,下列说法正确的是()。
A.推土机采用槽形推土法时,可提高工作效率15%~30%B.推土机采用下坡推土法时,坡度不宜超过20°C.推土机采用并列推土法时,铲刀相距15~30cm,平均运距不宜超过50~70m,亦不宜小于25mD.推土机采用分段铲土集中推送法时,堆积距离不宜大于30m,堆土高度以2m内为宜【答案】 D11、为搬运和通风的需要,施工仓库棚顶高度不宜低于()m。
2023年一级造价师之建设工程技术与计量(水利)模拟考试试卷
2023年一级造价师之建设工程技术与计量(水利)模拟考试试卷单选题(共20题)1. 闸门安装好后,应在无水状态下做全行程A.机组试运行B.启闭试验C.耐压试验D.静荷载试验【答案】 B2. Ⅰ型反滤的反滤层位于被保护土的()。
A.下部B.上部C.中部D.底部【答案】 A3. 支墩坝是由倾斜的挡水面板部分和一系列支墩组成的坝型。
下列关于支墩坝的特点,说法错误的是()。
A.支墩之间不允许不均匀沉降B.地质条件要求介于拱坝和重力坝之间C.适于宽阔的河谷地形D.上游水压力由支墩传到面板上【答案】 D4. 水利工程石方洞井开挖中通风机台时量系按一个工作面()m拟定。
A.500B.400C.300D.200【答案】 B5. 当黄砂的含水率为()时,砂堆的体积最大。
A.4%~6%B.5%~7%C.6%~8%D.7%~9%【答案】 B6. 根据《水利水电工程清单计价规范》(GB 50501 -2007),水利水电工程清单编码中五六位代表()。
A.水利工程B.专业工程C.分类工程D.分项工程【答案】 C7. 过渡料最大粒径宜为()。
A.100mmB.200mmC.300mmD.400mm【答案】 C8. 为保证水利水电工程施工供电必要的可靠性和合理的选择供电方式,将施工供电负荷按重要性和停工造成的损失程度分为三类,下列选项中,不属于一类负荷的是()A.隧洞的照明B.基坑内的排水C.汛期的防洪设施D.混凝土浇筑【答案】 D9. 根据《水利水电工程设计工程量计算规定》(SL328-2005),关于钻孔灌浆设计工程量,以下说法正确的是()。
A.基础固结灌浆钻孔工程量,自起灌基面算起以长度计B.采用孔口封闭的帷幕灌浆,灌注孔口管的工程量等于孔口管长度C.基础帷幕灌浆的工程量,自起灌基面算起以长度计D.坝体接缝灌浆的工程量,按设计所需体积计算【答案】 C10. 型号为SF190-40/10800水轮发电机中,10800表示()。
2023年一级造价师之工程造价案例分析(水利)模拟考试试卷A卷含答案
2023年一级造价师之工程造价案例分析(水利)模拟考试试卷A卷含答案大题(共5题)一、某堤防综合整治工程投资约540万元人民币(中央投资占60%,地方投资占40%),工期90日历天。
由于工程涉及安全度汛,该项目在设计单位完成初步设计后立即组织招标活动。
为节省时间,招标人决定监理招标和施工招标同步进行。
招标人根据该工程的特点,在起草招标文件时考虑到以下几个因素:①工期紧且拖延工期有较大安全风险;②地方需要配套40%的投资;③招标人投入该项目的人员少,合同管理难度大。
为此,在招标文件中的主要合同条款描述如下:(1)关于工期延误的描述,“为了确保工程按时竣工,除发包人原因外不得延长工期;由承包人责任造成工期延误除自行承担采取赶工措施所增加费用外,还应支付逾期完工违约金,每延误工期一天,支付违约金为50000元人民币。
全部逾期完工违约金的总限额为不超过签约合同总价的10%”。
(2)关于工期提前的描述,“为保证项目安全度汛,尽可能提前竣工,监理人与承包人应共同协商采取加快工程进度的措施和修订合同进度计划,但发包人不支付提前完工奖金”。
(3)关于工程款支付的描述,“进度款每次支付已完工程量结算价的60%,完工验收合格后支付到97%”。
(4)关于合同价的描述,“本工程采用固定价合同,政策法规、地质条件、物价等变化的风险属于承包人的风险,由此引起的合同价变化不予调整”。
【问题】1.招标人在组织招标活动中存在哪些不规范的行为?2.招标人在起草招标文件中存在哪些不妥之处?并做简要分析。
【答案】1.招标人在组织招标活动中存在的不规范行为如下:(1)“设计单位完成初步设计后立即组织招标活动”“招标人决定监理招标和施工招标同步进行”均违反了水利部《水利工程建设项目招标投标管理规定》第十六条的规定,即水利工程施工招标的条件,包括初步设计已经批准、监理单位已确定等规定。
(2)设计单位完成初步设计只是阶段性任务的完成,初步设计成果需要报上级主管部门审批,通常要开初步设计成果的评审会。
“水利工程造价”实操模拟试题要点
“水利工程造价”(总分100分,开卷,考试时间210分钟)一、主要材料及混凝土预算价格。
(2题,共10分,每题5分)1. 计算钢筋的预算价格某大(Ⅰ)型水库所用钢筋从一大型钢厂供应,火车整车运输。
按下列已知条件,计算钢筋预算价格,并填写在以下表格中。
材料信息:普通A3光面钢筋占40%,出厂价5000元/t;低合金20MnSi螺纹钢占60%,出厂价5500元/t。
由钢厂到转运站火车运输500km,由转运站到总仓库汽车运输50km,由总仓库到分仓库汽车运输18km,由分仓库到施工工作面汽车运输2km;1、运价1)铁路①运价号:钢筋整车运价号为5③铁路建设基金:0.025元/t·km,上站费:1.8元/t④其它:装载系数0.9,整车卸车费1.15元/t2)公路汽车运价0.8元/t·km;转运站费用4元/t;汽车装车费2元/t,卸车费1.6元/t3)运输保险费率:8‰;4)毛重系数为1计算过程:1. 原价40%×5000+60%×5500=53002.运杂费(1)铁路运杂费铁路运费(7.6+(0.0348+0.025)*500)/0.9=1.671.8+(7.6+(0.0348+0.025)*500)/0.9+1.15=44.62(2)公路运杂费公路运费0.8×(50+18)=54.44+(2+1.6)×2+0.8×(50+18)=65.6运杂费小计110.223.运输保险费:5300*0.008=42.44.采购及保管费(5300+110.22)×3% =162.315.运到工地分仓库价格5300+110.22=5410.226.钢筋预算价格(5300+110.22)×(1+3%)+42.4=5614.932.某水利工程中某部位采用掺粉煤灰混凝土材料(掺粉煤灰量25%, 取代系数1.3),采用的混凝土为C20三级配,混凝土用P.O 32.5普通硅酸盐水泥。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
“水利工程造价”实操模拟试题一()(总分100分,开卷,考试时间210分钟)一、主要材料及混凝土预算价格。
(2题,共10分,每题5分)1. 计算钢筋的预算价格某大(Ⅰ)型水库所用钢筋从一大型钢厂供应,火车整车运输。
按下列已知条件,计算钢筋预算价格,并填写在以下表格中。
主要材料预算价格计算表材料信息:普通A3光面钢筋占40%,出厂价5000元/t;低合金20MnSi螺纹钢占60%,出厂价5500元/t。
由钢厂到转运站火车运输500km,由转运站到总仓库汽车运输50km,由总仓库到分仓库汽车运输18km,由分仓库到施工工作面汽车运输2km;1、运价1)铁路①运价号:钢筋整车运价号为5②运价率:(摘录)③铁路建设基金:元/t·km,上站费:元/t④其它:装载系数,整车卸车费元/t2)公路汽车运价元/t·km;转运站费用4元/t;汽车装车费2元/t,卸车费元/t3)运输保险费率:8‰;4)毛重系数为1计算过程:1. 原价40%×5000+60%×5500=53002.运杂费(1)铁路运杂费铁路运费++*500)/=+++*500)/+=(2)公路运杂费公路运费×(50+18)=4+(2+×2+×(50+18)=运杂费小计3.运输保险费:5300*=4.采购及保管费(5300+)×3% =5.运到工地分仓库价格5300+=6.钢筋预算价格(5300+)×(1+3%)+=2.某水利工程中某部位采用掺粉煤灰混凝土材料(掺粉煤灰量25%, 取代系数,采用的混凝土为C20三级配,混凝土用普通硅酸盐水泥。
已知混凝土各组成材料的预算价格为:普通硅酸盐水泥380元/t、中砂80元/ m3、碎石60元/ m3、水元/ m3、粉煤灰210元/t、外加剂元/kg。
试计算该混凝土材料的预算单价。
解:(1)根据2002年《预算定额》附录7“掺粉煤灰混凝土材料配合比及材料用量”,查的C20(3),水泥的混凝土配合比材料预算量如下:水泥178kg,粉煤灰79kg,粗砂,卵石,外加剂,水。
(2)计算各组成材料费用(粗砂换中砂,卵石换碎石)水泥:178×××=(元)粉煤灰:79×××=(元)中砂:×××80=(元)中砂限价:×××70=(元)石子:×××60=(元)外加剂:×5=(元)水:×××=(元)混凝土材料预算单价=+++++=(元/m3)限价后的单价=+++++=(元/m3)混凝土材料的价差:(元/m3)二、施工机械台时费。
(5分)按2002部颁定额,计算带锯机的机械台时费。
已知:主管部门发布本年的调整系数为,人工预算单价:工长为元/工时、高级工为元/工时、中级工为元/工时、初级工为元/工时;柴油预算单价为元/kg,汽油预算单价为元/kg,电预算单价为元/。
施工机械台时费计算表单位:元计算过程:查《施工机械台时费定额》,一类费用为元/台时,二类费用中机上人工为台时,消耗电为台时。
则一类费用=定额一类费用金额×编制年调整系数=*=元/台时二类费用=机上人工费+动力燃料费=*+*=元/台时带锯机的台时费=一类费用+二类费用=+=元/台时三、计算设备费。
(5分)某大型泵站,购得一台水轮机。
由铁路运输1400km,再由公路运80km到工地安装现场,水轮机自重85t,出厂价为万元/t,运输保险费率为%。
每台水轮机用透平油35t,透平油单价为18元/kg,请计算该水轮机的设备费。
计算过程:水轮机的设备费由水轮机的原价、运杂费、运输保险费、采购保管费及透平油费用组成,以下分别予以计算:水轮机原价:85*=272万元运杂费:查《水利工程设计概(估)算编制规定》p73表9有水轮机运杂费率,%+%+%+3*%=%,则运杂费为%*272=万元运输保险费:272*%=万元采购保管费:(272+)*%=万元透平油费用:35t*万元/t=万元则水轮机设备费为:272++++=万元四、根据背景资料,完成以下指定项目(共72分)(一)项目背景某河道引水工程位于华北地区,距县城镇以外60km处。
该工程由渠道、引水隧洞、闸室等工程组成,其中渠道开挖断面底宽9m,顶宽30m;引水隧洞总长300m,纵坡2‰,开挖断面城门洞型,直径为6m,隧洞高度为4m,该工程所处地理位置,交通便利,省级公路、高速公路、铁路等均于此经过,施工用水、用电方便可靠,施工临时住房可就近租用附近民房。
施工组织设计:(1)机械开挖渠道土方采用2m3挖掘机挖装10t自卸汽车运6km弃土,利用方就近堆放,土的级别为Ⅲ级;(2)渠堤填筑料来自渠道开挖土料(不计挖运费用),压实采用74kW拖拉机碾压,天然干重度为 kN/m3,设计干重度为 kN/m3;(3)隧洞石方开挖采用风钻钻孔,导电线爆破,岩石的级别为Ⅶ级,其中超挖量为设计断面开挖量的5%,附加量为设计开挖量的6%,石渣运输采用洞内外连续运输,采用3.5m3矿车洞外运输300m至弃渣场;(4)M10浆砌块石挡土墙,所用块石从隧洞开挖石渣中捡集;(5)水闸底板是钢筋混凝土,厚度0.5m,采用C25三级配混凝土浇筑,不掺外加剂,混凝土拌和采用0.8m3搅拌机,混凝土运输采用机动翻斗车,运距300m;(6)水闸模板使用普通标准钢模板;(7)隧洞固结灌浆,透水率为6~8Lu,孔深为7m,岩石的级别为Ⅶ级,采用风钻钻孔,进行固结灌浆;(8)工程中所用带形铝母线(母线属于未计价装置性材料,再无其他未计价装置性材料,单位材料用量为1.05m/m)截面600mm2,隧洞进水闸门采用每扇5t的弧形闸门。
建筑工程其他直接费为%,安装工程其他直接费为%。
已知人工预算单价:工长:元/工时;高级工:元/工时;中级工:元/工时;初级工:元/工时。
(二)编制依据依据:水利部水总[2002]116号发布的《水利工程设计概(估)算编制规定》、[2002]《水利建筑工程预算定额》、[1999]《水利水电设备安装工程预算定额》、[2002]《水利工程施工机械台时费定额》等的有关规定。
(三)主要资料施工机械台时汇总表材料预算价格表1、建筑及安装工程单价计算(62分)①渠道土方开挖工程单价(5分);②渠道土方填筑工程单价(6分);③隧洞石方开挖工程单价(8分);④浆砌块石挡土墙工程单价(5分)⑤C25混凝土底板工程单价(10分);⑥钢筋制安工程单价(5分);⑦水闸模板工程单价(6分);⑧钻孔与固结灌浆工程单价;(7分);⑨带形铝母线和弧形闸门安装单价(10分)①渠道土方开挖工程单价建筑工程单价表定额编号:10369项目:土方开挖定额单位:100m3 10370建筑工程单价表定额编号:10474 项目:土方回填定额单位:100m3实方建筑工程单价表定额编号:20161、20165 项目:隧洞石方开挖定额单位:100m3建筑工程单价表定额编号:20373、20377 项目:石方开挖(超挖)定额单位:100m3建筑工程单价表定额编号:20537、20538 项目:平洞石渣运输定额单位:100m3④浆砌块石挡土墙工程单价建筑工程单价表定额编号:60432 项目:人工捡集块石定额单位:100m3成品码方建筑工程单价表定额编号:60433、60435 项目:胶轮车运输定额单位:100m3成品码方建筑工程单价表定额编号:30021项目:浆砌块石挡土墙定额单位:100m3⑤C25混凝土底板工程单价建筑工程单价表定额编号:40135项目:混凝土拌制定额单位:100m3建筑工程单价表定额编号:40157项目:混凝土水平运输定额单位:100m3建筑工程单价表定额编号:YB4023项目:C25钢筋砼闸底板定额单位:100m3⑥钢筋制安工程单价建筑工程单价表定额编号:40289 项目:钢筋制安定额单位:t⑦水闸模板工程单价建筑工程单价表定额编号:50003、50004 项目:模板制作与安装定额单位:100m2⑧钻孔和固结灌浆工程单价建筑工程单价表定额编号:70009 项目:钻灌浆孔定额单位:100m建筑工程单价表定额编号:70045 项目:隧洞固结灌浆定额单位:100m⑨带形铝母线和弧形闸门安装单价建筑工程单价表定额编号:07178 项目:带型铝母线安装定额单位:10m/单相安装工程单价表定额编号:12020 项目:弧形闸门定额单位:t2、完成以下表格,计算各部分投资(5分)建筑工程预算表3、完成工程预算总表(2分)某工程预算汇总表单位:元4、对指定项目中指定材料的用量进行分析计算(5分)在单价分析表的基础上,求浇筑204m3C25(三级配)钢筋混凝土(中砂、碎石)闸底板需要的高级工、级水泥以及风水枪预算量是多少?解:浇筑1m3钢筋混凝土闸底板需要的高级工:工时级水泥:×(261××)=315.20kg风水枪:台时则浇筑204m3钢筋混凝土时需要:高级工:×204=(工时)水泥:×204=(kg)风水枪:×204=(台时)五、完成某工程总概算表(8分)某水利枢纽工程一至五部分的分年度投资如下表1所示。
已知:基本预备费费率为6%,年物价指数为5%,融资利率为%,各施工年份融资额占当年投资比例的40%。
按给定条件编写该枢纽工程资金流量表(表1)和总概算表(表2)。
