构筑物满水试验的规定
满水试验合格标准
![满水试验合格标准](https://img.taocdn.com/s3/m/a9a8e70e16fc700abb68fc9a.png)
筑质量,当满水试验合格后,方可进行回填土和其它安装作业,以保证投产后的正确运行。
满水试验要按国家标准规范进行:1、试验用水用现场水井抽取地下水,通过管道流至试水构筑物。
2、试水方式:为使构筑物沉降均匀,采用向池内均匀注水的方式。
3、试水前的准备:⑴仪器和设备准备:包括水位计测针、标尺、水蒸发测定箱、水泵等。
⑵检查池体砼结构,对缺陷进行修补。
⑶封堵各种洞口,并达到强度要求。
⑷清理构筑物内杂物。
4、试水步骤与渗水量测定:⑴注水:向构筑物注水分三次进行,每次注入设计水深的三分之一,水位上升速度每天小于等于2米,两次注水间隔24小时,以利于混凝土微裂纹的愈合。
并随时检查施工缝、封堵口、伸缩缝等危险点有无渗漏现象,如有渗漏现象应停止注水,分析原因处理后,再进行注水。
⑵水位观测:注水时的高度有水位标尺读数,渗水量测定有水位计测针测定,读数精确到十分之一毫米。
⑶注水停止24小时后,测读初读数,再停24小时,测读水位降的末读数。
水位降测读次数视具体情况而定,若无渗漏,其渗水量符合要求,可测读一次或两次。
若前次渗水量超标,要继续测读水位降,并记录延长时间,直至找到超标原因,做出合理解释。
⑷蒸发量测定:蒸发水箱固定在水池中,在测水池的初读数和水位降的末读数时,同时测定蒸发水箱的初读数和水位降的末读数,测定方法同上。
⑸水池渗水量计算:q=A1/A2[(E1-E2)-(e1-e2)]试中:q ――渗水量(L升/m2d)A1――水池水面面积(m2)A2――水池浸湿总面积(包括池底面积)(m2)E1――水池中水位测针的初读数(mm)E2――测读E1后24小时水池中水位测针的末读数(mm)e1――测定E1时蒸发水箱水位测针的初读数(mm)e2――测定E2时蒸发水箱水位测针的末读数(mm)国家标准即为合格。
钢筋混凝土水池渗水标准是:2L/m2d。
该试验结果经监理、甲方、质检站确认,办手续后可进行下道工序施工。
满水试验规范
![满水试验规范](https://img.taocdn.com/s3/m/7a6fb9ddc5da50e2524d7ff9.png)

1编制依据地基与基础工程施工及验收规范》GB50202 —2002混凝土结构工程施工及验收规范》GB50204 —2002地下防水结构工程施工验收规范》GB50208-2002地下工程防水技术规范》GBJ108-87砼外加剂应用技术规范》GB50119-2003 建筑安装工程质量检验评定统一标准》GB50300 —2001 建筑工程质量检验评定标准》GBJ301 —88 给水排水工程施工验收规范》GB50268-97 给水排水构筑物施工验收规范》GBJ141-90 其它有关规范资料及以往施工经验。
2工程概况500m 3蓄水池工程,由陕西水利电力勘测设计研究院设计。
蓄水池设计为内径14 米。
设计水量为500 立方米,设计水深3.5m 。
水池土方已回填,设计水池的混凝土强度为C25,抗渗等级为》S6 抗冻标号F200 ,水池为现浇钢筋混凝土结构,水池地面以下砼采用抗硫酸盐水泥,于2010 年10 月施工完毕。
3试验项目根据有关规范水池应做满水试验4水池试水前的准备工作4.1 试水前检查工作1、池体结构的混凝土抗压强度、抗渗抗冻标号均达到设计要求2、水池结构外观检查试水前应先对池体进行外观检查,检查池体有无裂缝,如有较大开裂等情况发生应经设计等有关部门鉴定后再作处理,检查蜂窝麻面情况。
3、池体混凝土的缺陷修补局部蜂窝、麻面、局部混凝土流浆、预埋钢筋等等,需在灌水试验前修补处理完毕。
4、水池封闭前应将池内的杂物清理干净。
5、在水池进人维修口处,设置水位观测标尺、用明显的标记标定水池的各试水标高及最高水位。
4.2 水源点的选用蓄水池围墙外30 米处,有干管出水口,进水采用DN160UPVC 管,可完成所需进水量。
注水试验用水,应采用清水。
5注水与试验步骤5.1、在充水之前测量人员应在水池顶部检查口处设置标高控制点和水位标尺。
向水池内充水分三次进行,首先向蓄水池每次注入为设计水深的1/3 左右。
注水水位上升速度不宜超过2m/24h 。
市政工程雨水箱涵满水试验规范

![市政工程雨水箱涵满水试验规范](https://img.taocdn.com/s3/m/2de672f3541810a6f524ccbff121dd36a22dc450.png)
市政工程雨水箱涵满水试验规范
水池构筑物满水试验,其允许渗水量按设计水位浸湿的池壁和池底总面积(m?)计算,钢筋混凝土水池不得超过2L/(m?*d),砖石砌体水池不得超过3L/(m?*d)。
溢流井(或事故排出口)
溢流井的设置,是为了由于停电或抽升水泵(或压力管)发生故障时,要求关闭进水闸,或出现雨水、合流泵站超频率、污水超设计流量等情况时,来水管之流量不能及时抽升,就要通过溢流井中之溢流管临时流入天然水体(或污水排入雨水沟渠),以免淹没集水池和影响排水。
溢流井的设置,必须取得当地卫生主管部门的同意。
1)溢流井位置:应设在来水干管进水闸之前,在较长的来水管上,可在上游一定距离加设溢流井。
2)溢流口高度:应根据排入水体的洪水位决定,必须高于洪水位,不允许河水倒灌。
3)溢流口断面尺寸:溢流口过水能力可按来水设计流量计算,但在与有关方面(规划、环保、市政管理)协商后,也可适当减少。
溢流口的型式,可以采用溢流堰的作法。
无溢流条件者,重要地区的泵站要设双电源,或设备用泵临时接电源
抽升。
构筑物满水试验方案
![构筑物满水试验方案](https://img.taocdn.com/s3/m/f2ae62eb581b6bd97e19ea22.png)

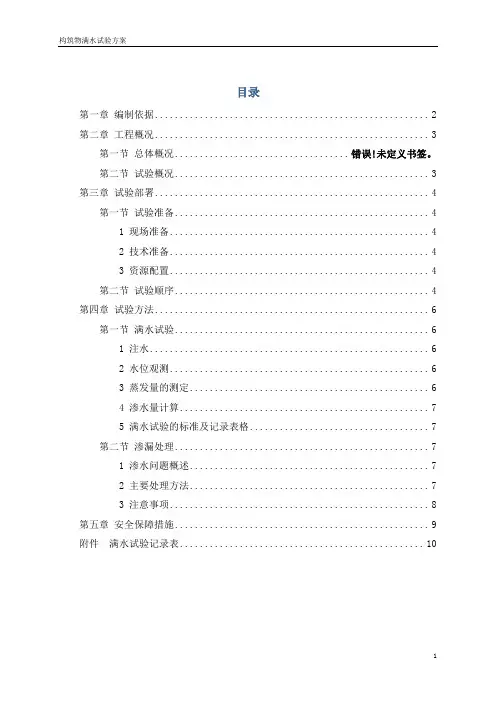

目录第一章编制依据 (2)第二章工程概况 (3)第一节总体概况................................... 错误!未定义书签。
第二节试验概况 (3)第三章试验部署 (4)第一节试验准备 (4)1 现场准备 (4)2 技术准备 (4)3 资源配置 (4)第二节试验顺序 (4)第四章试验方法 (6)第一节满水试验 (6)1 注水 (6)2 水位观测 (6)3 蒸发量的测定 (6)4 渗水量计算 (7)5 满水试验的标准及记录表格 (7)第二节渗漏处理 (7)1 渗水问题概述 (7)2 主要处理方法 (7)3 注意事项 (8)第五章安全保障措施 (9)附件满水试验记录表 (10)第一章编制依据《工程测量规范》(GB50026-2007);《混凝土结构工程施工质量验收规范》(GB50204-2015);《城市污水处理厂工程质量验收规范》(GB50334-2002);《给水排水构筑物施工及验收规范》(GB50141-2008);《给水排水管道工程施工及验收规范》(GB50268—2008);设计院提供的施工图及设计技术要求等。
第二章工程概况第一节试验概况本工程共有9个构筑物存在水池结构,分别为粗格栅及进水泵房、细格栅及曝气沉砂池、改良AAO生化池、配水井及污泥回流泵房、二沉池、高效混凝沉淀池、紫外消毒渠、巴氏计量槽及尾水泵房、回用水泵房及配电间、尾水排放口。
结构移交前需要对水池进行闭水试验,特编制此方案对各水池移交相关事项进行说明,使水池闭水试验顺利进行。
各水池构筑物概况如下表:第三章试验部署第一节试验准备1 现场准备1.1 水源选择试验用水的水源由现场施工供水供应,供应能力为54m³/h。
水池之间倒水采用80m³/h排量的水泵。
水池间引水时水泵数量可根据水池容量大小进行灵活调配,以确保及时完成注水。
1.2 现场清理水池在进行闭水试验前需对水池内架体及模板等施工材料进行拆除清理,若后浇带尚未满足拆除条件,则无需拆架清理,由于部分水池为全封闭墙体,因此,在水池顶板上设置临时材料出口,待闭水试验完成后,进行砼封堵浇筑处理;若水池墙体存在设计后浇带,则增大后浇带宽度,作为材料出口。
构筑物满水试验的规定
![构筑物满水试验的规定](https://img.taocdn.com/s3/m/4c84673e3186bceb18e8bb2f.png)
构筑物满水试验的规定
一、试验必备条件与准备工作
(一)满水试验前必备条件
(2)现浇钢筋混凝土池体的防水层、防腐层施工之前;装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;砖砌池体防水层施工以后,石砌池体勾缝以后。
二、水池满水试验与流程
(一)试验流程试验准备→水池注水→水池内水位观测→蒸发量测定→整理试验结论
(二)试验要求
1.池内注水
(1)向池内注水应分3次进行,每次注水为设计水深的1/3。
对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。
(2)注水时水位上升速度不宜超过2m/d。
相邻两次注水的间隔时间不应小于24h。
(3)每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。
当发现渗水量过大时,应停止注水。
待做出妥善处理后方可继续注水。
三、满水试验标准
(1)水池渗水量计算,按池壁(不含内隔墙)和池底的浸湿面积计算。
(2)渗水量合格标准。
钢筋混凝土结构水池不得超过2L(/。
二建-市政公用实务-水池施工中的抗浮措施及构筑物满水试验的规定
![二建-市政公用实务-水池施工中的抗浮措施及构筑物满水试验的规定](https://img.taocdn.com/s3/m/c5b6db317fd5360cba1adb5d.png)
【考点】水池施工中的抗浮措施当地下水位较高或雨、汛期施工时,水池等给水排水构筑物施工过程中需要采取措施防止水池浮动。
一、当构筑物有抗浮结构设计时(1)当地下水位高于基坑底面时,水池基坑施工前必须采取人工降水措施,将水位降至基坑底下不少于500mm处。
(2)在水池底板混凝土浇筑完成并达到规定强度时,应及时施做抗浮结构。
二、当构筑物无抗浮结构设计时,水池施工应采取抗浮措施(一)下列水池(构筑物)工程施工应采取降(排)水措施(1)受地表水、地下动水压力作用影响的地下结构工程。
(2)采用排水法下沉和封底的沉井工程。
(3)基坑底部存在承压含水层,且经验算基底开挖面至承压含水层顶板之间的土体重力不足以平衡承压水水头压力,需要减压降水的工程。
(二)施工过程降(排)水要求(1)选择可靠的降低地下水位方法,严格进行降水施工。
(2)基坑受承压水影响时,应进行承压水降压计算,对承压水降压影响进行评估。
(3)降(排)水应输送至抽水影响半径范围以外的河道或排水管道,并防止环境水源进入施工基坑。
(4)在施工过程中不得间断降(排)水,并应对降(排)水系统进行检查和维护;构筑物未具备抗浮条件时,严禁停止降(排)水。
三、当构筑物无抗浮结构设计时,雨、汛期施工过程必须采取抗浮措施(1)雨期施工时,施工中常采用的抗浮措施如下:1)基坑四周设防汛墙,防止外来水进入基坑;建立防汛组织,强化防汛工作。
2)构筑物下及基坑内四周埋设排水盲管(盲沟)和抽水设备。
3)备有应急供电和排水设施并保证其可靠性。
(2)当构筑物的自重小于其承受的浮力时,会导致构筑物浮起,应考虑因地制宜措施:引入地下水和地表水等外来水进入构筑物,使构筑物内、外无水位差,以减小其浮力,使构筑物结构免于破坏。
第1页/共3页。
试水方案
![试水方案](https://img.taocdn.com/s3/m/2fbe754333687e21af45a9f3.png)
(1)待水池混凝土强度达到设计强度后,先在池壁上作好标高的标志,以不超过2m/d的速度灌入清水,第一次充水至设计水位的1/3时,第二次充水至设计水位的2/3时,第三次充水至设计水位,相邻两次充水时间不少于24h,同时进行沉降观测并做好记录。
(2)在按设计水位标高充满水24h后,用以下方法测定水池24h渗水量:事先做直径为50cm,高30cm的敞口钢板水箱,要求绝对不渗漏,将其灌满水后在同等日照条件下进行蒸发量测试。
水池渗水量计算:24小时后用水位测针准确测出池壁水位减少高度,计算出减水量扣除蒸发量,判断是否符合实际渗水量不超过2L/m2.d的规范和设计要求。
(3)同时在业主和监理工程师的监督下,对池外壁认真进行外观检查,有无渗漏点及水印湿迹,并填写记录表。
一、水池满水试验的前提条件1.池体结构混凝土的抗压强度、抗渗强度或砖砌体水泥砂浆强度达到设计要求;2.现浇钢筋混凝土水池的防水层、水池外部防腐层施工以及池外回填土施工之前;3.装配式预应力混凝土水池施加预应力或水泥砂浆保护层喷涂之前4。
砖砌水池的内外防水水泥砂浆完成之后;二、构筑物满水试验程序试验准备→水池注水→水池内水位观测→蒸发量测定→有关资料整理三、构筑物满水试验要求(一)注水向池内注水分3次进行,每次注入为设计水深的1/3。
注水水位上升速度不超过2m/24h,相邻两次充水的间隔时间,应不少于24h。
每次注水后宜测读24h的水位下降值。
(二)外观观测对大中型水池,可充水至池壁底部的施工缝以上,检查底板的抗渗质量,当无明显渗漏时,再继续充水至第一次充水深度。
在充水过程中,对池外观进行检查,渗水量过大时停止充水,进行处理。
(三)水位观测池内水位注水至设计水位24h以后,开始测读水位测针的初读数。
测读水位的末读数与初读数的时间间隔应不小于24h。
(四)蒸发量的测定有盖水池的满水试验,对蒸发量可忽略不计。
无盖水池的满水试验的蒸发量,可设现场蒸发水箱。
满水试验方案
![满水试验方案](https://img.taocdn.com/s3/m/32779d26bcd126fff7050bf9.png)
满水试验方案一、编制依据1、北京市市政工程设计研究总院提供的《MBR生物池建筑、结构设计施工图》2、《细格栅间、曝气沉砂池、膜格栅间建筑、结构设计施工图》3、《膜池建筑、结构设计施工图》4、《粗格栅间及进水泵井建筑结构设计施工图》5、《给排水构筑物施工及验收规范》(GB50141-2008)二、工程概况1、设计概况我公司承建的粗格栅、细格栅间、曝气沉砂池、膜格栅间、生物池A工程、膜池间A。
根据给排水构筑物施工及验收规范要求,用以考核检验污水处理构筑物的渗水量是否达到标准要求,以免污水渗漏,再次污染环境;避免钢筋混凝土结构内钢筋遭受腐蚀,影响结构安全,为保证水池满足设计使用的要求,必须进行满水试验。
各个构筑物都为现浇钢筋混凝土结构,设计概况如下:1)、粗格栅及进水井:池体整个有盖,水池深:13.4m,设计水位:8.55m,满水试验水量为3256m³。
2)、细格栅间:无盖,渠道部分深2.5m,设计水深为1.6m,进水井深9.45m,进水井设计水位为8.9m,满水试验水量 m³。
曝气沉砂池,无盖长28.95m,宽19.3m,池深4.37m,设计水深为3.57m 满水试验水量 m³。
膜格栅间,无盖,进水渠道部分深2.05m,设计水深1.45m,出水渠部分深6.60m,设计水深5.7m。
水试验水量 m³。
3)、生物池A:分为四个系列,厌氧池、缺氧池有盖、好氧池无盖。
池深8.0m,设计水深6.51m,每个系列满水试验水量为13320m m³。
4)、膜池间A:无盖,共有12个膜池,每座膜池设计水深3.65m,满水试验水量为531 m³。
2、现场水源情况现场水源接入点为粗格栅南侧生活区内,沿拟建构筑物边有一DN100焊接钢管消防水管,每个构筑物都有消火栓。
详见附图施工平面布置图。
3、质量要求及工期要求1)质量标准:合格2)计划总工期:计划总工期3个月,开始日期:2011年5月15日,完工日期:2011年8月15日。
构筑物满水试验方案
![构筑物满水试验方案](https://img.taocdn.com/s3/m/f128335549649b6649d74737.png)
构筑物满水试验方案
⑴一般要求
①构筑物施工完毕,混凝土达到强度设计值后,及时进行满水试验。
②向构筑物内充水宜分三次进行,第一次充水至设计水深的三分之一,第二次充水至设计水深的三分之二,第三次充水至设计水深,每次充水时的水位上升速度不宜超过2m/d,相邻两次充水的间隔时间不应少于24小时,且宜在水池的平均沉降速率小于5mm/d以后再进行下级充水。
③检测标准:
测试期间应对该构筑物的外侧墙面进行检查,不允许出现明显的渗漏痕迹。
失水量应根据总润湿面积进行计算。
渗水量按外壁板和底板的浸湿面积计算,不得超过2L/m2·d。
⑵水位观测
①充水时的水位可用水位标尺测定。
②充水至设计水深进行渗水量测定时,采用水位测针测定水位。
水位测针的读数精度应达1/10mm。
③充水至设计水深后至开始进行渗水量测定的间隔时间,应不少于24小时。
④测读水位的初读数与未读数之间的间隔时间,应为24小时。
⑤连续测定的时间可依实际情况而定,如第一天测定的渗水量符合标准,应再测定一天;如第一天测定的渗水量超过允许标准,而以后的渗水量逐渐减少,可继续延长观测。
⑶试水注意事项
①水池满水试验过程中,应加强沉降观测,对试水前、试水中、试水后的观测务必准确到位。
②试水现场要设立明显的标志,夜间设红灯,闲杂人员一概不得入内,以免发生溺水事故。
③试水时作好记录,观测人员日夜值班,每班2人,禁止单独行动。
水池满水试验规定
![水池满水试验规定](https://img.taocdn.com/s3/m/6f76bc66de80d4d8d15a4f8f.png)
创作编号:GB8878185555334563BT9125XW创作者:凤呜大王*构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。
二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。
(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。
(3)安装水位观测标尺;标定水位测针。
(4)准备现场测定蒸发量的设备。
一般采用严密不渗,直径500mm,高300mm的敞口钢板水箱,并设水位测针,注水深200mm。
将水箱固定在水池中。
(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。
三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。
对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。
2.注水时水位上升速度不宜超过2m/d。
相邻两次注水的间隔时间不应小于24h。
3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。
当发现渗水量过大时,应停止注水。
待作出妥善处理后方可继续注水。
4.当设计单位有特殊要求时,应按设计要求执行。
满水试验方案及技术控制
![满水试验方案及技术控制](https://img.taocdn.com/s3/m/5be0d4720c22590103029d97.png)
满水试验方案及技术控制1、水池满水试验:所有构筑物池类结构施工完成后,应进行池体满水试验,满水试验在回填土之前,受力结构完全达到设计强度后才能进行,水池壁板的内外粉刷应在试水并对试水时发现的缺陷修补完毕后进行。
(1)、池体满水试验前,先清除池内垃圾,封闭与构筑物连接的管子、孔道,在测试过程中向池内缓慢注水,先进行充水预压以提高软弱地基的承载力及改善使用期间地基的变形,满水试验水位见各单体(或工艺设计水位),水池每次充水的深度应为设计水深的1/3,然后进行沉降观测,当平均沉降速率小于5㎜/d时,可认为沉降已稳定,方可进入下一级的充水,试水水位标高为工艺设计的最高水位,试水后池内不宜放空,至少留50㎝深的水以防砼干裂。
(2)、注水方法,每次注水水位为池深的H/3,注意观察,三天后再灌注第二次,共三次,10天内完成试验。
(3)、水池试水时将水位充至设计水位,并满水后三天再进行测定及检查,要求满足下列要求:①、除去蒸发,24小时渗水量不超过规范规定的要求。
②、变形缝处不得有渗水现象。
(4)、装水时,必须控制进水速度,使水荷载缓慢地增加至设计水位,装满水后静置三天,第四天开始观察,连续观察三天,要求一昼夜水的减少量除去蒸发不超过2L/m2.d,要求结构缝和施工缝无渗漏现象。
(5)、满水试验观察记录,从装水开始,前后共历时10天观察记录。
包括天气情况,装水速度,(进水管径大小)进出管洞渗漏情况,按缝处渗漏情况,池外壁面情况,池内水位变化以及沉降观测点记录,每天必须仔细观察,详细记录,直至试验完毕。
(6)、满水试验应满足《给水排水构筑物施工及验收规范》GB50141-2008中的要求。
2、池体粉刷、沟槽土方回填:满水试验验收合格后,经监理、设计等单位签字后,可进行粉刷和回填土,在基坑回填之前,基坑排水不能停止。
(1)、池壁的表面、池底板上表面均抹防水砂桨,厚1cm,然后铺设防渗膜,与池体粘结一起。
壁面处理前,必须清除表面污物、浮灰等。
构筑物满水试验的流程
![构筑物满水试验的流程](https://img.taocdn.com/s3/m/4a4e8b16b207e87101f69e3143323968011cf493.png)
构筑物满水试验的流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!构筑物满水试验的流程构筑物满水试验的流程是检验水池等构筑物防水性能的重要手段,具体流程包括以下几个方面:一、试验准备1.1 池体混凝土或砖石砌体砂浆强度达标1.2 池内清理洁净,无杂物二、分阶段注水2.1 分三次注水,每次注水为设计水深的1/32.2 注水速度不超过2m/d,每次注水间隔不少于24h三、水位观测3.1 使用水位标尺测针观测、记录注水时水位值3.2 注水至设计水深后,开始测读水位测针初读数四、外观检查4.1 在注水过程中和注水后,对池体进行外观检查4.2 发现渗水量或沉降量过大时,应停止注水,妥善处理后继续五、蒸发量测定5.1 有盖水池可忽略蒸发量5.2 无盖水池设置现场蒸发水箱测定蒸发量通过满水试验的以上流程,可以检验水池等构筑物的防水性能是否达标,确保其在使用过程中不会发生渗漏问题。
水池满水试验方案
![水池满水试验方案](https://img.taocdn.com/s3/m/33299e2cb9f3f90f77c61b27.png)
水池满水试验方案在混凝土强度达设计强度并具备试水条件后应按规定及时进行试水试验,灌水前,先封堵进出水预留孔、管,并在各构筑物设置好沉降观测点。
设置好水位观测标尺,标定水位测针、制作测定蒸发量的水箱。
做好充水和放水的准备。
试水试验按《给水排水构筑物施工及验收规范》(GBJ141-90)执行,具体施工要点如下:一、满水试验前的准备工作1、满水试验前,变形缝必须按设计要求做好防水处理;2、池壁内止水螺栓根部剔除深20mm,直径50mm的凹槽,将螺栓沿根部割掉,抹防水砂浆;3、将池内杂物清理干净,砼缺陷修复完整,临时封堵预留孔洞及预留管;4、设置水位观测标尺,标定水位测针、制作测定蒸发量的水箱;5、做好充水和放水的准备。
6、满水试验前应做好完善的临时沉降观测标志和永久性沉降观察标志,以便做好沉降观察记录工作。
二、满水试验的操作程序1、向池内充水均应分三次进行,第一次充水为设计水深的1/3,第二次充水为设计水深的2/3,第三次充水至设计水位。
2、第一次充水至池壁底部的施工缝以上时,检查底板的抗渗质量,当无明显渗漏时,再继续充水至第一次充水深度;3、充水时水位上升速度不宜超过2m/d,相邻两次充水间隔时间不应小于24h;4、每次充水宜测读24h的水位下降值,计算渗水量,在充水过程中,对水池做外检查,当发现渗水量较大时,应停止充水,待做处理后,方可继续充水。
三、水位观测1、充水时的水位可用水位标尺测定,充水至设计水深进行渗水量测定时,应采用水位测针测定水位。
2、充水至设计水深后,至开始进行渗水量测定的间隔时间,不少于24h;3、测读水位的初读数与末读数之间的间隔时间,应为24h。
四、蒸发量的测定1、现场测定蒸发量的设备,采用直径为50cm,高为30cm的敞口钢板水箱,并设一定水位的测针,水箱不得渗漏。
2、测定水池水位的同时,测定水箱的水位。
五、观测记录从水池开始充水至完毕,每天要做观测记录,观测记录包括:天气情况、从从水池速度、池壁渗水情况以及沉降观测点观测记录,并按规范要求填写水池满水试验记录。
满水试验规范
![满水试验规范](https://img.taocdn.com/s3/m/3a8919c0102de2bd960588ed.png)
水池满水试验施工方案1 编制依据《地基与基础工程施工及验收规范》GB50202—2002《混凝土结构工程施工及验收规范》GB50204—2002《地下防水结构工程施工验收规范》GB50208-2002精品文档,超值下载《地下工程防水技术规范》GBJ108-87《砼外加剂应用技术规范》GB50119-2003《建筑安装工程质量检验评定统一标准》GB50300—2001《建筑工程质量检验评定标准》GBJ301—88《给水排水工程施工验收规范》GB50268-97《给水排水构筑物施工验收规范》GBJ141-90其它有关规范资料及以往施工经验。
2 工程概况本工程为石家庄市南水北调配套工程赵县城区水厂及配水管网工程,位于赵县北正村南侧,建设规模为7.5m3/d。
本工程为净水厂生产区建筑和安装工程,具体包括:格栅及配水井、V型滤池、反应沉淀池、清水池、二级泵房变配电间、加药加氯间、排泥排水调节池、污泥浓缩池、排泥水处理工房、机修间及仓库、综合楼、总图等11个单项工程(每个单项包括土建、装修、工艺、暖通、给排水、电气、自控及机械等单位工程)的全部工程内容。
3 试验项目根据有关规范水池应做满水试验。
4 水池试水前的准备工作4.1 试水前检查工作1、池体结构的混凝土抗压强度、抗渗抗冻标号均达到设计要求。
2、水池结构外观检查试水前应先对池体进行外观检查,检查池体有无裂缝,如有较大开裂等情况发生应经设计等有关部门鉴定后再作处理,检查蜂窝麻面情况。
3、池体混凝土的缺陷修补局部蜂窝、麻面、局部混凝土流浆、预埋钢筋等等,需在灌水试验前修补处理完毕。
4、水池封闭前应将池内的杂物清理干净。
5、在水池进人维修口处,设置水位观测标尺、用明显的标记标定水池的各试水标高及最高水位。
4.2 水源点的选用蓄水池围墙外30米处,有干管出水口,进水采用DN160UPVC 管,可完成所需进水量。
注水试验用水,应采用清水。
5 注水与试验步骤5.1、在充水之前测量人员应在水池顶部检查口处设置标高控制点和水位标尺。
构筑物满水试验的流程与要点
![构筑物满水试验的流程与要点](https://img.taocdn.com/s3/m/33a5c73df342336c1eb91a37f111f18583d00c8a.png)
构筑物满水试验的流程与要点英文回答:Dam Impoundment Test Procedure and Key Points.Procedure:1. Preparation:Ensure the dam is structurally sound and all components are functioning properly.Clear the reservoir area of any obstacles or debris.Install water level gauges and other monitoring equipment.2. Initial Impoundment:Start filling the reservoir at a controlled rate.Monitor water levels, seepage, and other parameters closely.Adjust the filling rate as necessary to prevent overtopping or excessive seepage.3. Progressive Impoundment:Continue filling the reservoir in stages, allowing the dam to adjust to the increasing water pressure.Hold the water level at each stage for a period of time to observe dam behavior.Conduct regular inspections and monitoring to assess the dam's performance.4. Crest Elevation Impoundment:Once the reservoir reaches its normal operatinglevel (crest elevation), maintain the water level for anextended period.Monitor seepage, dam movements, and other performance indicators.Perform comprehensive inspections and tests on all dam components.5. Evaluation:Analyze the data collected during the test to assess the dam's overall performance.Determine if any modifications or repairs are necessary.Issue a report documenting the test results and any recommendations for further actions.Key Points:Safety: Safety is paramount throughout the entireprocess.Monitoring: Continuous monitoring of water levels, seepage, and dam behavior is essential.Control: The filling rate and water levels must be carefully controlled to avoid overtopping or excessive seepage.Inspection: Regular inspections of the dam and reservoir are crucial for early detection of any problems.Data Analysis: A thorough analysis of test data is necessary to evaluate the dam's performance and make informed decisions.Documentation: Detailed documentation of the test procedure, observations, and results is vital for future reference.中文回答:构筑物满水试验流程与要点。
一级市政管道功能性试验
![一级市政管道功能性试验](https://img.taocdn.com/s3/m/0148d8d9a48da0116c175f0e7cd184254b351b3b.png)
城市给水排水工程:构筑物满水试验一、试验必备条件与准备工作(一)满水试验前必备条件(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;池内清理洁净,池内外缺陷修补完毕。
(2)现浇钢筋混凝土池体的防水层、防腐层施工之前;装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;砖砌池体防水层施工以后,石砌池体勾缝以后。
(3)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力。
(4)池体抗浮稳定性满足设计要求。
(5)试验用的充水、充气与排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏。
(6)各项保证试验安全的措施已满足要求;满足设计的其他特殊要求。
二、水池满水试验与流程(一)试验流程:试验准备→水池注水→水池内水位观测→蒸发量测定→整理试验结论。
(二)试验要求1.池内注水(1)向池内注水宜分3次进行,每次注水为设计水深的1/3。
对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时再继续注水至第一次注水深度。
(2)注水时水位上升速度不宜超过2m/d。
相邻两次注水的间隔时间不应小于24h。
2.水位观测(1)利用水位标尺测针观测、记录注水时的水位值。
(2)注水至设计水深进行水量测定时,应采用水位测针测定水位。
水位测针的读数精确度应达1/10mm。
(3)注水至设计水深24h后,开始测读水位测针的初读数。
(4)测读水位的初读数与末读数之间的间隔时间应不少于24h。
(5)测定时间必须连续。
测定的渗水量符合标准时,须连续测定两次以上;测定的渗水量超过允许标准,而以后的渗水量逐渐减少时,可继续延长观测。
延长观测的时间应在渗水量符合标准时止。
3.蒸发量测定(1)池体有盖时可不测,蒸发量忽略不计。
(2)池体无盖时,须作蒸发量测定。
(3)每次测定水池中水位时,同时测定水箱中蒸发量水位。
三、满水试验标准(1)水池渗水量计算,按池壁(不含内隔墙)与池底的浸湿面积计算。
满水试验要求
![满水试验要求](https://img.taocdn.com/s3/m/0d4cc73b43323968011c92c1.png)
水池满水试验本项目土建构筑物(集水池、接触氧化池、CASS池前段、CASS 池后段、中间水池、污泥浓缩池)均需做满水试验。
1 编制依据《地基与基础工程施工及验收规范》GB50202—2002《混凝土结构工程施工及验收规范》GB50204—2002《地下防水结构工程施工验收规范》GB50208-2002《地下工程防水技术规范》GBJ108-87《砼外加剂应用技术规范》GB50119-2003《建筑安装工程质量检验评定统一标准》GB50300—2001《建筑工程质量检验评定标准》GBJ301—88《给水排水工程施工验收规范》GB50268-97《给水排水构筑物施工验收规范》GBJ141-90其它有关规范资料及以往施工经验。
2 试验项目根据有关规范水池应做满水试验。
3 水池试水前的准备工作3.1 试水前检查工作1、池体结构的混凝土抗压强度、抗渗抗冻标号均达到设计要求。
2、水池结构外观检查试水前应先对池体进行外观检查,检查池体有无裂缝,如有较大开裂等情况发生应经设计等有关部门鉴定后再作处理,检查蜂窝麻面情况。
3、池体混凝土的缺陷修补局部蜂窝、麻面、局部混凝土流浆、预埋钢筋等等,需在灌水试验前修补处理完毕。
4、水池封闭前应将池内的杂物清理干净。
5、在水池进人维修口处,设置水位观测标尺、用明显的标记标定水池的各试水标高及最高水位。
4 注水与试验步骤5.1、在充水之前测量人员应在水池顶部检查口处设置标高控制点和水位标尺。
向水池内充水分三次进行,首先向蓄水池每次注入为设计水深的1/3左右。
注水水位上升速度不宜超过2m/24h。
相邻两次注水时间的间隔不得少于24小时。
设定读数尺度标尺杆,标尺杆安装牢固稳定,标尺杆正面安装钢尺刻度,读数清晰准确。
5.2、本工程设计没有提供长年水位容量,按照以往惯例及做法,设定深度值500立方米,分三段计算。
先充水至1米处,进行观察,察看水池外表面是否有明显渗漏现象,如果无明显渗漏且水位表面无水波,记录水位初值;在记录初值24小时后,观察记录第二次水位数值。
水池满水试验规定.doc
![水池满水试验规定.doc](https://img.taocdn.com/s3/m/1436807aa1c7aa00b52acbfa.png)
构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。
二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。
(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。
(3)安装水位观测标尺;标定水位测针。
(4)准备现场测定蒸发量的设备。
一般采用严密不渗,直径500mm,高300mm的敞口钢板水箱,并设水位测针,注水深200mm。
将水箱固定在水池中。
(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。
三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。
对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。
2.注水时水位上升速度不宜超过2m/d。
相邻两次注水的间隔时间不应小于24h。
3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。
当发现渗水量过大时,应停止注水。
待作出妥善处理后方可继续注水。
4.当设计单位有特殊要求时,应按设计要求执行。
(二)水位观测1.利用水位标尺测针观测、记录注水时的水位值;2.注水至设计水深进行水量测定时,应采用水位测针测定水位。
水池做满水试验及验收
![水池做满水试验及验收](https://img.taocdn.com/s3/m/a53bc2d79b6648d7c0c7469b.png)
水池做满水试验前应具备的条件1)根据该规范第5.1.4 条规定,水池满水试验前应具备以下条件:①池体的混凝土或砖石砌体的水泥砂浆已达到设计强度;②现浇钢筋混凝土水池的防水层、防腐层施工以及回填土以前;③装配式预应力混凝土水池施加预应力以后,保护层喷涂以前;④砖砌水池防水层施工以后、石砌水池勾缝以后;⑤砖石水池满水试验与填土工序的先后安排符合设计规定。
2)根据第5.1.5 条规定,水池满水试验前,应做好下列准备工作:①将池内清理干净,修补池内外缺陷,临时封堵预留孔洞、预埋管口及进出水口等。
并检查充水及排水闸门,不得渗漏;②设置水位观测标尺;③标定水位测针;④准备现场测定蒸发量的设备;⑤充水的水源应采用清水并做好充水和放水系统的设施。
水池满水试验的技术要求:1)构筑物水池满水试验的程序试验准备——水池注水——水池内水位观测——蒸发量测定——有关资料整理。
(2)构筑物满水试验要点1/3.注水①注水:向池内注水分三次进行,每次注水为设计水深的水位上升速度不宜超过2m/24h ,相邻两次注水的间隔时间,应不少于24h,每次注水后宜测读24h的水位下降值。
②外观观测:对大中型水池,可充水至池壁底部的施工缝以上,检查底板的抗渗质量,当无明显渗漏时,再继续充水至第一次充水深度。
在充水过程中,对池外观进行检查,渗水量过大时停止充水,进行处理。
③水位观测:池内水位注水至设计水位24h以后,开始测读水位测针的初读数。
测读水位的末读数与初读数的时间间隔应不小于24h .水位测针的读数精度应达到0.1伽.④ 蒸发量的测定:有盖水池的满水试验,对蒸发量可忽略不计。
无盖水池的满水试验的蒸发量,可设现场蒸发水箱,并在水箱内设水位测针进行测定。
测定水池中水位的同时,测定水箱中的水位。
5.3 验收5.3.1 污水管、合流污水管及湿陷性黄土、膨胀土地区的雨水管,在回填土前应按《给水排水管道工程施工及验收规范》GB50268 进行严密性试验。
水池满水试验规定(闭水试验)
![水池满水试验规定(闭水试验)](https://img.taocdn.com/s3/m/6907fdffdd3383c4bb4cd2b2.png)
水池满水试验规定(闭水试验)构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。
二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。
(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。
(3)安装水位观测标尺;标定水位测针。
(4)准备现场测定蒸发量的设备。
一般采用严密不渗,直径500mm,高300mm 的敞口钢板水箱,并设水位测针,注水深200mm。
将水箱固定在水池中。
(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。
三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。
对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。
2.注水时水位上升速度不宜超过2m/d。
相邻两次注水的间隔时间不应小于24h。
3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。
当发现渗水量过大时,应停止注水。
待作出妥善处理后方可继续注水。
4.当设计单位有特殊要求时,应按设计要求执行。
(二)水位观测1.利用水位标尺测针观测、记录注水时的水位值;2.注水至设计水深进行水量测定时,应采用水位测针测定水位。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
构筑物满水试验的规定
一、水池满水试验前的必备条件
水池满水试验是水工构筑物的主要功能性试验,
满水试验前必须具备以下条
件:
(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;
(2)池内清理洁净,池内外缺陷修补完毕;
(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;
(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;
(5)砖砌池体防水层施工以后,石砌池体勾缝以后;
(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全
承受试验压力:
(7)池体抗浮稳定性满足设计要求;
(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水
闸门不得渗漏:
(9)各项保证试验安全的措施已满足要求;
(10)满足设计的其他特殊要求。
二、水池满水试验的准备
(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。
(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等
标志已配备齐全。
(3)安装水位观测标尺;标定水位测针。
(4)准备现场测定蒸发量的设备。
一般采用严密不渗,直径500mm,高300mm的敞口钢板水箱,并设水位测针,水深200mm。
将水箱固定在水池中。
(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初
始高程。
