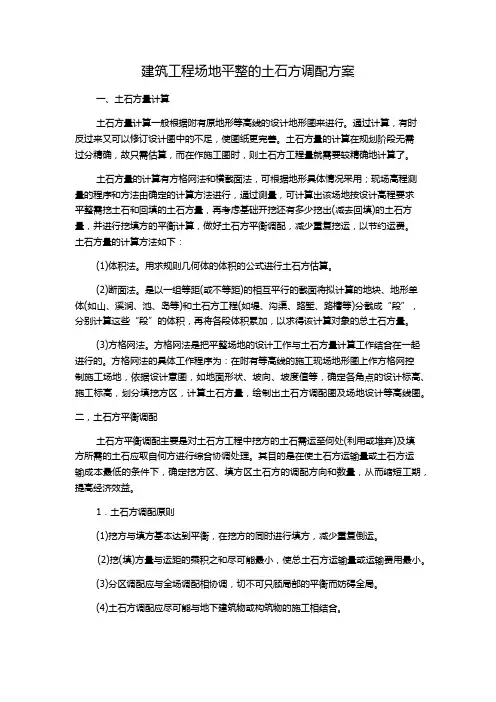

重庆XXXXXX还房工程
场地平整
土石方调配
施
工
专
项
方
案
重庆XX建设工程有限公司
XXXX拆迁还房工程项目部
场地平整土石方调配施工(方案)报审表工程名称:重庆XXX拆迁还房(一期)工程编号:
重庆市XXXX(集团)有限公司工程项目施工专项方案审批表
淤泥清理换填与表土清除施工专项方案
1、编制的依据
1.1工程招标文件
1.2国家、重庆市颁布的有关环保、水保、文保、土地、质
量、文明施工、合同等方面的法律法规。
1.3施工技术(安全技术)规范及技术标准;
(1)《工程测量规范》(GB/T50026-93 )
(2)《地基与基础工程施工及验收规范》(GBJ202-83)
(3)《建设工程项目管理规范》(GB/T50326-2001)
(4)《建筑地基处理技术规范》(JGJ79-2002)
(5)《工程网络计划技术规范》(JGJ/T121-99 )
(7)《土方与爆破施工及验收规范》(GBJ201-83 )
1.4重庆XX市建筑工地文明施工标准,重庆XXX市环保的有关规定;
1.5公司《质量管理手册》、《程序文件》及有关管理制度;
1.6其它与本工程相关的施工及验收规范。
2、工程概况
XXX还建房工程总用地规模为126762.12㎡,开发总建筑面积约为19.78万㎡。开挖、回填范围占地面积约161938.53㎡,土石方开挖工程量约55万立方米,土石方回填工程量约57万立方米,场外运土回填根据现场实际情况确定。场地地势总体呈东北方向低西南方向高,地面高程290.60~226.70m,最大高差约63.9m,最大开挖深度约38.0米,最大回填深度约14.4米(包括换填於泥的厚度)局部为陡坎,在开挖深度范围内主要为植被、种植土、原土、页岩、砂岩等,回填地段有植被、水田、鱼塘等。场地内有大量的棵树、竹子、其他杂树、还有农民种的疏菜等。
2.1场地工程地质条件
(1)地形地貌
本项目位于重庆市XXXXX工业园区,东面、南面为农田,西面为重庆啤酒厂,北面为刚修建的城市主干道路基,交通十分方便。
拟建场区属构造剥蚀丘陵地貌,其地貌为浅丘、斜坡及沟谷地带,场区南侧主要为浅丘及斜坡,北侧主要为沟谷地带。场区浅丘、斜坡主要为种植农作物,沟谷主要为水田。其红线内地面标高界于226.86~281.63m,最大高差约54.77m。
(2)气象与水文
本区属亚热带季风气候,具有空气湿润、冬季温暖、夏季炎热、春秋多雨、四季分明的特点。多年平均气温为17.72℃,月平均气温
最高是8月为28.5℃,最低是1月为7.2℃。极端最高气温42.2℃;极端最低气温-1.8℃。月平均气温在20℃以上的月份有5、6、7、8、9月;10℃以下的冬寒期为12、1、2月。多年平均相对湿度为79%。
区内以降雨为主,雪、冰雹少见,多年年平均降雨量为1044.3mm,降雨量多集中于4~9月,其降雨量高达812.4mm,占全年降雨量的77.8%。年平均降雨日为168天,最大日降雨量266.6mm。
(3)水文地质条件
拟建场区位于浅丘斜坡地带,地势较高,大气降雨主要以地表水形式向中部地势较低处排泄。场地内岩土层为粉质粘土及砂、泥岩层,粉质粘土层具有阻水作用,为隔水层,基岩构造裂隙不发育,泥岩亦为隔水层,砂岩为弱透水层。经钻孔后,抽干钻孔中残留用水,无水位恢复,水文地质条件简单。由于场区位于部分地带为水田、鱼塘、小河沟等,存在地表水,施工开挖时做好排水处理工作。
3、施工用临时道路与临时设施的搭建
3.1、由于土石方开挖阶段进出车辆多、带泥多,为全面开工及早形成生产能力创造条件,应及时解决好进出车辆临时运输便道的畅通,协调好周边单位和政府相关部门的关系。
3.2、利用已有城市主干道路与进场入口连接,施工道路路口是连接施工现场道路与施工现场外部公路的路段,连接搭接应平顺,搭接处进行硬化处理、出口处修建冲水设施水沟、沉淀水池等,并配备二台高压冲洗机、备用两台高压水枪对出场车辆进行冲洗。
3.3、施工现场临时设施的搭建应首先满足施工现场交通及施工
用机具、材料临时周转用场地的前提下按平面布置进行。
4、施工目标确定
4.1、质量目标
工程一次验收合格率100%,顾客(业主或监理工程师)满意率100%。
4.2、安全目标
“零死亡”、“零重伤”、“无重大违章指挥”。
4.3、文明施工目标
争创重庆市市级文明施工现场。
4.4、服务目标
恪守合约,密切配合,认真协调好各有关方面的工作,接受业主、监理对施工质量、安全、进度及现场的管理、监督。
5、施工安排
5.1、施工顺序
首先砍伐树木、杂草,运到业主指定堆放地点,底洼地段挖排水沟、集水池、修建沉淀水池、抽水至沉淀水池再排入市政管网,然后进行表层土开挖、外运,同时清於并外运。土方开挖、石方爆破作业,运输回填,回填土必须分层碾压(每层填土厚度300,压实度大于93%)。本项目挖方少于填方,需借土填土方根据现场实际情况确定。
现场将采用浅孔及深孔松动控制爆破、边坡采用按设计放坡光面爆破,负一层挡土墙外、相邻有高差外留工作面1.5米宽,土石方开挖放坡1:1,挖、运,全部以机械施工为主,人工配合为辅。回填部
分排水、除草、清於后分层回填碾压,粘土回填每层300mm厚,压实度93%。页岩、砂岩回填每层900厚,用重型振动式压路机碾压。
5.2、根据现场实际情况,把施工现场分为三个挖方区与三个填方区(详后土石方调配方案图,具体工程量以实际收方为主)(1)挖方区1共挖土石方243373.59m³,该区挖出后运至填方区1和填方区2,其中有147784.51m³运至填方区1,运距是318米;其余有95589.08 m³运至填方区2,运距是395米。
(2)挖方区2共挖土石方310599.18m³,该区挖出后运至填方区2和填方区3,其中有245768.34 m³运至填方区2,运距是324米;其余有64830.83 m³运至填方区3,运距是432米。
(3)挖方区3共挖土石方25300m³,该区挖出后运至填方区3,运距是90米。
5.3、整体施工方法、工程难点及对策
场地内有水田,鱼塘、城市道路路基填筑造成的底洼池不能自然排水,造成回填难度增大,施工期间又为雨水季节,影响进度的可能性较大。
施工范围内的耕地和松土,先清除有机土、种植土、草皮等,现有的回填松土进行换填碾压。基底的原状土质为於泥的,应进行换填,并对基底进行压实处理。
根据此特点我司将组织均衡施工,遵循先难后易、先上后下、分层开挖、横向分层、纵向分段、分端同步、阶梯推进的原则。回填采用先低后高,分层碾压的原则。
