黄土隧道台阶分布开挖法施工技术交底[全面]

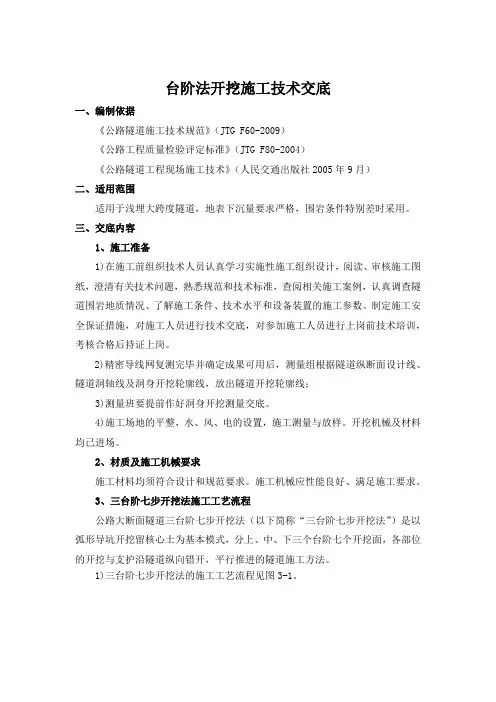

黄土隧道三台阶七步开挖法施工工法
黄土隧道三台阶七步开挖法施工工法中国水利水电第四工程局朱广琼、张建国1 前言黄土隧道是目前施工中经常碰遇到的一种隧道,由于受地质围岩条件下的限制,需在最短的时间内对围岩形成闭合成环,以保证施工安全。
根据对穿越第四系上更新统砂质黄土隧道--西坡隧道三台阶七步开挖法施工工法总结,为完善和推广七步台阶开挖法提供了技术支持,为类似隧道工程提供示范工程和积累经验。
2 工法特点2.1施工空间大,可以引入大型施工机械,多作业面平行施工,工效高;部分Ⅴ级软岩地段可以采用反铲挖掘机直接开挖下半断面,减小了对围岩的扰动。
2.2在地质结构复杂多变、软硬围岩相间的隧道施工中,便于灵活、及时地调整施工方法,进度稳定,工期有保障。
2.3能适应大跨度断面,没有拆除临时施工支护工序,节省投资;同时避免了因拆除临时支护可能造成的初期支护突然卸载而危及隧道安全等问题,初期支护断面圆顺,无应力集中点,受力均衡,结构安全性强;2.4混凝土仰拱超前施作,不仅便于初期支护及早闭合成环承载,而且改变了洞内作业和运输环境。
2.5全断面一次施作防水层和灌筑混凝土衬砌,确保了隧道防排水和混凝土衬砌的施工质量,运营病害少。
2.6无需特殊设备,投入少,操作性强,易推广。
3 适用范围断面开挖时掌子面围岩稳定或经过处理后(如超前小导管注浆预支护)无大的掉块、垮塌现象,初期支护刚度足够的黄土隧道。
4工艺原理隧道开挖过程中利用其自身稳定性,将开挖轮廓线分为七个开挖面,以前后七个不同的位置相互错开开挖、支护,混凝土仰拱紧跟下台阶及时施作,最终形成稳固的初期支护整体,缩短作业循环时间,逐步向前推进的作业方法。
5施工工艺流程及操作要点5.1施工工艺流程施工中严格遵循“管超前、严注浆、短进尺、强支护、早封闭、勤量测”的原则,台阶七步开挖一般包含上部弧形导坑开挖并施作拱部初期支护,再左右错位开挖中、下台阶并及时施作边墙初期支护,后及时施作仰拱混凝土,尽早封闭成环,二衬紧跟。
台阶法开挖施工技术交底
台阶法开挖施工技术交底一、编制依据《公路隧道施工技术规范》(JTG F60-2009)《公路工程质量检验评定标准》(JTG F80-2004)《公路隧道工程现场施工技术》(人民交通出版社2005年9月)二、适用范围适用于浅埋大跨度隧道,地表下沉量要求严格,围岩条件特别差时采用。
三、交底内容1、施工准备1)在施工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准,查阅相关施工案例,认真调查隧道围岩地质情况、了解施工条件、技术水平和设备装置的施工参数。
制定施工安全保证措施,对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2)精密导线网复测完毕并确定成果可用后,测量组根据隧道纵断面设计线、隧道洞轴线及洞身开挖轮廓线,放出隧道开挖轮廓线;3)测量班要提前作好洞身开挖测量交底。
4)施工场地的平整,水、风、电的设置,施工测量与放样。
开挖机械及材料均已进场。
2、材质及施工机械要求施工材料均须符合设计和规范要求。
施工机械应性能良好、满足施工要求。
3、三台阶七步开挖法施工工艺流程公路大断面隧道三台阶七步开挖法(以下简称“三台阶七步开挖法”)是以弧形导坑开挖留核心土为基本模式,分上、中、下三个台阶七个开挖面,各部位的开挖与支护沿隧道纵向错开,平行推进的隧道施工方法。
1)三台阶七步开挖法的施工工艺流程见图3-1。
图3-1 三台阶七步开挖法的施工工艺流程2)三台阶七步开挖法的施工工序及步骤:三台阶七步开挖法施工步骤见图-1,开挖透视图见-2,施工工序见图-3所示。
第1步,上部弧形导坑开挖:在拱部超前支护后进行,环向开挖上部弧形导坑,预留核心土,核心土长度为3~5m ,宽度为隧道开挖宽度的1/3~1/2。
开挖循环进尺应根据初期支护钢架间距确定,最大不得超过1.5 m ,开挖后立即初喷3~5cm 混凝土。
上台阶开挖矢跨比应大于0.3,开挖后及时进行喷、锚、网系统支护,架设钢架,在钢架拱脚以上30cm 高度处,紧贴钢架两侧边沿按下倾角30°打设锁脚锚杆,锁脚锚杆与钢架牢固焊接,复喷混凝土至设计厚度。
隧道工程三台阶开挖技术交底
初喷后打设系统锚杆和挂设钢筋网片。系统锚杆采用φ22中空注浆锚杆,长度为4.0 m,间距为l.0 m x 1.0 m梅花形布置。钢筋网片采用φ8钢筋,网格间距为20 cm×20 cm。
架设I20b型钢钢架,上台阶分3节安装,环向为钢板螺栓连接,纵向采用φ22钢筋连接,超前小导管尾端焊接在钢架上。
编制
复核
接收人
日期
技术交底书编号:工程第号
主送单位
隧道架子队
里程及桩号
交底内容
三台阶开挖技术交底
参考图号
日 期
2.中台阶边墙开挖支护
待上台阶超前中台阶3~5 m后,交错开挖中台阶两侧边墙,使左右两侧暴露的初期支护不同时处于悬空状态。即图中所示2、3部。每循环开挖支护进尺不得大于2榀,中台阶的开挖高度控制在3.2m左右,机械开挖,人工用风镐进行修整,必要时配以局部弱爆破。
技术交底书编号:工程第号
主送单位
隧道架子队
里程及桩号
交底内容
三台阶开挖技术交底
参考图号
日 期
本标段隧道Ⅴa衬砌地段均采用三台阶开挖法,~4.2米,台阶长度控制在3~5 m,核心土距拱顶1.5~2.0 m。中、下台阶开挖高度约为隧道总开挖高度〔不含仰拱〕减去上台阶开挖高度后平均分配,大约为3.2米;台阶长度控制在3~4 m。上台阶钢拱架由3个单元组成,防止连接部位在拱顶,各单元钢架之间采用钢板通过高强螺栓连接。
黄土隧道开挖安全技术交底模板
一、交底目的为确保黄土隧道开挖施工过程中的安全,预防安全事故发生,特进行安全技术交底,要求全体施工人员熟悉并严格遵守以下安全规定。
二、施工概况1. 工程名称:______隧道2. 施工地点:______省______市______县3. 隧道长度:______米4. 隧道埋深:______米5. 隧道断面:______平方米三、安全注意事项1. 人员安全(1)所有施工人员必须经过专业培训,持证上岗。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)严禁酒后作业,严禁疲劳作业。
2. 机械设备安全(1)机械设备必须定期检查、维护,确保其安全可靠。
(2)机械设备操作人员必须熟悉操作规程,严禁违章操作。
(3)机械设备作业区域应设置警示标志,严禁无关人员进入。
3. 隧道开挖安全(1)隧道开挖应遵循自上而下、分层开挖的原则。
(2)开挖过程中,应密切关注围岩变化,发现异常情况立即停止作业,及时上报。
(3)开挖过程中,应做好排水、防尘、防塌等工作。
4. 爆破作业安全(1)爆破作业必须按照《爆破安全规程》进行。
(2)爆破作业前,必须对爆破区域进行详细检查,确保安全。
(3)爆破作业时,应设置警戒区域,严禁无关人员进入。
(4)爆破作业后,应立即进行现场检查,确认安全后方可继续作业。
5. 通风安全(1)隧道开挖过程中,必须保证通风良好。
(2)通风设备应定期检查、维护,确保其正常运行。
(3)通风不良时,应立即采取措施,确保通风恢复正常。
四、应急预案1. 隧道开挖过程中,如发生塌方、涌水、火灾等事故,应立即启动应急预案。
2. 施工单位应成立应急救援队伍,配备必要的应急救援设备。
3. 施工人员应熟悉应急预案,掌握应急救援技能。
五、交底总结本次安全技术交底,旨在提高全体施工人员的安全意识,确保黄土隧道开挖施工安全。
请全体施工人员认真学习并严格遵守以上安全规定,共同保障施工安全。
六、交底时间______年______月______日七、交底人(签名)八、接收人(签名)九、备注1. 本模板仅供参考,具体交底内容应根据实际情况进行调整。
大断面黄土隧道三台阶七步开挖法施工技术
间 ,逐步 向纵深挖掘 。其 实质是 台阶开挖法的一种 ,拱部
采用环形开挖预 留核心土 ,利用核心土施压掌子面 ,中部 和下部也是先开挖两侧 ,保持 中部土体不动 ,保证掌子面 稳定 。三台阶七步开挖法 主要技术特点如下。 ( )施 丁空 间大 ,大 型施工 机械 可在 多个 作业 面 1 平行施工 ,工效 高 。部 分软岩地段 可采用挖 掘机直接 开 挖下半 部断面 ,减 少对围岩扰动 。
在 断 层 带 、 破 碎 带 等 自稳 性 较 差 地 层 和 富 水 地 层 承 载 拱 。
中,采用小 导管预注 浆 固结 、止水等辅助施 工措施 ,采 2 12 中台 阶左侧 和 下 台 阶右侧 边 墙 开挖 支护 . . 用上部弧形 导坑法短 开挖施作拱部 初期支 护后 ,再左 右 ( 1)上 台阶开 挖超前 中台 阶3~5 后 ,交错 开挖 m
修边 和对上 台阶初期支 护底部修 凿 。此期 间挖掘机开挖
高 度约 39m,台阶长 度控 制 在3~5m,核 心 土距 拱顶 下 台阶 。当中台阶上部 修边和上 台阶初期支 护底部修凿 .
15~20m,其 两侧 距 开挖 面 约2m;中 台阶开 挖 高度 结束后 ,继续 开挖 中台阶下部 。 . .
约45m,台阶长 度控 制在 3~4m;下 台 阶开挖 高 度结束后 ,及 时喷4 m厚 混凝 e
一
67—
土 ,封 闭作业面 。
( 4)设 置锁脚 锚管 是保 证初 期支护 安全 的重要 措
( 3)初 喷 后 打 设 锚 杆 和 挂 设 钢 筋 网 片 。锚 杆 采 施 。试验和量测 表明 ,拱脚 和墙脚初期 支护受到较大竖 用 2 2mm药 包 锚杆 ,长 4m,问距 l l ×1 I l m,梅 花形 向与侧 向压力 ,锁脚锚管可 保证工字钢受 到侧 向力 时不 布 置 。 钢筋 网片采 用 8mm钢筋 ,网格 间距 2 m × 向洞 内位移 ,同时起 到抑制 拱架整体下沉作 用 ,保证初 0c

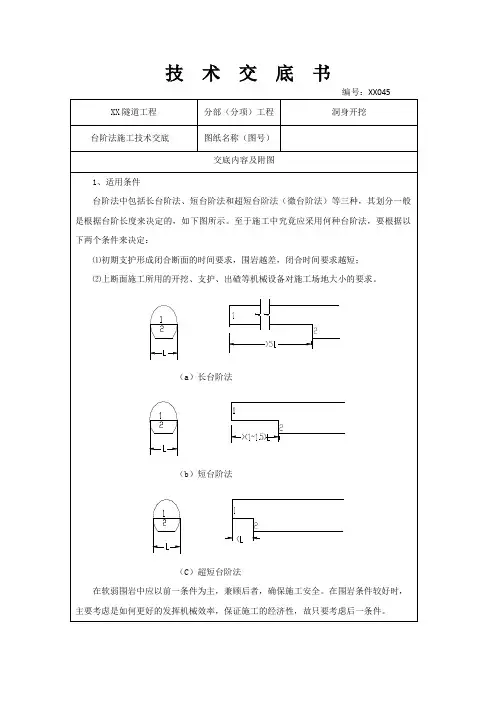

隧道工程洞身开挖台阶法施工技术交底
3、台阶法施工注意事项
⑴相对于全断面法来说,长台阶法一次开挖的断面和高度都比较小,只需配备中型钻孔台车即可施工,而且,对维持开挖面的稳定也十分有利。所以,它的适用范围较全断面法广泛,凡是在全断面法中开挖面不能自稳,但围岩坚硬不用仰拱封闭断面的情况,都可采用长台阶法。
技术交底书
编号:XX045
XX隧道工程
分部(分项)工程
洞身开挖
台阶法施工技术交底
图纸名称(图号)
交底内容ቤተ መጻሕፍቲ ባይዱ附图
1、适用条件
台阶法中包括长台阶法、短台阶法和超短台阶法(微台阶法)等三种,其划分一般是根据台阶长度来决定的,如下图所示。至于施工中究竟应采用何种台阶法,要根据以下两个条件来决定:
⑴初期支护形成闭合断面的时间要求,围岩越差,闭合时间要求越短;
C、无论上断面或下断面爆破施工,其掏槽方式均采用双楔形掏槽,以提高施工效率。
D、待初期支护的变形稳定后,或根据施工组织所规定的日期敷设防水层(必要时)和施做二次衬砌。
⑵短台阶法。这种方法也是分成上下两个断面进行开挖,只是两个断面相距较近,一般上台阶长度小于5倍但大于1~1.5倍洞径。上下断面采用平行作业。短台阶法的作业顺序和长台阶基本相同。
①长台阶法的作业顺序为:
A、对于上半断面。用多功能凿岩台架钻眼、装药爆破,地层较软时亦可用挖掘机开挖。安设锚杆和钢筋网,必要时加设钢支撑、喷射混凝土。用装载机配合反铲挖掘机装碴运至洞外。根据支护结构形成闭合断面的时间要求,必要时在开挖上半断面后,可施做临时仰拱,形成上半断面的临时闭合结构,然后在开挖下半断时再将临时仰拱挖掉。但从经济观点来看,最好不这样做,而改用短台阶法。
隧道开挖技术交底 (台阶法)
XXX隧道工程编号:XX隧道洞身开挖(洞身开挖)施工技术交底XXX施工技术交底书单位工程名称:××隧道 No.分部工程名称:洞身开挖分项工程(工序)名称:洞身开挖一、交底范围×××隧道(里程段落)段(围岩级别)级围岩台阶法施工二、施工程序及操作要点2.1施工程序(1)土质地段施工准备→围岩处理→测量放线→开挖→出碴→找顶→洞身支护(2)土质地段施工准备→围岩处理→测量放线→钻孔→装药爆破→开挖→初找顶→出碴→二次找顶→洞身支护2.2操作要点2.2.1施工准备开挖前应先进行测量放样,控制开挖的中线、水平引至开挖部位掌子面,确定开挖轮廓。
测量人员定出隧道中线和开挖轮廓线,用红油漆按钻爆布置画出炮眼位置,经检测合格后方可施工。
开挖作业照明安装,钻眼机具到位,高压风水管的连接,做好洞内、外排水系统,保证排水畅通,规划弃碴场位置,布设出碴路线,出碴设备准备。
2.2.2施工工艺(1)土质地段台阶法开挖台阶法施工将断面分为上下两部分。
采用人工配合机械开挖,一次进尺不超过1榀(1.0m),上台阶长度宜控制在一倍洞径(约6m),台阶高度3.5~4.5m,下台阶左右两侧开挖时应错开进行,严禁对称开挖,防止上部支护结构不稳引发塌方危险。
上台阶采用反铲挖掘机出碴至下台阶,下台阶由装载机装渣,自卸汽车运碴。
1)施工步骤步骤:1上台阶开挖→Ⅱ上台阶初期支护→3下台阶开挖→Ⅳ下台阶初期支护→底部开挖→Ⅵ仰拱及填充混凝土→Ⅶ拱墙混凝土。
说 明:1、上部开挖;Ⅱ、上部初期支护;3、下部开挖;Ⅳ、下部初期支护;5、底部开挖(捡底);Ⅵ、仰拱及混凝土填充;Ⅶ、二次衬砌;图2.1 台阶法开挖断面示意图 2)施工注意事项开挖1、3部时,根据现场情况必要时预留核心土。
导坑开挖宽度及台阶高度可根据施工机具、人员安排进行适当调整。
钢架之间纵向连接钢架及时施作并连接牢固,仰拱开挖前完成锁脚锚管,锁脚锚杆采用φ42钢花管,壁厚3.5mm ,孔内注浆1:1(重量比)水泥砂浆。
黄土、岩石隧道施工安全监理交底[全面]
黄土、岩石隧道施工安全监理交底[全面] 监理技术交底书隧道施工安全监理交底一、安全监理交底范围隰县隧道出口,蒲县隧道进口、斜井及出口,四家坪隧道、前古坡隧道,南吕梁隧道.三、当前工程主要风险1、黄土隧道粉质粘土较软,尤其是在雨季地下水量突然增加,土体易产生软化、泥化现象,特别是含水黄土容易产生土体变形失稳风险,而引发施工塌方等地质灾害.2、岩石隧道出口岩石爆破开挖存在爆破施工安全风险.3、岩石隧道水平岩层开挖成型困难,存在拱腰部容易掉块、顶部冒顶及塌落风险.4、隧道出洞施工(桥隧对接施工、顺层滑坡、工程崩塌等)、相向掘进贯通施工安全风险.5、黄土隧道斜井进入正洞挑顶风险.6、斜井交通运输安全风险.7、其它施工安全风险.四、当前工程监理重点超前地质预报、水文地质监测、施工方法、拱部和掌子面超前预注桨、上台阶及仰拱开挖进尺,防水板、初期支护、二次衬砌、爆破作业、临时仰拱、施工排水、监控量测、斜井行车等.五、安全监理工作职责1、根据管段内隧道工程特点,编制安全监理实施细则,报总监批准后组织实施.2、审查施工单位的营业执照、企业资质和安全生产许可证.3、审查施工单位安全生产管理的组织机构,查验安全生产管理人员的安全生产考核合格证书、各级管理人员、火工品使用管理人员和特种作业人员上岗资格证书.4、审核施工组织设计、专项施工方案及其安全技术措施,督促施工承包人对应急预案的演练与改进.5、核查施工单位安全培训教育记录和安全技术措施交底.6、检查施工单位制定的安全生产责任制度、安全检查制度和事故报告制度的执行情况;7、核查施工起重机械拆卸、安装和验收手续,签署相应表格;检查定期检测情况;8、参加施工机械、安全设施的检查、验收,并在相应验收手续中签署监理意见.9、检查施工单位严格按照施工组织设计和专项施工方案组织施工情况;检查施工单位安全防护、文明施工措施费使用情况.10、对施工现场进行安全巡视,参加施工现场的安全生产检查,对安全事故隐患按有关规定的方法处理,对检查出的各类安全隐患书面通知施工单位,并监督施工单位立即整改报告副总监或总监要求暂时停工整改,并对整改结果进行复查.施工单位拒不整改的应及时向安全监督部门报告.11、贯彻执行公司安全方针和安全目标,保证公司安全管理体系在总监办有效运行.12、主持召开工地安全生产专题监理会议;13、毎月编写监理月报及其安全监理工作内容,并报监理部.14、监督、检查重大危险源控制工作和工程监控量测工作.六、安全监理工作依据1、《建设工程安全生产管理条例》2、《建设工程质量管理条例》3、《民用爆炸物品安全管理条例》4、《铁路建设监理规范》(TB10402-2007)5、《铁路建设监理规范实施细则》6、《铁路隧道喷锚构筑法技术规范》(TB10108-2002)7、《铁路隧道施工规范》(TB10204-2002)8、《爆破安全规程》(GB6722—2003)9、《土方与爆破工程及验收规范》(GBJ201)10、《铁路隧道钻爆法施工工序及作业指南》(TZ231-2007)11、《爆破作业人员安全技术考核标准》(GB53-93)12、《铁路隧道工程施工安全技术规程》(TB10304-2009)、13、《铁路隧道工程施工技术指南》(TZ204-2008)、14、《铁路隧道监控量测技术规程》(TB10121-2007)15、《铁路隧道钻爆法施工工序及作业指南》(TZ231-2007)16、《建设工程安全监理规程》DB11-382-200617、《建设工程施工现场安全资料管理规程》DB11-383-200618、《建筑施工安全检查标准》(JGJ88-92)19、《高处作业分级》(GB/T3608-2008)20、《建筑工程高处作业安全技术规范》(JGJ80-91)21、《特种作业人员安全技术考核管理细则》(GB5306-85)22、中华人民共和国建设部令令第81号《实施工程建设强制性标准监督规定》23、铁建设『2009』226号《关于印发铁路工程施工组织设计指南的通知》24、铁建设(2008)51号《关于积极倡导架子队管理模式的指导意见》25、铁建设『2010』162号《铁路建设工程安全风险管理暂行办法》26、国家质量技术监督局令第13号《特种设备质量监督与安全监察规定》27、建质『2009』87号文《危险性较大的分部分项工程安全管理办法》28、2000年3月9日铁道部发布《铁路施工单位爆炸物品安全管理办法》29、铁建设(『2007』200号《铁路隧道风险评估与管理暂行规定》30、建设部建质[2004]213号文《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》31、建设部《建设工程安全防护、文明施工措施费用及使用管理规定的通知》32、《铁道建设工程安全生产管理办法》33、《铁路建设项目水土保持的工作规定》34、建市〔2006〕248号《关于落实建设工程安全生产监理责任的若干意见》35、委托监理合同和施工承包合同36、山西中南铁路隧道施工图(包括辅助施工措施及施工方法设计参与图)及设计说明37、经批准的施工组织设计和施工方案 .38、《隧道初步设计风险评估报告》39、监理技术交底书(隧道工程监理要点—晋豫鲁铁路通道股份公司安质部下发)40、建设单位有关安全生产的管理制度 ,经有关部门批准的工程项目各类安全管理的文件七、2013年安全监理主要措施2013年在监理部及总监的领导下,同建设单位、设计单位、施工单位大力协调配合,认真贯彻“预防为主、综合考虑”的安全监理原则,行使质量安全监督权(否决权),严格监理程序控制,即过程控制标准化,做到把关住源头、控制住过程、卡住工序、管理住细节,才能取得增强安全意识、实现安全生产的效果.针对本项目特点,结合各隧道工程实际情况,为达到业主满意,实现工程项目的安全质量监理目标(合同约定的工期、质量标准、合同价款、安全文明施工控制目标),以合同、委托协议书、技术规范、设计图纸及有关文件为监理依据,坚持“守法、诚信、公正、科学”的监理准则,坚持没有安全技术措施不施工、没有进行安全技术交底不施工、危险因素未排除不施工的“三不施工”原则,通过超前监理,预防为主,动态管理,跟踪监控的监理方法,采取巡视、测量、平行检验、旁站等手段,并根据黄土隧道“管超前、严注浆、短开挖、强支护、快封闭、勤量测”施工原则,对隧道工程施工安全采取下列施工现场安全监控措施:1、检查复工新上场人员培训教育记录与各类安全技术措施的交底情况.2、审查施工单位安全生产管理的组织机构,查验安全生产管理人员的安全生产考核合格证书、各级管理人员和特种作业人员上岗资格证书(电气焊、机械操作、火工品使用管理人员).3、检查施工单位制定的安全生产责任制度、安全检查制度和事故报告制度的执行情况.4、督促、审查石方爆破(露天)以及隧道出洞、相向贯通安全专项施工方案编报.严格监督石方爆破、隧道出洞贯通地表、相向掘进贯通安全专项施工方案实施,督促并参加安全技术交底会议(有记录),检查安全技术交底落实情况,检查安全区划定、警戒岗哨布设、警标设置、警戒线以内人员的组织撤退情况,检查施工单位安全信息落实情况,并保证监理内部安全信息畅通、全面和准确.5、对施工现场的施工安全状况及应急措施进行巡查,参加安全防护设施检查验收,并在验收手续上签署监理意见.施工机械、安全设施未经监理人员签署意见的不得投人使用.6、根据工程建设强制性标准,检查各类专项方案安全技术措施的落实及应急预案的演练情况,检查施工单位安全防护、文明施工措施费使用情况,审核并签署现场有关安全技术签证文件.7、监督、卡控隧道开挖方法的落实.8、监督、检查隧道富水地段超前环向探水孔施作,并要求施工单位纳入正常的施工管理.9、严格按照工序顺序要求监督施工程序,上道工序未完成或未验收,严禁进入下道工序施工;监督黄土隧道先超前小导管、后开挖的施工顺序.盯控施工顺序,控制开挖面暴露时间;盯控上台阶和仰拱开挖进尺,控制开挖面暴露面积.10、加强黄土隧道富水地段注浆工序管理工作质量及施作质量监控,督促施工单位按设计要求进行注桨,旁站注浆作业.11、监督、检查隧道初期支护、辅助施工措施落实:(1)、超前大管棚、超前小导管、临时仰拱(2)对开挖后局部有水流的地段,地下水状态Ⅰ级(≤10L/米in.10米)时,采用喷射混凝土封堵渗水;地下水状态达到Ⅱ级(10~25L/米in.10米)、Ⅲ级(25~125L/米in.10米)时,采用注浆止水.注浆标准:Ⅱ级、Ⅲ级达到无水或小于Ⅰ级地下水状态.(3)销脚锚管、中空锚杆、砂浆锚杆等.12、督促、检查、控制隧道仰拱开挖进尺及钢拱架安装间距不超标,严格控制钢拱架成品和半成品的加工质量(包括螺栓孔尺寸),控制好腰部钢架的连接、锁脚锚管(锚杆)的锚固和连接.13、检查黄土隧道核心土留设尺寸、纵向位移监测及其加固保护,防止核心土纵向滑动引发安全事故.14、督促落实黄土隧道喷射混凝土初喷(再架设钢架)和复喷工艺,提高土体自支护能力,控制土体松弛、坍塌和开挖面暴露时间,避免片帮冒顶引发坍塌事故.15、加强隧道施工现场巡视频率,采用“现场观察”手段,检查开挖面注浆止水和砂层固结、掌子面土体剥落、初支表面开裂或脱皮掉块,钢架变形等异常现象或危急情况时,立即上报处理或要求施工单位撤退作业人员;掌握地质灾害风险发生前安全监理信息的第一手资料等,确保开挖面土体、初期支护的稳定和施工现场安全.16、监督、检查黄土隧道从掌子面施工部位到下台阶施工部位总长度 ,初支封闭成环时间,中台阶与下台阶错开开挖.17、监督施工单位把监控量测作为关键工序纳入施工组织,见证监控量测工序实施,检查监控量测日报牌以及施工安全性评价意见,掌握地质灾害风险发生前监控量测的第一手资料,并据此监督作业人员是否可以进洞施工.18、监督、检查隧道反坡施工排水,做到洞内两侧水沟畅通、集水井数量按方案设置、集水井安全护栏、接力排水设备数量满足施工排水要求,掌子面积水不散排.19、依据晋鲁豫公司2011年3月26日下发的“黄土隧道及软弱围岩地段隧道安全施工强制性规定”要求,“仰拱及二衬的步距无论是Ⅳ还是Ⅴ级都必须按照统一指标进行控制,且对于黄土隧道应比铁建设{2012}120号文提高5米的标准执行.20、检查施工现场安全标志.要求施工单位在悬崖、陡坎、沟、槽、坑、井等危险部位必须设有防护设施和安全标志,在交通干道附近、村民或作业人员密集居住地段施工时必须设安全围挡和警示牌,实行封闭管理,严禁非施工人员进入施工现场.21、检查超前地质预报成果,根据超前地质预报和监控量测成果,确保设计变更工作及资料收集整理及时、准确和完整,要求施工单位做到先变更,后施工.22、监督、检查黄土隧道的洞门边工程施工与监控量测,防范仰坡坍塌.23、监督、检查隧道洞内防水板铺挂、钢筋绑扎、衬砌等高空作业安全防护,防范发生上部物体或其他杂物掉落击伤下部施工和通行的作业人员,或高空作业台四周防护不到位等导致坠落事故.24、监督、检查火工品使用管理:火工品库建设是否符合要求,是否经过地方公安机关检查验收,各类安全设施是否齐全到位,火工品库内存放是否符合规定,火工品审批、发放、退库手续及台账是否齐全准确,运输工具、现场临时存放设施是否符合规定.炸药和雷管火工品从库房到隧道使用工点运输必须使用公安机关备案的专用车辆,要求设置爆破器材危险标志、烟雾感应及报警装置,厢体内铺设阻燃、阻静电用绝缘胶板,配置有效灭火器,配置押运员,炸药和雷管分车押送.25、检查石方开挖(桥隧串接)、隧道出口钻爆安全专项施工方案防爆措施落实情况,施工现场安全突发事件应急预案是否完善.26、检查爆破作业专项安全技术交底及其落实情况:(1)指定专人领取爆破物品并经公安部门审查、同意备案;(2)爆破器材在施工现场作业点暂时存放要求;(3)非爆破员不得从事爆破作业;(4)装药和爆破作业安全区划定、警戒岗哨布设、警标设置、装药前警戒线以内非爆破作业人员的组织撤退;(5)隧道通风排烟降尘.27、监督、检查隧道衬砌台车、支护台车等施工现场的安全防护、消防、文明施工及环保卫生情况.28、监督落实中南铁筹[2010]129号《关于进一步细化落实隧道安全“六达标”的通知》,隧道施工六达标:一是洞口工程、超前加固、超前支护达标.二是超前地质预报、监控量测达标.三是开挖工法、工装设备、变更设计达标.四是初期支护、仰拱跟进、衬砌跟进达标.五是排水、防火防爆、风险评估、应急预案达标.六是架子队管理达标.29、检查施工单位各种资源配置与到位情况,监督、检查工序转换或工序倒换时的施工安全.30、监督、检查施工单位严格按照图纸和有关规范施工,控制工程质量,对各分项、分部工程进行中间检查和验收.未经验收或验收不合格的隐蔽工程不能掩盖,不能进行下道工序施工.31、监督、检查施工单位按施工合同及施工单位编制的施工进度计划施工,控制工程进度 .32、监督、检查进场的主要建筑材料、设备、构配件的质保资料或进场报验手续,把好进场关.33、审查工程变更和会签工程变更.遵照“黄土隧道及软弱围岩地段隧道安全施工强制性规定”要求处理工程变更:围岩分级交替变化频繁,围岩较差地段必须向围岩较好段延伸5~10米.隧道内施工当断面发生突变时,如斜井向正洞开挖、下锚关节、下锚段、安设通风机段,隧道内避车洞开挖段等,围岩必须提高一级处理,设计院对衬期支护参数要发生相应调整.34、斜井交通运输安全检查斜井洞口防滑、井身做好防溜、紧急避险洞、斜井沿途做好明显的标识警示、斜井和正洞的交叉口缓冲带和防撞墙的设置,监督施工单位做好人员行进路线规定及人员安全意识培训.35、参加施工场地的安全生产检查,各项检查等发现的各类安全隐患书面通知施工单位,并监督施工单位立即整改或报告总监要求暂时停工整改,并对整改结果进行复查.施工单位拒不整改或暂时停工整改的,及时向副总监或总监报告.若出现下述情况,指令暂停施工,并进行安全整顿:①施工中出现安全异常,经提出后,施工单位未采取改进措施或改进措施的不合乎要求的 ;②对已发生的工程事故未进行有效处理而继续作业时;③安全设施未经自检而擅自使用时;④擅自变更设计图纸进行施工时;⑤使用没有合格证明的材料或擅自替换、变更工程材料时;⑥未经安全资质审查的分包单位的施工人员进入现场施工时.36、实行安全监理细则交底.如果隧道架子队更换,现场相应安全生产管理人员也发生变化,针对各类施工方案及工程实际情况,编制关键工序安全方面的预防措施,由驻地监理工程师在复工前向施工单位重新进行安全监理细则交底,使施工单位明确监理意图,使其更有意识的保证安全质量控制目标完成.37、在监理日记中记录当天施工现场安全生产和安全监理工作情况,记录发现和处理的安全施工问题,并做到闭合.38、加强施工场地安全监理,每月对安全用电、动用明火、防护设施、施工机械的安全性能、消防器材的设置、安全技术措施的落实、火工品管理和爆破作业安全管理等情况进行一次综合性的检查,并毎月24日书面向监理部(监理分站)汇报安全质量监控情况.39、加强技术学习,提高业务能力,熟悉设计文件,熟练掌握验标,规范,各类文件规定要求,能够准确判断工程质量安全是否合格和能够及时发现、做到能及时查漏补缺,消除安全质量隐患.40、未尽事宜执行现行有关规范、规程、标准.。
隧道台阶法施工交底
技术交底单(施工)SJL22页码共页编号:项目名称广东省连平(赣粤界)至从化公路施工单位合同段S18 监理单位交底范围隧道台阶方法施工技术交底一、交底内容(一)台阶法施工方法采用短台阶开挖法,见下图隧道正台阶法施工工艺图1)施工方法:先上台阶开挖及初期支护,再进行下台阶开挖、支护,对于土质围岩段采用机械配合人工开挖人,装载机装碴,运输汽车出碴。
采用钻爆法施工,上台阶超前不超过30m。
塑料导爆管非电起爆系统,毫秒微差有序起爆。
上半断面搭设简易开挖台架,采用风钻打眼、采用微震光面爆破。
下台阶采人工风钻打眼,一次性光面爆破施工。
爆破设计:A、设计原则a根据围岩特点合理选择周边眼间距及周边眼的最小抵抗线,辅助炮眼交错均匀布置,周边炮眼与辅助炮眼眼底在同一垂直面上,掏槽眼加深20cm。
b严格控制周边眼装药量,间隔装药,使药量沿炮眼全长均匀分布。
c选用低密度低爆速、低猛度的炸药,本工程采用乳化炸药,非电毫秒雷管起爆。
d采用微差爆破,周边眼采用导爆索起爆,以减小起爆时差。
B、钻爆参数的选择通过爆破试验确定爆破参数,试验时参照表4-1《光面爆破参数表》。
表4-1光面爆破参数表周边眼间距E(cm)周边眼最小抵抗线W(cm)相对距离E/W装药集中度q(kg/m)35~45 45~60 0.75~0.8 0.2~0.25C、掏槽方式采用中空直眼或斜眼掏槽。
直眼掏槽操作较简单,钻孔方向易掌握;当石质较硬、断面较大时,采用斜眼掏槽,以便减少钻眼数量。
D、装药结构及堵塞方式a装药结构周边眼:用小直径药卷间隔装药,岩石很软时采用导爆索代替药卷。
b堵塞方式:所有装药炮眼用炮泥堵塞,周边眼堵塞长度不小于30cm。
E、爆破效果监测及爆破设计优化a爆破效果检查检查项目主要有:断面周边超欠挖检查;开挖轮廓圆顺度,开挖面平整检查;爆破进尺是否达到爆破设计要求;爆出石碴块是否适合装碴要求;炮眼痕迹保存率, V级围岩≥60%并在开挖轮廓面上均匀分布;两次爆破衔接台阶不大于10cm。
黄土隧道开挖安全技术交底模板
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体位置]3. 施工单位:[施工单位名称]4. 施工日期:[开始日期]至[结束日期]二、安全注意事项1. 人员安全- 施工人员必须经过专业培训,掌握黄土隧道开挖的相关知识和操作技能。
- 作业前应进行安全教育和技能培训,确保每位施工人员熟悉安全操作规程。
2. 机械设备安全- 开挖设备应定期检查、维护,确保其安全可靠运行。
- 机械设备操作人员必须持证上岗,熟悉设备操作规程。
3. 地质安全- 黄土隧道开挖前,应进行详细的地质勘察,了解地质构造、岩性、地下水情况等。
- 根据地质勘察结果,制定相应的施工方案和安全措施。
三、黄土隧道开挖具体安全措施1. 洞口工程- 洞口路基及边、仰坡断面应自上而下开挖,一次将土石方工程做完,开挖人员不得上下重叠作业。
- 边、仰坡以上山坡松动危石应在开挖前清除干净;施工中应经常检查,发现松动危石必须立即清除。
2. 爆破作业- 爆破作业必须按现行国家标准《爆破安全规程》(GB6722)要求进行。
- 爆破前,应对爆破区域进行严格的安全检查,确保无安全隐患。
- 爆破后,应在清除边仰坡上的松动石块后,方可继续施工。
地质不良时,边、仰坡应采取加固措施。
3. 隧道门及端墙施工- 砌体工程脚手架、工作平台应搭设牢固,并设有扶手、栏杆。
脚手架不得防碍车辆通行。
- 起拱线以上的端墙施工时应设安全网,防止人员、工具和材料坠落。
- 起吊材料时机下严禁车辆和人员通行。
4. 开挖作业- 隧道开挖应根据各种施工方法及地质情况制订相应的安全技术措施。
- 钻眼作业前,应检查工作环境的安全状态,应待开挖面清除浮石以及瞎炮处理完毕后方可进行钻作业。
- 凿岩机的支架,在碴堆上钻眼时,应保持碴堆的稳定。
- 用电钻钻眼时,不得用手导引回转的钎子、用电钻处理被夹住的钎子。
- 不得在残眼中钻眼。
四、应急措施1. 事故预防- 定期对施工现场进行安全检查,及时发现并消除安全隐患。
黄土隧道施工安全技术交底模板
一、交底目的为确保黄土隧道施工过程中的安全,预防事故发生,特制定本安全技术交底,要求所有施工人员严格遵循。
二、交底时间年月日三、交底地点黄土隧道施工现场四、交底内容1. 施工现场安全管理制度(1)认真贯彻国家有关安全生产的法律法规和标准,严格执行隧道施工安全技术规范。
(2)建立健全安全生产责任制,明确各级人员的安全职责。
(3)加强施工现场安全管理,确保施工安全、有序、高效。
2. 施工人员安全要求(1)施工人员必须经过岗前培训,熟悉黄土隧道施工工艺和安全操作规程。
(2)进入施工现场必须按规定佩戴安全帽、防护眼镜、防尘口罩等防护用品。
(3)施工人员应掌握必要的安全知识和技能,提高自我保护意识。
3. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工机械、设备应定期检查、保养,确保其安全运行。
(3)施工现场临时用电线路应符合国家规定,严禁私拉乱接。
(4)施工现场应设置消防器材,并定期检查、更换。
4. 隧道施工安全措施(1)隧道开挖前,应进行地质勘察,掌握地层情况,制定相应的施工方案。
(2)隧道开挖过程中,应密切关注围岩变化,发现异常情况立即停工,采取措施进行处理。
(3)隧道开挖应采取分段、分层、分块的方式,严格控制爆破震动,防止围岩坍塌。
(4)隧道支护应严格按照设计要求进行,确保支护结构稳定。
(5)隧道排水应确保排水系统畅通,防止水患。
5. 隧道施工特殊作业安全措施(1)高空作业:高空作业人员必须佩戴安全带,系好保险扣,确保安全。
(2)爆破作业:爆破作业人员必须持证上岗,严格按照爆破安全规程进行操作。
(3)钻眼作业:钻眼作业人员必须穿戴防护用品,确保安全。
(4)电焊作业:电焊作业人员必须佩戴防护眼镜、防护手套等防护用品,确保安全。
五、交底要求1. 施工单位应将本安全技术交底内容纳入施工方案,并组织施工人员进行学习。
2. 施工人员应认真学习安全技术交底内容,提高安全意识,确保自身和他人的安全。
下台阶、隧底开挖技术交底
下台阶、隧底开挖技术交底一、交底依据:1、《三棵树隧道》设计施工图纸及相关参考图;2、《铁路隧道施工规范》;3、《铁路隧道钻爆法施工工序及作业指南》;4、《铁路隧道工程施工质量验收标准》;5、《铁路工程施工安全技术标准》;6、《三棵树隧道施工组织设计》。
二、编制范围:三棵树隧道出口(DK992+190~DK992+040)段150米范围内为Ⅴ级围岩开挖作业。
三、开挖方法:人工手持风钻打眼、放炮,装载机、挖机装渣,自卸汽车运渣。
1、施工步骤:1)、下台阶开挖下台阶开挖前先进行测量放样,确定开挖轮廓线。
开挖进尺根据初期支护间距确定,最大不超过3米,并左右错开开挖,错开距离2~3米。
开挖后立即初喷4cm混凝土,及时进行锚杆、钢筋网系统支护,接长钢架,在钢架拱脚以上30cm 高度处,紧贴钢架两侧边沿按下倾角30º打设锁脚锚杆,锁脚锚杆与钢架牢固焊接、然后立即复喷混凝土至设计厚度(25cm)。
2)、隧底开挖隧底与下台阶前后错开开挖,错开距离不大于30米,隧底开挖前先进行测量放样,确定开挖轮廓线。
隧底开挖采用全幅分段开挖,上面架设仰拱栈桥,每循环开挖长度控制在2~3m。
当仰拱施工滞后下台阶开挖面30~40m时,停止前方工作面或距离跳槽进行隧底开挖。
短距离跳槽的次数不得多余3次,每次跳槽间隔不得大于10m。
隧底开挖后,及时清除虚渣、杂物、泥浆、积水,立即初喷3cm混凝土封闭岩面,按照设计要求安装仰拱钢架,复喷混凝土至设计厚度,使初期支护及时封闭成环。
2、工艺流程图:下台阶、隧底开挖施工工艺流程图1开挖透视图(示意)四、光面爆破施工1、爆破器材选择根据开挖断面形式及地质情况,爆破器材选用:有水地段周边眼采用防水乳化炸药,无水地段采用2号岩石硝铵炸药,周边眼采用φ25mm规格的光爆专用炸药,人工钻眼,φ32×200规格的炸药,引爆非电毫秒雷管,非电毫秒雷管用1-17段非电毫秒雷管跳段使用,传爆材料采用导爆管、导爆索。
黄土隧道安全技术交底模板
一、交底目的为确保黄土隧道施工过程中的安全,预防事故发生,现将黄土隧道施工过程中的安全技术要求进行交底,请全体施工人员认真学习并严格执行。
二、交底内容1. 施工前的准备(1)组织施工人员认真学习国家有关法律法规、安全生产规章制度以及黄土隧道施工技术规范。
(2)对施工人员进行安全技术培训,提高安全意识,确保施工人员具备必要的安全技能。
(3)制定黄土隧道施工安全技术措施,明确各工种、各环节的安全责任。
2. 施工过程中的安全技术要求(1)黄土隧道施工应遵循“先探测、后设计、再施工”的原则,确保施工安全。
(2)施工前应进行地质勘察,了解黄土隧道地质情况,为施工提供依据。
(3)施工过程中应密切关注围岩变化,发现异常情况及时采取应急措施。
(4)隧道洞口、洞身及洞内施工应采取以下安全措施:a. 洞口施工:洞口路基及边坡应自上而下开挖,严禁上下重叠作业。
边、仰坡以上山坡松动危石应在开挖前清除干净;施工中应经常检查,发现松动危石必须立即清除。
b. 隧道洞身施工:爆破开挖应严格控制周边眼间距、外插角和装药量等参数,减少对围岩的扰动及超欠挖数量。
隧道各工序全面展开施工后,应尽早安排洞门施工。
严格铁道部相关步距要求,确保施工安全。
c. 洞内施工:洞内道路应安排专人清扫并有效降尘,为确保安全,严禁非司乘人员搭乘运输车辆。
(5)施工过程中应加强临时设施的安全管理,确保临时设施符合防火、防尘、防爆、防洪、防盗、防雷电等安全和文明施工的要求。
(6)施工现场必须设有保证施工安全要求的照明,不得有黑暗死角。
(7)进入施工现场的人员,按规定戴好安全帽,作业人员不得穿拖鞋、高跟鞋、硬底易滑鞋。
两米以上高空作业配戴安全带,系好保险扣。
(8)认真做好进出洞人员的登记。
特殊工种必须持有效证件上岗。
(9)施工作业时,操作人员必须精神集中,不得嬉闹。
严禁酒后上岗。
(10)现场临时用电线路必须符合国家《施工临时用电安全技术规范》要求,非电工严禁任意拉线接电。
隧道断面三台阶法开挖技术交底课件
隧道断面三台阶法开挖技术交底课件一、前言隧道工程是一项重要的基础设施建设工程,隧道断面的开挖技术对于工程的质量和安全影响至关重要。
本文将介绍隧道断面三台阶法开挖技术的交底,希望能对广大工程施工人员提供帮助。
二、隧道断面三台阶法开挖技术2.1 技术原理隧道断面三台阶法开挖技术是一种结构稳定、施工方便、经济实用的施工方法。
该方法将隧道断面划分为三个高度,挖掉一个区域后,将挖掉的位置填回去,然后再挖掉下一个区域,依此类推,最后完成隧道断面的挖掘。
2.2 步骤1.确定隧道断面的开挖顺序和方向,绘制出挖掘和填充的区域;2.针对不同高度的区域,分别采用不同的开挖及填充方式,完成台阶的挖掘与补充;3.每个台阶的挖掘和对应填充需要进行水平检查和垂直合理性认可;4.在整个开挖过程中需要不断进行岩石质量评估,并采取措施防止出现隧道侧壁垮塌及其对安全的影响。
2.3 注意事项1.在台阶挖掘及回填过程中,需要对挖掘的深度、斜度、及开挖速度等进行控制。
其目的是控制巨石落下的推力以及避免隆起的土壤引起滑坡。
2.当遇到不同范围高度层挖掘时,须进行针对性的支撑,保证隧道面精度和平整性。
3.在建设隧道过程中,环境保护也是一个非常重要的问题。
对于隧道建造产生的噪声、粉尘等环境污染,必须采取相应的措施予以解决。
4.隧道勘探评估、自然地质、人工矿工、围岩、热灾害等对隧道断面开挖质量及工期有很大影响,应对其进行认真评估和规划。
三、结论隧道断面三台阶法开挖技术是一种稳定、经济、实用的施工方法。
在实际施工中,需要根据具体情况掌握技术细节,严格控制施工工序,确保隧道工程的质量和安全。
黄土隧道台阶分部开挖法施工技术
黄土隧道台阶分部开挖法施工技术发表时间:2020-12-17T01:40:36.640Z 来源:《建筑学研究前沿》2020年20期作者:鲁鹏辉[导读] 随着我国在黄土地区交通的大力发展,在西北地区的公路及铁路线上出现了大量的黄土隧道。
中铁北京工程局集团第一工程有限公司陕西西安 710100摘要:黄土隧道在我国西北地区是较为普遍的土质隧道,黄土具有湿陷性、多孔性、层理不明显和垂直节理发育等特性,造成了黄土隧道的围岩强度低、围岩变形大、自稳能力差的特点,对黄土隧道施工提出了极高的要求。
文章通过分析黄土的特征及工程地质性质,总结了黄土隧道施工的技术要点,并指出黄土隧道施工必须坚持的原则。
关键词:黄土隧道;台阶分部开挖法;施工工艺随着我国在黄土地区交通的大力发展,在西北地区的公路及铁路线上出现了大量的黄土隧道。
土质隧道不同于石质隧道,土质隧道修建难度大且建好后病害较多,隧道开挖需采取有效的施工方法。
黄土隧道施工中,为了预防在黄土中开挖隧道的大变形和坍塌问题,采用台阶分部开挖法(又称环形开挖留核心土法),结合喷射混凝土及时封闭开挖面,用超前管棚(导管)支护、钢拱支撑、挂网、打锚杆等来加强土体强度及限制围岩应力重新分布,实施“短进尺、强支护、早封闭、勤量测”来减少对土体的扰动,是目前黄土隧道施工的较完整的方法。
1.工程概况陕西省绥德至延川高速公路(含清涧至子长高速连接线)项目,路线长度约119公里,采用双向四车道高速公路设计标准。
主线设计速度80Km/h,整体式路基宽度为25.5米,分离式路基宽度为12.75米,设计荷载公路-I级。
黑山则隧道是绥延2标的控制性工程之一,为分离式隧道,其中左线全长1390m(ZK18+650~ZK20+040),右线全长1029m(YK19+041 ~YK20+070),主洞开挖断面面积107.99m3,主要开挖方式为台阶分部开挖法(又称环形开挖留核心土法),围岩分级V级。
隧道设计支护参数见表1。
07-隧道两台阶法开挖技术交底-07
平均100,最大150
IV
平均150,最大250
III
平均150,最大250
边墙超挖(mm)
每测
+100,0
全宽
+200,0
仰拱﹑隧底超挖(mm)
平均200,最大250
六、未尽事宜,请与工程部联系。
技术负责人:交底人:接收人:
注:本表一式4份(交底人1份,接收人1份,存档2份)
2)架设①底部临时横撑。(此步仅适用于台阶法加临时横撑)。
3)开挖左侧②部下台阶。在滞后①部约3~5 m后,开挖左侧②部下台阶。开挖进尺根据初期支护钢架间距确定,开挖后及时施作②部初期支护,即进行初喷4 cm厚混凝土,钻设系统锚杆后铺设钢筋网,接长钢架,并在钢架拱脚底部紧贴钢架两侧边沿按下倾角80°和60°交错打设2根锁脚锚杆,锁脚锚杆与钢架牢固焊接;复喷混凝土至设计厚度。
②严禁在残眼中继续钻眼,装药与钻孔不能平行作业。
③运送爆破器材时,必须由爆破工专人运送,其他人员严禁搭乘,爆破器材的装载高度不得超过车厢边缘,雷管和炸药必须分开放置。
④施工时严格按照“开挖本着管超前、严注浆、短开挖、强支护、快封闭、勤量测的原则,严禁冒进。
⑤开挖过程中掌子面要有专人盯控,检查开挖断面,欠挖处要补凿够并清除浮石。
6)滞后④部一段距拱墙二次衬砌。
三、开挖进尺:
1、斜井洞身开挖主要采用台阶法施工,上断面开挖高度为4.5米,考虑爆破时开挖台架须退至安全距离,下断面滞后长度可适当加长,但要控制在安全步距内,下断面分左右两侧开挖,下断面一次性开挖至隧底深度。
2、开挖进尺深度:Ⅳ级围岩段上、下断面不大于2榀钢架间距;Ⅴ级围岩段上断面不大于1榀钢架间距,下断面不大于2榀钢架间距。仰拱不得大于3m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
黄土隧道台阶分布开挖法施工技术交底
为了预防在黄土中开挖隧道的大变形和坍塌问题,采用台阶分布开挖法(又称环形开挖留核心土法),结合喷射砼及时封闭开挖面,用超前管棚支护、钢拱支撑、挂网、打锚杆等来加强土体强度及限制围岩应力重新分布,实施短开挖,快循环来减少对土体的扰动,是目前黄土隧道施工的较完整的方法.
1.施工方法及工艺要点
1.1根据工地实际情况,设计并施打超前管棚.钢管真径一般为ф60 米米,长4.5米,间距30厘米,外插角20,首尾相接长度不少于1.5米.钢管内充填20号砼或者水泥砂浆.
1.2上半断面人工用风镐及电铲掏槽.掏槽宽度约1米,纵向掏槽深度每次约0.8米.
1.3开挖后立即射砼封闭断面.喷射4厘米厚的 20号砼,封闭开挖断面,以免孔隙水从断面处渗出,而使土体失稳.
1.4架钢拱及挂网.钢拱规格为Ⅰ20a,按设计断面计算用量.拱架之间的间距依每次开挖长度约为0.8米,每榀钢拱纵向用ф20钢筋连接,钢筋间距1.2米.管棚尾端焊接于拱架腹部,以增强共同支护作用.ф8钢筋网格间距为20厘米×20厘米.
1.5喷射砼填充钢拱间空隙.拱架与开挖轮廓之间的所有间隙用20号砼喷射充填密实,先喷拱架与轮廓之间空隙,再喷拱架,然后再喷拱架之间,直至喷到规定的厚度 .
1.6按上述1-5的方式开挖5米左右后,开挖支撑掌子面的核心土支持
部分.
1.7在上半断面初期支护稳定的条件下,开始开挖下半断面:首先通过在上半断面的钢拱的拱脚打注浆锚杆,以防止拱架及围岩变形与下沉.钻进后进行注浆,两侧以等间距各打5根锚杆.经过做试验,这样的锚杆与黄土结合后,抗拨力可达8t以上.
1.8开挖出碴完成后立即喷射砼封闭围岩,然后架钢拱支撑和挂网,经分层喷射砼直到设计厚度.再铺设土工布防水板,做二次衬砌.
2.施工工艺流程图
3.劳动力组织及进度指标
管棚及锚杆安装 3-5人
开挖工 8-12人
喷砼 13人
架钢拱及挂网 8人
出碴 10人
砼衬砌 16人
管棚、锚杆、钢拱制作 4人
在砂粘土层无渗水时,采用每循环 1.0米进尺,月进度可达成洞36米以上.
在砂粘土层有渗水及砂层中无渗水时,采用每循环0.8米进尺,月进度可达成洞30米.以上.
在砂层有中渗水时,严格控制每循环0.6米进尺,月进度可达成洞20-26米以上.
4.主要施工机械
4.1采用国产WES-12A型煤电钻改制成开挖风镐10台.
4.2自制砼衬砌台车1台.
4.3 PC-200挖掘机2台.
4.4其余如手持风钻(锚杆)、砼喷射机、电焊机、钢筋切割机、砼搅拌机、出碴车辆、装载机、注浆机、空压机、变压器等按常规隧道施工配置.
5.质量控制要点
5.1严格控制管棚角度
5.2严格喷射砼工艺,按配合比拌制砼料,特别要严格控制外加剂掺量.新旧砼面要清洗至露出砼的本色,没有泥土或杂物.分层喷射,以保证喷射砼的质量.
5.3保证立拱质量.注意螺栓松紧程度和连接筋的焊接质量.
5.4确保钢筋网与围岩紧密相贴,钢筋网必须连接牢固,否则喷射砼时会振动钢筋网,从而降低喷射砼质量.
5.5保证核心土的大小和长度
5.6清除拱脚积水与淤泥,通过打拱脚锚杆或扩大拱脚认真加固拱脚,加强纵向联结等,使初期支护与围岩形成完整体系.
5.7尽量单侧落底或双侧交错落底,避免上半断面两侧拱脚同时悬空;控制落底长度 ,视围岩情况采用1-3米,不大于6米.
5.8减少上、下台阶施工的相互干扰,并及时封闭成环.
5.9找出每道工序的合理施工时间,各工序严格按标定时间进行控制,从而缩短循环作业时间,减少开挖面土体的暴露时间.
5.10及时监控量测围岩,观察拱顶,拱脚的收剑情况,据此调整初期支护参数.
6.安全及环保措施
6.1首先做好洞顶、洞门及洞口的防排水系统工程,并妥善处理好陷穴、裂缝,以免地面积水浸蚀洞体周围,造成土体坍塌.
6.2在含有地下水的黄土层施工时,洞内外排水沟应进行铺砌,必要时应配合井点降水等将地下水位降至隧道衬砌底部以下,以保施工顺利进行.
6.3在干燥无水的黄土层中施工,应管理好施工用水,不使废水漫流.
6.4如发现工作面有失稳现象,应及时用喷砼封闭,加设锚杆、架立钢支撑等加强支护.
6.5 施工时要特别注意拱脚与墙脚处断面,如超挖过大 ,应用浆砌片石回填,如发现该处土体承载力不够,应立即加设锚杆或采取其它措施进行加固.
6.6在开挖与灌筑仰拱前,为防止边墙向内位移,宜加设横梁顶紧.
6.7喷射机所用的压力,一般以不超过0.2米pa为宜.
6.8若拱部位于砂层时,为防止喷砼层塌落,可用Ф4米米的密钢丝网紧贴开挖面作为固定初喷砼用.密网用两根Ф8米米,长35厘米的锚钉加以固定;也可用2根Ф22米米的环向钢筋将网压紧在开挖面上,以防喷砼时钢丝网脱落.
6.9钻锚杆孔时,宜采用干钻,锚杆采用药包式或早强砂浆式锚杆.
6.10施工中如发现不安全因素时,应暂停开挖,加强临时支护,以便取适应性的工序安排.。
