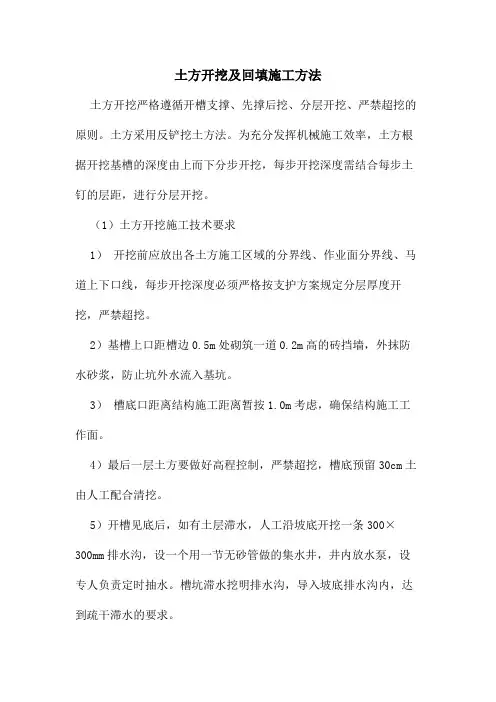

土方开挖及回填施工方法
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土方开挖及回填施工方案
第一节施工准备
1、施工准备
进点后尽快修建生活和生产用房,解决好通讯、供水、供电问题,修建临时便道等,确保施工设备、材料、生活用品的供应,设立必要的安全标志,了解当地风俗及水文、地形、气象条件。
2、技术准备
研究和熟悉设计文件并进行现场核对,进行设计交桩和设计技术交底,建立工地试验室。
3、施工测量
施工前,按照招标文件及施工图纸提供的资料,做好导线、中线的复测与恢复,水准点的复测与增设,纵横断面的测量与绘制等,并送交监理工程师审查,在监理工程师核准测量成果后,测量人员按图纸要求现场设置基用地界桩和坡脚、边沟等的具体位置标明其轮廓,报请业主和监理工程师核查批准。
4、原材料检测
根据设计文件提供的材料和施工现场的实际情况,本工程砂砾石料采用附近料场石料,并对其砂砾石料场的石料取有代表性的砂砾石样本进行试验检测,按招标文件规定的试验项目,通过试验确定施工配合比等,并报监理工程师批准使用。
第二节土方开挖施工方案
1、土方开挖方法
按照施工开挖线挖掘机直接进行,局部植被清理采用人工开挖。开挖弃渣拉运至业主指定弃渣场,可利用料就近堆放用于堤坝的二次填筑,预留一定厚度在自上而下削坡,直达到设计要求。
2、开挖原则
①根据测量成果按照施工图开挖线、边坡坡度和断面尺寸进行开挖,严禁欠挖,超挖。
②对开挖施工中施工场地的水,应采取有效的截、排水措施予以排除。
③清基范围边界应在设计基面边线外30cm~50cm。
④清基开挖、清除的弃土、杂物、废渣等,堆放在监理工程师指定的地点。
⑤对已完工的清基,必须及时清理并报请监理工程师进行检查。若出现不良地质地段,及时报告监理工程师,并根据监理工程师的指示进行处理。
⑥施工期所有的土方开挖边坡面均应加以修整,使其处于安全状态。施工过程中采取相应措施保证施工质量,确保边坡安全。
⑦总的开挖原则是自上而下。
第三节堤坝填筑
1、料场
1.1料场复查
根据本工程的特点主要以堤坝填筑为主,所选用填料根据现场勘察采用西汉水河道内砂砾土,此河砂砾级配均匀,含泥量适中,经过实验检测确定其最大干密度和最佳含水量等。
①填料的开采范围和数量;
②填场开采区有效开采层厚度;
③填料场地的开采、装运条件;
④料场的工程地质和水文地质条件。
1.2料场的防洪与排水措施
本工程根据施工现场的实际情况以及设计资料可知,河道水量大,地下水较高,填料开挖在水面进行,运输难度较大,由于本工程开挖点多面广,本工程采用改移河道的措施。料场的防洪措施就近利用清基料沿取料区外围填筑压实,做必要的防护。
在基坑开挖范围内,沿基坑环向开挖一条宽2m的排水支沟,沟底高程低于开挖基坑高程0.5m,将集水排至位于基础坑北端的一条排水总沟内,这条排水沟的沟底高程比开挖基坑底高程低1.0m,并在东北角设置集水坑,集中将水用水泵排出施工现场。排水系统布置应根据取料情况分层分段布置。排水设备的配置根据现场渗透水的实际情况进行配置。
1.3取土质量控制
砂砾土料除严格控制杂物、废弃料外,对于取土应严格控制含水率,对于含水率过大部分,应进行必要的晾晒措施,便于施工质量控制及填料的充分利用。
2、填筑方案
为提高施工效率,避免互相干扰,填筑采用平行流水作业法组织施工。砂砾土填筑主要采用机械施工,人工配合修整边坡的方式施工。为保证填体培厚料与原填体的紧密接触,在基础面上沿轴线开挖台阶(台阶宽度100cm以上),以使新填料与坝面接触密实。填筑由100HP 推土机平料,RVT400型振动碾进退错距法压实,边角用蛙式打夯机夯实,坡面填筑采用8T斜坡振动碾压实,填筑料开采由2m3挖掘机和ZL50装载机联合作业装料,20T自卸汽车运输至填筑作业面采用进占法卸料。
填筑机械设备配置
填筑配备2台2m3反铲挖掘机,2台ZL50B装载机、5辆20T自卸汽车、
1台100HP推土机、1台RVT400型振动碾完全满足施工填筑强度。
2.1施工放样
进场后组织专业测量人员对所需回填段进行测量放样,将回填前实测地形和回填放样剖面图保存并报监理工程师审查。其内容包括:
①布设施工控制网。
②回填前的地形测量和放样。
③为保证符合设计回填轮廊的准确性而进行测量、放样。
④为核算工程量和支付而进行的测量。
⑤为提供竣工资料而进行的测量。
2.2填筑原则
①填筑工作应按施工详图所示或监理工程师指示的填筑线、坡度、尺寸施工。
②填筑施工时,不危及周围建筑物的结构或施工安全,亦不得危及相邻的有关设备设施运行安全。
③按图纸所示的边线和坡度进行填筑,填筑高程应在施工详图规定的高程上为沉降预留超高。暴露表面的坡度应清理得平整顺直。填筑料铺至坝边时,应在设计连续边外侧填一定余量:人工铺料为10cm,最终形成的填筑边线与设计所示的边线之间不允许出现欠填。
2.3基础准备
①所有的基础应根据设计要求作相应处理,在基础准备未得到监理工程师的验收签证之前不得进行填筑施工。
②将要进行填筑的旱地基础表面应充分平整,以便于碾压设备的正常工作,并应根据图纸或监理工程师的指示进行洒水、干燥或刨毛处理,表面以下10cm之浅层应当刨松并与将要填料的第一层填料一道进行压实。
2.4填前碾压试验
①实验说明
基础验收完成后,根据现场情况选择实验段,其次制订碾压实验方案并上报监理工程师批准后实施。
②试验目的和要求
通过在试验堤段进行碾压试验结果,确定出正确的碾压方法和能满足压实度的压实设备类型,同时确定松铺厚度,压实遍数,最优碾压含水量等参数,以指导填筑施工。
③摊铺整平
基础验收合格后,采用自卸汽车运料,推土机平料整平,控制摊铺厚度。经测定高程后,在最佳水含量时根据试验方案,采用规定型号的振动碾压实。
④施工检测
按检测频率测定压实后提防高程,并按规定填表,直至试验结果符合要求为止。
⑤试验总结
通过试验段不同机械组合,计算,整理在不同松铺厚度,压实度不小于90%、93%、95%时,不同组合机械的最少压实次数,确定最佳压实范围;
通过试验选择合适的压实机械,确定经济的压实参数,如铺层厚度、碾压速度、碾压遍数、掺水量等,通过试验,整理、绘制如下关系曲线,总结出最佳压实参数及配套机械,报请现场监理工程师批准后作为坝体填筑的依据。
a 以铺层厚H为参数,绘制压实沉降值h与碾压遍数N的关系曲线。
b以铺层厚H为参数,绘制干密度γd与碾压遍数N的关系曲线。
