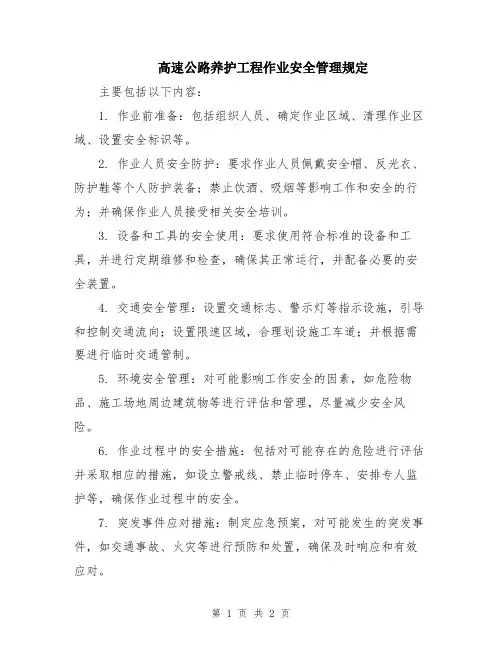

高速公路养护工程施工安全管理
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高速公路养护工程施工安全管理
高速公路养护工程施工安全管理
此次施工为龙庆高速互通中央匝道地块绿化苗木补植、杂草拔除施工,作业区附件交通环境差。施工具有危险性突发性、集中性、连锁性等特点。为能够再保证质量的同时,做好安全施工工作。项目部,建立了以项目负责人卫组长,现场管理人员卫组员的安全,生产,组织机构。要求再施工过程中严格执行《公路工程安全技术规程》、《建设工程安全管理条例》,根据现场实际情况,特制定此施工安全组织方案。
一、养护及专项施工情况介绍
公司高度重视施工安全,认真执行国家有关安全法律法规,始终严格按照“严、细、实”的标准,坚持做到施工有章法、有程序,分析施工中存在安全隐患的成因,部署落实工程实施过程中的各项细节,施工单位牢固树立起“安全第一”的思想,在安全问题上切实做到统一领导,责任到人,实行安全生产责任制。一路八方,联勤协作,齐抓共管,建立“路畅人和、风正气顺”的良好氛围,确保道路畅通施工安全。
(一)将安全生产要求进入合同,规范约束机制
任何专项及养护项目的招投标,将安全生产明细并写入招标文件,合同谈判要求施工单位承诺安全管理的各项措施,提交安全保畅方案,按规定缴纳安全抵押风险金,加强约束机制,强化安全合同管理,安全保畅方案未经安全部门审查认可,不得签订合同。
(二)进场前加强安全交底和重点部署
由于众多高速公路施工是在交通繁重的高速路面上进行的,施工的特点是一边是交通量大、行车速度高的道路交通,一边是紧张作业的路面施工。因而容易形成相互干扰的现象,稍不小心,则会引发安全事故。
任何施工进场前,公司养护、安全部门都会召集交警、路政、监理、施工单位召开开工前的管理例会,会上着重强调施工中安全保畅要求,特别是针对上路施工安全告示设施的摆放和管理等,进行多方位、多层次交底,特别是将施工单位上岗前的安全培训作为考核重点,明确加强处罚力度。交警路政部门也本着“安全第一”的方针,对施工单位提出相应注意事项和要求,对安全工作做到齐抓共管。
1、进场前办理上路审批,严格审批程序。施工单位制定并提交详细的现场交通管理方案,根据施工路段的交通流量情况合理安排施工计划,确定施工路段长度;根据施工路段的交通情况,合理确定施工区限速等交通管制措施,绘制安全管理方案示意图,并附必要的文字说明。以上安全方案经公司、交警、路政审批同意后方可进场施工。施工单位入场前对全体职工进行一次岗前安全教育,明确安全各项要求,同时形成文字交底材料,做到现场工作人员人手一份。
2、施工单位应协同业主、交警及路政等单位制定紧急应变措施,包括紧急情况下的交通疏导措施等。
3、施工前,经过交通新闻媒体等渠道发布道路施工消息。每日施工前,经过可变情报板和各收费站口施工安全预警标志标牌,提醒过路车辆注意沿线路段施工情况。
(三)八方联动,加强施工现场安全管理
1、现场人员着装管理。进入现场的作业人员必须按要求穿着安全作业服,没有按要求做的,应责其改正。当场不能改正的令其退出作业现场。从事高空作业时,必须要配戴安全帽、安全带。遇有夜间作业,看护人员要配戴反光作业标记或穿着反光作业服。遇有上级检查工作或外来人员参观作业现场,应由接待部门事先准备好足够的作业服和安全帽,配戴整齐并说明有关安全注意事项后方可进入现场。任何人员不得横穿高速公路。
2、作业区人员值守与设施看护。养护作业区随时注意保持现场封闭设施的完好性,发现问题及时纠正。同时规定对非临时封闭,现场要安排设施看护员。对夜间不能开放交通的封闭区,安全设施要满足夜间安全设施布置的要求。
3、中央分隔带开口护栏管理。养护及专项施工作业时,严禁任何单位擅自打开中央开口部护栏,确因施工需要,必须经公司职能部门、交警、路政部门批准,打开的开口部护栏必须按要求设置交通导流标志标牌并设专人指挥交通,通行完毕即封闭护栏。短时间使用开口部时,要即开即封。
4、设备操作与停放管理。施工作业现场的养护车辆、机械设备必须严格按照设备操作规程和施工工艺技术进行,禁止违规操作。作业车辆停放时,应限制在作业区内或经施工方案明确的其它允许停放车辆的场所,并按规定设立临时停放标志。夜间施工车辆及设备尽量不停放在作业区的行车道内,避免误入作业区的车辆对停放车辆构成损坏。
5、长、大设备使用管理。封闭区内作业的长、大设备如铣刨机、吊车等,实施作业时,安排专人调度,保证吊杆、传送带等悬出部分不能进入中央分隔带,更不能超出中央分隔带进入另一侧路面,以免作业失误造成人员、车辆伤害。
6、夜间及视线不良的安全对策。养护作业要准备足够的安全标志、安全设施,警示灯具,遇有不可预见的原因,必须在夜间或视线不良情况下施工时,及时增设标志、设施,点亮警示灯,以保证作业及通行安全。遇雨、雾等视线不良时,应停止施工、作业(紧急作业除外)并尽量撤离有关施工设备。
7、流动作业管理。流动作业车辆、设备要按要求设置标志,流动作业设备的行驶的方向应保持与正常运行车流方向一致,避免出现逆行。流动养护作业人员要按规定着安全防护服,严格遵守交通法规,确保人身安全。清扫、绿化洒水、施肥、设施清洗等流动作业应选择在能见度良好的天气条件作业。
8、养护材料、设备、大型构件运输。养护维修所进行的材料、设备运输,在高速公路内封闭区以外,均应严格遵守交通法规和高速公路管理办法,不得随意停车、随意调头、逆行或不按规定使用中央活动开口部。
9、交通恢复。作业结束后应按以下顺序做好恢复交通的各项工作:撤除场内设备,清除场内剩余材料及废物,使路面洁净,恢复路面标线(亦能够后进行),撤除大部分作业人员,撤除警示灯具,单幅封
