施工导流计算书
57_施工导流方案

ⅠⅡ
ⅠⅡⅠ
ⅠⅡⅢ
ⅠⅢⅡ
( a )两段两期
(b)三段两期
( c ) 三段三期
期
图1-5 导流分期与围堰分段示意
图
第2页/共57页
(d)三段三
分段围堰法导流适用于河床宽、流量大、施工 期较长的工程,尤其是通航河流和冰凌严重的河 流。导流费用较低,大、中型水利水电工程采用 较广。
分段围堰法导流,前期都利用束窄的原河道导 流,后期通过事先修建的泄水道导流,常见的有 以下3种 :
截流时工作前线狭窄,抛投强 截流时工作前线长,抛掷强 度受限制,施工进度受影响。 度大,施工进度较快。
一般适用于大流量、岩基或覆 在通航河道上,龙口的浮桥
盖层较薄的岩基河床。对于软 或栈桥会碍航。
基河床只要护底措施得当,也
同样有效。
常适用在软基河床上。
第34页/共57页
二、截流日期和截流设计流量
截流日期的选择,应该是既要把握截流时机,选 择在最枯流量时段进行;又要为后续的基坑工作和主 体建筑物施工留有余地,不致影响整个工程的施工进 度。
1 - 上游围堰;2 - 纵向围堰;3 - 下游围堰; 1 - 纵向围堰;2 - 上游导流墙;3 - 下游导流墙 4 - 上游漩涡区;5 - 纵向漩涡区;6 - 下游漩涡区;
4 - 上游横向围堰;5 - 下游横向围堰 第20页/共57页
三、围堰的拆除
围堰是临时建筑物,导流任务完成以后,应 按设计要求进行拆除,以免影响永久建筑物的 施工及运行。
①横向围堰;
②纵向围堰。
按导流期间基坑淹没条件: ②不过水围堰。
①过水围堰;
第12页/共57页
选择围堰型式的原则 :
1)具有足够的稳定性、防渗性、抗冲性和一定的 强度。
导流工程施工方案范本

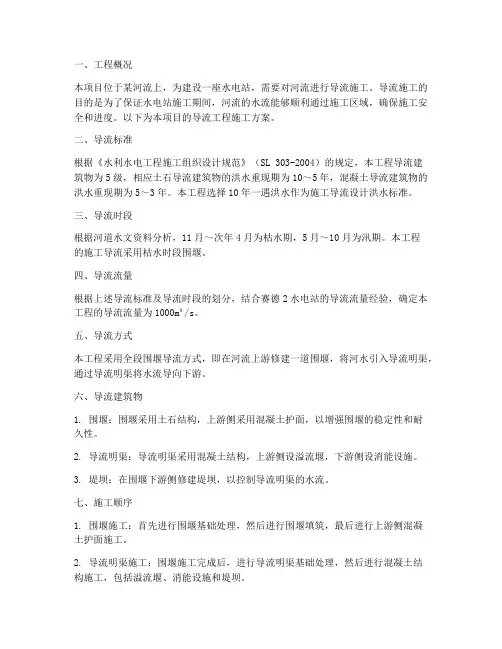

一、工程概况本项目位于某河流上,为建设一座水电站,需要对河流进行导流施工。
导流施工的目的是为了保证水电站施工期间,河流的水流能够顺利通过施工区域,确保施工安全和进度。
以下为本项目的导流工程施工方案。
二、导流标准根据《水利水电工程施工组织设计规范》(SL 303-2004)的规定,本工程导流建筑物为5级,相应土石导流建筑物的洪水重现期为10~5年,混凝土导流建筑物的洪水重现期为5~3年。
本工程选择10年一遇洪水作为施工导流设计洪水标准。
三、导流时段根据河道水文资料分析,11月~次年4月为枯水期,5月~10月为汛期。
本工程的施工导流采用枯水时段围堰。
四、导流流量根据上述导流标准及导流时段的划分,结合赛德2水电站的导流流量经验,确定本工程的导流流量为1000m³/s。
五、导流方式本工程采用全段围堰导流方式,即在河流上游修建一道围堰,将河水引入导流明渠,通过导流明渠将水流导向下游。
六、导流建筑物1. 围堰:围堰采用土石结构,上游侧采用混凝土护面,以增强围堰的稳定性和耐久性。
2. 导流明渠:导流明渠采用混凝土结构,上游侧设溢流堰,下游侧设消能设施。
3. 堤坝:在围堰下游侧修建堤坝,以控制导流明渠的水流。
七、施工顺序1. 围堰施工:首先进行围堰基础处理,然后进行围堰填筑,最后进行上游侧混凝土护面施工。
2. 导流明渠施工:围堰施工完成后,进行导流明渠基础处理,然后进行混凝土结构施工,包括溢流堰、消能设施和堤坝。
3. 导流系统联调:导流明渠施工完成后,进行导流系统联调,确保导流系统正常运行。
八、施工进度安排1. 围堰施工:预计需30天完成。
2. 导流明渠施工:预计需60天完成。
3. 导流系统联调:预计需10天完成。
九、质量控制1. 围堰施工:严格控制土石质量,确保围堰稳定性。
2. 导流明渠施工:严格控制混凝土质量,确保导流明渠的耐久性和安全性。
3. 导流系统联调:确保导流系统运行正常,满足导流要求。
十、安全措施1. 加强施工人员安全培训,提高安全意识。
水利工程施工——导流

缺口、梳齿泄流侧收缩系数ε曲线
台形堰(土石过水围堰通常属于这种类型。)
• 据日本车间试验,提出三种流态 (自由出流、过渡 流态、淹没出流) 的出流公式为:
Q mp B 2g H
3 2
mp——台形堰流量系数,见表(6) σp——过渡流淹没系数,见表(6) φp——淹没出流的流量系数,见表(6)
弧形堰形状系数η
河槽形状 宽河槽 窄河槽 Α
15
0.71 0.83
30
0.35 0.48
45
0.20 0.28
60
0.11 0.13
75
0.04 0.04
90
0 0
• 河床上修建水工建筑物,将改变天然的水 水流衔接与消能 ——底流消能 流特性。为了消减集中下泄水流造成的严 重冲刷,应处理好水流衔接和消能。
表(1)分期导流的流态界限
宽顶堰 L/H=2.5~20 自由出流 HS<1.25HK HS<0.8H0 淹没出流 HS≥1.25HK HS≥0.8H0 缓流 I<IK H0>HK 明渠流 L/H>20 急流 I>IK k0<hk
H0——上游水头
h0——正常水深
hk——临界水深
• (1)对于淹没堰流,通过束窄河床的泄水流量Q近 似按下式计算:
≈
≈
0
0
0.29+0.32H/P1
0.28+0.37H/P1
0.45
0.25
1.090
1.032
0.200
0.124
0.8
0.8
2.6
2.6
侧堰(侧堰的轴线与水流方向平行)
• 分期围堰的纵向围堰缺口过水属于此种类型,直 角分水的侧堰泄水流量公式为:
施工导流计算

某水利枢纽工程施工导流建筑物为5级,根据《水利水电工程施工组织设计规范》SL303-2004初步确定导流标准为5年一遇(P=20%),5年一遇枯水期洪峰流量为80m3/s,洪水历时为24小时;采用全段围堰(挡枯水期洪水)泄洪洞导流围堰为不过水土石围堰,初步确定泄洪洞底高程663m宽4-6m,高5-7米,洞长400米;试根据拟定的泄洪洞尺寸计算堰前最高水位及最大下泄流量。
假设泄洪洞底坡为0.005,出口为自由出流。
分析:Z-V关系曲线(或Z-F关系曲线);洪水标准及相应设计洪水过程线;拟定的泄洪建筑物型式与尺寸,并推求q-V关系;水库汛期的控制运行规则;初始边界条件(包括起调水位、初始库容、初始下泄流量)。
水位~库容关系曲线表671100690168067213169117706731666922035674206693224067525169424626763016952701677357696296867841869732686794840查魏璇主编《水利水电工程施工组织设计指南》中隧洞导流水力计算水位-泄量关系。
解:1.根据题意及条件绘制Z-V关系曲线如下图2.洪水标准及洪水过程线洪水标准(P=20%)T(h)Q(m3/s)T(h)Q(m3/s)T(h)Q(m3/s) 009781816151066191121511562083301248215443134222355314342326651528241775162488017203. 拟定的泄洪建筑物型式与尺寸及相应得水力计算,并推求q-V关系该泄洪建筑物为矩形泄洪洞,拟定其宽为5m,高为5m,泄洪洞底高程663m,过水面积A=25m²。
因为隧洞为自由出流判别式如下:无压流H/D<1.2有压流H/D>1.5半有压流或半有压与有压交替的不稳定流 1.2<H/D<1.5式中H----从隧洞进口断面底部算起的上游水头,m。
临时工程工程量计算书

合同名称:山东省淮河流域重点平原洼地南四湖片(菏泽-巨野)治理工程(巨野3标段)合同编号:37172470012018507C0101
合同名称:山东省淮河流域重点平原洼地南四湖片(菏泽-巨野)治理工程(巨野3标段)合同编号:37172470012018507C0101
合同名称:山东省淮河流域重点平原洼地南四湖片(菏泽-巨野)治理工程(巨野3标段)合同编号:37172470012018507C0101
合同名称:山东省淮河流域重点平原洼地南四湖片(菏泽-巨野)治理工程(巨野3标段)合同编号:37172470012018507C0101
合同名称:山东省淮河流域重点平原洼地南四湖片(菏泽-巨野)治理工程(巨野3标段)合同编号:37172470012018507C0101
合同名称:山东省淮河流域重点平原洼地南四湖片(菏泽-巨野)治理工程(巨野3标段)合同编号:37172470012018507C0101
合同名称:山东省淮河流域重点平原洼地南四湖片(菏泽-巨野)治理工程(巨野3标段)合同编号:37172470012018507C0101
合同名称:山东省淮河流域重点平原洼地南四湖片(菏泽-巨野)治理工程(巨野3标段)合同编号:37172470012018507C0101
合同名称:山东省淮河流域重点平原洼地南四湖片(菏泽-巨野)治理工程(巨野3标段)合同编号:37172470012018507C0101。
导流洞、围堰、隧洞、调洪演算施工组织设计计算书

文档从互联网中收集,已重新修正排版,word格式支持编辑,如有帮助欢迎下载支持。
目录第一章导流洞的水力算 (2)第一节洞身水力计算 (4)第二节上、下游水位计算 (5)第三节进口过流流量校核 (5)第二章围堰的水力计算................................................................................ 错误!未定义书签。
第一节下游围堰........................................................................................ 错误!未定义书签。
第二节上游围堰........................................................................................ 错误!未定义书签。
第三章隧洞内力及配筋计算........................................................................ 错误!未定义书签。
第一节山岩压力计算………………………………………………………………………...第二节隧洞内力及配筋............................................................................ 错误!未定义书签。
第四章调洪演算............................................................................................ 错误!未定义书签。
第一节调洪演算的基本原理.................................................................... 错误!未定义书签。
导流隧洞泄流计算说明书

1附录A 导流隧洞泄流计算A1A1.1 对i <i k 的缓坡隧洞(i 为底坡,i k 为临界坡)H/a <1.2 为无压流 K2m >H/a ≥ 1.2H/a ≥K2m式中:∑ξ——为自进口上游渐变流断面到隧洞出口断面间的局部能量损失系数之和;C—— l ——R——i —— a ————出口断面佛汝德数的平方,当出口断面周边为大气时,由试验得 =1.62;当出口断面上游有底板时,认为界限状态下的出口断面水深为临界水深h k ,即a =h k ,则有 =1。
A1.2i >ikH/a < 1.2 1.2≤H/a < 1.5 H/a ≥ 1.5A2A2.1(1)当底坡为缓坡而趋于平坡,长短洞的界限长度为l k =(5~12)H ,当洞长l >l k 为长洞;l <l k 为短洞。
(2)当底坡接近临界底坡i k 时,l k =1.3(5~12)H 。
(3)当底坡为陡坡(i >i k ),泄流能力不受洞长影响,按短洞工作考虑。
A2.2短洞泄流能力不受洞长影响,进口水流为宽顶堰流,按宽顶堰流公式计算泄流量。
b ——为矩形隧洞过水断面的宽度,当过水断面为非矩形时,b =ωk /h k ;h k ——为临界水深;ωk ——为相应于h k 时的过水断面面积;a l igaV R C gl K m-+++=∑222)21(211ξ(1)ga V2gaV 2gaV 22302H g b m Q s σ=(2)2σs ——为淹没系数,当下游水位较高,已淹没进口的收缩断面,使该处的水深h ′c>0.75H 0时,为淹没出流,σs 值与比值h ′c /H 0有关,当h ′c <0.75H 0时,为自由出流,σs =1,当淹没时,h ′c 可近似的以下游水位减去进口底板高程而得;h ′c ——为进口断面处的水深;H 0 ——为以隧洞进口断面底板高程起算的上游总水头;m ——为流量系数,决定进口翼墙的型式、上游水库或渠道的过水断面面积与隧洞过水断面面积之比,一般取m =0.32~0.36,若进口翼墙较平顺,断面缩窄较小,应取较大的m 值,反之应取较小的m 值,见附表A3。
施工导流和支护方案

施工导流及支护方案一、导流概况1、本工程所需的导流工程为1#、2#箱涵与紫崴路连接处,主要采用安装2根直径1。
2米玻璃钢管长度L=20米左右进行施工导流,因无明确的水文资料暂且无法确定实际通水量,管道直径为暂定。
2、KZ0+000~KZ0+050同样采用安装2根直径1。
8米玻璃钢管单根长度L=24米左右进行施工导流,安全渡汛和灌溉工作,因无明确的水文资料暂且无法确定实际通水量,管道的直径为暂定。
3、KZ0+050~KZ0+200段为明挖,基坑排水主要采用集中排水的方式,四周为50×50的排水沟流入集水坑,抽水泵抽至旧排洪渠。
4、KZ0+200~KZ0+499。
82采用安装2根直径1.8米玻璃钢管进行施工导流,安全渡汛和灌溉工作,为确保左岸建筑物的安全,左岸距离5米外打钢板桩L=9米长度300米范围内。
二、施工导流设计及规划本工程导流建筑物主要包括:上、下游砂袋粘土心墙围堰以及施工过程中所必须的防洪度汛措施。
2.1横向围堰施工横向砂袋粘土心墙围堰采用袋装土中间填粘土围堰,上游横向围堰顶宽2.5m(不考虑过车围堰),粘土心墙厚1m,两侧边坡1:1。
详见施工围堰导流平面图、立面.旧箱涵上游侧下游侧A—-A剖面3(1#、2#箱涵、KZ0+000~KZ0+050处与旧涵洞连接断面)注:()内为KZ0+000~KZ0+050与旧涵洞管道尺寸2。
2纵向管道施工KZ0+200~KZ0+334。
89Φ1200(Φ1800)玻璃钢管管道剖面图示4钢板桩之间连接形式KZ0+200~KZ0+449.82段导流和左岸钢板桩支断面示意图5KZ0+499.82 砂袋围堰2根Φ1800玻璃钢管KZ0+334。
89拟建挡墙前沿线左岸钢板桩支护线KZ0+200 砂袋围堰KZ0+200~KZ0+449。
82段导流和左岸钢板桩支平面示意图62。
3基坑排水基坑排水工作分:施工初期排水(包括基坑积水、降水、围堰及基础渗水)和施工过程中的经常性排水(包括围堰及基础渗水、降水和施工废水).本工程采用围堰保护下全断面施工,基坑开挖后排水主要是围堰形成后基坑水,利用四台HL150—210—18离心水泵进行抽水,基坑积水考虑2天排干。
导流底孔顶部模板施工结构受力计算

M=α gl02+α 1q l02 V=β gl0+β 1ql0
式中: g、q——单位长度上的永久荷载及可变荷载; l0——梁的计算跨度; α 、α 1、β 、β 1、为弯矩、剪力计算系数,具体数值见表一; 支座反力为左右二截面的剪力绝对值之和。
均布荷载作用下等跨连续板梁的跨中弯矩、支座弯矩及支 座截面剪力的计算系数表: 表一:双跨梁弯力、剪力计算系数表 荷载简图 α 或α 跨中弯矩
1
β 或β 支座 弯矩 剪力Biblioteka 1M1M2
MB
VA
VB1
VB2
VC
0.070 0.070 -0.125 0.375 -0.625 0.625 -0.375 计算步骤: M1=M2=0.07(g+q)l02=15.48KN·m; MB=-0.125(g+q)l02=-27.65KN·m; VA=-VC=0.375(g+q)l0=30.2KN; VB1=-VB2=-0.625(g+q)l0=-50.3KN; VB=|VB1|+|VB2|=100.6KN; 弯矩、剪力图如下:
大岗山水电站拱坝导流底孔顶部模板施工 结构计算书
批准 审定 审查 校核 编写
日期:2012 年月日
1. 工程概况 2. 模板结构设计 3. 受力计算 3.1 荷载分析
导流底孔宽 5.5m,高 8.0m,拟采用长度为 m 的热轧普通 工字钢,
3.2 计算
3.2.1 横梁计算
一根工字钢承受宽度为 0.75m,厚度为 1m,长度为 5.5m 的混 凝土重量; 混凝土体积 V=0.75×1×5.5=4.125m3; 混凝土对模板的面荷载 q1=4.125m3×(2.5t/m3)×(10KN/t)/(5.5×0.75)m2=25KN/m2; 考虑其他荷载,施工人员及设备 q2=2.0KN/m2; 振捣混凝土时产生的垂直荷载 q3=2.0KN/m2; 混凝土卸料入仓时产生的荷载 q4=10KN/m2; 所以单位长度上的永久荷载
第1章 施工导流-第三节 导流设计流量

1 导流标准
(2)导流标准的确定
按水利水电工程施工组织设计规范(SDJ338-89)的规 定,施工导流标准根据导流建筑物的级别和类型,在 规范规定的幅度内选定相应的洪水重现期作为初期导 流标准。
导流建筑物的级别 (A)划分依据—保护对象,失事后果,使用年限,工程规 模(堰高/库容) (B)级别—3/4/5级(施工规范) 当导流建筑物根据表2.2.1指标分属不同级别时,应根 据其中最高级别为准。但列为Ⅲ级导流建筑物时,至 少应有两项指标符合要求。
R=f(Zu>Hu)
(1-6)
• 式中:Zu为上游围堰堰前水位;Hu为上游围堰堰顶高程。 • 如果考虑时间因素,则在围堰的使用年限n内,导流系统遭遇超 标洪水的动态综合风险率R(n)为:
R(n)=1-(1-R)n
(1-7)
2 导流时段选择
(1)导流程序
在工程施工过程中,不同阶段可以采用不同的施 工导流方法和挡水、泄水建筑物。不同导流方法组合 的顺序,通常称为导流程序。
时段经技术经济比较后在重现期3~20年范围内选定。当
水文系列较长,大于或等于30年时,也可根据实测资料分 析选用。其相应的导流设计流量主要用于确定堰顶高程、 导流泄水建筑物的规模及堰体的稳定分析等。
3.导流设计流量
允许基坑淹没导流方案的技术经济比较,可以在研究工程所在河流水文 特征及历年逐月实测最大流量的基础上,通过下述程序实现。
基坑淹没的直接损失费: 包括:基坑排水费,基坑清淤费,围堰及其它建筑物损坏的
修理费,施工机械撤离和返回基坑的费用及受到淹没影响的
修理费,道路和线路的修理费,劳动力和机械的窝工损失费 等。 基坑淹没的间接损失费: 包括:由于有效施工时间缩短时增加的劳动力、机械设备、 生产企业规模和临时房屋等费用。
施工导流基本方法、围堰工程、流量计算讲义(75页,图文丰富)[详细]
![施工导流基本方法、围堰工程、流量计算讲义(75页,图文丰富)[详细]](https://img.taocdn.com/s3/m/9681b677cfc789eb172dc8db.png)
第二节 围堰工程
• 为了保证建筑物能在干地施工,用来围护 施工基坑,把施工期间的径流挡在基坑外 的导流挡水建筑物通常称为围堰,是导流 工程中的临时建筑物。在导流任务完成以 后,如果围堰对永久建筑物的运行有妨碍 或没有考虑作为永久建筑物的组成部分时, 应予拆除。
第二节 围堰工程
• 一、围堰分类 • 按其所使用的材料,最常见的围堰有:土石围
隧洞导流示意图 (a)土石坝枢纽;(b)混凝土坝枢纽 1-导流隧洞;2-上游围堰;3-下游围堰;4-主坝
第一节 施工导流的基本方法
• 一、全段围堰法导流 • (二)隧洞导流
第一节 施工导流的基本方法
• 一、全段围堰法导流 • (三)涵管导流
涵管导流示意图 1—导流涵管;2—上游围堰;
3—下游围堰;4—土石坝
分为:明渠导流、隧洞导流、涵管导流、 渡槽导流等。
第一节 施工导流的基本方法
• 一、全段围堰法导流 • (一)明渠导流
A
B
明渠导流示意图
A. 在岸坡上开挖的明渠 B. 在滩地上开挖并设有导墙的明渠
1.导流明渠 2.上游围堰 3.下游围堰 4.坝轴线 5. 明渠外导水墙
第一节 施工导流的基本方法
• 一、全段围堰法导流 • (二)隧洞导流
堰、钢板桩格型围堰、混凝土围堰、草土围堰 等。 • 按围堰与水流方向的相对位置,可以分为:大 致与水流方向垂直的横向围堰和大致与水流方 向平行的纵向围堰。 • 按围堰与坝轴线的相对位置,可分为上游围堰 和下游围堰。 • 按导流期间基坑淹没条件,可以分为:过水围 堰和不过水围堰。
第二节 围堰工程
• 围堰选择原则
第二节 围堰工程
• 二、围堰的基本型式及构造 • (五)草土围堰 • 优点:草土围堰能就地取材,结构简单,施工方便,
降水导流施工方案及计算

降水导流施工方案1、概述1.1工程概况本标段交叉建筑物分布共计44处、66座。
具体为:分水闸1座、节制闸2处(座)、桥梁16座(公路桥3座、生产桥13座)、涵闸18座、倒虹吸7座、附属涵闸19座、附属倒虹吸1座、穿路涵2座。
1.2水文气象输水工程沿线地下水为第四系孔隙潜水,分布于沿线第四系松散沉积层中。
主要受大气降水补给;临黄河段接收黄河水的侧渗补给。
地下水埋藏深度受地形和引水影响。
勘探期间,地下水埋深一般0.9~7.8m,局部深达8.56~10.08m。
地下水位年变幅2.0~4.0m左右。
本标段桩号(24+600~36+813)为缓平坡地与河槽洼地相间段。
鲁北段小运河输水工程输水规模50m3/s,**倒虹吸设计输水量50m3/s,5年一遇排涝流量72.0m3/s,20年一遇防洪流量143m3/s。
经现场实际了解,位山***日常输水量65 m3/s,于每年的9月中旬到次年6月中旬向天津河北供水。
1.3施工期设计洪水根据输水河道工程设计第二册施工*标施工图纸,施工工程时段分别按10月~次年5月和11月~次年4月两种情况考虑,进行施工期设计洪水分析计算。
施工期洪水标准为10年一遇。
******节制闸施工期10年一遇洪水流量(10月~次年5月)为9.9 m3/s,(11月~次年4月)为4.1m3/s。
2、编制依据(1)《南水北调东线一期鲁北段****工程施工组织设计》(2)南水北调东线一期鲁北段****工程招标技术文件(3)南水北调东线一期鲁北段****工程输水工程施工图纸(4)《南水北调****工程施工导流及降排水方案专家咨询意见》(5)现场踏勘了解的情况3、施工布置3.1道路布置利用河道两岸已有道路和施工便道,左、右岸以现有三座公路桥和施工过程中围堰堰顶作为连接道路,满足施工需要。
下河道和基坑专门修筑施工便道。
3.2 施工用电施工降排水用电以利用当地社会电为主,以30kw/50kw发电机为辅,根据施工实际需要现场适当调配。
水利工程施工课程设计计算书-模版(1)

水利工程施工课程设计******学号:********指导老师:张振华李娴张瑞钢2015年03月10日1 基本资料大渡河上某水电工程(枢纽布置图详见“基本资料-图件.dwg”)采用单戗立堵进占,河床的剖面图见图1。
戗堤处水位~流量关系见表1和图2。
戗堤端部边坡系数n=1,截流戗堤两侧的坡比为1:1.5。
截流材料采用当地的中粒黑云二长花岗岩,容重为26kN/m3。
该工程采用左右岸各布置一条导流洞导流,左、右导流隧洞联合泄流的上游水位和泄流流量关系见表2和图3。
图1 河床剖面图表1 坝址处天然水位~流量关系表2 上游水位~导流隧洞泄流量关系2 截流的水力计算截流设计是施工导流设计重要组成部分,其设计过程比较复杂,目前我国水利水电工程截流多采用立堵截流,本次设计按立堵截流设计,有多种设计方法。
其设计分为:截流水力计算、截流水力分区和备料量设计。
本次截流的水力计算中龙口流速的确定采用图解法计算。
2.1 基本水位的确定(1)戗堤顶部高程的确定:安全超高本次节流设计流量Q 0 = 323 (m 3/s),则,设计流量下的上游水位:m 23.95703.957)300323(*30041003.957-958上=+--=Z由资料得到河床底部高程为951.00m ,则由计算得戗堤高度为:7m77.0951957.23安全超高Z H 底上B =+-=+-=Z安全超高取值范围0.5~1.0m ,这里取0.77m 。
则戗堤顶部高程戗Z =951+7=958m(2)下游水位的确定:设计流量下的下游水位:Z下=71.952)317-323(*317-.4171.95248.953+-=952.76m(3)通过EXCEL 表上作业(见表3),可得导流洞下泄流量曲线及龙口泄水曲线(如图4和图5所示)。
一般情况下,合龙过程中截流设计流量0Q 由四部分组成:d s ac Q Q Q Q Q =+++式中 Q ——龙口流量;d Q ——分流量(分流建筑物中通过的流量) ac Q ——上游河槽中的调蓄流量;s Q ——戗堤渗透流量。
施工导流方案【范本模板】

1工程概况1.1工程概况本标段xxxxxxxx工程设计范围从xxxxxxxx全长1914米。
本标段包括水利工程、景观工程两部分。
其中水利工程包括堤防加高帮宽、堤顶道路、河道清淤、河槽疏挖、边坡防护等;景观工程包括绿化、园建等。
2 施工导流专项2。
1施工导流及度汛标准本项河道施工,主要是河底清淤、堤防加高帮宽、河槽疏挖、水闸等建筑项目,在施工期河道内有水流通过,需要导流施工的工程项目计划安排在非汛期11月—-次年4月施工,利用这段枯水期,在次年雨季来临之前,迅速将河底清淤、河槽疏挖、水闸基础等项目修建到设计水位以上.根据本项目的施工条件和性质,我们采用明渠导流施工,导流建筑物采用开挖明渠进行导流。
本次河道施工导流方案采用在原河槽中心线处开挖明沟的方式进行导流施工,在设计河底高程以下开挖导流明渠,开挖出的土体堆放到明渠两侧形成围堰,明渠结构尺寸为:底宽为2。
0m,渠道深为1。
5m,临水边坡为1:1,围堰顶宽为1。
5m。
在格宾护脚基坑、闸室基坑、箱涵基础等工程在施工时,由于地基覆盖层含水、施工期弃水和降雨,在施工期需采取降排水措施,保证基础工程处于干地施工.本工程根据水文地质资料,降排水采取在护脚基础外开挖截渗沟,每隔50m开挖一集水井,安装潜水泵,将渗水排到导流明渠中。
为了彻底切断河水的渗透,必要时可在围堰一侧用粘土填筑一道防渗体,阻当河水渗入到施工现场。
围堰安排责任心强的专人进行巡视,特别是背水坡,有无水渗出。
尤其是下雨,加强巡查。
另外准备1000个编织袋,以防河水突涨时,用编织袋装土,码放在围堰靠近临河侧,当做子埝,防止河水通过堰顶灌进作业区。
由于本项目战线较长,为了合理利用资源,避免资源浪费,计划将工程划分成工区,每个工区长度约为500m,施工时,先从上游往下游进行,每个工区先进行下部的护脚基础施工,等护脚基础完成,并超过设计河底1m 时,即可转入下一个工区进行施工,科学合理分配使用资源。
2.2 导流工程的进度控制导流工程设计、施工应满足主体工程施工需要,根据主体工程的施工工期要求,安排导流工程开始施工的时间、完成导流工程的时间和基坑开挖等主体工程开始施工的进度计划. 2。
导流工程计算说明书

8.3 截流设计与施工根据合同要求进行正常截流设计标准流量2600m3/s和备用超标准流量3500m3/s下的截流设计,要求按照超标准流量进行施工备料。
8.3.1标准流量截流方案8.3.1.1 截流时段及流量截流时间定为12月中旬16日~18日,截流流量为12月份10年一遇的旬平均流量2600m3/s。
8.3.1.2 截流方式截流方式采用单向单戗立堵法进行截流,为节省截流时间,拟在上游戗堤预进占的同时,下游围堰跟进。
8.3.1.3 截流水力学计算(1)戗堤布置为利于堰体的渗透稳定和防渗墙造孔的安全,同时为尽快形成基础防渗墙的施工平台,将截流戗堤布置在二期上游横向围堰的背水侧,戗堤轴线距离堰体轴线40m,距离防渗墙轴线65m。
戗堤顶部高程273.0m,顶宽25.0m,上下游边坡均为1∶1.5,戗堤轴线总长300.61m,其中左侧第一、二期纵向围堰间轴线长43.99m,右侧段轴线长约186m,其余为一期纵向土石围堰占据的宽度。
(2)预留龙口戗堤轴线处河床基岩面高程218~248m,基岩面左侧低、右侧高,右侧坡脚分布有浅槽;覆盖层为第四系河流冲积的砂卵砾石,大滩坝一侧覆盖层厚38~55m,主河道部位10~30m,靠近右岸岸边附近仅数米厚。
一期纵向围堰混凝土护面及块石护脚抗冲刷能力强,可作为龙口左侧裹头的一部分。
同时由于二期纵向围堰左侧即为二期的泄水缺口,为减少截流抛投工程量,可利用第一期土石围堰的拆除料堆起。
因此将龙口布置在河床左岸、一期围堰的右侧,采用从右岸向左岸单向的进占方式,戗堤进占坡比1:1.25。
通过非龙口段的水力学计算,得出预留龙口宽度应为100m,右岸预进占长度86m。
龙口布置型式详见图8.3-1。
(3)龙口水力计算根据戗堤轴线断面的地形条件、导流洞分流能力,计算不同龙口宽度对应的水力学参数,据此划分龙口分区及计算抛投备料。
计算结果详见表8.3-1。
表8.3-1龙口段水力学指标计算表龙口宽度 上游 水位 龙口 泄流量 龙口水深 龙口水面 平均宽度 龙口 落差单宽 流量q龙口 流速 抛投 粒径 龙口水流 单宽能量(m)(m)(m 3/s)h/m(m)(m) m 3/(s.m) v(m/s) d(m) (t.m/(s.m))100 268.920 745.00 8.11 56.19 0.17 13.26 1.63 0.11 2.70 90 269.020 663.00 7.06 50.29 0.27 13.18 1.87 0.14 4.27 80 269.120 578.00 5.80 45.65 0.37 12.66 2.18 0.19 5.62 70 269.200 490.00 4.88 40.96 0.45 11.96 2.45 0.24 6.46 60 269.300 409.00 4.47 33.00 0.55 12.39 2.77 0.31 8.18 50 269.430 313.00 4.09 24.57 0.68 12.74 3.11 0.39 10.39 40 269.540 200.00 3.60 17.04 0.79 11.74 3.26 0.43 11.13 30 269.720 68.00 1.30 13.69 0.97 4.97 3.82 0.59 5.78 20 269.780 12.50 0.60 7.83 1.03 1.60 2.66 0.29 1.97经截流水力学计算可知,龙口宽度为30m 时,龙口流速达到最大,为3.82m/s ,最大龙口落差为1.03m ,最大单宽能量为11.13t.m/(s.m),抛投体最大粒径0.59m ,最大块石重量为0.28t 。
施工导流基本方法、围堰工程、流量计算讲义(75页,图文丰富)[详细]
![施工导流基本方法、围堰工程、流量计算讲义(75页,图文丰富)[详细]](https://img.taocdn.com/s3/m/9681b677cfc789eb172dc8db.png)
第一节 施工导流的基本方法
• 一、全段围堰法导流 • (一)明渠导流
A
B
明渠导流示意图
A. 在岸坡上开挖的明渠 B. 在滩地上开挖并设有导墙的明渠
1.导流明渠 2.上游围堰 3.下游围堰 4.坝轴线 5. 明渠外导水墙
第一节 施工导流的基本方法
• 一、全段围堰法导流 • (二)隧洞导流
第二节 围堰工程
• 二、围堰的基本型式及构造 • (五)草土围堰
•1—水下堰体; 2—水上加高部 分;3—草捆; 4—散草铺土层; 5—设计挡水位; 6—施工水位; 7—河床
第二节 围堰工程
• 二、围堰的基本型式及构造 • (五)草土围堰 • 结构构造:草土围堰断面一般为矩形或边坡很陡的梯
形,坡比为1:0.2~1:0.3,是在施工过程中自然形 成的边坡。断面尺寸除应满足抗滑、抗倾覆、防渗等 要求外,还须考虑施工过程中的运草运土等要求。根 据实践经验,草土围堰的宽高比,在岩基河床上为2~ 3;在软基河床上为4~5。堰顶超高通常采用1.5~ 2.0m。
第一节 施工导流的基本方法
• 实际选择导流方式的原则 • 在实际工作中,由于枢纽布置、建筑物型式以及施工
条件的不同,必须进行恰当的组合,灵活应用,才能 合理解决一个工程在整个施工期间的导流问题。 • 底孔和坝体缺口泄流,并不只适用于分段围堰法导流, 在全段围堰法后期导流时,也常有采用;同样,隧洞 和明渠泄流,并不只适用于全段围堰法导流,在分段 围堰法后期导流时,也常有应用。因此,选择一个工 程的导流方式,必须因时因地制宜,绝不能机械地套 用。
• (1)混凝土板护面过水土石围堰
1)混凝土溢流面板与岩基上的混凝土挡墙相接的陡槽式
施工工程导流方案

施工工程导流方案一、导言为了确保施工工程的顺利进行和建设现场的安全,合理的施工导流方案至关重要。
在大型施工工程中,常常会有大量的交通流量和人员流动,如何合理规划导流,保障交通畅通和工地安全,是一个必须要认真考虑的问题。
本文将就施工工程导流方案进行详细的阐述,包括施工现场的分析、导流方案的制定、实施时的注意事项等方面。
二、施工现场分析1. 工程背景本工程为一座城市的新建道路工程,总长度约5公里,工程设置有桥梁和隧道等。
工程涉及范围比较广泛,且施工期较长,需要对周边交通进行合理的导流。
此外,施工现场周边有居民区和商业区,需要充分考虑到居民和商业的利益,保障他们的通行和经营。
2. 现场分析施工现场周边道路交通流量较大,既有汽车、摩托车,也有自行车、行人等。
道路宽度不一,有的为双向四车道,有的为双向六车道。
此外,施工现场周边有公交车站和地铁站,需要充分考虑到公共交通的线路和旅客的出行需求。
3. 现有交通情况根据实地勘察和数据分析,施工现场周边道路的高峰期和低谷期分别为早上7点至9点和下午5点至7点,交通拥堵情况比较严重。
此外,由于施工现场周边有多个商业中心和学校,上下班高峰期交通流量也比较大。
三、导流方案制定1. 交通分析根据现场情况,采用交通分析软件对现有交通情况进行模拟和分析,得出交通流量的峰值和低谷值。
根据这些数据,确定合理的导流方案。
2. 导流方案概述为了保障施工现场的交通畅通和安全,我们将采取以下措施:a)临时设置交通标识:在施工现场周边,临时设置交通标识,包括交通警示标志、施工路段标志、交通限速标志等,提醒驾驶员注意安全、减速慢行。
b)调整道路布局:在施工现场周边,根据施工需要和交通流量情况,合理调整道路布局,设置临时交通管控措施,确保交通畅通。
c)加强巡逻管理:在施工现场周边设置交通巡逻员,加强交通管理,协助交通疏导,保障交通安全。
3. 实施方案根据交通分析和导流方案,确定具体的实施方案。
施工导流施工技术方案

施工导流施工技术方案一、导流标准和设计流量本工程导流建筑物为Ⅳ级,一、二期上下游横向围堰设计洪水标准为非讯期10年一遇,汛期围堰过水防护标准为梅雨期20年一遇;三期上下游横向围堰设计洪水标准为5年一遇。
施工导流水力计算成果由设计提供为:二、导流方式及导流方案1.导流方式枢纽坝址处河床宽阔,洪水流量较大,枢纽建筑物相对较低,根据类似河床式电站施工导流设计与施工经验,本工程的导流方式采用分期导流。
2.导流方案根据设计要求和已建的纵向围堰,导流方案分为三期导流。
(1)一期上下游围堰与纵向砼围堰进行围护左岸3孔泄洪闸,厂房段和左岸重力坝段,右岸束窄河床导流。
(2)二期上下游围堰与纵向砼围堰进行围护右岸6孔泄洪闸和右岸重力坝段,左岸溢流坝段缺口导流。
(3)三期上下游围堰围护缺口段,右岸二期的8孔导流底孔导流。
三、导流建筑物设计1.一期围堰:一期围堰设计标准非汛期(10~4月)10年一遇,设计流量为2630m3/s,相应上下游围堰顶高程为▽35.5m和▽33.2m。
上下游横向围堰均采用土石结合复合土工膜防渗围堰结构,堰顶高程分别为▽35.5m和▽33.2m,上游横向围堰堰顶轴线长为100m,最大堰高9.0m;下游横向围堰堰顶轴线长为105m,最大堰高6.2m。
围堰在子围堰围护下施工,上游围堰采用石碴坝体粘土反滤料及复合土工膜防渗的形式,堰顶宽度7.0m,迎水面堰坡为1:1.5,坡面采用块石护面保护。
背水面堰坡1:2.0,堰顶及背水面上部采用50cm厚砼护面保护,下部采用钢筋石笼护面保护。
上、下游堰脚10m范围内采用大块石保护。
堰基砂卵石覆盖层厚约2.5~3.0m,防渗采用挖除非覆盖层至基岩回填粘土型式。
下游围堰亦采用该形式,上下游边坡均采用1:1.8,一期上下游围堰石碴料主要取自一期主体工程岸坡基础开挖料,粘土料和砂石料分别取自粘土料场和河滩砂石料。
一期上下游围堰如图所示。
2.二期围堰二期围堰设计标准为非汛期(10~3月)10年一遇,设计流量为2140m3/s,确定相应的上下游围堰堰顶高程分别为▽35.7m和▽32.8m。
施工导流计算书

(四)设计计算书 1、施工导流水力计算一期围堰高程的设计河流行进流速v 0=Q/A=3380/4408=0.77m/s束窄河床平均流速v c =Q/ε(A -A 1)=3380/0.95(4408-2204)=1.61 m/s 水位雍高m g v v Z c 154.09.81×277.09.81×2×85.061.122g φ2220222=-=-= 一期上游围堰设计围堰高程H u =h d +z+h a +δ=85.6+0.154+0.424+0.5=86.678m 一期下游围堰设计围堰高程H d =h d +h a +δ=85.6+0.424+0.5=86.524m 二期围堰高程的设计一期下游围堰设计围堰高程H d =h d +h a +δ=82.362+0.424+0.5=83.286m 二期上游围堰设计2.395386621055.162.114.324.34/622Re 62=⨯⨯⨯⨯==-υvdRe>2320时为紊流。
81.017.1024.8===χAR 巴甫洛夫斯基公式yR nC 1=,当R<1.0m 时,164.0012.05.15.1===n y 5.8081.0012.01164.0=⨯=C 谢才公式RJ CA vA Q RJ C v ===,,改写后得l R A C Q l R C v h f 22222==,此式与达西—魏斯巴赫公式gv R l h f 242λ=,可得λg C 8=,可推出0121.05.8081.98822=⨯==C g λ 短管自由出流00221gH A A gH dlvA Q c μζλα=++==∑∑式中746.05.024.3800121.0111=+⨯+=++=∑ζλαμdlcm g A Q H c 65.3281.9224.8746.05.155222=⨯⎪⎭⎫ ⎝⎛⨯=⎪⎪⎭⎫ ⎝⎛=μ,水位高程大于溢洪道堰顶高程,所以要进行隧洞和溢洪道联合泄流计算。
【说明书】水利工程施工课程设计计算书

【关键字】说明书《水利工程施工》课程设计计算说明书一、基本资料某工程截流设计流量Q=/s,相应下游水位为,采用单戗立堵进占,河床底部高程,戗堤顶部高程是,戗堤端部边坡系数n=1,龙口宽度,合龙中戗堤渗透流量Qs0=220m3/s,合龙口的渗流量可近似按如下公式计算,Qs= Qs0 (Z为上下游落差,Z0 为合龙闭气前最终上下游落差),请设计该工程在河床在无护底情况下的截流设计。
已知上游水位~下泄流量关系如下:截流设计是施工导流设计重要组成部分,其设计过程比较复杂,一般有多种设计方法,本次设计针对立堵截流。
一般设计步骤分为:戗堤设计及截流水力分区设计,本次设计只涉及截流水力计算。
截流的水力计算中龙口流速的确定一般有图解法和三曲线法两种。
以下采用三曲线法设计。
截流设计流量的确定,通常按频率法确定,也即根据已选定的截流时段,采用该时段内一定频率的某种特征流量值作为设计流量。
一般地,多采用5%~10%的月平均或者旬平均流量作为设计标准。
二、计算过程含附图(三曲线法)无护底时绘制V~Z和V~B曲线步骤:1、作Q~Z关系曲线,将已知的泄流水位Qd~△H上转化为Qd~Z关系,并做Qd~Z曲线;其中:Qs= Qs0 =220;Qd可根据Z值在Qd~Z曲线上查得;2、计算ZB和ZC(1)、B点为非淹没流梯形断面与三角形断面分界点。
ZB=()2/5-hs其中,α为断面动能修正系数,常取1.0;ψ为流量系数,为0.85—0.95;此时取0.91;n为戗堤端部边坡系数,取n=1;hs=39.51-30=9.51m;g取9.81m/s2;先假设Q=450m3/s,带入上面公式求得ZB,再分别假设Q值求ZB。
将以上数据绘成Q~ZB 曲线,与Q~Z曲线交于一点。
交点坐标为(ZB,Q)=(2.73,598.54)即为所求,则ZB=2.73m。
(2)C点为三角形断面分界点。
ZC=()2/5交点坐标为(ZC,Q)=(2.74,548.96)即为所求,则ZC =2.74m.由于ZB <ZC综上所述,可知当无护底时,只需计算V1、V3。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(四)设计计算书 1、施工导流水力计算
一期围堰高程的设计
河流行进流速v 0=Q/A=3380/4408=0.77m/s
束窄河床平均流速v c =Q/ε(A -A 1)=3380/0.95(4408-2204)=1.61 m/s 水位雍高
m g v v Z c 154.09.81
×277.09.81×2×85.061.122g φ2
2
20222=-=-= 一期上游围堰设计围堰高程H u =h d +z+h a +δ=85.6+0.154+0.424+0.5=86.678m 一期下游围堰设计围堰高程H d =h d +h a +δ=85.6+0.424+0.5=86.524m 二期围堰高程的设计
一期下游围堰设计围堰高程H d =h d +h a +δ=82.362+0.424+0.5=83.286m 二期上游围堰设计
2.3953866210
55.162.114.324
.34/622Re 6
2=⨯⨯⨯⨯=
=
-υ
vd
Re>2320时为紊流。
81.017
.1024
.8==
=
χ
A
R 巴甫洛夫斯基公式y
R n
C 1=
,当R<1.0m 时,164.0012.05.15.1===n y 5.8081.0012
.01
164.0=⨯=
C 谢才公式RJ CA vA Q RJ C v ===,,改写后得l R
A C Q l R C v h f 222
22==,
此式与达西—魏斯巴赫公式g
v R l h f 242
λ=,可得λg C 8=,可推出
0121.05.8081
.9882
2=⨯==
C g λ 短管自由出流
00221
gH A A gH d
l
vA Q c μζ
λα=++=
=∑∑
式中746.05.024
.380
0121.011
1
=+⨯
+=
++=
∑ζλ
αμd
l
c
m g A Q H c 65.3281
.9224.8746.05.15522
2
=⨯⎪⎭⎫ ⎝⎛⨯=⎪
⎪⎭⎫ ⎝⎛=μ,水位高程大于溢洪道堰顶高程,所以要进行
隧洞和溢洪道联合泄流计算。
隧洞和溢洪道联合泄流计算 短管自由出流
00221
gH A A gH d
l
vA Q c μζλ
α=++=
=∑∑
隧洞下游底板高程m 27.87002.008-43.87=⨯=下H
m H 93.1427.872.1020=-=,s m Q /15.10593.1481.9224.8746.03=⨯⨯⨯⨯=
则实用堰的下泄流量为s /m 4.201405.151-2263
=⨯
实用堰的普遍公式2
/302H g mB Q σε=
ε经过试算得0.882,ζ查图取0.995,m 取设计值0.502,
则m g mB Q H 086.081.92502.0999.0995.04
.20122
/32
/30=⎪⎪⎭
⎫ ⎝⎛⨯⨯⨯⨯=⎪⎪⎭
⎫ ⎝⎛=
σε
m 286.102086.02.102h =+=d ,m h u 21.1035.0424.0286.102=++=
坝体拦洪高程设计水位与下泄流量关系表
淹没系数ζ侧收缩系数
ε
流量系数m
溢流宽度
B
水位高程H
溢洪道下泄流
量
隧洞下泄流量总下泄流量Q
0.995 0.998 0.502 80 102.4 15.80 420.61 436.41 0.995 0.988 0.502 80 103.4 229.98 420.61 650.59 0.995 0.979 0.502 80 104.4 565.33 420.61 985.94 0.995 0.969 0.502 80 105.4 981.98 420.61 1402.59 0.995 0.960 0.502 80 106.4 1461.90 420.61 1882.51 0.995 0.950 0.502 80 107.4 1993.76 420.61 2414.37 0.995 0.940 0.502 80 108.4 2569.40 420.61 2990.01 0.995 0.931 0.502 80 109.4 3182.55 420.61 3603.16 0.995 0.921 0.502 80 110.4 3828.09 420.61 4248.70 0.995 0.911 0.502 80 111.4 4501.74 420.61 4922.35 0.995 0.902 0.502 80 112.4 5199.83 420.61 5620.44 0.995 0.892 0.502 80 113.4 5919.10 420.61 6339.71 0.995 0.883 0.502 80 114.4 6656.68 420.61 7077.29 0.995 0.873 0.502 80 115.4 7409.97 420.61 7830.58 0.995 0.863 0.502 80 116.4 8176.61 420.61 8597.22 0.995 0.854 0.502 80 117.4 8954.41 420.61 9375.02 0.995 0.844 0.502 80 118.4 9741.37 420.61 10161.98
水位库容及泄流曲线表
水库水位下泄流量库容
Gi q V总(m) (m3/s) (万m3)
①②③102.4 436.4 9570 103.4 650.6 10466 104.4 985.9 11362 105.4 1402.6 12393 106.4 1882.5 13625 107.4 2414.4 14857 108.4 2990.0 16089 109.4 3603.2 17321 110.4 4248.7 18776 111.4 4922.4 20566 112.4 5620.4 22356 113.4 6339.7 24146 114.4 7077.3 25936 115.4 7830.6 27958 116.4 8597.2 30328 117.4 9375.0 32698 118.4 10162.0 35068
来流量与水位关系表
时段序号时段
长
dt
(h)
来水流
量 Q
(m3/s)
平均流量
Qp
(m3/s)
来水量
Qp*dt
(万m3)
调洪下泄
流量 q
(m3/s)
下泄平均
流量
qp
(m3/s)
下泄水量
qp*dt
(万m3)
余亏水量
dV
(万m3)
总库容
V总
(万m3)
水库水位
(m)
0 0 0 9570.00 102.400
1 6 583.54 291.77 630.2
2 466.60 233.30 503.9
3 126.30 9696.30 102.541
2 6 1029.61 806.58 1742.20 606.12 536.36 1158.54 583.66 10279.96 103.192
3 6 1862.27 1445.9
4 3123.23 1076.47 841.30 1817.20 1306.03 11585.99 104.617
4 6 6078 3970.14 8575.49 2890.86 1983.67 4284.72 4290.78 15876.77 108.228
5 6 4819 5448.50 11768.76 4558.78 3724.82 8045.61 3723.15 19599.92 110.860
6 6 3493.68 4156.34 8977.69 4326.18 4442.48 9595.76 -618.06 18981.85 110.515
7 6 2494.41 2994.05 6467.14 3462.13 3894.16 8411.37 -1944.24 17037.62 109.170
8 6 1594.63 2044.52 4416.16 2492.06 2977.10 6430.53 -2014.36 15023.25 107.535
9 6 1297.63 1446.13 3123.64 1826.95 2159.51 4664.53 -1540.89 13482.36 106.284
10 6 1103.95 1200.79 2593.71 1456.11 1641.53 3545.70 -952.00 12530.37 105.511
11 6 955.26 1029.61 2223.95 1198.32 1327.22 2866.78 -642.84 11887.53 104.910
12 6 825.91 890.59 1923.66 1011.32 1104.82 2386.41 -462.75 11424.78 104.461
13 6 710.85 768.38 1659.70 870.12 940.72 2031.96 -372.25 11052.53 104.055
14 6 624.55 667.70 1442.23 753.58 811.85 1753.60 -311.36 10741.16 103.707
15 6 567.02 595.79 1286.90 662.74 708.16 1529.63 -242.73 10498.43 103.436
坝体拦洪高程为m 784.1115.0424.086.110=++。
