湖南省工程建设工法编写规定样本
湖南省建设厅关于公布10项省级建筑施工工法的通知
湖南省建设厅关于公布10项省级建筑施工工法的通知文章属性•【制定机关】湖南省建设厅•【公布日期】2003.05.28•【字号】湘建科[2003]176号•【施行日期】2003.05.28•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文湖南省建设厅关于公布10项省级建筑施工工法的通知(湘建科[2003]176号)各市、州建设局(建委)、建工局,各有关单位:根据建设部《建筑施工企业工法管理办法》的规定,我厅组织有关专家对申报的10项省级建筑施工工法进行了综合评审。
经核定,由湖南省建工集团第六工程公司等几家单位编制完成的《高强卵石混凝土泵送施工工法》等10项建筑施工工法为省级建筑施工工法,现予以公布。
附件:10项湖南省省级建筑施工工法名单。
二00三年五月二十八日附件:10项湖南省省级建筑施工工法名单一、高强卵石混凝土泵送施工工法编写单位:湖南省建工集团第六工程公司工法编号:JSGF2003-01二、劲性钢筋混凝土柱施工工法编写单位:湖南省建工集团第六工程公司工法编号:JSGF2003-02三、芯管现浇混凝土空心楼盖施工工法编写单位:湖南省建工集团第六工程公司工法编号:JSGF2003-03四、高层建筑钢筋混凝土梁式结构转换层施工工法编写单位:湖南省建工集团第五工程公司工法编号:JSGF2003-04五、栓钉焊施工工法编写单位:湖南省建工集团第五工程公司工法编号:JSGF2003-05六、单锚钢绞线无粘结预应力混凝土施工工法编写单位:湖南省建工集团第五工程公司工法编号:JSGF2003-06七、粘土陶粒混凝土空心砌块墙体施工工法编写单位:湖南省建工集团第五工程公司工法编号:JSGF2003-07八、火电厂锅炉钢架基础无垫铁地脚螺栓施工工法编写单位:湖南省建工集团第四工程公司、湖南省施工技术研究所工法编号:JSGF2003-08九、汽轮发电机组地脚螺栓直埋与锚固板定位施工工法编写单位:湖南省建工集团第四工程公司、湖南省施工技术研究所工法编号:JSGF2003-09十、细长圆形金属贮罐气顶倒装施工工法编写单位:湖南省建工集团工业设备安装公司工法编号:JSGF2003-10。
工法编写模板范文
工法编写模板范文一、工程概述:
(1)项目名称:
(2)工程地点:
(3)用途:
(4)施工单位:
(6)编写日期:
二、项目背景:
(1)工程目的:
(2)施工内容:
(3)工程规模:
(4)工期要求:
(5)相关设计图纸或合同文件:
三、施工环境及前期准备:
(1)环境条件:
(2)现场准备:
(3)材料准备:
(4)机械设备准备:
(5)劳动力配置:
四、施工工艺流程:
(1)分步施工工序及顺序:
(2)每个工序的施工要点及关键工艺参数:(3)每个工序之间的衔接关系及注意事项:(4)各个工序的施工时间节点及预计工期:五、质量控制措施:
(1)材料质量控制:
(2)施工过程监控:
(3)工序验收标准:
(4)现场质量控制记录:
(5)不合格品处理措施:
六、安全防护措施:
(1)施工现场安全规划:
(2)安全防护设施布置:
(3)施工过程安全检查:
(4)现场安全事故处理措施:
(5)施工人员安全教育培训:
七、环境保护措施:
(1)施工对环境影响评估:
(2)施工过程中的环境保护措施:
(3)施工噪音、粉尘及废水、废料治理措施:
(4)环境保护检查记录:
八、相关文件附件:
(1)设计图纸:
(2)施工合同:
(3)质量验收报告:
(4)安全检查记录:
(5)环境保护检查记录:
以上是一个工法编写模板的基本框架,具体编写内容应根据实际工程情况进行调整和补充。
工法编写要求准确、详细,能够清晰表达出工程施工过程,对质量控制、安全防护和环境保护等方面进行细致规划,以确保工程顺利进行并符合相关标准和要求。
工程建设省级工法编写计划项目申报书
附件Array湖南省住房和城乡建设厅科学技术计划项目工程建设省级工法编写计划项目申报书申报项目名称申报单位(盖章)申报时间2018.5.11湖南省住房和城乡建设厅二〇一年月制填写说明1. “申报单位”栏:填工法牵头完成单位,不超过1家,主要完成人员不得超过5人。
2. “工法名称”栏:为申报工法题目。
3. “类别”栏:请在“房屋建筑工程” “土木工程” “工业安装工程”三大类前“□”内划“√”。
4. “专业分类”栏:房屋建筑工程类别包括:①地基基础②主体结构③建筑装饰装修④屋面工程⑤机电安装⑥建筑节能⑦钢结构⑧其他;土木工程类包括:①公路②铁路③港口与航道④水利水电⑤电力⑥矿山⑦市政基础设施⑧其他;工业安装工程类别包括:①工业设备②工业管道③电气装置与自动化④其他;如果没有对应专业,请填写“其他”,并注明自认可的专业分类。
5. “关键词”栏:主要填写“类别”、“专业”、“技术”……。
6. “牵头完成单位”栏:填写牵头完成单位,加盖法人单位公章。
7. “通讯地址”及“联系人”栏:指申报单位的地址,联系人为企业负责工法管理工作的专业人员,通讯方式,电子邮箱要填写准确。
8. “主要完成人”栏:最多可填写5人。
9. “工法关键技术简介”栏:主要是填写工法关键技术的核心内容,主要介绍其技术特点和工艺原理,字数在300字以内。
10. “工法是否涉及有关专利”栏:有专利填写专利名称及专利号,没有专利不要填写。
11. “工法关键技术获奖情况栏”:按实际获奖情况填写获奖名称和等级。
12. “工法的基本内容简述”栏:填写工法文本的简要内容,其中工程实践应用实例不少于2项。

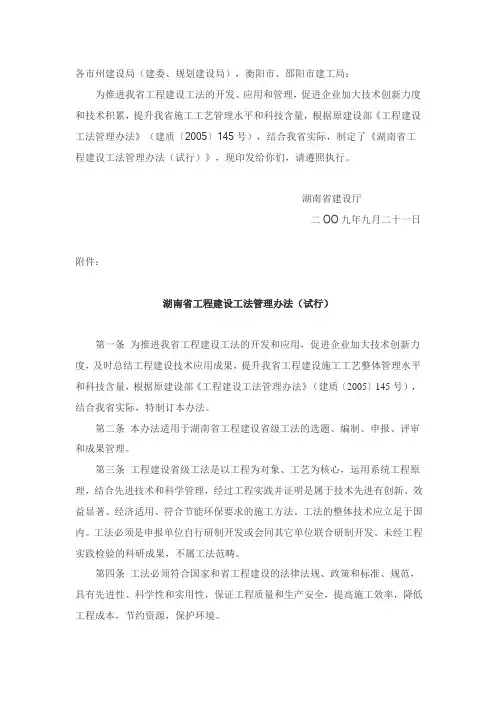

【现行】湖南省工程建设工法管理办法(试行)
各市州建设局(建委、规划建设局),衡阳市、邵阳市建工局:为推进我省工程建设工法的开发、应用和管理,促进企业加大技术创新力度和技术积累,提升我省施工工艺管理水平和科技含量,根据原建设部《工程建设工法管理办法》(建质〔2005〕145号),结合我省实际,制定了《湖南省工程建设工法管理办法(试行)》,现印发给你们,请遵照执行。
湖南省建设厅二OO九年九月二十一日附件:湖南省工程建设工法管理办法(试行)第一条为推进我省工程建设工法的开发和应用,促进企业加大技术创新力度,及时总结工程建设技术应用成果,提升我省工程建设施工工艺整体管理水平和科技含量,根据原建设部《工程建设工法管理办法》(建质〔2005〕145号),结合我省实际,特制订本办法。
第二条本办法适用于湖南省工程建设省级工法的选题、编制、申报、评审和成果管理。
第三条工程建设省级工法是以工程为对象、工艺为核心,运用系统工程原理,结合先进技术和科学管理,经过工程实践并证明是属于技术先进有创新、效益显著、经济适用、符合节能环保要求的施工方法。
工法的整体技术应立足于国内。
工法必须是申报单位自行研制开发或会同其它单位联合研制开发。
未经工程实践检验的科研成果,不属工法范畴。
第四条工法必须符合国家和省工程建设的法律法规、政策和标准、规范,具有先进性、科学性和实用性,保证工程质量和生产安全,提高施工效率,降低工程成本,节约资源,保护环境。
第五条工程建设工法分房屋建筑工程、土木工程、工业安装工程三大类。
工法编写主要针对某个单项工程,也可针对工程项目中的一个分部,但必须具有完整的施工工艺。
第六条省级工法在企业级工法的基础上经企业自愿申报,由省住房和城乡建设厅组织相关专家评审委员会评审。
省级工法原则上每年评审一次。
第七条企业应根据承建工程任务、科研发展规划和新技术应用,合理选题,组织专人编写。
企业级工法由企业自行组织审定,其关键技术应达到本企业先进水平、有一定的经济效益或社会效益。

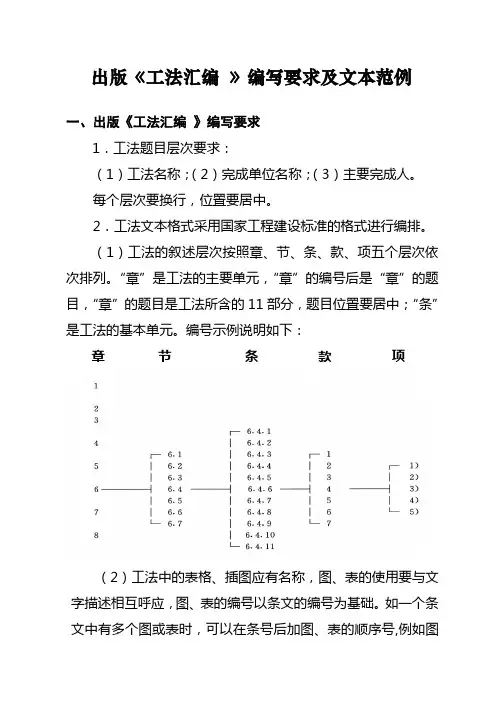

国家级工法汇编要求及样本
出版《工法汇编》编写要求及文本范例一、出版《工法汇编》编写要求1.工法题目层次要求:(1)工法名称;(2)完成单位名称;(3)主要完成人。
每个层次要换行,位置要居中。
2.工法文本格式采用国家工程建设标准的格式进行编排。
(1)工法的叙述层次按照章、节、条、款、项五个层次依次排列。
“章”是工法的主要单元,“章”的编号后是“章”的题目,“章”的题目是工法所含的11部分,题目位置要居中;“条”是工法的基本单元。
编号示例说明如下:章节条款项(2)工法中的表格、插图应有名称,图、表的使用要与文字描述相互呼应,图、表的编号以条文的编号为基础。
如一个条文中有多个图或表时,可以在条号后加图、表的顺序号,例如图1.1.1-1,图1.1.1-2…。
插图要符合制图标准。
(3)工法中的公式编号与图、表的编号方法一致,以条为基础,公式要居中。
格式举例如下:A=Q/B×100% (1.1.1-1)式中A—安全事故频率;B—报告期平均职工人数;Q—报告期发生安全事故人数。
3.工法文稿中的单位要采用法定计量单位,统一用符号表示,如m 、m 2、m 3、kg、d、h等。
专业术语要采用行业通用术语,如使用专用术语应加注解。
4. 文稿统一使用A4纸打印,稿面整洁,图字清晰,无错字、漏字。
二、工法文本范例工法编号(仿宋_GB2312,三号)导洞施工防护隔离桩墙施工工法(仿宋_GB2312小二)中铁隧道集团有限公司(仿宋_GB2312 五号)马锁柱王先堂(仿宋_GB2312 五号)1.前言(仿宋_GB2312 四号)(正文+ 仿宋_GB2312, (符号) 宋体)(仿宋_GB2312 五号)在城市修建地铁,不可避免地要在地面建(构)筑物附近穿过,为了争取最好的线路运营方案,也需选择从地面建筑物附近穿过,这不仅需要保证隧道工程本体施工的安全,还须妥善地解决隧道工程对附近既有建筑物的影响问题。
北京城铁13号线14标区间为下穿高层楼房的浅埋隧道,需防止隧道暗挖施工引起地层移动和地表下沉,防止地表及周边既有建筑物发生过量变形与破坏是一具有相当重大的技术难题。
工法文本编写要求及范例文本
一、国家级工法文本要求1.工法内容要完整,工法名称应当与内容贴切,直观反映出工法特色,必要时冠以限制词。
2.工法题目层次要求:工法名称完成单位名称主要完成人3.工法文本格式采用国家工程建设标准的格式进行编排。
(1)工法的叙述层次按照章、节、条、款、项五个层次依次排列。
“章”是工法的主要单元,“章”的编号后是“章”的题目,“章”的题目是工法所含11部分的题目;“条”是工法的基本单元。
编号示例说明如下:章节条款项(2)工法中的表格、插图应有名称,图、表的使用要与文字描述相互呼应,图、表的编号以条文的编号为基础。
如一个条文中有多个图或表时,可以在条号后加图、表的顺序号,例如图图…。
插图要符合制图标准。
(3)工法中的公式编号与图、表的编号方法一致,以条为基础,公式要居中。
格式举例如下: A=Q/B×100% ()式中 A—安全事故频率;B—报告期平均职工人数;Q—报告期发生安全事故人数。
4.工法文稿中的单位要采用法定计量单位,统一用符号表示,如m 、m 2、m 3、kg、d、h等。
专业术语要采用行业通用术语,如使用专用术语应加注解。
5. 文稿统一使用A4纸打印,稿面整洁,图字清晰,无错字、漏字。
二、国家级工法文本范例导洞施工防护隔离桩墙施工工法中铁隧道集团有限公司马锁柱王先堂1.前言在城市修建地铁,不可避免地要在地面建(构)筑物附近穿过,为了争取最好的线路运营方案,也需选择从地面建筑物附近穿过,这不仅需要保证隧道工程本体施工的安全,还须妥善地解决隧道工程对附近既有建筑物的影响问题。
北京城铁13号线14标区间为下穿高层楼房的浅埋隧道,需防止隧道暗挖施工引起地层移动和地表下沉,防止地表及周边既有建筑物发生过量变形与破坏是一具有相当重大的技术难题。
中铁隧道集团联合设计单位和大专院校开展了科技创新,取得了“导洞——隔离桩墙防护技术”这一国内领先、国际首创的新成果,于2002年通过北京市建设委员会鉴定,获得了2003年北京市科学技术二等奖。
湖南省工程建设工法编制与申报工作指南
附件:湖南省工程建设工法编制与申报工作指南为加强湖南省工程建设工法管理工作,进一步落实工程建设工法管理的各项规定,提高工法编制水平,明确工法申报程序,特制定本工作指南。
一、工法的编制1.工法的编写原则建筑业企业在编写工法时,应当遵守以下原则:(1)工法是经过工程实践并证明是属于技术先进、效益显著、经济适用、符合节能环保要求的施工方法。
工法的整体技术立足于国内,应是申报单位自行研制开发或会同其它单位联合研制开发。
(2)工法中采用的新技术、新工艺、新材料尚没有相应的国家工程建设技术标准的,应已经住房和城乡建设部或省建设主管部门组织的建设工程技术专家委员会审定。
(3)工法编写必须具有完整的施工工艺。
2.省级工法的选题分类湖南省工程建设省级工法按照专业分为房屋建筑工程(包括住宅建筑、公共建筑、工业建筑等)、土木工程(包括公路、铁路、桥梁、隧道、堤坝、矿山等)、工业安装工程(包括设备、管道、自动化等)三大类别。
3.省级工法编写内容省级工法的编写包括以下11项内容:(1)前言:概括工法的形成原因和形成过程。
其形成过程要求说明研究开发单位、关键技术审定结果、工法应用及有关获奖情况。
(2)工法特点:说明工法在使用功能或施工方法上的特点,与传统的施工方法比较,在工期、质量、安全、造价等技术经济效能等方面的先进性和新颖性。
(3)适用范围:适宜采用该工法的工程对象或工程部位,某些工法还应规定最佳的技术经济条件。
(4)工艺原理:阐述工法工艺核心部分(关键技术)应用的基本原理,并着重说明关键技术的理论基础。
(5)施工工艺流程及操作要点:①工艺流程和操作要点是工法的重要内容。
应该按照工艺发生的顺序或者事物发展的客观规律来编制工艺流程,并在操作要点中分别加以描述。
对于使用文字不容易表达清楚的内容,要采用必要的图表说明。
②工艺流程要重点讲清基本工艺过程,并讲清工序间的衔接和相互之间的关系。
工艺流程必须采用流程图来描述。
对于构件、材料或机具使用上的差异而引起的流程变化,应当有所交代。
湖南省住房和城乡建设厅关于公布湖南省2011年度工程建设省级工法的通知
湖南省住房和城乡建设厅关于公布湖南省2011年度工
程建设省级工法的通知
文章属性
•【制定机关】湖南省住房和城乡建设厅
•【公布日期】2012.06.14
•【字号】湘建科[2012]116号
•【施行日期】2012.06.14
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】村镇建设
正文
湖南省住房和城乡建设厅关于公布湖南省2011年度工程建设
省级工法的通知
(湘建科〔2012〕116号)
各市州住房和城乡建设局(建委、规划建设局),邵阳市建工局,各有关单位:根据《湖南省工程建设工法管理办法(试行)》(湘建科〔2009〕330号)
和《关于组织申报2011年度省住房和城乡建设厅科学技术计划项目的通知》(湘建办函〔2011〕52号)规定,经我厅组织专家对全省申报的工程建设工法进行评审,84项被审定为2011年度省级工法(名单附后)。
希望各市州住房城乡建设管理部门高度重视,鼓励建筑业企业积极采用新技术、新工艺,及时总结施工经验,加强工程建设工法开发,组织对优秀工法推广应用,促进建筑业企业加快技术积累和科技成果转化,努力提升企业科技创新能力,不断提高我省建设工程施工技术水平。
附件:湖南省2011年度工程建设省级工法名单
二O一二年六月十四日
附件:。
工程建设省级工法编写指南
附件1.XXX省工程建设省级工法编写指南一、申报资料目录1. XXX省工程建设省级工法申报表;2. XXX省工程建设省级工法正文内容;3. 企业级工法证明材料复印件;4.工法应用(质量、安全、技术可靠性)情况证明材料原件;5.经济效益证明材料原件;6.科技查新报告复印件;7.关键技术获专利证书、科技成果等奖励的证明材料复印件;8.反映应用工法施工影像(重点反映工法工艺原理及操作流程)或照片(工法施工程序中关键点的照片不少于10张);9.全套工法申报资料内容的电子版文本。
按上述内容编写的工法,层次要分明,数据要可靠,用词用句应准确、规范。
其深度应满足指导项目施工与管理的需要。
二、编写内容省级工法的编写内容分前言、工法特点、适用范围、工艺原理、施工工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效益分析和应用实例等11项。
1、前言:概括工法的形成原因和形成过程。
其形成过程要求说明研究开发单位、关键技术审定结果、工法应用及获奖情况。
2、工法特点:说明工法在使用功能或施工方法上的特点,与传统的施工方法比较,在工期、质量、安全、造价等技术经济效能等方面的先进性和新颖性。
3、适用范围:适宜采用该工法的工程对象或工程部位,某些工法还应规定最佳的技术经济条件。
4、工艺原理:阐述工法工艺核心部分(关键技术)应用的基本原理,并着重说明关键技术的理论基础。
5、施工工艺流程及操作要点:(1)工艺流程和操作要点是工法的重要内容。
应该按照工艺发生的顺序或者事务发展的客观规律来编制工艺流程,并在操作要点中分别加以描述。
对于使用文字不容易表达清楚的内容,要附以必要的图表。
(2)工艺流程要重点讲清基本工艺过程,并讲清工序间的衔接和相互之间的关系以及关键所在。
工艺流程最好采用流程图来描述。
对于构件、材料或机具使用上的差异而引起的流程变化,应当有所说明。
6、材料与设备:以表格形式说明工法所使用的主要材料名称、规格、主要技术指标;以及主要施工机具、仪器、仪表等的名称、型号、性能、能耗及数量。
工法内容编写文本要求
工法内容编写文本要求
1.工法内容要完整,工法名称应当与内容贴切,直观反映出工法特色,必要时冠以限制词。
2.工法标题部分层次要求:
工法名称
完成单位
主要完成人
3.工法文本格式采用国家工程建设标准的格式进行编排。
(1)工法的叙述层次按照章、节、条、款、项五个层次依次排列。
“章”是工法的主要单元,“章”的编号后是“章”的题目,“章”的题目是工法所含11部分的题目;“条”是工法的基本单元。
编号示例说明如下:
章节条款项
(2)工法中的表格、插图应有名称,图、表的使用要与文字描述相互呼应,图、表的编号以条文的编号为基础。
如一个条文中有多
1
个图或表时,可以在条号后加图、表的顺序号,例如图1.1.1-1,图1.1.1-2…。
插图要符合制图标准。
(3)工法中的公式编号与图、表的编号方法一致,以条为基础,公式要居中。
格式举例如下:
A=Q/B×100% (1.1.1-1)
式中A—安全事故频率;
B—报告期平均职工人数;
Q—报告期发生安全事故人数。
4.工法文稿中的单位要采用法定计量单位,统一用符号表示,如m 、m 2、m 3、kg、d、h等。
专业术语要采用行业通用术语,如使用专用术语应加注解。
5. 文稿统一使用A4纸打印,稿面整洁,图字清晰,无错字、漏字。
2。

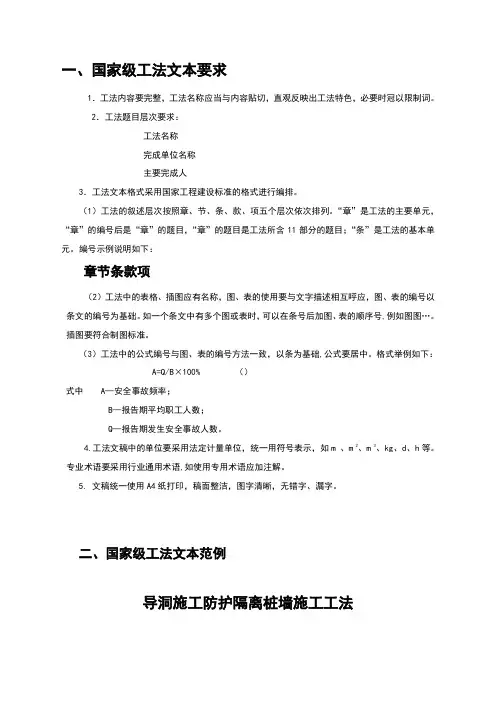

工法文本编写要求及范例文本
一、国家级工法文本要求1.工法内容要完整,工法名称应当与内容贴切,直观反映出工法特色,必要时冠以限制词。
2.工法题目层次要求:工法名称完成单位名称主要完成人3.工法文本格式采用国家工程建设标准的格式进行编排。
(1)工法的叙述层次按照章、节、条、款、项五个层次依次排列。
“章”是工法的主要单元,“章”的编号后是“章”的题目,“章”的题目是工法所含11部分的题目;“条”是工法的基本单元。
编号示例说明如下:章节条款项(2)工法中的表格、插图应有名称,图、表的使用要与文字描述相互呼应,图、表的编号以条文的编号为基础。
如一个条文中有多个图或表时,可以在条号后加图、表的顺序号,例如图1.1.1-1,图1.1.1-2…。
插图要符合制图标准。
(3)工法中的公式编号与图、表的编号方法一致,以条为基础,公式要居中。
格式举例如下:A=Q/B×100% (1.1.1-1)式中A—安全事故频率;B—报告期平均职工人数;Q—报告期发生安全事故人数。
4.工法文稿中的单位要采用法定计量单位,统一用符号表示,如m 、m 2、m 3、kg、d、h 等。
专业术语要采用行业通用术语,如使用专用术语应加注解。
5. 文稿统一使用A4纸打印,稿面整洁,图字清晰,无错字、漏字。
二、国家级工法文本范例导洞施工防护隔离桩墙施工工法中铁隧道集团有限公司马锁柱王先堂1.前言在城市修建地铁,不可避免地要在地面建(构)筑物附近穿过,为了争取最好的线路运营方案,也需选择从地面建筑物附近穿过,这不仅需要保证隧道工程本体施工的安全,还须妥善地解决隧道工程对附近既有建筑物的影响问题。
北京城铁13号线14标区间为下穿高层楼房的浅埋隧道,需防止隧道暗挖施工引起地层移动和地表下沉,防止地表及周边既有建筑物发生过量变形与破坏是一具有相当重大的技术难题。
中铁隧道集团联合设计单位和大专院校开展了科技创新,取得了“导洞——隔离桩墙防护技术”这一国内领先、国际首创的新成果,于2002年通过北京市建设委员会鉴定,获得了2003年北京市科学技术二等奖。
湖南省建设工程施工合同规定模板
湖南省建设工程施工合同规定模板引言湖南省建设工程施工合同规定模板,是为了规范建设工程施工合同的签订和执行,保护各方的合法权益,加强合同管理,确保建设工程的质量和安全。
本规定模板适用于湖南省范围内的建设工程施工合同。
合同主体甲方(建设单位)名称地质法定代表人联系方式乙方(施工单位)名称地质法定代表人联系方式合同目的与范围本合同的目的是明确甲方和乙方在建设工程施工过程中的权利和义务,加强合同约束,确保施工的顺利进行。
工程名称工程地点工程规模工程周期合同条款1. 施工期限甲方和乙方应共同商定工程的施工期限,并在合同中明确约定。
双方应根据工程的实际情况合理确定施工期限,并在合同中明确约定各阶段工程的交付时间。
2. 工程质量甲方和乙方应共同确保工程的质量,遵守相关法律法规和标准,采用合理的施工工艺和材料,按照合同约定的要求完成工程。
如发生质量问题,乙方应承担相应的责任,并进行相应的整改和修复。
3. 施工费用甲方应按照合同约定的支付方式和时间,及时支付施工费用。
乙方应按照工程进度和质量,按时完成工程,并配合甲方进行验收和结算。
4. 变更和索赔如工程发生变更,双方应及时协商并签订变更合同。
如发生索赔情况,乙方应提交索赔申请,并提供相关证据和资料,甲方应认真审查并及时给予答复。
5. 竣工验收工程竣工后,甲方应组织竣工验收,并出具相应的验收报告。
乙方应按照合同约定的要求完成竣工手续和材料的交付。
6. 违约责任任何一方违反合同约定,应承担相应的违约责任。
违约方应赔偿对方因此而产生的经济损失,并承担相应的法律责任。
7. 争议解决双方如发生争议,应通过友好协商解决。
协商不成的,可向有关部门申请调解或提起诉讼。
附则本合同自双方签署之日起生效,并对双方具有约束力。
本合同未尽事宜,可由双方协商补充。
结语湖南省建设工程施工合同规定模板是在湖南省范围内,为规范建设工程施工合同的签订和执行而制定的。
合同明确了甲乙双方的权利和义务,保护了各方的合法权益,有助于确保建设工程的质量和安全。
湖南省住房和城乡建设厅关于公布2019年度省级工程建设工法的通知-湘建科〔2020〕136号
湖南省住房和城乡建设厅关于公布2019年度省级工程建设工法的通知
正文:
----------------------------------------------------------------------------------------------------------------------------------------------------
湖南省住房和城乡建设厅关于公布2019年度省级工程建设工法的通知
湘建科〔2020〕136号
各有关单位:
2019年省级工程建设工法经过初审、专业审、综合审三轮审查,两轮公示之后,现予以正式公布,同时我们将评定的优秀工法(30部)同步在厅门户网站公布电子版文本,供各有关单位、人员学习借鉴。
联系电话**************
附件1:2019年省级工程建设工法名单
附件2:2019年省级工程建设优秀工法名单及文本
湖南省住房和城乡建设厅
2020年9月2日
——结束——。
1421附件2 工法编写与申报指南 - 湖南省通泰工程有限公司
湖南路桥建设集团公司工法编写与申报指南一、工法的编写原则1.工法必须是经过工程实践并证明是属于技术先进、效益显著、经济适用、符合节能环保要求的施工方法。
未经工程实践检验的科研成果,不属工法的范畴。
2.工法编写应主要针对某个单项工程,也可以针对工程项目中的一个分部,但必须具有完整的施工工艺。
3.工法的编写顺序是工法特点、工艺原理在前,最后引用一些典型工程实例加以说明。
二、工法的选题分类1.通过总结工程实践经验,形成有实用价值、带有规律性的新的先进施工工艺技术。
2.通过应用新技术、新工艺、新材料、新设备而形成的新的施工方法。
3.对类似现有的各级工法有所创新、有所发展而形成的新的施工方法。
4、工法分为三个等级,公司级工法的关键技术属于集团领先水平;省(部)级工法的关键技术属于省内领先水平或国内先进水平;国家级工法关键技术属于国内领先水平或国际先进水平。
三、工法编写内容工法的编写内容,分为前言、工法特点、适用范围、工艺原理、施工工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效益分析和应用实例等11项。
1.前言:概括工法的形成原因和形成过程。
其形成过程要求说明研究开发单位、关键技术审定结果、工法应用及有关获奖情况。
文字编写应简洁,内容概括应精练,不宜超过300字。
2.工法特点:应突出描述工程建设工法在使用功能或施工方法上的特点,应与传统的施工方法比较,在工期、质量、安全、造价等技术经济效能等方面的先进性和新颖性。
3. 适用范围:适宜采用该工法的工程对象或工程部位,某些工法还应规定最佳的技术经济条件。
4. 工艺原理:阐述工法工艺核心部分(关键技术)应用的基本原理,并着重说明关键技术的理论基础。
5. 施工工艺流程及操作要点:(1)工艺流程和操作要点是工法的重要内容。
应该按照工艺发生的顺序或者事物发展的客观规律来编制工艺流程,并在操作要点中分别加以描述。
对于使用文字不容易表达清楚的内容,要附以必要的图表。
湖南省住房和城乡建设厅关于印发《湖南省工程建设地方标准编制工作流程(试行)》的通知
湖南省住房和城乡建设厅关于印发《湖南省工程建设地方标准编制工作流程(试行)》的通知文章属性•【制定机关】湖南省住房和城乡建设厅•【公布日期】2012.08.17•【字号】湘建科[2012]192号•【施行日期】2012.08.17•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】村镇建设正文湖南省住房和城乡建设厅关于印发《湖南省工程建设地方标准编制工作流程(试行)》的通知(湘建科〔2012〕192号)各市州、县市住房和城乡建设局(建委、规划建设局)、规划局、房(地)产局、公用事业局、城管局、园林局(处),邵阳市建工局,各有关单位:为加强我省工程建设标准化工作管理,进一步规范工程建设地方标准编制,根据《中华人民共和国建筑法》、原建设部《工程建设地方标准工作管理规定》(建标〔2004〕20号)及《湖南省工程建设地方标准化工作管理办法(试行)》(湘建科〔2010〕245号)要求,我厅制定了《湖南省工程建设地方标准编制工作流程(试行)》。
现印发给你们,请认真贯彻执行。
执行中有任何问题请及时反馈我厅建筑节能与科技处。
联系人:叶昂联系电话:*************湖南省住房和城乡建设厅二○一二年八月十七日湖南省工程建设地方标准编制工作流程(试行)第一章总则第一条本工作流程适用于我省工程建设地方标准(以下简称“标准”)的编制工作。
第二条省住房和城乡建设厅全面负责标准的编制管理工作。
主编单位按照要求完成标准编制工作及相关文件的起草工作。
根据工作需要,相关业务主管单位做好相关标准编制的组织协调。
第三条本工作流程主要包括标准编制的准备、征求意见、送审、报批四个阶段,以及标准名称变更、主编单位变更、适用范围调整、主要技术内容调整等事项。
第四条各项审查工作必须坚持公平、公正原则,合理安排计划,提高工作效率。
第二章编制准备阶段第五条标准编制准备工作应按下列程序进行:(一)主编单位完成前期准备工作后,向省住房和城乡建设厅建筑节能科技处(以下简称“建筑节能科技处”)报送材料,同时抄送相关业务主管单位。
湖南省工程建设省级工法编写指南
湖南省工程建设省级工法编写指南为指导全省建筑业企业编写省级工法,规范省级工法的编写格式,根据建设部《工程建设工法管理办法》(建质[2005]145号,详见附件)的规定,制定本指南。
一、省级工法的编写原则建筑业企业在编写省级工法时,应当遵守以下原则:1.已公布为企业级工法2.工法必须是经过工程实践并证明是属于技术先进、效益显著、经济适用、符合节能环保要求的施工方法。
工法的整体技术立足于国内,必须是申报单位自行研制开发或会同其它单位联合研制开发。
未经工程实践检验的科研成果,不属工法的范畴。
3.工法中采用的新技术、新工艺、新材料尚没有相应的国家工程建设技术标准的,应已经国务院建设行政主管部门或者省、自治区、直辖市建设行政主管部门组织的建设工程技术专家委员会审定。
3.省级工法编写应主要针对某个单项工程,也可以针对工程项目中的一个分部,但必须具有完整的施工工艺。
4.工法内容和顺序应按照以下内容进行编写。
工法编写内容齐全完整,应包括:前言、工法特点、适用范围、工艺原理、施工工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效益分析和应用实例。
二、省级工法的选题分类工法分为房屋建筑工程、土木工程、工业安装工程三个类别。
同时按照来源可分为1、通过总结工程实践经验,形成有实用价值、带有规律性的新的先进施工工艺技术,其工艺技术水平应达到省内先进、省内领先或国内先进、国内领先或国际先进水平。
2.通过应用新技术、新工艺、新材料、新设备而形成的新的施工方法。
3.对类似现有的省级工法有所创新、有所发展而形成的新的施工方法。
三、省级工法编写内容省级工法的编写内容,分为前言、工法特点、适用范围、工艺原理、施工工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效益分析和应用实例等11项。
1.前言:概括工法的形成原因和形成过程。
其形成过程要求说明研究开发单位、关键技术审定结果、工法应用及有关获奖情况。
2. 工法特点:说明工法在使用功能或施工方法上的特点,与传统的施工方法比较,在工期、质量、安全、造价等技术经济效能等方面的先进性和新颖性。
湖南工法质量样板
湖南工法质量样板湖南省位于中国南方,湖南省的发展要素包括自然资源、经济地位和文化传统,在工程建设方面,湖南省拥有着众多的优势。
在新的发展阶段,湖南省着重加强了基础设施建设,实施政府投资,促进本省的经济发展,为居民提供更多优质的服务。
在湖南省的基础设施建设中,湖南工法质量样板是一种重要的保障。
湖南工法质量样板指的是按照湖南省政府部门颁发的规范进行施工管理,保证工程质量的建设模式。
湖南工法质量样板的实施,使得湖南省的建设项目得到更好的规划、完善的设计、严格的施工管理。
湖南工法质量样板的实施,可以确保工程质量,提高工程质量控制水平,确保工程质量安全,为当地人民提供建设投资回报,有效提升整个省份的发展水平。
首先,湖南工法质量样板实施有利于提高施工质量。
根据湖南省政府规定,所有施工单位都需要按照国家和省政府颁发的规范施工,严格执行施工管理要求,采用最新的技术手段和专业水平来保证工程质量。
其次,湖南工法质量样板的实施有利于提高施工效率,施工过程中,所有施工单位必须严格按照湖南省政府发布的规范进行施工管理,实施现场质量控制,建立施工记录,提高施工效率。
此外,湖南工法质量样板实施有利于施工过程中安全可靠。
施工过程中,所有施工单位都必须严格依照施工安全规范要求,建立工程安全责任体系,落实安全管理,确保施工安全,并建立安全检查制度,确保施工现场安全可靠。
最后,湖南工法质量样板的实施也有利于经济可持续发展。
湖南工法质量样板的实施,保证了施工质量,延长了工程使用寿命,提高了工程建设效率,提高了工程投资回报,推动了湖南省经济社会可持续发展,也为湖南省居民提供了更多更好的服务。
综上所述,湖南工法质量样板的实施对维护和保障湖南省建设项目施工质量具有重要的意义。
湖南省政府和施工单位应尽快实施湖南工法质量样板,以保证施工质量,提高工程管理水平,有效提升湖南省的发展水平。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件:附录工程建设工法申报书C.0.1工程建设工法申报书封面二○一二年制C.0.2工程建设工法申报表表C.0.2工程建设工法申报表续表C.0.2续表C.0.2湖南省工程建设工法编写规定1 总则1.0.1为规范湖南省工程建设工法编写工作,提高工程建设工法编写水平,使之具备创新性、科学性和实用性,增进工程建设工法推广应用,依照住建部《工程建设工法管理办法》(建质〔〕145号)和《湖南省工程建设工法管理办法(试行)》(湘建科〔〕330号)关于规定制定本规定。
1.0.2本规定合用于申报湖南省房屋建筑工程(含工业建筑、公共建筑、住宅建筑及其构筑物等),土木工程(含公路、铁路、市政、桥梁、隧道、堤坝、矿山和码头等),工业安装工程(含设备、管道、电气自动化等)建设工法编写。
1.0.3工程建设工法编写应以工程为对象,工艺为核心,先进技术和科学管理相结合,经工程实践并证明是属于技术先进、效益明显、经济合用、符合节能环保规定施工办法。
1.0.4在工程建设中通过应用品有省内领先及以上水平新工艺、新技术、新材料和新设备而形成工程建设工法,具备自主创新知识产权。
1.0.5在工程建设工法编写时涉及到有关专利技术,应获得专利人或其代理人批准。
1.0.6工程建设工法编写除应符合本规定外,尚应符合国家和地方现行关于工程建设方针、政策、规范和原则规定。
2 基本规定2.1 编写原则2.1.1工程建设工法编写对象是工程建设,应来自工程施工实践,是实践中成熟经验总结,未经工程实践检查科研成果,不属于工法范畴。
2.1.2工程建设工法编写应针对某个单项工程、单位工程、分部工程或分项工程,无论工程大小,必要具备完整施工工艺。
2.1.3工程建设工法编写内容必要具备先进性、科学性和实用性,保证工程质量和安全,提高工效,减少工程成本,节约资源,保护环境等特点。
2.2 工程建设工法选题内容2.2.1工程建设工法选题内容必要符合国家和地方现行建设方针、政策、规范和原则规定。
国家和地方明令禁止、限制实行和使用施工工艺、工程材料、机具,不得编写工程建设工法。
2.2.2工程建设工法选题内容不得与我省既有有效工程建设工法内容雷同。
对选题类似既有工程建设工法,必要在施工工艺上有明显创新,且具备明显经济效益和社会效益,符合国家节能环保规定而形成新施工办法。
2.2.3工程建设工法选题内容应是通过总结工程实践经验,形成有实用价值、带有规律性先进施工工艺技术,其工艺技术水平应达到省内领先及以上水平。
2.2.4工程建设工法名称应与内容贴切,简洁明确地反映工法主题内容,宜由工法对象、用途和特性名三某些构成。
例如:有粘结预应力柱施工工法对象用途特性名2.2.5已审定发布工程建设工法,应用期超过6年,但工法核心技术仍具省内领先水平,可重新申报工程建设工法选题。
2.3 工程建设工法核心技术2.3.1工程建设工法核心施工工艺是核心技术。
2.3.2工程建设工法核心技术与老式施工技术比较,应达到技术有创新,工艺成熟,保证工程质量,提高施工效率,减少工程成本,节能环保等方面成果明显。
2.3.3工程建设工法核心技术应通过三项以上工程应用,因技术特殊性未能及时推广或可应用工程对象很少,但由应用工程项目监理或建设单位提出该技术成熟、可靠性证明,可少于三项应用实例。
2.3.4工程建设工法核心技术涉及关于专利时,应提供有关专利证书复印件;工法核心技术获得科技成果奖励应提供获奖证书复印件。
2.4 工程建设工法文本2.4.1工程建设工法文本编写应理论结合实际,内容新颖,论点明确,构造严谨,层次分明,文字精练,阐述清晰,论证充分,数据可靠,核心技术应突出创新性和实用性。
2.4.2工程建设工法文本格式采用国家《工程建设原则编写规定》(建标〔〕182号)规定格式进行编排。
工法目次应从第一章按顺序列出,涉及章名、节名、附录名及其起始页码。
工法起始页码应起于第一章。
2.4.3 工法正文编写应符合下列规定:1定性和定量应精确,且应有充分根据;2文字表达应逻辑严谨,简洁明确,通俗易懂,不得含糊其辞。
3同一术语或符号应始终表达同一概念,同一概念应始终采用同一术语或符号。
2.4.4工程建设工法文本应按章、节、条、款、项五个层次划分。
在同一层次中应按先主后次、共性优先原则排序。
2.4.5工程建设工法章、节、条编号应采用阿拉伯数字,层次之间加圆点,圆点应加在数字右下角。
章编号在同一工法文本内自始至终持续;节编号应在所属章内持续;条编号应在所属节内持续。
当章内不分节时,条编号中相应节编号应采用“0”表达。
2.4.6工法文本中款编号应采用阿拉伯数字,项编号应用带右半括号阿拉伯数字。
款编号应在所属条内持续;项编号应在所属款内持续。
2.4.7工程建设工法文本层次划分及编号示例如下:章节条款项、1.0.111.0.223 5.3.145.1 5.3.2 1 1)55.2 5.3.3 2 2)65.3 5.3.4 3 3)75.3.5891011 2.4.8 工程建设工法文本中用文字表述不便于理解时,宜采用示意图(照片)或表格方式表达。
2.4.9 工程建设工法文本中插图、表格应有图、表名称,图、表使用应与文字描述互相呼应。
图、表编号以条文编号为基本。
当一种条文中仅为一种图、表时,不应编章、节、条号,应在图、表前加“表”、“图”字编号。
如一种条文中有各种图、表时,应在“图”、“表”字编号后添加条文号再加顺序号。
例如:图1.1.1-1…,表1.1.1-1…。
图1.1.1-1表达工法第1章,第1节,第1条,第1个图;表1.1.1-1表达工法第1章,第1节,第1条,第1个表。
图应有图名,编号及图名应列于图下方居中;表应有表名,编号及表名应列于表格上方居中。
插图应符合制图原则;表内数值或文字相应位置应对齐,表栏中文字或数字相似时,应重复写出。
2.4.10工程建设工法文本中公式应按条文编号,并加圆括号,列于公式右侧顶格。
当同一条文中有各种公式时,应持续编号。
文本中公式位置应居中,公式中单位符号应采用正体字母,物理量主体符号应采用斜体字母,上角标、下角标应采用正体字母。
格式举例如下:(3.4.10-1)2.4.11工程建设工法文本中数值应采用正体阿拉伯数字;分数、百分数和比例应采用数学符号表达。
单位要采用法定kN、MPa、KPa min、s等。
专业术语应符合行业通用术语。
2.4.12工程建设工法文本统一用A4纸双面打印或复印,做到版面整洁,图文清晰,无错字漏字。
电子文献采用Word 97-格式。
2.4.13工程建设工法操作工艺照片应图像清晰,全面反映工艺原理及核心工序操作状况。
2.5工程建设工法申报附件材料2.5.1每项工程建设工法工程应用证明不少于3项(因技术特殊性未能及时推广,提出该技术成熟、可靠性推荐意见,可少于三项应用实例),应用证明与推荐意见由应用工程项目监理或建设单位提出,并加盖证明单位印章。
2.5.2每项工程建设工法应由公司财务部门提供工程应用经济效益证明,并加盖公司财务专用章。
2.5.3工程建设工法核心技术获得专利或科技成果奖,应提供专利证书或科技成果获奖证明复印件。
2.5.4每项工程建设工法应提供不少于10张反映工艺操作要点纸质照片。
3 工程建设工法申报与文本编写内容3.3.1“湖南省工程建设工法申报表”填写规定如下:1“工法名称”栏:填写工法选题名称。
2“核心词”栏:重要填写“类别”、“专业”、“技术”……。
3“类别”栏:应在房屋建筑工程、土木工程、工业安装工程三大类别相应项中标示。
4“专业分类”栏:应在如下专业类中选取相应专业填写:房屋建筑工程类别涉及:地基基本、主体构造、建筑装饰装修、屋面工程、机电安装、建筑节能、钢构造和其她等八个专业;土木工程类别涉及:公路、铁路、港口与航道、水利水电、电力、矿山、市政基本设施和其她等八个专业;工业安装工程类别涉及:工业设备、工业管道、电气装置与自动化和其她等四个专业。
没有相应专业可填写“其她”并注明自己承认专业分类。
5 “重要完毕单位”栏:填写申报单位名称应与栏中公章一致。
6“重要完毕人”栏:应按工程建设工法开发实行中贡献限度依次填写,最多不得超过5人。
7“重新申报工法”系指该工程建设工法已批准为省级工法,有效期超过6年,但其核心技术有所创新,仍具备先进性和较高推广应用价值工程建设工法,应填写原工法批准文号及原工法编号。
8 “工法应用状况”栏:普通应填写3项工程,重要填写应用工程项目名称、开竣工日期及工程所在地;如工程项目特殊,应用项目局限性3项,应在申报表中“工法成熟、可靠性阐明”栏进行阐述,并在“推荐单位意见”栏内由工法应用工程项目施工监理单位或建设单位提出该工法核心技术可靠、成熟性意见。
9“核心技术及保密点”栏:如工程建设工法核心技术涉及到关于专利技术或核心技术涉及保密内容,应注明专利号或阐明需要保密内容,如该工程建设工法无专利技术或无保密点,本栏应阐明无专利或无保密点。
10“工法形成公司技术原则状况”栏:该工程建设工法已形成公司技术原则,应填写此栏,填写内容包括公司技术原则名称、编号和发布时间等内容。
未形成原则应阐明未形成公司技术原则。
11“工法内容简介”栏:应简要扼要地简介工程建设工法内容,不需详细论述。
12申报表中其她栏目,均应按照表中规定照实填写。
3.3.3 工程建设工法文本编写内容应涉及:前言、工法特点、工艺原理、合用范畴、工艺流程与操作要点、材料与设备、质量控制、安全办法、环保办法、效益分析、工程实例等11项。
1 前言应概括工程建设工法形成因素和形成过程。
其形成过程应阐明核心技术评估审定成果及工法应用中关于获得专利和获奖(涉及科技成果奖和工程奖)状况。
文字编写应简洁,内容概括应精练,不适当超过300字。
2 工法特点应突出描述工程建设工法在使用功能或施工办法上特点,应与老式施工办法比较,在工期、质量、安全、造价等技术经济效能等方面先进性和新颖性。
3 合用范畴应明确该工程建设工法合用工程对象或工程部位,若工法需要特定环境或技术经济条件,应予以明示。
4 工艺原理阐述工程建设工法核心工艺基本原理,并着重阐明核心技术理论根据。
5 工艺流程和操作要点应按照工艺发生顺序或者事物发展客观规律来编制工艺流程,宜采用网络图或流水作业图方式表达,核心点必要是上道工序与下道工序移送点。
工艺流程应重点讲清基本工艺过程,并讲清工序间衔接和互相之间关系以及核心所在。
操作要点应与工艺流程程序基本相应,工艺技术核心工序应列为工法操作要点。
编写操作要点时,当工序用文字描述难以明确表达时,可附加简图或照片;当文字表述过于沉长时,宜用表格代替。
6 材料与设备应阐明工程建设工法所使用重要材料名称、规格、重要技术指标;应阐明重要施工机具、仪器、仪表等名称、型号、性能、能耗及数量。
