水利部关于修改开发建设项目水土保持方案编报审批管理规定
水利部令第49号《水利部关于废止和修改部分规章的决定》
![水利部令第49号《水利部关于废止和修改部分规章的决定》](https://img.taocdn.com/s3/m/d8a7593dccbff121dd36831e.png)
中华人民共和国水利部令第49号《水利部关于废止和修改部分规章的决定》已经水利部部务会议审议通过,现予公布,自公布之日起施行。
部长陈雷2017年12月22日水利部关于废止和修改部分规章的决定为了贯彻落实国务院简政放权、放管结合、优化服务改革措施,水利部对部门规章进行了全面清理,经商有关部门,决定废止3件、修改17件。
一、废止《开发建设项目水土保持方案管理办法》(1994 年11月22日水利部、国家计委、国家环保局水保〔1994〕513号发布)。
二、废止《开发建设项目水土保持设施验收管理办法》(2002年10月14日水利部令第16号发布,2005年7月8日水利部令第24号修改,2015年12月16日水利部令第47号第二次修改)。
三、废止《水利工程启闭机使用许可管理办法》(2010年10月10日水利部令第41号发布,2015年12月16日水利部令第47号修改)。
四、将《黄河下游浮桥建设管理办法》(1990年8月31日水利部水政〔1990〕17 号发布,1997年12月25日水利部水政资〔1997〕537号修改)第三条第二款修改为:“建设单位应当按照河道管理权限,于开工前将浮桥建设方案一式五份报送当地黄河河道主管机关,经审查同意后,方可开工建设。
”第九条修改为:“建设单位应在浮桥开工前将施工方案报送当地黄河河道主管机关备案。
施工完毕后必须经河道主管机关验收合格后方可启用。
”第十三条中的“《中华人民共和国治安管理处罚条例》”修改为“《中华人民共和国治安管理处罚法》”。
五、将《河道管理范围内建设项目管理的有关规定》(1992年4月3日水利部、国家计委水政〔1992〕7号发布)第三条第一款中的“方可按照基本建设程序履行审批手续”修改为“方可开工建设”。
删去第五条第三款。
第七条第一款修改为:“河道主管机关应在法定期限内将审查意见书面通知申请单位,同意兴建的,应发给审查同意书,并抄知上级水行政主管部门和建设单位的上级主管部门。
2024年开发建设项目水土保持方案编报审批管理规定
![2024年开发建设项目水土保持方案编报审批管理规定](https://img.taocdn.com/s3/m/2bc4de6aa4e9856a561252d380eb6294dc882219.png)
2024年开发建设项目水土保持方案编报审批管理规定第一章总则第一条为规范____年开发建设项目水土保持方案编报审批管理,加强生态环境保护,保障土地资源的合理利用,促进可持续发展,制定本规定。
第二条本规定适用于____年开发建设项目的水土保持方案的编报、审批和管理工作。
第三条水土保持方案是指在开发建设项目实施过程中,对影响水土资源的因素进行科学评价和调控措施的规划和设计,以减少水土流失,维护生态环境稳定。
第四条水土保持方案的编报应根据国家相关法律法规和技术标准,结合项目实际情况,科学合理确定水土保持目标、控制措施和监测评价方法。
第五条各级生态环境主管部门应加强对____年开发建设项目水土保持方案的编报、审批和监督管理工作的组织领导,确保工作的科学性、规范性和有效性。
第六条项目建设单位应加强对水土保持方案编报的组织和管理工作,并按照要求配备相应的技术人员。
第七条相关单位应积极参与水土保持方案的编报、审批和管理工作,提供必要的支持和协助。
第二章水土保持方案的编报第八条水土保持方案的编报应按照项目建设单位的责任划分进行,明确编制责任部门和责任人员。
第九条水土保持方案的编报应收集、整理和分析项目区域的水土资源资料,评估项目建设对水土资源的影响。
第十条水土保持方案应在项目前期阶段编制,充分考虑项目的水土条件和环境特点,科学确定项目的水土保持目标。
第十一条水土保持方案的编制应注意结合项目的水土条件和环境特点,科学规划控制措施,减少水土流失,保护生态环境。
第十二条水土保持方案的编制应规划监测评价方法,明确监测内容和监测指标,为后续的监测评价提供依据。
第十三条水土保持方案编制完成后,应经项目建设单位审核,并报所在地区的生态环境主管部门审批。
第三章水土保持方案的审批第十四条所在地区的生态环境主管部门应按照相关法律法规和技术标准,对水土保持方案进行审查。
第十五条生态环境主管部门在审查水土保持方案时,应注重方案的可行性、科学性和合理性。
水利部办公厅关于进一步优化开发区内生产建设项目水土保持管理工作的意见
![水利部办公厅关于进一步优化开发区内生产建设项目水土保持管理工作的意见](https://img.taocdn.com/s3/m/1ff695b68662caaedd3383c4bb4cf7ec4afeb6ff.png)
水利部办公厅关于进一步优化开发区内生产建设项目水土保持管理工作的意见文章属性•【制定机关】水利部•【公布日期】2020.11.02•【文号】办水保〔2020〕235号•【施行日期】2020.11.02•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】水土保持正文水利部办公厅关于进一步优化开发区内生产建设项目水土保持管理工作的意见办水保〔2020〕235号各流域管理机构,各省、自治区、直辖市水利(水务)厅(局),各计划单列市水利(水务)局,新疆生产建设兵团水利局:为持续深化水土保持“放管服”改革,更好服务市场主体、优化营商环境,根据《中共中央办公厅国务院办公厅关于深入推进审批服务便民化的指导意见》《水利部关于进一步深化“放管服”改革全面加强水土保持监管的意见》及有关改革精神,现就进一步优化开发区内生产建设项目水土保持管理工作提出以下意见。
一、总体要求深入贯彻落实党中央、国务院关于深化“放管服”改革、优化营商环境和推进审批服务便民化的决策部署,坚持改革创新和依法依规辩证统一、优化审批服务和提升监管效能协同推进,以更好更快方便企业办事创业为导向,进一步优化开发区内生产建设项目水土保持工作流程,规范水土保持区域评估范围和内容,不断创新事中事后监管方式,切实减轻企业负担,激发市场活力,增强发展动力。
二、对开发区内项目全面实行水土保持承诺制管理(一)明确适用范围。
本意见所指开发区为国务院和省级人民政府批准设立的各类开发区,包括经济技术开发区、高新技术产业开发区、海关特殊监管区域等国家级开发区和经济开发区、工业园区、高新技术产业园区等省级开发区。
(二)优化方案审批。
开发区内应当编制水土保持方案的项目全面实行承诺制管理(弃渣场设置在开发区外的除外)。
生产建设单位应在项目开工建设前,按规定编制水土保持方案报告书或报告表,向具有相应水土保持方案审批权限的审批部门提交申请材料。
审批部门按水土保持承诺制相关要求办理,对收到的申请材料仅进行形式审查,不再组织技术评审。
水利部《水利部生产建设项目水土保持方案变更管理规定(试行)》的通知(办水保〔2016〕65号)
![水利部《水利部生产建设项目水土保持方案变更管理规定(试行)》的通知(办水保〔2016〕65号)](https://img.taocdn.com/s3/m/01918bfcb8f67c1cfad6b88a.png)
展相应的技术论证工作,按规定程序审查审批 。
第六条 其它变化纳入水土保持设施验收管理,并符合水土
生重大变化,有下列情形之一的,生产建设单位应当补充或者修改 水土保持方案,报水利部审批。 (一〉涉及国家级和省级水土流失重点预防区或者重点治理区
的;
(二〉水土流失防治责任范围增加 30% 以上的; (三〉开挖填筑土石方总量增加 30% 以上的; (四〉线型工程山区、丘陵区部分横向位移超过 300 米的长度
水利部办公厅文件
办水保〔2016〕 65 号
水利部办公厅关于印发〈水利部生产建设项目 水土保持方案变更管理规定(试行)〉的通知
各流域机构,各省、自治区、直辖市水利〈水务〉厅(局〉,各计划单列 市水利〈水务〉局,新疆生产建设兵团水利局,各有关单位:
为落实国务院简政放权放管结合优化服务的行政审批制度改 革精神,进一步加强和规范生产建设项目水土保持方案变更管理,
第九条 违反本规定第三条、第四条规定,县级以上人民政府
水行政主管部门应当按照水土保持法第五十三条的规定处理。 违反本规定第五条规定,生产建设单位在水土保持方案确定 的弃渣场以外区域弃渣的,县级以上地方人民政府水行政主管部
门应当按照水土保持法第五十五条的规定处理。
第十条
本规定自发布之日起施行。
水利部办公厅
变更管理,根据《中华人民共和国水土保持法》和《开发建设项目水
土保持方案编报审批管理规定》,制定本规定。 第二条 本规定适用于水利部审批的生产建设项目水土保持
开发建设项目水土保持方案编报审批管理规定 (水利部令第5号)
![开发建设项目水土保持方案编报审批管理规定 (水利部令第5号)](https://img.taocdn.com/s3/m/14ded6a8700abb68a882fb34.png)
开发建设项目水土保持方案编报审批管理规定(水利部令第5号)(1995年5月30日水利部令第5号公布根据2005年7月8日《水利部关于修改部分水利行政许可规章的决定》修改)第一条为了加强水土保持方案编制、申报、审批的管理,根据《中华人民共和国水土保持法》、《中华人民共和国水土保持法实施条例》和国家计委、水利部、国家环保局发布的《开发建设项目水土保持方案管理办法》,制定本规定。
第二条凡从事有可能造成水土流失的开发建设单位和个人,必须编报水土保持方案。
其中,审批制项目,在报送可行性研究报告前完成水土保持方案报批手续;核准制项目,在提交项目申请报告前完成水土保持方案报批手续;备案制项目,在办理备案手续后、项目开工前完成水土保持方案报批手续。
经批准的水土保持方案应当纳入下阶段设计文件中。
第三条开发建设项目的初步设计,应当依据水土保持技术标准和经批准的水土保持方案,编制水土保持篇章,落实水土流失防治措施和投资概算。
初步设计审查时应当有水土保持方案审批机关参加。
第四条水土保持方案分为水土保持方案报告书和水土保持方案报告表。
凡征占地面积在一公顷以上或者挖填土石方总量在一万立方米以上的开发建设项目,应当编报水土保持方案报告书;其他开发建设项目应当编报水土保持方案报告表。
水土保持方案报告书、水土保持方案报告表的内容和格式应当符合《开发建设项目水土保持方案技术规范》和有关规定。
第五条水土保持方案的编报工作由开发建设单位或者个人负责。
具体编制水土保持方案的单位和人员,应当具有相应的技术能力和业务水平,并由有关行业组织实施管理,具体管理办法由该行业组织制定。
第六条编制水土保持方案所需费用应当根据编制工作量确定,并纳入项目前期费用。
第七条水土保持方案必须先经水行政主管部门审查批准,开发建设单位或者个人方可办理土地使用、环境影响评价审批、项目立项审批或者核准(备案)等其他有关手续。
第八条水行政主管部门审批水土保持方案实行分级审批制度,县级以上地方人民政府水行政主管部门审批的水土保持方案,应报上一级人民政府水行政主管部门备案。

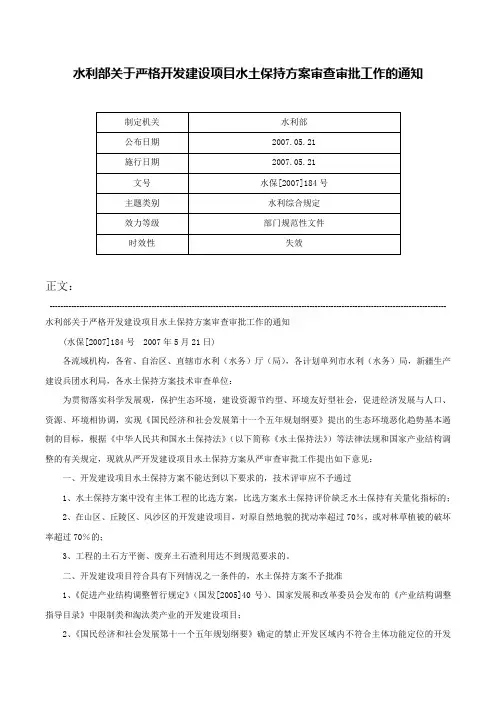

水利部关于严格开发建设项目水土保持方案审查审批工作的通知-水保[2007]184号
![水利部关于严格开发建设项目水土保持方案审查审批工作的通知-水保[2007]184号](https://img.taocdn.com/s3/m/8085ed036ad97f192279168884868762caaebbf4.png)
水利部关于严格开发建设项目水土保持方案审查审批工作的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 水利部关于严格开发建设项目水土保持方案审查审批工作的通知(水保[2007]184号2007年5月21日)各流域机构,各省、自治区、直辖市水利(水务)厅(局),各计划单列市水利(水务)局,新疆生产建设兵团水利局,各水土保持方案技术审查单位:为贯彻落实科学发展观,保护生态环境,建设资源节约型、环境友好型社会,促进经济发展与人口、资源、环境相协调,实现《国民经济和社会发展第十一个五年规划纲要》提出的生态环境恶化趋势基本遏制的目标,根据《中华人民共和国水土保持法》(以下简称《水土保持法》)等法律法规和国家产业结构调整的有关规定,现就从严开发建设项目水土保持方案从严审查审批工作提出如下意见:一、开发建设项目水土保持方案不能达到以下要求的,技术评审应不予通过1、水土保持方案中没有主体工程的比选方案,比选方案水土保持评价缺乏水土保持有关量化指标的;2、在山区、丘陵区、风沙区的开发建设项目,对原自然地貌的扰动率超过70%,或对林草植被的破坏率超过70%的;3、工程的土石方平衡、废弃土石渣利用达不到规范要求的。
二、开发建设项目符合具有下列情况之一条件的,水土保持方案不予批准1、《促进产业结构调整暂行规定》(国发[2005]40号)、国家发展和改革委员会发布的《产业结构调整指导目录》中限制类和淘汰类产业的开发建设项目;2、《国民经济和社会发展第十一个五年规划纲要》确定的禁止开发区域内不符合主体功能定位的开发建设项目;3、违反《水土保持法》第十四条,在25度以上陡坡地实施的农林开发项目;4、违反《水土保持法》第二十条,在县级以上地方人民政府公告的崩塌滑坡危险区和泥石流易发区内取土、挖砂、取石的开发建设项目;5、违反《中华人民共和国水法》第十九条,不符合流域综合规划的水工程;6、根据国家产业结构调整的有关规定精神,国家发展和改革主管部门同意后方可开展前期工作,但未能提供相应文件依据的开发建设项目;7、分期建设的开发建设项目,其前期工程存在未编报水土保持方案、水土保持方案未落实和水土保持设施未按期验收的;8、同一投资主体所属的开发建设项目,在建及生产运行的工程中存在未编报水土保持方案、水土保持方案未落实和水土保持设施未按期验收的;9、处于重要江河、湖泊以及跨省(自治区、直辖市)的其他江河、湖泊的水功能一级区的保护区和保留区内可能严重影响水质的开发建设项目,以及对水功能二级区的饮用水源区水质有影响的开发建设项目;10、在华北、西北等水资源严重短缺地区,未通过建设项目水资源论证的开发建设项目。
中华人民共和国水利部24号令.doc
![中华人民共和国水利部24号令.doc](https://img.taocdn.com/s3/m/6b294a18c5da50e2524d7f80.png)
中华人民共和国水利部令第24号《水利部关于修改部分水利行政许可规章的决定》已经2005年6月22日水利部部务会议审议通过,现予公布,自公布之日起施行。
部长汪恕诚二〇〇五年七月八日水利部关于修改部分水利行政许可规章的决定根据《中华人民共和国行政许可法》和国务院有关文件的要求,水利部对有关水利行政许可的部分规章进行了修改。
水利部以前制定的规章和规范性文件与本决定不一致的,以本决定为准。
一、开发建设项目水土保持方案编报审批管理规定(1995年5月30日水利部令第5号发布)(一)第二条“必须在项目可行性研究阶段编报水土保持方案,并根据批准的水土保持方案进行前期勘测设计工作。
”修改为:“必须编报水土保持方案。
其中,审批制项目,在报送可行性研究报告前完成水土保持方案报批手续;核准制项目,在提交项目申请报告前完成水土保持方案报批手续;备案制项目,在办理备案手续后、项目开工前完成水土保持方案报批手续。
经批准的水土保持方案应当纳入下阶段设计文件中。
”(二)第二条后增加一条,作为第三条:“开发建设项目的初步设计,应当依据水土保持技术标准和经批准的水土保持方案,编制水土保持篇章,落实水土流失防治措施和投资概算。
初步设计审查时应当有水土保持方案审批机关参加。
”(三)第三条第二款:“在山区、丘陵区、风沙区修建铁路、公路、水工程、开办矿山企业、电力企业和其他大中型工业企业,必须编报‘水土保持方案报告书’。
”修改为:“凡征占地面积在1公顷以上或者挖填土石方总量在1万立方米以上的开发建设项目,应当编报水土保持方案报告书;其他开发建设项目应当编报水土保持方案报告表。
”第三款:“在山区、丘陵区、风沙区开办乡镇集体矿山企业、开垦荒坡地、申请采矿、以及其他生产建设单位和个人,必须填报‘水土保持方案报告表’。
”修改为:“水土保持方案报告书、水土保持方案报告表的内容和格式应当符合《开发建设项目水土保持方案技术规范》和有关规定。
”(四)第四条:“水土保持方案的编报工作由生产建设单位负责。
水利部办公厅关于印发生产建设项目水土保持监督管理办法的通知-办水保〔2019〕172号
![水利部办公厅关于印发生产建设项目水土保持监督管理办法的通知-办水保〔2019〕172号](https://img.taocdn.com/s3/m/92757890d1d233d4b14e852458fb770bf78a3bab.png)
水利部办公厅关于印发生产建设项目水土保持监督管理办法的通知正文:----------------------------------------------------------------------------------------------------------------------------------------------------水利部办公厅关于印发生产建设项目水土保持监督管理办法的通知办水保〔2019〕172号各流域管理机构,各省、自治区、直辖市水利(水务)厅(局),各计划单列市水利(水务)局,新疆生产建设兵团水利局:为规范和加强生产建设项目水土保持监督管理工作,根据《中华人民共和国水土保持法》及相关法律法规、标准规范等,我部制定了《生产建设项目水土保持监督管理办法》,现印发给你们,请遵照执行。
水利部办公厅2019年7月30日生产建设项目水土保持监督管理办法第一章总则第一条为规范和加强生产建设项目水土保持监督管理工作,督促生产建设单位依法履行水土流失防治责任,推动水行政主管部门全面履行生产建设项目水土保持监督管理职责,根据《中华人民共和国水土保持法》及相关法律法规、标准规范等,制定本办法。
第二条本办法适用于生产建设项目水土保持监督管理,包括对生产建设项目开展的水土保持监督检查、水土保持设施自主验收报备管理,以及对水行政主管部门履行监督管理职责的督查。
第三条水土保持监督管理遵循依法依规、客观公正、注重实效、违法必查、失职必究、惩戒从严的原则。
第四条生产建设项目水土保持监督检查、自主验收报备管理和履职督查实行分级负责制。
第二章水土保持设施自主验收及报备第五条生产建设单位是生产建设项目水土保持设施验收的责任主体,应当在生产建设项目投产使用或者竣工验收前,自主开展水土保持设施验收,完成报备并取得报备回执。
第六条生产建设项目水土保持设施验收一般应当按照编制验收报告、组织竣工验收、公开验收情况、报备验收材料的程序开展。
开发建设项目水土保持方案编报审批管理规定
![开发建设项目水土保持方案编报审批管理规定](https://img.taocdn.com/s3/m/52e40f6f0622192e453610661ed9ad51f11d546a.png)
开发建设项目水土保持方案编报审批管理规定一、总则为了加强对开发建设项目水土保持工作的监管,确保土地资源的合理利用和生态环境的保护,制定本规定。
二、编报程序1.项目开发单位在进行项目建设之前,应当编制水土保持方案,并按照以下程序进行审批管理:1.1提交申报材料:项目开发单位应当向水土保持主管部门提交水土保持方案编报的申请材料,包括项目基本情况、土地利用计划、工程设计方案等。
1.3专家评审:水土保持主管部门组织相关专家对水土保持方案进行评审,对方案的科学性、可靠性进行评判,并形成评审报告。
1.4审批决策:水土保持主管部门根据技术审核和专家评审的结果,对水土保持方案进行审批决策,即批准或者驳回。
三、审批标准1.水土保持方案应当符合国家和地方相关水土保持政策、法律法规的要求。
2.水土保持方案应当根据项目的实际情况,科学合理地进行土地利用规划、防治措施的选取等工作。
3.水土保持方案应明确责任主体,包括项目开发单位、施工方、监理单位等,并明确各方的责任和义务。
4.水土保持方案应明确监测和评估体系,对项目建设过程中的水土保持工作进行监测和评估,并及时调整和改进措施。
5.水土保持方案应进行社会公众参与,听取公众意见,提高方案的透明度和公正性。
四、审批决策1.水土保持主管部门应当根据审批标准,对水土保持方案进行审批决策,并及时向项目开发单位和相关部门通报结果。
2.对于审批通过的水土保持方案,水土保持主管部门应向项目开发单位颁发水土保持方案审批证明,并保留备案。
3.对于审批驳回的水土保持方案,水土保持主管部门应当向项目开发单位提出修改意见,并要求重新提交。
五、监督管理1.水土保持主管部门应加强对已审批通过的水土保持方案的监督管理,确保方案的有效实施。
2.水土保持主管部门应制定监测评估制度,定期对项目的水土保持工作进行检查和评估,并向相关部门报告。
3.水土保持主管部门应当对违反水土保持方案的行为进行处罚,并及时纠正和修复。
开发建设项目水土保持方案编报审批管理规定 水利部令第24号修改
![开发建设项目水土保持方案编报审批管理规定 水利部令第24号修改](https://img.taocdn.com/s3/m/2b894eea5022aaea998f0f6a.png)
开发建设项目水土保持方案编报审批管理规定(1995年5月30日水利部令第5号发布)第一条为了加强水土保持方案编制、申报、审批的管理,根据《中华人民共和国水土保持法》、《中华人民共和国水土保持法实施条例》和国家计委、水利部、国家环保局发布的《开发建设项目水土保持方案管理办法》,制定本规定。
第二条凡从事有可能造成水土流失的开发建设单位和个人,必须在项目可行性研究阶段编报水土保持方案,并根据批准的水土保持方案进行前期勘测设计工作。
第三条水土保持方案分为“水土保持方案报告书”和“水土保持方案报告表”。
在山区、丘陵区、风沙区修建铁路、公路、水工程、开办矿山企业、电力企业和其他大中型工业企业,必须编报“水土保持方案报告书”。
在山区、丘陵区、风沙区开办乡镇集体矿山企业、开垦荒坡地、申请采矿、以及其他生产建设单位和个人,必须填报“水土保持方案报告表”。
第四条水土保持方案的编报工作由生产建设单位负责。
具体编制水土保持方案的单位,必须持有水行政主管部门颁发的《编制水土保持方案资格证书》,编制水土保持方案资格证书管理办法由国务院水行政主管部门另行制定。
第五条水土保持方案的编制应当按照《中华人民共和国水土保持法》第十八条规定、“水土保持方案报告书”编制提纲、《水土保持方案报告表》及国家、部门现行有关规范进行。
“水土保持方案报告书”编制提纲及“水土保持方案报告表”见附件一、二。
第六条编制水土保持方案所需费用应当根据编制工作量确定,并纳入项目前期费用。
第七条水土保持方案必须先经水行政主管部门审查批准,项目单位或个人在领取国务院水行政主管部门统一印制的《水土保持方案合格证》后,方能办理其他批准手续。
第八条水行政主管部门审批水土保持方案实行分级审批制度,县级以上地方人民政府水行政主管部门审批的水土保持方案,应报上一级人民政府水行政主管部门备案。
中央审批立项的生产建设项目和限额以上技术改造项目水土保持方案,由国务院水行政主管部门审批。
水土保持方案编制要点
![水土保持方案编制要点](https://img.taocdn.com/s3/m/90d1d710376baf1ffc4fad40.png)
第一篇水土保持方案编制要点主讲人赵永军一、编报审批管理(一)编报审批管理——5号令(1995年5月30日水利部令第5号公布于2005年7月8日修订,依据为《水利部关于修改部分水利行政许可规章的决定》)1、约束范围凡从事有可能造成水土流失的开发建设单位和个人,必须编报水土保持方案。
2、时限要求审批制项目,在报送可行性研究报告前完成水土保持方案报批手续。
核准制项目,在提交项目申请报告前完成水土保持方案报批手续。
备案制项目,在办理备案手续后、项目开工前完成水土保持方案报批手续。
(二)初步设计的落实经批准的水土保持方案应当纳入下阶段设计文件中。
开发建设项目的初步设计,应当依据水土保持技术标准和经批准的水土保持方案,编制水土保持篇章,落实水土流失防治措施和投资概算。
初步设计审查时应当有水土保持方案审批机关参加。
(三)方案的分类方案报告书:凡征占地面积在一公顷以上或者挖填土石方总量在一万立方米以上的开发建设项目,应当编报水土保持方案报告书;方案报告表:其他开发建设项目应当编报水土保持方案报告表。
(四)审批权限中央立项,且征占地面积在五十公顷以上或者挖填土石方总量在五十万立方米以上的开发建设项目或者限额以上技术改造项目,水土保持方案报告书由国务院水行政主管部门审批。
中央立项,征占地面积不足五十公顷且挖填土石方总量不足五十万立方米的开发建设项目,水土保持方案报告书由省级水行政主管部门审批。
地方立项的开发建设项目和限额以下技术改造项目,水土保持方案报告书由相应级别的水行政主管部门审批。
水土保持方案报告表由开发建设项目所在地县级水行政主管部门审批。
跨地区项目的水土保持方案,报上一级水行政主管部门审批。
注:审批的水土保持方案,应报上一级人民政府水行政主管部门备案。
经审批的项目,如性质、规模、建设地点等发生变化时,项目单位或个人应及时修改水土保持方案,并按照本规定的程序报原批准单位审批。
(五)方案的作用水土保持方案必须先经水行政主管部门审查批准,开发建设单位或者个人方可办理土地使用、环境影响评价审批、项目立项审批或者核准(备案)等其他有关手续。
水利部生产建设项目水土保持方案变更管理规定【最新版】
![水利部生产建设项目水土保持方案变更管理规定【最新版】](https://img.taocdn.com/s3/m/6022c5a7f18583d0496459ce.png)
水利部生产建设项目水土保持方案变更管理规定第一条为落实国务院简政放权放管结合优化服务的行政审批制度改革精神,进一步加强和规范生产建设项目水土保持方案变更管理,根据《中华人民共和国水土保持法》和《开发建设项目水土保持方案编报审批管理规定》,制定本规定。
第二条本规定适用于水利部审批的生产建设项目水土保持方案的变更管理。
县级以上地方人民政府水行政主管部门审批的生产建设项目水土保持方案的变更管理可参照执行。
第三条水土保持方案经批准后,生产建设项目地点、规模发生重大变化,有下列情形之一的,生产建设单位应当补充或者修改水土保持方案,报水利部审批。
(一)涉及国家级和省级水土流失重点预防区或者重点治理区的;(二)水土流失防治责任范围增加30%以上的;(三)开挖填筑土石方总量增加30%以上的;(四)线型工程山区、丘陵区部分横向位移超过300米的长度累计达到该部分线路长度的20%以上的。
(五)施工道路或者伴行道路等长度增加20%以上的;(六)桥梁改路堤或者隧道改路堑累计长度20公里以上的。
第四条水土保持方案实施过程中,水土保持措施发生下列重大变更之一的,生产建设单位应当补充或者修改水土保持方案,报水利部审批。
(一)表土剥离量减少30%以上的;(二)植物措施总面积减少30%以上的;(三)水土保持重要单位工程措施体系发生变化,可能导致水土保持功能显著降低或丧失的。
第五条在水土保持方案确定的废弃砂、石、土、矸石、尾矿、废渣等专门存放地(以下简称“弃渣场”)外新设弃渣场的,或者需要提高弃渣场堆渣量达到20%以上的,生产建设单位应当在弃渣前编制水土保持方案(弃渣场补充)报告书,报水利部审批。
其中,新设弃渣场占地面积不足1公顷且最大堆渣高度不高于10米的,生产建设单位可先征得所在地县级人民政府水行政主管部门同意,并纳入验收管理。
渣场上述变化涉及稳定安全问题的,生产建设单位应组织开展相应的技术论证工作,按规定程序审查审批。
第六条其它变化纳入水土保持设施验收管理,并符合水土保持方案批复和水土保持标准、规范的要求。
水土保持方案编制的相关规定及程序
![水土保持方案编制的相关规定及程序](https://img.taocdn.com/s3/m/bf6cfc170b4c2e3f57276391.png)
开发建设项目水土保持方案编制规定及办理程序水土保持方案编制是针对开发建设项目过程中造成的水土资源损害,从保护生态、保护自然景观、水土保持的角度论证主体工程设计不合理性,从主体工程的各个环节、各个方面查找缺陷,补充和完善水土保持设计,并对主体设计提出的修改和完善建议,以达到最大限度地保护生态、控制扰动范围、减少植被破坏和水土流失、快速有效修复生态系统的目的。
其主要作用是要克服单纯从工程经济性和施工方便的角度考虑问题,从保护地貌植被、生物链和有利于植被恢复的角度,合理设计各类工程措施、生物措施及临时措施,保护水土资源,从而减少水土流失。
一、相关法律法规1、《中华人民共和国水土保持法》(2010年修订)有以下规定:第二十五条在山区、丘陵区、风沙区以及水土保持规划确定的容易发生水土流失的其他区域开办可能造成水土流失的生产建设项目,生产建设单位应当编制水土保持方案,报县级以上人民政府水行政主管部门审批,并按照经批准的水土保持方案,采取水土流失预防和治理措施。
没有能力编制水土保持方案的,应当委托具备相应技术条件的机构编制。
水土保持方案应当包括水土流失预防和治理的范围、目标、措施和投资等内容。
水土保持方案经批准后,生产建设项目的地点、规模发生重大变化的,应当补充或者修改水土保持方案并报原审批机关批准。
水土保持方案实施过程中,水土保持措施需要作出重大变更的,应当经原审批机关批准。
生产建设项目水土保持方案的编制和审批办法,由国务院水行政主管部门制定。
第二十六条依法应当编制水土保持方案的生产建设项目,生产建设单位未编制水土保持方案或者水土保持方案未经水行政主管部门批准的,生产建设项目不得开工建设。
第二十七条依法应当编制水土保持方案的生产建设项目中的水土保持设施,应当与主体工程同时设计、同时施工、同时投产使用;生产建设项目竣工验收,应当验收水土保持设施;水土保持设施未经验收或者验收不合格的,生产建设项目不得投产使用。
开发建设项目水土保持方案编报审批管理规定(2005年修正)
![开发建设项目水土保持方案编报审批管理规定(2005年修正)](https://img.taocdn.com/s3/m/350fb65649d7c1c708a1284ac850ad02de8007ca.png)
开发建设项目水土保持方案编报审批管理规定(2005年修正)文章属性•【制定机关】水利部•【公布日期】2005.07.08•【文号】水利部令第24号•【施行日期】1995.05.30•【效力等级】部门规章•【时效性】已被修改•【主题分类】水土保持正文开发建设项目水土保持方案编报审批管理规定(1995年5月30日水利部令第5号公布根据2005年7月8日《水利部关于修改部分水利行政许可规章的决定》修正)第一条为了加强水土保持方案编制、申报、审批的管理,根据《中华人民共和国水土保持法》、《中华人民共和国水土保持法实施条例》和国家计委、水利部、国家环保局发布的《开发建设项目水土保持方案管理办法》,制定本规定。
第二条凡从事有可能造成水土流失的开发建设单位和个人,必须编报水土保持方案。
其中,审批制项目,在报送可行性研究报告前完成水土保持方案报批手续;核准制项目,在提交项目申请报告前完成水土保持方案报批手续;备案制项目,在办理备案手续后、项目开工前完成水土保持方案报批手续。
经批准的水土保持方案应当纳入下阶段设计文件中。
第三条开发建设项目的初步设计,应当依据水土保持技术标准和经批准的水土保持方案,编制水土保持篇章,落实水土流失防治措施和投资概算。
初步设计审查时应当有水土保持方案审批机关参加。
第四条水土保持方案分为水土保持方案报告书和水土保持方案报告表。
凡征占地面积在一公顷以上或者挖填土石方总量在一万立方米以上的开发建设项目,应当编报水土保持方案报告书;其他开发建设项目应当编报水土保持方案报告表。
水土保持方案报告书、水土保持方案报告表的内容和格式应当符合《开发建设项目水土保持方案技术规范》和有关规定。
第五条水土保持方案的编报工作由开发建设单位或者个人负责。
具体编制水土保持方案的单位和人员,应当具有相应的技术能力和业务水平,并由有关行业组织实施管理,具体管理办法由该行业组织制定。
第六条编制水土保持方案所需费用应当根据编制工作量确定,并纳入项目前期费用。
开发建设项目水土保持方案编报审批管理规定(24号令)
![开发建设项目水土保持方案编报审批管理规定(24号令)](https://img.taocdn.com/s3/m/e35b7209844769eae009ed8b.png)
开发建设项目水土保持方案编报审批管理规定(1995年5月30日水利部令第5号公布根据2005年7月8日《水利部关于修改部分水利行政许可规章的决定(水利部24号令)》修改)第一条为了加强水土保持方案编制、申报、审批的管理,根据《中华人民共和国水土保持法》、《中华人民共和国水土保持法实施条例》和国家计委、水利部、国家环保局发布的《开发建设项目水土保持方案管理办法》,制定本规定。
第二条凡从事有可能造成水土流失的开发建设单位和个人,必须编报水土保持方案。
其中,审批制项目,在报送可行性研究报告前完成水土保持方案报批手续;核准制项目,在提交项目申请报告前完成水土保持方案报批手续;备案制项目,在办理备案手续后、项目开工前完成水土保持方案报批手续。
经批准的水土保持方案应当纳入下阶段设计文件中。
第三条开发建设项目的初步设计,应当依据水土保持技术标准和经批准的水土保持方案,编制水土保持篇章,落实水土流失防治措施和投资概算。
初步设计审查时应当有水土保持方案审批机关参加。
第四条水土保持方案分为水土保持方案报告书和水土保持方案报告表。
凡征占地面积在一公顷以上或者挖填土石方总量在一万立方米以上的开发建设项目,应当编报水土保持方案报告书;其他开发建设项目应当编报水土保持方案报告表。
水土保持方案报告书、水土保持方案报告表的内容和格式应当符合《开发建设项目水土保持方案技术规范》和有关规定。
第五条水土保持方案的编报工作由开发建设单位或者个人负责。
具体编制水土保持方案的单位和人员,应当具有相应的技术能力和业务水平,并由有关行业组织实施管理,具体管理办法由该行业组织制定。
第六条编制水土保持方案所需费用应当根据编制工作量确定,并纳入项目前期费用。
第七条水土保持方案必须先经水行政主管部门审查批准,开发建设单位或者个人方可办理土地使用、环境影响评价审批、项目立项审批或者核准(备案)等其他有关手续。
第八条水行政主管部门审批水土保持方案实行分级审批制度,县级以上地方人民政府水行政主管部门审批的水土保持方案,应报上一级人民政府水行政主管部门备案。
水利部办公厅关于进一步优化开发区内生产建设项目水土保持管理工作的意见-办水保〔2020〕235号
![水利部办公厅关于进一步优化开发区内生产建设项目水土保持管理工作的意见-办水保〔2020〕235号](https://img.taocdn.com/s3/m/1a1cf2fa534de518964bcf84b9d528ea81c72f8e.png)
水利部办公厅关于进一步优化开发区内生产建设项目水土保持管理工作的意见正文:----------------------------------------------------------------------------------------------------------------------------------------------------水利部办公厅关于进一步优化开发区内生产建设项目水土保持管理工作的意见办水保〔2020〕235号各流域管理机构,各省、自治区、直辖市水利(水务)厅(局),各计划单列市水利(水务)局,新疆生产建设兵团水利局:为持续深化水土保持“放管服”改革,更好服务市场主体、优化营商环境,根据《中共中央办公厅国务院办公厅关于深入推进审批服务便民化的指导意见》《水利部关于进一步深化“放管服”改革全面加强水土保持监管的意见》及有关改革精神,现就进一步优化开发区内生产建设项目水土保持管理工作提出以下意见。
一、总体要求深入贯彻落实党中央、国务院关于深化“放管服”改革、优化营商环境和推进审批服务便民化的决策部署,坚持改革创新和依法依规辩证统一、优化审批服务和提升监管效能协同推进,以更好更快方便企业办事创业为导向,进一步优化开发区内生产建设项目水土保持工作流程,规范水土保持区域评估范围和内容,不断创新事中事后监管方式,切实减轻企业负担,激发市场活力,增强发展动力。
二、对开发区内项目全面实行水土保持承诺制管理(一)明确适用范围。
本意见所指开发区为国务院和省级人民政府批准设立的各类开发区,包括经济技术开发区、高新技术产业开发区、海关特殊监管区域等国家级开发区和经济开发区、工业园区、高新技术产业园区等省级开发区。
(二)优化方案审批。
开发区内应当编制水土保持方案的项目全面实行承诺制管理(弃渣场设置在开发区外的除外)。
生产建设单位应在项目开工建设前,按规定编制水土保持方案报告书或报告表,向具有相应水土保持方案审批权限的审批部门提交申请材料。
开发建设项目水土保持方案管理办法-水保[1994]513号
![开发建设项目水土保持方案管理办法-水保[1994]513号](https://img.taocdn.com/s3/m/b26a1802a9114431b90d6c85ec3a87c240288a2e.png)
开发建设项目水土保持方案管理办法正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 开发建设项目水土保持方案管理办法(1994年11月22日水利部、国家计委、国家环境保护局以水保[1994]513号通知发布)第一条为了加强山区、丘陵区、风沙区开发建设项目的水土保持管理,防止人为造成新的水土流失,保护水土资源,改善生态环境,发展生产,根据《中华人民共和国水土保持法实施条例》第十四条规定制定本办法。
第二条在山区、丘陵区、风沙区修建铁路、公路、水工程、开办矿山企业、电力企业和其他大中型工业企业,其建设项目环境影响报告书中必须有水土保持方案。
编制水土保持方案的具体技术要求由国家水行政主管部门制定。
第三条环境保护行政主管部门负责审批建设项目的环境影响报告书。
水行政主管部门负责审查建设项目的水土保持方案。
建设项目环境影响报告书中的水土保持方案必须先经水行政主管部门审查同意。
建设项目的环境影响报告书经过环境保护行政主管部门审查批准后,开发建设单位方可申请计划行政主管部门审查建设项目可行性研究报告。
第四条经过审批的开发建设项目如有较大变动时,项目建设单位应及时修改水土保持方案报告的内容,并报水行政主管部门审查。
第五条建设项目中的水土保持设施实行“三同时”制度,建设项目水土保持设施的竣工验收,必须有水行政主管部门参加签署意见。
水土保持设施未经验收或者经验收不合格的,建设工程不得投产使用。
第六条《中华人民共和国水土保持法》实施前已建或在建的生产建设项目造成水土流失的,项目单位或者生产者必须在县级以上人民政府水行政主管部门规定的期限内提出水土保持措施,并按规定程序报有关行政主管部门审查。
开发建设项目水土保持方案编报审批管理规定
![开发建设项目水土保持方案编报审批管理规定](https://img.taocdn.com/s3/m/6677d544dd88d0d232d46a68.png)
开发建设项目水土保持方案编报审批管理规定 Ting Bao was revised on January 6, 20021【发布单位】水利部【发布文号】水利部令第24号【发布日期】2005-07-08【生效日期】2005-07-08【失效日期】-----------【所属类别】国家法律法规【文件来源】开发建设项目水土保持方案编报审批管理规定(1995年5月30日水利部令第5号公布根据2005年7月8日《水利部关于修改部分水利行政许可规章的决定》修改)第一条为了加强水土保持方案编制、申报、审批的管理,根据《》、《》和国家计委、水利部、国家环保局发布的《开发建设项目水土保持方案管理办法》,制定本规定。
第二条凡从事有可能造成水土流失的开发建设单位和个人,必须编报水土保持方案。
其中,审批制项目,在报送可行性研究报告前完成水土保持方案报批手续;核准制项目,在提交项目申请报告前完成水土保持方案报批手续;备案制项目,在办理备案手续后、项目开工前完成水土保持方案报批手续。
经批准的水土保持方案应当纳入下阶段设计文件中。
第三条开发建设项目的初步设计,应当依据水土保持技术标准和经批准的水土保持方案,编制水土保持篇章,落实水土流失防治措施和投资概算。
初步设计审查时应当有水土保持方案审批机关参加。
第四条水土保持方案分为水土保持方案报告书和水土保持方案报告表。
凡征占地面积在一公顷以上或者挖填土石方总量在一万立方米以上的开发建设项目,应当编报水土保持方案报告书;其他开发建设项目应当编报水土保持方案报告表。
水土保持方案报告书、水土保持方案报告表的内容和格式应当符合《开发建设项目水土保持方案技术规范》和有关规定。
第五条水土保持方案的编报工作由开发建设单位或者个人负责。
具体编制水土保持方案的单位和人员,应当具有相应的技术能力和业务水平,并由有关行业组织实施管理,具体管理办法由该行业组织制定。
第六条编制水土保持方案所需费用应当根据编制工作量确定,并纳入项目前期费用。
水利部关于修改部分水行政许可规章的决定_水利部令第24号令_2005.7.8
![水利部关于修改部分水行政许可规章的决定_水利部令第24号令_2005.7.8](https://img.taocdn.com/s3/m/c50efb5bcf84b9d528ea7a23.png)
水利部关于修改部分水行政许可规章的决定中华人民共和国水利部令第24号《水利部关于修改部分水利行政许可规章的决定》已经2005年6月22日水利部部务会议审议通过,现予公布,自公布之日起施行。
部长汪恕诚二〇〇五年七月八日水利部关于修改部分水利行政许可规章的决定根据《中华人民共和国行政许可法》和国务院有关文件的要求,水利部对有关水利行政许可的部分规章进行了修改。
水利部以前制定的规章和规范性文件与本决定不一致的,以本决定为准。
一、开发建设项目水土保持方案编报审批管理规定(1995年5月30日水利部令第5号发布)(一)第二条“必须在项目可行性研究阶段编报水土保持方案,并根据批准的水土保持方案进行前期勘测设计工作。
”修改为:“必须编报水土保持方案。
其中,审批制项目,在报送可行性研究报告前完成水土保持方案报批手续;核准制项目,在提交项目申请报告前完成水土保持方案报批手续;备案制项目,在办理备案手续后、项目开工前完成水土保持方案报批手续。
经批准的水土保持方案应当纳入下阶段设计文件中。
”(二)第二条后增加一条,作为第三条:“开发建设项目的初步设计,应当依据水土保持技术标准和经批准的水土保持方案,编制水土保持篇章,落实水土流失防治措施和投资概算。
初步设计审查时应当有水土保持方案审批机关参加。
”(三)第三条第二款:“在山区、丘陵区、风沙区修建铁路、公路、水工程、开办矿山企业、电力企业和其他大中型工业企业,必须编报…水土保持方案报告书‟。
”修改为:“凡征占地面积在1公顷以上或者挖填土石方总量在1万立方米以上的开发建设项目,应当编报水土保持方案报告书;其他开发建设项目应当编报水土保持方案报告表。
”第三款:“在山区、丘陵区、风沙区开办乡镇集体矿山企业、开垦荒坡地、申请采矿、以及其他生产建设单位和个人,必须填报…水土保持方案报告表‟。
”修改为:“水土保持方案报告书、水土保持方案报告表的内容和格式应当符合《开发建设项目水土保持方案技术规范》和有关规定。
水利部关于《生产建设项目水土保持方案管理办法》政策的解读
![水利部关于《生产建设项目水土保持方案管理办法》政策的解读](https://img.taocdn.com/s3/m/8de6fdfb29ea81c758f5f61fb7360b4c2e3f2ac1.png)
水利部关于《生产建设项目水土保持方案管理办法》政策的解读文章属性•【公布机关】水利部,水利部,水利部•【公布日期】2023.02.04•【分类】法规、规章解读正文《生产建设项目水土保持方案管理办法》政策解读为了规范和加强生产建设项目水土保持方案管理,预防和治理生产建设项目可能造成的水土流失,水利部近日修订出台了《生产建设项目水土保持方案管理办法》(水利部令第53号,以下简称《办法》),自2023年3月1日起施行。
水利部水土保持司有关负责同志就《办法》进行了解读。
一、《办法》修订的背景是什么?生产建设项目水土保持方案是水土保持法规定的一项有效防治人为水土流失的重要制度。
为了加强水土保持方案编制、申报、审批的管理,水利部于1995年出台了《开发建设项目水土保持方案编报审批管理规定》(水利部令第5号,以下简称《规定》),对水土保持方案编报、审批的程序和要求作出了规定,对于规范和加强生产建设项目水土保持方案管理、防治人为水土流失发挥了重要作用。
《规定》实施二十多年以来,生产建设项目水土保持管理工作形势和条件发生了很大变化,需要对其作出全面修订。
主要包括:一是贯彻实施新出台法律规定的需要。
水土保持法、行政许可法、行政处罚法分别于2011年、2019年、2021年修订施行,对许可范围、许可条件、许可程序、事中事后监管、行政处罚等方面都作出新调整。
因此,有必要依照水土保持法、行政许可法等的新规定,对《规定》进行修订。
二是系统集成现行有效管理措施的需要。
近年来,为落实国务院“放管服”改革精神,按照急用先行原则,根据管理需求,水利部在总结地方实践经验的基础上,制定出台了一系列生产建设项目水土保持监管规范性文件,在实践中取得了很好的成效,有必要上升为法律规范。
三是解决水土保持监管新问题的需要。
水土保持方案制度实施多年以来遇到了新问题,如项目运行期的水土流失防治要求不明确、水土保持方案审批行政许可缺乏有效期规定等等,亟需作出相应的政策规定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水利部关于修改开发建设项目水土保持方案编报审
批管理规定
(1995年5月30日水利部令第5号公布根据2005年7月8日《水利部关于修改部分水利行政许可规章的决定》修改)
第一条为了加强水土保持方案编制、申报、审批的管理,根据《中华人民共和国水土保持法》、《中华人民共和国水土保持法实施条例》和国家计委、水利部、国家环保局发布的《开发建设项目水土保持方案管理办法》,制定本规定。
第二条凡从事有可能造成水土流失的开发建设单位和个人,必须编报水土保持方案。
其中,审批制项目,在报送可行性研究报告前完成水土保持方案报批手续;核准制项目,在提交项目申请报告前完成水土保持方案报批手续;备案制项目,在办理备案手续后、项目开工前完成水土保持方案报批手续。
经批准的水土保持方案应当纳入下阶段设计文件中。
第三条开发建设项目的初步设计,应当依据水土保持技术标准和经批准的水土保持方案,编制水土保持篇章,落实水土流失防治措施和投资概算。
初步设计审查时应当有水土保持方案审批机关参加。
第四条水土保持方案分为水土保持方案报告书和水土保持方案报告表。
凡征占地面积在一公顷以上或者挖填土石方总量在一万立方米以上的开发建设项目,应当编报水土保持方案报告书;其他开发建设项目应当编报水土保持方案报告表。
水土保持方案报告书、水土保持方案报告表的内容和格式应当符合《开发建设项目水土保持方案技术规范》和有关规定。
第五条水土保持方案的编报工作由开发建设单位或者个人负责。
具体编制水土保持方案的单位和人员,应当具有相应的技术能力和业务水平,并由有关行业组织实施管理,具体管理办法由该行业组织制定。
第六条编制水土保持方案所需费用应当根据编制工作量确定,并纳入项目前期费用。
第七条水土保持方案必须先经水行政主管部门审查批准,开发建设单位或者个人方可办理土地使用、环境影响评价审批、项目立项审批或者核准(备案)等其他有关手续。
第八条水行政主管部门审批水土保持方案实行分级审批制度,县级以上地方人民政府水行政主管部门审批的水土保持方案,应报上一级人民政府水行政主管部门备案。
中央立项,且征占地面积在五十公顷以上或者挖填土石方总量在五十万立方米以上的开发建设项目或者限额以上技术改造项目,水土保持方案报告书由国务院水行政主管部门审批。
中央立项,征占地面积不足五十公顷且挖填土石方总量不足五十万立方米的开发建设项目,水土保持方案报告书由省级水行政主管部门审批。
地方立项的开发建设项目和限额以下技术改造项目,水土保持方案报告书由相应级别的水行政主管部门审批。
水土保持方案报告表由开发建设项目所在地县级水行政主管部门审批。
跨地区项目的水土保持方案,报上一级水行政主管部门审批。
第九条开发建设单位或者个人要求审批水土保持方案的,应当向有审批权的水行政主管部门提交书面申请和水土保持方案报告书或者水土保持方案报告表各一式三份。
有审批权的水行政主管部门受理申请后,应当依据有关法律、法规和技术规范组织审查,或者委托有关机构进行技术评审。
水行政主管部门应当自受理水土保持方案报告书审批申请之日起二十日内,或者应当自受理水土保持方案报告表审批申请之日起十日内,作出审查决定。
但是,技术评审时间除外。
对于特殊性质或者特大型开发建设项目的水土保持方案报告书,二十日内不能作出审查决定的,经本行政机关负责人批准,可以延长十日,并应当将延长期限的理由告知申请单位或者个人。
第十条水土保持方案报告的审批条件如下:
(一)符合有关法律、法规、规章和规范性文件规定;
(二)符合《开发建设项目水土保持方案技术规范》等国家、行业的水土保持技术规范、标准;
(三)水土流失防治责任范围明确;
(四)水土流失防治措施合理、有效,与周边环境相协调,并达到主体工程设计深度;
(五)水土保持投资估算编制依据可靠、方法合理、结果正确;
(六)水土保持监测的内容和方法得当。
第十一条经审批的项目,如性质、规模、建设地点等发生变化时,项目单位或个人应及时修改水土保持方案,并按照本规定的程序报原批准单位审批。
第十二条项目单位必须严格按照水行政主管部门批准的水土保持方案进行设计、施工。
项目工程竣工验收时,必须由水行政主管部门同时验收水土保持设施。
水土保持设施验收不合格的,项目工程不得投产使用。
第十三条水土保持方案未经审批擅自开工建设或者进行施工准备的,由县级以上人民政府水行政主管部门责令停止违法行为,采取补救措施。
当事人从事非经营活动的,可以处一千元以下罚款;当事人从事经营活动,有违法所得的,可以处违法所得三倍以下罚款,但是最高不得超过三万元,没有违法所得的,可以处一万元以下罚款,法律、法规另有规定的除外。
第十四条地方人民政府根据当地实际情况设立的水土保持机构,可行使本规定中水行政主管部门的职权。
第十五条本规定由水利部负责解释。
第十六条本规定自发布之日起施行。
时间:2005.7.26。
