地铁预制轨道板整体道床施工技术发布时间:2022-11-11T05:49:39.281Z 来源:《中国建设信息化》2022年14期作者:倪铖伟[导读] 整体道床主要分为现浇道床和预制板道床。

倪铖伟南京地铁资源开发有限责任公司,江苏南京 210012摘要:整体道床主要分为现浇道床和预制板道床。

目前城市轨道交通以现浇道床为主,这种方法在实际应用的过程中存在一定的问题,比如施工效率低、进度缓慢,大量工序在现场进行,质量控制存在一定的离散性,对轨道运行的平稳性、减振降噪性能和后期的运营管理较为不利。

为了能够有效的促进城市地铁建设,解决以往施工过程中存在的问题,可以结合实际情况采用预制板道床施工技术,其铺设质量精度高,外形美观,铺设现场道床整洁且后期方便维修,符合国家装配化、标准化的发展方向。

关键词:轨道交通;整体道床;预制轨道板;施工流程 1工程概况某轨道交通工程项目在实际施工的过程中根据线路条件和工期,分别在高架线和地下线选用预制轨道板整体道床作为试验段,道床长度在800m左右,以此来促进预制板整体道床在本地区的推广和应用。

预制板需要提前在工厂内进行预制,制作完成后运输到施工现场进行现场拼装。

对于预制轨道板整体道床结构,主要由基底、自密实混凝土、土工布隔离层和轨道板及上部钢轨、扣件等部分共同组成。

2方案设计预制板道床为三层结构,由低到高依次为:C35混凝土基底,C40自密实混凝土,厚度为8公分,以及最上层的C60轨道板,厚度20公分。

预制轨道板采用工厂化制作,非预应力钢筋混凝土结构,长、宽、厚分别为4.7m、2.2m、0.2m,为提高隧道断面的适应能力,断面所有棱边均作倒角处理。

每块板设有两个限位凸台,通过轨道板中心的灌浆孔灌注自密实混凝土,轨道板四角设置杂散电流端子。

3施工工艺预制板道床在施工过程中主要包括以下几个步骤:首先浇筑最下层的混凝土基底,预制轨道板定位安装,在自密实砼与轨道板间需要设置土工布隔离层,然后通过轨道板预留灌浆孔灌注自密实混凝土,最后安装钢轨、扣件,进行线路施工。

机组流水法预制1067mm轨距预应力钢绞线轨枕技术

机组流水法预制1067mm轨距预应力钢绞线轨枕技术

机组流水法预制1 067 mm轨距预应力钢绞线轨枕技术唐辉 (中铁二十局集团有限公司 陕西西安 710016) 摘要:以安哥拉罗安达铁路大修工程的实例,介绍机组流水法预制1 067 mm轨距有挡肩P.C轨枕的生产线设计与规模、施工工艺、施工方法及质量控制,首次解决预应力钢绞线轨枕的预制生产的技术难题,为同类轨枕的预制生产积累经验。

关键词:机组流水法 预应力 钢绞线 高强混凝土 轨枕 中图分类号:U213.2 文献标识码:A 文章编号:1673-1816(2007)01-0027-05 1 工程概况 罗安达铁路大修工程是安哥拉共和国三条铁路主干线之一,是安哥拉战后重建的基础设施重点项目。

该工程包括路基、桥涵、轨道、信号、通信、电力、站后房建及其它设施等。

线路全长450 km,除仁热至卡库所段215 km为中修外,大修段长235 km范围内需拆除既有线旧轨,铺设新轨,需生产混凝土轨枕39.8万根。

原既有铁路全线采用钢枕,大修后全部设计采用1 067 mm轨距有挡肩P.C轨枕,正线数目为单收稿日期:2006-12-05 作者简介:唐辉(1962-),男,汉,陕西临潼人,高级工程师 ,学士,研究方向土木工程。

 石家庄铁路职业技术学院学报 2007年第1期线,50 kg/m钢轨,路基宽5.5 m,桥涵荷载22 t,最高行车速度80 km/h,每公里铺设轨枕根数正线1 520根,站线1440根。

主筋采用钢绞线4φ10.8 mm,张拉力280 kN,箍筋采用7Ø5 mmQ235A盘条,检验静荷载强度轨下截面158 kN,枕中截面105 kN。

单根轨枕砼体积为0.082 m3,总质量210 kg,砼强度C60。

1 067 mm轨距有挡肩P.C轨枕结构图如图1所示。

2 制枕厂的设计与规模 2.1 制枕厂平面布置 经过对该工程现场的多次考察,充分掌握地形地貌、气候条件及碎石、砂、水泥、水等环境资源资料的基础上,选择线路K103左侧处建设轨枕生产厂,占地总面积40 000 m2。

宁天城际轨道交通一期工程区间桥梁总体设计方案简述

宁天城际轨道交通一期工程区间桥梁总体设计方案简述

宁天城际轨道交通一期工程区间桥梁总体设计方案简述宁天城际轨道交通一期工程区间桥梁总体设计方案简述摘要:宁天城际轨道交通一期工程32.7km的高架桥梁,土建建设工期仅14个月,选择合理的桥梁设计方案至关重要。

根据工程及周边实际情况,本文对全线桥梁总体梁型、墩形、施工工法、桥面系等方案进行了重点研究介绍。

关键词:宁天城际;轨道桥梁;技术标准;设计原则;桥面系Abstract: The elevated bridge Ning days project of intercity rail transit 32.7km, civil construction period of only 14 months, it is very important to choose reasonable scheme of bridge design. According to the engineering and surrounding the actual situation, the bridge across the board overall beam type, mound, construction method, deck-based program focuses on the introduction.Key words: ningtian intercity; railway bridge; technical standards; design principles; bridge deck system U442.5+9根据《南京城市轨道交通线网规划》,南京城市轨道交通远景线网由14条城市轨道交通线路和8条都市圈轨道交通线路组成,线网总规模约775km。

宁天城际一期工程南起浦口区大桥北路站,北至六合区金牛湖站,全长约45.2 km。

全线共设17座车站,其中6座地下站,11座高架站,地下线约11km,高架线约32.7km,路基段约0.5km,过渡段约1km。

预应力混凝土轨枕张拉工艺控制要点

预应力混凝土轨枕张拉工艺控制要点

预应力混凝土轨枕张拉工艺控制要点发布时间:2022-01-10T06:31:04.194Z 来源:《科技新时代》2021年11期作者:徐华山[导读] 承担着中老铁路GZ01及GZ02包件轨枕供应,其中新II型、IIIa型、IIIqa型合计80万根,岔枕259组。

中铁十五局集团路桥建设有限公司江苏省南京市浦口区 210000摘要:中老铁路为一般时速有砟铁路,设计时速为160公里,全线采用中国标准进行施工。

所使用的轨枕型号为IIIa型轨枕、新II型轨枕及IIIqa型桥枕,依据标准为TB/T 2190-2013《混凝土枕》及各型号岔枕。

在轨枕的生产过程中,轨枕预应力张拉工序是影响其质量的关键工序,为了提高轨枕张拉力的精度,现场采用自动张拉机进行张拉,控制要点为规范的张拉工艺操作流程、张拉机准确的标定、预应力钢丝伸长量的计算、测量与复核。

关键词:预应力混凝土轨枕;张拉工艺;自动张拉机;张拉机标定;钢丝伸长量1.工程概况新建磨丁至万象铁路,线路北起中老两国边境磨憨-磨丁口岸,南至老挝首都万象,全长414公里,设计时速160公里。

中铁十五局集团磨万构件厂位于老挝万象首府纳塞通区,承担着中老铁路GZ01及GZ02包件轨枕供应,其中新II型、IIIa型、IIIqa型合计80万根,岔枕259组。

2.预应力混凝土轨枕张拉控制要点预应力混凝土轨枕张拉工序属于关键工序,其张拉精度决定着轨枕的质量及寿命,张拉的控制要点主要有规范的张拉工艺操作流程,张拉机的标定,预应力钢丝伸长量的计算、测量与复核。

2.1预应力混凝土轨枕张拉工艺操作流程(1)通过升降横移小车将钢模搬运至张拉工位。

(2)将张拉小接手安装到钢模张拉丝杆上,小接手螺纹丝扣要上满,移动张拉小车,将张拉大接手套住小接手,旋转大接手,使大小接手受力面处于同一水平位置。

(3)在张拉作业前,选用相应型号轨枕的设置参数及程序,启动自动张拉机开始进行张拉作业,自动张拉机操作界面见图1-1。

关于地铁轨枕设计方案的分析研究

关于地铁轨枕设计方案的分析研究

关于地铁轨枕设计方案的分析研究摘要:地铁轨枕既要支承钢轨,又要保持钢轨的相对位置,还要把钢轨传递来的巨大压力再传递给道床。

轨枕作为轨道结构的组成部分在地铁工程中发挥着重要作用。

本文将以成都地铁工程实例为依托,重点围绕轨枕设计方案展开分析。

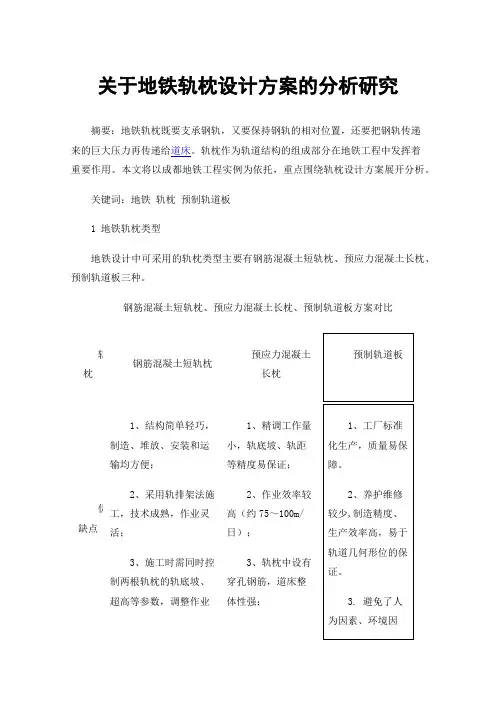

关键词:地铁轨枕预制轨道板1 地铁轨枕类型地铁设计中可采用的轨枕类型主要有钢筋混凝土短轨枕、预应力混凝土长枕、预制轨道板三种。

钢筋混凝土短轨枕、预应力混凝土长枕、预制轨道板方案对比轨枕钢筋混凝土短轨枕预应力混凝土长枕优缺点1、结构简单轻巧,制造、堆放、安装和运输均方便;2、采用轨排架法施工,技术成熟,作业灵活;3、施工时需同时控制两根轨枕的轨底坡、超高等参数,调整作业1、精调工作量小,轨底坡、轨距等精度易保证;2、作业效率较高(约75~100m/日);3、轨枕中设有穿孔钢筋,道床整体性强;量大,施工精度较差;4、铺轨进度约50~75m/天;5、水沟布置灵活,中心沟、两侧沟均可。

4、仅能设置两侧沟。

应用情况北京、南京、武汉、广州、南昌等城市地铁。

上海、广州、苏州、无锡等城市地铁。

经济性380万/单线公里400万/单线公里1.1钢筋混凝土短轨枕横断面为梯形,底部伸出钢筋钩以增加短轨枕与道床的联结。

短枕式整体道床施工灵活,既可采用散铺法施工,也可采用轨排法施工,进度快,精度易保证。

1.2预应力混凝土长枕轨枕长度2.1m,轨枕中部预留5个穿筋孔,道床纵筋穿过,以增加稳定性。

轨枕采用混凝土强度等级C60;长轨枕采用轨排法施工,进度快、精度易保证。

1.3预制轨道板预制轨道板是近年来在国内客专广泛应用的道床形式,其道床结构自上而下主要由钢轨、扣件、预制轨道板、调整层(自密实混凝土)及回填层组成,该种轨道取消了传统轨道的轨枕和道床,采用预制轨道板并与板上扣件直接支承钢轨,是一种全新的装配式轨道结构,单公里造价为600万元。

根据调研得知,上海5号线延伸线、9号线延伸线、7号线、12号线、17号线采用了预制板道床且已通车运营,效果良好。

南京地铁27.5+40+40+27.5m连续梁计算说明

南京地铁27.5+40+40+27.5m连续梁计算说明

南京地铁三号线27.5+40+40+27.5米预应力混凝土连续箱梁计算说明计算:计算时间:复核:复核时间:审核:审核时间:目录1 桥梁设计 (1)1.1 设计依据 (1)1.2 结构形式及尺寸 (1)1.3 施工方法 (1)2 纵向计算(线间距3.822~7.131m米) (2)2.1 纵向计算荷载 (2)2.1.1 主力 (2)2.1.2 主+附力 (3)2.2 混凝土应力和抗裂验算 (4)2.2.1 混凝土截面正应力验算 (4)2.2.2 混凝土斜截面抗裂验算 (5)2.2.3 混凝土正截面抗裂验算 (6)2.2.4 混凝土截面剪应力验算 (6)2.3 强度计算 (7)2.3.1 正截面抗弯强度计算 (7)2.3.2 斜截面抗剪强度计算 (7)3 箱梁环框计算(线间距4.52米) (8)3.1 环框计算荷载 (8)3.1.1 主力 (8)3.1.2附加力 (9)3.2 无接触网立柱跨中截面环框计算 (9)3.3 有接触网立柱跨中截面环框计算 (10)附录1 二期恒载计算(线间距3.822~7.133m m) (12)1 桥梁设计1.1 设计依据⑴《地铁设计规范》(GB50157-2003)。

⑵《铁路桥涵设计基本规范》(TB10002.1-2005)。

⑶《铁路桥涵钢筋混凝土和预应力混凝土设计规范》(TB10002.3-2005)。

⑷《铁路桥涵混凝土和砌体结构设计规范》(TB10002.4-2005)。

⑸《铁路桥涵地基和基础设计规范》(TB10002.5-2005)。

⑹《铁路工程抗震设计规范》(GB50111-2006)。

⑺《南京地区建筑地基基础设计规范》(DGJ32/J 12-2005)。

⑻《铁路桥梁盆式橡胶支座》(TB/T2331-2004)。

⑼《铁路混凝土结构耐久性设计规范》(TB10005-2010)。

1.2 结构形式及尺寸主梁为变宽度,宽度9.022m~12.331m,采用斜腹板单箱单室与单箱双室截面。

长线台座法预制1067mm轨距预应力钢绞线轨枕技术

长线台座法预制1067mm轨距预应力钢绞线轨枕技术
2 2 建 设规 模 .
2 2. 生 产 区 . 1
生产 区 主要包 括 生 产 线 工 作 台、 凝 土 搅 拌 站 及 混 砂石 料存 放场 。轨 枕 生产 采 用 先 张 法 工 艺 , 为 四个 分 生 产作 业 区 , 一个 作业 区按 照平 面 尺寸 1 每 3m×10m 5 布置, 内设 3条独 立 的 台座 , l 台座 轨 枕生 产 线 , 共 2条
的振 动 响应 方程 , 合该 方 程 对上 海 地 铁 一 号 线 现 场 结 实测 的 列车振 动进 行 模 拟 , 算 的位 移 幅值 与 实 测 值 计
[] enyJT t d。tev r i so ba ne scf nao 1 K ne .S ayst i ao f em o l t udtn e a b tn ai o i f m v gl d J .Ju a o A p.M c ,15 ,(6 : 5— o oi a [] or ,
罗安 达铁 路大 修 工 程 是安 哥 拉 战后 重 建 的基 础设
施重 点项 目。该 工程跨 越 安 哥拉三 省 辖 区 , 包括 路基 、
桥涵 、 道 、 号 、 信 、 轨 信 通 电力 、 后房 建 及 其 它 设 施 等 站
工程 。全 长 40k 5 m的线 路 , 除仁 热 至卡 库所 段 2 5k 1 m
{ — — ]I
工任 务繁 重 , 工期 十 分 紧 迫 。特 别 是 结 合 安 哥 拉 的 特
殊地 理 、 气候 和人 文 环境 , 再次进 行 了大量 的分 析研 究 论证 , 定采 用长 线 台座法 施工 工 艺 , 用 3 月 完 成 决 仅 个 了增 建第 二个 轨 枕厂 。按 照生 产 区 、 办公 生 活 区 、 品 产 存放 区原则划 分 , 占地总 面积3 0 l 00 0r 。 I 2

南京地铁机场线预应力混凝土长轨枕结构设计

南京地铁机场线预应力混凝土长轨枕结构设计

南 京地铁机场 线预应 力混凝土长轨枕结构设计
任 树 文 ,龚 昕。
( 1 .中铁 工 程 设 计 咨 询集 团有 限公 司 ,北 京 1 0 0 0 5 5 ; 2 .江西 省 交 通 科 学研 究 院 ,南 昌 3 3 0 0 3 8 )

要: 根 据 南 京地 铁 机 场 线 的 主要 技 术 标 准 , 详细介 绍埋入 式预应 力混凝 土长轨枕 的结 构设计 , 包括 外 形 选 择 、
p r o j e c t s i n f u t u r e .
Ke y wor ds : me t r o; l o n g s l e e p e r ;s e l e c t i o n o f s h a pe; b e n d i n g mo me n t o f e x t e r n a l l o a d; b e a r i n g
s e l e c t i o n o f s h a p e,t h e c a l c u l a t i o n o f b e n d i n g mo me n t o f e x t e r n a l l o a d,t h e c a l c ul a t i o n o f b e a r i n g c a p a c i t y o f t h e u n d e r - r a i l s e c t i o n a n d t h e mi d - s l e e pe r s e c t i o n, t he c a l c u l a t i o n o f s t a t i c l o a d t e s t v a l u e a n d S O o n. As a r e s u l t ,a b a s i c me t h o d f o r d e s i g n i n g t he e mbe d de d pr e s t r e s s e d — c o n c r e t e l o n g s l e e pe r o f mo n o l i t h i c

浅谈地铁轨道板整体道床施工技术

浅谈地铁轨道板整体道床施工技术

浅谈地铁轨道板整体道床施工技术摘要:南京地铁6号线工程轨道施工D.006.X-TA06标位于南京市栖霞区,正线铺轨长度35.252km。

正线均为地下线,设计铺设跨区间无缝线路,主要采用预制轨道板整体道床,该道床形式在南京地铁线路中首次应用。

关键词:地下线轨道板整体道床施工技术引言:地铁轨道板整体道床施工技术在地铁轨道工程建设中正在蓬勃发展,是今后地铁轨道工程建设推广应用的方向。

一、工程概况南京地铁6号线工程起点设置于南京至高淳城际轨道南京南站至禄口机场段工程(简称机场线或S1线)的设计终点,终至栖霞山站,设双龙街停车场和栖霞山车辆段各一座,全线长约32.358km,共设站19座,均为地下站,其中换乘站9座。

采用B型车6辆编组,轴重≤14t,最高运行速度100km/h,采用DC1500V架空接触网供电。

中铁五局六公司负责施工的南京地铁6号线工程轨道施工D.006.X-TA06标位于南京市栖霞区,,正线铺轨长度35.252km。

正线均为地下线,设计铺设跨区间无缝线路,主要采用预制轨道板整体道床结构。

预制轨道板整体道床结构型式由钢轨、扣件、普通预制轨道板C60、自密实混凝土调整层及基底道床组成。

二、工程特点1)正线采用预制轨道板整体道床正线轨道主要采用预制轨道板整体道床,该设计在南京地铁在建线路中尚属首次。

2)自密实混凝土厚度不一红山新城站、营苑南路站、燕江新城站、兴学路站自密实混凝土厚300/318mm,其它车站自密实混凝土厚150/168mm,圆形隧道自密实厚度80mm,自密实混凝土厚度不一。

3)预留下料口少本标段共设置3处铺轨基地,分别为标段起点处红山新城站铺轨基地(DK51+150)、兴智街站铺轨基地(DK60+300)、栖霞山车辆段铺轨基地(出入段线DK1+550),其它车站未保留下料口。

4)区间距离长本工程车站间距离基本在2.5km左右,其中十金区间达到4km。

三、施工主要关键工序3.1基底混凝土施工基底混凝土是预制轨道板道床结构中的底座部分,钢轨至预制板底的结构高度为532mm,自密实混凝土层设计厚度80mm,设计允许偏差为﹢5mm~-15mm,基底施工主要的控制:平面精度、高程精度、曲线上横坡。

地铁预应力长轨枕钢模的设计

地铁预应力长轨枕钢模的设计

地铁预应力长轨枕钢模的设计摘要:通过对国内常用的地铁预应力混凝土长轨枕钢模型的结构分析,结合郑州地铁2号线的技术要求和公司多年来生产普通预应力轨枕和高速岔枕的成功经验,研制成功并应用了新的钢模结构、气囊式横孔成孔器、橡胶复合铁挡板等工艺配件,解决了地铁长枕尺寸精度差、横孔周围和端部蜂窝麻面严重的现象,使地铁长枕尺寸精度和外观上都了一个档次,顺利通过了铁总质检中心的型式试验和业主的进场验收。

关键词:地铁长枕;钢模;工装;研制1研究背景地铁预应力长轨枕(下列简称地铁长枕),作为地铁线路常用的根底部件,随着地铁建设里程的快速延长,需求量也日益增多,但目前在流水机组法地铁长枕的生产过程中,普遍存在套管位置精度超标、坡度不合格、外观质量差,特别是横孔周围和端部因为密封不严漏浆造成的外观质量差,有时甚至发生被施工单位退货的情况,影响地铁线路的正常施工。

我公司有幸中标了郑州地铁2号线的地铁长枕、短轨枕和岔枕的供给。

由于地铁和大铁的业主不同,所以对产品要求的理解也不尽相同,地铁相对于大铁对于产品的外形尺寸的要求根本相同,但外观要求更为严格一点。

我公司在大铁普通预应力混凝土轨枕和高速岔枕钢模型的根底上,集各种钢模型的优点,研制出了一种新型地铁长枕钢模型,其主要创新在于:①使用机加工的端平板和定位螺栓,保证其塑料套管的位置和承轨面坡度;②利用橡胶复合铁挡板中橡胶的特性对轨枕端部进行密封;③利用充气后横孔成孔器的膨胀对钢模侧孔实现密封,放气后成孔器收缩又可顺利取出。

通过以上措施的实施,生产出的地铁长枕,外观根本没有气孔,非常漂亮。

得到了同行和业主、监理的高度评价。

研制出的一种橡胶成孔器已经申请了国家专利(专利号ZL200821326772.5)。

2地铁长枕的钢模研制2.1地铁长枕简介地铁长枕分2.1米和2.2米两种型号,由四根高强度螺旋肋钢筋、数道箍筋、4个塑料套管和C60混凝土组成。

塑料套管根据扣件系统要求设置在轨枕中心线两侧,相对尺寸公差小于±1mm,两承轨面向内设1∶40的坡度,外表缺陷(气孔、粘皮、麻面等)的长度≤10、深度≤5,要求十分严格。

南京地铁三号线工程现浇箱梁设计

南京地铁三号线工程现浇箱梁设计

南京地铁三号线工程现浇箱梁设计
张明礼;王晓亮;姜勇
【期刊名称】《福建建材》
【年(卷),期】2012(000)012
【摘要】介绍南京地铁三号线工程TA01标段高架区间现浇预应力混凝土简支箱梁设计,结合现行地铁设计规范对地铁高架桥设计原则、荷栽取值、箱梁施工等问题进行研究和探讨.
【总页数】2页(P54-55)
【作者】张明礼;王晓亮;姜勇
【作者单位】兰州交通大学土木工程学院,甘肃兰州730070;河北博瑞建工技术有限公司,河北石家庄050051;兰州交通大学土木工程学院,甘肃兰州730070
【正文语种】中文
【相关文献】
1.广州地铁五号线大坦沙工程现浇预应力连续箱梁的施工实践 [J], 徐庆华;刘玮
2.上海轨道交通9号线一期工程现浇箱梁设计 [J], 张亚丽
3.现浇箱梁上跨高速公路施工初探--杭州机场公路与杭甬、杭金衢高速公路互通改造工程现浇箱梁施工介绍 [J], 翁国强;许卫东
4.南京地铁一号线南延线工程大学城段II4区结构隔震设计 [J], 杨波
5.现浇箱梁模板支撑体系碗扣式脚手架施工技术应用——轨道交通房山线一标出入段线工程 [J], 王俊英;宋磊;袁磊
因版权原因,仅展示原文概要,查看原文内容请购买。

长枕埋人式无碴轨道施工

长枕埋人式无碴轨道施工

长枕埋人式无碴轨道施工技术1 概况桥上长枕埋人式无碴轨道是客运专线的重点试验项目,也是我国在混凝土梁上首次采用的新型轨道结构。

长枕埋人式无碴轨道结构主要由60kg/m钢轨、WJ—2型扣件、WCK型轨枕、混凝土道床板、隔离层(TQF—I型防水卷材)及混凝土底座等部分组成。

结构宽度为3.1 m,轨顶至梁面的高度为0.826m。

无碴轨道结构的底座通过梁体预埋连接钢筋与桥梁相连,底座两端设置尺寸为1.0mX0.7mX0.13m的凹槽,以限制上层道床板纵横向位移,确保道床结构的稳定性。

每孔箱形梁上每线设置6块道床板单元,梁跨中部的A型道床板4块,单元长度为4.036m,梁跨端部的B型道床板2块,单元长度为4.028m。

在与桥头路基相邻的一跨梁上,在道床板与底座之间的隔离层下设置12mm厚的橡胶垫层(CEP—1201),底座端部凹槽的侧立面设置7mm厚的普通橡胶垫层进行过渡。

长枕埋人式无碴轨道桥面横向布置如图1所示。

长枕埋人式无碴轨道结构横断面图(单位mm)2 施工工艺流程桥面状态检查→测量放线→桥面处理→底座钢筋绑扎→支立底座模板→底座混凝土灌筑→底座混凝土养护→铺设隔离层或弹性垫层→道床板下层钢筋绑扎→轨枕吊装→安装钢轨及扣件→架设轨排支承托架→轨排检测、调整→道床板上层钢筋绑扎、立模→质量检测→WCK轨枕横向孔注浆→轨枕涂刷界面剂→道床板混凝土灌筑→混凝土养护→钢轨及支撑托架拆卸→长轨铺设及焊接→竣工验收3 施工关键技术3.1 混凝土底座施工(1)桥面处理无碴轨道结构直接在梁面上构筑,通过梁体预埋连接钢筋与桥梁相连。

因此在底座混凝土施工前,必须进行桥面处理。

处理包括桥面表层浮浆凿毛清洗、桥面预埋钢筋扶直,并对已断的预埋筋采取重新钻孔环氧树脂锚固处理。

桥面处理工作要彻底,以增强梁面与底座之间的粘结,防止因桥梁收缩徐变产生较大的剪力造成底座破损。

(2)钢筋布置与立模钢筋布置时,先在梁面上用黑墨线画出钢筋的布置位置,按设计要求布置上下层钢筋,以绑扎方式形成钢筋骨架。

基于极限状态法的桥上长枕埋入式无砟轨道结构设计

基于极限状态法的桥上长枕埋入式无砟轨道结构设计

基于极限状态法的桥上长枕埋入式无砟轨道结构设计
刘荷;杨荣山;邸银桥;林红松
【期刊名称】《铁道标准设计》
【年(卷),期】2018(062)006
【摘要】长枕埋入式无砟轨道在我国桥上铁路应用较少,为了能够给今后桥上无砟轨道设计和建造提供参考,在某大桥工程情况的基础上,运用极限状态法,在考虑耐久性的情况下,采用简化模型,对桥上客货共线长枕埋入式无砟轨道进行结构设计.我国铁路极限状态法设计规范尚未系统的建立起来,因此参照德国无砟轨道极限状态法设计规范进行荷载取值和设计计算.计算结果表明,桥上客货共线单层长枕埋入式无砟轨道满足静力要求,而且对桥梁的适应性较好;当配筋率达到1.1%~1.2%即可满足耐久性要求.
【总页数】4页(P7-10)
【作者】刘荷;杨荣山;邸银桥;林红松
【作者单位】西南交通大学高速铁路线路工程教育部重点实验室,成都610031;西南交通大学高速铁路线路工程教育部重点实验室,成都610031;西南交通大学高速铁路线路工程教育部重点实验室,成都610031;中铁二院工程集团有限责任公司,成都610031
【正文语种】中文
【中图分类】U213.2+44
【相关文献】
1.重载铁路桥上长枕埋入式无砟轨道混凝土轨枕的研制 [J], 曹凤洁
2.桥上长枕埋入式轨道层间连接状态分析 [J], 邸银桥;刘荷;徐浩;杨荣山
3.桥上长枕埋入式无碴轨道施工技术 [J], 吴久义;杨进华
4.基于极限状态法的高铁桥上双块式无砟轨道配筋设计研究 [J], 胡志鹏
5.基于极限状态法的帕德玛大桥上无砟轨道设计 [J], 徐浩;林红松;代丰;杨文茂因版权原因,仅展示原文概要,查看原文内容请购买。

南京地铁机场线预应力混凝土长轨枕结构设计

南京地铁机场线预应力混凝土长轨枕结构设计

南京地铁机场线预应力混凝土长轨枕结构设计任树文;龚昕【摘要】根据南京地铁机场线的主要技术标准,详细介绍埋入式预应力混凝土长轨枕的结构设计,包括外形选择、外弯矩计算、轨下及枕中截面承载力计算、静载试验值计算等,确定了整体道床埋入式预应力混凝土长轨枕的基本设计方法,为今后其他线的长轨枕设计提供参考。

%According to the major technical standards of the Airport Line of Nanjing Metro, the structure design of embedded prestressed-concrete long sleepers was introduced in this paper, including the selection of shape, the calculation of bending moment of external load, the calculation of bearing capacity of the under-rail section and the mid-sleeper section, the calculation of static load test value and so on. As a result, a basic method for designing the embedded prestressed-concrete long sleeper of monolithic track bed was determined in this paper, providing reference for long sleeper design of other similar projects in future.【期刊名称】《铁道标准设计》【年(卷),期】2014(000)002【总页数】3页(P30-32)【关键词】地铁;长轨枕;外形选择;外弯矩;承载力;静载试验值【作者】任树文;龚昕【作者单位】中铁工程设计咨询集团有限公司,北京 100055;江西省交通科学研究院,南昌 330038【正文语种】中文【中图分类】U213.21 设计概况南京地铁机场线南起禄口机场,经禄口新城、东善桥-秣陵片区、东山副城西侧,止于南京南站,全长约35.7 km,其中高架段长约 16.7 km,过渡段长约0.7 km,地下段长约18.3 km。

大跨度预应力结构地段的轨道设计与施工技术要求

大跨度预应力结构地段的轨道设计与施工技术要求

大跨度预应力结构地段的轨道设计与施工技术要求王进;高晓新;李文英;任静【摘要】国内尚无大跨度斜拉桥铺设无碴轨道工程先例.重点针对清河大跨度斜拉桥预拱度大且徐变时间长、无碴轨道施工后轨道状态调整有限的特点,在轨道铺轨高程设计、轨道竣工验收标准、施工工法等方面进行探索研究,并提出切实可行的轨道设计及施工方法,为城市轨道交通类似工程的设计和施工提供借鉴参考.【期刊名称】《铁道标准设计》【年(卷),期】2007(000)010【总页数】4页(P22-25)【关键词】北京地铁5号线;斜拉桥;预应力结构;轨道;设计;施工【作者】王进;高晓新;李文英;任静【作者单位】北京城建设计研究总院第七设计所,北京,100037;北京城建设计研究总院第七设计所,北京,100037;北京城建设计研究总院第七设计所,北京,100037;北京城建设计研究总院总工办,北京,100037【正文语种】中文【中图分类】U213.21 工程概况北京地铁5号线正线采用60 kg/m钢轨、1 435 mm标准轨距、1/40轨底坡。

高架线区间一般采用弹性分开式DTⅦ2型扣件(扣件的调高量一般为40 mm)、纵向承轨台式钢筋混凝土短枕式整体道床(图1),轨道结构高度500 mm。

全线铺设温度应力式无缝线路。

图1 高架线轨道结构本工程采用DC750V接触轨供电方式。

采用标准B1型车,最大车辆轴重141 kN,最高运行速度80 km/h。

本工程高架结构共有3处采用了预应力结构:清河斜拉桥、大屯和大羊坊高架车站。

其中,清河斜拉桥位于立水桥站至立水桥北站高架区间(具体里程为K23+242.507~K23+452.507),长210 m。

桥梁位于半径R=400 m曲线上,线路纵坡16‰。

其中,左、右线圆曲线地段的轨道超高值分别为120、100 mm。

斜拉桥地段为无缝线路,在斜拉桥两侧的直线地段各设置了1组曲线型双向钢轨伸缩调节器。

清河斜拉桥是国内首座预应力混凝土铁路曲线斜拉桥(图2),跨度布置为108m+66 m+36 m,主跨108 m,边跨102 m,内设一辅助墩以提高结构的整体刚度。

轨枕预应力张拉系统设计

轨枕预应力张拉系统设计

轨枕预应力张拉系统设计
邢杰
【期刊名称】《机械管理开发》
【年(卷),期】2008(023)003
【摘要】针对传统轨枕张拉设备无法精确测得张拉力的偏值问题,设计一种轨枕预应力张拉系统,实现大吨位预应力的张拉,并提高轨枕预应力的控制程度.
【总页数】2页(P118-119)
【作者】邢杰
【作者单位】中北大学信息与通信工程学院,山西,太原,030051
【正文语种】中文
【中图分类】U213.3
【相关文献】
1.轨枕预应力张拉机设计 [J], 姜大伟;费树明;陈立岩;汪成林
2.梯形轨枕横向预应力张拉工装设备的研制 [J], 鄂宝生
3.混凝土轨枕预应力张拉自动控制系统设计 [J], 石元华
4.轨枕预应力张拉机控制系统设计 [J], 姜大伟;惠义;刘铁军;姚禹;齐世明
5.桥梁工程的梯形轨枕横向预应力张拉工装设备设计 [J], 葛同府
因版权原因,仅展示原文概要,查看原文内容请购买。

南京地铁机场线高架U梁段同心圆设计

南京地铁机场线高架U梁段同心圆设计

南京地铁机场线高架U梁段同心圆设计刘延晨;刘国祥【摘要】目前,U形梁在国内轨道交通工程中已有较多应用,但尚未有成熟、系统的同心圆设计经验可供借鉴.结合南京地铁机场线工程,对高架U形梁段的同心圆设计进行详细阐述,从U梁施工工法角度,合理选取曲线加宽量,减少预制模具的种类,压缩模具及配套投入资金,利于“U”形梁规模化生产,也为以后类似工程提供参考.【期刊名称】《城市轨道交通研究》【年(卷),期】2014(017)008【总页数】4页(P62-65)【关键词】地铁线路设计;高架U型梁;曲线加宽;预制模具;同心圆设计【作者】刘延晨;刘国祥【作者单位】广州地铁设计研究院有限公司,510010,广州;广州地铁设计研究院有限公司,510010,广州【正文语种】中文【中图分类】U231.1First-author'saddressGuangzhou Metro Design&Research Instiute Co.,Ltd.,510010,Guangzhou,China南京地铁机场线为连接高铁南京南站和禄口机场的南北快线,串联禄口新城、东善桥秣陵片区、东山副城等重点发展区域。

线路全长约35.8 km,其中高架段长约16.9 km(约占全线47.2%),过渡段长约0.7 km(约占全线2.0%),地下段长约18.2 km(约占全线的51.8%)。

对于机场线高架段,除车站外,其余均采用U形梁(见图1),因此高架U梁段同心圆设计是线路和桥梁设计施工的重点。

U形梁是一种下承式梁,不同于传统的上承式梁(如箱梁、T形梁等),线路左右线分别位于2个平行盆梁内,可大幅降低线路标高和车站高度,灵活适应线路条件,减少工程量和节约投资等[1];同时,U形梁结构本身形成一个良好的防噪体系,噪声在U形梁腹板内多次反射后能量衰减,可有效地降低噪声[2]。

2007年上海轨道交通8号线投入运营后,标志着U形梁在国内使用的正式开始[3];2012年南京地铁机场线高架段再次采用U梁,是U形梁使用的进一步推广。

盾构施工枕木优化设计

盾构施工枕木优化设计

盾构施工枕木优化设计
郑青
【期刊名称】《市政技术》
【年(卷),期】2010()S1
【摘要】地铁4号线第14标段盾构区间隧道总长6 222.43 m,采用2台日本IHI 覫6.14 m盾构机进行施工。

该公司设计图纸中盾构掘进水平运输枕木长度为3.497 m,根据这个长度和水平运输枕木的承重计算应采用24号工字钢。

实际施工时,通过优化设计,在枕木上设牛腿可以有效地缩短枕木的长度、减小工字钢的型号,节省了材料,降低了成本。

【总页数】2页(P219-220)
【关键词】盾构;枕木;优化;设计
【作者】郑青
【作者单位】北京市政建设集团有限责任公司
【正文语种】中文
【中图分类】U455.39
【相关文献】
1.盾构施工中配套砂浆车的优化设计 [J], 王启涛
2.软土地层下盾构穿越污水工作井施工优化设计与应用 [J], 赖鹏安;董进成
3.北京新机场线盾构施工刀具磨损特征及优化设计 [J], 孙伟
4.盾构长距离下穿越河流数值模拟及施工参数优化设计研究 [J], 李自力;潘青;曹志
勇;张隽;白国锋
5.基于盾构机挖掘效率提升的盾构机关键施工参数优化设计 [J], 王晓旭
因版权原因,仅展示原文概要,查看原文内容请购买。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 设计概况
南京地铁机场线南起禄口机场,经禄口新城、东善 桥 -秣陵片 区、东 山 副 城 西 侧,止 于 南 京 南 站,全 长 约 35. 7 km,其 中 高 架 段 长 约 16. 7 km,过 渡 段 长 约 0. 7 km,地下段长约 18. 3 km。地下线采用预应力混凝 土长枕埋入 式 整 体 道 床,道 床 整 体 性 能 好、施 工 精 度 高、便于轨排架设施工、施工速度较快。
第 58 卷 第 2 期 2014 年 2 月
文章编号: 1004-2954( 2014) 02-0030-03
铁道标准设计 RAILWAY STANDARD DESIGN
Vol. 58 No. 2 February 2014
南京地铁机场线预应力混凝土长轨枕结构设计
任树文1 ,龚 昕2
( 1. 中铁工程设计咨询集团有限公司,北京 100055; 2. 江西省交通科学研究院,南昌 330038)
Abstract: According to the major technical standards of the Airport Line of Nanjing Metro,the structure design of embedded prestressed-concrete long sleepers was introduced in this paper,including the selection of shape,the calculation of bending moment of external load,the calculation of bearing capacity of the under-rail section and the mid-sleeper section,the calculation of static load test value and so on. As a result,a basic method for designing the embedded prestressed-concrete long sleeper of monolithic track bed was determined in this paper,providing reference for long sleeper design of other similar projects in future. Key words: metro; long sleeper; selection of shape; bending moment of external load; bearing capacity; static load test value
截面上边缘由预应力产生的混凝土法向压应力: σPc = 3. 06 MPa;
则枕中截面抗裂弯矩( 因静载抗裂试验是在脱模 后 48 h 之内进行,故取放张脱模时的混凝土强度) : Mcr = 10. 95 kN·m>Mz = 1. 25 kN·m。 5. 4 轨枕静载检验荷载值计算
根据中国铁道行业标准《预应力混凝土枕静载抗 裂试验方法》( TB / T1879—2002) 规定,检验荷载 F 与 检验弯矩 Mcr 的关系由下式确定:
图 3 轨枕外形尺寸( 单位: mm)
图 4 轨枕受力图
kN·m; 枕中截面最大负弯矩 Mz = 1. 25 kN·m。
5 轨枕承载能力计算
轨枕在列车动荷载及轨枕下方混凝土整体道床反 力的联合作用下,轨下截面产生向下弯曲,枕中截面产 生向上弯曲,因此轨枕的结构计算主要是轨下截面正 弯矩和枕中截面负弯矩的计算。 5. 1 主要设计参数
σL4 = ( 45 + 280 × 4. 47 /40 ) / ( 1 + 15 × 0. 006 ) = 70 N / mm2 ;
( 5) 混凝土预压后预应力损失计算: σL = 38+48+10+70 = 166 N / mm2 ; 预应力钢筋合力: NP0 = ( 682 - 166 ) × 308 /1 000 = 159 kN;
钢筋预应力损失值计算如下。
( 1) 由锚具变形和钢筋内缩引起的预应力损失: σL1 = 2 /10 500×2×105 = 38 N / mm2 ; ( 2) 钢筋的应力松弛损失: σL2 = 0. 07×682 = 48 N / mm2 ; ( 3) 受张拉钢筋与钢模之间的温差引起的应力
损失: σL3 = 2×5 = 10 N / mm2 ; ( 4) 混凝土收缩和徐变引起的预应力损失:
31
图 1 承轨部位设置 1 ∶ 40 轨底坡
图 2 承轨部位不设置轨底坡
若设置同样的轨枕高度及配筋形式,图 1 轨下截 面高度比图 2 要低,钢筋合力作用点对截面形心的偏 心距减小,轨下截面承载力及极限承载力安全系数也 随之减少。当轨枕采用平坡设计时,钢模容易加工制 造,外形相对美观,施工质量容易控制,综合考虑,轨枕 轨下承轨槽部位采用平坡设计。
换算截面惯性矩:
I0
= 1853
×
( 2502 36
+ 4 × 250 × 290 × ( 250 + 290)
+
2902 )
+
π × 74 × 8 + 2 × 38. 5 × ( 135 - 88. 2) 2 + 2 × 64 38. 5 × ( 110 - 88. 2) 2 + 2 × 38. 5 × ( 50 - 88. 2) 2 + 2 × 38. 5 × ( 50 - 88. 2) 2 = 1. 43 × 108 mm4 。
( 1) 混凝土强度等级 C60; ( 2) 施加预应力时的混凝土立方体强度不低于 45 MPa; ( 3) 预应力钢丝的抗拉强度不低于 1 570 MPa; ( 4) 钢筋弹性模量 2×105 MPa; ( 5) 混凝土弹性模量 3. 6×104 MPa; ( 6) 混凝土抗拉强度标准值 3. 3 MPa; ( 7) 混凝土抗拉强度设计值 2. 45 MPa; ( 8) 预应力钢筋面积( Φ7. 0) 38. 48 mm2 ; ( 9) 预应力钢筋总张拉力( 210±5) kN; ( 10) 混凝土允许拉应力 3. 0 MPa。 5. 2 轨下截面静载抗裂正弯矩计算( 图 5)
4 轨枕外荷载弯矩计算
中国铁道科学研究院研究报告《预应力混凝土枕 设计方法》主 要 是 针 对 有 砟 轨 道 进 行 编 制 的,不 适 用 无砟轨道的埋入式混凝土轨枕外荷载的计算。本轨枕 主要依据 ansys 软件建模进行外荷载受力分析。
主要计算参数如下: 综合动载系数: 2. 0; 轨道纵向分配系数: 0. 5; 枕上压力: P = 2 × 14 × 9. 8 × 0. 5 × 0. 5 = 68. 6 kN ≈ 70 kN。 轨枕受力分析见图 4。 由图 4 可知: 轨下最大拉应力为 2. 5 MPa; 枕中最 大压应力为 1. 05 MPa。 通过换算得到,轨下截面最大正弯矩 Mg = 3. 94
( 2) 与本轨枕配套使用的 ZX-2 型有螺栓分开式 扣件,其轨下铁垫板分为带 1 ∶ 40 轨底坡及不带轨底 坡两种形式,也 就 是 说,轨 枕 承 轨 槽 部 位 可 设 计 为 带 1 ∶ 40 轨底坡及不带轨底坡两种形式,分别见图 1 和 图 2。
第2 期
任树文,龚 昕—南京地铁机场线预应力混凝土长轨枕结构设计
换算截面形心至钢筋合力点距离: eP0 = 88. 2 -80 = 8. 2 mm;
截面下边缘由预应力产生的混凝土法向拉应力:
σPc = 159 000 /51 353 + 159 000 × 8. 2 × 88. 2 /1. 43 × 108 = 3. 90 N / mm2 ;
则轨下截面抗裂弯矩( 因静载抗裂试验是在脱模
Structure Design of Prestressed-concrete Long Sleepers Used in Airport Line of Nanjing Metro
REN Shu-wen1 ,GONG Xin2
( 1. China Railway Engineering Consulting Group Co. ,Ltd. ,Beijing 100055,China; 2. Jiangxi Research Institute of Communications,Nanchang 330038,China)
摘 要: 根据南京地铁机场线的主要技术标准,详细介绍埋入式预应力混凝土长轨枕的结构设计,包括外形选择、 外弯矩计算、轨下及枕中截面承载力计算、静载试验值计算等,确定了整体道床埋入式预应力混凝土长轨枕的基本 设计方法,为今后其他线的长轨枕设计提供参考。 关键词: 地铁; 长轨枕; 外形选择; 外弯矩; 承载力; 静载试验值 中图分类号: U213. 2 文献标识码: A DOI: 10. 13238 / j. issn. 1004-2954. 2014. 02. 008
F = 7. 273Mcr( 支点距离 L = 600 mm) ; 则该轨枕的检验荷载为: 轨下 F = 7. 273×15. 69 = 114 kN; 枕中 F = 7. 273×10. 95 = 80 kN。 5. 5 静载试验 静载抗裂强度试验方法参照《预应力混凝土枕静 载抗裂试验方法》( TB / T1879—2002) 执行,轨枕轨下 及枕中在加载至检验荷载值后,稳定 180 s,并在整个 加载过程中用 5 倍照明放大镜观察轨枕两侧受弯区, 均未出现裂缝,产品检验合格。
梯形 截 面 重 心 位 置:
y0
= ( 290+2×250) 3×( 250+290)
× 185 =
90. 216 mm;
32
铁道标准设计
第 58 卷
预应力钢筋重心位置: yp = 80 mm; 换算截面重心位置: yX = ( 49 950 × 90. 216 + 308 × 80) /52 055 = 88. 2 mm;
